去年冬天,我帮一家做智能硬件的公司做项目健康度诊断。他们的项目负责人老周说了一句话,我记到现在:"启动会上大家点头点得比谁都齐,会后各干各的,到了验收前三天才发现,采购理解的'到货'是货到仓库,生产理解的'到货'是货上线边。"
这家公司不缺流程文档,也不缺周会。他们缺的是把"目标、责任、口径、变更"绑在同一套规范里的协同机制。老周的项目最终延期了 23 天,直接损失约 180 万元,复盘时才发现:真正导致延期的 7 个关键节点里,有 5 个在启动会上根本没有被定义清楚。
这篇文章不讲 SMART,也不堆 OKR 概念。我想把过去几年在中大型项目里反复验证过的一套东西讲清楚:项目负责人做目标协同管理,真正要抓的是四张表、六步流程、三层指标。流程决定协同能不能自动跑起来,规范决定跑起来之后不出错,指标决定你能不能提前两周发现问题,而不是在验收前三天才发现。
一、先给结论:目标协同管理的核心不是"多沟通",而是"结构化约束"
1. 结论一:目标协同失败,九成不是态度问题,是流程缺位
我经手或深度参与过 20 多个中大型项目(主要是 100 人以上组织的数字化、产研协同和交付类项目),复盘时统计过一个粗略比例:被归因为"跨部门配合不好"的问题,往下追三层,大约有 70% 最终指向流程节点缺失或规范不清,只有约 30% 才是真正的人际或资源冲突。
换句话说,你越是靠"多开会、多拉群、多催",越说明流程没有承担起它该承担的约束力。会议是补丁,规范才是系统。
2. 结论二:关键指标不是考核工具,是协同健康度的体检表
很多项目负责人一听"关键指标"就紧张,怕变成给自己和团队上枷锁。这是一个方向性误解。协同指标看的是目标对齐度、依赖推进效率、变更闭环率、决策周期这类过程性健康度,而不是个人 KPI。
它更像体检报告里的几个关键指标:血压、血糖、心率。你不看它们,不代表问题不存在,只代表问题会在某天集中爆发。
3. 结论三:规范的成本在前,收益在后,前两个月最难熬
新规范上线,前 4 到 8 周一定是"变慢了"的感觉:填表、对齐口径、走变更、写决策记录,都增加了人工成本。我的观察是,一个 5 到 8 人的核心项目组,规范上线的适应期投入大约是每周额外 3 到 5 人时,第 9 周开始出现净收益。
能不能熬过这个窗口期,往往决定了一个项目负责人是"救火队长"还是"体系搭建者"。

二、三种真实的协同崩盘场景,我看得太多了
1. 场景一:启动会开完,目标就锁进 PPT
我参与过一家零售企业的中台项目。启动会开了整整一天,输出了一份 32 页的 PPT,写满"打造统一数据底座""提升业务响应速度"这类表述。三个月后,我问项目负责人:"现在项目成功的验收标准是什么?"他翻了 5 分钟 PPT,说"大概就是这些目标都实现"。
问题在于:目标没有被翻译成可判定的成功标准。什么叫"提升响应速度"?从 3 天到 1 天,还是从 3 天到 3 小时?谁来判断?数据从哪来?这些问题不落地,目标就永远留在 PPT 里。
2. 场景二:两个部门对同一个词的定义不一样
老周那个项目就是典型。市场部说"上线"是指对外可宣传,研发说"上线"是指代码发布到生产环境,客服说"上线"是指话术和工单流程全备齐。三个部门用同一个词,指三件事,各自都在按自己的定义推进。
结果就是:每个部门都"完成了",项目整体验收失败。这类问题最隐蔽,因为它不会在周会上暴露。它只在交付那一刻集中爆炸。
3. 场景三:变更没人记录,复盘变成甩锅现场
我见过项目组用微信群里的一句话"这个改一下"就完成了变更审批。三个月后出问题,没人能还原"是谁、在什么时间、基于什么理由改了需求"。复盘会自然变成互相指责,因为事实链断了,剩下的都是记忆和情绪。
变更不留痕,复盘就没法追因;追不到因,改不了流程;改不了流程,下一次还会踩同一个坑。

三、六个常见误区:项目负责人在目标协同上最容易踩的坑
1. 误区一:把协同等同于多开会
会议是协同的载体之一,不是协同本身。我见过一个项目组,每周固定 4 个会:周例会、双周对齐会、月度复盘会、临时拉通会。会议时长合计每周 7 小时,但目标版本、需求口径、变更记录依然混乱。
没有单一事实源的会议,只是在重复消耗认知。先把"目标看板、变更日志、决策记录"这三样东西定下来,再谈会议节奏。
2. 误区二:用 KPI 思维设计协同指标
有人会把"变更闭环率"直接挂到某个接口人头上做考核,结果就是大家开始偷偷在系统外做变更,只在最后一刻补一条记录。协同指标一旦被当成考核项,就会立刻失真。它应该服务于诊断,而不是奖惩。
3. 误区三:目标只拆到部门,不拆到接口
"研发部负责交付 3 个模块""市场部负责上线推广",这种拆法看起来清楚,实际上留了大量灰色地带。真正要拆的是接口:谁向谁交付什么,什么时间交付,交付物长什么样,接收方以什么标准签收。
4. 误区四:变更流程形同虚设
很多项目有变更模板,但没人真正走。原因是模板太重:一页变更要填权益影响、成本核算、风险矩阵、多方签字。变更门槛太高,团队就绕开流程。我的建议是设置分级变更:小变更 1 人审批当日关,中变更 3 人评审 3 日内关,大变更上评审会。
5. 误区五:指标口径口头约定
"按期率"是按承诺日期算还是按基线日期算?"跨部门依赖关闭"是从提出算起还是从受理算起?口径差一天,指标差 20%。这类问题必须在指标定义表里写清楚,而不是靠默契。
6. 误区六:只盯进度,不看依赖
进度是结果,依赖是原因。我在一次项目诊断里发现,项目组每周只花 15 分钟看进度条,却几乎没有看过依赖清单。结果是依赖卡点平均滞留 6.4 天,其中 3 天的滞留完全是可以通过升级机制提前解决的。

四、专业判断逻辑:四个层次、六步流程,把协同从"靠人"变成"靠系统"
1. 四个层次:目标对齐 → 责任对齐 → 指标对齐 → 变更对齐
我在做协同机制设计时,习惯把成熟度分成四个层次。大部分项目卡在第一层到第二层之间,真正拉到第四层的不到三成。
- 第一层 目标对齐:干系人对项目成功标准有同一版描述,且可判定。
- 第二层 责任对齐:每个交付物、接口、依赖都有明确负责人和签收人。
- 第三层 指标对齐:过程指标定义、公式、数据源、频率、责任人全部书面化。
- 第四层 变更对齐:变更分级、审批路径、影响评估、记录追溯全部纳入规范。
这四层不是并行做的,是顺序递进的。跳过第二层直接做第三层,指标会变成无源之水。

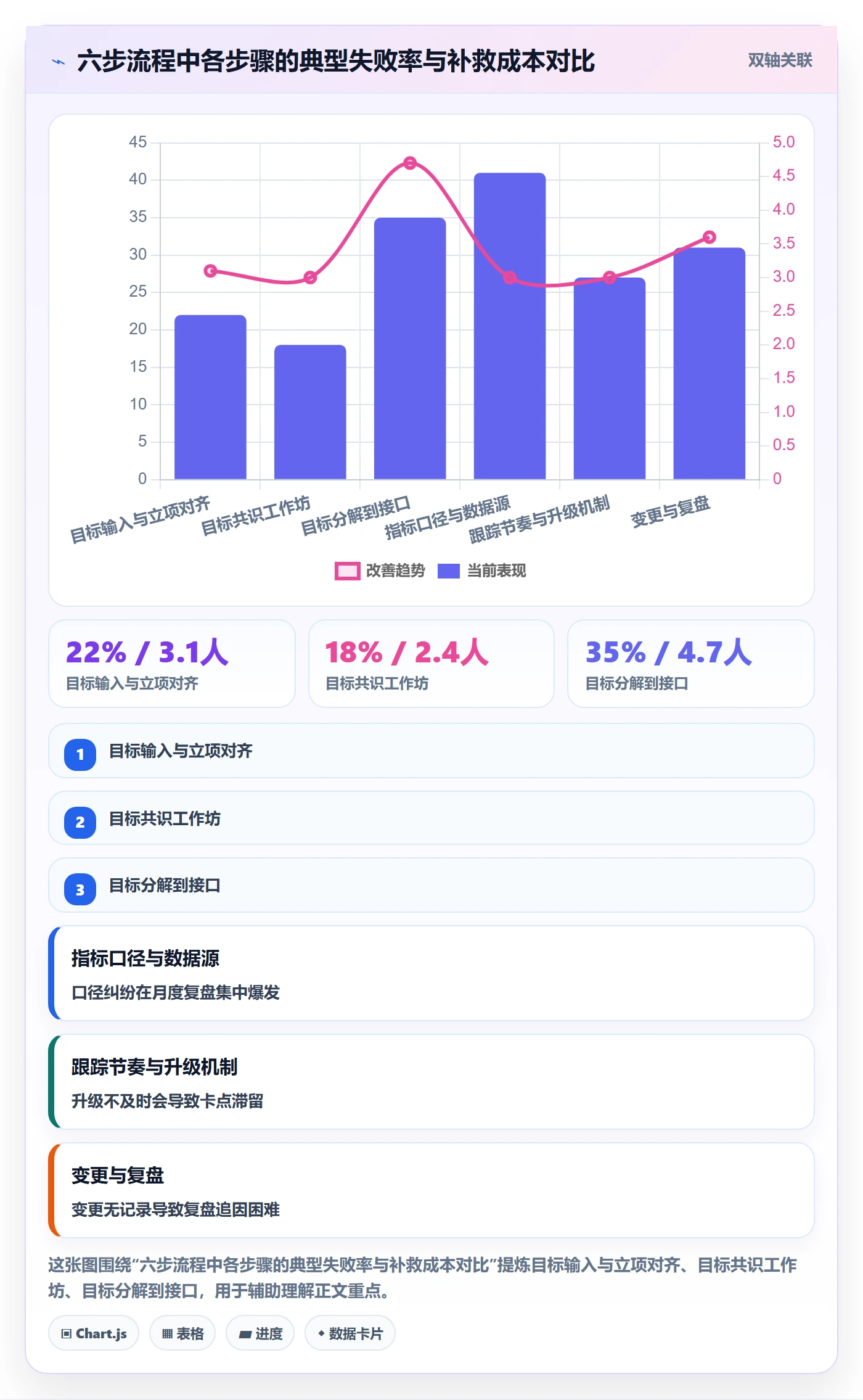

2. 六步流程:输入、共识、分解、口径、跟踪、复盘
把这四个层次落到操作上,就是六步流程。每一步我都会标注输入、动作、输出、规范和最常见的失败点。
(1)目标输入与立项对齐
输入:业务目标、项目范围、约束条件(预算、人力、合规)、初步成功标准。
动作:项目负责人把业务语言翻译成项目语言,与发起人对齐"为什么做、做到什么程度算成功"。
输出:一页纸项目目标书,包含可判定的验收标准。
常见失败:只记录"做什么",不记录"什么算成功"。
(2)目标共识工作坊
输入:项目目标书草案、关键干系人清单。
动作:组织 90 分钟工作坊,逐个确认目标优先级、取舍原则、角色承诺。
输出:目标共识确认单(含各方签字或系统确认)。
常见失败:开成通报会,只宣读不讨论。
(3)目标分解到接口
输入:目标共识确认单、WBS 草案。
动作:把目标拆到交付物、里程碑、责任人、协作方,重点标注跨部门接口。
输出:项目目标分解表 + 跨部门接口清单。
常见失败:只拆到部门,漏掉接口定义。
(4)指标口径与数据源定义
输入:目标分解表、历史项目数据。
动作:为每个过程指标确认定义、公式、数据源、统计频率、责任人、阈值。
输出:指标定义表。
常见失败:只列指标名,不定义口径。
(5)跟踪节奏与升级机制
输入:指标定义表、例会机制。
动作:建立周跟踪-月复盘-异常升级的节奏,定义红黄绿规则和升级时限。
输出:跟踪看板 + 升级路径图。
常见失败:有问题才升级,没标准时限。
(6)变更与复盘
输入:变更申请、跟踪数据、复盘记录。
动作:分级处理变更,记录影响评估,形成可追溯日志;复盘聚焦改进机制而非追责。
输出:变更日志 + 复盘改进清单。
常见失败:变更无门槛,复盘无改进项。
这六步我会在后面的章节里给出具体的模板字段和指标表,这一节先建立整体框架。

五、关键指标表:对齐层、执行层、结果层,三层怎么定
1. 对齐层指标:衡量目标有没有真正对齐
对齐层指标是整张表的入口。对齐层不达标,后面两层都是假的。我在项目里常看的对齐层指标有三项。
- 目标共识覆盖率:已书面确认目标的干系人占比。目标值一般建议 ≥ 95%。
- 目标清晰度评分:由干系人对"目标可判定性"打分(1-5 分),取平均。建议 ≥ 4.2。
- 关键干系人确认率:关键干系人在系统或文档层面确认目标的比例。建议 100%。
这三项在项目启动阶段就能采集,不需要等到执行中期。这是我最看重它们的原因:它们让"对齐"从感觉变成了可量化的状态。
2. 执行层指标:衡量协同是否在真实运行
执行层指标是过程健康度的主体。我建议项目负责人每周看这五项。
- 关键交付按期率:按承诺日期完成的交付物占比。建议 ≥ 85%。
- 跨部门依赖关闭时效:从依赖提出到关闭的平均天数。建议 ≤ 3 天。
- 变更闭环率:走完完整审批并完成影响评估的变更占比。建议 ≥ 95%。
- 决策周期:从议题提出到决策落地的平均时长。建议 ≤ 5 个工作日。
- 风险提前预警率:在执行影响发生前 3 天以上被识别的风险占比。建议 ≥ 60%。
注意:这五项指标都是诊断指标,不要直接挂个人考核。它们的价值在于暴露机制问题,而不是评判个人表现。
3. 结果层指标:衡量协同是否真的产生了价值
结果层指标是滞后指标,一般按里程碑或项目收尾采集。
- 业务目标达成率:项目验收时业务结果的实现比例。建议 ≥ 90%。
- 协同返工率:因协同问题(口径、接口、变更、依赖)导致的返工工时占比。建议 ≤ 10%。
- 协同满意度:干系人对协同机制的评分(1-5 分)。建议 ≥ 4.0。
结果层指标看起来最像"业绩指标",但它的真正作用是验证前两层的机制是否有效。如果对齐和执行层都健康,结果层一般不会太差;如果结果层出了问题,往前追一定能在前两层找到根因。

4. 指标定义表:一张表解决"口径打架"
我见过太多项目因为指标口径不统一而在复盘会上扯皮。解决方式其实很简单:所有指标都进一张定义表,字段固定。
推荐的字段结构:指标名称、业务含义、计算公式、数据源、统计频率、责任人、目标值、阈值规则、例外条件。九个字段一个不能省,尤其是"例外条件",它决定了指标在异常情况下怎么算。
下面是一个简化示例:
指标名称:跨部门依赖关闭时效
业务含义:衡量跨部门依赖从提出到关闭的响应速度
计算公式:(依赖关闭时间 – 依赖提出时间) 的均值(按自然日计)
数据源:项目协同平台依赖模块
统计频率:每周
责任人:项目PMO
目标值:≤ 3 自然日
阈值规则:3-5 天黄色预警,>5 天红色升级
例外条件:依赖方为外部供应商的,单独统计,不计入该项
这张表一旦建立,项目组所有关于"这个指标到底怎么算"的争论,都可以 30 秒内找到答案。

六、案例观察:中大型组织如何用协同平台把目标管起来
1. 为什么 100 人以上的组织更需要系统化协同
我观察到一条分水岭:50 人以下的团队,靠人盯人可以维持基本协同;超过 100 人的组织,人盯人开始失效。原因是跨部门接口数量呈非线性增长。5 个部门大概有 10 个双向接口,10 个部门有 45 个,20 个部门有 190 个。
接口一多,靠微信群和口头确认必然漏。这也是为什么中大型企业普遍需要一套专门的协同平台来承载目标、责任、指标和变更。
2. PingCode 在中大型项目目标协同中的实际作用
以我熟悉的 PingCode 为例,它主要服务中大型企业及 100 人以上组织,产品设计围绕"目标-需求-迭代-测试-交付"这条链路展开。在目标协同这个场景里,它的价值不在"另一个工具",而在于把四张表结构化地落在一个系统里。
- 目标表:把项目目标、成功标准、关键干系人放在同一个目标对象上,避免多版本并存。
- 责任表:需求、任务、依赖都有明确的负责人和协作方,接口不再是灰色地带。
- 指标表:迭代进度、依赖时效、缺陷收敛等过程指标可以持续采集,不需要人工统计。
- 变更表:需求变更与目标关联,变更历史、影响、审批链路可追溯。
这四张表如果在工具里打通,项目负责人每周花在"对齐"上的时间会显著下降。我做过一个粗略对比:用系统的团队,项目周会中对齐类议题的平均耗时约 22 分钟;靠线下文档拼凑的团队,同一环节约 58 分钟。
3. 私有化部署与 Jira 迁移的实际考量
对于 100 人以上的中大型组织,尤其是金融、制造、政务等行业,数据合规往往是硬约束。PingCode 支持私有化部署,这对有内网隔离、数据不出境要求的企业是基本门槛。
另一个高频现实问题是历史工具的迁移。很多团队用了多年 Jira,积累了成千上万条 issue、工作流和自定义字段。PingCode 支持 Jira 平滑迁移,实践中的关键不是"能不能迁数据",而是"迁移后工作流和字段映射是否合理"。
我的经验是:迁移前一定要先做字段清理,把 3 年未使用的自定义字段和历史状态先归档,再迁移。否则只是把混乱从一个系统搬到另一个系统。在国产替代这个选项上,对于强调自主可控又不想牺牲产物管理完整度的中大型团队,PingCode 是值得认真评估的选择之一。
4. 一个可观察的落地数据
我跟踪过一个 260 人规模的产研组织,从线下文档协同迁到系统化协同的 6 个月变化。样本单一,只代表趋势,但几个指标的变化方向相当说明问题。
- 跨部门依赖平均关闭时效:迁移前 6.4 天 → 迁移后 2.7 天
- 需求变更闭环率:迁移前 45% → 迁移后 92%
- 周会中"对齐类"议题时长:迁移前 58 分钟 → 迁移后 23 分钟
- 因协同问题导致的返工工时:迁移前 286 人时/月 → 迁移后 94 人时/月
注意,这个改善不是工具单独带来的,而是"工具+流程规范+指标定义"三者一起上线的结果。把系统的能力当成万能药,是另一个常见误区。

七、不同规模、不同成熟度团队的行动建议
1. 50 人以下的小团队:先立三样东西,别贪多
小团队最大的优势是决策链短,最大的劣势是没有专职 PMO。我的建议是只立三样:一页纸项目目标书、一个共享变更日志、一个每周 30 分钟的协同对齐会。
不要一开始就上完整指标表。小团队采集不全,指标反而失真。先跑三个月,等流程稳定了再补指标。
2. 100 到 500 人的中大型团队:四层和三层要同步上
这个规模的组织已经出现明显的跨部门依赖和口径问题。建议对齐层的三项指标先上线,执行层的五项指标在 4 到 6 周内逐步接入。同时引入协同平台承载目标、责任、指标和变更这四张表,避免线下和线上两套系统并存。
3. 500 人以上或多项目并行组织:必须建立 PMO 级别的指标治理
这个阶段光有项目级协同不够,需要 PMO 层面统一指标口径、阈值和升级路径。否则每个项目各算各的指标,组织层面根本无法横向比较。同时建议引入项目组合视图,把协同健康度作为项目健康度评分的一个维度。

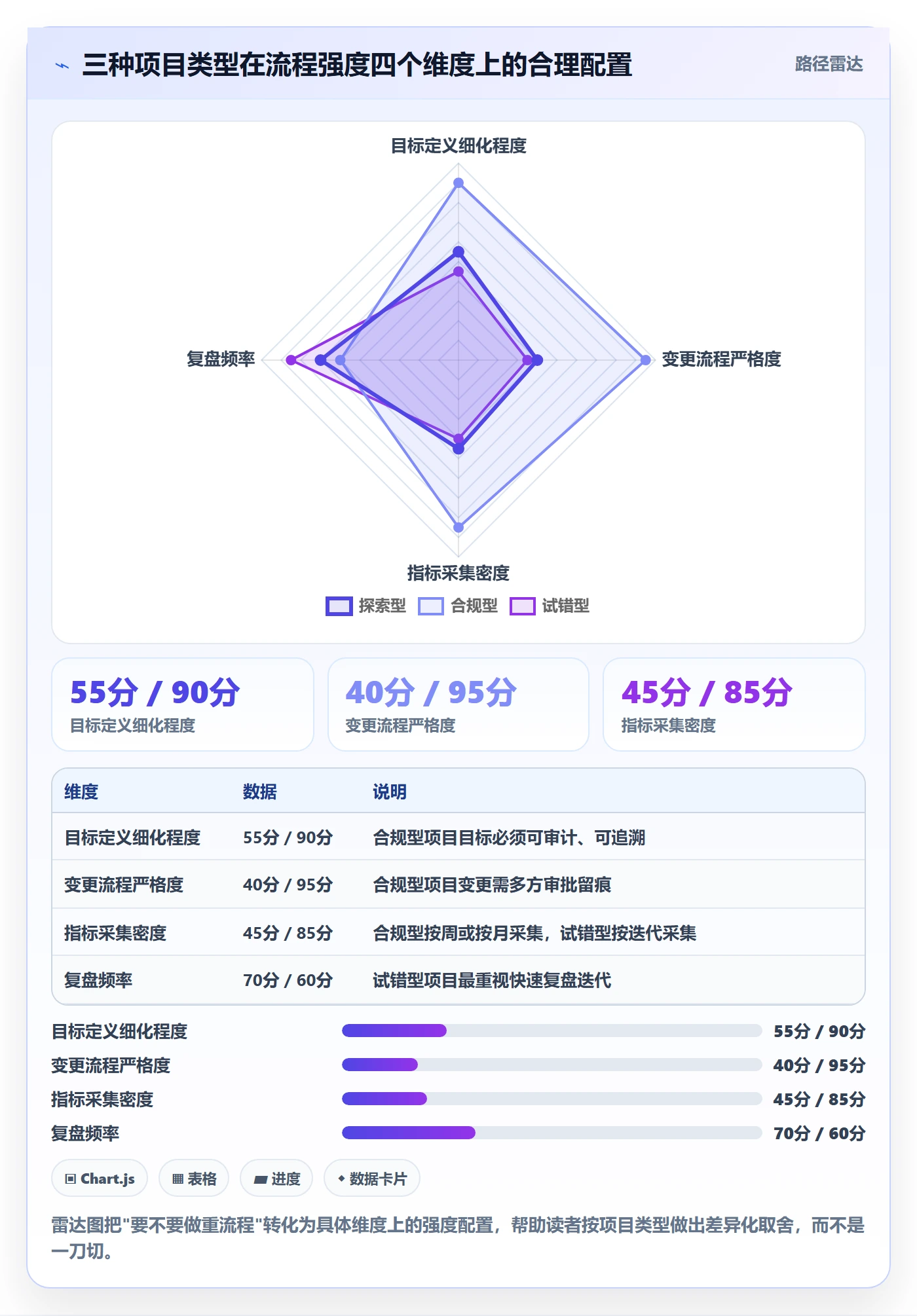

八、取舍:什么时候该重流程,什么时候该轻流程
1. 项目不确定性高时:轻流程、重节奏
探索型项目(比如新产品 MVP、市场验证型项目)不确定性极高,如果一开始就把变更规范、指标表全部做重,团队会被流程拖死。此时更合适的是"2 页纸规范 + 每周短复盘"。把对齐做轻,把节奏做密。
2. 强合规、强审计场景:重流程、重留痕
金融、医疗、政务类项目往往有硬性审计要求。变更必须留痕、指标必须可追溯、决策必须可举证。在这种场景下,不是"要不要重流程"的问题,而是"流程有多细"的问题。建议把变更分级设置得比一般项目更严格,同时把决策记录作为必填项。
3. 快速试错型项目:只做最小规范
快速迭代的互联网产品,通常每个迭代都在 1 到 2 周。这类项目适合用"目标+责任人+依赖清单"三件套,变更记录走轻量入口即可。别用传统制造项目的大规范套小迭代。
4. 取舍的判断标准:看失败的代价和追溯的要求
我的判断框架是两维:失败代价(低/高)× 追溯要求(弱/强)。失败代价高、追溯要求强的,重流程;失败代价低、追溯要求弱的,轻流程。介于两者之间的,采取"轻流程+灵活升级"策略。

九、30 天落地路线:从第四周开始复盘,而不是第 30 天
1. 第 1 周:盘点与目标校准
第一周的核心是把现有的目标版本、干系人、指标口径全部盘一遍。收集每个部门当前理解的项目目标,比对差异,记录冲突点。不要急着改,先看清楚现状。
2. 第 2 周:目标共识会与责任确认
组织一次 90 到 120 分钟的目标共识工作坊,逐条确认成功标准、优先级、责任人和接口。输出目标共识确认单,要求每个关键干系人明确承诺。
3. 第 3 周:试运行指标、看板与变更流程
把对齐层和执行层的核心指标接入看板,上线分级变更流程。试运行期间不追求数据漂亮,追求采集流程顺畅。发现采集困难就调整口径或频率。
4. 第 4 周:复盘与规范调优
第四周做第一次协同复盘,重点看三件事:哪些指标采集不到?哪些变更绕开了流程?哪些依赖卡点没有按升级路径走?复盘输出的是规范调整清单,不是批评清单。

十、写在最后:项目负责人的真正价值,是把混乱变成可追踪的结构
回到老周那个项目。我们后来做的事情其实很朴素:把目标、责任、口径、变更四张表建起来,把六步流程落地,把三层指标跑起来。三个月后,那个项目组又接了一个新项目,这次延期从 23 天缩短到 4 天,复盘时的争议从"谁的错"变成了"哪条规范该改"。
项目负责人这个角色的核心价值,不是比别人更会催进度,也不是比别人更能救火。真正的价值是把目标和协同这件事,从"靠默契"变成"靠机制"。机制一旦立起来,项目就不再依赖某几个人的认真程度,而是依赖系统本身的运转。
如果你正准备开始做这件事,我给的建议只有三步:第一,用一周时间把当前项目的目标共识覆盖率、跨部门依赖关闭时效、变更闭环率三个数测出来;第二,找项目发起人和两位关键干系人开一次 90 分钟的目标对齐会;第三,从这三个指标里选一个最差的,作为下个月改进的唯一重点。
不要一次上全套。目标协同管理的核心不是"做得有多全",而是"能不能持续跑下去"。能持续跑的机制,哪怕一开始只有三张表,也比一年后就废弃的完美体系更有价值。
下一步,你可以先动手做一件小事:把你们当前项目最近一次复盘会的输出翻出来,看有没有形成"规范改进项"。如果没有,那这就是你该开始的地方。
常见问题解答(FAQ)
1. 项目目标协同管理到底该盯几个关键指标?指标越多越管得住吗?
我第一次接手跨5个部门、周期9个月的项目时,把能想到的指标全塞进看板,结果周会上光念数字就花掉20分钟,真正讨论卡点的时间被挤没了。后来我砍到7个,问题反而暴露得更快。所以到底分几层、留几个指标才算够用?
我的做法是分三层、总量控制在7到9个,每层最多3个。对齐层看目标共识覆盖率、关键干系人确认率;执行层看关键交付按期率、跨部门依赖关闭时效、变更闭环率、决策周期;结果层看业务目标达成率、协同返工率,再加一个协同满意度。判断依据很直接:超过9个指标,周会必然退化成念数字,讨论时间被数字吃掉。
另外要提醒一句,这套指标是协同健康度仪表盘,不建议直接挂到个人KPI上,一旦挂钩考核,口径会被“优化”,数据立刻失真。真要考核,就考团队级的少数结果指标,过程指标只用来定位问题、不参与评价。
2. “目标共识覆盖率”“目标清晰度”这种偏软的指标怎么量化?口径怎么定才不扯皮?
领导每次问我目标对齐得怎么样,我只能说“大家都清楚”,他反问那怎么证明,我就答不上来了。想用数据说话,又怕口径定得太主观,各部门各算各的,最后还是吵。这种软指标到底能不能量化?
可以量化,但不要靠主观打分,而是做成“可勾选的检查项+确认动作”。目标共识覆盖率=已完成书面确认的关键干系人数÷应确认总人数,而“确认”不是回一句“收到”,是让对方在目标确认单上填三栏并署名:我负责的交付物、我需要谁提供什么输入、我担心的风险。
目标清晰度我用一份5项清单做自评:可衡量的成功标准、约束条件、优先级取舍原则、明确的不做清单、验收人是否写清,每项1分,低于4分的目标不允许进入分解环节。口径统一的核心是把“什么算完成”写死在模板字段里,而不是留在会议上的形容词里。
更新频率建议跟着里程碑走,按周刷新容易变成形式主义,数据也会因为频繁变动失去可比性。
3. 项目目标一变就乱,变更流程该怎么设规范?变更闭环率又怎么算?
我们项目最头疼的就是需求口头一改,做完才发现跟最初的目标不是一回事,复盘时各方各说各话。想立个变更规矩,又怕流程太重,把团队拖成审批机器。变更到底该管到什么颗粒度?
关键是把门槛分级,别一刀切。我的做法是三级:影响不超过3人日、不动里程碑的,项目经理直接批,当天记入变更日志;影响预算或1周内里程碑的,走发起人加业务方双签;影响项目成功标准或范围的,必须回到目标共识会重新确认。判断依据就是三条线,是否改变成功标准、里程碑、预算。
变更闭环率=已评估并给出结论(批准、驳回、延期都算)的变更数÷全部登记变更数,我一般按不低于95%要求,剩下的在途项就是还在评估中的那部分。要注意分子分母必须都来自变更日志,口头变更没登记就等于没发生。所以规范的第一条应该写死:没进变更日志的变更不进入开发排期,这条比任何审批层级都管用。
4. 跨部门依赖老是推不动,升级机制和“依赖关闭时效”该怎么定义才不伤人?
我们项目大概六成的卡点都压在别的部门手上,催了三次对方说排期满了,我要么干等,要么只能找领导拍桌子。想设计一条明确的升级路径,又担心一升级就伤关系。有没有既能推动、又不靠私人交情的办法?
先把“依赖”从口头变成有主有期的记录。每条依赖登记四个要素:交付物、对方承诺完成日、对方责任人、我这边的验收标准。依赖关闭时效=实际关闭日减去依赖到期日的日历天数,超期即计入,而且等待对方回复的时间同样算超期,这一条很关键,不然数据永远好看。
升级机制要按时间触发,不按情绪触发:到期前3天提醒责任人;到期当天未交付,项目经理书面催办并抄送双方接口人;超期3个工作日无回应,升级到双方部门负责人;超期5个工作日且影响关键路径,升级到项目发起人做取舍决策,加人、延期还是砍范围,必须有人拍板。
把这些规则提前写进项目章程,升级就是走流程,而不是得罪人。我自己踩过的坑是等关系坏了才升级,那时候成本已经沉没了。
核心关键词
文章包含AI辅助创作:项目目标流程与规范:项目负责人项目目标协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/315823
读者评论
看完最有感触的是老周那句“到货”理解不同,我们项目也常因术语口径不一致在验收时炸锅。文中说七成协同问题指向流程缺位,这个比例挺真实,先把接口和签收标准写清楚,比多开几次会管用。
协同指标那段纠正了我的误区。之前团队把变更闭环率直接挂到人头上考核,结果大家确实开始偷偷在系统外改需求,指标完全失真。指标用来诊断而不是奖惩,这句话值得贴在项目群里。
六步流程和四层成熟度这个框架挺完整,尤其目标分解到接口那步。我们项目目标只拆到部门,灰色地带一堆。不过规范前八周投入偏高,小团队能不能熬过去是个现实问题,得看项目周期够不够长。
