成功标准管理指南:项目负责人如何做好项目目标,协同管理全流程

2023 年我参与复盘过一个被内部称为“标杆”的项目:预算 860 万,延期 3 周交付,验收评分 92 分,结项报告写得很漂亮。项目上线后第 9 个月,业务方主动申请停用,理由是“一线不用、数据不准、还不如原来的 Excel”。同一批人、同一套流程、同一个负责人,为什么结项时是成功,一年后变成失败?答案不在执行,而在于这个项目从头到尾就没有定义过“什么算成功”。验收标准写的是“功能全部上线、性能达标、文档齐全”,而业务真正的成功标准是“区域经理愿意用、报表能直接报给财务、月度对账时间缩短一半”。

这两套标准从来没有被摆到同一张桌子上对齐过。

这篇文章不讲项目管理百科。我想把“成功标准管理”拆成一件项目负责人真正能落地的事:在启动时把“什么算成功”谈成一份可追踪、可复盘、可追责的协同契约,并且在四步闭环里让它不被稀释。下面是我在十几个中大型项目里验证过的结构:三层成功标准、四步闭环、五个协同机制,以及不同约束下该怎么取舍。

一、先给结论:成功标准管理不是结项表格,而是启动时的协同契约

很多项目负责人把“成功标准”当成结项材料的一部分:验收单、评分表、结项报告。这是本末倒置。成功标准的真正作用发生在项目启动后的前两周,它决定了后面 90% 的争论有没有裁决依据。

我的核心判断有三条,先摆在这里。

1. 成功的定义权不在项目组,而在“收益承担方”手里

项目组能承诺的是交付,不能承诺的是收益。但现实里,项目负责人经常被迫同时承诺两者,最后只交付了前者,被判定为失败。正确做法是把“交付承诺”和“收益承诺”分开写,谁承担收益,谁就要在启动会上签字确认收益口径。

我见过的最清晰的一份成功标准声明,第一页只有三行:本次项目承诺交付什么、不承诺什么、收益由哪个部门用什么口径在什么时间点验证。就这三行,省掉了后面十几次扯皮。

2. 成功标准必须在启动阶段冻结基线,在变更阶段允许修订

这不是矛盾。基线冻结意味着“你要改可以,但要走变更,并说明为什么原基线不成立”。没有基线,变更就无法被识别;不允许变更,项目就会在一条错误的路上越走越远。

3. 协同管理的核心不是开会频率,而是接口、升级和决策留痕

我统计过自己参与的项目会议:真正产生决策的会议不足三成,其余是同步信息。同步信息本该由看板和文档承担,会议应该只处理例外、冲突和决策。把会议从“汇报场”改成“决策场”,是项目负责人最省时间的一次改造。

成功标准管理指南:项目负责人如何做好项目目标,协同管理全流程

二、背景与真实场景:为什么“按时交付”仍然可能是失败项目

我把最近五年参与的项目做了个粗略归类,失败或半失败的案例中,纯粹因为技术做不出来的不到两成。绝大多数问题出在“目标理解不一致”和“协同机制缺失”。下面是几个反复出现的真实场景。

1. 场景一:三套成功标准同时存在

发起人的成功标准是“解决某个合规风险”,业务负责人的成功标准是“月度报表能自动生成”,IT 负责人的成功标准是“系统稳定不掉线”。这三套标准都不错,但没有交集。

项目推进到一半,IT 为了稳定性砍掉了一个报表接口,业务方立刻翻脸。这不是技术问题,是启动阶段没有做“干系人成功诉求地图”。如果启动会上明确写了“合规为第一优先级、报表自动化为第二优先级、稳定性为约束条件”,这次冲突根本不会发生,因为砍接口时大家都知道该砍哪个。

2. 场景二:里程碑变成了打卡点

我见过一个项目,里程碑清单漂亮到可以当模板,但每个里程碑只有“完成/未完成”两个状态。评审会上一句“进度正常”就算通过,没人问“这个里程碑证明了什么假设成立”。

里程碑的本质是决策点,它应该回答两件事:第一,我们原以为的那件事,现在被验证了还是被推翻了?第二,如果要调整方向,现在调整的成本是多少?只做打卡的里程碑,等于把项目变成了一次没有刹车的长跑。

3. 场景三:变更被当成失败来处理

很多团队的文化是“谁提变更谁就是找麻烦”。结果是变更需求绕过流程,从邮件、群聊、口头约定里涌进来,最后爆发在测试阶段。

我做过一个统计:在一个需求变更完全没有登记的项目里,测试阶段发现的“非计划内需求”占到了缺陷总数的 41%,其中约七成可以追溯到三个月前的某次群聊讨论。变更不是风险,失控的变更才是;而失控的根源是变更没有低成本、可见的登记入口。

4. 场景四:干系人在项目中期“换人”,标准随之作废

发起人调岗、业务负责人离职、对接人轮换,这种在中大型企业里非常常见。如果成功标准只存在于会议纪要和某几个人的记忆里,人员一换就等于清零。我见过最惨的一次,项目换了三任业务对接人,每一任都要求重做需求调研,项目周期因此被拉长近四个月。

成功标准管理指南:项目负责人如何做好项目目标,协同管理全流程

三、拆解常见误区:项目负责人最常掉进去的六个坑

下面六个误区,我在评审会、复盘会上几乎每次都能碰到其中两三个。

1. 误区一:把 OKR、KPI、SMART 混着用

这三者的用途完全不同:OKR 解决“往哪使劲”,KPI 解决“怎么衡量岗位产出”,SMART 解决“目标怎么写清楚”。把 OKR 当 KPI 用,团队立刻转向保守目标;把 KPI 当 OKR 用,目标会失去牵引力。

我在一个项目里见过这种混乱:项目目标写成了 KR 格式(“将订单处理时长从 4 小时降到 1.5 小时”),但考核却按“需求交付数量”打分。结果团队疯狂拆需求、快速上线,订单时长只降了 20%。这就是工具误用带来的方向偏移。

2. 误区二:指标越多越安心

我见过一份 47 个指标的项目看板。真实情况是:只有 3 个指标被真正用于决策,其余 44 个是“看起来专业”的装饰。指标超过 10 个,团队的注意力就会被稀释,反而对关键偏差不敏感。

3. 误区三:把交付验收当成收益验证

验收是“系统能不能用”,收益是“用了以后有没有变化”。两者之间通常有 3 到 12 个月的时滞。如果项目结项时没有指定收益验证的时间点和责任人,这个项目大概率永远不会被验证,只会被“默认成功”。

4. 误区四:RACI 只写不更新

RACI 矩阵在启动会上人手一份,三个月后没人记得自己是什么角色。问题不在工具,在于没有把角色嵌入日常动作:谁审批变更、谁确认验收、谁负责升级,这些必须写进流程节点,而不是停留在表格里。

5. 误区五:所有冲突都往上推

升级路径本来是例外机制。如果每个分歧都升级到项目发起人,发起人会被淹没,同时对项目组失去信任。我建议设置分级:同级能在 24 小时内解决的不升级;涉及资源与优先级冲突的升级到项目层;涉及战略与合规的升级到发起人层。

6. 误区六:复盘只写“经验教训”

“加强沟通”“提前规划”“注重细节”这类复盘结论,第二年会在另一个项目里以同样的形式出现。有效的复盘必须落到可复用资产:模板、检查清单、决策日志、指标口径文档。没有资产沉淀的复盘,等于没有复盘。

成功标准管理指南:项目负责人如何做好项目目标,协同管理全流程

四、专业判断逻辑:三层成功标准、四步闭环、五个协同机制

这是我用得最顺手的一套结构,也是我在多个中大型组织里验证过能落地的版本。

1. 三层成功标准:业务成功、项目成功、过程成功

三层标准的关系不是并列,而是从外到内的约束关系。业务成功定义边界,项目成功定义承诺,过程成功定义可持续性。

(1)业务成功

回答“上线一年后,哪个业务指标会发生什么变化”。业务成功指标必须能被业务部门的数据系统采集,不能靠项目组自证。典型口径包括:订单处理时长、对账差异率、客户投诉率、人均产能、库存周转天数。

(2)项目成功

回答“我们承诺在什么约束下交付什么”。这就是传统的范围、进度、成本、质量、风险五要素,但要注意它们应该被表达为区间而不是点值。比如“工期 6 到 7 个月,预算不超 900 万,核心功能零缺陷上线,非核心功能允许分两批交付”。区间比点值更接近现实,也更容易在变更时判断是否越界。

(3)过程成功

回答“这个项目做完,组织的协同能力有没有提升”。过程成功常被忽略,但它决定了下一个项目的起点。可观察的口径包括:跨部门接口的一次性对齐率、决策平均耗时、变更审批平均时长、关键岗位知识留存率。

成功标准管理指南:项目负责人如何做好项目目标,协同管理全流程

2. 四步闭环:定义、拆解、追踪、复盘

这四步听起来普通,但每一步都有具体的输出物,否则就会退化成口号。

  1. 定义:输出《成功标准声明》,包含三层标准、口径、责任方、验证时间点。必须在启动会后一周内由发起人确认。
  2. 拆解:把业务成功指标拆成可影响的中间变量。比如“对账差异率从 5% 降到 1%”,拆成“主数据准确率、接口成功率、人工复核比例”三个可干预变量。
  3. 追踪:建立分层看板,结果指标月度看、过程指标周度看、健康指标实时看。
  4. 复盘:分两次。交付复盘在结项时做,收益复盘在收益验证窗口结束时做,后者往往被遗漏。

3. 五个协同机制:接口、看板、升级、变更、沉淀

这五个机制是我判断一个项目能不能“自己跑起来”的标准。缺任何一个,项目负责人都要被迫充当人肉中间件。

机制 解决什么问题 最小可行动作
责任接口 两个部门之间的模糊地带 一份接口清单,写明交付物、责任人、交付时间、验收方式
指标看板 信息不同步导致的重复沟通 结果/过程/健康三层指标,控制在 10 个以内
升级路径 分歧卡死或全部上推 三级升级规则,明确每级的时限与决策权限
变更控制 需求从侧门涌入 单一登记入口 + 影响评估模板 + 分级审批
复盘沉淀 同类问题重复出现 模板库、检查清单、决策日志归档到组织知识库

五、指标设计:结果、过程、健康三层指标怎么分工

指标设计是成功标准从文字变成管理动作的枢纽。我一般按三层来分,每层的刷新频率和责任人都不一样。

1. 结果指标:慢、少、硬

结果指标就是业务成功指标,通常 1 到 3 个即可,月度或季度刷一次。它们的特点是滞后,所以不能用来做日常管理,只能用来判断方向。

2. 过程指标:快、准、可控

过程指标是团队能直接影响的中间变量,周度刷新。选过程指标有个原则:它必须和某个结果指标存在可解释的因果链。如果解释不清,就是伪指标。

3. 健康指标:预警、防爆

健康指标不衡量产出,衡量“系统是否在恶化”。例如需求变更率、缺陷重开率、关键人员负载率、跨部门响应时长。健康指标一旦越界,就要触发预警,而不是等到结果指标出问题再救火。

成功标准管理指南:项目负责人如何做好项目目标,协同管理全流程

4. 一个可直接复用的成功标准基线示例

下面这份 YAML 是我在做项目启动工作坊时常用的模板结构,可以直接改字段使用。

project: 订单履约数字化项目
success_criteria:

business:

metric: 月度对账差异率

baseline: 5.2%

target: "=85%"

变更平均审批时长 "<=3 个工作日"

决策日志完整率 100%

exclusions:

不承诺组织架构调整带来的人效提升

不承诺历史数据 100% 清洗完成

这份模板的价值在于 exclusions 字段。明确写出“不承诺什么”,比写清楚“承诺什么”更能减少后期争议。

六、协同机制落地:责任接口、升级路径与变更控制

机制不是文档,是一组“触发条件 + 责任人 + 动作 + 时限”的组合。下面给出我在项目里实际使用的配置方式。

1. 责任接口:把模糊地带写成清单

接口不清最典型的症状是“一件事两个部门都以为对方在做”。解决办法是把每个接口写成一个四元组:交付物、责任人、接收人、验收方式。

  • 交付物:必须是可检查的对象,例如“清洗后的主数据表”“接口联调报告”。
  • 责任人:单一责任人,不能写部门。
  • 接收人:同样单一化,避免多人接收等于无人接收。
  • 验收方式:写明用什么方法确认,谁签字。

2. 升级路径:三级规则比一条通道更有效

我一般设置三级:项目组内部 24 小时、项目层 48 小时、发起人层 5 个工作日。关键在于每级都要有明确决策权限,否则升级只是把问题搬了个地方。

3. 变更控制:入口唯一、评估标准化

变更失控的根本原因往往不是人想绕流程,而是流程太重。我的做法是:入口唯一(一个表单),评估标准化(一张影响评估表),审批分级(按影响面决定审批层级)。

影响评估表只需要回答四个问题:影响哪些成功标准、影响多少工期和成本、有没有替代方案、不做会怎样。四个问题填完,九成变更可以当场判断。

成功标准管理指南:项目负责人如何做好项目目标,协同管理全流程

4. 会议改造:从同步信息到处理例外

我把项目周会拆成三个固定环节,每个环节不超过 15 分钟:指标偏差、例外事项、需要决策的议题。同步类信息全部前置到看板里,会上不逐条过。

改造后最直接的变化是会议时长从 90 分钟压缩到 40 分钟左右,而决策产出反而增加。因为真正的决策在会议前就被识别出来了,会议上只是确认。

七、工具与数据观察:成功标准需要被系统承载,而不是被人记着

我参与过的项目里,凡是依赖“某个人记住”的成功标准,基本都会在三个月内失效。原因很简单:人会被会议、邮件、即时消息淹没,而标准需要一个稳定的载体。

1. 中大型组织的真实痛点

100 人以上的组织,项目通常横跨多个部门、多个系统、多个考核口径。这种规模下,靠文档台账管理成功标准会出现三个问题:版本混乱、权限失控、追溯困难。

  • 版本混乱:同一份成功标准在五个人手里有五个版本。
  • 权限失控:涉密项目的指标数据被不相关人员看到。
  • 追溯困难:想查“半年前是谁批的这次基线调整”,翻了三天找不到。

2. 数据观察:平台化承载带来的差异

我对比过同一家企业的两个事业部:A 事业部把成功标准放进项目管理平台,B 事业部继续用文档加邮件。半年后,A 事业部的收益验证按时完成率约为 B 事业部的两倍多,变更追溯平均耗时从数小时降到几分钟。差异不在于人的能力,而在于标准是否被结构化承载。

在这类场景里,我会建议客户考虑支持私有化部署、能够承载项目组合与指标看板的平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,这对数据敏感型行业是硬性前提;同时它支持从 Jira 平滑迁移,对于已经在用海外工具、正在做国产替代的团队,迁移成本相对可控。我在一个制造业客户的迁移项目里看到,历史项目数据、自定义字段和工作流的迁移是整个切换过程中最耗时的部分,而支持平滑迁移的平台可以把这部分风险压到最低。

需要强调的是,工具解决的是“承载和追溯”,不解决“标准本身对不对”。如果三层成功标准没谈清楚,再好的平台也只是把错误的标准记录得更整齐。

成功标准管理指南:项目负责人如何做好项目目标,协同管理全流程

八、不同情况下的行动建议

成功标准管理没有一套通用打法。下面按项目类型给出我的实际建议。

1. 强合规驱动的项目

这类项目的第一成功标准是合规达标,业务收益排在其次。建议把合规要求写成硬约束,放进项目成功层的 constraints 字段,并明确“不可协商”。同时要注意,合规类项目的收益验证周期往往很长,收益复盘应该设定在监管检查通过之后,而不是系统上线之后。

2. 业务增长驱动的项目

这类项目的成功标准必须和业务指标强绑定。我的建议是:结果指标由业务方撰写并签署,项目组只负责拆解过程指标。这样能避免项目组承担它无法控制的收益责任。

3. 内部效率提升类项目

这类项目最容易陷入“做完了但没人用”。关键动作是在启动阶段就找到真实的种子用户,把他们的使用行为写成过程指标,例如“上线首月活跃用户占比达到 60%”。没有使用率约束的效率项目,几乎注定失败。

4. 周期超过 12 个月的大型项目

周期越长,成功标准越容易被稀释。建议按阶段冻结基线:每 3 到 6 个月做一次成功标准回顾,允许调整但必须留痕。同时把过程成功指标纳入考核,否则团队会在长周期里逐渐失去协同纪律。

成功标准管理指南:项目负责人如何做好项目目标,协同管理全流程

九、不同约束下的取舍

资源永远不够,取舍才是项目负责人的核心工作。下面是我在几个典型约束下的判断顺序。

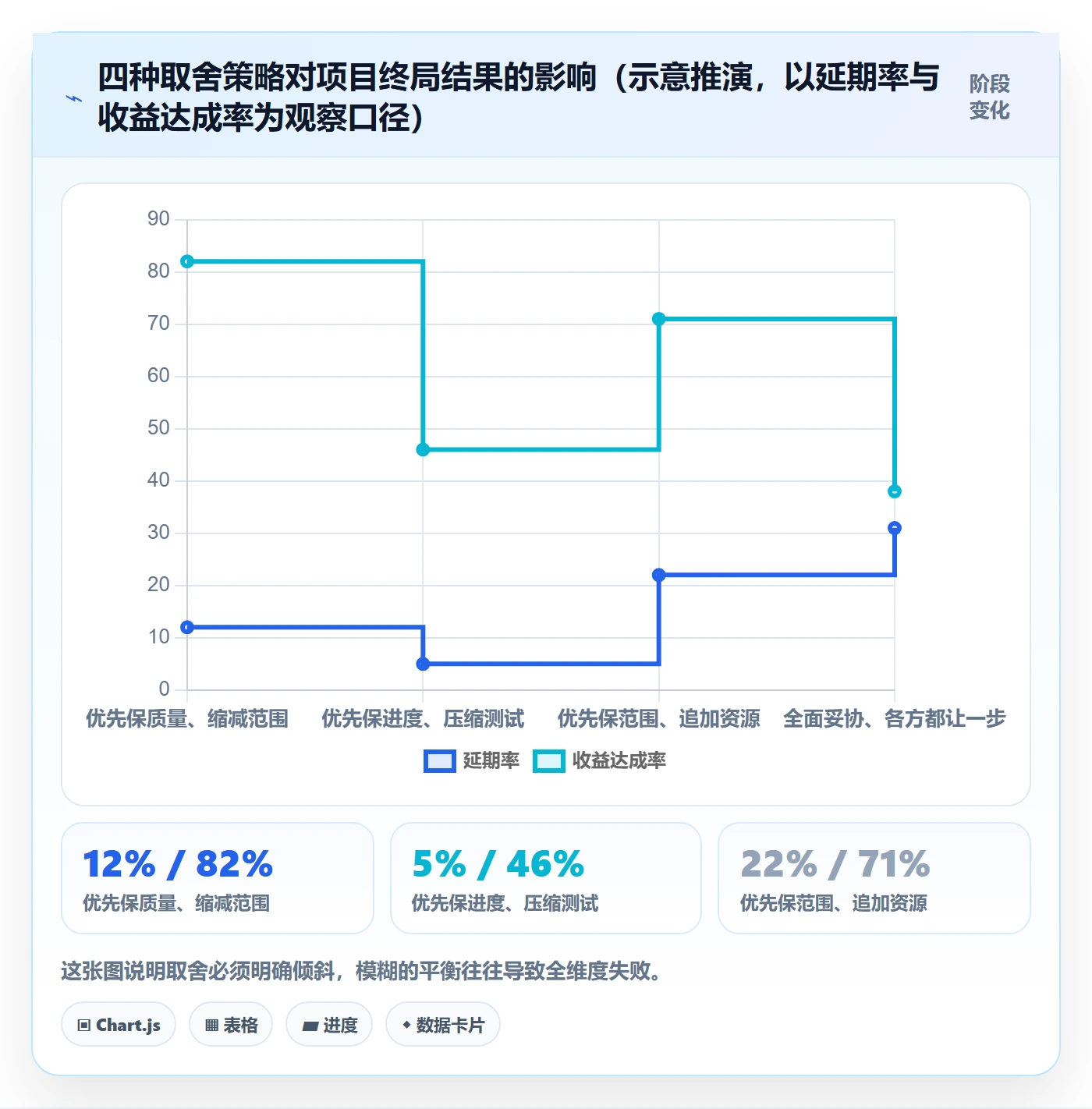

1. 时间紧、预算紧时,砍什么

我的顺序是:先砍非核心功能范围,再砍过程成功的部分指标,最后才考虑压缩质量要求。质量一旦成为牺牲品,返工成本会吃掉所有节省下来的时间。

2. 业务方和 IT 方目标冲突时,怎么裁

回到成功标准声明。如果声明里写明了优先级,裁决就有依据;如果没有,就应该先补这份声明,而不是先裁决本次冲突。补声明所花的两小时,能省掉后面两周的争论。

3. 发起人要求临时增加范围时,怎么处理

不要当场答应或拒绝,而是当场给出影响评估:新增范围影响哪些成功标准、需要多少额外工期和成本、有没有替代方案。把决策权交回给发起人,同时把决策记录下来。很多时候,发起人在看到影响数据后会自己改变主意。

4. 指标之间互相冲突时,怎么选

冲突组合 典型表现 建议取舍
进度 vs 质量 赶工导致缺陷率上升 优先保质量,进度通过缩减范围解决
业务收益 vs 交付成本 为提高收益不断加需求 用收益/成本比值排序,低于阈值的需求进入下一期
过程成功 vs 短期交付 为赶进度跳过文档与复盘 至少保留决策日志和接口清单,其余可延后
合规约束 vs 用户体验 多一道验证影响操作效率 合规为硬约束,通过流程优化而非削减合规来解决体验问题

5. 什么时候应该主动建议终止项目

这是一个项目负责人最难开口但最应该具备的能力。我的判断信号有三个:业务成功的假设已被证伪、约束条件发生根本变化、收益验证窗口内无法达成关键指标。及时终止一个不该继续的项目,本身就是成功标准管理的一部分。

成功标准管理指南:项目负责人如何做好项目目标,协同管理全流程

十、自查清单:上线前问自己这十个问题

这份清单我通常贴在项目启动会的最后一页,也会在里程碑评审时拿出来过一遍。

1. 成功标准是否已经签署

发起人和收益承担方是否明确签署了三层成功标准与排除项?如果没有书面确认,标准就还只是建议。

2. 业务成功指标是否可采集

业务指标能不能从现有系统里取数?如果取不到,是谁负责补上采集能力?

3. 指标数量是否超过十个

超过十个就应该合并或删除,只保留真正驱动决策的那些。

4. 每个指标是否有唯一责任人

责任人必须是人,不是部门;必须能被点名,不是“大家一起负责”。

5. 收益验证的时间点是否已写入计划

结项不等于结束,收益验证必须排进组织日程。

6. 接口清单是否覆盖所有跨部门交付

任何一个跨部门交付都应该有四元组:交付物、责任人、接收人、验收方式。

7. 升级路径是否分级且有时限

没有时限的升级路径,等于没有升级路径。

8. 变更是否有单一登记入口

如果变更可以从邮件、群聊、口头三个渠道进入,那它一定会从侧门进入。

9. 决策日志是否在持续更新

决策日志不是事后补的,是当场记的。它的价值在人员更替时体现得最明显。

10. 复盘是否产出了可复用资产

模板、清单、口径文档、决策记录,至少要有一项进入组织知识库。

11. 结语:成功标准是协同语言,不是考核武器

写到这里,我想回到开头那个被停用的项目。它真正的失败点不是技术,而是从头到尾没有人把“业务方愿意用”写进成功标准。项目组忠实地完成了被要求完成的事,却没有完成真正重要的事。

成功标准管理最容易被误解的一点,是把它当成考核工具。一旦被当成考核武器,团队就会倾向于把标准写得保守、模糊、可解释,反而失去了对齐价值。它真正的身份是一套协同语言:让发起人、业务方、IT 方、一线用户在同一个坐标系里说话。

如果你准备启动一个新项目,我建议先做一件小事:花两个小时,把三层成功标准写成一页纸,包括明确的不承诺项和三个以内的结果指标。让收益承担方签字,把变更入口和升级路径定下来,然后把这一页纸放进你使用的项目管理平台,而不是某个人的文件夹里。

如果你手上已经有在跑的项目,那就从一件事开始:把这周的例会改成“指标偏差 + 例外事项 + 待决策议题”三段式,同步类信息全部前置到看板。两周之内,你大概率会感受到差异:冲突变少了,决策变快了,讨论终于从“你为什么不配合”回到“我们的成功标准是不是需要调整”。

成功标准管理不复杂,它只是需要被认真对待,在项目最忙乱的开头,而不是在无人在意的结尾。

常见问题解答(FAQ)

1. 项目成功标准到底应该由谁定,项目负责人能不能自己拍板?

我之前带过一个跨部门项目,启动会上大家都说目标很清楚,结果到验收时业务方说这不是他们要的,领导又问我为什么不早点确认。我后来一直在想,成功标准到底是项目经理自己定,还是应该由发起人或业务方定?

成功标准的最终拍板权在项目发起人或业务决策人,但项目负责人的职责是把模糊诉求翻译成可确认、可衡量的标准,并推动各方签字确认。做法上分三步:第一步,在启动阶段做一次干系人成功诉求访谈,至少覆盖发起人、核心业务方、最终用户代表、合规或财务接口人;

第二步,把每个人的诉求归纳成业务成功、交付成功、过程健康三类,标注优先级和验收口径;第三步,形成一页纸的成功标准确认单,写清楚衡量指标、目标值、数据来源、评估时点和责任人,在启动会上逐条确认。判断依据很简单:如果一条标准找不到一个愿意为它签字的人,它就还不是标准,只是愿望。

项目负责人不能替业务方决定收益目标,但可以拒绝在标准模糊的情况下进入执行阶段。

2. 目标写成了 OKR 或者 SMART,为什么项目还是跑偏?

我们团队现在也写 OKR,季度初对齐得很认真,但做到一半就发现优先级全乱了,每个人都在忙自己的事。我怀疑是不是目标写法有问题,还是说目标管理本身就不适合项目场景?

问题通常不在写法,而在目标没有和协同机制绑定。OKR 解决的是方向牵引,SMART 解决的是描述清晰,但它们都不自动解决谁负责、何时检查、冲突怎么升级。可执行的做法是给每个目标补三样东西:一是责任人,明确到单一负责人而不是一个部门;二是检查节奏,比如双周看关键结果指标,月度看业务指标;

三是冲突升级路径,写清楚当资源和优先级打架时,先找谁、几个工作日内给结论。判断目标是否真的落地,看一个信号就够了:如果目标只出现在季度初的文档里,中间没有任何决策因为目标而改变,那它基本只是口号。项目负责人要把目标变成会议议程、资源分配依据和变更审批的准绳,而不是贴在墙上的口号。

3. 跨部门协同总是推不动,项目负责人除了开会还能做什么?

我在一个矩阵型组织里做项目,团队成员向各自部门汇报,我既不管绩效也不管预算。每次推进度都要靠刷脸和开会,开完会大家回去还是按自己部门的优先级做。我想知道有没有更硬一点的办法,而不是一直靠沟通。

靠沟通推动协同,本质上是把组织问题变成了个人消耗。更硬的办法是建立五个机制:责任接口表,明确每个交付物的唯一责任人和协作方;决策日志,记录每次关键决策的时间、参与人、结论和影响;升级路径,规定争议超过几个工作日必须上升到哪个层级;变更控制,任何影响范围、进度、成本的目标调整都要走书面审批;

指标看板,把跨部门依赖项的状态公开可见。其中升级路径最关键,因为它把项目负责人的个人影响力替换成了组织规则。判断协同机制是否有效,可以看一个指标:例会上讨论的新问题占比是否下降。如果每次都在重复讨论同类阻塞,说明机制没有生效,只是在用会议掩盖问题。

4. 项目验收通过了,但业务方说没产生价值,这种情况怎么复盘和定责?

我们上个项目按时上线、验收也签了字,但半年后业务方说使用率很低、收益没达到。领导复盘时问我,既然验收通过了为什么没价值。我觉得很冤,但又说不清到底是哪里出了问题。

这类情况的核心是交付验收和收益实现是两个不同的评估节点,必须在项目启动时就分开定义。交付验收看的是范围、质量、时间是否达标,通常在项目收尾时完成;收益实现看的是业务指标是否改善,往往要滞后三到十二个月才能评估。

可执行的做法是在启动阶段就写清楚收益假设:预期改善哪个指标、当前基线是多少、目标值是多少、由谁在什么时间点用什么口径测量。收尾时做交付复盘,收益评估期结束时做收益复盘,两次复盘的责任人和结论分开记录。

定责的判断依据是:如果收益假设当初没有写清楚、基线数据没有采集、业务方没有确认过,那是项目治理的缺失,不应由项目负责人单独承担;如果假设清楚但执行中目标偏离没有预警,那项目负责人需要承担监控和升级不到位的责任。复盘输出应该进入组织知识库,避免下一个项目重复同样的假设错误。

核心关键词

读者评论

赵
赵欣然

文章点出的问题很真实:项目结项时按功能验收,一年后业务却弃用。根源不是执行差,而是启动时没把“什么算成功”和收益承担方对齐。三层成功标准里,业务成功必须由业务数据系统采集,不能项目组自证,这点尤其关键。

黄
黄明远

验收不等于收益验证,这个区分很重要。很多项目结项报告漂亮,但没有指定收益验证责任人和时间点,最后只能被默认成功。建议把收益口径、验证时点写进启动会签字页,否则后期扯皮成本很高。

张
张安琪

里程碑只标完成/未完成,确实会变成打卡点。评审时应该追问验证了什么假设、调整成本多大。另外变更登记入口要低成本可见,否则口头变更会集中爆发在测试阶段,返工量很惊人。

孟
孟嘉宁

OKR、KPI、SMART混用和指标过多是常见病。见过看板堆几十个指标,真正用于决策的没几个。指标一多,团队注意力被稀释,反而对关键偏差不敏感。聚焦少量关键指标比追求全面更有效。

韦
韦明远

干系人中途换人导致成功标准作废,这个场景太常见了。成功标准不能只留在会议纪要和记忆里,要形成可追踪的协同契约。冻结基线、允许走变更,同时把复盘沉淀成模板和检查清单,才可能复用。

文章包含AI辅助创作:成功标准管理指南:项目负责人如何做好项目目标,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/315754

赞 (0)
飞飞飞飞
目标进度落地方案:项目负责人开展项目目标的数据分析案例解析
上一篇 1天前
项目目标验收标准全流程:项目负责人协同管理与一文讲清
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
