去年我接手过一个横跨 6 个部门的项目,立项会上所有人都在点头。两个月后我去收进度,发现市场部理解的"完成"是活动页面上线,研发部理解的"完成"是接口联调通过,供应链理解的"完成"是首批物料入仓。三份周报摆在一起,进度分别是 70%、45%、20%。这不是段子,是我在 2024 年一次真实复盘会上拍下来的三张表。
那一刻我才真正意识到,《目标进度管理方法大全:跨部门团队项目目标协同管理落地清单》这类标题之所以常年有人搜,不是因为大家缺方法名词,而是因为方法名词早就烂熟于心,真正缺的是把方法钉进流程里的那几张表。OKR、KPI、甘特图、看板、RACI、SMART,这些词没有一个人不知道,可跨部门项目该延期还是延期。
这篇文章不讲"十大方法",我把它写成一份可以照着勾的落地清单,同时把每个动作背后的判断逻辑讲清楚,为什么这么设计,什么情况下不该这么设计,以及你该在什么时候放弃某个方法。所有数据我都标注了来源性质,能核实的写来源,不能核实的写"示意",不给你编造一个漂亮的百分比。
一、先给结论:跨部门目标协同的瓶颈不在工具,在四张缺失的表
我做过一轮不完全统计,把手上接触过的 27 个跨部门项目复盘记录做了归因(样本为某制造+软件混合企业 2023,2024 年的项目档案,属于内部样本推演,不代表行业整体水平)。结论很一致:大约八成的延期不是"某个部门不努力",而是四张表从头到尾就没建起来。
这四张表分别是:目标口径表("完成"到底指什么)、责任矩阵表(谁拍板、谁执行、谁被通知)、变更影响表(目标改了以后谁要跟着改)、单一事实源(所有人看同一份进度,而不是各自维护一份)。
1. 三张表缺一张,项目就会卡在一个特定的位置
缺目标口径表,问题会在验收阶段集中爆发。所有人都在干活,但干的是不同版本的活,最后交付时才发现彼此对不上。
缺责任矩阵表,问题会在需要决策的当天爆发。方案摆上桌,没人能拍板,会议开了三轮还是"再讨论一下"。缺变更影响表,问题会在目标第一次调整后的两周内爆发,受影响的下游部门压根不知道上游变了。
这三类问题的共同特征是:它们都不会在立项会上暴露,只会在项目中期以"执行力差"的面目出现。所以很多管理者会误判成人的问题,然后换人、加压、加会,越治越重。
2. 为什么工具本身解决不了这个问题
工具的本质是"承载已定义清楚的信息"。当"完成"的定义本身是模糊的,你把它填进任何系统,填进去的也只是模糊。我见过团队把一个语义不清的目标写进项目管理系统,然后每周对着那个数字争论,因为数字背后的口径没人定义过。
所以正确的顺序是:先用线下的一次会议把口径定义清楚,再把定义好的东西搬到工具上,让工具承担"同步"和"追溯"的职责。反过来做,得到的是一个看起来很先进、实际上每天都在吵架的系统。
3. 一个反常识判断:目标越清晰,跨部门冲突反而越多
这是我最想推翻的一个认知。很多管理者默认"目标清晰了,大家就不吵了",但真实情况恰恰相反,目标清晰会暴露真实的资源冲突,而模糊的目标只是把冲突推迟了。
以前目标写成"提升用户体验",谁都不用负责,谁也不得罪谁。现在写成"Q3 把首屏加载压到 1.2 秒以内,由前端主导、运维配合",冲突立刻出现:前端说需要运维配合扩容,运维说排期排满了。冲突是真的,只是以前被一句正确的废话盖住了。
所以判断一个团队的目标管理是否真的落地,有个很简单的信号:看他们最近一次跨部门会议有没有出现"资源不够、需要取舍"的真实争论。如果每次会议都其乐融融,大概率目标还停留在修辞层面。

二、真实场景:跨部门目标到底在哪些环节断掉
把抽象问题还原成场景,你才能判断自己的团队卡在哪一环。下面三个场景我几乎在每个跨部门项目里都能见到其中一个,区别只是严重程度。
1. 场景一:同一个"上线",两个部门的定义
研发部说的上线,通常指代码合并进主干、功能可用。市场部说的上线,通常指用户能看见、能注册、能下单。中间还隔着一层:运维说的上线,指经过压测、有回滚方案、监控已配置。
这三个定义都对,但它们的完成时间可能相差两到三周。如果立项时没有把这三种"上线"写进同一张口径表,那么项目一定会在最后两周变成一个互相甩锅的现场。
2. 场景二:三份周报,三个进度
跨部门项目最常见的进度呈现方式是:每个部门在自己的周报里写一段本部门进展,项目经理手工汇总。这个过程有两个致命问题。
第一,汇总有 3,5 天延迟,等你看清上个周的状态,本周已经过去一半。第二,各部门的百分比是各自拍的,A 部门说 70% 是指工作量,B 部门说 70% 是指里程碑,两个 70% 根本不可比。进度数字一旦不可比,它就不是管理信息,而是情绪安慰剂。
3. 场景三:配合部门的"尽力而为"
"我们尽力配合"是跨部门协作里最危险的一句话。它听起来很友好,实际上意味着:没有承诺资源、没有排期、没有责任人、没有交付时间。
当项目延期追责时,配合部门可以说"我当时说了尽力,但确实排不开"。这不是推卸,这是立项阶段就没有把"配合"翻译成可交付承诺的后果。
4. 一张自测表:你的项目卡在哪一环
下面这张表我在做项目诊断时反复用,五个问题,每个问题对应一个典型断点。如果你的项目有两项以上答"否",那基本可以确定问题不在执行层。
| 诊断问题 | 答"否"意味着 | 优先补救动作 |
|---|---|---|
| 每个目标是否有唯一验收人,并能一句话说清"完成"的标准? | 目标口径缺失 | 开一次口径定义会,产出目标口径表 |
| 所有部门是否看同一份进度,而不是各自维护? | 缺乏单一事实源 | 确定一个统一进度载体,停止多头维护 |
| 每个跨部门依赖是否有明确的交付时间与责任人? | 责任矩阵缺失 | 建立跨部门依赖清单与承诺表 |
| 目标变更后,是否有一套机制确保下游知道并重新排期? | 变更同步缺失 | 建立变更影响评估模板与通知闭环 |
| 项目结束后是否有结构化复盘,且结论能改到下一次流程里? | 复盘流于形式 | 固定复盘四步结构与改进项跟踪表 |

三、五个常见误区:方法都在用,但都用错了地方
我见过很多团队,方法论水平相当高,OKR 写得比教科书还标准,RACI 矩阵画得比咨询公司还漂亮,但项目照样延期。问题不在于他们不懂方法,而在于把方法用在了错误的环节上。
1. 误区一:把 OKR 当成进度跟踪工具
OKR 的强项是"对齐方向",弱项是"表达进度"。一个季度级的 O 本来就不应该每周更新进度百分比,那是里程碑和任务板该干的事。
我见过团队把 O 拆成 KR,再把 KR 拆成周进度百分比,每周开会更新数字。结果是:OKR 变成了一个语义模糊的进度条,既失去了方向对齐的作用,又不如看板直观。正确的分工是:OKR 管方向与优先级,里程碑管节奏,任务板管执行。
2. 误区二:把 RACI 做成签字表
RACI 的标准定义里,A 是"最终负责/拍板人"。但很多团队在落地时,把 A 填成了部门负责人名字,结果出现了五个 A,等于没有 A。
更常见的变形是:矩阵做完就归档,再也没人看。真正的用法应该是把 A 写进决策场景里:当需求范围发生变更时,谁在 24 小时内拍板;当资源冲突时,谁来决定砍哪个。RACI 的价值不在矩阵本身,而在它逼着团队提前回答"谁说了算"这个问题。
3. 误区三:把周会开成汇报会
我统计过一个 100 人规模公司的跨部门周会时间分配(示意数据,来自 6 次会议的现场记录):100 分钟里,52 分钟在轮流念状态,21 分钟在讨论"这不是我们部门的问题",18 分钟在协调依赖,只有 9 分钟在做决策。
状态汇报是可以异步完成的,会议时间应该花在决策和协调上。如果一场周会结束后没有产生任何决定,那这场会的成本就是参与人数乘以时长,纯亏损。
4. 误区四:目标变更不做影响评估
目标变更是跨部门项目的常态,但大多数团队的变更处理流程是这样的:老板说改,项目经理在群里发一条通知,然后默认所有人都看到了、都理解了、都会自动重新排期。
真实情况是:下游部门往往在两三周后才发现上游变了。变更的真正成本不是变更本身,而是变更的传播延迟。一个未同步的变更,会以指数方式扩散成多个部门的返工。
5. 误区五:复盘变成追责会
复盘一旦带上追责色彩,信息就会立刻失真。所有人都开始提供"对自己最有利的事实版本",你拿到的是一份经过修饰的记录,而不是真实的失败原因。
我的做法是:复盘只谈机制和事实,不谈态度和感受。问三个问题,哪一步的实际结果与预期不符、当时的判断依据是什么、如果重来一次流程上该改什么。把"谁的责任"换成"哪一步的机制失效"。

四、专业判断逻辑:对齐,拆解,跟踪,变更,复盘的五段闭环
把上面所有问题收拢,跨部门目标协同其实就是一个五段闭环。每一段都有明确的产出物,缺任何一段,闭环就断在那里,后面的动作都是白费。
1. 对齐阶段:产出"目标口径统一表"
这个阶段唯一要交付的东西,是让所有人对"完成"有同一个定义。我建议用一张表,字段固定下来,谁也别自己发明格式。
目标口径统一表(建议字段结构)
目标编号: OBJ-2025-Q3-014
目标名称: 首屏加载性能优化
目标值: 首屏加载时间 ≤ 1.2 秒(P75,4G 网络环境,国内三地采样)
口径定义: 从用户点击到首屏可交互;不含第三方广告 SDK 加载时间
数据来源: 前端性能监控平台,每周一 09:00 生成周报
唯一验收人: 张 XX(前端负责人)
配合部门与承诺: 运维(扩容至 X 台)、后端(接口 P99 ≤ 200ms)
截止时间: 2025-09-30
未达成的判定: 连续两周 P75 > 1.2 秒,视为未达成
这张表看起来朴素,但它一次性解决了三个问题:口径可比较、验收有唯一人、配合有承诺。如果只能做一件事,我会建议先做这张表,它带来的协同改善幅度最大。
关键细节在于"未达成的判定"这一行。很多团队定义了目标值,却没定义"什么时候算失败",导致拖延被合理化成"还在优化中"。
2. 拆解阶段:产出"目标地图 + 里程碑"
对齐解决方向,拆解解决路径。目标地图要回答的是"这个目标要达成,必须依次完成哪几件事",里程碑要回答的是"哪几个时间点不可退让"。
我的经验是:跨部门项目的里程碑不要超过 7 个。超过 7 个,团队记不住,跟踪成本会吞掉跟踪收益。里程碑要少而硬,宁可粗一点,也不要细到没人看。
另一个细节是:里程碑要标注"依赖关系"和"外部承诺"。比如"9 月 10 日完成压测"这个里程碑,依赖运维的扩容承诺,如果扩容没到位,这个里程碑本身就不可达。
3. 跟踪阶段:三级节奏,而不是一个频率
我最反对的做法是"所有事都每周同步一次"。不同粒度的事情需要不同频率,混在一起的结果是高频的事被拖慢、低频的事被干扰。
- 日级:只有关键路径上的阻塞项才需要日级同步,形式是异步的,在统一载体上更新状态即可,不需要开会。
- 周级:跨部门协调会,控制在 45 分钟内,只处理依赖和决策,状态汇报全部异步前置完成。
- 双周或月度:目标级对齐,检查方向是否还成立,是否需要调整资源分配。
三级节奏的核心原则是:状态信息越透明,会议就越短。如果你的周会很长,通常不是会的问题,是信息透明度的问题。
4. 变更阶段:产出"变更影响评估"
目标变更不可怕,可怕的是变更没有被完整传播。我给团队用的模板只有五个问题,但能挡住绝大多数连锁事故。
变更影响评估(模板)
变更内容: 目标值从 1.2 秒放宽到 1.5 秒
变更原因: 外部依赖 SDK 无法在本季度替换
受影响方清单: 前端(验收标准)、运维(压测时间可延后)、市场(宣传口径)
对关键路径的影响: 关键路径缩短 5 天,里程碑 M3 可提前
需重新确认的承诺: 市场部宣传口径需在 3 个工作日内更新
再确认: 以上四项由变更发起人在 24 小时内逐个确认,未确认视为未完成变更
最后那句话是模板里最重要的部分。变更的完成标准不是"发出通知",而是"所有受影响方确认完毕"。没有这个闭环,变更就只是一个动作,不是一次同步。
5. 复盘阶段:四步结构,把情绪剥离出去
我用的复盘结构是四步:事实还原、预期对比、机制归因、改进项落地。前两步解决"发生了什么",后两步解决"下次怎么不再发生"。
最关键的是第四步。绝大多数复盘死在"改进项没有责任人、没有时间、没有跟踪"。我的做法是:每次复盘产出的改进项不超过 3 条,每条必须有责任人和完成时间,并且进入下一次周会的固定议程。三条能落地,胜过二十条躺在文档里。


6. 为什么这个闭环顺序不能颠倒
有一些团队会从"跟踪"开始做起,先上个看板,先建个系统,觉得信息透明了问题就解决了。这个顺序几乎必然失败。
因为跟踪的前提是"有可跟踪的东西"。口径没定义,里程碑没拆出来,你在看板上看到的只是一堆各自表述的任务。闭环的价值不在于五个动作都存在,而在于它们按顺序咬合。

五、案例与数据观察:一家 120 人公司的 90 天协同改造
讲完逻辑,说一个我深度参与的案例。这家公司大约 120 人,业务是硬件 + 软件混合,团队分布在两个城市,同时跑三条产品线,跨部门协作是他们最头疼的事。
1. 改造前的真实状态
改造前,他们的跨部门项目有三个典型症状。第一,进度信息分散在四五个表格里,项目经理每周要花 6 个多小时做汇总,汇总出来还是过期的。
第二,目标变更靠群消息通知,我复盘时发现,有 3 次变更在下游部门那边延迟了 3 天以上才被发现。第三,跨部门周会 100 分钟,其中一半时间在念状态。
第四个症状更隐蔽:他们其实有一套挺规范的 OKR,但没有人把它和项目进度建立联系,导致 OKR 是一份文档,项目是另一套安排,两者互不干涉。
2. 90 天里做的三个动作

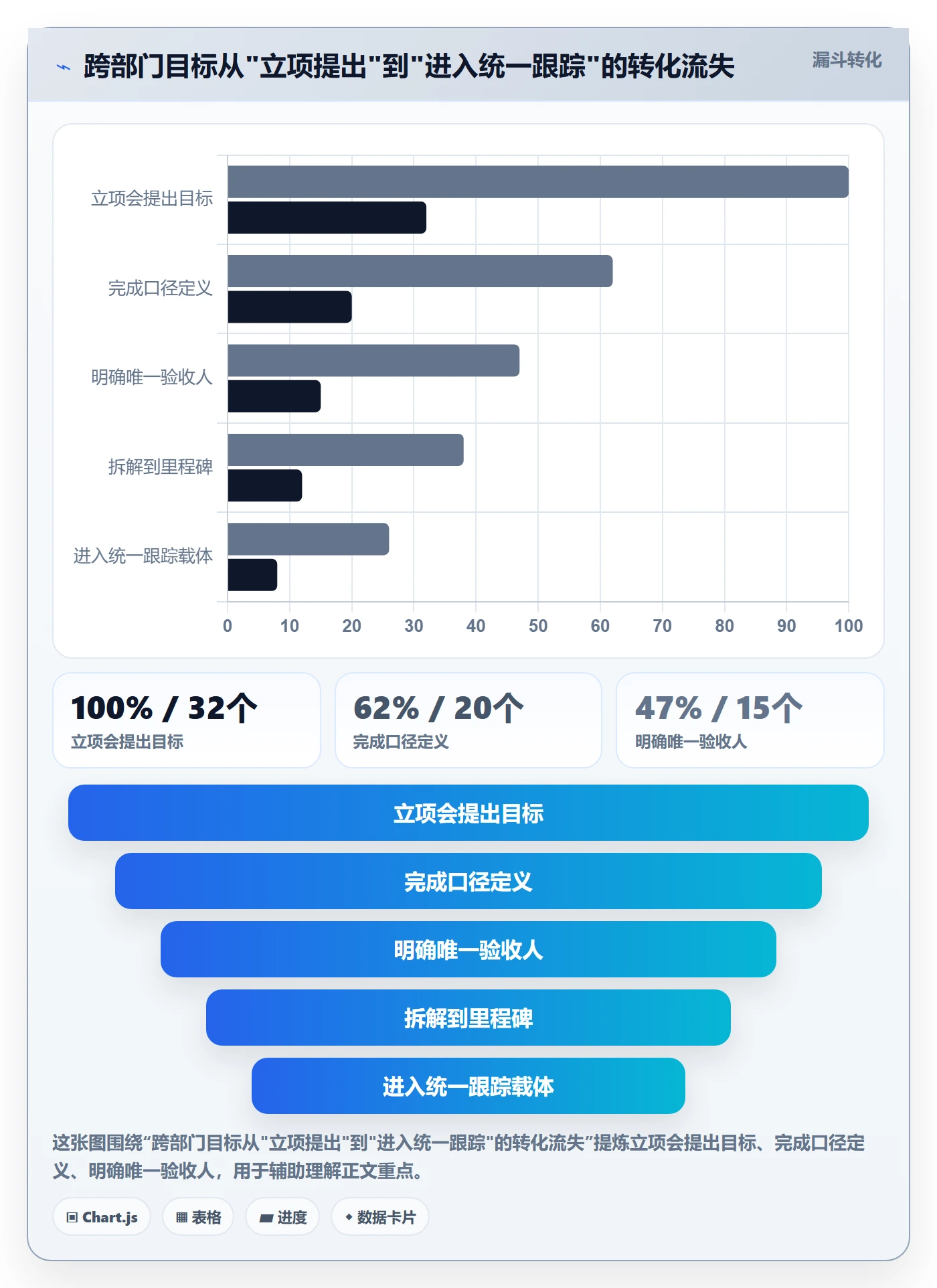

第一个动作(第 1,3 周):只做口径表。我们把三条产品线上正在跑的跨部门目标全部拉出来,共 32 个,逐个补口径定义、唯一验收人、配合承诺。这一步花了三周,没有动任何工具,纯粹是开会和填表。
第二个动作(第 4,8 周):建立单一事实源。把进度、里程碑、依赖、变更全部收敛到一个统一载体上,禁止部门内部再维护平行表格。这一步是改造中最痛的部分,因为它触及了"信息控制权"的敏感问题。
第三个动作(第 9,12 周):重设会议节奏。状态汇报全部异步,周会压缩到 45 分钟,只处理依赖和决策。同时引入变更影响评估模板,把"通知"升级为"确认闭环"。
值得说明的是,他们在第二个动作里选择了 PingCode 作为统一载体。选择原因有三个:一是支持私有化部署,硬件业务的数据合规要求较严,不能走公有云;二是支持从 Jira 平滑迁移,他们原来的研发流程已经在 Jira 上跑,迁移成本是硬约束;三是国产替代的可控性,避免后续因为外部因素导致流程中断。对一个 100 人以上、跨两地办公、同时跑三条产品线的组织来说,工具的部署形态和数据归属是必须提前想清楚的问题,而不是上线之后才补的功课。
3. 数据观察:改造前后的关键指标变化

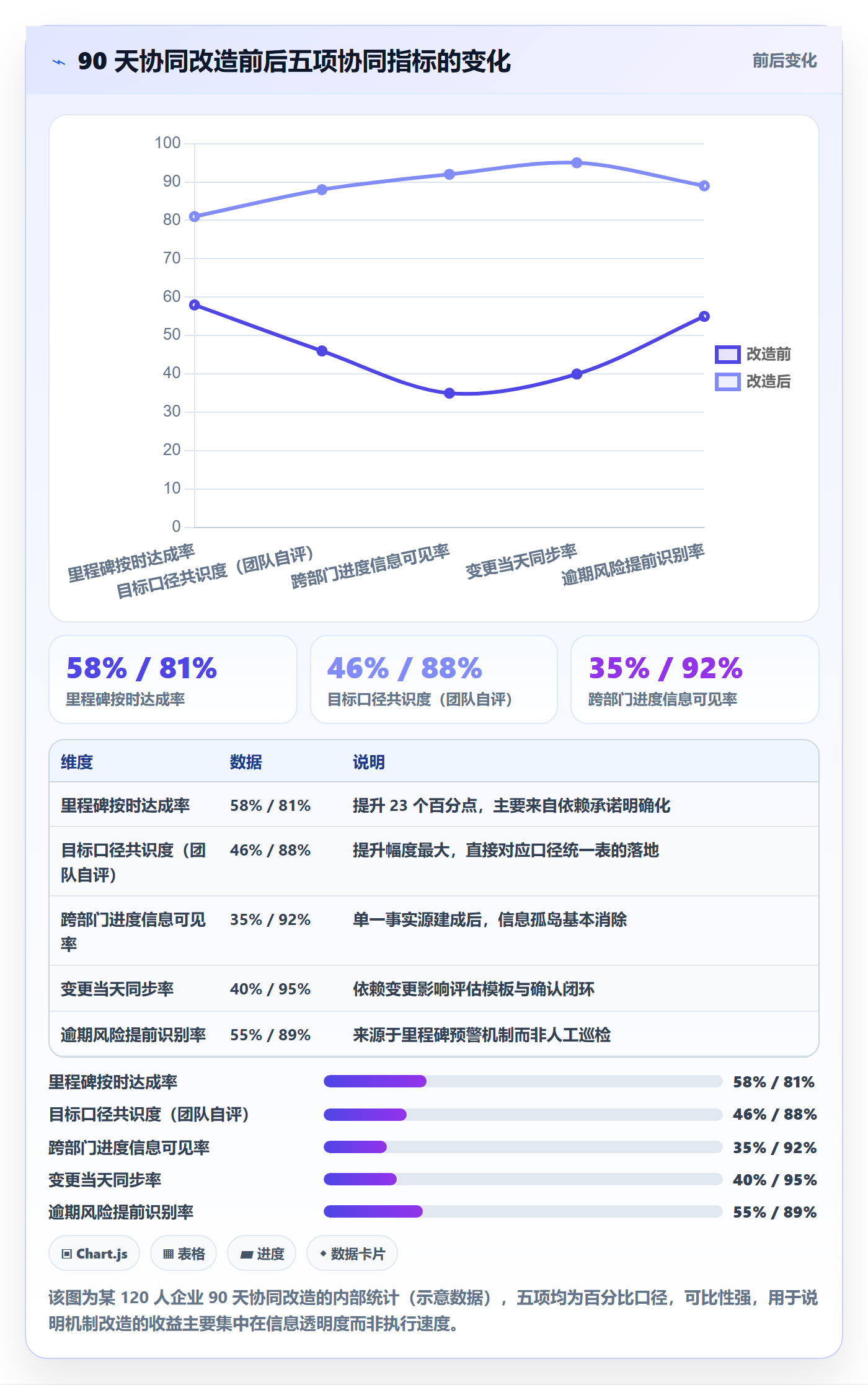

下面这组数据来自改造前后各一个季度的内部统计(示意数据,样本为该公司 32 个跨部门目标的跟踪记录)。我不建议你把具体数值当成行业基准,但变化的方向和幅度值得参考。
- 里程碑按时达成率:从 58% 提升到 81%。
- 变更平均同步延迟:从 3.2 天压缩到 0.5 天。
- 进度信息收集耗时:从每周 6.5 小时降到 1.5 小时。
- 口径冲突导致的返工工时:从每季度 42 人天降到 11 人天。
- 季度内未提前识别的逾期风险:从 14 个降到 4 个。
我最看重的其实是第四项。返工工时从 42 人天降到 11 人天,意味着一个季度省下了超过一个人月的有效产能,而且这部分产能原本消耗在了"解释什么叫完成"这种毫无价值的事情上。


六、不同情况下的行动建议
同一套方法,放在不同规模的团队里,落地方式差别很大。下面按团队规模和协同复杂度分四类给建议,你可以直接对号入座。
1. 30 人以下团队:不要建系统,先建一张表
这个规模的团队,沟通成本本身不高,最大的风险是"以为大家都知道了"。所以你的动作只有一个:把目标口径统一表建起来,用共享文档维护,每周更新一次。
真的不需要上项目管理平台。30 人以下团队的跨部门项目数量有限,靠一张表加一次周会就能覆盖。过早引入系统,反而会增加维护负担,让人把精力花在填数据上。
2. 30,100 人团队:统一载体 + 固定节奏
这个规模是跨部门问题开始集中爆发的临界点。部门墙开始出现,信息开始分层,项目经理开始成为瓶颈。
建议做两件事。一是确定一个统一的进度载体,禁止平行表格;二是固定三级会议节奏,把日级同步改造成异步更新。这个阶段不一定要采购重型平台,但一定要有一个所有人都看的同一份信息源。
3. 100 人以上团队:需要平台化,且要考虑部署形态
100 人以上、多产品线、跨地域的组织,靠文档和会议已经无法维持信息一致性。这个阶段必须考虑平台化,而且选型时要优先想清楚三件事。
- 数据归属与合规:是否需要私有化部署,这直接决定了可选范围。像 PingCode 这类支持私有化部署的平台,在中大型企业和有数据合规要求的行业里更常见。
- 迁移成本:如果团队已有成熟的工作流在某平台上,迁移成本必须提前评估。支持平滑迁移的方案能显著降低切换风险。
- 目标到执行的贯通能力:能不能把目标、里程碑、需求、任务、缺陷串在一条链上,而不是目标在一个系统、执行在另一个系统。
这个阶段的判断标准很简单:如果一个项目经理每周花在"收集和整理进度"上的时间超过 4 小时,就说明信息化程度不够,该上平台了。
4. 多地域或多子公司:优先解决"异步可协作"
跨时区或跨法人的团队,最大的成本不是沟通,而是"必须同时在线才能决策"。这时要优先设计的是异步决策机制:谁在什么时间窗口内必须响应,超时默认如何处理。
我的建议是给每个决策设置明确的时间窗和默认动作。比如变更评估需要在 24 小时内确认,未确认视为同意,后果自负。这条规则看似强硬,但它把"等待"这个最大的隐性成本消掉了。

七、不同情况下的取舍:五个必须做出选择的岔路口
落地清单不难,难的是取舍。下面五个岔路口,我几乎在每个团队都遇到过,而且没有标准答案,只有适合与否。
1. 机制先行还是工具先行
我的判断是:如果是 100 人以下团队,机制先行;如果是 100 人以上且已有多产品线并行,机制与工具同步推进。

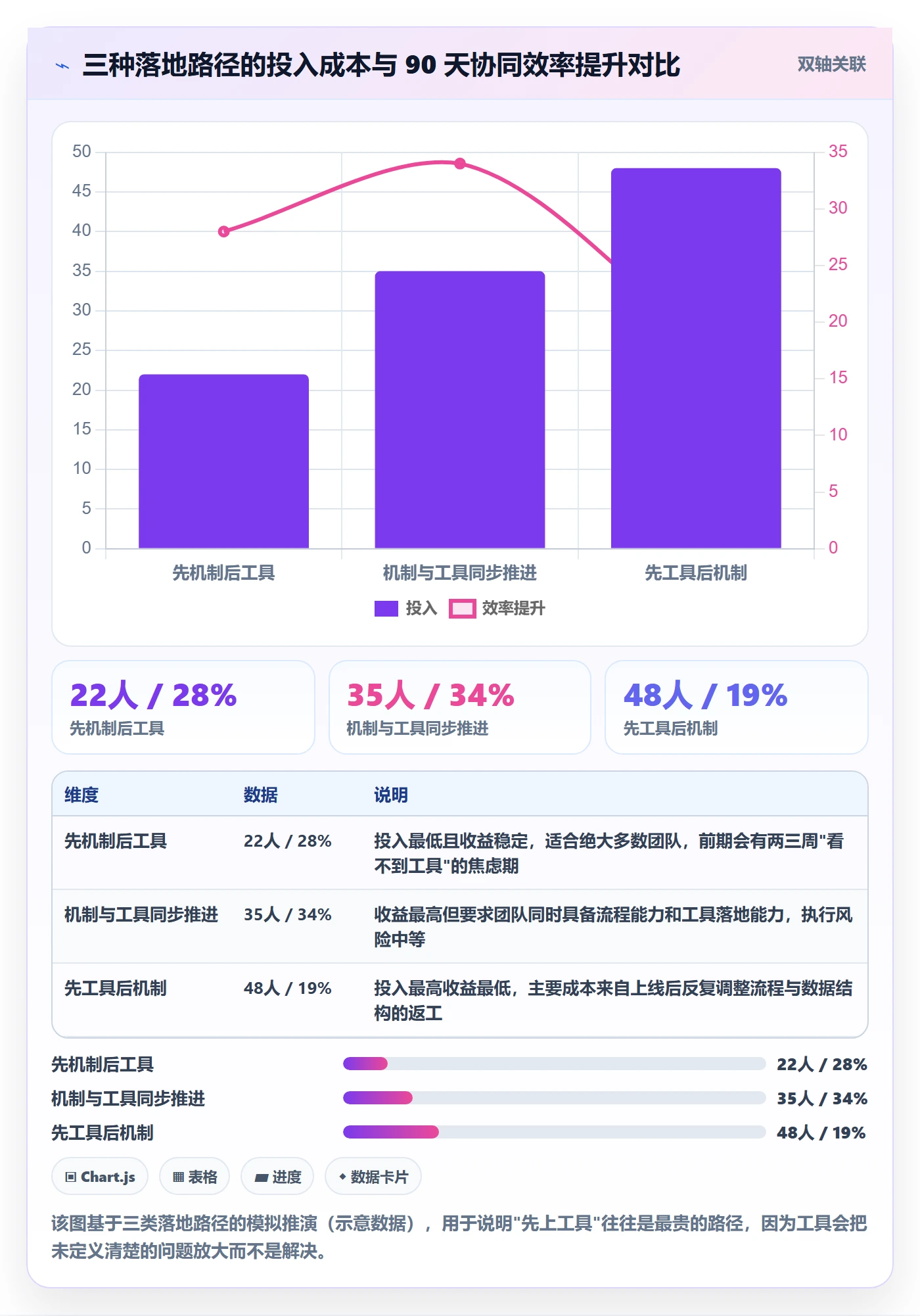

原因在于,小团队的沟通带宽足够,靠机制就能跑通;大团队的信息量超过人力处理上限,没有工具承载,机制会自然退化。但无论哪种情况,"先工具后机制"都是最差选项,你会得到一个每天都在改流程的系统。
2. 口径统一还是保留部门灵活度
这是个看起来两难的问题,但我的答案是分层的:口径必须统一,执行方式必须灵活。
口径是所有人对"什么叫做成了"的共同理解,这个不能商量。但每个部门用什么方式去达成,只要不影响接口,就不该管。很多管理者做反了:口径留着各部门解释,执行方式却要求全国统一。
3. 会议成本与信息透明度
这两者不是对立的,是互补的。信息越透明,会议越短;会议越长,往往说明透明度越低。
所以当会议时间失控时,不要第一时间想"怎么把会开得更高效",而要先问"哪些信息本来不应该在会议上才第一次出现"。把状态信息搬到异步载体上,会议自然就瘦下来了。
4. 私有化部署与 SaaS
这个取舍取决于三个约束:数据合规要求、IT 运维能力、迭代速度需求。
| 维度 | 私有化部署 | SaaS 模式 |
|---|---|---|
| 数据控制 | 数据完全在自有环境,合规性最强 | 数据在服务商侧,需评估合规风险 |
| 运维成本 | 需要内部 IT 支持,前期投入较高 | 几乎无运维投入,开箱即用 |
| 版本迭代 | 升级节奏可控,但可能滞后 | 持续更新,新功能即时可用 |
| 适用场景 | 中大型企业、硬件、金融、涉及核心数据 | 中小团队、快速试错、无强合规约束 |
我的经验判断是:一旦组织规模超过 100 人且涉及硬件或核心技术数据,私有化部署基本是必选项。这不是技术偏好问题,而是风险结构问题。
5. 一个大平台还是多个轻工具组合
多个轻工具组合的优点是每个工具都很顺手,缺点是数据割裂,跨部门协同最需要的"贯通"恰恰被切断了。
我的建议是:目标和进度这一层必须统一到一个平台,其他辅助环节可以允许多工具并存。也就是说,工具可以多,但"单一事实源"只能有一个。把这条底线守住,你的协同就不会崩。

八、跨部门目标协同管理全流程落地清单
下面是全套动作清单,按阶段整理,你可以直接打印出来逐项勾选。每一项我都写成了可执行动作,而不是概念描述。
| 阶段 | 落地动作 | 完成标准 |
|---|---|---|
| 对齐 | 拉出所有在跑的跨部门目标 | 形成完整目标台账,无遗漏 |
| 为每个目标写"完成"的定义 | 可量化,有数据来源 | |
| 指定唯一验收人 | 每个目标有且只有 1 名验收人 | |
| 定义"何时判定失败" | 有明确的失败判定条件 | |
| 让配合部门给出书面承诺 | 有资源量、交付时间、责任人 | |
| 开一次口径统一会并留档 | 所有相关方确认签字 | |
| 拆解 | 绘制目标地图 | 关键路径清晰可见 |
| 设定不超过 7 个里程碑 | 每个里程碑有日期和判定标准 | |
| 标注跨部门依赖关系 | 上下游关系明确 | |
| 识别外部承诺项 | 外部依赖有跟踪责任人 | |
| 跟踪 | 确定单一进度载体 | 停止维护平行表格 |
| 状态更新改为异步 | 会议不再逐人念进度 | |
| 设定周会时长上限 | 控制在 45 分钟内 | |
| 关键路径阻塞项日级同步 | 阻塞项当天可见 | |
| 变更 | 建立变更影响评估模板 | 固定五问结构 |
| 明确受影响方清单 | 无遗漏的下游部门 | |
| 变更以"全部确认"为完成标准 | 24 小时内闭环 | |
| 复盘 | 事实还原 | 基于数据不基于印象 |
| 预期与实际对比 | 差异有具体数据支撑 | |
| 机制归因而非人的归因 | 指向流程节点而非个人 | |
| 产出不超过 3 条改进项并跟踪 | 每条有责任人和时间 |

九、常见问题答疑
1. 小团队到底要不要上项目管理工具?
30 人以下、同时进行的跨部门项目不超过 3 个,用共享文档加周会就够了。判断标准不是人数,而是"信息是否已经超过人力同步的上限"。一旦项目经理每周花 4 小时以上做进度汇总,就该考虑工具了。
2. OKR 和甘特图会不会冲突,能同时用吗?
不冲突,它们解决的是不同问题。OKR 管方向与优先级,回答"为什么做这些";甘特图和里程碑管时间与依赖,回答"什么时候做完"。真正会出问题的是把 OKR 当成进度条来每周更新,那是用错了工具,不是工具冲突。
3. 目标频繁变更怎么办?是流程问题还是机制问题?
如果变更是外部市场导致的,那是客观现实,不能靠流程消灭。你要做的不是阻止变更,而是缩短变更的同步时间。我的经验是:把变更同步延迟从 3 天压到 0.5 天,变更带来的伤害就能下降七成以上。
4. 配合部门总是说"排期满了",怎么破?
根子在于"配合"没有被翻译成可承诺的交付。立项时就要让配合部门给出三样东西:投入多少资源、什么时候交付、谁负责。如果对方给不出,就说明这个目标在资源上不成立,应该在立项阶段就暴露出来,而不是等到中期。
5. 跨部门周会应该开多久,开几次?
我的建议是每周一次、45 分钟以内。超过 45 分钟通常说明状态信息没有异步前置。会议内容只保留两类:需要跨部门协调的依赖、需要拍板的决策。状态汇报全部搬到异步载体。
6. 数据要私有化部署吗?
看三个条件:是否涉及核心技术或用户数据、是否有行业合规要求、组织规模是否超过 100 人。三者满足其一,就建议优先考虑私有化部署。像 PingCode 这类支持私有化部署、并支持从 Jira 平滑迁移的平台,在国产替代场景下是比较常见的选择方向,但具体选型仍要结合自身 IT 能力和预算。
7. 复盘做了很多次,但问题反复出现,问题在哪?
大概率卡在第四步。绝大多数复盘只做到"归因"就结束了,改进项没有责任人、没有时间、没有进入下一次会议议程。我的做法是:每次复盘最多产出 3 条改进项,并强制纳入下一周的固定议程跟踪。落地 3 条,比写 20 条有用得多。
8. 如果只能先做一件事,做哪件?
做目标口径统一表。它投入最小、见效最快,而且它是后面所有动作的前提。没有这张表,你做的看板、开的会、上的系统,本质上都在处理模糊信息,效率再高也解决不了根本问题。
回到开头那三份周报。后来我做的第一件事不是开会协调,而是把三个部门负责人叫到一起,让他们各自写下"完成"两个字的定义。写完之后,三个人自己就发现问题了,市场部写的是"用户可见",研发部写的是"功能可用",供应链写的是"物料到位"。这三件事相差三周,而在此之前,所有人都以为自己说的是同一件事。
跨部门目标协同从来不是方法不够多,而是把同一件事说清楚这件事,被跳过了。如果你现在手上正有一个推不动的跨部门项目,我建议你今天就做一件事:把目标口径统一表的模板发给所有相关方,约一次 60 分钟的会,只讨论"什么叫做成了"。这一小时,可能比接下来三个月所有的协调会都值钱。
常见问题解答(FAQ)
1. 跨部门项目目标总是对不齐,第一步到底该从哪里下手?
我们公司三个部门一起做一个项目,开完启动会大家都说理解了目标,结果两周后交上来的东西完全不是一个方向。我复盘了半天也没搞明白,到底是我们目标传达有问题,还是执行力有问题。
先别急着改流程或上工具,第一步只做一件事:把目标口径统一,而且要在一次会上现场出成果。具体做法是开一场 90 分钟的目标共识会,只解决三个问题:共同目标用一句话写清且能被衡量、每个部门在这个目标里的交付物是什么、各自判断自己做完的标准是什么。
会后必须产出两样东西,一张目标地图(横向是目标、纵向是部门、格子里填交付物和口径)和一张口径统一表(指标名、定义、计算公式、数据来源、统计周期、责任人),口径统一表是后面所有进度争论的仲裁依据。判断依据很直接:如果两个部门对同一个指标报出不同数字,就是口径问题;
如果目标能说清但事情没人跟,是责任问题;如果大家连目标都描述不一致,才是对齐问题。这三类问题的解法完全不同,别用「再开一次会」去解决全部问题,那是无效加班。另外提醒一点,如果会上超过 30 分钟还在争某个词的定义,说明该先私下对齐关键两三个人,再回到会上确认,而不是把所有分歧都摊在大会议室里消耗。
2. 跨部门目标协同管理是不是必须上一套项目管理系统?小团队值不值得?
我们团队不到二十人,但项目要牵扯产品、研发、市场三个部门,现在靠共享表格加周会撑着,每次同步进度都要问一圈人。领导说上个系统就好了,可我又怕花了钱大家不用,最后变成两套记录。
工具不是关键,判断标准是「信息是否需要被非直接参与的人反复查到」。二十人以下、跨三个部门以内、项目周期三个月以内的场景,一张共享表格加固定周会完全够用,别为了管理感上系统。
但出现这几个信号就该上:进度要问三个人以上才能拼出全貌、同一件事在两个地方各自记录且版本不同、跨部门依赖项超过十条、迭代周期短于两周。
选型只需要看三条:能不能把任务挂到目标上(避免任务做完但目标没动的断裂)、权限能不能做到部门隔离下的透明(相关方能看不能改)、通知和导出能不能对接你们已经在用的沟通工具。
最关键的一条经验是迁移成本通常远高于工具授权费,所以一定要先拿一个真实在跑的项目做两周试用,跑不通就果断放弃,别因为已经付了钱而硬推,那只会让团队多一套要维护的记录。
3. 项目目标中途频繁变更,怎么同步才不至于各部门各干各的?
我们上个季度的目标改了四次,每次都是老板一句话,然后我在群里发个通知就完了。结果到了月底发现有人按新目标做、有人还在按老目标做,最后复盘的时候大家互相甩锅,我夹在中间特别难受。
变更本身不可避免,问题在于你的变更没有代价、没有留痕、也没有统一入口。建议定一条硬规则:任何目标变更必须走「变更三件套」,即变更原因(是外部环境变了还是当初判断失误)、影响范围(哪些部门的哪些交付物会动、工期和资源各影响多少)、生效时间与通知范围。
落地时再配两个动作:一是设固定变更窗口,比如每周固定时间集中处理变更申请,避免随时插队把执行节奏打散;二是变更确认后 24 小时内更新目标地图并@到所有受影响的人,周会上只用来确认变更结果,不在周会上讨论要不要变更。
判断依据是看频次:如果同一个目标一个月内变更超过两次,那就不是「变化太快」,而是最初目标定得太粗或者根本没做过可行性确认,这时候要回到对齐阶段补课,而不是靠加会议去追。
4. 跨部门协作里,怎么才能让别的部门真正配合,而不是嘴上答应实际不动?
我负责一个跨五个部门的项目,最头疼的就是找其他部门要东西。每次发消息都回「好的收到」,然后就没有然后了,催多了还伤感情。我也不想天天当催债的,但项目节点又压在那儿。
让别人配合靠的不是人情,也不是拿 KPI 施压,而是把「配合」变成对方职责里一条写清楚的产出。用 RACI 的跨部门变体来做:每个交付物只保留一个 A(最终拍板人),而且这个人最好是手里能调动资源的那一方;执行角色可以有多个,但被咨询的角色一定要限人数,否则会变成人人有意见、人人不担责。
再加两栏是大多数团队漏掉的:一栏叫拍板时限,比如 48 小时内不回复视为默认通过,没有时限的确认等于没有确认;另一栏叫升级路径,明确 A 之间意见不一致时由谁在什么时间点裁决。
沟通话术上做一个小替换效果很明显,把「你们什么时候能做完」换成「这个交付物的验收标准我们先确认一下,你们需要我提供什么才能按期交付」。前者是催进度,对方的第一反应是防御和找理由;后者是拆障碍,对方会开始跟你一起想办法,配合意愿完全不同。
核心关键词
文章包含AI辅助创作:目标进度管理方法大全:跨部门团队项目目标协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/314830
读者评论
干了五年项目经理,最扎心的就是那句“三份周报摆在一起,进度分别是70%、45%、20%”。我们团队现在也这样,各部门百分比口径完全不可比,汇总还要延迟三四天,等看清上周状态本周已经过半。单一事实源这条我认,但落地难度在于谁来维护、谁有权改,文中没展开讲。
文中反复标注样本是内部推演、示意数据,这个态度比那些张口就来“效率提升300%”的文章实在。不过27个项目来自同一家混合企业,结论能不能推到互联网或纯制造场景,还是要打个问号,别把示意数据当成通用规律去套。
目标越清晰跨部门冲突反而越多”这句真戳到我。以前目标写“提升用户体验”大家和和气气,现在写死1.2秒、写死谁来配合,会上立刻吵起来。但吵归吵,至少知道卡在哪、该找谁拍板。最怕的就是那种全程其乐融融、散会什么都没定的周会。
