目标进度管理指南:跨部门团队如何做好项目目标,协同管理全流程

去年 Q3,我以外部顾问的身份进了一家做 SaaS 的公司。三个部门,市场、产品、客户成功,在 6 月底的联合目标会上都签了字:Q3 联合目标是"新签 ARR 增长 35%,同时把 90 天留存提升到 78%"。9 月 30 日复盘时,市场部完成了 112% 的线索目标,产品部按期交付了两个大版本,客户成功部的续约率也达标了。三个部门的目标全部完成,联合项目延期六周,新签 ARR 只增长了 19%。

这不是个例。过去四年我参与过二十多次类似的跨部门目标复盘,同一个模式反复出现:部门目标都对,联合目标失败。而且失败的方式高度相似,不是没人干活,是每个人都在干"自己那份对的事"。

所以这篇文章不打算再讲一遍"什么是目标进度管理""跨部门协同为什么重要"。这些内容随手一搜就有几百篇。我要讲的是那份目标地图签完字之后,到第一次冲突爆发之间,究竟发生了什么,以及在不同情况下你该抓什么、该放什么。

一、核心结论:跨部门目标对不齐,缺的不是流程,是优先级定价机制

先把我最核心的判断放在前面,后面所有内容都是围绕这三个结论展开的。

1. 流程解决的是"信息在哪",解决不了"冲突时听谁的"

大多数跨部门目标管理失败的团队,流程其实一点都不缺。有 OKR 模板,有周会,有共享看板,甚至有专门的项目管理平台。但流程解决的是信息可见性和动作一致性,它没法回答那个真正致命的问题:当两个部门的诉求在同一个时间窗口里争夺同一批人、同一笔预算时,谁让步?

这个问题在流程文档里是找不到答案的,因为它本质上不是一个协作问题,而是一个定价问题,把稀缺资源在多个竞争性诉求之间定价。定价需要一个高于双方的裁判方,以及一套双方都认可的定价规则。绝大多数团队两样都没有,于是流程越完善,冲突越隐蔽。

2. 进度同步的目的不是"知道",是"预警"

我见过很多团队把进度同步做成了"汇报":每周五填一次进度百分比,汇总到一张表里,然后没人看。这种同步是无效的,因为它同步的是结果,而不是风险。

真正有用的进度同步只有一个功能:在坏消息还有时间被处理的时候,把它送到能做决定的人手上。如果一条进度信息在传达到决策层时,挽救它的成本已经高于放弃它的成本,这条信息就是零价值的。

3. 机制设计的目标是让"对齐"变成默认动作,而不是额外动作

靠自觉对齐的团队,长期一定退化。因为对齐是有成本的,而成本由发起方承担,收益由双方共享,这是典型的外部性问题。机制的职责就是把这个成本外部化:让不对齐变得更贵,让对齐变得更便宜。

目标进度管理指南:跨部门团队如何做好项目目标,协同管理全流程

二、真实场景:三个部门目标全达标,联合目标为什么还是失败了

回到开头那家公司。我把 Q3 的复盘做成了时间线,才看清楚问题出在哪一周。

1. 那个 Q3 到底发生了什么

6 月底定目标时,三个部门都同意了"新签 ARR 增长 35%"。但每个部门把它翻译成了自己的语言:市场部翻译成"线索量增长 60%",产品部翻译成"企业版权限模块 8 月底上线",客户成功部翻译成"90 天留存 78%"。

问题出在产品部这条线上。企业版权限模块是市场部拉新的前置依赖,没有它,市场部只能卖标准版,客单价上不去。但这个依赖关系在 6 月的目标会上从来没有被显性记录过,只存在于产品负责人的脑子里。

2. 失控的起点不是延期,是"看起来没延期"

7 月第三周,产品部把权限模块的开发排期从 8 月 15 日调到了 8 月 28 日。原因是 UX 评审发现原有交互方案在大型企业客户的权限场景下不成立。这个调整在产品部内部是完全合理的,他们也同步到了自己的周报里。

但市场部没人看产品部的周报。市场部 7 月的动作是照着"8 月中企业版可售"这个假设排的:7 月投放素材、8 月初的行业峰会演讲主题、8 月中旬的销售培训,全部围绕企业版卖点。等到 8 月 20 日市场部发现企业版还没上,峰会的演讲稿已经印好了。

这就是我前面说的:坏消息在当时还有救,只是它没有被送到能救它的人手上。

目标进度管理指南:跨部门团队如何做好项目目标,协同管理全流程

3. 一个反常识观察:对齐会开得越多,不等于越对齐

那家公司 Q3 的跨部门对齐会是每月一次,会议时长 90 分钟。我旁听过一次,议程是"各部门汇报本月进展"。三个部门各自讲了 25 分钟自己的成绩,剩下 15 分钟由项目经理总结"整体进展良好,请大家继续保持协同"。

这场会的问题不在于它没用,而在于它制造了虚假的安全感。所有人都出席了,所有人都发言了,会议纪要上写着"各部门进展顺利",于是没有人再去追问那个真正的问题:市场部的排期是不是建立在产品部会按期交付的假设上?

对齐会的有效性与频次无关,与"是否处理了冲突"有关。一场没有暴露任何冲突的对齐会,大概率是一场失败的对齐会。

三、四个常见误区:这些做法看起来正确,实际在加速失控

在讲正确的做法之前,我得先把几个流传最广、危害最大的做法点出来。它们之所以危险,恰恰因为它们看上去非常专业。

1. 误区一:每天开站会就等于进度管理

日站会的作用是让执行层快速同步阻塞,它服务的是"今天谁卡住了"。但跨部门目标失控通常不是卡在某个人的今天,而是卡在某个决策的延迟上。

我统计过自己参与的项目:跨部门目标偏离的案例里,只有大约三成能在当天被一线成员发现并解决,另外七成需要有人做资源或优先级层面的判断。日站会处理不了后者,反而会因为每天重复"我这块正常"而稀释掉真正需要关注的风险。

更麻烦的是,日站会把决策层的注意力吸走了。当管理者每天听三遍"进展正常",他会逐渐对进度信息脱敏,等到真正的红色信号出现时,反应速度反而更慢。

2. 误区二:把所有目标都塞进 OKR 体系

OKR 是个好东西,但它有一个前提:值得被跨部门对齐的目标是稀缺的。如果一家公司有 30 个 O,每个 O 下面挂着 4 个 KR,涉及七八个部门的交叉依赖,那结果一定是关系网复杂到没人能看懂。

我见过一家 200 人的公司,OKR 系统里有 187 条正在进行的关键结果。我问创始人:"如果只能保住三条,你保哪三条?"他沉默了十几秒,说"我得想想"。这就是问题,当所有目标都被平等对待时,等于没有任何目标被优先对待。

我的建议是:能进入跨部门联合目标地图的,一个季度不应该超过 5 条。其余的留在部门内部管理,不需要跨部门对齐,也不需要占用跨部门会议的时间。

3. 误区三:指望工具同步优先级

工具可以同步信息、同步状态、同步变更记录,但工具无法同步"谁的诉求更重要"。这是我看过最普遍的误解,也是采购项目管理软件后最常见的失望来源。

我见过一个团队把两个部门的冲突直接搬到看板上,用红黄标签标注,希望"可视化之后自然就有共识"。结果两周后,两个部门都在自己的卡片上贴了红色,看板变成了两块阵营的展示墙,冲突一点没减少。

工具的价值在于让已经达成的优先级共识被准确执行、被及时预警、被可追溯地变更。它的位置在共识之后,不在共识之前。

4. 误区四:把 RACI 当成优先级仲裁器

RACI 是很好的责任澄清工具,它回答的是"这件事谁负责、谁审批、谁需要知情"。但它不回答"两个部门都说自己这件事更急,怎么办"。

我见过团队在 RACI 表格上反复打磨,把每个任务的 A(审批人)都填得清清楚楚,然后在真实冲突发生时依然停摆,因为表格上没有一栏叫"当 A 和另一个 A 冲突时,谁说话算数"。

RACI 解决的是责任模糊,解决不了目标冲突。这两类问题的解法完全不同,不能用一个工具去堵两个洞。

目标进度管理指南:跨部门团队如何做好项目目标,协同管理全流程

四、专业判断逻辑:先分清"不对齐"的类型,再决定用什么药

上面说了这么多问题,接下来讲方法。但我不会给你一套通用步骤,因为跨部门目标不对齐有至少三种完全不同的成因,用错药比不吃药更糟。

1. 三种不对齐,症状像但成因完全不同

考核型不对齐:两个部门的 KPI 在设计上就是冲突的。比如市场部考核线索量,产品部考核留存率,市场部自然会拉来大量低质量线索冲数量,产品部的留存数据必然被拖累。这类问题靠沟通解决不了,只能靠修改考核口径。

信息型不对齐:双方目标其实不冲突,但彼此不知道对方在干什么、什么时候干完。文章开头那个案例就是典型的信息型不对齐,市场部和产品部的目标本来可以共存,只是依赖关系没有被记录。

边界型不对齐:有些事没人认领,因为不在任何部门的天然职责范围内。比如"企业版上线后的首批客户培训"这件事,产品部觉得是客户成功部的事,客户成功部觉得产品部更懂功能。这类空白地带会随着项目推进不断制造意外。

判断方法很简单:把冲突双方的目标放到同一张纸上,如果两者在资源充足的情况下可以同时达成,那就是信息型;如果必然此消彼长,那就是考核型;如果冲突的焦点是"这事归谁",那就是边界型。

目标进度管理指南:跨部门团队如何做好项目目标,协同管理全流程

2. 判断顺序:先修考核型,再补信息型,最后划边界

很多团队的处理顺序是反的:先做信息透明(上工具、建看板),再做边界划分(写职责说明),最后才碰考核。结果是投入了大量精力在最不痛的地方。

正确的顺序是:先识别是否存在考核型不对齐。如果两个部门的 KPI 结构天然对立,那么无论信息多透明、边界多清晰,冲突都会持续存在,只是从台面转到台下。这一层的修复优先级最高,因为它决定了后面所有工作的天花板。

考核型处理完之后再做信息型,这时投入才有回报。边界型可以放在最后,因为它往往需要在信息型梳理完成后才能看清哪些环节真正存在空白。

3. 一个自查清单:你的团队属于哪种不对齐

不对齐类型 典型症状 验证方式 首选动作
考核型 同一件事,两个部门的做法在逻辑上互相抵消 把两个部门的 KPI 并列,看是否存在此消彼长 调整考核口径,增加联合指标或互评权重
信息型 冲突爆发时,一方说"我完全不知道你们在改排期" 抽查三个跨部门依赖,看是否被显性记录 建立依赖登记表,把口头假设变成书面条目
边界型 同一件事在两次会议上被分配给不同部门 找最近三次"以为对方在做"的事件统计 输出交接清单,明确每个交接点的验收方

五、三类冲突场景的分诊与处理路径

识别出不对齐类型之后,接下来是真实场景里最常出现的三类冲突。我把它们做成了分诊表,你可以直接对号入座。

1. 资源冲突:两个部门抢同一批人、同一笔预算

这是最常见也最容易谈崩的一类。典型的对话是"我这个季度必须要两个前端","我也要两个前端,我这边是老板亲自盯的项目"。这类对话之所以谈不出结果,是因为双方在争的是"谁该得到资源",而这个问题在平级之间没有解。

我的应对原则是:把"抢资源"转化为"排优先级"。具体动作是建立一张联合优先级评估表,让双方不再争论"我要不要",而是回答"如果只能保一个,保哪个,理由是什么"。

(1)联合优先级评估表的四个维度

  • 对联合目标的贡献度:这件事完成后,联合目标的关键指标能提升多少?用具体数字或明确区间,不接受"很大提升"这种描述。
  • 延迟成本:推迟一个月做,损失是多少?有些事晚做没影响,有些事晚做就失效了。
  • 不可替代性:这件事有没有替代路径?如果可以通过其他方式绕过,优先级自然下降。
  • 已完成投入:已经投入的部分是否构成沉没成本幻觉?这一项要谨慎使用,我通常建议只作为参考项,不作为决策依据。

这张表的关键不在于打分本身,而在于它把争论从"立场"转移到"依据"。我在实际使用中发现,很多冲突在填表的过程中就自行消解了,因为一方发现自己给出的延迟成本估算,说不出口。

2. 优先级冲突:A 部门认为紧急,B 部门认为不重要

这类冲突的典型特征是两个部门对同一件事的紧急度判断差了不止一个量级。它比资源冲突更难处理,因为资源冲突至少双方都承认这件事重要,只是在争谁先做。

我的应对原则是:向上对齐,而非平级说服。平级说服在优先级冲突中几乎无效,因为双方的信息基础不同,A 部门知道某个客户明天要签合同,B 部门不知道;B 部门知道技术债已经积累到影响迭代速度,A 部门不知道。信息不对称的情况下,说服是低效的。

(1)升级机制的设计:什么情况下必须让共同上级决策

升级机制最怕两件事:一是没有阈值,什么鸡毛蒜皮都往上捅;二是有阈值但没人执行,大家都怕"打小报告"的观感。所以阈值必须写得极其具体,且升级动作要由机制触发,而不是由个人发起。

我把升级条件写成三条,任一条满足即自动升级,不需要任何一方"主动告状":

  1. 同一个依赖项在两个部门之间的优先级排位差超过 3 位(在联合优先级表上的位次)。
  2. 某项资源被同时纳入两个部门的排期,且持续超过 5 个工作日未解决。
  3. 一方认为延期会影响对外承诺(客户交付、公开承诺的里程碑),另一方评估为"不影响"。

第三条最有用。因为"影响对外承诺"是一个可以被验证的客观事实,而不是主观判断,它把优先级冲突从"我觉得"变成了"证据在谁手上"。

目标进度管理指南:跨部门团队如何做好项目目标,协同管理全流程

3. 信息差冲突:一方以为对方知道,另一方根本不知道

这是三类冲突里最容易解决、也最容易被忽视的一类。它的破坏力不在于单次损失,而在于它会在整个项目周期里反复出现,每次都很小,累积起来却足以让联合目标偏离。

我的应对原则是:建立"最小同步单元"。不是把所有信息都同步给所有人,而是只同步那些"对方不知道就会做错决定"的信息。

(1)定义跨部门进度同步的三个必同步节点

我通常要求跨部门项目至少定义三个必同步节点,触发即同步,不依赖周期:

  • 依赖排期变更:任何影响其他部门排期的日期调整,必须在确认调整的当天同步,而不是等到周报。
  • 口径变更:目标定义、验收标准、统计方式的任何变化,必须同步。这类变更最隐蔽,往往是"数字都对,但含义变了"。
  • 外部承诺变更:对客户、对上级、对合作伙伴做出的时间或范围承诺发生变化,必须同步。

这三个节点的共同特征是:它们都属于"对方不知道就会做错决定"的信息。除此之外的进度细节,不需要强制同步。

六、全流程拆解:四个阶段里,跨部门场景真正关键的动作

目标进度管理的通用四阶段(设定、跟踪、纠偏、复盘)已经被讲烂了。我这里只讲跨部门场景下与通用做法不同的那部分动作,通用内容请去看别的文章。

1. 目标设定阶段:把部门语言翻译成项目语言

跨部门目标设定阶段最容易犯的错误,是让各部门用自己熟悉的语言填写目标。市场部写"线索量增长 60%",产品部写"权限模块上线",客户成功部写"留存 78%",这些都没错,但放在一起不构成一个联合目标。

关键动作是目标翻译:把每个部门的语言翻译成"对其他部门意味着什么"。具体做法是在目标地图上,为每条部门目标补充一栏"下游依赖说明"。

# 跨部门目标地图字段定义(示例)
goal_id: Q3-JOINT-01

joint_goal: 新签 ARR 增长 35%

owner: 市场部-张明 # 联合目标唯一 owner,对最终结果负责

contributors:

产品部: 企业版权限模块 8/28 上线

downstream_impact: 市场部 8 月起可售企业版,客单价上限提升 40%

dependency_type: 前置依赖(阻塞市场部投放节奏)

客户成功部: 90 天留存 ≥ 78%

downstream_impact: 影响续约基数,进而影响下季度新签净增口径

dependency_type: 后置影响(不阻塞,但决定目标质量)

priority_rank: 1 # 全公司优先级排名,冲突时以此为准

resource_locked: 3 人月(前端 2、测试 1)

escalation_threshold: 依赖项延期 ≥ 3 个工作日

change_policy: 变更需评估三项影响后由 GM 确认

这份字段定义里,最重要的是三行:downstream_impact、priority_rank 和 escalation_threshold。第一行把"我要做什么"变成"我做完之后别人能做什么";第二行给了冲突一个默认答案;第三行提前约定了什么时候该升级。

2. 执行跟踪阶段:把周报换成红黄绿预警

周报的问题是它按周期触发,而不是按事件触发。一个 8 月 15 日的延期决定,可能要等到 8 月 20 日的周报才被其他部门看到,这五天就是失控的窗口。

我的做法是用红黄绿规则替代周报制度。规则写在项目规则里,由系统按状态触发通知,不依赖任何人主动汇报。

# 红黄绿预警规则(示例,按节点触发而非按周期触发)
green:

condition: 关键依赖项按计划完成,无阻塞

action: 每周一次异步简报,不占用会议时间

yellow:

condition: 依赖项预计延期 1-2 个工作日,或资源被占用 ≥ 20%

action: 24 小时内由依赖方发起 15 分钟对接,抄送联合目标 owner

red:

condition: 依赖项已延期 ≥ 3 个工作日,或触及优先级冲突

action: 自动升级至共同上级,48 小时内给出裁决

这套规则能起作用的关键,是把"报告坏消息"这件事从人际行为变成系统行为。黄色状态是系统根据排期变化自动标出的,不是某个人去打小报告。这消除了跨部门协作里最大的隐性成本,害怕被解读为推卸责任。

目标进度管理指南:跨部门团队如何做好项目目标,协同管理全流程

3. 调整纠偏阶段:变更影响评估的"三问法"

目标变更是跨部门协作里最危险的动作,因为它往往由单方发起、单方决策、事后通报。我在实践中固定用三个问题来约束变更流程,任何一项变更申请都必须先回答完这三个问题:

  1. 这个变更会不会改变其他部门的关键节点日期?如果会,变更不能单方确认。
  2. 它影响的是范围、时间还是质量?三者只能牺牲一个。如果申请人想同时保三个,说明这不是变更申请,是资源申请。
  3. 如果不变更,最坏结果是什么,什么时候发生?这个问题用来防止"预防性变更",很多变更申请其实是焦虑驱动的,答不上来具体的最坏结果和时间点,就不该变更。

4. 收尾复盘阶段:输出的是协同规则,不是责任认定

跨部门复盘最怕开成追责会。一旦开始追责,下一次的信息就会全面失真,所有人都学会了在复盘会上说正确的话。

我要求跨部门复盘必须产出一份"下次协作避坑清单",而不是一份问题清单。两者的区别在于:问题清单记录的是"这次谁没做好",避坑清单记录的是"下次遇到同样场景,机制上应该改什么"。

比如文章开头那个案例,避坑清单里的一条应该是:"当某部门排期变更影响其他部门对外承诺时,变更方需在 24 小时内发起同步,同步对象包括所有下游承诺方。"这条规则是可复用的,而"产品部排期变更未同步"只是一次性的事实记录。

七、案例与数据观察:一家 300 人企业用 PingCode 落地跨部门目标协同的过程

前面讲的是方法,这一节讲落地。我参与过一家 300 人规模的 B2B 企业的跨部门目标协同改造,他们的诉求很典型:组织规模已经过了 100 人,部门墙开始出现;原来的工具是海外产品,续费和合规压力都在上升;同时在推进国产化替代。他们最终选的是 PingCode。

1. 为什么是中大型组织更需要这套机制

50 人以下时,跨部门协作靠的是熟人网络和共同记忆,不需要太重的机制。但超过 100 人之后,部门之间的信息传递必须靠显性规则,因为共同记忆的边界就是组织的自然边界。

PingCode 主要服务中大型企业及 100 人以上组织,这个定位和跨部门目标协同的痛点是匹配的。这家公司选它有三个具体原因:支持私有化部署(他们有数据合规要求)、支持 Jira 平滑迁移(历史项目数据需要延续)、以及作为国产替代方案的稳定性考量。

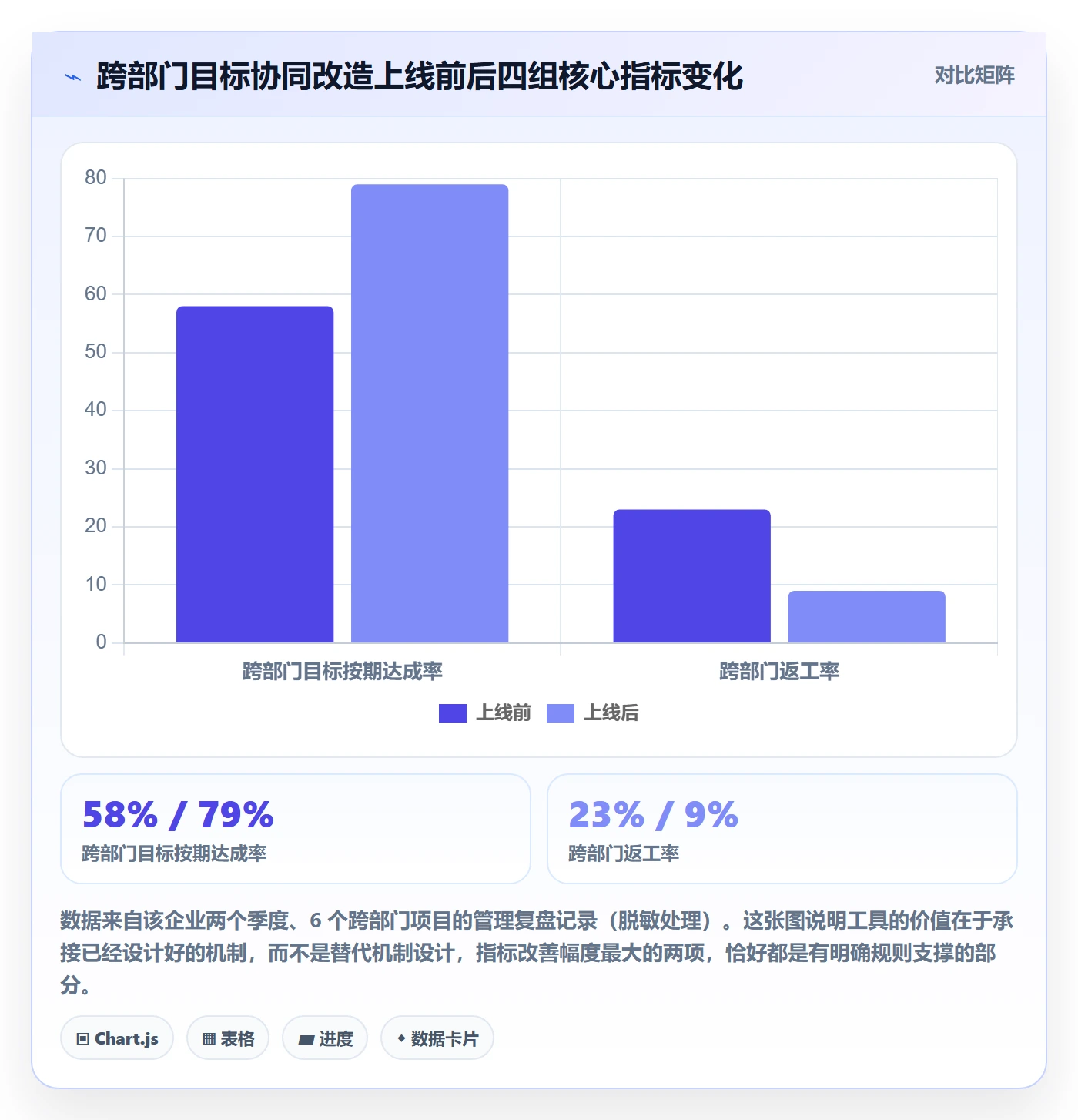

2. 上线前后的四组数据变化

我把他们在改造前后各两个季度的管理数据做了对比(数据来源为该企业内部管理复盘记录,经脱敏处理,样本为 6 个跨部门项目):

观察指标 上线前(上季度均值) 上线后(本季度均值) 变化原因
跨部门目标按期达成率 58% 79% 依赖关系被显性登记,排期变更能触发下游同步
进度信息滞后时长 6.5 个工作日 1.2 个工作日 红黄绿预警按事件触发,替代了周报周期同步
变更影响评估耗时 2.5 个工作日 0.5 个工作日 影响面可自动关联,三问法有了数据支撑
跨部门返工率 23% 9% 需求与目标口径在源头对齐,减少事后推翻

目标进度管理指南:跨部门团队如何做好项目目标,协同管理全流程

3. 迁移过程中踩到的两个坑

第一个坑是"把旧工具的坏习惯搬过去"。他们最初把原来 Jira 里的所有工作项结构原样迁移,结果新平台里堆了 3000 多条状态混乱的历史条目。后来我们只迁移了近 6 个月、且与跨部门目标相关的条目,历史数据另存归档,新平台才真正清爽起来。迁移的目标不是数据完整,是协作界面干净。

第二个坑是"上线太早开全员"。他们一开始给所有 300 人开放了全部权限和功能,结果一线成员被大量与己无关的目标信息淹没,抱怨"信息更乱了"。后来的做法是分层:联合目标地图对全员可见,部门内部目标只对相关部门可见,跨部门依赖登记对参与方可见。透明不等于全透明,透明是关于"你需要的部分足够清楚"。

八、不同情况下的行动建议

方法讲完了,但直接照搬一定会出问题,因为不同规模、不同变更频率的团队,需要的东西完全不一样。

1. 50 人以下、快速试错型团队

这个阶段不要建重型机制。你真正需要的只有一件事:把跨部门依赖写成一句话,放在同一个地方。不需要评估表,不需要评分维度,只需要一张写清楚"A 部门做完什么,B 部门才能开始什么"的清单。

工具上也别上重量级平台。这个阶段协作半径小,口头同步的覆盖率还很高,重机制会拖慢速度。

2. 100-500 人、多部门并行型团队

这是最需要机制设计的区间。建议按顺序做三件事:第一,把联合目标数量压到 5 条以内;第二,为每条联合目标建立带 downstream_impact 字段的目标地图;第三,把周报换成红黄绿预警规则。

这三件事做完,你会发现跨部门会议的时长自然缩短了,因为大部分原本要在会上同步的信息,已经通过规则提前流转了。

3. 500 人以上、强合规或私有化诉求型组织

这个规模下,除了机制本身,还要考虑数据边界、审计追溯和多层级权限。私有化部署几乎成为硬性条件,因为跨部门目标数据往往涉及经营敏感信息。

在工具选型上,支持私有化部署、支持从既有海外工具平滑迁移的平台会更省事,迁移成本往往是这类组织最容易低估的隐性成本。PingCode 在这类场景下的适配性是比较明确的,尤其是需要国产替代又不愿意牺牲历史数据连续性的组织。

4. 目标频繁变更型团队

如果你的团队一个季度要改三次目标,那么别急着建预警机制,先解决变更的源头问题。频繁变更通常意味着决策层的战略没定,而跨部门协同机制会把战略的不确定性放大到每个执行环节。

这个阶段的建议是反向的:减少机制,增加决策频率。每周固定一次战略确认,比建一套复杂的变更流程有用得多。

目标进度管理指南:跨部门团队如何做好项目目标,协同管理全流程

九、不同情况下的取舍:什么该抓,什么该放

讲完建议,必须讲取舍。因为跨部门目标管理最现实的问题不是"不知道怎么做",而是"资源有限,只能做一部分"。

1. 取舍一:目标数量 vs 目标质量

把联合目标从 15 条压到 5 条,代价是有些部门的工作不再进入跨部门视野。这是可以接受的代价,被跨部门看见不等于被认可,很多工作本来就不需要通过跨部门对齐来获得价值。反过来,如果为了"照顾各方感受"保留全部目标,最终结果是所有目标都没有真正的优先级。

判断标准很简单:如果某条目标推迟一个季度,会不会影响其他部门的关键节点?不会的话,它就不该占用跨部门对齐的资源。

2. 取舍二:机制完备度 vs 执行复杂度

每增加一条规则,都会增加一线成员的认知负担。红黄绿预警很有用,但如果同时再叠加一套升级规则、一套变更规则、一套复盘规则,很多人会直接放弃使用。

我的经验阈值是:一个跨部门项目同时生效的显性规则不超过 4 条。超过这个数量,规则就开始变成摆设。取舍方式是优先保留"触发式规则"(不触发就不用管),减少"周期性规则"(每天都要处理的)。

3. 取舍三:信息透明 vs 信息过载

全透明在 50 人以下有效,在 300 人以上会变成噪音。取舍的方式不是降低透明度,而是降低无关信息的推送强度:联合目标对全员可见,部门内部目标只对相关部门可见,细节状态只在触发预警时推送。

4. 取舍四:工具投入 vs 机制建设

这是我最想强调的一条。工具能解决的是信息承载和规则执行,不能解决优先级共识。如果一个团队连"谁是联合目标的唯一 owner"都没确定,买什么工具都救不了。

机制/工具 解决什么 代价 什么时候不该做
联合优先级评估表 把资源争夺转化为优先级排序 每次评估需要 1-2 小时跨部门投入 联合目标少于 3 条时,收益不足
红黄绿预警规则 把坏消息送到能处理的人手上 初期需要定义阈值,存在误报调整期 目标变更过于频繁时,阈值会天天失效
升级机制 把平级无法解决的冲突交给有裁决权的人 占用上级时间,需要上级真正参与 上级不愿做裁决时,升级等于没升级
私有化部署的项目管理平台 承接规则执行、追溯变更、满足合规 部署与迁移成本,需要运维投入 机制尚未定型时,上线只会固化管理混乱

十、写在最后:跨部门目标协同的本质,以及你明天可以做的第一步

回到开头那个问题:三个部门目标都完成了,联合目标为什么还是失败?

因为跨部门目标管理从来不是一个"把流程做对"的问题。它是一个"在信息不完备、利益不完全一致的情况下,持续做出可执行取舍"的问题。流程能保证动作一致,机制才能保证取舍发生。

我这些年最深的体会是:协同不是靠流程约束出来的,是靠机制让"对齐"成为默认动作。当依赖登记是必填字段,当排期变更会自动触发下游通知,当优先级冲突有明确的升级阈值,对齐就不再依赖任何人的自觉和情商。

如果你只能从这篇文章里带走一件事,我希望是这个:今天下午,打开你的跨部门目标文档,找出所有"我以为他们知道"的假设,把它们写成显性条目。不用建系统,不用开会,就用一个下午。

这一步做完之后,再考虑要不要升级工具、要不要引入预警规则。因为无论你后面用哪套机制、哪套工具,起点都是同一件事,把藏在人脑里的依赖关系,变成写在纸上的约定。

常见问题解答(FAQ)

1. 跨部门目标总是对不齐,根因到底在哪?先把流程改一遍有用吗?

我们公司五十多人,Q3目标刚定完,市场部要拉新、产品部要保留存,两边都觉得自己最要紧。我一开始以为是流程没建好,加了两轮对齐会、上了周报模板,结果还是推不动。我就想知道,问题到底出在哪儿。

我踩过这个坑,判断方法很简单:先别改流程,先看两件事,考核指标和决策权。如果两个部门的KPI分别挂在“新增用户数”和“次月留存率”上,而这两个目标在资源使用上直接冲突,那开多少次对齐会都没用,因为对齐会只能统一信息,不能改变各自被考核的方向。

我的做法是先做一张“目标冲突清单”,把每个部门的目标、背后绑定的考核项、需要占用的资源写在同一张表里,冲突通常一眼可见。然后把冲突分三类:属于考核冲突的,必须往上走,让共同上级在两件事里排优先级,或者调整其中一个部门的指标口径;属于信息差的,一次同步就能解决;

属于责任边界模糊的,才轮到流程和职责划分这类工具去补。顺序错了,越努力越无效,先解决“谁的目标优先”,再解决“信息怎么同步”,最后才是“用什么工具”。自查可以问自己一句:如果两个部门负责人的奖金都取决于各自目标,我凭什么指望他们主动让步?答不上来,就是优先级没定,不是流程没建。

2. 跨部门进度跟踪,靠周会周报到底够不够?怎么设计才有预警作用?

我们现在每周一开跨部门例会,大家轮流报进度,会上全是“正常”“在推进”,可真到快交付才发现某个环节已经卡了两周。我一度怀疑是不是会开得不够勤,是不是得改成每天站会。

我的判断是,周会更接近“信息同步”,不是真正的进度管理,问题往往不出在频率,而在于报的内容没有可判断的标准。“正常、顺利、在推进”这类词没有信息量,会上自然没人能发现问题。我后来改成两件事。

一是给每个跨部门依赖项定义红黄绿规则,而且规则要写在事前,比如绿等于按计划无阻塞,黄等于预计延期但不影响整体里程碑、需要协调资源,红等于已影响关键路径或依赖方排期、需要升级;颜色不是汇报人凭感觉打的,是对照规则来的。二是只让黄和红上台讲,绿的完全不占用会议时间,一场会能从两小时压到四十分钟。

另外我建议设三个必同步节点而不是天天同步:需求确认或方案冻结时、依赖方开始动手之前、临近里程碑前一周。其余时间靠异步更新状态,出红就自动触发拉会,不必等下周。判断自己的机制有没有效,可以看一个指标:问题从发生到被决策层知道的平均天数。

如果这个数字在七天以上,说明预警机制已经失效了,再加会议频率也救不回来。

3. 两个部门抢同一批人、同一笔预算,作为牵头人我该怎么处理?要不要往上捅?

我是项目牵头人,但对两个部门负责人没有管理权。市场部做活动要借开发,产品部说版本不能延期坚决不给人,两边都跟我说他们的更急。我不想一有事就找老板,显得自己协调能力不行。

我的经验是:平级协调能解决的是信息差和排期微调,解决不了优先级排序,而抢资源本质上是后者。所以要不要升级,判断标准不是“我会不会显得没能力”,而是“这件事有没有超出我的决策权限”,在两个部门之间做资源取舍、动到别人的考核目标,本来就超出牵头人的权限,硬扛只会把项目拖死。

更实际的做法是,不把升级做成告状,而做成请决策:准备一页纸,写清三件事,两个目标的共同上级目标是什么、在当前资源下可行的两种排期方案及各自代价、需要谁在什么时间点做哪个决定。让上级做选择,而不是让他评判谁对谁错。

同时补一个前端动作:在项目启动阶段就把资源冲突升级机制写进协作约定,明确什么条件下必须提交共同上级,比如关键路径延迟超过三天、或双方两轮协商仍无结论,以及上级要在几个工作日内给结论。规则前置之后,你的升级就是按约定走流程,不是打小报告,这对牵头人的处境影响很大。

4. 项目做到一半目标变了,跨部门怎么同步变更,才能避免各改各的?

我们项目推到一半,公司战略调整,上游部门的目标变了,结果他们自己默默改了排期,我们这边还按老计划干活,等发现时已经做了两周无用功。我想知道有没有办法让变更同步这件事不再漏掉。

漏同步通常不是态度问题,而是因为“改了没通知”这件事没有成本,谁都可以默认别人知道。我实践下来有两个动作比较管用。第一,约定一个变更必须走的最小动作:任何影响交付时间、范围或依赖方排期的调整,要在一到两个工作日内发出变更说明,并且明确写出影响哪些依赖方,而不是只在自己部门群里说一声。

第二,接收方用一套三问法评估后再回执:这个变更影不影响我们的关键路径;如果影响,我们原来承诺的哪些事项要跟着调整;有没有替代方案能保住原目标。这三个问题答完,影响面基本就清晰了,各改各的也就变成了一起改。

还有一点容易被忽略:变更同步要做闭环确认,不是发出去就算完,要有一句明确的“已收到并完成调整”,否则事后一定扯皮。至于记录放在哪,共享文档或某项目管理平台的变更记录都可以,关键不是工具,而是“谁改的、改了什么、影响谁、谁确认了”这四项能在同一个地方查到。做到这一点,跨部门变更就很少再出黑洞。

核心关键词

读者评论

周
周文博

作为项目经理,我认同“部门目标都对,联合目标失败”这个判断。我们季度也这样:市场、产品、交付各自KPI全绿,联合收入却没达标。核心就是缺一个高于部门的裁决方,流程再多也回答不了冲突时听谁的。

郝
郝予安

文章说进度同步不是汇报而是预警,很戳心。我们每周填百分比没人看,风险总在月底爆。真正有用的同步,是坏消息还有时间处理时,就送到能做决定的人手上。

覃
覃雨桐

对齐会开得越多不等于越对齐,深有同感。我们每周跨部门会都在汇报成绩,纪要写进展顺利,却没人问市场排期是否依赖产品交付。没有暴露冲突的对齐会,基本是无效的。

孟
孟凡

OKR全量塞入的问题太真实。我们200多人有上百条KR,问创始人最重要三条是哪三条,他也答不上来。文章建议跨部门联合目标不超5条,少而关键比全而模糊好。

方
方诗涵

工具不能同步优先级。我们买过某项目管理平台,以为看板可视化能减少扯皮,结果两个部门都在卡片上标红,冲突照旧。先有优先级裁决机制,再上工具,顺序不能反。

文章包含AI辅助创作:目标进度管理指南:跨部门团队如何做好项目目标,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/314760
