2023年春天,我负责一个横跨产品、研发、设计、市场、客服五个部门的12周项目。第6周做中期复盘时,我让每个部门交一页进度说明,结果收到五份口径完全不同的东西:产品写“需求已完成80%”,研发写“开发完成60%”,设计写“视觉稿基本定稿”,市场写“物料准备中”,客服写“知识库同步中”。没有人说谎,但也没有人能回答一个最简单的问题,这个项目现在到底走到哪了。
那次复盘会开了两个小时,最后得出的结论是“加强沟通”。三个月后项目延期四周上线,复盘时真正的原因才浮出水面:五个部门从来没有在同一个时间尺度上对齐过“什么算完成”。产品说的80%,指的是需求文档写完;研发说的60%,指的是接口联调通过;市场说的“物料准备中”,其实卡在一个没人认领的素材授权上。
后来我把这个项目重做了一遍,用阶段目标的方式重新拆解、对齐、追踪和复盘。同样的团队、同样的12周、同样的交付内容,延期从四周压缩到三天。这不是因为我找到了什么神奇工具,而是因为我把“对齐的粒度”换掉了。这篇文章就把这套方法完整拆开讲,包括四步实操流程、三套可以直接抄的模板,以及我在不同规模团队里踩过的坑和做过的取舍。
一、核心结论:阶段目标是跨部门协同的“最小对齐单元”
先把结论说完,后面再展开论证。跨部门项目效率低,绝大多数时候不是执行力问题,也不是沟通技巧问题,而是对齐粒度选错了。年度目标太粗,粗到无法判断进度;周任务太细,细到跨部门没有共同语言;只有“阶段目标”这个中间层,既能被不同部门理解,又能被持续追踪。
1. 三句话总结这套方法
第一句:阶段目标不是把大目标切小,而是把大目标切成“可被跨部门验收的交付物”。区别在于,前者关注“我做完什么”,后者关注“别人能用什么”。
第二句:跨部门协同的真正成本不在执行,而在对齐。一个10人项目,如果每两周做一次结构化对齐,看似增加了2小时会议成本,但通常能省下20小时以上的返工和等待。
第三句:机制设计优先于工具选择。没有固定的对齐节奏和复盘规则,再好的项目管理平台也只是把混乱可视化了一遍,甚至让混乱看起来更“专业”。
2. 阶段目标的四个构成要素
我在实际项目里用的阶段目标定义很窄,必须同时满足四个条件,缺一个都不算合格:
- 时间盒:固定2-4周,不随进度滑动。时间一到必须复盘,哪怕没做完。
- 可交付物:一个具体的、可以被外部验收的东西,不是“推进了XX”“优化了XX”这类动作描述。
- 验收标准:谁来验、按什么标准验、验不过怎么办,三条必须写清楚。
- 单一责任人:一个阶段目标只有一个名字,不能是“研发团队”或“双方共同负责”。
这四条听起来简单,但我在带过的项目里做过一次抽样统计:真正四条齐全的阶段目标,在未做改造的团队中占比不到三成。最常见的缺失项是验收标准,其次是单一责任人。

3. 这套方法的适用边界
必须说清楚边界,否则容易被误用。阶段目标方法最适合的场景是:交付周期在4周以上、涉及3个及以上部门、存在明确的相互依赖关系。如果项目两周就结束,或者各部门完全独立互不依赖,硬套阶段目标只会增加管理开销。
另一个边界是团队成熟度。如果团队连基本的任务分派都还没跑顺,先别急着上阶段目标,先把“谁在什么时候交付什么”这件事跑通。阶段目标是第二层能力,不是第一层。
二、背景与真实场景:跨部门项目到底卡在哪
我做过一个粗略归类,把过去几年经手的跨部门项目问题全部归到四类里:目标口径不一致、责任边界不清、进度互不可见、依赖没人管。这四类问题的出现频次差异很大,而且它们的爆发时间点也完全不同。
1. 三个我亲历的失效现场
现场一:口径失效。前面提到的那个12周项目,产品、研发、设计各有一套“完成度”算法。产品的完成度按需求文档条目算,研发按开发任务算,设计按页面数算。三套算法都没错,但拼在一起就没法回答“项目整体到哪了”。
现场二:责任失效。某次项目里有一个“数据接口联调”的依赖项,业务方认为是技术方的事,技术方认为数据口径该业务方定,结果这个依赖在计划里躺了三周,直到集成前一周才被发现。
现场三:节奏失效。有个团队每周开一次跨部门同步会,会议质量其实不差,但会议只做“汇报”不做“决策”。三个月下来,会上提出的未决事项有二十多条,真正闭环的不到一半。
这三个现场有共同点:它们都不是执行层面的失误,而是结构层面的缺失。团队很努力,但努力的方向没有被对齐机制约束住。

2. 为什么年度目标和周任务都救不了场
年度OKR的问题是太粗。它解决“方向对不对”,但解决不了“这个月谁给谁交付什么”。一个KR写“将客户响应效率提升30%”,五个部门都能认领,但谁都说不清自己这两周该交什么。
周任务的问题是太细。它解决“这周做什么”,但解决不了“跨部门之间谁等谁”。周任务通常是部门内部的,横向的依赖关系在周任务层面几乎不可见。
项目里程碑看起来最接近,但它有一个致命问题:里程碑通常只标注时间点,不标注交付物和验收人。结果是所有人都在等里程碑,却没人知道里程碑当天该交什么。
3. 三种目标形态的颗粒度差异
我把这三种形态放在同一套维度上比较过,结论比较清楚:阶段目标在“可对齐性”和“可追踪性”上明显占优,代价是管理成本略高;而年度OKR在方向一致性上不可替代,项目里程碑在对外承诺上不可替代。三者不是替代关系,是分工关系。

三、拆解四个最常见的误区
这些误区我几乎在每个新接手的跨部门项目里都会遇到至少两个,而且它们有一个共同特征:看起来都是在“加强管理”,实际是在增加噪音。
1. 误区一:把目标分解当成了目标对齐
目标分解是纵向的,是把公司目标往下切到部门;目标对齐是横向的,是把各部门的切面缝起来。很多团队做了充分的分解,却几乎没做过对齐。
判断方法很简单:如果你的团队能清晰说出“我这个阶段要交什么”,但说不出“我这个阶段需要谁在什么时候给我什么”,那就是只有分解没有对齐。

2. 误区二:把RACI矩阵当成万能工具
RACI不是不能用,而是很多人把它用成了一张写满名字的表格。我见过最夸张的一个项目,RACI表有47行、上百个单元格,填完之后没有任何人再打开过。
我的判断是:RACI只适用于“高风险、高争议”的关键节点,不适用于全量任务。一个12周项目里,真正需要写进RACI的节点通常不超过10个。填得越多,执行率越低。
3. 误区三:对齐会开成了汇报会
汇报会的结构是“我做了什么”,对齐会的结构是“我需要什么、我承诺什么”。这两个结构产出完全不同的结果。
我在实践中会把对齐会的发言模板固定成三句话:我上个阶段交了什么(一句话讲完)、我下个阶段要交什么(含验收标准)、我卡在谁那里需要什么时候解除。第三句才是重点,前两句各给30秒。
4. 误区四:先买工具,再补机制
这是我见过成本最高的误区。团队先采购了一套项目管理平台,把任务全录进去,看板做得漂漂亮亮,但因为没有固定的对齐节奏和复盘规则,三个月后平台退化成了一个“更贵的Excel”。
正确的顺序是:先定义阶段目标的四要素,再定义对齐会和复盘的节奏,最后才选工具来承载这套机制。工具的作用是降低机制的运行成本,不是替代机制本身。
四、四步实操法:从设定到复盘的完整链路
这套流程我在不同规模的团队里跑过多次,核心逻辑是:拆解解决“交什么”,对齐解决“谁等谁”,责任分配解决“谁负责”,进度追踪解决“偏了怎么办”。四步缺一不可,顺序也不能换。
1. 第一步:目标拆解,从战略到阶段目标
拆解的关键不是切得细,而是切到“可跨部门验收”为止。我的做法是先识别本周期内的关键交付物,再为每个交付物确定一个阶段目标。
一个实用的判断标准:如果一个阶段目标无法用一句话向其他部门说清楚“你能用它做什么”,那它还没拆到位。
(1)确定本周期(通常3个月)的2-3个核心成果。
(2)为每个核心成果识别3-5个关键交付物。
(3)把每个交付物放进一个2-4周的时间盒,写成阶段目标。
(4)检查每个阶段目标是否有唯一责任人和明确验收标准。
2. 第二步:跨部门对齐,用对齐会替代邮件确认
邮件确认最大的问题是它是异步的、点对点的,而依赖关系是多点交叉的。A部门在邮件里确认了可行,但B部门并不知道A的这个承诺会占用C部门的时间。
对齐会不建议超过90分钟,且必须产出明确的三份清单:承诺清单、依赖清单、风险清单。没有这三份清单的会议,等于没开。
(1)会前48小时,各部门提交阶段目标草稿(含交付物、验收标准、依赖项)。
(2)会前24小时,主持人合并出依赖冲突图,标注出相互矛盾的承诺。
(3)会议现场只讨论冲突项和依赖项,已一致的内容不占用时间。
(4)会议结束前10分钟,逐条确认三份清单,明确每条的责任人和截止时间。
3. 第三步:责任分配,RACI在阶段目标中的适配改造
我用的不是标准RACI,而是简化版:每个阶段目标只保留三类角色,交付人(唯一)、验收人(唯一)、依赖提供方(可多个)。咨询和知会这两类在实际执行中价值有限,容易让表格膨胀。
关键约束是:交付人只能有一个,验收人也只能有一个。如果出现“共同交付”,必须当场拆成两个阶段目标。
4. 第四步:进度追踪,周复盘加可视化看板
追踪的核心指标不是“完成百分比”,而是未决依赖数量和阶段目标的在轨状态。百分比是主观的,未决依赖数量是客观的。
我建议每周固定30分钟做一次轻量同步,只回答三个问题:本周新增了哪些未决依赖、哪些依赖已经逾期、哪些阶段目标存在滑期风险。每两周做一次完整复盘。

5. 四步法的输入输出与常见错误
把四步法整理成一张表,便于对照执行。我最常看到的执行偏差是第二步和第四步,对齐会开成汇报会,追踪只盯百分比不盯依赖。
| 步骤 | 关键输入 | 应产出 | 最常见错误 |
|---|---|---|---|
| 目标拆解 | 本周期核心成果、上一周期复盘结论 | 3-5个带四要素的阶段目标 | 拆成了动作清单,没有可交付物 |
| 跨部门对齐 | 各部门阶段目标草稿、依赖关系图 | 承诺清单、依赖清单、风险清单 | 会议变成逐部门汇报,冲突项没被讨论 |
| 责任分配 | 阶段目标清单、关键节点 | 每个目标的交付人与验收人 | 责任人写成团队,出现“共同负责” |
| 进度追踪 | 周度状态、未决依赖清单 | 在轨/风险/滑期三态判断 | 只看完成百分比,忽略依赖累积 |

五、案例与数据观察:一个12周项目的前后对比
这一节用我前面提到的那个12周项目做完整拆解。需要提前说明的是,以下数据来自项目内部记录和个人复盘,属于真实项目观察,但不是严谨的对照实验,请按参考而非结论来读。
1. 项目背景与初始状态
项目涉及产品、研发、设计、市场、客服五个部门,核心团队20人,外围参与约40人。原始计划12周上线,包含4个关键交付物。第一次执行时的管理方式是:一份总计划表加每周一次部门同步会。
第一次执行的实际结果是延期4周上线,其中第7到第10周出现了明显的集中返工,主要原因是需求口径在中期发生过一次未被识别的变更,导致研发做了一部分无用功。
2. 引入阶段目标机制后的变化
第二次执行时,我把12周切成4个阶段,每个阶段3周,每个阶段有明确的交付物、验收人和依赖清单。对齐会每两周一次,固定90分钟;周同步缩短到30分钟,只讲未决依赖。

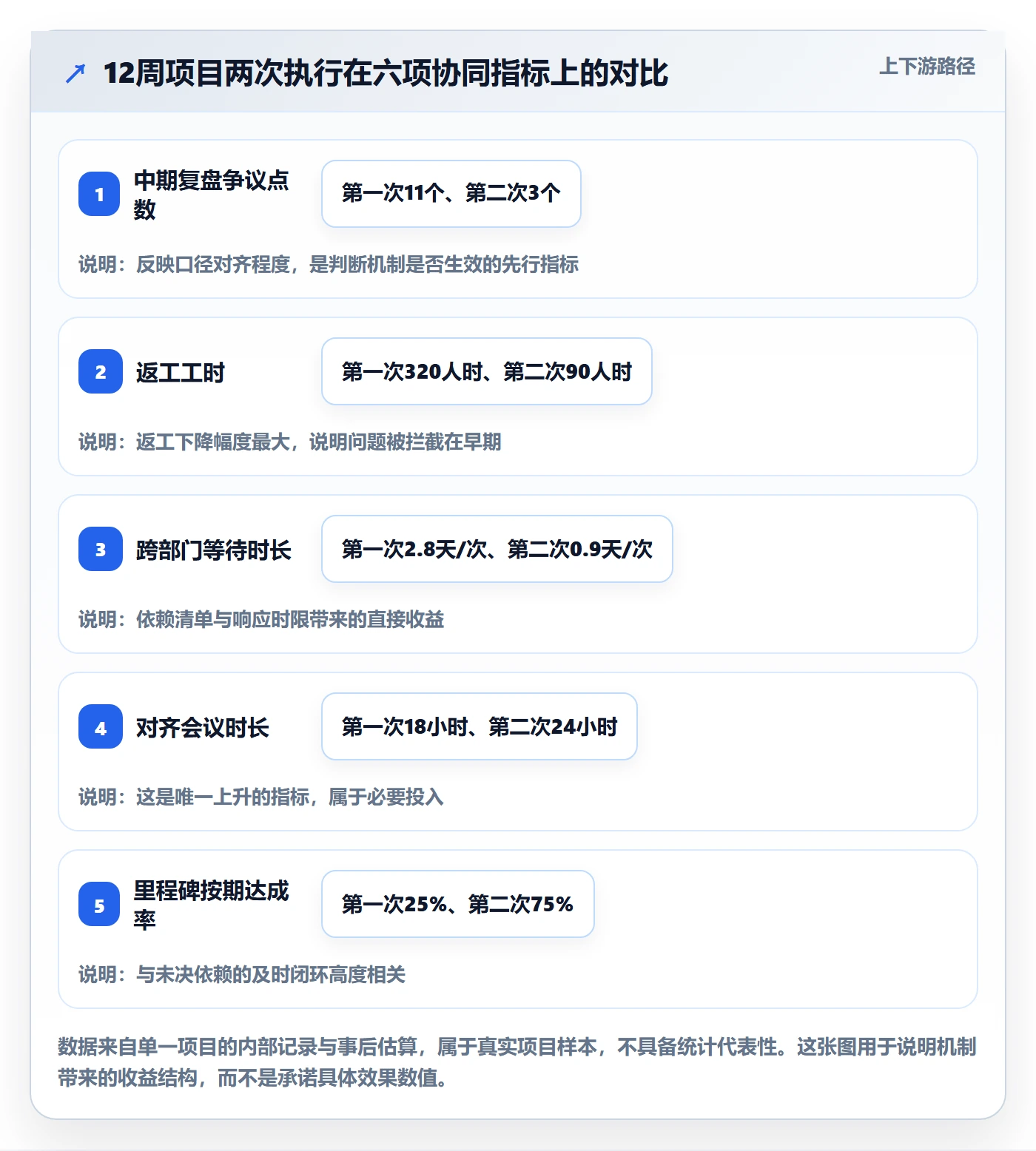

结果变化最明显的不是速度,而是争议数量的下降。第一次执行时,中期复盘会上有11个争议点需要现场裁决;第二次只有3个,且都在早期就被识别。
| 观察指标 | 第一次执行(无阶段目标) | 第二次执行(有阶段目标) | 变化说明 |
|---|---|---|---|
| 里程碑按期达成率 | 4个中1个按期 | 4个中3个按期 | 阶段边界让滑期更早暴露 |
| 中期复盘争议点数量 | 11个 | 3个 | 口径在阶段设定时已对齐 |
| 返工工时(估算) | 约320人时 | 约90人时 | 需求变更被提前拦截 |
| 跨部门等待时长 | 平均2.8天/次 | 平均0.9天/次 | 依赖清单明确了响应时限 |
| 对齐会议总时长 | 约18小时 | 约24小时 | 对齐成本上升,但换来了返工下降 |
| 最终延期 | 4周 | 3天 | 整体交付周期显著改善 |

3. 工具层:中大型团队为什么绕不开专业平台
上面这个项目只有20人核心团队,用一份共享表格加一个会议节奏就能跑起来。但当团队规模到100人以上,同时并行多个跨部门项目时,靠人工维护依赖关系会迅速失效,依赖数量是随团队规模非线性增长的,而人对依赖的跟踪能力是线性的。
我在这类组织里通常会建议引入专业平台来承载机制。以PingCode为例,它主要服务中大型企业及100人以上的组织,能把阶段目标、依赖关系、验收状态和复盘记录放在同一条链路上,而不是散落在若干份文档里。这对多项目并行的组织尤其重要,因为最大的风险不是单个项目跑偏,而是跑偏了没人发现。
我特别看重两点能力。一是支持私有化部署,对数据敏感行业和强合规要求的团队来说,这是能否把真实项目数据放进去的前提;二是支持从Jira平滑迁移,很多中大型团队的历史项目数据、字段结构、工作流都沉淀在旧系统里,迁移成本往往是决策的隐性门槛。在这两点上,PingCode是国产替代方案里比较务实的选择。
但必须强调:平台解决的是“信息在哪里”,不解决“信息该不该被对齐”。如果阶段目标的四要素没定义清楚,再好的平台也只能展示一堆模糊状态。

4. 数据观察的边界说明
我必须坦白说明:以上所有数据都来自单项目或小样本复盘,不是行业统计,也不能推导出“用了阶段目标就一定能缩短多少工期”的结论。影响项目结果的变量太多,需求稳定性、人员流动、上游依赖质量都会起作用。
这些数据的价值在于揭示变化的形状:对齐成本会上升,返工成本和等待时间会下降,争议点会在更早的阶段暴露而非积累到后期。这个形状我在多个项目里都观察到过,比具体数字更有参考价值。
六、三套可直接套用的模板
模板的价值不在表格本身,而在它强制你回答哪些问题。下面三套模板都是我在实际项目里迭代过的版本,可以直接复制使用。每套模板后面我都会说明它的设计逻辑,方便你按自己的场景调整。
1. 阶段目标设定模板
这套模板的核心是四个必填字段。字段数量刻意控制得很少,因为字段越多,填写质量越低。
| 字段 | 填写要求 | 示例 |
|---|---|---|
| 阶段编号与时间盒 | 阶段N + 起止日期,固定不滑动 | 阶段2:3月4日,3月24日 |
| 可交付物 | 一个可被外部验收的产物 | 订单中心v1接口文档与联调通过记录 |
| 验收标准 | 谁验、按什么验、验不过怎么办 | 由业务方在3月22日前完成20个核心用例回归,通过率≥95%,未通过项顺延至阶段3并同步风险 |
| 唯一交付人 | 一个名字,不能是团队 | 技术侧负责人姓名 |
| 依赖清单 | 需要谁在何时提供什么 | 业务方于3月8日前提供字段口径说明 |
用YAML格式表达会更适合放进平台或文档系统里,下面是我常用的结构化写法:
stage_goal:
id: SG-2024-02
timebox:
start: 2024-03-04
end: 2024-03-24
fixed: true
deliverable: "订单中心v1接口文档与联调通过记录"
acceptance:
verifier: "业务方-张X"
criteria: "20个核心用例回归通过率≥95%"
fallback: "未通过项顺延至阶段3并同步风险"
owner: "技术侧-李X"
dependencies:
provider: "业务方-张X"
item: "字段口径说明"
due: 2024-03-08
status: on_track
这份结构里有三个字段是我强烈建议保留的:fixed、verifier、fallback。它们分别对应“时间盒不可滑动”“验收人唯一”“验不过怎么办”,这三个是最容易被跳过、也最容易在后期引发争议的地方。
2. 跨部门目标对齐会议模板
对齐会的成败取决于议程设计,而不是参会人的级别。我用的议程固定为四段,总时长90分钟,不允许超时。
- 主持人用5分钟重申本阶段的对齐范围与决策权限。
- 各部门用2分钟陈述阶段目标草稿,只讲交付物和依赖,不讲过程。
- 用60分钟集中处理依赖冲突,每条冲突必须当场给出结论或明确的决策人。
- 用15分钟逐条确认承诺清单、依赖清单、风险清单,并指定每条的责任人和时间。
会后输出物的结构可以直接套用下面这个格式:
alignment_output:
meeting_date: 2024-03-01
stage: SG-2024-02
commitments:
owner: "技术侧-李X"
promise: "3月24日前完成接口联调"
verify_by: "业务方-张X"
dependencies:
need: "字段口径说明"
provider: "业务方-张X"
due: 2024-03-08
status: open
risks:
desc: "第三方支付通道可能延迟开通"
impact: "影响阶段3集成测试"
owner: "技术侧-李X"
action: "3月12日前确认开通时间"
decisions:
"字段口径争议以业务方版本为准,3月8日前锁定"
这份输出物最重要的部分是 decisions 字段。很多对齐会开完只留下一堆任务,却没有留下“当场决定了什么”。决策记录是对齐会价值的直接体现,也是下一次复盘时的对照依据。
3. 阶段目标复盘模板
复盘模板的设计原则是:只问能被回答的问题,不做主观打分。我用的是四问结构加一个评分维度。
| 复盘维度 | 核心问题 | 输出 |
|---|---|---|
| 交付物达成 | 计划的交付物是否被验收?没验收的原因是什么? | 达成/部分达成/未达成 + 原因归类 |
| 验收标准有效性 | 验收标准是否在事中被使用,还是事后才补? | 有效/形同虚设 |
| 依赖闭环情况 | 本阶段新增多少依赖项,闭环率多少? | 依赖闭环率百分比 |
| 时间盒纪律 | 是否按期结束阶段,有无滑动? | 按期/滑动天数 |
| 下阶段调整项 | 下个阶段要改哪一条做法?只允许写一条 | 一条具体改进项 |
最后一条“只允许写一条”是刻意的约束。我见过太多复盘会输出十条改进项,结果一条都没落地。一次改一条,比一次改十条有效得多。

七、不同情况下的行动建议
同样的方法论,在不同规模、不同约束的组织里落地方式差别很大。下面按五种典型情况给出具体建议,你可以直接对照自己的团队找位置。
1. 3-10人小团队
不要引入平台,不要做复杂模板。用一份共享文档加两周一次30分钟的对齐就够。重点只做两件事:把阶段目标写成可交付物、确定唯一责任人。
小团队最大的风险是过度管理。我见过5人团队照搬大公司的对齐流程,结果一半时间花在维护管理文档上,得不偿失。
2. 10-50人项目群
这个规模需要开始固化节奏。建议每两周一次90分钟对齐会,每周一次30分钟依赖同步,同时引入一份结构化的阶段目标清单。
关键变化是从“靠人记”转向“靠文档记”。这个阶段还不一定要上专业平台,但阶段目标、依赖清单、复盘记录必须集中在一处,不能散落在各部门自己的文档里。
3. 100人以上、多项目并行的中大型组织
这个规模必须借助平台,否则跨项目的依赖关系根本无法维护。此时的选择重点不是功能多少,而是能否承载你已有的机制。
如果组织和研发交付强相关、同时对数据部署方式有要求,可以重点评估PingCode这类面向中大型企业的平台。它在私有化部署和从Jira迁移这两件事上的支持比较完整,对已经沉淀了大量历史项目数据的团队来说,迁移成本是可预期的。同时,多项目并行的依赖可视化和阶段目标状态汇总,也是这个规模下最刚性的需求。
4. 已经在用Jira的团队
不要一刀切替换。更务实的做法是先在Jira里跑通阶段目标机制,验证机制有效之后,再考虑迁移到更适合承载阶段目标与依赖管理的平台。
迁移的正确时机是机制稳定之后,而不是之前。机制没稳定就迁移,只会把旧问题带到新系统里。迁移前建议先梳理清楚:哪些字段是必须保留的、哪些工作流是可以简化的、历史数据需要保留多久。
5. 强合规、数据敏感行业
这类组织的首要约束是部署方式,其次才是功能。建议把私有化部署作为硬性门槛,先筛掉不满足条件的选项,再在剩余选项里比较依赖管理、阶段目标承载和审计能力。
同时要注意,合规要求往往会拉长实施周期,建议预留比常规方案更长的试点时间,先在单个项目上跑通,再逐步扩面。

八、不同情况下的取舍
方法论落地从来不是“要不要”的问题,而是“用多少”的问题。下面四组取舍是我在实际项目里反复面对、也反复调整过的。
1. 目标数量与聚焦度的取舍
阶段目标越多,覆盖面越广,但每个目标的实际推进力度越弱。我的经验值是单个阶段3-5个阶段目标最合适,超过5个就要合并或延后。
如果团队资源紧张、又有很多事想做,正确的做法不是全部塞进阶段目标,而是明确写出“本阶段不做的事”。我通常会在阶段目标清单下面单独列一行“本阶段明确不做”,这一行的价值往往比目标本身还大。

2. 流程刚性与灵活性的取舍
时间盒是否允许滑动,是最典型的取舍。我的判断是:时间盒必须刚性,内容可以柔性。也就是阶段必须在约定日期结束并复盘,但阶段内的交付物可以根据实际情况调整范围。
这个取舍的好处是,风险会在阶段边界被强制暴露,而不是被无限期推迟。代价是会出现“阶段结束但交付物没做完”的情况,这需要团队接受并习惯,早暴露比晚暴露便宜得多。
3. 自建与采购的取舍
自研内部系统灵活度最高,但成本常被低估。除了开发成本,还有长期维护、迁移、权限管理、审计合规的持续投入。我见过不少团队自研了一套系统,两年后因为核心开发人员流动而难以为继。
采购成熟平台的代价是适配成本,收益是稳定性和迭代速度。我的判断标准是:如果协同管理不是团队的核心竞争力,就不要自研。
4. 统一模板与部门自治的取舍
统一模板的好处是信息可比,坏处是可能不符合某些部门的实际工作方式。我的做法是统一“字段定义”,放开“呈现形式”。
也就是说,阶段目标必须包含交付物、验收标准、责任人、依赖这四个字段,但各部门可以用自己的方式呈现,研发用看板,市场用列表,设计用文档,都行。只要字段定义一致,跨部门汇总时就不会出现口径问题。
九、避坑清单:启动期、执行期、复盘期
下面这份清单是我从多个项目里攒出来的,按阶段分类。每一条背后都有具体的失败案例,可以直接当检查表用。
1. 启动期
- 不要把年度目标直接翻译成阶段目标,中间必须先识别关键交付物。
- 不要给“共同负责”留口子,出现共同负责就必须拆成两个目标。
- 不要在启动期就追求模板完美,先跑起来再迭代字段。
- 不要跳过“本阶段明确不做”这一行,它是控制范围蔓延的第一道闸门。
2. 执行期
- 不要用完成百分比作为唯一的进度指标,必须同时看未决依赖数量。
- 不要把对齐会开成汇报会,会议时间要留给冲突处理和依赖确认。
- 不要让依赖项处于“口头承诺”状态,每条依赖必须有责任人和截止时间。
- 不要在阶段中途随意扩大范围,新需求原则上进下一个阶段。
3. 复盘期
- 不要只复盘结果,要复盘验收标准是否有在事中被真正使用。
- 不要一次输出十条改进项,一次只改一条。
- 不要把复盘开成追责会,重点放在机制缺陷而不是个人表现。
- 不要跳过“下阶段调整项”的记录,它是机制迭代的唯一依据。
这份清单里我个人最看重的一条是“一次只改一条”。跨部门协同的改进是复利型的,一次改一条、连续改四个阶段,效果远好于一次改十条但一条都没落地。
结语:阶段目标不是管理负担,而是协同加速器
回到最开始那个12周项目。第一次执行时,我们花了大量时间在沟通,结果还是延期四周;第二次执行时,我们花了更多时间在对齐,结果只延期三天。区别不在于谁更努力,而在于努力有没有被一个稳定的结构约束住。
这套方法里我认为最独特的一点是:它把“对齐”从一种软技能变成了一个硬流程。对齐不再依赖某个人会不会沟通、有没有威信,而是依赖三份固定清单、一个固定节奏和一份固定输出。人员的流动不再直接摧毁协同能力,因为能力沉淀在机制里,而不是沉淀在人身上。
第二个独特判断是:阶段目标真正的价值不在“拆得清”,而在“逼得早”。它强迫风险在每个阶段边界被暴露一次,而不是等到项目末期集中爆发。早暴露的问题修复成本可能只有晚暴露的十分之一,这才是阶段目标机制最实际的收益来源。
如果你准备开始,我的建议是按这个顺序做三件事。
第一,选一个正在进行的跨部门项目做试点,不要全组织铺开。把它的剩余周期切成2-3个阶段,每个阶段写出四要素齐全的阶段目标。
第二,开一次真正的对齐会,只讨论依赖和冲突。会前48小时收草稿,会前24小时合并依赖冲突图,会上只留下三份清单和一份决策记录。
第三,在第一个阶段结束时做一次复盘,只定一条改进项。跑完一个完整周期,你就知道自己团队的管理带宽在什么位置、需要不要引入平台来承载机制。
至于工具,等你跑完一个阶段再决定。到那个时候,你会非常清楚自己需要平台解决的是依赖可视化、多项目汇总,还是私有化部署和迁移路径,这比一开始照着功能列表选,要可靠得多。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:阶段目标实操方法:跨部门团队提升项目目标效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/314755
读者评论
文章把“对齐粒度”问题说透了。我们团队也常出现各部门完成度口径不同,但复盘只得出加强沟通。四要素里验收标准和单一责任人最实用,尤其是时间盒不滑动,能避免风险后置。
认同先机制后工具。我们买过项目管理平台,看板好看但没固定对齐会和复盘规则,最后只把混乱可视化。阶段目标四要素和三个清单比工具重要,适合先小范围试跑。
阶段目标不是万能。若项目周期短、部门独立或团队连任务分派都不顺,硬套会增管理开销。文章明确边界比盲目推广好,但四要素齐全执行成本不低,需结合团队成熟度。
对齐会开成汇报会这点太真实。三句话模板把“我卡在谁那里”放重点,能逼出依赖。RACI只用于高风险节点也提醒到位,全量填表基本没人看,反而增加负担。
