项目目标怎么做?项目成员数据分析:项目目标从0到1

三年前我接手过一个项目:客户要求 6 个月上线一套供应链协同系统,团队是从三个部门临时抽调的 9 个人,没有一个人做过同类系统。启动会上老板只说了一句话,“6 个月必须上线”。会后我没有立刻排甘特图,而是先拉了一张表,把这 9 个人的历史交付情况一条条填进去。填完之后我告诉老板:按现在的人员结构,6 个月能交付的范围大约只有需求的 60%。

老板第一反应是不信:9 个人、6 个月、180 多个工作日,怎么会不够?我把那张表推过去,指着其中三行说:这两个人下周还要背 30% 的线上运维,这个人刚从 Java 转过来,历史需求平均完成周期是同岗位的 1.8 倍。这不是态度问题,是产能结构问题。

后来这个项目按期上线了,但不是靠加班,而是靠把范围从 100% 砍到 64%,同时把一个接口层从自研改成采购。这个过程让我形成了一个非常固执的习惯:从 0 到 1 的项目,目标不是“定”出来的,是先“算”出来再“调”出来的。而“算”的原材料,就是成员数据。

这篇文章我把它拆成八个部分:先给结论,再讲真实场景,然后拆误区、讲判断逻辑、给案例和数据观察,最后分别给行动建议和取舍原则。如果你正带着一个没有任何历史数据的新项目,或者刚接了一个“老板只给一句话目标”的活,希望看完能少走几个月弯路。

一、先说结论:从 0 到 1 的项目目标,是一道约束求解题

大多数关于项目目标的文章,第一段就开始讲 SMART 原则。我不这么讲,因为 SMART 解决的是“目标写得好不好看”,解决不了“目标做不做得到”。从 0 到 1 的项目,真正难的是后者。

1. 目标可行性由三个乘数决定,不是由意愿决定

我在内部做目标评审时,只用一条公式做第一轮粗筛,所有新项目都套这一条:

团队有效产能 = Σ(成员可用工作日 × (1 – 外部占用率) × 技能匹配度) × 协作效率系数
目标可交付范围 ≈ 团队有效产能 ÷ 单位工作量估算(人天/需求点)

这条公式里有三个乘数:可用工作日是基数,外部占用率和技能匹配度是折损,协作效率系数是团队层面的二次折损。三个乘数里任何一个被你忽略,目标偏差就会呈几何级放大。

大部分团队只算第一个乘数,数人头、乘天数,然后就敢对外承诺。这不是做项目,这是买彩票。

2. 为什么“先定目标再配人”在 0 到 1 阶段必然失准

成熟业务里,“先定目标再配人”是成立的,因为单位人天的产出有历史均值兜底,偏差通常在 ±10% 以内,多退少补就行。

但从 0 到 1 的项目没有这个均值。技术栈是新的、业务领域是新的、团队是拼起来的,单位人天的产出方差可能是成熟项目的 3 到 5 倍。在方差极大的场景里用均值思维定目标,等于用平均水深判断一条河能不能蹚过去。

所以我的顺序是反的:先盘人,再算产能,再倒推范围,最后才对外承诺目标。这不是保守,这是把不确定性提前暴露出来,让老板在项目第 1 周而不是第 20 周做决策。

3. 目标要分三档,而不是一个数

从 0 到 1 的项目,我从来不只给一个目标数字,而是给三档:保底目标(95% 概率可达)、承诺目标(70% 概率可达)、挑战目标(30% 概率可达)。

对外只承诺保底和承诺两档,挑战目标只对内。这样做的好处是:当项目中期出现波动时,你不是在“解释为什么没做到”,而是在“确认落在哪一档”。话语权完全不同。

项目目标怎么做?项目成员数据分析:项目目标从0到1

二、真实场景:老板只给一句话,你到底缺什么

回到我开头那个 9 人项目。老板给的目标是“6 个月上线供应链协同系统”。这句话在信息量上等于零,因为它既没有定义范围,也没有定义质量,更没有定义“上线”是什么状态。

1. 我接到的第一版需求,和我想的不是一回事

业务方给的需求清单有 217 条功能点。我让团队里最资深的两个人各花两天做了一轮粗估,得到的结论是 3100 人天。9 个人、6 个月、按 22 个工作日算,名义产能只有 1188 人天。

3100 人天对 1188 人天,缺口 62%。这就是为什么我说一开始就知道只能交付 60%。这个结论不是靠感觉,是靠两轮粗估加一张人口表。

2. 从 0 到 1 真正缺的不是目标,是基线

很多团队在 0 到 1 阶段的焦虑,本质上是“不知道自己一分钟能跑多远”。目标定高了怕崩,定低了怕被说没追求,于是开始拍脑袋。

但基线其实不是完全没有。项目本身是新的,人却是有历史的。同样的后端工程师在别的项目上的人均交付速率、同样类型需求的平均完成周期、同样技术栈的历史缺陷密度,这些都是可以拿到的“次基线”。

我后来把这个思路总结成一句话:项目没有历史,组织有历史;组织没有历史,行业有历史;行业也没有,那就用首批迭代自己造历史。三条路,永远有一条能走。

3. 最难的不是算,是承认算出来的结果

我在不止一个项目里遇到过这种情况:测算做完,发现缺口很大,团队 Leader 的第一反应是把系数调回去,把可用率从 70% 改成 85%,然后皆大欢喜。

这种做法在短期让所有人舒服,在项目第 4 个月会让所有人痛苦。我的态度很明确:测算结果可以讨论口径,但不能为了迎合目标而改口径。

项目目标怎么做?项目成员数据分析:项目目标从0到1

三、五个高频误区,几乎每个新项目都踩过

下面这五条,是我在复盘会上出现频率最高的。每一条我都见过真实项目因此失败,不是假想。

1. 用“努力”代替“测算”

典型表达是:“大家辛苦一点,加加班,肯定能赶上。”这句话把项目管理问题转化成了态度问题,一次两次有效,三次以后团队会集体躺平。

原因很简单:加班能提升的是工作时长,不是有效产能。一个被三个项目同时占用的人,你让他每天多干两小时,多出来的往往不是产出,是缺陷和离职倾向。

2. 抄同行的目标,忽略团队产能差异

“某大厂同类项目 4 个月上线,我们 6 个月已经很宽松了。”这是我听过最多的错误推理。同行项目可能有 30 人、有成熟组件库、有稳定的测试自动化,你的 9 个人和他们是两个物种。

3. 把“人数”当成“产能”

人数是产能的上限,不是产能本身。9 个人里如果有 2 个人处于转岗期、1 个人被运维占用 30%、1 个人是兼职,名义 9 人,实际可能只等于 5.5 个满负荷的熟手。

4. 只在启动时算一次,之后不再校准

从 0 到 1 的项目,基线是随着前几个迭代自己长出来的。第 1 个迭代的速率几乎不可信,第 3 个迭代开始有参考价值,第 5 个迭代就相当可靠了。

如果到第 5 个迭代你还在用启动会上那个数字做计划,你的计划已经和现实脱节了整整两个月。

5. 成员数据只用来考核,不用来校准目标

这是最可惜的一条。很多团队其实有数据,但数据躺在绩效考核表里,从来没人拿它去算产能。数据一旦只服务于“评价人”,成员就会本能地对抗数据的采集,最后数据质量越来越差。

正确的做法是先把数据用在“保护人”上,用它证明目标不合理,用它争取资源,用它减少无效加班。数据先赢得信任,才可能保持真实。

项目目标怎么做?项目成员数据分析:项目目标从0到1

四、专业判断逻辑:成员数据怎么变成目标约束

这一节是全文最核心的部分。我把它拆成五步:盘什么、怎么盘、怎么折算、怎么反推、怎么决策。

1. 盘什么:五类成员数据,缺一不可

我盘点成员数据时只看五类,多出来的都是噪音。第一类是能力数据:技能栈、熟练度自评加同事互评、历史缺陷密度。它决定技能匹配度这个系数。

第二类是产出数据:历史人均交付速率、同类型需求的平均完成周期、从开发到验收的端到端时长。它是从 0 到 1 项目里最值钱的一类数据,因为没有它就只能靠拍。

第三类是负荷数据:当前占用率、跨项目投入比例、每周固定被占用的时间块。它决定可用工作日能打折到几成。

第四类是协作数据:谁依赖谁、谁是评审瓶颈、信息要过几道手。这类数据最容易被忽略,却往往是最大的隐性折损。

第五类是稳定性数据:可用工作时间、已排休假、近期离职风险信号。它决定了计划里要不要留人月缓冲。

2. 怎么盘:一张表 + 明确的字段口径

我用的是一张扁平表,每个人一行,字段固定,每两周更新一次。口径不统一是这类表最常见的死法,所以字段定义必须写死在模板里。

— 成员产能基线表(建议字段,每双周迭代更新一次)
CREATE TABLE member_capacity (

member_id VARCHAR(32), — 成员唯一标识

role VARCHAR(32), — 主角色:后端 / 前端 / 测试 / 产品 / 运维

skill_tags JSON, — 技能栈与熟练度 1-5,由自评 + 同级互评取中位数

matched_ratio DECIMAL(3,2), — 与本项目需求的技能匹配度 0.00-1.00

available_days INT, — 本迭代可用工作日(扣除已排休假)

occupancy_rate DECIMAL(3,2), — 被其他项目/运维占用比例 0.00-1.00

hist_throughput DECIMAL(6,2), — 历史人均交付速率(故事点/双周,取近 3 个项目均值)

herf_cycle_days DECIMAL(5,1), — 同类需求历史平均完成周期(天)

defect_ratio DECIMAL(4,3), — 历史缺陷密度(缺陷数 / 故事点)

dependency_count INT — 强依赖成员数量(用于估算协作损耗)

);

这张表不需要任何高级工具,一张在线表格就能跑起来。真正的门槛不是工具,是愿不愿意把口径写死并坚持每两周更新。

3. 怎么折算:从名义人天到有效产能

折算分四层,每层打一次折。第一层扣会议与协作,经验值取 0.78(即 22% 的时间用于各类同步与评审)。

第二层扣运维与计划外支持,按团队实际线上责任取 0.85 到 0.92。第三层乘以技能匹配度,转岗期成员取 0.5 到 0.7,跨栈但熟练的取 0.85 到 0.95。

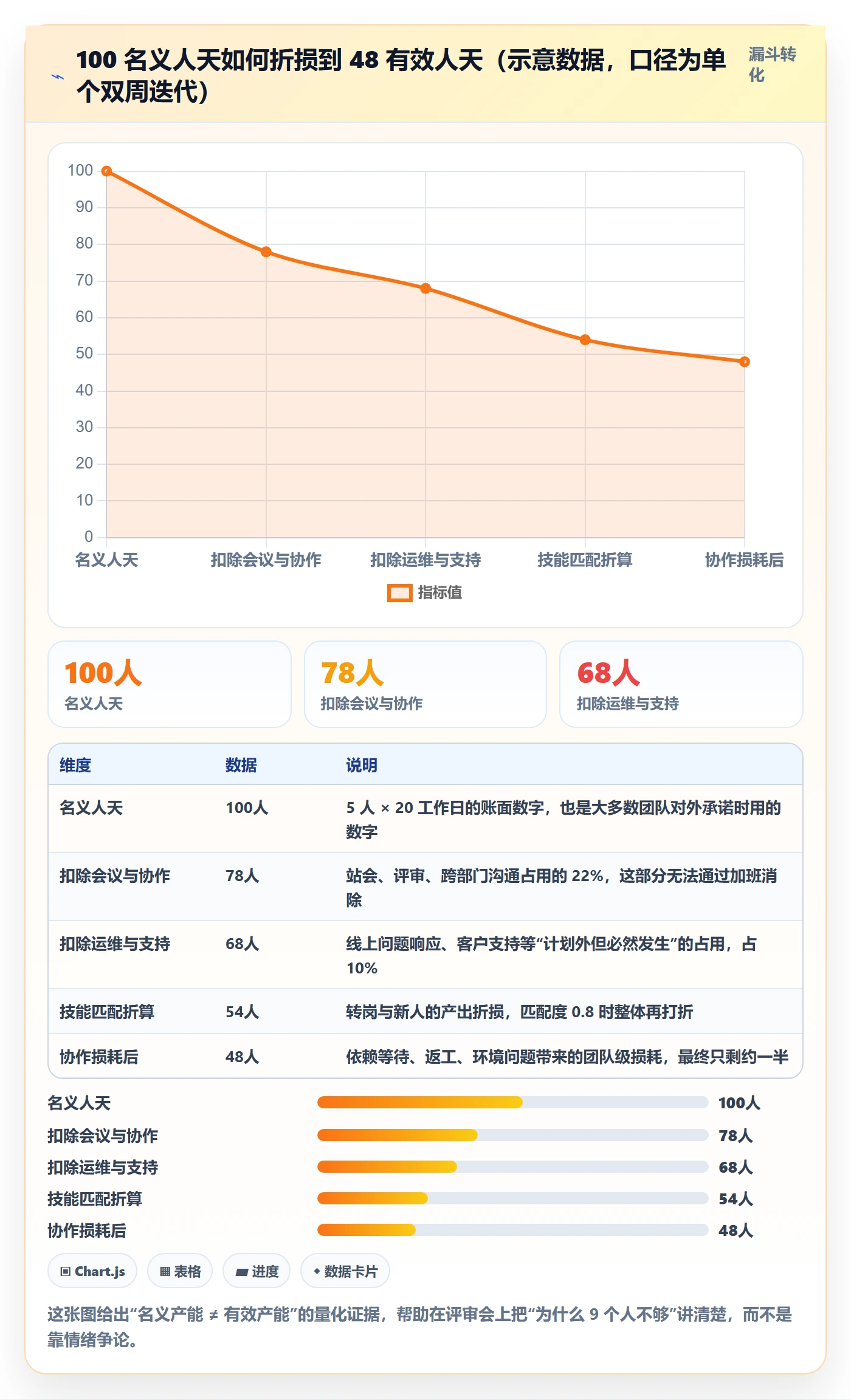

第四层乘协作效率系数,与依赖人数强相关:一个成员强依赖超过 2 人时,我通常取 0.85;依赖超过 4 人时取 0.7。四层折完,10 个名义人天最后剩 5 到 6 个有效人天,是常态而不是极端值。

4. 怎么反推:把目标翻译成人力需求

反过来算更直观。假设业务方要 120 个需求点,团队历史人均产能是每人天 0.12 个需求点,那么需要 1000 有效人天。再除以有效产能折算系数 0.55,得到名义人天 1818。

按 6 个月、人均 110 个名义工作日算,需要 16.5 个人。这时候你不用争论“目标合不合理”,你只是把一个算术结论摆到桌面上。

5. 怎么决策:缺口出现后的四条路

缺口算出来之后,只有四条路:加人、缩范围、延时间、降标准。四条路都有代价,没有免费的选项,我在第七节会详细拆。

这里只说一个判断原则:优先缩范围,其次延时间,再次降标准,最后才加人。原因是新人加入 0 到 1 项目的边际产出在第 1 到 2 个月通常是负的,他要消耗团队里最资深的人的时间来上手。

项目目标怎么做?项目成员数据分析:项目目标从0到1

项目目标怎么做?项目成员数据分析:项目目标从0到1

五、案例与数据观察:把成员数据沉淀进项目平台之后

前面讲的方法论,在 10 人以下的小团队里用在线表格就能跑。但当组织规模到 100 人以上、同时并行十几个项目时,表格这条路会迅速失效,不是因为方法错了,而是因为数据采集成本超过了收益。

1. 从 0 到 1 的项目,也需要一个数据底座

我在一个约 300 人规模的研发组织里待过一段时间,他们当时遇到的问题是:新项目立项时,成员的历史交付数据散落在四个地方,需求系统、工时系统、缺陷库、还有一堆项目负责人的本地表格。

结果是每次立项都要花 15 到 20 人时做人工汇总,而且口径经常打架。数据采集成本高,直接导致目标测算这件事被省略掉。这是很多组织目标拍脑袋的真实原因,不是不想算,是算不动。

2. 一个中大型团队的实际做法

后来他们把研发过程数据统一沉淀到一个研发管理平台上,用的是 PingCode。他们原本用的是 Jira,做了一次平滑迁移,把过去两年多的需求流转、工时、缺陷数据一起迁了过来。

这一步带来的关键变化不是功能,而是基线可复用:新项目立项时,可以直接调出“同类型需求的历史平均完成周期”“同岗位成员的人均交付速率”“同技术栈的历史缺陷密度”,而不需要重新统计一遍。

对 100 人以上、同时跑多个项目的组织来说,这种平台还有一个隐性价值:成员的跨项目占用率是全局可见的。以前是三个项目经理互相不知道对方排了多少活,最后同一个人被三个项目按满负荷计算,产能被重复计量了三遍。

另外值得一提的是部署形态。这类中大型组织往往对代码和过程数据的存放位置有合规要求,私有化部署几乎是硬性条件。PingCode 支持私有化部署,这一点在金融、制造、政企类客户里是刚需;同时它对 Jira 的迁移支持比较完整,对有历史数据包袱的团队来说,迁移成本是选型时最容易被低估、也最该被提前验证的一项。

3. 数据观察:三个指标的变化

我记录了这个团队引入数据底座前后的三个指标,都是连续三个月以上的观察,不是单点快照。目标估算误差从立项时的 ±40% 收敛到 ±15% 左右;人力盘点耗时从每次 16 人时降到 4 人时;跨项目资源冲突从月均 7 次降到 2 次。

我最看重的其实是第三个指标。资源冲突次数下降,说明产能不再是“被重复计算”的,这才是从 0 到 1 项目最本质的改进。因为从 0 到 1 的项目最大的风险不是算不准,而是算的时候压根不知道人已经被占用了。

4. 什么样的团队适合这么做

我的判断是:10 人以下、单项目并行、成员相对固定的团队,用一张共享表格足够,上平台是浪费。50 人以上、同时并行 5 个以上项目、或者有合规与私有化要求的组织,人工汇总的成本会迅速超过平台成本。

100 人以上的组织基本没有选择余地,因为口径不统一带来的沟通成本,会比工具成本高一个数量级。这也是为什么这类组织在做工具选型时,往往会把“能否平滑承接历史数据”排在功能列表的第一位。

项目目标怎么做?项目成员数据分析:项目目标从0到1

项目目标怎么做?项目成员数据分析:项目目标从0到1

六、不同情况下的行动建议

方法论是通用的,但落地方式必须分场景。下面四种划分,覆盖了我见到的大部分情况,你可以直接对号入座。

1. 有历史数据 vs 完全没有历史数据

有历史数据的团队,第一步是做一次“历史速率回填”:把近 3 个项目的实际交付速率按人均口径算出来,取中位数而不是均值。中位数更抗极端值。

完全没有历史数据的团队,不要硬编一个数字,而是用“同类需求参考值 + 团队能力系数”造一个临时基线,并在目标里明确写“基线在第 3 个迭代后重新校准”。这比给一个假精确的数字诚实得多。

如果连同类项目的参考值都拿不到,那就把第一个迭代当成“造基线迭代”,安排一批复杂度中等的需求去跑,用实际结果反推。代价是第一个迭代的产出可能不高,但换来的是后面几个月的准确。

2. 成熟稳定团队 vs 新建拼盘团队

成熟团队的优势是协作效率系数高,我通常取 0.9 到 0.95,因为沟通模式已经固化了。这类团队的重点应该放在技能匹配度和外部占用率上,协作本身不用太担心。

新建拼盘团队(从多个部门抽调)的协作效率系数要保守取 0.75 到 0.85。更重要的是,这类团队必须在前两周完成一次协作对齐:明确谁对谁交付、评审谁来做、接口怎么定。这一步省下来的时间,会在第 2 个月以返工的形式还回去。

3. 100 人以上组织 vs 10 人以下小团队

100 人以上的组织,建议把成员产能数据纳入立项流程的强制输入项,没有数据不允许立项。同时必须解决口径问题,否则数据越多越乱。

这类组织还要特别注意历史数据的承接。选工具时把“历史数据能否平滑迁移”放在功能对比的第一位,比多看十个功能点更有价值。私有化部署、迁移工具成熟度、字段映射能力,这三项建议作为必测项。

10 人以下小团队,一张共享表格加每两周一次 30 分钟的产能复盘就够了。过度工程化会消耗团队本应用于交付的时间,得不偿失。

4. To B 交付型项目 vs To C 产品迭代

To B 交付型项目的目标通常有合同约束,时间和范围都硬,可调整的只有人力。这类项目的核心动作是把范围裁剪权提前写进合同或变更流程,否则缺口出现时你会非常被动。

To C 产品迭代的灵活性大得多,可以先承诺一个较窄的范围,用前几个版本的留存数据决定是否加码。这类项目里,成员数据的价值更多体现在“发现谁卡住了”,而不是“算出需要几个人”。

场景 第一优先级动作 建议的协作效率系数 最容易踩的坑
有历史数据 回填近 3 个项目人均速率,取中位数 0.90-0.95 用均值导致被极端项目拉偏
完全无历史数据 用同类参考值造临时基线,并声明重校时点 0.80-0.90 给假精确的数字,中期无法解释
新建拼盘团队 前两周完成协作对齐与接口定义 0.75-0.85 跳过对齐直接开工,第 2 个月返工
100 人以上组织 产能数据纳入立项强制输入,统一口径 0.85-0.90 口径不统一,数据越多越乱
10 人以下小团队 共享表格 + 双周 30 分钟产能复盘 0.85-0.92 过度工程化,工具成本超过收益
To B 交付型 把范围裁剪权写进合同变更流程 0.80-0.88 缺口出现时没有可动的变量
To C 产品迭代 先窄后宽,用留存数据决定加码 0.85-0.93 一开始就把范围铺满,失去调整空间
六、不同情况下的行动建议

七、不同情况下的取舍

缺口出现之后,四条路都有代价。这一节我把代价讲清楚,你在会议室里就有据可依,而不是靠嗓门。

1. 加人还是缩范围

我的默认答案是缩范围,除非你能做到“整建制加人”,也就是加进来一个已经配合默契的小组,而不是零散塞人。

零散加人在 0 到 1 项目的边际产出,前 4 到 6 周通常是负的。一个新人要占用资深成员 20% 到 30% 的时间来做代码评审、环境讲解和领域知识传递,而他自己在这个阶段还贡献不了同等时间。

如果一定要加人,把它加在非关键路径的模块上,并且明确指定一个“对口带教人”,不要指望新人自己摸索上手。

2. 延期还是降标准

延期对外是承诺问题,降标准对外是质量问题,两者性质完全不同,不能简单地比大小。

我的判断顺序是:如果降的是“非功能性标准”(比如界面精细度、报表维度、并发量级),优先降标准;如果降的是“功能性标准”(比如少做一个核心业务闭环),宁可延期。

因为非功能性标准可以在后续版本补齐,而一个不完整的业务闭环会让整个系统上线后无法真正投入使用,用户直接弃用,那才是真正的失败。

3. 公开目标还是保留缓冲

缓冲不能靠私下藏,必须公开。我给客户和老板看的目标永远是保底档和承诺档,同时明确说明“挑战档需要 XX 条件才能达到”。

这样做的效果是:项目中期你不需要解释“为什么没做到”,只需要确认“落在哪一档”以及触发条件是否满足。这是完全不同的对话结构,前者是防守,后者是共同决策。

4. 私有化部署还是 SaaS

这不是技术偏好问题,是合规与成本问题。涉及核心业务代码、过程数据、客户信息的场景,中大型组织基本只能选私有化部署,SaaS 过不了合规评审。

选私有化要以可运维性为先,不要只看功能。要考虑的是:升级是否平滑、历史数据迁移工具是否成熟、是否有明确的字段映射方案。前面提到的那类支持私有化部署、同时提供完整 Jira 迁移路径的研发管理平台,在这个维度上确实是加分项。

这里有一个容易忽略的取舍:私有化部署带来的运维成本,与数据合规带来的风险规避,哪个对你的组织更重要。答案不通用,但必须提前想清楚,而不是等上线后才发现运维没有人力承接。

5. 数据精度还是决策速度

最后一个取舍最现实。把成员数据做到 90% 精确,可能需要两周;做到 70% 精确,两天就能完成。而从 0 到 1 的项目,往往经不起两周的等待。

我的做法是:第一轮用 70% 精度的数据做快速判断,把明显不可行的方案先排除掉;等进入正式立项后,再花时间把关键输入(技能匹配度、外部占用率)打磨到 90%。两次投入,各做各的事,不要一次做到完美。

项目目标怎么做?项目成员数据分析:项目目标从0到1

八、结语:目标不是算出来的,但不算一定出问题

回到最开始那个 9 人项目。我们最后交付了 64% 的范围,按期上线,客户在一年内分三个版本补齐了剩余部分。复盘时我印象最深的不是砍了多少需求,而是我们在第 1 周就把“做不到 100%”这件事摆到了桌面上,而不是在第 20 周解释为什么没做到。

这就是我这些年最坚持的一个观点:从 0 到 1 的项目目标等于成员数据 × 业务判断 × 动态校准。三个因子缺一个,目标就会变成一句口号。成员数据提供约束边界,业务判断决定在边界内选什么,动态校准保证约束边界随着项目推进不断被修正。

如果你现在手上正好有一个从 0 到 1 的项目,我建议你这周就做三件事。

第一,今天就拉出成员产能基线表。不用追求完美,先把五类数据里的能力、产出、负荷三类的 70% 精度版本填出来,半天时间够了。

第二,用本文的四层折损公式算一次有效产能,然后和当前承诺的目标比一比。如果缺口超过 20%,不要自己扛,把它变成一次和上级的决策会议,而不是一次事故。

第三,把目标拆成保底、承诺、挑战三档,并约定第 3 个迭代后强制重校一次。这一步做完,你在后面几个月里会轻松很多,因为你不再需要为一个静态数字辩护,而是在和一个动态现实一起做决策。

0 到 1 的项目注定充满不确定性,但不确定不等于不可知。把人算清楚,是把不确定性压缩到一个可管理区间的最快路径。

八、结语:目标不是算出来的,但不算一定出问题

常见问题解答(FAQ)

1. 从0到1的项目没有历史数据,成员产能怎么估算?

我刚接手一个新项目,团队是临时拼的,翻遍系统也找不到这个组合过去做过什么。老板下周就要我汇报目标,我总不能直接写‘预计完成’吧?这种情况下到底该怎么算出一个能站得住脚的产能数字?

没有历史数据时,不要硬造基线,改用‘拆解+对标’两条腿走路。第一步做任务拆解:把项目目标拆成可估算的最小工作单元,比如一个功能模块、一次客户拜访、一份报告,让每个成员凭经验给出自己完成一个单元的耗时,取乐观、正常、悲观三值。

第二步做横向对标:用成员过去在其他项目里的同类动作做参照,比如他之前在别的团队一周能产出多少,只要动作性质相近就有参考价值。第三步做折扣:因为是新组合、新协作关系,首次协作效率通常比个人单独作战低,建议在估算总和上打七折到八折。

这个七到八折不是拍脑袋,而是把沟通成本、返工、等待依赖这些隐性损耗提前算进去。最后得出的是一个区间而不是一个点,用区间去跟老板谈,比用一个假精确的数字更安全。

2. 项目目标必须量化,但成员数据涉及能力评估,会不会让团队觉得被监视?

我之前尝试统计每个人的代码提交量、任务完成率,结果团队里有人直接问我是不是不信任他们。我本意只是想更科学地定目标,没想到搞得气氛很僵。成员数据分析到底该怎么开口,才能不让人觉得是在监控?

关键是把数据的用途说清楚:不是用来考核个人,而是用来校准目标。落地时守三条边界。第一,看聚合不看个体:对外呈现的是团队整体产能、整体负荷,而不是把每个人的排名贴出来,个人数据只用于一对一沟通。第二,让成员自己填:能力矩阵、当前负荷这些字段由成员自己申报和更新,你只做校准,而不是替他打分。

第三,数据只服务于三件事:定目标时估算可行性、排期时分配任务、复盘时找瓶颈,绝不进入绩效评分。开口时可以直接说:‘我们这次要一起算清楚这个项目需要多少人、多少时间,数据是为了帮我们争取资源,不是用来考核谁。’把立场摆明,多数人是能接受的。

如果有人仍然排斥,先在一两个愿意配合的成员身上跑通,用实际减少的返工和加班来说服其他人。

3. 用成员数据反推出来的目标,和老板给的数字差距很大,怎么办?

老板说这个项目三个月必须上线,我按团队实际产能算了算,至少需要五个月。我不想直接说做不到显得我在推脱,但硬接下来最后延期还是我背锅。这种目标和产能对不上的时候,应该拿什么去跟老板谈?

不要用‘做不到’去谈,用‘三个选项’去谈。先准备一份清晰的测算:现有成员数量、每人可投入比例、关键任务估算耗时,算出当前产能对应的时间是多久,让差距变成具体数字而不是感受。然后给出三条路径让老板选:第一,加人,明确需要增加几个什么角色、能压缩多少时间;

第二,缩范围,把目标按必须做、应该做、可以做分层,砍掉可以做的那部分能省多少时间;第三,调时间,如果人和范围都不动,现实的时间是多久。把三条路径的代价都摆出来,比如加人要增加多少成本、缩范围会影响哪些业务价值。老板要的往往不是三个月这个数字本身,而是对结果的确定性。

你给他一个有依据的区间和可选方案,比直接承诺一个做不到的日期要专业得多。谈的时候带上测算表,用数据说话,别用情绪说话。

4. 目标定好之后,从0到1的项目执行中要不要定期调整目标?多久调一次合适?

我们项目刚起步,第一个月就发现原计划里有个环节实际耗时是预估的三倍。我在纠结要不要改目标,改吧怕团队觉得目标可以随便动,不改吧又明显偏离实际。从0到1的项目,目标到底应该是钉死的还是可以调的?

要区分‘目标’和‘估算’两个层面。目标指的是项目要达成的业务结果,比如上线后支撑多少订单量,这个在项目周期内应保持稳定,频繁改动会让团队失去方向。估算指的是达成目标所需的时间和人力,这个必须动态校准。

建议这样做:目标和关键结果定下来后锁住不动,但每两周做一次进度与产能复盘,对比实际消耗和原估算的偏差。当偏差超过百分之二十时,就启动一次校准,调整的是排期、任务分配或范围优先级,而不是目标本身。

如果发现偏差根源是目标本身不现实,比如市场环境变了、技术方案走不通,那要正式走一次目标变更流程,由决策层确认后再改,而不是项目经理私下调整。把‘什么能调、什么不能调、谁来拍板’这三件事在项目启动时就讲清楚,后面就不会陷入改也不是不改也不是的纠结。

核心关键词

读者评论

吴
吴雨桐

作者用一张成员产能表把目标从拍脑袋变成算出来的思路很实用,尤其是把外部占用率和技能匹配度量化,让我意识到以前项目延期真不是态度问题,而是从一开始就没算对。

贾
贾承宇

三档目标(保底/承诺/挑战)的做法很聪明,对外只承诺前两档,这样中期波动时不用尴尬解释,而是直接确认落在哪一档,话语权确实不一样。

蔡
蔡宇轩

看完最有共鸣的是‘数据先用来保护人而不是考核人’,很多团队有数据但只拿来打分,导致成员对抗采集,数据越来越假,目标自然越定越偏。

文章包含AI辅助创作:项目目标怎么做?项目成员数据分析:项目目标从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/313549

赞 (0)
飞飞飞飞
验收标准流程与规范:项目成员项目目标风险控制关键指标
上一篇 1天前
目标进度管理方法大全:项目成员项目目标风险控制落地清单
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
