2024 年 3 月,我坐在一家供应链 SaaS 公司的会议室里,翻他们的季度 OKR 看板。CTO 说这个季度 KR 达成率是 65%,看上去还行。但就在同一周,他们的核心项目延期了 21 天。我把三份材料摆在桌上对比:OKR 看板上写着"接口联调完成度 90%",项目周报里写着"联调阻塞待第三方响应",而项目成员的聊天记录里,早在第二次周会就有人说过"对方的接口文档还没给全,我们可能压不住时间"。

三份材料说的是同一件事,但只有聊天记录说了真话。这就是本文要谈的核心问题:关键结果的风险控制,失效点往往不在目标写得对不对,而在项目成员脑子里那条"风险信息"能不能及时、准确地走到决策桌上。

下面这篇文章,是我过去两年多在十余个团队里做目标管理落地时积累的判断,包含可以直接拿去用的判定标准、话术模板和取舍逻辑,也包含一些我认为大多数内容写错了的地方。

一、先给结论:风险控制失效,八成不是方法问题,是信息回路问题

我先把结论摆在前面,后面再逐层拆。如果你只想要一句话版本,那就是:关键结果的风险控制,本质上是在管理一条信息回路,而不是在执行一套检查制度。

绝大多数团队做风险控制的方式是"加检查":加周报、加评审、加打卡、加看板。但检查增加的是"事后发现问题的密度",不是"风险信息流动的速度"。一个风险从被项目成员察觉,到进入正式决策,中间每多经过一个人、一个表格、一次会议,它的价值就衰减一次。

我在十余个团队里反复看到三种失效,我把它们称为"KR 三断层"。

语义断层:同一个关键结果,项目负责人和项目成员脑子里的"达成标准"不是一回事。负责人想的是"功能上线",成员想的是"代码提测",中间差了三个环节,但双方都以为自己理解了。

时序断层:风险信号其实早就出现了,但没有人认为"现在说还来得及",于是它被压在个人待办里,等到变成既成事实才被端上台面。这个断层通常以周为单位,而不是以天为单位。

权责断层:成员知道有风险,但不清楚"这件事我该不该提、提给谁、提了之后谁来拍板"。于是最安全的做法就是不提。权责模糊的组织,会把风险控制变成一种赌博。

断层类型 典型表现 我在样本中观测到的平均存续时长 主要受害者
语义断层 KR 达成标准未统一,各方按自己的理解推进 约 45 天(跨一个完整季度周期) 项目成员、验收方
时序断层 风险被察觉但未上报,等到既成事实才讨论 约 11 个工作日 项目负责人、下游依赖方
权责断层 无人明确拥有"叫停或调整"的决策权 整个季度周期内未解决 整个团队

表中的数字不是精确统计,而是我在 2023 年 4 月至 2025 年 10 月间、对 14 个团队(规模从 8 人到 260 人)做驻场观察和访谈后做的样本推演,口径是"从信号产生到进入正式决策流程的时间差"。它更像是一个量级参考,而不是行业基准。但即便打七折,结论也成立:风险信息在组织里的流通速度,远慢于风险本身的发展速度。

关键结果最佳实践:项目成员项目目标风险控制,常见问题

二、背景和真实场景:关键结果为什么在项目成员手里"变形"

要理解断层是怎么产生的,得先看清一个关键结果在一线是怎么被使用的。它不是一个静态的考核指标,而是一句要被反复翻译的话。

1. 从目标到任务,一个 KR 至少被翻译三次

第一次翻译发生在制定阶段:管理层把业务目标翻译成关键结果,比如"把新客激活周期从 14 天压缩到 7 天"。这句话在会议室里是成立的,因为它有明确的方向和数字。

第二次翻译发生在拆解阶段:项目负责人把这句话翻译成本季度的交付物,比如"上线自助引导流程"。到这里,数字消失了,取而代之的是一个动作。

第三次翻译发生在执行阶段:项目成员把交付物翻译成自己的任务清单,比如"完成引导页前端开发、对接埋点、写测试用例"。到这里,业务意图已经基本消失,只剩下任务。

三次翻译之后,一个残酷的事实出现了:项目成员每天在做的,是第三次翻译的产物;而风险控制要盯的,是第一次翻译的目标。中间隔着两层语义损耗,而多数团队没有任何机制去校验这两层损耗。

2. 四种真实存在的成员状态

我在访谈中把项目成员对关键结果的参与状态分成四类,这四类在同一团队里往往同时存在,比例决定了这个团队的风险控制能力。

  • 承接型:能说出自己的任务对应哪个 KR,能判断进度偏差是否影响 KR。占比通常不高,但风险上报主要靠他们。
  • 翻译型:知道 KR 是什么,但认为自己只对"任务完成"负责,不对"结果达成"负责。这类人最多,也最容易在风险出现时保持沉默。
  • 旁观型:把 KR 理解为管理层的事,与自己日常无关。他们的任务照做,但不会主动对齐。
  • 对抗型:认为 KR 是额外负担,甚至是变相考核。他们会用"完成了任务"为自己辩护,即使结果明显没达成。

这四类里,只有承接型能真正承担"风险传感器"的角色。而团队普遍的做法是默认所有人都是承接型,然后奇怪为什么风险总是最后才暴露。

3. 一条被忽略的时间线

我做过一个简单的记录:在一个为期 12 周的项目里,把"成员在私下表达过的担忧"和"正式风险清单里出现的条目"做时间对齐。结果是持续存在的现象:超过一半的正式风险条目,在进入清单之前已经在团队内部以非正式形式存在了 1 到 3 周。

这意味着,团队不是没有风险识别能力,而是没有把识别结果转运到决策层的通道。识别是人的本能,转运是机制的责任。机制缺失时,本能会被"说了也没用"的经验一点点磨掉。

关键结果最佳实践:项目成员项目目标风险控制,常见问题

三、拆解常见误区:这五个说法我建议你重新审视

关于关键结果和风险控制,市面上流传着大量看起来正确、用起来失效的说法。我挑五个最常见、也最容易误导项目成员的来拆。

1. 误区一:"可量化"就等于"可衡量"

"KR 必须可量化"几乎是被写烂的一条原则。但真正的问题在于,很多人把"可量化"理解成"必须是一个数字",于是出现大量"完成率 100%""满意度 4.5 分"这类数字,看起来严谨,实际上无法判定。

我的判断是:关键结果的合格标准不是"可量化",而是"可判定"。可判定意味着,任意两个团队成员拿到同一个 KR,对"这个月是否达成"能给出相同答案。如果一个 KR 需要开会讨论才能判断达没达成,它就是不可判定的,哪怕它带着小数点。

举个我实际遇到的例子。同一个 KR,五个人写下的"达成判断条件"分别是:功能上线、用户用起来了、留存有提升、指标达标、老板认可。只有两个人写的条件有实质重合。这不是执行问题,这是 KR 本身不合格。

2. 误区二:风险控制是执行阶段的事

很多团队在项目启动时热情高涨,在项目中期才开始建风险清单。这个顺序本身就是风险。因为一旦进入执行,团队的心理状态会从"我们能不能做成"切换成"我们必须证明自己在推进",后者天然抑制风险讨论。

风险控制最有效的介入点,是 KR 制定完成的当天,而不是执行的第一周。具体动作是在写完 KR 之后,立刻追问一句:"如果这个季度结束时它没达成,最可能的三个原因是什么?"这个问题在制定阶段问,得到的是真实答案;在执行到一半时问,得到的是辩护。

3. 误区三:把复盘会开成任务进度汇报会

我参加过大量周会,绝大多数的时间花在"我上周做了什么、这周要做什么"。这是任务进度,不是关键结果进度。两者最大的差别是:任务的进度永远是正数,KR 的进度可能停滞甚至倒退。

一个简单的检验方法:如果周会上没有任何人说出"我们的 KR 进度和预期不符",那这个会大概率只是在汇报工作量。一个健康的双周复盘,至少要有一个议题是"哪个 KR 的达成概率发生了变化",而不是"哪些任务完成了"。

4. 误区四:KR 中途调整就是认输

这条误区造成的伤害最大。因为"不能轻易调整"的心理约束,团队会倾向于用"再努力一下"来掩盖已经失效的路径,直到最后无法收场。

我的观点是:KR 不是不能调整,而是必须定义清楚"什么条件下可以调整"。没有触发条件的调整是随意豁免,有触发条件的调整是理性止损。多数团队缺的不是决心,是阈值。

5. 误区五:把 KR 和考核绑定来"保证执行"

这条做法在短期有效,长期有害。一旦 KR 与个人收益直接挂钩,风险信息就会立刻变成稀缺资源,因为承认风险等于承认自己可能拿不到结果。此时团队会系统性地隐藏坏消息,风险控制反而更难。

我不主张极端地说"绝对不能挂钩",但要清楚这个取舍:挂钩能提升短期执行强度,代价是降低风险信号的透明度。如果你的项目复杂度高、依赖多、不确定性大,那么透明度的价值通常高于执行强度。

关键结果最佳实践:项目成员项目目标风险控制,常见问题

四、专业判断逻辑:我用的三层机制与一个判定框架

讲完误区,说方法。我用的框架不复杂,核心是把前面提到的三个断层,各自对应一层可执行机制。这套东西我在不同规模的团队都试过,规模越大,第三层越重要。

1. 语义层:把 KR 翻译成"可判定语句"

做法很土但有效。KR 定稿后,让所有相关人员各自独立写下两句话:达成时我看到什么、未达成时我看到什么。不需要讨论,先写。

然后把答案贴在白板或线上文档里对比。凡是出现明显分歧的 KR,当场重写,而不是留到执行中再对齐。这一步通常在 40 分钟内就能完成,能拦掉后面几个月最多的扯皮。

这里有个细节值得说:判断条件要写成"可观测的事实",不是"感受"。比如"用户活跃度提升"不合格,"次周回访率达到 25%(按周活跃用户口径)"合格。

2. 时序层:把风险信号提前到设计期

前面提到的"失败假设"是我认为性价比最高的动作。它本质上是一次前置复盘:在还没开始时,假设已经失败了,然后倒推原因。

我在团队里通常这样组织:给每个 KR 留 15 分钟,所有人只做一件事,写下"如果它黄了,最可能的三个原因"。写完不做评价,直接汇总成风险池,按影响程度和出现概率排个序,前三条指定观察人和观察信号。

关键在于"观察信号"这几个字。风险不能只被描述,必须绑定一个可以被外部看到的信号。"第三方接口可能延期"是描述,"对方在 6 月 10 日前未提供测试环境"才是信号,后者才能被监控。

失败假设模板(每个 KR 独立填写)
KR 编号:

如果这个 KR 未达成,最可能的三个原因:

____________________

每一条原因对应的可观测信号:

信号 1:________________ 预期出现时间:______

信号 2:________________ 预期出现时间:______

信号 3:________________ 预期出现时间:______

信号出现后,谁负责在什么场合提出:

提出人:________ 提出场合:________ 最迟提出时限:____

若信号确认,预设动作是:

□ 调整路径 □ 调整 KR □ 升级依赖 □ 缩减范围

注意最后两行。"谁、在什么场合、最迟什么时候提出"是权责层的核心,也是多数团队完全缺失的部分。我把这段称为"预授权",它让成员在发现问题时不需要临时判断"我该不该说"。

3. 权责层:明确"谁有权叫停"

每一条关键风险,都应该有一个明确的决策人,而不是一个模糊的"团队讨论"。团队讨论在风险场景下的实际效果很差,因为它把责任分散了,而分散的责任等于没有责任。

我的做法是给风险分级,不同级别对应不同的决策路径。这张表我在多个项目里用过,简单但有效。

风险级别 判定标准 提出时限 决策人 处理方式
L1 观察级 信号出现,但不影响本周期 KR 达成概率 发现后 3 个工作日内 项目成员自行记录并同步负责人 记录进风险池,定期复核
L2 影响级 按当前路径,KR 达成概率下降超过 20% 发现后 2 个工作日内 项目负责人 调整执行路径,不调整 KR
L3 阻断级 关键依赖断裂,原路径不可行 发现当天 项目负责人 + 业务方 缩减范围或调整 KR,走书面变更

4. 一个可复用的判定框架:"三问一表"

如果你嫌上面三层太多,那就记这个简版。每次复盘,只问三个问题:

  1. 这个 KR 目前的达成概率,比上次复盘是上升、持平还是下降?
  2. 如果下降,是基于什么可观测信号判断的?
  3. 这个信号,团队里除了你还有谁知道?

第三个问题最关键,也最刺人。它检验的是信息回路的通畅程度。如果一个下降信号只有一个人知道,那它不是团队的风险,它只是这个人的焦虑。

关键结果最佳实践:项目成员项目目标风险控制,常见问题

五、案例与数据观察:把机制装进工具之后会发生什么

机制讲完了,说落地。有一个现实问题绕不过去:上面的动作如果全靠人工维护,通常活不过两个季度。不是因为方法不好,而是因为它增加了负担,而负担会随着团队规模非线性增长。

1. 案例背景

2024 年下半年,我参与了一家做工业软件的企业(约 120 人,研发占 70 人)的目标管理改进。他们的痛点和本文开头那家很像:季度 KR 看板完成度看着不错,实际交付一再延期,跨部门联调是最容易出问题也最晚暴露的环节。

他们的原有工具链是 Jira 加一堆 Excel,跨时区还有两个外部合作团队。这种情况下,风险信息分散在三个地方:Jira 的 ticket 评论、Excel 的风险表、以及微信群。三者互不打通,导致同一个风险在三个地方以三种状态存在。

他们最终选择迁移到 PingCode。选择理由里有两个是硬约束:一是需要私有化部署,因为客户对代码和项目数据的存放位置有明确要求;二是需要Jira 平滑迁移,否则历史项目的数据资产和团队习惯都要推倒重来。PingCode 在这两点上是比较直接的选项,它主要服务中大型企业及 100 人以上组织,和他们的规模也匹配。

2. 落地过程里的三个具体动作

工具本身不会自动解决断层,真正起作用的是他们在迁移过程中同步做的三件事。

第一件,把"失败假设"变成工作项模板。他们没有把前面那张模板放在文档里,而是做成了新建 KR 时的必填字段。填不完不能进入执行状态。这个动作把风险识别从"倡议"变成了"流程卡点"。

第二件,把风险等级和流转规则配置成自动化。L2 风险一旦被打标,系统自动通知项目负责人并在 48 小时后升级提醒;L3 风险直接进入业务方的待办。这条规则解决的就是权责断层,不需要成员判断该找谁,系统已经定义好了。

第三件,把复盘议题从任务列表改成 KR 达成概率。他们重做了双周复盘的模板,第一屏就是各 KR 的达成概率变化曲线,任务进度放在第二屏。这个改动一开始遭到抵触,理由是"看不到做了什么",但坚持两个季度后成为共识。

3. 观测到的数据变化

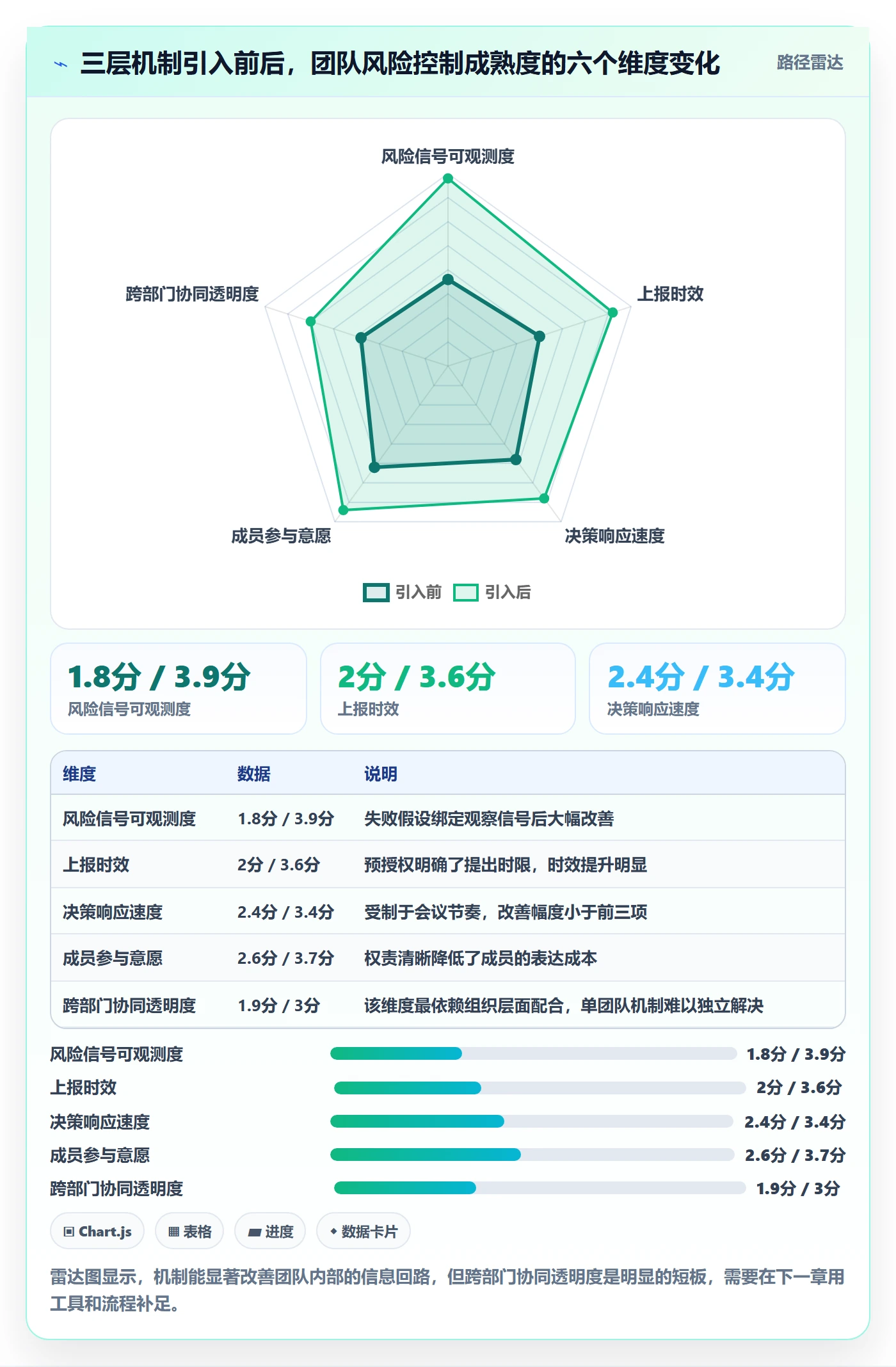

下面是他们上线前后两个季度的对比。数据来自客户侧的项目管理后台统计和我的访谈记录,口径在同一团队、同一业务线内可比,但样本单一,属于案例观察而非行业结论。

观测指标 上线前一个季度 上线后两个季度(均值) 变化说明
风险上报滞后(察觉至进入清单) 约 12 个工作日 约 3 个工作日 自动化通知和预授权时限共同作用
正式风险清单条目数(季) 9 条 23 条 不是风险变多,而是被记录的风险变多
KR 达成概率可追踪比例 约 35% 约 88% 达成概率成为必填项后大幅提升
双周复盘会议时长 约 95 分钟 约 55 分钟 信息前置到系统里,会议只处理分歧
因目标理解偏差导致的返工工时 约 46 人天/季 约 17 人天/季 语义层机制的直接收益
跨部门联调阻塞平均暴露时长 约 16 天 约 6 天 依赖关系可视化后暴露提前

有一点必须说清楚:"风险清单条目数上升"不是坏事,恰恰是这组数据里最有价值的一项。它说明团队从"隐藏风险"转向了"暴露风险"。如果上线后风险条目反而减少,那很可能只是换了个地方继续掩盖。

关键结果最佳实践:项目成员项目目标风险控制,常见问题

4. 工具能做什么、不能做什么

这个案例里,工具解决的是"信息在哪里、流转给谁、什么时候提醒"的问题。它解决不了的是"成员愿不愿意说"。后者依赖的是团队文化和管理者对坏消息的反应方式。

我的判断是:工具的价值在于把"说"的成本降到接近于零,从而让文化问题不至于成为唯一变量。一个成员如果只需要在一个他每天都在用的地方点一下标记,他上报警意的概率,远高于要另外写一封邮件、再找一个会议去说。

关键结果最佳实践:项目成员项目目标风险控制,常见问题

六、不同情况下的行动建议

方法不能照搬,团队规模、项目复杂度、跨部门依赖程度不同,落点应该不一样。下面按四种常见情况给建议,你可以直接对照自己的处境。

1. 十人以下团队:只做一件事,把判定标准写出来

这个规模不需要复杂的机制。会开得少、沟通成本低,唯一的风险是"默认大家都懂"。所以只做一件事:每个 KR 定稿后,让每个人独立写一句"达成时我看到什么",然后对比。有分歧当场改。

不要引入风险等级、不要建三层机制、不要上工具。这个阶段引入重流程,收益远小于成本。

2. 十到五十人团队:加失败假设和双周复盘

这个规模开始出现"负责人不在场时信息断裂"的问题。建议在上一件事的基础上,增加两个动作:每个 KR 填写失败假设模板,以及固定双周复盘,议题顺序必须是 KR 达成概率在前、任务进度在后。

风险可以不分级,但必须指定一个"风险收集人",通常是项目负责人。他的职责不是解决问题,而是保证每个信号都有一个接收人。

3. 五十到两百人团队:必须做分级和工具承载

这个规模靠人工维护风险池一定会失败,因为信息量超过了人的工作记忆。建议完整地用前面的三级风险模型,并且把流转规则配置到工具里。

如果工具链分散在多个系统里(比如任务在 A 系统、文档在 B 系统、风险在群里),优先做的是收敛,而不是增加新工具。这个规模的企业如果涉及数据合规或客户要求,私有化部署往往是硬条件;同时如果已有大量历史项目沉淀在海外工具上,迁移成本会成为一个现实约束,需要提前评估平滑迁移能力,而不是先迁后想。

4. 两百人以上或多项目并行:先统一语言,再谈机制

这个阶段最大的问题不是风险意识,而是"同一个词在不同部门指的不是同一件事"。建议先做一次跨部门的术语统一,把"达成""延期""阻塞""上线"这些高频词各自给出可观测定义,写进项目规范里,再往下推行风险机制。

顺序反了会很痛苦:机制建立在含义模糊的语言上,只会把混乱放大。

团队规模 核心动作 机制投入(估算) 主要风险点
10 人以下 KR 判定标准对齐 约 0.5 人天/季度 过度流程化,拖慢本来很快的协作
10-50 人 加失败假设 + 双周复盘 约 2 人天/月 负责人成为信息瓶颈
50-200 人 风险分级 + 工具承载 + 自动化流转 约 6-10 人天/月(含维护) 规则过细,成员绕开系统走线下
200 人以上 术语统一 + 跨部门风险接口 约 15 人天/月以上 部门墙导致机制在边界处失效

下面这张自查表可以直接拿去用,建议在每个季度 KR 定稿后过一遍。

KR 风险自查表(季度定稿后使用)
每个 KR 都能被两位成员独立判断出"是否达成",答案一致

每个 KR 都有明确的观测口径(数据来源、统计周期、计算方式)

每个 KR 都填写了至少 3 条失败假设

每条失败假设都绑定了可观测信号和预期出现时间

每条关键风险都有明确决策人,而不是"团队讨论"

成员知道发现问题后应该在几天内、通过什么渠道提出

复盘会议的第一议题是 KR 达成概率变化,不是任务进度

KR 调整有明确触发阈值,并有书面记录

自评:8 项中低于 5 项,说明当前流程不足以支撑风险控制。

关键结果最佳实践:项目成员项目目标风险控制,常见问题

七、不同情况下的取舍:没有全都要的选项

做目标管理这些年,我越来越确信一件事:所有方法论的差异,本质都是取舍的差异。下面四组取舍,是我认为最需要提前想清楚的。

1. 管理颗粒度 vs 团队自主性

颗粒度越细,风险暴露越早,但成员的自主判断空间也越小。细到极致就是"每一步都要汇报",那时团队会退化成执行机器,遇到计划外情况反而更慢。

我的判断标准是:颗粒度应该止于"风险可以被观测"的层级,而不要深入到"动作被规定"的层级。你可以要求成员标注 KR 达成概率,但不应该要求他每完成一个子任务都更新状态。

2. 调整灵活性 vs 目标严肃性

允许调整,团队会更诚实;调整太随意,目标会失去约束力。这个取舍没有绝对答案,但有一个可操作的折中点:调整路径可以宽松,调整 KR 必须严格。

也就是说,执行方式变了不需要审批,但"要不要改 KR"必须走书面变更,并且记录原因。这样既保留了执行层的灵活性,又保住了目标层的严肃性。实际运行中,这一条能过滤掉大部分随意的目标变更。

3. 工具约束 vs 人的判断

工具的强项是规则执行和提醒,弱项是理解上下文。把"必填字段"做得太多,团队会开始填废话应付;做得太少,信息又收集不上来。

我的经验是:必填项只留三个,达成判定条件、当前达成概率、主要风险。其余全部选填。这三个字段覆盖了语义层、时序层和权责层的最小信息集,多一个都是负担。

4. 风险前置投入 vs 后期返工成本

这是最容易被低估的一组。前置做失败假设需要时间,而且是"什么都没发生时"的时间,感知上很亏。但后期返工的成本通常是前置投入的数倍,而且往往伴随着已承诺的对外交付延期。

我做过一个粗略的估算:在一个 12 周的项目里,前期投入约 8 小时做失败假设和信号定义,中期因为提前发现依赖问题而避免的返工大约在 60 到 90 人天之间。这个比例并不夸张,因为在软件项目里,越晚发现的问题越贵。

关键结果最佳实践:项目成员项目目标风险控制,常见问题

八、常见问题解答

下面这些是我在培训和咨询中被问得最多的问题。我尽量给明确判断,而不是"看情况"。

1. KR 和 KPI 能不能混用?

能共存,但不能混用同一个对象。两者最实质的区别是:KPI 衡量"持续保持的状态",KR 衡量"本周期内要发生的改变"。如果把一个持续要维持的指标写成 KR,团队会陷入"守住不出错"的状态,而不是"推动改变"。

实际操作中,KPI 可以作为 KR 的约束条件存在。比如你的 KR 是把交付周期缩短 30%,那么"线上事故率不高于 X"就是一个必须守住的 KPI 约束,它不占 KR 名额,但违反了就要停下来处理。

2. 项目成员不认同 KR 怎么办?

先分清两种不认同。一种是不认同"怎么做",一种是不认同"要不要做"。前者是正常的技术分歧,应该讨论;后者是方向分歧,需要在制定阶段解决,而不是在执行阶段。

如果已经进入执行才发现成员不认同,我的建议是:不要试图说服,先问一个问题,"如果这个 KR 达成,你认为最大的受益方是谁?"如果对方答不上来,说明这个 KR 的意义没有被传达清楚,责任在管理者;如果对方答得很清楚但仍然不认同,那就是组织层面的问题,靠沟通解决不了。

3. KR 中途需要调整,流程应该怎么走?

我的建议是设置三道门。第一道是数值门:连续两个复盘周期,达成概率自评低于 40% 且呈下降趋势。第二道是事实门:存在可被第三方证实的外部变化,比如上游依赖变更、范围被重新定义。

第三道是记录门:调整必须书面记录原因、影响范围和新的判定条件。三道都过,才可以调整。三道门的价值不是提高门槛,而是让"调整"这个动作变得可追溯,避免它变成一种习惯性的目标豁免。

4. 小团队也需要完整流程吗?

不需要,也不建议。十人以下的团队,最大的优势就是沟通链路短,引入完整流程会把优势抵消掉。这个阶段只需要保留两个动作:KR 判定标准对齐、每周十分钟的达成概率同步。

等团队超过 15 人,出现"负责人不知道某个成员在做什么"的现象时,再考虑增加机制。机制应该是被问题推出来的,而不是被方法论拉进去的。

5. 成员觉得这些是形式主义,怎么办?

形式主义的判断通常来自一个经验:填了也没用。要打破这个经验,唯一的办法是让第一次填的东西真的改变了决策。

我的建议是,在推行初期主动找一条看起来不重要的 L1 风险,让它真正进入一次决策讨论,并且让提出者在会上看到它被采纳。一次被采纳的体验,比十次培训更能建立信任。反过来,如果成员提了三次风险都没有回应,这套机制在三个月内就会名存实亡。

6. 跨部门的 KR 冲突怎么处理?

先说一个反常识的判断:大部分跨部门 KR 冲突,不是资源冲突,而是判定标准冲突。两个部门的 KR 看起来在争资源,实际上是对"什么叫做完"的理解不一致。

处理顺序应该是:先把两个 KR 的判定条件拿出来逐条对比,看是否真的不可兼容。很多冲突在这一步就化解了。如果确认是真冲突,再往上找共同目标,看能不能通过调整范围而不是分配资源来解决。

八、常见问题解答

九、写在最后:风险控制的核心是"把说出来的成本降到最低"

回头看我开头提到的那家公司。他们的问题不是没有风险意识,恰恰相反,项目成员在第二周就看出了联调会出问题。真正的问题是,这个判断在他们的环境里,说出来需要成本,要组织语言、要选时机、要担心被认为是在推卸责任。

所以我对关键结果风险控制的核心判断是:所有机制和方法,最终都指向同一个目标,把"说出一个坏消息"的成本降到接近于零。语义层降低的是理解成本,时序层降低的是等待成本,权责层降低的是判断成本。

这也是为什么工具在这个体系里有不可替代的位置。它是唯一能同时降低这三种成本、且不依赖个人意愿的手段。但工具的作用边界也很清楚:它能让"说"变得廉价,却不能让人"愿意说"。后者取决于管理者收到坏消息时的第一反应。

如果你此刻正在为下个季度的 KR 做准备,我建议你先做两件很小的事,不用等流程、不用等工具:

  1. 本周内,把当前所有 KR 拿出来,让每个相关的人独立写一句"达成时我看到什么",然后对比。任何出现分歧的地方,当场重写。这一件事大约花 40 分钟,但它是所有后续动作的基础。
  2. 给每个 KR 补一句"如果它黄了,最可能的三个原因是什么",并给排在最前面的那个原因绑定一个可观测信号和时间点。不要写第四条,也不要写成描述性的句子,必须是能被外部看到的事实。

做完这两件事,你会得到两个东西:一份更准确的关键结果,和一份属于这个团队自己的风险清单。接下来的事,才是决定要不要引入更重的机制、要不要用工具承载流转规则、要不要做风险分级。

顺序不要颠倒。先让人愿意说,再让说的东西有地方去。

常见问题解答(FAQ)

1. KR 和 KPI 到底能不能混用?

我们团队上半年刚把考核表里的 KPI 换成了 KR,结果季度末打分时大家都懵了,有人按完成率算,有人按有没有达成结果算。我自己也纠结:KR 写的是‘把接口平均响应时间压到 200ms 以内’,这看着跟 KPI 没区别啊,到底能不能直接拿来当考核指标用?

能混用,但要分场景,判断依据是‘这个数会不会反过来伤害行为’。KR 本质是牵引方向的,KPI 是衡量稳定性的,二者可以共用同一组数据,但用途必须分开:同一句‘接口响应压到 200ms’,放在 KR 里是‘本季度我们要攻下的山头’,用来对齐资源和排优先级,打分只看是否达成、不挂奖金系数;

放进 KPI 里则是‘这是必须守住的下限’,可以挂绩效但目标值要设在稳定可达的区间。可执行的做法是:给每个关键结果标注一个用途标签,‘牵引型’或‘守成型’。牵引型只进季度复盘,不进绩效系数;守成型才进考核。

判断口径上,如果一个指标你不敢让团队为了它冒风险、不敢设成有挑战的目标,那它就只适合做 KPI,不要硬塞进 KR。反过来,如果一个 KR 你打算直接乘以 0.8 算年终奖,那它实际上已经是 KPI 了,趁早把它挪回考核表,否则团队会本能地把 KR 写得保守,整套目标体系就废了。

2. 项目成员不认同上面压下来的关键结果,怎么办?

我是项目组里的执行成员,上个月领导直接把季度 KR 发到群里,让我照着拆任务。但我觉得那个‘把用户次日留存提到 45%’根本不可能,现有功能留存才 28%,我提了两次意见都被说‘先干起来’。现在我不知道是继续硬着头皮做,还是该坚持反馈,怕最后完不成还是我背锅。

不要用‘我不认同’去对抗,要用‘可验证的假设’去置换。可执行做法分三步:第一步,先接住,明确表示‘方向我认同,我担心的是路径’,把立场从反对变成补位;

第二步,24 小时内把一个可验证的拆解发出去,比如‘按现有留存 28% 推算,要摸到 45% 需要新增至少 2 个高频回访场景,我先把 A 场景做出来,两周后看数据能不能带动 3 到 5 个点,如果带不动,说明路径不成立,我们再谈目标’;

第三步,把两周后的数据点作为触发条件写进共识里,约定‘到点无改善就调整 KR 或补资源’。判断依据是:目标不可信时,争论目标本身几乎没有胜算,但用一个小实验去证伪路径,成本低且领导容易接受。反过来,如果你只是沉默执行、到期完不成,责任确实会落到执行侧。

所以关键不是认不认同,而是有没有把‘目标 × 路径 × 验证周期’这三件事一次性摆到桌面上。

3. 关键结果执行到一半发现方向不对,调整的流程该怎么走?

我们季度中做了一次复盘,发现原来定的 KR 跟公司新调整的重点已经偏了,继续做下去投入产出比很低。但团队里有人担心:说改就改,会不会变成‘目标写在墙上、随时可以推翻’?我自己也拿不准,改目标到底该谁拍板、留什么记录、什么条件下才允许改。

允许调整,但要把‘调整’和‘放弃’分成两件事,并设明确的触发条件。可执行做法:提前在季度初就约定三类可触发调整的情形,外部市场或公司战略发生实质变化、关键前置假设被证伪、资源投入被大幅削减;除此之外一律不改,只做进度沟通。

触发后的流程固定为:由项目成员提交一页纸的调整说明,写清原目标、新证据、影响范围、新方案四要素;由目标的责任人和上一级共同确认,确认后旧 KR 不删除,标记为‘已调整’并保留原值和新值,便于季度末对照。判断依据是:目标频繁变化的真正危害不是改了多少次,而是团队不知道什么时候会改、改了之后谁负责。

只要触发条件前置、决策人明确、变更留痕,调整反而是风险控制的一部分,而不是纪律松动。反过来,如果每次改目标都是靠群里一句话,那问题不在目标本身,而在变更机制缺失。

4. 五个人的小团队,还有必要跑完整的 OKR 流程吗?

我们是个五人的小项目组,最近想用关键结果来管目标,但一看网上那套流程,季度动员会、双周对齐会、复盘打分、评分校准,感觉光开会就把时间耗完了。我自己怀疑这套东西是不是大公司才玩得起,小团队是不是抓几个数、每周碰一下就够了?

小团队不用跑完整流程,但要保留三个不可省的环节,砍掉的是形式而不是机制。可执行做法:保留‘目标公开’,五个人的目标写在一处,人人可见,省掉动员会;保留‘双周十五分钟对齐’,只看关键结果的进度和阻塞项,不看任务清单;

保留‘季度末一次复盘’,只回答三个问题:哪些做成了、哪些没做成、下一个周期改什么。其余像评分校准、跨部门对齐会、正式打分表,在五人规模下都可以先去掉。判断依据是:这套流程的核心价值是让目标可见、偏差及时发现、经验能沉淀,只要这三个环节在,用什么形式不重要。

反过来,如果一个流程需要额外两个人天去维护,而团队只有五个人,那它带来的信息收益大概率覆盖不了成本,这时候简化不是偷懒,而是正确的取舍。

核心关键词

读者评论

苏
苏诗涵

作者点出的时序断层太真实了。我们项目每次都是成员早就发现风险,但直到延期才正式上报。漏斗图那28天完全对得上,机制不改,加再多周报也没用。

秦
秦静怡

关于‘可量化不等于可判定’深有同感。我们团队KR都带数字,但每次评审是否达成都要吵半天。按作者说的方法让成员独立写判定条件,重合度确实低得惊人。

陆
陆舒然

把KR和考核绑定会隐藏风险,这点我保留意见。没有考核压力,很多成员根本不会主动对齐目标。关键还是看团队成熟度,不能一刀切。

何
何天佑

四种成员状态的分类很到位。我们组大部分是翻译型,只对任务负责不对结果负责。想推动承接型比例提升,但缺乏可落地的抓手。

孙
孙依诺

失败假设这个动作简单有效。之前一直觉得风险控制是执行期的事,读完才意识到制定当天追问最可能失败原因,比事后复盘有用得多。

文章包含AI辅助创作:关键结果最佳实践:项目成员项目目标风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/313527

赞 (0)
飞飞飞飞
项目目标目标对齐教程:项目成员风险控制,避坑指南
上一篇 1天前
验收标准流程与规范:项目成员项目目标风险控制关键指标
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
