目标拆解管理方法大全:项目成员项目目标入门指南落地清单

三年前我接手过一个看起来毫无难度的项目:3 周内上线一个用户反馈收集页。9 个人,4 个角色,需求文档两页纸。我当时的做法很"标准",把目标抄进任务看板,拆出 23 条任务,一一分给对应的人,然后开干。结果第 12 天,我发现前端在等后端接口,后端在等产品确认字段,产品在等运营给埋点口径,运营以为这事归产品管。距离上线还有 9 天,23 条任务里有 11 条处于"进行中",但没有一条真正能被验收。

那次复盘让我意识到一个很反直觉的事实:项目失败的大多数原因不是执行慢,而是目标在传递过程中被拆散了,却没人把它重新接起来。项目成员最缺的不是工具,而是一套"从接到目标到交出结果"的完整动作序列。

这篇文章就是我把那套序列整理后的结果。它不讲空泛的目标管理理论,只回答项目成员最常问的六个问题:我接到目标后第一步做什么、拆到多细算够、用什么方法、怎么分给谁、怎么判断做完了、怎么保证不返工。文末给三张可直接复制使用的表格和一份检查清单。

一、先把结论说清楚:目标拆解不是切蛋糕,而是接电路

1. 拆解质量的真正作用,是降低"协作损耗"而不是"任务数量"

很多人对拆解的理解是"把大目标切成小任务",于是拆解成果就是一张更长的任务清单。这个理解在一个人干活时是成立的,在多人协作时基本失效。

原因很简单:一个人干活,切分只影响自己;多人协作,切分影响的是接口。拆解的本质是把一个模糊的集体目标,翻译成一组"谁在什么时候交出什么、由谁验收"的明确契约。它的产出不是任务,而是契约。

我在复盘过的一批中小型项目里观察到一个稳定规律:任务数量和交付结果之间几乎不相关,但"有唯一责任人的任务占比"和"有明确验收标准的任务占比",与项目按期达成率高度相关。下面这张对比图是我基于这些复盘做的样本推演,用来展示两类团队的结构性差异。

目标拆解管理方法大全:项目成员项目目标入门指南落地清单

2. 项目成员版最小可行框架:7 步 + 3 表 + 1 清单

不需要一上来就学完整的项目管理体系。对绝大多数项目成员来说,一套最小可行框架就够了:

  1. 7 个动作步骤:接目标 → 找结果 → 拆任务 → 定责任 → 排节奏 → 定标准 → 建复盘。
  2. 3 张表:目标对齐表、任务拆解表、风险与复盘表。
  3. 1 份清单:拆解会前、会中、会后的检查项。

这套框架的设计原则是"每一步都有一个产出物"。没有产出物的步骤,在真实项目里一定会被跳过。

3. 判断你的拆解是否合格:五个可验证信号

不要去问"我拆得好不好",去检查这五个信号。任意一个不成立,拆解就还没完成。

  • 把任意一条任务念给一个不相干的同事听,他能说出这条任务的负责人是谁。
  • 每条任务的截止日期前,有至少一个可检查的中间节点。
  • 每条任务都能回答:"做到什么程度算完成,证据是什么。"
  • 存在跨角色依赖的任务,其上下游负责人互相知道对方的名字和交付时间。
  • 项目里没有一条任务的负责人写成"前端组""产品组"这样的集合名词。

二、真实场景:为什么大多数人"拆了个寂寞"

1. 一个 3 周需求的真实推进过程

回到我那个反馈收集页项目。上线后我做了完整回溯,把关键节点的原始记录翻出来,得到一条很刺眼的时间线。

第 1 天,业务方给的原始表述是"做一个能收集用户声音的入口,越快越好"。第 2 天,我在需求文档里写的是"3 周内上线反馈收集页,支持提交与查看"。第 4 天,看板里的任务是"完成前端页面""完成接口开发""完成埋点"。第 9 天,前端同学告诉我他理解的"完成前端页面"是"页面能打开、样式对",而我理解的是"能真实提交并写入数据库"。

这就是典型的假拆解:任务数量增加了,但目标信息在每一层都掉了一截,而且没人发现。每条任务单独看都合理,合在一起却拼不出原目标。

目标拆解管理方法大全:项目成员项目目标入门指南落地清单

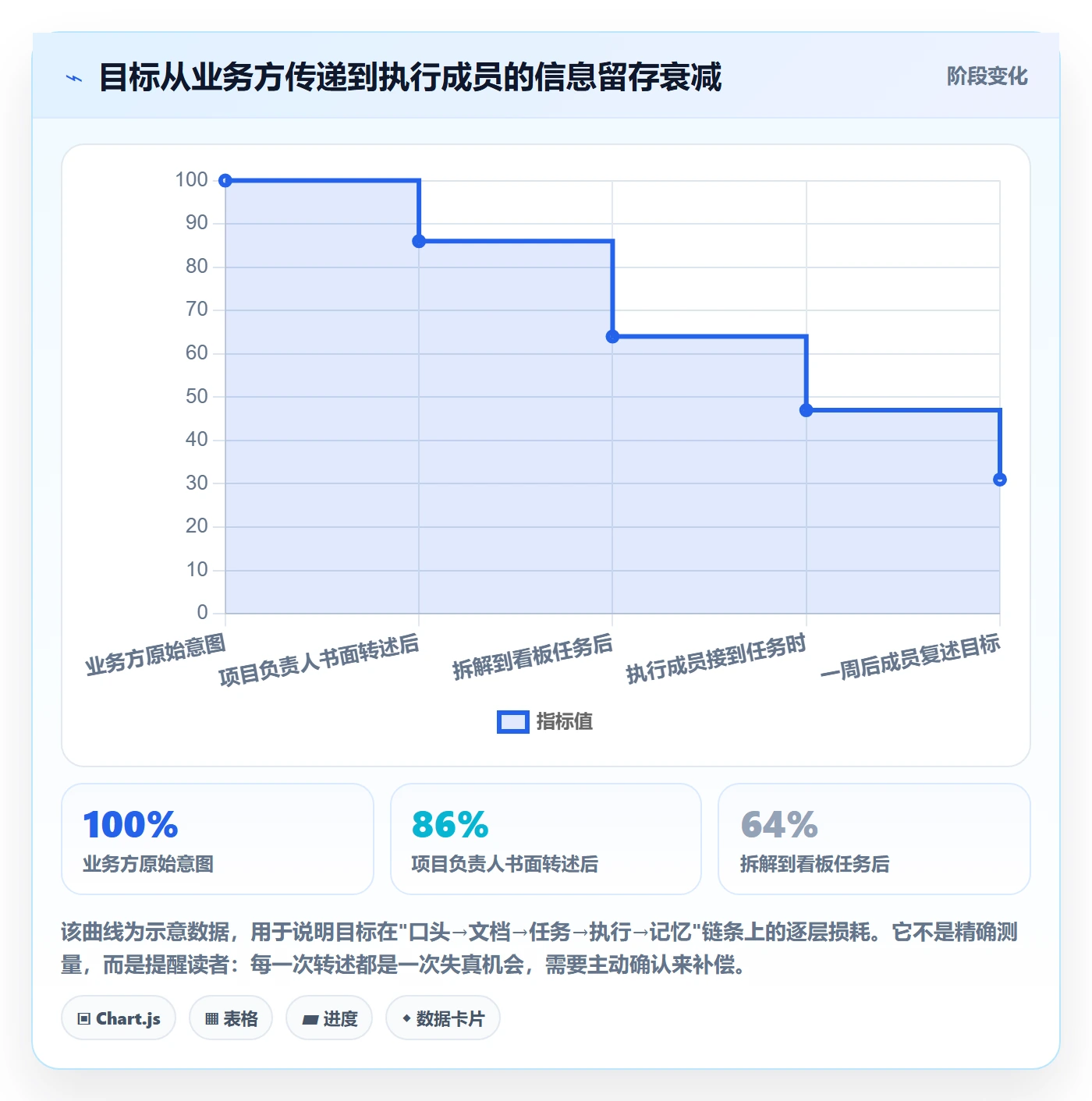

2. 信息衰减不是执行态度问题,是结构性损耗

很多管理者会把这类问题归因于"沟通不充分",然后加会议、加周报。但信息衰减是结构性的:每经过一次转述,接收方只会保留与自身工作直接相关的部分,其余部分自动被过滤。

这不是不负责,是人类处理信息的方式。所以应对方法不是"讲得更清楚",而是在关键节点增加"回述确认"动作,让对方用自己的话把目标和验收标准复述一遍,而不是问"听明白了吗"。

我在实操中把这一步固定成一句话:"请你用一句话告诉我,这个任务做完的时候,你会拿什么东西来给我看。"这句话能过滤掉八成的口径偏差。

3. 项目成员拆解时最耗时的,往往不是"想清楚"

我记录过自己在几个项目里做拆解时的时间去向,结论和我原本的预期完全相反。最耗时的不是思考拆分逻辑,而是等待和对齐。

目标拆解管理方法大全:项目成员项目目标入门指南落地清单

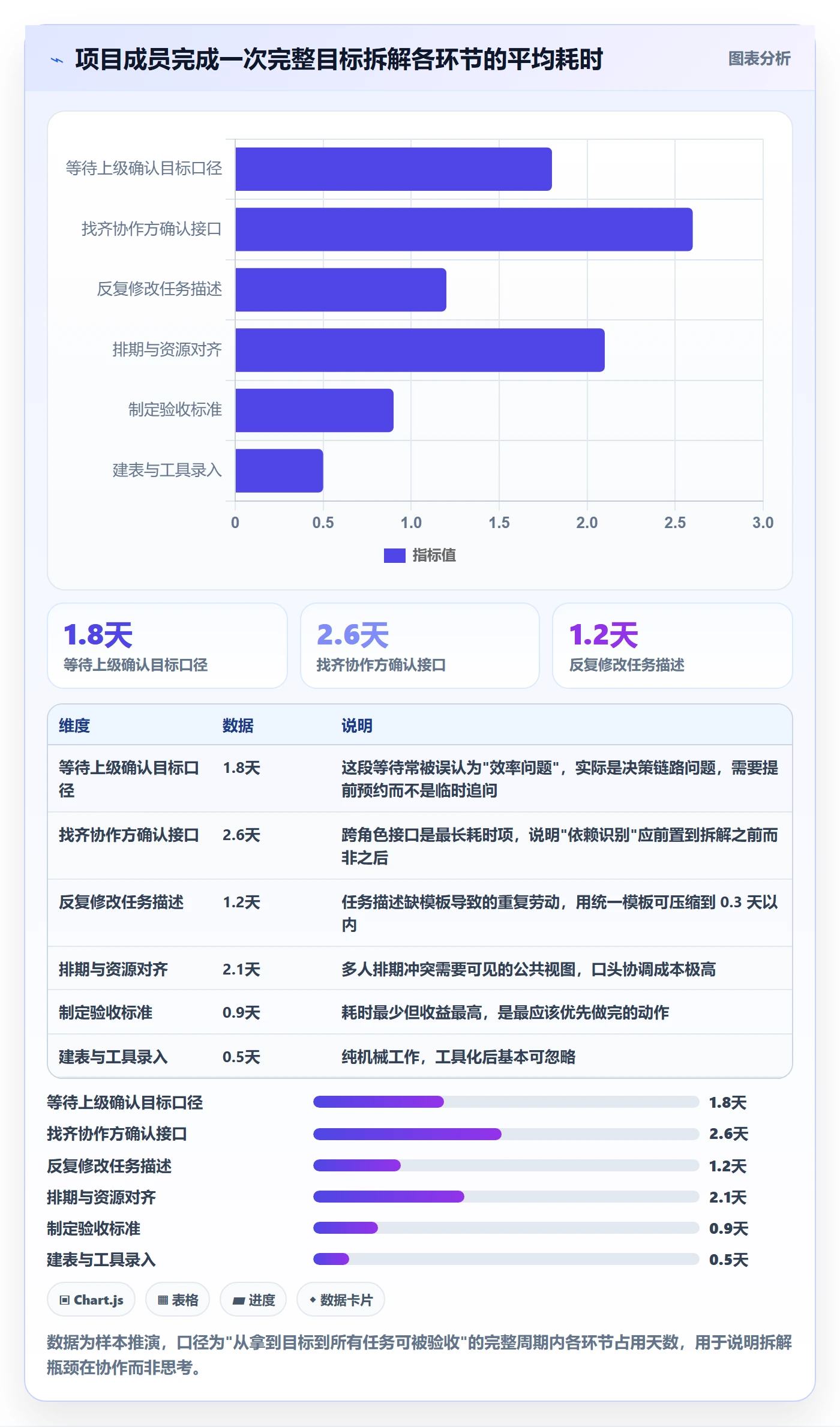

这张图的实用价值在于:如果你只优化"思考质量",最多省 0.9 天;如果你优化"协作接口前置",能省 4 天以上。拆解优化的杠杆在流程顺序,不在个人能力。

三、常见误区:7 个把目标拆死的动作

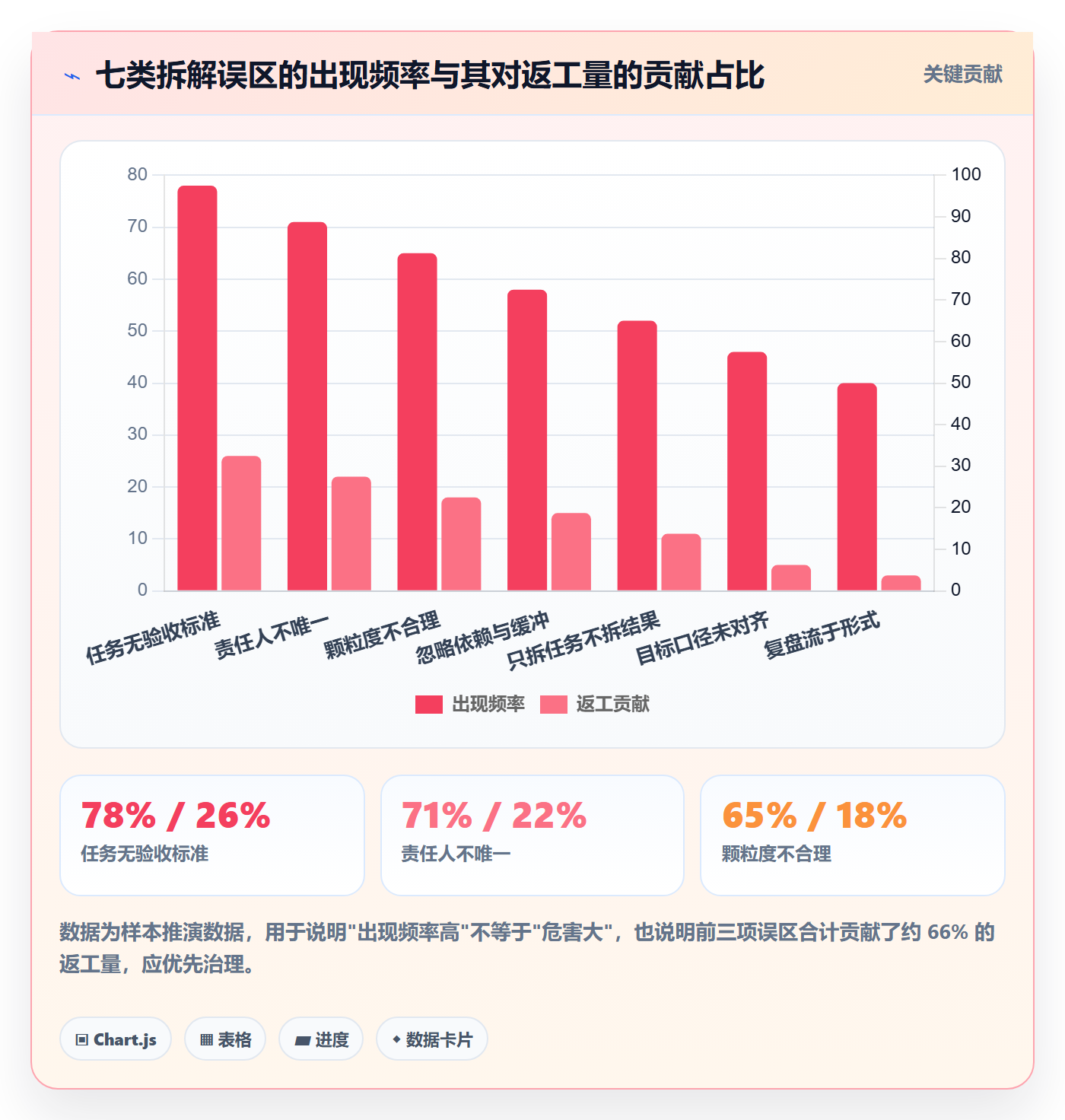

这一节列的七个误区,全部来自我自己踩过或亲眼见过返工的案例。按返工贡献度排序,前三个几乎决定了项目一半以上的返工量。

1. 把任务清单当拆解结果

表现是拆解会开完,产出是一张 30 行的任务列表。问题在于任务列表只回答了"做什么",没有回答"做到什么算完成、谁负责、依赖谁"。

纠正动作:拆解会的最终产出必须包含三个字段,可交付物、唯一负责人、验收证据。缺一个字段,这次拆解就不算完成。

2. 颗粒度一刀切

有些团队要求所有任务不超过 2 天,有些要求不低于 1 周。两种一刀切都会出问题:太细导致管理成本暴涨,太粗导致风险滞后暴露。

纠正动作:按"不确定性"而不是"工作量"决定颗粒度。不确定的部分拆细,确定的部分保持粗。同一项目里允许不同颗粒度并存。

3. 责任人不唯一

"这个模块由前端和后端共同负责"是项目里最危险的一句话。共同负责等于无人负责,出问题时的第一反应会变成找证据而不是解决问题。

纠正动作:所有任务必须有一个 Accountable(唯一担责人),协作方写进 Contributors 字段,职责是"提供什么输入",而不是"分担责任"。

4. 没有验收标准

这是所有误区中性价比最高的一项。写验收标准平均耗时不到 1 天,但能砍掉大量返工。

纠正动作:验收标准必须可观察。"体验流畅"不是标准,"首页加载在 4G 网络下不超过 2 秒"是标准。

5. 把 OKR 当 KPI 用来考核

OKR 的设计前提是鼓励挑战、容忍未达成。一旦挂上考核,所有人都会把目标写成"必达的保守值",OKR 立刻退化成一份低配版 KPI。

纠正动作:OKR 用来对齐方向,KPI 用来衡量稳定运营指标,两者在同一个团队里应该分开使用,不要把关键结果直接写进绩效合同。

6. 忽略依赖和缓冲

排期时把每条任务都排成"理论最短时间",所有任务前后紧贴,结果是任何一处小延误都会向后传导,且无法定位是谁的责任。

纠正动作:在关键路径上预留 15%,20% 的缓冲,并把缓冲显式写在排期里,而不是靠"大家加把劲"隐性消化。

7. 复盘变成追责会

一旦复盘变成找人背锅,下一次复盘就没人说真话了,你得到的信息质量会逐次下降。

纠正动作:复盘只讨论三件事,哪个判断错了、哪个信息当时可以获得但没有获得、下次用什么机制保证能获得。不讨论"谁的责任"。

目标拆解管理方法大全:项目成员项目目标入门指南落地清单

这张图有一个容易被忽略的细节:"目标口径未对齐"出现频率不低,但返工贡献只有 5%。原因是对齐问题通常在项目早期就会暴露并被反复讨论,而验收标准缺失往往要到交付前才爆发,破坏力更大。所以治理顺序应该按贡献度,而不是按发生频次。

四、专业判断逻辑:什么时候用什么方法

1. 六个主流方法的适用边界

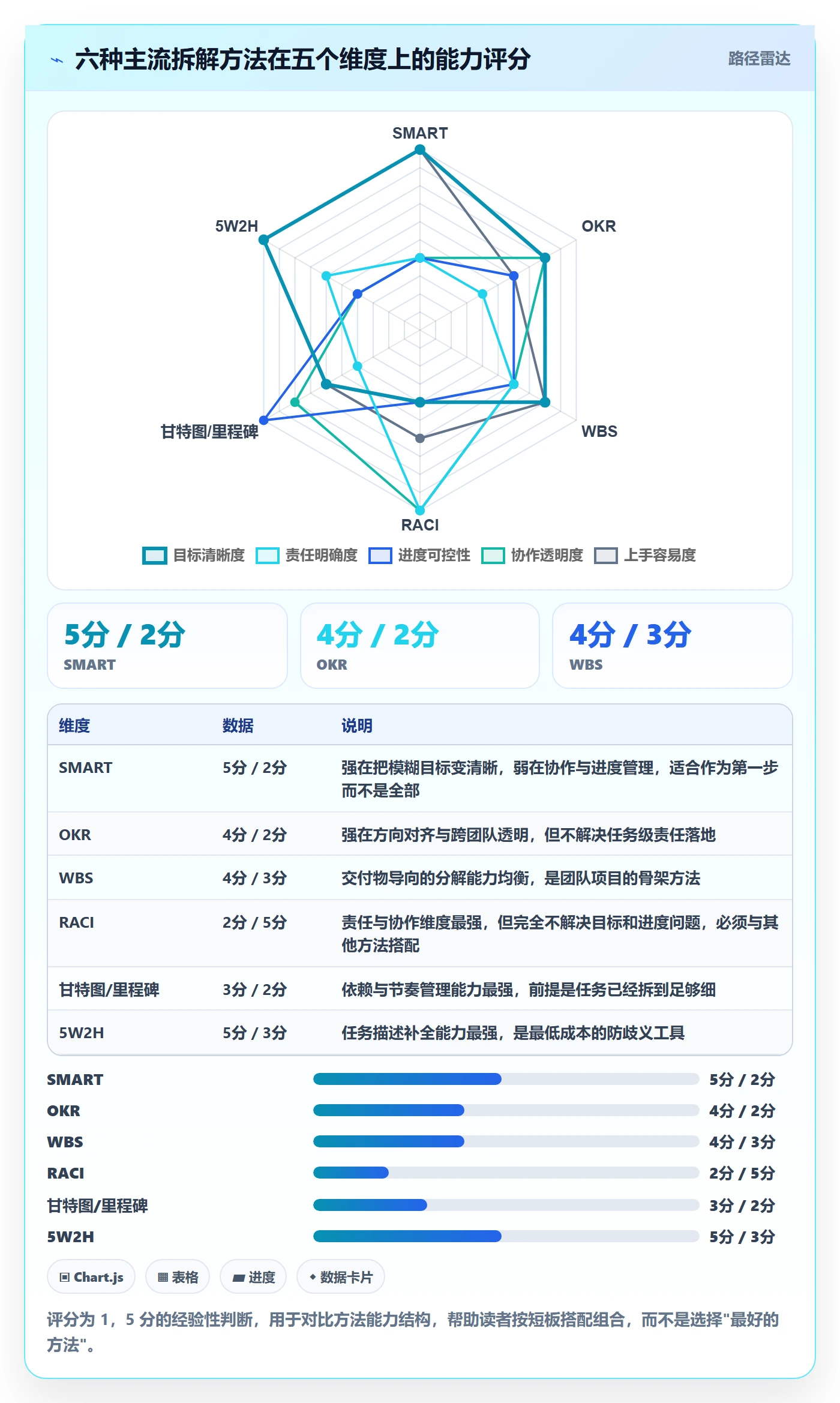

方法本身没有优劣,只有匹配度。下面这张表是我在实际项目里总结的边界判断,重点看"什么时候不该用"。

方法 解决的核心问题 最适用场景 不该用的场景
SMART 把模糊目标变成可衡量表述 个人任务、单点目标确认 需要表达方向性探索的目标
OKR 对齐方向与关键结果 季度级方向对齐、跨团队拉齐 直接用于绩效考核
WBS 把可交付成果逐层分解 有明确交付物的项目 探索型、需求高频变化的任务
RACI 明确责任与协作边界 跨角色、跨部门协作 3 人以内且沟通成本极低的场景
甘特图 / 里程碑 排节奏、管依赖 任务间有强依赖关系的项目 任务高度并行且无依赖的场景
5W2H 补全任务描述的信息缺口 任务交接口径容易歧义时 已经形成稳定协作默契的团队

注意最后两列比前两列更重要。绝大多数方法用错,不是因为不知道它是什么,而是因为在不适用的场合硬套。

2. 我的方法选择树

面对一个具体目标,我通常按下面的顺序做判断,三步之内就能定下组合。

  1. 如果目标表述本身还模糊(说不清完成是什么样),先用 SMART 把它变清晰。这一步不做,后面全是白做。
  2. 如果目标清晰但需要多人协作完成,用 WBS 拆可交付成果,再用 RACI 定责任。
  3. 如果任务之间存在明显前后依赖或外部依赖,加上 甘特图 / 里程碑 管节奏;如果没有依赖,只用检查点即可,不必上甘特图。

对个人任务,SMART + 5W2H 就足够了。对团队项目,OKR + WBS + RACI + 里程碑 是更常见的组合。不要把六个方法全用一遍,那是负担不是严谨。

目标拆解管理方法大全:项目成员项目目标入门指南落地清单

3. 拆解颗粒度的判断公式

颗粒度不该靠感觉。我用的判断标准是三条同时成立即可停止继续拆分:

  • 可独立验收:这条任务完成后,能单独拿出来演示或检查,不需要等别的任务一起做。
  • 周期在一个检查周期内:如果团队每周检查一次,任务时长控制在 5 个工作日以内,保证每个检查周期都有可见进展。
  • 责任人只有一个:如果拆到某一步发现必须两个人同时做才能验收,说明这一步还能再拆。

反过来,如果你发现某条任务的时长已经超过一个检查周期,且没有中间可见节点,那它就是拆得不够;如果某条任务拆到不足半天且无法独立验收,那是拆过头了。

目标拆解管理方法大全:项目成员项目目标入门指南落地清单

五、项目成员版 7 步拆解法,配 3 张表和 1 份清单

1. 步骤 1,2:接目标、找结果

步骤 1 接目标:复述并确认验收口径。动作是,把你的理解写成一到两句话发给目标提出者,请对方确认或修正。产出一句话的目标陈述 + 一句话的验收口径。常见错误是只在会议上口头确认,事后双方记忆不一致。

步骤 2 找结果:列出可交付成果,而不是动作。动作是把目标翻译成 3,7 个"名词性成果",比如"可提交的反馈表单"而不是"开发反馈功能"。产出可交付成果清单。常见错误是把动作当成果,导致后续拆任务时没有验收锚点。

2. 步骤 3,4:拆任务、定责任

步骤 3 拆任务:对每个可交付成果做分解。动作是按前面说的三条标准控制颗粒度。产出任务列表,每条任务带输出物描述。常见错误是拆解深度不均匀,熟悉的模块拆得很细,陌生的模块一笔带过。

步骤 4 定责任:用 RACI 明确唯一担责人。动作是给每条任务指定一个 A(唯一担责人)、若干 C(需要提供输入的协作方)、以及 R(实际执行人,通常与 A 相同)。产出带责任字段的任务表。常见错误是 A 写成团队名。

3. 步骤 5,6:排节奏、定标准

步骤 5 排节奏:标记依赖、设置里程碑、预留缓冲。动作是画出任务之间的前后依赖,在关键路径上留 15%,20% 缓冲。产出带时间轴的计划视图。常见错误是每段排期都按理论最短时间紧贴,不留缓冲。

步骤 6 定标准:为每条任务写验收证据。动作是回答"做完时拿什么给谁看"。产出验收标准字段。常见错误是写"功能正常""体验良好"这类不可观察的描述。

4. 步骤 7:建复盘机制

步骤 7 建复盘:设定检查频率和风险登记方式。动作是确定每周固定检查时间、风险登记入口和不达标时的升级路径。产出风险与复盘表。常见错误是把复盘安排在项目结束后,那时候已经来不及修正了。

目标拆解管理方法大全:项目成员项目目标入门指南落地清单

5. 三张表:字段和执行要求

表格的价值在于字段设计。字段少了会漏信息,字段多了没人填。下面三张表是我反复删减后的版本。

(1)目标对齐表

字段 填写要求 常见错误
目标陈述 一到两句话,说清要达成什么结果 写成动作描述,如"完成 XX 上线"
衡量指标 至少一个可量化指标或可观察状态 写"提升用户体验"这类不可测表述
验收口径 谁在什么条件下判定达成 只写指标,不写判定人和判定条件
优先级 与其他目标的相对优先级 所有目标都标"最高"
边界与不做 明确本次不做什么 空白,导致范围无限膨胀

(2)任务拆解表

字段 填写要求 常见错误
任务名称 动词 + 输出物,如"完成表单校验逻辑" 写"开发前端"这类笼统表述
输出物 可演示、可检查的具体产物 写"代码""文档"这类抽象名词
唯一负责人(A) 一个具体的人名 写团队名或两个人名
协作方(C) 需要提供什么输入、什么时候提供 只写名字不写输入内容
截止时间 具体日期,不超过一个检查周期 写"尽快""本周内"
前置依赖 列出依赖的任务编号或外部方 空白,依赖靠口头传递
验收证据 截图、链接、数据或可演示环境 写"功能正常"
状态 未开始 / 进行中 / 待验收 / 已完成 状态靠人问,不主动更新

(3)风险与复盘表

字段 填写要求 常见错误
风险描述 可能影响交付的具体事件 写"进度可能延期"这类空泛判断
影响评估 影响哪些任务、延迟多少天 只写"影响较大"
应对动作 具体可执行的动作和触发条件 写"加强关注"
责任人 一个具体的人 写"项目组"
下次检查时间 具体日期 写"持续跟进"

6. 一份清单:拆解会前、会中、会后

(1)会前

  • 已拿到目标提出者的书面目标表述。
  • 已确认验收口径和判定人。
  • 已明确本次不做的事项边界。
  • 已识别出需要参与的关键角色名单。
  • 已把目标对齐表提前发给参会者。

(2)会中

  • 每个可交付成果都被明确复述过一次。
  • 每条任务都有唯一负责人和验收证据。
  • 所有跨角色依赖都被明确说出上下游名字和时间。
  • 关键路径上有缓冲,且缓冲被显式记录。
  • 至少识别出三个风险,并各有应对动作。

(3)会后

  • 24 小时内把三张表发出,并请参会者确认或修正。
  • 第一个里程碑的检查时间已进入所有人日历。
  • 风险表中每条风险都有下次检查时间。
  • 已确认下一次复盘的固定时间和参与人。

7. 任务描述模板可以直接这样写

如果团队用文本形式管理任务,我建议用结构化字段而不是自由文本。下面这份模板可以直接复制,改成你们团队自己的编号规则。

task_id: FEEDBACK-014
title: 完成反馈表单前端校验逻辑

deliverable: 可提交的反馈表单页面,测试环境可访问

owner: 张明(唯一负责人 / Accountable)

contributors:

设计-李然:2 月 28 日前提供校验文案与错误提示样式

后端-王涛:2 月 28 日前提供提交接口及字段约束

acceptance:

空内容、超长文本、含特殊字符三种情况均有明确提示

375px 宽度移动端无横向滚动

提交成功后 3 秒内页面给出反馈状态

due: 2026-03-14

depends_on: [API-007]

evidence: 测试环境链接 + 3 张异常态截图

status: 未开始

这份模板里最重要的不是字段数量,而是三个约定:owner 只能是一个人、acceptance 必须是可观察的、contributors 必须写清交付内容而不是只写名字。它们对应前面说的三个最大返工来源。这套模板也可以直接对应到工具里的任务字段,尤其是在支持自定义字段的项目管理平台中,可以把 owner、acceptance、depends_on 都做成必填项,从机制上防止漏填。

六、案例观察:当拆解从表格搬进系统,变化发生在哪里

1. 三个手工管理的断点

用表格做拆解在小团队里能跑通,但团队规模一过 30 人,通常会出现三个断点。

断点是口径分裂。每个人本地存一份表格,版本不同步,会上讨论的往往是三个不同版本的数据。

断点是依赖不可见。任务之间的前后关系靠口头传递,上游延期时下游无法第一时间感知,只能等周会暴露。

断点是验收无痕迹。验收标准写在表格里,但验收证据散落在聊天记录和邮件里,事后无法追溯"当时是怎么判定完成的"。

这三个断点的共同点是:它们都不是执行力问题,而是信息没有共同载体。当信息只存在于人的记忆和分散文件里,任何流程设计都会在规模面前失效。

2. PingCode 这类平台解决的具体问题

我接触过的解决方案里,PingCode 是比较典型的一类:它面向的是中大型企业及 100 人以上组织,核心解决的不是"画一张好看的甘特图",而是把前面说的三张表变成系统里的强约束。

具体来说,它在这三个位置是有实际价值的:

  • 字段级约束:可以把"唯一负责人""验收标准"设为必填,从机制上消灭"责任人不唯一"这类问题,而不是靠人自觉。
  • 依赖关系可视化:任务之间的前后依赖在系统里显式建模,上游延期会自动影响下游视图,减少"等周会才发现"的滞后。
  • 变更留痕:目标口径、排期、验收标准的每一次调整都有记录,复盘时能还原"当时为什么这么判断"。

另外两个对中大型组织很关键的点:PingCode 支持私有化部署,这对数据不能出内网的企业是硬门槛;支持从 Jira 平滑迁移,对于原来用 Jira、现在需要做国产替代的团队,迁移成本是可以接受的,不需要重新设计整套工作流。

但要说清楚一点:工具只放大流程质量,不创造流程质量。如果一个团队在做手工表格时就没有验收标准字段,搬进任何系统之后依然不会填,只会变成一堆必填垃圾数据。

3. 工具化前后的变化观察

下面这组数据是我对若干团队在把拆解流程搬进系统前后的对比观察,属于情景模拟性质,重点看变化方向而不是具体数值。

目标拆解管理方法大全:项目成员项目目标入门指南落地清单

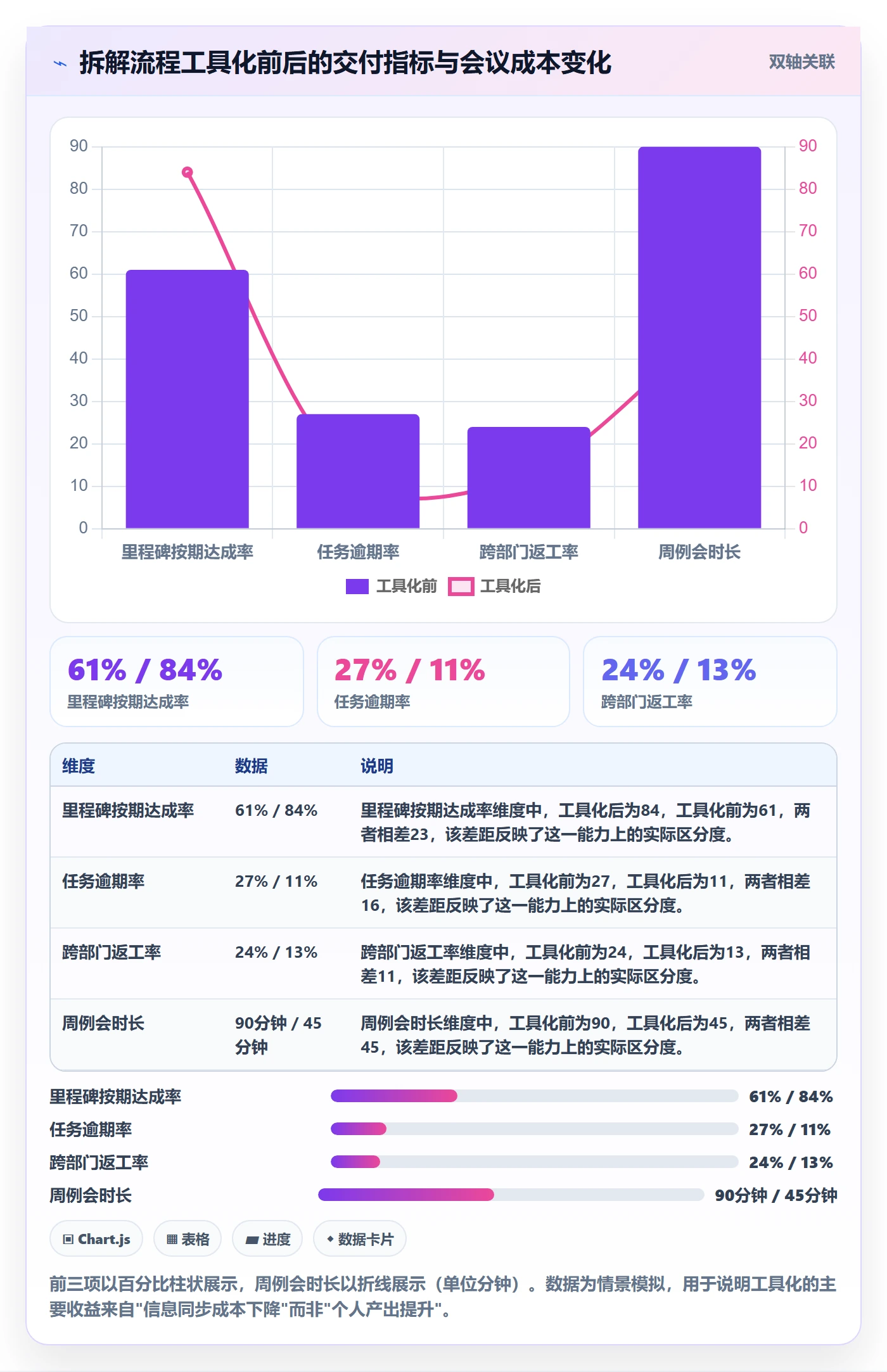

这张图里最值得注意的不是达成率提升了多少,而是周例会时长从 90 分钟降到 45 分钟。会议时间下降说明大量原本在会议上同步的信息,已经转移到了系统里。这才是工具化真正的价值所在:把同步成本从人的时间转移成系统的时间。

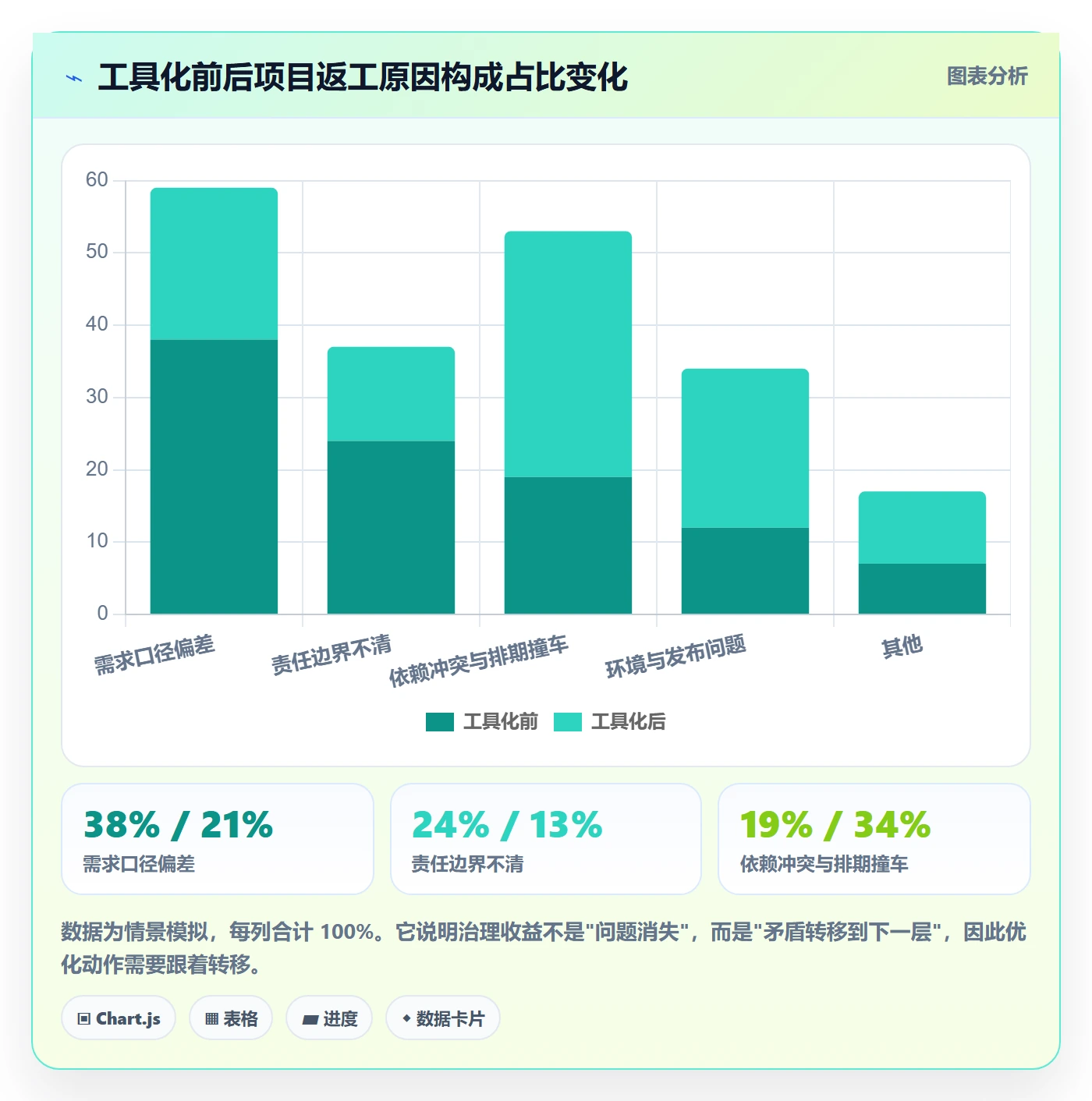

还有一个反直觉的观察:工具化之后,"需求口径偏差"和"责任边界不清"两类返工占比明显下降,但"依赖冲突"和"环境发布问题"的占比反而上升了。

目标拆解管理方法大全:项目成员项目目标入门指南落地清单

这个现象说明一件事:治理拆解问题不是一次性的,而是一个"把主要矛盾往后推"的过程。当你解决了口径和责任问题,依赖问题就会浮上来成为主要矛盾。你可以选择继续解决依赖,也可以判断当前阶段的收益已经足够。

七、不同情况下的行动建议

1. 5 人以下小团队:轻量优先

这个规模下,沟通成本极低,上重型流程的伤害大于收益。建议只做三件事:

  • 用 SMART 把目标写成一句话,粘贴在团队可见的位置。
  • 每条任务必须有唯一负责人,写在任务标题里或作为第一个标签。
  • 每周固定 15 分钟检查一次,只回答"哪条卡住了、需要谁帮"。

不建议做的事:一开始就上复杂的责任矩阵(RACI 在 3 人以内沟通成本极低时是负担)、不建议对每条任务都排甘特图。

2. 10,50 人跨职能团队:补齐接口

这个规模的核心矛盾是跨角色接口。建议的动作是:

  • 把三张表用起来,重点是任务拆解表里的"前置依赖"字段。
  • 建立公共的里程碑视图,让所有人看到同一份节奏。
  • 验收标准必须写,且必须有人在验收时真的去看。
  • 关键路径上留 15%,20% 缓冲。

这个阶段的典型失败模式是"表格存在但没人看"。解决办法不是逼大家看,而是让表格成为唯一信息源,如果同一份信息在聊天记录里还有一份,表格就一定会被绕过。

3. 100 人以上多项目组织:约束要落到系统里

这个规模下,靠自觉维持流程一致性已经不现实。建议:

  • 把关键字段设为必填(唯一负责人、验收标准、截止时间),靠机制而不是靠检查。
  • 依赖关系在系统里显式建模,减少跨团队的信息滞后。
  • 统一口径的定义,避免各团队对"完成"有不同理解。
  • 如果涉及数据不出内网或需要替换原有海外工具,优先考虑支持私有化部署、支持从 Jira 平滑迁移的平台,例如 PingCode,这类平台在这个规模段的设计目标更贴合。

但也要提醒:100 人以上的组织里,流程统一带来的收益和僵化带来的成本是同时增长的。统一到什么程度,是这一节最需要判断的问题。

目标拆解管理方法大全:项目成员项目目标入门指南落地清单

八、不同情况下的取舍

1. 速度与可追溯之间的取舍

记录越完整,事后追溯能力越强,但当下投入的时间越多。我的判断标准是:如果这个决定在三个月后还可能被人问起"当时为什么这么做",就值得记录;否则不记。

典型地,需求口径变更、优先级调整、排期延期原因,这三类必须留痕。日常的状态更新不需要留痕,看当前状态即可。

2. 颗粒度与管理成本之间的取舍

前面那张双轴图已经说明了:1,3 天是多数团队的最优区间。但有两个例外值得说明。

例外一是高度不确定的探索性任务,这类任务拆不出稳定的 1,3 天颗粒度,此时应该改用"时间盒 + 检查点"的方式,比如"两周内产出三个可验证方案",而不是硬拆任务。

例外二是高度确定的重复性任务,比如批量配置,这类任务拆到 1 天反而增加管理成本,可以合并成一个 3,5 天的批次任务。

3. 工具化与轻量化之间的取舍

工具化的收益随规模上升,但成本是即时发生的,配置字段、迁移数据、培训团队。我的经验判断是:当"口径不同步"造成的返工每月超过 2 次,或者跨团队依赖每月需要人工协调超过 5 次时,工具化的收益就开始覆盖成本。

低于这个阈值时,轻量方式更划算。高于这个阈值还坚持手工,管理开销会以非线性方式增长。

4. 统一模板与团队自治之间的取舍

统一模板的好处是横向可比、跨团队协作成本低;坏处是不同工作性质被强行拉平,研发团队和内容团队的拆解逻辑本来就不同。

我的建议是"字段统一、流程自治":所有团队必须填的字段统一(负责人、验收标准、截止时间、依赖),但怎么开拆解会、多久检查一次、用什么颗粒度,留给团队自己定。这样既保证横向信息可比,又不牺牲执行弹性。

八、不同情况下的取舍

九、总结:拆解能力的分水岭,在于你交付的是任务还是契约

这篇文章如果只留一句话,我想留这句:拆解的目标不是把工作分出去,而是把责任和验收接起来。任务清单谁都能列,契约只有想清楚的人能写。

从我自己的踩坑经验看,项目成员之间真正的能力差异,不在谁能拆出更多任务,而在谁能提前回答三个问题:这件事做完是什么样子、谁来判断、判断依据是什么。能回答这三个问题的人,通常不需要被管理,因为他自己就是项目的一个稳定节点。

另外两个我认为被严重低估的判断是:第一,拆解的瓶颈在协作顺序,不在思考深度,把依赖识别和口径确认前置,收益远大于把任务拆得更漂亮;第二,治理是分阶段的,主要矛盾会转移,解决了口径问题,依赖问题就会浮上来,不必强求一次解决所有问题。

如果你现在手上正好有一个需要拆解的目标,我建议今天先做这五件事:

  1. 把你对目标的理解写成两句话,发给目标提出者确认验收口径。
  2. 列出 3,7 个可交付成果,注意是名词性的成果,不是动作。
  3. 给每个成果拆出任务,检查三条标准:可独立验收、周期在一个检查周期内、责任人只有一个。
  4. 为每条任务补上验收证据字段,写清"做完拿什么给谁看"。
  5. 把第一个检查时间写进所有人日历,一周后做一次 20 分钟的检查,只看卡点和依赖。

这五件事加起来大概需要 90 分钟。但它能省掉的返工时间,通常以天为单位计算。目标拆解不是项目开始前的一次性仪式,而是贯穿项目始终的一套校准动作。把它当成日常习惯而不是启动流程,你会发现项目里"我以为你会做"这句话出现的次数会明显下降。

常见问题解答(FAQ)

1. 项目成员接到一个模糊目标后,第一步到底该做什么?

我是团队里负责执行的人,领导丢过来一句“把这个项目做好”,我完全不知道从哪下手。每次都是先闷头做,做到一半才发现方向不对,返工特别崩溃。

第一步不是拆任务,而是对齐口径。把目标复述成一句话:要达成什么结果、给谁用、什么时候交付、做到什么程度算完成。找上级确认这四项,哪怕只花十分钟。如果对方说不清,就自己写出一个版本让对方确认,比直接开干安全得多。判断依据很简单:目标里如果缺少交付物和验收标准,就说明还不能拆,先补这两项。

2. 目标拆解时任务颗粒度拆到多细才合适?

我之前拆任务要么拆得太粗,写着“完成调研”,结果一周都在原地打转;要么拆得太碎,列了三十条待办,光维护表格就累死了。到底有没有一个参考标准?

一个实用的判断口径是:每条任务控制在 1 到 3 天能推进完,并且能明确说出产出物是什么。如果一条任务超过三天还没有中间交付物,就继续拆一层;如果一条任务小于半天,就合并到相邻任务里。颗粒度不是越细越好,而是拆到“可以分配给一个人、可以判断完成没完成”就够了。

项目成员最容易犯的错是拆动作不拆结果,写“开会讨论”没有意义,写“输出一版需求确认文档”才有意义。

3. WBS、RACI、OKR 这些方法,项目成员到底该用哪个?

网上方法一大堆,SMART、OKR、WBS、RACI、甘特图,每个都说得很有道理。我就是个普通项目成员,不是管理者,学这么多根本用不过来,想知道到底哪些是真正需要掌握的。

不用全学,按场景选就行。个人接到目标先做两件事:用 SMART 把目标变清楚,用 5W2H 把任务信息补全。团队协作时加两个:WBS 把可交付成果逐层拆开,RACI 把负责人、协作人、审批人分清楚。排期用里程碑加甘特图看依赖关系就够了。

OKR 更偏方向和关键结果对齐,通常由团队负责人主导,项目成员理解逻辑即可,不需要自己写一套。判断标准是:哪个方法能帮你少扯皮、少返工,就先用它。

4. 拆完目标后怎么防止分工扯皮、最后没人负责?

我们团队每次拆完任务都挺清楚,但执行起来就开始互相甩锅,有人说“我以为你会做”,有人说“这不是我负责的”。到了截止日期才发现有任务根本没人动,特别耽误事。

核心是三条规则。第一,每条任务只能有一个负责人,协作人可以多个,但负责人唯一,谁负责谁汇报进度。第二,协作关系必须写清输入和输出,比如“设计给前端切图,前端给设计反馈实现问题”,不能只写“配合”。第三,把审批节点前置,谁签字、什么时候签,提前写进任务表里。

落地动作就是三张表:目标对齐表写清验收标准,任务拆解表写清负责人和截止时间,风险复盘表记录依赖和卡点。每周花十五分钟核对一次状态,比事后追责有用得多。

核心关键词

读者评论

毛
毛梓萱

验收标准那段说得太对了。我们组上季度返工基本都卡在‘做完了但不是我想要的’,后来强制每条任务写清交付物和验收证据,返工率肉眼可见地降了。就是写标准确实要花时间,前期慢一点,后面省很多。

莫
莫子涵

对那张拆解耗时图有同感也有保留。等接口、等口径确实最耗时间,但样本才12个项目,具体天数看看方向就行,不用当结论。真正有价值的是‘依赖识别要前置’这个提醒,我们照做后拆解会少开一半。

覃
覃泽宇

共同负责等于无人负责’这句戳中我了。之前模块写前端后端一起扛,出问题两边先找证据。改成唯一担责人加协作方写清提供什么输入之后,扯皮少了。不过也要注意,别把担责变成甩锅,配套的复盘机制得跟上。

文章包含AI辅助创作:目标拆解管理方法大全:项目成员项目目标入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/313064
