关键结果最佳实践:项目成员项目目标实操方法,常见问题

项目目标落不了地,最常见的原因不是计划写得不够细,而是项目成员根本不知道自己到底对哪个"结果"负责。我带过和参与过十几个跨部门项目,见过太多这样的场景:启动会上大家频频点头,目标墙贴得整整齐齐,三周之后你随机问一个成员"你这个月在为哪个关键结果做贡献",得到的答案要么是"我在做需求文档",要么是"我配合前端联调"。这些都是任务,不是结果。关键结果(Key Results)最佳实践的真正难点,从来不在管理层怎么定目标,而在于项目成员怎么把目标翻译成自己每天可执行、可衡量、可复盘的动作。

这篇文章我会从项目成员视角出发,讲清楚四件事:第一,项目目标、关键结果、任务、KPI 到底怎么区分;第二,一套我自己在用的 7 步实操法,从对齐到复盘;第三,3 个真实会议上能直接用的脚本;第四,8 个高频常见问题和对应的排查动作。全文基于我在中大型研发团队里的实际观察,涉及工具的部分会以 PingCode 为例说明,因为它主要服务中大型企业及 100 人以上组织,私有化部署和 Jira 平滑迁移的能力,恰好对应这类团队"人多、流程重、数据敏感"的真实约束。

一、先给结论:项目成员参与关键结果,决定的不是考核,而是执行精度

先把核心判断放在前面,避免后面绕弯子。我观察到的规律是:项目目标能否落地,和计划的颗粒度关系不大,和成员对关键结果的"理解深度"关系极大。一个成员如果说不清自己负责的 KR 的基线值、目标值、数据来源和验收人,那这个 KR 大概率会变成一句口号,或者被悄悄降级成"完成了某项任务"。

这件事的本质是信息传导损耗。项目负责人脑子里的目标,传到部门主管,再传到项目成员,往往只剩下一句"这个季度要提升系统稳定性"。成员听到这句话,最自然的反应是"那我多做几次回归测试"。但"多做测试"是任务,"把线上 P2 以上故障从月均 4 次降到 1 次以内"才是关键结果。两者差别的关键,不是谁更努力,而是有没有一个明确的结果口径让成员可以对齐。

所以我的核心结论是三条:项目成员必须参与关键结果的共创而非只接收;关键结果必须带口径、基线、目标值和验收人;执行节奏必须靠固定机制维持,不能靠自觉。下面这张对比图,是我在多个团队里记录到的"成员理解清晰度"与"目标达成率"的关联观察,数据为脱敏后的样本推演,用于说明趋势而非绝对结论。

关键结果最佳实践:项目成员项目目标实操方法,常见问题

二、背景与真实场景:为什么"成员视角"在关键结果里长期缺席

我在调研这个话题时,翻了大量标题类似的资料,发现一个共性:绝大多数内容都站在管理者视角讲"如何制定项目计划""项目成功的五大要素""OKR 落地八步法"。这些内容没错,但它们默认了一个前提,成员只要执行就行。现实是,中大型组织里,项目成员才是关键结果真正的承担者,而他们拿到的信息往往是最模糊的。

1. 一个典型的失败场景

某企业级软件团队要做一个"提升客户续费率"的项目。负责人定的关键结果是"年度续费率从 82% 提升到 88%"。目标听起来很清晰。但落到成员层面,问题立刻出现:负责实施交付的成员说"我负责把项目验收流程走完",负责客户成功的成员说"我负责定期回访客户",负责产品的成员说"我负责修复客户反馈的高优缺陷"。三个人都在忙,但没有人能回答"我做的这件事,具体贡献了多少续费率"。

三个月后复盘,续费率只涨了 1.5 个百分点。负责人问原因,三个成员的答案都很"合理":验收流程走完了、回访做了、缺陷修了。可这些动作和续费率之间的因果关系从未被拆开过,所以既无法问责,也无法改进。

这个场景不是极端案例。关键结果的失败,绝大多数不是有人摸鱼,而是没有人把"结果"拆解成成员能对应上的"贡献面"。

2. 中大型组织的特殊约束

在 100 人以上的组织里,这个问题会被放大。原因是三层:

  • 层级多,信息损耗大。目标从高层到一线往往经过 3 到 4 层传递,每一层都会"翻译"一次,到成员手里已经变形。
  • 协作接口多,责任容易稀释。跨部门项目里,一件事往往由三四个角色共同完成,"共同负责"在实际操作中等于"没人负责"。
  • 数据分散,口径难统一。续费率、交付周期、缺陷密度这些指标,可能分散在 CRM、项目管理平台、监控系统里,成员想自证贡献都缺乏数据支撑。

这也是为什么我倾向于建议这类组织用一套统一的项目管理平台来承载目标与执行。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,对数据敏感、流程复杂、需要和现有研发体系对接的团队比较友好;同时它支持 Jira 平滑迁移,对正在做国产替代的团队来说,是迁移成本相对可控的选择。工具本身不解决"成员不理解 KR"的问题,但统一平台能让关键结果、任务、进展、数据集中在一处,减少口径分裂。

关键结果最佳实践:项目成员项目目标实操方法,常见问题

三、拆解常见误区:项目成员最容易踩的 6 个坑

下面这 6 个误区,是我在实际项目复盘里出现频率最高的。我按"现象,问题本质,后果"三段来说,方便你对号入座。

1. 把任务当成关键结果

现象:KR 写成"完成客户回访 50 次""上线新功能模块""输出三份分析报告"。

本质:这些都是动作或交付物,不是结果。回访 50 次可能客户照样流失,功能上线可能没人用,报告可能没人看。关键结果回答的是"如何证明目标达成",而不是"我们做了哪些事"。

后果:到了复盘时,团队用"完成度"自我表扬,但业务指标纹丝不动,项目看起来成功、实则无效。

2. 关键结果没有 owner

现象:一个 KR 后面挂着四个名字,或者干脆没写负责人。

本质:在跨部门项目里,"共同负责"会让每个人都默认别人会推进。没有单人 owner,就没有人真正关心结果是否达成,只关心自己那部分任务有没有交付。

后果:风险暴露滞后。等发现偏航时,往往已经临近里程碑,纠偏成本极高。

3. 数据口径不统一

现象:产品说转化率是 12%,运营说是 8%,两边都没错,但用的是不同分母。

本质:关键结果如果没有明确"数据源、统计口径、统计频率",就等于没有约束力。成员各自按对自己有利的口径理解,团队永远在对账。

后果:复盘会变成口径辩论会,浪费大量时间,还伤团队信任。

4. 目标频繁变更

现象:季度初定的 KR,一个季度内改了五次。

本质:变更本身不一定错,业务环境变化时调整是应该的。问题是缺少变更阈值和记录机制,导致成员刚对齐完又要重新理解,久而久之干脆躺平观望。

后果:成员对目标的承诺度下降,"反正还会改"成为消极执行的心理依据。

5. 只有打分,没有复盘

现象:季度末给每个 KR 打个分,0.6、0.8、1.0,然后进入下个季度。

本质:打分是评价,复盘是学习。只打分不复盘,团队不会知道"为什么没达成",下个季度大概率重复同样的错误。

后果:组织能力停滞,同类问题反复出现,成员也学不到东西。

6. 把关键结果当考核武器

现象:KR 完成度直接和绩效、奖金强绑定,成员为了保分,故意把目标定低。

本质:关键结果和绩效不是一回事。关键结果用于对齐方向、暴露问题,绩效评估是另一套逻辑。混在一起,会诱导成员"保守定目标"。

后果:目标越定越低,失去牵引作用,整个机制形同虚设。

关键结果最佳实践:项目成员项目目标实操方法,常见问题

四、专业判断逻辑:为什么"成员共创"比"任务分解"更有效

很多人会问:直接让项目负责人把 KR 拆好,成员执行不就行了?我的判断是,在中大型组织里,这条路走不通,原因有三层逻辑。

1. 承诺度来自参与,而非接收

组织行为学里有个被反复验证的现象:人对"自己参与制定的目标"的承诺度,显著高于"被分配的目标"。这不是态度问题,而是心理所有权问题。成员参与了 KR 的讨论和改写,他会在潜意识里把这个结果当成"我的结果";如果只是被通知,那就是"领导的目标"。

所以在实操里,我坚持让成员参与至少两件事:把任务改写成结果的动作,以及确定衡量口径。参与这两个动作,比开十次宣讲会都有效。

2. 成员比管理者更懂执行的边界条件

负责人定目标时,看到的是"应该达成什么";成员执行时,面对的是"能不能达成"。后者更接近真实约束:数据拿不拿得到、协作方配不配合、资源够不够。

让成员参与 KR 共创,本质上是提前把执行约束暴露到目标制定阶段,避免定出一个漂亮但无法落地的目标。这是很多"目标定得完美、执行一地鸡毛"团队的病根。

3. 关键结果的价值在"暴露问题",不在"分配任务"

这是我最想强调的一点。关键结果机制真正的价值,是让偏差尽早可见。成员如果理解 KR,他就能在周检查时主动说"我的指标落后了,原因是 A 和 B";成员如果不理解,他只会说"我在按计划推进"。

前者是预警系统,后者是黑箱。两者对项目最终成败的影响,差距是量级级别的。

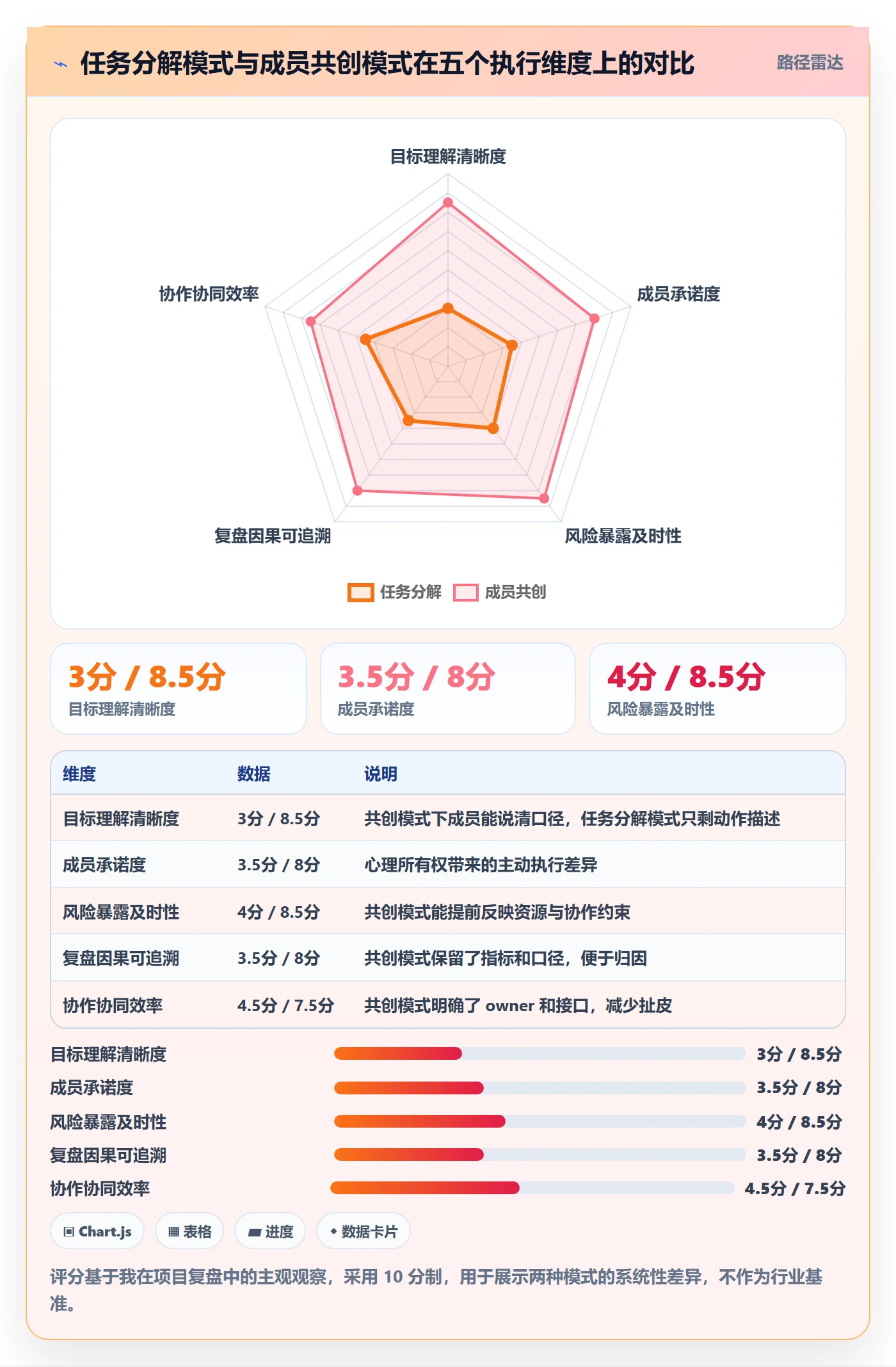

判断维度 任务分解模式 成员共创模式
目标来源 管理者单向下达 成员参与改写与确认
成员承诺度 低,视为"领导的事" 高,视为"我的结果"
执行约束暴露 滞后,往往执行中才发现 前置,制定阶段就暴露
风险预警 弱,成员按任务汇报 强,成员按指标预警
复盘质量 停留在完成度 能追溯到因果
适用场景 高度标准化、重复性任务 复杂项目、跨部门协作、创新类目标

关键结果最佳实践:项目成员项目目标实操方法,常见问题

五、项目成员项目目标实操 7 步法

这一节是全文的核心。这套 7 步法是我在多个团队里迭代出来的,每一步我都给出输入、动作、输出和一个反例,方便你直接套用。

1. 步骤一:对齐项目目标

输入:项目立项说明、负责人对项目存在理由的口述、成功标准。

动作:回答三个问题,这个项目为什么存在?达成什么样的状态算是成功?有哪些边界条件(预算、时间、合规)不能突破?

输出:一句话的项目目标陈述,加三条成功标准。

反例:"项目目标是完成系统重构。"这说的是动作,没说成功标准。更好的表述是:"项目目标是把核心交易链路的平均响应时间从 800ms 降到 300ms 以内,同时保证 P1 故障为零。"

2. 步骤二:识别成员贡献面

输入:项目目标、自己的岗位职责、上下游接口。

动作:从三个面找自己的贡献点,交付面(我产出什么)、影响面(我的产出改变了什么结果)、协作面(我需要谁配合、我配合谁)。

输出:一张"贡献面清单",列出 3 到 5 个可能的贡献点。

反例:只从交付面找贡献,结果就是"我完成了我那部分",但和业务结果无关。影响面才是关键:你的产出最终改变了哪个可衡量的结果?

3. 步骤三:共创关键结果草案

输入:贡献面清单、历史数据基线。

动作:把每个贡献点从"做什么"改写成"达成什么结果"。改写的核心句式是:把[指标]从[基线]提升/降低到[目标值],在[时间范围内],由[数据源]验证。

输出:2 到 4 条候选关键结果。

反例:"负责提升系统稳定性。"这不是结果,是职责描述。改写后:"将线上 P2 及以上故障从月均 4 次降到 1 次以内,统计口径为生产环境告警系统,周期为每自然月。"

4. 步骤四:校准衡量口径

输入:候选 KR。

动作:逐条确认五个字段,数据源、统计频率、基线值、目标值、验收人。缺任何一个,这条 KR 都不算合格。

输出:带完整口径的 KR 卡。下面是一个可直接用的字段结构:

字段一:关键结果描述(结果导向,含指标名)
字段二:数据源(系统名称 / 报表名称 / 人工统计规则)

字段三:统计频率(每日 / 每周 / 每月)

字段四:基线值(当前真实水平,注明统计周期)

字段五:目标值(本周期要达成的水平)

字段六:验收人(有权确认该口径和结果的角色)

字段七:Owner(单一负责人,不写"团队")

反例:只写"目标值 88%",不写基线。没有基线,就无法判断这个目标是否有挑战性,也无法衡量进步幅度。

5. 步骤五:明确责任角色

输入:KR 卡、团队角色清单。

动作:给每条 KR 指定三种角色,Owner(唯一负责人)、Contributor(贡献者)、Reviewer(验收/复盘参与人)。可以用简化版 RACI,但不必搞太复杂,三角色足够。

输出:一张角色分配表。

反例:把 Owner 写成"研发团队"。团队不是人,无法负责。

6. 步骤六:设定检查节奏

输入:KR 卡、项目里程碑。

动作:建立三层节奏,周检查(15 分钟,看进展、阻塞、信心指数)、里程碑检查(每个里程碑节点评估达成概率)、月度复盘(结果与偏差分析)。

输出:一份节奏日历。

反例:只在季度末检查一次。这时偏差已经无法挽回,检查变成"事后通知"。

7. 步骤七:复盘与迭代

输入:KR 结果数据、过程中的记录。

动作:用四问复盘,目标是否达成?偏差出在哪里?学到什么?下周期怎么调整?

输出:复盘记录 + 至少一条明确的调整项。

反例:复盘只输出分数,不输出调整项。这样的复盘等于没做。

关键结果最佳实践:项目成员项目目标实操方法,常见问题

六、三个关键会议怎么开:可直接使用的脚本

方法要落地,必须依附在固定会议上。我给出三个会议的具体议程脚本,都是我实际用过、调整过多次的版本。

1. 启动对齐会(90 分钟)

这个会议的目标是让全体成员对项目目标和 KR 草案达成共识。议程如下:

  1. 项目背景与存在理由(10 分钟):由项目负责人讲,重点讲"为什么现在做这件事",而不是讲任务清单。
  2. 目标解读与成功标准(15 分钟):逐条解释目标陈述和成功标准,允许成员当场提问。
  3. 成员贡献面讨论(30 分钟):每个成员口头说出自己认为的贡献点,其他人补充或质疑。这一步最花时间,但价值最高。
  4. KR 草案共创(25 分钟):把贡献点现场改写成候选 KR,白板或共享文档同步记录。
  5. 口径初步确认(10 分钟):针对每条 KR,初步确定数据源和验收人,未定的标记为"待确认"。

脚本要点:主持人必须反复追问"这条 KR 的数据从哪来""谁是 owner",把这两句话变成会议的口头禅。

2. 周检查会(15 分钟)

这个会议要短、要固定、要聚焦异常。议程如下:

  • 每条 KR 一句话进展(5 分钟):只说指标走到哪了,不说做了什么。
  • 阻塞项(5 分钟):谁被卡住、卡在哪、需要谁支持。
  • 信心指数(3 分钟):每个 owner 报一个 1 到 5 的信心分,低于 3 的需要说明原因。
  • 下周关键动作(2 分钟):只定 1 到 2 个最重要的动作。

脚本要点:禁止在会上讨论技术细节,有争议的单独拉会。周检查会的唯一职责是暴露偏差。

3. 里程碑复盘会(60 到 90 分钟)

这个会议承接"复盘与迭代"步骤。议程就是四问:

  1. 目标是否达成?用数据回答,不用感觉回答。
  2. 偏差出在哪里?区分是执行偏差、口径偏差,还是目标本身设定不合理。
  3. 学到什么?沉淀可复用的经验或教训。
  4. 下周期怎么调整?输出至少一条明确的调整项,并指定 owner。

脚本要点:复盘会的输出必须落成文档,下次复盘时先看上次的调整项有没有执行。否则复盘就是走过场。

关键结果最佳实践:项目成员项目目标实操方法,常见问题

七、四个可直接套用的模板

下面四个模板,是我在团队里用了最久、改得最少的版本。你可以直接复制到共享文档或项目管理平台里使用。

1. 项目目标对齐画布

用于启动对齐会。包含六个区块:项目存在理由、成功标准、关键约束、主要贡献面、候选关键结果、待确认口径。

2. 成员 KR 卡

用于每个成员的核心工具。字段如下:

KR 编号:
KR 描述(含指标名):

数据源:

统计频率:

基线值(含统计周期):

目标值:

Owner:

Contributor:

Reviewer:

当前进展:

信心指数(1-5):

3. 周进展看板

包含四列:KR、本周进展、阻塞项、下周动作。看板的核心是让所有人一眼看到哪条 KR 在落后。

4. 复盘四问记录表

包含四行:目标达成情况、偏差原因、经验教训、下周期调整项。最后一行必须指定 owner。

模板名称 使用场景 核心字段 使用频率
项目目标对齐画布 启动对齐会 理由、成功标准、约束、贡献面、KR、口径 项目启动时一次
成员 KR 卡 日常执行 描述、数据源、基线、目标值、角色、信心指数 持续更新
周进展看板 周检查会 KR、进展、阻塞、下周动作 每周
复盘四问记录表 里程碑复盘 达成情况、偏差、经验、调整项 每个里程碑
七、四个可直接套用的模板

八、常见问题 FAQ

这一节集中回答我在咨询和实操中被问得最多的 8 个问题。每个问题我都给出"问题本质"和"具体动作"。

1. KR 写成任务清单怎么办?

问题本质:成员习惯了用"做了什么"来描述工作,缺少结果化改写的训练。

具体动作:用"动作→结果"的两步改写。第一步问"这件事做完之后,什么会发生变化";第二步问"这个变化怎么衡量"。例如"完成客户回访"→"客户回访带来 NPS 提升"→"将客户 NPS 从 30 提升到 45,数据源为季度调研"。

2. KR 太多或太少怎么办?

问题本质:KR 数量反映的是聚焦能力,不是工作量。

具体动作:单个成员的核心 KR 建议控制在 2 到 4 条。太多的结果是每条都不深,太少则可能遗漏关键贡献面。项目阶段不同,数量可以调整:探索期可以少一点、聚焦假设验证;交付期可以多一点、覆盖关键质量指标。

3. 数据拿不到、口径不一致怎么办?

问题本质:在指标定义之前就定了目标值,顺序反了。

具体动作:先定数据源和责任人,再定目标值。如果某个指标短期内确实无法自动采集,就先约定人工统计规则和责任人,并标记为"过渡方案",在下一个周期替换成系统化采集。中大型组织里,统一的项目管理平台能显著降低口径分裂,这也是我建议这类团队优先考虑一体化平台的原因。

4. 成员不认领、不认同怎么办?

问题本质:成员没看到自己的贡献和结果之间的连接。

具体动作:不靠说服,靠共创。让成员自己说出贡献面,自己改写 KR,自己定口径。参与的深度决定认同的深度。

5. 目标频繁变更怎么办?

问题本质:缺少变更阈值和记录机制,变更成了随意行为。

具体动作:设定变更阈值,比如"目标值调整超过 20% 或核心口径变更,需要走变更评审";同时所有变更必须记录原因和批准人。让变更有成本,但不禁止合理变更。

6. 跨部门扯皮怎么办?

问题本质:接口不清晰,交付物和验收标准模糊。

具体动作:为每个跨部门接口明确三件事,接口人(具体到人)、交付物(具体到物)、验收标准(具体到指标)。三角色模型里的 Reviewer 就在这里发挥作用。

7. 只打分不改进怎么办?

问题本质:复盘和评价混在一起,导致复盘沦为打分。

具体动作:强制复盘必须输出至少一条调整项,并指定 owner。下次复盘第一件事就是检查上期调整项的执行情况。把"改进"变成可追踪的动作,而不是一句感慨。

8. 项目结束才发现偏航怎么办?

问题本质:缺少中途的预警信号和里程碑检查。

具体动作:设置两个预警信号:一是连续两周信心指数低于 3,二是关键指标偏离目标轨迹超过 15%。任一信号触发,就启动专项纠偏,而不是等季度末。

关键结果最佳实践:项目成员项目目标实操方法,常见问题

九、不同情况下的行动建议

同样的方法,在不同团队规模、不同项目类型下,落地重点不一样。我按四种常见情况给出建议。

1. 100 人以上的中大型组织

这类团队最大的挑战是口径分裂和协作接口复杂。建议优先做两件事:一是统一承载平台,把目标、KR、任务、进展、数据集中管理,减少多系统对账;二是建立固定的三层节奏,把周检查、里程碑、复盘变成制度而非临时安排。

在工具选择上,这类团队通常需要考虑私有化部署和现有体系迁移成本。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,同时支持 Jira 平滑迁移,对于正在做国产替代、又不希望流程推倒重来的团队,迁移风险相对可控。工具不替代方法,但能让方法少打折扣。

2. 小型团队(30 人以下)

小团队的优势是沟通链路短,劣势是角色不清晰、容易一人多岗。建议把重点放在 KR 卡的规范化上,尤其是"单一 owner"和"数据源"两个字段。会议可以简化,但周检查不要省,15 分钟就够。

3. 交付型项目(需求明确、周期固定)

这类项目的 KR 相对容易定义,重点是质量指标和交付指标。建议把"按时交付率""缺陷密度""返工率"作为核心指标,并在里程碑处做检查。注意不要把"完成某个功能模块"当成 KR,那只是任务。

4. 创新型项目(方向不确定、需要探索)

这类项目最难定 KR,因为结果往往事先不知道。建议改成"学习型关键结果",比如"验证三个关键假设,并给出明确的继续或终止结论"。衡量的不是数值,而是验证的深度和决策质量。同时设定短周期复盘,快速迭代方向。

关键结果最佳实践:项目成员项目目标实操方法,常见问题

十、不同情况下的取舍

关键结果机制不是越完整越好,很多时候需要主动取舍。下面四组取舍,是我在实操里最常遇到的。

1. 严格 vs 灵活:口径该定多死

口径定太死,遇到业务变化时调整成本高;定太松,又失去约束力。我的经验是:数据源和统计频率可以严格,目标值可以保留调整空间。数据源是事实基础,不该随便改;目标值受市场和资源影响,允许按阈值调整。

2. 数量 vs 深度:KR 该定几条

数量少的代价是覆盖不全,数量多的代价是每条都不深。取舍依据是项目阶段:探索阶段取"少而深",交付阶段取"适度覆盖"。不要为了看起来全面而定一堆自己不投入的 KR。

3. 公开 vs 私密:进展该不该透明

公开进展能促进协作和预警,但也会带来压力,甚至诱导成员隐瞒问题。我的建议是:指标数据公开,个人信心指数可以匿名汇总。既保留预警价值,又减少面子压力。

4. 考核 vs 学习:结果该怎么用

这是最关键的取舍。关键结果如果直接用于绩效考核,成员会趋向保守;如果不和任何评价挂钩,又可能缺乏动力。比较平衡的做法是:关键结果用于团队学习与方向校准,个人绩效另设机制,二者不完全重叠。这样既保留了目标牵引,又避免了目标定低的逆向激励。

取舍维度 偏严格/多/公开/考核 偏灵活/少/私密/学习 我的建议
口径严格度 数据准确但调整成本高 灵活但易失控 数据源严格,目标值留弹性
KR 数量 覆盖全但都不深 聚焦但可能遗漏 按项目阶段调整,2-4 条为主
进展透明度 促进协作但增加压力 减压但弱化预警 指标公开,信心指数匿名汇总
结果用途 牵引强但易保守 学习强但动力弱 用于学习校准,绩效另设机制

十一、项目成员 KR 落地自检清单

最后给你一份自检清单。每次定完 KR、每次复盘前,都可以用它过一遍。六项全过,说明你的关键结果机制是健康的。

  • 目标项:我能用一句话说清项目为什么存在,以及成功的标准是什么吗?
  • KR 项:我负责的每条 KR 都是结果描述,而不是任务或交付物吗?
  • 负责人项:每条 KR 都有唯一的 Owner,而不是"团队"吗?
  • 数据项:每条 KR 的数据源、统计频率、基线值、目标值、验收人都明确吗?
  • 节奏项:我们有固定的周检查和里程碑复盘吗?还是靠临时想起才开?
  • 复盘项:每次复盘都输出了至少一条明确的调整项,并指定了 owner 吗?

这六项看起来简单,但我见过的绝大多数"关键结果落地失败"的项目,都是在这六项里至少缺了两三项。你不妨现在就拿自己手上的项目对一遍,缺哪项先补哪项。

十二、结语:关键结果不是考核武器,而是项目成员的协作语言

回到开头那个问题:项目目标为什么落不了地?我的答案是,大多数时候不是计划不够细,也不是成员不够努力,而是没有一种共同语言,让大家把"我在做什么"和"项目要达成什么"对上号。关键结果就是这种语言。它不该是管理层用来打分的工具,而应该是项目成员用来对齐、预警、复盘、协作的日常语言。

我在这篇文章里给了7步实操法、3个会议脚本、4个模板、8个 FAQ、一份自检清单。这些不是理论,是我在真实项目里反复用过、删改过的版本。你可以直接拿走,从下一次项目启动会开始试。

下一步我建议你做三件事,按顺序来:

  1. 今天就做:拿你正在参与的一个项目,用自检清单过一遍,找出最缺的那一项。
  2. 本周就做:在下一次项目会议上,试着让每个成员口头说出自己负责的 KR 的基线值、目标值和数据源。说不清的,就是需要补的地方。
  3. 本季度就做:如果你们是 100 人以上的组织,评估一次目标与执行是否分散在多个系统里。分散本身就是口径分裂的温床,统一承载平台是降低这类损耗最直接的一步。

关键结果的机制不复杂,难的是让它从"贴在墙上的口号"变成"每周都在用的语言"。而这个转变,往往就是从项目成员真正理解自己对哪个结果负责的那一刻开始的。

常见问题解答(FAQ)

1. 项目成员写的关键结果总是变成任务清单,怎么改?

我们团队刚推 OKR,我负责写自己那部分 KR,结果我写的是“完成支付模块开发”“上线用户中心”。领导说这是任务不是关键结果,我有点懵:不写具体要做的事,那 KR 到底该写什么?是不是我理解错了?

把“动作”翻译成“动作之后产生的可验证结果”。一个简单判断法:任务句通常以动词开头、以交付物结尾,比如“完成开发”“上线功能”;关键结果句通常包含结果对象、数据口径和时间窗,比如“支付成功率从 92% 提升到 99%(灰度上线后 30 天内,数据源支付网关监控)”。

改写时分三步:第一步圈出任务句里的交付物,第二步追问“这个东西上线/交付后,靠什么证明它起作用了”,第三步补上基线值、目标值、数据源和验收人。

如果某个 KR 实在找不到可量化口径,就先写成“里程碑 + 验收标准”,例如“完成 3 家试点客户验收并输出问题清单”,但要在备注里标明它是阶段性结果而非最终结果,等下一周期再补量化口径。判断依据是:关键结果要能被第三方用同一份数据复核,而不是靠当事人说“我做完了”。

2. KR 到底该由项目负责人定还是成员自己认领?

我们项目组每次定目标都是 PM 先写好一版,然后发给我们确认。我每次都是直接签字,因为提了意见也基本不会改。时间长了就变成“这是他的目标,不是我的目标”,执行起来没什么主动性。这种情况到底是流程问题还是人的问题?

更有效的做法是“负责人定边界、成员做草案、会议共创定稿”。具体操作:项目负责人先给出项目目标、成功标准、约束条件和不做什么,这是边界;然后每个成员基于自己的贡献面写 1-2 条 KR 草案,而不是只做确认;最后在对齐会上逐条过,重点确认口径、依赖和责任人。

这样做的依据是:承诺感来自参与感,单纯签字确认不会产生 ownership。如果组织文化暂时不允许成员起草,可以退一步做“认领 + 补充”机制:负责人给出候选 KR,成员必须补充“我负责哪条、我依赖谁、我需要什么资源”三项,否则不算完成认领。

落地时建议把“未认领的 KR”明确列为风险项,在周会上暴露,而不是默认它自然有人做。

3. 项目里 KR 的数据口径总对不上,怎么提前避免扯皮?

上个季度我们写“提升用户活跃度”,结果月底复盘时,运营说是看 DAU,产品说是看核心功能使用率,技术说只统计了登录。一个 KR 三种算法,最后谁也不服谁。我现在就想知道,怎么在写 KR 的时候就把口径定死,避免月底吵架?

关键做法是给每条 KR 绑定一张“数据口径卡”,在写 KR 的当天就填完,而不是等到复盘。口径卡至少包含六项:指标名称、计算公式、数据源系统、统计频率、基线值、目标值,再加一项验收人。

比如“活跃度”必须拆到可计算的定义,如“核心功能周活跃率 = 当周使用过收藏功能的用户数 / 当周登录用户数,数据源为埋点平台,频率为周,基线 18%,目标 30%,验收人为产品负责人”。写完后让数据提供方和验收人各确认一次,双方在同一张卡上确认。

判断依据很简单:如果两个人在不看对方解释的情况下算出的数不一样,说明口径没定清。另外要约定变更规则,比如口径一旦调整必须记录调整时间、原因和追溯范围,避免月底临时改口径。

4. 项目目标中途变了,之前的 KR 还有意义吗?

我们项目做到一半,老板突然说要调整方向,原来的 KR 基本作废。团队成员就觉得很泄气,觉得前面白干了,后面写 KR 也不认真。这种情况到底是该重写 KR,还是保留旧的?怎么处理才能不让大家觉得目标管理是形式主义?

建议用“版本化”而不是“推倒重来”。具体做法:保留原版 KR 和当时的假设,标注清楚为什么变更、谁拍的板、影响哪些范围;然后新开一版 KR,写明承接关系和新旧口径差异。这样做的依据是:目标变更本身不一定是错,但如果把历史抹掉,成员会认为目标管理不可信。

复盘时除了问“新目标达成了吗”,还要问“当初的假设哪里错了、下次怎么更早发现信号”。落地时可以设一个变更阈值,比如 KR 完成度 30% 以内且方向性调整由项目负责人和发起人共同确认;超过 60% 再变更要说明沉没成本和保留价值。

关键不是不许变,而是变了之后要让团队知道:旧 KR 的经验没有浪费,新 KR 不是拍脑袋。

核心关键词

读者评论

安
安然

文中把任务和关键结果的区分讲得很透。我们团队之前KR写的就是“完成XX功能上线”,复盘时只能说做完了,业务指标没动。后来改成带基线和目标值的写法,成员才知道自己该盯什么。

梁
梁浩然

成员共创这个点我认同,但实操中容易变成无休止的讨论会。建议补充一个约束:共创只改口径和贡献面,不推翻负责人定的大方向,否则目标会被稀释成每个人都能接受的软指标。

陈
陈若宁

对中大型组织的传导损耗描述很真实。三层转译后目标确实只剩动作,但我觉得根因还包括激励错位,成员按任务考核,自然只关心交付,不关心结果,这靠工具解决不了。

彭
彭泽宇

个误区的排序很有参考价值,任务化KR和缺少owner确实最高发。不过文章样本只有8个项目,结论偏经验归纳,如果能把数据口径和样本构成再说清楚,说服力会更强。

文章包含AI辅助创作:关键结果最佳实践:项目成员项目目标实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/313052

赞 (0)
飞飞飞飞
目标对齐怎么做?项目成员实操方法:项目目标从0到1
上一篇 1天前
目标拆解管理方法大全:项目成员项目目标入门指南落地清单
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
