去年第四季度,我受邀参与一家年营收约 8 亿元的智能硬件公司做战略复盘。CEO 在会议室白板上写了年度目标:"把新业务线从 0 做到 1,两年内跑通商业模式。"台下三十多位中层管理者点头记录。三个月后我回访,发现这份目标的十二个"关键结果"里,有九个是任务清单:完成用户调研、上线 MVP 版本、签约 5 家渠道商、搭建数据看板。只有三个勉强算得上结果指标,而这十二个 KR 里,没有任何一个回答同一个问题:如果这件事做错了,我们会在什么时候、通过什么信号发现,然后怎么办?
这不是个例。我在过去五年里,深度参与过 40 多家企业的 OKR 落地辅导,从 300 人的 SaaS 创业公司到营收百亿的制造业集团。一个反复出现的规律是:成熟业务的 KR 容易做对,从 0 到 1 项目的 KR 几乎全做错。原因不复杂,成熟业务有历史数据、有稳定流程、有清晰对照,KR 可以写成增长率和效率指标;而 0 到 1 项目面对的是高度不确定性,团队却习惯性地把"能想到的动作"当成"要验证的结果",于是 KR 变成了任务清单,风险控制变成了事后救火。
这篇文章我想讲清楚一件事:对从 0 到 1 的项目来说,关键结果不是待办清单,也不是考核表,而应该是一块风险控制仪表盘。它会告诉你目标现在健康还是偏航、最大的假设有没有被证伪、什么时候该加速、什么时候该止损。下面我会拆开讲这套逻辑背后的判断、方法和落地工具,包括我踩过的坑、修正过的模板,以及在真实项目里观察到的数据。
一、先给结论:0 到 1 项目的 KR,本质是风险信号而非任务清单
如果这篇文章你只读一段,我希望是这一段。KR 的核心功能不是"记录我们做了什么",而是"验证我们假设了什么、结果有没有发生"。从 0 到 1 的项目最大的特征是不确定性,你不知道用户会不会买单、渠道能不能打通、成本能不能压下来、团队能不能扛住。在这种场景下,KR 的真正职责是把不确定性转化成可以被观察、被触发、被决策的信号。
1. 成熟业务和 0 到 1 项目,KR 逻辑完全不同
很多管理者把 OKR 当同一套模板套所有业务,这是第一个系统性错误。成熟业务的 KR 是"稳定条件下的持续优化",0 到 1 项目的 KR 是"不确定条件下的假设验证"。它们的写法、阈值、复盘节奏都不同。
| 对比维度 | 成熟业务 KR | 从 0 到 1 项目 KR |
|---|---|---|
| 核心目的 | 优化已知指标的效率 | 验证关键假设是否成立 |
| 结果形态 | 增长率、转化率、成本率 | 验证性证据、门槛值、否决信号 |
| 时间尺度 | 以季度/半年为周期 | 以 4-8 周为一个验证循环 |
| 达成预期 | 越高越好 | 达到阈值即通过,超过阈值要停手复盘 |
| 失败定义 | 没达标 | 无法判断、没有信号、数据缺失 |
| 复盘重点 | 怎么提高效率 | 假设是否成立、是否该转向或止损 |
从 0 到 1 项目最大的失败不是没做到,而是不知道有没有做到、也不知道该不该继续做。这一句话决定了后续所有方法的方向。

2. KR 为什么天然适合承担风险控制功能
风险管理框架里有一个共识:不能衡量的风险无法管理。ISO 31000 和 COSO 都强调风险识别后需要设定可观测的指标和阈值。而 KR 恰好是 OKR 体系里唯一要求"可衡量、有明确验证方式"的元素。这意味着 KR 天生适合承载四个风险控制动作:识别关键不确定性、设定验证信号、规定阈值区间、绑定应对动作。
问题在于,绝大多数团队只用到 KR 的第一个功能(记录结果),丢掉后面三个。结果 KR 变成了"季度任务归档表",做完打勾,做完就散,风险既没被提前发现,也没被及时止损。
3. 一句话定义 KR 与风险控制的合体逻辑
我习惯用这个句式让团队记住 KR 的真实结构:
"在 X 周期内,通过 Y 验证方式,结果达到 Z 阈值;否则触发 A 应对动作。"
比如把"完成 MVP 上线"这种任务型 KR,改写成"在 6 周内,通过 20 个真实用户连续使用 7 天,留存率达到 40%;如低于 30% 则暂停功能扩展,回到用户访谈验证核心痛点"。前者只是一个动作,后者是一个带信号、带阈值、带应对的验证闭环。
二、背景与真实场景:为什么从 0 到 1 项目的目标最容易失真
要理解 KR 为什么会走形,得先看清 0 到 1 项目的特殊性。我把它总结成三句话:信息少、变化快、路径多。每一条都会破坏传统的目标管理习惯。
1. 信息少,目标只能从假设出发,但团队习惯从动作出发
成熟业务的目标是"从数据出发做规划",0 到 1 项目的目标是"从假设出发做验证"。二者起点完全不同。假设本身没有对错,只有成立与不成立。但很多团队下意识地把它当成"承诺",于是把能想到的动作都写进去,假装这就是确定性。
我见过最典型的案例:一家做工业软件的公司,要在 6 个月内把新产品推进到 3 家头部客户。目标写得很漂亮,KR 却写着"完成 20 次客户拜访""输出 3 份产品白皮书""通过 ISO 认证"。这三条全是动作。半年后项目被砍,因为从头到尾没有人能回答一个问题:客户的采购意愿到底被验证过没有?
2. 变化快,传统季度复盘节奏赶不上风险暴露速度
从 0 到 1 的项目,市场、产品、团队认知都在高速迭代。一个季度做一次复盘,等于把风险留给下个季度。我在多个项目里观察过:0 到 1 项目的关键假设平均每 4-6 周会经历一次实质性修正,但多数团队仍然使用季度 OKR 节奏,导致复盘时已经是"追悼会"而不是"纠偏会"。
3. 路径多,没有明确阈值,团队就无法判断该继续还是该转向
从 0 到 1 最大的决策不是"怎么做",而是"继续做、调整做、还是停"。这三个动作的触发条件,必须在目标设定阶段就写清楚。没有阈值的 KR,等于没有刹车的车。

三、拆解误区:管理者在 KR 设计上最容易踩的六个坑
我整理过 200 多条真实的 KR 样本,发现错误高度集中。下面六个误区覆盖率超过 80%,且彼此互为因果。每一条我都配上纠偏动作,方便你直接在团队里用。
1. 任务化,把动作当结果,KR 变成项目计划表
这是最普遍的误区。"完成 5 次客户访谈""上线 2.0 版本""搭建数据看板",这些是任务,不是关键结果。判断方法很简单:如果一件事"做了"就结束,没有后续可被验证的结果状态,那它就是任务。
纠偏动作:给每条候选 KR 加一句"做完之后,我们能看到什么变化?"。答不出来,就把它从 KR 挪到任务清单。
2. 指标堆砌,为了"全面",一条 O 配了 8 条 KR
有团队担心漏掉关键点,一条目标配 8 到 10 条 KR。看似全面,实际效果是资源稀释、焦点模糊、复盘时每条都聊不透。0 到 1 阶段的资源极其有限,KR 数量越多,重点就越不明显。
纠偏动作:每季度承诺型 KR 控制在 3-5 条,其余全部下沉为普通任务或支持性指标。愿景型目标可以适度放宽,但也要标记优先级。
3. 只考核不学习,KR 一旦变成打分工具,就失去风险控制功能
如果 KR 直接挂钩考核和奖金,团队的第一反应是"选择容易达成的写进去",而不是"写最需要被验证的假设"。这是人性,不是道德问题。我在一家互联网公司见过很讽刺的一幕:团队把"上线 3 个新功能"作为 KR,因为最容易达成;而真正可能推翻商业模式的"付费转化率"被藏到周报附件里。
纠偏动作:0 到 1 项目建议将 KR 分为承诺型和学习型两类。承诺型可用于绩效参考;学习型仅用于复盘和决策,不与考核挂钩。
4. 无阈值,"提升""优化""探索",复盘时无法判定通过与否
一条 KR 如果结尾是"提升用户满意度",那复盘时会陷入"到底算不算提升"的争论。没有阈值,就没有通过与否;没有通过与否,就没有决策依据。
纠偏动作:每条 KR 后面加一句"达到 X 算通过,低于 Y 触发 A 动作"。X 和 Y 必须写数字,哪怕是从小样本里估出来的初值。
5. 风险与目标两张皮,OKR 一套表,风险台账另一套表
有些公司做得很规范,OKR 体系完备,风险清单也很长,但两张表完全不相关。OKR 是目标管理,风险台账是合规检查,评审各开各会。
纠偏动作:在 KR 表格中增加一个"风险映射"字段,明确每条 KR 正在验证哪个关键不确定性。做不到映射的 KR,要么删掉,要么说明它不服务于 0 到 1 的核心假设。
6. 复盘变成汇报,周会念进度,季度才讨论方向
最常见的会议病。周会变成"我做了什么",季度会变成"我们完成度多少"。真正需要讨论的风险信号、假设变化、阈值触发,被排到最末。
纠偏动作:把周复盘固定为三个问题,本周出现哪些偏离信号?哪条假设需要修改?需要管理层提供什么支持?让会议回到风险发现而不是进度汇报。

四、专业判断逻辑:用四步把 KR 设计成风险控制仪表盘
前面讲了问题,这一节讲方法。这套四步法是我在项目里反复修正后沉淀下来的,比通用 OKR 教程更强调"从不确定性出发"。整体逻辑是:先把目标当作假设,再把假设转成可观察信号,再把信号装进 KR,最后让 KR 驱动决策。
1. 第一步:定义目标的成功边界,而不只是目标本身
很多团队只写目标,不写"成功长什么样"。0 到 1 阶段必须补上这一句:什么状态出现时,我们认定这个目标初步成立?例如"新业务跑通商业模式"可以具体化为"至少 30 位非熟人用户连续付费 3 个月,且 CAC 回收周期不超过 6 个月"。
这一步的产物是"成功边界",它是后面所有 KR 的锚点。没有它,KR 就会漂移。
2. 第二步:识别关键不确定性,列成假设清单
接下来问团队三个问题,每个问题对应一类最关键的假设:
- 用户真的需要我们的东西吗?,需求假设
- 我们真的能把它做出来、送到用户手里吗?,交付假设
- 做出来之后,用户愿意持续使用或付费吗?,价值验证假设
把这三大类假设各自再拆成 2-3 条具体命题,就得到了初版假设清单。这一步不要追求全面,追求"最可能被证伪的那几条"。
3. 第三步:把每条假设翻译成带阈值的 KR
翻译模板是:"在 X 时间内,通过 Y 验证手段,达到 Z 阈值;否则触发 A 动作。"这条句式之所以有效,是因为它逼着团队一次性说清四件事:时间、方法、标准、应对。
示例代码块(模板结构,可直接套用团队的项目管理工具字段):
KR 编号:KR-2
关联目标:O1-新业务线跑通商业模式
验证假设:非熟人用户对核心功能有持续付费意愿
验 证 方 式:小范围邀请制付费 + 30 天续订观察
周 期:8 周
通 过 阈 值:付费转化率 ≥ 8%,30 天续订率 ≥ 60%
预 警 区 间:付费转化率 5% – 8%
否 决 阈 值:付费转化率 < 5% 或 30 天续订率 < 40%
应对动作:
通过 → 进入放量验证
预警 → 保持当前规模,补充用户访谈
否决 → 暂停获客,回到需求假设层重新验证
负责人:业务负责人
复盘节奏:周会看信号,双周看假设,季度看调整
注意这个模板里的两个关键字段:预警区间和否决阈值。只写通过阈值是不够的,真正驱动风险控制的恰恰是这两档。
4. 第四步:设定复盘节奏,让 KR 真正驱动决策
我把节奏总结为:周看信号、月看假设、季看目标。三层各有各的问法。
- 周信号层:红黄绿状态怎么变?哪条 KR 进入预警?本周新增了哪些反对证据?
- 月假设层:这条假设还站得住吗?需不需要重新设计验证方式?是否已有替代假设?
- 季目标层:整体目标是继续、调整、还是停止?下一季度的关键不确定性换了没有?
三层节奏配合三类阈值,形成完整的风险探测网络。缺少任何一层,整个体系都会有漏。

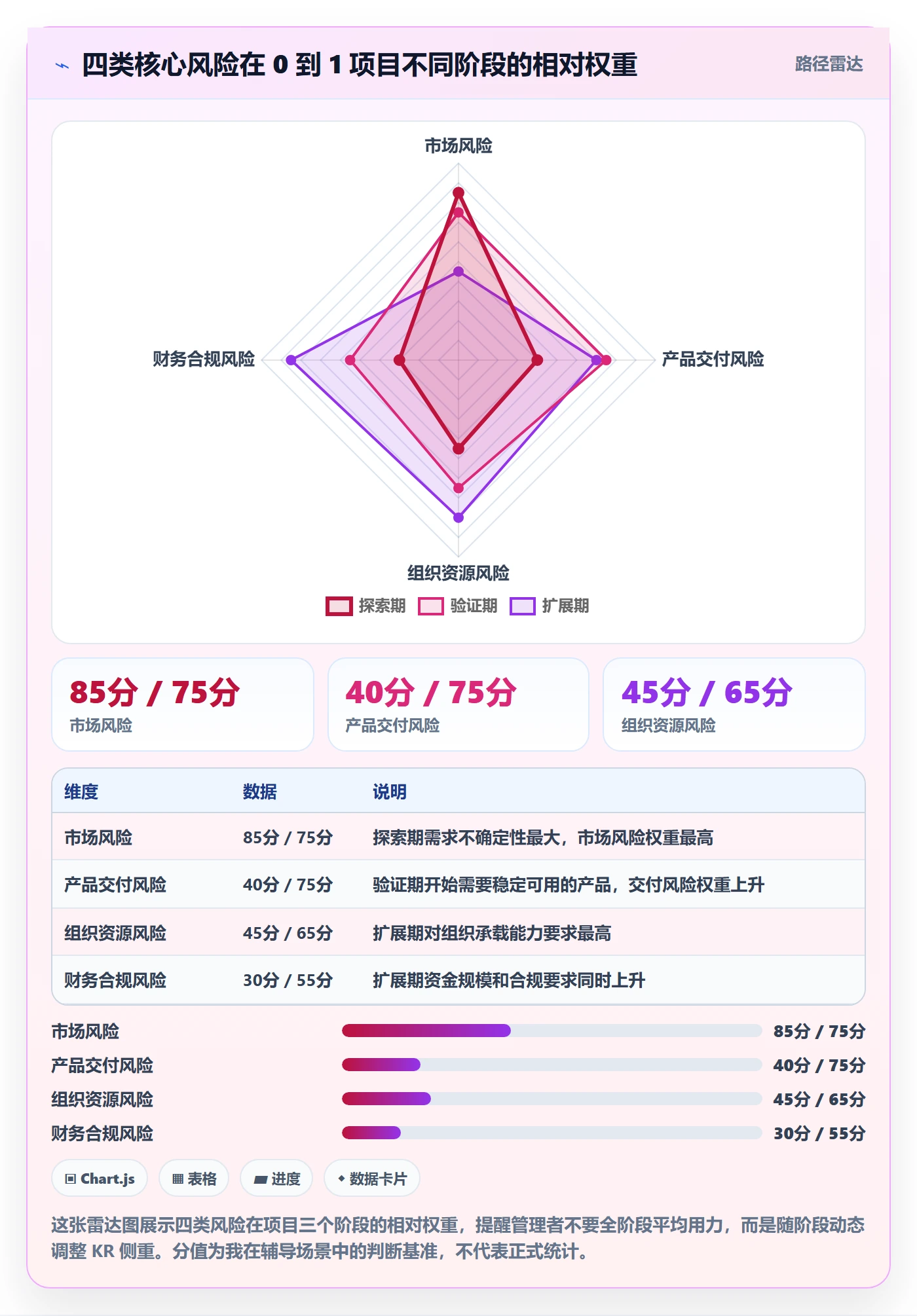

五、四类核心风险如何映射成 KR:把不确定性拆成可观察信号
不同项目的关键不确定性不同,但从 0 到 1 阶段看,风险高度集中在四类:市场风险、产品交付风险、组织资源风险、财务与合规风险。这四类风险映射成 KR 的方式各不相同,我分别给出可直接套用的句式和常见陷阱。
1. 市场风险,需求真伪、获客成本、持续使用
市场风险的核心问题是"用户是否真的需要,且愿意为此付出代价"。对应 KR 应该围绕需求验证和持续使用,而不是围绕"拜访了多少客户"。
可参考句式:"在 X 周内,通过 Y 场景的真实使用,Z 类用户留存达到 N%;否则回到需求假设重做调研。"例如:在 6 周内,通过小范围内测,目标行业中 25 位决策角色的 4 周活跃留存达到 55%;否则暂停放量获取。
常见陷阱:用"访谈意愿"代替"真实行为"。用户说想要和用户真的用是两件事。KR 的验证方式必须尽量落到可观察的行为上。
2. 产品交付风险,能不能按时做出可用版本
交付风险的判断维度是"是否按期、是否可用、是否可维护"。这条 KR 容易被写成"上线 X 版本",但上线不等于可用、可用不等于可维护。
可参考句式:"在 X 周内,通过内部试用,核心链路完成率 ≥ 95%,缺陷密度 ≤ 每千行 3 个;否则延期发布并砍掉非核心功能。"把"上线"翻译成一组可验证的质量结果,才能真正覆盖风险。
常见陷阱:只关注进度,不关注质量。0 到 1 阶段最怕的不是晚 2 周,而是带着隐患发布,导致后续所有验证数据都被污染。
3. 组织资源风险,人、钱、精力是否跟得上
0 到 1 项目常从"抽人做"起步,很容易出现核心人员被其他业务抽走、关键岗位长期缺人、跨部门协调无权威等问题。组织资源风险的 KR 必须回答一个问题:关键岗位的稳定性和能力是否足以支撑验证周期。
可参考句式:"在整季度内,核心岗位 5 位关键角色的在岗率 ≥ 90%,跨部门协同任务的按时完成率 ≥ 80%;否则冻结扩展节奏,先解决资源保障问题。"
常见陷阱:把"完成招聘"当结果。招聘只是过程,能不能留住才是结果。
4. 财务与合规风险,钱花得值不值,边界守不守得住
这条风险在早期经常被忽略。0 到 1 项目花钱快、路径试错多,如果缺少财务与合规的边界设定,很容易在后期被财务审批或合规审查一票否决。
可参考句式:"在验证周期内,单用户获得成本 ≤ X 元,单位验证成本 ≤ Y 元;同时完成数据处理流程的合规自查,关键环节无未闭合项。"
常见陷阱:写"控制成本"这种模糊表述。CAC、LTV、单位验证成本都是可量化指标,不用模糊语言。
| 风险类型 | 核心问题 | KR 建议句式 | 常见陷阱 |
|---|---|---|---|
| 市场风险 | 用户是否真的需要 | 在 X 周内,通过真实使用,留存达到 N% | 用访谈意愿代替真实行为 |
| 产品交付风险 | 能不能做出可用版本 | 核心链路完成率、缺陷密度、发布标准 | 只盯进度不盯质量 |
| 组织资源风险 | 人和精力是否够 | 关键角色在岗率、协同按时完成率 | 把招聘动作当结果 |
| 财务合规风险 | 钱花得值不值、边界稳不稳 | 单用户成本、单位验证成本、合规自查 | 用"控制成本"这种模糊语 |

六、案例与数据观察:一个真实项目里的 KR 改造前后对比
下面是我在某家中大型企业的创新业务单元里,参与 KR 改造的完整过程。为避免暴露企业信息,名称和部分数据做匿名化处理;但核心结构和改进逻辑保持真实。
1. 项目背景与改造前的样子
这是一家百人以上组织规模的制造型企业,2023 年启动新业务线,目标是在 9 个月内跑通面向中小客户的 SaaS 化产品。项目组 12 人,跨 IT、业务、市场三个职能。第一次评审时,我看到的目标和 KR 是这样的:
- O:把新业务从 0 做到 1
- KR1:完成 30 次客户拜访
- KR2:上线 1.0 版本
- KR3:签约 5 家试点客户
这套 KR 看似合理,但存在三个致命问题:全是动作型、没有验证假设、没有阈值。三个月后项目组反馈"进展良好",实际情况是,试点客户签了 4 家,但只有 1 家在持续使用,剩下 3 家只是"关系好、愿意配合";产品版本上了,但核心链路完成率不到 60%。
2. 用四步法重构后的样子
我们花了两周时间一起把目标和 KR 重做。过程不复杂,但每一步都要团队亲口回答,不允许含糊。改造后的版本如下:
- O:在 9 个月内验证新业务线的核心商业模式是否成立,并决定是否进入扩展。
- KR1(价值验证):在 8 周内,通过邀请制,25 家中型客户中使用 30 天后仍活跃的比例 ≥ 55%;低于 40% 则暂停放量,回到需求假设。
- KR2(产品交付):在 6 周内,通过内测,核心链路的日均完成率 ≥ 95%,P0 缺陷清零;否则延期发布,砍掉 2 项非核心功能。
- KR3(组织资源):整季度内,5 个关键岗位在岗率 ≥ 90%,跨职能协同任务按时完成率 ≥ 80%;否则冻结扩展节奏。
- KR4(财务与合规):单位客户获取成本 ≤ 1500 元,完成客户数据处理流程合规自查,关键环节无未闭合项。
可以看到,改造后的每一条 KR 都对应一类核心风险,都带有阈值和应对动作。最大的变化不是数字更精确了,而是团队每周开会讨论的内容变了,从"做完了没有"变成"信号对不对、假设还站不站得住"。
3. 改造后的六个月观察数据
这次改造前后我跟踪了 6 个月,比较了几组关键指标。数据本身不是重点,重点在于它反映了什么。
| 观察指标 | 改造前(3 个月) | 改造后(6 个月) | 变化原因 |
|---|---|---|---|
| 周会中讨论风险信号的时间占比 | 约 15% | 约 55% | KR 自带阈值,讨论有抓手 |
| 关键假设被提前识别的比例 | 约 30% | 约 70% | 月假设复盘机制建立 |
| 验证周期平均时长 | 10 周 | 5.5 周 | KR 周期缩短,验证节奏加快 |
| 方向性调整触发次数(含止损) | 0 次 | 3 次 | 阈值触发机制开始起作用 |
| 季度末达成"通过阈值"的 KR 比例 | 未评估 | 68% | 有清晰判定标准后统计可行 |
我特别想强调第三行和第四行。验证周期从 10 周缩短到 5.5 周,方向性调整从 0 次变成 3 次,这是改造中最有价值的两个变化。表面看像"没达成目标"的次数增加了,实际上是团队开始能提前识别偏航、主动做决策,而不是等到季度末才发现方向错了。
4. 工具支撑:从表格到流程化的 KR 台账
再好的方法落到几十人、上百人的团队协作上,也需要工具支撑。这个项目后期把 KR 台账迁到了 PingCode,主要原因有三个:
- 目标、关键结果、风险假设、阈值、应对动作能在同一张卡片里关联,不用来回切换表格和文档;
- 周会中的红黄绿状态可以自动根据 KR 的实际数值触发,减少人工整理耗时;
- 支持私有化部署,支持从既有项目管理平台平滑迁移,对于数据主权和平台切换有要求的中大型企业比较友好。
我并不是说必须用某款工具才能做对 KR,而是说当 KR 数量超过 20 条、涉及 3 个以上团队、要求周度更新时,表格会迅速失去可维护性。对 100 人以上组织的创新业务单元,一个支持私有化部署、支持 Jira 平滑迁移的项目管理平台,能显著降低从方法到流程之间的摩擦成本。
5. 这段经验给我的三个判断
- KR 改造最大的阻力不是工具,而是管理者是否愿意接受"假设可能被证伪"。很多 CEO 在心理上仍然把目标当承诺,导致团队不敢写真实假设。
- 周复盘看信号、月复盘看假设、季复盘看方向,这三层节奏缺一不可。缺周会,风险暴露会滞后到月度;缺月会,假设修正会拖到季度;缺季会,资源投入就会失控。
- 任何 KR 体系,只要超过 3 个月没有一次方向性调整,就要怀疑它是不是变成了形式主义。0 到 1 阶段的正常状态是持续微调,而不是一路按原方案推进。


七、行动建议:不同阶段、不同角色,分别怎么落地
这套方法不是"一刀切"。不同阶段、不同职能、不同组织规模,切入点都不一样。下面我按四类常见情况给出建议。
1. 项目刚启动(0 到 3 个月):先写假设,再写 KR
这个阶段最大的诱惑是"先动起来再说",结果动作做了不少,假设一条都没验证。建议先召开一次 3 小时以内的"假设工作坊",产出 6-10 条关键假设,再从中挑选 3-5 条转化为 KR。KR 的时间周期不要超过 8 周。
2. 项目进入验证期(3 到 9 个月):把周期缩短到 4-6 周
这个阶段最大的挑战是方向可能随时变。建议把 KR 周期从季度压缩到 4-6 周,每次验证结束都做一次"成立 / 预警 / 否决"三态判定,并明确下一步动作。
3. 项目接近扩展决策(9 个月以上):增加财务与组织类 KR
进入扩展前,市场风险权重下降,组织与财务风险权重上升。建议在 KR 中增设"关键岗位在岗率""单位客户获取成本""客户数据处理合规自查完成度"等指标,让扩展决策不只是看市场热度。
4. 集团或中大型组织:KR 台账必须流程化
当创新业务单元超过 100 人、涉及 3 个以上团队时,纯表格协作会迅速失效。建议把 KR 台账放进统一的项目管理平台,实现目标-KR-风险假设-阈值-应对动作的一体化视图,并让状态变更与会议节奏打通。对数据主权有要求的组织,优先选择支持私有化部署、支持既有系统平滑迁移的国产项目管理平台,能显著降低长期维护成本。

八、取舍:什么时候该严格,什么时候该放松
最后这一节想聊取舍。很多管理者以为"KR 越严越好",其实不对。不同场景下,严格和放松会带来完全不同的效果。
1. 该严格的时候:承诺型 KR、验证阶段、资源稀缺期
当一条 KR 直接决定下一步投入方向、且资源已经紧张时,必须严格。判断标准不是"重要性",而是"如果它错了,是否会带来不可逆的资源浪费"。这类 KR 的阈值、应对动作、复盘节奏都必须写清楚并坚持执行。
2. 该放松的时候:愿景型 KR、探索早期、学习型指标
当项目处于纯探索阶段,团队连方向都在摸索时,硬套严格阈值会逼大家"编数据"。这种情况下,可以放宽阈值精度,但必须保留"要验证什么"这一层信息。放松的是精度,不是逻辑。
3. 三条具体的取舍原则
- 承诺型 vs 学习型分开处理。前者可挂绩效,后者只做复盘依据。混在一起用,两边的价值都会损失。
- 资源投入大的 KR 越要严。投入 100 万的假设验证不能和投入 5 万的用同一套标准。
- 越接近决策节点,阈值越要精确。早期可以粗,决定继续或停止时不能粗。
4. 一个容易被忽略的取舍:KR 数量 vs 聚焦度
我见过很多团队怕漏掉风险,一条 O 下配 8 条 KR。实际执行下来,每一条都被稀释。我的建议是:0 到 1 阶段,每条 O 下承诺型 KR 不超过 3 条,全部 KR 不超过 5 条。真正重要的不确定性,永远没那么多。

结语:从 0 到 1 不是赌运气,而是管理不确定性
回到文章开头那位 CEO 的白板。半年后再见,他告诉我一句话我记到现在:"以前我以为 KR 是给自己找麻烦,现在我发现,没有 KR 的风险控制,才是真正的麻烦。"这句话点出了本文的核心判断,关键结果不是任务清单,不是考核表,而是从 0 到 1 项目里的风险控制仪表盘。它让团队知道现在健康还是偏航、哪条假设需要被验证、什么时候该加速、什么时候该停。
如果你正在推进一个 0 到 1 项目,我建议的下一步动作很简单:
- 从现有目标里挑一条最重要的,用"成功边界"重新描述一次;
- 列出三个最可能被证伪的假设,各写一条带阈值和应对动作的 KR;
- 建一张一页式台账,包含目标、KR、风险假设、验证方式、通过阈值、预警区间、否决阈值、负责人、复盘节奏、触发动作十个字段;
- 把周会的前 20 分钟固定用来讨论红黄绿信号,让复盘从汇报转向风险发现;
- 当团队规模超过 100 人、KR 数量超过 20 条时,把台账迁入一个支持私有化部署、支持平滑迁移的项目管理平台,让方法和流程真正咬合。
从 0 到 1 从来不是靠运气,而是靠把不确定性一层层拆开、验证、收敛。关键结果的价值,不在于证明我们有多努力,而在于让我们尽早知道,该继续,还是该换路。
常见问题解答(FAQ)
1. 从0到1的项目,KR数量控制在几个比较合理?
我们团队刚开始推OKR,大家热情很高,一个季度给项目定了七八条KR,结果周会根本看不过来,每条都推进一点但没一条真正落地。我就想知道,从0到1这种不确定性很高的项目,KR到底定几条才合适?
从0到1阶段建议把KR控制在3到5条,而且必须做优先级排序。判断依据是:0到1项目最大的特征是关键不确定性集中在少数几个假设上,通常不超过三个,比如市场是否真的有需求、产品能否在限定条件下跑通、单位经济模型是否成立。
如果KR超过5条,说明团队还没想清楚哪个假设最先要验证,本质是把待办清单伪装成了KR。可执行做法是:先用一句话写出项目当前阶段最关键的一个假设,然后围绕这个假设拆出2到3条验证型KR,再留1到2条兜底型KR覆盖合规、资金或核心人员风险。
周会只盯这几条的红黄绿信号,其他工作放进任务列表,不要混进KR里。
2. KR写成了任务清单,怎么判断我写的是不是假KR?
我写完KR给老板看,他说你这是任务不是结果。可我明明写了‘完成用户调研’‘上线v2版本’这种,感觉挺具体的啊。到底怎么区分真KR和假任务,有没有一个能马上用的判断标准?
判断方法很简单:看这条KR能不能回答‘做了之后我们知道了什么或改变了什么’。‘完成用户调研’只说明动作发生了,不说明结果;改成‘通过20个目标用户访谈,验证至少70%的用户愿意为X功能付费’,这才是KR,因为它给出了验证对象、样本量和通过阈值。
另一个实操技巧是加时间状语和判定阈值:在什么时间范围内、通过什么方式、达到什么数值或证据、如果达不到触发什么动作。凡是结尾落在‘完成、上线、推进、落地’这类动词上的,基本是任务;凡是结尾落在‘验证、达到、降低、提升到、被证明’上的,才可能是KR。
0到1阶段允许用定性证据,但必须写清证据形式和判断标准。
3. 从0到1的项目KR多久复盘一次,复盘时到底看什么?
我们定了KR之后,一开始还每周开会看,后来业务一忙就变成月底补记录,季度末才发现方向早就偏了。我想知道复盘节奏应该怎么设,周会月会季会分别看什么,才不会让KR变成摆设?
建议采用周看信号、月验假设、季调目标的三层节奏。周复盘只看KR的红黄绿状态和阻塞项,不超过30分钟,重点问‘本周哪个KR信号变了、需不需要调整动作’,不重新讨论目标本身。月复盘验证风险假设是否成立,看领先指标的趋势,比如转化率、留存、交付周期、缺陷密度,判断原假设是继续、修正还是放弃。
季复盘才决定目标的延续、调整或停止,并允许KR迭代,因为0到1阶段本来就不是把年初目标硬扛到底。判断依据是:0到1项目的风险暴露速度比执行速度更重要,复盘频率低于月度,风险信号会被淹没在日常事务里。落地时可以用一页看板记录每条KR的当前值、阈值、趋势和触发动作,会上只对着看板说话。
4. 0到1项目里,风险控制应该怎么映射到KR上?
我以前做风控是项目出问题之后才补救,现在老板要求把风险控制前置到目标设定阶段。可我总感觉风险是风险、目标是目标,两张皮贴不到一起。有没有办法把市场、交付、资金这些风险直接写进KR里?
做法是先列关键不确定性,再把它翻译成带阈值的KR。具体分四类:市场风险对应‘在X时间内通过Y方式验证Z需求达到某比例’;交付风险对应‘在限定资源下把核心流程跑通,缺陷率或周期控制在某阈值内’;组织资源风险对应‘关键岗位到位率或核心人员留存达到某标准’;
财务与合规风险对应‘单位成本、现金流或合规审查在某个边界内’。每条KR都要写清验证方式、阈值和触发动作,比如低于阈值就暂停投入、切换方案或追加验证。判断依据是:风险控制不是另做一套表格,而是让KR本身承担暴露风险的功能。如果一条KR失败了也不触发任何决策,那它就只是记录,不是控制。
落地时建议用项目目标、关键结果、风险假设、阈值、负责人、复盘节奏、触发动作这几个字段组成一页看板,周会直接对着看。
核心关键词
文章包含AI辅助创作:关键结果怎么做?企业管理者风险控制:项目目标从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/312470
读者评论
文章点出了0到1项目KR考核化的困境。我所在团队也把KR直接挂绩效,结果大家专挑容易达成的写,真正该验证的付费转化反倒没人提。作者说的学习型KR不挂钩考核,是个可落地的解法,值得试试。
四步法里“先定义成功边界”最戳我。以前做新业务目标只写‘跑通模式’,复盘时各说各话。若一开始就写明阈值和否决信号,该止损时就不会拖到季度末开追悼会。
到8周一个验证循环比季度复盘合理,但前提是管理层愿意接受频繁调整。文中提到0到1项目假设证伪后调整幅度可达60%,这点很真实。工具方法好写,难的是老板肯给试错空间。
