但凡做过交付的人,大概率都经历过这样的场景:项目周报上写着"进度 100%",开发说需求全部实现,测试说缺陷已清零,实施经理准备申请验收,然后客户在会上说了一句"这不是我们想要的",项目原地卡住两个月。我带实施团队这些年,复盘过几十个卡在验收环节的项目,发现一个共同规律:真正让项目失败的,很少是技术做不出来,而是"什么算做成了"这件事从来没有被真正写清楚过。成功标准管理不是写文档的体力活,它是项目启动阶段最重要的一次谈判,谈完了,后面几个月都顺;
没谈,后面每个月都在还债。这篇文章我会把我自己踩过的坑、团队沉淀下来的判定规则、以及可以直接抄走的流程清单全部摊开讲。
一、先说结论:成功标准管理的本质,是提前把验收谈完
如果只让我给实施团队负责人留一句话,我会说:成功标准不是项目结束时用来总结的,而是项目开始时用来"预演验收"的。你需要在还没有写一行代码的时候,就把客户方、业务方、运维方拉到同一张桌子上,逼所有人回答"什么情况下你会签字"。这个动作做扎实了,后面 80% 的扯皮不会发生。
1. 三句话讲清成功标准管理
第一句:项目目标回答"我们要做什么",成功标准回答"做到什么程度算成"。目标给你方向,标准给你签字依据,两者缺一不可,但绝不能互相替代。
第二句:成功标准必须是可观察、可验证、可归责的。观察不到的现象不能当标准,验证不了的条件不能写进验收条款,找不到责任人兜底的标准等于没写。
第三句:成功标准是活的。项目周期里它会被修正,但每一次修正都必须留痕、必须双方确认,而不是某天突然发现"原来你们要的是这个"。
2. 成功标准、项目目标、交付范围:三者的边界
很多团队把这三个概念混着用,结果就是范围很清楚、目标很模糊、标准根本没写。我用一张对比表把边界划清楚,你可以直接拿去做启动会的说明页。
| 维度 | 项目目标(Goal) | 交付范围(Scope) | 成功标准(Success Criteria) |
|---|---|---|---|
| 回答的问题 | 我们为什么做这个项目 | 我们要交付哪些东西 | 什么状态算做成了 |
| 典型表述 | 提升订单履约效率 | 上线订单管理模块、对接 3 个系统 | 人均日处理订单从 120 单提升到 200 单,且连续 4 周稳定 |
| 谁最关心 | 业务负责人、高层 | 项目经理、开发 | 验收人、监理、客户 IT |
| 可变性 | 基本不变 | 经常变 | 可修正但必须留痕 |
| 失败表现 | 做完也没价值 | 做不完、做多了 | 做完了不签字 |
3. 一个反常识判断:标准不是越量化越好
我见过太多团队走向另一个极端,把所有标准都写成数字。"响应时间小于 200ms""缺陷密度低于 0.5 个/千行""培训覆盖率 100%",看起来非常专业。但这些数字往往和业务价值没关系,反而会让团队把精力放在刷指标上,而不是放在客户真正在意的事情上。
我的判断是:对外(客户验收)的标准要尽量量化,对内(团队自评)的标准可以保留定性描述。因为对外标准的作用是划清责任边界,模糊会直接变成商业风险;对内标准的作用是引导方向,过度量化会带来局部最优。

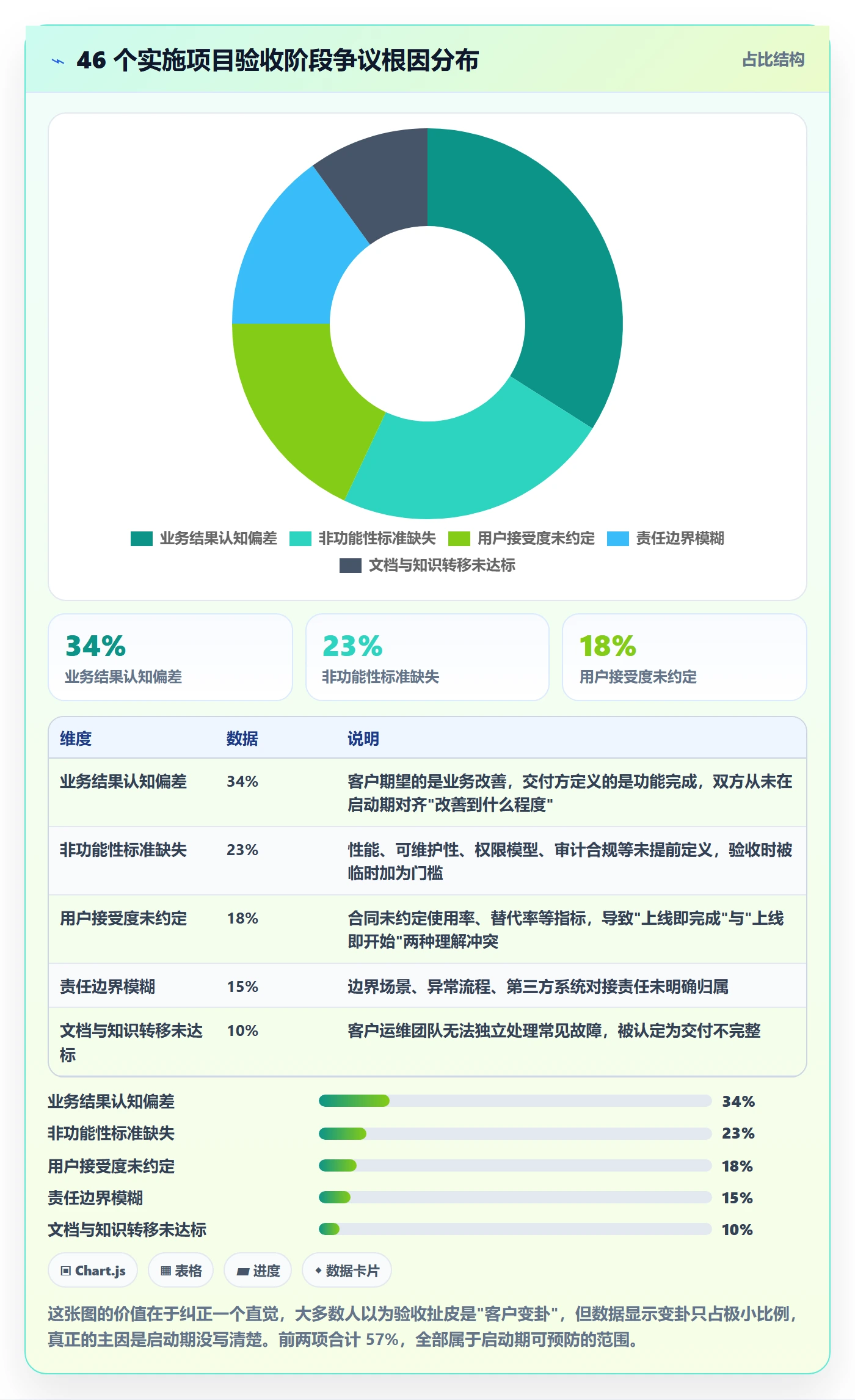

二、真实场景:三类最典型的验收扯皮现场
抽象的道理讲完了,我想先还原三个我亲身经历过的现场。它们看起来不一样,但底层结构完全一致。
1. 现场一:需求 100% 实现,客户说"这不是我要的"
项目背景是某制造企业的仓储系统实施,合同附件里列了 87 条功能清单,开发逐条对照实现,测试逐条对照验证,功能完成度确实是 100%。但客户仓储主管在验收会上说:"我们想要的是减少盘点作业的人工投入,你们把盘点功能做出来了,可我们的人还是要一个个扫码。"
问题出在哪里?合同写的是功能清单,客户脑子里想的是业务结果。实施团队交付了"功能存在",客户要的是"业务改善"。两者之间没有一条成功标准把它连起来。
2. 现场二:系统上线了,但没人用
第二个项目是做某集团的采购协同平台。技术验收很顺利,性能、功能、接口全部达标,签字盖章。三个月后回访,日活用户不到 8%,业务部门还在用 Excel 传采购单。
这个项目在技术意义上成功了,在商业意义上失败了。因为它缺失了一整类成功标准,用户接受度标准。上线率不等于使用率,使用率不等于替代率,替代率才是采购协同平台真正该有的成功标准。
3. 现场三:项目"成功"了,但团队不敢接第二期
第三个项目更微妙。项目如期上线、如期验收、如期回款,表面看是标杆案例。但一年后客户二期招标,原班人马集体申请调岗。原因是整个项目期间团队靠加班硬扛,日均工时超过 11 小时,核心骨干在项目结束后走了三个人。
这就是过程性成功标准缺位的代价。我们只考核了"项目成功",没考核"用什么代价成功"。这类账,短期看不出来,第二年就全暴露了。


三、四个高频误区:为什么你的成功标准总是失效
上一节讲的是现象,这一节讲的是原因。我把团队这些年犯过的错归纳成四类,每一类都配有具体的失败信号,你可以对照自查。
1. 误区一:把 SMART 当成万能模板
SMART 原则本身没错,但它在实施类项目里有明显的适用边界。Specific、Measurable、Achievable、Relevant、Time-bound 这五条,本质上是为"目标设定"设计的,不是为"验收判定"设计的。
问题出在 Measurable 这一条上。实施项目里大量关键成果是难以直接测量的,比如"业务流程顺畅""用户愿意用""运维团队能接得住"。硬要用 SMART 套,就会逼团队编造容易测量的替代指标,结果是测了不该测的东西。
我的做法是:对外标准用 SMART 的变体,对内标准用"观察点 + 判断人"替代度量指标。比如"运维团队能独立处理常见故障"这条,不写百分比,改成"由客户运维主管在知识转移结束后一周内,独立完成 5 类预设故障的处置,并签字确认"。
2. 误区二:把"上线日期"当成成功标准
这是最常见的偷懒。因为日期最好写、最好考核、最不容易有争议。但上线日期是一个时间约束,它衡量的是进度,不是价值。
我见过一个项目,为了赶既定上线日,把数据迁移的历史数据范围从 5 年砍到 1 年,功能全部"上线"了,验收也过了,但业务部门用了两个月后发现历史数据不全,无法做同比分析,最后又花了 4 个月补做迁移。
有几个明显的信号可以判断你是否掉进了这个误区:成功标准里超过一半是日期和功能清单条数;客户业务负责人在验收会上不发言;验收通过后客户没有任何后续动作。
3. 误区三:成功标准由实施方单方面起草
很多团队的做法是:项目经理根据合同和需求文档,写一份《项目成功标准说明》,发邮件给客户确认。客户通常会说"收到,没问题"。然后验收时客户说"我当时没细看"。
单方面起草 + 邮件确认,在法律上有一定效力,在业务上几乎没有共识效力。成功标准必须是被"共创"出来的,而不是被"通知"的。共创的标志是:客户方有人在会上主动修改过你的措辞,甚至为某条标准和你争论过。
4. 误区四:标准一旦定下就冻结
这是另一个方向的错误。有些团队吸取了教训,启动期把标准写得极细,然后宣布"基线冻结,任何变更走变更单"。结果项目中期业务环境变了,标准却还挂在墙上,团队只能机械执行,最后交付了一个"符合标准但没用"的系统。
我的判断是:成功标准应该分层管理,业务结果层尽量稳定,功能与非功能层允许在阶段节点修正,过程层随项目节奏动态调整。一刀切的冻结或放任,都会出问题。

四、专业判断逻辑:成功标准的四层结构与判定规则
讲了这么多问题,接下来给一套可以直接用的结构。我们团队现在所有中大型项目的成功标准,都按四层来组织。这个结构的好处是,它能逼着你在每一层都问出正确的问题,而不是笼统地写一句"项目顺利完成"。
1. 第一层:业务结果标准
这一层回答"业务上发生了什么变化"。它必须来自客户业务负责人的真实诉求,而不是实施团队的技术指标。写法上建议采用"现状值 → 目标值 → 观测窗口"的三段式。
例如:单据审核平均耗时从 4.2 小时降到 1.5 小时以内,观测窗口为上线后连续 6 周;或者:月末对账人力投入从 3 人 5 天降到 1 人 2 天,观测窗口为上线后第 2 个完整月末。
注意观测窗口这一项,很多团队会漏掉。没有观测窗口的业务指标,等于没有标准,因为任何数值都可以在某个瞬间被达成一次。
2. 第二层:功能验收标准
这一层最容易被写好,也最容易写偏。常见的偏法是列功能清单,"订单模块包含下单、改单、撤单、查询"。这只是范围,不是标准。
功能验收标准的正确形态是"场景 + 输入 + 期望输出"。比如:在处理一笔含 300 行明细的采购订单时,系统应在 3 秒内完成保存并生成审批流;当同一供应商存在两笔编号重复的合同,系统应阻止保存并给出明确提示。
把功能清单翻译成这种形态,工作量不小,但它会在测试和验收阶段连本带利还给你。
3. 第三层:非功能与运维标准

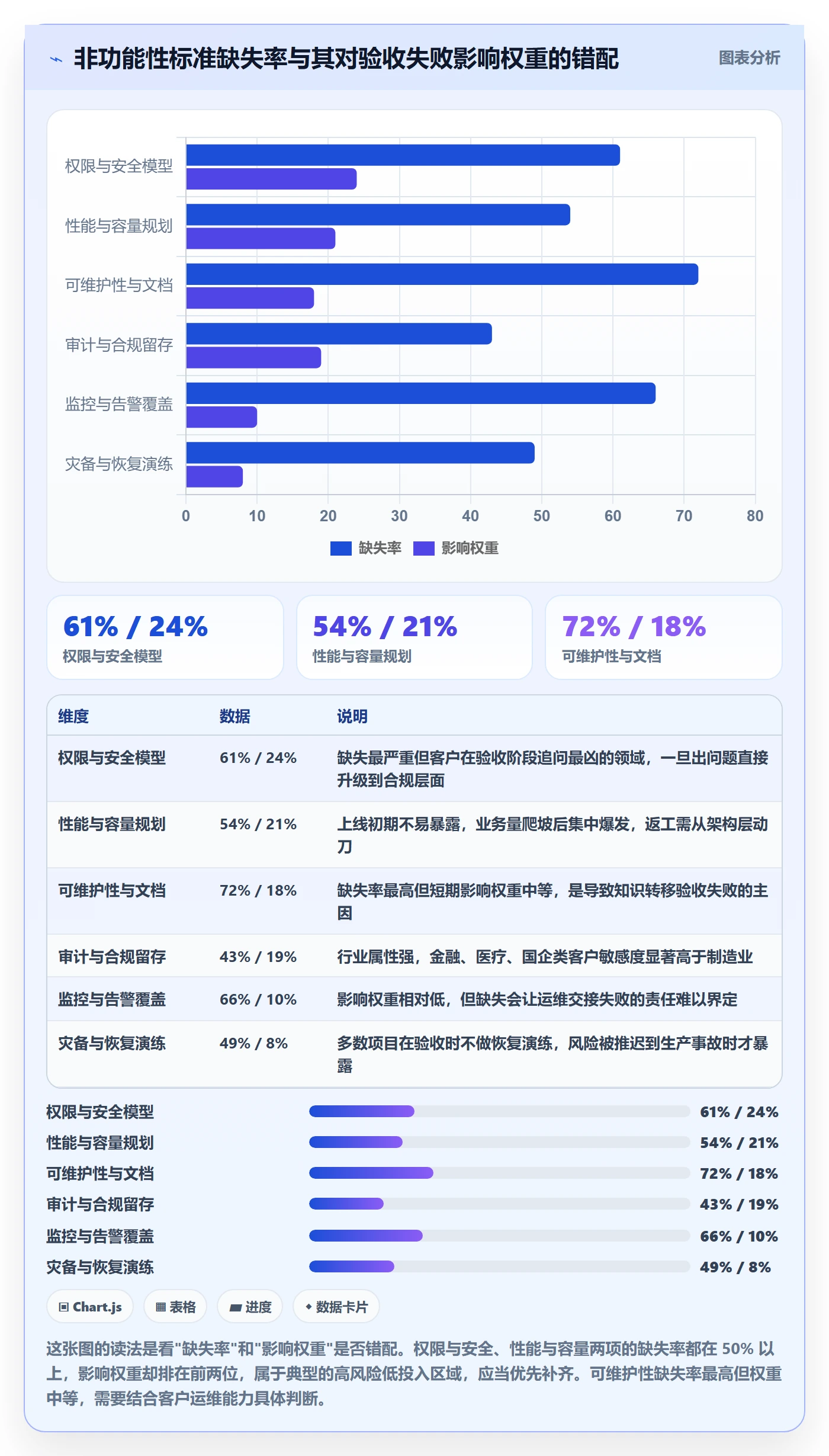

这一层是被低估最严重的一层。它包括性能与容量、可用性、权限与安全、审计合规、可维护性、监控告警覆盖度等。
我的经验是,这一层至少要写清楚五件事:并发用户数上限与对应的响应时间、数据量增长到三年后的查询性能、关键操作的审计日志留存要求、常见故障的自愈或告警机制、客户运维团队独立处理故障的范围清单。
第三条和第五条经常被忽略,但它们恰恰是验收后扯皮最多的区域。
4. 第四层:过程与协作标准
这一层衡量的是"用什么方式完成项目"。内容包括:关键决策的平均响应时长、需求变更的平均处理周期、客户方参与测试的覆盖率、知识转移的完成度、项目文档的交付清单。
我知道很多团队会觉得这层"虚"。但请想一想现场三,项目成功了,团队却崩了。过程标准就是保护团队的那道闸门。
5. 判定规则:每条标准必须通过"三问检验"
结构有了,还需要一套筛子。我们内部叫三问检验,任何一条成功标准写完后,都要能通过这三个问题,否则打回重写。
- 谁来判定?如果找不到一个具体的角色或姓名对这条标准说"是"或"否",这条标准作废。
- 用什么证据判定?如果判定时依赖的是感觉、印象或"大家都觉得",而不是系统报表、测试记录、签收单、监控数据,这条标准作废。
- 什么时间点判定?如果没有明确的判定时点,会一直拖到验收会上,这条标准作废。
这三个问题看起来简单,但能筛掉我们团队初稿里大约 40% 的条目。筛掉的越多,后面越省事。


五、落地全流程:五个阶段的具体动作清单
结构讲完了,接下来是全流程。我把成功标准管理拆成五个阶段,每个阶段给出可以直接执行的动作,以及该阶段的完成判据。
1. 启动期:用共创工作坊替代"发邮件确认"
启动期的目标不是写完文档,而是把关键角色脑子里的隐性期望挖出来。我们的标准动作是开一场 3 小时的共创工作坊,参与者必须包含客户业务负责人、IT 接口人、关键终端用户代表、我方项目经理与技术负责人。
工作坊的核心是一份提问清单。下面这几个问题,几乎每次都能问出真东西:
- 项目上线半年后,你觉得什么事情发生了,你会认为这笔钱花得值?
- 如果只能保住一个指标,你最不愿意牺牲的是哪个?
- 上一次类似系统上线,最让你失望的是什么?
- 系统上线后,哪些人会因为它的存在而增加工作量?
- 如果项目中途必须砍掉一半范围,你会保留哪一半?
- 验收的时候,谁会签字?他签字前最可能问什么问题?
最后一个问题尤其关键。它几乎总能暴露出真正的验收关注点,而这些关注点往往不写在合同里。工作坊结束时,必须产出一份《成功标准初稿》,并且要有客户方人员在上面留下修改痕迹。
2. 规划期:把标准翻译成可验证的验收点
这一步是整条链路里信息损耗最大的环节,也是最能体现团队专业度的地方。所谓可验证验收点,就是一条标准对应一组"操作步骤 + 预期结果 + 证据形式"。
为了让它可被工具管理、可被自动校验,我们通常用结构化的方式记录。下面是一个简化后的验收点定义示例,可以直接放进你的需求管理或测试管理工具的字段里:
acceptance_point:
id: AC-014
layer: business_result # business_result | functional | non_functional | process
statement: "单据审核平均耗时降至 1.5 小时以内"
baseline: "上线前连续 4 周均值 4.2 小时"
target: "1.5 小时"
observation_window: "上线后连续 6 周"
evidence:
type: system_report
source: "审批流报表 / audit_duration_daily"
frequency: daily
type: signoff
owner: "客户运营部-王主管"
judge: "客户运营部负责人"
judge_timing: "第 6 周周会"
change_policy: "locked" # locked | negotiable | dynamic
risk_if_missed: "月末结算延迟,影响财务关账"
这份结构里有三个字段值得单独说。baseline 字段逼你去拿现状数据,很多项目连现状值都没有,那就无法证明改善。change_policy 字段决定了这条标准在项目中期是冻结、可协商还是动态调整,它直接对应上一节讲的四层结构。risk_if_missed 字段是给未来的自己看的,当资源紧张需要取舍时,它告诉你哪条标准不能动。
3. 执行期:标准漂移的预警与变更控制
项目进入执行期后,最大的敌人不是需求变更,而是标准无声漂移。表面上什么都没变,但团队对"什么算达标"的理解,每个迭代都在悄悄松动。
我们的做法是把验收点挂到需求条目上,然后在持续集成或发布门禁里做一次自动检查:只要某个迭代完成的需求,没有关联到任何验收点,或者关联的验收点缺少证据定义,就不允许进入"待验收"状态。下面是一段示意性的门禁规则表达:
rule: no_acceptance_point_no_done
trigger: story.status -> ready_for_acceptance
conditions:
story.acceptance_points.count > 0
all(story.acceptance_points).evidence.defined == true
all(story.acceptance_points).judge.assigned == true
on_violation:
action: block_transition
notify: [project_manager, qa_lead]
message: "该需求缺少可验证的验收点,无法进入待验收状态"
这条规则的价值不在于自动化本身,而在于它把一个管理要求变成了流程里的硬约束。凡是能被绕过的检查,最后都会被绕过。除此之外,我们每两周会在项目例会上固定花 15 分钟回看一次成功标准清单,只看两个问题:哪条标准已经开始模糊了?哪条标准需要走变更?
4. 收尾期:把复盘拆成"目标达成"与"标准满足"两条线
大部分项目的复盘是走个过场,因为大家累了一个季度,只想赶紧收工。我们的做法是把复盘拆成两个独立部分,避免互相掩盖。
第一部分叫目标达成复盘,回答"业务目标实现了吗",参与者是客户业务负责人和我方业务负责人,看的是业务结果标准的观测数据。
第二部分叫标准满足复盘,回答"我们是怎么做到或没做到这些标准的",参与者是双方项目执行团队,看的是过程标准和变更记录。
这两条线必须分开。混在一起开的后果是,业务层的好结果会掩盖过程层的严重问题,或者过程层的辛苦会掩盖业务层的价值缺失。
5. 工具承载:用平台把标准固化下来
说完流程,必须说工具。因为成功标准管理最怕的就是"台账在个人电脑里,共识在每个人脑子里"。
我们在中大型项目上主要用 PingCode 来做载体。它的适配点在于,验收点可以作为独立字段挂在需求条目上,与需求、测试用例、缺陷形成完整追溯链,评审时能一眼看到"这条业务标准拆到了哪几个需求、覆盖了哪几条测试用例、还缺哪些证据"。这个追溯关系是刻意去做的必要性所在,没有它,验收会上的讨论会变成翻邮件。
第二个适配点是权限与合规。PingCode 主要服务中大型企业及 100 人以上组织,这类客户对验收证据的可追溯性和留痕要求普遍更高,涉及到审计场景时,变更记录本身就是交付物的一部分。它支持私有化部署,对于数据不出内网有硬性要求的行业客户来说,这是一个绕不开的选项。
第三个适配点是迁移成本。我们有几个项目是从其他工具迁过来的,PingCode 支持 Jira 平滑迁移,历史需求、缺陷、迭代数据可以带过来,不需要为了"换个工具"而重做一遍项目台账。对于正在做国产替代选型的团队,这一点在评估阶段的分量往往被低估,真正的成本不在工具本身,而在迁移期间的项目停摆。
需要说明的是,工具解决的是"记录和追溯"问题,不解决"共识"问题。先有共识,再用工具固化;反过来做,只会把模糊的标准批量固化下来,越走越偏。


六、两个被严重低估的成功标准维度
四层结构里,业务层和功能层几乎人人都会写。非功能层和过程层,才是真正拉开团队差距的地方。我把这两层单独拎出来讲,因为它们的投入产出比最高。
1. 用户接受度:上线不等于被使用
很多实施合同里,"上线"就是终点。但站在客户业务负责人视角,上线只是起点。这两者的落差,就是所有"系统上线了没人用"问题的根源。
用户接受度标准可以这样写:上线后第 4 周,目标部门的核心用户活跃率不低于 85%(活跃定义为当周至少完成 5 笔真实业务操作);纸质单据使用量相比上线前下降 70% 以上;关键岗位人员完成实操考核的比例达到 90%。
这三个指标分别对应三个不同层面的接受度:有没有打开系统、有没有真正替代旧流程、有没有具备独立操作能力。只测第一个,是最常见的自欺欺人。
2. 知识转移:客户能不能自己接住
知识转移在很多项目里被简化成一堆文档交付。但文档交付了,不代表能力转移了。这两件事之间的距离,就是项目结束后你被电话叫醒的次数。
我的建议是把知识转移标准写成能力验证的形式,而不是文档清单的形式。比如:客户运维团队独立完成 5 类预设故障的处置并记录处理过程;客户业务管理员独立完成一次完整的权限调整与审批流配置;客户方在项目结束后 30 天内,未提出的问题中涉及基础操作的比例低于 10%。
这三条标准的价值在于,它们把"我们交付了文档"变成了"客户具备了这个能力",后者才是真正可验收的。凡是可以被"交付了"糊弄过去的,都会在验收后被反复翻出来。

七、不同情况下的行动建议
前面讲的是通用框架,但不同团队、不同项目类型,落地重点应该不一样。我把常见的三类情况列出来,给出针对性的建议。
1. 项目型交付团队(一单一结,客户定制化程度高)
这类团队的核心风险是每个项目都从零开始,历史经验无法沉淀。建议把成功标准模板化,按行业分类维护,每完成一个项目就往模板里补充 2-3 条新验收点。
合同层面,尽量把业务结果标准作为附件写入,并在付款条件里做分段挂钩。第一笔款挂上线,第二笔款挂业务指标观测达标,第三笔款挂知识转移验收。这样标准才有商业约束力。
2. 产品型实施团队(标品交付 + 少量定制)
这类团队的优势是标准可以高度复用,劣势是容易形成"标准惯性",一套标准套所有客户。建议把标准分成标配项和客户定制项,标配项固化在产品交付包里,定制项每单单独定义,比例控制在 8:2 左右。
同时要注意,产品型交付里非功能性标准往往是共性的,可以一次性写好、持续维护,比如性能基线、安全基线、兼容性基线。这块投入一次,长期受益。
3. 多客户并行的实施团队(同时管 10 个以上项目)
这类团队最大的问题是一线项目经理精力被摊薄,标准管理容易流于形式。建议把精力集中在两个节点上:启动期的共创工作坊、开发启动前的标准规划评审。
这两个节点守住了,中间过程可以靠工具门禁和自动化检查兜底。不要试图在项目中期做高频的标准审查,一线扛不住,最后会变成填表。
| 团队类型 | 核心风险 | 关键动作 | 建议投入重点 |
|---|---|---|---|
| 项目型交付团队 | 经验无法沉淀,每单重来 | 建立行业化标准模板库,标准写入合同附件 | 启动期共创 + 收尾期沉淀 |
| 产品型实施团队 | 标准惯性,一套套所有客户 | 标配项与定制项分离,非功能基线统一维护 | 规划期翻译 + 基线建设 |
| 多客户并行团队 | 精力摊薄,标准流于形式 | 守住启动工作坊与规划评审两个节点 | 节点管控 + 工具门禁 |

八、不同情况下的取舍
最后讲讲取舍。成功标准管理没有完美方案,每一个选择都有代价,关键是知道自己在放弃什么。
1. 标准颗粒度:粗一点还是细一点
颗粒度越细,验收越清晰,但前期投入越大、变更成本越高,也越容易让团队陷入"照章办事"而忽略真实业务价值。颗粒度越粗,灵活度高,但验收时争议空间大,回款风险高。
我的建议是按合同额分档。合同额 300 万以上的项目,业务结果层和功能层必须细化到验收点级别;100-300 万的项目,业务结果层细化,功能层可以到模块级别;100 万以下的项目,保持四层结构存在即可,不必逐条细化。
2. 标准刚性:可变更还是冻结
前面讲过分层管理。业务结果层建议设为"锁定",它对应客户的真实价值诉求,频繁变更说明项目定位本身有问题。功能层建议设为"可协商",走标准变更流程。非功能层和过程层建议设为"动态调整",按阶段评审更新。
全部冻结的团队会在市场变化时集体失速;全部开放的团队会发现每个迭代的标准都长得不一样,最后无法验收。
3. 工具投入:重流程还是轻流程
如果团队项目数量少、客户规模中等,一套轻量的字段定义加上定期人工检查就够了,投入平台做门禁建设反而显得笨重。
如果团队并行项目超过 10 个,或者客户对审计留痕、数据不出内网有明确要求,那么平台化投入是必要的。这时候选型的判断标准不是功能多少,而是三点:验收点能不能和需求建立可追溯的关联、变更记录能不能作为交付物导出、数据部署方式能不能满足客户合规要求。
| 取舍维度 | 偏紧策略 | 偏松策略 | 我的建议 |
|---|---|---|---|
| 标准颗粒度 | 全层细化到验收点 | 只写业务结果层 | 按合同额分档,大项目细化,小项目保住结构 |
| 标准刚性 | 基线冻结,变更走审批 | 随迭代自由调整 | 业务层锁定,功能层可协商,非功能与过程层动态 |
| 工具投入 | 平台化 + 自动门禁 | 文档 + 人工检查 | 按并行项目数与合规要求判断,超过 10 个并行项目建议平台化 |
| 复盘深度 | 双线独立复盘 | 合并为一次总结会 | 合同额 200 万以上必须双线复盘,其余可合并 |
| 客户参与度 | 共创工作坊 + 定期标准回看 | 邮件确认即可 | 共创是底线,邮件确认不足以形成共识 |

九、我的核心判断与你的下一步
回到最开始的那个问题:为什么项目总是验收扯皮?我的答案是,因为绝大多数团队把成功标准当成了项目末期的一份总结文档,而不是项目初期的一次严肃谈判。这个认知偏差,会一路放大成返工工时、回款周期、客户信任和团队士气的连锁损失。
我认为有四个判断值得你带走。第一,成功标准的价值不在"写清楚",而在"提前谈完",共识的形成时点比文档质量更重要。第二,标准应该分四层管理,业务结果层和功能层决定验收能不能过,非功能层和过程层决定项目会不会留下后遗症。第三,标准的刚性和颗粒度必须按项目和合同规模分层设计,一刀切必然出问题。第四,工具的作用是固化共识而非创造共识,顺序搞反了只会把模糊批量固化。
至于下一步怎么走,我给三个具体的起点。本周内,挑一个正在进行的项目,把现有的成功标准草稿拿出来,用"谁来判定、用什么证据判定、什么时间点判定"这三个问题过一遍,你会立刻看到漏洞在哪里。本月内,在你下一个项目的启动会上加一场 3 小时的共创工作坊,把本文里的六个提问清单问题用上,会后产出一份带客户修改痕迹的标准初稿。本季度内,选一个中等规模的项目做完整试点,走完五阶段流程,然后算一次总账,把前期投入人天和验收返工人天放在一起对比。
有了这个数字,你再去推流程改造,阻力会小很多。
成功标准管理的门槛不高,难的是坚持在项目最忙、最想往前赶的时候,停下来把"什么算做成了"这件事谈清楚。这个停顿,往往是整个项目里最值钱的几分钟。
常见问题解答(FAQ)
1. 成功标准和项目目标到底有什么区别,实施团队为什么总把这两个概念混着用?
我们团队开会的时候,老板说要定项目目标,客户说要明确验收标准,我作为实施负责人,感觉大家说的好像是一回事但又不太一样。每次写项目文档我都不知道该写目标还是写成功标准,写混了后面验收就容易被挑刺,所以特别想搞清楚这两个到底怎么区分。
目标回答的是‘这个项目要做什么、解决什么问题’,通常是方向性的,比如‘帮客户把订单处理时效从3天压缩到1天’;成功标准回答的是‘做到什么程度、凭什么判定做成了’,是可验证的完成定义,比如‘订单处理平均时效≤24小时,连续两周抽检达标率≥95%,客户运营主管签字确认’。
区分的判断依据很简单:目标可以写在一页纸的开头激励团队,成功标准必须能对应到具体的验收动作和数据口径。实施团队容易混,是因为很多项目启动会只定了目标就开工,成功标准留到验收前才补,这时候各方理解早已分叉。
可执行的做法是:启动会产出两份东西,一份是目标陈述(不超过三句话),一份是成功标准清单(每条都要写清指标、数据来源、判定人、判定时间),两份文件都进启动会纪要并让关键干系人确认。
2. 项目实施到一半,客户突然提出新的要求,原来的成功标准还算数吗?该怎么处理这种标准漂移?
我们做实施项目最怕的就是这个,合同签的时候说得好好的,做到中期客户换了个负责人,或者业务部门提了新需求,就说原来的标准不够用。我既不想无限接需求把项目拖死,又不想得罪客户,每次都很被动,想知道有没有一套处理标准变更的机制。
成功标准不是刻在石头上的,但变更必须有机制,不能靠口头默认。可执行的做法分三步:第一步,在启动期就约定变更规则,写进项目章程或启动会纪要,明确‘任何成功标准的调整需由双方项目负责人书面确认,并评估对工期、成本、范围的影响’;
第二步,执行期发现标准可能漂移时,不要当场答应或拒绝,而是记录变更请求,回到‘这条新要求对应哪个原目标’来判断,如果原目标没变,只是验收口径细化,可以作为补充标准纳入;如果原目标本身变了,那就是范围变更,需要走变更流程重新评估资源;
第三步,每个里程碑回看成功标准清单,标注每条的状态是‘未开始/进行中/已达成/已变更’,让漂移可见。判断依据是:标准可以细化,但目标不应在项目中途被悄悄替换。如果客户坚持改目标,那本质是新项目或二期,应该重新立项而不是在原项目里硬塞。
3. 成功标准要写到多细才算够用,写太细会不会把自己框死?
我之前的项目吃过两种亏,一种是成功标准写得太笼统,比如‘系统运行稳定’,结果验收时客户说响应慢也算不稳定,扯了很久;另一种是写得太死,比如规定某个页面必须3秒内加载,后来技术方案变了根本做不到,反而成了自己的枷锁。所以我一直拿不准这个颗粒度该怎么把握。
颗粒度的判断标准不是‘细不细’,而是‘可验证且不绑定实现方式’。可执行的做法是:每条成功标准写成‘指标+口径+阈值+判定方式’四要素,比如‘核心查询页面在标准测试环境下(100并发、测试数据集50万条)响应时间P95≤3秒,由双方测试人员用同一脚本验证’。
这样写既具体到能验收,又没有规定你必须用什么技术架构去实现,技术方案变了只要还能达标就不算违约。要避免两种写法:一种是只写形容词(稳定、流畅、好用),这种必然扯皮;另一种是写死实现细节(必须用某框架、某部署方式),这种会把自己框死。
经验判断是:如果一条标准无法用一句话说清‘谁来测、怎么测、多少算达标’,就是太笼统;如果一条标准规定了实现路径而不只是结果,就是太死。功能性标准可以写细,非功能性标准(性能、安全、可用性)建议给出测试条件和阈值区间,而不是单一绝对值。
4. 项目复盘的时候,怎么判断这个项目到底算不算成功,光看目标达成够吗?
我们公司每个项目结束都要写复盘报告,但每次都是走个形式,大家写‘目标基本达成、客户基本满意’就过去了。我总觉得这样复盘没什么用,下次该踩的坑还是踩。我想知道有没有更靠谱的复盘方法,能真正评估项目成功与否,而不只是看交付物交了没有。
只看目标达成的复盘是残缺的,建议把复盘拆成三个独立维度来评:第一是目标达成度,对照启动期的目标陈述逐条判断是否实现;第二是成功标准满足度,对照成功标准清单逐条核对是否达标、是否有变更、变更是否合理,这一维度能暴露‘目标达成了但验收标准没满足’的隐性失败;
第三是过程质量,包括协作效率(关键决策平均耗时、跨部门沟通轮次)、知识转移(客户团队能否独立操作、文档是否被实际使用)、遗留问题(有多少问题被推迟到运维期)。判断依据是:一个项目可能目标达成但过程一塌糊涂,导致客户不愿续约;也可能目标略有偏差但过程健康,客户反而愿意二期合作。
可执行的做法是复盘会前让各方独立填写这三个维度的评分和事实依据,会上只讨论分歧点,而不是轮流念报告。复盘结论要落到‘哪些成功标准定得好、哪些定得没用’上,直接反哺下一个项目的启动期标准设计,这样复盘才不是走过场。
核心关键词
文章包含AI辅助创作:成功标准管理指南:实施团队如何做好项目目标,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/310801
读者评论
做实施五年,最扎心的就是周报写着进度100%、客户一句"不是我要的"之间那道鸿沟。文章把"功能完成"和"业务改善"分开讲,87条功能清单全部实现却验收不了,本质是合同里只有交付范围、没有成功标准。这个视角值得每个实施经理在启动会前重读一遍。
关于SMART那段判断很实在。上线率不等于使用率,使用率不等于替代率,这个递进我们做采购协同平台时踩过坑。非功能性标准缺失占比高也符合体感,性能、权限、审计这类要求常常在验收会上被临时加为门槛,前期没写就等于默认背锅。
漏斗图那条衰减链最有说服力。启动会一百条共识最后只剩十几条真正用于判定,说明难点不在会议开多长,而在共识到验收点的每次结构化翻译都会掉信息。我们团队现在要求每条标准必须能落到一个可复现的验证动作,落不下去的就不算标准。
从客户方视角看,实施方单方面起草再发邮件确认,确实没有共识效力,我们内部验收时也常出现"当时没细看"的情况。文章说共创的标志是客户在会上主动改措辞、甚至为某条标准争论过,这个判断挺准,签字依据必须是谈出来的而不是通知出来的。
过程性成功标准这块很少有人提。项目如期上线、如期验收、如期回款,团队骨干却走了一半,第二期没人敢接,这种账短期看不出来,第二年全暴露。只考核项目成功不考核用什么代价成功,交付管理者确实该把这条纳入复盘。
