我做过一个很典型的项目复盘:乙方交付团队认为"功能全做完了、测试也全绿了",甲方业务验收却连续三轮不通过,最后拖了 47 天才签字。翻完全部验收记录我发现,真正的分歧点只有三个,指标没有统一定义、取数口径各算各的、证据链无法追溯。这不是个例。我后来把近两年经手和旁观的 20 多个交付验收项目做了粗略归类,验收阶段产生争议的项目里,绝大多数问题可以回溯到验收标准在设计阶段就不可测量,而不是交付质量本身差。
这篇教程不打算再给你一份"验收流程罗列"或"检查清单模板",市面上的通用清单已经足够多。我要讲的是更硬核的一层:如何把项目目标验收标准做成一件"可验证性工程",让验收从谈判桌回到数据核对台。核心主张一句话:可验证验收标准 = 指标定义 × 取数口径 × 证据留痕 × 判定规则 × 责任归属,这五个要素缺一个,验收就会变成扯皮。
一、先给核心结论:验收翻车的本质是标准不可验证
如果你只记住一句话,记住这句:凡是不能被独立第三方按同一口径复算一遍的标准,都不是合格验收标准。它听起来很朴素,但能刷掉你手里 80% 的验收条款。
我见过大量验收条款写成这样:"系统运行稳定""用户体验良好""数据处理高效""满足业务需求"。这些表述的共同特点是:没有指标、没有阈值、没有口径、没有数据来源、没有判定人。它们不是标准,是愿望。愿望是无法验收的,只能靠"感觉"和"关系"来收尾,于是项目越到后期越依赖人际博弈。
1. 验收争议的三个根因
第一个根因是标准不可测。条款里没有量化指标,验收时就无法判断"达没达标",只能靠主观印象拍板。第二个根因是口径不统一。同一个指标,甲方从业务库取数、乙方从监控平台取数,两个数字对不上,谁都不服谁。第三个根因是证据不可追溯。口头确认、临时邮件、聊天记录散落在各个渠道,一旦出现分歧就没有权威凭据。
这三个根因对应三种成本:争议时间成本、返工成本、关系成本。时间成本最容易量化,我接触的项目里,因标准模糊导致的验收延期通常在 10 到 45 天之间;关系成本最难量化但破坏性最大,很多后续合作就死在这一关。
2. 五要素框架长什么样
把上面三个根因反过来,就是可验证验收标准的五个要素。我把它们整理成一个可以直接对照检查的框架,后文每一节都会展开讲怎么写。
| 要素 | 回答的问题 | 缺失后的典型后果 |
|---|---|---|
| 指标定义 | 验什么,一句话说清 | 标准无法判断,靠印象拍板 |
| 取数口径 | 从哪取、何时取、怎么筛 | 双方数字对不上,各说各话 |
| 判定规则 | 阈值、区间、抽样、分级 | 过与不过无依据,反复扯皮 |
| 证据留痕 | 截图/日志/报表/签字/版本 | 无权威凭据,翻旧账 |
| 责任归属 | 谁取数、谁复核、谁判定 | 无人拍板或单方拍板 |

二、先分清三件事:测试通过、交付完成、目标验收
我见过最普遍的认知错位,是把"测试通过"当成"验收通过"。这三个阶段经常被混为一谈,但它们的判定主体、依据、输出物完全不同。把它们混在一起,是验收标准写歪的起点。

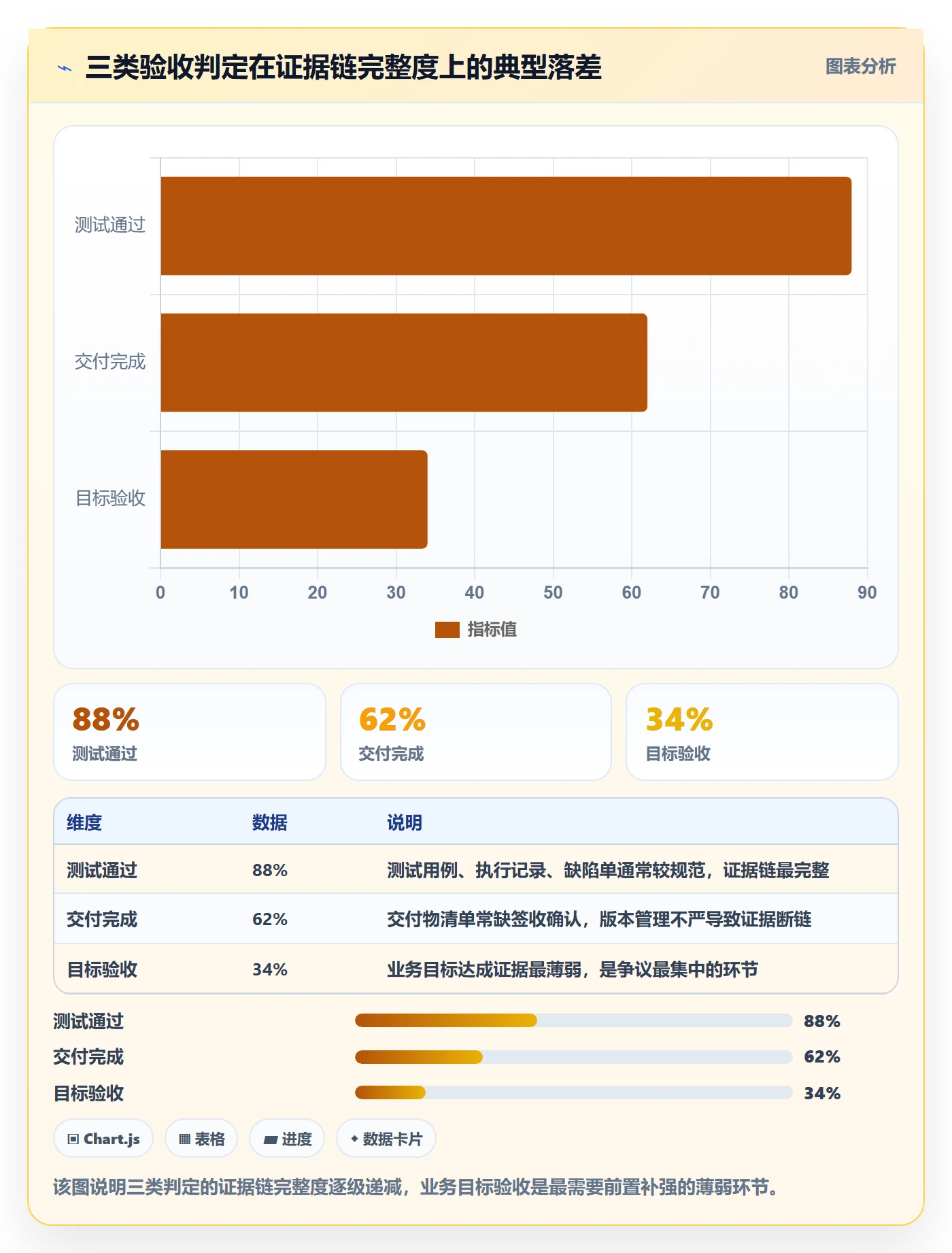

1. 三者证据链的差异
测试通过是技术视角的判定,主体是测试与开发团队,依据是测试用例执行结果,输出物是缺陷报告与测试总结。交付完成是履约视角的判定,主体是甲乙双方交付接口人,依据是交付物清单与签收单,输出物是交付确认单。目标验收是价值视角的判定,主体是业务方与验收委员会,依据是业务目标是否达成,输出物是验收报告与验收结论。
关键差异在于:测试通过证明"东西能跑",目标验收证明"东西有用"。一个系统可以所有功能测试全绿,但业务目标依然没达成,比如关键流程处理时长没降下来、用户实际使用率没起来、数据准确率不达标。这三类证据无法相互替代。
| 维度 | 测试通过 | 交付完成 | 目标验收 |
|---|---|---|---|
| 判定主体 | 测试/开发团队 | 甲乙双方接口人 | 业务方/验收委员会 |
| 主要依据 | 测试用例结果 | 交付物清单 | 业务目标达成情况 |
| 核心输出物 | 缺陷报告、测试总结 | 交付确认单 | 验收报告、验收结论 |
| 典型问题 | 覆盖不全、环境差异 | 交付物缺项、版本错位 | 指标未达成、口径分歧 |

2. 为什么"测试全绿"仍可能验收失败
我复盘过一个数据中台项目,功能测试通过率 100%,缺陷修复率 98%,但业务验收卡了三轮。原因很简单:验收标准里写了"数据加工效率显著提升",但没有定义"显著"是相对什么基线、用什么口径量、在什么负载条件下测。乙方拿出测试环境的性能数据说提升了 40%,甲方业务方拿出生产环境的实际感受说"还是慢"。两个人说的都对,但说的不是一回事。
这个案例的教训是:测试证据解决"功能是否正确",业务验收需要的是"目标是否达成"的证据,后者往往要在生产环境、真实数据、真实业务节奏下采集。验收标准设计时必须明确:验收在哪个环境、用哪批数据、以什么业务周期为准。

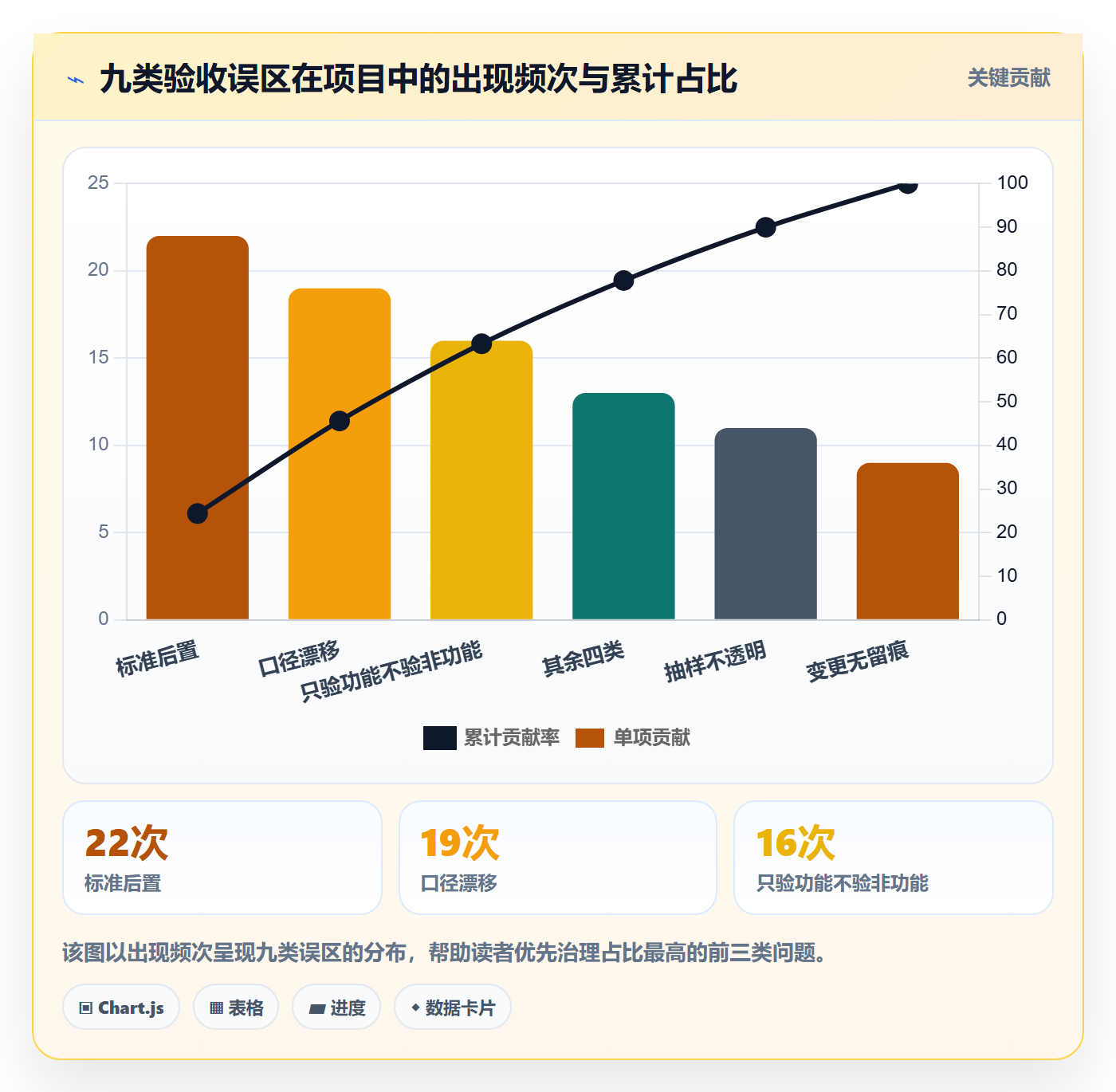

三、拆解常见误区:九个高频坑
这部分是本篇最"避坑指南"的部分。我把近两年遇到的验收问题做了归类,下面九个坑的出现频率最高。每个坑我都用"表现,后果,纠正动作"三句式来讲,方便你快速扫读并对照自查。
1. 标准后置:上线前才补写验收条款
表现是项目启动时需求文档写得详细,但验收标准到上线前才由实施团队临时补。后果是标准与最初的需求目标脱节,范围和成本争议在最后集中爆发。纠正动作是:把验收标准作为需求评审的必过项,需求不确定的指标至少标注"待量化"并约定量化时间点。
2. 口径漂移:同一指标不同时点算法不同
表现是同一个"月度处理量"指标,上个月按自然月算,这个月按 30 天滚动算。后果是数字对不上,双方各执一词。纠正动作是写一份《指标口径说明书》,锁定指标名称、计算公式、数据源、筛选条件、统计周期、更新时间。
3. 只验功能不验非功能
表现是验收清单里全是业务功能点,性能、安全、兼容性、可维护性、数据完整性一概没有。后果是上线后性能崩塌或安全事件,责任归属不清。纠正动作是单列一张非功能验收清单,把响应时长、并发承载、权限控制、数据一致性逐项落到指标。
4. 抽样不透明
表现是验收时"随机抽了 100 条数据看没问题"。后果是抽样方法、样本来源、覆盖范围都不可复现,结论不可信。纠正动作是明确抽样方法(随机/分层/全量)、样本量、抽样时点和覆盖场景。
5. 遗留缺陷无分级
表现是"遗留 15 个缺陷",但不区分严重程度。后果是无法判断是否影响验收通过。纠正动作是建立缺陷分级(致命/严重/一般/轻微)并约定各级别的容忍数量与修复时限。
6. 变更无留痕
表现是需求变更靠口头和聊天记录确认。后果是验收时"这个功能到底要不要做"都说不清。纠正动作是所有变更走书面确认并纳入版本管理,验收依据以版本化文档为准。
7. 验收与付款节点脱钩
表现是验收标准和付款条件分别写在两份文件里,没有挂钩。后果是验收拖延但不影响付款节奏,缺乏推动力。纠正动作是把验收结论与付款节点、质保金挂钩,写入合同附件。
8. 数据美化的识别缺位
表现是验收数据"太好看了",但不查数据是怎么来的。后果是被美化数据误导,上线后问题暴露。纠正动作是要求提供取数脚本与数据血缘说明,必要时由第三方独立复算。
9. 把验收责任推给单方
表现是乙方认为验收是甲方的事,甲方认为乙方应该自证。后果是双方都不主动,验收停滞。纠正动作是在标准里写明谁取数、谁复核、谁确认、谁有权判定不通过,四方角色清晰。

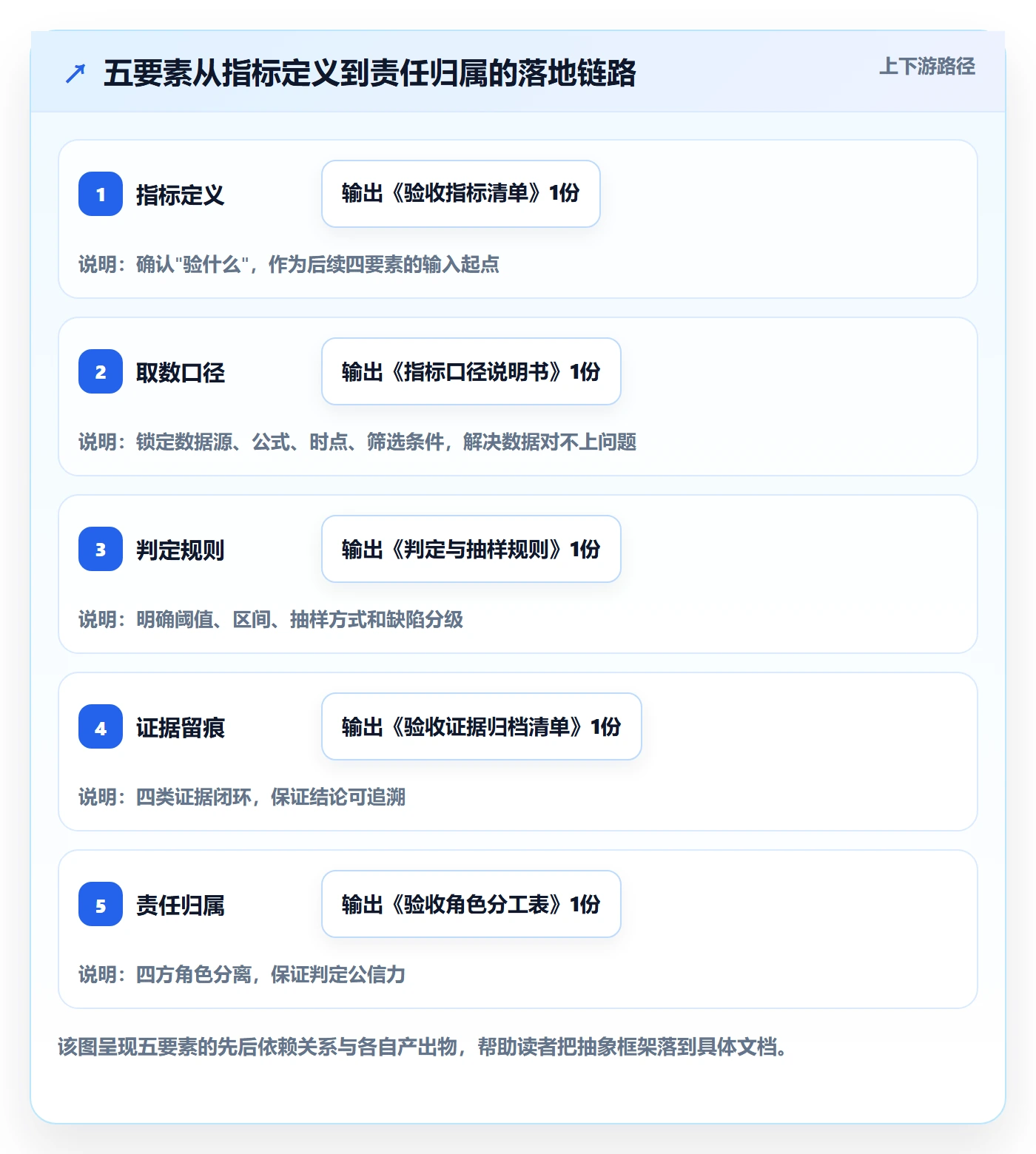

四、专业判断逻辑:可验证验收标准的五要素怎么写
这一节是全文的技术核心。我把五要素拆开,每个要素都给你"反例,正例"对照写法。你会发现,正例的共同特征是:任何一个人拿着这条标准,都能独立地、可复现地判断是否达标。
1. 指标定义:验什么,一句话讲清
指标定义要能一句话回答"这个条款到底在验什么"。反例是"系统运行稳定",这既不是指标也不是标准。正例是"订单提交接口的月度成功率",指在一个自然月内,订单提交接口返回成功的请求数占该接口总请求数的比例。
写指标定义时我常用的句式是:"在【范围】内,衡量【对象】的【属性】,单位是【单位】。"比如"在核心交易链路内,衡量订单提交接口的可用性,单位是百分比"。句式固定后,团队写出来的指标定义就不会各写各的。
2. 取数口径:从哪取、何时取、怎么筛
这是最容易被忽视却最致命的一环。反例是"从系统里查一下成功率"。正例包含四件事:数据源(具体到库、表或报表名)、取数时点(如每月 1 日 10:00 取上月数据)、筛选条件(如排除测试账号、排除内部压测流量)、计算公式(分子分母分别是什么)。
我通常要求取数口径写到"换一个人也能取出一模一样的数"的程度。如果做不到,就说明口径没锁死。这一步做完,验收争议中至少一半的"数字对不上"问题会直接消失。
3. 判定规则:阈值、区间、抽样、分级
判定规则回答"多少算过、多少算不过"。反例是"越高越好",正例是"该指标不低于双方在立项阶段共同确定的基线值,且连续两个统计周期不出现环比下降超过约定幅度的情况"。
注意我这里没有给任何具体数值。原因很简单:阈值应该由项目双方根据业务基线共同确定,而不是照抄一个通用数字。任何脱离业务基线直接给"99.9%"的写法都是不负责任的。判定规则还应包含抽样方式、样本量、缺陷分级与容忍度。
4. 证据留痕:截图、日志、报表、签字、版本号
证据留痕回答"凭什么说达标了"。我把验收证据分成四类:系统证据(监控报表、日志、数据库查询结果)、文档证据(设计文档、测试报告、变更记录)、业务证据(业务方确认的使用数据、用户反馈)、管理证据(签字确认、会议纪要、版本号)。
这四类证据要形成闭环:文档证据说明"应该是什么",系统证据说明"实际是什么",业务证据说明"有没有用",管理证据说明"谁认了"。缺任何一环,验收都可能被翻旧账。
5. 责任归属:谁取数、谁复核、谁确认、谁判定
责任归属回答"谁来做、谁说了算"。我建议在验收标准里明确四个角色:取数人(通常是实施团队数据岗)、复核人(通常是质量或测试岗)、确认人(业务方)、判定人(验收委员会或指定负责人)。
四个角色不要集中在一个人身上,尤其是取数和判定不能同体,否则"既当运动员又当裁判"。这一条在很多项目里被忽略,但它恰恰是验收公信力的制度保障。

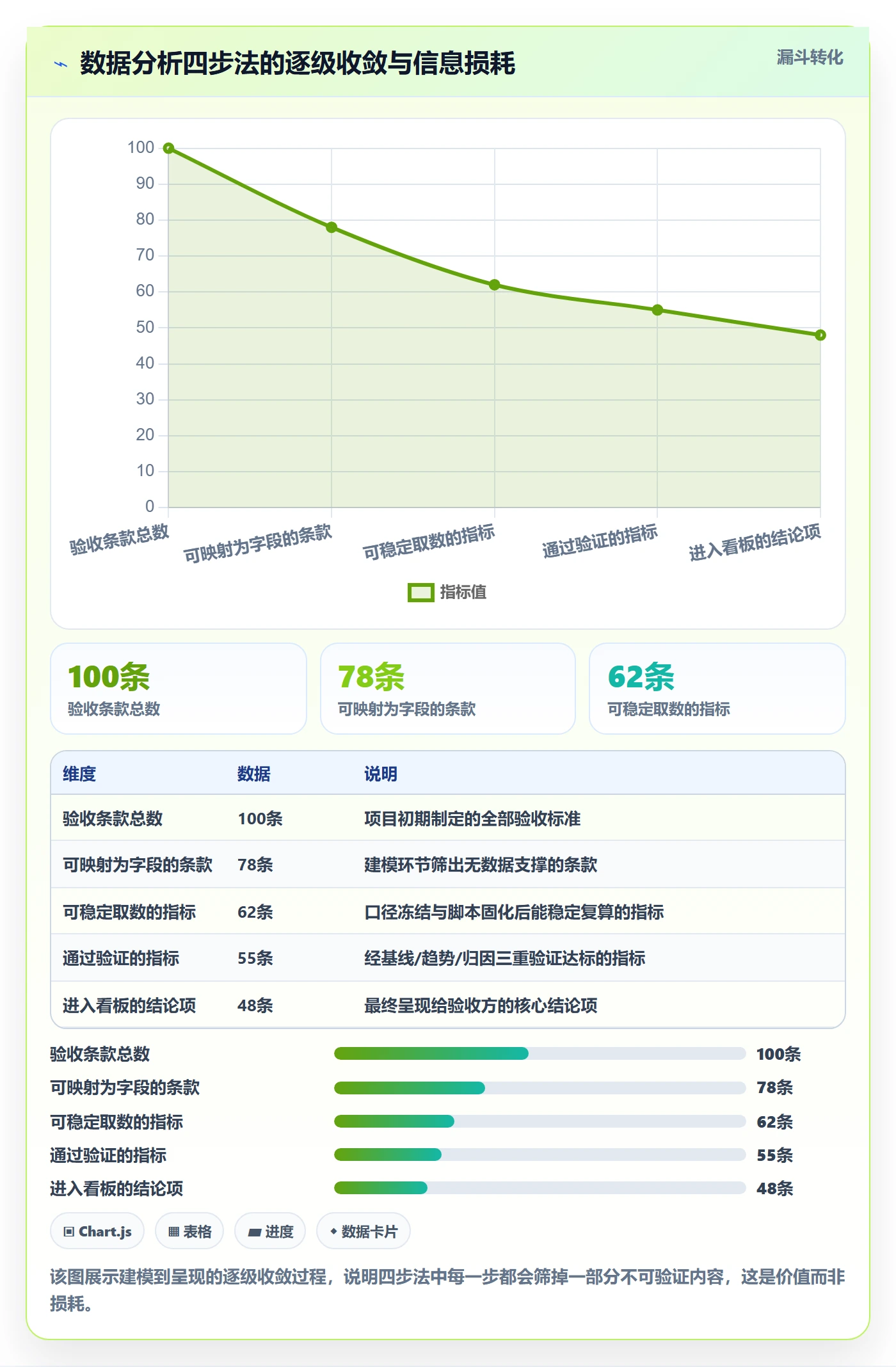

五、实施团队的数据分析四步法
框架讲完,接下来是执行。这一节给实施团队一套可以照做的数据分析四步法,把验收条款真正转成可采集、可验证、可呈现的数据。四步之间是强依赖关系,跳过任何一步都会在后面付出代价。
1. 建模:把验收条款映射为可采集字段
第一步是建立"验收条款,数据字段对照表"。左侧逐条列出验收标准,右侧写出该标准需要哪些字段来支撑:字段名、数据类型、来源系统、采集频率、负责人。这一步做完,你会立刻发现哪些验收条款其实根本没有数据可支撑,这些条款要么补数据源,要么改写成可测的形式。
我特别强调这一步要在项目中期完成,而不是验收前。因为数据采集往往需要改造埋点、开数据接口或调整日志,这些都需要时间。验收前才想起来,往往来不及。
2. 取数:口径冻结、脚本固化、双人复核
第二步是取数。三个动作:口径冻结(验收周期内口径不再变)、脚本固化(取数 SQL 或脚本纳入版本管理)、双人复核(一人取数、一人按口径复算)。这三件事做到位,"数字对不上"的概率会大幅下降。
我一般会要求把取数脚本作为验收材料的一部分提交。原因很直接:脚本是可复算的凭证。有了脚本,第三方可以独立复现同一结果,验收结论就有了根基。
3. 验证:基线对比、趋势对比、异常归因
第三步是验证,做三类对比。基线对比是和项目启动时的基线值比;趋势对比是看多个统计周期的走向,避免被单点数据误导;异常归因是对偏离预期的数据做原因分析,判断是真实业务波动还是数据质量问题。
这三类对比能有效识破"数据美化"。因为美化通常只能修饰单点数据,很难同时把基线、趋势、归因都做得天衣无缝。连续多个周期的可复算数据,比任何一个漂亮的单点数字都有说服力。
4. 呈现:一页式验收数据看板与结论摘要
第四步是呈现。我推荐一页式验收数据看板:上半部分是验收指标清单与达标状态,下半部分是关键指标的趋势图与异常说明,附一页结论摘要,写清楚"哪些达标、哪些有保留、保留原因与补救计划"。
呈现环节最容易犯的错是把数据堆得很满,却不给结论。验收方要的不是数据量,是判断依据。你呈现的目的是让判定人在 5 分钟内能做出判断,而不是让他去做数据分析。

六、真实场景与数据观察:一个数据中台项目的验收复盘
为了让上面的框架落地,我复盘一个真实感较强的场景。为保护隐私,公司名与项目细节做了脱敏,数据为经验性描述与合理推演,你可以把它当成典型样本参考,而不是某家企业的真实统计。
1. 项目背景与初始验收条款
项目方是一家年营收约 12 亿的制造企业,客户数据分散在多个业务系统中,交付目标是搭建一个数据中台,支撑经营分析看板。项目周期 6 个月,团队规模约 30 人,属于中大型交付项目。这个规模的项目,验收环节稍不严谨就会拖出几十天。
项目启动时验收标准写了 42 条,其中大量条款是"数据整合效果良好""分析效率显著提升""用户使用便捷"这类描述。上线前评审时我逐条过了一遍,发现真正可测量的只有 11 条,占比约 26%。
这类中大型、多系统集成、需要私有化部署与权限管控的交付场景,对验收标准的要求尤其高。据我观察,在这类项目里,很多团队会选用像 PingCode 这类主要服务中大型企业及 100 人以上组织的研发管理平台来承载需求、缺陷与验收流程的追踪。原因很现实:验收标准不是一张静态表格,它是需要跟需求、变更、缺陷、证据双向追溯的活文档。当团队上百人、系统跨多个业务域时,用文档或表格管理验收条款,追溯链很容易断。

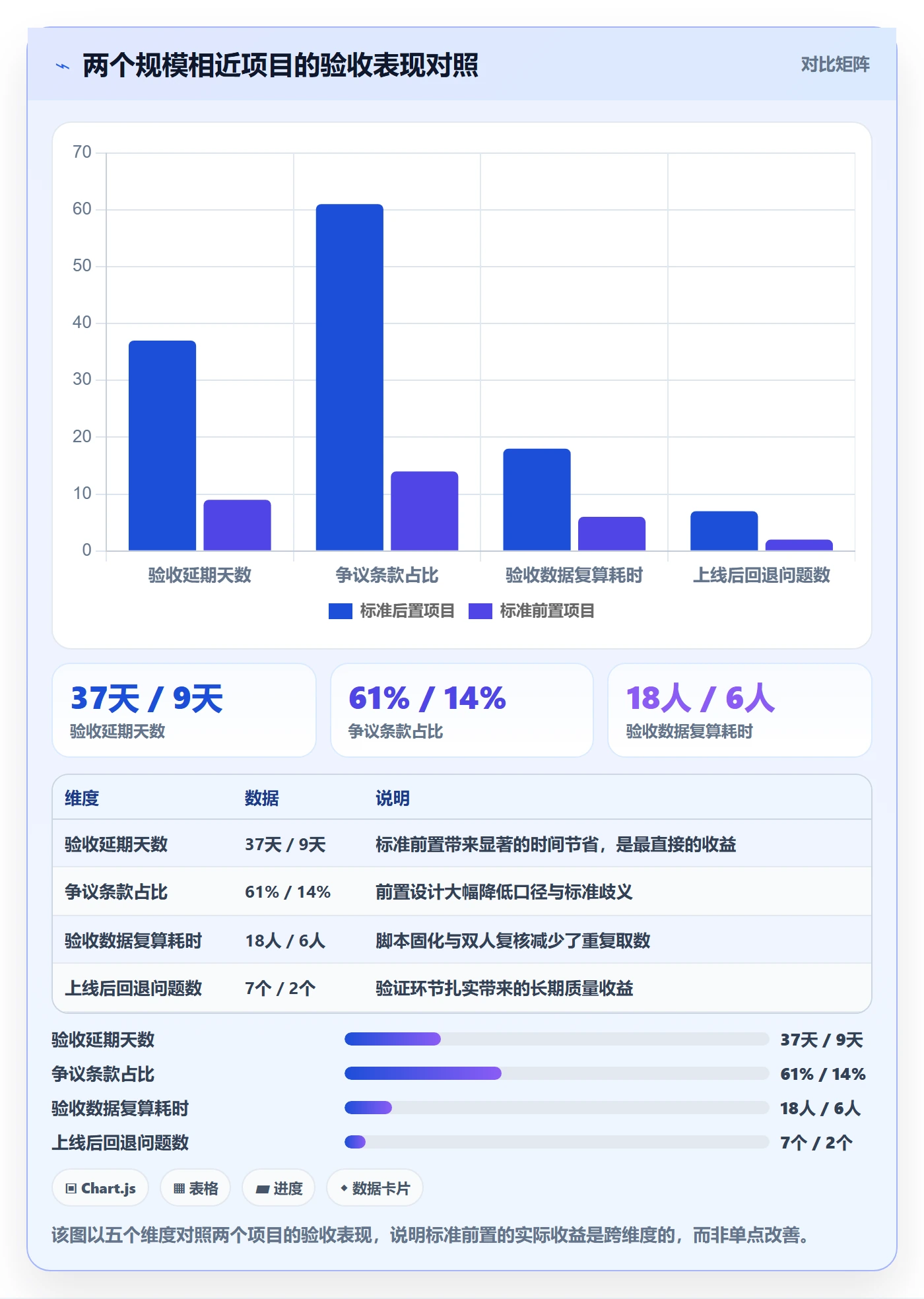

2. 数据观察:验收周期与争议点分布
这个项目第一轮验收延期 22 天,第二轮延期 15 天,第三轮才通过。我对三轮争议点做了归类,发现分布很有规律:口径问题占 38%,标准模糊占 31%,证据缺失占 19%,其余占 12%。也就是说,近七成的争议集中在"口径"与"标准"这两件本可以在项目前期解决的事情上。
同期我观察到另一个对照组项目,规模相近,但因为把验收标准与数据口径前置,验收阶段只用了 9 天。两个项目的差异不在技术能力,而在标准设计时点。

3. 用工具承载验收追溯链的一个具体做法
在这个项目里,我们把验收标准、指标口径、证据材料都挂到了同一个可追溯的载体上。具体做法是:把每条验收标准建成一个可追踪条目,关联它对应对的需求条目、测试用例、缺陷记录和证据附件。这样在验收评审时,可以一键看到"这条标准为什么这么写、测过没有、证据在哪"。
如果团队使用类似 PingCode 这样的研发管理平台,这套追溯链会更容易落地。PingCode 支持私有化部署,对数据敏感的制造、金融类客户比较关键;同时它支持从 Jira 平滑迁移,很多已经在用 Jira 的团队可以较低成本地把验收追溯体系搬过来,这也是它在国产替代场景中被频繁提及的原因。不过我要强调:工具解决的是"追溯链不断裂"的问题,解决不了"标准本身不可测"的问题。标准没设计好,工具只会让一份烂标准管理得更整齐。
4. 复盘出的三条关键动作
第一条,验收标准必须与需求条目双向关联。一条需求可以被多条验收条款覆盖,一条验收条款也要能追溯回需求来源。第二条,每个关键指标必须有唯一的口径说明书,并有明确的取数脚本作为附件。第三条,所有验收证据按统一命名规则归档,并标注版本号与采集时间。
这三条动作看起来朴素,但它是把"验收靠人"转成"验收靠系统"的关键。做完之后,这个项目第四轮验收(质保期复验)只用了 3 天。
七、不同情况下的行动建议
框架和案例讲完,最后给分场景的行动建议。不同角色、不同项目阶段,优先级完全不同。你可以对照自己所在的位置,直接跳读相关小节。
1. 如果你是乙方交付/实施负责人
你的核心诉求是让验收可控、回款可预期。我建议你至少在项目中期做三件事:把验收标准重写为可测量版本并推动甲方确认;建立指标口径说明书与取数脚本的版本管理;在每个里程碑节点留存阶段性验收证据,而不是等到最后一次性打包。
很多乙方喜欢把验收证据留到最后一起给,觉得这样"效率高"。我的判断正相反:阶段留痕是对乙方自己的保护。最后一刻才给证据,一旦有争议,你没有时间补,也没有中间过程可以佐证。
2. 如果你是甲方业务验收牵头人
你的核心诉求是确保交付真的有用,而不是走个流程。我建议你在需求阶段就介入验收标准的设计,重点盯非功能指标和业务价值指标,这两类最容易被漏掉,也最容易在上线后暴露问题。同时,明确你方内部的取数人、复核人、确认人,别让验收责任悬空。
另外,学会识别数据美化。方法很朴素:要求提供原始取数脚本与数据血缘说明,并要求连续两个以上统计周期的数据,而不是只看一个漂亮数字。
3. 如果你是质量或测试负责人
你的核心诉求是把测试证据和验收证据打通。测试通过不等于验收通过,但两者可以共用一部分证据。我建议你建立一份"测试证据,验收证据映射表",把能直接支撑验收的测试产物标注出来,减少验收期重复取证的工作量。
4. 如果你是团队管理者,想搭一套验收体系
别从流程开始,从表格开始。先落地三张表:验收标准登记表、指标口径说明书、验收证据归档清单。三张表跑通两三个项目,再考虑流程化、制度化、工具化。顺序反了,制度会变成摆设。

八、不同情况下的取舍
任何方法都不是无条件的,验收标准的设计也一样。这一节讲取舍,帮你判断在资源有限时该做什么、不做什么。
1. 标准颗粒度的取舍:粗了不可测,细了管不动
标准写得越细越可测,但维护成本越高。我的经验判断是:核心业务指标写到字段级、公式级,次要指标写到指标级即可。把 80% 的细化精力投在 20% 的核心指标上。全部细化既不经济,也会让验收文档变得没人愿意读。
2. 自研验收工具与复用平台的取舍
如果团队规模小、项目数量少,用表格和文档就能支撑,没必要专门上工具。但如果团队上百人、多个项目并行、验收数据需要长期追溯,那么复用一个成熟平台通常比自研更划算。像前面提到的 PingCode 这类平台,本身提供需求、缺陷、测试、验收的追溯能力,团队不用从零造追溯链。取舍的关键是项目数量和追溯复杂度,而不是工具本身是否先进。
3. 前置投入与短期进度的取舍
前置设计验收标准会占用项目前期的时间,这是真实成本。很多项目在进度压力下选择"先冲进度、验收再说"。我的判断是:前置投入的时间,通常在验收阶段能成倍省回来。前面案例里 37 天延期和 9 天顺利通过之间的差距,远大于前期多花的那几天。
4. 严格验收与客户关系的取舍
有些团队担心严格验收会破坏客户关系。我的观察正相反:真正破坏关系的是模糊标准带来的反复拉扯。标准清晰、口径一致、证据完备的验收,反而会让双方都更轻松,因为大家在核对事实,而不是在博弈立场。

结语:验收的终点不是签字,而是可复算
回到开头那句核心主张:验收争议的根源,不在交付质量,而在标准不可测、口径不统一、证据不可追溯。把这三件事解决,验收就会从谈判变成核对。这篇教程最想给你的不是一份清单,而是一个判断准则,凡不能被独立第三方按同一口径复算的标准,都不是合格标准。
下一步怎么做?给你三个可立即执行的动作。第一,拿出你当前项目的验收条款,逐条问自己"这条能被独立复算吗",把不能的挑出来重写。第二,为每个核心指标写一份口径说明书,包含数据源、公式、时点、筛选条件。第三,建立一张验收证据归档清单,从现在开始按统一规则留存证据,不要等到验收前一周。
工具选择上保持务实:小项目用表格就够,上百人、多项目并行的组织再考虑用平台承载追溯链。标准设计与工具承载是两件事,先做好前者,后者才有意义。
常见问题解答(FAQ)
1. 项目验收标准和测试通过到底有什么区别,为什么测试全绿了甲方还是不认?
我们上个项目测试用例跑了三轮,缺陷关闭率也到了九成多,测试报告发过去甲方看都没看就说要重新评估。我当时挺委屈的,觉得测试都过了凭什么不算达标。后来才意识到我可能把测试通过和验收合格当成一回事了,但具体差在哪里又说不清楚。
两者不是一回事,证据链根本不同。测试通过证明的是「系统行为符合测试用例的设计预期」,判定主体是测试负责人,依据是测试用例和缺陷记录,输出物是测试报告。目标验收证明的是「业务目标达成」,判定主体是业务方或验收委员会,依据是业务指标、合同条款和上线后的真实运行数据,输出物是验收报告加签字。
测试环境跑通不代表生产环境达标,功能正确不代表业务收益出现。可执行的做法是在项目立项阶段就分别建立两条证据链:一条是功能验证清单,一条是业务指标清单,两条清单的判定人和输出物都写进验收方案,避免上线后才发现业务指标没人采集。
判断依据很简单,问一句「这个结论能不能用上线后的真实数据复算」,能复算的属于验收范畴,只能靠用例判定的属于测试范畴。
2. 验收指标里的取数口径为什么会成为争议高发区,具体应该怎么锁?
我们做数据中台交付的时候吃过一次亏,同一个「日均活跃用户数」,甲方从报表看是三万二,我们从后台查是两万八,差了四千人,两边僵了两周。后来发现是甲方报表把测试账号和内部员工账号算进去了,我们那边做了排除。从那以后我就特别想知道,这种口径分歧到底该在什么阶段、用什么形式定下来。
口径分歧基本都出在三件事上:统计对象的范围、取数的时点和系统、以及筛选条件。锁口径要在需求阶段做,不能等验收前补。具体做法是产出一份《指标口径说明书》,每个指标至少写清六项:指标名称与业务含义、计算公式、数据来源系统与具体表或接口、统计周期与取数时点、包含与排除的筛选条件、异常值处理规则。
写成文档之后必须双方签字确认版本号,后续任何修改走变更流程并留邮件记录。取数脚本要固化下来并做版本管理,验收时用同一个脚本跑两遍,由双方各出一人双人复核,结果一致性作为验收前置条件。判断口径是否锁死的标准是:换一个不参与项目的人,拿着这份说明书能不能独立跑出一模一样的数字,能就说明锁住了。
3. 验收标准里哪些内容是必须量化的,哪些可以定性描述?
我写验收条款的时候总在两个极端之间摇摆,全写成数字吧,像「团队协作效率提升」这种根本没法量化;全写成定性描述吧,甲方又会说你这标准太虚,到时候各说各话。我一直想找一个判断规则,能告诉我哪条该量化、哪条该保留定性。
判断规则是看这条标准最终要支撑什么决策。如果它要支撑「付不付款、验不验收」的判定,必须量化,因为量化才能形成不可争议的结论,比如接口平均响应时间、批处理任务成功率、数据准确率、可用性统计方式。
如果它只用于描述交付质量的方向,比如代码可维护性、文档完备程度、团队协作顺畅度,可以定性,但定性条款必须补上「判定方式」,例如「由甲方技术负责人依据代码评审记录和文档清单逐项确认」,把主观判断转成有流程、有责任人、有输出物的动作。
还有一个技巧是把定性条款拆成可勾选的检查项,比如「可维护性」拆成「是否有统一的配置管理」「是否有完整的部署手册」「是否有明确的回滚方案」,勾选结果就是证据。凡是既不能量化、又没有判定方式和检查项的标准,都是愿望而不是标准,建议直接删掉或改写。
4. 验收时发现的遗留缺陷该怎么处理,能不能带着缺陷通过验收?
我们上一个项目上线前还剩十几个中低优先级缺陷没修完,甲方催着要上线,业务部门也同意了,结果三个月后出问题,甲方回头拿这批遗留缺陷说我们交付不合格,尾款卡了半年。我现在特别想在验收方案里提前把遗留缺陷的处理规则写清楚,但不确定该怎么定分级和容忍度。
能不能带缺陷验收取决于缺陷分级规则和遗留处理约定是否提前书面确认,不能靠口头默许。可执行的做法是在验收方案里先定缺陷分级标准,通常按影响范围、是否有绕过方案、是否影响数据准确性划分等级,比如阻断级、严重级、一般级、建议级,每一级写清定义和示例。
然后约定容忍度:阻断级和严重级原则上不允许遗留,必须清零才可进入验收;一般级可以遗留,但要逐条登记并明确修复时间点和责任方;建议级可转入后续迭代需求池。遗留缺陷清单要作为验收报告的附件,双方签字确认「已知悉并同意按上述时间点修复」,这一步是把口头默许转成书面证据。
还有一个容易被忽略的点,遗留缺陷的修复时间点最好和付款节点或质保金挂钩,否则验收签字之后修复动力会明显下降。判断规则是:凡是影响数据准确性、资金安全、合规要求的缺陷,不给容忍度,无论优先级标注是什么。
核心关键词
文章包含AI辅助创作:项目目标验收标准教程:实施团队数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/310621
读者评论
这篇教程把验收标准不可验证的根因拆成指标定义、取数口径、证据留痕、判定规则和责任归属五个要素,逻辑很清晰。尤其是'测试全绿仍可能验收失败'的案例,直接点出了业务目标达成与功能测试通过之间的鸿沟,做交付的人应该都有共鸣。
取数口径部分最实用。实际项目里双方数字对不上,往往就是取数时点、筛选条件没锁死。作者建议把口径写到'换一个人也能取出一模一样的数',这个标准很硬核,但也是最容易落地的一条改进。
九个高频坑的归类很接地气,标准后置和口径漂移几乎每个项目都中过。不过判定规则那节没有给具体阈值数值,虽然作者解释了原因,但对新手来说可能还是缺少一个可参照的基准线。
责任归属里'取数和判定不能同体'这一点很关键。很多验收扯皮就是因为实施团队既出数据又下结论,业务方天然不信任。把四方角色写进验收标准,能省掉大量后期博弈成本。
