去年底我参与复盘一个做了七个月的内部中台项目,结果很刺眼:上线时产品验收评分 4.6 分(5 分制),业务方满意度却只有 2.8 分,研发团队自己认为"目标达成"的比例是 78%,而业务负责人只给了 30%。同一件事,三方对"做成了没有"的判断差了整整一倍多。问题不在执行力,而在目标从业务口传到研发口的过程中,被翻译、衰减、再翻译了三四次,每一层都丢掉一点原意,最后大家各自对着一份"自己理解的目标"在使劲。
这篇文章我想把研发团队在 0 到 1 项目里做目标对齐这件事掰开讲清楚,核心结论先摆在最前面:目标对齐从来不是"把大目标拆成小任务",而是建立一条可追溯的翻译链,让业务意图、项目假设、研发交付和个人任务四层之间保持可验证的一致性。下面我会按结论、场景、误区、判断逻辑、实测观察、行动建议和取舍七块展开,你可以按需跳读。
一、先给结论:0 到 1 项目的目标对齐到底在解决什么
很多团队把"目标对齐"理解成一场启动会加一份 OKR 表,开完会大家点头,表格填完归档,然后各自干活。这种做法在成熟业务里勉强能用,因为需求稳定、路径已知;但在 0 到 1 项目里几乎必然失效,因为 0 到 1 的本质是在信息不完整的情况下做一系列假设,再用最小成本验证这些假设。目标在这里不是终点,而是一组待验证的赌注。
所以我给目标对齐下的定义是:在项目推进过程中,持续保证三件事成立,大家对"为什么做"有共同认知,对"先验证哪个假设"有共同排序,对"谁在什么时间交付什么、依赖谁"有共同事实基础。缺任何一件,对齐都会退化成口号或排期表。
1. 目标对齐的四个层次
我把研发项目里的目标分成四层,从业务意图到个人任务,每一层都对应一个必须回答的翻译问题。这四层不是文档层级,而是认知层级,任何一层没答清楚,下一层就会跑偏。
| 层级 | 核心内容 | 必须回答的翻译问题 | 典型产出物 |
|---|---|---|---|
| 业务目标 | 为什么做、成功标准是什么 | 如果这个项目成功了,半年后哪个业务数字会变? | 一句话业务假设 + 成功指标 |
| 项目目标 | 范围、里程碑、关键假设 | 先验证哪个假设、放弃哪个、什么时候做取舍判断? | 里程碑地图 + 假设清单 |
| 研发目标 | 交付、质量、技术债、稳定性 | 除了功能上线,我们还要保住什么? | 交付承诺 + 质量基线 + 技术演进项 |
| 个人任务 | 责任人、依赖、验收标准 | 这件事做完的判定标准是什么、卡在谁那里? | 任务卡 + 依赖关系 + 验收口径 |
2. 对齐的效果怎么衡量
对齐不像代码覆盖率那样有天然指标,但可以间接观察。我在多个项目里用过四个信号:里程碑达成率、需求变更响应时长、关键依赖平均解决时长、跨职能认知一致性(用一句"项目目标是什么"匿名收集,看回答收敛程度)。这四个信号单独看都有噪声,但放在一起看趋势,比任何单一报表都更能反映真实对齐水平。

二、真实场景:业务目标传到研发手里,是怎么变形的
我见过最典型的一次变形发生在一家做 SaaS 的 B 轮公司。业务方的原始目标写得很清楚:"让新注册用户 7 天内完成首次核心操作的比例从 22% 提到 40%。"这是一个可量化、有明确成功标准的业务目标。
1. 三层传递后的目标漂移

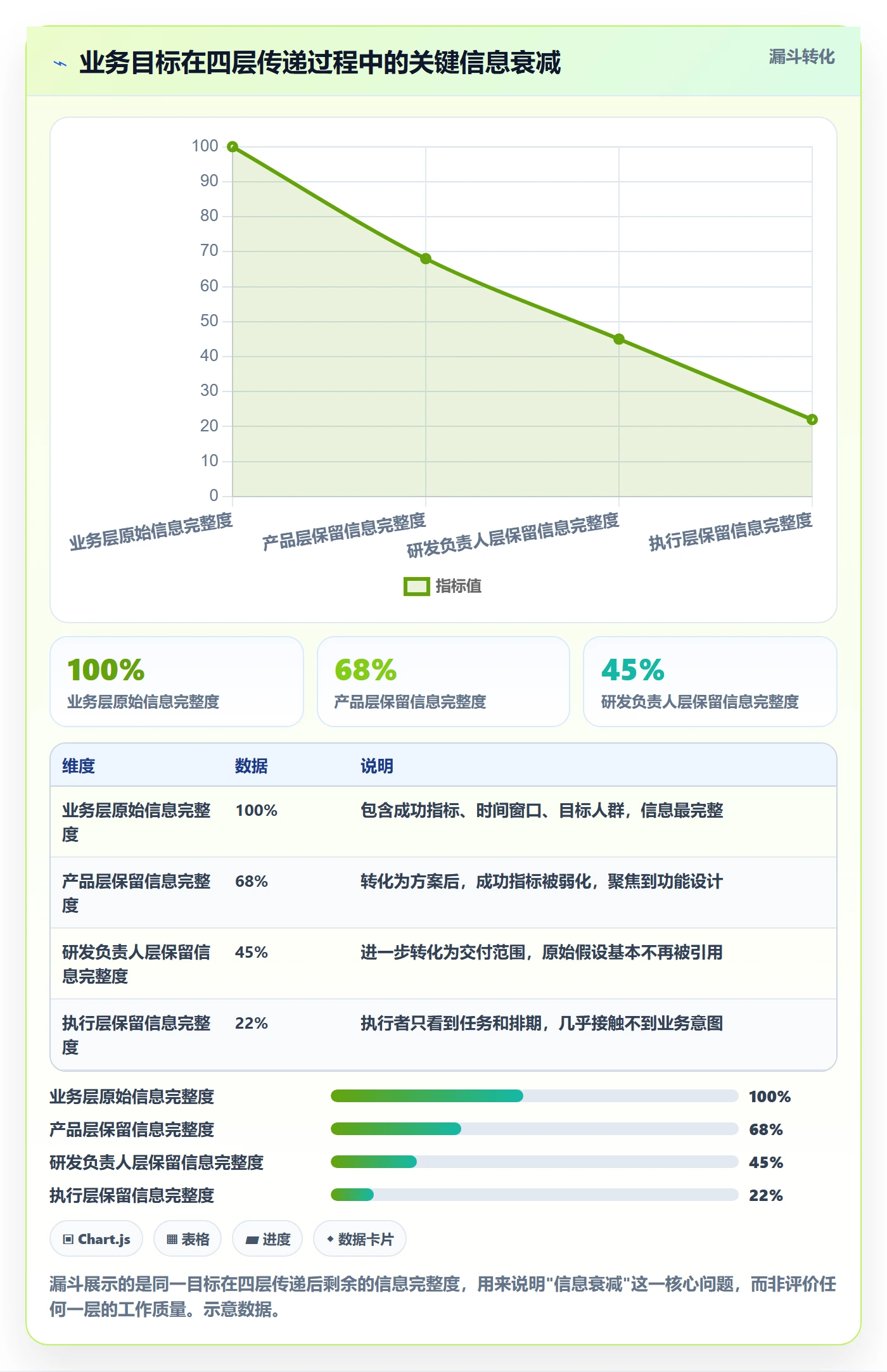

传到产品经理那里,变成了"重做新手引导流程,增加引导步骤和提示气泡"。传到研发负责人那里,变成了"三周内交付新版引导组件,支持五步流程和埋点"。传到研发工程师那里,变成了"本周完成引导页前端开发,接口联调下周排"。到执行层,已经没有任何人提"22% 到 40%"这个数字了。
结果是:引导组件按时上线了,五步流程也做了,埋点也全了,但新用户完成率只从 22% 涨到 25%。因为真正卡住用户的不是"引导不够详细",而是核心操作本身需要上传一份资料并等人工审核,审核平均耗时 14 小时,用户在等待中流失了。这个卡点是业务假设层面的问题,但在目标逐层翻译成任务的过程中,没人再回头看原始假设,大家都在优化"引导流程"这个已经被固化下来的方案。

2. 为什么 0 到 1 阶段这种漂移更致命
成熟业务里目标漂移顶多让效率打折,因为路径已知、兜底方案多。但 0 到 1 阶段,整个项目的价值就在于"用最低成本验证假设是否正确",一旦假设在传递中丢失,团队就会把资源投入到错误方向上,而且因为都在努力干活,复盘时反而很难归因。我后来总结,0 到 1 项目最贵的成本不是人力,而是"在错误假设上高效执行"。
三、拆解误区:研发团队目标对齐最容易踩的六个坑

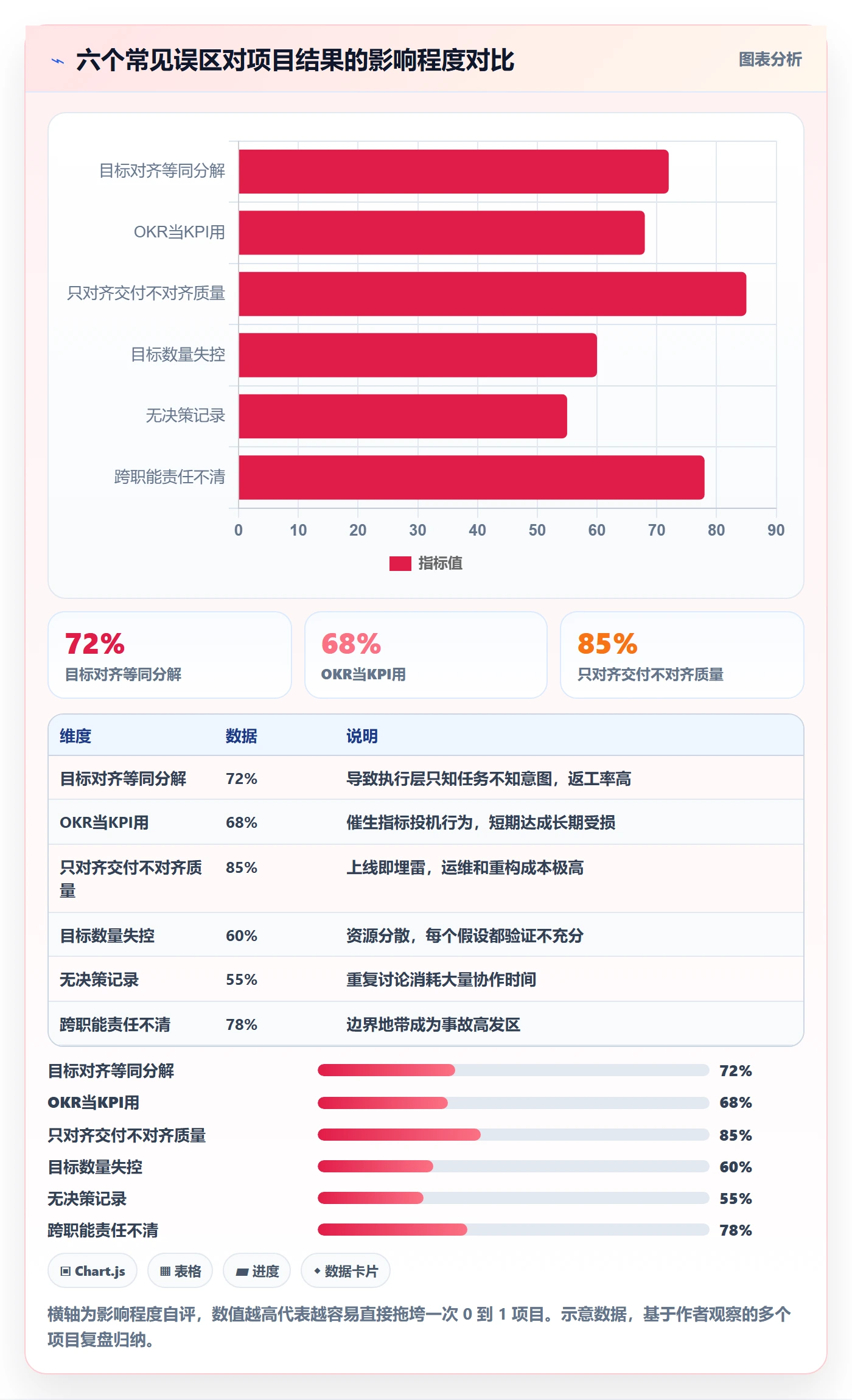

下面这六个误区,是我在不同团队反复见到的,几乎每个都能独立毁掉一次对齐。
1. 把目标对齐等同于目标分解
分解是单向的,上级拆给下级;对齐是双向的,必须确认下级真的理解并认可。我见过太多团队做完 WBS(工作分解结构)就宣布对齐完成,结果每一层都对"目标"有自己的版本。分解只解决"做什么",不解决"为什么"和"先做什么"。
2. 把 OKR 当 KPI 用
OKR 的 O 应该是有张力的方向,KR 是可衡量的结果。但很多团队把它写成了 KPI 式的考核指标,导致研发为了"达成 KR"而挑容易的做。当目标变成考核工具,人们优化的就是指标本身,而不是业务结果。
3. 只对齐交付,不对齐质量和技术可持续性
0 到 1 项目最常见的隐性债务是:功能上线了,但监控没有、压测没做、架构为赶工期临时拼凑。如果目标里只有"什么时候上线",没有"上线后能扛住多少、坏了好不好修",那对齐就是残缺的。
4. 目标数量失控,没有优先级排序
一个 0 到 1 项目同时想验证五六个假设,是资源分散的典型表现。我会要求团队把假设按"验证成本 × 对业务决策的影响"排序,只保留两到三个当期必须验证的,其余明确标注"本期不验证"。
5. 只开会,不留决策记录
对齐会开得再热闹,如果没有留下"谁在什么条件下做了什么决定",两周后同样的问题会再吵一遍。决策记录(decision log)是被严重低估的对齐工具。
6. 忽略跨职能责任边界
0 到 1 项目往往涉及产品、研发、测试、设计、运营,最容易出事的地方是"两不管地带",比如数据埋点的定义归产品还是研发,监控告警的阈值谁来定。凡是没人认领的边界,最后都会变成事故。

四、专业判断:我为什么建议用"翻译链 + 验证节奏"而不是"分解表 + 里程碑"
市面上讲目标管理的框架很多,OKR、KPI、BSC、OGSM 各有适用场景。但在 0 到 1 研发项目里,我更推崇一套自建的方法:翻译链 + 验证节奏。原因不是它更时髦,而是它更契合 0 到 1 的本质,不确定性。
1. 翻译链解决"信息不丢"
翻译链的核心是把四层目标用一条可追溯的链路串起来:任何一个个人任务,都要能回答"它服务于哪个项目假设,项目假设服务于哪个业务指标"。这条链路可以是一页纸画布,也可以是一个字段,关键是每次目标变更时,链路要同步更新。它和分解表的区别在于:分解表是自上而下的命令,翻译链是双向可对话的。
2. 验证节奏解决"及时纠偏"
0 到 1 项目最怕的不是做错,而是做错了很久才发现。验证节奏指固定周期的假设校验:每两周问一次"我们当初要验证的假设,现在有答案了吗?答案支持继续还是转向?"。这个节奏让目标对齐从一次性动作变成持续机制。
3. 与常见框架的适配关系

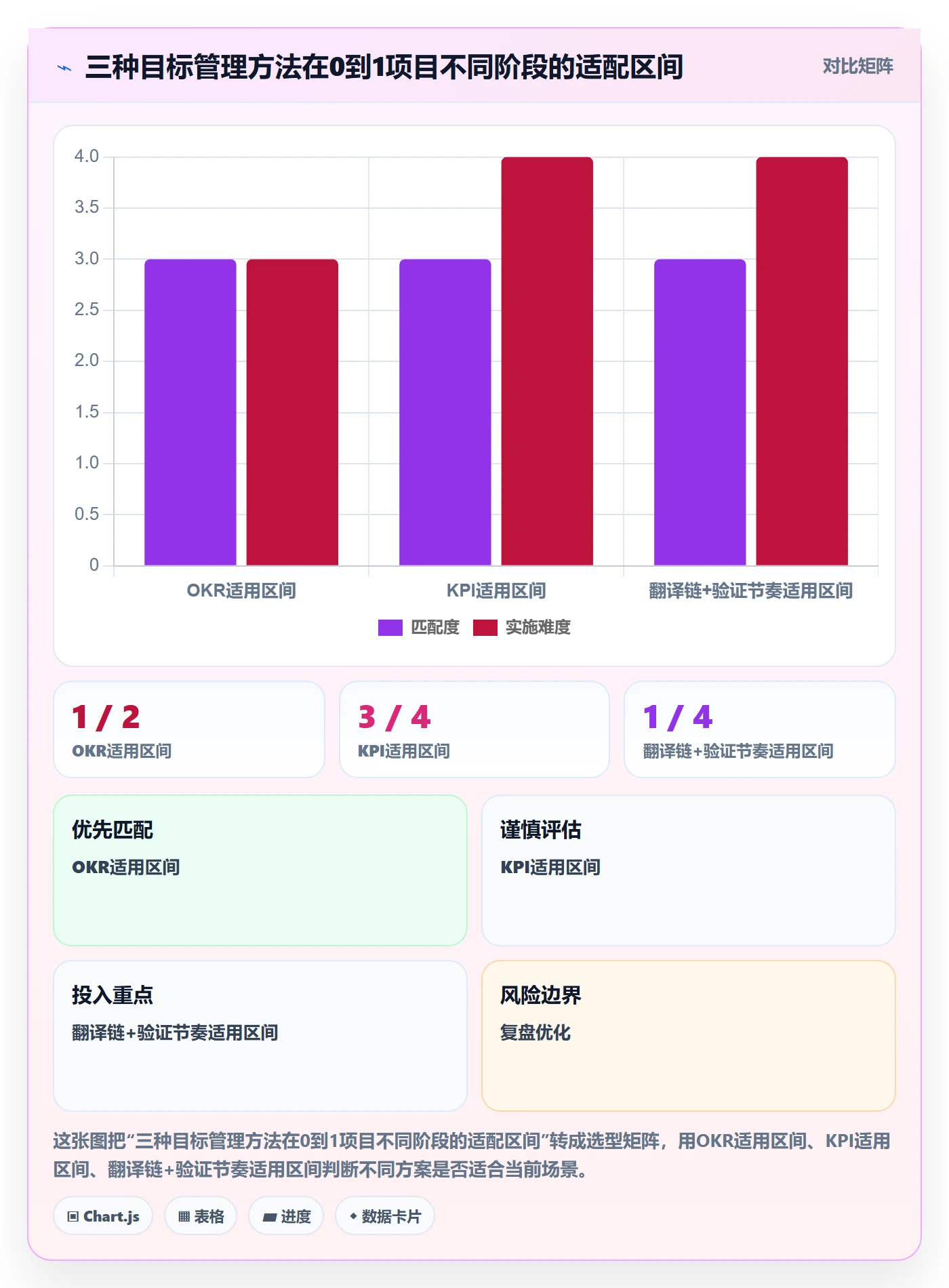

| 框架 | 适合阶段 | 在0到1项目中的角色 | 主要短板 |
|---|---|---|---|
| OKR | 方向明确、需要激励聚焦时 | 可以作为业务目标和项目目标的表达载体 | 容易形式化,缺执行链条 |
| KPI | 成熟业务、稳定考核 | 只适合作为研发质量类基线指标 | 抑制探索,不适合假设验证 |
| 翻译链+验证节奏 | 0 到 1 探索与交付并行 | 作为对齐主干方法 | 需要团队有一定自驱和管理成熟度 |
4. 判断某个团队是否真的对齐了
我给一个简单的现场测试:随机找三个不同职能的成员,分别问"这个项目现在最需要验证的假设是什么",如果他们给出的答案明显不同,或者没人能答上来,那这个团队就没对齐,不管会上说了什么。这个方法比看报表更快更准。

五、实测观察:一个中大型团队的落地案例
下面这个案例来自我在一家 300 人规模、做企业级协同工具的公司里的实际参与。团队当时要做一个从 0 到 1 的智能检索模块,业务目标是"让用户在协作工具内的信息检索命中率从 55% 提到 80%",项目周期原计划六个月。这个规模的组织,工具链和协作节奏都比较复杂,正好能检验方法是否扛得住真实环境。
1. 项目背景与初始状态
这个团队之前用过某项目管理工具做需求管理,也用过某项目管理平台做跨团队协作,但目标对齐基本靠启动会邮件。项目启动两周后,我们做了一次认知一致性测试,让 40 名成员用一句话写"这个项目要交付什么",结果出现 9 种明显不同的表述,有人写"检索速度提升",有人写"支持多维筛选",有人写"替换搜索引擎"。
2. 我们做的四件事
- 画一页纸目标画布:把业务指标、关键假设、里程碑、依赖、决策人、变更规则写在单页文档里,钉在每个团队的看板上。
- 建立假设清单并排序:识别出四个核心假设,按"验证成本 × 影响"排序,只保留前两个当期验证。
- 引入依赖地图和决策日志:所有跨团队依赖显式登记,每次关键决策记录背景、选项、结论和时间。
- 固定双周验证节奏:每两周开一次假设校验会,只讨论假设是否被验证、是否转向、资源是否重排。
3. 可观察到的变化

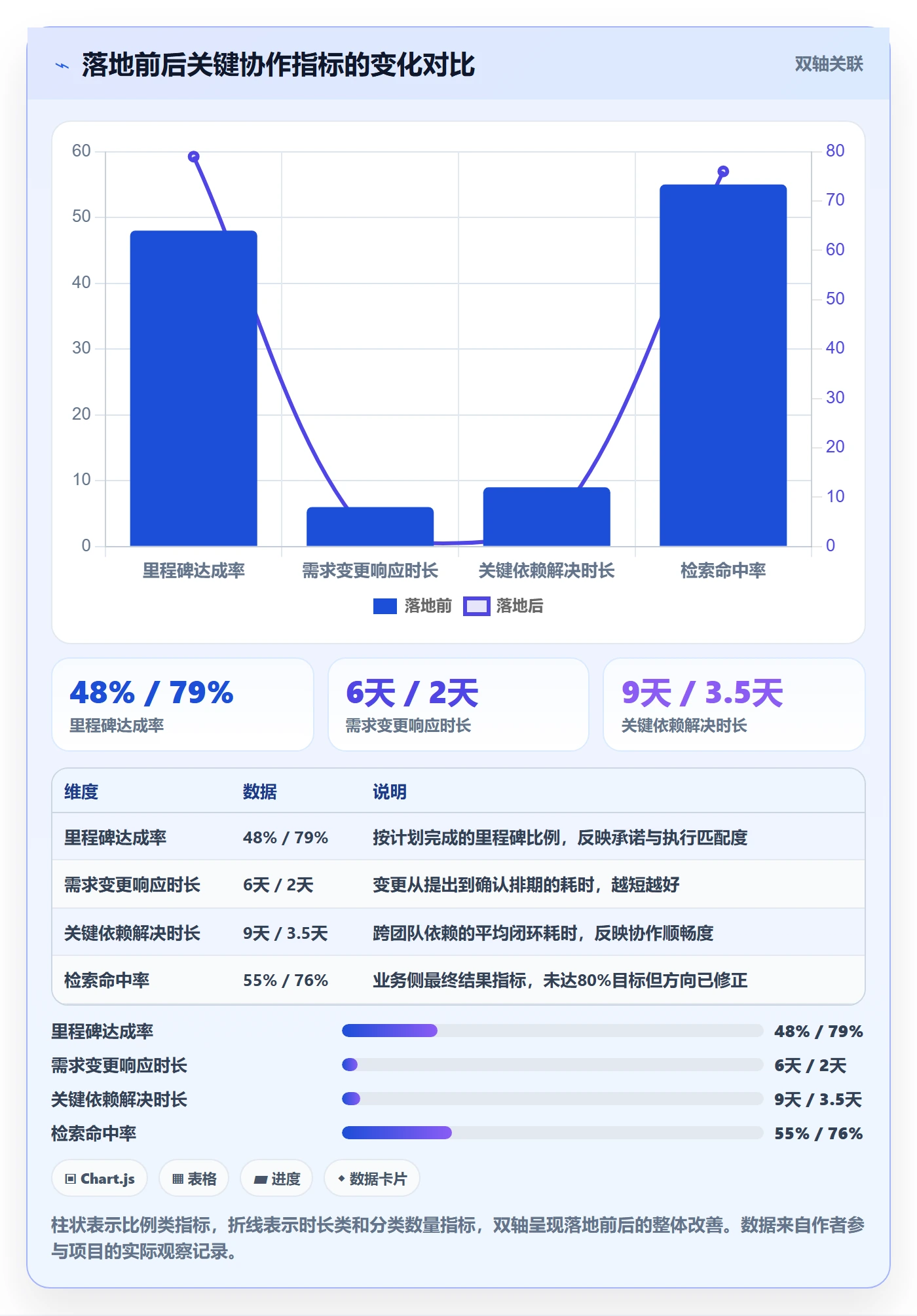

四个月后,认知一致性测试的表述方差从 9 种收敛到 3 种,里程碑达成率从最初的 48% 提升到 79%,需求变更平均响应时长从 6 天缩到 2 天,关键依赖的平均解决时长从 9 天降到 3.5 天。检索命中率最终做到 76%,没有完全达到 80%,但因为提前两个半月就发现了第二个假设不成立(用户主要卡在查询意图理解而不是检索算法),团队及时把资源从算法调优转向意图识别,避免了大概率失败的方向。
这个案例里我特别想强调一点:目标对齐的价值不仅在于"做得更顺",更在于让团队更早地发现"该不做"。第二个假设提前暴露,直接省下了至少一个半月的算法团队投入。
4. 关于工具选择的经验
工具层面,这个团队后来迁移到了 PingCode。它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持从 Jira 平滑迁移,对国产替代诉求比较强的团队是常见选择。我观察到的实际收益是:目标画布可以作为项目级说明沉淀,依赖关系可以直接落到工作项链接里,决策日志可以挂在对应需求下,双周验证的结论能回流到版本规划。工具本身不会让团队对齐,但它能让"对齐产物"有地方沉淀、被检索、被继承,这对 100 人以上、人员流动不可避免的组织尤其重要。

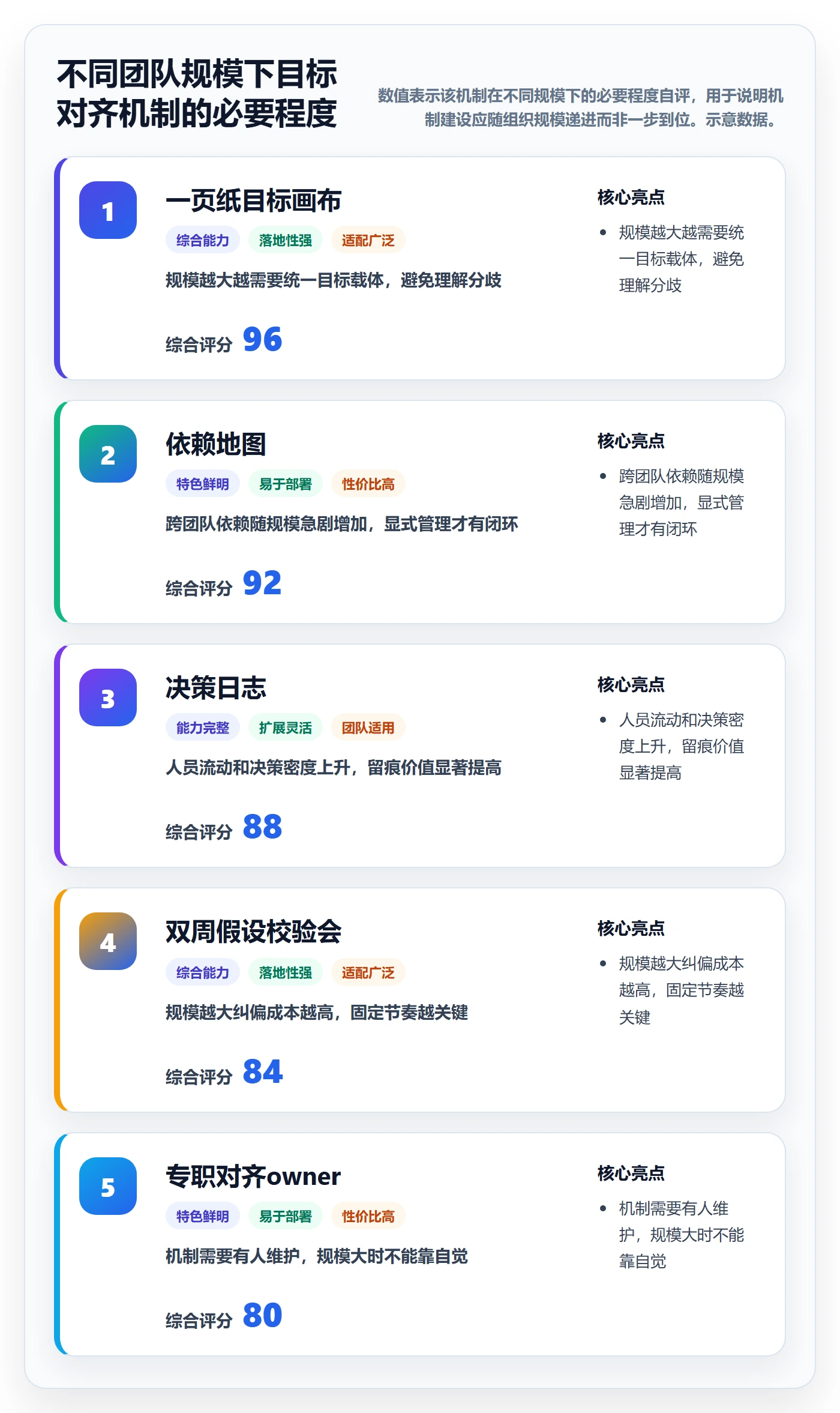

六、行动建议:不同团队规模下该怎么做
目标对齐没有万能模板,团队规模、业务阶段、成员成熟度不同,做法要相应调整。我按三种典型情况给建议。
1. 十人以下小团队
不要上复杂流程。核心动作只有三个:一张写清业务假设和成功指标的白板、一份显式的假设排序、每周一次 20 分钟的对齐站会。小团队的优势是沟通链路短,最怕的是用流程杀死灵活性。工具用最简单的共享文档即可,关键是把假设和指标挂在显眼位置。
2. 十到五十人中型团队
这个规模开始出现信息衰减,需要显式机制。建议补齐:一页纸目标画布、依赖地图、决策日志、双周假设校验会。工具上可以选轻量项目管理工具,但重点是让画布、依赖、决策这三类信息有固定归属地,而不是散落在聊天记录里。这个阶段最常见的失败是"机制建了但没人维护",所以要指定一个明确的对齐owner。
3. 百人以上中大型组织
这个规模跨部门依赖多、人员流动大,对工具和机制的承载能力要求最高。建议:目标画布、假设清单、依赖关系、决策日志全部结构化落地到项目管理系统中,保证可检索、可继承、可审计。工具选型上,像 PingCode 这类面向中大型企业、支持私有化部署和 Jira 平滑迁移的平台是常见选项,能承载目标、需求、依赖、版本规划的一体化流转。规模越大,越依赖"机制 + 工具 + 定期复盘"三件套,靠个人英雄主义扛不住。

七、取舍:什么情况下该简化,什么情况下必须加码

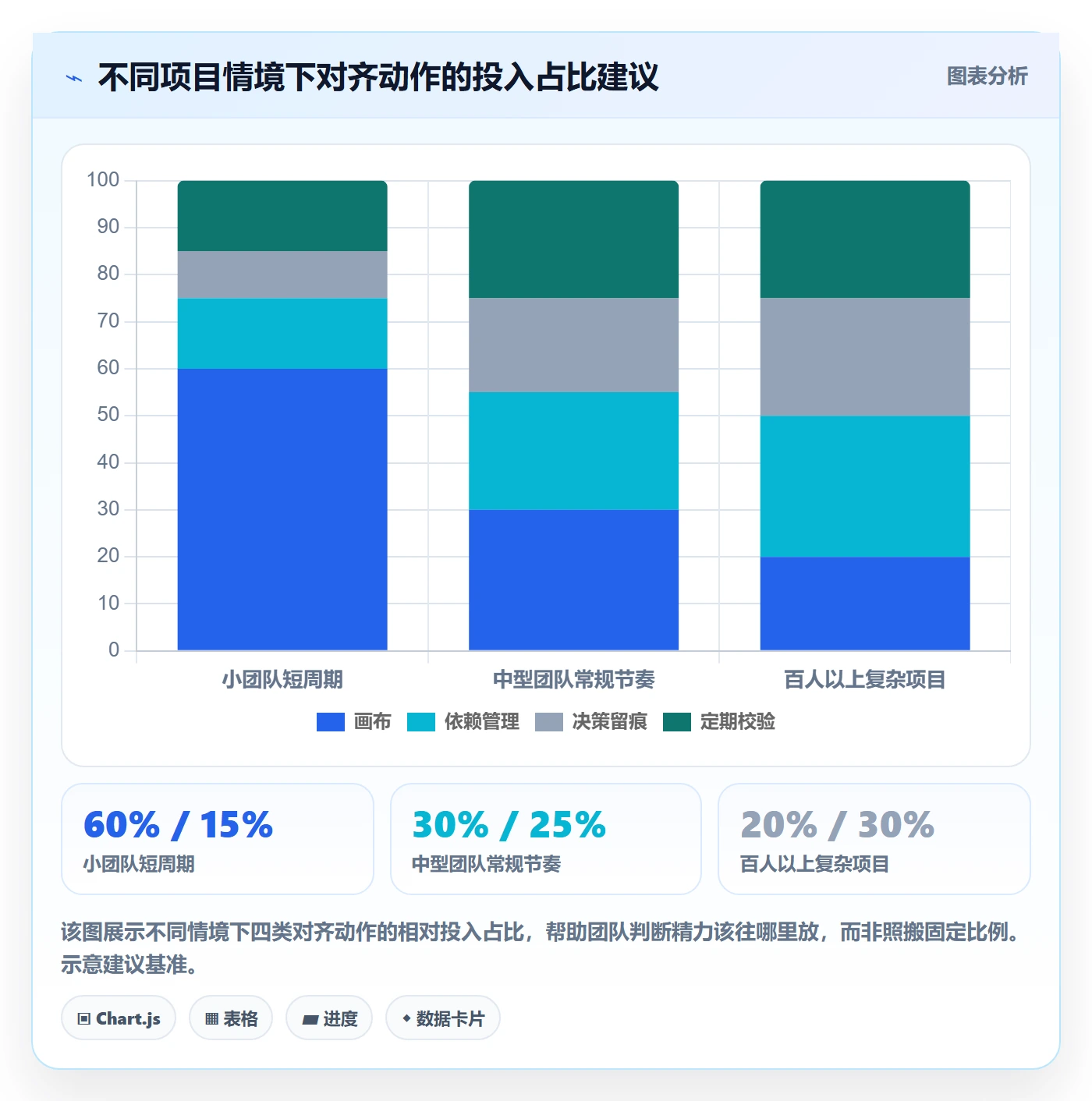

最后讲取舍,因为很多团队不是不知道怎么对齐,而是不知道什么时候该对齐到什么程度。
1. 该简化的情况
项目周期短于一个月、团队少于八人、业务方和研发在同一办公空间,这三点同时满足时,把机制压到最低:一张画布加每周站会就够,依赖和决策可以口头加共享文档,不要为了"规范"增加会议。机制的成本必须小于它节省的沟通成本,否则就是负收益。
2. 必须加码的情况
出现以下任一信号,就该补齐对应机制:连续两个里程碑延期,说明承诺与执行脱节,需要重新对齐范围;需求变更频率超过每周两次,说明假设没锁住,需要回到假设排序;跨团队依赖超过五个,说明需要依赖地图;团队一个月内有人离职或加入,说明需要决策日志和目标画布做继承。
3. 一个容易忽略的取舍:对齐频率
对齐会开得太密会打断心流,太疏会积压问题。我的经验基准是双周一次,项目进入交付冲刺期可以缩短到每周,进入探索验证期可以拉长到三周。判断标准很简单:如果两次对齐之间积累的"待澄清问题"超过五个,就说明频率太低。
4. 关于工具投入的取舍
不要为了对齐专门买一堆工具。对齐的瓶颈在机制和习惯,不在工具数量。工具的作用是让机制可沉淀、可检索、可继承,当团队规模到了百人以上、私有化和迁移诉求明确时,再考虑像 PingCode 这类支持私有化部署、支持 Jira 平滑迁移的一体化平台,把目标、需求、依赖、版本规划收拢到同一处。顺序应该是先有机制,再用工具固化,而不是反过来。

回到开头那个项目,业务满意度 2.8 分和研发自评 78% 的落差,本质是四层目标之间没有翻译链,也没有验证节奏,每一层都在对一份已经失真的目标负责。目标对齐不是一次会议、一张表格、一个工具能解决的,它是一条需要持续维护的链路和一套按节奏运行的校验机制。你现在就可以从最小动作开始:找三个不同职能的成员,分别问他们"这个项目当前最需要验证的假设是什么",看答案是否一致。
如果不一致,先别急着排期,先把这页纸画布补上,再定下第一次双周校验的时间。
常见问题解答(FAQ)
1. 0到1的新项目刚启动,第一次目标对齐会到底该对齐什么?
我自己带过一个从0到1的新业务项目,启动会开完所有人都说「清楚了」,结果两周后产品在改交互、研发在搭脚手架、我在追排期,没人能说清这个项目到底算不算成功。我一直怀疑不是大家不配合,而是第一次会开的方式就错了。
启动会不解决任务分配,只解决四件事:为什么做、成功标准、关键假设、明确不做清单。具体做法是当场填一张一页纸画布,字段固定为业务目标、成功标准(带观察窗口)、核心假设、里程碑、关键依赖、风险、决策人,其中「不做清单」最容易被跳过但最有价值,它决定了后面有人提需求时你拿什么拒绝。
判断依据很直接:会后让产品、研发、测试各一人独立写下「这个项目成功的判断标准是什么」,如果三份写出来的重合度不到一半,说明这次对齐只完成了信息传达,没有完成共识。建议控制在90分钟,产出物是那张画布加一条决策记录,不开第二次就不要指望它自然对齐。
2. 业务目标怎么翻译成研发真正能负责的目标?
老板说这个季度要把新用户留存做起来,落到研发这边就变成做三个功能、按时上线。可我心里清楚上线不等于留存变好,又不知道怎么把这个目标拆成研发真正能扛住的东西,每次对齐都感觉在两个语言体系里对话。
用四层翻译链:业务目标、项目目标、研发目标、个人任务,每层只问一个翻译问题。业务目标问「成功看哪个指标、观察窗口多长」;项目目标问「先验证哪个假设、验证成本是多少」;研发目标问「这次交付的质量底线和技术债预算是多少」;个人任务问「谁负责、依赖谁、验收标准是什么」。
关键判断是:研发不该背留存这种业务结果指标,但必须背影响留存的关键路径指标,例如核心流程首屏耗时、关键漏斗埋点完整率、崩溃率和接口错误率。每个研发目标都要能被一个可观测数字或一份可验收清单定义,说不出口径的目标就是口号,直接退回上一层重新翻译。
3. 目标对齐会开了很多次还是没效果,问题到底出在哪?
我们团队双周对齐会从来没断过,每次都聊一小时,但会后该卡住的依赖还是卡住,需求一变大家又开始互相甩锅。我越来越怀疑我们开的是汇报会,不是对齐会。
三个高频病灶:只同步不决策、依赖只提不认领、变更只通知不评估。改法是把议程固定成四段并做时间盒:目标回顾10分钟,只看偏差不看进度流水;依赖确认15分钟,每条依赖必须当场落到责任人和承诺日期,写进看板;风险升级15分钟,只处理需要决策人拍板的事项,不需要拍板的转成待办;
决策记录10分钟,当场写下来,格式是决定什么、为什么这么定、谁执行、什么时候回看。判断标准很简单:一场会开完如果没产生任何一条决策记录,这场会就是无效的。另外变更必须走一个轻量入口,提变更的人要同时给出影响范围和延缓什么,否则需求变更会持续侵蚀掉所有已经对齐的目标。
4. 怎么判断团队目标是真的对齐了,而不是会上都说没问题?
每次问大家目标清楚吗,所有人都点头,可一到执行就各干各的。我不想靠感觉判断对齐效果,但也不确定该盯哪些信号,更怕把一个管理问题当成沟通问题反复开会。
分两层看。认知层用抽查:随机找产品、研发、测试各一人,让他们分别写下当前最重要的三件事和项目成功标准,看三份答案的重合度,我的经验是首次抽查重合度常常只有一半左右,重点不是绝对值而是趋势是否逐轮收敛。
行为层看四个口径:里程碑按期达成率,注意要区分「按期」和「按原范围」,否则范围悄悄缩水会掩盖真实问题;需求变更的平均响应天数;依赖阻塞的累计天数;技术债预算的实际消耗比例。这四个指标同时恶化,基本可以判定对齐只是表面共识。
最后,把复盘定性为目标校准而不是追责会,先问当初的哪个假设错了,再问执行哪里慢了,这个顺序反过来,团队下次就会在会上藏问题。
核心关键词
文章包含AI辅助创作:目标对齐怎么做?研发团队最佳实践:项目目标从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/309925
读者评论
业务方满意度2.8分研发却认为78%达成,这个数据太真实了。我们团队也经常出现这种情况,根源就是文中说的信息衰减,每层都在做自己的'合理翻译',最后没人记得原始假设。
翻译链+验证节奏这个思路比单纯拆WBS实用,但落地难点在于管理层是否愿意接受'假设可能被推翻'。很多团队嘴上说敏捷探索,实际还是按确定性交付考核,对齐就变成走过场。
认知一致性测试这个方法很直观,随机问三个人项目最需要验证的假设是什么,答不上来就是没对齐。我们项目试过,结果三个人给了四个答案,比看任何报表都管用。
