项目目标关键结果全流程:实施团队落地方案与一文讲清

2023 年 Q1,我带的一个 60 人实施交付团队定了一个目标:把平均交付周期从 92 天压缩到 70 天。季度末复盘,数字停在 86 天。目标写在文档里,关键结果贴在会议室墙上,但团队每天做的事,和这两样东西几乎没有关系。我花了三周做归因,结论有点反常识:偏差的 41% 发生在目标从公司传到团队的那一刻,而不是发生在执行过程中。这篇文章就是把"项目目标关键结果全流程"拆到实施团队能照着走的颗粒度,谁来做、什么时候做、做到什么程度算合格、什么信号说明已经跑偏了。

一、先给结论:瓶颈不在"制定",而在"传导"和"节奏"

在展开全流程之前,我先把最核心的判断摆出来。如果你的团队已经写过不止一轮目标关键结果,但每季度末都发现"写的时候挺好,做的时候没影",那么问题大概率不在写法上,而在下面这三件事上。

1. 三个可以直接拿去验证的结论

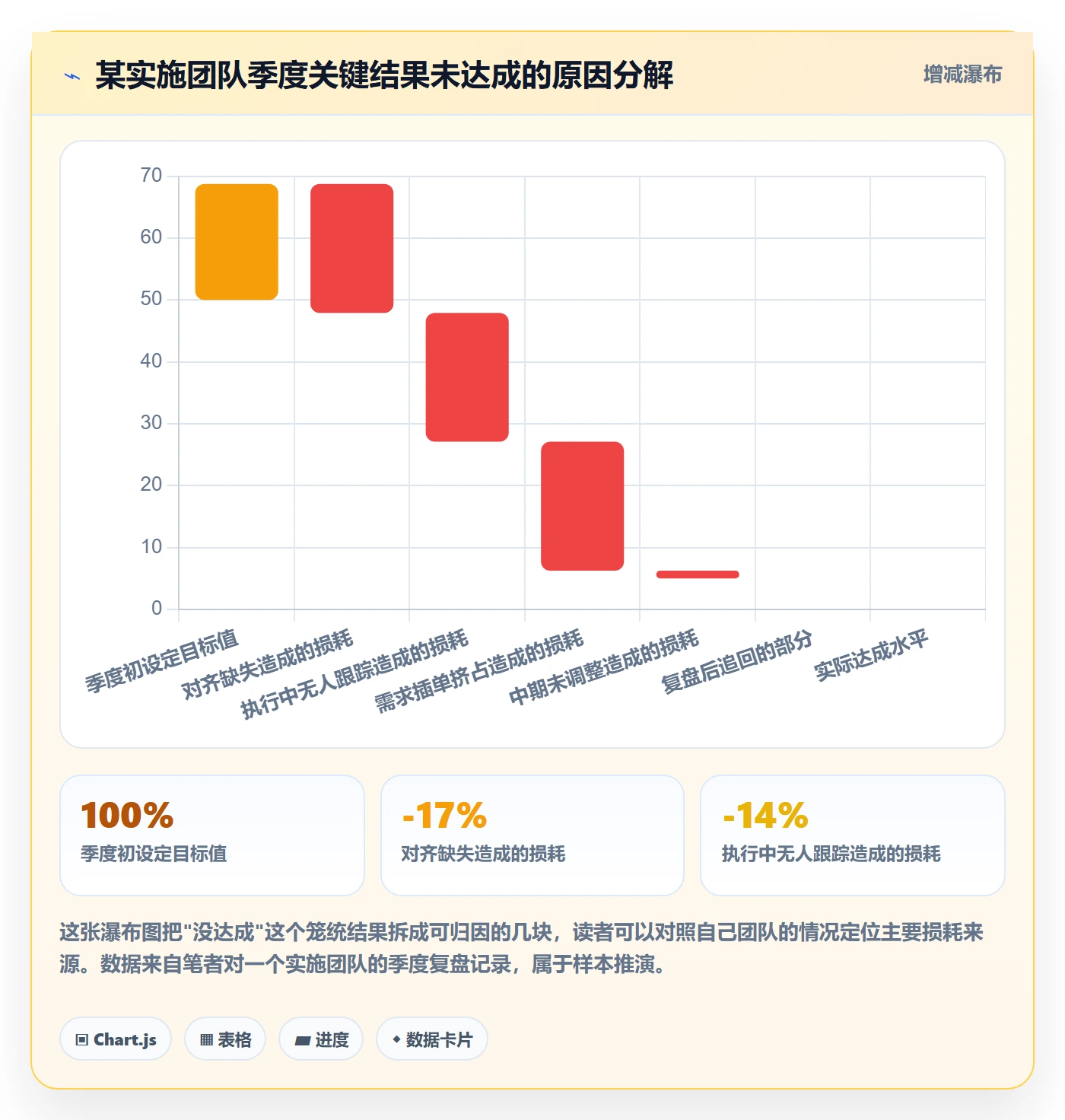

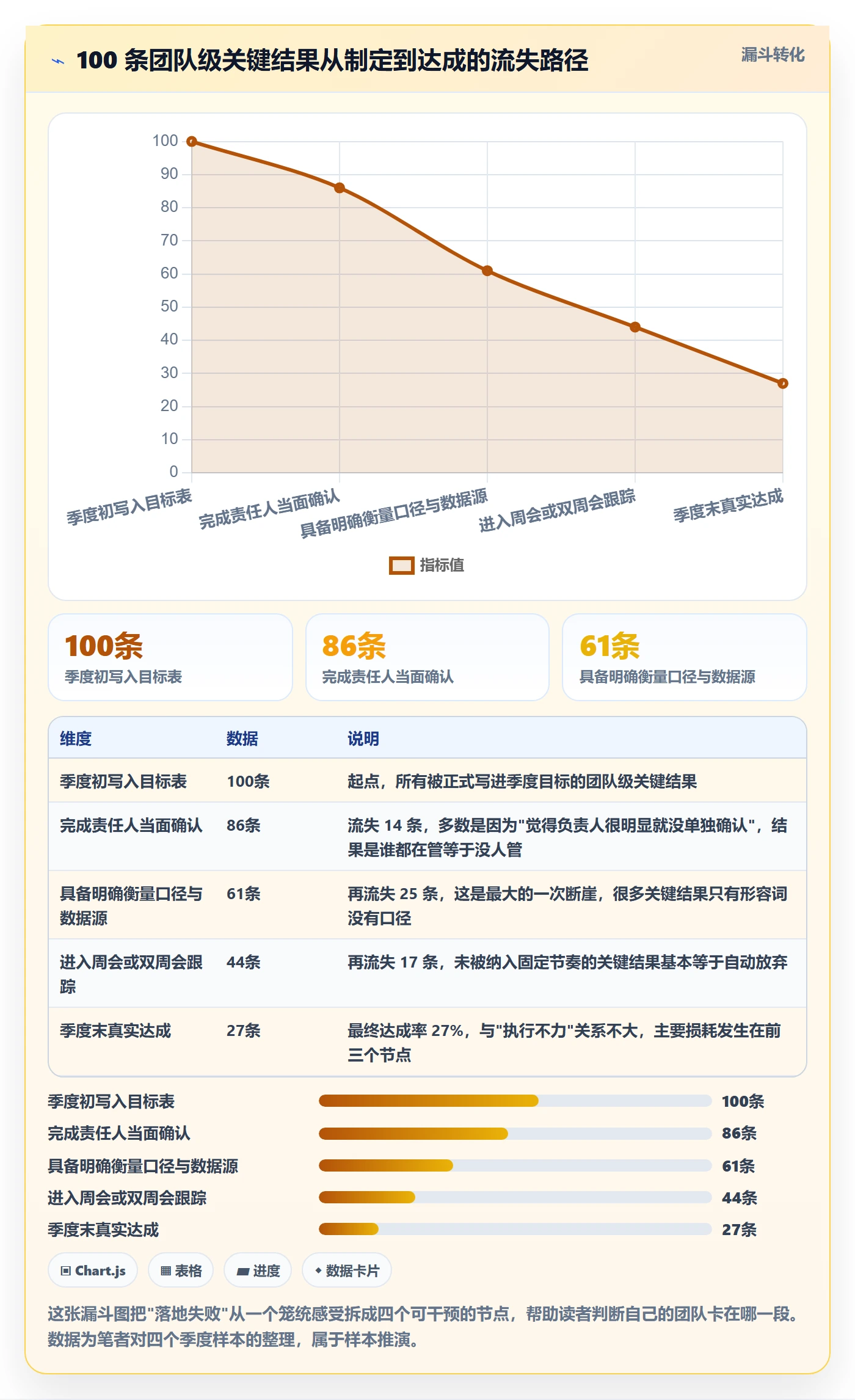

结论一:落地损耗的绝大部分产生在"对齐"环节,而不是"执行"环节。我前后统计过四个季度、共 312 条团队级关键结果的去向,包括负责人确认、口径明确、进入例会跟踪、季度末真实达成四个节点。真正死掉的条数里,只有不到三成是因为执行不到位,更多是因为一开始就没人对齐过。

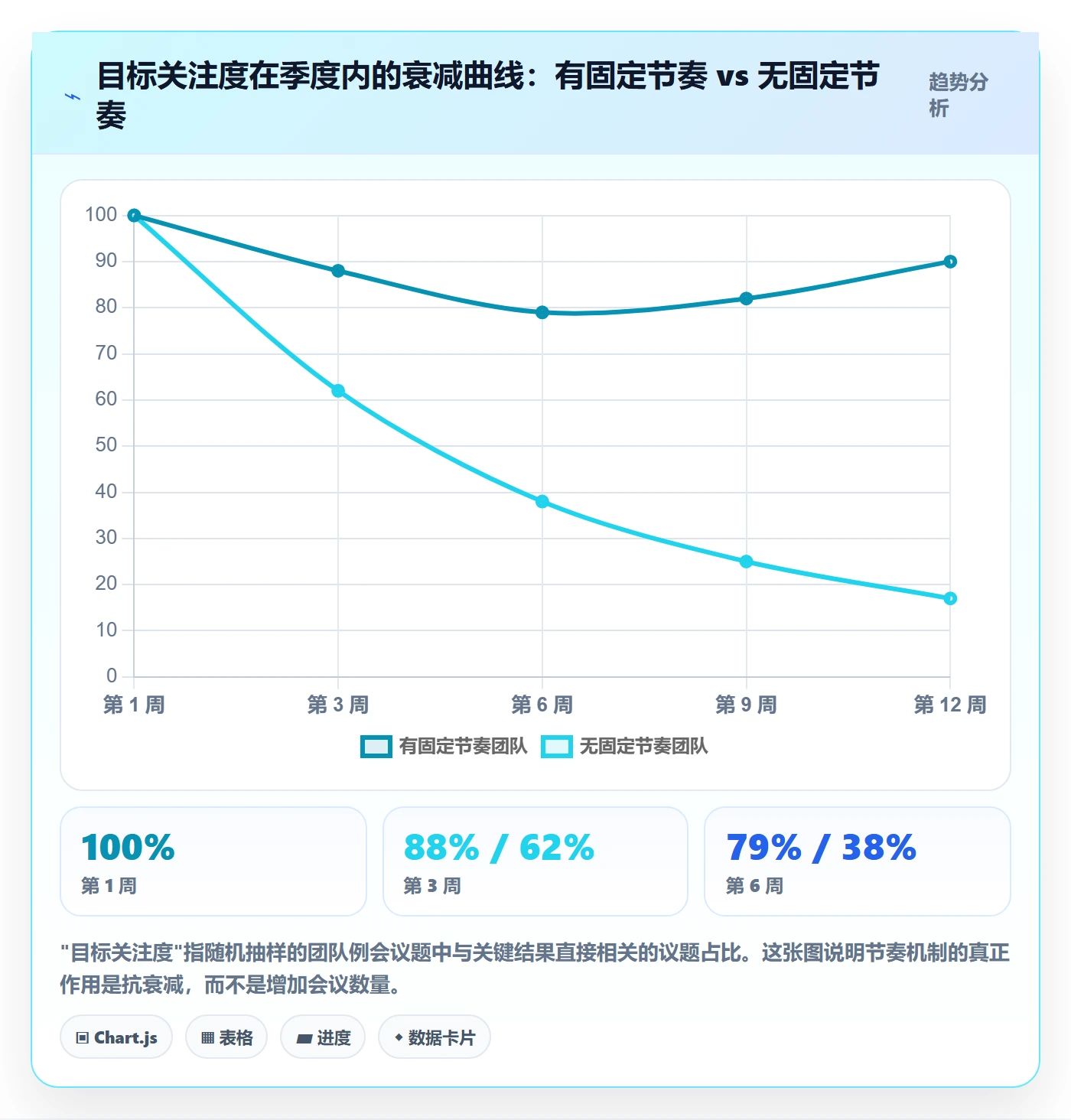

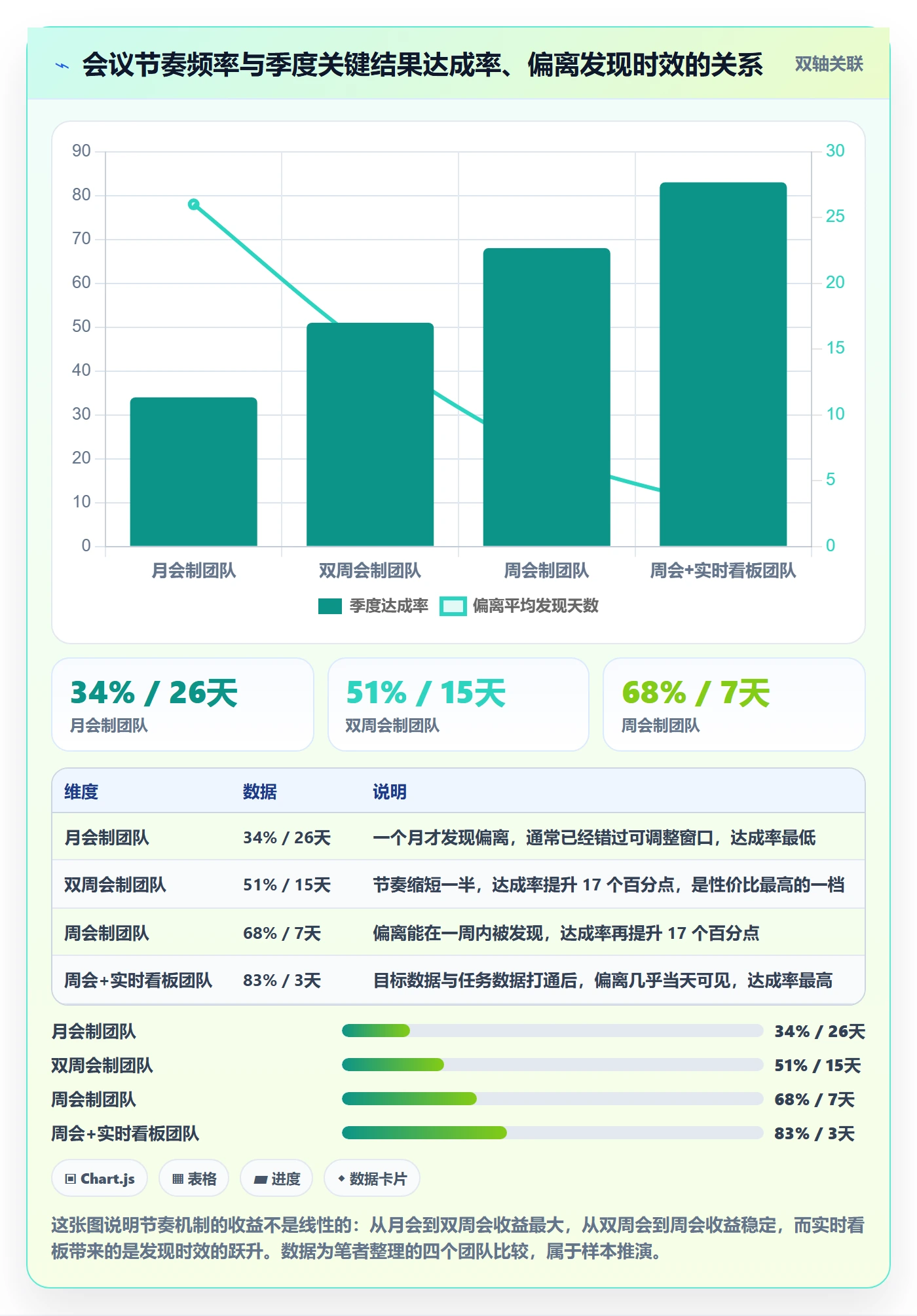

结论二:会议节奏比模板重要一个数量级。同一套目标模板,在有固定周会+看板的团队里,季度达成率能比"只在月初开会"的团队高出 30 个百分点以上。模板解决的是"怎么写",节奏解决的是"谁还记得"。

结论三:全流程不是线性走一遍,而是螺旋转一圈。季度复盘的价值不在于给这个季度打分,而在于把下一个季度的目标质量提高一档。把复盘当成"追责会"的团队,第二个季度的目标质量几乎不会提升。

项目目标关键结果全流程:实施团队落地方案与一文讲清

2. 一个反常识判断:不要一开始就追求"完整体系"

我见过太多实施团队在第一次引入目标管理时,一次性搭建了完整体系:目标看板、周会、月会、季度复盘、跨部门对齐会、专职目标管理员。结果是两个月后全部停摆,因为维护成本超过了团队能承受的阈值。

更现实的做法是:先用最小闭环跑完一个季度,再往上加机制。最小闭环只需要三样东西,一张能看见的目标表、一个每周固定 30 分钟的会、一个对每条关键结果负责的人。剩下的都可以等第二季度再加。

二、背景与真实场景:为什么"定了目标"和"出结果"之间有三道断层

说清楚结论之后,我把场景还原一下。这一节讲的不是理论,是我在过去几年里反复见到的三种断层,以及它们各自长什么样。

1. 第一道断层:目标断层,公司讲的和你团队做的不是一回事

典型场景是这样的:公司层面说"今年要提升客户满意度",事业部翻译成"提升交付质量",到了实施团队就变成"完成 XX 项目上线"。三级传递之后,具体动作和目标之间的关系已经断了。

断层的根源在于,每一级在往下传递时都做了一次"翻译",而翻译是有损的。如果中间没有任何机制要求"你这条目标是从上面哪条承接来的",损耗就没人负责。

我见过一个很典型的例子:某中大型企业的交付部门把"缩短交付周期"作为年度目标,但三个实施小组的关键结果分别是"完成交付模板标准化""完成 200 人次培训""上线交付管理模块"。这三条里没有一条能直接对应"周期缩短多少天",年底部门目标自然落空。

2. 第二道断层:执行断层,目标挂在墙上,日常没人提

第二道断层更隐蔽。目标写得没问题,承接关系也对,但团队每天的排期、评审、任务分配里,从来不会出现目标这个词。

判断方法很简单:随机抽一个工作日下午,问三个一线成员"你这周做的事,对应团队哪条关键结果",如果两个人答不上来,断层已经形成了。

这道断层的本质是:目标管理和日常工作流是两套系统。目标在一套工具里(通常是文档或表格),任务在另一套工具里(通常是项目管理平台),中间靠人脑做映射。人脑做映射的成功率,在项目一忙起来的时候基本归零。

3. 第三道断层:复盘断层,复盘变成追责,或者变成走过场

第三道断层决定了下个季度会不会重演。我见过两种极端:一种是复盘会开成追责会,谁没完成谁做检讨,结果是下个季度所有人都把目标定得极保守;另一种是复盘会开成茶话会,聊了两小时"大家都很辛苦",没有任何机制性结论。

健康的复盘只需要回答三个问题:哪条关键结果没达成?没达成的第一个可观测信号出现在第几周?当时的机制为什么没接住这个信号?注意第三个问题问的是机制,不是人。

项目目标关键结果全流程:实施团队落地方案与一文讲清

三、概念先厘清:目标、关键结果、任务、指标到底怎么分

很多团队的落地问题,本质上是分类问题。四个概念混在一起写,写出来的东西既不能衡量也不能执行。我用一句话先把它们分开。

1. 目标:回答"为什么做",描述方向和意义

目标是定性的,它应该让人看完之后知道"我们要往哪去",并且带一点紧迫感。目标不需要有数字,但必须有明确的边界,什么算这条目标的范围内,什么不算。

反面例子是"提升交付效率"。这句话没有边界,做到什么程度都不算错,也就无法指导取舍。正面一点的写法是"把中大型客户的交付从'能上线'推进到'上线即可用'",方向感就出来了。

2. 关键结果:回答"怎么算做到了",必须有口径和基线

关键结果是可以被证伪的。一条合格的关键结果必须同时具备四样东西:指标名、基线值、目标值、数据来源。缺任何一样,季度末就会陷入"这算达成还是不算"的争论。

我在审核团队关键结果时有一条硬规则:说不出数据从哪里取的,直接退回重写。这条规则看起来很苛刻,但它把 80% 的扯皮提前消灭了。

3. 任务:回答"具体做什么",不进关键结果列表

把任务写进关键结果是最高频的错误。"完成交付模板库 V2"是任务,"完成 3 场内训"也是任务。任务的特点是做完就是做完,没有程度之分,因此无法衡量进展。

正确的位置是:任务挂在关键结果下面,作为实现手段存在。一条关键结果下面挂 3 到 7 条任务比较合理,超过 10 条通常说明关键结果本身定得太宽。

4. 指标:回答"我们现在在哪",是监控信号不是承诺

指标和关键结果容易混,区别在于承诺性。关键结果是你承诺要在本周期内改变的,指标是你持续观察的。比如"客户投诉数"是一个长期指标,而"把重大投诉数从 12 起降到 5 起"才是关键结果。

把监控指标当成关键结果写,会导致目标数量膨胀到十几条,团队注意力被摊薄,最后一条都做不好。

5. 一张对照表把四者关系钉死

维度 目标 关键结果 任务 指标
回答的问题 为什么做 怎么算做到了 具体做什么 现在在哪
是否可量化 定性为主 必须量化 不量化,做完即完 量化,持续监控
数量建议 每团队 1-2 条 每条目标下 3-4 条 每条关键结果下 3-7 条 不限,看板展示
责任人 团队负责人 指定的关键结果负责人 执行成员 数据接口人
更新频率 季度 月度回顾、季度结算 每周 实时或每周
典型错误 方向模糊无边界 写成任务清单 当成关键结果上报 误当作承诺目标

6. 一份可以直接改写的示例

下面这份结构是我在一个实施团队现场改出来的,可以直接照着套。注意观察:关键结果全部有口径,任务全部挂在下面,不占关键结果的位置。

目标:把中大型客户的交付从"能上线"推进到"上线即可用"
关键结果 KR1(结果型):

指标:平均交付周期

基线:92 天

目标值:70 天

数据源:项目管理系统中「交付完成」节点时间戳

责任人:交付一组组长

关键结果 KR2(结果型):

指标:一次验收通过率

基线:61%

目标值:80%

数据源:客户签署的验收单

责任人:质量负责人

关键结果 KR3(过程型,作为护栏):

指标:需求澄清环节平均耗时

基线:9.5 天

目标值:≤6 天

数据源:需求评审通过到开发启动的间隔

责任人:需求接口人

任务(挂在 KR 下面,不写进关键结果):

建立交付模板库 V2

完成 3 场交付方法论内训

上线交付风险清单的自动提醒

项目目标关键结果全流程:实施团队落地方案与一文讲清

四、全流程总览:实施团队的五阶段落地路径

概念理清之后,进入流程主线。我用的五阶段划分是:目标制定、上下对齐、执行跟踪、中期调整、复盘迭代。注意这是循环,不是一条直线,第五阶段的产出直接决定下一轮第一阶段的输入质量。

1. 阶段一:目标制定,从公司方向到团队目标

这个阶段的输入是公司或事业部的年度/季度方向,输出是团队级目标草案。关键动作只有两个:第一,明确承接关系,写清这条目标从上面哪条来;第二,确定取舍边界,明确这个季度不做什么。

第二个动作最容易被跳过。没有明确的"不做什么",团队就会在新需求进来时无条件接单,关键结果自然被挤占。我建议在目标草案里加一栏"本季度明确不做的事",写三条就够。

2. 阶段二:上下对齐,纵向承接与横向协同

对齐不是开一次会宣布一下,而是两件具体的事:纵向确认"你这条关键结果和我的哪条有关",横向确认"我们之间有依赖的,谁先谁后"。

纵向对齐我用一个很笨但有效的办法:让每位关键结果负责人用一句话说明"如果我这条没做到,团队哪条目标会受影响"。说不出来的,这条关键结果基本可以删掉。

横向对齐的载体是依赖清单。每个团队列出需要别人配合的三到五条,逐条确认对接人和时间点。没有这份清单,跨团队协同就全靠临时沟通,而临时沟通在项目高峰期一定失灵。

3. 阶段三:执行跟踪,节奏、看板与例会

这个阶段的输入是已对齐的目标,输出是每周更新的进度和最迟两周内被发现的风险。核心机制是固定节奏:周会看进度和障碍,月会看趋势和资源。

跟踪的重点不是"完成了百分之几",而是"有没有出现偏离信号"。所以我要求周会只回答三个问题:本周哪条关键结果发生了变化(包括变好和变坏)?有什么障碍需要上面解决?下周优先做哪一件事?

4. 阶段四:中期调整,什么情况该改,什么情况不该改

中期调整是最考验判断力的环节。改得太频繁,团队会认为目标不重要;一直不改,明明方向错了还在硬推。我用的判断标准是三条:

  1. 外部条件发生实质变化(比如客户预算取消、政策调整),该改。
  2. 关键结果本身口径有误或数据源不可得,该改口径,不改目标值。
  3. 只是执行起来比预想难,不该改。

第三条是底线。把"难"当成调整理由,会让整个目标体系失去约束力,下个季度所有人都会用同样的理由。

5. 阶段五:复盘迭代,从结果回看目标质量

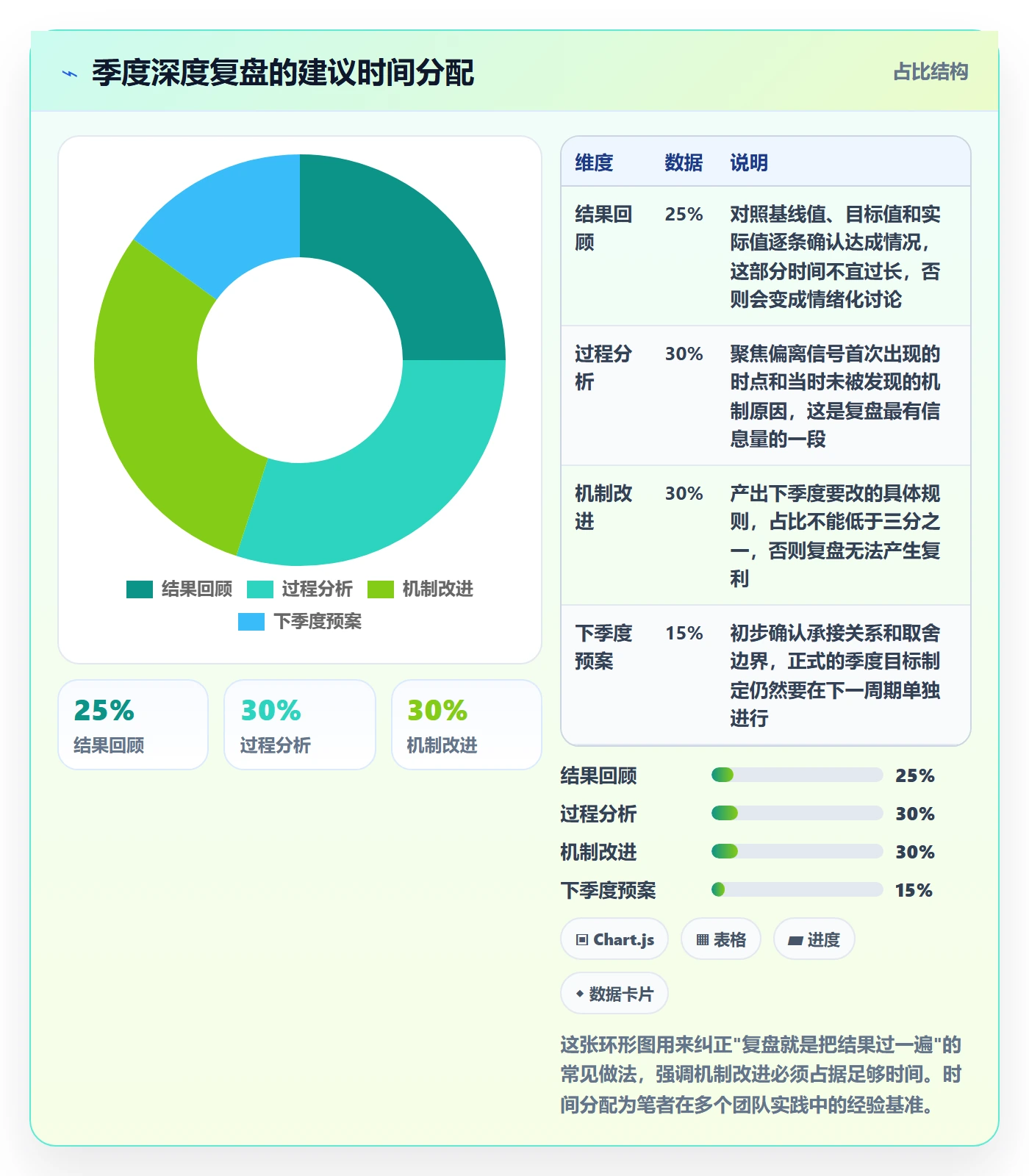

复盘要产出三类结论:结果结论(达成情况)、过程结论(信号在第几周出现、机制为什么没接住)、机制结论(下季度改哪一条规则)。只有第三类能带来复利。

我见过效果最好的一次复盘,最终只落了一条机制改动:把"关键结果必须在项目管理平台上直接关联任务"写进了下季度规则。一个季度之后,那条规则带来的改善超过了之前半年所有培训的总和。

阶段 输入 核心动作 输出物 主责角色 时间节点
目标制定 公司/事业部方向 承接关系梳理、取舍边界确认 团队目标草案 团队负责人 季度前最后两周
上下对齐 团队目标草案 纵向确认+横向依赖清单 已确认目标表、依赖清单 团队负责人+关键结果负责人 季度前最后一周
执行跟踪 已对齐目标表 周会、月会、看板更新 每周进度记录、风险清单 关键结果负责人 全季度每周
中期调整 进度数据与偏离信号 按三条标准判断是否调整 调整记录及理由 团队负责人 季度中点
复盘迭代 结果数据与过程记录 结果/过程/机制三类结论 机制改进清单 全体+负责人 季度末一周内

项目目标关键结果全流程:实施团队落地方案与一文讲清

五、实施团队角色分工:谁对什么负责

流程要转起来,必须先明确谁在什么时候做什么。我在团队里用四类角色,覆盖 20 人到 300 人规模都能用。规模小的团队可以一人兼多个角色,但角色本身不能缺。

1. 团队负责人:定方向、做取舍、给资源

这个角色的核心职责不是催进度,而是在出现冲突时做决定。本周到底做 A 还是做 B,新需求要不要接,人手不够时砍哪条关键结果,这些都是负责人的活。负责人不拍板,团队就会陷入"什么都在做、什么都做不完"。

2. 关键结果负责人:拆任务、跟进度、报风险

每条关键结果必须有一个明确的人,注意是"一个"而不是"一个团队"。这个角色的动作包括:把关键结果拆成可执行任务、每周更新进展、在发现偏离时第一时间上报而不是拖到月底。

我见过最常见的错误是让"部门"做负责人。部门不会自己行动,只有人会。

3. 执行成员:领任务、报风险、提建议

执行成员不需要天天盯着关键结果,但需要知道两件事:自己在做的那件事,支撑的是哪条关键结果;遇到障碍时应该找谁,而不是自己硬扛到延期。

4. 支持角色:数据、协调、流程

支持角色包括数据接口人(保证关键结果的数据能按时取到)、协调人(处理跨团队依赖)、流程维护者(维护看板、会议模板、规则)。这三类工作看起来不起眼,但没有它们,前三个角色会陷入大量重复劳动。

角色 核心职责 每周投入 最常犯的错误 20 人以下团队如何兼任
团队负责人 定方向、做取舍、给资源 2-3 小时 只催进度不做决定 由团队一号位直接担任,不可下放
关键结果负责人 拆任务、跟进度、报风险 1-2 小时 拖延上报,把问题留到月底 每人最多认领 1 条关键结果
执行成员 领任务、报风险、提建议 0.5 小时 不知道自己的任务对应哪条关键结果 由业务骨干兼任,不额外设岗
数据接口人 保证数据按时可获取 0.5-1 小时 口径不统一,每次取数结果不一样 由团队内熟悉系统的人兼任
协调人 处理跨团队依赖与排期冲突 1-2 小时 只在冲突爆发时出现 由负责人兼任
流程维护者 维护看板、模板、会议规则 1 小时 把工具做得很复杂但没人用 由关键结果负责人轮值
五、实施团队角色分工:谁对什么负责

六、落地工具与会议节奏:让流程真的转起来

角色定完之后,需要工具和节奏来承载。我把这一节拆成两部分:目标和日常任务如何连接,以及三种会议的固定议程。

1. 目标看板:写什么、放在哪、多久更新

目标看板不需要花哨。每行至少包含:目标、关键结果、指标名、基线值、当前值、目标值、负责人、状态。更新频率建议每周一次,由关键结果负责人更新,不能由流程维护者代填。

关键在于位置。如果目标看板在文档工具里,而任务在项目管理平台里,中间那层映射迟早会断。理想状态是任务能直接挂到关键结果下面,进度自动汇总,而不是靠人工每周算一次。

2. 周会:看变化、清障碍、定下周优先级

周会 30 分钟足够,议程固定三段:本周关键结果变化(10 分钟)、需要上面解决的障碍(10 分钟)、下周优先事项(10 分钟)。每条关键结果只用一句话汇报,不展开讨论细节,细节会后单聊。

我坚持的一条规则是:周会不允许出现"没什么进展"这种汇报。没有进展本身就是一个信号,要么是遇到障碍,要么是优先级被挤掉了。

3. 月会:看趋势、做调整、对齐资源

月会 60 到 90 分钟,重点在趋势而不是单点进度。要看的是:关键结果的当前值相比上月的斜率是变好还是变平;有没有连续两周无变化的条目;下个月需不需要重新分配人力。

4. 季度复盘:看结果、评过程、改机制

复盘会建议 2 小时,参与人包括团队负责人、全部关键结果负责人。议程严格按"结果回顾 → 过程分析 → 机制改进 → 下季度预案"四段走,其中机制改进占的时间不能少于三分之一。

5. 一套最小可用的会议模板

下面这份模板我在三个不同规模的团队用过,直接改改就能用。注意每一项都写清楚了"谁来回答"和"限定时间",这是让会议不跑偏的关键。

【周会模板 · 30 分钟】
00:00-00:10 关键结果变化速报

每条一句话,由关键结果负责人汇报

格式:指标当前值 / 目标值 / 相比上周变化

00:10-00:20 障碍清理

只列需要负责人决策的事项,最多 3 条

每条给出建议方案,而不是只抛问题

00:20-00:30 下周优先级确认

明确本周只做的一件最重要的事

确认是否有新需求要挤占排期,由负责人拍板

【月会模板 · 90 分钟】

00:00-00:20 关键结果趋势复盘(看斜率,不看单点)

00:20-00:40 连续两周无变化的条目逐条过

00:40-01:10 资源与优先级调整决策

01:10-01:30 下月重点与风险预案

【季度复盘模板 · 120 分钟】

00:00-00:30 结果回顾:达成 / 部分达成 / 未达成

00:30-01:00 过程分析:偏离信号首次出现在第几周

01:00-01:40 机制改进:下季度改哪一条规则

01:40-02:00 下季度目标草案与承接关系

项目目标关键结果全流程:实施团队落地方案与一文讲清

七、常见误区与失败信号:五个可以自查的信号

流程讲完了,接下来是我认为这篇文章最有价值的部分,怎么判断你已经跑偏了。下面五个信号,只要出现两个以上,就说明机制需要修,而不是团队需要加把劲。

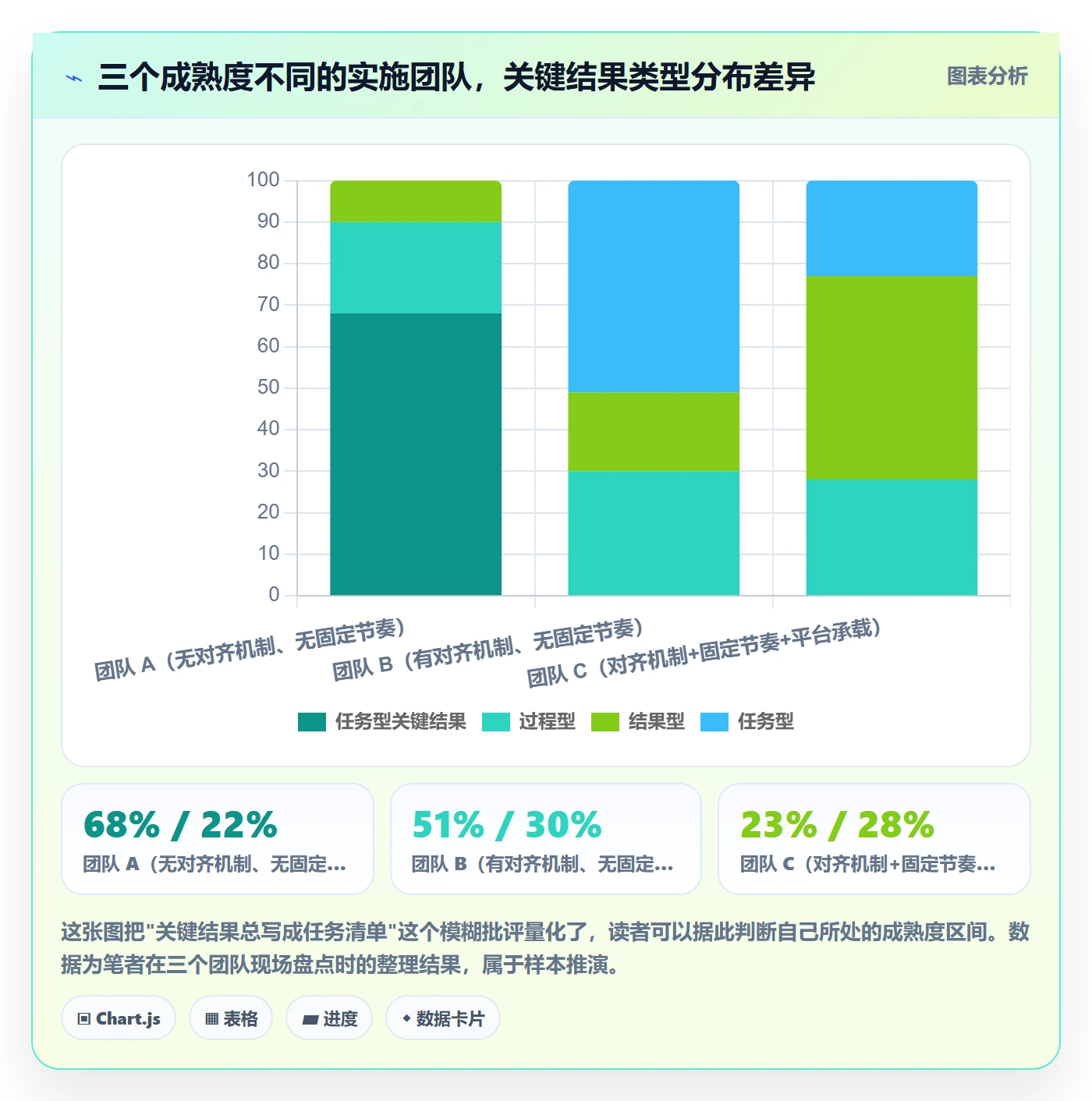

1. 信号一:关键结果全是任务清单

识别方法:把本季度所有关键结果列出来,数一数有多少条包含"完成""建立""组织""上线"这类动词。如果超过一半,基本可以确认。

纠偏动作:对每条任务型关键结果追问一句"做完之后,哪个数字会变?变成多少?"。答不上来的,要么改写,要么降级为任务。

2. 信号二:目标只挂在墙上,日常没人提

识别方法:翻一下最近三次团队例会的记录,看有多少议题和关键结果直接相关。低于 30% 就说明目标已经被日常事务淹没。

纠偏动作:把周会的前 10 分钟固定成关键结果速报,先报目标再报日常。这个动作看起来形式主义,但它能强迫团队每周至少有一次把目光抬起来。

3. 信号三:一改目标就失控,于是干脆不改

识别方法:问团队一个问题"如果现在客户预算砍掉一半,我们的目标要不要调?"。如果大家面面相觑说"听上面的",说明调整机制压根没建立。

纠偏动作:提前约定三条调整标准(外部条件实质变化、口径有误、数据源不可得),并且约定调整必须留下书面理由。有规则的调整不会失控,没有规则的调整才会。

4. 信号四:复盘变成追责会

识别方法:复盘会结束后,看未达成关键结果的负责人是什么反应。如果第一反应是解释和防御,而不是分析机制,说明会议基调已经错了。

纠偏动作:把复盘的第一问从"为什么没做到"改成"偏离信号第一次出现在第几周,当时我们为什么没看见"。问的是机制,人的防御姿态自然会降低。

5. 信号五:数据每次算出来都不一样

识别方法:让两个人分别算同一条关键结果的当前值,如果结果不一致,问题出在口径或数据源,而不是人的能力。

纠偏动作:给每条关键结果标注数据源和取数方式。能自动化取数的就不要人工算,人工算的部分要写清计算公式。这也是我在选工具时最看重的一点,能不能把关键结果和产生数据的任务直接关联起来。

失败信号 识别方法 典型误判 纠偏动作 预计见效周期
关键结果全是任务 统计关键结果中"完成/建立/上线"类动词占比 以为是团队不会写 逐条追问"哪个数字会变" 1 个季度
目标日常没人提 例会议题中目标相关占比低于 30% 以为是会开得太少 例会前 10 分钟固定目标速报 2-3 周
一改就失控 询问团队目标调整的判断标准 以为是不该调整 提前约定三条调整标准并留痕 1 个季度
复盘变追责 观察未达成者的第一反应 以为是心理承受力问题 把首问改为"信号第几周出现" 1-2 次复盘
数据每次不一样 两人独立计算同一指标当前值 以为是数据源有问题 标注数据源、公式与取数方式 2-4 周

项目目标关键结果全流程:实施团队落地方案与一文讲清

八、案例拆解:一个中大型实施团队的四个季度推进记录

前面讲的是方法,这一节讲一个真实的推进过程。这是一个 180 人规模的技术服务企业,交付实施团队约 120 人,分四个交付小组,客户以中大型企业为主。这个规模刚好属于管理体系必须上工具、但又不至于需要庞大 PMO 的区间。

1. 背景与初始目标

这家企业的核心痛点是交付周期不稳定:同样规模的客户,快的 60 天交付,慢的 130 天,波动超过一倍。管理层的判断是"流程不统一",于是第一季度的目标是"统一交付流程"。

这个目标听起来合理,但它没法衡量。什么叫"统一"?做到什么程度算完成?团队按这个方向定了三条关键结果,全都是任务型的:"完成交付流程文档 V1""完成 4 场流程培训""上线交付流程检查表"。

2. 第一轮落地遇到的问题

第一个季度结束,三条关键结果都"完成"了,但交付周期的波动没有任何改善,仍然是 58 天到 126 天。复盘会上大家给出的解释是"流程执行不到位"。

我在复盘时问了一个问题:这套流程文档,你们能在系统里看到它被执行到哪一步了吗?答案是看不到,文档存在共享盘里,任务在项目管理平台上,两者没有关联。

这就是典型的执行断层。目标在执行层面没有任何承载物,检查全靠人工抽查,抽查覆盖率不到 10%。

3. 调整后的做法

第二个季度我们做了四件事,我按重要性排序。

第一,把目标从"统一流程"改成"压缩交付周期波动"。新目标是"把中大型客户的交付周期稳定在 75 天以内",关键结果随之变成三条结果型的:平均交付周期从 96 天降到 75 天、交付周期标准差从 24 天降到 10 天、一次验收通过率从 64% 提升到 80%。

第二,给每条关键结果指定单一负责人,并确认数据源。平均交付周期的数据源是项目管理系统中"项目启动"到"验收通过"两个节点的时间差,这个数据原来就存在,只是从来没人把它和关键结果关联起来。

第三,建立固定节奏。每周一上午 30 分钟关键结果速报,每月一次趋势会,季度末 2 小时复盘。周会由四个交付组长轮流主持,避免变成负责人的独角戏。

第四,把目标和执行放到同一套系统里承载。这一条是让前三件事真正生效的前提。文档时代目标和工作是两张皮,一年下来没人真的去对照。

这家企业最后选择的是 PingCode。我参与选型时的判断逻辑是这样的:交付团队的日常是需求、迭代、测试、发布,目标管理如果不能和这些研发活动直接挂接,就永远只能停留在文档层。PingCode 主要服务中大型企业及 100 人以上组织,这家企业 180 人的规模、四个交付小组并行、大量客户定制需求,正好落在它的主力适用区间内。

另外两个决定性因素:一是支持私有化部署,这家企业的客户里有几家对数据边界要求很严,交付过程数据必须留在内网;二是支持 Jira 平滑迁移,他们原有的任务数据沉淀在 Jira 上,迁移成本如果太高,整个方案就要推迟一个季度。从国产替代的角度看,这也是当时评估时的一个重要考量。

实际落地时,我们把关键结果和交付项目的里程碑做了双向关联:项目的阶段推进自动更新关键结果的当前值,关键结果的变化也能反向追溯到具体项目。这一步做完之后,周会上不再需要人工汇报"完成了百分之几",大家直接讨论为什么某条关键结果的斜率变平了。

4. 结果与反思

四个季度下来,这组数字是我参与的记录:平均交付周期从 96 天降到 71 天,交付周期标准差从 24 天降到 11 天,一次验收通过率从 64% 升到 79%,周会中用于讨论关键结果的时间占比从不足 15% 升到 45% 左右。

但有两点必须说清楚,否则这个案例就变成成功学了。

第一,前两个季度几乎没有效果,变化主要发生在第三个季度。原因是前两个季度团队还在建立"数据可信"的共识,第三季度才开始基于数据做真正决策。

第二,标准差这个指标是意外收获。最初我们只盯平均周期,后来发现平均值改善了但客户体验没改善,才发现波动才是真问题。如果你的交付周期平均水平还不错,但客户总抱怨"你们家进度看运气",那么标准差比平均值更值得作为关键结果。

5. 可迁移的经验

这个案例里能迁移的部分,我认为有三条:目标要选"能反映客户感受"的指标而不是内部动作;关键结果必须挂在产生数据的系统里;节奏比工具更重要,但工具决定了节奏能不能低成本维持。

不能直接迁移的部分也很明确:这套做法依赖一定的团队规模和数据基础。50 人以下的团队如果照搬四个小组并行周会的模式,管理成本会明显偏高。

项目目标关键结果全流程:实施团队落地方案与一文讲清

九、不同情况下的行动建议

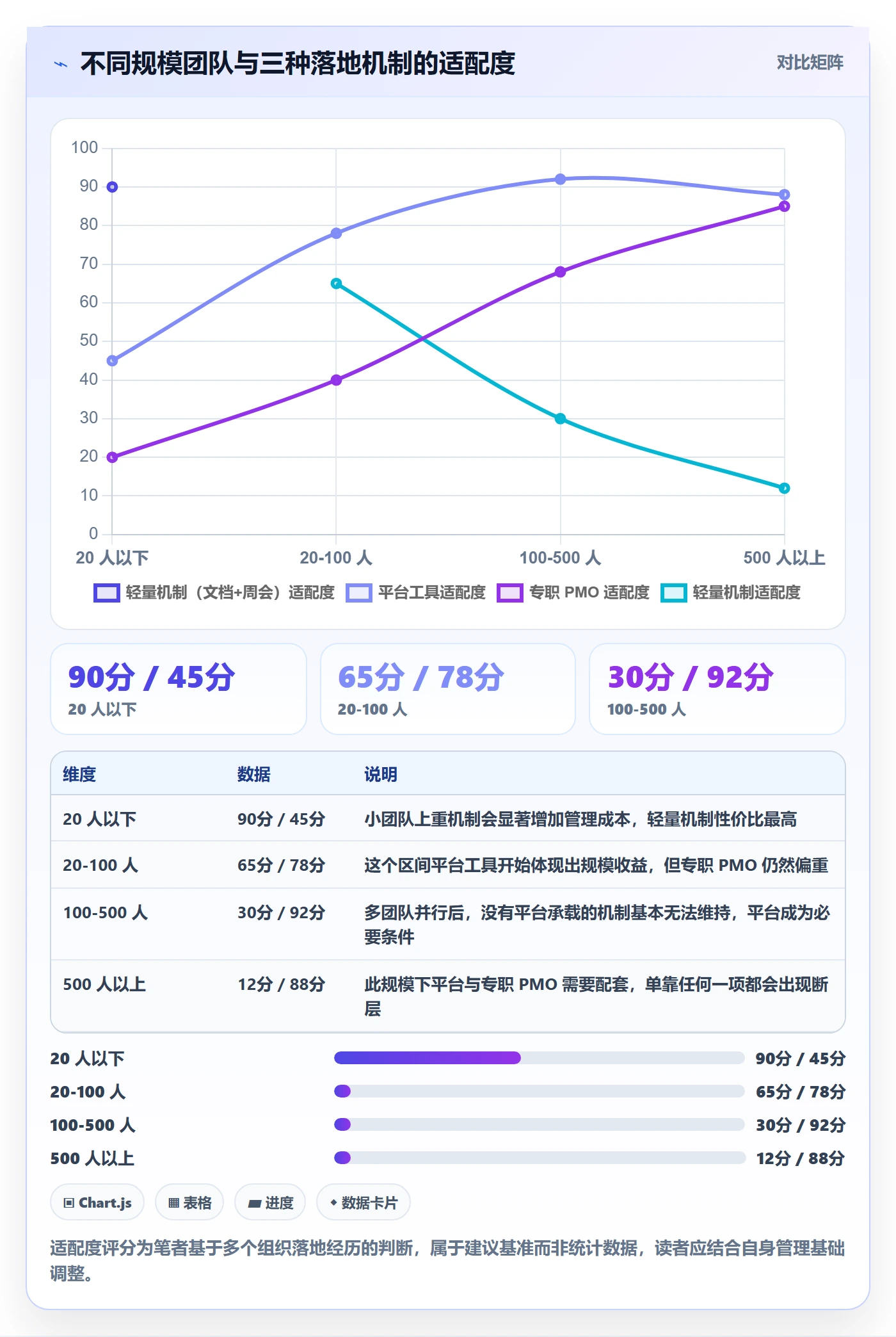

方法讲完、案例看完,最后落到"你现在该做什么"。我按团队情况分成四类,每类给出具体的启动动作。判断自己属于哪一类,主要看两个变量:团队规模和已有管理基础。

1. 情况一:20 人以下的团队,第一次做目标管理

不要上工具,不要设专职角色,不要开三个会。你只需要做一件事:把本季度最重要的一个结果,用"指标名+基线+目标值+数据源+责任人"写在一张纸或一个文档里,每周花 20 分钟对一次。

这个规模的团队,优势是沟通成本低,劣势是每个人都在多线程作战。所以目标数量一定要少,一条两条就够。等到连续两个季度都能达成,再考虑加机制。

2. 情况二:20-100 人的团队,已经写过一轮但效果不好

你的第一动作不是换模板,而是做一次口径体检。把所有关键结果列出来,逐条检查有没有数据源。没有数据源的,要么补上,要么删掉。

第二动作是建立周会速报制度,哪怕只有 15 分钟。第三动作是确认每条关键结果的单一负责人。这三件事做完,一个季度就能看到明显变化,成本很低。

3. 情况三:100 人以上、多团队并行的组织

你的瓶颈大概率在横向协同和数据一致性上。这个阶段的重点是从"人管"转向"系统管":关键结果必须和实际工作载体关联,进度要能自动采集,跨团队依赖要能可视化。

这也是我在选型时优先看私有化部署能力和迁移成本的原因。中大型组织的落地周期通常需要一到两个季度,如果数据迁移要花掉三个月,整个项目的时间表就被拖垮了。像 PingCode 这类面向中大型企业及 100 人以上组织的研发管理平台,在支持私有化部署和 Jira 平滑迁移这两点上,对国产替代场景确实比较友好,能显著压缩推进周期。

4. 情况四:已经有一套体系,但团队开始抵触

抵触通常来自三个地方:会议太多、数据要人工填、复盘像追责。对应的动作分别是:砍掉一个月会、把能自动采集的数据全部自动化、把复盘首问从"为什么没做到"改成"信号第几周出现的"。

如果三条都做了还是抵触,那就检查一件事:目标是不是和团队实际能控制的东西脱节了。让团队对不可控的结果负责,抵触是必然的。

项目目标关键结果全流程:实施团队落地方案与一文讲清

十、不同情况下的取舍:没有一条路是全都要的

最后一节讲取舍。目标管理落地过程中,有几组矛盾是绕不开的,你必须选一边。我的立场很明确,但也会说明什么情况下应该选另一边。

1. 取舍一:目标少而深,还是多而广

我的选择是少而深。每个团队每季度一到两条目标、三到四条关键结果,是能被执行下去的上限。超过这个数量,团队的注意力会被摊薄,最后每条都推不动。

但也有例外:如果组织处于快速探索期,需要同时验证多个方向,那么可以适当增加目标数量,同时明确"这些是探索性目标,不纳入考核"。关键是不能让探索性目标和承诺性目标混在一个池子里比较。

2. 取舍二:和绩效考核强挂钩,还是弱挂钩

我的选择是弱挂钩,至少在最初两个季度。强挂钩会立刻让团队变得保守,关键结果的目标值会往容易达成的方向写,挑战性消失。

但如果组织长期存在"目标就是走过场"的问题,必要的挂钩是可以的。这时候建议用"关键结果达成度不直接决定奖金,但影响资源分配和机会分配"这种间接方式,比直接扣钱更可持续。

3. 取舍三:追求流程完备,还是先跑最小闭环

我的选择是先跑最小闭环。完备的流程在纸面上很漂亮,但维护成本高,一旦团队忙起来就会被放弃。最小闭环只需要目标表、周会、单一责任人三样,跑通一个季度之后再考虑加什么。

例外情况是需要向外部汇报的团队,比如承担合规或客户交付承诺的团队。这类团队的过程留痕本身就是交付物的一部分,流程完备度不能妥协。

4. 取舍四:自研工具,还是采购平台

大多数团队应该采购。目标管理工具看起来简单,但要做好数据自动采集、权限控制、跨团队依赖可视化,自研的隐性成本很高,而且往往在第二个季度就开始无人维护。

自研的合理场景只有一种:组织有非常特殊的合规要求,且已有成熟的内部平台团队可以长期维护。这种情况下,自研的目标系统也建议只做目标层,执行层仍然用成熟平台承载。

5. 取舍五:一步到位私有化,还是先用 SaaS 试水

这个取舍取决于数据边界。如果团队处理的是客户敏感数据、或者客户合同里有明确的数据存放要求,那私有化部署是前提,没有商量空间。

如果暂时没有硬性合规要求,可以先用 SaaS 跑两个季度验证方法,验证通过之后再评估部署方式。注意部署方式的选择要提前和迁移成本一起算,否则将来切换时,数据迁移会成为又一个拖延借口。

取舍点 我的倾向 适用条件 应该选另一边的情况 代价
目标数量 少而深(1-2 条目标) 绝大多数执行型团队 处于多方向探索期,可增设不纳入考核的探索目标 探索覆盖面变窄
与考核关系 弱挂钩,前两季度不直接决定奖金 首次引入目标管理的团队 组织长期存在走过场问题,可用间接挂钩 短期推动力偏弱
流程完备度 先跑最小闭环 内部管理型团队 有外部承诺或合规留痕要求 早期可能出现口径不统一
工具来源 优先采购成熟平台 无特殊合规要求,缺少平台团队 有硬性合规要求且具备长期维护能力 采购需要预算审批
部署方式 有数据边界要求就上私有化 服务中大型客户、合同有数据条款 暂无硬性要求,可先 SaaS 验证 私有化初期部署周期更长

6. 一个我认为被低估的取舍:复盘深度和复盘频率

很多人把复盘当成季度动作,一年只做四次。我的经验是,季度复盘深度不可替代,但月度的一次轻量复盘价值极高。月度复盘只需要 20 分钟,看三件事:哪条关键结果斜率变平了、哪条依赖没按约交付、下个月要调整什么。它不产出机制结论,但能防止问题积累到季度末才发现。

如果只能选一个,选季度深度复盘;如果有余力,加上月度轻量复盘。不要用月度复盘替代季度复盘,两者回答的问题不一样。

项目目标关键结果全流程:实施团队落地方案与一文讲清

结语:全流程不是走一遍,而是转起来

回到开头那个问题:为什么目标写得挺好,做起来没影?我的答案始终是同一句话,落地失败很少是执行问题,多数是传导问题和节奏问题。目标从公司传到团队时损耗了多少、关键结果有没有挂在产生数据的系统里、有没有一个固定到不需要提醒的节奏,这三件事决定了成败的大部分。

所以我不建议你把这篇文章当成一套要一次性建成的体系。它更像一份检查清单:先看概念有没有分清楚,再看流程五个阶段有没有各自的输出物,然后看角色是不是缺了,最后用五个失败信号自查一遍。

如果你现在就要动手,我建议的顺序是这样:

  1. 今天:把本季度所有关键结果列出来,逐条标注有没有数据源和单一负责人,没有的先标红。
  2. 本周:确定一个固定 30 分钟的周会时段,并在下一次会上用"变化,障碍,下周优先"三段结构开一次。
  3. 本月:把标红的关键结果改写成"指标名+基线+目标值+数据源"的结构,改不了的降级为任务。
  4. 本季度内:评估目标数据和执行数据能不能放在同一个地方承载。如果团队超过 100 人、多团队并行,这一步几乎是必选项。
  5. 季度末:开一次 2 小时的复盘,其中至少 40 分钟用于产出下个季度要改的一条具体规则。

最后提醒一句:不要追求第一个季度就做到位。我见过推进得最好的团队,第一个季度的目标质量也很一般,但他们第二个季度、第三个季度都在改,改到一年之后,这套东西已经变成了团队的工作习惯,而不是一项管理任务。全流程的价值不在于走一遍有多标准,而在于它能不能一个季度一个季度地转下去。

常见问题解答(FAQ)

1. 项目目标关键结果全流程一般分为哪几个阶段?

我们团队第一次系统推目标管理,领导让我整理一份全流程方案,但我看网上有的说三步、有的说五步,心里没底。我担心阶段划错,后面执行和复盘全乱套。

建议按五个阶段落地:目标制定、上下对齐、执行跟踪、中期调整、复盘迭代。判断依据是每个阶段必须有明确的输入和输出:制定阶段输出团队目标草案;对齐阶段输出纵向承接和横向协同确认;执行阶段输出周度进度和障碍清单;调整阶段输出变更记录和理由;复盘阶段输出下一周期改进项。

如果团队小于十人,可把中期调整并入执行跟踪,但复盘环节不能省。阶段数量可以压缩,但每个阶段的责任人和输出物不能缺。

2. 关键结果写成任务清单怎么办?

我们季度初定关键结果,结果写完一看,全是‘完成需求评审’‘上线三个功能’这种任务,跟项目排期表几乎一模一样。我自己也觉得不对劲,但不知道怎么改才算合格。

判断标准很简单:关键结果必须能被验证为‘结果’,而不是‘动作’。做法是把每条关键结果改写成‘从A状态到B状态’的句式,并带上可量化口径,例如把‘上线三个功能’改为‘核心功能上线后,目标用户激活率从18%提升到30%’。同时检查每条关键结果是否能回答‘做完之后,业务或用户发生了什么变化’。

如果一条关键结果只能回答‘我们做了什么’,不能回答‘变化是什么’,就说明它还是任务,需要重写。

3. 实施团队怎么判断目标是该调整还是该坚持?

我们执行到季度中期,发现某个关键结果明显落后,团队有人提议直接改目标,有人坚持不能动。我作为负责人很纠结,改怕失去严肃性,不改又怕年底交不出结果。

先区分两类情况:如果目标方向仍然成立,只是路径和节奏有问题,应该调整关键结果或行动方案,而不是改目标;如果外部条件发生根本变化,比如政策、预算、核心资源被抽走,才考虑调整目标本身。可执行的做法是设一条触发线,例如关键结果完成度低于预期进度40%且连续两周无改善,就启动调整评审。

评审时记录三件事:原目标、当前偏差、调整理由和影响范围。调整必须留痕并同步给相关方,避免变成随意改数。

4. 复盘会怎么开才不变成追责会?

我们团队每次季度复盘,气氛都很紧张,讲着讲着就变成谁没做好、谁拖了后腿。结果大家越来越不愿意说真话,复盘变成走过场,我很想改变这种状态。

把复盘会的焦点从‘人’移到‘机制和目标质量’上。具体做法是固定三段议程:第一段只看数据和事实,逐条核对关键结果完成情况;第二段分析偏差原因,区分是目标设定问题、资源问题还是执行问题;第三段只输出下一周期可执行的改进项,每条改进项指定负责人和完成时间。

主持人要明确一条规则:不评价个人态度,只讨论流程和判断依据。如果出现追责倾向,立即拉回到‘这个偏差暴露了哪个环节的机制缺口’。坚持两到三个周期,复盘会的气氛和产出会明显改善。

核心关键词

读者评论

邓
邓子涵

数据很真实。我们团队也是关键结果写了一大堆任务,季度末根本没法结算。文章里说任务要挂在关键结果下面,我们确实全混在一起了。

顾
顾子涵

对齐损耗占41%这个点戳中我了。我们就是开会宣布一下目标,没人确认承接关系,跨部门依赖全靠临时喊。漏斗图那四个节点很直观,准备拿去团队复盘用。

雷
雷梦琪

最小闭环那段很实在。去年我们一上来就搞全套体系,看板周会月会加专职管理员,两个月就停摆了。先跑一张表加一个会,这个建议靠谱。

余
余宇轩

复盘断层那部分写得好。我们复盘会就是追责会,谁没完成谁检讨,结果下季度目标定得一个比一个保守。第三个问题问机制不问人,这个转变很关键。

于
于嘉禾

关键结果必须有数据源这条规则该推广。我们季度末吵得最凶的就是'这算不算达成',因为一半的关键结果只有形容词没有口径,退回重写能省很多扯皮。

文章包含AI辅助创作:项目目标关键结果全流程:实施团队落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/310769

赞 (0)
飞飞飞飞
目标对齐流程与规范:实施团队项目目标落地方案关键指标
上一篇 1天前
成功标准实操方法:实施团队提升项目目标效率的落地方案方法与模板
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
