我陪跑过十几个研发团队做季度目标,最常见的一幕是:季度初的会议室里,团队一口气写下十二条关键结果,每条看起来都很有野心;到了季度末复盘,投影上列出的却是“XX功能已上线”“XX需求已交付”“XX版本已发布”,全是任务完成状态,没有一条回答了“这个季度我们到底改变了什么业务结果”。更尴尬的是,当有人问“交付周期到底降了多少”,会议室里会出现三种不同的答案,因为需求从哪一天开始计时,没人说得清。
这不是执行力问题,而是流程与规范问题:研发团队缺的从来不是写目标的热情,而是一套把业务目标翻译成可测结果、把可测结果锁进统一口径、再用固定节奏检查的机制。这篇文章就把这套机制拆开讲清楚。
一、先给结论:研发团队的 KR 流程,本质是翻译机制加口径契约
如果只能记一句话,我希望是这句:研发团队的关键结果流程,不是“写目标”的流程,而是“把业务目标翻译成可测结果,并用统一口径把它锁住”的流程。写目标这件事本身,任何团队半小时就能凑出十条;真正决定成败的是翻译是否准确、口径是否唯一、检查是否成节奏。
1. 三条不能让步的底线
我见过做得好的研发团队,规范条文可以各不相同,但有三条底线从不让步,我把它们称为“KR 三不原则”。
- 没有基线不写 KR。不知道当前需求交付周期的中位数是多少,就不要写“缩短交付周期”。基线是所有目标值的锚点,没有锚点,目标值就是拍脑袋。
- 没有唯一责任人不写 KR。一条 KR 挂在“研发中心”名下,等于没有人对它负责。责任人可以是技术负责人、可以是质量负责人,但必须具体到一个人。
- 没有取数口径不写 KR。口径包括指标公式、数据源系统、统计周期、剔除规则。口径不写清,季度末必然出现“我的数据是 5 天,你的是 7 天”的争论。
2. 六步流程的骨架
把这三条底线展开,就得到一条完整的季度流程,我通常把它拆成六步,每一步都有明确的输入和输出物,没有输出物的环节就是走过场。
- 业务目标输入与对齐:输入是公司的季度业务目标,输出是研发侧的目标方向初稿,通常 2 到 3 个方向,绝不超过 3 个。
- 候选 KR 发散:输入是目标方向,输出是候选 KR 长名单,此阶段鼓励多写,通常 15 到 25 条。
- KR 草案评审:输入是长名单,输出是收敛后的 4 到 6 条 KR,加上每条的基线、目标值、口径和责任人。
- 公示与责任到人:输入是评审通过的 KR,输出是全员可见的目标看板和责任分配表。
- 双周检查与风险调整:输入是上周数据,输出是风险清单和调整动作,注意调整的是举措,不是目标值。
- 季度评分、复盘与承接:输入是完整季度数据,输出是评分、复盘纪要和下一季度的承接项。

3. 规范真正约束的是口径,不是字数
很多团队把精力花在“KR 描述要写得多漂亮”,其实描述文风是最不重要的部分。规范的重心应该压在口径上:同一个指标在研发内部、业务侧、管理层三处看到的数字必须一致。只要口径统一,哪怕描述朴素一点,复盘时也能得出结论;口径不统一,描述再工整也是自说自话。
二、背景与真实场景:为什么研发目标总在季度末变成一笔糊涂账
要理解流程为什么长这样,得先看清它要解决的是什么问题。我把这些年观察到的典型场景归成三类,每一类背后都有具体的管理成因,不是单纯的“团队不努力”。
1. 场景一:业务目标没翻译,直接抄任务清单
最普遍的情形是,业务方说“这季度要提升用户留存”,研发侧收到的翻译结果是“完成个人中心改版”。改版是任务,留存是结果,两者之间隔着一整套假设:改版会提升留存吗?提升多少?如果没有改版会怎样?这些假设没有被写下来,季度末自然无法判断改版到底有没有用。
我在一个 120 人左右的研发组织里见过更极端的版本:季度目标写着“完成 8 个项目交付”,复盘时 8 个项目全交付了,但业务方对结果并不满意,因为这 8 个项目里有两个上线后使用率极低,还有一个因为跟主流程冲突被下线。任务完成率高,不等于目标达成。这句话说起来简单,但真正把它写进流程、写进评审清单的团队少之又少。
2. 场景二:KR 被当成 KPI,一背指标就失真
第二个高频问题是 KR 与考核直接挂钩,导致数据失真。我参与过一次交付周期的专项复盘,某个团队报上来的平均交付周期是 6.2 天,看起来相当优秀。但当我把需求按“是否含跨团队依赖”分层后发现,含依赖的需求平均周期是 21 天,不含依赖的是 3.1 天。团队并没有造假,他们只是默认把跨团队依赖的需求单独放进了另一个统计口径里,因为那部分“不算我们的周期”。
当一个指标直接影响个人绩效时,指标的第一用途就从“观测”变成了“防御”。这不是道德问题,是制度设计问题。我的判断是:KR 可以用于复盘和讨论,是否进入绩效要极度谨慎,至少在第一年落地期不要直接绑定。
3. 场景三:没有统一口径,每月都在重新定义数字
第三个问题最隐蔽也最耗人:数据本身不统一。研发侧的看板统计的是需求从“开发开始”到“上线”的时间,业务侧统计的是从“提出需求”到“上线”的时间,两者可以差出两三倍。季度末一碰数字,双方都不认为自己在错,会议就变成了口径辩论会。
我做过一个粗略的观察:在一个没有口径规范的 80 人研发团队里,管理层会议平均每次有 15 到 25 分钟消耗在“这个数字是怎么算的”上。按每月两次管理会计算,一年大约浪费 6 到 10 小时的高管时间,这还没算上会前各方自行核对数据的时间。口径不统一,是一种持续的隐性税费。

三、拆解常见误区:研发团队最容易踩的七个坑
误区听得多了,会发现它们高度重复。我把最常出现的七个整理出来,每个都配上表现、后果和修正动作,方便直接对照自查。
1. 坑一:把任务当关键结果
表现是 KR 写成“上线智能推荐模块”“完成架构升级”“交付 5 个业务需求”。判断方法很简单:如果这条描述在完成后无法回答“因此什么变得更好了”,它就是任务不是 KR。修正动作是加一层结果追问,把“上线推荐模块”改成“推荐模块上线后,首页点击转化率从 4.1% 提升到 5.0%”。
2. 坑二:KR 数量过多,重点被摊薄
我见过一个 40 人的研发团队一个季度写 11 条 KR,平均每条分到的关注度不足 10%。结果是每条都推了一点,每条都没做透。我的经验区间是:单个团队一个季度 3 到 5 条 KR 比较合适,超过 6 条就要重新排序并砍掉尾部。数量的本质是资源分配问题,写得多通常意味着没有真正做取舍。
3. 坑三:没有基线就定目标值
“把系统可用性提升到 99.95%”,听起来很棒,但如果不知道当前是 99.9% 还是 99.99%,这个目标既可能是白送也可能是天方夜谭。可用性从 99.9% 到 99.95%,意味着每月不可用时间从约 43 分钟压到约 22 分钟,工作量可能翻倍;从 99.99% 再往上走,投入的边际成本会陡增。目标值的难度评估,完全依赖于基线。
4. 坑四:只写研发内部指标,不连接业务目标
“代码覆盖率提升到 80%”“单测通过率提升到 99%”这类指标并非没有价值,但如果整个季度的 KR 全是内部工程指标,业务方会感觉不到研发的价值。合理的结构通常是:2 到 3 条对外结果指标,加 1 到 2 条支撑性内部指标。支撑指标的作用是解释结果指标为什么能达成,而不是替代它。
5. 坑五:与绩效直接绑定
前面已经提过,这里补充一个判断依据:观察数据是否在绑定绩效后发生“口径漂移”。如果某个团队在考核前后对同一定义的解读发生变化,说明绑定过紧。稳妥做法是第一年只用于复盘对话,第二年再考虑部分指标的权重设计。
6. 坑六:季度末才第一次看数据
没有双周检查,意味着整个季度只有一次纠偏机会,而这次机会出现在已经没有调整空间的时候。我建议的节奏是:前两周周检查一次,稳定后改为双周检查,最后两周回到每周检查。节奏本身比检查内容更容易被忽视,但它是让流程真正活起来的关键。
7. 坑七:变更不留痕,目标悄悄漂移
季度中业务方向调整很正常,问题在于有些团队把目标值改了却没有任何记录,导致复盘时无法判断“是目标变了还是执行变了”。规范要求是:目标值原则上不调整,调整的是实现路径;如果确实必须调整目标值,必须记录调整时间、原因、审批人。

四、专业判断逻辑:好 KR 的五个可核验条件
说完误区,接下来回答一个更实际的问题:怎么判断一条 KR 是否合格?我总结了一套五条件核验法,任何一条不满足就打回重写。这套方法的好处是可操作、可争论、可执行,不需要依赖个人经验去“感觉好不好”。
1. 条件一:基线可查
基线必须能从某个系统里查出来,而不是靠回忆。常见的基线来源包括需求管理系统、CI/CD 流水线、监控告警平台、缺陷跟踪系统。如果一个指标暂时没有系统支撑,那就先手工统计一个月,用一个月的数据作为基线,再开始定目标。宁可用一个月的粗糙基线,也不要用一个季度的凭空猜测。
2. 条件二:目标值有难度阶梯
好的目标值应该落在“需要努力但并非不可能”的区间。我的经验做法是给出三档:保守值、目标值、挑战值。比如需求交付周期中位数,保守是从 12 天降到 10 天,目标是从 12 天降到 8 天,挑战是降到 6 天。三档设计的好处是复盘时能区分“及格”和“优秀”,避免二元的达成/未达成判断。
3. 条件三:时间窗明确
时间窗不只是“本季度”,还要明确统计的起止日和数据的结算时点。比如“本季度内上线的需求,统计到季度结束后第 5 个工作日”。如果不写结算时点,季度最后一周上线的需求是否计入就会变成争议点。
4. 条件四:口径唯一
口径唯一意味着:公式只有一个版本、数据源只有一个系统、剔除规则只有一套。我通常要求每条 KR 都附一张口径卡,用结构化方式写清楚,避免口头约定。可以参照下面这种写法。
kr_id: KR-2024Q3-02
指标名: 需求交付周期中位数
公式: median(需求上线时间 – 需求进入研发就绪状态时间)
数据源: 研发管理系统需求流转记录
统计周期: 季度内上线且已验收的需求
剔除规则:
排除被业务方主动撤回的需求
排除跨季度承接且在上一季度已进入研发就绪状态的顺延项
基线值: 12.0 天(2024Q2 实测中位数)
目标值: 8.0 天
挑战值: 6.0 天
责任人: 交付效能负责人
检查频率: 双周
变更记录:
2024-08-01 因两条主链路重构排期调整,剔除规则不变,目标值不变
这张口径卡看起来繁琐,但它解决的是季度末最耗时的争论。一旦写下来,任何人查看数字时都不会再问“这个怎么算的”。
5. 条件五:责任人可执行
责任人必须拥有达成这条 KR 所需的资源调配权,或者至少能在权限范围内推动。如果一条 KR 的责任人既没有排期权也没有跨团队协调权,那这条 KR 的责任只是形式上的,季度末注定无法交代。责任人选定后要做一次权限检查:他能不能调动足够的研发人力?能不能推动上下游配合?两问过不了就换人。

五、案例与数据观察:把模糊目标翻译成研发 KR
下面用三个场景演示翻译过程。所有数据均为示例演示数据,用于说明方法,不代表任何真实企业统计。我把演示团队称为“示例团队 A”,规模约 150 人,属于典型的百人以上研发组织。
1. 场景一:把“提升交付效率”翻译成交付周期 KR
业务目标是“提升客户需求响应速度”,这个描述对研发来说太虚。翻译路径通常是:客户响应速度 → 需求从提出到上线的时长 → 需求交付周期中位数。基线取示例团队 A 上一季度的实测中位数 12.0 天,目标值设为 8.0 天。

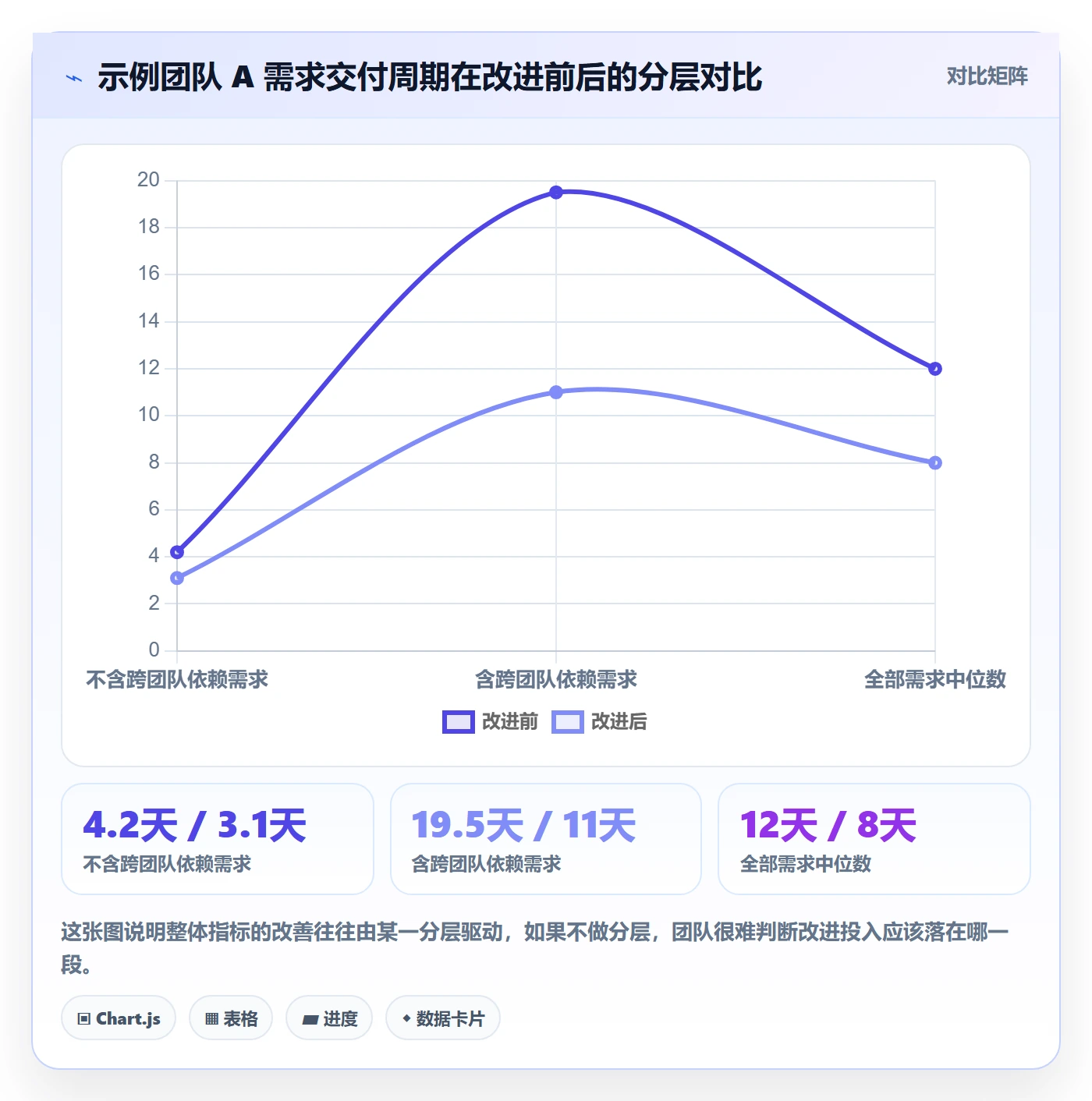

这里有个容易忽略的细节:一定要区分“含跨团队依赖”和“不含依赖”的需求。示例团队 A 的数据显示,不含依赖的需求中位数是 4.2 天,含依赖的是 19.5 天。如果不分层,整体中位数会被拉高,团队会误以为所有环节都慢,实际瓶颈只在跨团队协作这一段。

2. 场景二:把“系统更稳定”翻译成稳定性 KR
“系统更稳定”是另一个高频的模糊目标。翻译后的 KR 通常落在三个指标上:可用性、P0/P1 故障数、MTTR(平均恢复时长)。示例团队 A 的基线是:可用性 99.92%、季度 P0/P1 故障 7 次、MTTR 78 分钟。
目标值设定时我建议不要三个一起猛压,容易导致动作互相干扰。示例团队 A 的选择是:可用性提到 99.95%,P0/P1 故障降到 4 次,MTTR 压到 45 分钟。其中 MTTR 的改善主要靠故障响应流程和预案演练,可用性改善靠容量与依赖治理,故障数下降靠变更管控,三条路径基本独立,可以并行。
3. 场景三:把“减少线上问题”翻译成缺陷逃逸 KR
缺陷逃逸率的定义要注意:它指的是上线后发现的缺陷数占“上线前加上线后”缺陷总数的比例。示例团队 A 的基线是 8.5%,目标是 5.0%。这个指标比单纯的“线上缺陷数”更有诊断价值,因为它反映的是测试拦截能力的相对水平,不容易被业务量变化干扰。
我特别提醒一点:缺陷逃逸率不能孤立看,必须和交付周期一起看。如果团队为了压逃逸率而无限延长测试周期,逃逸率会好看,但交付周期会恶化。指标之间要有制衡关系,这也是为什么要给一个团队同时设结果指标和约束指标。
4. 工具层面:目标与迭代数据如何打通
讲到这里必须面对一个现实问题:口径卡写得再好,如果数据要靠人工从三个系统里拼,双周检查基本坚持不下来。我在实际推进中会要求目标管理、需求流转、迭代执行、测试缺陷这几类数据能在同一套体系里追溯,否则每两周的人工汇总成本会直接杀死流程。
这也是我在给中大型研发组织选型时会关注的一环。PingCode 主要服务中大型企业及 100 人以上组织,它的价值在于把目标、需求、迭代、测试、度量这几段链路放在同一个体系里,让口径卡上的指标可以直接从流转数据中取到。对于仍在使用 Jira 的团队,PingCode 支持 Jira 平滑迁移,可以减少历史数据的割裂;同时它支持私有化部署,对有数据合规要求的企业比较友好,也是国产替代场景下的常见选择。
但我要强调一个判断:工具解决的是取数成本和口径一致性问题,解决不了“KR 写得对不对”的问题。我见过上了工具却依然把任务当 KR 的团队,也见过用表格管口径但执行得很好的小团队。工具是流程的加速器,不是替代品。
5. 一段真实的数据观察
在一批我跟踪过的团队里,有一个现象反复出现:当 KP 指标口径被明确写下来并公示后,团队在季度复盘会上用于争论数据的时间明显减少,讨论会更多集中在“为什么没达成”和“下季度怎么做”上。这说明口径规范带来的收益不只是数据准确,更是会议质量的提升,把省下来的时间还给了决策本身。
六、不同情况下的行动建议
流程和规范不是一套模板打天下,团队规模、成熟度、业务节奏不同,落地路径也应该不同。下面按三种典型情况给出建议。
1. 情况一:50 人以下、首次尝试 KR 的团队
建议从最小闭环开始,不要一次性上全套规范。第一个季度的目标就三件事:每个团队写 3 条 KR、每条必须有基线和责任人、每两周开一次 30 分钟的数据检查会。口径卡可以先简化成五行文字,不追求格式完整。第一个季度的目的不是做出成绩,而是跑通节奏。
2. 情况二:100 到 500 人的中大型研发组织
这个规模段最痛的是口径不统一和跨团队依赖。建议在流程上增加两个动作:一是设立统一指标字典,由效能团队维护,所有团队从字典里选指标,不允许自造口径;二是在评审环节增加依赖方确认,任何含跨团队依赖的 KR 必须由依赖方在评审会上确认可行。数据层面建议用能贯通目标、需求、迭代、测试的平台承载,降低人工汇总成本。
3. 情况三:项目制、节奏不规则的团队
如果团队交付节奏以项目为单位而非自然季度,硬套季度 KR 会很别扭。建议改为按项目里程碑设定关键结果,时间窗写成“里程碑 M2 完成时”而不是具体日期。评审和复盘节点跟着里程碑走,检查频率保持双周不变。节奏可以变,但“有基线、有责任人、有口径、有检查”这四个要素不能丢。

七、不同情况下的取舍:没有全都要的方案
落地过程中最难的往往不是“做什么”,而是“先放弃什么”。我把几个高频取舍点列出来,给出我的判断依据。
1. 取舍一:指标全面性 vs 指标可维护性
指标体系越全面,观测越充分,但维护成本也越高。我的判断是:在落地第一年,优先选择可自动取数的指标,哪怕它不能覆盖全部维度。原因很简单,需要人工统计的指标在第三个双周检查时就会开始拖延,第六个双周检查基本就停了。可维护性优先于全面性,这是第一年的原则。
2. 取舍二:目标挑战性 vs 团队承受力
目标定得高能激发潜力,但连续两个季度大幅未达成会消耗信心。我的经验做法是:首次落地季度的目标值偏向保守,第二季度再适度提高挑战性。先建立“说了能做到”的信任,再逐步加压,顺序反了很难修复。
3. 取舍三:与绩效绑定的激励效果 vs 数据真实性
这个取舍没有标准答案,取决于组织文化。我的判断倾向是:在数据口径尚未稳定的阶段,不与绩效绑定;口径稳定运行两个季度后,再考虑对少数核心指标设置权重。绑得太早,得到的是好看的数字;绑得晚一点,得到的是可用的诊断信息。
4. 取舍四:统一规范 vs 团队自治
完全统一会压制不同团队的差异,完全自治会导致口径分裂。折中方案是:指标定义、取数口径、评审要素这三块统一;KR 的数量、检查形式、复盘模板可以由团队自定。管住关键的部分,放开不关键的部分,这是我认为比较可持续的分工方式。
5. 取舍五:自建指标体系 vs 借助平台承载
自建的优点是灵活,缺点是维护成本随指标数量线性增长;借助平台承载的优点是取数一致、追溯方便,缺点是需要迁移和适配成本。在 100 人以上的组织里,如果不解决数据贯通问题,规范往往会停在纸面上。这也是我在中大型组织里更倾向用一体化研发管理平台承载目标与度量的原因,数据链路不断,检查节奏才容易坚持。

八、模板与结语:先跑通一个季度,再谈优化
最后给几份可以直接拿去用的模板,以及我对这件事的最终判断。
1. KR 评审十问
- 这条 KR 完成后,什么业务结果会发生变化?
- 它的基线是多少,来自哪个系统,什么时候取的?
- 目标值的难度依据是什么,有没有保守值和挑战值?
- 公式是什么,统计周期怎么定,剔除规则有哪些?
- 责任人是谁,他有没有达成所需的资源调配权?
- 检查频率是多少,由谁负责准备数据?
- 这条 KR 和其他 KR 之间有没有相互干扰?
- 如果只完成 70%,是否还有业务价值?
- 有没有可能通过扭曲口径来“达成”?如何防止?
- 季度结束后,这条 KR 的经验能否沉淀成可复用的方法?
2. 季度节奏表
| 时间节点 | 关键动作 | 输出物 | 责任人 |
|---|---|---|---|
| 季度前 2 周 | 业务目标输入与对齐、候选 KR 发散 | 目标方向初稿、候选 KR 长名单 | 研发负责人 |
| 季度前 1 周 | KR 草案评审、口径卡确认 | 定稿 KR 清单、口径卡 | 研发负责人 + 效能团队 |
| 季度第 1 周 | 公示、责任到人、数据看板搭建 | 目标看板、责任分配表 | 各 KR 责任人 |
| 季度第 2 周起 | 双周数据检查、风险识别与调整 | 风险清单、调整动作 | 各 KR 责任人 |
| 季度最后 2 周 | 周检查、数据结算准备 | 结项数据、异常说明 | 效能团队 |
| 季度结束后 1 周 | 评分、复盘、下季度承接 | 复盘纪要、承接项清单 | 研发负责人 |
3. 变更记录模板
变更记录
变更日期: 2024-08-01
涉及 KR: KR-2024Q3-02 需求交付周期中位数
变更类型: 路径调整(非目标值调整)
变更原因: 主链路重构排期前移,原计划的双周联调窗口改为固定周会
是否影响目标值: 否
审批人: 研发负责人
记录人: 效能团队
4. 我对这件事的最终判断
做了这些年,我越来越确信一件事:研发团队的关键结果流程,它的价值不在于让目标更漂亮,而在于让团队对“什么算变好了”形成共识。共识一旦建立,讨论就会从“这数字对不对”转向“下一步怎么做”,这中间的效率差异,远比多写几条 KR 重要。
另外提醒一点:不要指望第一个季度就面面俱到。先跑通一个季度,让流程活下来,再谈优化。规范是护栏不是枷锁,指标服务于目标而不是替代目标。如果某个季度所有 KR 都完美达成,反而值得回头检查一下目标是不是定得太松。
5. 下一步你可以做什么
- 把当前季度的 KR 拉出来,逐条套用“五个可核验条件”,标出不合格项。
- 挑一条最重要的 KR,为它补齐口径卡,包括公式、数据源、剔除规则。
- 确认这条 KR 的责任人是否具备资源调配权,不具备就调整人选。
- 把双周检查会排进日历,第一次会议固定为 30 分钟,只讨论数据和风险。
- 统计一下上个季度复盘会中用于争论数据的时间占比,作为改进基线。
- 如果数据分散在多个系统且人工汇总吃力,评估一下用一体化研发管理平台承载目标与度量的可行性,把取数成本降下来。
- 准备一份变更记录模板,从下一个季度开始执行留痕。
这套东西不复杂,难的是坚持。但从我看到的样本来看,能坚持三个季度的团队,复盘会的质量和目标达成率都会有肉眼可见的变化。

常见问题解答(FAQ)
1. 研发团队的 KR 到底怎么写,才不会被写成任务清单?
我们团队季度初定目标,我列了一堆“上线 X 功能”“完成 Y 重构”,季度末发现全都做完了,可业务方还是说没感受到变化。我就很困惑,KR 不是说要写结果吗,那到底什么才算结果?
用一句话自检:任务回答“我们做了什么”,KR 回答“做完之后发生了什么变化”。把写好的 KR 读出来,如果它只描述交付动作,就是任务;如果完成时能指向一个外部可感知的变化,才是结果。
可执行做法是给每条 KR 配一张“口径卡”,六要素缺一不可:指标名、计算公式、数据源、当前基线、目标值、统计周期与负责人。
比如“缩短需求交付周期”只是方向,“需求从进入开发到上线的中位交付周期,从 12 天降到 8 天,数据源为项目管理系统状态流转加线上发布记录,按周统计,负责人为研发负责人”才是 KR。没有基线的 KR 一律退回重写,因为既无法判断是否改善,季度末也无法复盘。
数量上不必写死,入门阶段建议每个目标配 2,4 条,超过 5 条通常说明目标不聚焦。
2. KR 应该定几条?评审会上怎么判断一条 KR 合不合格?
我们第一次推 KR,谁都不舍得删,最后凑了十几条,季度末谁也说不清到底达成没有。评审会开着开着就变成“这条要不要保留”的拉锯战。我特别想知道有没有一个能当场拍板的判断标准。
评审不要靠感觉,用一份固定的十问清单逐条过:是否指向结果而非动作;是否有明确基线;目标值是否挑战且可达成;口径是否唯一可复算;数据源是否已存在、不用临时手工造数;统计周期是否与季度节奏对齐;是否有明确负责人;是否能清晰承接上层目标;是否存在团队不可控的外部依赖;是否直接绑定个人绩效。
任何一条答不上来,当场标记为“待补口径”,不要带着模糊描述进入执行。关于达成度,有个可参考的判断区间:长期完成度在 60%,70% 属于健康,连续轻松 100% 说明目标定低了,长期低于 40% 说明目标虚高或资源不匹配。
数量上,入门期一个目标控制在 2,4 条,全团队季度 KR 总量建议不超过 8,10 条,超出就按顺序砍:先砍数据源拿不到的,再砍责任人模糊的。
3. 研发关键指标那么多,初期到底该选哪几个?
我搜了一圈,交付周期、部署频率、缺陷逃逸率、MTTR、可用性、构建时长……每个看起来都合理,但我们埋点还不完整,全上根本维护不过来。我想知道初期该怎么取舍,才不会选了一堆最后没人看。
按“当前最大瓶颈”选,而不是按指标清单选。研发指标大致分五类:交付效率(需求交付周期、部署频率)、质量与缺陷(缺陷逃逸率、变更失败率)、稳定性(可用性、MTTR、P0/P1 故障数)、工程效率(构建时长、CI 成功率、环境就绪时间)、技术债与架构健康(技术债偿还率、关键模块覆盖率)。
入门期每季度只在这五类里选 1,2 类,选的标准有两条:一是它对应的瓶颈是不是这个季度真正卡住业务的地方;二是数据能否从现有系统自动取到,取不到的指标先不要写进 KR。业务抱怨“上线太慢”就在交付效率里选交付周期,业务抱怨“线上老出故障”就在稳定性里选可用性和 MTTR。
同时要防指标反噬:只看交付周期会诱发拆小需求刷数据,只看缺陷数会诱发少报不报,所以建议至少用“一个效率指标加一个质量或稳定性指标”成对出现,互相制衡。
4. 季度中间发现 KR 定错了或外部环境变了,能不能改?复盘又该怎么评?
上个季度我们定了一条 KR,做到一半业务方向调整了,继续做没意义,改又怕别人说我们不认账、随便改目标。还有人问季度末到底要不要打分,打低了会不会影响绩效,这些问题一直没个说法。
可以改,但必须走留痕流程,不能悄悄改。做法是提前设一条变更规则:写清触发条件,比如上层目标调整、关键依赖延期、数据口径发现错误;变更时记录“原 KR,变更后 KR,变更原因,变更时间,批准人”,并在双周检查会上同步,而不是等到季度末才补。允许变更不等于允许降标准,目标值调整需要有依据。
复盘评分上,入门阶段建议只做 0,1 的达成度评估加一段定性复盘,重点回答三件事:哪些 KR 达成了、靠什么达成;哪些没达成、卡点在哪;下季度承接动作是什么。如果组织还没准备好,先不要把 KR 分数直接接到个人绩效,否则很快会演变成数据博弈和指标美化,这是大量团队推行 KR 失败的主要原因之一。
另外建议把“KR 本身定得是否合理”也纳入复盘:如果某条 KR 连续两个季度都轻松 100%,就该重新审视基线或目标值。
核心关键词
文章包含AI辅助创作:关键结果流程与规范:研发团队项目目标入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/308974
读者评论
文章把KR流程说成翻译机制和口径契约,很戳中。我们团队季度初也爱写十几条,复盘时全是上线交付。真正卡住的是需求交付周期从哪天算。建议先统一基线、公式、数据源,再谈目标值,不然会议都在争论数字。
关于KR与绩效绑定的提醒很实际。指标一旦进考核,团队就会下意识选有利口径,表面数据好但失去诊断价值。第一年只用于复盘对话、不直接挂钩绩效,虽然执行起来需要管理层克制,但能避免口径漂移。
六步流程里最有价值的是双周检查和调整举措不调目标值。很多团队季度初写完就锁进文档,季度末才看,已经没纠偏窗口。节奏比模板更重要,前紧后松的检查频率更符合研发项目波动。
七个误区里任务当KR和数量过多最常见。判断方法很实用:完成后能否回答什么变得更好。小团队一个季度3到5条更现实,超过6条基本是资源摊薄。建议评审时直接砍尾部,不要温和地保留。
