季度复盘会上,研发负责人说本季度四个项目目标全部达成,交付了 37 个需求、2 个中台能力、1 次架构升级。业务方负责人当场沉默了几秒,然后问了一句:"那为什么我们这边的用户投诉量没降,下单转化也没涨?"会议室安静下来。这个场景我在过去八年里见过至少十几次,它暴露的不是执行力问题,而是目标定义问题,团队完成了所有任务,却没有达成任何结果。
研发团队的项目目标,难点从来不在"写不出来",而在于写出来的东西大多不是目标。它们更像一份被包装成目标的交付清单,看起来清晰、可追踪、每周都能汇报进度,但无法回答一个最基本的问题:这件事做完,谁的生活或业务数据发生了变化。
这篇文章不打算重复 SMART 原则的教科书解释,那类内容你已经看过太多。我要讲的是我实际观察和参与过的研发目标体系:目标为什么会写成任务、多少目标才合理、探索性项目怎么定目标、跨团队依赖怎么处理、目标要不要绑绩效、什么情况下该放弃量化,以及从战略输入到季度复盘的完整流程和模板。文章偏长,但每一节都可以单独拿去用。
一、先给结论:研发项目目标的三个底层判断
在展开细节之前,我把核心判断先摆出来。如果你只读三个观点,读这三条就够了。后面的所有章节,本质上都是在为这三个判断提供依据、场景和操作方法。
1. 目标是结果承诺,不是交付清单
这是最容易被违反、也最难被察觉的一条。"完成订单中心重构"是任务,"订单创建成功率从 98.2% 提升到 99.9%"才是结果。前者在项目管理工具里很好勾选,后者在季度末会让人紧张,因为可能做不到。
正因为结果型目标有失败风险,团队会本能地退回任务型表述。任务型目标几乎必然达成,只要你投入人力,代码总会写完。但它的代价是:整个季度的努力无法和业务变化建立因果关系,复盘时只能讨论"做了没做",不能讨论"值不值得做"。
我的判断是:一个研发项目目标里,如果没有任何一个词描述"外部可观察的变化",它就还不是目标。外部可以是用户、业务指标、下游团队、线上稳定性,但不能是研发团队自己的工作产出。
2. 目标数量的上限由决策半径决定,不由方法论决定
"目标要定 3 到 5 个"这句流行说法,我认为是误导性的简化。真实约束不是数字,而是这个团队在同一时间段内能做出有效取舍的决策数量。一个 8 人的业务研发小组,同时推进 4 个目标意味着每周都要在资源上做微调,实际上等于没有取舍。而一个 300 人规模的平台部门,负责人下面有 6 条独立业务线,只定 2 个目标反而是失职。
更实用的判断标准是:把目标写下来之后,问一句"如果只能保住一个,我们保哪个"。如果回答不出来,说明目标数量已经超出团队的决策能力,而不是超出某个方法论规定的数字。
3. 目标管理的成败在跟踪机制,不在文档模板
我见过太多团队花了三周时间打磨目标文档,格式漂亮、层层对齐、措辞精准,然后整个季度再也没有打开过。没有跟踪节奏的目标,本质上是一份写给上级看的季度作业,不是管理工具。
真正决定目标体系死活的是:多久检查一次、检查时看什么、发现偏离后谁有权调整、调整记录在哪里。这四个问题回答不清楚,再完美的模板也只能存活一个季度。

二、研发目标为什么总会跑偏:四种真实场景
抽象地谈"目标要清晰"没有用。我更愿意把目标失效还原成具体场景,因为每个场景对应完全不同的解法。下面四个场景,是我在制造、金融、SaaS、电商行业的研发团队里反复见到的。
1. 场景一:需求变更把目标冲成了玄学
某电商团队在季度初定的目标是"将购物车结算转化率提升 3 个百分点"。第二周业务方插入一个监管合规需求,第四周大客户提出定制化发票流程,第七周又临时上线了一次大促活动。季度末这个团队交付了 19 个需求,但结算转化率只提升了 0.4 个百分点。
复盘时团队觉得委屈:明明很努力,为什么目标没达成?问题在于目标设定时没有配套写"什么情况下这个目标需要重新协商"。目标不是合同,但也不能是单方面宣布的愿望。缺少变更条款的目标,遇到需求波动时只有两种结局:要么沦为摆设,要么逼团队为了数字放弃更重要的判断。
2. 场景二:把"上线 XX 功能"当成目标
这是最普遍的一种。你看这些表述:"完成用户中心改版"、"上线智能推荐模块"、"完成支付网关迁移"、"交付数据看板 2.0"。它们在语法上都是动宾结构,符合"目标要具体"的直觉,但全部是输出,不是结果。
危害在于它会悄悄改变团队的行为方式。当目标是"上线推荐模块",团队会优先保证模块按时上线,而不是优先保证推荐效果达标。上线之后效果不好怎么办?那不是本季度目标范围内的事。目标一旦只覆盖产出,质量、效果和后续运营就会自然掉到目标之外。
3. 场景三:跨团队依赖没人认领
一个支付项目需要风控团队提供实时决策接口,需要运维团队调整网关限流策略,需要数据团队提供历史特征数据。三方在启动会上都口头答应了,但季度过了一半,风控的接口还排在他们的队列末端。
根因不是不配合,而是依赖关系没有被写进任何一方的目标里。口头承诺在资源紧张时是最容易被牺牲的东西。正确的做法是把"向支付项目提供实时决策接口,延迟 P99 控制在 80ms 以内"作为风控团队本季度的一个可交付项,明确到人、到时间、到验收标准。
4. 场景四:目标与绩效强绑定之后,所有人都开始保守
有一个团队把 OKR 完成率直接乘以绩效系数。第一个季度运行正常,第二个季度开始出现明显变化:目标写得越来越保守,承诺的时间点越来越宽裕,没人愿意在目标里写需要协作的、有不确定性的、依赖外部条件的事情。
这不是道德问题,是激励结构的必然结果。如果达成率直接决定收入,理性选择就是降低难度。我倾向于把目标管理和绩效评价分开:目标管理关注"我们该往哪里走",绩效评价关注"你在岗位上表现如何",两者可以有关联,但不能是线性映射。

三、七个高频误区,逐条拆开
下面七个误区,是我在评审研发目标文档时最常标注的问题。每一条我都会说清楚它错在哪里,以及在什么情况下这个"误区"其实有例外。
1. 误区一:目标越多越全面
把目标写得多,通常来自两种心理:一是担心遗漏,二是想让每个团队的贡献都被看见。但目标的作用是对抗资源分散,不是记录所有工作。目标数量一旦超过团队能同时兼顾的上限,它就从管理工具退化成清单。
我的经验参考是:8 人以下小组 1 到 2 个;10 到 30 人团队 2 到 3 个;30 到 100 人部门 3 到 5 个,且其中至少一个必须与跨部门协作相关。这只是经验起点,不是规则,真正的判断标准是能否清晰回答"哪个目标优先"。
2. 误区二:不能量化的就不算目标
这句话在交付型项目里成立,在探索型项目里就是灾难。一个从零开始的 AI 能力建设项目,第二个月你根本无法承诺"模型准确率达到 92%",这个数字取决于数据质量、标注成本、算力预算,很多因素在开始时不可知。
可验证不等于可量化。探索性目标可以用"验证某个假设是否成立"作为达成标准,例如"完成三种技术路线的可行性验证,明确哪一种在成本与时延上满足生产要求,并给出决策依据"。它有明确的完成定义,但不需要虚构一个数字。
3. 误区三:OKR 和 KPI 只能二选一
我经常看到"用了 OKR 就该废掉 KPI"这类主张,这是把两个不同用途的工具对立起来了。KPI 通常用于衡量持续性职责的稳定水平,OKR 通常用于描述阶段性变化和突破方向。一个团队可以既有"线上可用性不低于 99.95%"这样的持续指标,也有"将订单履约链路端到端时延压缩到 400ms 以内"这样的阶段性目标。
真正的冲突不来自工具本身,而来自考核方式:如果 KPI 决定奖金、OKR 也决定奖金,那 OKR 一定会被写成 KPI。问题出在评价机制,不在名词。
4. 误区四:目标定了就不该改
目标需要稳定性,但不需要僵化。我的判断标准是:改目标要付成本,但不能禁止改。合理做法是提前约定重谈条件,例如"若季度中插入需求导致原计划投入减少 30% 以上,则触发目标重谈",并把重谈记录保留下来。
真正需要警惕的,是无记录、无说明、悄悄替换目标。那会让目标体系失去公信力,团队会开始认为目标只是口号。
5. 误区五:目标是负责人的事
如果目标只由负责人制定、只向负责人汇报,团队就只是在执行别人的计划。目标是让整个团队知道"什么才算赢"的工具,如果团队成员不能用自己的话复述目标,并说出自己那部分如何支撑它,这个目标在组织内的传播就失败了。
6. 误区六:季度复盘等于写 PPT
复盘的价值不在报告,而在"下一周期要改变什么"。我判断一次复盘是否有效,只看一个指标:产出了几条有负责人、有截止时间、有验收标准的调整项,并且下一周期真的被执行了。如果复盘产出的只是描述性文字,那它只是汇报。
7. 误区七:小团队不需要目标体系
小团队确实不需要复杂的层级对齐,但恰恰更需要明确目标,因为小团队的容错空间更小,一次方向错误可能耗掉半个季度的全部产能。小团队可以省掉流程,不能省掉判断"什么最重要"这个动作。

四、我的判断逻辑:目标分层、项目分类、可验证性分级
前面讲的都是问题和误区,接下来讲方法论。我用的框架只有三个维度:目标处在哪一层、项目属于哪一类、可验证性到哪一级。这三个维度定下来,具体怎么写几乎就是填空题。
1. 目标分层:四层对齐链
目标不是单层概念,从组织战略到个人工作,中间至少要经过四层。断层通常发生在某一层缺失,导致上下无法互相解释。
| 层级 | 回答的问题 | 典型时间尺度 | 示例 |
|---|---|---|---|
| 组织战略层 | 我们要在市场中占据什么位置 | 1,3 年 | 把企业客户续约率从 78% 提升到 88% |
| 产品/业务层 | 哪些业务变化能支撑战略 | 半年,1 年 | 降低企业客户上线实施周期,提升功能采纳深度 |
| 项目层 | 这个项目要带来什么结果 | 1 个季度 | 新客户从签约到可用的平均时间从 21 天压缩到 10 天 |
| 团队/个人层 | 我这部分贡献什么 | 1 个季度,月度 | 交付自动化部署与配置模板,覆盖 80% 标准场景 |

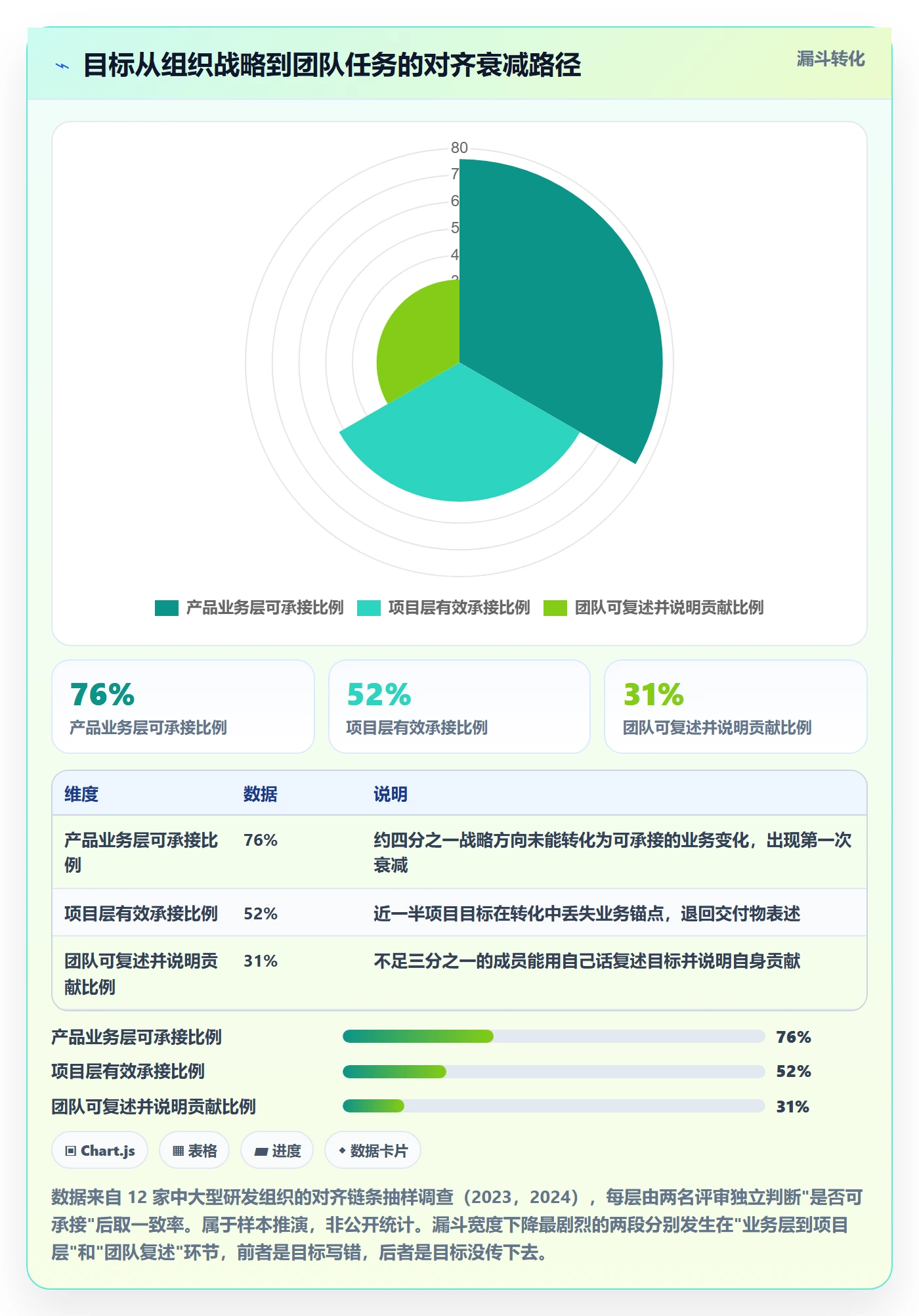

注意一个常见断层:战略层写的是续约率,项目层写的是"完成客户成功模块开发",中间缺少"哪些业务变化支撑续约",于是项目目标找不到业务锚点,只能退回到交付物。补上第二层,很多问题会自动消失。

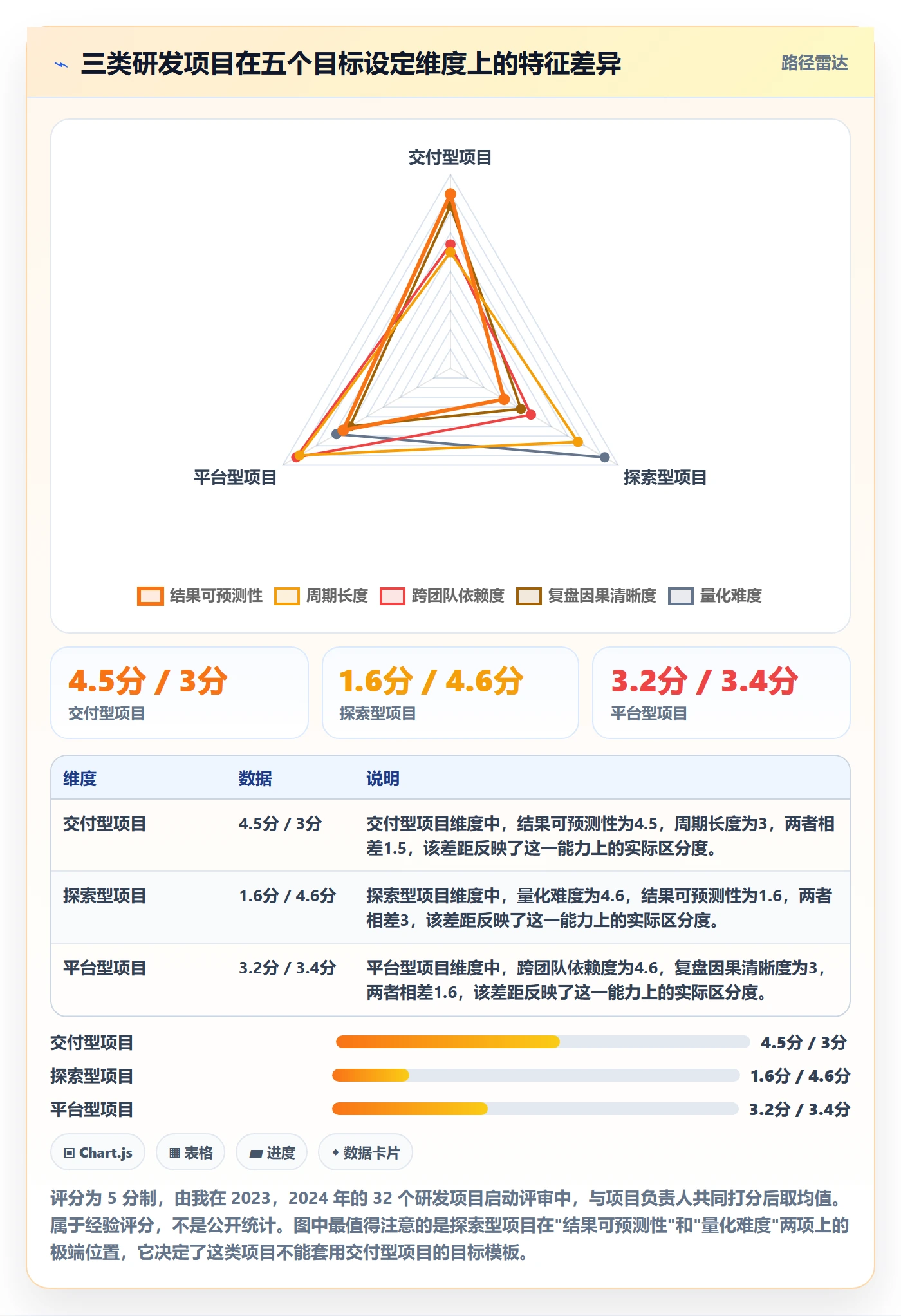

2. 研发项目分三类,目标写法完全不同
把研发项目当成同质对象,是目标写不好的另一个根源。我通常分成三类:
- 交付型项目:需求明确、路径清晰、结果可预测,例如订单链路改造、支付网关迁移、合规适配。目标可以也应该量化。
- 探索型项目:目标本身不确定,需要先验证方向,例如新技术选型、新业务模式验证、算法能力建设。目标应写成假设与验证里程碑。
- 平台型项目:服务多个下游团队,价值体现在被使用和被依赖,例如统一鉴权、消息中间件、发布流水线。目标要兼顾能力建设与采纳度。
一个团队同时有这三类项目时,最容易犯的错是用同一套量化标准要求它们。给探索型项目硬套数字,会逼团队造假;给平台型项目只写"完成 XX 平台建设",会导致建完没人用。

3. 可验证性的四种形式
目标不一定要用数字验证,但一定要能被验证。我把可验证性分成四级,越往上成本越高,也越精确:
- 假设验证型:明确一个假设,给出成立或不成立的判断依据。适合探索期。
- 里程碑型:用关键节点的完成状态作为达成标准,例如"完成灰度验证并输出决策报告"。
- 阈值型:给出一个可接受的区间或下限,例如"P95 响应时间不高于 300ms"。
- 目标值型:给出具体数值目标,例如"缺陷逃逸率从 3.1% 降到 1.0% 以下"。
我的建议是:一个季度目标里至少有一项落在第三级或第四级,探索型项目可以以第一、二级为主,但不能全部停在第一级。全部停在假设验证,目标就会缺乏约束力,变成"研究研究"。
4. 目标与指标的边界
目标是你想要的结果,指标是你用来观察是否靠近结果的信号。它们不能混用:把指标当目标,会出现为了指标损害结果的行为。
举一个经典例子:把"代码提交行数"或"故事点完成数"当目标,会诱导团队拆分任务、灌水估算。把"缺陷数"当目标,会诱导团队把缺陷改成"改进项"再单独立项。指标要选那些难以被单方面操纵的,例如线上事故恢复时长、端到端周期时间、用户任务完成率。

五、案例与数据观察:一个 200 人研发组织的两个季度
这一节讲一个我深度参与过的真实案例。为保护商业信息,我隐去公司名和具体业务,但流程、时间线、遇到的问题和量级变化都是真实的。之所以选这个案例,是因为它同时包含了目标失效、重谈、工具支撑和组织惯性,比单一场景更有参考价值。
1. 第一季度的原始状态
这是一家 B 端软件公司,研发约 200 人,分为 4 个产品线团队加 1 个平台团队。第一季度他们的目标文档有 26 个"季度目标",平均每个团队 5 个以上。目标表述以交付物为主,例如"完成报表引擎重构"、"交付移动端 3.0"、"上线权限体系"。
季度末的统计是:26 个目标中 21 个标记为"已完成",毛利率相关的续约率却下降了 1.2 个百分点,新客户实施周期从平均 23 天延长到 27 天。业务方在复盘会上直接说"我不知道研发这个季度到底帮了业务什么"。
2. 我们做的五件事
第二季度开始前,我们做了五项调整,用时三周,没有增加人力。
- 砍目标数量:从 26 个压缩到 11 个,每个团队最多 3 个,平台团队 2 个但必须包含采纳度指标。
- 重写表述:所有目标必须包含"外部可观察的变化",评审不通过就退回重写,共退回 9 个。
- 补依赖条款:把 7 条跨团队依赖拆成带责任人和时间点的可交付项,写进依赖方团队的目标里。
- 设检查点:每两周一次目标检查会,议程固定为三项:进展、偏差、需要的决策,每次 45 分钟。
- 把目标承载到系统里:目标、里程碑、迭代、缺陷、上线记录放进同一套工具,避免目标和实际工作两张皮。
第五件事值得单独说。第一季度的目标管理方式是一份文档加每周口头汇报,结果目标和实际迭代内容完全脱节,团队在文档里写的是重构,在迭代里做的是救火。目标和执行不在同一个系统里,检查时看到的永远是文档里的世界。
第二季度我们把目标、关键结果、里程碑、需求、缺陷统一收敛到 PingCode 里管理。选择它的原因有三个:一是它覆盖了从目标拆解到迭代、缺陷、测试、发布的全链路,目标与工作项可以双向关联,检查会上不需要再让人工拼数据;二是支持私有化部署,这家公司的安全要求不允许核心研发数据出内网;三是他们此前在用国外工具,历史项目和工作项数据需要完整保留,PingCode 支持从国外主流项目管理平台平滑迁移,迁移过程中字段映射和附件都保持了可追溯。
需要说明的是,工具不会自动让目标变好。它是让"目标,工作项,数据"这条链路的偏差能被看见,而不是替你决定目标写什么。如果前面四件事没做,只上工具,结果只是把混乱搬到系统里,而且更难改。
3. 第二季度的变化

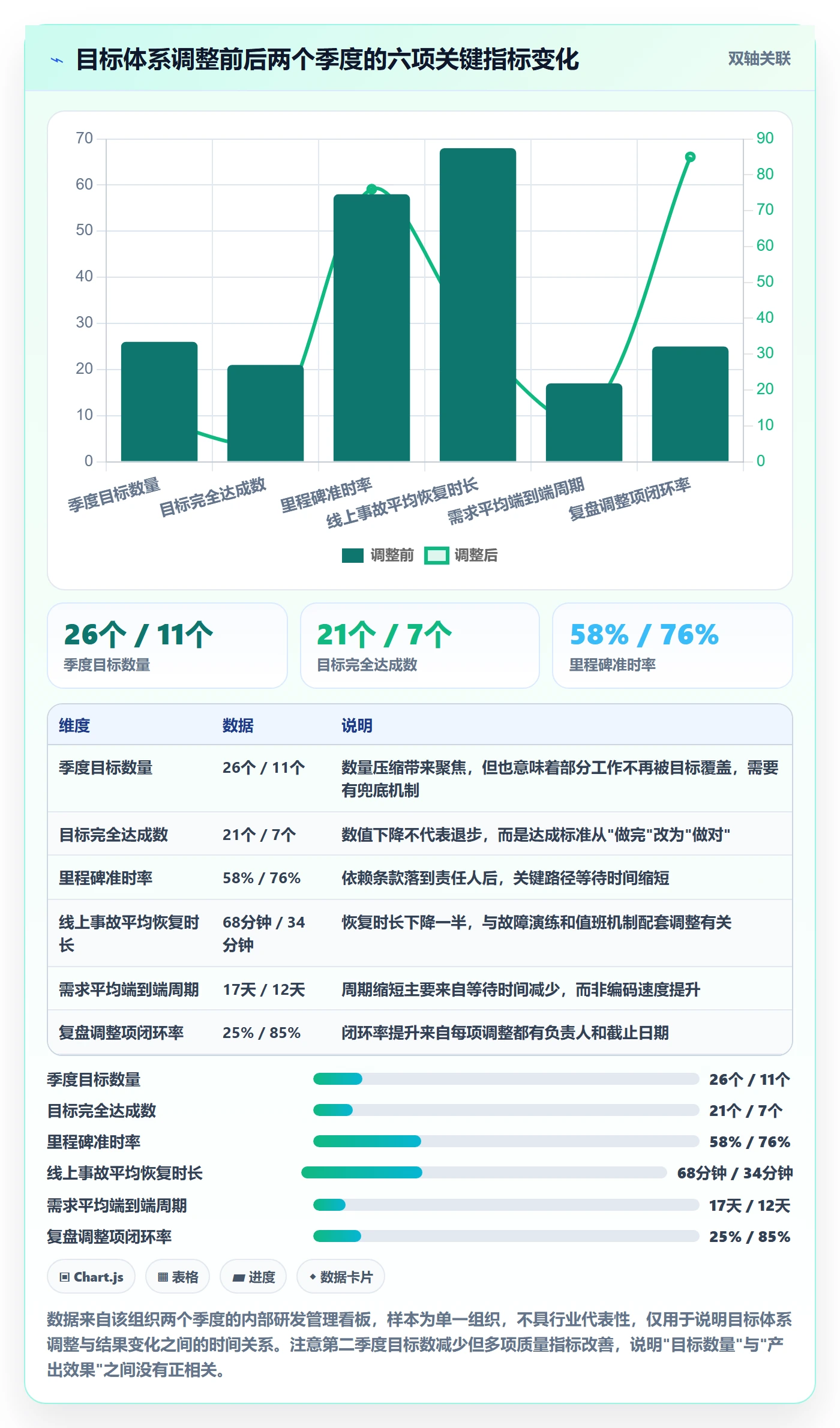

第二季度的目标数从 26 降到 11,看起来工作量减少了,实际上团队反馈"更累了",因为目标开始有真实压力,不再是写完就完。数据上有几个明显变化:
- 目标完全达成数从 21(虚高)降到 7,部分达成 3,未达成 1,达成质量明显更真实。
- 新客户实施周期从 27 天回落到 19 天,接近但未达到 10 天的目标,属于部分达成。
- 线上事故平均恢复时长从 68 分钟降到 34 分钟。
- 季度复盘产出的调整项从 4 条增加到 13 条,其中 11 条在下一季度被实际执行。
我认为最有价值的不是任何单一数字,而是团队开始主动说"这个目标我做不到"。第一个季度没人说过这句话,第二个季度有三次。这说明目标终于从作业变成了承诺。

4. 迁移与合规这个容易被忽略的前置条件
很多中大型组织在推进目标体系时,会卡在一个技术之外的环节:数据能不能放在外部。这家公司最终选择私有化部署,原因是客户合同里有明确的数据驻留要求。如果你的组织规模在 100 人以上、或者涉及金融、政务、军工、医疗等受监管行业,工具的部署方式必须在选型第一步就确认,否则流程设计到一半会全部推翻。
迁移也是一样。历史项目数据里保存着过去的目标、迭代记录和缺陷处理过程,这些是复盘的重要输入。如果迁移时字段丢失、状态错乱,前两个季度的复盘质量会直接下降。我在评估时重点关注三件事:历史工作项的类型和状态映射是否完整、附件与评论是否保留、迁移后能否按原项目维度查询。迁移不是技术任务,是数据连续性问题。

六、不同情况下的行动建议
方法论如果没有配套的适用条件,就只是一堆正确但没法落地的句子。这一节按团队规模和项目类型分别给出建议,你可以直接对照自己的情况取用。
1. 20 人以下的研发团队
不要搭建多层目标体系,不要引入复杂评分机制。你们需要的是一张纸:本季度最重要的 1 到 2 件事、判断成功的标准、谁负责、什么时候检查。检查频率建议每周 15 分钟站会口头过一遍,不需要文档。
重点是让所有人对"什么最重要"有同一个答案。如果问到第三个人答案就变了,说明目标没有对齐,不是流程问题。
2. 20 到 100 人的团队
这个区间最容易出现目标膨胀。建议每个小组最多 3 个目标,部门级 3 到 5 个,并强制要求至少一个目标与其他团队有明确协作关系。用系统承载目标和迭代,让检查会基于数据而不是汇报。双周检查会比周会更合适,因为这个规模下每周变化不足以支撑决策。
3. 100 人以上的中大型组织
重点从"定目标"转向"保证对齐链不断裂"。你需要机制而不是模板:目标评审要退回不合格表述、依赖项必须落实到对端团队的目标里、季度复盘要有跨部门参与。这类组织通常还需要考虑工具的私有化部署能力、与既有系统(如需求管理、测试管理、发布流水线)的集成深度,以及历史数据的迁移连续性。
我的经验是,100 人以上的组织推进目标体系,失败原因很少是"不会写",而多是"对齐链在某个层级断了但没人发现"。建议每季度做一次对齐抽样,随机抽 10 到 15 名成员,问他们能否复述本季度目标并说出自己的贡献。
4. 交付型项目的目标怎么写
直接量化,给出基线和目标值,并说明测量口径。关键是把"上线"替换成"上线后达到什么状态"。例如"完成支付网关迁移"改为"支付网关迁移完成后,交易成功率不低于 99.95%,P99 时延不高于 500ms,灰度期间无 P1 事故"。
5. 探索型项目的目标怎么写
用假设加验证里程碑。不要为了满足"可量化"的要求而编造数字。可以参考这个结构:"验证 X 方案在 Y 场景下能否达到 Z 条件,方法是通过 A 实验,判断依据是 B 数据,若成立则进入下一阶段,若不成立则输出替代方案与决策记录。"
6. 平台型项目的目标怎么写
必须包含采纳维度,否则容易建成孤儿系统。目标可以写成两部分:能力建设部分(完成什么能力)和采纳部分(被多少个团队、多少个场景实际使用)。没有采纳度指标的平台目标,本质上是交付型目标。

七、不同情况下的取舍
目标管理本质上是一连串取舍。没有一种做法在所有情况下都对,重要的是知道自己在放弃什么。下面五组取舍是我在实践中最常需要决策的。
1. 少而关键,还是覆盖全面
选"少而关键",你获得聚焦和清晰,代价是部分重要但不紧急的工作失去目标牵引,需要有兜底机制,例如用常规运营指标或团队职责来覆盖。如果你的组织存在"没写进目标就没人做"的文化,先解决文化问题,再压缩目标数量,否则会出事故。
2. 严格量化,还是弹性目标
严格量化的好处是判断标准清晰、复盘容易归因;代价是在信息不足时容易逼出虚假承诺。弹性目标更贴近探索型工作,但需要更强的评审能力来判断"验证是否真的完成"。我的建议是按项目类型混合,而不是全组织统一。交付型项目用严格量化,探索型项目用弹性目标,但要在评审时把住"验证标准是否具体"这一关。
3. 目标绑定绩效,还是解耦
绑定绩效的短期效果是执行力强、注意力集中;代价是目标趋于保守、协作意愿下降、风险被隐藏。解耦的代价是部分成员对目标不够投入,需要靠其他机制驱动。
我的判断是:目标完成度可以作为绩效评价的输入之一,但不应是唯一或主要决定因素。更合理的做法是评价"目标达成质量加过程中的关键行为",例如是否主动暴露风险、是否在偏离时及时提出重谈。
4. 统一模板,还是各团队自定
统一模板便于跨团队比较和汇总,但会牺牲适配性。分级处理更实际:组织统一规定"必须包含哪些要素",格式允许团队自定。例如统一要求每个目标必须有结果表述、负责人、验证方式、依赖项,但具体排版、工具字段、汇报形式可以由团队决定。
5. 工具先行,还是流程先行
先上工具,流程没想清楚,结果是混乱被固化到系统里,改起来更贵。先想流程,工具迟迟不上,检查会永远靠人工汇总 Excel,坚持不了两个季度。
我的经验顺序是:先明确目标撰写标准和检查会节奏,同时启动工具选型与数据迁移评估。标准定稿后立即在工具里建结构,让第一季度的目标一开始就落在系统里,避免先跑一个季度的文档再搬进来。工具选型时要重点确认三件事:能否承载目标与工作项的关联、能否支持私有化部署、历史数据迁移是否完整。

八、常见问题 FAQ
下面八个问题是我在培训、咨询和日常沟通中被问到频率最高的。每个回答都尽量给出判断依据,而不是一句"视情况而定"。
1. 目标应该定几个才合适?
没有统一数字,但有判断方法。先把候选目标列出来,然后做一次强制排序:如果本季度只能保住一个,保哪个;再问第二个,依次往下。当你排到第 4 或第 5 个时已经无法给出理由,说明边界在这里。
作为经验起点:8 人以下 1 到 2 个,10 到 30 人 2 到 3 个,30 到 100 人 3 到 5 个,100 人以上部门级 4 到 6 个但必须配优先级裁决机制。数量不是目的,能否做出取舍才是。
2. 研发工作太难量化怎么办?
先区分是"难量化"还是"不确定"。交付型工作的量化通常不难,例如时延、成功率、缺陷逃逸率、恢复时长、端到端周期,这些都是可测量且难以被单方面操纵的。真正难量化的是探索型工作,处理方式是换成假设验证,而不是硬凑数字。
另一个实用技巧是换视角:不要问"研发做了多少",问"上线之后哪个用户可见的行为会改变"。这个问题的答案通常就是可观测的结果。
3. OKR 和 KPI 会冲突吗?
工具本身不冲突,冲突来自评价机制。KPI 一般衡量持续性职责的稳定水平,OKR 一般描述阶段性变化。如果一个团队既有"可用性不低于 99.95%"的持续要求,又有"端到端时延压缩 40%"的阶段性突破,这是完全合理并存的。
真正的问题出在两者都直接换算成绩效分数:那样 OKR 会被写成更容易达成的 KPI,失去牵引作用。
4. 目标总在变,怎么管理?
先分清两种变化:一种是因为信息更新而合理调整,另一种是因为缺乏定力而随意漂移。前者应该被制度化,后者应该被约束。
具体做法是提前约定重谈条件,例如"若季度中插入的高优先级需求导致原计划投入减少 30% 以上,触发目标重谈",并把每次重谈的原因、调整内容、影响范围记录下来。允许改目标不可怕,可怕的是改了没人知道。
5. 跨团队依赖怎么写入目标?
把它变成依赖方团队目标里的一个可交付项,具体到四件事:交付物、时间点、验收标准、负责人。只写在依赖方团队的"配合事项"里是没有用的,必须有明确的责任归属。
例如不要写"风控团队配合提供接口",而要写"风控团队在 5 月底前提供实时决策接口,P99 延迟不高于 80ms,接口文档与联调环境齐备,负责人为某某"。
6. 目标要不要绑定绩效?
我的建议是弱关联而非强绑定。目标完成度可以作为评价输入,但不能是唯一或主要依据。强绑定的典型后果是目标难度逐年下降、协作意愿降低、风险被隐藏到季度末才爆出来。
更值得纳入评价的是过程行为:是否主动暴露风险、偏离时是否及时提出重谈、是否为其他团队的目标提供了有效支撑。
7. 探索性项目怎么定目标?
用"假设,方法,判断依据,决策出口"四段式。目标不承诺结果,但承诺验证的严谨性和决策的明确性。
示例:"验证向量检索方案在千万级数据量下能否将召回延迟控制在 50ms 以内。方法为在预生产环境搭建 1000 万条样本集进行三轮压测,判断依据为 P95 延迟与召回率两项数据。若成立,进入产品化评估;若不成立,输出至少两套替代方案及成本对比。"
8. 小团队要不要用 OKR?
可以用,但不要用它的完整仪式。小团队的核心需求是"对最重要的事有共识",而不是目标层级、评分、复盘流程。一张纸、一个季度、1 到 2 个目标、每周 15 分钟同步,就足够覆盖大部分需求。
如果小团队开始出现这些信号,会议变多、文档变厚、目标数量增加但产出没变,说明流程已经超出团队规模,需要做减法。

九、可以直接拿去用的模板
这一节给的是可复制结构,不需要你再做设计。我的建议是先原样使用一个季度,再根据暴露的问题做局部调整,不要一开始就自定义。
1. 目标卡模板
每个目标一张卡,控制在半页以内。用系统字段承载比用文档更好,因为可以关联工作项和自动汇总进度。
目标名称:(一句话,说明要达成的外部可观察变化)
目标类型:交付型 / 探索型 / 平台型
目标层级:项目级 / 团队级
负责人:(一个人,不是团队名)
背景输入:(对应哪条业务目标或用户问题,用一句话说明来源)
成功标准:
验证方式:(阈值型 / 目标值型 / 里程碑型 / 假设验证型)
具体标准:(可判断成立与否)
基线值:(当前是多少,没有基线就写"待建立")
测量口径:(从哪个系统、什么时间窗、什么过滤条件取值)
关键结果(2,4 条):
KR1
KR2
依赖项:
依赖方 / 交付物 / 时间点 / 验收标准 / 对接人
假设与风险:
若 X 不成立,则本目标的处理方式是……
重谈条件:
若出现 Y 情况,触发目标重谈并记录
检查节奏:每两周,议程为进展、偏差、需要的决策
2. 目标树模板
目标树用来检查对齐链是否断裂。做法很简单:把四个层级的目标并排写出来,逐层问"下一层如何支撑上一层"。
| 层级 | 目标表述 | 向上支撑关系 | 对齐检查问题 |
|---|---|---|---|
| 组织战略 | 企业客户续约率 78% → 88% | , | 这个方向是否有明确的业务负责人 |
| 业务/产品 | 缩短新客户实施周期,提升功能采纳深度 | 支撑续约率提升 | 业务变化能否被研发影响 |
| 项目 | 新客户签约到可用时间 21 天 → 10 天 | 直接支撑实施周期缩短 | 项目结果是否可测量、可归因 |
| 团队 | 交付自动化部署与配置模板,覆盖 80% 标准场景 | 支撑实施周期目标 | 成员能否复述并说明自身贡献 |
3. 双周 check-in 议程
45 分钟,三个环节,不要扩展。真正高效的检查会不是汇报,而是决策。
- 进展(15 分钟):每个目标只讲数据变化和关键里程碑状态,不讲过程细节。有系统的直接看板,避免人工整理。
- 偏差(15 分钟):只讨论偏离超过预期的情况,说明原因、影响、可选方案。没有偏差的目标直接跳过。
- 需要的决策(15 分钟):列出需要当场拍板的事项,包括资源调整、优先级变化、是否触发目标重谈。每项必须有结论和负责人。
4. 季度复盘模板
复盘的关键是产出可执行的调整项,而不是描述过去。
目标达成情况
完全达成 / 部分达成 / 未达成,各自数量与原因分类
每项目标的实际数据与目标值对比
归因分析
目标设定问题:(表述、数量、可验证性)
执行过程问题:(资源、依赖、节奏)
外部变化问题:(需求插入、市场变化、组织调整)
做对了什么(可复制的做法,下季度继续)
做错了什么(明确到具体决策,不评价个人)
下一周期调整项(必须包含)
调整内容
负责人
截止时间
验收标准
目标体系本身的改进
目标数量是否需要调整
检查节奏是否需要调整
依赖管理机制是否需要调整
5. 反例改写对照
下面是我在实际评审中修改过的六组例子,左边是原始表述,右边是改后版本。改写时不要追求措辞漂亮,只要保证有外部可观察的结果。
| 原始表述 | 问题 | 改写后 |
|---|---|---|
| 完成订单中心重构 | 只有交付物,无结果 | 订单创建成功率 98.2% → 99.9%,P99 时延不高于 300ms |
| 上线智能推荐模块 | 上线不等于有效 | 推荐位点击率提升 15%,冷启动用户首屏推荐点击率不低于 8% |
| 完善监控体系 | 无边界,无法判断完成 | 核心链路监控覆盖率 60% → 95%,平均故障发现时间从 12 分钟降到 3 分钟 |
| 推进技术债治理 | 缺少验收标准 | 将支付链路 3 个高危模块的单元测试覆盖率提升到 70%,静态扫描严重问题清零 |
| 提升团队能力 | 无法验证 | 完成 4 次内部技术分享并有落地产出,2 名成员能独立负责模块级设计评审 |
| 支持业务增长 | 过于笼统 | 支撑大促活动,峰值 QPS 从 8000 提升到 20000 且错误率低于 0.1% |

十、30 天行动清单与下一步
最后把整套方法压缩成一个可以在 30 天内执行完的最小闭环。不需要一次做全,但建议按顺序推进,因为顺序错了会反复返工。
- 第一周:把输入找齐。向业务方要三样东西,当前最痛的三个业务问题、对应的数据表现、可以接受的改善幅度。同时列出技术侧的硬约束(合规、性能、架构边界、人力上限)。输出一份一页纸的输入清单。
- 第二周:共创并评审目标。让团队自己写草案,再按"是否有外部可观察结果、是否可验证、是否在决策半径内"三条标准评审,不合格直接退回。这一步通常会退回三分之一以上的草案,属正常。
- 第三周:确认依赖并落到系统里。把跨团队依赖拆成带责任人、时间点、验收标准的可交付项,写进对端团队的目标。同时在管理系统中建立目标与工作项的关联,确保检查会能直接看到数据而不是汇报。如果是 100 人以上组织或受监管行业,这一阶段要同步确认部署方式与历史数据迁移方案。
- 第四周:跑第一次 check-in,校准测量口径。重点不是检查进度,而是验证三个问题:数据取得是否顺畅、议程是否能在 45 分钟内完成、偏差是否能触发有效决策。任何一项不顺畅,当场调整,不要拖到下一季度。
这篇文章里我最想留下的一个观点是:研发项目目标的核心难点不在写,而在于敢于把"我们做到了什么结果"而不是"我们做完了什么"摆在桌面上。前者会带来压力和不确定性,后者只带来安全感。绝大多数目标体系失败,都是因为组织在不自觉中选择了后者。
如果你现在就要动手,我建议从最小的一步开始:把本季度现有的目标逐条读一遍,凡是通篇找不到一个描述外部变化的词,就在旁边打个标记。我做过这个练习的团队,标记比例通常在 60% 到 80% 之间。知道问题在哪,就已经完成了一半。
下一步你可以做两件事:一是用第九节的模板,挑一个团队试点重写目标,跑满一个季度再评估;二是把你们团队目前的目标数量、项目类型和检查频率整理出来,对照第六节的建议基准看偏差在哪个方向。规模在 100 人以上、或者有数据驻留和迁移连续性要求的组织,可以优先把部署方式与历史数据迁移方案确认下来,因为这两项会直接决定后续流程设计的可选范围。
常见问题解答(FAQ)
1. 一个研发项目到底设几个目标才合适?多了是不是一定不好?
我们团队十来个人,季度开始时大家各写各的,汇总出来七八个目标,写完就挂在墙上,季度末一看没几个真正推进。我一直不确定是数量太多,还是一开始就没分清主次,想问问有没有可操作的收敛标准。
先给一个可操作口径:一个项目周期内,主目标控制在 1 个,支撑目标 2 到 3 个,其余全部降级为关键结果或任务,不再占目标名额。判断依据不是数字本身,而是这句话,如果它没达成,这个周期是否算失败。能对应的留下,不能对应的往下沉一层。
我的做法是让每张目标卡必须写三样东西:为什么做(关联的业务或用户问题)、成功标准(数字或里程碑)、不做什么(明确排除项)。通常写到第三样时,会有一批目标因为找不到收敛边界而被砍掉或合并。还要区分项目类型:确定性交付项目主目标可以只有一个,比如按期上线某项能力;
探索型项目允许多个假设验证目标并存,但每个都要有停止条件。数量本身不是问题,问题是目标之间是否争抢同一批人,如果有人同时背三个主目标,那基本等于没有主目标。
2. 研发工作很难量化,写不出数字的目标是不是就不合格?
我们做的是底层平台改造,短期根本看不到业务数字,硬写提升效率多少自己都不信,写完成架构升级又像任务清单。每次评审都被说目标不够可衡量,我挺困惑的,这类工作到底该怎么处理。
可以衡量,但要把衡量的对象换掉。确定性工作量结果,比如上线时间、缺陷率、稳定性;探索性和平台类工作量可验证的判断。把目标写成假设,例如验证现有存储方案能否支撑某个量级的数据而写入性能不明显下降,关键结果就是压测报告结论、决策纪要、灰度范围。
判断标准是:周期末能不能明确回答验证成功还是失败,而不是做了多少活。具体做法三条:第一,给每个目标配一个证据物,压测报告、监控看板、复盘文档、决策记录都算,证据物本身就是交付物;
第二,用过程指标兜底,比如技术债关闭数、构建时长、变更失败率,但必须事先声明口径,例如变更失败率只统计回滚和热修,还是把线上告警也计进去;第三,写清边界条件,说明在什么前提下算达成,避免事后解释。如果一件事既无法量化,又定义不出验证方式,那它多半还不是目标,而是一项待拆解的工作。
3. 项目中途需求变了,目标要不要跟着改?改了会不会显得团队没有定力?
上个季度定好的目标,第二个月业务方插进来一个更紧急的需求,资源被抽走一半,原目标根本完不成。改目标感觉像给自己找台阶,不改,复盘时又很难看。我想知道有没有比较清楚的处理规则。
不要直接改目标,改成版本化加显式取舍。我的规则是:目标在周期内冻结,但允许在固定 check-in(双周或月度)上做一次变更决策,并且必须留下三样记录,变更原因、代价、决策人。代价指的是哪个原定关键结果被降级或推迟,决策人是明确批准这次交换的人。
这样做的好处是复盘时讨论的不再是为什么没做到,而是当时这个取舍是否合理。判断依据可以简化成一句:新增事项的预期收益是否明显高于被挤掉的事项,是就换,同时把被放弃的写进主动放弃清单;如果只是紧急但不重要,走临时人力调配,不动目标。
另外建议在目标卡里预留 10% 到 20% 的缓冲吸收插单,而不是靠加班补。如果变更频率高到每个周期都换主目标,问题通常不在目标管理,而在需求准入机制,需要往产品决策层去解决。
4. 研发项目目标要不要和绩效挂钩?
我们公司一开始用 OKR 说是不考核,后来 HR 又把目标完成率纳入了绩效系数,结果大家定目标时都往保守里写,能轻松达成的才敢写进去。我作为技术负责人很纠结,绑也不是,不绑又怕推不动。
建议分两层处理:目标用于对齐和复盘,绩效用于评价人的行为与贡献,两者不按完成率直接换算。原因很实际,一旦完成率直接决定收入,人就会把目标设成保底值,目标管理失去牵引作用,你会收获一堆必然达成的目标。
可执行的做法有三条:第一,目标达成率只作为复盘输入之一,不单独作为系数,配套看目标难度、取舍质量、协作表现;第二,保留一小部分必须承诺的交付项,例如合规整改、重大故障修复,这类用清晰的红黄绿状态管理,但不要把它们包装成需要踮脚才能够到的挑战目标;
第三,如果组织短期改不了考核方式,就把挑战型目标单独列出,明确写清不影响绩效评价,并且真的做到。判断依据很简单:看团队下一次定目标时写的是保底还是值得一试。如果普遍是保底,说明现在的绑定方式已经在起反作用了。
核心关键词
文章包含AI辅助创作:项目目标最佳实践:研发团队项目目标入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/308971
读者评论
文章把“交付清单不等于目标”说透了。我们季度目标常写成上线某模块,达成后业务无感。跨团队依赖只靠口头承诺很危险,不写进对方目标和排期,关键路径就会一直等。建议把目标重谈条件也提前写清楚,否则需求一变,目标就成摆设。
作为业务方,我看研发目标最怕只写完成多少需求。真正关心的是投诉有没有降、转化有没有涨、稳定性有没有改善。文章强调外部可观察的变化,这点认同。但结果指标受多因素影响,研发不能独自背,需要和业务共同定义假设、边界与归因方式。
目标数量超过团队决策半径这个判断很实用。小团队曾同时定五个目标,结果每周资源切换,复盘找不到因果。1到2个目标加固定跟踪节奏更可行。绩效强绑定导致保守也真实,目标管理和绩效评价应适度解耦,不然没人愿写有不确定性的目标。
