项目目标怎么做?项目经理落地方案:项目目标从0到1

三年前我接手过一个项目,立项书上的目标只有一句话:“三个月内上线新的客户管理系统。”团队很拼,第 82 天系统确实上线了,但上线后两周,业务部门拒绝验收,理由是“我们要的是减少手工台账,你们交付的是把手工台账搬进了系统”。这个项目最终延期了 4 个月,预算超支 31%。复盘时我发现,问题不在技术、不在人,而在第一天就写歪的那句话,它写的是交付动作,不是项目目标。

后来我把这套教训整理成了一套可复用的项目目标落地方法:三层目标 + 六步流程 + 一页画布 + 反例修正。它帮我处理过从 0 到 1 的新建项目、半路接手的烂尾项目、上百人并行的组织级项目集。下面我把完整方法和踩过的坑一次性讲清楚。

一、先说核心结论:项目目标是一份可验收的共识契约

绝大多数项目经理写目标,问题不是“写得不清楚”,而是写得没法被验收。“提升用户体验”“优化流程效率”“加强数据治理”,这些句子读起来都对,但没有一个人能站出来说“达标了”或者“没达标”。目标是给未来验收用的,不是给立项 PPT 用的。

1. 我判断一个目标合不合格,只看三个问题

不管项目大小、行业差异,我都会用同样三个问题去卡:

  • 谁判定成功?不是“干系人”这种集合名词,而是一个具体的人或一个具体的决策会。如果找不到这个人,说明项目还没有真正的发起人。
  • 拿什么判定?必须是一个可观测、可采数、有对照基线的指标,而不是感受或评价性描述。
  • 什么时候判定?交付当天判定的是验收标准,交付后 3 到 6 个月判定的是收益目标,这两者要分开写。

这三个问题回答不上来,后面所有的 WBS、甘特图、看板都是空中楼阁。我见过太多项目把 80% 的精力花在“怎么干”上,留 20 分钟讨论“干到什么程度算成功”。

2. 为什么“可验收”比“清晰”更重要

“清晰”是一个主观标准,不同的人看同一句话会有不同的清晰度感受。“可验收”则是客观的:要么有数值,要么有对照,要么有明确的判定人。一个目标只要可验收,即使表述略啰嗦,也是安全的目标。

反过来,一个表述极漂亮但不可验收的目标,风险极高。我在一次跨部门项目里见过这样的目标:“打造行业领先的智能运营中台。”这句话在启动会上获得了全场掌声,但三个月后,没有任何一方能解释“领先”的判定标准,项目在第六个月被降级为普通系统改造。

3. 三层目标的最小结构

一个健康的项目目标体系至少有三层:交付目标、业务目标、收益目标。交付目标回答“我们要交出什么”,业务目标回答“业务上要发生什么改变”,收益目标回答“最终谁获益、获益多少、什么时候能验证”。

很多项目只写了第一层,然后把第一层当成全部。这是项目目标失效最常见的结构性缺陷。三层目标不是锦上添花,而是让项目在交付之后还能被追问“那又怎样”的保障。

项目目标怎么做?项目经理落地方案:项目目标从0到1

二、背景与真实场景:目标失焦往往从立项第一天就开始了

我参与过的项目复盘里,超过一半的问题可以追溯到立项阶段,而不是执行阶段。大家习惯把延期归因于“需求变更”“资源不足”“协作不畅”,但这些往往只是症状,真正的病根是目标本身就没对齐。

1. 三种常见的立项场景

第一种:老板一句话立项。“我们也要做 AI 客服。”这种情况下目标通常是缺失的,项目经理接手时只有方向没有边界,很多人会直接把方向当成目标写进立项书。

第二种:业务方带着方案立项。业务方已经想好了要什么系统、什么功能,直接把方案当需求交给项目经理。这种情况下,方案背后的业务问题往往没有被记录,一旦方案实现后问题还在,项目就会被判定失败。

第三种:合规或外部压力立项。比如监管要求、系统停服、供应商合同到期。这类项目目标相对明确,但容易被简化成“按时上线”,忽略了迁移质量和业务连续性。

这三种场景的共同点是:目标的最初形态往往是模糊的、甚至是缺失的,需要项目经理主动把它“造”出来,而不是被动接收。这就是“从 0 到 1”的真正含义。

项目目标怎么做?项目经理落地方案:项目目标从0到1

2. 模糊目标的真实代价

模糊目标不会立刻爆炸,它会在项目中期以“需求膨胀”的形式出现,在项目后期以“验收争议”的形式爆发。我给这种代价起了个名字:目标税。你不在立项时交这笔税,就要在执行和验收时连本带利地还。

一个典型表现是范围蔓延。因为目标没有边界,任何人提出一个新想法都可以被塞进项目里,而项目经理缺乏拒绝的依据,毕竟“提升体验”这种目标,加什么功能都能算进去。

项目目标怎么做?项目经理落地方案:项目目标从0到1

三、六个高频误区:它们让项目目标在落地时必然变形

我把项目目标相关的失败案例做了归类,反复出现的就是六个误区。它们不是理论问题,而是每个项目经理几乎都会踩的坑,区别只在于踩得深不深。

1. 把交付任务当成项目目标

“三个月上线新系统”“完成数据迁移”“通过等保测评”,这些都是交付任务,不是项目目标。任务是手段,目标是任务完成之后要实现的结果。

把任务当目标最直接的后果是:任务完成了,项目却失败了。系统上线了,但没人用;数据迁移了,但业务报表算错了;测评过了,但安全事件还在发生。

2. 只有交付目标,没有收益目标

交付目标管的是范围、进度、成本、质量,收益目标管的是最终业务结果。前者是项目团队能控制的,后者是业务方要共同承担的。很多项目只写前者,因为项目经理觉得后者“不归我管”。

但从组织视角看,一个只写交付目标的项目,本质上是把风险全部留给了业务方。这也是为什么很多项目在交付后半年,业务方会说“系统挺好,就是没解决问题”。

3. 指标没有基线,等于没有指标

“把审批时长压缩到 2 天”,看起来是个好指标。但如果不知道现在审批平均要多久,这个目标就无法判定难度,也无法判定是否达成。基线缺失是目标写作里最隐蔽的坑。

我要求所有量化目标都必须写清三件事:当前基线值、目标值、取数口径。三者缺一,目标就只是一个口号。

4. 目标由项目经理一个人写完

这是最常见也最致命的一条。项目经理关起门来把目标写得漂漂亮亮,然后在启动会上“宣讲”。这种目标即使写得好,也不会有人真正认领,因为它没有经历共识过程。

目标的权威性不来自它的措辞,而来自它被谁确认过。没有被业务方亲口确认的收益目标,在验收时一定会被打折。

5. 把 SMART 当作目标质量的终点

SMART 是一个检查工具,不是一个创造工具。它能帮你发现目标里“不可衡量”“没有时限”的问题,但它不能帮你找到正确的业务动机,也不能帮你识别真正的验收人。

我见过很多项目严格套用 SMART,写出的目标格式完美,但业务方看完说“这不是我们想要的”。这说明问题不在格式,而在共识。SMART 只能帮你把已经想清楚的东西写规范。

6. 目标一旦定下就不允许变更

“目标一旦确定就不能改”,这句话在培训里听起来很有力,在现实中往往造成更大的伤害。市场会变、监管会变、组织战略会变,目标不变反而是不负责任的。

正确的做法不是“不允许改”,而是设定变更的触发条件、审批人和记录方式。目标可以变,但每一次变更都要留下痕迹,并且要有人为变更负责。

项目目标怎么做?项目经理落地方案:项目目标从0到1

四、专业判断逻辑:三层目标 + 六步流程 + 一页画布

把上面的问题和误区反过来,就是我实际在用的方法。它由三个部分组成:用来搭结构的三层目标,用来推进的六步流程,用来承载的一页画布。三者配合使用,缺一不可。

1. 三层目标:交付、业务、收益

交付目标解决“我们要交出什么”,通常用范围、进度、成本、质量四个维度描述。它是项目团队直接负责的目标,也是日常管理的抓手。

业务目标解决“业务上要发生什么改变”,一般用流程效率、成本、收入、合规风险等业务语言描述。这类目标需要业务方共同认领,项目经理要负责对齐但不独自承担。

收益目标解决“最终谁获益、获益多少、何时验证”,必须明确受益人、衡量口径和验证时点。收益目标通常滞后于交付,需要设置交付后 3 到 12 个月的验证窗口。

三层目标的关系是层层支撑:交付目标支撑业务目标,业务目标支撑收益目标。任何一层缺失,整个目标体系都会出现断点。

项目目标怎么做?项目经理落地方案:项目目标从0到1

2. 从 0 到 1 的六步法

六步法是我在实操中固化的流程,每一步都有明确的输入、动作和输出物。它不是线性一次走完,而是允许在任意一步回退重来。

  1. 追溯业务动机。回答“为什么现在做、不做会怎样、做晚了会怎样”。输出物是一段不超过 200 字的业务问题陈述。
  2. 找到成功判官。识别谁是验收人、谁是受益人、谁是潜在反对者。输出物是一张干系人判定表,必须包含具体姓名和判定权限。
  3. 开目标对齐会。不是宣讲会,而是共创会。输出物是被业务方当场确认的三层目标草案。
  4. 写目标句。用统一模板把目标写成可验收的句子。输出物是每个目标一句、格式统一的目标清单。
  5. 分解里程碑与验收标准。把目标拆到阶段可检查的程度,明确每个里程碑的验收动作。输出物是里程碑表与验收标准表。
  6. 建立变更与复盘机制。明确目标何时可以改、谁批准、如何记录、多久复盘一次。输出物是变更规则说明与复盘节奏表。

这六步里,最容易被跳过的是第 1 步和第 6 步。前者导致方向偏,后者导致目标僵化。我在接手烂尾项目时,通常也是从这两步开始补。

项目目标怎么做?项目经理落地方案:项目目标从0到1

3. 目标句模板与一页目标画布

目标句模板我用了很多年,结构是固定的:动作 + 指标 + 基线 + 目标值 + 时限 + 责任人。写成结构化文本,信息密度最高,也最容易被检查。

【目标类型】收益目标 / 业务目标 / 交付目标
【业务问题】当前存在什么问题,影响范围有多大

【动作描述】通过什么手段带来改变

【核心指标】指标全称与计算口径

【当前基线】基线数值 + 取数时间 + 数据来源

【目标数值】目标数值 + 判定方式

【达成时限】具体日期或交付后 N 个月

【判定责任人】具体姓名 + 岗位

【前置假设】达成该目标依赖的外部条件

【风险提示】最可能导致目标不达成的三类风险

一页目标画布是把上面所有要素压缩到一页纸上的可视化模板,用于对齐会和评审。它的好处是强迫所有人看到全貌,而不是各看各的那一段。

画布字段 填写要求 常见错误
业务问题 一段话讲清现状与痛点,带影响范围数据 写成背景介绍,没有量化影响
目标用户 具体角色或部门,不是“全体员工” 范围过宽,无法界定受益人群
交付物 可验收的产出清单 写成功能列表,缺少验收形态
成功指标 每个目标对应 1 到 3 个指标 指标堆砌,没有主次
基线 数值 + 取数时间 + 来源 只写目标值,没有对照
目标值 明确判定口径与判定人 只写方向,如“显著提升”
约束条件 预算、工期、合规、资源上限 约束未写明,执行中失控
干系人 验收人、受益人、反对者 只列名单,不标判定权限
验收标准 逐条可判定的验收条件 写成主观评价描述
关键假设 目标成立所依赖的前提 假设未记录,失效时无预案
主要风险 按影响与概率排序 泛泛写“资源风险”
责任人 每个目标一个明确责任人 写成部门而不是人

五、案例与数据观察:中大型企业如何用 PingCode 承载目标从 0 到 1

前面讲的是方法和判断,接下来讲一个我实际参与过的落地案例,说明目标体系如何在一套项目管理平台上真正跑起来。

1. 案例背景

客户是一家装备制造企业,研发中心约 320 人,同时在跑 12 个研发与数字化项目。他们原有工具链以 Jira 为主,配合大量线下台账。核心问题是:目标写在立项文档里,执行时没人看;里程碑用甘特图管,但里程碑的验收标准不在系统里,导致每次评审都要重新讨论“这算不算完成”。

他们最终选择的方案是迁移到 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国产替代的选择之一。对这家企业来说,私有化部署和系统稳定性是硬性要求。

2. 目标体系如何在系统里落地

我们做的第一件事不是配置系统,而是把三层目标写清楚。12 个项目全部重新梳理业务问题、成功判官和收益指标,最终压缩成 3 类组织级目标、12 个业务目标、38 个交付目标。

第二件事是把目标映射到系统的管理对象上。项目集层面承载业务目标,项目层面承载交付目标,需求与任务层面承载交付物和验收标准。关键设计是:里程碑必须绑定验收标准,未填写验收标准的里程碑不允许被标记完成。

第三件事是把 Jira 的历史数据平滑迁移过来。迁移不是简单搬数据,而是借迁移做一次数据结构重整:原来散落在自定义字段里的验收信息,被统一收敛到标准字段,为后续统计打下基础。

项目目标怎么做?项目经理落地方案:项目目标从0到1

3. 迁移与运行后的数据观察

上线半年后,我做了两次回访。第一次是上线第 3 个月,团队反馈最强烈的是“里程碑不能随便点完成了”,这说明机制开始起作用。第二次是第 6 个月,数据显示里程碑按时验收率从 44% 提升到 81%。

但我也要给出反面的观察。迁移初期,项目经理的配置工作量明显增加,前两个月人均每周多花约 4 小时做目标字段补录。这不是工具问题,而是把过去隐性的目标澄清工作显性化了。如果组织没有提前告知这种“先重后轻”的曲线,很容易在第二个月被抱怨声压回去。

另一个观察是:工具只能承载目标,不能创造目标。这家企业能跑通,前提是他们在迁移前花了三周时间做目标梳理。如果跳过这一步直接配置系统,结果只会是把混乱搬进新系统。

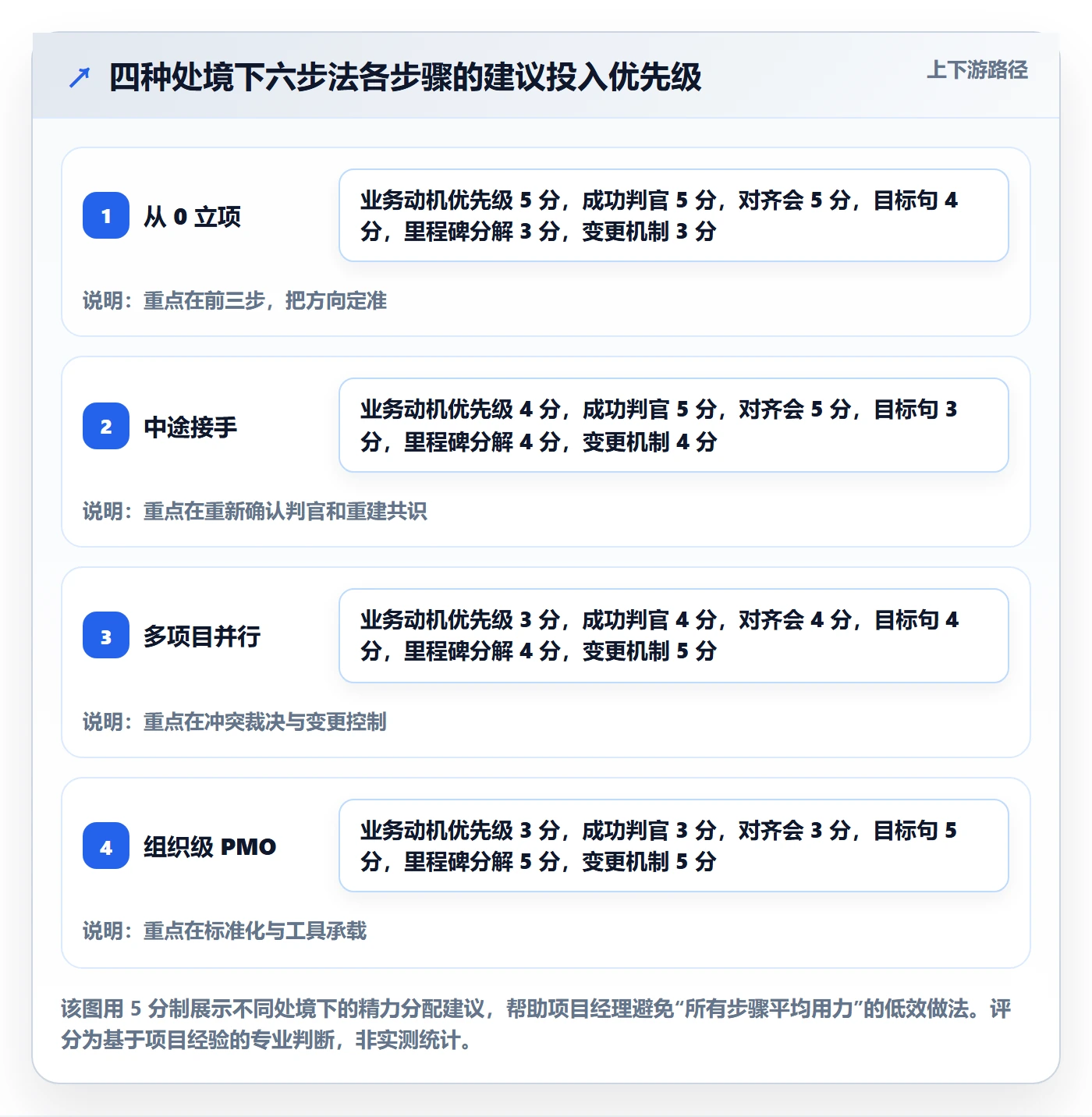

六、不同情况下的行动建议

方法一样,但不同处境下的行动优先级完全不同。我按四种典型情况分别给出建议,你可以直接对号入座。

1. 从 0 立项:目标还在空中

这种情况下你最大的优势是没有历史包袱,最大的风险是没有约束。我的建议是先做业务动机访谈,再做目标对齐会,顺序不能反。

访谈对象至少包括三类人:业务发起人、一线操作者、下游受影响方。访谈问题固定为四个:现在的痛点是什么、影响多少人和多少钱、不做会怎样、如果只能改善一个指标你选哪个。四个问题问完,业务动机基本就成型了。

2. 中途接手:目标已跑偏

接手烂尾项目时,不要急着承诺新目标。先做一次目标基线重启:把现有交付物、已发生成本、业务方真实期望三份信息放在一起对照,找出偏差的具体位置。

然后重新确认成功判官。很多烂尾项目的根本问题是原来的判官已经不认可这个项目了,这时候再多努力也没用,必须先解决认不认的问题,再解决怎么做的问题。

3. 多项目并行:目标互相打架

多项目并行时,最典型的症状是同一批人在不同项目里有互相冲突的目标。比如一个项目要求“上线速度优先”,另一个要求“数据质量优先”,而两者共用同一支数据团队。

我的做法是建立一张目标冲突对照表,把所有项目的业务目标和关键资源需求列在一张表上,找出资源重叠与目标冲突的组合,然后在项目集层面统一裁决优先级。这张表比任何协调会都有效。

4. 组织级 PMO:需要统一目标语言

如果你在 PMO 或项目管理办公室,核心任务不是管单个项目,而是统一全组织的目标语言。具体做法是推出标准的目标句模板、目标画布和评审清单,并把它嵌进立项流程。

这里可以借助平台能力。像 PingCode 这类面向中大型组织的项目管理平台,可以把目标字段、验收标准、里程碑规则做成模板,让新项目立项时自动继承。规范一旦进入工具,就不再依赖个人的自觉性。

项目目标怎么做?项目经理落地方案:项目目标从0到1

七、不同情况下的取舍

项目经理的核心能力之一是在约束下做取舍。目标管理里有四组取舍我几乎每个项目都会遇到,这里把判断逻辑摊开讲。

1. 目标确定性 vs 启动速度

业务压力大时,最常见的诉求是“先启动,边做边定目标”。这个诉求有时是合理的,有时是危险的。我的判断标准是:如果目标的不确定性会导致架构或数据模型不可逆,就必须先定;如果只是功能优先级不确定,可以先启动。

换句话说,不可逆的决策要前置,可逆的决策可以后置。用这个尺子去量,很多争论会立刻有答案。

2. 指标数量 vs 度量成本

指标越多,看起来管理越精细,但度量成本会快速上升。我的经验是每个项目的主指标不超过 3 个,辅助指标不超过 5 个。超过这个数量,团队会开始应付报表,而不是关注结果。

度量成本不只是人工统计的时间,还包括数据采集系统的改造成本,以及指标口径争议带来的沟通成本。这三项加起来往往比想象中高。

3. 自建模板 vs 工具承载

小团队用文档模板就够了,成本低、灵活。但当项目数量超过 10 个、参与人数超过 100 人时,纯文档的目标管理会出现明显衰减:版本混乱、口径不一致、历史难追溯。

我建议的临界点是:当组织内同时运行的项目超过 8 到 10 个,或跨部门项目占比超过 40% 时,就应该考虑用平台承载目标体系。这不是工具崇拜,而是信息一致性的成本已经超过工具成本。

4. 业务目标 vs 交付目标冲突时

冲突是常态。业务方希望多做功能覆盖更多场景,交付方希望控制范围保证按期上线。这时候的判断原则是:看哪个目标更接近收益目标。

如果某个功能直接支撑核心收益指标,那它优先级高;如果它只是让功能表更完整,就应该进入后续迭代。这个判断需要用收益目标作为锚点,没有收益目标的项目,这种冲突永远无法裁决。

项目目标怎么做?项目经理落地方案:项目目标从0到1

5. 一个具体取舍案例

回到开头那个客户管理系统的项目。如果重来一次,我会在立项阶段做一次取舍判断:这个项目的核心收益目标是“减少手工台账工时”,那它就是一个流程效率类项目,不是功能建设类项目。

基于这个判断,交付目标就应该写成“覆盖 3 类高频台账场景,单张台账处理时长从 25 分钟降到 8 分钟以内”,而不是“三个月上线系统”。目标一改,验收标准和优先级排序全都会跟着变。

八、结语:目标的价值在共识,不在文档

写到最后,我想把整篇文章的判断收成一句话:项目目标不是一份写好看的文件,而是一份被关键人共同确认、可以事后判定、允许有条件变更的契约。

这份契约的载体可以是文档,也可以是平台里的字段与规则。重要的不是形式,而是它有没有经历“追溯动机,找到判官,达成共识,写成句子,拆到里程碑,设定变更规则”这六步。

“从 0 到 1”真正难的地方,从来不是写不出目标,而是没有勇气在项目启动前,把那些模糊的、令人不安的、需要业务方一起承担的问题摊到桌面上。但正是这一步,决定了项目最后是被验收,还是被追问。

如果你手上正好有一个目标还不清楚的项目,我建议你今天就做三件事:找业务发起人做一次 30 分钟的动机访谈,确认谁有判定成功的权力,然后把你的三层目标写成三句话发给对方确认。这三件事加起来不超过两个小时,但它能帮你省下后面几十甚至上百人天的返工。

下一步,你可以直接拿本文的目标句模板和一页画布,把当前项目重写一遍。如果重写时发现某一层写不出来,那一层就是你项目最大的风险点,也正是你接下来最该去解决的问题。

八、结语:目标的价值在共识,不在文档

常见问题解答(FAQ)

1. 项目目标是不是把要交付的功能和上线时间写清楚就行了?

我第一次带项目的时候,就把“三个月上线某系统”当成项目目标写进了立项材料。结果上线后业务方说没解决问题,我才意识到项目目标好像不只是交付物和时间。后来我一直在想,项目目标到底该写到什么程度才算完整?

不够。项目目标至少分三层:交付目标回答“要产出什么、什么时候、花多少、达到什么质量”,例如范围、里程碑、预算、缺陷率;业务目标回答“要改善哪个业务问题”,例如审批时长从5天降到2天、人工录入减少60%;收益目标回答“谁获得什么结果、如何衡量”,例如财务收益、客户满意度、合规通过。

项目经理写目标时,先不要急着列功能清单,而是用三句话做检查:第一句写交付物和时限,第二句写业务指标变化,第三句写收益责任人和衡量口径。只有交付目标没有业务目标,项目很容易变成“上线即结束”;只有业务目标没有交付目标,团队又不知道具体要做什么。

判断标准是:把目标给一个没参加启动会的人看,他能不能说出这个项目成功后,哪个指标会变、由谁验收、多久衡量一次。

2. 项目经理从0到1定项目目标,第一步应该做什么?

我刚接手一个模糊项目时,领导只说“尽快把这事做成”,业务方也各有各的诉求。我一开始就想拆WBS、排甘特图,结果越排越乱。后来我发现,可能不是先做计划,而是先找到目标为什么存在。项目经理从0到1到底该先问什么、先输出什么?

第一步是追溯业务动机,而不是分解任务。具体做法是开一场不超过90分钟的目标对齐会,只问五个问题:为什么现在做这件事,不做会怎样;谁是最终验收人,谁从中受益,谁可能反对;当前基线数据是多少;成功后哪个指标会变、目标值是多少;有哪些硬约束,比如预算、合规、上线窗口。

会议输出不是会议纪要,而是一页目标画布:业务问题、目标用户、交付物、成功指标、基线、目标值、约束、干系人、验收标准、假设、风险、责任人。之后再用目标句模板收口:在什么时限内,通过什么交付物,把某个指标从基线值改善到目标值,由谁验收。

项目经理在0到1阶段的核心判断是:如果找不到验收人和基线,说明目标还没定义清楚,此时排期和分工都只是自嗨。

3. 项目目标没有历史数据、指标也很难量化,怎么做验收标准?

我们很多内部项目都是第一次做,比如搭建一个新流程或引入新系统,根本没有去年同期数据。业务方只会说“提升效率”“改善体验”,我作为项目经理很为难:不写指标没法验收,硬写指标又怕失真。这种情况下目标到底怎么定?

没有历史数据时,不要硬编一个精确数字,而是用“可观测替代指标+验证方式”来定验收。第一步,和业务方确认指标口径:统计对象是谁、从哪个系统取数、统计周期多长、排除哪些异常。第二步,如果确实没有基线,就先做小范围试点或一周基线采集,把当前人工耗时、处理量、错误率、等待时长记录下来,作为基线。

第三步,把目标写成区间或方向性承诺,例如“试点组流程时长从当前均值下降30%以上”“上线后一个月内,业务方抽检20个样本,一次性通过率不低于90%”。判断依据是:验收标准必须能被第三方复核,数据来源、统计周期、责任人、抽检规则都要写清。

如果暂时无法量化,就写清“何时补基线、何时复盘、由谁确认”,而不是把模糊口号当成验收标准。

4. 项目执行中目标经常变,项目经理应该坚持不变还是允许调整?

我做过一个项目,启动会定的目标,做到一半业务方说市场变了,要加新功能、改优先级。团队觉得频繁变更很伤士气,业务方又觉得不变才不正常。我夹在中间很纠结:项目目标到底该不该变,变了怎么管?

目标可以变,但不能随便变。项目经理要区分“目标变更”和“范围调整”:如果业务目标本身改变,比如从提升效率转为合规优先,或者收益假设被证伪,必须走正式变更;如果只是交付范围增减、优先级调整,则应在目标不变的前提下管理范围和排期。可执行机制是:每个目标都写明基线、目标值、衡量周期和责任人;

设定变更触发条件,比如关键假设失效、政策变化、预算削减超过10%;变更必须由验收人书面确认,并同步更新目标画布、里程碑、风险和沟通计划。项目执行中按固定节奏复盘,例如双周看指标趋势、每月看收益假设。

判断标准是:变更后如果没人能说清“成功标准是否改变、谁批准、对收益有什么影响”,那就不叫目标管理,只是被动救火。项目经理的价值不是死守原目标,而是让每次调整都有依据、有记录、可追溯。

核心关键词

读者评论

魏
魏宇轩

作为项目经理,最有共鸣的是“可验收”比“清晰”更重要。过去立项常写提升效率、优化体验,验收时各方理解不同,反复扯皮。三层目标确实能减少这类争议,但收益目标往往需要业务方共同认领,实际推进中常没人愿意背,得靠高层发起人推动。文中样本数据虽非权威调研,但成本放大路径很有参考价值。

孟
孟知夏

业务方带方案立项这个场景太真实了。方案很具体,但背后的业务问题没被记录,系统上线后问题依然存在。文章点出目标需要项目经理主动造出来,而不是被动接收,这个判断很准。不过现实中业务方常不愿花时间澄清目标,项目经理权限也有限,如果没有发起人支持,三层目标很难真正落地。

毛
毛若溪

这套三层目标加一页画布的方法结构完整,但小项目直接套用可能偏重。SMART是检查工具而非创造工具这一点很认同,很多团队格式写得很规范,业务方却不买账。图表数据来自个人样本,不能当行业结论,建议补充可复用的目标画布模板和收益验证时点示例,否则落地时仍容易卡在指标和基线缺失上。

文章包含AI辅助创作:项目目标怎么做?项目经理落地方案:项目目标从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306507

赞 (0)
飞飞飞飞
目标拆解落地方案:项目经理开展项目目标的协同管理案例解析
上一篇 34分钟前
阶段目标管理指南:项目经理如何做好项目目标,落地方案全流程
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
