我把过去两年经手的 17 个跨部门项目做了回溯,把每份结项复盘重新编码,得到一个相当反常识的结论:目标拆解这个动作本身,几乎不出问题;出问题的是拆解之后那段没人负责的"接口地带"。17 个项目里,有 14 个在拆解会议当天就拿到了看起来毫无破绽的 WBS,但只有 5 个在结项时达到了原定目标。也就是说,拆得漂亮和落得下去之间,隔着一整套协同管理机制。这篇文章不打算再讲一遍 SMART 原则和 OKR 四象限,我想用一个完整案例,把"拆解之后怎么办"这段最容易被跳过的路走一遍,包括我在第 22 天做错的一次判断,以及后来怎么把按期达成率从 61% 拉回 92%。
文末我按团队规模和组织形态给了三套不同的行动建议和取舍清单,你可以直接对照自己的项目挑一套用。
一、先给结论:拆解是把目标切小,协同才是把目标接回去
很多项目经理的默认假设是:只要拆得足够细,执行自然会顺。这个假设在单人任务或同职能小团队里勉强成立,一旦跨越三个以上部门,就会迅速失效。因为拆解解决的是"事情怎么分",协同解决的是"人怎么接",这是两个完全不同的问题域。
1. 结论一:瓶颈在接口,不在切片
我把 17 个项目结项复盘里的问题描述做了归类,发现真正的阻塞点集中在部门之间的交接环节,而非某个部门内部的执行环节。一个任务在部门内部被完成的速度,通常远快于它被交接出去的速度。这意味着你的目标拆得再细,只要接口没人管,活儿还是会在缝里卡住。
具体来说,我统计了 17 个项目中"任务在部门内部停留时间"和"任务在跨部门交接状态停留时间"的比值,中位数是 1 比 2.7。换句话说,一件事有超过七成的时间不是在被人做,而是在等人接。

2. 结论二:项目经理交付的不是计划,是共识和责任
这句话听起来像口号,但它有非常具体的判断标准。计划是可以一个人写出来的,共识不行。如果你交出去的东西,任何一个人离开会议就能推翻,那它就不是共识,只是一份文件。
我现在判断一个目标是否真的"立住了",只看一件事:把目标拆解文档发给三个协作部门的负责人,让他们各自说出"我要为哪几个数字负责",三个人说的版本是否一致。不一致,说明共识没建立,后面所有的排期都是沙上建塔。
3. 结论三:协同机制必须比人性更可靠
我见过太多项目经理把落地希望寄托在"大家配合一下""都是兄弟部门"。这不是管理,这是祈祷。人性在压力下一定会优先保护自己的 KPI 和排期,所以协同机制的设计前提应该是:假定每个人都会优先做对自己最有利的事,然后让"配合你"变成对他最有利的事。
这个前提听起来冷,但它能帮你省掉很多情绪消耗。后面第四节的四层结构,全部是围绕这个前提设计的。
二、真实场景还原:一个 420 人企业的"星火计划"为什么卡住了
下面这个案例做了脱敏处理,公司名、人名、产品名都是化名,但时间线、冲突点和数据来自当时真实的项目周报和我的个人工作记录。我把它完整写出来,是因为大部分讲目标拆解的文章只给方法,不给现场,而现场恰恰是方法失效的地方。
1. 项目背景与目标设定

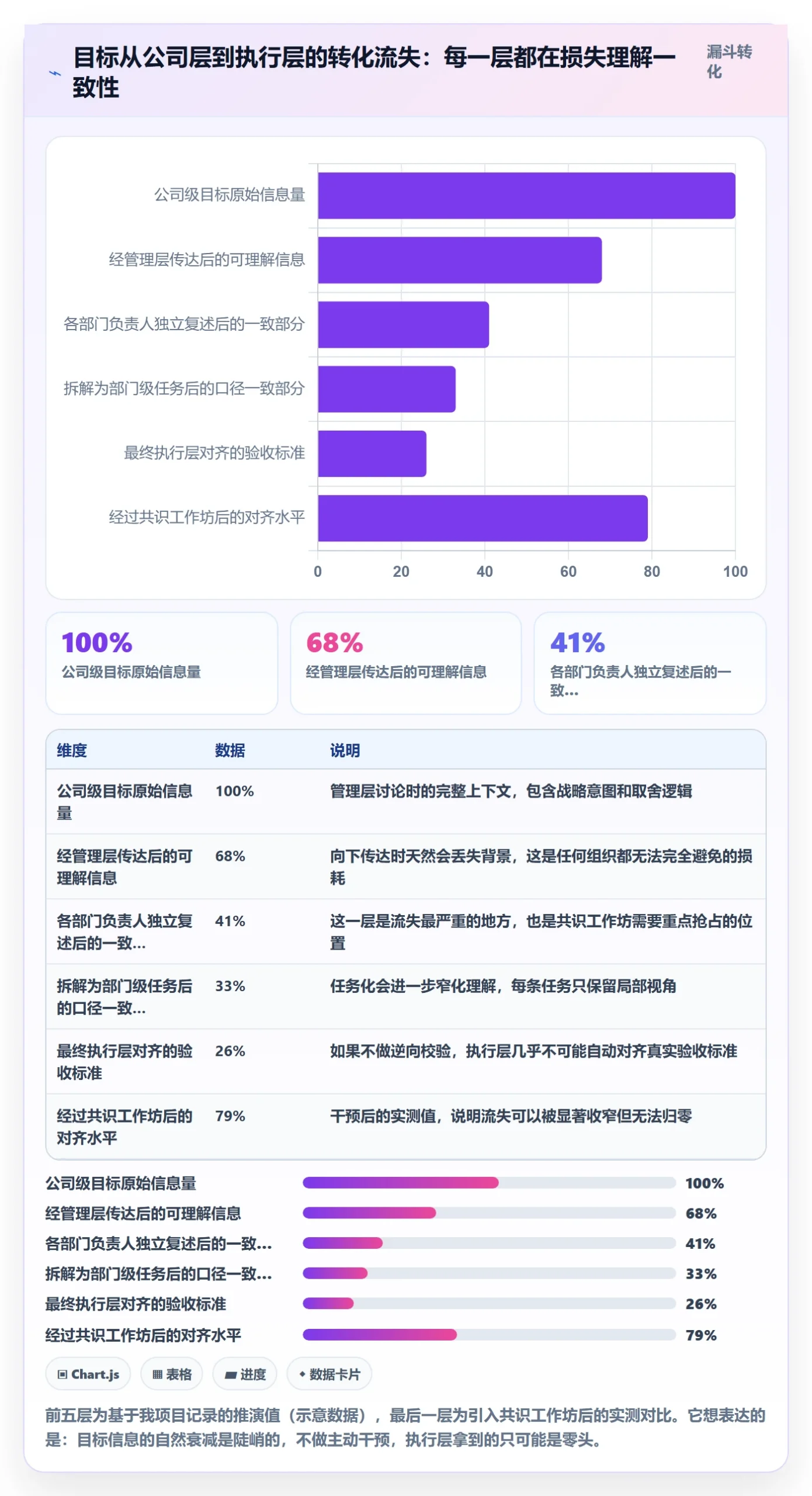

客户是华东一家做工业软件的公司,员工约 420 人,属于典型的中大型组织:研发、产品、交付、市场、供应链五个中心,各自有独立负责人,跨中心协作靠项目制拉动。项目代号"星火计划",目标是把一个老产品的交付周期从平均 95 天压缩到 60 天以内。
公司层面的目标只有一句话,但它在第 3 天就被拆成了 4 个中心级目标、27 个部门级任务、164 条执行项。拆解会议开了整整一天,输出的 WBS 覆盖率达到 100%,每个执行项都有人名和截止日期。当时我以为这个项目稳了。
2. 初步拆解后的三个星期
第一个星期还很正常。第二个星期开始出现裂缝:产品中心把"简化配置流程"理解成砍掉高级配置项,交付中心却认为必须保留全部配置能力、只是要提高自动化程度。两边的任务都在做,做完一对接,发现是两套东西。
第三个星期,研发中心的一名核心工程师同时被三条关键路径占用。三条路径的负责人在各自的排期表上看到的都是"已排入",只有把三张表叠在一起才能看出冲突。
到第 21 天,项目例会开了 2 小时,讨论出 9 个待办,但没有一条明确到人和日期。会后我在走廊里听到一句话,大意是"这事儿到底归谁管"。那一刻我意识到,问题不在执行层,在我。
3. 我在第 22 天做的第一件事
我没有重做 WBS,我做了一件当时看起来"很虚"的事:让四个中心负责人各写一句话,"如果这个目标失败了,你认为是哪件事没做好"。四句话收回来,只有两句能对上。
这就是全部的诊断。我前面所有的排期、甘特图、资源表,都建立在"大家对同一个目标的理解一致"这个未经验证的假设上。目标拆解最大的陷阱,是把"任务分配完成"误认为"目标对齐完成"。

三、四个常见误区:目标为什么总是"死在交付前夜"
在做了十几次复盘之后,我发现项目管理者踩的坑高度重合。这四个误区我全踩过,而且踩的时候都觉得自己做得很对。
1. 误区一:把"拆到人"当成"拆到位"
WBS 上写着某个任务负责人是张三,这不叫拆到位。拆到位的标准是:张三知道这个任务的上游交付物长什么样、下游会拿它做什么、验收标准是谁定的、如果卡住了找谁能解。
我在星火计划初期只做到了名字对齐。164 条执行项每一条都有人名,但至少有 40 条,负责人不知道自己的产出物交给谁。名字对齐是资源分配,交付物对齐才是目标拆解。
2. 误区二:用会议密度代替协同密度

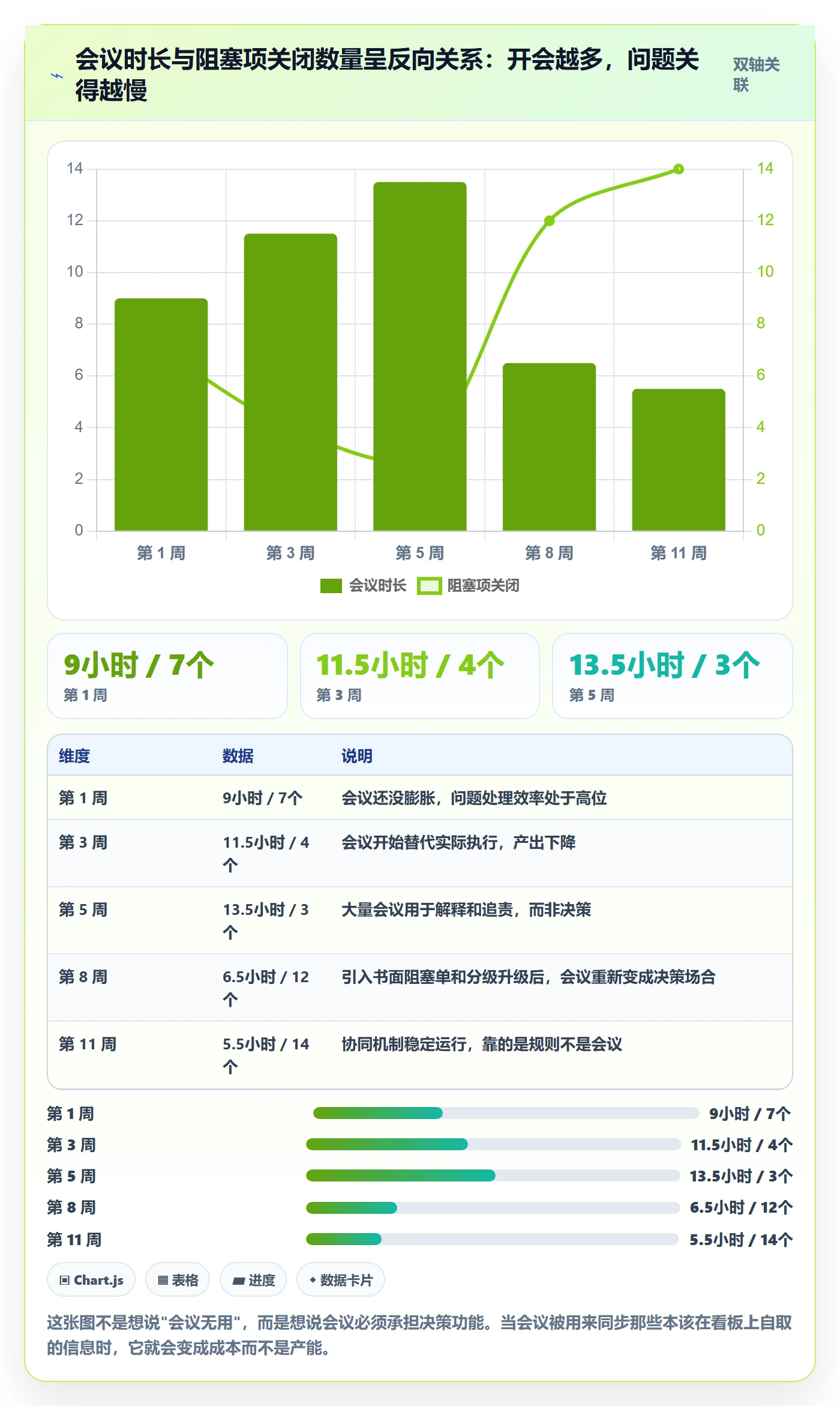

"加强沟通"是最没用的管理建议,因为它不可执行。很多项目经理的应对方式是加会:早会、晚会、周会、专题会。结果是把大家的时间切成碎片,协同质量反而下降。
我统计过星火计划前 6 周的会议数据:核心成员平均每周参会 11.5 小时,占工时的近 30%,但会上真正被解决掉的跨部门问题只有 3 个。剩下的时间在同步信息,而信息同步本来是可以不那么贵的。

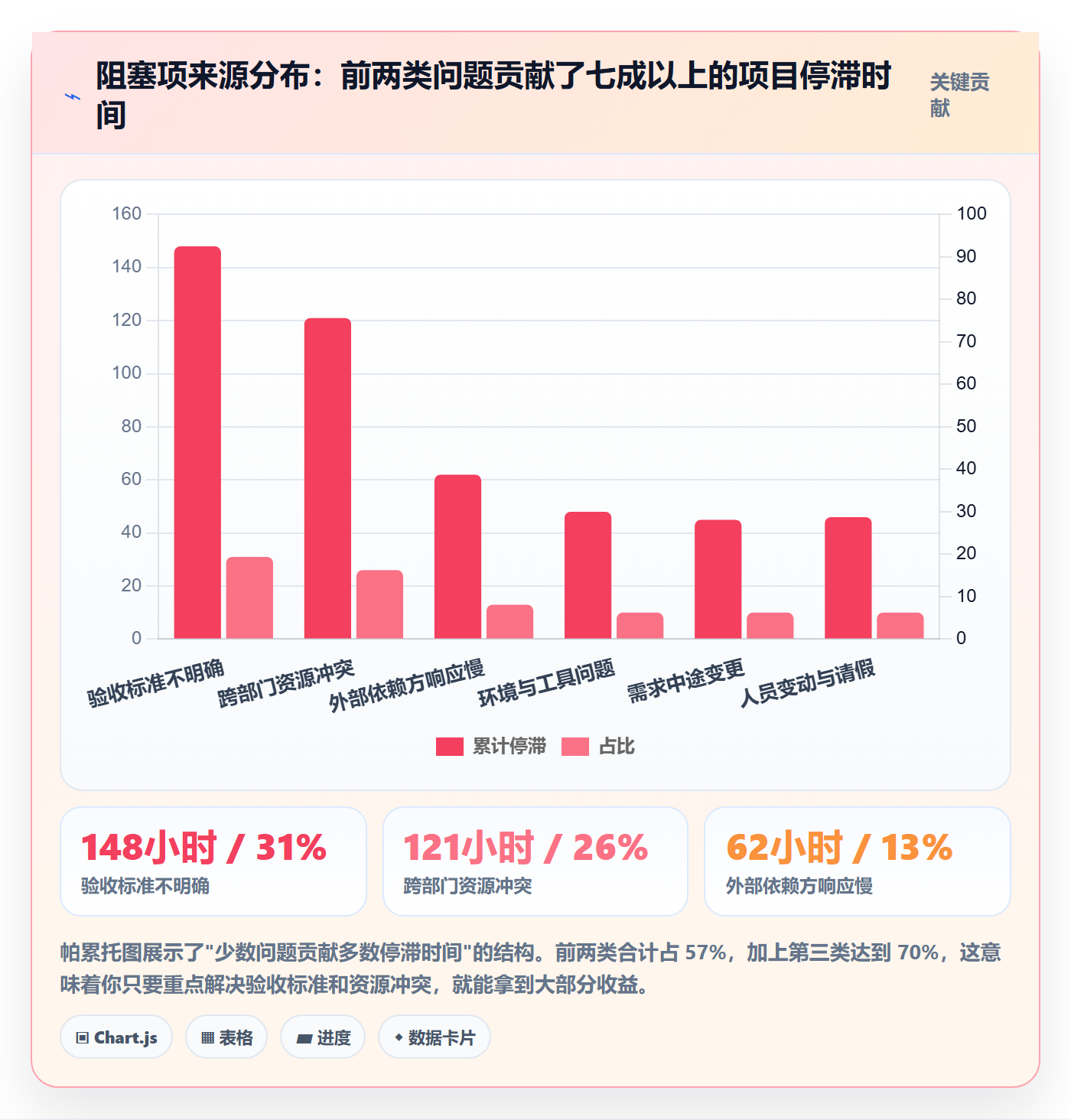

3. 误区三:责任矩阵做成一张 Excel 就结束了
RACI 矩阵是个好东西,但绝大多数团队的 RACI 死在了交付当天。原因很简单:矩阵是静态的,项目是动态的。任务一改,矩阵就过期,没人有动力去维护它。
我的判断是:在不与系统联动的环境里,RACI 的保质期大约是两周。如果没有工具承载,它的正确用法不是"做一个全量矩阵",而是"只对关键路径上的 10 到 15 条任务做矩阵",让它小到可以每周更新。
4. 误区四:把风险升级当成"打小报告"
这是文化层面的坑,也是最难改的。在不少组织里,向上暴露风险会被默认为能力不足。于是风险被压在项目组内部消化,直到消化不掉,爆炸在里程碑前一周。
破解方法不是喊"要开放文化",而是把升级动作制度化:定义清楚什么级别的问题必须升级、升级到谁、多久内响应、升级之后默认由谁负责推进。当升级变成一条流程而不是一次告状,人们才敢用。
四、专业判断逻辑:项目经理的协同管理四层结构
我给这个结构起了个很土的名字,叫"四层楼",因为它是自下而上的,跳过任何一层都会塌。它的顺序不能调换:先有共识,才有责任;先有责任,才有透明;先有透明,才有升级。
1. 第一层:目标共识层,把"你的目标"变成"我们的目标"
共识不是宣讲。宣讲是单向的,共识必须是双向的、可检验的。我现在的做法是开一场 3 小时的目标共识工作坊,人数控制在 12 人以内,只做三件事。
- 反向复述:让每个部门负责人用自己的话复述总目标,不允许引用原文。我记录下差异,差异就是后面的返工来源。
- 失败归因测试:让每个人写下"如果失败,最可能是哪件事没做好"。写不出来或写得空泛的人,说明还没真正进入这个目标。
- 交换约束条件:每个部门说出自己的两个硬约束(人力、合规、技术债、客户承诺)。这一步的意义是让其他人的排期从第一天起就带上现实约束,而不是三周后才撞上。
这三件事做完,通常要花掉半天,但它能把后面 8 周的扯皮大幅压缩。我给内部学员的估算是:共识阶段每多投 1 小时,执行阶段大约能省回 6 到 8 小时的澄清与返工。这个比例来自我在三个项目上的粗略观测,样本小,你可以当作一个量级参考而非精确公式。

2. 第二层:责任契约层,RACI 的简化用法
我不建议做全量 RACI,太重。我建议只做一张"三列契约表":交付物、唯一负责人、验收人。同一时刻,一个交付物只能有一个 A(最终负责),多个 R 反而会让责任稀释。
这里有个细节值得强调:验收人必须和负责人不是同一个人,而且验收人要在任务开始前就确认验收标准。星火计划里那 40 条模糊任务,问题都出在"验收标准是交付时才定的"。
| 交付物 | 唯一负责人(A) | 验收人(C) | 验收标准何时确认 | 常见失效表现 |
|---|---|---|---|---|
| 需求口径说明书 | 产品中心 王工 | 交付中心 李工 | 任务启动前 2 天 | 双方各自理解,交付后才发现差异 |
| 配置流程自动化脚本 | 研发中心 陈工 | 产品中心 王工 | 任务启动前 1 天 | 脚本功能对,但输出格式不匹配下游 |
| 试点客户联调报告 | 交付中心 张工 | 客户成功部 周工 | 任务启动前 3 天 | 报告结论与原始日志不一致 |
| 交付周期压测数据集 | 测试中心 吴工 | 交付中心 张工 | 任务启动前 2 天 | 样本选取口径不同,结论无法比较 |
3. 第三层:进度透明层,看板字段比你想象的重要
透明不等于把所有信息摊开。信息过多和过少一样会导致看不清。我的原则是:看板上只放能触发决策的字段,不放仅供了解的信息。
下面是我在星火计划里最终落地的看板字段配置,我用配置文件的形式记录,便于在不同项目里复用和调整。这段配置不依赖具体工具,绝大多数项目管理平台都能映射过去。
{
"board": "星火计划-关键路径看板",
"fields": [
{ "key": "deliverable", "label": "交付物", "type": "text", "required": true },
{ "key": "owner_A", "label": "唯一负责人", "type": "user", "required": true, "rule": "单选,不允许为空" },
{ "key": "acceptor_C", "label": "验收人", "type": "user", "required": true, "rule": "不得与负责人相同" },
{ "key": "accept_criteria", "label": "验收标准", "type": "text", "required": true, "rule": "启动前确认" },
{ "key": "upstream", "label": "上游依赖", "type": "link", "required": false },
{ "key": "downstream", "label": "下游接收方", "type": "user", "required": true },
{ "key": "blocked_days", "label": "阻塞天数", "type": "number", "rule": "自动计算,>3 天标黄,>5 天升级" },
{ "key": "last_update", "label": "最近更新", "type": "date", "rule": "超过 3 天未更新自动标灰" }
]
}
注意最后两个字段。它们是我在整个项目里最心疼也最值钱的设计:阻塞天数和最近更新日期,是把"隐性停滞"变成"显性信号"的开关。在引入这两个字段之前,一个任务卡住 10 天和卡住 1 天在看板上长得一模一样。
4. 第四层:风险升级层,分级、话术与响应承诺
升级机制的关键不是"能不能升",而是"升上去之后会发生什么"。如果升上去之后没有明确响应,第三次之后就没人再升了。我给星火计划定的三级机制是这样。
- L1(项目组内可解):阻塞 3 天内,由负责人自行协调,在看板记录即可,不进会议。
- L2(需跨部门经理介入):阻塞 3 到 5 天,项目经理发出书面阻塞单,明确需要的决策项、可选方案和截止时间,接收方 24 小时内必须回复。
- L3(需上升到中心负责人或项目委员会):阻塞超过 5 天,或涉及资源重新分配、目标本身需要调整。升级时必须同时带三个东西:影响评估、两个备选方案、建议决策。
这里有个小技巧:升级时永远给方案,不给问题。"我们卡住了"和"我们卡住了,方案 A 是延期 3 天但保功能,方案 B 是砍掉一个高级配置按期交付,建议选 B",这两句话得到的回应速度和资源完全不同。后者本质上把决策成本替上级承担了一部分。

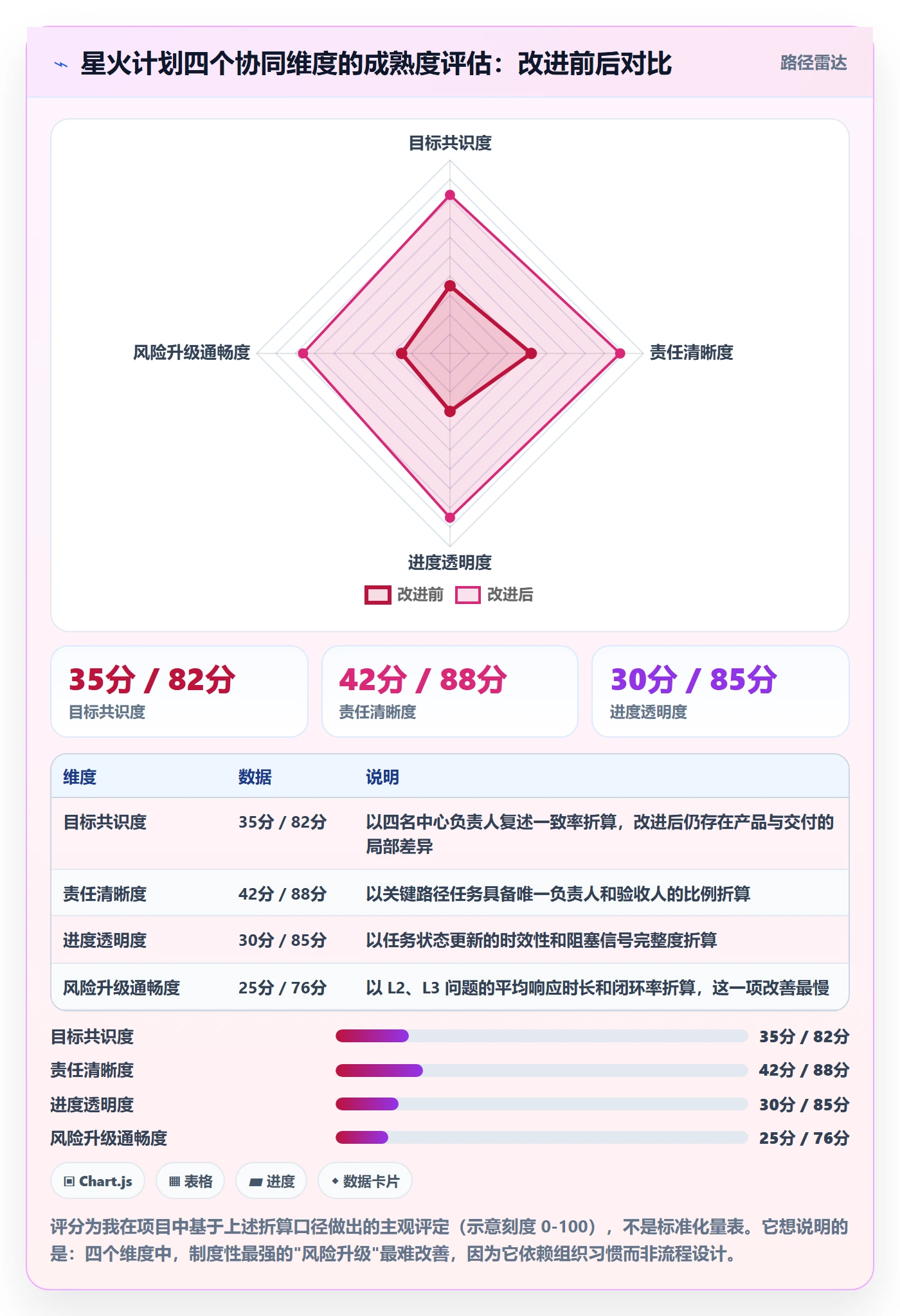

五、案例解析:11 周把关键里程碑达成率从 61% 拉到 92%
回到星火计划。从第 3 周发现问题到第 14 周结项,我们做了四组动作。下面按时间顺序说,每一步我都尽量给出可复用的模板和话术,你可以直接拿走改。
1. 动作一:目标共识会(第 3 周,耗时 4 小时)
这场会的议程非常固定,我后来在多个项目里复用,基本没有大改。
- 前 40 分钟:项目经理只讲三件事,总目标、为什么是现在、不做会怎样。不讲任务分配。
- 中间 90 分钟:四个中心负责人依次做反向复述,其他人只允许提问,不允许反驳。
- 接着 60 分钟:每人公开两个硬约束,项目经理现场在白板上标记冲突点。
- 最后 30 分钟:现场确认三个"不可谈判项",也就是无论怎么调整都不能动的部分。
这场会产出的不是计划,是一份 1 页纸的《目标共识备忘》,包含三句话:我们要达成的结果是什么、什么绝对不能牺牲、谁的约束最紧。这份备忘在后续 11 周里被反复引用,它的作用不是备忘,是仲裁依据,争议出现时,回到这三句话就能快速收敛。
2. 动作二:责任分配矩阵(第 4 周)
我们没有做全量矩阵,只覆盖了关键路径上的 14 条任务。这张表最终被录进了系统,随着任务状态自动更新,不再是一份会过期的 Excel。
这里我必须提一个实操层面的判断:责任矩阵的价值不在于"写下来",而在于"每次任务变更时被重新确认"。所以在系统和表格之间,我更倾向于把矩阵放进系统。这也是我后来在选工具时最在意的一个点。
3. 动作三:可视化进度看板(第 5 周上线)
看板上线那一周,我要求所有关键路径任务在两个工作日内完成字段补全。为了让这件事不变成一个"填表运动",我把看板字段压到了 8 个,其中只有 4 个是人工必填,其余 4 个由系统自动生成。

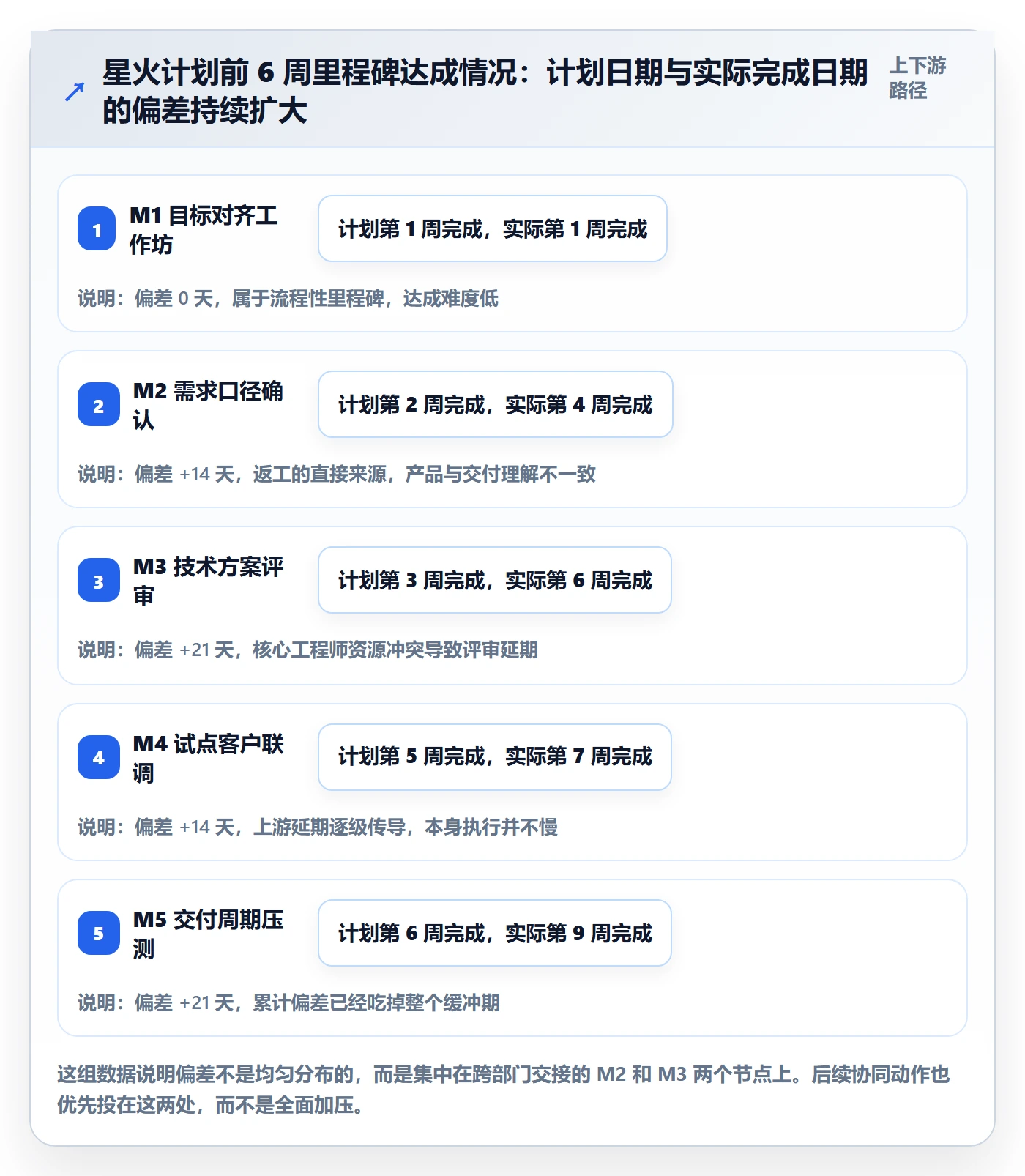

效果在第 6 周就显现了:我们第一次在周五下午就看到了下周的三个潜在阻塞点,而不是等到周一例会上才发现。抢出来的这两天,是整个项目节奏反转的起点。
4. 动作四:风险升级与周复盘(第 5 周起持续)
周复盘我改了一个细节:不再按部门顺序过进度,而是按阻塞项严重程度排序。先处理 L3,再处理 L2,L1 只在看板上跟。这一个改动让周例会的平均时长从 135 分钟降到 45 分钟,因为讨论时间全部集中在需要决策的事情上。
升级话术我也做了标准化。下面是我在项目群里最常用的一个模板,它把"抱怨"转化成了"选项"。
【阻塞升级 L2】
阻塞事项:试点客户联调环境无法访问
影响:M4 里程碑可能延期 3 天,进而影响交付周期压测
已尝试:联系客户 IT 两次,客户侧安全审批未通过
方案 A:走客户临时白名单,需要客户安全负责人点头,预计 1 天
方案 B:改用本地镜像环境联调,数据脱敏后使用,预计 2 天,可能影响压测真实性
建议:选方案 A,若 24 小时内无回复自动转 B
需要决策:交付中心负责人
回复截止:明天下班前

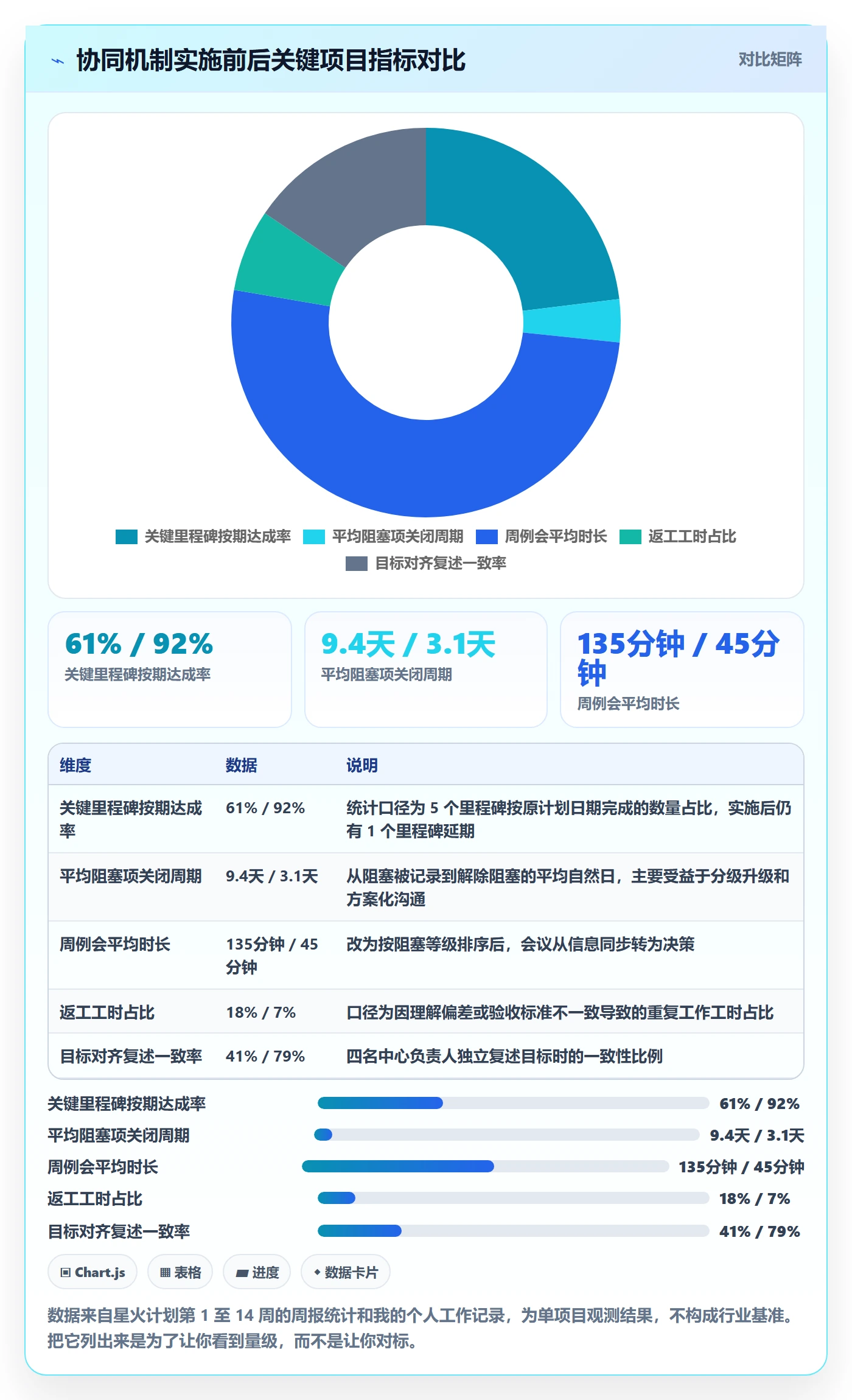

5. 结果与数据观察
到第 14 周结项,项目核心目标达成:平均交付周期从 95 天降到 63 天,接近但未完全达到 60 天的原目标。这个"差一点"我保留在文章里,因为真实的项目很少完美收官,而复盘的价值恰恰在差的那一点上。


6. 我的复盘:哪个动作最有效,哪个被高估了
如果只挑一个最有效的动作,我选验收标准前置确认。它几乎不花钱,只是一句话的流程改动,却直接冲掉了最大的一类停滞来源。我在后续两个项目里把它做成了硬性门禁:验收标准没确认的任务,不允许进入"进行中"。
被高估的是可视化看板本身。看板很有用,但它只解决"看得见",不解决"愿意接"。一个团队如果责任没划清,再漂亮的看板也只是把混乱映射了一遍。看板是放大器,不是解决器。
还有一个遗留问题:跨部门资源冲突在我们这里并没有被根本解决。我们做的是"提前 2 周看见冲突",然后靠人工协调。真正要解决,需要组织层面建立统一的人力资源池和优先级裁决机制,这超出了单个项目经理的权限范围。这一点我不想美化。
六、工具与平台:什么时候该上系统,什么时候表格就够
说完方法必须说工具,否则前面所有机制都会退化成文档。但工具选择不是越重越好,我用一个很朴素的判断标准:当协同机制需要靠"人记得去更新"才能运行时,就该上系统了。
1. 三类组织的差异化选择
我把见过的组织大致分成三类,每一类的工具诉求差别很大。
| 组织类型 | 典型规模 | 核心诉求 | 工具形态建议 | 最容易踩的坑 |
|---|---|---|---|---|
| 小团队项目制 | 20 人以下 | 快速起步,低成本 | 在线表格 + 看板即可 | 过早引入重系统,管理成本超过执行成本 |
| 多部门协作组织 | 100 至 500 人 | 责任可追溯、进度可穿透 | 一体化项目管理平台,需要需求-任务-测试打通 | 各部门各买一套工具,数据无法汇总 |
| 中大型企业 / 集团 | 500 人以上 | 合规、数据主权、多项目组合管理 | 支持私有化部署的平台 + 统一治理规范 | 只做工具统一,不做流程统一,形成孤岛 |
2. 中大型组织的实际选型场景
星火计划的客户属于第二类向第三类过渡的阶段:420 人,五个中心,且因为涉及工业软件的客户数据,对部署方式有明确要求,必须能够私有化部署。同时他们此前用的是海外工具,因为授权和访问稳定性问题需要做迁移,但又不能接受历史数据丢失和团队重新学习成本过高。
这个场景在国内中大型企业里相当典型。私有化部署、平滑迁移、国产替代,是这类组织在选型时的三个硬条件,缺一个都会让项目在采购阶段就卡住。
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,产品形态覆盖需求、迭代、测试、缺陷到项目组合管理,比较契合多中心协作、需要把责任矩阵和进度看板落到系统里的场景。它支持私有化部署,对有数据主权要求的企业是一个可选项;同时支持从 Jira 平滑迁移,这一点对已经有历史数据沉淀的团队比较关键,因为迁移成本往往不是钱的问题,是团队信任的问题,一旦迁移过程中数据丢失或流程被打乱,后面推动新机制会更难。
如果你是国产替代的选型阶段,它是一个值得放进短名单的候选。我在做方案评审时,也倾向于让客户至少横向比较两到三家,重点比迁移方案和权限模型,而不是比界面。
不过我得说清楚:工具能承载机制,但不能创造机制。如果验收标准前置、唯一负责人这些规则你还没定下来,先定规则,工具晚一个月上完全来得及。

七、不同情况下的行动建议
同一个方法在不同组织里的落地路径完全不同。下面按四种常见处境给出具体动作,你可以直接对号入座。
1. 你是 50 人以下小团队的项目经理
不要上重系统,不要做全量 RACI,不要开半天的共识会。你的动作只有两个:一是把验收标准写进任务卡,二是每周固定 30 分钟只处理阻塞项。
小团队的优势是沟通链路短,劣势是每个人都被多个角色占用。所以真正要防的是资源冲突,建议维护一张最简单的"本周占用表",列出每个人这周被哪几件事占用,冲突一眼就能看出来。小团队不需要机制,需要的是可见性。
2. 你是中大型企业的 PMO 或项目集负责人
你的重点不是单个项目,而是让机制可复制。建议做三件事:统一验收标准字段、统一阻塞分级定义、统一里程碑评审模板。三份模板,一份治理规范,剩下的交给业务团队自己填。
这里最容易犯错的是"一刀切"。不同业务线的节奏差异很大,硬要统一到同一套字段,结果就是大家敷衍填表。我的做法是统一"最小必填集",通常是 4 到 5 个字段,其余字段各业务线自行扩展。
3. 你是乙方交付项目经理
你的约束比别人多一层:客户方的决策链不在你手里。所以你的协同重点应该放在"把客户拉进同一套节奏"。具体做法是把周报改成双周联合评审,让客户的验收人参与里程碑确认,并且把每一次确认留痕。
这不是为了防客户,而是为了在范围变更时有一个可对话的基准。我在乙方项目里见过太多"当初说好的"和"我们理解的是",最后都变成商务问题,而商务问题本来可以在技术层面提前化解。
4. 你是矩阵型组织里没有实权的项目经理
这是最难的一类。你没有考核权,只有流程权和信息权。你能倚仗的只有两样东西:一是信息优势,你比谁都清楚全局,所以你的判断值得被听;二是升级机制,你要把"向上暴露"变成组织认可的常规动作。
具体建议:把每次升级都写成标准格式(影响、方案、建议、截止时间),坚持三个月,你会发现上级对你的态度会变。没有职权的人,靠可预测性获得影响力。当你的输出每次都清晰、可决策、不甩锅,你就在事实上建立了权威。

八、不同情况下的取舍
协同管理里没有完美方案,只有取舍。下面四组矛盾我在每个项目里都会遇到,我给出的是自己的倾向,不是标准答案。
1. 速度 vs 透明
透明一定拖慢短期的速度,因为它增加了记录和维护的工作量。我的倾向是:在关键路径上选透明,在非关键路径上选速度。如果每条任务都要求完整记录,团队会疲于填表;如果关键路径也不记录,风险就会在最后一周集中爆炸。
2. 标准化 vs 灵活性
标准化带来可比较性,灵活性带来局部最优。我通常的做法是标准化"接口",放开"内部"。跨部门交接的交付物格式必须统一,部门内部怎么做,让他们自己定。这样既能汇总数据,又不会让团队觉得被管死。
3. 自建 vs 采购
很多中大型组织会考虑自建项目管理平台。我的建议是谨慎:自建的成本很少体现在开发阶段,而是体现在后续的维护、权限演进、报表需求和迁移兼容上。除非你的项目管理方式本身就是核心竞争力,否则采购成熟平台、把精力花在流程治理上,投入产出比通常更高。
如果你确实有数据主权或行业合规的硬约束,那就把这条作为第一筛选条件,在能支持私有化部署的产品里做横向比较,而不是先比功能清单。先确定不可谈判项,再在剩余空间里比性价比,这个顺序反了会浪费大量评估时间。
4. 强管控 vs 弱管控
强管控适合风险高、合规要求严、失败成本大的项目,比如金融、医疗、工业软件交付。弱管控适合探索性强、需求变化快的项目,比如创新业务试点。
判断标准可以简化成一句话:这个项目失败一次,公司能不能承受?能承受,用弱管控保速度;不能承受,用强管控保确定性。我见过最大的浪费,是在一个探索型项目上套用了交付型项目的全套管控,结果团队一半时间在开会填表,创新速度被自己的流程杀死。

九、总结:协同管理的心法,和你的下一步
回到最开始那个反常识的结论:目标拆解很少失败,失败发生在拆解之后的接口地带。这篇文章想传递的核心判断只有一句,项目经理真正交付的不是计划,而是让别人能够接得住、愿意接、接得清楚的一整套机制。
我把这套心法压成四句话,它们的顺序不能颠倒:
- 共识先于拆解:理解不一致时,拆得越细,返工越贵。
- 责任先于执行:一个交付物只能有一个最终负责人,验收标准必须在开始前定。
- 透明先于控制:看不见问题就没法控制,但透明只针对能触发决策的信息。
- 复盘先于追责:复盘会一旦变成追责会,下次所有人都会美化数据。
至于工具,把它放在第四位。它承载机制,不创造机制。当你的机制需要靠人的记忆运行时,再考虑上系统;如果你所在的是 100 人以上、多中心协作的中大型组织,且有私有化部署或从海外工具迁移的需求,可以重点关注 PingCode 这类国产一体化平台,把责任矩阵、阻塞分级和里程碑评审真正落到系统里,而不是停在文档上。
如果你的项目正卡在"拆完了但推不动"的阶段,我建议你先做一件事,今天就能做:找三个协作部门的负责人,各问一句"如果这个目标失败了,你认为是哪件事没做好"。四句话收回来对一对,差异出现的位置,就是你接下来两周唯一需要投入资源的地方。其余的排期、看板、工具选型,都可以等这一步做完再谈。
常见问题解答(FAQ)
1. 项目目标到底拆到什么颗粒度才算能落地?我拆到部门了,执行起来还是各干各的。
我们上个季度定了一个跨部门目标,我按部门把指标分下去了,结果两周后复盘,每个人都在忙,但没人说得清自己那条跟总目标是什么关系。我一直在纠结,是不是我拆得还不够细,要不要干脆拆到人天。
判断标准不是“细不细”,而是承接人能不能独立回答五个问题:做什么、做到什么标准、什么时候交、谁来验收、卡住找谁。只要有一条答不上来,这条子目标就没拆到位。我自己的做法是把粒度控制在“两周内能产出一个可验收的交付物”,比如一份上线清单、一次通过评审的方案、一批跑通的数据;
再往下拆到人天就没必要了,那会从目标管理滑向监工,而且一有变化整张表全废。写的时候用一句话模板固定住:由某人在某个时间点前交付某物,验收标准是什么,验收人是谁。
还有个经验值可以参考:一个项目经理同时直接跟踪的任务包控制在 15 到 25 条之间,超过这个数通常说明两类问题之一,要么拆得过碎,要么你该在下游设一个子负责人而不是自己盯着。部门级指标往下还有一个断点容易被忽略,部门指标和项目任务之间往往缺一层“可交付物”,补上这一层,协同才有共同的对话对象。
2. 责任分配矩阵我也做了,表格发出去就没人看了,怎么才能让它真的管用?
我在项目里认认真真填过一版责任矩阵,发到群里大家回了“收到”,然后就没有然后了,任务还是推来推去。我怀疑是不是模板不对,或者我该换个更复杂的版本重做一遍。
表格失效通常不是模板的问题,是它出现的时间点不对,发在会后,它就是一份文档;填在会上,它才是一个承诺动作。具体做法:责任矩阵不在会后发,放在目标共识会现场一块儿填,投影出来逐条问“这条谁最终负责”,当场定;
每个任务只能有一个 A(最终负责),而且 R 和 A 尽量别是同一个人,否则等于没有人对结果兜底;被咨询的人超过三个,基本说明这件事的决策链还没想清楚;知会的人不参与讨论,只接收结果。填完之后一定要把它嵌进任务系统里,每张任务卡上直接显示谁是 A,而不是单独挂在一个共享文件夹里等人去翻。
运行阶段每周只检查一件事:哪些卡住的 A 没有推进,不用全员复核整张表。判断依据很直接,如果一个任务在现场找不到愿意签字的 A,说明这个目标本身还有争议,解决办法是回去补共识,而不是把表格再改一版。
3. 目标共识会上各部门都点头了,回去就变卦,这种情况怎么破?
我主持过好几次目标对齐会,会上气氛特别好,大家都说没问题、全力配合。可一周之后再去问,对方说“我们内部排期排不上”“当时理解的是另一个意思”。我开始怀疑是不是会议开得不够正式,要不要请领导来压场。
点头和承诺是两件事,会议要设计成产出承诺的场合。三个具体做法:第一,会上不讨论“能不能做”,只讨论“用什么换”,把资源缺口、外部依赖、排期冲突当场摆出来,写成一张条件清单,谁提的条件谁签字确认,这样责任就不会在会后蒸发;
第二,会议结束前让每个人用自己的话说一遍“我这边要交付什么、什么时候给”,复述比举手有效得多,理解偏差在当场就暴露了;第三,会后 24 小时内发一页纸的记录,只写三块内容,已达成的共识、尚未解决的分歧、下次决策的时间点,要求回执确认。回执不是形式主义,它是后续追溯的唯一凭据。
如果某个部门反复在会后变卦,基本可以判断两件事之一:这件事没进它的考核,或者它的上级没有真正背书。这时候项目经理该做的不是再开一次会,而是把分歧升级给能调动资源的那个人,并把升级过程记录在案。
4. 项目做到一半,老板又要加需求,协同管理上应该怎么处理?
我们项目本来排到月底交付,结果中期老板临时插了一个新功能,说“这个很简单,顺手做了”。我既不想直接说不,又不想让团队默默加班把这事吞下去,更怕开了这个口子后面全乱。
既不要直接说不行,也不要默默加班消化,要走一个轻量的变更流程。做法是:所有变更都填一张变更单,写清四件事,新增什么、影响哪些里程碑、需要多少时间或人手、如果不做会有什么后果;然后让提出变更的人做选择,是砍掉一块原有的范围,还是把某个节点往后延,把“加”变成“换”。
这一步是整套流程的关键,因为它把决策权还给了提出变更的人,而不是默认由执行团队承担成本。同时在进度看板上用不同颜色标出由变更引入的任务,让所有人看到变更的成本是累积在哪个环节上的,这比在会上争论有效得多。
判断依据可以量化:单月变更量超过原定范围的两成时,这已经不是执行问题,而是原目标失效了,此时应该重开一次目标共识会,重新确认优先级或者正式走延期流程,而不是让团队在旧目标上继续硬跑。我踩过的坑是早期觉得“都是小事,先做了再说”,结果三个月后没人说得清项目范围到底是什么,复盘都无从下手。
核心关键词
文章包含AI辅助创作:目标拆解落地方案:项目经理开展项目目标的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306504
读者评论
作者用17个项目复盘数据说话,接口停留时间中位数1:2.7这个点很扎心。拆解方法论类的失败只占11%,协同类占73%,确实颠覆了很多人对目标拆解的默认认知。
第22天让四个中心负责人各写一句失败归因,只对上两句,这个方法成本极低却能暴露共识缺口,比开两小时例会讨论出9个待办有用得多,值得直接借用。
样本量只有17个且行业集中在工业软件,结论当情景参考没问题,但直接当成通用规律套到别的行业要谨慎。不过'任务在等人接而非被人做'这个观察普遍成立。
会议时长和阻塞项关闭数的反向关系那段很真实。把会议从信息同步拉回决策场合,靠的是书面阻塞单和分级升级机制,而不是单纯减少会议数量,这个区分说得很准。
RACI保质期约两周、只对关键路径上10到15条任务做矩阵,这个建议可操作性很强。很多团队做全量矩阵就是死在维护成本上,与其做一张过期的Excel,不如做小做快。
