2021年下半年,我以外部PMO的身份介入一个供应链中台项目。合同交付期是90天,最终延期了47天。项目复盘时我做了工时抽样:真正写代码的时间没有问题,开发团队的产能利用率一直在85%以上。问题出在开工前的那两周,业务方说的“把库存数据打通”,和研发理解的“把库存数据打通”,根本不是一回事。业务方要的是跨仓调拨的实时可视,研发交付的是三个系统的库存汇总表。两周的目标定义偏差,换来的是47天的返工和补丁。
这不是孤例。我在过去六年里以顾问或PMO身份跟进过30多个项目,做过一次粗筛:凡是最终延期超过30%的项目,有七成以上在启动阶段就没有形成一份能被干系人共同确认的书面目标。真正把项目拖垮的,往往不是开发效率,也不是排期工具,而是目标从头到尾都没对齐过。
所以这篇文章不讲“项目经理怎么做好时间管理”这种正确但没用的话。我讲的是另一件事:项目经理的效率,本质上是目标闭环的效率。目标定义清楚、对齐到位、拆解合理、追踪有度、变更可控、复盘有效,你的效率自然上去;这六件事里任何一环塌了,你用再多甘特图和番茄钟都补不回来。全文会给你一套可执行的目标闭环方法、十个高频坑的信号与动作、六个能直接拿去用的模板,以及一份7天行动清单。
一、先说结论:项目经理的效率,八成丢在目标环节
我不喜欢用“忙不忙”来评价一个项目经理。忙是常态,忙不等于有效。我评价项目效率只看三个口径,这三个口径也是我在做项目诊断时最先拉的三个数。
1. 我衡量项目效率的三个口径
第一个口径是返工工时占比。统计一个迭代周期内,因为理解偏差、需求变更、方案推翻而重做的工作量,占总工时的比例。健康值在10%以内,超过20%就说明上游目标出了问题。这个数据不需要多精密的工具,让每个成员在周报里标注重做任务即可。
第二个口径是等待时长。一个任务从“我做完了”到“下一个人开始做”,中间隔了多久。等评审、等审批、等接口、等回复。我见过最夸张的一个项目,端到端周期里等待占了63%。团队没人在摸鱼,但项目就是慢。
第三个口径是有效决策密度。每周产出的、有记录可追溯的决策数量。注意,不是会议数量。会议开得多不一定是效率低,一个每周开五小时会但拍板了八个关键决策的团队,比一个每周开两小时会但什么都没定的团队健康得多。
这三个口径有一个共同点:它们都指向目标,而不是指向个人勤奋度。返工来自目标模糊,等待来自决策权不清,决策密度低来自目标优先级没定。
2. 一个反常识判断:忙碌度和交付结果基本不相关
我带过一个10人小队,项目周期内团队平均周工时48小时,最终按期交付。同期另一个项目组周工时56小时,延期两个月。差别不在努力程度,在于前者的目标在第一周就锁死了,后者到第六周还在改需求边界。
所以我形成了自己的判断标准:如果一个项目经理的主要工作是催进度、拉会议、同步状态,那他不是在管项目,是在替目标缺失买单。真正有效的项目经理,大量时间花在启动阶段和变更决策上,执行阶段反而是最闲的。

二、目标、指标、任务:三个词混用是返工的起点
我做过一个统计,在我诊断过的项目里,超过一半的“目标不清晰”,本质上不是目标写得不好,而是团队把目标、指标、任务三个层级混着用。开会的时候大家点头,散会之后各干各的,因为每个人脑子里的那个词对应的层级不一样。
1. 三者的边界必须先划清
| 层级 | 回答的问题 | 典型形式 | 负责人 | 变化频率 |
|---|---|---|---|---|
| 项目目标 | 我们为什么做这个项目,做成什么样算成功 | 一句话陈述 + 成功标准 | 项目发起人 / 业务负责人 | 极低,变更需走审批 |
| 项目指标 | 用什么数字判断目标达成了 | 可量化的度量项与基线 | 项目经理与业务方共同确认 | 低,通常在里程碑评审时复核 |
| 执行任务 | 具体谁在什么时候做什么 | 任务卡片、工单、WBS 末级 | 团队执行者 | 高,每个迭代都可能调整 |
这三层的关系是:目标决定指标,指标决定任务的取舍。倒过来就会出问题,如果先接了任务再倒推目标,那目标就变成了对已做事情的合理化解释。
2. 目标失焦的三种典型现场
第一种现场是“动词目标”。比如“打通数据”“提升体验”“优化流程”。这些都是动词,不是目标。动词没有边界,结果就是每个人按自己的理解做,做完发现不是对方要的。
第二种现场是“KPI复述”。把上级的KPI直接写成项目目标,比如“本季度GMV提升15%”。问题是,这个KPI的达成路径有十条,项目只负责其中一条。目标里不说清楚项目负责哪条路径,团队就会什么都想做,最后什么都做不透。
第三种现场是“伪共识”。会上所有人说“没问题”,但你单独问三个人“这个项目的成功标准是什么”,会得到三个答案。这不是他们撒谎,是会议的确认机制失效了。
3. 目标失焦的成本是可以算出来的

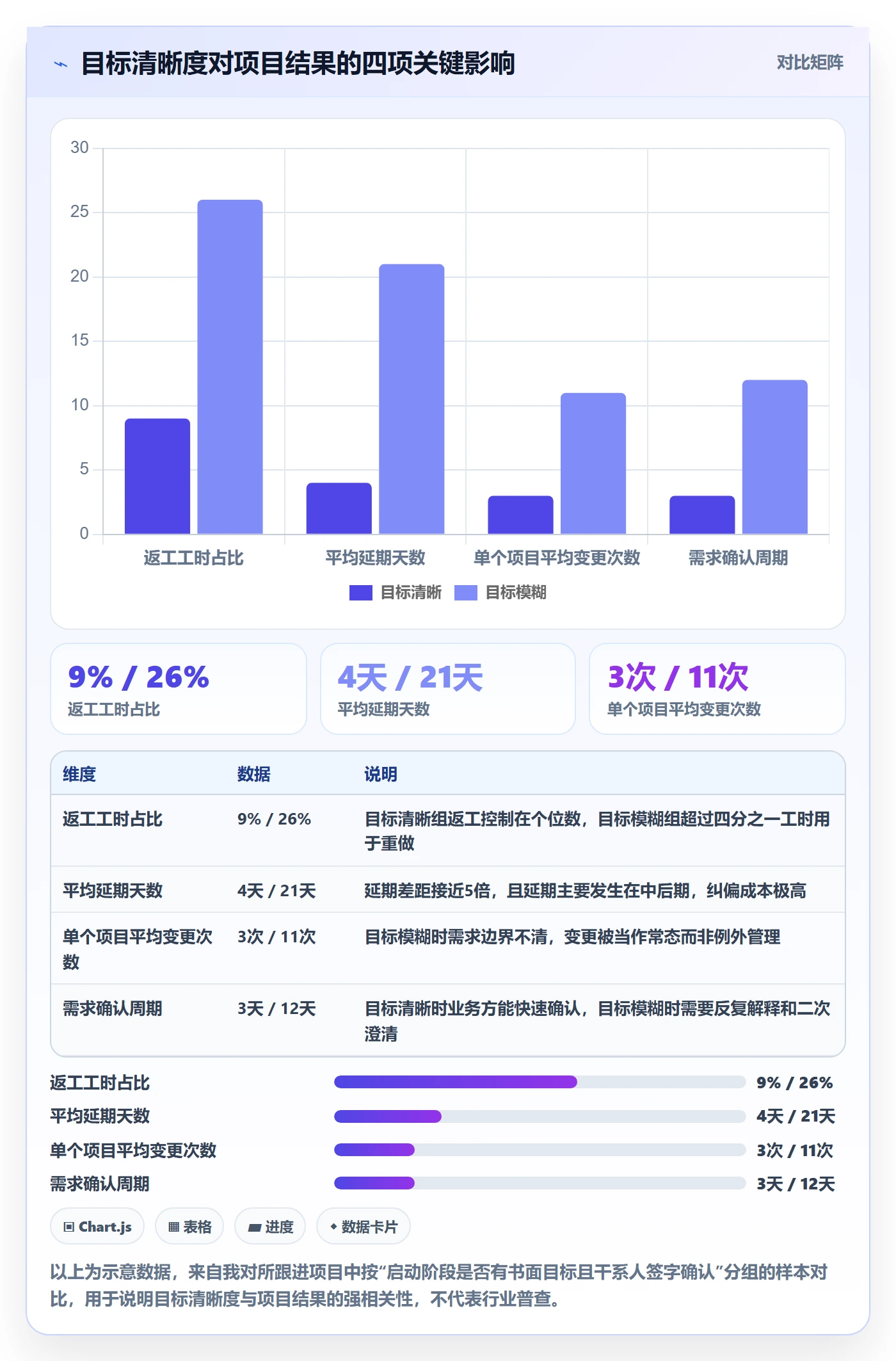

很多人觉得目标不清晰是“软问题”,不好量化。其实可以算。公式很简单:失焦成本 = 返工人时 × 人力单价 + 延期天数 × 每日机会成本 + 变更次数 × 协调成本。
我拿一个真实的中型项目做过测算:因为目标表述模糊,项目中途做了两次大的方向修正,返工约620人时,团队平均人力成本按200元/人时计,直接损失12.4万元;延期21天,按项目日均机会成本1.2万元计,间接损失25.2万元。加起来接近38万元,而如果启动阶段多花两天把目标写清楚,成本不到1万元。

三、八个高频误区:信号、后果、动作

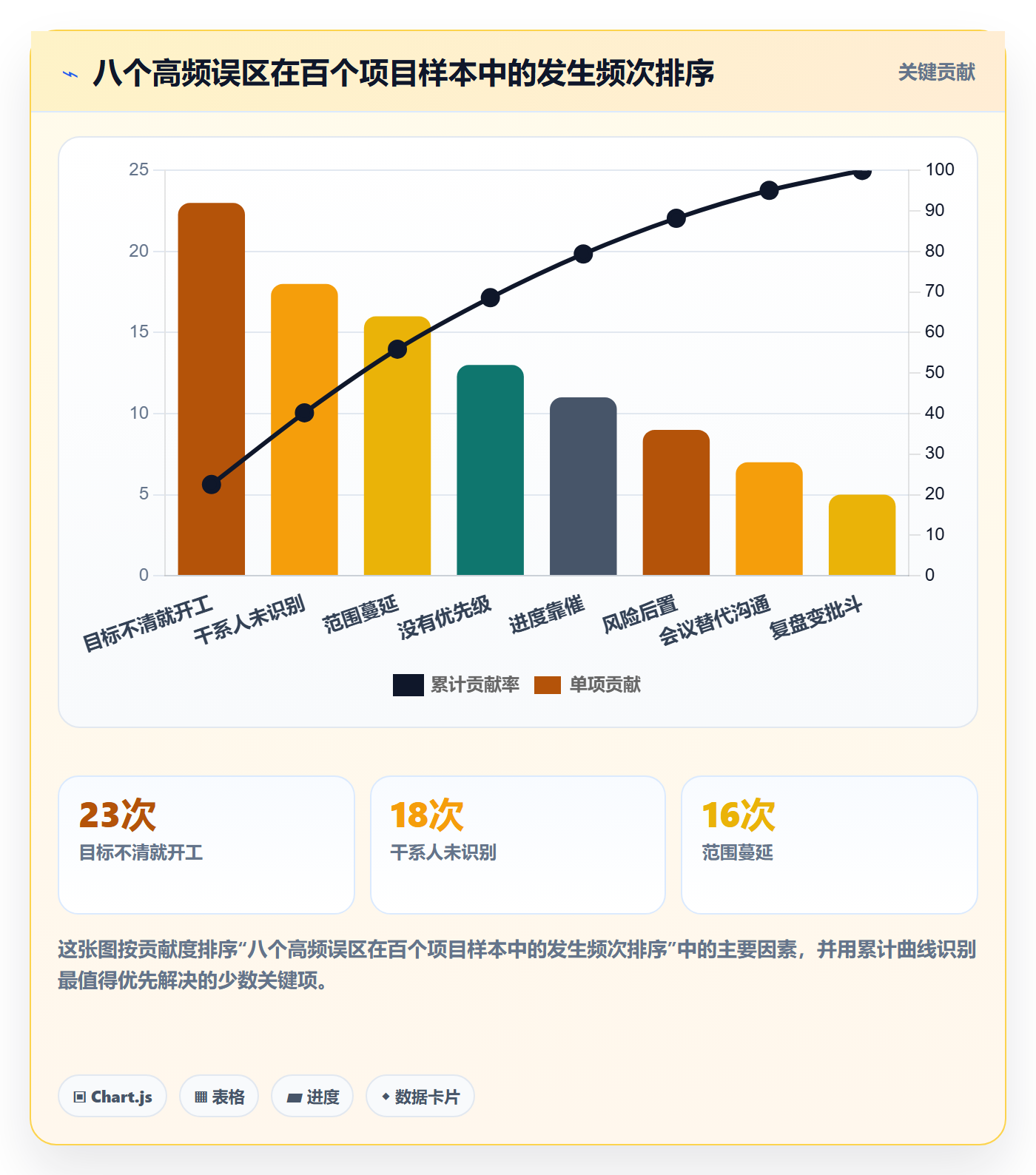

下面这八个坑,是我在项目诊断中反复见到的。我按“发生频次”排了序,每个坑都用三行说清楚:出现什么信号说明你踩了、继续下去会付出什么代价、立刻该做什么动作。
1. 统一的处理框架:信号、后果、动作
先说框架,再逐条展开。判断一个坑是否正在发生,靠的是可观察的信号,不是靠感觉。信号要具体到可以被第三方验证,比如“同一件事在两次会议上被问了三遍”是信号,“沟通不畅”不是信号。后果要指向可量化的损失,动作要在24到72小时内能执行。
(1)目标不清就开工
信号:你问三个核心成员“项目成功标准是什么”,拿到三个不同答案。后果:方向性返工,通常占总返工量的40%以上。动作:立刻暂停排期,用一页纸写清项目目的、成功标准、不做什么,24小时内找发起人签字确认。
(2)干系人未识别
信号:项目进行到中期,突然冒出一个此前从未参与、但有否决权的部门。后果:方案推翻、审批卡壳、验收被卡。动作:画干系人矩阵,按“影响力,关注度”分四象限,每个象限指定沟通频率和责任人。
(3)范围蔓延
信号:迭代内的任务数每周只增不减,没人记得这些任务是谁加的。后果:原定交付内容被挤压,交付质量下滑。动作:建立变更单机制,所有新增需求必须回答“它影响哪个原定目标、要拿掉什么来换”。
(4)没有优先级
信号:团队同时推进的任务超过在岗人数,且每个任务都被标记为“高优”。后果:并行切换导致上下文损耗,实际吞吐量下降。动作:用强制排序,任何时刻每个角色只能有一个一级优先任务。
(5)进度靠催
信号:项目经理每天花两小时以上私聊问进度。后果:管理者变成人肉调度器,一旦缺位进度立刻失控。动作:把任务状态更新变成提交代码或交付物时的强制动作,让系统自动产出进度,而不是靠人问。
(6)风险后置
信号:风险清单在项目启动时建了一次,之后再没更新过。后果:风险在临近交付时集中爆发,此时已无缓冲空间。动作:每周例会固定十分钟过风险登记册,每个风险必须有责任人和触发条件。
(7)会议替代沟通
信号:一个信息需要同步给五个人,你选择了拉一个会,而不是发一条可追溯的记录。后果:会议时长膨胀,且决策无法沉淀。动作:能异步的绝不开会,开会只处理有分歧、需要当场拍板的事。
(8)复盘变批斗
信号:复议会上一半时间在讨论“谁的责任”。后果:真实问题被掩盖,下一次继续踩同样的坑。动作:复盘只问四个问题,且对事不对人,所有结论必须产出具体改进项和责任人。

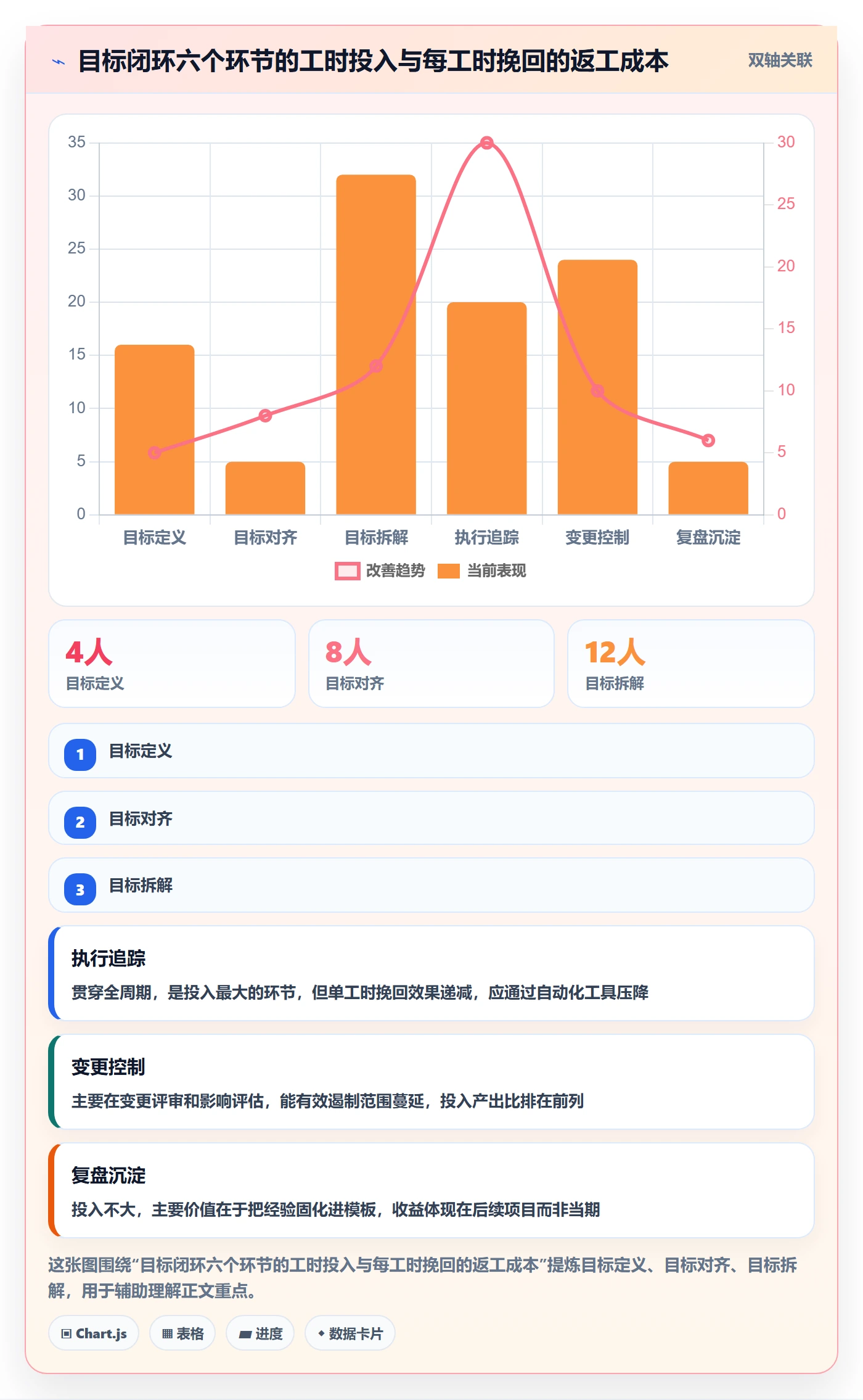

四、专业判断逻辑:目标闭环六步法
我把目标管理拆成六个环节,每个环节有明确的输入、输出和判断标准。这套方法我在不同规模的团队里都用过,小到7人创业团队,大到两百人以上的多团队协作,区别只在执行粒度和工具承载,骨架是一样的。
1. 目标定义:一页纸说清楚做什么和不做什么
输出物是一页纸,内容包含五块:项目目的、成功标准(可量化)、范围边界、关键干系人、主要约束。判断标准是:一个不在项目里的同事读完这一页,能准确复述项目要解决什么问题。如果他复述不出来,说明还没写清楚。
我特别强调“不做什么”这一栏。大多数目标文档只写做什么,导致执行阶段边界不断外扩。写明不做的事,等于提前给变更控制提供了依据。
2. 目标对齐:识别伪共识的三种问法
对齐不是开会宣布目标,而是验证每个人对目标的理解是否一致。我在对齐会上固定问三个问题,要求每个人单独回答,不许互相附和。
- “这个项目如果不做,业务上最大的损失是什么?”,验证大家是否理解项目存在的理由。
- “如果只能保一个指标,你保哪个?”,验证优先级是否一致。
- “有哪件事你觉得应该做但这次不做的?”,暴露未被说出口的期望。
这三问的答案如果出现明显分歧,说明目标还没对齐,绝不能进入排期阶段。我见过太多项目为了赶时间跳过这一步,最后用两倍的时间补回来。
3. 目标拆解:从里程碑到关键路径,再到缓冲
拆解的顺序是:目标 → 里程碑 → 可交付物 → 任务 → 责任人。这里有两个容易出错的点。第一是任务粒度,我建议单个任务控制在8到40人时之间,太细管理成本高,太粗无法追踪。第二是缓冲设置,我通常会在关键路径末尾留总工期15%到20%的缓冲,这个缓冲是给项目用的,不是给某个任务用的,任何人不得私自挪用。
4. 执行追踪:只同步偏差和决策
追踪机制的设计原则是:正常推进的事不占用沟通带宽。站会只回答三个问题:昨天有什么偏离计划的、今天要做什么决策、有什么被卡住了。周报只写三块:进度偏差、风险变化、需要上级决策的事项。
我见过最有效的做法是,把任务系统中的状态变化自动汇总成一份每日快照,项目经理早上看一眼,只在异常处介入。这比开晨会省下的时间,一个10人团队一年可以省出150到200人时。
5. 变更控制:先问目标影响,再谈做不做
变更单的第一栏不是“变更内容”,而是“对项目目标的影响”。如果一个变更不影响任何原定目标,那它就不该插队,应该进入待办池;如果它影响目标,那必须回答“拿什么换”。这个顺序不能颠倒,否则变更控制会变成走过场。
6. 复盘沉淀:把个人经验变成组织资产
复盘四问:目标是什么、实际结果如何、差异的原因是什么、下次具体改什么。第四问必须产出可执行项,且要有责任人和落地时间。我坚持一个原则:没有产出改进项的复盘,等于没做。另外,改进项要写进下一轮的目标定义模板里,否则三个月后没人记得。

五、案例观察:一个120人研发组织的目标管理改造
2022年,我参与了一家制造业企业的数字化部门改造。这个部门约120人,分成6条产品线,同时并行推进的项目常年在15个以上。改造前他们的典型状态是:每周例会4小时,会议纪要三页,但没人说得清某个需求到底属于哪个项目目标。
1. 改造前的真实症状
最典型的一个症状是需求确认周期长。业务方提一个需求,产品经理写PRD,然后要等三个部门评审。我抽样统计了30个需求,从提出到确认开发平均耗时11天,其中等待时间占8.5天。等待的理由五花八门:“等某总出差回来”“等上一次评审的结论同步”“等另一个项目排期确定”。
第二个症状是变更失控。同一批需求,平均每个在开发过程中经历9次调整,且大部分调整没有书面记录,导致测试阶段反复确认。
2. 改造动作与时间线
改造分三步走。第一步是把目标定义标准化,所有立项必须提交一页纸,没有一页纸的项目不进排期池。第二步是在每个项目启动时强制开一次对齐会,用前面说的三问验证共识。第三步是引入系统承载,让目标、里程碑、任务、变更四类信息进同一个平台,形成可追溯链路。
在工具选型上,这个部门的约束很明确:数据不能出内网,因为涉及供应链和生产数据;同时要兼容已有的研发流程,团队原本用的是Jira,迁移成本必须可控。最终他们选择了PingCode。我参与了这个决策过程,选择理由主要有三点。
第一是私有化部署能力。这家企业的合规要求是代码和项目数据必须留在自有服务器上,PingCode支持私有化部署,满足了这条硬约束。第二是Jira平滑迁移,团队原有的项目、工作项、状态流转、自定义字段都能迁移过来,迁移期间没有中断日常研发,这一点在实操中比宣传口径重要得多。第三是它面向中大型企业、尤其是100人以上组织的设计取向,权限体系、多项目视图、跨团队报表这些能力刚好对得上他们的组织复杂度。
这里我要补一个判断:PingCode在这个场景里不是“效率神器”,它是一个信息载体。工具本身不会让目标变清晰,但工具能让目标模糊的代价显性化。改造前他们的变更没有记录,所以感觉不到问题;改造后每一次变更都会留痕,变更次数和管理成本被摊在报表上,管理动作才有依据。

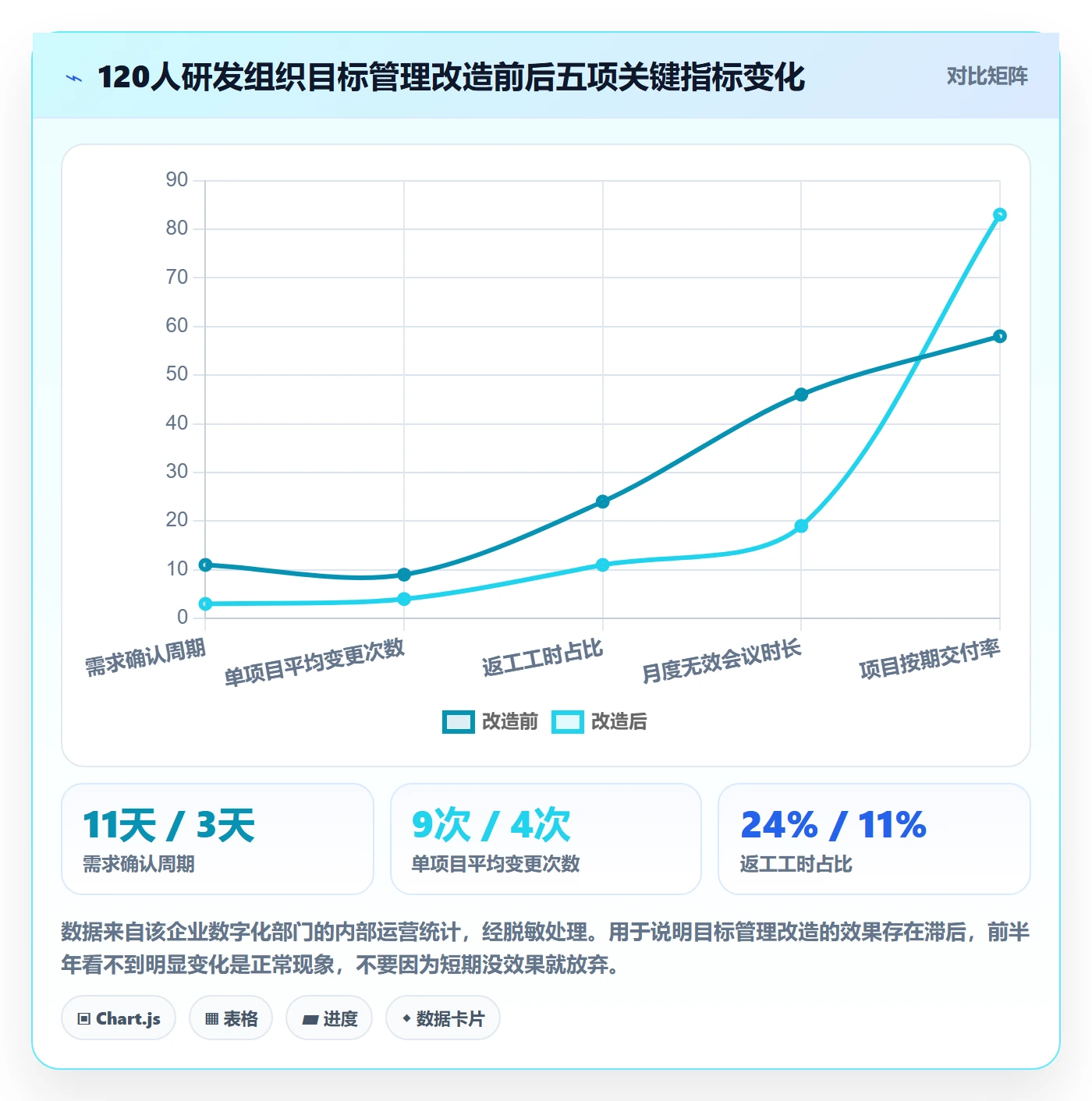

3. 12个月后的数据观察
改造满一年后我拿到了他们的对比数据。需要说明的是,这组数据是这家企业自己统计的运营指标,我做了脱敏处理,样本是同一部门改造前后各12个月,属于纵向对比,不含行业参照。

六、工具这一层:什么时候该上系统,什么时候不该
我不建议小团队一上来就买系统。工具解决的是信息密度和可追溯性问题,如果你的团队只有8个人、每周沟通三个小时就能对齐,那Excel加一个共享文档完全够用。上系统的最佳时机,是“信息开始靠人肉传递”的时候。
1. 该上系统的三个判断信号
- 同一个信息需要在三个以上渠道重复同步,且经常出现版本不一致。
- 项目经理每周花在收集进度、汇总状态上的时间超过6小时。
- 变更没有留痕,导致“这个需求是谁加的”成为高频争议。
这三个信号出现两个以上,说明信息传递已经超过了人工承载的极限,该考虑系统化了。反过来,如果只有一个信号,先优化流程,不要指望工具解决流程问题。
2. 私有化部署与数据边界的现实考量
中大型企业、尤其是100人以上组织,选型时最先遇到的往往不是功能问题,而是数据边界问题。我参与过的选型里,有超过一半会因为“数据能不能出内网”直接筛掉一批候选。这时候支持私有化部署的产品才有资格进入下一轮。
私有化部署的代价也要提前算清楚:硬件或云资源成本、运维人力、版本升级周期。我的经验是,500人以下组织做私有化,运维投入通常在每年2到4个人月,必须把这个成本放进决策模型,不能只看软件授权费。
3. 从既有工具迁移的现实考量
很多团队已经在用Jira或其他工具,迁移的最大风险不是数据搬不过来,而是流程习惯被打断。我建议迁移遵循三个原则:先迁数据后迁流程、先迁一条产品线再全面铺开、迁移期间新旧系统并行不少于两周。支持平滑迁移的产品能显著降低这个阶段的风险,这也是为什么在选型评估表里,我会把“迁移方案成熟度”的权重设到15%以上。

七、可执行剧本:目标对齐会到底怎么开
说了这么多原则,落到操作层面,最关键的一场会就是目标对齐会。我把这场会拆成会前、会中、会后三段,每段都有明确的动作和时间盒。
1. 会前24小时:材料、角色、问题清单
会前必须发出去三样东西:一页纸目标草案、干系人名单、待决策问题清单。问题清单通常控制在5到8条,每条写清楚“需要谁拍板”和“不拍板的后果”。没有待决策问题的对齐会,本质上是一场通报会,不值得占用所有人的时间。
参会人也要筛。我通常只邀请三类人:有决策权的、有否决权的、执行层核心代表。旁听者一律不邀请,因为旁听者会显著拉长会议时间,且不会贡献决策。
2. 会中60分钟:识别伪共识的三个问题
会议时间盒设定为60分钟,前10分钟由发起人复述目标,中间35分钟逐个回答前面的三个问题并当场记录分歧,最后15分钟确认结论和遗留问题。主持人必须做一件事:当出现分歧时,不许用“会后单独沟通”糊弄过去。能当场拍板的当场拍,拍不了的明确责任人和截止时间。
3. 会后2小时:确认邮件、决策日志、责任人
会后两小时内发出会议确认,包含三条内容:已达成的目标共识、已记录的决策、待办事项与责任人。这份确认不需要长篇大论,一屏以内最好。它会成为后续变更控制的第一份基线文档。

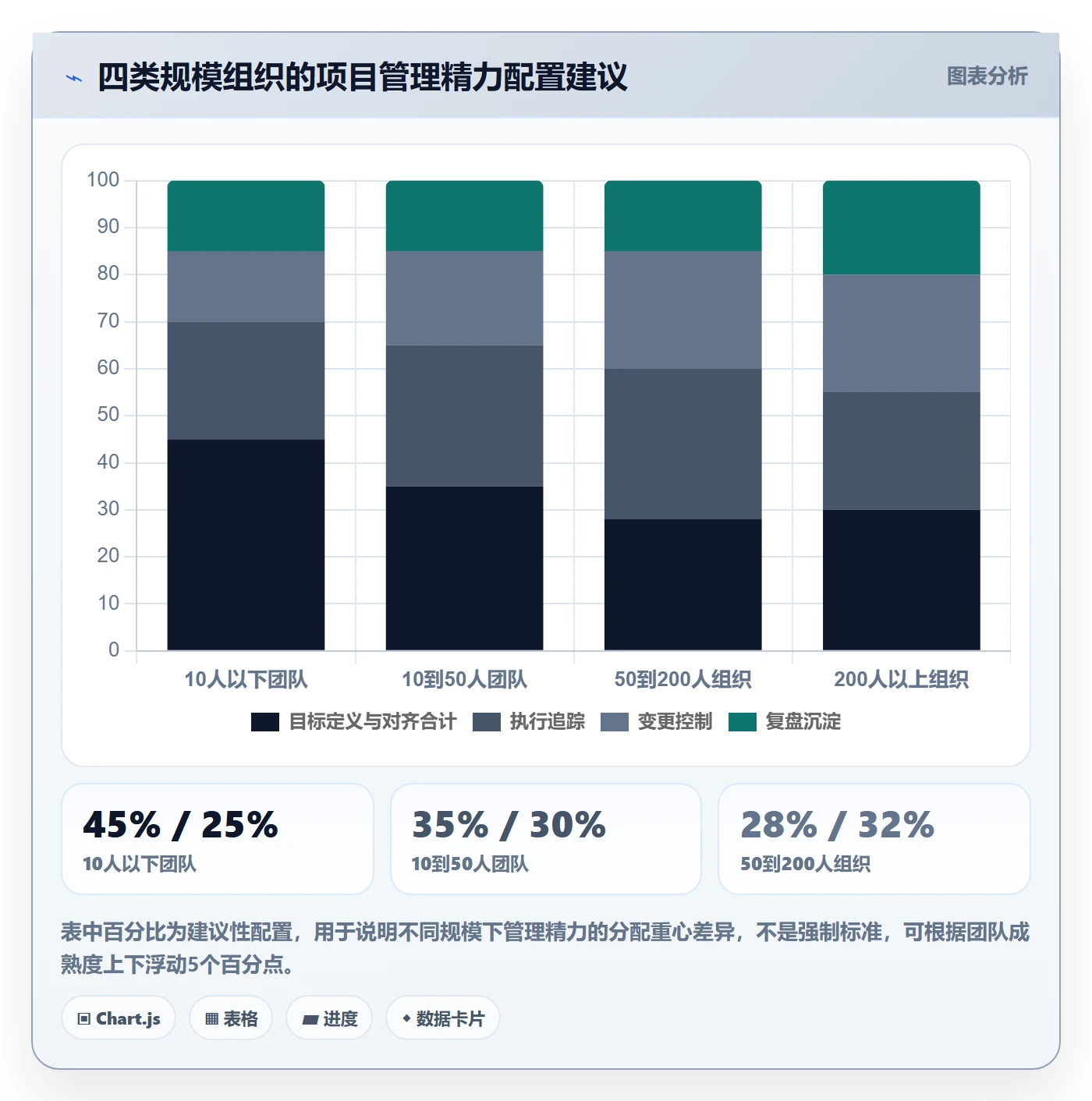

八、不同情况下的行动建议
方法相同,执行力度要随组织规模变化。下面四档是我在实际咨询中总结的配置建议,你可以直接对照自己的团队规模取用。
1. 10人以下小团队
目标一页纸保留,但可以极简到半页,写清做什么、不做什么、什么时候交付。对齐会不超过30分钟,且可以和排期会合并。不用上系统,一个共享文档加一个任务看板足够。这个阶段最大的风险是“觉得项目小不需要定目标”,实际上小团队方向偏了更致命,因为没有资源纠偏。
2. 10到50人团队
开始需要正式的对齐会和变更记录。建议每周一次固定节奏的进度同步,只讲偏差。工具层面可以引入轻量协同工具,重点是让任务状态可查,减少“现在到哪一步了”的重复问询。这个阶段的误区是流程过重,我见过20人团队照搬大厂流程模板,结果管理成本吃掉了三成产能。
3. 50到200人组织
必须建立书面目标模板、变更单机制和风险登记册。跨团队依赖开始变多,需要统一的项目视图。这个阶段是引入一体化项目管理平台的最佳窗口,因为信息密度已经超过人工传递的极限。这个阶段的判断标准很简单:如果项目经理每周用于收集和汇总状态的时间超过8小时,就该上系统了。
4. 200人以上中大型组织
重点从“单个项目管理”转向“多项目目标对齐与资源调度”。需要明确项目优先级排序机制、跨项目依赖管理机制、以及统一的目标口径。工具层面要考虑权限体系、私有化部署、以及和既有研发流程的兼容,这些约束往往比功能清单更能决定选型结果。

九、不同情况下的取舍
项目管理没有标准答案,只有取舍。下面四组取舍是我在咨询中被问得最多的,我把判断依据写出来,你可以对照自己的情况做决定。

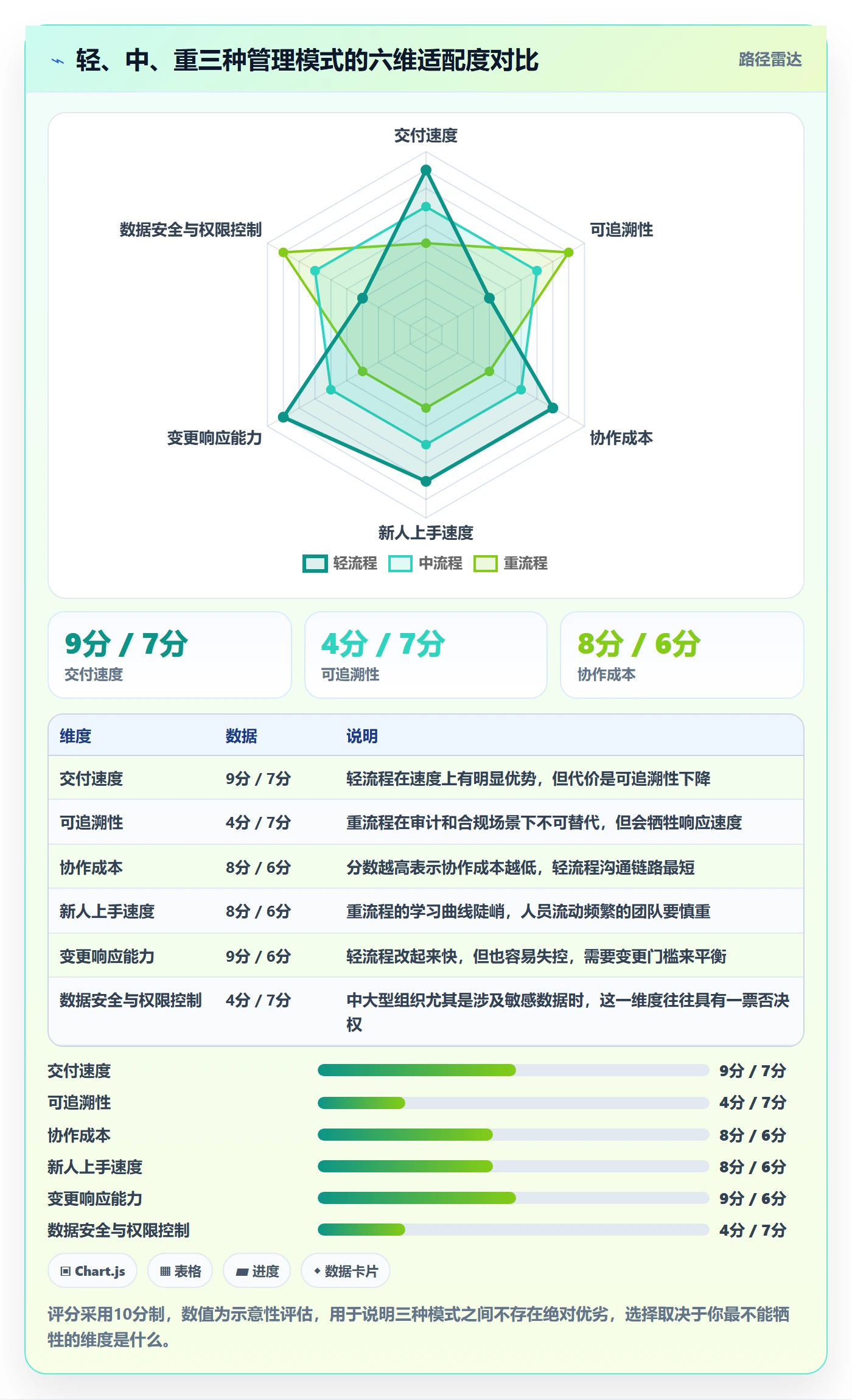

1. 流程厚度的取舍
流程越厚,可追溯性越强,但协作成本越高。判断依据是犯错成本与流程成本的比值。如果一个错误会造成百万级损失,那多花两天做评审完全值得;如果一个错误只影响一个人半天,那就不要为它设三道审批。
2. 文档详略的取舍
我的原则是:面向变更的部分写详细,面向执行的部分写精简。也就是说,目标、边界、决策记录必须写清楚,因为这些一旦变化代价很大;具体任务怎么做可以精简,因为执行者比文档更清楚。
3. 自研、采购与私有化的取舍
如果团队规模在100人以下且数据合规要求一般,优先考虑成熟平台,自研的管理工具几乎必然烂尾,因为维护成本会被长期低估。如果是200人以上且有明确数据边界要求,私有化部署或本地化方案是现实选择。如果流程有极端特殊性,再考虑自研,但要接受至少一年的持续投入。
4. 复盘深度与频次的取舍
不是每次复盘都要开三小时大会。我建议按里程碑做中等深度复盘,按项目做深度复盘。中等深度控制在60分钟内,只回答四问;深度复盘可以扩展到根因分析,但要限定参与人数,超过15人的复盘基本会变成表态会。

十、7天行动清单与六个可复用模板

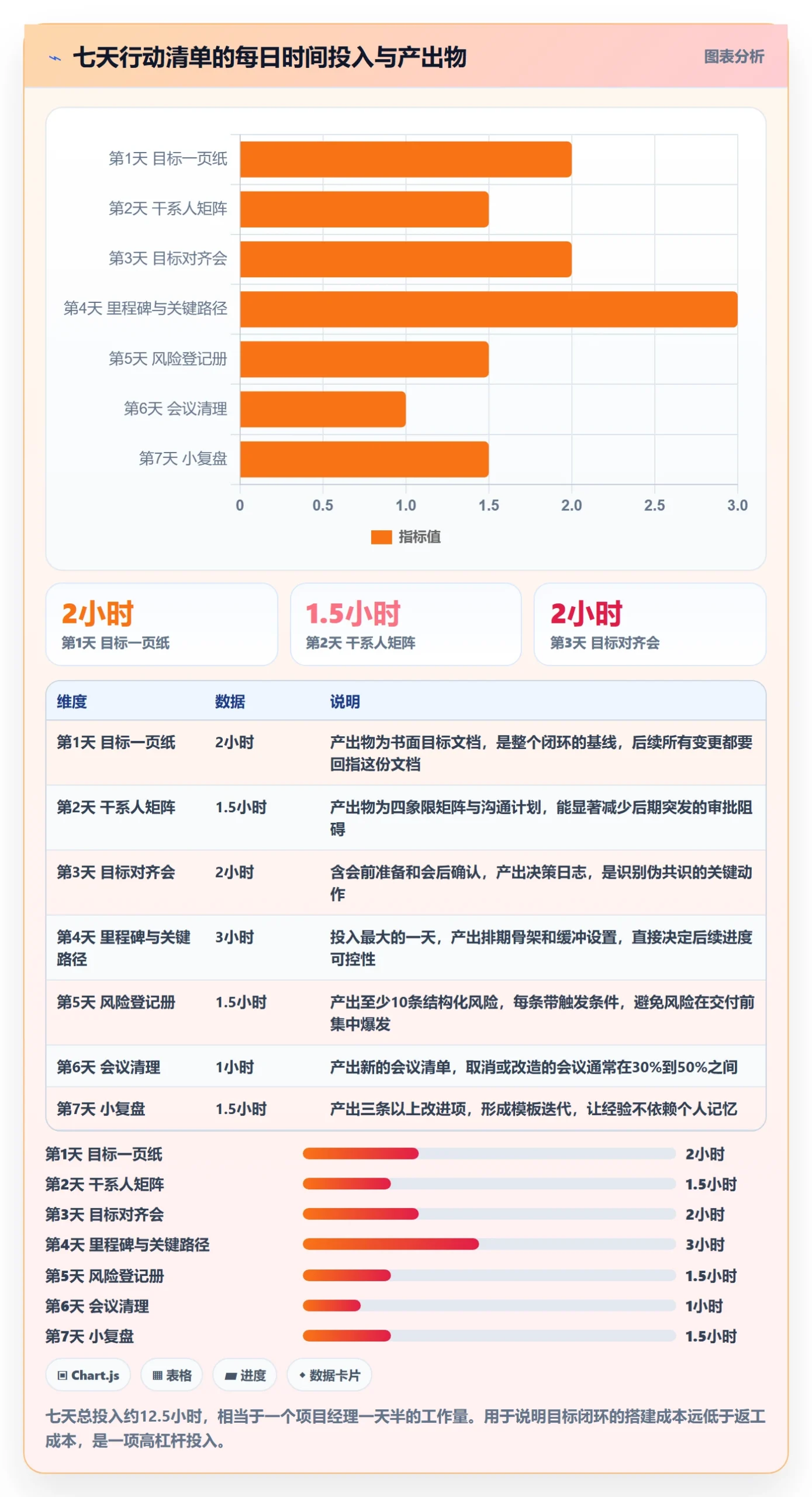

最后给你一份可以直接照着做的清单。如果你手上正有一个项目,不管处于哪个阶段,这七天都能用上。每天投入1到3小时,一周内就能把目标闭环的骨架搭起来。
1. 七天节奏安排
- 第1天:写目标一页纸。包含项目目的、成功标准、不做什么、关键干系人、主要约束,写完发给发起人确认。
- 第2天:画干系人矩阵。按影响力和关注度分四象限,为每个关键干系人指定沟通频率和对接人。
- 第3天:开目标对齐会。60分钟,必须包含三问验证,会后两小时内发出确认。
- 第4天:拆里程碑与关键路径。识别关键路径,在末尾留15%到20%的总缓冲。
- 第5天:建风险登记册。至少列出10条风险,每条有责任人、触发条件、应对动作。
- 第6天:清会议。把过去两周的会议列出来,能异步的取消或改成书面同步,只保留需要决策的会议。
- 第7天:做一次小复盘。用四问复盘这一周的改动,产出至少三条改进项,写进下个项目模板。

2. 六个可以直接拿去用的模板
下面这六个模板,我在不同项目里反复用,也反复精简过。它们不是理论框架,是可以直接复制到文档里填的。前三个属于启动阶段,后三个属于执行和收尾阶段。
- 项目目的一页纸:项目目的、成功标准、范围边界、关键干系人、约束条件。
- 干系人矩阵:姓名、角色、影响力、关注点、沟通频率、对接人。
- 变更单:变更内容、对目标的影响、需要拿掉的原有内容、影响评估、决策人、决策日期。
- 风险登记册:风险描述、类别、概率、影响、触发条件、应对动作、责任人、状态。
- 决策日志:决策事项、决策结论、决策人、决策时间、影响范围。
- 复盘模板:原定目标、实际结果、差异原因、改进项、责任人、落地时间。
3. 目标一页纸的填写示例
最后给一个我常用的目的一页纸结构,你可以直接按这个格式填写。注意里面“不做什么”这一栏,很多人会跳过,但它是后续变更控制的主要依据。
项目名称:供应链库存可视项目中台
项目目的:
让跨仓调拨的库存状态在业务侧实时可见,
减少因信息滞后导致的超卖与二次调拨。
成功标准(可量化):
跨仓库存查询响应时间从平均 45 秒降到 3 秒以内
因库存信息滞后导致的超卖工单,月度从 28 单降到 5 单以内
业务方自主查询占比从 15% 提升到 70% 以上
范围边界:
包含:三个核心仓的数据接入、查询接口、业务端看板
不包含:财务结算逻辑、供应商端对接、历史数据回溯修复
关键干系人:
业务负责人(发起人,有决策权)
仓储运营经理(强关注,有验收权)
财务系统负责人(有否决权,涉及数据口径)
研发负责人(执行责任人)
主要约束:
数据不得出内网,需私有化部署
必须兼容现有研发流程,尽量降低迁移成本
交付窗口为 90 天,缓冲不超过 15 天
这份文档大约一页纸,写起来两小时,但它能省下的返工时间通常是它的十倍以上。我坚持一个判断:如果一份目标文档写不出“不做什么”,它就还不是一份合格的目标文档。
写在最后:效率的本质是少跑偏,不是多做事
回到开头那个延期47天的项目。如果重来一次,我不需要团队加班,也不需要换工具,只需要在启动阶段多花两天,把“打通库存数据”这句话拆解到能被三个人分别复述且一致的程度。那两天大概能省下后面三十多天的返工。
所以我对项目经理效率的理解,和很多主流说法不太一样。我不认为效率来自更好的时间管理技巧、更多的待办清单、更密集的会议。效率来自减少方向性返工、减少等待、减少重复解释和无效汇报,而这三件事的源头都在目标上。
还有一个我想强调的独特观点:工具不会让目标变清晰,它只会让目标模糊的代价变得可见。这个区别很重要。你上系统的目的不是为了“显得规范”,而是为了让变更、返工、等待这些隐形成本显性化,从而让管理动作有依据。如果你的目标定义本身是空的,那系统只会帮你把混乱记录得更完整。
下一步怎么做,我给三个具体建议。第一,今天就打开你手上的项目,试着让三个核心成员分别说出项目成功标准,如果答案不一致,别再往下排期了,先做目标对齐。第二,把你过去两周的会议列出来,标出哪些是决策会、哪些是同步会,同步会能改异步的全部改掉。第三,找一个正在推进的项目,用上面的一页纸模板写一遍,写不出来就说明该项目目标还没定义清楚。
如果你愿意,可以在评论区写下一个你正在踩的坑,或者你所在团队的规模和数据合规要求,我可以说说在那种约束下我会怎么取舍。下一篇文章我会专门讲变更控制,包括变更单怎么设计、影响评估怎么做、以及当业务方坚持插需求时,项目经理有哪些不伤关系的拒绝方式。
常见问题解答(FAQ)
1. 项目目标到底该怎么写?写成 KPI 或者套用 SMART 就够了吗?
我带过几个项目,每次写目标都像在复述老板的话,自己也说不清成功标准是什么。上次评审被问了一句“这个项目怎样才算成功”,我当场愣住。后来才发现,问题不在表达,而在一开始就没把目标和边界定清楚。
建议用“项目目的一页纸”来写,包含五块内容:业务目的(为什么做)、成功标准(不超过 3 条,尽量可量化)、边界(这次明确不做什么)、主要约束(时间、人力、预算、合规)、验收人(谁有权说通过)。SMART 只解决表述问题,不解决取舍问题,所以它不能替代这一页纸。
判断标准很简单:把这张纸给一个没参加启动会的同事看,他能不能说出“什么情况下算成功、什么情况下该喊停”。数据口径上,成功标准里至少要有 1 条能被第三方独立验证,比如上线时间、缺陷率、转化率、单均成本,而不是“体验更好”“效率提升”这类无法验收的说法。
目标含糊,后面所有的排期、评审、复盘都会变成扯皮。
2. 目标对齐会开完大家都点头了,为什么两周后做出来的东西还是跟预期不一样?
我经历过好几次这种情况,会上所有人都说没问题,散会后各干各的,交付时才发现理解完全不同。我一度以为是自己表达不清楚,后来发现是会上根本没有真正做决策。
这通常是“伪共识”,不是沟通能力问题。识别它有三个问题最有效:这件事谁有权说不;如果只能保住一个指标,保哪个;做到什么程度你会叫停。会前把这三个问题做成清单发给关键干系人,请他们先各自写下答案;会上只讨论答案不一致的部分,一致的部分直接跳过;
会后 24 小时内发出决策日志,写清决定了什么、谁做的决策、对应截止日期和影响范围。判断依据是:会后如果还有人私下说“我以为……”,说明共识并没有真正建立。数据口径上,对齐会控制在 90 分钟内,议程里的决策项不超过 5 个,超过就拆成两次开,否则必然变成信息通报会而不是决策会。
3. 需求一直变,项目经理到底该不该拦?拦了被说不支持业务,不拦又被说不控范围。
我们业务方一周改三次需求,我一开始硬拦,被投诉不支持业务;后来全接,又被说范围失控、交付延期。夹在中间那段时间,我几乎每天都在纠结要不要答应。
我的判断是不拦变更,但拦“无成本变更”。任何变更进来先过三问:影响项目目标吗;影响关键路径吗;如果要做,是加时间、加人,还是砍掉另一个需求。三问之后必须留下一次显性取舍记录,写进变更单,哪怕结论是“顺手改一下”,也要记为什么不影响其他部分。
判断依据是:如果一次变更既没有延期、也没有砍掉别的东西、也没有增加人力,那要么它真的不重要,要么你漏算了成本。数据口径建议盯里程碑后的变更率,按“变更条目数 ÷ 需求总条目数”计算,超过 20% 就该做一次范围复盘,看是目标本身没定清,还是需求入口没人把关。
4. 项目管理工具和看板都用了,为什么我还是天天在催进度?
我各种看板和任务表都试过,每天照样焦头烂额,催完这个催那个,感觉工具完全没帮上忙。后来我才意识到,我一直在追任务状态,而不是在处理真正卡住项目的东西。
催进度往往说明你在追“任务状态”,应该改成追“偏差和决策”。站会只问三件事:现在有什么卡住了、卡在谁那里、需要谁来做决定,其余细节异步看板解决。看板上只保留两类任务:有偏差的和在关键路径上的,其他全部降噪,避免你被大量“正常进行中”的条目占用注意力。
判断依据是任务粒度和责任划分:如果 RACI 里负责执行的人和最终拍板的人是同一个,出事时没人能帮你决策,你就只能靠催。数据口径可以自己测一周:统计你花在催进度、追问状态上的时间,如果超过总工时的 30%,基本可以确定是任务拆得过细或责任人不清,而不是你不够勤快。
项目经理的效率从来不是把日程塞满,而是让目标少跑偏、返工少发生、决策更早出现。
核心关键词
文章包含AI辅助创作:项目目标项目目标教程:项目经理效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306253
读者评论
作者把项目经理效率归结为目标闭环效率,这个视角比讲时间管理有用得多。返工工时占比超过20%说明上游出问题,这个判断标准很实在,周报标注重做任务就能统计,成本低可落地。不过六个模板和7天清单正文没展开,希望后续能补上具体样例。
干系人未识别和伪共识这两个坑我深有体会。项目中期突然冒出有否决权的部门,方案推翻重来,纠正成本极高。文中三问法要求单独回答不许附和,能有效暴露分歧,比开会宣布目标强。建议对齐会结论一定要书面留档并让发起人签字,否则事后仍会扯皮。
目标、指标、任务三层混用导致返工,这点戳中痛点。很多团队把上级KPI直接当项目目标,路径不说清楚就什么都想做,最后什么都做不透。失焦成本公式把软问题量化成38万元损失,很有说服力。如果启动阶段多花两天写清目标,性价比远高于后期返工补救。
