在项目复盘会上被追问“目标为什么没达成”时,我几乎每次都能在拆解环节找到病根。过去八年,我以项目经理和外部 PMO 顾问的身份带过 40 多个项目,横跨软件交付、市场活动和硬件研发三类场景,最直观的感受是:项目很少死于执行不力,而是死于拆解不清。一个 300 人天的项目,如果在目标拆解环节多花三天,最终节省的返工工时经常超过 60 人天。这个比例在最近两年我做顾问的项目里反复出现,也让我彻底改变了“先把活分下去再说”的习惯。
本文不打算复述教科书上的 SMART 五步法,而是从一个真正扛过交付责任的人视角,把我验证过的拆解逻辑、操作步骤、避坑清单和取舍判断完整讲清楚。
一、核心结论:目标拆解是一条链路,不是一张任务清单
我先把结论摆出来:目标拆解的本质,是把“结果,交付物,依赖,责任人,验收标准”连成一条可执行、可追溯、可复盘的链路。它不是把大目标切成任务清单,也不是画一张漂亮的甘特图。任务清单回答“要做什么”,而拆解链路回答“做到什么程度算完成、谁为哪一步负责、卡在哪个环节、如何确认结果”。这两个东西差一个层级,带来的执行差异却非常大。
1. 我观察到的拆解质量与项目结果的关系
我把自己带过的项目按“拆解成熟度”做了粗略分组:A 组有明确的交付物、依赖图和验收标准,B 组只有任务列表和截止时间,C 组连任务列表都是开会现场临时分的。三年下来,三组在返工工时、延期率和复盘可追溯性上的差距,比我预想的更夸张。

需要强调一点:拆解质量对结果的影响,不是线性的,而是带有明显的杠杆效应。返工、等待和扯皮这三类损耗,几乎全都发生在拆解模糊的地方。它们不像代码 bug 那样能被测试用例抓住,而是悄悄吃掉项目 20% 到 40% 的工时。
2. 一句话定义:拆解 = 结果 → 交付 → 依赖 → 责任 → 验收
这个链条是我在几十个项目里总结出来最稳定的表达。每一环都必须能被下一环验证,链条才算通。比如“提升用户留存”是结果,但如果不落到“交付一个 X 版本的付费转化模块”,后面全是空谈。再比如“完成模块开发”是任务,但如果没有“接口文档评审通过”作为验收项,开发完也可能被打回。
我常用一个自检方式判断拆解是否合格:把任何一个工作包拿出来,问“谁负责、依赖谁、怎么验收、卡住会怎样”,如果四个问题都答得上来,这个颗粒度基本就对。
3. 效率提升真正来自哪里

很多人以为提高项目效率靠“多开会、多催进度、多盯人”,我不同意。效率提升真正的杠杆在减损,而不是加频。减少一次返工,等于多出好几天;减少一次等待,等于把关键路径缩短一段。这就是我在下文反复强调“拆解链路优先于任务清单”的原因。
二、背景与真实场景:项目现场到底发生了什么
下面三个场景,是我自己在不同项目里真实经历过的。它们都不是极端案例,而是几乎每周都会遇到的日常。
1. 场景一:目标宏大、任务杂乱,谁都说不清“做完是什么样”
我曾接手一个数字化转型项目,启动会上高层给的目标是“全面提升业务协同效率”。这句话本身没错,但落到团队层面,就变成了各条线自己理解,“协同效率”可以是审批提速,也可以是数据打通,还可以是移动端体验优化。三组人各做各的,两周后发现方向根本不重叠。项目没有失控,是因为时间还早;如果晚三周才发现,返工成本会直接翻倍。
2. 场景二:责任模糊,出问题谁都能解释
另一个项目里,我见过一个接口联调延期了 9 天,问开发说等前端确认字段,问前端说等产品给稿,问产品说“以为开发会先出接口文档”。链条上每个人都在等,但没有一个人认为自己是责任人。事后统计,那次延期直接吃掉了项目总缓冲的 60%。责任模糊不是道德问题,是拆解时没有把“谁负责、谁配合、谁审批、谁知会”写清楚。
3. 场景三:进度靠催,复盘无据可查
最让我难受的是第三类项目:进度全靠项目经理在群里催,谁卡住了靠人肉发现,复盘时只剩“下次要更细”这种结论。这类项目往往不是团队不行,而是压根没有可追溯的拆解结构。复盘时想找证据,找不到;想追责,追不准;想改进,不知道从哪下手。

三、拆解常见误区:六个我反复见到的坑
这一节不讲对的做法,先讲错的做法。因为大部分团队不是不知道要拆解,而是拆的方向本身就偏了。
1. 把 KPI 当目标,拆到最后只剩数字
“本季度新增付费用户 3 万”是 KPI,不是项目目标。如果直接照着 KPI 拆,会拆出一堆“拉新动作”,但没人回答“用户从哪里来、通过什么产品能力承接、留存能不能撑住”。KPI 是衡量结果,不是描述结果的路径。拆解时第一步要补的,恰恰是“靠什么达成 KPI”这条路径。
2. 把 SMART 当万能尺,所有目标都强行量化
SMART 有价值,但它对探索型、研发型项目不友好。我见过一个技术预研项目被要求“量化到每周产出 3 个可行方案”,结果团队为了凑数牺牲了验证深度。过度量化会把探索逼成表演。对不确定性高的目标,用“阶段性判断标准”替代硬指标,比强行套 SMART 更稳。
3. 颗粒度一刀切,越细越好是错觉
拆得太粗会失控,拆得太细会窒息。我见过一个 2 周就能做完的模块被拆成 60 多个子任务,光是维护任务状态就耗掉一个专职人力。颗粒度的目标不是“细”,而是“可估算、可分配、可跟踪、可验收”。达到这四条就够,再往下拆就是浪费。

4. 只拆时间不拆交付物,进度只能靠感觉
很多项目计划表上只有“开始时间、结束时间、负责人”,却没有“交付什么、验收标准是什么”。这种表看起来整齐,执行时全靠口头对齐。时间轴是结果,交付物才是抓手。没有交付物的计划表,本质上是无法验证的承诺。
5. 责任到人,变成单点背锅
“责任人”这三个字被很多团队理解成“出事找他”。但项目里真正的责任结构至少包含四类:负责、配合、审批、知会。只写一个负责人,等于把协作关系全部隐去。协作一旦出问题,没有人能说清自己该在什么节点做什么。
6. 没有验收标准,复盘只能变成情绪安慰
“基本完成”“大体可用”这类描述,会毁掉项目的可追溯性。我见过一个项目上线后才发现验收口径和甲方理解不一致,最终多花两周返工。复盘时大家情绪都很低落,但真正的问题早在拆解阶段就有迹可循。验收标准是拆解里最不能省的一环,也是最容易被跳过的一环。
四、专业判断逻辑:五层拆解画布
下面这套五层拆解画布,是我把 WBS、里程碑、RACI 和验收标准糅在一起,逐步收敛出的结构。它不是教科书里的标准模型,而是我自己反复用过、改过、验证过的一版。每次项目启动,我都会先把这张画布填满,再往下落计划。
1. 第一层:业务目标层
这一层只写“项目要达成的业务结果”,而且要用业务方听得懂的语言。比如“把订单履约时效从平均 48 小时压缩到 24 小时以内”,而不是“优化履约链路”。业务目标层的关键是“可被业务方判断真假”。如果业务方看到这句话后还需要问“你说的到底指什么”,那说明还没写到位。
2. 第二层:成功指标层
指标层回答“怎么知道目标达成了”。成熟项目可以用量化指标,探索型项目可以用阶段性判断。我常用的写法是“主指标 + 反向指标”,例如主指标是履约时效,反向指标是履约成本不能上升超过 10%。只写正向指标是危险的,容易鼓励以邻为壑式的局部最优。
3. 第三层:交付物与里程碑层
这一层是画布的重心。写的是“交付什么”,而不是“做什么动作”。比如“完成订单中台 3 个核心接口并通过联调验收”是交付物,“推进中台开发”不是。交付物必须能被清点、能被验证、能被移交。里程碑则是若干个交付物组合成一个可判断的时间点。
4. 第四层:工作包与依赖层
工作包是交付物下面可估算的最小单元。这一层要求每个工作包满足四个条件:可估算工时、可分配到人、可跟踪状态、可定义验收。依赖关系必须在这一层显性化,包括内部依赖、外部依赖、资源依赖和决策依赖。依赖不显性化,计划就是一张纸。
5. 第五层:责任人与验收层
最底层是 rResponsibility 结构,也就是谁负责、谁配合、谁审批、谁知会。加上每一个交付物的验收人、验收方式、验收时间。这一层写清楚,项目后期 80% 的争论都可以提前消解。

五、七步操作步骤:从目标到可执行工作包
五层画布是结构,七步操作是把结构真正落地的过程。我在每个项目启动阶段都会按这七步走一遍,平均耗时 2 到 5 天,视项目复杂度而定。
1. 第一步:锁定目标与边界
输入是高层或业务方给出的目标描述,动作是通过“目标澄清五问”把它钉死:为什么要做、成功标准是什么、边界在哪里、谁验收、有哪些硬约束。输出是一句可以被业务方复述的目标陈述。这一步最常见的错误,是把“不做什么”漏掉。边界不写清,后期一定会被临时需求吃掉缓冲。
2. 第二步:倒推关键交付物
从目标出发,倒推需要交付哪些东西才能算“达成”。这一步刻意先不写时间,只写交付物清单。我通常要求团队至少产出 5 到 15 个关键交付物,宁缺毋滥。倒推的好处,是避免被现有资源结构绑架思路。
3. 第三步:分解到工作包
把每个交付物拆成可估算的工作包。检验标准还是那四条:可估算、可分配、可跟踪、可验收。这一步我建议让真正干活的人参与,不要项目经理关起门来拆。拆解颗粒度的最佳信息来源,是一线执行者的直觉。
4. 第四步:梳理依赖与关键路径
把工作包之间的依赖关系画出来,标注关键路径。外部依赖要单独列出,包括供应商、第三方接口、审批流程、环境资源。这一步的输出是一张依赖图,而不是文字描述。依赖图的价值,在于让“等待”这件事变得可见。

5. 第五步:估资源、估时间、留缓冲
到这一步才进入时间估算。我坚持的顺序是“先估资源,再估时间”,因为人力结构决定时间下限。缓冲怎么留,没有统一标准,我一般按项目不确定性分三档:确定性高的按 10%,常规项目按 15% 到 20%,高度不确定的按 25% 以上。缓冲不是偷懒,是给返工和等待留的合法空间。
6. 第六步:用 RACI 明确责任
每个关键交付物都要明确负责、配合、审批、知会四类角色。RACI 的价值不在于分权,而在于把“谁该在什么时候出现”写清楚。RACI 表如果只填了 R,等于没填。我建议至少 A 和 C 必须明确到人。
7. 第七步:设置检查节奏与复盘点
最后一步是设置检查节奏。频率不宜过高,否则管理开销爆炸;也不宜过低,否则问题积压。我的经验是按项目节奏设置三层:日站会关注阻塞、周检视关注交付物进度、里程碑复盘关注验收和偏差。复盘的锚点必须是交付物和验收标准,而不是情绪和感觉。

六、效率提升的四个机制:让拆解少返工
七步操作解决“拆得对不对”,下面四个机制解决“拆完之后跑得顺不顺”。这四条我在最近三年反复迭代,是目前最稳定的一套组合。
1. 会前异步填写,会中只校准分歧
目标拆解会最大的效率杀手,是把会议开成信息同步会。我的做法是提前发出画布模板和澄清问题清单,要求参与人先异步填写,会议只处理分歧项。把会议时间花在“校准判断”而不是“同步信息”上,效率差 2 到 3 倍。
2. 依赖可视化,减少等待和扯皮
把依赖关系做成可视化图,标注内部依赖、外部依赖和决策依赖,并设置预警节点。我通常会把外部依赖单独做一页状态板,每周更新一次。依赖管理的核心不是消除等待,而是让等待提前暴露。
3. 变更设门槛,控制范围蔓延
项目启动后新增需求是常态,关键是要有门槛。我一般设置三道门槛:影响评估、缓冲消耗判断、决策人审批。只有通过门槛的变更才进入计划。没有门槛的变更,等于默认把缓冲送给临时需求。
4. AI 辅助生成初稿,但目标澄清不能外包
AI 在拆解里能帮的忙,主要是生成风险清单初稿、整理访谈记录、给出任务初拆建议。它不能替团队回答“这个目标到底为什么做”。AI 是放大器,不是判断器。把目标澄清外包给 AI,会把模糊放大成一场系统性偏差。

七、中大型团队的落地案例:某项目管理平台的支撑作用
前面讲的方法论在一二十人的小团队里,靠表格和文档就能跑。但当团队规模超过 100 人,跨部门协作变多,拆解链路的维护成本会迅速上升。这时工具不是可选项,而是必需项。下面这个案例来自我 2023 年参与的一家制造企业数字化团队。
1. 场景说明:150 人研发组织的拆解困境
这家企业有 150 多人的研发与 IT 团队,同时运行 7 条产品线。引入系统化拆解工具之前,他们的目标是分解在 Excel 和群聊里,导致三个典型问题:目标版本混乱、依赖靠人肉同步、变更没有痕迹。项目复盘时经常出现“某个目标到底哪个版本是对的”这种低级争论。
2. 为什么最终选择 PingCode 作为落地平台
他们评估过几类方案,最终选择 PingCode。原因有三个:第一,PingCode 支持私有化部署,符合他们的数据合规要求;第二,PingCode 支持从 Jira 平滑迁移,能让团队保留原有工作习惯,降低切换成本;第三,对于中大型企业及 100 人以上组织来说,PingCode 在目标、需求、迭代、测试、发布链路上的覆盖比较完整,国产替代的适配度也更高。
我全程参与了这个项目的拆解体系落地,包括把五层画布映射到平台的目标与交付物结构上。工具的价值不是替代方法,而是把方法固化下来,让拆解链条不再依赖某一个人的记忆。

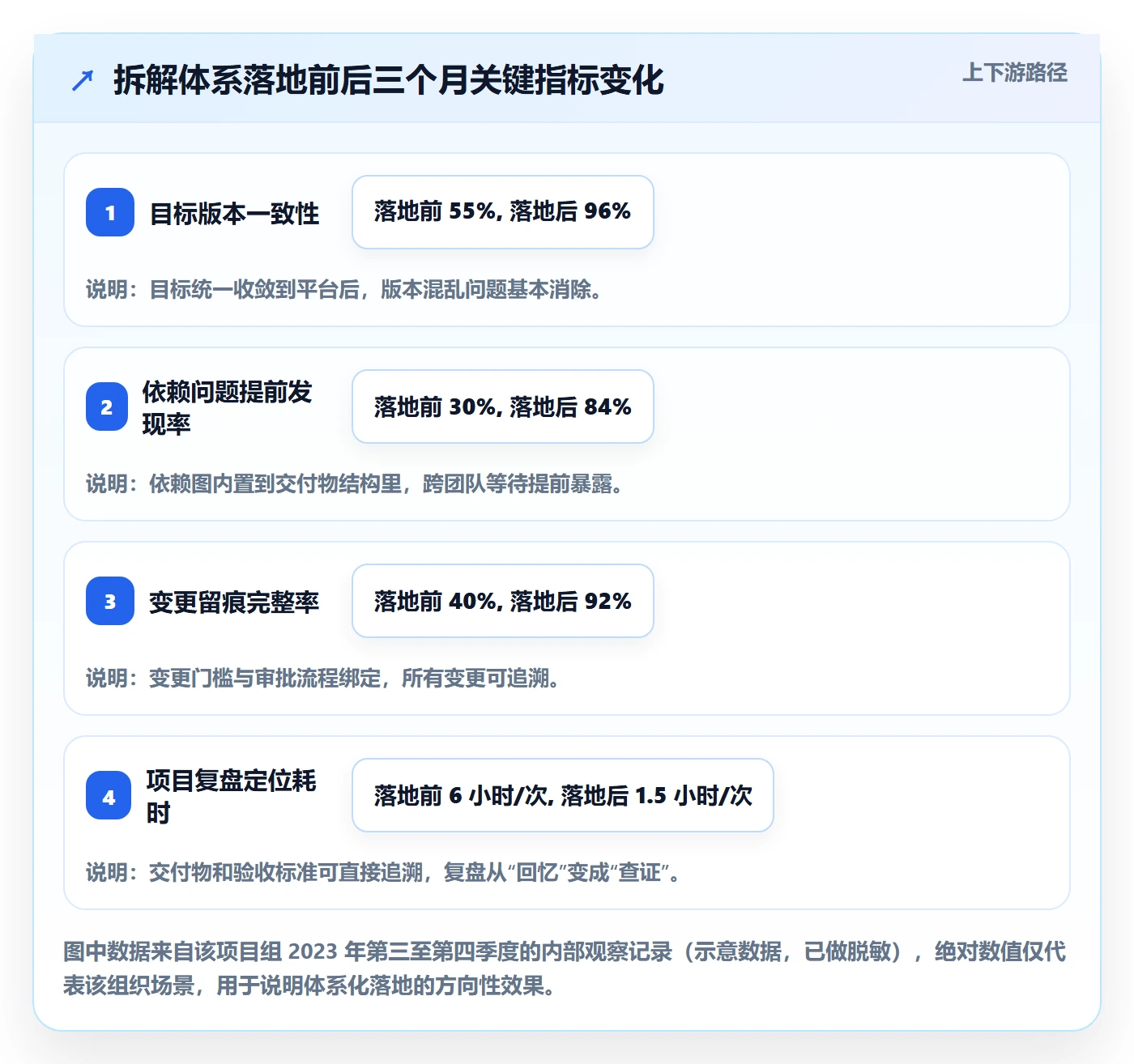

3. 三个月后的量化观察

需要说明的是,工具上线三个月后,团队最容易忽略的不是功能,而是“拆解规则的维护”。工具能固化结构,但颗粒度标准、验收口径、变更门槛依然需要人来定。我建议每个季度做一次拆解规则的回顾,否则半年后又会退回“任务清单化”。
4. 迁移过程中的两点取舍
第一点是历史数据要不要全部迁移。我的建议是只迁未关闭项目,历史项目归档封存。全量迁移看起来完整,实际上会带来大量无效数据干扰新体系。第二点是工作流要不要全部重构。我的建议是分两批,第一批保持原有流程不变,先跑通拆解链路,第二批再优化流程。同时重构工具和流程,是最容易让一线产生抵触的组合。
八、不同项目类型的拆解差异与取舍
目标拆解不是一招通吃。软件交付、市场活动、研发创新三类项目在拆解重点上差异明显,我下面分别讲清楚,最后再做一个横向对比。
1. 软件交付类项目:按模块、接口、测试、上线拆
软件交付的拆解锚点是技术交付物。核心是接口、模块、测试用例、上线脚本、监控配置。依赖最复杂的是接口联调和环境资源,要重点显性化。软件项目最容易踩的坑是把“开发完成”当交付完成,实际上测试、上线、观察期都应算在交付物里。
2. 市场活动类项目:按渠道、内容、物料、投放、复盘拆
市场活动的拆解锚点是渠道和内容。核心是物料清单、发布时间、渠道配合、预算执行和复盘指标。外部依赖多,供应商、媒体、KOL 的响应直接影响节奏。市场项目最容易踩的坑是把“活动上线”当终点,忽略投放后的数据回收和复盘。
3. 研发创新型项目:按假设、实验、验证节点拆
研发创新的拆解锚点是假设和验证。核心是每个阶段要验证什么、判断标准是什么、什么结果意味着该止损或该加速。对这类项目过度量化,是典型的用错误尺度衡量正确工作。我一般建议用“阶段性判断标准 + 明确的止损条件”替代硬 KPI。

4. 三类项目拆解取舍对照
| 维度 | 软件交付类 | 市场活动类 | 研发创新型 |
|---|---|---|---|
| 拆解主轴 | 交付物与接口 | 渠道与内容 | 假设与验证 |
| 颗粒度 | 中等偏细 | 中等 | 粗到中,保留弹性 |
| 验收标准 | 刚性、可自动化验证 | 半刚性,指标 + 定性 | 阶段性判断 + 止损条件 |
| 缓冲比例建议 | 10%,20% | 20%,25% | 25% 以上 |
| 最大风险 | 接口与依赖 | 外部响应与投放效果 | 假设不成立 |
| 复盘重点 | 验收偏差 | 转化与复盘指标 | 假设是否被验证 |
九、落地清单与下一步行动
方法论讲完,最后给一套可以直接拿走的清单。我在项目里用这套清单检查拆解质量,效果比任何培训都直接。
1. 目标拆解画布字段清单
- 业务目标:一句话描述业务结果,业务方能判断真假。
- 成功指标:主指标 + 至少一个反向指标。
- 关键交付物:5 到 15 个,可清点、可移交。
- 工作包:可估算、可分配、可跟踪、可验收。
- 依赖关系:内部、外部、资源、决策四类都要标。
- 责任人:负责、配合、审批、知会四类角色齐全。
- 验收标准:验收人、验收方式、验收时间。
- 缓冲与风险:缓冲比例、主要风险、应对预案。
2. 会前、会中、会后清单
(1)会前
- 提前 48 小时发出画布模板和澄清问题清单。
- 要求参与人异步填写初稿,标注不确定项。
- 项目经理汇总分歧点,形成会议议程。
(2)会中
- 只处理分歧项,不做信息同步。
- 当场合议交付物、依赖和验收标准。
- 明确每一项的 RACI 和缓冲比例。
(3)会后
- 24 小时内输出会议纪要,附上更新后的画布。
- 同步到项目管理平台,形成可执行版本。
- 设置检查节奏和第一轮复盘时间。
3. 复盘三问
- 哪一步返工最多,拆解阶段有没有预警信号?
- 哪个依赖最不稳,下次能提前多久发现?
- 哪个验收标准最模糊,下次怎么定义得更清楚?
4. 下一步怎么做
如果你读到这儿只打算做一件事,我建议你先把当前正在跑的一个项目,按五层画布重填一遍。不要等下一个项目,不要等团队培训完,就用手上这个。填完你会立刻发现哪些地方是空的,哪些地方是靠默契撑着的。那些空的地方,就是接下来最可能出问题的地方。
如果团队已经超过 100 人,或者跨部门协作已经明显依赖人肉同步,那就把“拆解规则 + 支撑平台”一起规划。方法决定拆得对不对,平台决定跑得稳不稳,两者缺一,另一个的效果都会打折。
最后提醒一句:目标拆解不是一次性动作,而是项目的持续校准过程。把它当成启动会的一次性工作,它就会在项目中期失效;把它当成每周都要维护的活结构,它才会真正帮你减少返工、缩短等待、稳住交付。
常见问题解答(FAQ)
1. 项目目标拆解到底拆到什么颗粒度才算合适?
我每次做拆解都特别纠结:拆粗了团队说没法执行,拆细了我自己又要花两三天写任务清单,写完还没开始干项目就累趴了。到底有没有一个能落地的判断标准,而不是靠感觉?
用四个可验证的条件做颗粒度标准:可估算(能给出工作量或工期区间)、可分配(能明确落到一个角色而不是一个部门)、可跟踪(有一个客观的完成信号,比如文件交付、接口联调通过)、可验收(有验收人或验收标准)。四条同时满足就可以停止下拆,任何一条不满足说明还没拆到位。
实操上建议分层控制:给管理层看的一层不超过 8,12 项;给执行团队看的工作包控制在每人每周 3,7 项,超出这个范围通常意味着你在替团队做计划,而不是在定边界。另外提醒一个反向信号:如果某个工作包超过 5 个工作日还没有中间可检查的产出,就需要再拆;
如果拆出来的任务小到 2 小时以内、需要每天重新排,通常是拆过头了,应该合并回工作包层级,用日站会跟进而不是写进拆解表。
2. 目标拆解和 WBS 有什么区别?是不是做完 WBS 就等于做完目标拆解了?
我之前一直以为拆解就是画 WBS,把交付物一层层分解下去,任务分到人就算完事。但实际执行时经常出现任务都完成了、目标却没达成的情况,我开始怀疑这两件事是不是根本不是一回事?
不是一回事,WBS 只覆盖了目标拆解链条中的一环。完整的链条是:业务目标 → 成功指标 → 交付物与里程碑 → 工作包与依赖 → 责任人与验收。WBS 主要解决第三到第四层,即把交付物分解成工作包,它不回答
3. 这三个问题。判断你是否只做了 WBS 有个简单办法:把拆解表拿给一个不参与项目的人看,如果他能说出这个项目要达成什么业务结果、用什么指标衡量、失败的标准是什么,说明目标层补齐了;如果他只能说出
,那就是纯 WBS。实操建议是先用一页纸把目标层和指标层写完再动 WBS,顺序反了,后面所有的优先级判断都会失去依据,一遇到资源冲突就只能靠谁声音大来决定。
项目执行中目标变了,已经拆好的计划要不要全部推翻重做?
4. 我遇到过好几次这种情况:拆解会开完两周,业务方说目标要调整,我整个人都麻了,不知道是重拆一遍还是打补丁。重拆成本太高,不重拆又怕后面全乱套,到底该怎么判断?
先判断变更的层级,再决定返工范围,不要一上来就全量重拆。把变更分成三类:第一类是目标层变更(业务结果或成功标准变了),这种必须回到第一步重新校准,因为下游所有优先级都会变;第二类是范围层变更(目标没变但交付物增减),只需要重排交付物清单和里程碑,工作包层级改动有限;
第三类是执行层变更(某个任务延期、换人、依赖变动),只调整工作包和依赖关系,目标和交付物不动。实操建议是给变更设一个门槛:任何变更必须写清
四项,缺一项不受理。这样做的价值在于,大部分被拦下来的变更是第三类,处理成本很低,真正需要重拆的只有第一类,而它出现的频率远低于你的焦虑感。
5. 项目经理自己效率低、天天救火,目标拆解能帮上什么忙?
我现在基本是白天开会救火、晚上补文档,感觉自己就是个传话筒和催进度的。有人说拆解做得好能省很多事,但我不太信,拆解不是又一件额外要干的活吗?
拆解能不能省事,取决于它是否减少了返工、等待和责任模糊这三类损耗,这三类通常占了项目经理大量时间的隐性成本。具体做法是把拆解产出直接变成日常管理的抓手:一是依赖可视化,把所有跨角色、跨团队的前置条件单独列一张表并标注最晚确认时间,等待和扯皮会明显减少;
二是责任用负责、配合、审批、知会四类角色写清,避免所有事都回到你这里做决策;三是给验收标准写明
6. ,减少交付后反复返工。一个可自检的指标:统计一周内你处理的沟通事项中,有多少是因为
或
引起的。如果这类占了相当比例,说明问题出在拆解阶段而不是执行阶段,补拆解比加班救火更划算。反过来,如果损耗主要来自资源不足或外部不可控因素,那拆解帮不上太多忙,该谈的是资源和排期,不是方法论。
7. 项目目标拆解到底拆到什么颗粒度才算合适?
我每次做拆解都特别纠结:拆粗了团队说没法执行,拆细了我自己又要花两三天写任务清单,写完还没开始干项目就累趴了。到底有没有一个能落地的判断标准,而不是靠感觉?
用四个可验证的条件做颗粒度标准:可估算(能给出工作量或工期区间)、可分配(能明确落到一个角色而不是一个部门)、可跟踪(有一个客观的完成信号,比如文件交付、接口联调通过)、可验收(有验收人或验收标准)。四条同时满足就可以停止下拆,任何一条不满足说明还没拆到位。
实操上建议分层控制:给管理层看的一层不超过 8,12 项;给执行团队看的工作包控制在每人每周 3,7 项,超出这个范围通常意味着你在替团队做计划,而不是在定边界。另外提醒一个反向信号:如果某个工作包超过 5 个工作日还没有中间可检查的产出,就需要再拆;
如果拆出来的任务小到 2 小时以内、需要每天重新排,通常是拆过头了,应该合并回工作包层级,用日站会跟进而不是写进拆解表。
8. 目标拆解和 WBS 有什么区别?是不是做完 WBS 就等于做完目标拆解了?
我之前一直以为拆解就是画 WBS,把交付物一层层分解下去,任务分到人就算完事。但实际执行时经常出现任务都完成了、目标却没达成的情况,我开始怀疑这两件事是不是根本不是一回事?
不是一回事,WBS 只覆盖了目标拆解链条中的一环。完整的链条是:业务目标 → 成功指标 → 交付物与里程碑 → 工作包与依赖 → 责任人与验收。WBS 主要解决第三到第四层,即把交付物分解成工作包,它不回答为什么做、做到什么程度算成功、谁来验收这三个问题。
判断你是否只做了 WBS 有个简单办法:把拆解表拿给一个不参与项目的人看,如果他能说出这个项目要达成什么业务结果、用什么指标衡量、失败的标准是什么,说明目标层补齐了;如果他只能说出要做哪些事,那就是纯 WBS。
实操建议是先用一页纸把目标层和指标层写完再动 WBS,顺序反了,后面所有的优先级判断都会失去依据,一遇到资源冲突就只能靠谁声音大来决定。
9. 项目执行中目标变了,已经拆好的计划要不要全部推翻重做?
我遇到过好几次这种情况:拆解会开完两周,业务方说目标要调整,我整个人都麻了,不知道是重拆一遍还是打补丁。重拆成本太高,不重拆又怕后面全乱套,到底该怎么判断?
先判断变更的层级,再决定返工范围,不要一上来就全量重拆。把变更分成三类:第一类是目标层变更(业务结果或成功标准变了),这种必须回到第一步重新校准,因为下游所有优先级都会变;第二类是范围层变更(目标没变但交付物增减),只需要重排交付物清单和里程碑,工作包层级改动有限;
第三类是执行层变更(某个任务延期、换人、依赖变动),只调整工作包和依赖关系,目标和交付物不动。实操建议是给变更设一个门槛:任何变更必须写清变更内容、影响的目标层、影响的工作包数量、需要谁批准四项,缺一项不受理。
这样做的价值在于,大部分被拦下来的变更是第三类,处理成本很低,真正需要重拆的只有第一类,而它出现的频率远低于你的焦虑感。
10. 项目经理自己效率低、天天救火,目标拆解能帮上什么忙?
我现在基本是白天开会救火、晚上补文档,感觉自己就是个传话筒和催进度的。有人说拆解做得好能省很多事,但我不太信,拆解不是又一件额外要干的活吗?
拆解能不能省事,取决于它是否减少了返工、等待和责任模糊这三类损耗,这三类通常占了项目经理大量时间的隐性成本。具体做法是把拆解产出直接变成日常管理的抓手:一是依赖可视化,把所有跨角色、跨团队的前置条件单独列一张表并标注最晚确认时间,等待和扯皮会明显减少;
二是责任用负责、配合、审批、知会四类角色写清,避免所有事都回到你这里做决策;三是给验收标准写明谁、看什么、达到什么条件算通过,减少交付后反复返工。一个可自检的指标:统计一周内你处理的沟通事项中,有多少是因为没人知道该谁定或标准没说清引起的。
如果这类占了相当比例,说明问题出在拆解阶段而不是执行阶段,补拆解比加班救火更划算。反过来,如果损耗主要来自资源不足或外部不可控因素,那拆解帮不上太多忙,该谈的是资源和排期,不是方法论。
核心关键词
文章包含AI辅助创作:项目目标如何做好目标拆解?项目经理效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306267
读者评论
作为项目经理,最认同“拆解不是任务清单”这句。我们项目延期多数不是执行慢,而是接口依赖没提前显性化,联调时才发现前端等字段、后端等产品稿。后来在启动周补了依赖图和验收人,返工确实少了。但五层画布对小型项目可能偏重,需按规模裁剪。
从技术负责人视角看,SMART那段很真实。技术预研强行按周量化产出方案,团队会为了凑数降低验证深度。我更接受用阶段性判断标准,比如通过某组实验数据或完成架构评审,而不是硬报数量。
文中“责任到人变成单点背锅”说中痛点。我们以前RACI只写负责人,配合、审批、知会都没写清,一出问题就互相解释。后来把审批和知会也列进去,扯皮少了很多。不过角色表维护需要工具支撑,靠表格容易过期。
作为业务方,第一层业务目标用业务语言写很有必要。“优化履约链路”这种话我们确实判断不了真假。改成48小时压缩到24小时内,就能直接对齐预期。但反向指标也别忽略,否则可能为了时效把成本推高。
复盘可追溯率那个对比有启发。没有验收标准的项目,复盘常变成“下次注意”。但把验收标准写太细也会增加管理开销,尤其两周小模块。建议按风险和不确定性决定颗粒度,而不是所有项目一刀切。
