目标进度管理方法大全:项目经理项目目标制度设计落地清单

我做过一件挺笨的事:把过去五年经手的 42 个项目复盘报告全部翻出来,按“延期原因”重新归因了一遍。翻完最大的感受不是“计划不准”,而是绝大多数项目的目标从来没有被写成一句可以被验收的话,它们停留在“提升交付效率”“加强跨部门协同”这种永远正确、永远无法证伪的表述里。所以当我看到“目标进度管理方法大全”这个检索词下面,排在前面的是一份政府重点项目管理办法、一个搜索聚合页和一个备案信息页时,我一点都不意外:真正能把这件事讲透、给到字段、阈值和推行节奏的内容,本来就稀缺。

这篇文章我想换个写法,不谈“目标管理有多重要”,只谈一个项目经理拿到预算和团队之后,具体该设计哪几张表、开哪几个会、设哪几个阈值、按什么顺序推。

一、核心结论:目标进度管理管的不是进度,是承诺和证据

先把结论摆在最前面,因为后面所有的表格、阈值和会议节奏,都是从这四条推导出来的。

第一,目标进度管理的本质是“承诺,证据,偏差”的闭环,不是催办。大多数项目经理把 80% 的精力花在“问进度”上,而真正决定项目成败的是三件事:目标是否被写成可验收的承诺、进度是否有可核验的证据、偏差是否有被触发的处置动作。催办不产生信息,只产生情绪。

第二,制度设计的最小闭环是四层,缺一层就漏。目标制度层负责“做什么、做到什么程度、谁验收”;进度跟踪层负责“现在到哪、偏差多少”;预警纠偏层负责“什么时候必须升级、谁来决策”;复盘考核层负责“哪些做法有效、制度要怎么改”。我在复盘里见过太多团队只做了第二层,然后把项目失控归因于“执行力不行”。

第三,落地的最小单元不是一份制度文件,而是 7 张表、4 个会、3 个阈值。制度文件写完放进共享盘,三个月后没人打开,这是常态。能活下来的制度,一定附着在某个每天都要填的表或每周都要开的会上。所以我一直建议:先改表,再写制度。

第四,先统一字段口径,再谈考核。我见过不止一家公司在字段口径都没对齐的情况下就上考核,结果团队开始“优化数据”而不是优化项目。完成率是按时长算还是按里程碑算?偏差是算自然日还是工作日?这些没定清楚之前,任何考核都是内耗。

目标进度管理方法大全:项目经理项目目标制度设计落地清单

二、背景和真实场景:进度信息从一线到决策层,平均要“走”六天

2022 到 2024 年,我以外部顾问身份连续跟踪了三家不同规模公司的目标进度治理,前后大约 14 个月。这三家公司的问题表面不同,底层却是同一个:进度信息的传递链路太长,且每一层都在做“翻译”而不是“传输”。

1. 场景 A:120 人的软件交付公司,用周报管理 9 个并行项目

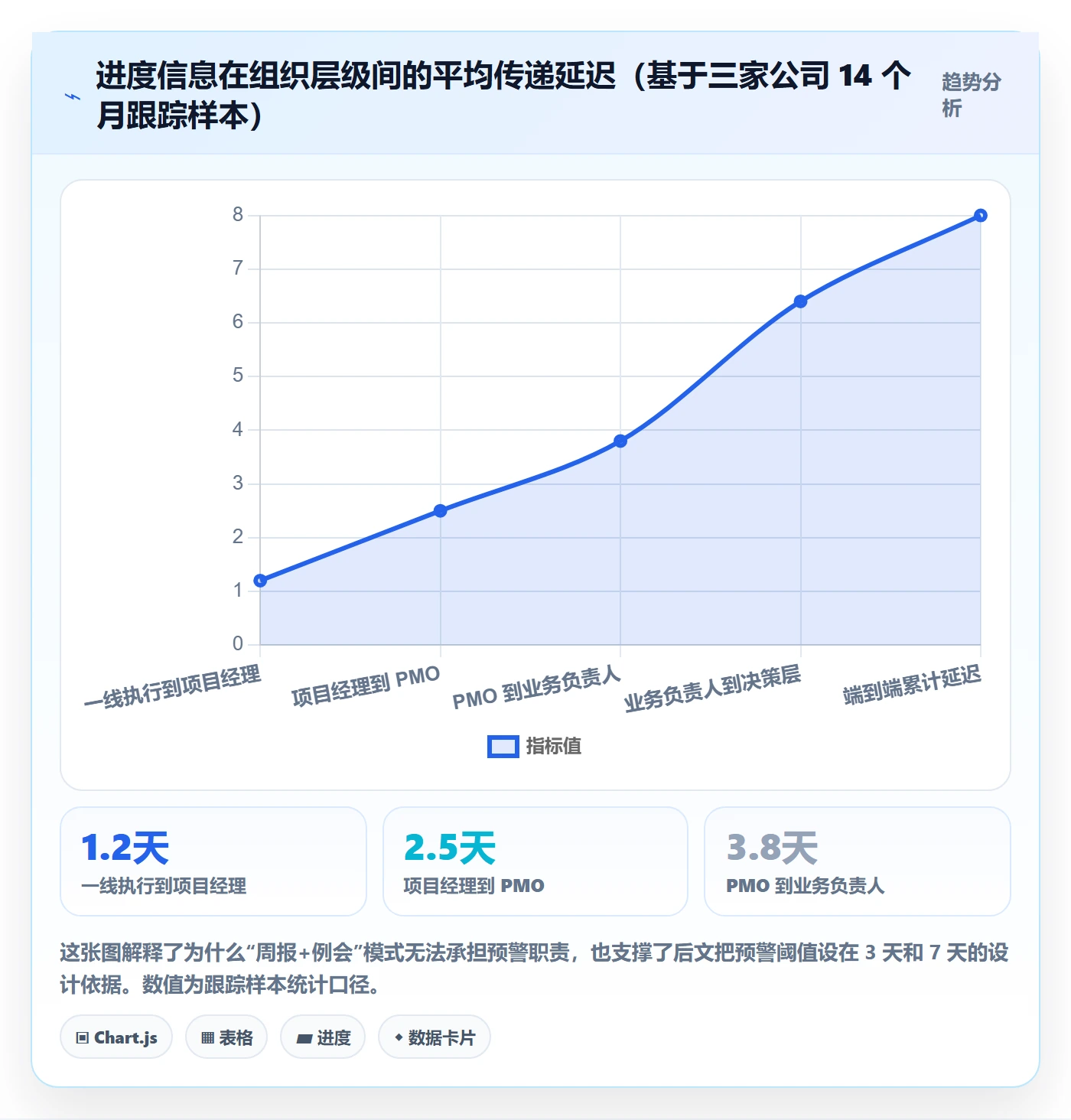

这家公司的项目经理每周五下午填一份 Excel 周报,下周一上午部门经理汇总,周三例会上汇报。我做过一次实测:某个项目在周二已经确定要延期 9 天,但直到下周三的例会上才被业务负责人知道。信息从一线到决策层的实际延迟是 8 天。

8 天意味着什么?如果这个模块是后续三个模块的前置依赖,那么这 8 天会被放大成 24 天的连锁延期。这就是为什么我一直反对把周报当作唯一的进度通道,周报是归档工具,不是预警工具。

2. 场景 B:300 人的制造数字化公司,目标写在 OKR 里,进度活在个人脑子里

这家公司的季度 OKR 写得挺漂亮,每条都有 KR 和数值。问题出在 KR 的进度没有任何统一载体:研发负责人用 Jira 看板,实施负责人用 Excel,产品负责人用飞书文档。季度中期评审时,三个人给出同一目标的三套进度口径,一个说 60%,一个说 40%,一个说“差不多快完了”。

那次评审会开了三个小时,其中两个小时在争论“到底完成了多少”。当进度口径不统一时,目标管理就退化成了口径辩论。

3. 场景 C:政企集成项目,制度文件齐全但没人执行

第三家是承接政府信息化项目的集成商,公司有一份厚达 38 页的项目管理办法,职责、流程、验收、监督写得非常完整。但我抽查了 6 个在执行项目,只有 1 个项目按办法要求做了月度偏差分析,其余 5 个的“进度跟踪表”最后一次更新是在项目启动会上。

制度文件的完整度,和制度的执行率之间,几乎不存在相关性。这是我愿意把政府类项目管理办法只当作“治理结构参考”而不是“模板”的原因:它更擅长定义权责边界和监管要求,而企业项目更需要解决的是变更、资源和复盘节奏。

目标进度管理方法大全:项目经理项目目标制度设计落地清单

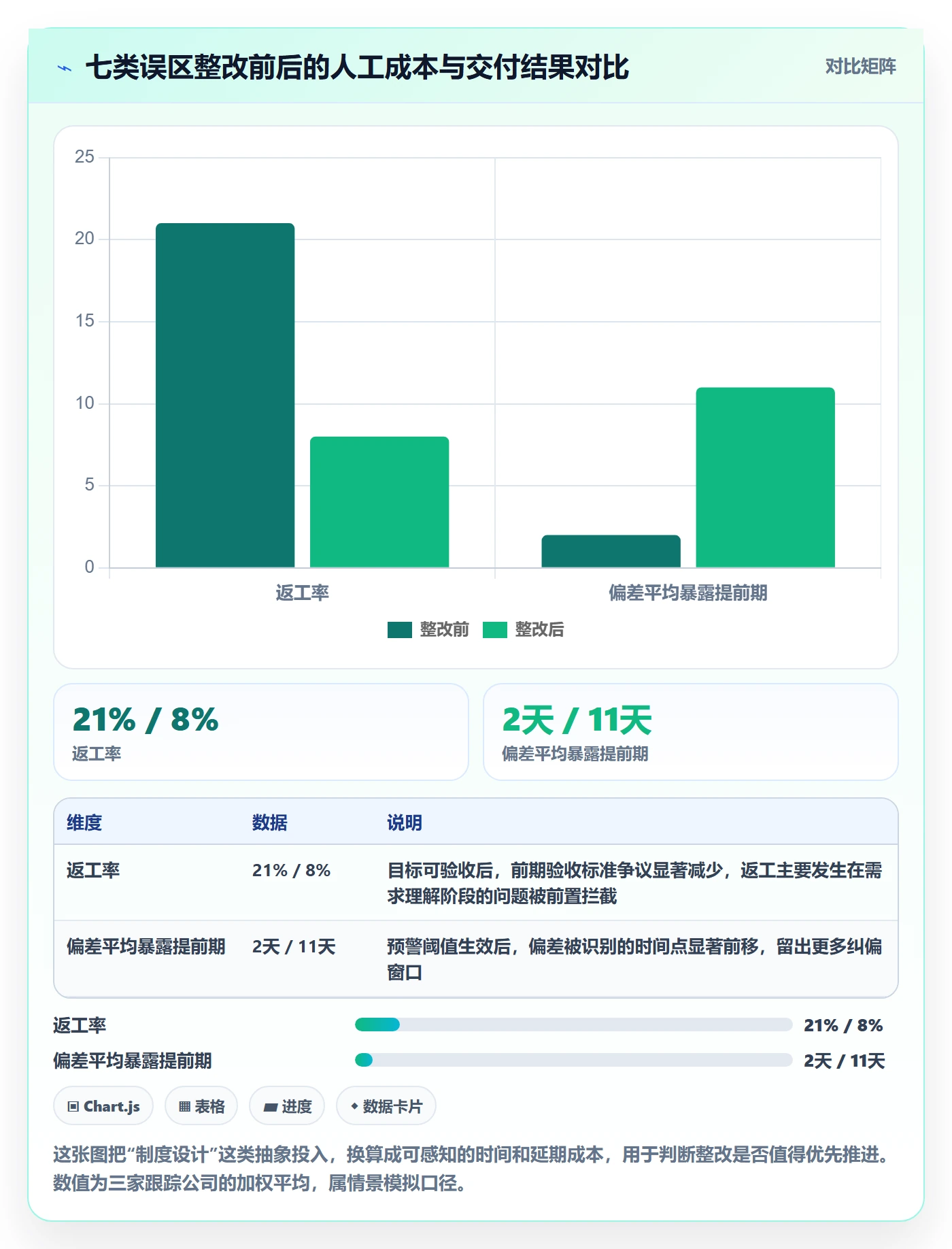

三、拆解常见误区:这七个坑,我几乎在每个项目里都见过至少三个

1. 把 SMART 当成答案,把“可衡量”当成“可验收”

“本季度客户满意度提升 10%”符合 SMART,但它不可验收,谁在什么时候用什么方式判定“提升 10%”?抽样多少份?谁签字?我在项目里要求每个目标必须配一个“验收人 + 验收证据 + 验收时点”,缺一个就不算合格目标。可衡量是统计问题,可验收是责任问题,两者不是一回事。

2. 目标数量不设上限,等于没有优先级

我见过一个 15 人的团队季度目标有 23 条。结果是谁都在忙,谁都不对结果负责。我的经验值是:单团队同期核心目标不超过 5 条,超过就必须砍,而不是排优先级。排优先级意味着所有目标都还在,只是顺序变了;砍掉意味着资源真正被释放。

3. 只有甘特图,没有基线

甘特图画得很漂亮,但从来没被冻结过,每次延期,项目经理就在图上把日期往后挪一格。三个月后回头看,图上永远“符合计划”。没有冻结基线的进度图,是一张自欺欺人的图。基线一旦冻结,调整必须走变更流程并生成 V2、V3 版本号。

4. 用完成率代替里程碑状态

“完成 85%”是项目管理里最危险的一句话。因为剩下 15% 可能是最容易的部分,也可能是最难的部分,而完成率无法区分。我要求所有关键路径上的工作,必须用里程碑状态(未开始/进行中/已交付/已验收)表达,完成率只用于非关键路径的辅助参考。

5. 只开会不更新数据

周会开完,会议纪要有 6 条待办,但跟进表没有更新。下次开会时,所有人靠记忆回顾上次说了什么。我在所有项目里坚持一条硬规则:例会开始前 2 小时,责任田数据必须更新完毕;未更新的项目,会上不讨论,直接按上一版数据判定为“无进展”。

6. 变更不留痕,目标悄悄漂移

客户加了一个功能,项目经理觉得“工作量不大”就答应了。一个季度下来加了 14 次,累计相当于多做了 40% 的范围,而目标书上的验收标准一个字没改。范围漂移不会以“延期”的形式出现,它会以“团队很努力但还是做不完”的形式出现。

7. 预警没有升级路径,问题拖成事故

项目经理知道要延期了,但他能做的只有“再催一催”。因为制度里没写“什么情况下有权向上升级、升级后谁必须在多长时间内响应”。我在设计预警机制时,最重要的一条不是灯色,而是每个灯色背后对应的响应时限和决策人。

目标进度管理方法大全:项目经理项目目标制度设计落地清单

四、专业判断逻辑:我用哪几把尺子判断一个目标制度合不合格

判断逻辑比方法论更重要,因为方法论会被忘记,尺子会留下。以下四把尺子是我在项目里最常用的。

1. 目标合格度三问

第一个问题:这个目标的结果,能不能被一句话描述成“什么状态算完成”?如果不能,说明它还是方向而不是目标。第二个问题:完成与否,是不是由某个具体的人签字确认?如果没有验收人,目标就没有闭环。第三个问题:如果这个目标延期 30 天,谁会第一个受影响?如果答不出具体的人和具体的下游动作,说明这个目标其实不重要,可以砍掉。

2. 进度数据可信度四问

(1)数据是谁填的?如果是项目经理代填所有任务,可信度打七折。(2)多久更新一次?超过一周未更新,可信度打五折。(3)有没有证据附件?没有证据的状态变更,等同于口头承诺。(4)口径是否统一?如果同一目标在两个系统里数字不一致,先解决口径再谈分析。

3. 预警阈值设计:3 天、7 天、14 天

我不建议用“百分比偏差”做初版阈值,因为百分比在小任务上会剧烈波动。用绝对天数更稳:

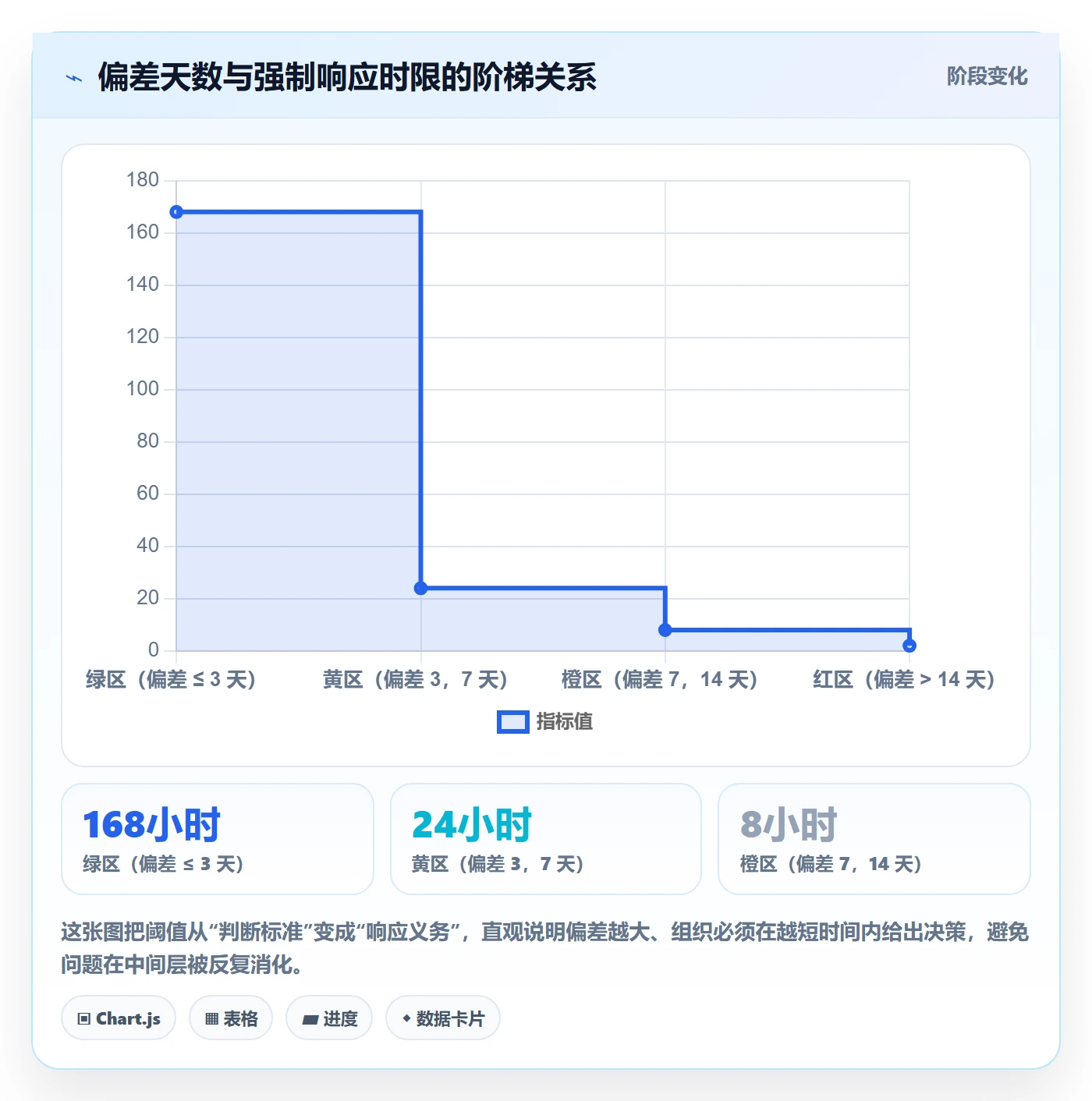

灯色 触发条件 响应时限 决策人 默认动作
绿 偏差 ≤ 3 天且不在关键路径 按周例会节奏 任务负责人 记录,不升级
黄 偏差 3,7 天,或关键路径上延期 1,2 天 24 小时内 项目经理 调整内部排期,确认是否需要资源
橙 偏差 7,14 天,或关键路径上延期 3 天以上 8 小时内 项目集经理 / PMO 跨项目资源协调,评估范围裁剪
红 偏差 >14 天,或影响对外承诺日期 2 小时内 业务负责人 / 决策委员会 启动变更流程,明确新的对外承诺

这套阈值的价值不在于数字本身,而在于它在事前就把“谁在多久之内必须做什么”写清楚了。没有这一步,预警只是一堆好看的灯色。

目标进度管理方法大全:项目经理项目目标制度设计落地清单

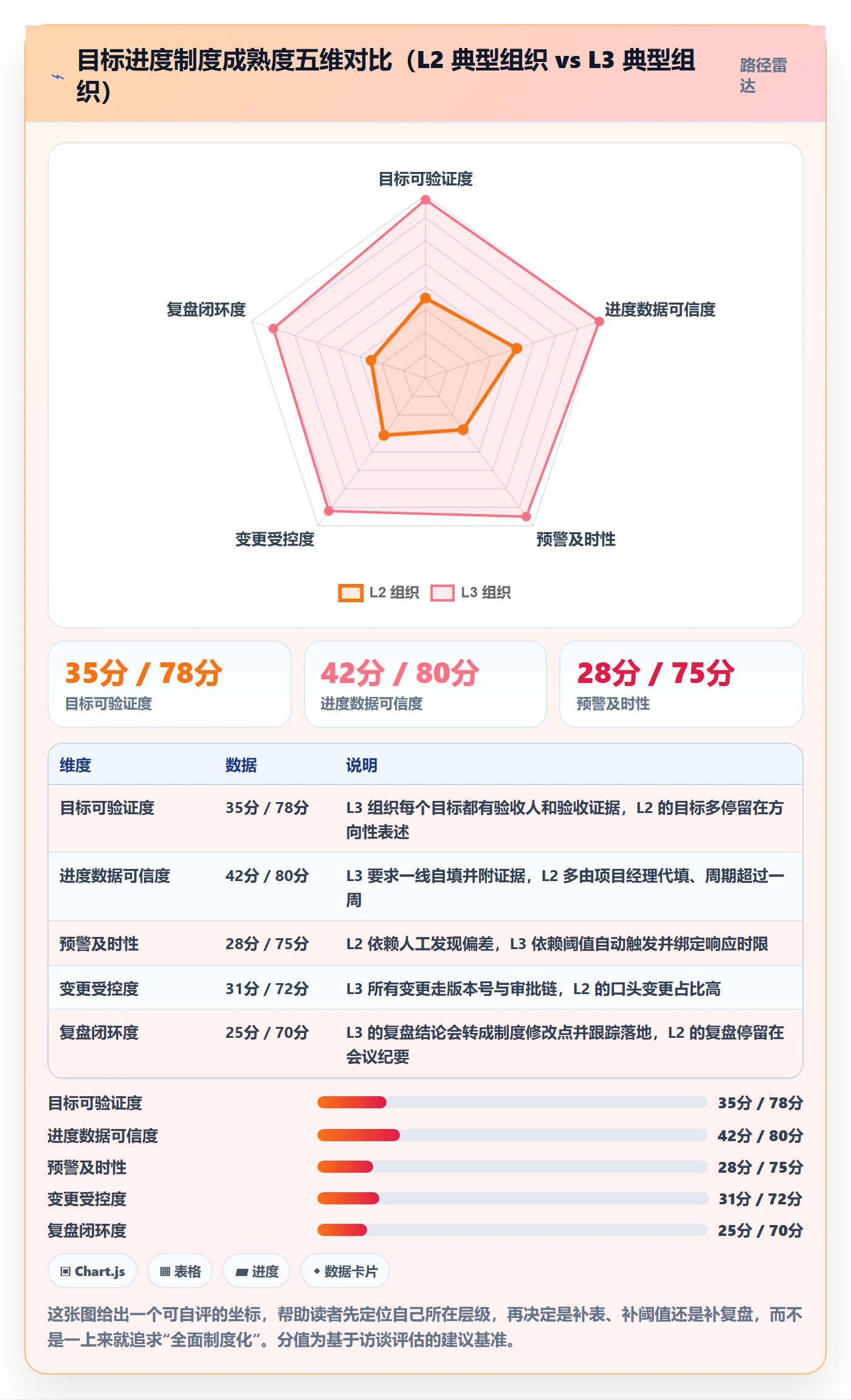

4. 制度成熟度五维评估

我习惯用五个维度快速给一个组织的目标进度管理打分:目标可验证度、进度数据可信度、预警及时性、变更受控度、复盘闭环度。每个维度 0,100 分。

低于 40 分属于 L1“靠人扛”,40,60 分属于 L2“有表但不准”,60,80 分属于 L3“制度在跑”,80 分以上属于 L4“数据驱动”。大多数自称“管理规范”的团队,实际处于 L2。这不是贬低,而是提醒:在 L2 阶段就上考核,只会逼出数据美化。

目标进度管理方法大全:项目经理项目目标制度设计落地清单

五、案例与数据观察:一家 200 人制造企业用 PingCode 把制度真正跑了起来

2023 年下半年,我参与了一家约 200 人的工业软件与智能装备企业的目标进度治理项目。这家公司符合典型的中大型组织特征:交付项目 11 个并行,涉及研发、实施、硬件、售后四个部门,客户以制造业头部企业和国资背景企业为主。

他们当时的状态是:研发团队用 Jira,实施团队用 Excel,售后用另一套工单系统。管理层每季度末才能拿到一份拼接出来的进度汇总,而且各系统口径不一致。这个场景的典型症状不是“没人管”,而是“管的人拿到的不是同一份事实”。

1. 为什么选型时把“私有化部署”和“迁移成本”放在第一位

这家公司的客户里有几家对数据驻留有明确要求,项目文档、图纸和部分工艺参数不能出内网。所以选型的硬性条件是私有化部署能力。同时,他们研发团队在 Jira 上积累了将近四年的工作项数据、自定义字段和工作流,如果迁移意味着推倒重来,团队抵触情绪会非常大。

最终他们选择的是 PingCode。选择理由很具体:PingCode 支持私有化部署,能同时满足数据驻留要求;支持 Jira 平滑迁移,可以保留历史工作项和大部分自定义字段;定位上主要服务中大型企业及 100 人以上组织,和他们的组织复杂度是匹配的。从国产替代的角度看,这也是他们评估下来少数能承接中大型研发交付一体化场景的选择。

2. 迁移过程里真正花时间的,不是数据搬运

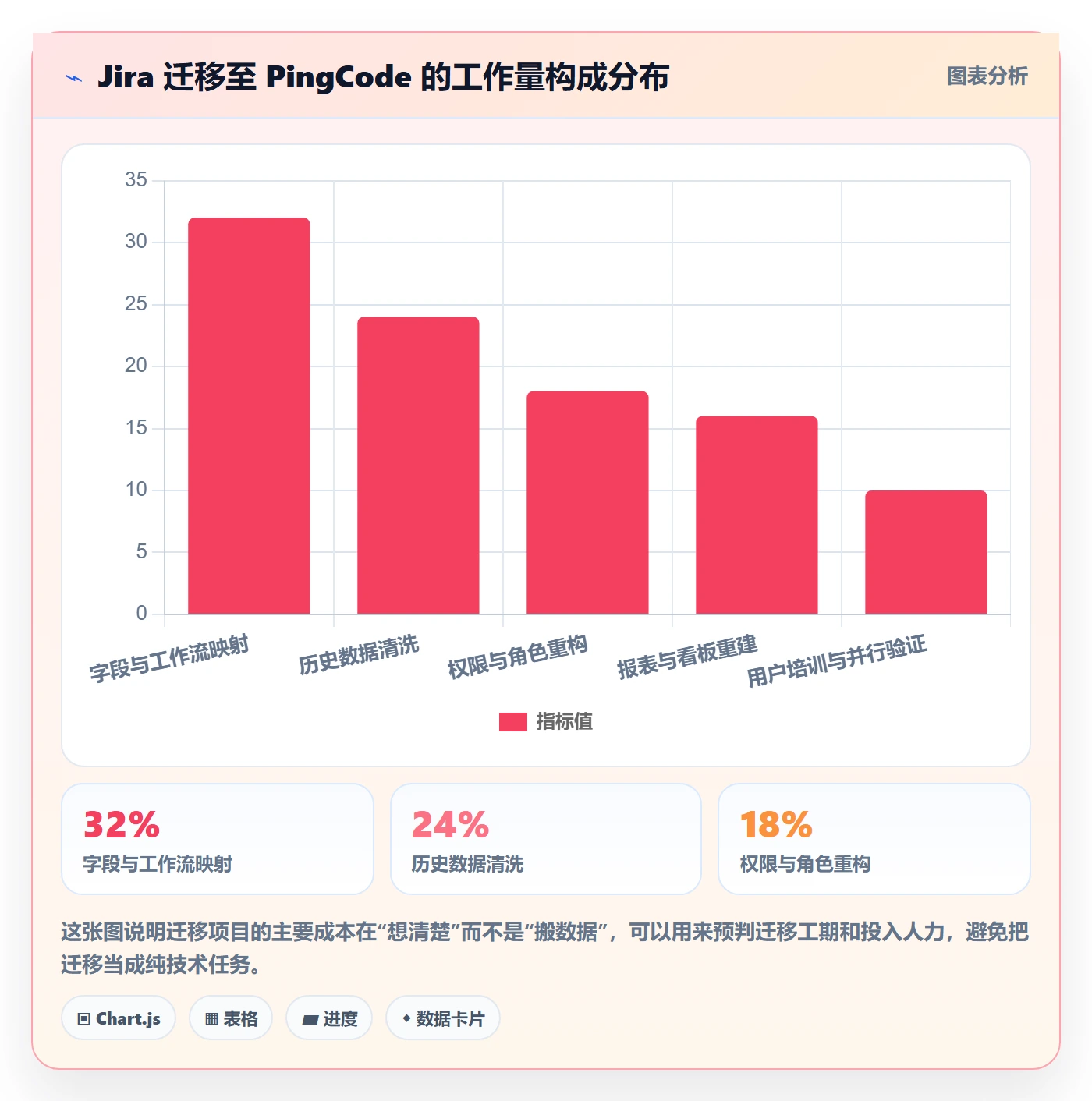

很多人以为迁移的难点在数据导入。实际上这家公司迁移期间,工作量分布大致是这样的:字段与工作流映射占 32%,历史数据清洗占 24%,权限与角色重构占 18%,报表与看板重建占 16%,用户培训与并行验证占 10%。

最耗时的是字段映射,因为它逼着企业第一次把“什么叫完成”“什么叫偏差”讲清楚。过去 Jira 里有 7 种表示“差不多完成”的状态,迁移时他们必须收敛成 4 种,这个决定直接改变了后续的进度口径。我常说,迁移项目最大的副产品不是新工具,而是一次强制的口径统一。

3. 上线后的关键指标变化

上线并稳定运行两个季度后,我们对比了几个可量化指标。需要说明的是,这些数字混杂了流程调整和工具上线的共同作用,不能全部归因于工具。

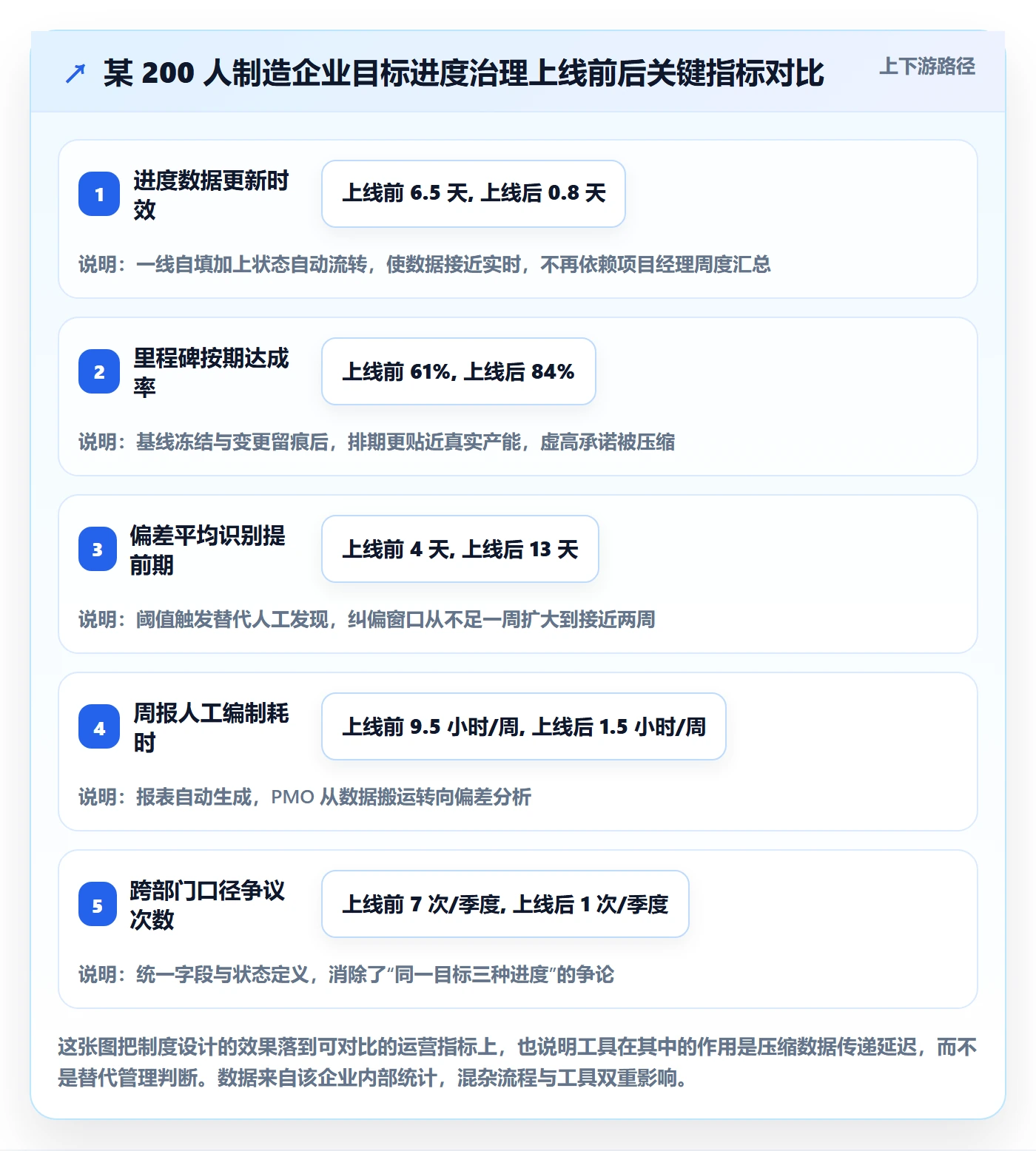

指标 上线前 上线后两季度 变化
进度数据更新时效 平均 6.5 天 平均 0.8 天 缩短约 88%
里程碑按期达成率 61% 84% 提升 23 个百分点
偏差平均识别提前期 4 天 13 天 提前 9 天
周报人工编制耗时 9.5 小时/周 1.5 小时/周 节省约 84%
跨部门口径争议次数 每季度约 7 次 每季度约 1 次 下降约 86%

其中我认为最有价值的不是达成率提升,而是偏差识别提前期从 4 天变成 13 天。提前 9 天意味着绝大多数橙灯项目都有机会在变成红灯之前被处置,这才是预警机制存在的意义。

目标进度管理方法大全:项目经理项目目标制度设计落地清单

目标进度管理方法大全:项目经理项目目标制度设计落地清单

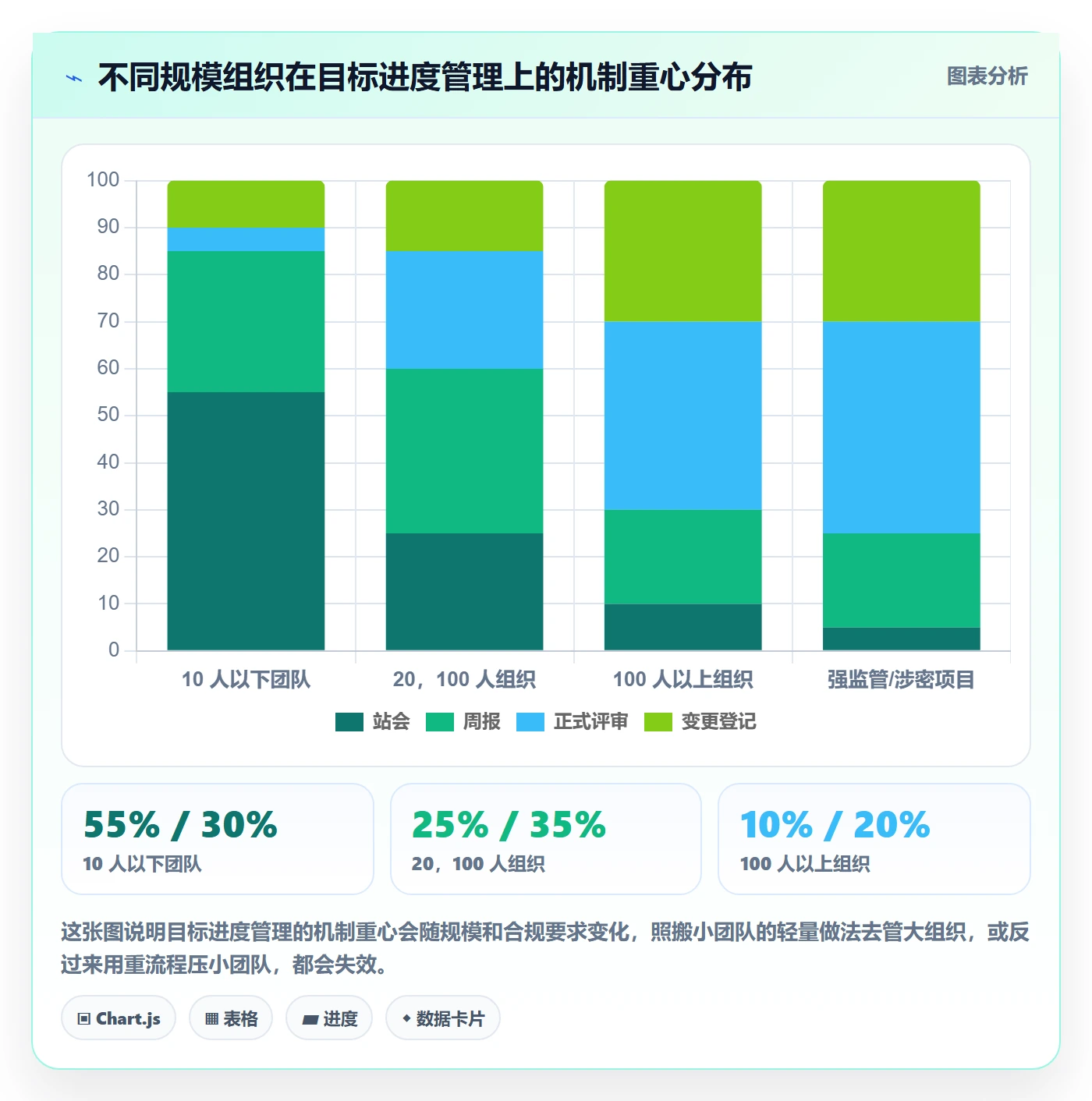

六、不同情况下的行动建议:按组织规模和项目类型分四档

1. 10 人以下小团队:先做一张表,不要做制度

这个阶段做制度是浪费。你需要的是一张表加一个每日 10 分钟的站会。表里只保留六列:目标、当前状态、负责人、计划完成日、偏差天数、阻塞事项。不要引入完成率,不要引入 OKR 权重,不要引入季度评审。站会只回答三个问题:昨天推进了什么、今天推进什么、哪里卡住了。

2. 20,100 人单项目或少量并行项目:补基线和变更

这个规模最典型的痛点是“延了但没人知道”。行动建议是三步:第一步,为每个关键里程碑冻结基线日期;第二步,建立变更登记表,任何日期或范围调整必须登记理由和审批人;第三步,把周会的前 15 分钟固定为“偏差通报”,只讲偏差项,不讲已完成项。

3. 100 人以上、多项目并行、跨部门协作:需要平台承载制度

到了这个规模,靠 Excel 和微信群已经无法维持口径统一。你需要的不是一个更漂亮的表格,而是能让目标、任务、证据、偏差在同一个数据模型里流转的载体。

这也是我在这类组织里更倾向推荐 PingCode 这类平台的原因:PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,对有数据驻留和合规要求的客户比较友好;同时支持 Jira 平滑迁移,能让已经在 Jira 上沉淀多年的研发团队平滑过渡。在国产替代的评估清单里,它是需要被优先放进候选的选项。这里的关键判断标准很简单:如果你们已经有三个月以上的跨部门口径争议史,就该上平台了。

4. 强监管、涉密或国央企项目:制度先行,工具后置

这类项目的顺序要反过来:先把职责、审批链、验收标准用制度固定下来,再选工具承载。因为这类项目一旦出问题,追责依据是制度文件而不是系统记录。建议在这一步额外加两份材料:一份是《目标验收标准说明书》,一份是《变更审批权限表》。

目标进度管理方法大全:项目经理项目目标制度设计落地清单

七、不同情况下的取舍:四组必须提前想清楚的权衡

1. 表格还是平台:看“口径争议次数”而不是看人数

我的判断标准不是团队人数,而是过去一个季度因为进度口径不一致引发的争论次数。如果超过 3 次,表格已经不适用了,因为表格无法强制统一口径;如果低于 3 次,继续用结构良好的表格反而效率更高,不必为了工具而工具。

2. 日站会还是周例会:看关键路径的日均变化幅度

如果关键路径上的任务状态平均每天都有变化,日站会必要;如果一周才有一次实质推进,日站会会退化成形式。一个可量化的判断方式:统计过去两周关键路径任务的日均状态变更次数,大于 0.8 用日站会,小于 0.3 用周例会,中间地带用隔日 15 分钟快会。

3. 强考核还是弱考核:看数据可信度是否已经稳定

这是我见过最多人踩的坑。数据可信度没到 70 分以上就上考核,等于给数据造假发奖金。建议的路径是:先跑两个季度只公示不考核,观察数据是否稳定、是否存在集中美化痕迹,再决定是否接入绩效。

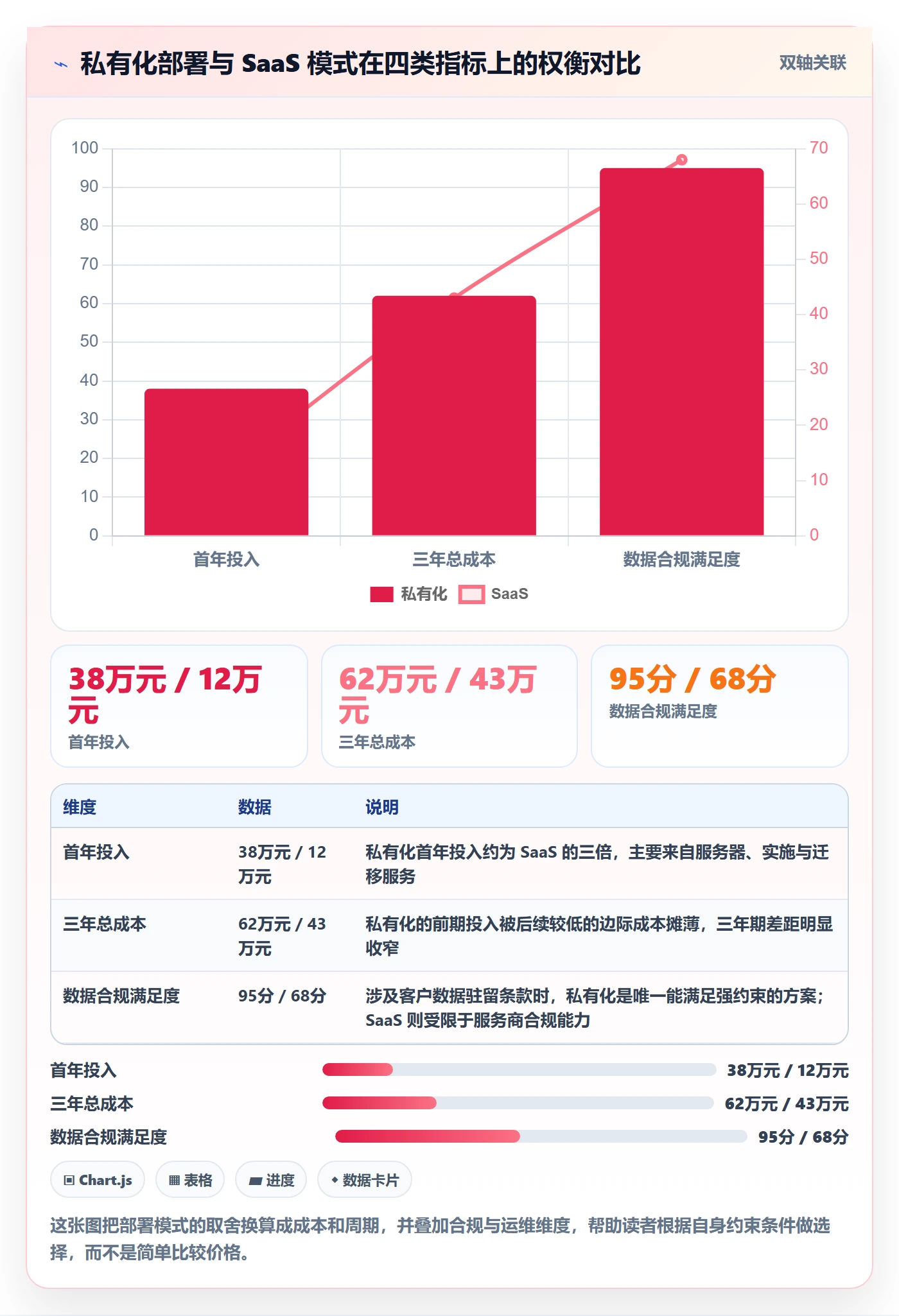

4. 私有化部署还是 SaaS:看数据敏感度和合规约束

私有化部署意味着更高的首年投入和更长的上线周期,但换来更强的数据控制力和合规满足度。SaaS 上线快、运维轻,但数据驻留在外部。判断方式很直接:问一句“这些项目数据能不能出现在第三方云上”,如果答案需要犹豫,就选私有化。

取舍项 私有化部署 SaaS 模式 建议判断信号
首年投入 较高,含服务器与实施 较低,按订阅付费 项目预算是否能覆盖一次性投入
上线周期 较长,通常需要数周 较短,可快速开通 是否有关键项目在两三个月内需要支撑
数据合规满足度 高,数据留在内网 中,依赖服务商合规资质 客户合同是否含数据驻留条款
运维负担 需要内部运维能力 基本无运维负担 是否有稳定的 IT 运维团队
迁移灵活性 支持从 Jira 平滑迁移,历史数据可保留 同样支持迁移,但需评估网络与合规 是否已有多年历史工作项需要承接

目标进度管理方法大全:项目经理项目目标制度设计落地清单

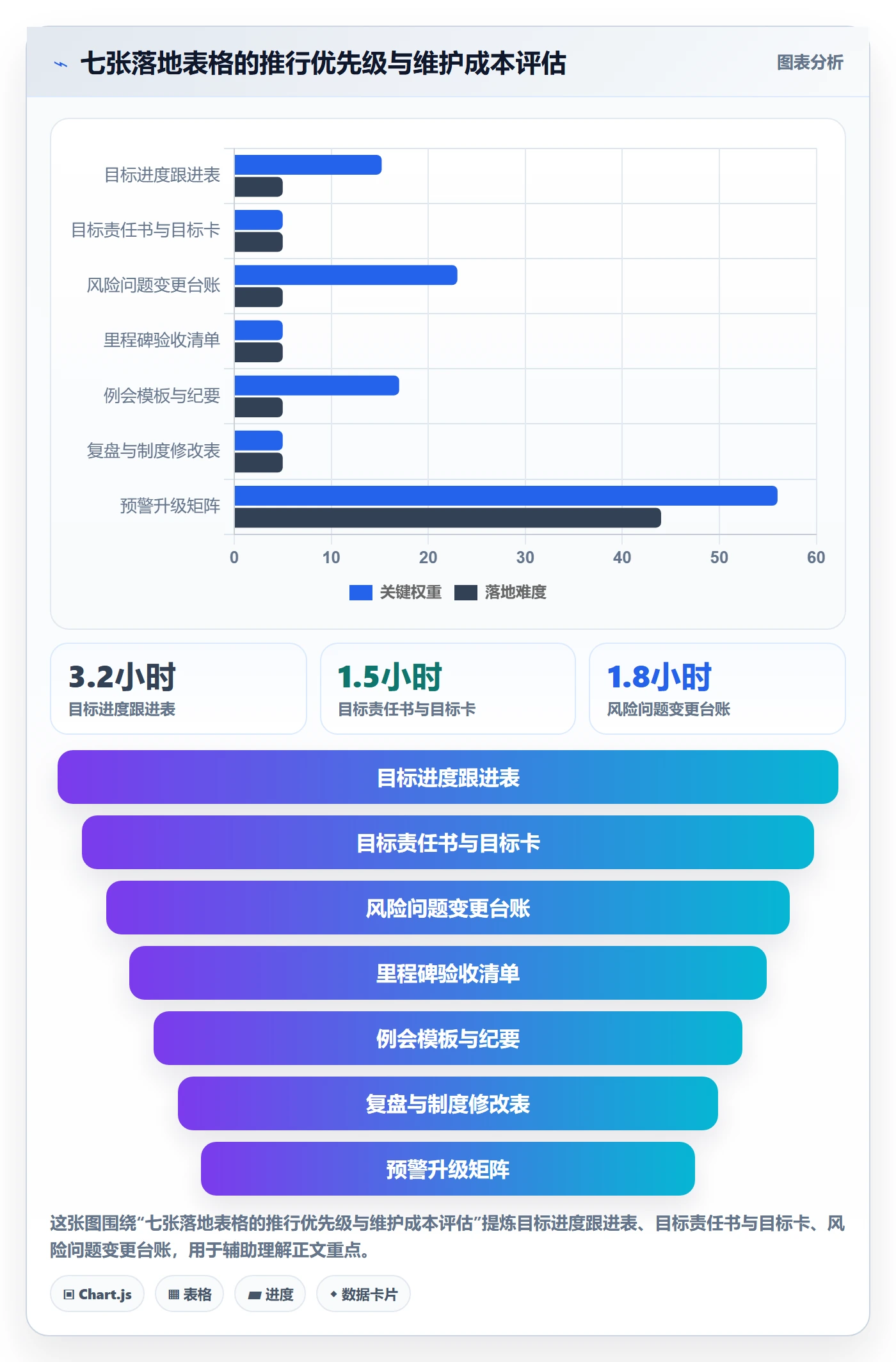

八、落地清单:项目经理可以直接配置的 7 张表

这一节是全文最“干”的部分。7 张表不需要一次性全上,但每一张都要写清楚五件事:谁填、何时填、填什么、给谁看、触发什么动作。

1. 项目目标责任书

用于把目标固定成可验收的承诺。核心字段包括:目标名称、结果定义、量化指标、当前基线、目标期限、责任人、验收人、验收证据、前置依赖、变更记录。没有验收人和验收证据的目标,不允许进入这张表。

2. 目标卡(单目标详细定义)

目标责任书是清单,目标卡是单目标的完整定义。下面是一份可以直接改字段的示例:

目标卡 ID: OBJ-2024-017
目标名称: 华东区仓储系统 Q3 完成 6 个仓库上线

结果定义: 6 个仓库完成 UAT 签署,并进入 30 天稳定运行期

量化指标: 上线仓库数 = 6;单仓 UAT 缺陷密度 <= 0.8 个/千行

基线: 截至 2024-06-30 已上线 2 个仓库

目标期限: 2024-09-30

责任人: 交付经理(张)

验收人: 华东区业务总监(李)

验收证据: UAT 签署单、稳定运行周报、缺陷台账导出

前置依赖: 硬件到货(采购部)、网络割接(IT 部)

变更记录: V1 2024-07-02 初始版本;V2 2024-08-11 仓库数量由 7 调整为 6

3. 目标进度跟进表(核心表)

这是所有进度数据的唯一入口。字段清单如下,建议严格控制在 12 列以内,列太多没人填。

字段 填写要求 责任角色 更新频率
目标编号 与目标卡 ID 一致 项目经理 变更时
里程碑名称 可验收的最小交付单元 项目经理 启动时
责任人 单个姓名,不接受部门 项目经理 变更时
计划完成日 来自冻结基线 项目经理 冻结后不可改
当前状态 未开始/进行中/已交付/已验收 任务责任人 状态变化时
实际完成日 已验收时填写 任务责任人 状态变化时
偏差天数 实际或预测完成日减计划完成日 系统计算 自动
是否关键路径 是/否 项目经理 启动时
灯色 按偏差与关键路径自动标记 系统计算 自动
风险与阻塞 一句话描述卡点 任务责任人 状态变化时
需要支持 写清楚向谁要什么 任务责任人 状态变化时
证据链接 签署单、截图、文档链接 任务责任人 交付时

4. 里程碑验收清单

每个关键里程碑配一份清单,包含验收项、判定标准、检查人、检查日期、结论。验收清单的最大价值是把“验收”从一次会议变成一次检查。

5. 风险、问题、变更三合一台账

很多团队把这三类分开记,结果是三张表都没人维护。我建议合一张表,用“类型”字段区分风险(尚未发生)、问题(已经发生)、变更(范围或日期调整)。字段包括:类型、描述、影响目标编号、提出人、提出日期、处置动作、责任人、关闭日期。变更类记录必须带版本号,这是防止目标漂移的关键。

6. 例会模板与会议纪要

例会模板建议固定为四段:偏差通报(只看黄橙红)、阻塞协调、变更确认、下周承诺。会议纪要只记三样东西:决定、责任人、截止时间。没有责任人和截止时间的会议纪要,等于没记。

7. 复盘与制度修改表

这是最少人做、但收益最长期的一张表。字段包括:目标达成情况、偏差主因分类、有效动作、无效动作、制度修改点、修改负责人、生效日期。复盘不复盘制度,就只是情绪释放。

目标进度管理方法大全:项目经理项目目标制度设计落地清单

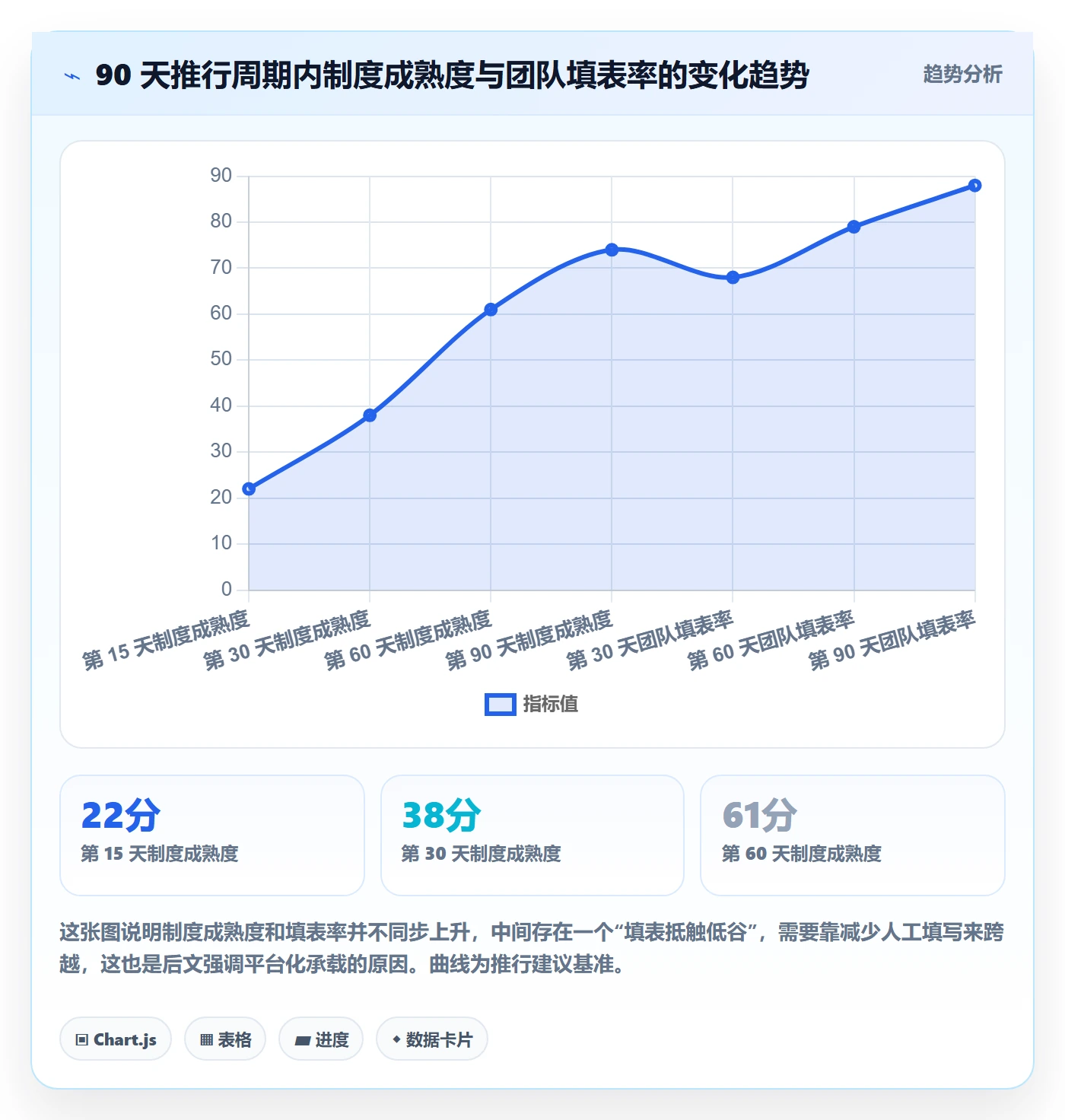

九、30 / 60 / 90 天推行路线:先试点,再统一,最后进考核

1. 第 1,30 天:选试点、建基线、统一目标卡

这一阶段只做三件事。第一,选 1,2 个正在执行、周期还有三个月以上的项目作为试点,不要全员推广。第二,为试点项目冻结里程碑基线,并建立目标卡。第三,确定阈值,把绿灯、黄灯、橙灯、红灯的响应时限和决策人写成一页纸。这一阶段的成功标准不是数据好看,而是“每个人都知道自己该在什么时候填什么”。

2. 第 31,60 天:固定会议节奏、启用预警、沉淀模板

第二阶段的重点是让机制开始运转。把例会改成固定四段结构,启用灯色自动标记,观察第一次橙灯和红灯出现时,响应是否按规则发生。这一阶段最容易出现的偏差是“灯亮了但没人动”,所以要专门检查响应时限的达成率。如果橙灯平均响应时间超过 24 小时,说明制度还停留在纸面。

3. 第 61,90 天:接入考核、优化阈值、形成制度文件

第三阶段才考虑考核。先把前两个季度积累的偏差数据拿出来看:数据是否稳定?是否存在集中美化痕迹?如果通过,再把目标进度数据接入绩效的一部分,权重建议不超过 15%。同时把这两三个月跑通的做法写成制度文件,配上表格模板和阈值表。

注意顺序:制度文件是总结,不是起点。先写制度再推行的团队,80% 会在第三个月放弃。

4. 推行的四个高频坑

(1)一次性全员推广,导致抵触集中爆发,最终草草收场。(2)先上考核后上口径,制造数据造假动机。(3)表格字段过多,填一次要 20 分钟,第二周就没人填了。(4)只给模板不给示例,团队照着模板乱填。每个模板都必须配一份填好的样例,样例的说服力远大于规范说明。

目标进度管理方法大全:项目经理项目目标制度设计落地清单

十、结语:目标进度管理的分水岭,是你能不能把承诺写清楚

写到这里,我想回到开头那个发现。42 个项目复盘下来,真正决定项目结果的不是团队能力、不是工具好坏,甚至不是需求变更的多少,而是这个项目在启动时,有没有人把“什么算完成”用一句可以被签字确认的话写下来。

所有制度设计、表格字段、预警阈值、会议节奏,本质上都在服务这一件事:让承诺可验证、让证据可追溯、让偏差可处置、让经验可复用。这也是为什么我始终坚持四层闭环的顺序,目标制度层、进度跟踪层、预警纠偏层、复盘考核层,跳过任何一层,后面都会反复补课。

如果你今天只想做一件事,我的建议是改一张表:把现有的进度跟进表加上“验收人”“验收证据”“偏差天数”“灯色”这四列,然后在下次例会上,把所有黄灯以上的项目逐条过一遍,问清楚“谁在什么时候做什么”。这件事的成本大概是一小时,但它可能让下一个延期提前 9 天被发现。

如果你要推的是 100 人以上的多项目组织,那么请把平台化承载放进议程。像 PingCode 这类主要服务中大型企业、支持私有化部署和 Jira 平滑迁移的平台,能显著压缩进度数据从一线到决策层的传递延迟;在国产替代的评估里,它值得被放进你的候选清单,理由不是功能多,而是它能把本文里这些字段、阈值和响应时限真正固化成流程,而不是停留在某个人认真维护的 Excel 里。

最后一句提醒:不要追求一次到位。先跑一个试点,先让黄色的灯亮起来并被响应,先让一次复盘真的改变了某条制度。三个月后回头看,你会发现目标进度管理这件事,靠的从来不是大全,而是一张被持续更新的表,和一群愿意按规则响应的人。

常见问题解答(FAQ)

1. 项目经理如何把目标变成可跟踪的进度制度,而不是停留在口号上?

我带过几个跨部门项目,每次启动会大家都说目标很清晰,但一到执行就变成各做各的,月底汇报时才发现进度对不上。我一直搞不明白,到底是目标定得不对,还是缺少什么机制把目标和进度真正绑在一起。

核心做法是把目标拆成可验证的承诺,并固定四个字段:结果描述、衡量指标、完成期限、验收人。只有结果描述没有指标的目标,一律退回重写。具体操作上,每个目标必须能回答三个问题:做到什么程度算完成、用什么证据证明、谁有权说验收通过。

比如把提升客户满意度改成客户满意度评分从4.2提升到4.5,由运营负责人在9月30日前提供第三方调研报告作为证据。判断依据是:凡是验收时需要重新解释目标含义的,说明目标定义不合格。建议控制在5个目标以内,超过就说明优先级没排清楚。

2. 项目进度例会开了很多次但没效果,跟进表到底该填哪些字段?

我们团队每周都开进度会,但会上大家就是轮流说一句进展顺利或者有点卡,开完会我作为项目经理还是不知道真实情况。我试着做过跟进表,结果填的人嫌麻烦,看的人觉得没用,最后变成形式主义。

跟进表至少要包含十个字段:目标、里程碑、负责人、计划完成日、实际完成日、完成率、偏差天数、当前阻塞、下一步动作、需要谁支持。关键在于完成率必须基于可验证的证据,比如代码已合并、文档已评审、设备已到货,而不是主观百分比。跟进表由负责人本人在固定时间更新,项目经理只做核对不改写。

判断这张表有没有用的标准很简单:如果偏差天数为正且没有对应的下一步动作,这张表就是失败的。我自己的经验是字段不要超过十二个,超过就会没人认真填。

3. 进度预警阈值怎么设才合理,黄灯橙灯红灯分别对应什么动作?

我们项目也搞过红黄绿灯,但最后变成所有人都不敢报红灯,或者报了红灯也没人管。我想知道阈值到底应该按什么标准来定,是不是所有项目都适用同一套数字。

阈值不要拍脑袋定,要基于关键路径和缓冲时间反推。一个可用的起点是:偏差小于3个工作日且不在关键路径上,标黄灯,由负责人自行在本周内消化并在例会说明;偏差3到7个工作日或影响关键路径,标橙灯,项目经理必须介入协调资源并输出纠偏方案;

偏差超过7个工作日、影响里程碑验收或涉及外部依赖无法解决,标红灯,48小时内升级到项目集或业务负责人决策。交付类项目可以把天数压缩到1天、3天、5天,研发类项目可以适当放宽。判断阈值是否合理,看最近三个月红灯的升级率,如果红灯报了很多但几乎没有触发升级动作,说明阈值形同虚设。

核心关键词

读者评论

范
范明远

目标可验收这点说得很实在,很多项目延期确实是验收标准没写清。不过7张表、4个会、3个阈值对十几人小团队可能偏重,建议按项目复杂度裁剪,否则制度会先压垮执行。基线冻结和变更版本号值得保留。

韩
韩佳宁

进度口径不统一导致评审会变口径辩论,这个场景太真实。字段口径和证据附件必须在考核前定好,不然团队会优化数据而不是优化项目。信息传递延迟那张图也说明周报不能当预警通道。

戴
戴梦琪

用里程碑状态替代完成率很有价值,关键路径上“完成85%”确实容易误导。但红色预警2小时响应在矩阵组织里未必做得到,得先明确决策人有没有资源调度权,否则阈值只会变成形式。

邱
邱俊杰

文章把目标失控归因到制度设计而非执行力,方向是对的。但42个项目复盘是作者样本推演,不能直接套到所有组织。建议先统一字段、冻结基线,再逐步加预警和复盘闭环,成熟度不够时别一次上全套。

文章包含AI辅助创作:目标进度管理方法大全:项目经理项目目标制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306132

赞 (0)
飞飞飞飞
目标拆解落地方案:项目经理开展项目目标的制度设计案例解析
上一篇 45分钟前
关键结果最佳实践:项目经理项目目标制度设计,常见问题
下一篇 44分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
