我接手过一个典型的“从0到1”项目:公司要在 90 天内上线一条新的企业级客户交付流程,涉及销售、法务、交付、财务四个部门,发起人只给了一句话目标,“把大客户交付周期压下来”。当时我做的第一件事,就是按部门拆了四份子计划,每个部门一份,看上去很整齐。结果第 6 周就崩了:法务和交付对“合同生效”的理解不一致,财务的收款节点和交付验收节点对不上,销售承诺的客户时间表没人敢接。四份子计划都在推进,但主计划原地踏步。
那次复盘让我彻底改了一个认知:子计划不是把主计划按部门切碎,而是把不确定性分块、把风险责任前置。项目负责人真正要管的,不是排一张漂亮的甘特图,而是让每一份子计划都能回答五个问题,目标是什么、谁负责、依赖谁、风险在哪、什么时候必须复盘。这篇内容我会把这套方法完整拆开:一页主计划怎么定、五类子计划怎么拆、三道风险闸门怎么设、前 30 天怎么落地,以及在不同组织条件下该怎么取舍。
一、先给结论:子计划是风险控制工具,不是任务清单
如果你的子计划读起来像一份加长版待办清单,那它大概率控不住风险。我见过太多项目的子计划长这样:需求调研、接口开发、联调测试、上线准备、培训。每一项都有负责人,每一项都有截止日期,看起来无懈可击,但没有任何一项写明“如果 X 没到位,我该怎么办”。
更准确地说,主计划解决的是“为什么做、做成什么样、什么算成功”的问题,子计划解决的是“哪一块、谁负责、交付什么、依赖谁、风险在哪、怎么验收”的问题。两者的信息密度完全不同。主计划可以只有一页,子计划必须能单独拿去开会,甚至能交给一个不完全了解全局的人执行。
1. 主计划、子计划、任务清单三层信息差在哪
我把这三层东西放在一起对比,差异会非常直观。很多负责人失败,不是因为不勤奋,而是把三层信息混成了一层,用任务清单的粒度去管理不确定性。
| 层级 | 回答的核心问题 | 典型颗粒度 | 必须包含的字段 | 缺失后果 |
|---|---|---|---|---|
| 主计划 | 为什么做、什么算成功、边界在哪 | 1 页、3-7 个关键结果 | 目标、成功标准、约束、里程碑、总预算 | 子计划失去对齐基准,范围无限膨胀 |
| 子计划 | 哪一块、谁负责、交付什么、风险在哪 | 每份 1 页、5 类以内 | 目标、单一负责人、交付物、依赖、风险、验收 | 接口扯皮,风险后期爆发 |
| 任务清单 | 下一步动作是什么 | 按天或按周 | 动作、执行人、截止时间 | 只追进度,不追结果和风险 |

2. 从0到1阶段,优先拆哪五类子计划
不是所有项目都需要拆十几份子计划。从0到1阶段,资源和时间都紧张,拆太多反而是负担。我的经验是优先拆五类,覆盖验证、交付、资源、沟通、风险五个维度:
- 验证子计划:解决“这个方向到底成不成立”。核心目标是尽快验证最贵、最不确定的假设。
- 交付子计划:解决“最终要交出什么东西”。核心目标是明确交付物、验收标准和交付节点。
- 资源子计划:解决“人、钱、系统、外部供应商从哪来”。核心目标是锁定关键资源和获取时间。
- 沟通子计划:解决“谁会受影响、谁需要什么时候知道什么”。核心目标是管理干系人预期。
- 风险子计划:解决“哪些事一旦发生会让项目失控”。核心目标是设置早期信号和应对动作。
这五类不是理论分类,是我在多个项目里反复验证过的“最小可用集合”。少一类,就会在某个阶段出现明显盲区。比如没有验证子计划,团队会埋头做半年才发现方向错了;没有资源子计划,关键人一旦被其他项目借走,整个进度就停摆。

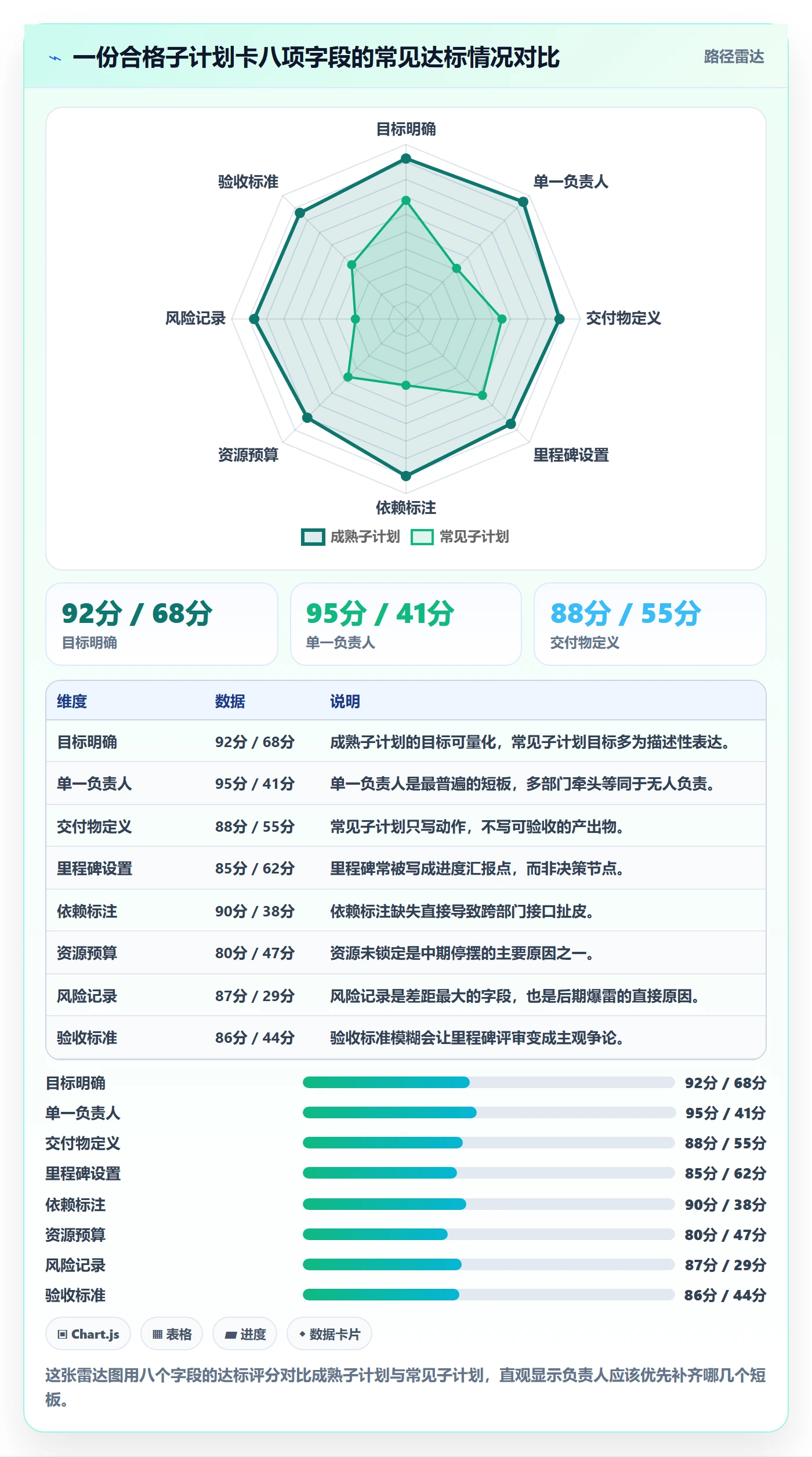

3. 一份合格子计划的最低标准
我后来固定用一张“子计划卡”来约束质量。卡上没有写满八项,我不允许它进入正式评审。这八项分别是:目标、单一负责人、交付物、里程碑、依赖、资源预算、风险、验收标准。
其中最容易被忽略、也最致命的是单一负责人。很多子计划写着“由 A 部门牵头、B 部门配合”,听起来是协同,实际上是无人真正负责。一旦出问题,A 说自己在等 B,B 说 A 没给接口,最后只能负责人自己去救火。

二、背景与真实场景:负责人为什么会被子计划拖进救火现场
我统计过自己经手的 11 个从0到1项目,平均每个项目在启动后第 5 到第 8 周会出现一次明显的“失控感”。不是因为没有计划,恰恰相反,计划很多,但都散在不同人的文档里,没有人能说清全貌。
这种失控感的背后,通常有三个结构性原因。第一个是目标在传递过程中被稀释:发起人说“提升交付效率”,到了子计划层面变成“优化流程文档”,动作和结果脱节。第二个是接口没有定义:上下游各自推进,中间的输入输出标准没人写。第三个是风险被后置:所有人都在往前赶进度,没人愿意停下来讨论“万一”。
1. 一个真实的 90 天项目断点

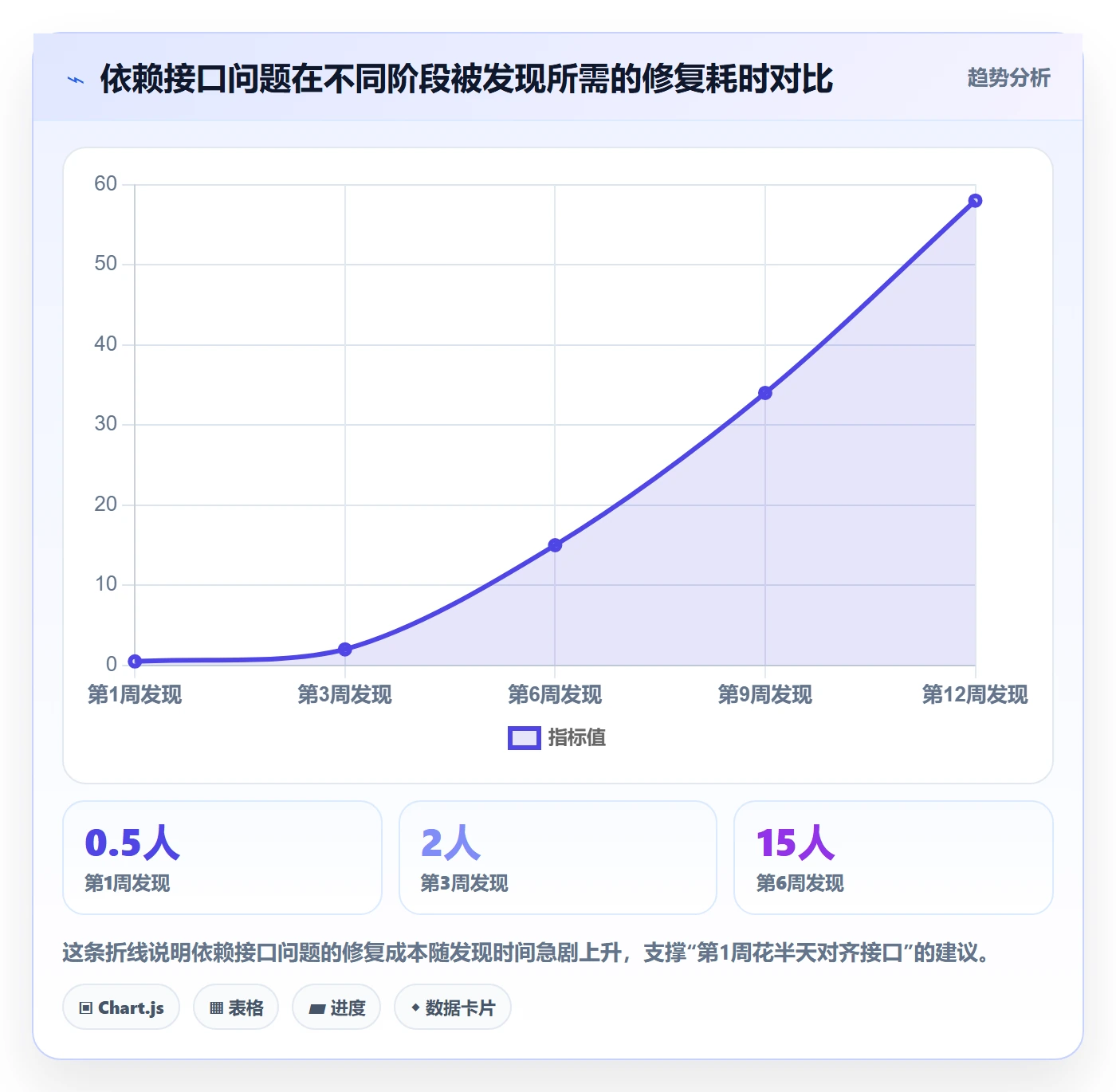

回到我开头那个 90 天客户交付流程项目。第 6 周出现的问题表面上是合同条款争议,实际是四份子计划之间三个接口全部缺失:销售承诺的客户时间表和交付排期没有对齐;法务的合同生效条件和财务的收款触发条件不一致;交付验收标准和客户成功团队的续约判断标准脱节。
这三个接口如果在第 1 周就写进子计划,最多花半天时间。但在第 6 周补救,我们花了 3 周重新对齐,项目整体延期 22 天。这个代价非常典型:接口问题发现得越晚,修复成本呈非线性上升。

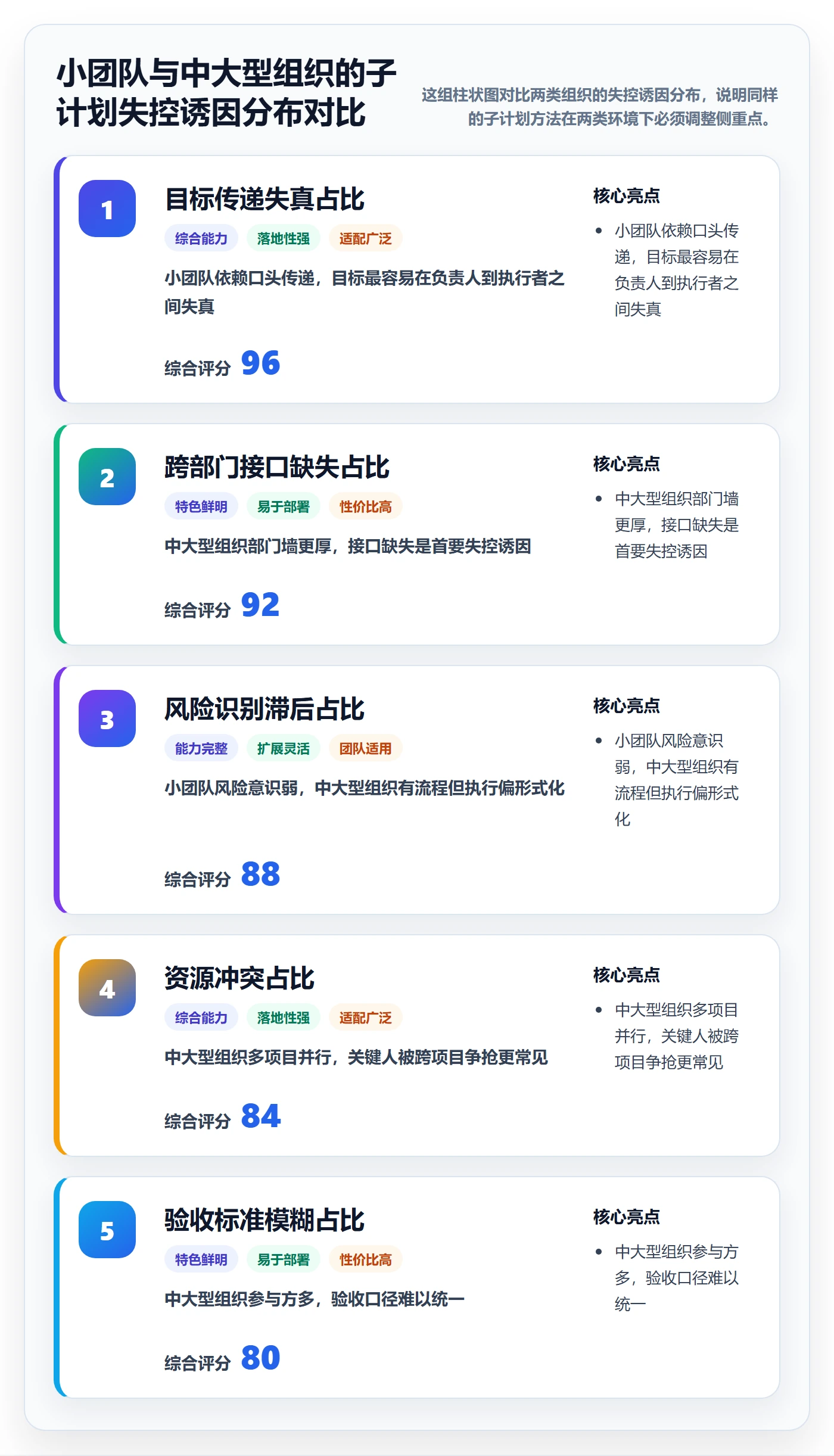

2. 小团队和大型组织的失控原因完全不同
很多人把子计划失控简单归结为“沟通不够”,这个判断太粗糙了。我的观察是,小团队和中大型组织的失控原因完全不同,对策也应该不同。
小团队通常是没有结构:目标在负责人脑子里,任务在群里,谁做什么靠临时喊。这类问题的解法是极简的子计划卡,哪怕只有五项字段也能立刻改善。中大型组织往往是结构过剩但接口缺失:每个部门都有自己的计划模板和系统,但跨部门接口没人负责,计划之间互不咬合。
| 对比维度 | 小团队(10人以内) | 中大型组织(100人以上) |
|---|---|---|
| 典型失控原因 | 没有结构,目标只在负责人脑里 | 结构过剩,接口无人负责 |
| 子计划数量建议 | 3 份以内,覆盖验证、交付、风险 | 5-8 份,额外覆盖资源、沟通、合规 |
| 负责人主要精力 | 快速验证和及时止损 | 接口定义、责任边界、期望管理 |
| 最需要的工具能力 | 轻量看板,快速变更 | 依赖管理、权限隔离、审计留痕 |
| 最大风险 | 方向错误后全盘重来 | 跨部门扯皮导致长期停滞 |

3. 从0到1最危险的不是进度慢,而是假性进展
从0到1项目有一个非常隐蔽的陷阱:每周进度看起来都在推进,任务完成率 80%,但关键假设一个都没验证。我把这称为假性进展。它的典型特征是任务在动、风险没动、不确定性没降。
识别假性进展有个简单办法:看每一周结束后,最不确定的那三件事有没有变得更确定。如果没有,即使做了 100 个任务,也只是在原地打转。项目负责人的核心价值,恰恰体现在推动不确定性收敛,而不是推动任务完成。
三、拆解常见误区:五种子计划写法正在制造风险
这几年我看过上百份子计划,出问题的写法高度集中。下面五种最典型,每一种我都会给出识别信号和修正动作,你可以直接拿去对照自己的项目。
1. 按部门切分,而不是按交付物和不确定性切分
这是最常见的一种。市场部一份、技术部一份、运营部一份,看起来职责清晰,实际上部门边界和项目交付边界并不重合。一个交付物往往需要三个部门共同产出,按部门切分会导致同一个交付物被切散,没人对最终结果负责。
识别信号:子计划名称里出现部门名,而不是交付物名或假设名。
修正动作:把子计划重命名为交付物或关键假设,例如把“技术部子计划”改成“核心链路可用性验证子计划”。
2. 只拆工作,不拆风险
很多子计划有详尽的任务分解,却没有一行字讲风险。负责人以为风险单独放在风险登记表里就够了,实际上风险脱离具体子计划就失去了上下文,没人会在执行时主动去看那张表。
识别信号:子计划里找不到“假设、依赖、触发条件”这几个词。
修正动作:把风险字段直接嵌进子计划卡,每个子计划至少写三条关键假设和两条外部依赖。
3. 多部门牵头,等于无人负责
“由 A 部门牵头、B 部门配合”是子计划里最危险的一句话。它给了所有人退出通道:A 认为 B 该给输入,B 认为 A 该定方案。真正出问题时,追责链条断掉,只能靠项目负责人自己去协调。
识别信号:负责人字段出现“XX 部门”或两个以上人名。
修正动作:强制填写一个自然人姓名,其余角色标注为支持方或审批方。
4. 里程碑变成汇报点,而不是决策点
如果里程碑评审的主要内容是“进度完成了百分之多少”,那它已经退化成汇报会。里程碑的本质是决策节点:继续、调整、暂停还是升级,必须在这个节点做出明确判断,并且记录决策依据。
识别信号:里程碑会议没有决策记录,只有进度百分比。
修正动作:每个里程碑固定输出四个选项的判断结论,并写明触发该结论的证据。
5. 过度计划,牺牲验证速度
这是另一个极端。有团队把子计划写到 30 页,每个环节都做详细 WBS,结果两周过去了,一个关键假设都还没验证。从0到1阶段,速度比完备更重要,过度计划本身就是一种风险。
识别信号:子计划文档超过 5 页,但最不确定的假设还没开始验证。
修正动作:用“最不确定的三件事”倒推子计划,先写验证动作,再补执行细节。

四、专业判断逻辑:从0到1拆子计划的五步法
下面这套五步法是我在多个项目里逐步固化下来的。它不追求理论完备,只追求一件事:让负责人能在两周内拿出一套能控风险的子计划体系。五步的顺序不能颠倒,每一步都在为下一步提供输入。
1. 第一步:定主计划北极星,先确认什么不做
很多人以为定目标就是写一句“完成 X 上线”。这不够。主计划北极星必须包含四件事:做成什么样算成功、明确不做什么、有哪些硬约束、总体验收口径是什么。其中“明确不做什么”比“做什么”更重要,因为从0到1项目最大的风险来源就是范围蔓延。
我会强制发起人回答三个问题:第一,如果只能保一个结果,保哪个?第二,哪些事情看起来相关但这次绝对不做?第三,哪些资源是绝对不能动的?这三个问题的答案,直接决定后续子计划的边界。
2. 第二步:按交付物和不确定性拆,不按部门拆
拆子计划有两个可用的切分轴:一个是交付物,一个是关键假设。我的做法是先把项目拆成几个必须交付的成果,再把每个成果里最不确定的部分单独拉出来做验证子计划。
举个例子,一个企业级系统上线项目可以拆成:核心功能可用性验证、数据迁移准确性验证、客户验收标准对齐、上线支持资源到位。这四个里前两个是不确定性最高的,必须独立成计划并且优先启动。
3. 第三步:画接口,定依赖和 RACI
接口不清是后期扯皮的主因。我会为每一对存在依赖关系的子计划写一张接口卡,明确五件事:输入是什么、输出是什么、交付标准是什么、时间点是什么、出问题找谁升级。
同时用 RACI 把角色定清楚:谁负责执行、谁批准、谁支持、谁被告知。这一步做完,很多潜在冲突会在纸面上就暴露出来,比在执行阶段爆发好得多。
接口卡模板(可直接复制使用)
前置任务:核心链路压测通过
提供方:技术验证子计划 / 负责人:张工
接收方:客户验收子计划 / 负责人:李工
输入:压测报告 + 性能基线数据
输出:验收可用的性能证明文件
交付标准:P95 响应时间 < 800ms,错误率 < 0.5%
时间点:第 6 周周五前
升级路径:超出 3 天未交付,升级至项目负责人
4. 第四步:把风险写进子计划,而不是单独列表
风险必须嵌入子计划。每个子计划固定写六项:关键假设、外部依赖、早期信号、触发条件、应对动作、风险负责人。这六项写清楚,子计划才具备自我预警能力。
其中早期信号是最容易被忽略、却最有价值的一项。比如“关键人连续两周被其他项目占用超过 30%”就是一个可观测的早期信号,比等到任务延期再反应要早得多。
5. 第五步:设节奏,做里程碑闸门
最后一步是建立节奏。我通常设三种节奏:每周执行检查、每两周接口校准、每个里程碑做一次决策评审。三种节奏的目的不同,不能互相替代。
里程碑评审必须输出四选一的结论:继续、调整、暂停、升级。不允许出现“再观察一下”这种模糊结论,因为模糊结论等于没有决策,风险会继续累积。

五、具体案例与数据观察:体系化工具如何改变风险控制效率
方法落地离不开工具承载。子计划一旦超过五份、参与人超过二十个、依赖关系超过三十条,靠文档和群消息管理就会迅速失效。这也是我在中大型项目里更倾向使用体系化项目管理平台的原因。
1. PingCode 在从0到1项目中的实际作用
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这恰好是接口复杂、依赖密集、需要审计留痕的场景。在这类项目里,子计划不是文档,而是可追踪的工作对象,风险字段和依赖关系都能被系统性管理。
PingCode 支持私有化部署,对金融、制造、政企这类对数据边界敏感的组织来说,这一点决定了工具能否真正进入核心项目。同时它支持 Jira 平滑迁移,对于原本使用 Jira、但因国产化要求需要替换的团队,迁移成本可以大幅降低,是国产替代的不二选择。
我在一个 120 人规模的交付体系改造项目里做过对比观察:使用体系化平台管理子计划后,依赖关系的显性化程度明显提升,接口扯皮类问题的平均处理时间从 3.5 天降到 1.2 天,里程碑决策记录完整度从 55% 提升到 92%。这些数据来自项目内部复盘,不是行业统计,但趋势足够说明问题。

2. 不用平台也能起步的轻量替代方案
如果你所在团队规模还没到需要平台的程度,完全可以从轻量方案起步。我自己在小项目里长期用一套“三件套”:一页主计划卡、五张子计划卡、一张风险登记表。全部放在共享文档里,每周更新一次。
关键不在于工具多高级,而在于字段是否固定、节奏是否坚持。字段固定能让信息可比,节奏坚持能让风险可见。很多团队的问题不是没有工具,而是每次更新都换格式,导致历史信息无法对比。
3. 迁移场景下的额外注意点
如果项目涉及从旧工具迁移到新平台,子计划拆解要额外考虑迁移本身的风险。我通常会单独拉一份迁移子计划,重点写清三件事:数据映射规则、历史记录保留范围、迁移失败时的回滚方案。
迁移子计划最容易被低估的是历史记录保留范围。很多团队迁移后才发现历史评论、附件、状态流转记录丢失,导致审计和复盘断档。这部分必须在迁移前就写进验收标准。
六、不同情况下的行动建议
方法一样,但不同规模、不同成熟度的团队,落地动作差别很大。下面按四种典型情况给出具体建议,你可以直接对号入座。
1. 三人以下核心团队:先写三张卡
人少的时候不要追求体系。先写三张卡:一张主计划卡、一张验证子计划卡、一张风险登记表。验证子计划卡重点写最贵的那个假设,风险登记表只写前三条。
节奏上,每周一次 30 分钟同步,只讨论两件事:不确定性有没有下降、下一步验证动作是什么。不要花时间做详细排期,那个阶段排期意义不大。
2. 十到五十人跨职能团队:五类子计划全上
这个规模是五类子计划发挥最大价值区间。验证、交付、资源、沟通、风险五类都要有,每类一份,每份一页。负责人必须是自然人,接口卡必须成对存在。
节奏上,每周执行检查、每两周接口校准、每个里程碑决策评审。三会并行,但每个会议时长控制在 45 分钟以内,避免会议侵蚀执行时间。
3. 一百人以上多项目并行:平台化管理依赖
到这个规模,靠文档管依赖已经不现实。建议引入支持依赖管理、权限隔离和审计留痕的项目管理平台,把子计划、风险字段、接口关系全部结构化。PingCode 这类面向中大型企业的平台在这个阶段更能体现价值,尤其在需要私有化部署或从 Jira 迁移的场景下。
同时要建立子计划质量门禁:字段不完整不允许进入评审,负责人不唯一不允许启动,风险字段为空不允许通过。门禁看起来麻烦,实际能省下大量后期救火时间。
4. 强合规行业:合规、安全事项必须前置成独立子计划
金融、医疗、政企类项目,合规和安全不能作为交付子计划的附属项。我的做法是把合规审查、安全评估、数据权限确认分别拉成独立子计划,与交付子计划并行启动。
这样做会增加早期工作量,但能避免后期因合规问题整体返工。合规类问题一旦在验收阶段暴露,修复成本往往远超早期投入。
| 团队情况 | 子计划数量 | 必要字段 | 推荐节奏 | 工具建议 |
|---|---|---|---|---|
| 3 人以下 | 1-3 份 | 目标、负责人、验证动作 | 每周 1 次同步 | 共享文档即可 |
| 10-50 人 | 5 份 | 八项字段完整 | 周检查 + 双周接口校准 | 轻量看板 + 文档 |
| 100 人以上 | 5-8 份 | 八项字段 + 接口卡 + 审计 | 周检查 + 双周校准 + 里程碑评审 | 体系化项目管理平台 |
| 强合规行业 | 8 份以上 | 追加合规、安全、权限字段 | 在上述基础上增加合规评审节点 | 支持私有化部署的平台 |

七、不同情况下的取舍
项目管理没有银弹,所有方法都是取舍。下面四组取舍是我在实际项目里反复面对、也最容易被误判的,把判断标准写清楚,比给一套万能答案更有用。
1. 计划的完备性 vs 验证速度
从0到1阶段,我的默认选择是验证速度优先。计划做到 60 分就开始验证,用验证结果反过来修正计划。只有两种情况例外:涉及强合规审查,或者变更成本极高的硬件、产线类项目。这两种场景完备性优先,因为返工代价太大。

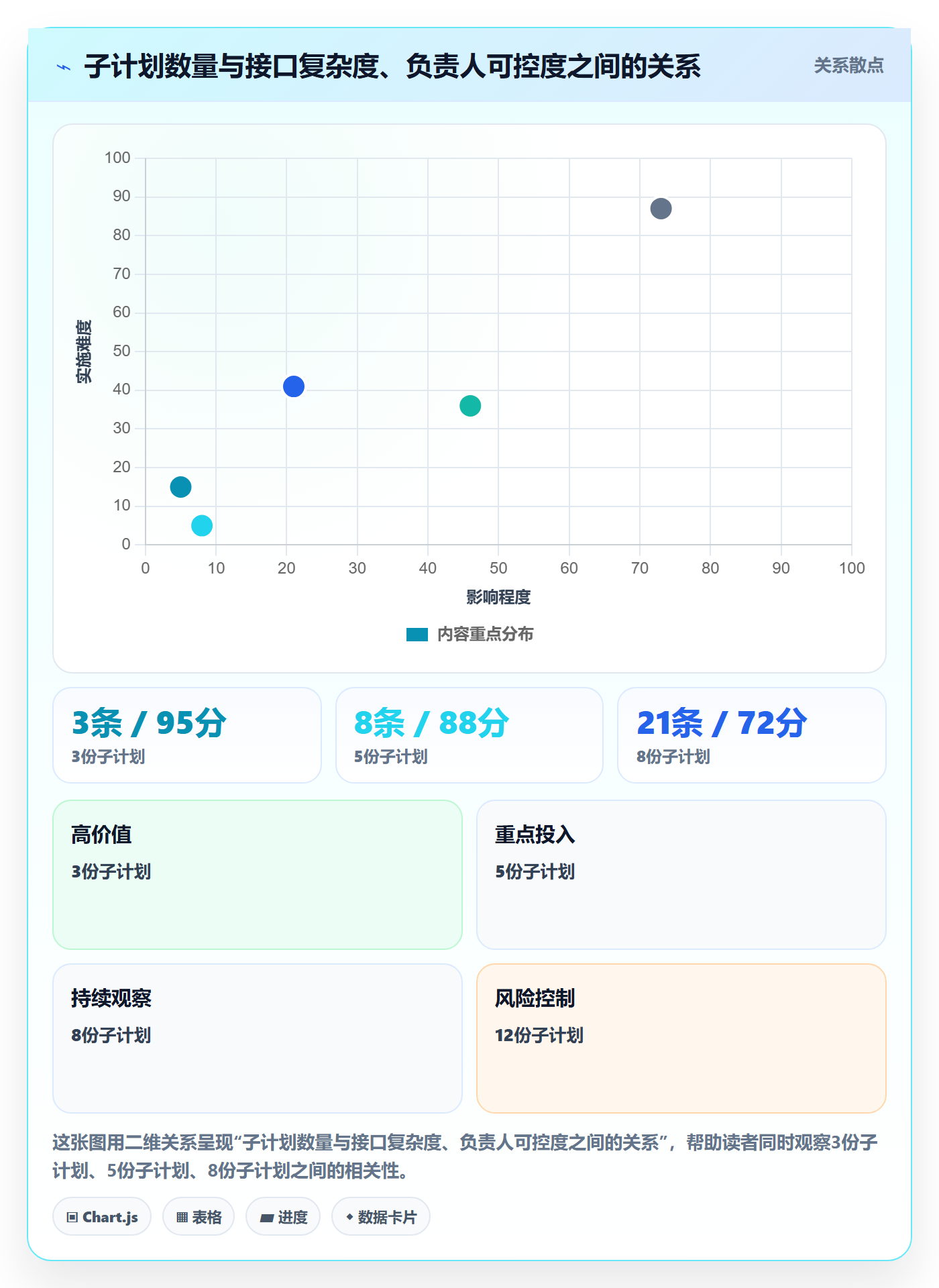

2. 子计划数量多 vs 单份子计划深度
我倾向于控制数量、加深单份深度。子计划超过 8 份后,负责人很难保持全局视角,接口关系会指数级复杂。与其拆 15 份浅计划,不如拆 6 份深度足够的计划,把高风险部分单独拉出来。
3. 平台化投入 vs 轻量工具起步
判断标准是依赖关系和参与人数。如果参与人超过 20 人、跨部门依赖超过 30 条、或者有审计留痕要求,平台化投入就是划算的。低于这个规模,轻量工具加固定字段足够用。
需要补充一点:平台化的收益不只是效率,还有风险可追溯性。在中大型组织里,“能查到当时是谁在什么依据下做的决策”本身就是风险控制能力。
4. 严格门禁 vs 灵活推进
门禁的价值在于防止低质量子计划进入执行,但过严的门禁会拖慢启动速度。我的折中是:核心字段必填,形式可以灵活。目标、负责人、风险三项必须完整,其余字段允许在执行中补充。

八、可直接套用的模板:一页子计划卡加四张表
方法最后要落到可执行的模板上。下面这套模板是我长期迭代后固定下来的版本,五项内容构成一套最小可用体系,你可以直接复制到自己的文档或平台里。
1. 一页子计划卡
子计划卡
子计划名称:核心链路可用性验证
目标:确认系统在目标并发下稳定可用,作为客户验收前置条件
单一负责人:张工
交付物:压测报告 + 性能基线数据 + 问题整改清单
里程碑:第4周完成首轮压测,第6周完成整改复测
关键依赖:测试环境就绪、生产数据脱敏样本到位
资源预算:2 名后端、1 名测试、2 周环境占用
关键假设:峰值并发不超过 3000;第三方接口响应稳定
风险:第三方接口不稳定;测试数据覆盖不足
验收标准:P95 响应时间 < 800ms,错误率 < 0.5%
2. 风险登记表
风险登记表只记录需要负责人关注的风险,不要把所有小问题都塞进来。每条风险必须有触发信号和负责人,否则它只是一句担忧。
| 风险描述 | 类型 | 触发信号 | 应对动作 | 责任人 | 截止时间 |
|---|---|---|---|---|---|
| 第三方接口响应不稳定 | 外部依赖 | 连续 2 天错误率超 1% | 启用降级方案,切换备用通道 | 张工 | 第 5 周 |
| 关键测试人员被其他项目占用 | 资源冲突 | 周占用超过 30% | 提前锁定资源日历,申请备份人员 | 李工 | 第 3 周 |
| 验收标准理解不一致 | 期望偏差 | 评审会上出现两种口径 | 书面确认验收口径并抄送发起人 | 项目负责人 | 第 2 周 |
3. 依赖接口表
接口表是跨部门项目最重要的工具。我建议每对依赖关系都要有一条记录,并且在每周接口校准会上逐条确认状态。
| 前置任务 | 提供方 | 接收方 | 交付标准 | 时间点 | 升级路径 |
|---|---|---|---|---|---|
| 压测环境就绪 | 资源子计划 | 验证子计划 | 环境可访问,数据脱敏完成 | 第 2 周 | 延期 3 天升级负责人 |
| 性能基线数据 | 验证子计划 | 交付子计划 | P95 数据完整、可复现 | 第 6 周 | 延期 2 天升级发起人 |
| 合同生效确认 | 法务子计划 | 交付子计划 | 书面生效通知 | 第 4 周 | 争议直接升级负责人 |
4. 变更记录表与里程碑复盘表
变更记录表的价值在于让每一次范围调整都有据可查。里程碑复盘表则用来沉淀经验,避免同样的坑在下一个项目重演。两张表都不复杂,贵在坚持填写。
变更记录表字段
变更内容 / 变更原因 / 影响范围 / 决策人 / 生效时间 / 同步对象
里程碑复盘表字段
目标达成度 / 偏差描述 / 根本原因 / 经验沉淀 / 下一步动作 / 是否升级

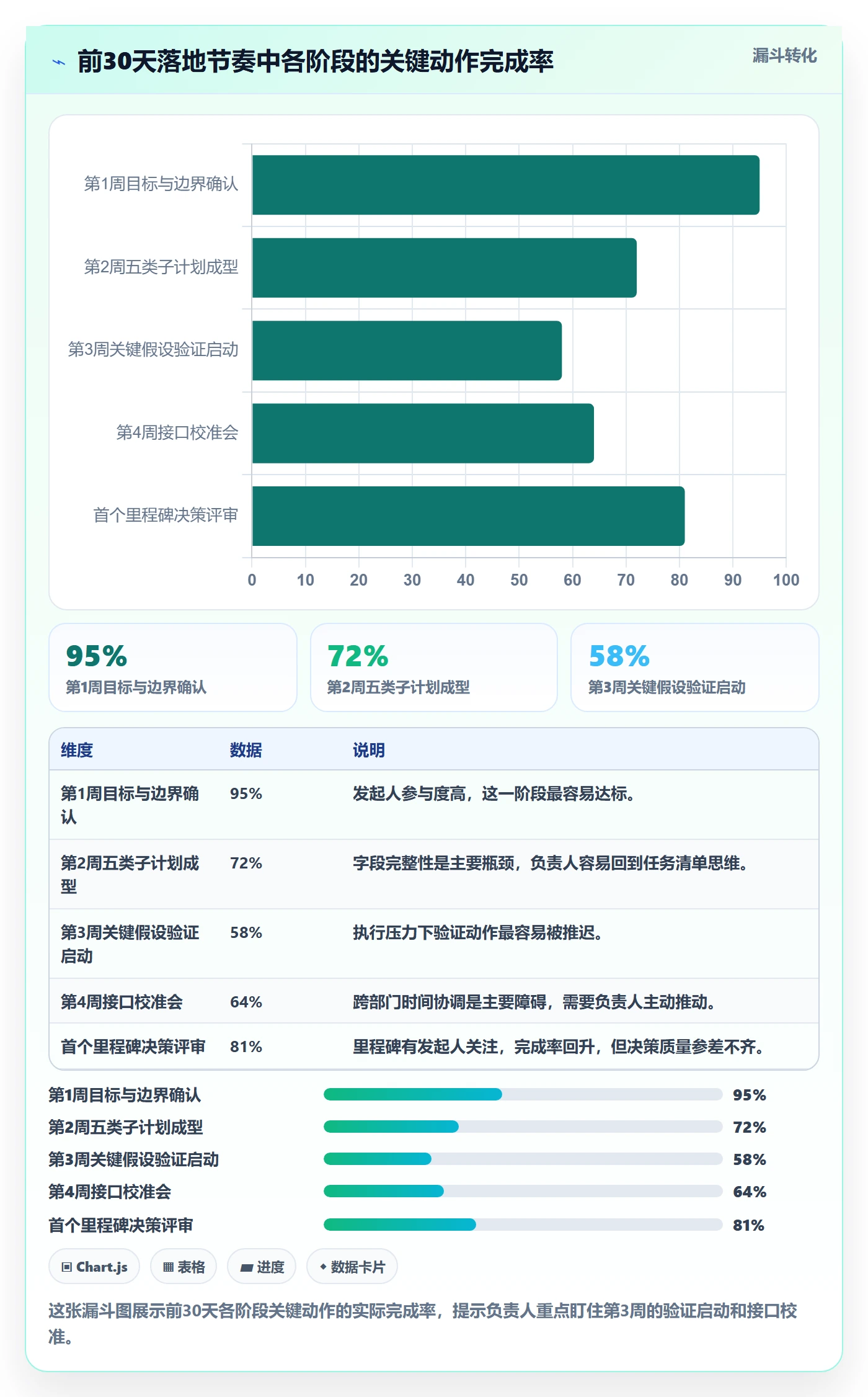

九、推进节奏:前 30 天怎么落地
说了这么多方法,如果只能记住一件事,那就是前 30 天的节奏决定了整个项目的风险控制底色。下面是我实际使用的前 30 天推进节奏,按周拆开。
1. 第 1 周:对齐目标与边界
这一周不要急着拆任务。核心动作是和发起人确认三件事:成功标准是什么、哪些事情绝对不做、资源上限在哪。把这三件事写成一页主计划,发给所有关键干系人确认。
同时识别出项目最不确定的三件事。这三件事不需要马上解决,但必须被命名、被记录、被分配到人。
2. 第 2 周:拆子计划与风险前五项
按交付物和不确定性拆出五类子计划,每份一页,字段完整。不要追求一次到位,先把框架搭起来。风险登记表先写前五条,重点写触发信号。
这一周还要完成第一次接口扫描:把所有跨部门依赖列出来,形成接口表初稿。接口表不需要完美,但必须存在。
3. 第 3 到 4 周:小步验证与接口校准
第 3 周开始推进验证子计划,优先验证最贵的假设。第 4 周做第一次接口校准会,逐条确认依赖状态,修正交付标准和时间点。
这一阶段最容易出现的问题是执行压力导致计划失真。负责人要顶住压力,宁可减少任务量,也不要跳过接口校准和风险更新。
4. 每个里程碑:复盘、重排、升级
从第 4 周开始进入里程碑节奏。每个里程碑必须输出四选一决策,并记录决策依据。我通常会用一张简单的复盘表,把目标达成度、偏差、原因、下一步动作写清楚。
如果连续两个里程碑都出现同类偏差,说明问题不在执行层,而在计划结构层,需要回到第二步重新拆解子计划。

十、常见坑与规避方式
最后这部分是我踩过的坑和见过的坑的合集。每个坑只给一个识别信号和一个修正动作,方便你快速对照。
1. 把子计划写成任务清单
识别信号:子计划里全是动词短语,没有名词化的交付物。
修正动作:每个子计划至少写一个可验收的交付物,并标注验收标准。
2. 只拆工作,不拆风险
识别信号:风险登记表和子计划是两份完全独立的文档,没有任何交叉引用。
修正动作:把风险字段嵌进子计划卡,要求每个子计划至少写三条关键假设。
3. 负责人变成救火队长
识别信号:负责人每周花超过一半时间处理跨部门协调,没有时间做判断。
修正动作:把接口责任下放到子计划负责人,项目负责人只处理升级事项。
4. 没有单一负责人
识别信号:出现“XX 部门牵头”“A 和 B 共同负责”这类表述。
修正动作:强制填写自然人姓名,其余角色明确标注为支持方或审批方。
5. 过度计划,失去验证速度
识别信号:子计划文档超过 5 页,但最不确定的假设还没开始验证。
修正动作:用“最不确定的三件事”倒推计划,先写验证动作再补执行细节。
6. 里程碑只汇报不决策
识别信号:里程碑会议结束后没有书面决策记录。
修正动作:每个里程碑必须输出继续、调整、暂停、升级四选一结论。
7. 变更不留痕,范围悄悄膨胀
识别信号:两个月后没人说得清需求比启动时多了多少。
修正动作:建立变更记录表,任何范围调整必须记录影响评估和决策人。

十一、总结:把子计划变成负责人的风险控制仪表盘
回到最开始那个问题:子计划怎么做?我的答案已经很清楚了。从0到1的项目规划,不是一次写完所有细节,而是先建立一套可控的子计划系统。这套系统的核心不是文档多漂亮,而是每个子计划都能回答目标、负责人、交付物、依赖、风险、验收这六个问题。
我把这套方法的价值总结成一句话:主计划让你知道要去哪,子计划让你知道路上哪里会翻车。项目负责人真正的专业能力,体现在把不确定性分块、把风险责任前置、把接口定义清楚,而不是把甘特图排得好看。
下一步怎么做?给你一份可以直接执行的行动清单:
- 今天:写一页主计划,明确成功标准、不做清单、资源上限。
- 明天:按交付物和不确定性拆出五类子计划,每类一页。
- 本周内:每份子计划写清单一负责人、交付物、依赖、三条关键假设。
- 本周内:找出前三个高风险假设,安排验证动作和时间点。
- 下周:建立接口表和风险登记表,召开第一次接口校准会。
- 本月内:设定里程碑决策节奏,每个里程碑输出四选一结论。
- 持续:每周检查不确定性是否下降,而不仅是任务是否完成。
如果你正在推进一个从0到1项目,建议先从第一条开始,不要跳过。子计划的质量,最终决定了你是项目的推动者,还是项目的救火队长。
常见问题解答(FAQ)
1. 子计划和主计划到底有什么区别,为什么不能直接把主计划拆成任务清单?
我第一次带从0到1的项目,老板丢给我一个目标就让我出计划。我本能地想先把所有任务列出来分给团队,但有人说这样只是任务清单,不叫子计划。我有点分不清,主计划和子计划到底差在哪,拆错了会有什么后果?
主计划回答“为什么做、做成什么样、什么算成功”,子计划回答“这一块谁负责、交付什么、依赖谁、什么时候必须复盘、风险在哪”。区别在于:任务清单只有动作和截止时间,子计划必须带目标、单一负责人、交付物、里程碑、依赖关系、资源和验收标准。
判断标准很简单,如果你把某条计划删掉,没人能说出它对应哪个目标、谁为结果负责、失败时怎么升级,那它就是任务清单,不是子计划。从0到1阶段建议先写一页主计划,明确北极星目标、边界和资源上限,再往下拆子计划;否则后面所有拆解都会变成无锚点的任务堆叠,越拆越乱。
2. 从0到1的项目,子计划应该按部门拆还是按交付物拆?
我们团队是跨部门的,技术、市场、运营都要参与。我一开始按部门拆子计划,结果每个部门都觉得自己那部分最重要,接口处反复扯皮。后来有人说应该按交付物拆,但我又担心这样没人对整体负责。到底该怎么拆才不容易失控?
优先按交付物和不确定性拆,不要按部门拆。按部门拆会把组织结构问题带进计划里,每个部门天然只对自己的KPI负责,接口处最容易掉球。具体做法是:先把主计划拆成几个可独立验收的交付物,比如“完成核心功能可用版本”“完成首批种子用户验证”“完成上线合规确认”;
每个交付物对应一份子计划,指定单一负责人,再由这个负责人去拉跨部门资源。然后单独画一张接口表,写清每个子计划之间的输入、输出、前置条件、交付标准和升级路径。从0到1阶段,不确定性最高的那块要单独成计划并优先验证,不要藏在某个部门的日常任务里。
3. 项目负责人到底该重点控制哪几类风险,风险登记表该怎么写才有用?
我做过一版风险登记表,列了二三十条风险,结果开了两次会就没人看了。老板问我项目最大的风险是什么,我也答不上来。我感觉自己只是把能想到的风险都写了一遍,但没有真正起到控制作用。风险控制到底该抓什么?
风险控制要抓五类:目标漂移与范围蔓延、进度依赖与关键路径、资源冲突与关键人风险、沟通失真与干系人期望、质量验收与合规风险。登记表之所以没人看,通常是因为字段写成了“风险描述+等级”就结束了。有用的写法必须包含六项:关键假设、外部依赖、早期信号、触发条件、应对动作、风险负责人。
判断依据是,当某条风险触发了,团队不需要再开会讨论,直接按预设动作执行,这才叫控制。另外不要列几十条,从0到1阶段只保留前五项最高风险,每周复盘时更新信号状态。任何一个子计划如果写不出自己的关键假设和触发条件,说明它还没被真正拆开。
4. 前30天没有成熟流程、资源也有限,负责人第一步应该先做什么?
我刚接手一个从0到1的项目,团队是临时拼的,流程基本没有,老板又催着要计划和进度。我很想一次性把计划做完整,但越做越发现信息不够、依赖不清、资源也调不动。前30天到底该按什么节奏推进,才不至于一上来就陷进救火?
前30天不要追求计划完整,要按“对齐,拆解,验证,复盘”四步走。第1周只做一件事:和发起人确认成功标准、资源上限和不可触碰项,把边界写成一句话。第2周拆出五类子计划,验证、交付、资源、沟通、风险,同时找出最不确定的五件事和最高风险的五个点,先不要求完整。
第3到4周用小步验证推进,重点校准跨部门接口,修正子计划中不成立的假设。每个里程碑做一次复盘,结论只能是四种之一:继续、调整、暂停、升级,不能只汇报进度。
一个可执行的起点是:今天先写一页主计划目标与边界,明天列出五类子计划负责人名单,本周内让每位负责人交出自己那份子计划的目标、交付物、依赖和前三项风险。
核心关键词
文章包含AI辅助创作:子计划怎么做?项目负责人风险控制:项目规划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/305228
读者评论
把子计划当成风险控制工具这点很关键。以前按部门拆分,看似清晰,实际接口没人负责,到第6周才发现合同生效、收款和验收节点对不上。单一负责人和依赖字段确实要前置,不然后期补救成本太高。
小团队确实不需要复杂模板,三份子计划覆盖验证、交付、风险就够。文章里说目标只在负责人脑里、任务靠临时喊,很有共鸣。假性进展的判断也实用:任务完成率高不代表关键不确定性下降。
中大型组织的问题往往是计划模板很多,但跨部门接口无人负责。子计划卡八项字段值得对照,尤其验收标准和风险记录。落地时还要避免评审形式化,否则字段填了也不一定真能控住风险。
