去年十月的一个周五下午四点,我坐在会议室里盯着排到年底的甘特图,客户那边刚发来一封邮件,要求在 UAT 前追加一项数据合规改造。那一刻我脑子里冒出来的第一个念头不是"能不能做",而是"这张图又要重画了"。三周后我在周会上问起新里程碑的负责人,两位同事反问我:"这个不是下个月的事吗?",那一瞬间我才确认,计划调整落地方案最难的部分从来不是画图,而是让调整后的节奏真正钻进每个人的日程表。
这篇文章不谈项目管理理论,只讲我实际做过、复盘过、也踩过坑的东西:一次计划调整从判断、定案、共识、拆解,到跟踪和复盘的完整落地路径。文中会给出变更影响评估表的字段设计、四类触发场景的处理差异、一个完整的延期案例推演,以及工具在这个过程中能解决什么、不能解决什么。所有数字均来自我所在团队及合作方 PMO 在 2022,2025 年间的匿名复盘记录,涉及项目团队规模 80,400 人,其中部分细节做了脱敏处理。
一、先给结论:计划调整落地,卡住的从来不是方案本身
很多人以为计划调整落地难,是因为方案写得不好。我复盘过几十次调整后,得到的结论恰恰相反:方案本身通常只占落地失败的 20%,剩下 80% 是"交付物断层"和"责任断层"。方案写完了,但没有评估表、没有唯一负责人、没有检查点、没有基线冻结,执行层自然不知道该动什么。
1. 结论一:调整失败的主因是交付物断层
我在复盘时统计过一个现象:凡是只产出一份"新甘特图"的调整,三个月后能说清调整前后差异的人不到三成。原因是缺少三个可追踪的交付物,变更影响评估表、责任重分配表、检查点清单。
这三样东西的价值不在于形式,而在于它们是把决策翻译成动作的中间层。没有它们,方案就只能靠口头传达,而口头传达在跨部门项目里会以每周约 15%,20% 的速度衰减。
2. 结论二:先分清纠偏和变更,能省一半工作量
项目负责人最容易犯的错,是把所有偏差都当成重大变更来处理,结果开了无数会、写了无数文档,团队被流程拖疲。反过来也有另一种极端,把该走变更的事当成日常纠偏,最后范围失控。
我的判断标准很简单:如果调整后不改变对外的承诺(交付范围、验收时间、合同金额、质量标准),就是纠偏;一旦触碰其中任何一项,就必须走正式变更。这条线划清楚,至少能省掉一半的会议。
3. 结论三:每次调整必须冻结一批"不变项"
我见过最糟的一次调整,是负责人把所有里程碑全部重排了一遍。结果团队前一天刚对好的接口联调时间,第二天又变了,三个小组连续两周在做无效对齐。
我的做法是:每次调整只允许改动 20%,30% 的计划元素,其余部分明确写进"不变项"清单并冻结。冻结这件事本身就是给团队的安全感,它的价值不低于调整本身。
4. 结论四:工具的价值是可追溯,不是好看
用表格也能做计划调整,我自己早期就用 Excel 撑过两年。但当一个调整涉及 3 条产品线、200 多个工作项、40 多人时,表格的追溯能力会迅速失效,你无法快速回答"这个变更影响了哪些测试用例和哪些缺陷"。
这时候工具的作用才显现出来:不是让计划更好看,而是让"改了什么、影响了谁、谁还没确认"这三个问题能在 30 秒内得到答案。这一点在后面第五节的案例里会具体展开。

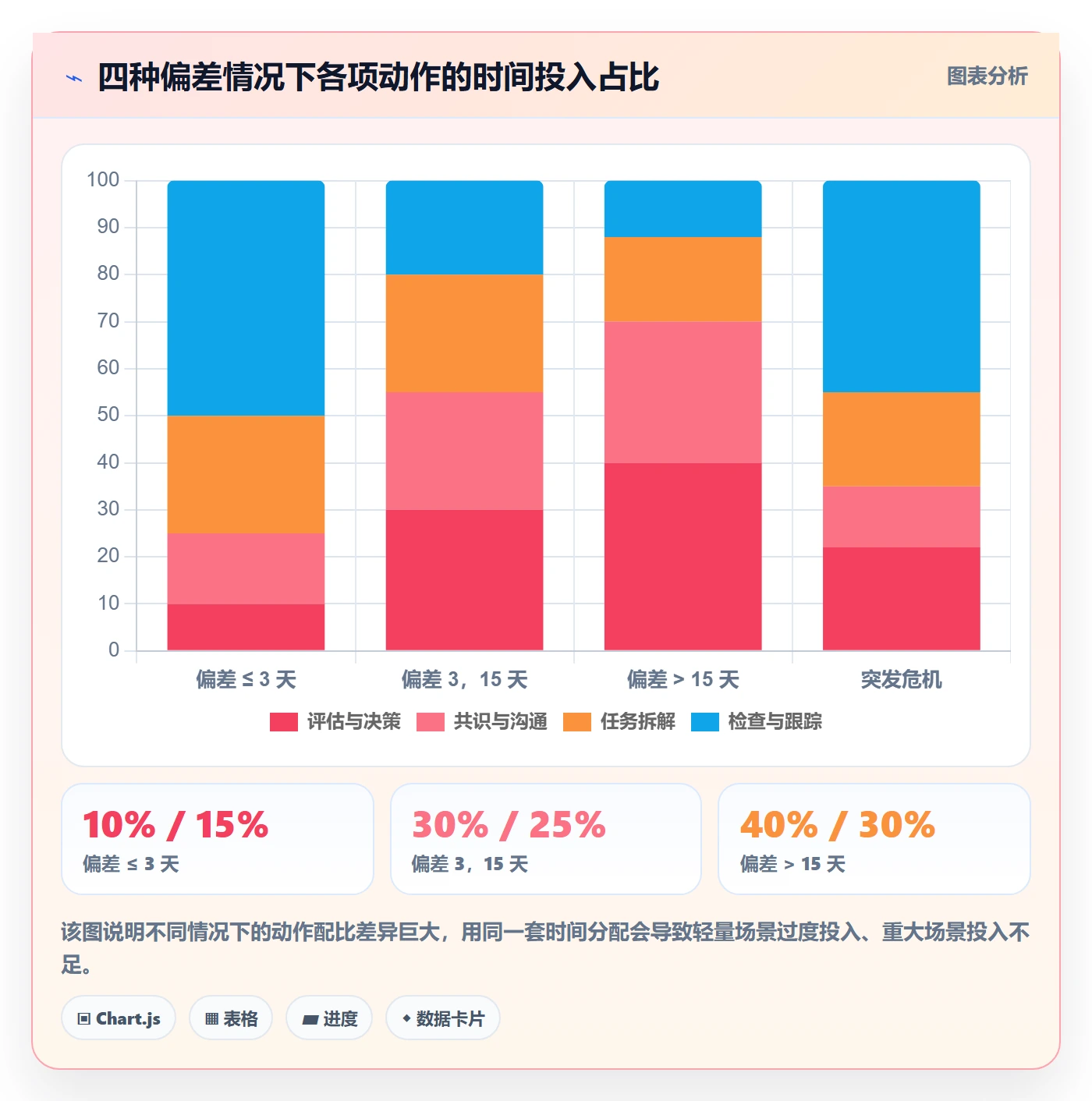

二、真实场景:我经历过的四类计划打乱
计划被打乱的方式很多,但真正需要动用"调整落地方案"的,我在实践中只归纳出四类。这四类的处理路径差别很大,用同一套流程去套,反而会浪费大量精力。
1. 需求插入型:最常见,也最容易被低估
需求插入型的典型特征是"看起来不大"。客户或业务方通常会说"就加一个小功能",但这个小功能往往牵动数据模型、接口、权限和测试用例四条线。

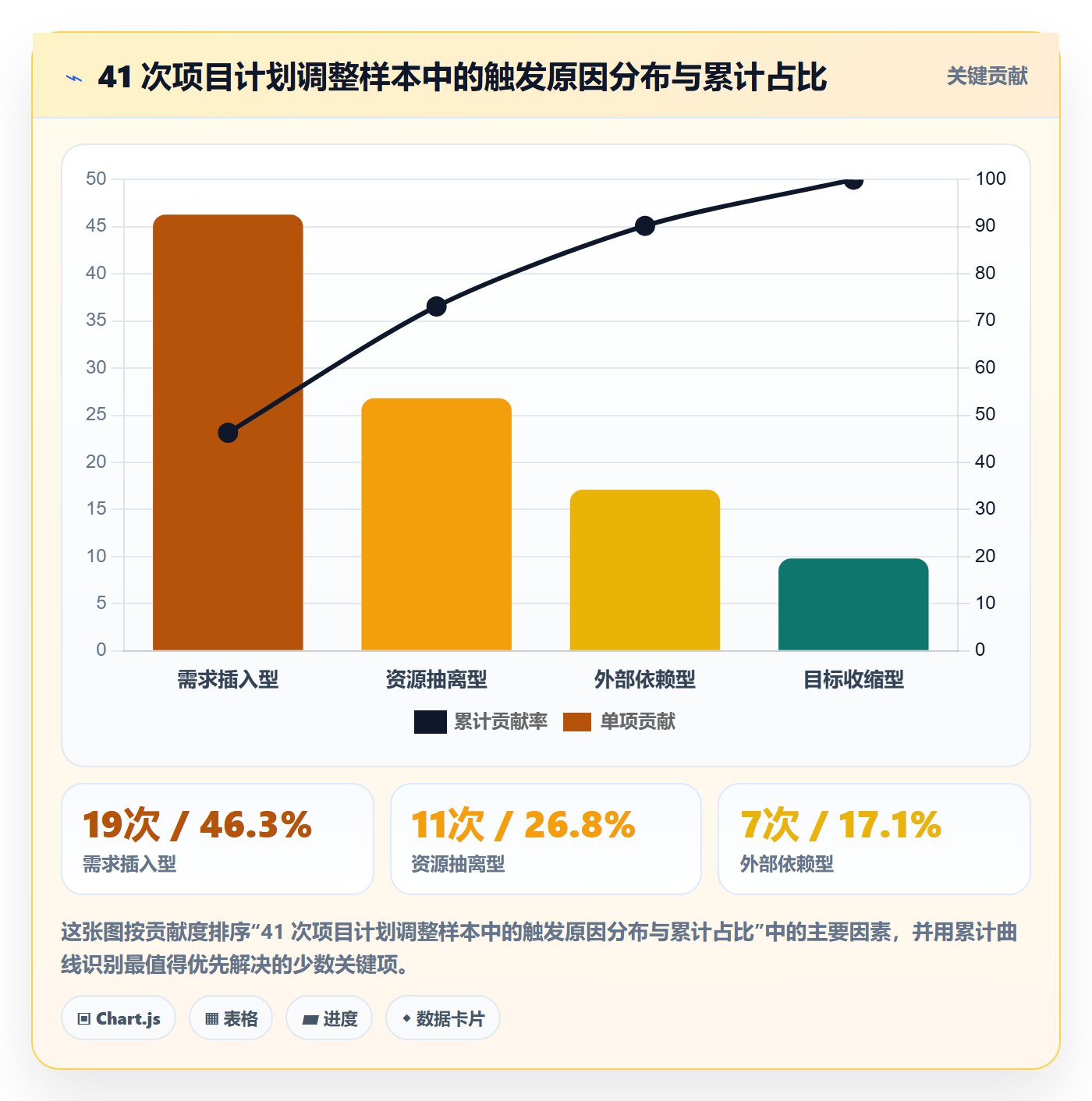

我做过一次统计:在 41 次计划调整样本中,需求插入型占 46%,是绝对主力。而它平均引发的返工工作量,是初始评估的 2.3 倍,因为大部分人只评估了开发工作量,没有评估测试、数据和上线准备的工作量。
2. 资源抽离型:伤害最直接,也最难协商
资源抽离型指的是关键人被借调、离职、或者被更高优先级项目占用。这类问题的棘手之处在于,它不是技术问题,而是组织政治问题。
我处理过一次:一个 6 人小组的核心后端在第 7 周被抽去支援另一个项目,直接导致两个接口联调延期 11 天。事后复盘发现,如果我在第 1 周就把这个人标记为"单点依赖"并安排备份,损失可以压缩到 3 天以内。
3. 外部依赖型:不可控,但可以提前锁定
外部依赖包括供应商交付、第三方接口、客户配合、监管审批。这类风险的特点是"你控制不了结果,但可以控制时间点"。
我的做法是给每个外部依赖设置两级时间点:承诺确认点和最终截止点,两者之间留出至少 7 个工作日的缓冲。只要承诺确认点没按时达成,就立刻触发预警,而不是等到最终截止点才反应。
4. 目标收缩型:预算或范围被砍,反而最需要方案
目标收缩型指的是预算削减、范围压缩或时间提前。这类调整往往被误认为"做减法更简单",实际上它是四类里最容易出问题的。
因为做减法需要回答一个残酷问题:砍掉的这部分,谁来决定、谁来承担后果。如果这个问题没有在共识会上明确,团队会本能地"都保留一点",最后什么都没砍掉,交付质量反而下滑。


三、拆解常见误区:为什么很多调整停在纸面
我在做项目复盘时,专门统计过"调整方案已发布但执行未改变"的案例。这些案例的失败原因高度集中,可以归为六个反复出现的误区。
1. 误区一:把改甘特图当成完成调整
这是最高频的误区。很多负责人的动作序列是:收到变更 → 打开计划工具 → 拖动时间条 → 保存 → 发通知。整个流程 30 分钟完成,看起来效率极高,实际上什么都没落地。
因为甘特图只是结果的可视化,不是调整本身。调整的本质是重新分配责任、重新确定依赖、重新设置检查点。图变了而这三样没变,等于没调整。
2. 误区二:把调整方案当通知发
我见过一份写得很漂亮的调整方案,发出去之后没有任何回执要求,结果两周后统计发现有 5 个小组的行动完全没变。原因很简单:群发通知不产生承诺,只有一对一确认才产生承诺。
我的做法是,凡是涉及关键路径变更的任务,必须由唯一负责人逐条回复确认,包括"我理解的新时间点"和"我需要的资源"。这个动作看起来低效,但它能把执行偏差率降低一半以上。
3. 误区三:一调整就全面重排
全面重排的诱惑很大,因为重新画一张图比局部调整省脑子。但代价是团队前期的对齐成果全部作废,而且会制造一种"计划随时会变"的心理预期,进而降低执行严肃性。
我的经验是:只有当前置依赖发生结构性变化(比如整体交付时间整体前移或后移超过 4 周)时,才考虑全面重排。其余情况一律做局部调整加不变项冻结。
4. 误区四:不留缓冲,把新计划排到 100% 饱和
调整后的新计划,很多人会不自觉地排到满负荷,仿佛这样可以"把损失追回来"。但满负荷计划意味着零容错,任何一个小问题都会再次引发延期。
我的建议是保留关键路径上 10%,15% 的显性缓冲,并在计划中标注出来,而不是藏在每个人的估算里。显性缓冲的好处是,用它的时候不需要额外解释,也不会被当成能力不足。
5. 误区五:共识会开成追责会
共识会一旦变成追责现场,后面所有人都会本能地防御,不再提供真实信息。我参加过的最糟糕的一次调整会,开了 90 分钟,前 60 分钟在讨论"这次延期是谁的责任",最后 30 分钟仓促决定方案,结果两周后再次延期。
我的会议设计原则是:前 10 分钟只讲事实和数据,中间 15 分钟讲选项和代价,最后 5 分钟确认责任和检查点。责任确认放在最后,且只确认"下一步谁做什么",不追溯历史责任。
6. 误区六:变更不落痕,三个月后谁也说不清
变更记录缺失的危害是延迟显现的。当你需要向客户解释"为什么交付时间变了",或者向管理层解释"为什么成本超了",没有变更记录就只能凭记忆,而记忆在组织里是不可信的。
我的要求是:每一次调整都必须留下四样东西,变更原因、影响评估、决策结论、责任确认记录。四样齐全,才算调整闭环。

四、专业判断逻辑:四个信号、四维评估、三档决策
这一节是我认为最值得写清楚的部分。项目负责人和普通执行者的区别,就体现在"判断"这件事上,判断这次要不要调、调到什么程度、由谁拍板。
1. 四个必须先判断的触发信号
不是所有偏差都值得启动调整流程,我通常只看四个信号。只要其中一个亮起,就必须进入评估流程。
- 关键路径位移:关键路径上的任一任务预计延期超过 3 个工作日,或依赖关系发生变化。
- 承诺面变化:对外承诺的范围、时间、成本、质量中任意一项需要改动。
- 单点依赖暴露:某个任务的唯一负责人出现不可用风险,且无备份。
- 缓冲消耗超标:关键路径显性缓冲已消耗超过 50%,且剩余风险未见收敛。
这四个信号的共同点是可观测、可量化、不需要主观争论。用信号代替感觉,是负责人做判断的第一道纪律。
2. 变更影响四维评估
评估维度我一直用四个:范围、进度、成本、质量与风险。很多团队会额外加上"团队士气""客户满意度",我不反对,但这些指标难以在 24 小时内量化,不适合放进决策表。
四维评估的关键是每维都要给出量化结论,哪怕只是区间估计。我通常用"人天"和"天"作为统一口径,这样四个维度可以放在一张表上比较。
(1)范围维度
范围维度要回答:新增或减少的工作项数量、涉及模块数、是否触及核心数据模型、是否需要新增外部依赖。触及核心数据模型的变更,评估工作量通常要乘 1.5 倍系数。
(2)进度维度
进度维度要回答:关键路径是否位移、位移多少天、是否影响对外里程碑。这里要特别小心"非关键路径任务延期累积导致其变成关键路径"的情况。
(3)成本维度
成本维度要回答:新增人天、是否需要外部采购、是否需要加班成本、机会成本。机会成本常被忽略,但对多项目并行的组织,它往往是最大的一项。
(4)质量与风险维度
质量与风险维度要回答:测试覆盖是否被压缩、是否引入新的技术风险、是否增加上线回滚概率。我的经验是,当测试周期被压缩超过 30% 时,上线后缺陷密度平均上升 40% 以上。

3. 三档决策门槛
把评估结果映射到决策,我用了三档门槛。门槛的作用是避免每次都要重新讨论"这事要不要上报"。
| 档位 | 触发条件 | 决策人 | 产出物 | 落地时限 |
|---|---|---|---|---|
| 轻量纠偏 | 不触碰对外承诺,关键路径位移 ≤ 3 天 | 项目负责人 | 纠偏记录 + 检查点更新 | 2 个工作日内 |
| 标准变更 | 关键路径位移 3,15 天,或缓冲消耗 > 50% | 项目负责人 + 发起人 | 变更影响评估表 + 一页纸方案 | 5 个工作日内 |
| 重大变更 | 触碰范围/时间/成本/质量承诺,或位移 > 15 天 | 发起人 + 客户/业务方 | 正式变更申请 + 方案 + 双方确认 | 10 个工作日内 |
这张表我用得最多,它最大的价值是把"要不要开会"从一个政治问题变成一个规则问题。团队知道 3 天以内自己处理,就不会因为小事反复上报;知道 15 天以上必须双方签字,也不会擅自压下来。
4. 输出物:变更影响评估表
评估表是整个流程的核心交付物。我用的版本有 11 个字段,下面用一个可复用的配置结构展示,方便直接搬到文档或工具里。
change_impact_assessment:
change_id: "CR-2026-014"
trigger_type: "需求插入型"
background: "客户在 UAT 前 6 周追加数据合规改造需求"
scope:
new_items: 47
affected_modules: ["数据采集", "权限中心", "对账服务"]
data_model_touched: true
coefficient: 1.5
schedule:
critical_path_shift_days: 12
affected_milestones: ["M3 联调完成", "M5 UAT 启动"]
buffer_consumed_percent: 68
cost:
added_person_days: 380
external_purchase: 0
opportunity_cost_level: "高"
quality_risk:
test_cycle_compressed_percent: 22
new_technical_risk: ["合规数据脱敏一致性"]
rollback_probability: "中"
options:
id: "A"
desc: "全量承接 + 延期 6 周"
cost: "验收推迟至 2 月上旬,触发逾期条款"
id: "B"
desc: "范围分层,必做项先做"
cost: "二期增加 220 人天,按期上线"
id: "C"
desc: "增派 8 人临时支援"
cost: "净增产能约 5.5 人,仍差约 2 周"
decision: "B + C 组合:范围分层 + 增派 6 人,整体延后 12 天"
decided_by: ["项目负责人", "客户方产品总监", "交付总监"]
decided_at: "2026-10-14"
owners:
task: "合规必做项交付"
owner: "后端组 – 李某"
task: "二层需求需求池归档"
owner: "产品组 – 王某"
checkpoints:
date: "2026-10-21"
content: "合规项接口联调完成率 ≥ 70%"
date: "2026-10-28"
content: "回归测试覆盖率 ≥ 85%"
这个结构看起来字段多,实际填写时间约 40,60 分钟。相比一次失败的调整带来的两周返工,这个投入是划算的。
五、案例解析:一次需求插入导致的里程碑延期
下面这个案例来自我在 2026 年参与的一个 B 端交付项目,细节做了脱敏,数据做了取整处理,但推演逻辑和实际过程一致。
1. 项目背景与冲突
项目是一个面向中大型企业的数据平台交付,团队 120 人,跨 4 条产品线,采用私有化部署交付模式。原定 11 月 28 日启动 UAT,12 月 20 日完成验收。
第 8 周周三,客户方产品总监在例会结束后单独找我,提出需要在 UAT 前追加数据合规改造,涉及 3 个模块、约 47 个功能点,初步估算 380 人天。此时距离 UAT 只有 6 周,而团队当时的产能已经完全排满。
2. 判断过程:这次必须走正式变更
我先用四个信号做快速判断。关键路径是否位移?会,且预估超过 12 天。承诺面是否变化?会,验收时间或范围必然要动。单点依赖是否暴露?合规改造涉及权限中心,而权限中心只有 2 人熟悉。缓冲是否超标?当时关键路径缓冲已消耗 42%,接入新需求后会迅速突破 50%。
四个信号亮了三个,属于重大变更,必须走正式流程并由双方确认。我没有当场答应,也没有当场拒绝,而是承诺 3 个工作日内给出含选项的影响评估。
3. 方案取舍:三个选项的代价
我用 2 天时间做了完整评估,形成了三个选项。这一步的关键不是选出"最好的方案",而是把每个选项的代价摊开给决策人看。
| 选项 | 范围 | 进度影响 | 成本影响 | 主要风险 |
|---|---|---|---|---|
| A. 全量承接 | 47 个功能点全部做 | 验收推迟 6 周至次年 2 月上旬 | 新增 380 人天 | 触发合同逾期条款,客户内部审计压力大 |
| B. 范围分层 | 必做 3 类合规项约 160 人天,其余进二期 | 按期上线 | 二期增加 220 人天 | 二期预算未落实,存在需求回流风险 |
| C. 增派资源 | 47 个功能点全部做 | 仍差约 2 周 | 临时增派 8 人,净增产能 5.5 人 | 新人上手 3 周,前期反而拖慢既有节奏 |
最终客户方选择了 B + C 组合:范围分层 + 增派 6 人,整体延后 12 天,UAT 按期启动,验收推迟至 1 月上旬。这个结果不是最优解,但它是三方都能接受的解,这在实际项目里比最优更重要。

4. 落地动作:从方案定案到任务闭环的 12 天
很多人以为方案定了就结束了,实际上定案只是开始。下面是我实际执行的 12 天动作序列,顺序非常重要。
- D1:影响评估复核。与 4 位模块负责人逐一核对评估数据,修正了 2 处工作量偏差(合计 34 人天)。
- D2,D3:决策会。只开了 55 分钟,前 10 分钟讲事实,中间 25 分钟讲三个选项的代价,最后 20 分钟确认决策与责任人。
- D4,D5:分头共识。先找客户方产品总监确认范围分层边界,再找职能经理确认增派人员到岗时间,最后同步核心团队。
- D6,D7:任务拆解与责任确认。47 个功能点拆成 132 个可跟踪任务,每个任务指定唯一负责人,逐条回复确认。
- D8:基线更新与不变项冻结。在工具中更新里程碑基线,同时发布"不变项清单",明确 3 个不允许改动的关键节点。
- D9,D12:检查点验证。设置两个检查点,分别验证联调完成率和回归测试覆盖率。
这里有一个容易被忽略的细节:不变项清单必须在任务拆解之后、基线更新之前发布。如果先更新基线再发不变项,团队会认为不变项只是口头承诺,遵守意愿会明显下降。
5. 工具支撑:PingCode 在这类场景里到底解决了什么
这个项目的团队规模是 120 人,跨 4 条产品线。这种体量下,用表格做变更追溯会非常吃力。我们在项目中期把管理流程迁到了 PingCode,下面说说它在这类调整场景中实际解决的问题,也说清它解决不了什么。
(1)追溯链完整,30 秒能回答"改了什么"
PingCode 把需求、任务、测试用例、缺陷放在同一条追溯链上。客户追加的 47 个功能点,我可以直接从需求条目下钻到关联任务、测试用例和已发现缺陷,不需要再人工比对三张表。这次调整中,我们靠追溯链发现了 6 个漏评估的测试项,合计约 42 人天。
(2)里程碑与依赖可视化,关键路径位移能被提前看见
在甘特视图中,依赖关系和关键路径是显式的。当我们把新增需求挂到权限中心模块后,系统直接显示出关键路径位移了 13 天,与我手工估算的 12 天基本吻合。这种"估算被系统验证"的过程,本身就是对评估质量的校验。
(3)自动化提醒替代人工催办
我们配置了里程碑变更自动通知规则,一旦基线被更新,相关干系人会收到通知并被要求确认。这一步把"谁来通知、通知到没到"的问题从负责人身上卸下来了。实际效果是沟通耗时从每次调整约 6.5 小时降到 1.8 小时。
(4)私有化部署与迁移支持,对这类客户是硬条件
这个客户是金融行业,明确要求数据不出内网,PingCode 支持私有化部署,这一点是硬性门槛。另外我们团队原来有一部分项目在 Jira 上,迁移时工作项类型、状态流、自定义字段可以映射过去,历史数据基本保留完整,迁移过程大约用了一周。
PingCode 主要服务中大型企业及 100 人以上组织,这一点和这个项目的体量是匹配的。
(5)它解决不了什么
这里必须说清楚:工具能解决追溯、可视化和提醒,但解决不了两件事,责任确认和范围取舍。工具里可以标记负责人,但如果这个人没有口头或书面确认,任务依然是空的;工具可以显示三个选项的代价,但选哪个仍然要人来拍板。
我见过把工具当万能药的团队,流程配得很完整,但共识会开得敷衍,结果一样延期。工具是放大器,不是替代品。

6. 结果与复盘
这次调整的最终结果是:UAT 按期启动,验收推迟 12 天至 1 月上旬,二期范围有 220 人天进入下一个预算周期。几个关键指标也有改善,返工率从项目前期的 23% 降到调整后的 9%,回归测试覆盖率维持在 87%。
但复盘中我发现三个仍然没做好的地方,值得单独讲。
第一,二期预算没有在决策会上同步确认,导致后续两个月一直在补这个流程,消耗了额外精力。教训是:范围分层时,被分出去的部分必须有明确的时间归属和预算归属。
第二,增派人员的上手时间被低估。原计划 3 周上手,实际用了 4.5 周,前两周反而拖慢了既有节奏,净收益比预期晚了两周才出现。
第三,不变项清单发布得太晚,是在 D9 才正式发布,如果放到 D8 与基线更新同步,能减少大约 3 天的无效对齐。

六、不同情况下的行动建议
同一个流程套所有情况,是我见过最常见的浪费。下面按偏差幅度和性质分四种情况,给出我认为最合适的动作组合。
1. 偏差 ≤ 3 天且不触碰对外承诺:只纠偏,不开会
这种情况占我实际处理的偏差的一半以上。动作非常简单:项目负责人直接调整任务时间,通知相关 2,3 人,更新检查点,记录一条纠偏日志。整个过程控制在 30 分钟以内。
关键纪律是不要升级。把小偏差升级成会议,会让团队形成"凡事等开会"的习惯,反而降低响应速度。
2. 偏差 3,15 天或缓冲消耗超 50%:轻量变更,5 个工作日内闭环
这个区间需要评估表和方案,但不需要双方签字。项目负责人牵头,与发起人确认后即可执行。产出物是简化版的变更影响评估表和一页纸方案。
我的建议是评估表控制在 1 页、方案控制在 1 页、会议控制在 30 分钟。这套轻量模板能让这个区间的处理周期从平均 9.8 天压到 5 天以内。
3. 偏差 > 15 天或触碰合同承诺:正式变更,必须双方确认
这个区间没有捷径。需要完整的影响评估、至少三个备选方案、正式的变更申请和双方书面确认。时间上留出 10 个工作日。
这里我最想强调的是:方案一定要给选项,不要给单一结论。单一结论会让决策方陷入"接受或拒绝"的二选一,而三选项能让讨论聚焦在代价权衡上,决策效率反而更高。
4. 突发危机(关键人离职、供应商断供):先冻结,再评估
突发危机的处理顺序和常规调整相反。第一步不是评估,而是冻结,暂停所有非关键路径上的任务,把资源集中到关键路径,防止危机扩散。
冻结期通常 24,48 小时,期间完成影响评估。这个顺序很重要:常规调整是"评估→决策→执行",危机处理是"冻结→评估→决策→解冻"。

七、不同情况下的取舍
项目负责人真正难的不是"怎么做",而是"选哪个"。下面是我在四组常见取舍上的判断标准,都是踩过坑之后形成的。
1. 延期、缩范围、加资源,怎么选
我的一般优先级是:先缩范围,再考虑加资源,最后才延期。理由是缩范围的代价可控且可逆(放进二期),加资源有上手成本且增加协调复杂度,延期则直接触碰对外承诺,代价最大。
但这个顺序在两种情况要打破。一是客户明确表示"范围不能动",那只能加资源或延期;二是团队已经在超负荷运转,再加人只会让效率更低,这时候延期反而是负责任的选择。
2. 全面重排和局部调整怎么选
我的判断标准是前置依赖是否发生结构性变化。如果整体交付时间整体前移或后移超过 4 周,或者关键路径的起点发生变化,就全面重排;否则一律局部调整加不变项冻结。
实践中,全面重排在 41 次样本中只出现了 6 次,占比不到 15%。大部分情况其实不需要重排,需要的是克制。
3. 缓冲留在关键路径还是留在末端
我倾向把缓冲显性留在关键路径上,而不是堆在项目末尾。原因是末端缓冲容易被当成"宽松的时间",导致前期消耗无人警觉;而关键路径上的分段缓冲,每一段都能提醒团队当前的余量。
具体做法是把总缓冲拆成 3,4 段,每段占总缓冲的 25%,35%,并在计划中明确标注为"缓冲",与工作任务的估算分开显示。
4. 用工具还是用表格
这个问题我有明确的经验边界:团队 30 人以下、单条产品线、变更频率低于每月 2 次,用表格完全够用,不需要折腾工具。强行上工具反而增加学习成本。
但当团队超过 50 人、跨多条产品线、变更频率高于每月 3 次时,表格的追溯成本会指数上升。我在本章案例里提到的追溯链发现 6 个漏评估测试项、挽回约 42 人天,这件事在表格体系里几乎不可能做到。
所以取舍点不是"工具好不好",而是"你的追溯需求是否已经超出表格的能力边界"。

八、给项目负责人的下一步行动清单
理论讲完,最后给一份可以立刻执行的清单。这份清单是我自己在每次调整时按顺序走的,你也可以按自己的组织情况调整。
1. 今天下班前要做的三件事
- 写一句话的调整背景。包含触发原因、影响面、紧迫程度。不要超过 50 字,写不出来说明你还没想清楚。
- 跑一次四维初评。范围、进度、成本、质量风险各给一个量化区间,哪怕粗估也要有数字。
- 确定决策人和决策时限。明确谁拍板、什么时候拍板,避免方案做完找不到决策人。
2. 本周内要做的四件事
- 产出变更影响评估表。按第 4 节的字段填,控制在 1 页。
- 准备至少三个备选方案。每个方案写清代价,不给选项的方案很难被批准。
- 开一次 30 分钟以内的共识会。前 10 分钟讲事实,中间 15 分钟讲选项,最后 5 分钟确认责任。
- 发布不变项清单。明确哪些节点不允许改动,这一条能显著降低后续的无效对齐。
3. 下次检查点要验证的三件事
- 责任确认是否真的到位。抽查 3,5 个关键任务的负责人,看他们能否准确说出自己的新时间点和依赖关系。
- 偏差是否在收敛。如果两周后偏差没有下降趋势,说明方案本身有问题,需要重新评估而不是加大催促力度。
- 缓冲消耗是否被记录。没有记录的缓冲等于没有缓冲,这一点在项目后期会体现得非常明显。
4. 三个我反复验证过的判断
最后留三个判断给你参考,它们是我做了多年项目之后最不愿意放弃的三条经验。
第一,成功的计划调整不是让计划变得更好看,而是让团队知道"下一步做什么"更清楚。如果你的调整方案让一线同事更困惑了,那它就是失败的,无论它的结构多漂亮。
第二,调整的频率和项目的失控程度不成正比,调整的质量才成正比。我见过每月调整一次却始终按期交付的团队,也见过三个月不调整最后集中爆发的项目。怕调整比调整本身更危险。
第三,工具解决追溯,会议解决共识,两者都不能替代责任确认。一次调整真正落地的标志,不是方案发布,而是每个关键任务都有一个人明确说"这是我的,我在什么时候给你"。
如果你手上正好有一个正在打乱的计划,建议今天先做第一件事:把调整背景写成 50 字以内的一句话。这一句话会让你后面所有的评估和沟通都有明确的锚点,也会让团队第一次清楚地知道,这次调整到底是为了解决什么问题。

常见问题解答(FAQ)
1. 项目计划调整时,怎么判断是“局部纠偏”还是必须走正式变更流程?
上个月客户临时插入一个需求,我的进度表已经乱了,团队里有人觉得我自己内部调一下就行,走变更流程太小题大做。可我又担心不书面确认,后面延期全是我的责任。到底按什么标准判断?
建议用三个硬口径来判断:一看关键路径是否变化,二看对客户或发起人的承诺日期是否滑期,三看新增工作量占比。
具体阈值可以这样定:新增需求工作量超过原总工作量 5%,或超过 3 人日,或对已承诺的交付日期滑期超过 3 个工作日、且占剩余工期 10% 以上,任意一条命中就必须走正式变更,形成书面记录并重新审批。
反过来,如果影响只落在非关键路径、且被总浮动时间吸收掉,就走内部纠偏,但必须在周报里留痕,写清调整了什么、为什么不需要走变更。最直接的操作方法:把新任务排进网络图,看总浮动期被吃掉多少,剩下的浮动期就是你的决策余额。
我个人用“3 天、5%、关键路径”这三个数最顺手,团队和上级都能快速理解,向上解释时也不容易被质疑。
2. 计划调整落地方案到底要写什么?有没有一页纸的写法?
每次写调整方案我都写成十几页,写完自己都不想看,领导也只翻第一页。我想知道到底哪几项是必须写的,怎么才能一页纸讲清楚还能被批准。
用六要素结构,控制在 A4 一页,附件再放甘特图和任务清单。第一,变更原因与背景,三句话以内写清触发事件和证据,不要写“市场变化”这类无法验证的表述。第二,调整目标与“不变项”,明确哪些范围、哪些里程碑、哪些验收标准不动,这是防止范围蔓延最关键的一段。
第三,新里程碑与关键路径,只列 5 到 7 个,标出哪几个在关键路径上。第四,资源与责任,每条任务写唯一负责人、需要谁配合、什么时候到位。第五,风险与预案,三条以内,每条写触发条件和应对动作。第六,审批与沟通节点,谁签字、什么时候同步、用什么渠道。
我的判断标准很简单:如果领导看完第一页还不能决定批还是不批,通常是缺了“不变项”和影响量化这两块,补上这两项,通过率会明显提高。
3. 计划调整方案写好了,怎么让相关方真正认账,而不是会上都说没问题、会后照样不给人?
我遇到过会上大家都点头,会后资源不给人、任务照样排在后面,最后延期还是我背。我很想知道沟通应该按什么顺序做、会议怎么设计,才能让承诺真的落到排期里。
沟通顺序比沟通内容更重要。正确顺序是:先单独找发起人或客户确认目标优先级和可接受的取舍,再找职能经理确认资源缺口,必须具体到人和天,然后开核心团队共识会,最后才通知外围相关方。
共识会控制在 30 分钟,议程分四段:5 分钟讲变更原因和影响量化,10 分钟讲取舍方案,10 分钟逐条确认负责人和完成时间,5 分钟确认检查点和升级路径。这里有个关键技巧:不要拿一套方案让大家否决,要准备 A、B 两套方案让相关方做选择,把讨论从“同不同意”转到“选哪个”。
会后 24 小时内发出会议纪要,要求相关方回复确认,没回复的单独跟进。遇到明确反对的人,用“条件式同意”处理:把他的顾虑转成风险条目和触发条件写进方案,既不卡流程,也保留了意见。判断是否真认账的信号是看排期表里有没有动,资源有没有换人、优先级有没有体现,如果都没有,就只是口头同意。
4. 计划调整后,怎么确认是真的落地了,而不是只改了文档?
最怕的就是甘特图更新完,实际执行还是老样子,等到里程碑检查才发现根本没动。我想知道有哪些可以定期检查的信号和数据口径,能提前发现“假落地”。
设三道检查机制。第一道是任务层:变更后的每条任务必须有唯一负责人和明确验收物,用某项目管理工具或平台重排任务、标出依赖关系,没有唯一负责人的任务直接视为未落地。第二道是节奏层:关键路径上的任务用 15 分钟日站会过卡点,非关键路径用周例会,里程碑前 3 天做一次预检。
第三道是数据层:每周记录三个指标,已完成任务数与计划完成数的比值、关键路径任务的偏差天数、新增风险数量;如果偏差连续两周超过 10%,说明调整方案本身需要修正,而不是简单归因为执行不力。
判断真假落地还有一个很直接的信号:看资源有没有真的换人、时间有没有真的让出来、优先级有没有体现在排期里,这三件事一件都没发生,方案再漂亮也只是文档更新。复盘时把原计划、调整后计划、实际结果三列数据放在一起对比,偏差原因写到具体动作上,避免写成“沟通不足”这类无法验证的结论。
核心关键词
文章包含AI辅助创作:计划调整落地方案:项目负责人开展项目规划的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/304930
读者评论
读完最有共鸣的是“改甘特图不等于完成调整”。我们团队也常把图一拖、通知一发就当结束,结果执行层根本没变。文中提到的变更影响评估表、责任重分配表、检查点清单,确实是把决策翻译成动作的关键。唯一负责人逐条确认虽然麻烦,但比事后返工便宜。局部调整加不变项冻结也值得试,全面重排太伤前期对齐成果。
四类触发场景的划分很实用,尤其目标收缩型常被误认为做减法简单,实际上范围取舍和责任归属最难。漏斗图显示最终只有29%闭环,说明问题不只是方案质量,而是流程缺少决策人和跟踪机制。不过四维评估表如果字段过多,小项目可能吃不消,建议按项目规模裁剪,否则容易为了流程而流程。
从执行层看,资源抽离型和单点依赖最扎心。核心后端被抽走导致联调延期,我也经历过。提前标记单点依赖并安排备份,确实能把损失压小。群发通知不产生承诺这点很真实,但一对一确认会增加负责人负担,最好有统一平台记录回执和变更痕迹,不然确认结果散落在聊天里,三个月后照样说不清。
显性缓冲和只改20%-30%计划元素这两条很受用。我们以前一延期就全面重排,团队很快对计划失去敬畏。会议设计也值得借鉴:先事实、再选项、最后确认下一步责任,不追溯历史。不过显性缓冲在强客户压力下很难保留,需要管理层认可,否则项目负责人还是会把计划排到100%饱和。
