我见过太多项目负责人,工作计划写得像一份“愿望清单”:甘特图排得漂漂亮亮,任务拆到三级四级,责任人也填了,结果三周后一看,进度条停在 15%,跨部门群里没人回消息,需求还在改。问题不在工具,也不在态度,而在于他们搞错了一件事,从 0 到 1 的项目规划,本质不是任务排期,而是一套不确定性治理系统。
这篇文章我打算把话说透。我会先给出核心结论,再用我实际带项目和做流程复盘的经验,拆解工作计划为什么会失效、七个必须做对的动作、三个最容易失控的卡点,最后给出一页纸模板、判断指标和不同场景下的取舍建议。全文不使用“明确目标、拆解任务、执行复盘”这种谁都能写的四段式,而是围绕“决策、依赖、变更”这三个真正决定成败的变量来展开。
一、先给核心结论:工作计划不是排期表,是治理系统
如果你只记一句话,请记这句:从 0 到 1 的项目计划,管的是不确定性,不是工作量。任务排期只是它的输出之一,真正决定项目能否推进的,是目标是否对齐、边界是否清晰、依赖是否打通、风险是否前置、变更是否可控。
1. 计划的三层价值,多数人只用到了第一层
我习惯把工作计划的价值拆成三层来看,越往下越难,但越往下越值钱。
- 第一层:同步信息。告诉大家要做什么、什么时候交。这是最低要求,任何一份任务清单都能做到。
- 第二层:暴露冲突。让资源撞车、依赖阻塞、优先级打架这些问题在纸面上先发生一次,而不是在执行中才爆发。
- 第三层:支撑决策。在关键节点回答“继续、调整还是停止”,让负责人有依据地做取舍,而不是靠感觉硬扛。
绝大多数失败的工作计划,只完成了第一层。它把任务列清楚了,却没有暴露任何冲突,也没有为任何一个决策提供依据。所以它写完就被放进文件夹,执行时大家各干各的。
2. 从 0 到 1 项目的三个根本不确定性
成熟业务的项目计划可以偏“排期”,因为路径基本确定。但从 0 到 1 的项目不一样,它同时面对三种不确定性,而且这三种不是并列关系,是会互相放大的。
| 不确定性类型 | 典型表现 | 如果不管会怎样 | 规划时的应对重点 |
|---|---|---|---|
| 目标不确定 | “先做出来看看”“老板说要创新” | 做着做着方向变了,返工重来 | 锁定成功标准与验收人 |
| 资源不确定 | 人力靠借、预算没批、接口人不固定 | 关键节点没人交付,进度整体滑坡 | 资源盘点 + 依赖承诺 |
| 路径不确定 | 方案没定、技术路线在比选 | 计划排得越细,返工越狠 | 滚动规划 + 阶段门评审 |
这三者叠加的结果是:你不可能在第一周就排出一份准确的三个月计划。任何声称能一次排死的计划,都是在用确定性幻觉掩盖真实风险。

3. 一个反常识判断:计划越细,项目越容易失控
这听起来矛盾,但在 0 到 1 场景里经常成立。原因很简单:细化意味着承诺。当你把任务拆到“每人每天做什么”,你其实是在假设路径已经确定、资源已经到位、需求不会变。一旦这三个假设有一个破了,整份计划就要重排,而重排的成本会让团队干脆放弃维护计划。
我自己的经验是:在方案未定稿前,计划颗粒度控制在“里程碑 + 关键交付物”这一层;方案定稿后,再往下拆到“周任务”;进入执行稳定期,才细化到“天”和“人”。颗粒度跟着确定性走,而不是跟着管理者的焦虑走。
二、真实场景:为什么你排的计划三周后就没人看了
我参与过一个典型的跨部门新业务项目,三周内要交出第一版方案。负责人经验不差,第一周就把计划做出来了:三十多个任务、五个小组、完整甘特图,看起来非常专业。但项目走到第二周就开始脱轨,原因不是执行不力,而是计划里藏着几个没被识别的问题。
1. 场景还原:一份“看起来很美”的计划是怎么崩的
这份计划崩掉的过程,我至今记得很清楚,因为它几乎是所有 0 到 1 项目的通病。
- 第 3 天,目标开始漂移。业务方在评审时说“能不能顺便把数据看板也做了”,负责人觉得是小事,口头答应了,但没有更新成功标准和排期。
- 第 6 天,依赖断链。计划里写着“设计稿 3 天内交付”,但设计资源是借调来的,对方的直属领导另有优先任务,实际排期在第 10 天。
- 第 9 天,责任人虚化。一个关键交付物写着“产品 + 技术共同负责”,结果两边都在等对方先动。
- 第 13 天,变更失控。技术方案临时调整,负责人不知道影响范围,只能靠拍脑袋说“应该能赶上”。
- 第 18 天,计划被弃用。因为改动太多,维护成本高于收益,大家改用口头同步,项目正式进入“看不见进度”的状态。
这五个节点里,只有第二个是资源问题,其余四个都是计划设计问题。计划失效很少是因为执行不到位,更多是因为它从一开始就没有承载治理功能。

2. 一个被忽略的事实:计划的第一用户是负责人自己
很多人把工作计划当成“给领导看的东西”或“给团队派活的东西”,所以写的时候想的是怎么显得完整、怎么覆盖所有任务。但从 0 到 1 的项目里,计划的第一用户其实是负责人自己。
你需要用它来回答:这周最该盯的是哪件事?哪个依赖可能断?如果这周必须砍一件事,砍哪个?如果这些问题的答案不能从计划里一眼看出来,那这份计划对你就是无效的。它可能在向上汇报时有价值,但在你每天做决策时毫无用处。
3. 大企业和小团队的计划,差异比你想的大
我在不同规模的组织里都做过项目规划,感受最深的一点是:小团队的问题是资源少、容错低;中大型组织的问题是流程多、协作链条长、决策层级深。同一个七步法,在两边的落地方式完全不同。
| 维度 | 小团队(10 人以下) | 中大型组织(100 人以上) |
|---|---|---|
| 计划载体 | 一张表格或在线文档就够了 | 需要平台化工具承载,否则信息对不齐 |
| 沟通方式 | 站会 + 群消息,靠高频同步 | 需要固定节奏 + 书面记录,否则跨部门丢失上下文 |
| 决策效率 | 当面拍板,当天生效 | 需要明确决策权限和升级路径 |
| 变更成本 | 低,改一下就行 | 高,涉及多方确认与合规留痕 |
| 最大风险 | 资源不够、方向试错 | 依赖断链、审批阻塞、信息衰减 |
这个差异决定了一件事:在中大型组织里做从 0 到 1 项目,靠“人和人熟”是撑不住的,必须靠机制和工具。这也是为什么很多在一二十人团队里屡试不爽的方法,放到百人以上组织就失灵。
三、拆解四个常见误区:你以为对的,恰恰是问题源头
下面这四个误区,我在项目复盘中反复见到,而且它们往往不是能力问题,而是认知问题。每一个我都配上修正动作,你可以直接对照自查。
1. 误区一:把“任务清单”当“工作计划”
任务清单回答的是“做什么”,工作计划要回答的是“凭什么能做成”。两者的差别在于,后者包含了对前提、依赖、风险和决策的记录。
典型症状:计划里全是动词开头的任务,没有一个字提到假设和约束。一旦某个假设不成立,计划没有任何预警能力。
修正动作:在计划顶部增加一块“关键假设与约束”,写清楚你认为哪些条件必然成立。比如“设计资源 3 天内可用”“技术方案在第二周确认”“业务方不再新增需求”。这些假设一旦被打破,立刻触发重新评估。
2. 误区二:只拆任务,不拆决策
从 0 到 1 项目里,真正拖慢进度的往往不是任务多,而是决策慢。方案比选要等评审、预算要等审批、优先级要等老板拍板,这些决策点如果不写进计划,你就会以为进度是均匀推进的,实际上它是一段一段卡住的。
修正动作:把关键决策单独列成一张清单,写明“决策事项、决策人、最晚决策时间、如果不决策的后果”。这张清单往往比任务清单更能预测项目走向。
3. 误区三:责任分配写成“共同负责”

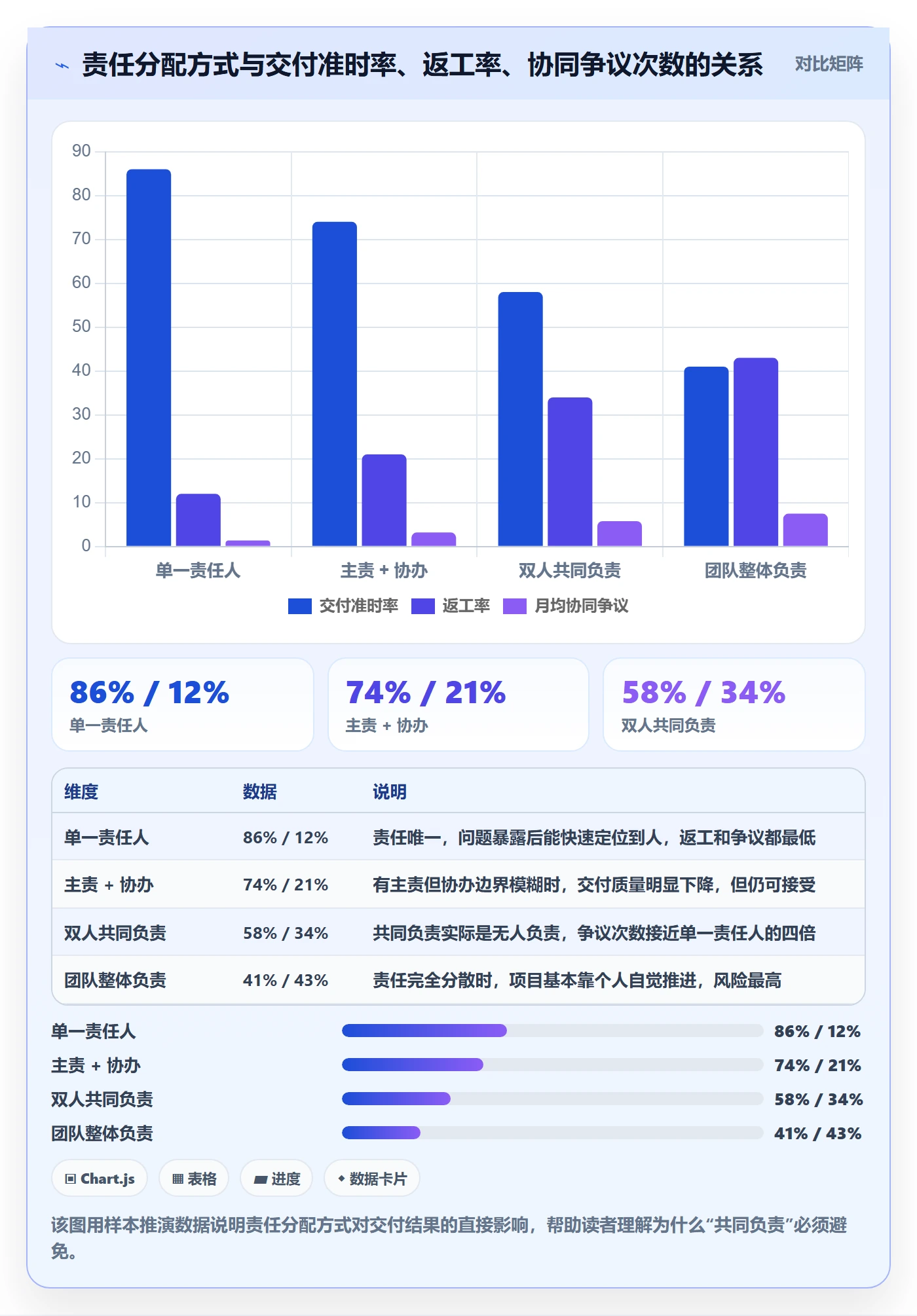

“共同负责”在协作语言里是礼貌,在项目语言里是灾难。它的实际含义是“没有人负责”,因为每个人都会默认对方会推进。
修正动作:用 RACI 明确四种角色:负责执行的人(唯一)、最终拍板的人(唯一)、需要被咨询的人、需要被通知的人。特别注意,每个交付物的执行责任人必须唯一,这是不能妥协的一条。

4. 误区四:用细化对抗焦虑,结果越排越乱
项目负责人焦虑的时候,本能反应是把计划排得更细,因为细节会带来掌控感。但在路径未定的阶段,细化的计划只能带来虚假的掌控感,真实成本是维护负担和频繁返工。
修正动作:给不同阶段设定不同的颗粒度规则,并且写进计划说明里,让团队知道“现在不细化不是偷懒,是有意为之”。
- 方案未定稿阶段:只排里程碑和关键交付物,时间单位是“周”。
- 方案定稿到执行中期:排到任务和责任人,时间单位是“周”。
- 执行稳定期:排到具体人和天,允许每日调整。
- 上线冲刺期:排到天甚至半天,但只覆盖关键路径上的任务。
四、专业判断逻辑:项目负责人做计划的七步法
下面这七步是我在实际项目中反复用、并且做过增删的版本。它和通用模板最大的区别是:前三步全部在做“定义”,而不是“排期”。很多人失败就是败在跳过前三步直接排期。
1. 第一步:一页纸项目章程
章程不是形式文件,它是你和所有干系人对齐认知的唯一载体。我要求它必须能在一页纸内说清楚五件事,超过一页就说明还没想清楚。
- 目标与成功标准:怎样算成功,由谁验收,用什么指标衡量。
- 范围与“不做清单”:明确写出这一期不做什么,这是防范围蔓延最有效的手段。
- 关键里程碑:三到五个,不要超过五个,每个都要有明确交付物。
- 资源与依赖:需要谁、需要什么,以及这些资源由谁承诺。
- 主要风险:已知的、可能致命的三到五条。
这里我想强调“不做清单”的价值。绝大多数 0 到 1 项目的范围蔓延,不是因为有人故意加需求,而是因为没人明确说过“这期不做”。写下来,你才有拒绝的依据。
2. 第二步:从结果反推交付物
正确顺序是先定义最终交付物,再倒推中间产物,最后才落到任务。反过来的顺序(先列任务再拼结果)经常导致任务做完了,但交付物不完整。
具体做法是问三个问题:最终要交出去的是什么?这个交付物由哪几个部分组成?每个部分的前置产物是什么?这样推出来的结构,天然带有依赖关系,比凭空列任务可靠得多。
3. 第三步:里程碑倒排,找出关键路径
倒排的意义在于暴露时间压力,而不是制造压力。从最终交付日期往前推,你会发现有些环节的时间被严重压缩,这些环节就是关键路径。
我的经验是:关键路径上的任务不允许并行替代,也不允许责任人临时更换。一旦关键路径上出现问题,整个项目的时间承诺就失效,必须立即升级处理,而不是等待它自己恢复。
4. 第四步:RACI 与资源承诺
这一步的重点不是填表,而是拿到承诺。RACI 表格本身没有价值,价值在于你拿着它去和每个责任人确认:这个时间你能保证吗?如果不能,我们调整什么?
在中大型组织里,这一点尤其关键。因为借调资源的实际优先级由对方直属领导决定,你必须在计划阶段就把这件事谈清楚,而不是等交付前一天才发现人手被抽走。
5. 第五步:风险登记册与触发条件
风险登记册最常见的错误是写成“风险描述 + 应对措施”,这没有可操作性。有效的写法必须包含触发条件,也就是“出现什么信号,说明这个风险正在发生”。
| 风险项 | 触发条件(可观察信号) | 应对动作 | 责任人 |
|---|---|---|---|
| 设计资源被抽走 | 对方连续两天未响应交付沟通 | 立即升级至双方负责人,启动备用设计资源 | 项目负责人 |
| 技术方案反复 | 同一方案两周内评审两次未通过 | 缩小方案范围,先做最小可行版本 | 技术负责人 |
| 需求持续新增 | 单周新增需求超过 3 项且未评估影响 | 冻结新增,统一进入下阶段评估 | 业务接口人 |
| 决策延迟 | 关键决策超过约定时间 2 天未拍板 | 按升级路径上报,附带默认方案 | 项目负责人 |
这张表的用法很直接:每周复盘时逐行检查触发条件是否出现,出现了就执行应对动作,不要临场发挥。这样做的好处是把应急决策变成预案执行,减少情绪化判断。

6. 第六步:沟通节奏与升级机制
沟通节奏不是越频繁越好,而是要有明确目的。我通常设置三种:日常同步、周度复盘、阶段评审,各自解决不同问题。
- 日常同步:只解决阻塞,不做进度汇报。15 分钟内结束,重点问“今天有什么卡住了”。
- 周度复盘:对照里程碑和风险表,检查偏差,更新计划。这是计划保持有效的关键动作。
- 阶段评审:在每个里程碑结束时做,回答“继续、调整还是停止”。
升级机制必须提前说清楚:什么问题、在多长时间内、由谁升级到谁。没有明确升级路径的项目,问题会一直停留在执行层,直到无法挽回才被上层知道。
7. 第七步:阶段门评审与复盘假设
阶段门评审是从 0 到 1 项目最重要的控制点。它的核心命题不是“做得好不好”,而是“基于当前信息,这个项目还值得继续吗”。
我特别建议复盘时不要只复盘结果,要复盘假设:当初认为会成立的条件,哪些真的成立了?哪些没成立?没成立的原因是什么?复盘假设能提升下一轮判断的准确率,复盘结果只能提升情绪。
五、流程优化的三个卡点:目标漂移、依赖阻塞、变更失控
流程优化的目标不是增加审批环节,而是减少等待、返工和信息差。我在做流程诊断时,会优先看三个地方,因为它们贡献了绝大多数进度损失。
1. 卡点一:目标漂移
目标漂移的典型表现是:项目还在推进,但成功标准已经悄悄变了,而计划没有同步更新。到最后验收时,双方对“做完没有”的判断完全不一致。
解决方式有两个,一是把成功标准写进章程并锁定版本,二是所有涉及目标的变化必须走一次显式确认,哪怕是口头加一句“这意味着验收标准改成什么”。
判断标准很简单:如果一个新的需求进来,你说不出它对成功标准的影响,那就不该直接接。
2. 卡点二:依赖阻塞
跨部门依赖是从 0 到 1 项目最普遍的阻塞源。它的隐蔽性在于,依赖在计划里通常只是一行字,但实际影响可能是整条关键路径。
我的做法是单独建一张依赖表,字段必须包含:依赖方、接口人、我方需要的交付物、需要的具体时间、对方是否已确认、确认时间、备选方案。最后两列是关键,没有确认过的依赖,等于不存在。
| 依赖项 | 接口人 | 需要时间 | 是否书面确认 | 备选方案 |
|---|---|---|---|---|
| 设计稿交付 | 设计组接口人 | 第 6 个工作日 | 是(含邮件确认) | 使用通用组件先推进开发 |
| 数据接口联调 | 数据平台接口人 | 第 12 个工作日 | 否,仅口头沟通 | 先用模拟数据开发,联调延后 |
| 合规评审 | 法务接口人 | 第 15 个工作日 | 是(已进入评审队列) | 提前准备材料,压缩评审轮次 |
这张表每周更新一次,重点看“是否书面确认”这一列。凡是这个字段为空的依赖,都要在周会上单独提出来解决,不能默认它会按时到位。
3. 卡点三:变更失控
0 到 1 项目一定会有变更,问题不是消灭变更,而是让变更可见、可评估、可追溯。我见过太多项目,变更只发生在群聊里,一周后没人说得清哪些变了、为什么变、影响了什么。
最小的变更控制机制只需要三个动作:记录变更内容、评估对时间和交付物的影响、更新计划版本号。不需要复杂的审批流,但必须留痕。

六、工具选择:从中大型组织视角看项目管理平台
计划方法论说得再好,如果没有合适的载体,在中大型组织里还是落地不了。100 人以上的组织做从 0 到 1 项目,最大的挑战是信息分散在多个系统、多个部门、多个版本的文档里,靠人工同步根本扛不住。
1. 中大型组织的四个真实需求
我在帮团队做工具选型时,通常会先明确需求,再看产品。中大型组织的需求集中在这四点。
- 目标与执行要能串起来:需求、任务、缺陷、测试要在一个链路里可追溯,而不是分散在三四套系统。
- 权限与合规要可控:涉及数据安全、行业合规的项目,部署方式和数据归属是硬约束。
- 能承接跨部门协作:多个团队在同一项目下协作,权限、视图、工作流要能区分而不错乱。
- 迁移成本要可承受:如果团队已经在用其他工具,切换过程中的历史数据和流程适配是真实成本。
2. 以 PingCode 为例说明工具如何承接计划
在这个场景里,我会以 PingCode 为例来说明工具怎么承接上面那套方法论。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和前面讨论的跨部门、长链条、强合规场景是匹配的。
它有几个能力直接对应到计划落地环节:
- 研发全流程覆盖:从需求、迭代、任务到测试和缺陷,能在同一平台上形成闭环,减少“计划在一处、执行在另一处”的割裂。
- 支持私有化部署:对于数据不能出内网、需要满足行业合规要求的组织,这一点往往是能否落地的决定性因素。
- 支持 Jira 平滑迁移:如果团队原本在 Jira 上积累了工作流和历史数据,迁移能力和过程可控性是切换时的关键考量。
- 国产替代选择:在需要自主可控、服务响应及时的场景下,它是被频繁纳入评估范围的一类选项。
我想强调一点:工具不会让计划变好,它只是让好的计划更容易被执行和被看见。如果你的七步法本身没做对,换成任何平台都救不了;但如果你做对了七步法,却还在用散落各处的表格和文档,那这套方法会在 100 人以上的组织里迅速变形。

3. 不同规模团队的工具取舍
| 团队规模 | 优先考虑 | 可以暂缓 | 典型误区 |
|---|---|---|---|
| 10 人以下 | 轻量、上手快、协作顺畅 | 复杂工作流、权限体系 | 过早引入重型工具,管理成本高于收益 |
| 10-50 人 | 流程可配置、报表可用 | 深度私有化部署 | 只按功能多少选型,忽略团队接受度 |
| 50-100 人 | 跨团队视图、权限分层 | 过度定制化 | 定制太多,后续升级困难 |
| 100 人以上 | 全流程追溯、私有化部署、迁移能力 | 花哨的展示功能 | 忽略迁移成本和合规要求,中途被迫换工具 |
七、可直接套用:一页纸工作计划模板
下面这个模板我用过很多次,刻意控制在一页纸以内。它的设计原则是:能在五分钟内看懂当前项目状态,能在十分钟内更新完毕。超过这个成本,计划就会被弃用。
1. 模板字段说明
| 区块 | 字段 | 填写要求 |
|---|---|---|
| 目标 | 目标描述、成功标准、验收人、验收时间 | 成功标准必须可判断,避免“效果良好”这类表述 |
| 范围 | 本期做、本期不做 | “不做清单”至少写三条 |
| 里程碑 | 名称、交付物、时间、负责人 | 三到五个,每个必须有可交付物 |
| 任务 | 任务、负责人、开始、结束、依赖 | 只列到周,方案定稿后再细化 |
| 依赖 | 依赖方、接口人、需要时间、是否确认 | “是否确认”必须逐项核实 |
| 风险 | 风险、触发条件、应对动作、责任人 | 必须有触发条件,否则无操作性 |
| 决策 | 决策事项、决策人、最晚时间 | 这一项最容易被漏,务必单列 |
| 节奏 | 日常同步、周度复盘、阶段评审时间 | 写进日历,不要靠临时约定 |
2. 填写示例
为了让你有直观感受,我用一个虚拟项目演示关键区块的填法。项目背景设定为:某中大型企业内部的新业务系统第一版建设,周期八周。
目标:完成新业务系统 V1 上线,支撑首批 3 个业务单元试用
成功标准:3 个业务单元完成试用并提交书面反馈,核心流程可用率 ≥ 95%
验收人:业务负责人;验收时间:第 8 周末
范围(本期做):核心流程、基础权限、试用数据看板
范围(本期不做):移动端、外部系统对接、数据迁移
里程碑:
M1 第 2 周 方案定稿(交付物:评审通过的方案文档)
M2 第 4 周 核心流程开发完成(交付物:可演示版本)
M3 第 6 周 权限与看板完成(交付物:试用环境就绪)
M4 第 8 周 试用验收(交付物:试用反馈报告)
关键决策:
D1 技术方案选型 / 决策人:技术负责人 / 最晚:第 2 周
D2 试用范围确认 / 决策人:业务负责人 / 最晚:第 6 周
关键依赖:
设计资源可用性 / 接口人:设计组 / 最晚确认:第 1 周
测试环境就绪 / 接口人:运维组 / 最晚确认:第 4 周
主要风险:
设计资源被抽走 / 触发:连续两天无响应 / 应对:升级并启用备用资源
需求新增超 3 项 / 触发:单周新增 3 项以上 / 应对:冻结并转入下阶段评估
这份示例的关键在于,它把目标、范围、里程碑、决策、依赖、风险放在同一页里。任何人拿到它,五分钟就能判断项目当前状态和下一步该盯什么。
3. 周会如何承接这份计划
计划写完只是开始,周会才是让它活起来的地方。我把周会压缩成四个固定议题,二十分钟内结束。
- 里程碑偏差:对照里程碑看是否偏离,偏离多少天。
- 依赖确认:逐项检查未确认的依赖,当场定责任人。
- 风险触发检查:逐行对照触发条件,出现即执行预案。
- 本周决策:确认下周需要拍板的事项和决策人。
注意,这四个议题里没有“每人汇报进度”。因为逐人汇报会消耗大量时间,而且信息价值低。进度信息应该写在计划里自己看,会议时间只用来解决冲突和做决策。

八、判断计划是否有效:五个观察指标
计划有没有用,不能靠感觉判断。我通常用五个指标来校准,它们的作用是发现问题,而不是考核个人。这一点必须在团队里说清楚,否则大家会开始美化数据。
1. 里程碑达成率
这是最直接的指标,看按期达成的里程碑占总数的比例。我的经验基准是 70% 以上属于健康,低于 50% 说明计划制定本身有问题,而不是执行不力。
2. 关键路径偏差天数
这个指标比整体进度率更有价值。因为非关键路径延误不一定影响交付,但关键路径每延误一天,最终交付就推迟一天。我每周只看关键路径偏差,其他偏差用来看趋势。
3. 风险关闭率与新增率
只看关闭率会失真,因为风险一直被新增。要同时看两个数:本周关闭多少条、新增多少条。如果新增持续高于关闭,说明前面的风险识别做得不够,风险在后期集中暴露。
4. 变更次数与原因分布
变更不可怕,原因分布才有信息量。如果大部分变更来自需求新增,说明范围管理有问题;如果来自技术方案调整,说明前期评估不足;如果来自外部依赖,说明依赖管理需要加强。

5. 干系人协同满意度
这是一个定性指标,通过简短访谈获取,重点问两个问题:你觉得当前最大的阻塞是什么?你觉得信息透明度够不够?这个指标的价值在于捕捉计划里没有反映出来的软性问题。
九、不同情况下的行动建议与取舍
方法论要落到具体场景才有意义。下面我按四种常见情况分别给出建议,你可以直接对照自己的处境。
1. 情况一:项目刚立项,目标还很模糊
行动建议:先不要排期。用一到两周做目标澄清,产出章程和成功标准,同时把方案比选作为第一个里程碑。
取舍:这段时间看起来“没有产出”,但它是整个项目里性价比最高的投入。如果强行排期,后面返工的代价会远高于这两周。
2. 情况二:资源靠借调,承诺不可靠
行动建议:把依赖表作为核心管理工具,所有借调资源都要求书面确认,并准备至少一个备选方案。
取舍:书面确认可能让人觉得你“不好说话”,但它能显著降低后期断链风险。我的判断是,宁可前期多花半天谈承诺,也不要后期花两周救火。
3. 情况三:需求持续新增,范围失控
行动建议:设定新增冻结线,比如单周新增超过三项即冻结,统一进入下阶段评估。同时把“不做清单”公开给所有干系人。
取舍:冻结会带来短期摩擦,业务方可能不满。但如果不冻结,最终结果是所有需求都做一半,没有一个能用。
4. 情况四:组织规模大,信息对不齐
行动建议:引入平台化工具承载计划、依赖、风险和决策,让信息集中在同一处,同时对权限和合规要求做前置评估。若涉及数据不出内网或需要自主可控,应优先考虑支持私有化部署的平台,并把历史数据迁移能力纳入选型评估。
取舍:平台化会带来一定的学习和配置成本,短期看像是负担。但在 100 人以上的组织里,缺少统一载体的隐性成本会以信息差、重复沟通和进度失控的形式持续消耗项目。

十、结尾:从 0 到 1 的计划,是滚动校准出来的
回到最开始那句话:从 0 到 1 的项目规划,管的不是任务,是不确定性。任务清单谁都能列,但真正让项目推进的是目标锁得住、依赖接得上、风险看得见、变更控得住这四件事。
我想留给你一个和大多数人不一样的判断:工作计划的质量,不取决于它有多完整,而取决于它在被打乱之后还能不能继续用。一份只能在不变化的环境里成立的计划,本质上不是计划,是假设。
如果你现在的项目正在推进,我建议你下一步就做三件事,按顺序来,不要贪多。
- 用一页纸写出章程。重点是成功标准和“不做清单”,控制在半天内完成。
- 建两张表。一张依赖表,重点确认“是否书面确认”这一列;一张风险表,每条必须带触发条件。
- 把周会改成四议题结构。删掉逐人汇报,改为里程碑偏差、依赖确认、风险触发检查、本周决策。
这三件事加起来不到两天,但它们能把你从“靠感觉管项目”切换到“靠机制管项目”。等这套机制跑顺了,再去考虑工具承载和流程细化,顺序不要颠倒。因为工具放大的是你的方法,而不是替代你的方法。
常见问题解答(FAQ)
1. 从0到1的项目,工作计划第一步到底该写什么?
我刚被安排负责一个跨部门的新项目,领导让我先出一版工作计划。我一打开文档就想直接列任务和排期,但又怕方向没对齐,后面全白干。到底第一步应该先写什么,才算把计划的地基打对?
第一步不是列任务,而是写一页纸的项目章程,把四件事锁死:成功标准、范围边界、关键干系人、决策权限。成功标准要写成可验收的一句话,比如“3个月内上线可用的报名流程,日均支撑500人报名且人工处理量下降一半”,而不是“提升效率”。
范围边界必须同时写“做什么”和“不做什么”,不做的部分才是防止后期扯皮的依据。关键干系人要标出谁拍板、谁配合、谁验收,尤其要确认决策人只有一个,避免多头指挥。判断依据很简单:如果这四项有任一项你无法在一页纸里写清楚,说明现在还不具备排期条件,先去做访谈和对齐,而不是急着画甘特图。
2. 项目计划排得挺细,为什么执行起来还是天天救火?
我带的项目计划表细化到了每天的任务,责任人也都写了,可执行两周就开始失控,任务延期、需求变更、跨部门催不动,我每天都在救火。是不是我排得还不够细?还是方法本身有问题?
问题通常不在细不细,而在计划里只有任务、没有决策和依赖。从0到1的项目,失控主要来自三个卡点:目标漂移、依赖阻塞、变更频繁。对应的补法是在计划里加三样东西。第一,依赖表:每个跨部门依赖写清接口人、交付物、约定截止时间和“拿不到时的替代方案”。
第二,风险登记册:每条风险必须写触发信号和应对动作,比如“对方接口人连续两次会议缺席”就触发升级,而不是等延期才发现。第三,变更记录:任何范围调整都走一次影响评估,写清影响哪条关键路径、顺延几天、谁批准。判断计划是否健康,看的是里程碑达成率和关键路径偏差,不是任务条数。
任务越细但依赖不清,只会让救火来得更准时。
3. 从0到1项目不确定性太高,计划是不是不该定太死?
我们这个项目属于公司新业务,很多东西在探索阶段,我担心计划定太细后面频繁改,反而显得我不专业。但不做计划又会被说没有掌控力。这种情况下,计划到底该定多细才合适?
从0到1的计划应该“近细远粗、滚动更新”,而不是一次排死。可执行的做法是按阶段控制颗粒度:最近2到4周的任务细化到人和天,属于执行层;1到3个月的只排里程碑和关键交付物,属于管理层;3个月以上只写方向假设和阶段门,属于决策层。同时给计划设两个开关:阶段门评审,每个阶段结束前判断继续、调整还是停止;
版本管理,每次更新保留版本号和变更原因,避免被质疑“计划老在变却说不出为什么”。判断依据是:如果一条任务在两周内无法验证是否完成,就不该细化到天;如果它影响关键路径,就必须有明确负责人和截止时间。不确定性高不是不做计划的理由,而是计划要分层、要留缓冲、要有重新决策的节点。
4. 项目负责人的工作计划,怎么判断它是有效的而不是自嗨?
我写完计划后给团队看,大家都说“挺全的”,但执行起来还是各干各的。我怀疑这份计划只是我自己觉得完整。有没有什么具体的观察指标,能判断一份从0到1的项目计划到底有没有在用、有没有效果?
别用“完整不完整”判断,用五个可观察指标校准:里程碑达成率,看关键节点是否按约定交付;关键路径偏差,看最不能延迟的环节实际延后了几天;风险关闭率,看登记的风险有多少真的被处理而不是只记录;变更次数与原因分布,看变更是集中在需求方还是执行方,从而定位流程问题;
干系人协同反馈,看接口人是否知道自己的交付物和截止时间。除了指标,还有一个更快的自检动作:随机问两个协作方,“你负责的交付物是什么、什么时候给谁、卡住了找谁升级”,如果答不上来,说明计划还停留在文档里。有效的计划不是写得多漂亮,而是能让不直接汇报给你的人按同一节奏行动,并且每周都有可核对的偏差数据。
最后一页一定要有下一步行动清单:先补一页纸章程,再排关键路径,再建风险表和沟通节奏。
核心关键词
文章包含AI辅助创作:工作计划怎么做?项目负责人流程优化:项目规划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/304926
读者评论
把计划当成不确定性治理系统这个角度确实戳中痛点。之前做新业务时排了详细甘特图,结果两周就废了,现在明白问题不在工具而在认知。
共同负责等于没人负责’这句太真实了。我们跨部门项目就经常卡在这种模糊责任上,RACI确实有必要强制用起来,否则互相等。
颗粒度跟着确定性走的建议很实用。我以前总焦虑进度,本能想把计划排到每天,结果返工不断。按阶段调整粒度这个思路值得试试。
第一用户是负责人自己的观点很新颖。大部分计划确实是写给领导看的,自己每天做决策时反而用不上,这个视角值得反思。
文章对大小团队差异的分析很到位。小团队靠默契能跑,百人组织没机制确实撑不住。但七步法在大企业落地时审批环节可能更复杂。
