子计划怎么做?项目成员协同管理:项目规划从0到1

去年三季度,我帮一家做智能硬件的公司做项目复盘。他们的主计划做得非常漂亮,甘特图铺满一整面墙,里程碑标得清清楚楚,老板在启动会上讲得也很有感染力。三周之后我再去,问研发负责人现在进度怎么样,他愣了两秒说:我手上同时压着四个项目的活,真不知道该先干哪个。

这就是问题的本质。主计划是管理者的地图,子计划才是成员的行动指南。中间这一段路没铺好,主计划挂得再漂亮,也只是墙上的装饰。

这篇文章我想把"子计划怎么做"这件事讲透。我会先给出核心结论,再还原我见过的真实场景,拆掉几个被反复传播的误区,然后给出一套可落地的七步法、成员协同机制、字段模板和30天路线图。全文的判断来自我参与过的十几个项目复盘、几次工具迁移实践,以及和几十位项目经理的日常交流,其中部分数据是我自己统计的样本观察,样本量不大,只用于说明趋势,不作为行业统计。

一、先给结论:子计划是主计划与个人行动之间的协同契约

我做过一段时间的内部PMO,也做过外部顾问。这几年最常听到的一句话是"计划我们早就做完了,问题全在执行"。但只要把这句话拆开看,大部分时候执行没出问题,出问题的是子计划这一层根本没真正做过。

团队里通常存在两份东西:一份是给管理层看的主计划,颗粒度到阶段和里程碑;另一份是散落在各人脑子里的待办。中间那一层,谁在什么范围内、用什么节奏、交付什么中间产物、依赖谁、卡住了找谁,是空的。

1. 我给子计划下的定义

我倾向于给子计划一个比较锋利的定义:子计划是把主计划中的某个交付结果,翻译成一组有责任边界、有时间约束、有验收标准、有依赖关系的可执行单元。

请注意这里没有出现"任务清单"四个字。任务清单是子计划的输出之一,不是子计划本身。这个区别很关键,因为它决定了你是先想清楚协同规则,还是先急着往表格里填任务名。

2. 主计划、子计划、任务清单的三层分工

这三层经常被混为一谈,混完之后计划就废了。我习惯用下面这张表来对齐团队认知。

层级 回答的问题 颗粒度 主要读者 更新频率
主计划 要交付什么价值、什么时候交付 阶段、里程碑 管理层、项目发起人 月度或阶段评审时
子计划 谁在什么范围内、按什么节奏、交付什么中间产物 工作包、交付物 子项目负责人、职能负责人 每周
任务清单 我今天、这周具体做什么动作 动作、单据 执行成员本人 每天

管理层的焦虑往往来自主计划,执行层的焦虑往往来自任务清单,而中间的子计划没人负责,这就是协同断层的根源。子计划不是给领导看的汇报材料,而是成员之间互相承诺的契约。

3. 三个判断标准,用来检验子计划是否合格

一份子计划做完,我会拿三个问题去检验它,答不上任何一个,就不算合格,不管排版多好看。

  1. 交付物能不能说清形态。是文档、是代码分支、是样机、是一份签核单?说不清形态,就无法判断"做完"。
  2. 能不能指到一个唯一责任人。注意是唯一,不是"研发团队负责"。两个人共同负责,等于没人负责。
  3. 验收标准能不能在不问人的情况下读懂。如果读完之后还要去问"这个算不算完成",那标准就没写清楚。

还有一条我常加的隐性标准:打断这条子计划上的任意一个工作包,能不能立刻看出会影响哪些下游工作。这考验的是依赖关系有没有被显性化,而依赖关系恰恰是成员协同里最容易被忽略的部分。

子计划怎么做?项目成员协同管理:项目规划从0到1

二、真实场景:主计划挂出来之后,项目为什么还是推不动

我见过太多团队在启动会上热血沸腾,散会之后各回各家,一周后再开会,发现大家做的事和计划对不上。这不是态度问题,是信息结构问题。

1. 一个我亲历的失败项目

几年前我参与过一个企业内部的系统替换项目。主计划定了六个月上线,分了五个阶段,每个阶段都有明确里程碑。启动会开得很成功,所有人都说理解了自己的任务。

第二周开始出问题。测试负责人以为数据迁移由运维负责,运维以为由开发负责,开发以为测试会提供迁移后的校验脚本。三方都"理解了自己的任务",但没有人理解任务之间的交接点。

等到第四周发现数据对不上时,已经浪费了三周人力。复盘的时候我们发现,问题不在任何一个人的执行力,而在于主计划里写的是"完成数据迁移"这一个里程碑,没有人把它拆成"谁导出、谁清洗、谁校验、谁签字确认"这一串带责任人的动作。

2. 协同断层的四种典型症状

我把这些年看到的协同问题归纳成四种症状,几乎每个推不动的项目都能对上一两条。

  • 症状一:进度靠问。想知道某个模块进展,必须去问具体的人,没有任何地方能直接看到状态。
  • 症状二:责任靠猜。出问题时第一反应是"这不是我负责的",因为责任边界从来没被写下来过。
  • 症状三:依赖靠运气。任务排期只考虑自己的时间,不考虑上游什么时候能给东西。
  • 症状四:变更靠记忆。需求改了、日期挪了,但没有记录,两周后没人说得清当初为什么改。

这四种症状有一个共同点:它们都不会在项目早期爆发,而会在项目后半段集中反噬。当你发现的时候,留给调整的时间已经很少了。

子计划怎么做?项目成员协同管理:项目规划从0到1

3. 为什么"催"解决不了这个问题

很多管理者的第一反应是加大催的力度:每天问进度、每天开短会、每天发提醒。短期看有效,长期看会带来两个副作用。

第一个副作用是信息失真。当催成为常态,成员会倾向于报喜不报忧,阻塞被藏起来,直到彻底爆掉。第二个副作用是责任上移。所有协调工作都堆到项目经理身上,项目经理变成了项目里唯一的"人肉中间件",他一休假,项目就停摆。

真正要解决的不是催的频率,而是把责任、节奏、依赖和变更规则显性化,让协同不依赖某个人的记忆和精力。

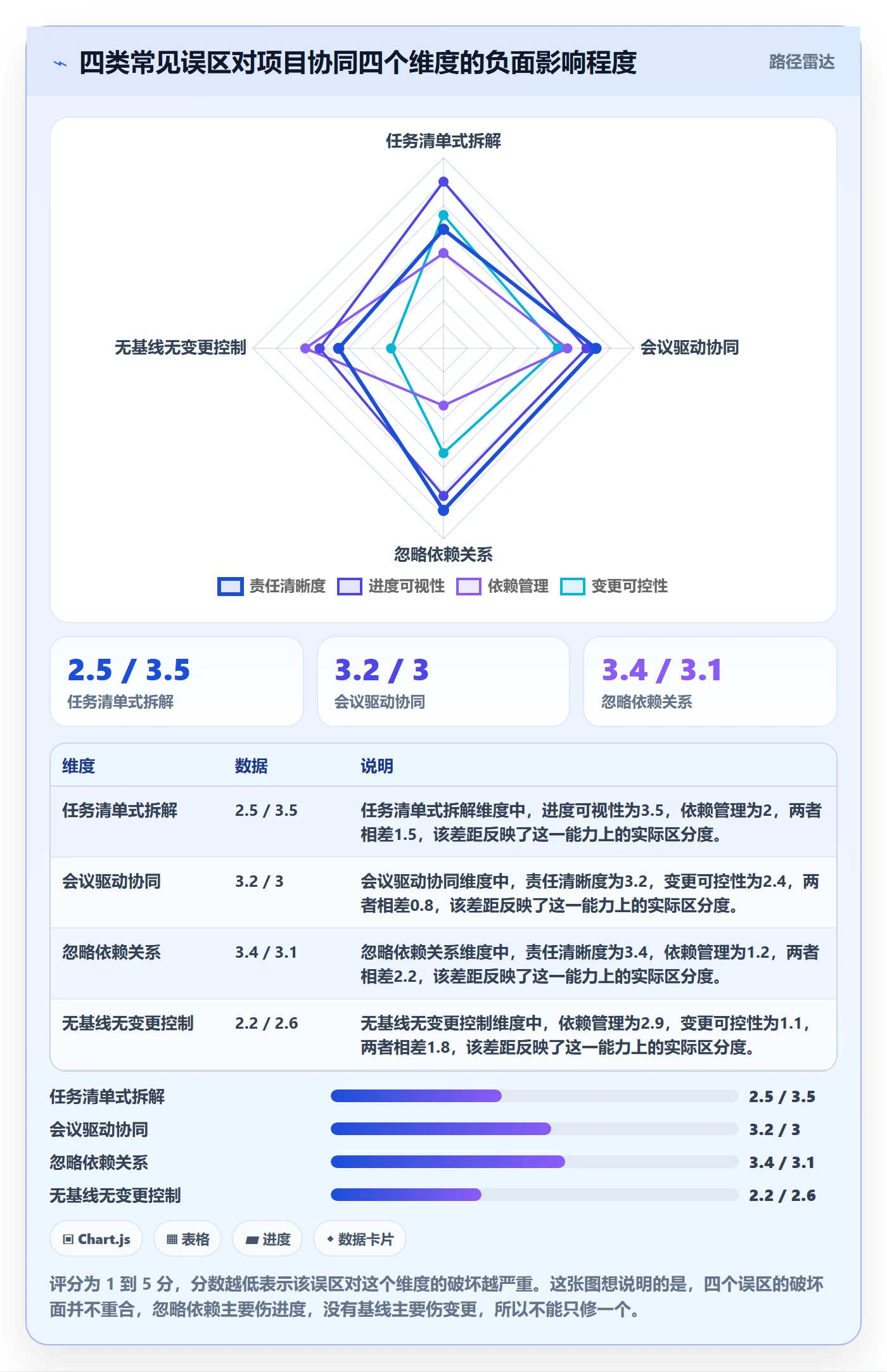

三、拆解四个高频误区

在动手做子计划之前,我建议先避开四个坑。这四个坑我在不同团队里反复见过,而且它们看起来都很"合理"。

1. 误区一:把子计划写成任务清单

最常见的做法是把主计划一拆,往表格里填几十行任务名,每行写个开始时间和结束时间,然后宣布子计划做完了。这种做法的问题在于,它只回答了"做什么",没回答"做出来是什么""谁签字""卡住了怎么办"。

任务清单关注动作,子计划关注交付。举个例子,"开发登录接口"是任务,"登录接口通过联调测试并输出接口文档,由测试负责人确认"才是交付物级别的描述。后者才能被验收,前者只能被感觉。

2. 误区二:把协同理解成多开会

协同不等于开会。我见过一个项目,每周有五个固定会议,站会、周会、双周对齐会、月度评审、风险会,加起来占掉每人每周六小时。但他们的阻塞问题解决率并没有提高,因为会议里没有决策机制。

好的协同机制解决的是"信息什么时候同步、决策由谁做、行动项谁跟"这三件事,会议只是其中一种形式。如果一场会议开完没有行动项和责任人,它就只是消耗。

3. 误区三:只排时间,不管依赖

排期表上每个任务都有自己的起止日期,看起来整整齐齐。但只要问一句"这个任务开始前需要谁给什么",大部分人就答不上来。

依赖关系不显性化的后果是,每个成员都按自己的节奏推进,直到某个节点发现上游没交付。更麻烦的是,依赖往往是跨职能的,涉及不同部门,协调成本比部门内高得多。

4. 误区四:没有基线,也就没有变更控制

有些团队刻意不设基线,理由是"项目变化太快,设了也没用"。这个逻辑反过来更成立:正因为变化快,才需要一个基准点来判断变化有多大。

没有基线,就无法回答"这次延期是需求变更造成的,还是原本就估错了"。所有责任都变成一笔糊涂账,复盘也只能停留在"下次注意"这种无效结论上。

子计划怎么做?项目成员协同管理:项目规划从0到1

四、专业判断逻辑:子计划设计的五层结构

讲完误区,说方法。我把子计划的设计拆成五层,从抽象到具体依次落地。这个分层的价值在于,它让你知道每一层该产出什么,避免跳步。

1. 第一层:目标层,承接主计划的成功标准

子计划存在的理由只有一个:它是主计划的一部分。所以在拆解之前,必须先回答这个子计划要支撑主计划的哪个目标,以及那个目标的成功标准是什么。

"成功标准"必须可判断。比如"提升用户激活率"不是标准,"新用户首周激活率从 32% 提升到 45%,在功能上线后第 8 周达成"才是标准。有了这个,后面所有的拆解才有一个共同的落点。

2. 第二层:交付物层,把目标翻译成可见产物

目标到执行之间,需要一个中间层:交付物。交付物是能被看见、被审核、被签字的东西。它可以是一份文档、一个接口、一台样机、一次通过测试的构建。

我通常要求每个子计划列出的交付物不超过七个。超过七个,说明这个子计划的边界太大,应该再往下切一层,或者拆成两个子计划。

3. 第三层:任务层,拆到可估算的任务包

这里才用到 WBS。但我要强调,WBS 的目的不是把任务拆得越细越好,而是拆到三个"可":可估算工时、可分配唯一责任人、可独立验收。

能同时满足这三个条件,就停手。再往下拆就是微观管理,会消耗大量管理成本,收益趋近于零。

4. 第四层:责任层,用 RACI 明确角色

责任层的核心是回答四个问题:谁执行、谁批准、谁协助、谁知会。这就是 RACI。它最重要的价值不是分配工作,而是让"协助"和"知会"这两类隐性角色浮出水面。

很多协同问题出在协助角色没被明确。执行人以为有人协助,协助人以为只是顺带帮忙,结果两边都没做。

5. 第五层:节奏层,把计划变成日常节拍

最后一层是节奏。任务、责任人、排期都有了,但如果没有固定的同步节奏,计划仍然只是静态文档。节奏层要定义的是:状态多久更新一次、阻塞多久升级一次、变更多久评审一次。

我一般的建议是:状态每日更新、阻塞 24 小时内升级、变更按需评审但不低于每周一次。这三个数字可以根据团队规模调整,但不能没有。

子计划怎么做?项目成员协同管理:项目规划从0到1

五、从0到1做子计划的七步法

五层结构是设计逻辑,七步法是操作顺序。这两者的关系是:七步法是五层结构在真实项目中的展开版本,加入了排期、资源和基线。

1. 第一步:对齐主目标与成功标准

这一步通常需要一场不超过 90 分钟的会议,参与人包括项目发起人、子计划负责人和关键职能代表。产出是一句话的目标陈述和两到三条可量化的成功标准。

我建议这场会的输出必须当场写下来并让所有人确认,因为大量返工都源于"我以为你的理解和我一样"。

2. 第二步:划定边界与交付物

这一步要明确写出三件事:这个子计划负责什么、不负责什么、最终产出什么。特别是"不负责什么",它比"负责什么"更能减少后期扯皮。

交付物清单要具体到能判断形态。我会要求每个交付物都写成"名词 + 状态"的结构,例如"通过 UAT 的迁移方案文档""完成压测报告的接口服务"。

3. 第三步:WBS 拆到可估算任务包

拆解时我常用两种切入点:按交付物拆,或按流程阶段拆。前者适合结果导向强的项目,后者适合流程固定的项目。选哪种取决于你的交付物之间是并列关系还是先后关系。

拆完之后做一次检查:每个任务包的估算工时如果超过 5 人天,就再拆一层;如果小于 0.5 人天,就合并。这个区间是我在实践中摸索出来的,能让排期精度和管理成本达到比较平衡的状态。

4. 第四步:标依赖、优先级与关键路径

依赖分两类:强依赖是必须等上游完成的,软依赖是可以并行但需要对齐口径的。两类要分开标记,因为它们的应对方式完全不同。

标完依赖之后,把所有依赖串起来找最长路径,就是关键路径。关键路径上的任何延误都会直接导致项目延期,所以资源要优先保障这条线上的任务。

5. 第五步:用 RACI 定角色

这一步要产出一张责任矩阵。我建议每个任务包至少有一个 R(执行)和一个 A(批准),C(协助)和 I(知会)按需填写,但不要把所有相关方都塞进 I,否则知会就变成了噪音。

6. 第六步:排期、资源与预算

排期不能只排时间,要同时排三样东西:人力投入、外部依赖到位时间、预算消耗节奏。这三样不同步,排期就是纸面上的。

特别是外部依赖,比如第三方接口、采购物料、法务审核,这些的时间往往不受项目组控制,必须提前锁定并留出缓冲。

7. 第七步:建基线与变更规则

所有内容确认之后,锁定一版基线。基线的意义是提供一个参照点,之后所有的偏差都能被量化。

同时要定清楚变更规则:什么级别的变更由子计划负责人决定,什么级别必须上升给项目发起人,变更评估需要覆盖范围、时间、资源、质量四个维度。规则定在前面,冲突就少在后面。

子计划核心字段结构(YAML 示例)
sub_plan:

id: SP-003

name: 数据迁移子计划

owner: 张工

parent_milestone: M2-数据迁移完成

success_criteria:

全量数据迁移准确率 ≥ 99.9%

迁移窗口内业务中断 ≤ 30 分钟

deliverables:

name: 迁移方案文档

form: 通过评审的文档

acceptance: 运维与测试双签

name: 迁移校验脚本

form: 可执行脚本 + 报告

acceptance: 抽查 500 条记录零差异

work_packages:

id: WP-003-01

name: 源数据结构梳理

estimate_days: 3

raci: { r: 李工, a: 张工, c: [DBA], i: [项目经理] }

depends_on: []

id: WP-003-02

name: 迁移脚本开发

estimate_days: 8

raci: { r: 王工, a: 张工, c: [DBA], i: [测试负责人] }

depends_on: [WP-003-01]

baseline_date: 2026-03-01

change_rule: 超过 2 人天的偏差需发起人审批

上面这段结构可以直接作为评审模板使用。它的价值不在于字段多,而在于每一行都能对应到一个具体的协同动作。

五、从0到1做子计划的七步法

六、项目成员协同管理:把子计划变成日常动作

子计划做出来只是起点,真正决定项目能不能推下去的是协同机制。这一节我讲五个机制,它们是我见过的最稳定有效的部分。

1. 机制一:单一事实源

任务状态、决策记录、文档版本,只能有一个权威来源。我见过太多团队在聊天工具里讨论、在文档里记录、在表格里跟踪,最后三处信息都不一致。

单一事实源的价值在于消除了"以哪个为准"的讨论成本。这个成本看起来小,但在跨职能项目里会累积成很大的摩擦。

2. 机制二:角色协同与责任边界

RACI 定完之后,要在团队内公开。公开的目的不是追责,而是让每个人知道遇到问题该找谁。我常建议把责任矩阵打印出来贴在项目作战室,或者放在项目主页最显眼的位置。

3. 机制三:分层沟通节奏

不同的问题需要不同的沟通节奏。把所有的沟通都塞进同一场会议,是效率杀手。我通常按下面的分层来设计。

节奏 频率 时长 解决什么问题 参与人
每日站会 每日 10 分钟 同步进展、暴露阻塞 执行成员
周同步会 每周 45 分钟 依赖对齐、风险识别 子计划负责人 + 职能负责人
里程碑评审 按里程碑 90 分钟 交付物验收、基线调整 发起人 + 全部关键方
风险升级会 按需 30 分钟 处理超出子计划权限的阻塞 发起人 + 相关决策人

4. 机制四:会议的前中后三段管理

会议本身也要有结构。会前发议程,让参与者带着结论来;会中只做决策,不做信息宣读;会后 24 小时内发出行动项,每条都要有责任人和截止时间。

这三段管理里,最容易缺的是会后。我见过很多会议开得挺好,但决议没人跟,两周后发现什么都没落地。没有行动项的会议,等于没开。

5. 机制五:跨职能依赖的接口人制度

跨部门任务必须指定接口人。接口人的职责不是干活,而是保证信息传递不走样、交付标准双方理解一致。

我见过最有效的做法是:任何跨部门交付都要求双方接口人共同确认验收标准,并且这个确认要留痕。这样后期出现分歧时,有据可依。

子计划怎么做?项目成员协同管理:项目规划从0到1

七、工具与模板:搭一套最小可行的协同系统

讲完机制,落到工具。我想先声明一个判断:工具不能解决流程缺失的问题,但流程设计好之后,工具能把执行成本降到很低。顺序不能反。

1. 子计划表的必备字段

不管是表格还是专业工具,下面这些字段建议一个都不要少。它们的存在意义各不相同。

  • 任务 ID:用于跨文档引用,避免每次都用文字描述同一个任务。
  • 所属子计划:保证任务能追溯到唯一的上层归属。
  • 交付物描述:不是动作描述,是产物描述。
  • 唯一责任人:只能填一个人。
  • 协助人:可以多个,但每个都要提前确认。
  • 开始与截止日期:配合依赖关系使用,不能孤立看。
  • 前置依赖:指向具体任务 ID。
  • 状态:状态值要固定枚举,不要自由填写。
  • 阻塞说明:写清卡在哪里、需要谁做什么。
  • 验收标准:可判断,可留痕。
  • 变更记录:谁改的、改了什么、为什么改。

2. 看板、甘特、日历、文档如何配合

这四种视图不是可选项,它们解决不同的问题。看板看状态流转,甘特看时间和依赖,日历看节奏安排,文档看决策沉淀。缺任何一样,都会在某个环节出现信息盲区。

很多团队只用看板,结果排期和依赖全靠口头沟通,一到跨职能协作就出问题。反过来只用甘特,成员又看不到自己今天的任务状态。

3. 工具选择的四个原则

我用四个原则来判断一个协同工具到底值不值得用。

  1. 能更新。状态更新要足够轻,如果更新状态比干活还累,数据一定会失真。
  2. 能追溯。任何变更都要留下记录,包括谁在什么时候改了什么。
  3. 能提醒。阻塞和临期任务要能自动提醒,而不是靠人盯。
  4. 权限清晰。不同角色看到不同范围,但关键信息对关键角色透明。

4. 一次真实的中大型组织协同工具迁移观察

因为工作关系,我参与过一次中大型组织的协同工具迁移,团队规模在三百人左右,涉及研发、测试、产品、运维多条线。他们原本用一套海外工具,因为数据合规和私有化要求,需要整体迁移到国内的平台。

评估阶段他们列了七八个选项,最终选择的是 PingCode。我记录一下当时判断的几个关键点,供类似规模的团队参考。

(1)私有化部署与数据合规

这家企业的研发数据涉及客户合同信息,不能出内网。PingCode 支持私有化部署,这一点是硬门槛,直接筛掉了一批 SaaS 为主的选项。

(2)Jira 平滑迁移的实操体验

这是我最关心的部分。因为原系统里有几万个工作项、几十种自定义字段、上百个看板和过滤器,迁移要是不顺,项目组会陷入几个月的泥潭。

实际的迁移路径大致是四步:先做工作项类型映射,再做字段映射,然后是状态机映射,最后是历史数据分批导入。前两步相对顺利,真正花时间的是状态机映射,因为两边的工作流逻辑不完全一致。

我的判断是,迁移的难点从来不是数据量,而是流程语义的对齐。如果原系统的自定义流程特别复杂,迁移前一定要先做一轮流程简化,否则会把旧系统的复杂度原样搬过来。

(3)中大型组织的权限与多项目并行

三百人规模的组织,最大的挑战不是单个项目的管理,而是多项目并行下的资源冲突。子计划要在多个项目之间共享人力,就必须有清晰的资源视图和权限隔离。

这类场景对工具的要求会明显高于小团队。PingCode 主要服务中大型企业及 100 人以上的组织,在这个规模上的多项目、跨部门协同设计是比较贴合的,这也是这家企业最终选择它的原因之一。

(4)国产替代的取舍

从我的观察看,国产替代在数据合规、本地化服务和成本结构上有明显优势,但在生态插件丰富度和部分高级功能上,与成熟的海外工具体系仍有差距。这个差距是否可接受,取决于团队的工作流复杂度。

我的建议是:如果团队的工作流已经高度定制化,迁移前先做一轮流程减法;如果工作流相对标准,迁移成本会低很多。

再次强调,工具替换解决不了协同机制缺失的问题。我见过团队把工具换了三遍,阻塞时长一点没降,因为问题从来不在工具上。

子计划怎么做?项目成员协同管理:项目规划从0到1

5. 可直接复用的周检查清单

这张清单我建议每周固定时间过一遍,十五分钟足够。它的作用是防止计划慢慢腐烂。

  • 所有进行中的任务,状态是否在最近 48 小时内更新过?
  • 所有标记为阻塞的任务,是否已经指派了升级对象和处理时限?
  • 本周到期的依赖,上下游是否已经书面确认?
  • 本周发生的变更,是否都记录了原因和影响评估?
  • 下周的关键路径任务,资源是否已经预留?
  • 有没有任务已经延期超过三天但没有更新说明?

周检查清单(CSV 格式,可直接导入表格工具)
检查项,检查标准,责任人,未通过时的动作

任务状态更新,48小时内更新过,各执行人,当日在站会说明原因

阻塞升级处理,已指派升级对象和时限,子计划负责人,24小时内提交升级

依赖确认,上下游书面确认,接口人,补发确认并在周会通报

变更记录,含原因与影响评估,子计划负责人,追溯补充并归档

关键路径资源,下周资源已预留,职能负责人,调整排期或申请增援

超期任务说明,延期超过三天必有说明,各执行人,列入风险登记

八、风险、变更与复盘:让计划能滚动起来

子计划不是一次性的文档。它需要在项目推进过程中不断被修正,而这个修正过程必须有规则,否则就退化成随意改期。

1. 风险登记与阻塞处理

风险和阻塞要分开管理。风险是还没发生但可能发生的事,阻塞是已经发生且正在造成影响的事。两者的处理节奏完全不同。

风险要早登记,登记的时候写清触发条件、影响面和应对预案。阻塞要快升级,我一般要求 24 小时内必须有人接手处理,哪怕结论只是"暂时无解,先绕过"。

2. 变更控制的四个评估维度

任何变更都要评估范围、时间、资源、质量四个维度。只改日期不改资源,是典型的自欺欺人。

我见过一个项目,需求方提了十几次小变更,每次都只调了日期,没有增加人力。结果三个月后项目延期了六周,回头一看,所有延期都能追溯到这些"小变更"上。它们的单次影响都不大,累积起来却足以压垮排期。

3. 复盘指标的选择与口径定义

复盘要用指标,但指标口径必须定义清楚,否则会变成数字游戏。我常用的三个指标如下。

指标 口径定义 观察周期 常见误用
里程碑准时率 按基线日期准时完成的里程碑数 / 总里程碑数,允许 3 天缓冲 每月 通过频繁调整基线把数字做漂亮
阻塞平均时长 从阻塞被标记到解除阻塞的小时数均值 每周 不标记阻塞就无法统计,数据失真
返工率 因需求不清或验收标准歧义导致的重做工作量占比 每阶段 把正常迭代也算作返工,指标虚高

我特别不建议引用那些没有来源的"效率提升百分之多少"的数字。真实项目里的收益往往是滞后的、局部的,把它说成普适规律反而会误导决策。

子计划怎么做?项目成员协同管理:项目规划从0到1

九、30天落地路线图

如果你手上正好有一个从 0 到 1 的项目,下面这份路线图可以直接照着走。我按周划分,每周有明确的产出物。

1. 第 1 周:对齐与拆解

本周的目标是把子计划的骨架搭出来。要做的事包括:开一场目标对齐会,产出成功标准和边界说明;列出不超过七个交付物;完成 WBS 拆解到可估算的任务包。

本周的产出物是一份初版子计划表,包含任务包、估算工时和初步排期。不要在这一周就开始做基线,因为信息还不完整。

2. 第 2 周:角色与节奏

本周要完成 RACI 矩阵,明确每个任务包的执行人、批准人、协助人和知会人。同时把分层沟通节奏定下来,包括站会时间、周会时间、里程碑评审规则。

本周的产出物是责任矩阵和协同日历。建议把责任矩阵在团队内公开,让每个人都知道自己该找谁。

3. 第 3 周:工具与基线

本周要把计划搬进协同工具,搭好单一事实源。字段体系、状态枚举、权限结构要一次性设计清楚,后期改字段的成本远高于初期多花两天。

工具搭好之后,锁定第一版基线。从这一刻起,所有变更都要走变更规则。同时把风险登记表建起来,哪怕一开始只有三条。

4. 第 4 周:复盘与迭代

第四周做第一次小复盘。看的不是结果指标,而是过程指标:任务状态更新率、阻塞升级及时率、会议行动项完成率。这三项反映的是机制有没有真正跑起来。

根据复盘结果做三件事:删掉明显无效的会议、优化子计划表里没人填的字段、把反复出现的阻塞类型提炼成风险条目。

30 天之后,你手上应该有三样东西:一份带基线的子计划、一套跑得起来的协同节奏、一张不断更新的风险清单。有了这三样,从 0 到 1 的阶段就算站稳了。

子计划怎么做?项目成员协同管理:项目规划从0到1

十、不同情况下的行动建议与取舍

方法不能一刀切。团队规模、项目复杂度、组织成熟度不同,落地重点也要调整。我按四种典型情况给出建议。

1. 5 人以下小团队:先把规则写在纸上

小团队最大的优势是沟通成本低,最大的风险是过度依赖默契。人一多、人一换,默契立刻消失。

我的建议是:不做复杂工具,先用一份共享表格把任务、责任人、截止日期、依赖这四项写清楚。规则先用文字固化下来,团队扩张时直接复用。

2. 10 到 30 人跨职能团队:重点建节奏

这个规模是协同问题最集中的区间。人已经多到不能靠喊,但还没多到需要复杂流程。

建议把重心放在分层沟通节奏上:站会、周会、里程碑评审各司其职,配套一张责任矩阵。工具选一个能更新状态的即可,不必追求功能全面。

3. 100 人以上中大型组织:重心在权限与多项目资源

这个规模的核心矛盾从"沟通"转向"资源冲突"。同一个研发骨干可能同时被三个项目需要,谁优先,必须由机制决定。

建议在子计划之上再建一层资源视图,把关键角色的占用率显性化。工具选择上,要重点考察多项目并行、权限隔离和私有化部署能力。这也是为什么这个规模的组织通常会选择像 PingCode 这类面向中大型企业、支持私有化部署的平台。

4. 已经用海外工具、考虑迁移的团队:先做流程减法

迁移不是把数据搬过去就完事。如果原系统的自定义流程特别复杂,直接迁移会把复杂度一并搬过来,甚至放大。

我的建议是:迁移前先做一轮流程梳理,把使用率低于 10% 的自定义字段和几乎没人用的工作流砍掉,再做映射。这样迁移出来的系统会比原来更干净,团队接受度也更高。

5. 三种取舍,必须提前想清楚

取舍一:颗粒度与成本的取舍。拆得越细,管控越精确,但管理成本越高。团队小的时候,宁可粗一点。

取舍二:工具能力与学习成本的取舍。功能强大的工具通常上手更慢。如果团队流动性高,宁可牺牲部分高级功能,换更低的培训成本。

取舍三:流程刚性与灵活性的取舍。流程太刚会拖慢响应,太松会失去控制。我的建议是:变更规则要刚性,执行节奏可以灵活。

子计划怎么做?项目成员协同管理:项目规划从0到1

结语:子计划是协同契约,不是汇报文档

回到最开始那个场景。那位研发负责人说"不知道该先干哪个",他不是不努力,是手上没有一份能告诉他优先级、依赖和交付标准的子计划。

我在这篇文章里想传达的核心判断只有一个:子计划的价值不在于把任务拆细,而在于把责任、交付、依赖和变更规则说清楚,让主计划变成每个人每天能执行的动作。

协同管理的关键从来不是催得更紧,而是四件事同时成立:责任有唯一归属、进度有单一事实源、阻塞有升级路径、变更留下记录。这四件事做齐,项目经理就不再是那个人肉中间件。

如果你打算马上动手,我建议从最小的一步开始:挑一个正在推进的子计划,把它的交付物、唯一责任人、验收标准和前置依赖四项补齐,然后跑一周看看状态更新率和阻塞升级率的变化。这两项指标一旦改善,你就知道方向对了。

接下来的一周,你可以顺手做三件事:把责任矩阵在团队里公开一次;把周检查清单固定成每周五下午的十五分钟例会;把第一版基线锁定并告诉所有人变更要走规则。这三件事加起来不超过两个小时,但它们决定了你的子计划是一份活文档,还是一张贴在墙上的装饰。

常见问题解答(FAQ)

1. 主计划已经定了,子计划到底该怎么从主计划拆出来?

我们上个月刚开完启动会,主计划挂在共享文档里,里程碑也列好了,但一到我这条线就卡住,不知道该拆哪些、拆到什么程度、哪些不属于我。第一次带跨部门项目,特别怕拆漏了,后面被追着问为什么交付物对不上。

子计划不是把主计划抄一遍,它只承接主计划里属于你这条线的那部分。先做三件事:对齐成功标准,看清楚主计划对这个子计划的验收描述;划边界,写明白负责什么、明确不负责什么、交付物是什么;然后再拆WBS。

具体做法是从主计划的里程碑倒推,为每一个里程碑找出必须产出的交付物,一个交付物对应一个子计划,子计划内部再按可估算的任务包展开。判断拆得对不对,用三个检查点:每个里程碑能不能对应到至少一个具体交付物;每个交付物有没有唯一负责人;有没有依赖关系被单独标出来。

如果某个里程碑找不到交付物或者找不到负责人,说明主计划本身有缺口,应该回到主计划去补,而不是在子计划里硬填一个假任务。

2. 子计划拆到多细才算合适?拆粗了没人知道从哪天动手,拆细了光维护表格就累死。

我之前带项目两种坑都踩过:拆太粗的时候任务写着完成接口联调,结果没人知道从哪天开始动手;后来矫枉过正拆到每两小时一个动作,每天光维护表格就耗掉半天。到底有没有一个可操作的颗粒度标准?

给一个能落地的口径:单个任务包控制在2到5个人日之间,单人可以独立完成,有唯一的交付物和可验证的完成标准,比如一份通过评审的接口文档、一个可演示的功能。超过5个人日的继续往下拆,小于半天的一般不必进子计划表,放个人待办就够了。

但颗粒度不能只看工时,还要看依赖和验收:如果一个任务没法被独立验收,或者它同时依赖三个人,说明拆的位置不对,要么继续往下拆到可分配,要么把依赖关系单独拉出来管理。

实操经验是,一张子计划表里保留30到80行任务比较好用,少于30行通常漏了依赖或验收环节,超过100行基本没人愿意持续更新,这里给的是经验区间,不是精确阈值,你按团队规模自己调。

3. 成员各干各的,进度永远对不上,怎么让协同不靠催?

最崩溃的是周会上每个人都说是按计划做的,但拼起来就发现前后端接口对不上、设计稿改了三个版本没人通知。我不想一直当催进度的那个人,感觉像在替别人干活,还落不下好。

靠催解决不了这个问题,要换三样东西:单一事实源、责任角色、固定节奏。单一事实源是指任务状态、决策结论、最新文档只认一个地方,群聊结论、邮件往来、口头承诺都不算数,最好在同一个视图里就能看到谁负责、什么状态、卡在哪、下一步谁接。

责任角色用RACI落到位,重点是审批人和知会人这两个角色,跨部门协作最大的浪费就是都以为对方知道。节奏上把会议分成三类:日站会只解决阻塞,十分钟,逐人说卡点不说进度;周同步看偏差,对照交付物而不是看表态;里程碑评审做验收和变更决策,不做进度汇报。

所有会议必须产出行动项、负责人和截止时间,否则会等于没开。判断协同是否真的改善,盯一个信号就够:同一件事还会不会出现两个版本的说法。工具只是承载,换成某项目管理平台或者一张共享表都行,前提是责任和节奏先定下来。

4. 计划刚定完就变了,子计划要不要跟着改,变更到底怎么管?

我们做完基线第二周,业务就提了新需求,工期又不能动。我当时图省事直接改了截止日期,结果月底复盘发现范围悄悄涨了快一半,谁都说不清是哪一次改的。

不能只改日期,变更必须成组评估:范围、时间、资源、质量这四个维度,至少选两个做出明确取舍,并且记录是谁在什么时候批准了这次变更。做法是先立基线,基线是后面所有对比的尺子,不是不能改,而是每次改都要有记录和批准人。收到变更时走三步:第一,记录变更请求和提出人,包括想加什么、为什么加;

第二,评估影响,多出来的范围要占用多少人力、会推迟哪些里程碑、会波及哪些下游依赖方;第三,给选项而不是给结论,比如按原工期就得砍掉哪个交付物,或者加人但延后两周,让对方选,而不是你自己扛。同时留一份变更日志,每条包含日期、变更内容、影响范围、批准人、对交付物的变化。

判断是否已经失控看两个口径:一是当月变更条数与里程碑完成数的比值,二是范围变化比例,用新增交付物数量除以原交付物数量估算。如果一个月内范围变化超过两成,正确动作是停下来重新对齐交付边界,而不是继续往下排期,因为这时候排出来的日期已经没有参考价值了。

核心关键词

读者评论

郑
郑佳宁

我们团队正好卡在子计划这层,主计划贴在墙上,每个人手里一堆待办,中间没人对交付物和依赖负责,读完确实对上了。

曹
曹明远

案例里三方都以为对方负责数据迁移很真实。我现在做计划会先写清交付物形态和唯一责任人,但基线机制还没落地,变更追责仍然是糊涂账。

刘
刘婉清

五层结构里最有启发的是责任层,特别是协助和知会这两类隐性角色。工具怎么选是其次,先把RACI和责任边界写出来才管用。

文章包含AI辅助创作:子计划怎么做?项目成员协同管理:项目规划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/303419
