主计划最佳实践:研发团队项目规划数据分析,常见问题

去年第三季度,我帮一家 260 人的研发组织做季度计划健康度复盘。他们在季度初向管理层承诺了 47 个交付项,季度末按期完成的只有 19 个,按期完成率 40.4%。真正让我在意的不是这个数字,而是复盘会上 12 位研发经理给出的解释:11 个人说“需求插队太多”,只有 1 个人提到“我们在季度初其实没认真算过容量”。这篇内容就从这个复盘出发,把研发主计划拆成可量化的数据模型、能跑起来的分析闭环,以及可以直接对照排查的常见问题清单。

核心想回答的是三个问题:主计划到底该怎么编制,项目规划数据分析该看哪些口径,以及为什么绝大多数团队的“最佳实践”最后都变成了墙上的甘特图。

一、核心结论:主计划失控的根因不是排期不准

先说结论:绝大多数研发团队的主计划失控,不是因为排期不够细,也不是因为工具不好用,而是因为主计划被当成了“一张排期表”,而不是“一套预测与承诺系统”。排期表只回答“谁在什么时候做什么”,而主计划真正要回答的是“在给定容量下,我们敢承诺什么、不敢承诺什么,以及凭什么这么判断”。

1. 主计划失控的三个反常识判断

反常识一:主计划颗粒度越细,可信度往往越低。我见过不少团队把主计划拆到“每人每天”,结果是两周后这份计划就没人再打开。原因很简单:颗粒度越细,变化越快,维护成本越高,而维护成本一旦超过使用价值,数据就会开始失真。

反常识二:延期的主力不是执行慢,而是承诺时就没有容量依据。在我接触过的复盘样本里,交付延期的归因往往集中在“插队”和“依赖等待”,而这两件事的根源都指向同一个动作缺失,季度初没有做容量校准。没有容量基线,插队就没有代价,依赖就没有优先级。

反常识三:计划完成率是最容易被误用的指标。完成率天然奖励“拆小块”,一个团队只要把 1 个大需求拆成 10 个小任务,完成率立刻好看。所以完成率必须和“交付项口径”“价值交付周期”一起看,单独看它基本没有决策价值。

主计划最佳实践:研发团队项目规划数据分析,常见问题

2. 主计划不是排期表:一张对照表

很多团队的问题从命名就开始了。主计划、路线图、项目计划、迭代计划、发布计划被混着用,导致每次开会都在争论“这个到底该不该放进主计划”。下面这张表是我在项目里常用的对照口径。

维度 主计划 项目计划 迭代计划
核心目的 对齐跨项目交付承诺与资源分配 保证单个项目在约束下达成目标 组织团队短周期内的执行任务
时间跨度 季度 / 半年度 1,6 个月 1,4 周
粒度 交付项 / 里程碑 / 版本 工作包 / 关键路径任务 任务 / 缺陷 / 子任务
责任人 研发负责人 / PMO / 项目集经理 项目经理 / 技术负责人 团队负责人 / Scrum Master
更新频率 双周或月度基线评审 每周 每日或每迭代
主要产出 容量基线、里程碑图、依赖清单、风险台账 WBS、关键路径、资源曲线 迭代待办、燃尽图
典型失败信号 没人知道本季度不该做什么 关键路径反复重排 迭代目标每周都在变

表格里最容易被忽略的是最后一行。一个健康的主计划,最大的价值不是告诉你做什么,而是明确告诉你这个季度不做什么。如果一个团队说不出“我们本季度明确放弃了哪三件事”,那它大概率没有真正的主计划。

3. 本文的边界声明

需要说明的是,“主计划”在行业里没有统一叫法。有的公司叫它集成计划,有的叫交付主计划,有的直接叫产品路线图。本文采用的定义是:以季度或半年度为周期、跨项目跨团队、用于对齐交付承诺与资源配置的集成计划。

如果你所在团队的主计划是双周滚动制,或者只有单产品线、不涉及跨团队依赖,那么本文的部分方法需要做减法,具体怎么减我在第十节给了分规模的建议。另外,本文引用的案例数据全部做过脱敏和口径统一,部分数字属于样本推演,我会在图表说明里标注清楚,不会把它包装成行业统计。

二、真实场景:一个季度主计划是怎么一步步崩掉的

抽象的方法论很难让人有体感,所以我先把这个 260 人团队的季度过程完整还原一遍。它的崩塌路径非常典型,几乎每次做咨询我都会遇到类似的变体。

1. 案例背景

团队规模 260 人,其中研发工程师 180 人左右,分 9 个交付团队,支撑 3 条产品线。季度初用一款项目管理平台做了主计划,包含 47 个交付项、6 个里程碑。管理层对主计划的理解是“季度承诺书”,团队对它的理解是“领导要的排期表”。这个理解差异,是后面所有问题的起点。

2. 第 3 周:第一批“紧急需求”

第 3 周,销售侧带来了 5 个“必须本季度交付”的客户需求。因为没有容量基线,研发负责人无法用数据说明“接这 5 个要换出什么”,最后的结果是全接,并且默认“加班可以补回来”。这一周,主计划第一次被修改,但没有记录变更原因,也没有更新基线。

3. 第 6 周:资源黑洞

第 6 周,两个团队的关键工程师被同时安排到三条产品线的联调上。计划表里三个任务看起来都只是“参与 20%”,实际执行中每个人的上下文切换成本远超预期。这一阶段最典型的特征是:计划数据表面完整,但每个人的可用容量是虚构的。

主计划最佳实践:研发团队项目规划数据分析,常见问题

4. 第 10 周:数据已经不可信

第 10 周,主计划里的完成状态和真实进度出现了明显割裂。任务状态更新依赖每周例会上的人工汇报,平均滞后 5,8 天。更麻烦的是,任务被拆得越来越小,完成率看起来还不错,但里程碑一个接一个延期。

这就是我在第一节说的“完成率误用”。当团队用任务完成率替代交付项完成率时,主计划就失去了解释力。管理层看到的是“整体完成了 76%”,实际交付的客户价值可能不到一半。

主计划最佳实践:研发团队项目规划数据分析,常见问题

5. 复盘:数据链断在哪里

季度结束后的复盘显示,这个团队并不是执行力差。他们的代码提交量、缺陷修复速度都在正常区间。真正断掉的是一条完整的数据链:需求变更没有进入容量计算,容量数据没有约束排期,排期结果没有形成基线,执行偏差没有回流到下一轮预测。

把这四点连起来看,就会发现问题其实只有一个:主计划缺少“预测,承诺,执行,校准”的闭环,它只是一次性的排期动作。后面几节我会把这个闭环的每一环拆开讲,包括具体字段、指标口径和排查动作。

三、先统一语言:五层计划体系与主计划的三层结构

在动手建数据模型之前,必须先解决术语混乱的问题。我见过太多团队在会议上争论半小时,最后发现双方说的“计划”根本不是同一个东西。

1. 五层计划体系

我通常把研发组织的计划分成五层:战略层、组合层、交付层、执行层、个人层。大多数团队只做最上面和最下面两层,中间三层缺失,于是战略和执行之间出现断层,这就是主计划要填补的位置。

  1. 战略层:年度目标、产品方向、投入结构,通常以 OKR 或年度经营目标形式存在,更新频率最低。
  2. 组合层:决定哪些项目立项、哪些暂停、资源如何在项目集之间分配,对应项目组合管理。
  3. 交付层:即本文所说的主计划,负责把组合决策翻译成跨团队的交付承诺和里程碑。
  4. 执行层:项目计划、迭代计划,负责具体怎么干。
  5. 个人层:个人任务看板,更新频率最高,也最不该被主计划直接引用。

主计划最佳实践:研发团队项目规划数据分析,常见问题

2. 主计划的三层结构

主计划本身也有内部结构。我在项目里通常把它分成三层:承诺层、协调层、观察层。

承诺层是本季度对外部客户或管理层明确承诺的交付项,数量应该克制,我的经验值是不超过团队数量的 3 倍。承诺层一旦冻结,任何变更都需要走正式的变更流程。

协调层是内部依赖和资源协调的部分,包括跨团队接口、联调窗口、共享环境占用等。这一层不对外承诺,但直接决定承诺层能否兑现。

观察层是暂时不确定但可能进入计划的事项,比如待评估的技术方案、待确认的需求。这一层的价值是给“插队”提供缓冲区,让插队变成有代价的置换,而不是免费加塞。

3. 不同规模的叫法与边界

需要提醒的是,20 人团队和 500 人团队对主计划的定义差异很大。小团队的主计划可能只需要一张里程碑表和一份依赖清单;中大型组织才需要完整的三层结构和基线机制。

如果你所在组织在 100 人以下,建议直接跳过“观察层”,把精力放在容量校准和依赖可视化上。如果超过 200 人、有多条产品线,那么三层结构基本是必需的,否则跨产品线的资源争夺会持续消耗管理带宽。

四、数据底座:研发主计划的六层字段模型

接下来是最实操的部分。我把自己在多轮实践里稳定使用的数据模型整理成六层,每一层都给出字段示例和口径说明。需要强调的是:数据不是越多越好,判断标准只有一个,这些字段能不能支撑预测和承诺。不能支撑的字段,填了也是负担。

1. 第一层:需求与范围

这一层要解决“做什么”和“不做什么”。核心字段包括需求编号、来源、提出人、业务价值描述、优先级、目标版本、状态、决策记录。

优先级字段最容易被做成摆设。我的建议是不要用 P0/P1/P2 这种容易膨胀的分级,而是改用强制排序或 MoSCoW 加数量上限。比如“必须有”类需求不得超过总容量的 70%,剩下的留给“应该有”和缓冲。

2. 第二层:估算与工期

估算层的关键不是选哪种估算方法,而是记录估算区间,而不是记录一个点值。一个需求如果只写“8 人天”,它在计划里就是确定的;如果写“6,12 人天,最可能 8 人天”,它才是诚实的。

我通常会记录三组数字:乐观值、最可能值、悲观值,然后用三点估算算出期望值和置信区间。这三种数字不需要很精确,它们的真正作用是暴露不确定性,让管理层知道哪些交付项本身风险就高。

3. 第三层:资源与容量

容量层是主计划里最容易出错、也最有价值的一层。它至少要包含:角色、人力数量、可用工时(要扣除假期、培训、支持)、可并行度、瓶颈角色标识。

我的经验是,容量计算要按角色算,不能只按人头算。一个团队有 10 个工程师,但如果只有 1 个能做架构评审,那么真正的瓶颈是“1”,不是“10”。主计划里如果不标出瓶颈角色,排期再漂亮也会在执行阶段撞墙。

4. 第四层:依赖与里程碑

依赖需要分级,不能笼统写“依赖 XX 团队”。我通常分三级:硬依赖(不完成就无法开始)、软依赖(可以并行但会增加返工)、信息依赖(只需对齐不需要交付物)。三级依赖的管理成本完全不同,混在一起管理会导致过度协调。

里程碑则要绑定交付物和验收标准。“完成联调”不是里程碑,“完成联调并通过 200 条核心用例验证”才是。没有验收标准的里程碑,最终都会变成一场口头辩论。

5. 第五层:风险与缓冲

缓冲不要藏在每个任务里,而要集中管理。我见过最典型的错误做法是给每个任务加 20% 冗余,结果总工期膨胀了 30% 以上,而且没人知道缓冲到底用在哪。

更合理的做法是:任务按 50% 置信度估算,然后在项目或里程碑级别设置集中缓冲。这样缓冲是可见的、可消耗的、可度量的,也能在复盘时回答“缓冲被什么吃掉了”。

6. 第六层:基线与变更

基线是主计划的锚点。没有基线,就无法定义“延期”;没有变更记录,就无法解释“为什么延期”。这一层需要的字段有:基线版本号、冻结时间、变更申请、变更原因分类、影响评估、审批记录。

变更原因分类建议固定成 6,8 类,比如需求新增、需求变更、技术风险、依赖延期、资源变动、估算偏差。分类固定下来之后,季度复盘的归因分析才有统计意义。

主计划最佳实践:研发团队项目规划数据分析,常见问题

7. 字段模型的落地形态

上面六层听着抽象,实际落地时就是把它们组织成结构化的记录。下面是一个我在项目里常用的字段定义示例,可以直接作为配置参考。

# 主计划数据模型(示例,可按团队口径调整)
master_plan:

requirement: # 第一层:需求与范围

id: REQ-2024-0187

source: 客户 / 内部 / 合规

priority_rank: 12 # 强制排序,不用 P0/P1

must_have_flag: true # 用于控制 must_have 容量占比 target_release: R3.2

decision_log: "2024-03-11 评审通过,替换原 REQ-2024-0154"

estimation: # 第二层:估算与工期

optimistic_days: 6

likely_days: 8

pessimistic_days: 12

estimate_source: 类比估算(参照 REQ-2023-0402)

confidence_level: 0.5 # 按 50% 置信度估算,缓冲集中管理

capacity: # 第三层:资源与容量

role: 后端工程师

headcount: 6

available_hours: 6 * 6 * 8 * 0.72 # 扣除假期/培训/支持后系数

parallelism_limit: 2 # 单人同时推进任务上限

bottleneck_role: 架构评审人 # 显式标出瓶颈角色

dependency: # 第四层:依赖与里程碑

type: hard # hard / soft / info

owner_team: 平台组

needed_by: 2024-05-10

milestone: M2

acceptance: "通过 200 条核心用例,P95 延迟
risk_buffer: # 第五层:风险与缓冲

risk_id: RSK-017

category: 技术风险

probability: 0.4

impact_days: 7

buffer_pool: milestone_M2 # 缓冲归属,可消耗可计量

baseline_change: # 第六层:基线与变更

baseline_version: v3

frozen_at: 2024-03-15

change_reason: 需求新增

impact_days: 4.5

approved_by: 研发负责人

这份配置的重点不在于字段数量,而在于每个字段都能对上一个决策动作。如果你加了某个字段,但没人会因为它的取值而改变决策,那这个字段就是多余的。

五、数据分析闭环:从预测到校准

有了数据底座,接下来要让它流动起来。我把这个过程总结为四个环节:预测、承诺、执行、校准。闭环的意思不是走完一遍就结束,而是执行数据必须回流到下一轮预测,让预测精度随时间收敛。

1. 预测:把“我觉得”换成区间

预测环节要产出的是区间,不是点值。常用方法有四种:容量约束推演、历史速率外推、类比估算、三点估算。它们不是互斥的,我通常的做法是先用容量约束框定上限,再用历史速率做交叉验证,最后用三点估算给出每个交付项的置信区间。

这一步最常见的错误是“倒推法”:先定一个交付日期,再反推需要多少人力。倒推法的输出不是预测,而是愿望。它的典型特征是计划里的所有假设都是乐观值,没有区间,也没有风险项。

2. 承诺:基线是唯一的锚点

承诺环节的核心动作是冻结基线。基线一旦冻结,就要明确两件事:一是哪些交付项进了基线,二是变更的代价是什么。我通常会在承诺环节同时输出三份东西:承诺交付项清单、容量占用表、缓冲池额度。

需要特别强调:预测和承诺是两件事。预测回答“需要多久”,承诺回答“我们承诺什么时候交付”。很多团队把这两件事混为一谈,用乐观预测直接充当对外承诺,这是延期最主要的制度性原因。

3. 执行:偏差要分类,不能只算百分比

执行环节的常见做法是每周更新主计划状态,然后算一个整体完成率。这个做法的问题在于,它无法回答“偏差来自哪里”。我更推荐的做法是把偏差按固定分类记录,每周统计各类偏差的累计天数。

偏差分类至少要区分:需求新增导致的偏差、依赖等待导致的偏差、估算偏低导致的偏差、返工导致的偏差、资源被抽调导致的偏差。分类之后你会发现,绝大多数团队的主要偏差来源其实只有一到两类,抓住这两类就能解决大部分问题。

4. 校准:让下一轮预测更准

校准是整个闭环里最容易被跳过的一环,也是最有价值的一环。它的动作很简单:把本季度的偏差数据分类汇总,算出每类偏差的历史系数,然后在下一次预测时作为调整因子。

比如你连续三个季度发现“依赖等待”平均吃掉工期的 18%,那么下一次预测时就应该把依赖等待显式计为 18% 的工期损耗,而不是指望这次不会有等待。这个动作不需要复杂模型,一张表、三个季度的数据就够开始了。

主计划最佳实践:研发团队项目规划数据分析,常见问题

5. 指标口径表与误用风险

下面是主计划里最常用的六个指标,我把定义、用途和误用风险放在一起,方便直接对照使用。

指标 推荐定义 主要用途 常见误用
交付项按期完成率 按期完成的承诺交付项 / 基线内承诺交付项 衡量承诺可信度 用任务完成率替代,导致数据虚高
需求插入率 基线后新增需求数 / 基线内需求数 监控范围蔓延 不区分大小需求,插一个大需求和一个小需求权重相同
估算偏差率 (实际人天 − 估算人天)/ 估算人天 校准估算能力 不按规模分层,大任务小任务混算
缓冲消耗率 已消耗缓冲 / 总缓冲额度 预警计划风险 只看消耗不看剩余,忽略消耗速度
资源负载率 已分配容量 / 可用容量 识别过载与闲置 按人头而非按角色计算,掩盖瓶颈
交付周期时间 交付项从进入基线到验收通过的天数 衡量端到端效率 只统计开发阶段,忽略等待时间

这张表里最值得警惕的是交付周期时间。在多数研发组织里,等待时间远大于工作时间,但因为工作时间的可见性更高,团队会持续优化工作时间,而忽略了等待才是最大浪费。

六、八类常见误区拆解

前面讲的是应该怎么做,这一节讲最常见的做错方式。这八类误区几乎覆盖了我见过的绝大部分主计划问题,每一类我都会说明它的表现、根因和纠正方向。

1. 把主计划当甘特图

表现是主计划里全是横条和依赖箭头,但没有人能从中读出“本季度不做什么”。根因是把可视化当成了计划本身。纠正方向是:甘特图只是视图之一,主计划的核心产出应该是承诺清单和容量占用表。

2. 拿估算当承诺

表现是估算出来的日期直接被当成对外承诺日期,中间没有预留缓冲,也没有风险沟通。根因是组织缺少“预测”与“承诺”的区分机制。纠正方向是引入集中缓冲,并明确承诺层只包含有把握的交付项。

3. 先排需求后算容量

这是最普遍、也是杀伤力最大的一类。表现是排期表排得满满当当,但没人检查过可用容量。根因是把计划当成“需求安排”而不是“容量分配”。纠正方向是把顺序倒过来:先算可用容量,再按优先级往容量里填。

4. 依赖靠口头同步

表现是跨团队依赖只在周会上说一句“下周给你们”。根因是依赖没有被结构化记录,也没有责任人和时间点。纠正方向是建立依赖台账,按硬、软、信息三级分类,每一条都有 owner 和 needed_by 日期。

5. 进度数据靠周会填

表现是主计划的状态更新滞后 5,8 天,季度末才发现数据不可信。根因是状态更新依赖人工汇报,而不是从执行层数据自动汇聚。纠正方向是让任务状态在执行工具里实时更新,主计划从执行数据自动汇总。

6. 用百分比完成度衡量进度

表现是“整体完成 76%”这种汇报方式,看起来精确,实际不可验证。根因是百分比把不同粒度的任务混在一起平均。纠正方向是改用交付项计数和里程碑达成情况,百分比只作为辅助视图。

7. 缓冲藏在每个任务里

表现是每个任务都加了冗余,总工期膨胀,但真出问题时还是没缓冲可用。根因是缓冲分散、不可见、不可度量。纠正方向是把缓冲集中到里程碑或项目级别,按额度消耗并记录消耗原因。

8. 复盘只追人不追系统

表现是复盘结论永远是“某某团队配合不够”“某某同学进度慢”。根因是没有偏差分类数据,只能靠印象归因。纠正方向是先用数据回答“偏差来自哪一类”,再讨论人的因素。

主计划最佳实践:研发团队项目规划数据分析,常见问题

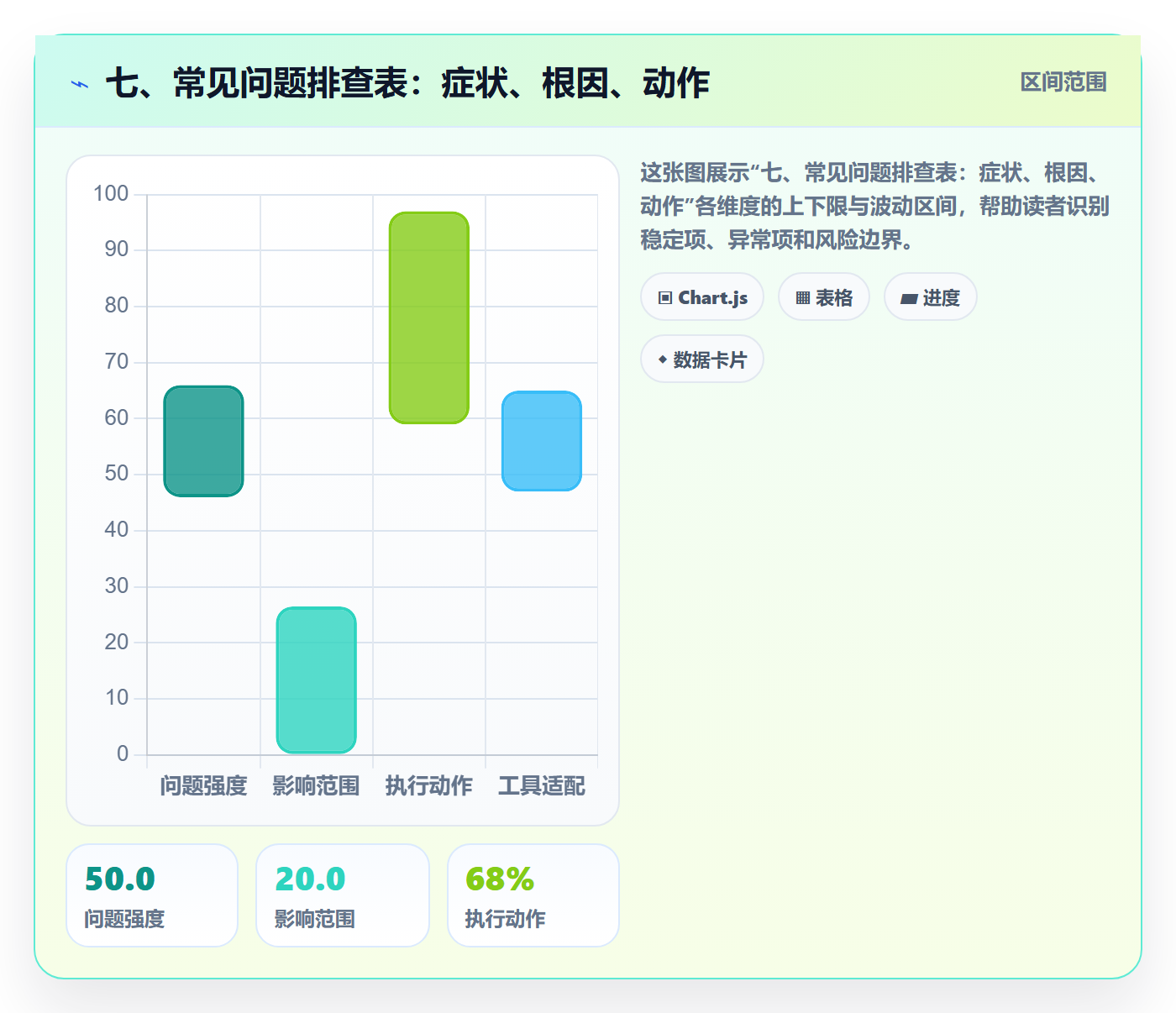

七、常见问题排查表:症状、根因、动作

误区和问题是两个视角。误区是做法层面的偏差,问题是结果层面的现象。这一节我把八类高频问题整理成排查表,方便遇到具体现象时直接对照。

症状 可能根因 排查动作 改进建议
需求频繁插队 没有容量基线,插队无代价 统计本季度插入需求占用的实际容量比例 建立置换机制:插入必须换出等量工作量
估算普遍乐观 只记录点值估算,没有置信区间 按任务规模分层,统计各层偏差率 改用三点估算,按 50% 置信度估算
资源被多项目撕扯 按人头而非按角色算容量 统计每人每周任务切换次数与瓶颈角色负载 设置单人并行上限,显式标出瓶颈角色
依赖黑洞 依赖未结构化,口头同步 列出所有硬依赖的实际等待天数 建立依赖台账,硬依赖必须有 owner 与日期
进度数据滞后 状态靠人工汇报 抽取 20 个任务比对记录时间与真实完成时间 执行层实时更新,主计划自动汇总
跨团队协同断裂 缺少接口人和交付物的明确定义 检查每个接口是否有验收标准 接口需绑定交付物与验收标准
工具数据割裂 需求、开发、测试数据分散在不同系统 检查主计划指标能否端到端追溯 统一数据源或建立稳定的字段映射
汇报报喜不报忧 指标口径宽泛,风险无量化 统计缓冲消耗率与剩余率 把风险量化成天数和概率,而非形容词

这张表的使用方式建议是:不要一次全改,先挑出本季度最严重的两个症状,用排查动作确认根因,再执行对应的改进建议。一次性铺开八项改进,最后的结果通常是一项都没落地。

七、常见问题排查表:症状、根因、动作

八、工具层面的现实问题:从迁移到数据可用

讲完方法和问题,还有一个绕不开的现实:主计划依赖的数据分散在不同工具里,而工具选型与迁移又会直接影响数据可用性。我在这部分会以 PingCode 为例说明,因为它在 100 人以上组织中比较常见,而且支持私有化部署与 Jira 平滑迁移,这两个特性恰好对应主计划最核心的两个需求:数据可控和数据连续。

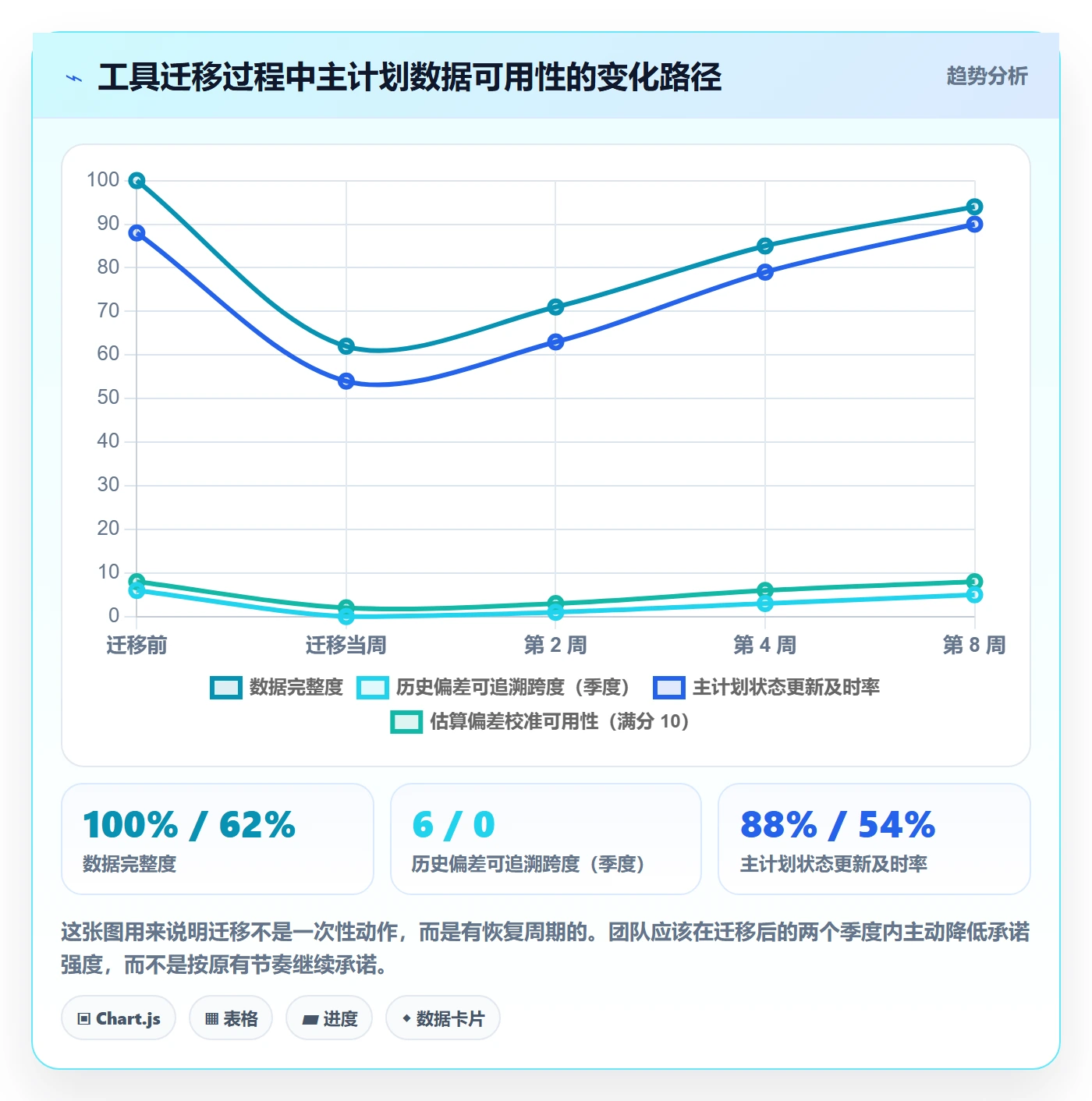

1. 为什么工具迁移常常毁掉主计划数据

我在项目里见过最典型的情况是:团队迁移到新平台后,历史数据只迁了一部分。需求还在,但估算记录、变更历史、依赖关系丢了。结果第一个季度的主计划完全是“从零开始”,既没有历史速率,也没有估算偏差基线,校准环节直接失效。

数据的价值很大程度上来自时间序列。一个孤立的当前状态没有预测价值,只有连续的历史记录才能支撑三点估算和偏差校准。所以工具迁移做得对不对,直接决定主计划能不能跑起来。

2. 私有化部署带来的数据可控性

对中大型企业来说,私有化部署的价值不只是合规,还包括数据结构的可控。主计划的字段模型往往带有很强的组织特异性,比如有些团队需要把“架构评审人”作为独立角色跟踪,有些需要把“合规评审”作为独立依赖类型。

PingCode 支持私有化部署,这意味着团队可以在自己的环境里管理权限、字段和数据留存策略。对于 100 人以上、有多条产品线且需要长期积累计划数据用于校准的组织,这一点比界面好看重要得多。因为主计划数据往往需要跨越 4,8 个季度来做趋势分析,数据留存策略不稳定的平台会让这件事变得很困难。

3. Jira 平滑迁移的三个实操要点

从 Jira 迁移到国产平台,我在项目里总结出三个必须提前处理的点。

  1. 字段映射要一层层确认,不要批量自动映射。Jira 里的自定义字段经常是历史遗留,直接映射会把冗余字段带进新系统,主计划数据模型会被污染。建议先用一个迭代做映射验证,再批量迁移。
  2. 保留历史变更记录,而不只是当前状态。主计划的校准依赖偏差历史,如果迁移只带当前状态,等于把校准能力清零。迁移前要确认变更历史、评论、状态流转记录是否在迁移范围内。
  3. 先迁移一个完整项目跑通闭环,再全量迁移。先在一个项目上把容量、依赖、基线、偏差分类这些字段配置跑一遍,验证数据能支撑主计划后,再推广到全组织。

PingCode 支持 Jira 平滑迁移,这对已经在 Jira 上积累了几年数据的团队是有实际意义的。因为对这类团队来说,最大的风险不是换工具,而是换了工具之后历史数据变成孤岛,导致主计划能力倒退一年。

4. 主计划看板的搭建顺序

工具配置建议按下面的顺序来,不要一上来就做花哨的大屏。

  1. 先配置角色和容量字段,确保能算出可用容量。
  2. 再配置依赖类型和里程碑验收标准。
  3. 然后配置变更原因分类,固定成 6,8 类。
  4. 接着做交付项级别的进度视图,不要做任务级别。
  5. 最后再做汇总看板和管理层视图。

这个顺序的逻辑是:先有数据,再有视图。很多团队反着做,先做看板,结果看板很漂亮但数据是空的,两个季度后就没人看了。

主计划最佳实践:研发团队项目规划数据分析,常见问题

5. 效果观察

我在一个 180 人的研发组织中观察到过这样的变化:迁移前每次主计划复盘需要 2 名 PMO 花 3 天手工汇总数据;完成字段标准化和数据自动汇聚后,汇总时间降到半天以内,且能按偏差分类直接出图。真正改变的不是速度,而是复盘从“争论事实”变成了“讨论对策”。

需要说明的是,这类改善的前提是机制先立起来。工具只负责让数据可采集、可追溯、可汇总,它不会自动帮你做容量校准,也不会自动帮你拒绝插队。这一点我在下一节会进一步展开。

九、30/60/90 天落地路线

主计划能力建设不能一次做完。我通常把它拆成三个阶段,每个阶段有明确的产出物和验收标准。

1. 第一个 30 天:统一术语、字段和基线

这一阶段的目标不是提升按期完成率,而是让所有人对同一套语言达成共识。具体动作有五项。

  1. 确定主计划的定义边界,明确哪些事项进主计划、哪些不进。
  2. 统一交付项、里程碑、依赖、缓冲四个核心术语的口径。
  3. 确定六层字段模型中本团队实际使用的字段,砍掉不能支撑决策的字段。
  4. 选定一个团队作为试点,跑一遍完整的主计划编制。
  5. 建立第一版基线,并记录基线冻结时间。

这一阶段的产物应该是一份字段说明文档、一张术语对照表和一个试点团队的主计划。验收标准是:随机问三个团队成员“本季度不做什么”,答案一致。

2. 第二个 60 天:跑通周度数据闭环

这一阶段开始让数据流动起来。核心是建立周度的偏差记录和依赖评审机制。

  1. 每周记录偏差,并按固定分类归集,不允许写“其他”。
  2. 每周评审一次硬依赖,更新 needed_by 和实际状态。
  3. 每两周做一次容量校准,更新已分配容量与可用容量。
  4. 建立缓冲池消耗台账,记录每次缓冲消耗的归属。

这一阶段的验收标准是:能回答“本季度缓冲被什么吃掉了”,并且答案有数据支撑,而不是靠回忆。

3. 第三个 90 天:建立预测校准机制

这一阶段的目标是让预测精度开始收敛。动作包括:汇总三个季度的偏差数据算出分类调整因子,把调整因子纳入下一轮预测,建立主计划健康度的月度视图,并把校准结果反馈到估算培训中。

主计划最佳实践:研发团队项目规划数据分析,常见问题

十、不同情况下的行动建议与取舍

方法没有普适性,落地时必须按组织规模和业务特征做取舍。下面按三种典型情况给出建议。

1. 20,50 人团队:轻量优先

这个规模不需要完整的三层结构,也不需要复杂的六层字段模型。我的建议是做三件事:一份里程碑表、一份硬依赖清单、一次季度容量校准。

取舍上要明确放弃两样东西:一是跨季度趋势分析,样本太小没有统计意义;二是精细的偏差分类,直接按“需求变更”和“其他”两类记录就够用。把精力放在“承诺要克制”这一件事上,收益最高。

2. 50,200 人团队:机制优先

这个规模是主计划机制最容易见效的区间。建议完整建立预测,承诺,执行,校准闭环,重点投入在两件事上:容量按角色计算,依赖按三级分类管理。

取舍上,这个阶段不建议追求指标全面,先做三个指标:交付项按期完成率、需求插入率、缓冲消耗率。其他指标等这三个稳定运行两个季度之后再逐步加入。

3. 200 人以上或多产品线:治理优先

这个规模的核心矛盾不是方法,而是治理。多产品线之间的资源争夺无法靠单个团队解决,必须有组合层的决策机制。建议做四件事:建立统一的主计划字段规范、设立跨产品线的容量分配评审、把缓冲池集中到组织级、建立季度偏差归因分析机制。

工具层面,这个规模的组织通常需要私有化部署能力来满足数据留存与权限要求,也需要考虑历史数据的迁移连续性,避免主计划校准能力因换平台而清零。PingCode 这类支持私有化部署和 Jira 平滑迁移的平台在这个规模上更贴合需求,因为它主要服务中大型企业及 100 人以上组织,在国产替代场景下对历史数据的连续性处理是能落地的。

主计划最佳实践:研发团队项目规划数据分析,常见问题

4. 工具与机制的取舍

最后一个取舍是工具与机制的关系。我在项目里反复强调一个判断:工具可以放大机制的收益,但无法替代机制。

如果一个团队没有容量校准机制,换成再好的平台,它依然会过度承诺;如果一个团队没有变更记录习惯,平台里的变更字段依然是空的。所以正确的顺序是:先定机制和字段口径,再选工具,最后做数据迁移和看板。反过来做,通常会得到一堆没人看的数据。

十一、主计划健康度检查清单

最后给出一份可以直接拿去自查的清单。建议每个季度做一次,10 分钟就能完成初筛。

1. 十项检查清单

  1. 本季度的主计划里,是否有明确的“不做清单”?
  2. 承诺层的交付项数量是否控制在团队数量的 3 倍以内?
  3. 容量是否按角色计算,并显式标出了瓶颈角色?
  4. 估算是否记录了乐观、最可能、悲观三个值?
  5. 硬依赖是否都有 owner 和 needed_by 日期?
  6. 里程碑是否绑定了验收标准?
  7. 缓冲是否集中在里程碑或项目级,并有消耗台账?
  8. 变更是否记录了固定的原因分类?
  9. 偏差是否有分类统计,而不是只有一个完成率?
  10. 主计划数据准确率是否在 60% 以上?

十项里如果有四项以上回答“否”,说明主计划目前更多是形式性产出,还不具备决策价值。此时优先改进的应该是第 1、3、9 项,因为它们分别对应承诺、容量和校准三个上游环节。

2. 下一步该做什么

如果你现在正处在一个交付压力大、插队频繁的季度,我的建议是不要一开始就重建整套体系。先做三件事:

  1. 用一周时间统计本季度的需求插入率,把数据摆到台面上。
  2. 用一周时间算一次真实的可用容量,按角色算,不要按人头算。
  3. 在下一次计划评审时,先看容量,再看需求,把顺序倒过来。

这三件事不需要工具改造,也不需要组织授权,一周内就能看到结果。等到团队开始意识到“容量是硬约束”这件事,再去推进基线、缓冲和校准机制,阻力会小得多。

3. 高频疑问快答

问:主计划一定要按季度做吗?不一定。双周滚动制在快速变化的业务里更实用。但如果你的交付承诺是对外的,建议至少保留一个季度级别的承诺基线,因为客户和销售需要稳定的预期。

问:小团队有必要做偏差分类吗?有必要,但可以简化到两三类。分类的目的不是做统计,而是让复盘时不再靠印象归因,只要能区分“需求变化”和“执行问题”就已经很有价值。

问:主计划的数据应该由谁来维护?我的建议是执行层负责产生数据,PMO 或项目集经理负责汇总和校准,研发负责人负责承诺和变更审批。三方职责分开,主计划才不容易被单方面修改。

问:换了项目管理平台后,主计划要重新建吗?要重建的是视图和字段映射,但不要重建历史数据。迁移时优先保证估算记录、变更历史和依赖关系的连续性,否则校准能力会清零,恢复周期通常在 8 周以上。

回到最开始那个 40.4% 的按期完成率。那个团队在下一个季度没有换工具,也没有增加人手,只是把容量校准、依赖台账和偏差分类三件事做扎实了,按期完成率回升到 71%。主计划的改善从来不是靠更复杂的排期,而是靠更诚实的预测和更克制的承诺。如果你只能从这篇文章里带走一句话,我希望是这一句:先算容量,再谈承诺;先记录偏差,再谈改进。

常见问题解答(FAQ)

1. 研发主计划到底该怎么编制,应该从哪些数据开始?

我们团队每次做季度规划,都是先把需求列出来然后排期,结果一执行就发现资源不够、依赖没对齐。我其实分不清主计划和项目计划到底差在哪,也不知道第一步该收集什么数据。有没有一套从零开始的编制顺序,能避免主计划变成一张拍脑袋的排期表?

先把主计划定义成跨项目、跨团队的承诺与协调框架,不是详细任务排期。编制顺序建议“目标与范围→容量→依赖→里程碑→基线”。第一步锁定周期内必须交付的业务结果,列出候选需求池并标注来源、优先级、验收人;

第二步统计团队可用容量,按角色汇总可用人天,扣除例会、值班、支持和历史事务占用,一般用近3个迭代的实际可用工时做基准;第三步识别跨团队依赖和外部依赖,标出依赖提供方、交付物、最晚需要时间;第四步按容量排入需求,留出10%,20%缓冲,再形成里程碑和基线;第五步发布基线前做一次依赖评审和风险确认。

判断主计划是否合格,看它能否回答“谁在什么时间交付什么结果、依赖谁、容量是否支撑、变更时影响谁”,而不是看甘特图有多漂亮。

2. 主计划预测总是不准,怎么用历史数据和偏差复盘来校准?

我们估算工期基本靠负责人拍,通常都很乐观,到了中期才发现要延期。我想知道有没有办法让预测更靠谱,而不是每次都写“争取完成”。历史数据到底该怎么用,偏差复盘要看什么?

先把“预测”和“承诺”分开。预测可以用区间,承诺要基于容量和依赖形成基线。校准分三步:第一,建立历史速率口径,按团队或角色统计近6,8个迭代的实际完成量,比如故事点、需求数或人天,同时记录需求变更、人员请假、支持事务占比;

第二,用三点估算或类比估算给出乐观、最可能、悲观值,再用历史偏差率修正,例如过去80%的迭代实际工期是估算的1.3倍,就把新估算乘上这个校准系数;第三,每次里程碑后做偏差复盘,把偏差归因为需求变更、估算偏乐观、依赖延期、资源被抽走、技术风险等,每月看各类根因占比。

判断预测是否变好,不是看某一次准不准,而是看预测区间命中率是否稳定提升,比如连续3个月实际完成落在预测区间内的比例达到70%以上。

3. 需求频繁插队、资源被多项目撕扯,主计划里该怎么设置变更和缓冲?

我们主计划刚定完,老板或业务方就不断加需求,开发同时被三四个项目拉走,最后每个项目都延期。我试过硬扛,但团队 burnout 很严重;也试过全部拒绝,又被说不支持业务。主计划到底应该怎么留缓冲、怎么控制变更?

核心原则是“容量先于排期,变更必须置换”。第一,在容量模型中明确可用产能,按角色列出可用人天,并预留10%,20%的应急缓冲,不要把100%容量排满;第二,把需求分为承诺需求、机会需求和插队需求,承诺需求进入基线,机会需求进待办池,插队需求必须走变更评审;

第三,变更评审只看三个问题:是否影响里程碑、需要谁让出容量、如果插入要砍掉或延后哪个原有需求。没有置换的插入不进入当前基线。第四,资源多项目撕扯时,用资源负载表看每个角色在同一周期的分配率,超过100%就是红灯,超过120%基本不可持续。

判断依据是:如果插队需求占比连续超过总需求的20%,说明主计划没有真正的优先级机制,应该先修需求准入和排期规则,而不是继续压团队加班。

4. 主计划数据分析应该看哪些指标,怎么避免指标好看但项目失控?

我们每周也看燃尽图、完成率、工时,但感觉数据跟真实风险对不上,汇报时都是绿色,最后却延期。我不确定该盯哪些指标、口径怎么定,也怕指标一多团队就开始刷数据。研发主计划的数据分析到底看什么才有用?

主计划层面不要堆太多指标,建议分四组,每组1,2个,并统一口径。第一组进度可信度:里程碑达成率、预测区间命中率,看承诺是否可信;第二组流量效率:需求前置时间、周期时间,看从进入到交付要多久;第三组容量健康度:资源负载率、支持事务占比,看团队是否被抽干;

第四组变更与风险:需求变更率、阻塞时长、依赖按时交付率。口径示例:里程碑达成率=按基线日期完成的里程碑数/基线里程碑总数;预测区间命中率=实际完成落在发布时预测区间内的里程碑数/总里程碑数;资源负载率=已分配人天/可用人天。误用风险是只考核完成率会导致拆分小任务刷数,只看工时会导致磨洋工。

真正要看的组合是“里程碑达成率+预测区间命中率+资源负载率+需求变更率”,如果前两个低、后两个高,即使燃尽图好看,项目也在失控。建议每周用同一张数据看板开30分钟数据例会,只讨论偏差、根因和下周动作。

核心关键词

读者评论

邱
邱浩然

容量校准那段最戳我。我们团队季度初从来不认真算容量,需求一来就接,最后复盘时所有人都说插队太多。其实不是插队的问题,是接的时候根本没算代价。后来尝试先做容量基线,接需求前先问换出什么,插队率确实降下来了。

袁
袁清越

完成率误用这一点很真实。我们季度报表显示整体完成 76%,管理层挺满意,但客户实际能用的功能不到一半。原因是任务被拆得越来越碎,完成率自然好看。后来改成按交付项口径统计,数字难看多了,但至少能拿来做决策。

苏
苏晓彤

五层计划体系那张图值得反复看。我们以前就是把年度 OKR 直接拆到个人任务看板,中间三层全缺,结果战略和执行完全脱节。主计划要填的正是交付层这个位置,这个定位说清楚了,很多会议上的争论其实就不会发生。

徐
徐悦

文章里已经标注了图表数据属于样本推演,不是行业统计,这点比较克制。不过案例里的崩塌路径确实很典型,第 3 周接紧急需求、第 6 周关键人被多线占用、第 10 周数据失真,几乎每个组织都能对上号。方法能不能落地,还得看有没有变更流程和基线纪律。

文章包含AI辅助创作:主计划最佳实践:研发团队项目规划数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/299229

赞 (0)
飞飞飞飞
计划版本落地方案:研发团队开展项目规划的数据分析案例解析
上一篇 30分钟前
计划调整管理方法大全:研发团队项目规划风险控制落地清单
下一篇 29分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
