项目规划计划基线全流程:实施团队入门指南与一文讲清

去年冬天,我在一个制造业客户的办公楼里待到凌晨两点,不是因为系统上线出了问题,而是因为项目组和客户方对"这个需求到底算不算在合同范围内"吵得不可开交。甲方的IT总监拿着一份签字版的需求规格说明书,坚持数据迁移只覆盖三个历史年度;乙方的实施顾问却指着会议纪要里的一句话,说业务部门早就确认过要迁移近五年数据。双方都有"证据",但没有一份被正式批准、冻结、版本受控的基线文件。

那一刻我意识到,绝大多数实施项目的扯皮,不是能力问题,而是基线问题。

这篇文章写给刚进入实施交付团队的顾问、项目经理和项目助理,也写给需要参与基线评审的甲方业务负责人。我会把"项目规划计划基线全流程"拆成能直接落地的动作,基线到底包含什么、怎么定、怎么冻结、冻结后怎么控、需求变了怎么走变更。全文基于我这些年做企业级项目交付和基线治理的实操经验,不堆术语,不抄教材,尽量给到你可以拿去用的方法。

一、先给结论:基线不是甘特图,是六件套

计划基线不是一张排期表,而是一组经过正式批准、被版本受控、可作为后续比较和控制参照的基准文件集合。如果你把它理解成"项目进度计划",那么在需求变更、成本超支、验收扯皮时,你手里根本没有可以对照的锚点。

我在实施项目里反复验证过一件事:真正能在交付现场起作用的基线,通常包含六个部分,范围基线、进度基线、成本与资源基线、质量与验收基线、风险与依赖基线、责任与沟通基线。少任何一件,项目后期都会以不同形式补课,而且补课的代价往往比前期做基线高得多。

下面这张对比图,是我对一个样本池内、二十多个实施项目复盘后整理的"基线条目完整度"与"项目后期返工率"的关系示意。完整度越高,后期返工越少,这不是玄学,而是因为每一次变更都有评估依据。

项目规划计划基线全流程:实施团队入门指南与一文讲清

这六件套不是我要发明的新概念,而是把传统项目管理里散落在多个知识领域的"基准"重新组织成实施团队能直接用的形态。下面我们一项一项说清楚。

1. 范围基线:签认的边界,不是口头共识

范围基线是实施项目最容易失控的部分。它至少应该包含合同或SOW里明确的可交付物清单、需求规格说明书、业务蓝图、接口清单、数据迁移范围,以及一份同样重要的"不做清单"。

"不做清单"是我在项目里最看重的文件之一。它明确列出哪些需求虽然被提到过,但不在本次项目范围内。没有这份清单,业务部门每提一个新想法,你都要重新论证一遍,而这些论证的机会成本,往往被完全忽略。

2. 进度基线:必须包含客户配合与外部依赖

很多实施顾问排期时只排自己团队的任务,结果计划看起来完美,执行时却频频停滞。真正可用的进度基线,一定包含客户接口人、环境准备、数据提供、第三方接口联调、UAT排期、上线窗口这些外部依赖,并且每一个依赖都有明确的责任人和时间点。

没有客户配合项的排期,只是乙方单方面的愿望。这一点我在多个项目里都吃过亏,后来把它作为排期评审的一票否决项。

3. 成本与资源基线:合同额不等于项目预算

成本基线要区分合同金额、项目预算、人天成本、差旅、第三方采购、税费和回款节点。很多新人会把"合同签了多少钱"当成成本基线,这是错误的理解。合同额是收入侧,成本基线是投入侧,两者的口径完全不同。

4. 质量与验收基线:决定后期是否扯皮

质量验收基线包括UAT范围、缺陷等级定义、上线标准、验收文档清单、尾款条件。它直接决定了项目末期是顺利验收还是无限期扯皮。我的建议是:把验收标准和范围基线放在同一次评审里冻结,不要留到项目后期再谈。

5. 风险与依赖基线:登记册不是摆设

风险与依赖基线是一个持续更新的登记册,包含已知风险、假设条件、外部依赖和升级机制。它的价值不在于预测准确,而在于当风险真的发生时,团队已经知道谁负责、向谁升级、按什么标准判断。

6. 责任与沟通基线:RACI落到具体名字

责任与沟通基线用RACI矩阵把每项关键交付物的负责人、审批人、咨询人和知情人落到具体名字,同时明确例会节奏、汇报路径和决策人。没有这个,项目里就会出现"以为对方知道"的经典事故。

项目规划计划基线全流程:实施团队入门指南与一文讲清

二、为什么实施团队总在基线上翻车

讲完结论,我们回到真实的交付场景。我见过太多团队有能力、有热情,但项目依然做得痛苦,原因往往集中在几个反复出现的场景里。

1. 需求反复:会议纪要替代正式基线

最常见的情况是:需求靠会议纪要传递,每次会议都有新的"口头确认",但这些确认从未进入受控的需求文档。等到项目中期,团队已经按七八份不同的纪要在做事,没人说得清哪份是最终版本。

我曾经复盘过一个项目,发现同一张报表的口径在四份不同纪要里出现了三种描述。这不是团队不认真,而是缺乏一个"唯一真相源"。

2. 上线倒排:先定日期,再补计划

另一个高频场景是客户或销售先定了上线日期,项目组再倒过来补计划。这种做法本身不是原罪,问题在于倒排的计划往往只覆盖乙方任务,把客户配合、数据准备、UAT时间全部理想化,导致计划从第一天起就不可执行。

3. 验收扯皮:标准留到最后再谈

我去做过一个项目的救火顾问,项目已经延期两个月,双方对"系统是否达到上线标准"各执一词。翻遍文档才发现,合同里只写了"系统稳定运行",没有任何可量化的验收标准。这种模糊条款在签约时看似省事,执行时就是灾难。

4. 资源冲突:一个顾问同时被派三个项目

资源基线缺失时,实施顾问常常被同时压到多个项目上。资源冲突不会在计划阶段暴露,而是在执行阶段集中爆发,表现为进度集体滑坡。

项目规划计划基线全流程:实施团队入门指南与一文讲清

三、拆解五个最常见的基线误区

在讲具体方法之前,我想先把几个流传很广的错误认知拆开。这些误区不纠正,后面的流程再详细也执行不下去。

1. 误区一:基线就是甘特图

甘特图是进度基线的可视化形式之一,但基线本身是范围、进度、成本、质量、风险、责任的集合。把基线等同于甘特图,等于承认你只管理进度、不管理其他。

2. 误区二:基线一旦确定就不能改

这是最需要纠正的认知。基线的作用是提供变更评估的参照,不是禁止变更。没有变更的基线和没有基线的项目,在治理意义上是一样的,都不具备控制能力。

正确的表述是:基线可以被变更,但每一次变更都必须经过影响分析、审批和重新发布。

3. 误区三:敏捷项目不需要基线

敏捷项目同样需要基线,只是基线形态不同。传统项目冻结的是范围和进度基准,敏捷项目可能冻结的是产品愿景、发布计划和迭代目标。合同型敏捷项目里,范围基线往往仍然存在,只是表述方式更灵活。

4. 误区四:客户不签就没法冻结

客户不签是实施项目的常态,但不签不等于没动作。你可以采取的处理方式包括:把"已提出但未确认"的事项单列、设定确认截止时间、在会议纪要中明确默示通过规则、向上升级到项目发起人。

5. 误区五:基线是项目经理一个人的事

基线是团队共识的产物。项目经理负责组织和推进,业务顾问负责范围定义,技术顾问负责技术边界,财务负责成本口径,客户接口人负责配合项确认。一个人拍出来的基线,执行时不会被团队真正认可。

项目规划计划基线全流程:实施团队入门指南与一文讲清

四、专业判断逻辑:冻结前 vs 冻结后

理顺误区之后,我给出一个我认为最实用的判断框架:把所有基线动作分成"冻结前"和"冻结后"两个阶段。冻结前的核心目标是"定清楚、签下来";冻结后的核心目标是"可对照、可控变更"。

1. 冻结前的三个判断

第一,范围是否可拆解到可交付物级别。如果范围只能描述为"实现某业务线上化",这个范围就没法控制。必须拆到WBS的工作包或可交付物层级。

第二,外部依赖是否落在具体的人和时间点上。任何"客户会配合"的描述都是无效依赖,必须写成"X月X日前,由客户方技术负责人张工提供测试环境访问权限"。

第三,验收标准是否可量化。"系统运行稳定"是不可验收的标准,"关键业务流程连续运行72小时无P1级缺陷"才是可验收的。

2. 冻结后的三个判断

第一,实际与基线的偏差是否可测量。如果没有度量口径,你就不知道项目是不是偏离了原有计划。

第二,变更影响是否可评估。收到变更请求时,团队能否在约定时间内给出范围、进度、成本三方面的影响。

第三,审批权限是否清晰。小额变更由项目经理批,中等变更由项目发起人批,重大变更由治理委员会批,这套权限必须在基线冻结时一并确定。

项目规划计划基线全流程:实施团队入门指南与一文讲清

五、全流程八步:从接项目到冻结基线

下面是我在实施项目里反复用到的八步流程。它不复杂,但每一步都有明确的输入、输出、责任人和卡点。你可以把它当成一张检查表。

1. 第一步:输入收集

接项目后,第一件事是收集合同、SOW、售前方案、客户组织架构、既有系统资料、行业合规要求。这一步的产出是一份输入清单,任何缺失项都要标注并由项目经理跟进补齐。

2. 第二步:范围拆解

把范围内的可交付物拆到WBS工作包层级,同时整理"不做清单"。这一步的产出是范围基线草案,必须包含可交付物清单、接口清单、数据迁移范围、不做清单。

3. 第三步:进度排期

基于范围基线排期,明确里程碑、依赖关系、缓冲区间。我习惯把客户配合项单独作为一组任务列出,并把它们和乙方任务做强制依赖绑定。这一步的产出是进度基线草案。

4. 第四步:资源与成本测算

这一步要测算人天投入、资源角色、第三方采购、差旅预算,并形成RACI矩阵。产出是成本资源基线草案。要注意,人天测算必须基于范围基线而不是拍脑袋。

5. 第五步:质量与验收标准制定

定义UAT范围、缺陷分级、上线标准、验收文档清单、尾款条件。产出是质量验收基线草案。如果合同条款模糊,要在这一步推动补充协议或验收确认单。

6. 第六步:风险与依赖梳理

建立风险登记册和依赖清单,明确风险责任人、触发条件、应对策略和升级机制。产出是风险依赖基线草案。

7. 第七步:评审与冻结

组织基线评审会,参与方包括项目经理、各角色顾问、客户接口人、项目发起人。评审通过后,形成签字确认的基线版本,并存入受控文档库。这一步的产出是正式基线。

8. 第八步:发布与宣贯

基线冻结后要向全体项目干系人宣贯,明确基线版本号、生效日期、变更入口和审批权限。这一卡点经常被忽略,导致基线存在于文档库但没人真正遵守。

项目规划计划基线全流程:实施团队入门指南与一文讲清

六、实战案例与数据观察:某项目管理平台在基线治理中的应用

讲完方法论,我想分享一个真实落地场景。我参与过一个中大型制造企业的实施交付改造项目,这家企业有超过一百人的项目管理和交付团队,同时运行十几个平行项目。改造前的最大问题就是基线管理靠邮件和共享盘,版本混乱、变更靠口头、进度核对靠人工。

1. 改造前的痛点

具体表现有几个:基线文档散落在不同人的本地目录,谁手里是最新版说不清;变更请求靠微信和会议纪要,事后无法追溯;跨项目资源冲突无法提前发现,经常出现顾问被临时抽调。

我梳理过他们当时的变更处理数据,一个中等变更从提出到完成审批平均要七个工作日,而其中约三天时间花在"找文件、问人、确认版本"上,真正用于影响评估的时间反而不多。

2. 引入平台后的变化

这家企业最终选择了一个支持私有化部署、能平滑迁移既有研发管理系统数据的项目管理平台。考虑到他们的行业属性和数据合规要求,私有化部署几乎是硬性条件;同时他们原有大量研发数据沉淀在既有系统中,迁移成本也是决策关键。

在这个项目里,他们用 PingCode 承载了基线治理的几个关键动作。我印象比较深的是两点:一是需求与范围的关联关系被固化到系统里,任何范围变更都会自动关联到对应的工作项和验收标准;二是变更流程被配置成可追溯的审批流,每个节点都有明确的责任人和时限。

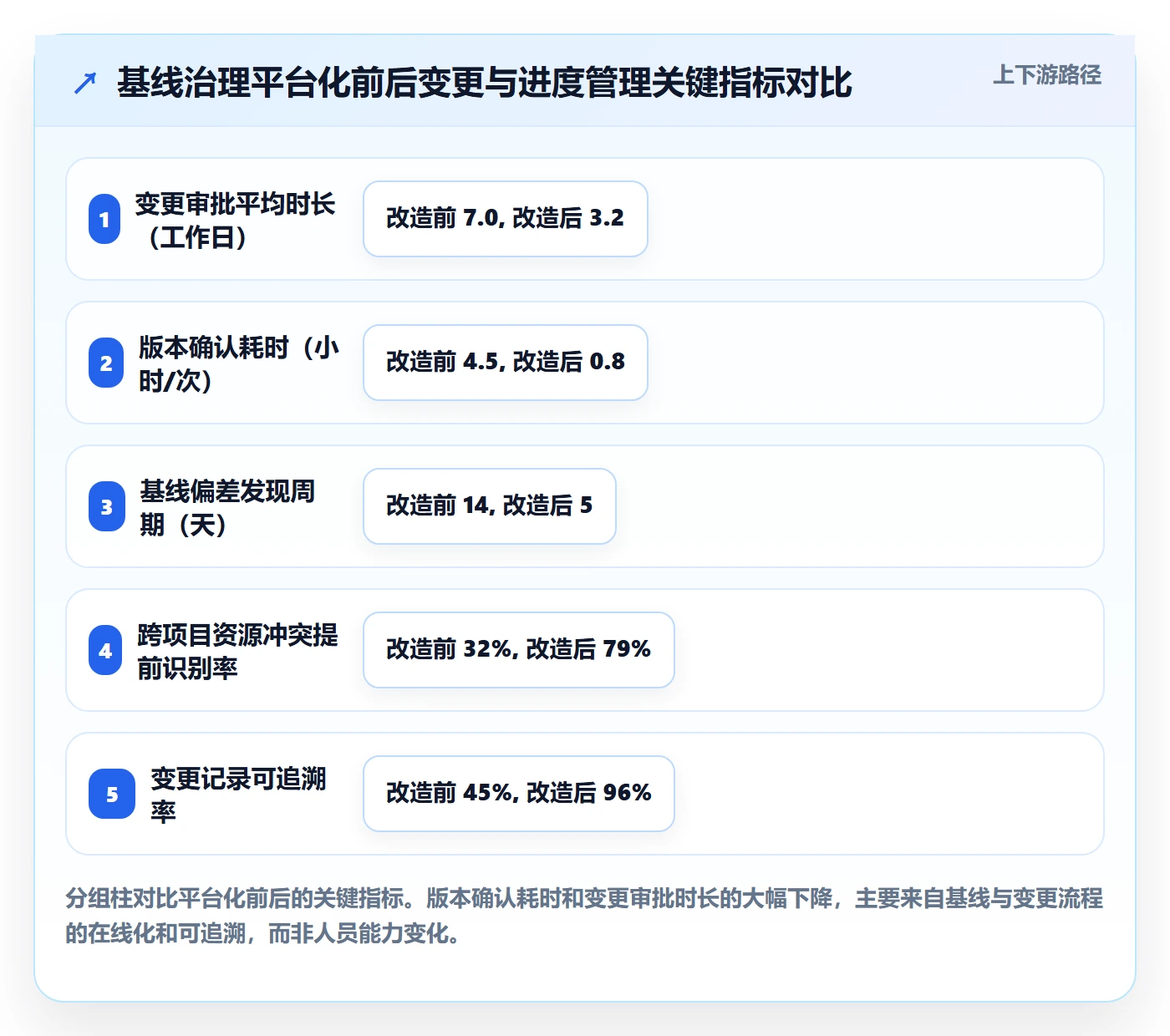

改造实施三个月后,我做了第二轮数据对比,几个核心指标的改善比较明显。

项目规划计划基线全流程:实施团队入门指南与一文讲清

3. 为什么这一步值得投入

很多人会问,基线上线到系统里是不是过度工程?我的判断是,当组织同时运行多个平行项目、参与人数超过一定规模时,靠文档和邮件治理基线的边际成本会急剧上升。这种规模下,平台化不是锦上添花,而是维持治理有效性的必要条件。

这里我也要客观说明一个边界:对于三五个人的小型项目、或短周期的单点实施,传统文档加评审完全够用,上平台反而增加学习成本。平台的价值随项目数量和协作复杂度增长,不是所有项目都适用。

4. 迁移与选型的现实考量

这家企业选择平台时最关注的三件事是:能否私有化部署以满足数据合规、能否从既有研发管理系统平滑迁移历史数据、以及是否有国产化替代能力。这几点在信创背景下越来越普遍,尤其是金融、制造、医疗这类对数据主权敏感的行业。

我的经验是,选型时不要只看功能清单,要重点验证三件事:历史数据迁移的完整性和字段映射质量、权限模型能否匹配你的组织治理要求、以及能否自定义审批流。这三点决定了平台能不能真正承载你的基线流程。

项目规划计划基线全流程:实施团队入门指南与一文讲清

七、不同情况下的行动建议

没有一套流程适用于所有项目。下面我按几种典型情况分别给出行动建议,你可以对照自己的项目对号入座。

1. 情况一:刚接手一个新实施项目

建议在前两周内完成输入收集和范围拆解草案。哪怕合同已签、范围已经明确,也要重新拆一遍WBS,因为你拆出来的可交付物层级,才是后续所有控制的基础。

同时启动客户配合项清单的梳理,把每一项外部依赖落到具体人和时间点。这一步做得越早,后期被动的概率越低。

2. 情况二:项目已经进行到中途,基线混乱

这种情况不要试图一次性重建完整基线,而是做"差异化补齐"。先补齐范围基线和质量验收基线,这两项对后期验收影响最大;进度基线可以在下一个里程碑节点重新冻结。

补齐过程中要主动向客户同步,把它包装成"确保交付质量的对齐动作",而不是"我们之前没做好"。

3. 情况三:客户方强势、不愿签字确认

建议采用"分项确认"策略:把基线拆成若干模块,先确认技术方案、接口清单这些争议较小的部分,积小胜为大胜。同时把所有未确认项单列成"待确认清单",明确确认截止时间和默示通过规则。

如果始终无法推进,要及时升级到双方项目发起人层面,把风险显性化。

4. 情况四:多项目并行、资源紧张

重点做成本与资源基线、责任与沟通基线。这两项能帮你把资源冲突提前暴露出来。建议建立统一的项目资源视图,而不是每个项目各自为政。

这个阶段如果项目数量多、协作复杂,引入支持跨项目资源管理的平台会有明显收益,但前提是你的基线定义本身是清晰的,否则工具只会把混乱放大。

项目规划计划基线全流程:实施团队入门指南与一文讲清

八、不同情况下的取舍

做基线治理一定会遇到取舍。这里我把几个最常见的取舍点列出来,讲清楚我的判断依据。

1. 取舍一:基线要多细?

我的原则是"可控即可,不必穷尽"。范围拆到可交付物层级就够,不需要拆到每个功能点;进度拆到里程碑加关键任务就够,不需要拆到每人每天。拆得过细会导致维护成本高于控制收益。

判断标准很简单:如果某条基线的维护成本超过它帮你避免的风险成本,这条基线就过细了。

2. 取舍二:客户不签,要不要冻结?

我的判断是"可以冻结,但要标注状态"。把已确认部分冻结为V1.0,把未确认部分作为"待确认附录"单列。这样既保证了项目可以往前走,又保留了争议追溯的依据。

绝对不要在没有记录的情况下默认通过,也不要因为客户不签就完全停止推进。

3. 取舍三:敏捷还是传统基线?

不要简单对立。合同型项目通常需要传统基线,即使采用迭代交付方式;内部创新项目可能更适合发布计划加迭代目标的轻基线。判断依据是治理要求和合同约束,而不是团队偏好。

4. 取舍四:文档治理还是平台治理?

项目数量少、协作方少时,文档治理成本低、见效快。项目数量多、协作复杂度高时,平台治理的优势才显现。我的经验分界点大致在同时运行项目超过五个、或参与人数超过三十人之后,文档治理的边际成本会快速上升。

5. 取舍五:变更控制的严格程度

变更控制太松会导致范围蔓延,太严会导致项目僵化。合理做法是按变更影响分级:小额变更快速通过,重大变更严格评审。分级标准要在基线冻结时定好,事后临时调整会引发争议。

项目规划计划基线全流程:实施团队入门指南与一文讲清

九、结语:把基线当成控制线,而不是束缚线

回到开头那个凌晨两点的办公室。如果这个项目在启动时就把范围基线、进度基线和验收标准冻结清楚,那场争论可能根本不会发生。不是因为它能消除分歧,而是因为它让分歧有据可依、有流程可走。

我在这篇文章里反复强调一个观点:基线的意义不在于把计划钉死,而在于给变化提供一个可比较、可评估、可追溯的参照。好的基线不会拖慢项目,它会让每一次决策都有依据、每一次变更都有代价评估、每一次验收都有明确标准。

如果你现在手里正有一个项目,我建议你今天就做一件事:拿出一页纸,写下这个项目的范围边界、里程碑、客户配合项、验收标准和变更联系人。写完你会发现哪些信息你其实并不清楚,那些不清楚的地方,就是你现在最该补的基线。

对于刚入门的实施顾问,我最后给三个具体动作:第一,养成每次会议后更新"待确认清单"的习惯,而不是只写会议纪要;第二,在排期时强制加入客户配合项,不给理想化留空间;第三,验收标准一定要在项目早期就谈,不要拖到上线前。

基线治理不是一个项目的事,而是实施团队能力的一部分。当你把它从"文件工作"变成"控制习惯",交付的痛苦会显著下降。

常见问题解答(FAQ)

1. 实施项目的计划基线到底包含哪几项,跟进度甘特图有什么区别?

我刚从技术岗转到实施项目助理,带我的项目经理让我先把计划基线整理出来,我第一反应就是把排期表导出来发过去,结果被打回说这不是基线。我其实分不清计划基线、甘特图、合同范围这几样东西到底谁包含谁,也不知道除了进度以外还要冻什么,怕自己做出来的东西在评审会上被问住。

计划基线是经过批准、可作为后续比较和控制参照的版本集合,甘特图只是其中进度基线的可视化呈现,两者不是一回事。

实施项目实操上建议按六类来冻结:范围基线(合同、SOW、需求规格、蓝图、接口清单、数据迁移范围、明确的不做清单)、进度基线(WBS、里程碑、客户配合项、外部依赖、缓冲)、成本与资源基线(合同额、内部预算、人天、差旅、第三方采购、回款节点要分开列)、质量与验收基线(UAT范围、缺陷等级、上线标准、验收文档、尾款条件)、风险假设与依赖基线(登记册、升级路径)、责任与沟通基线(RACI、客户接口人、例会节奏)。

判断依据很简单:任何一条后续要拿来对比实际执行情况、并可能触发变更审批的内容,都应该进基线;纯展示用途的甘特图截图不算。

2. 客户不签字确认基线,项目又必须往下推,这种情况该怎么处理?

我在做企业系统实施,蓝图和排期都跟客户业务部门过完两轮了,但对方负责人一直说再看看,迟迟不肯在基线确认单上签字。上线时间已经倒排好了,我这边开发资源马上要投入,项目经理又催我推进,我夹在中间特别难判断:到底是继续等签字,还是先干起来再说。

不要用口头默许替代签认,但也不必卡死在一个签字上。可执行的做法是分两步:第一步,把基线确认拆成不同层级的书面留痕,例如会议纪要加参会人名单、邮件确认、需求评审记录,先让客户接口人在纪要上回复“确认本次范围与里程碑”这类明确表态,形成可追溯证据;

第二步,在基线文件里单独标注待确认项和假设条件,写明若客户在某日期前未提出书面异议,则按当前版本进入执行,并把这条规则提前用邮件告知客户和双方项目经理。判断依据是风险归属:凡是没有书面留痕就投入的资源,一旦后续范围争议,成本只能乙方承担。

如果客户连会议纪要都不回,应升级到双方项目发起人层面确认,并同步在内部风险登记册里记录,作为后续变更或工期顺延的依据。

3. 项目执行中客户提了新需求,基线要怎么调?变更审批的权限和阈值一般怎么定?

实施项目最怕的就是客户在群里随口说一句“这个功能顺便加上吧”,我既不敢直接答应,也不敢硬顶回去。改的话工期和成本都会动,不改又怕影响验收和回款。我也不清楚到底多大的改动需要走正式变更单、多小的改动可以项目经理自己消化,公司也没有给我一份明确的审批权限表。

基线的意义不是禁止变更,而是给变更提供评估基准,所以正确动作是:收到需求先登记,再做影响分析(工期、人天、成本、对其他模块和上线窗口的连带影响),然后按权限审批,批准后更新基线版本并通知相关方。

审批权限和偏差阈值没有统一标准,必须按组织治理和合同约定来定,实操中常见的分法可以参考:不影响里程碑、不增加人天、在项目经理预留缓冲内的小调整,由项目经理批准并登记;影响单个里程碑或增加人天在一定比例内的,由双方项目经理加业务负责人审批;

影响上线日期、合同金额、验收标准或跨模块范围的,必须上升到项目发起人或变更控制委员会。关键不是阈值定得多精确,而是这份权限表要在项目启动阶段就和客户一起确认并写进沟通计划,事后临时商量往往谈不下来。所有变更都要留版本号和变更单编号,方便复盘和结算。

4. 我们做的是迭代式实施,还需要传统意义上的计划基线吗?

我们团队用迭代方式交付,每两三周一个版本,需求也在持续调整。我看很多资料讲基线是范围、进度、成本的固定版本,但我们的范围本来就在变,硬套这套流程感觉是在做形式主义。可另一方面,合同里又写了验收标准和交付节点,客户也会拿这些来对进度,我就很纠结到底要不要建基线、建到什么颗粒度。

要不要建基线,取决于你的合同形态和治理要求,而不是团队用哪种开发方法。如果是合同型项目,即使内部按迭代交付,通常仍需要保留面向客户的范围基线(合同、SOW、验收标准、数据迁移和不做清单)、里程碑基线(交付节点、上线窗口、客户配合项)以及成本基线(预算和回款节点),因为这三样是对外承诺和结算依据;

迭代计划和发布计划属于内部执行层,替代不了它们。实操上建议做双层管理:外层是相对稳定的合同级基线,变更走正式流程;内层是迭代待办和发布计划,允许在基线边界内灵活调整。判断依据是:只要某个内容会写进验收文档、影响回款或需要对外承诺日期,就必须有基线;纯内部优先级排序的调整则不必上升到基线变更。

具体颗粒度按组织治理和合同条款确认,不要直接把敏捷和传统基线对立起来。

核心关键词

读者评论

韦
韦亦辰

作为刚入行的实施顾问,文中"不做清单"和外部依赖落到具体人这两点确实戳中痛点。以前排期只排自己团队的任务,客户配合项全靠口头,结果执行时天天等环境等数据。建议把八步流程做成检查表,每步确认后再进下一步,比事后救火省力得多。

范
范景行

项目经理视角看,基线六件套里质量验收基线最容易被压缩。很多合同只写"系统稳定运行",验收时各执一词。我现在的做法是验收标准和范围基线同一次评审冻结,并把缺陷等级、上线标准量化写进去,尾款条件也提前对齐,能少很多扯皮。

陆
陆梦琪

甲方业务负责人角度,文章说基线不是禁止变更而是提供评估参照,这点认同。我们内部之前把冻结理解成不能动,结果业务有新需求就私下找顾问改,绕过了变更流程。后来明确小额由项目经理批、重大上治理委员会,反而效率更高,也更清楚每次变更的代价。

王
王澜

文章对基线缺失代价的分析很实在,尤其资源冲突那段。一个顾问同时压三个项目,计划阶段看不出来,执行阶段进度集体滑坡。不过落地时阻力往往在销售和售前,倒排的上线日期改不动,基线再全也难执行,需要从上往下给治理授权才行。

文章包含AI辅助创作:项目规划计划基线全流程:实施团队入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/299629

赞 (0)
飞飞飞飞
子计划管理指南:实施团队如何做好项目规划,入门指南全流程
上一篇 36分钟前
主计划怎么做?实施团队入门指南:项目规划从0到1
下一篇 36分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
