项目规划实施计划全流程:研发团队风险控制与一文讲清

项目规划实施计划全流程:研发团队风险控制与一文讲清

三年前我带一个 40 人的研发团队做核心系统重构,立项会开了两天,需求文档 60 页,甘特图精确到半天粒度。第三周,两个外部接口方通知排期延后一个月,一个后端主程提了离职,业务侧又塞进一条"这个版本必须做"的需求。项目最终延期 47 天。

复盘时我把所有问题写满一整块白板,得出一个当时很难接受的结论:没有一条问题是执行阶段才产生的。它们全部在写计划的那两周里就已经存在,只是没人把它写下来、没人给它指定责任人和检查时间。

这件事改变了我对"项目计划"的理解。计划不是把已知的事情排成时间表,而是把未知的事情提前翻译成可检查的动作。这篇文章不讲概念定义,只讲我在多个研发团队里反复验证过的一套做法:三张表,加一个节奏。

一、先给核心结论:研发项目的计划是三张表加一个节奏

把话说直白一点:研发项目真正能落地的计划,不是一张甘特图,而是三张表加一个节奏。甘特图画的是"我们打算怎么走",三张表回答的是"路上哪些地方会塌方、谁去看、什么时候去看"。

1. 三张表分别解决什么

里程碑表面向业务和管理层,回答"对外承诺什么、什么时候、用什么标准验收"。它不做任务拆解,只做对外承诺的锚点,一般 4 到 8 行就够,超过 10 行的里程碑表基本已经退化成任务清单。

依赖表面向团队内部,回答"我们在等谁、最晚什么时候必须等到"。研发项目里最致命的延期往往不是自己做得慢,而是等第三方接口、等合规审批、等上游服务改造,而这些等待在计划阶段通常是口头的、模糊的。

风险登记册面向不确定性,回答"哪些事情可能发生、发生前有什么征兆、谁负责、什么时候复查"。它是三张表里唯一一张会持续变动的表,也是绝大多数团队写得最敷衍的一张表。

2. 一个节奏指的是什么

节奏不是"每天站会、每周例会、每月汇报"这种排比句,而是三个具体机制:固定时间的风险过会、固定的复查触发条件、固定的升级路径。没有节奏的三张表,两周之内就会变成没人打开的历史文档。

我见过的失败案例里,九成不是缺模板,而是缺"谁在什么时间必须看这张表"的约定。表格是静态的,节奏才是让它活起来的东西。

3. 为什么这个结构比"五阶段流程"更管用

通用的项目管理框架把过程分成启动、规划、执行、监控、收尾。这套框架本身没问题,但它有一个副作用:它让人误以为风险管理是监控阶段的工作,是一个独立章节,而不是规划阶段的输入条件。

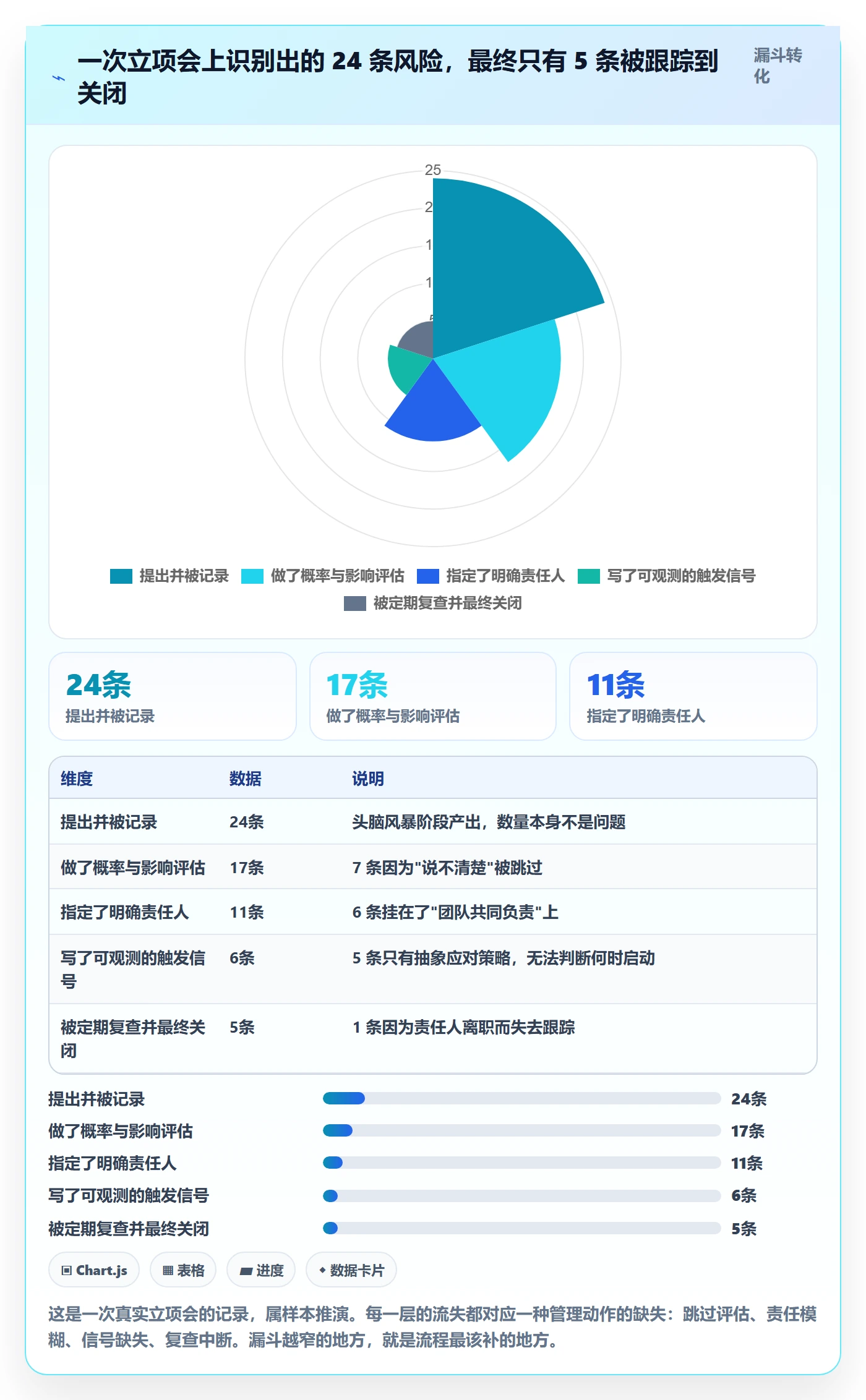

我在 12 个研发项目的复盘归因里做过一次粗略统计,失控原因高度集中在前四项。这意味着只要在写计划时把这四类不确定性显性化,就能挡掉大部分延期。

项目规划实施计划全流程:研发团队风险控制与一文讲清

二、真实场景:为什么计划总在第三周失控

我不想用"延期、超预算、需求变更"这种三连痛点开头,那已经被写滥了。我想还原一个具体的三周时间线,因为它比任何方法论都更能说明问题出在哪。

1. 一个 80 人研发团队的真实三周

第 1 周:立项会开完,PM 输出一份 30 页的实施计划,包含 WBS、甘特图、资源分配表。会上没有人提出异议,所有人都说"没问题"。

第 2 周:开发启动。两个小组发现需要依赖另一个团队提供的鉴权服务,但对方说"下周看看能不能排"。这件事没有被记下来,因为大家都觉得"应该问题不大"。

第 3 周:鉴权服务确认要延后三周;一个核心开发因为家庭原因提出离职;业务方在需求评审会上追加了一条风控相关的强制需求。三个问题同时爆发,PM 开始每天花两小时协调,原本的排期表已经没有参考价值。

关键点在于:这三个问题在第 1 周就已经可以预见到。依赖没确认、关键人只有一个人、业务方历史上平均每个版本追加 2 到 3 条需求,这些都是可观察的事实,只是没人把它们转换成计划里的条目。

2. 失控的四个真实来源

第一个来源是需求的可变性被当成异常,而不是常态。研发项目尤其是面向业务的产品研发,需求在中途变化是默认状态。如果计划里没有为变更留出评估和置换机制,任何一次追加都会直接冲击排期。

第二个来源是成果不可见。工程项目的进度可以用"完成了 3 层楼"来衡量,研发项目在联调之前几乎没有可交付的中间物。这导致进度汇报容易失真:每个人都说"完成了 80%",但剩下的 20% 可能是整个项目最难的部分。

第三个来源是人力是唯一瓶颈资源,且不可替换。加人并不能线性缩短研发周期,反而会增加沟通成本。更麻烦的是,某些模块只有一个人熟悉,这个人一旦被占用或离开,整条链路就停摆。

第四个来源是估算天然不准。研发工作量估算的误差通常在正负 50% 以上,而计划却常常按精确到天的排期来承诺。误差被隐藏,直到交付前才暴露。

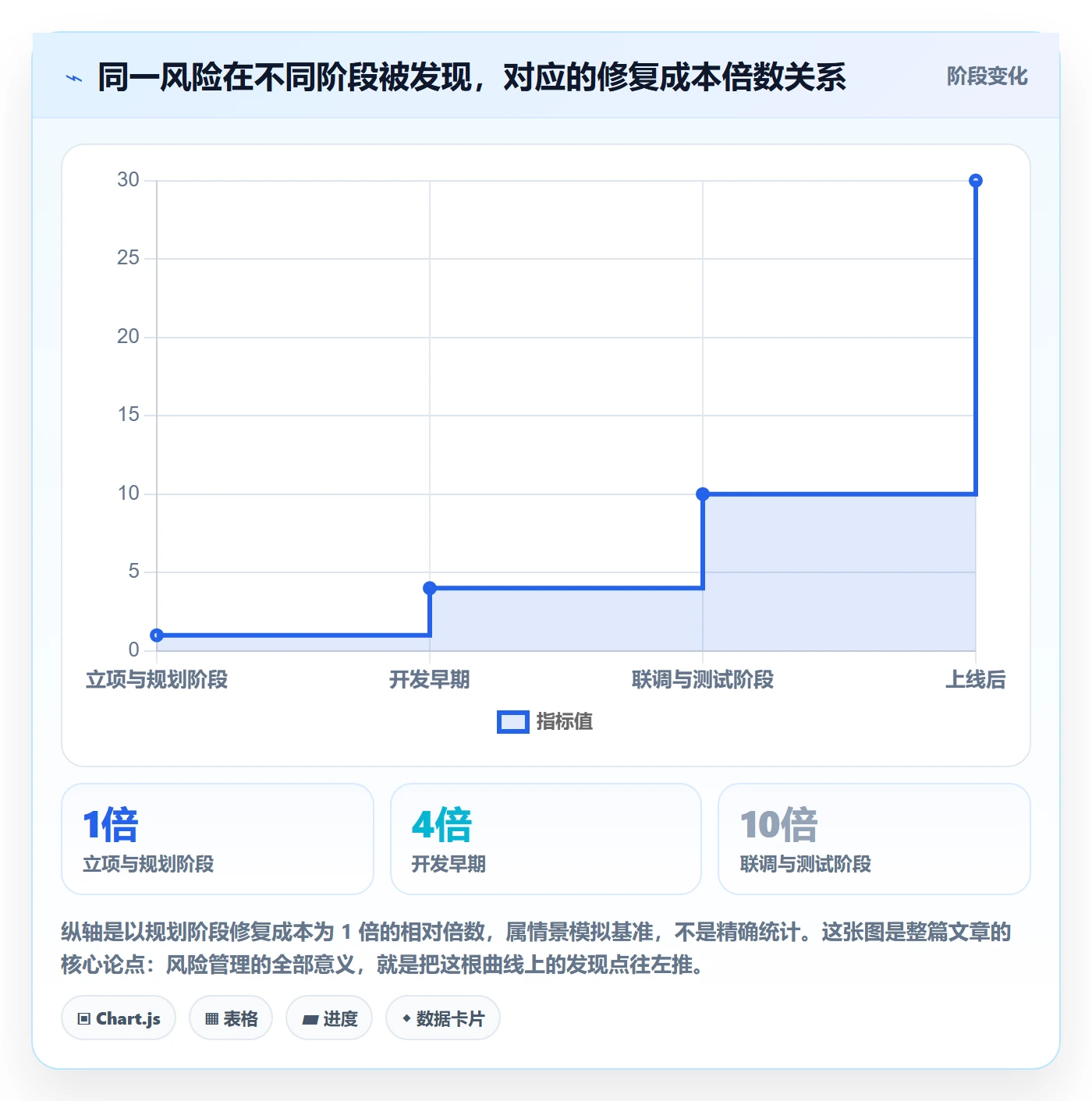

3. 一个必须记住的判断:越晚发现越贵

这四类风险的共同点是:发现得越晚,修复成本越高,而且不是线性增长,是指数级增长。一个在规划阶段花两小时讨论清楚的技术方案分歧,拖到联调阶段可能要花两周返工。

项目规划实施计划全流程:研发团队风险控制与一文讲清

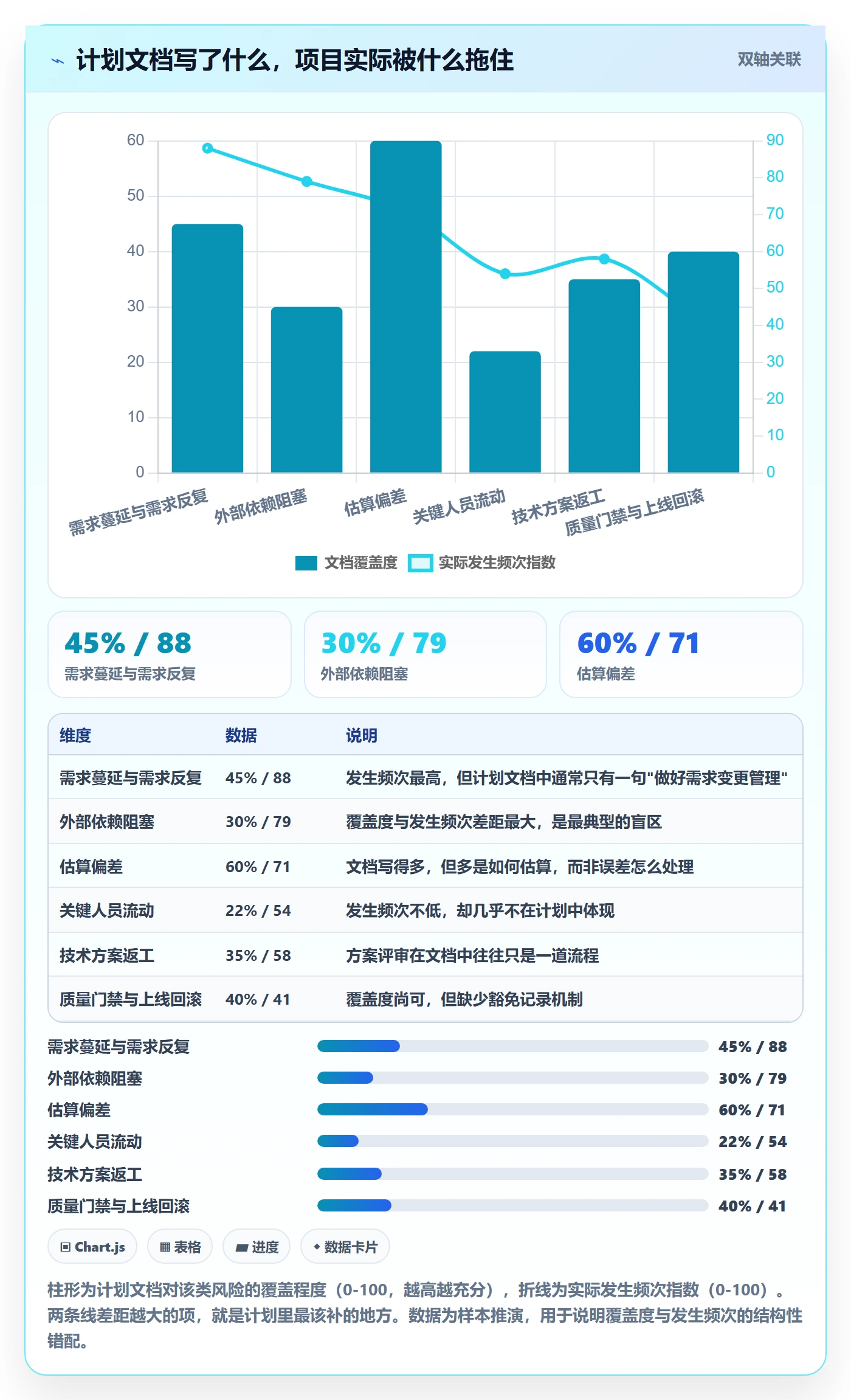

三、拆解五个最常见的误区

下面五个误区,我几乎在每个团队都见过至少一个。它们的共同特征是:看起来像是在做计划,实际上是在把风险藏起来。

1. 误区一:把计划当成一次性文档

很多团队的计划文档在立项评审通过的那一刻就"完成"了,之后再也没更新过。项目第 8 周的实际情况和第 1 周的排期表相差十万八千里,但没人愿意去改,因为改一次要动十几处依赖。

正确的做法是滚动式规划:近期两到三周的任务细化到人天,三个月以外的只保留里程碑和关键依赖。计划本身就是分层的,不需要每一层都同样精确。

2. 误区二:把风险管理当成独立章节

典型写法是"第九章:项目风险管理",前面八章讲流程,第九章讲识别、评估、应对、监控四步法。读者看完会觉得方法都懂,但落到自己项目上还是不知道该做什么。

真正的做法是让风险贯穿其余部分。讲需求管理时就说清楚"需求变更的评估流程和置换机制",讲排期时就说清楚"估算误差怎么处理",讲上线时就说清楚"什么条件下必须回滚"。风险不是一个章节,是一种写法。

3. 误区三:依赖靠口头约定,没有最晚确认时间

"下周看看能不能排"是研发项目里最危险的一句话。它听起来像是有进展,实际上没有任何约束力,也没有任何时间点会迫使这件事被重新提起。

依赖必须写成条目,且必须有最晚确认时间。过了这个时间点没有确认,就必须触发升级动作,而不是继续等。这一条单独执行,就能消掉相当一部分延期。

4. 误区四:用通用模板套研发项目

我见过不少团队直接从某个项目管理工具里下载模板,里面是标准的 WBS、RACI、风险矩阵,字段齐全,但一个都不合用。原因很简单:通用模板默认项目边界是稳定的,而研发项目的边界本身就是变量。

合适的做法是保留通用模板的字段结构,替换掉判断逻辑。比如把"概率 × 影响"改成"概率 × 影响 × 发现难度",因为对一个不容易被观察到的风险来说,就算概率不高,也值得提前布置检查点。

5. 误区五:为了赶进度绕过质量门禁

这一条几乎每次延期后都会出现。进度落后两周,有人提出"这次先不做完整的回归测试,下个版本补上"。技术债就是这样一笔一笔欠下来的,而它的利息通常在上线后的第三个月集中到期。

可执行的做法是:把质量门禁的豁免权交给一个明确的角色,并且要求豁免必须记入风险登记册。豁免可以发生,但它必须留下痕迹,而不是变成默认选项。

项目规划实施计划全流程:研发团队风险控制与一文讲清

四、专业判断逻辑:风险怎么落到人、时间和信号上

用户真正关心的从来不是"什么是风险矩阵",而是"风险怎么落到人和时间上"。这一段给出我在实践中总结的四条判断标准,它们比任何模板都重要。

1. 判断一:能落到"谁 + 何时"的才叫被管理

一条没有责任人和复查时间的风险,本质上只是一句感慨。判断标准很简单:把这条风险念出来,你能不能立刻说出谁负责、下次什么时候看、看到什么现象就动手。三个问题里任何一个答不上来,这条风险就还没被管理。

2. 判断二:触发信号是风险登记册里最关键的一列

大部分风险登记册只有描述、概率、影响、应对策略、责任人这几列。这些字段都重要,但它们有一个共同缺陷:它们描述的是状态,不是动作。没有人会每天早上打开风险登记册,把每条风险的状态重新判断一遍。

"触发信号"这一列解决的正是这个问题。它写的是一个可以被观察到的具体现象,比如"对方连续两周未确认联调排期""该成员连续两周加班超过 20 小时"。看到这个现象,就知道该启动应对了,不需要重新做判断。

我在团队里推这一列的时候,最常遇到的阻力是"写不出那么具体"。这恰恰说明风险还没想清楚。写不出触发信号,意味着这条风险的应对策略大概率是空的。

3. 判断三:概率乘影响不够用,要加一个发现难度

标准的风险矩阵是概率乘影响,得出一个分值再排序。这套方法在稳定环境里有效,但在研发项目里会漏掉一类风险:概率不高、影响中等,但极难被观察到。

比如开源组件的许可证问题,它可能一年都不会触发,但一旦触发就是法务层面的重大问题,而且团队里没有人会主动去关注它。这类风险应该单独列出来,用"定期检查"而不是"分值排序"来处理。

4. 判断四:缓冲要留,但要说清楚留多少、谁来用

"留点缓冲"是共识,但共识往往等于没人执行。可落地的做法是把缓冲显性化:每个迭代预留固定比例的机动时间,关键路径上设集中缓冲,并且明确只有谁有权动用。

这里需要说明的是,关键链、关键路径、敏捷估算这几个流派对缓冲的处理方式并不相同,甚至互相冲突。我的建议不是选一个最优解,而是在团队里统一用一种口径,然后坚持三个迭代以上再评估效果。频繁换方法比用错方法更伤团队。

项目规划实施计划全流程:研发团队风险控制与一文讲清

五、具体案例与数据观察:一个 80 人研发团队的三个月改造

下面这个案例来自我参与顾问的一家中型 SaaS 公司,研发规模 80 人左右,5 个交付小组,3 条产品线。这类规模正好是问题最集中的区间:已经大到不能用口头协调,又还没大到有专职 PMO。

1. 改造前的真实状态

需求写在文档协作工具里,排期在表格里,风险在项目经理脑子里。缺陷跟踪用的是海外的项目管理工具,但需求、排期、风险三套数据互不相通,每次汇报都要人工拼数据。

最典型的一个现象是:周会上讨论的阻塞问题,有相当一部分在上周就已经出现过,只是没有人记录下来,所以也没有人跟进。这不是态度问题,是没有载体。

2. 为什么最终选择私有化部署和迁移路径

推动更换工具的直接原因有两个。一是客户合同里明确要求交付系统涉及的数据不出境,这意味着必须支持私有化部署;二是原工具按人头计费,80 人的规模下成本逐年上升,而实际重度使用的只有一半人。

评估阶段我们比较了几家面向中大型企业的项目管理平台,最终选择 PingCode 落地。选择理由主要不是功能数量,而是两点:私有化部署方案能真正落地到他们的机房环境,以及对原有工具数据的迁移路径比较清晰,历史项目不需要推倒重来。PingCode 主要服务中大型企业及 100 人以上组织,这家公司正好处于这个区间的临界点上。

迁移本身分了两步走。第一步是字段与工作项类型的映射,第二步是历史数据的取舍,只迁近两年的活跃项目,更早的归档留档不迁。这张映射表是他们自己整理的,思路大致如下。

工作项类型映射(示意)
原工具类型 迁移后类型 备注

Epic 需求(史诗) 保留原层级关系

Story 需求 补充验收标准字段

Sub-task 子任务 保留父子挂载

Bug 缺陷 增加"发现阶段"字段

(无对应) 风险 新建类型,含概率/影响/触发信号

(无对应) 外部依赖 新建类型,含最晚确认时间

需要注意的是,新增的"风险"和"外部依赖"两个工作项类型,是这次改造真正的价值所在。它们把原本只存在于会议纪要里的内容,变成了有状态、有责任人、有到期时间的条目。

3. 三张表怎么进系统

里程碑表被做成发布计划视图,只保留 6 个里程碑节点,每个节点标注验收标准。对外汇报时直接截图,不再手工拼数据。

依赖表被做成独立的工作项类型,核心字段是"提供方""最晚确认时间""当前状态"。看板上按最晚确认时间排序,快到期的自动置顶。

风险登记册同样做成独立工作项类型,字段包括描述、概率、影响、发现难度、应对策略、责任人、触发信号、复查日期。每周一早上系统自动筛出"复查日期早于本周"的条目,直接生成待处理列表。这是整个改造里最受欢迎的一个设计,因为它把"记得去看"变成了"系统提醒你看"。

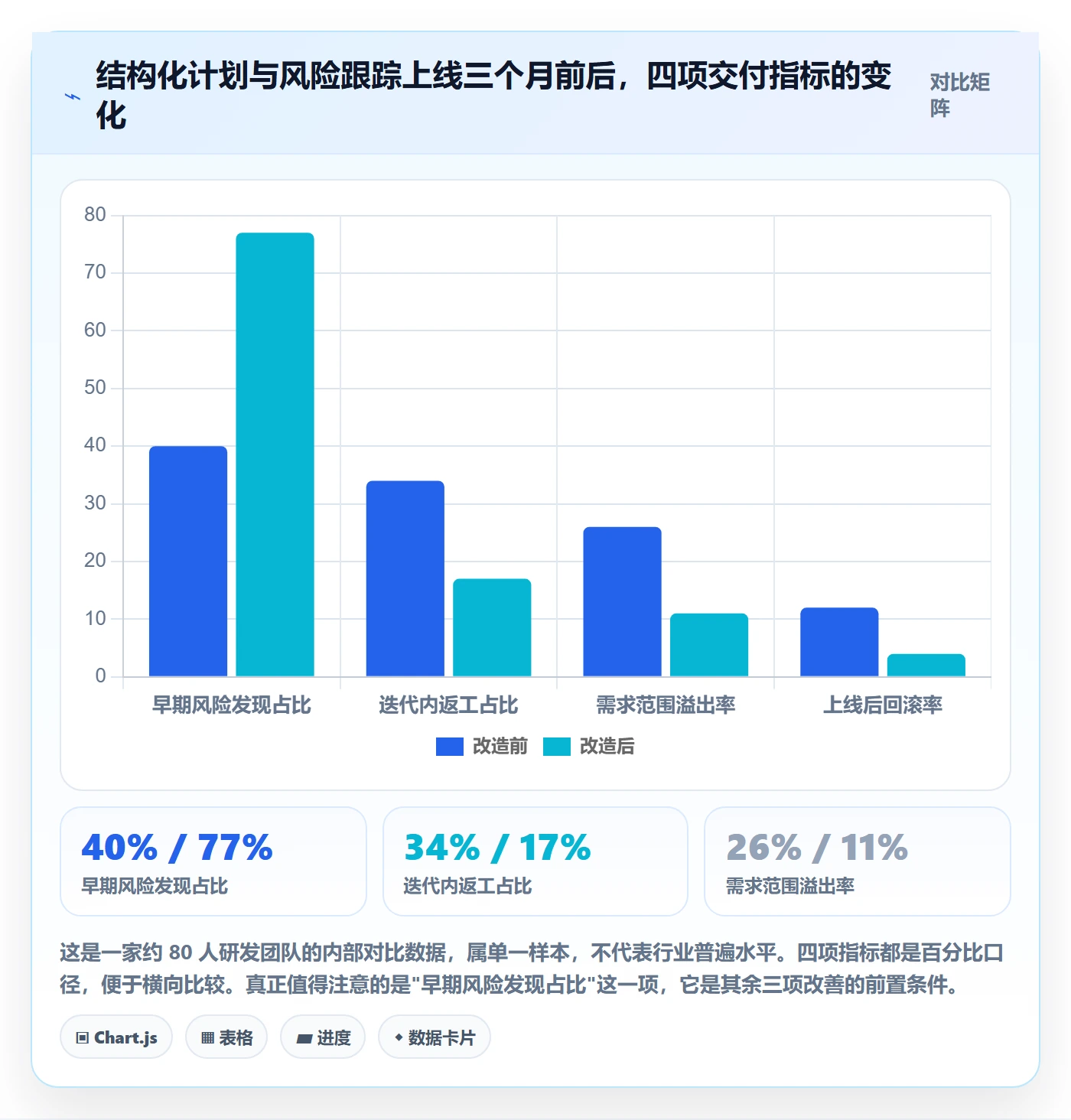

4. 三个月后的可观测变化

改造满三个月后,我们对比了几项容易观测的指标。需要说明的是,下面是这家公司的内部数据,属单一团队样本,不能当作行业基准。

项目规划实施计划全流程:研发团队风险控制与一文讲清

除了这四项指标,还有一个变化在数字上不太明显:依赖阻塞的平均解除时长从 9.5 天降到 3.2 天。原因不是团队变快了,而是依赖一旦有"最晚确认时间",就会在到期前被主动追问,而不是等到对方通知延期。

六、三张表的具体填法:字段设计与示例

这一节把三张表的字段设计讲清楚。原则只有一个:每个字段都要能回答"谁在什么时候用它做什么决定",答不上来的字段全部删掉。

1. 里程碑表:给业务看的,不是给自己看的

里程碑表最容易犯的错是写成任务清单。判断标准是:如果一行内容团队内部才看得懂,那它就不该出现在里程碑表里。

字段 填写要求 常见错误
里程碑名称 用业务语言描述可交付的结果 写成内部技术术语,如"完成服务拆分层"
目标日期 给一个区间而不是单点日期 精确到某一天,导致后期频繁改期
验收标准 写成可验证的条件 写成"功能可用"这类无法判断的描述
对外依赖 列出需要外部方配合的事项 留空,默认外部依赖在依赖表里

2. 依赖表:把"等"变成有期限的条目

依赖表的核心不是记录依赖是什么,而是记录最晚确认时间。没有这个字段,依赖表就退化成一张备忘清单。

建议的字段是:依赖描述、提供方、提供方接口人、最晚确认时间、当前状态、如果延期的影响、备选方案。最后两个字段很关键,备选方案这一列能写出来的依赖,本质上已经不构成阻塞。

3. 风险登记册:重点是触发信号这一列

下面是我们在实践中使用的字段结构,以及三行填好的示例。

风险描述 触发信号 责任人 应对策略 复查日期
第三方实名认证接口未锁定上线时间 对方连续两周未确认联调排期 后端负责人 先做本地校验兜底,接口延后不影响主流程 每周一
核心交易模块只有一人熟悉 该成员连续两周加班超 20 小时,或提出调岗意向 技术负责人 三个月内完成第二人代码走查与值班轮换 每双周
某个开源组件的许可证条款待确认 法务反馈超过 5 个工作日未回复 架构师 准备两个可替换的同类组件清单 每月

可以直接拿去用的模板结构如下,字段名按这个顺序排,导入表格工具后再按"复查日期"排序即可。

风险登记册字段结构
risk_id 风险编号

description 风险描述(一句话,包含触发条件)

category 类别(需求/技术/依赖/人员/质量/合规)

probability 概率(高/中/低)

impact 影响(高/中/低)

detectability 发现难度(高/中/低,越高越难被察觉)

strategy 应对策略(规避/转移/减轻/接受)

owner 责任人(必须是一个人,不能是团队)

trigger 触发信号(可被观察到的具体现象)

review_date 复查日期(具体到某一天,不是"定期")

status 状态(跟踪中/已触发/已关闭/已转问题)

这里想特别强调"责任人必须是一个人"这条规则。写成"后端团队负责"的风险,实际等于无人负责,因为团队不会在周一早上主动想起这件事。

4. 三张表之间的关系

三张表不是并列关系,而是有明确分工:里程碑表定方向,依赖表定阻塞,风险登记册定不确定。里程碑回答"去哪",依赖回答"路上有没有断桥",风险回答"有没有可能下雨"。

它们之间还有一条联动规则值得建立:任何一条依赖,如果最晚确认时间已经过期,就自动升级为风险登记册里的条目。这一步能把"等不到"从被动状态变主动问题。

六、三张表的具体填法:字段设计与示例

七、一个节奏:让风险被持续看见

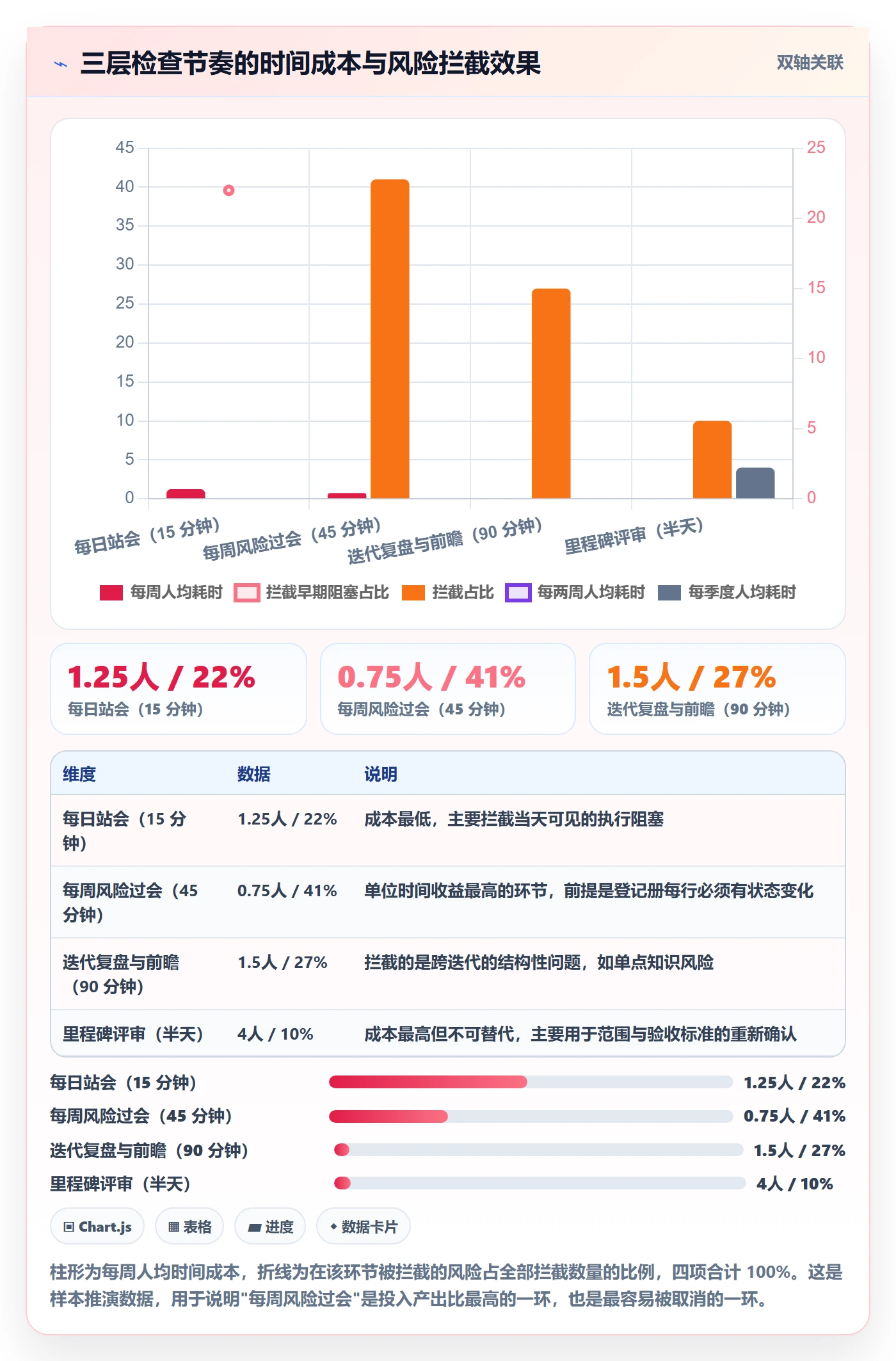

表格是静态的,节奏才是驱动它的东西。这一节讲三个时间层级上的检查机制,以及一条升级路径。

1. 周节奏:站会看阻塞,周会过风险

每日站会不适合讨论风险,它只需要回答一个问题:今天有没有被卡住。被卡住的事项当场记录到依赖表,不展开讨论。

每周的风险过会才是重点,时长控制在 45 分钟内。规则是:风险登记册里每一行都必须有状态变化,要么推进,要么关闭,要么改期并说明原因。不允许出现"没什么变化"这一项。

2. 迭代节奏:问下个迭代最大的三个不确定

每个迭代结束前的复盘会上,加一个固定环节:下个迭代最大的三个不确定是什么。只问三个,答不上来说明团队对下个迭代的复杂度估计不足。

这个环节的价值在于,它把风险识别从"想起来才做"变成了"每个迭代必做一次",频次稳定,成本很低。

3. 升级路径:什么情况下必须向上报

升级路径需要提前约定,而不是出事时临时决定。可操作的规则有三条:依赖超过最晚确认时间未确认的、风险的影响评估为"高"且应对策略未在两周内启动的、任何一次质量门禁豁免被使用的。

同时要明确谁有权调整范围。这不是为了追责,而是为了让"砍需求"变成一个可以走的正规流程,而不是某个人拍脑袋的决定。

4. 缓冲怎么留

我的经验做法是两条:每个迭代预留固定比例的机动时间,关键路径上设一个集中缓冲。机动时间由迭代负责人支配,集中缓冲由项目 owner 支配,两者不混用。

需要说明的是,这是经验判断而不是公式。不同流派对缓冲的处理方式差异很大,重要的是团队内部口径统一,并且坚持三个迭代以上再评估,而不是一个迭代效果不好就换方法。

项目规划实施计划全流程:研发团队风险控制与一文讲清

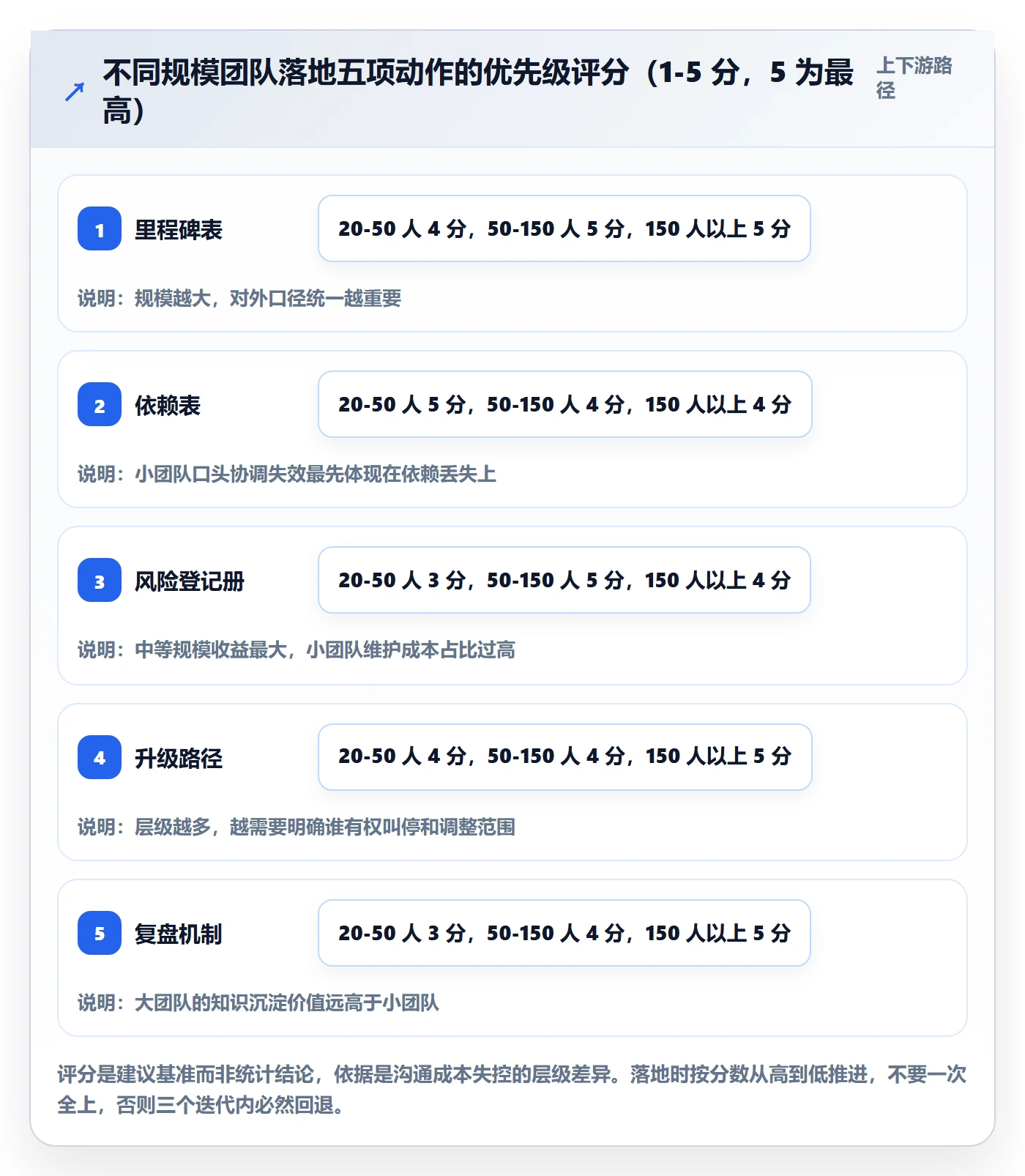

八、不同情况下的行动建议

三张表加一个节奏是通用框架,但不同规模的团队落地顺序应该不一样。我按研发规模分三档给出建议,判断依据是"沟通成本在哪一层先失控"。

1. 20 到 50 人团队:先把依赖表做起来

这个规模的团队通常靠口头协调还能运转,最大的痛点不是风险识别,而是依赖在口头传递中丢失。很多阻塞问题不是没人知道,而是知道的人以为别人知道。

建议动作:只做依赖表,字段控制在五个以内,规定所有跨小组的事项必须进表。先不加风险登记册,因为在这个规模下,风险过会容易变成周会的重复环节,坚持不下来反而消耗信任。

2. 50 到 150 人团队:三张表同时上,重点在节奏

这个规模是最尴尬的区间:已经大到口头协调失效,又还没大到有专职流程人员。案例中的那家公司正处在这个位置。

建议动作:三张表一起建,但把"每周风险过会"作为唯一必须坚持的节奏,其余节奏可以先简后繁。同时引入工具承载,因为这个规模下用表格做风险跟踪,三周内必然失控。

3. 150 人以上团队:先解决数据割裂问题

这个规模下最大的问题通常不是方法缺失,而是需求、排期、缺陷、风险分散在四五个不同系统里,任何一次汇报都要人工对齐。数据不通,方法再好也落不下去。

建议动作:优先统一承载平台。中大型企业在这个阶段通常会考虑私有化部署能力、历史数据迁移成本、以及权限与合规要求。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景下值得纳入评估的选项之一。但工具替换不能替代方法建设,先定三张表的字段和数据口径,再选平台,顺序反了会白折腾一轮。

项目规划实施计划全流程:研发团队风险控制与一文讲清

九、不同情况下的取舍

方法不是越多越好,任何管理动作都有成本。这一节讲三组必须做的取舍,以及我的判断依据。

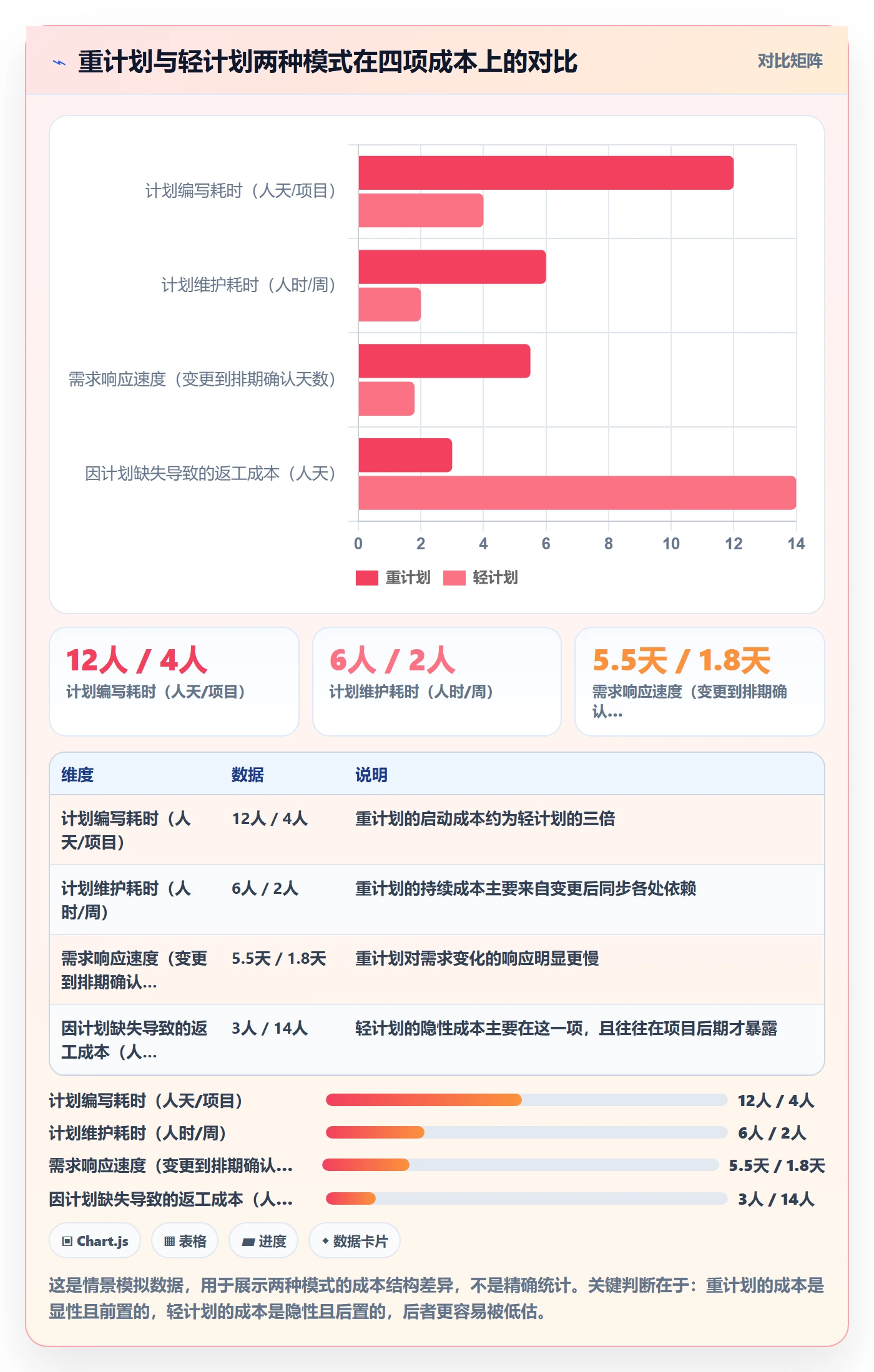

1. 取舍一:计划做多重

重计划的好处是可控性高,代价是维护成本高、响应变化慢。轻计划的好处是灵活,代价是返工和意外多。判断依据是项目的不确定性来源:如果不确定性主要来自外部依赖,计划应该重;如果主要来自需求探索,计划应该轻。

项目规划实施计划全流程:研发团队风险控制与一文讲清

2. 取舍二:风险登记册的粒度

写得太粗,等于没写;写得太细,维护成本会压垮责任人。我的经验阈值是:一个 3 个月的研发项目,活跃的风险条目保持在 10 到 20 条之间。超过 30 条,说明粒度太细,很多其实是任务而不是风险。

区分方法很简单:任务是可以直接执行的,风险是需要先观察再决定的。"完成接口联调"是任务,"对方可能推迟联调排期"才是风险。

3. 取舍三:自建还是采购工具

20 人以下团队用表格工具完全够用,自己搭一套系统的投入不划算。50 人以上,尤其是涉及多产品线、多小组协作、有私有化部署或数据合规要求的团队,采购成熟平台的综合成本通常低于自建。

判断依据可以看三条:是否需要私有化部署、是否需要与现有缺陷跟踪系统打通、是否有迁移历史数据的需求。三条里满足两条以上,就值得认真评估平台方案,而不是继续用表格硬撑。

十、结语:下次启动前,只做一件事

回到开头那个延期 47 天的项目。如果当时有依赖表和风险登记册,变化会发生在哪里?

第三方接口的排期会在立项后第一周就被写进依赖表,并附上最晚确认时间;到时间没确认就会触发升级,我们会有三周时间去准备降级方案,而不是在第三周被动接受延期。

核心主程的离职意向不是突然出现的,它在提出前通常有征兆,连续加班、减少主动沟通、开始交接文档。如果这条风险在登记册上写着触发信号,它就会在某个周一的复查列表里被看到。

业务侧的需求追加也不是突发的,如果计划里有明确的置换机制,追加就意味着替换,而不是叠加。

这三件事加起来,覆盖了那个项目大部分的实际损失。

所以,如果你只想做一件事,我的建议是:下次项目启动前,先把风险登记册的"触发信号"这一列填满。哪怕只写五条,也比写 30 条没有触发信号的风险更有用,因为你会在某个周一早上,真正看到它们。

常见问题解答(FAQ)

1. 研发项目的实施计划,第一版应该先写什么?

我带的团队每次立项都先画甘特图,画到第三天就画不下去了,因为需求还没定、人力也没定。后来发现等什么都确定再写计划,其实就是永远写不出来。到底该从哪一步起手?

先写三张表,不要先画甘特图:里程碑表、依赖表、风险登记册。判断依据是,甘特图本质是对已经确定的工期做排序,而研发项目在立项时最不确定的恰恰就是工期;先写依赖和风险,是把不确定的部分先摆到桌面上。

具体做法可以这样:立项会后48小时内产出里程碑表,一行一个里程碑,每一行必须写清楚“什么算完成”,不能只写日期;依赖表只填不由本团队控制的事项,比如第三方接口、合规审批、上游数据,每条必须有责任人和最晚确认日期;风险登记册第一版写8到12条,宁可多写,后面再收敛。

三张表出来之后,再考虑要不要把它画成时间轴,那时候你画的是沟通材料,不是计划本身。

2. 风险登记册怎么写,才不会变成写完就没人看的交差文档?

我们不是没有风险登记册,季度检查还专门要看它。但说实话,写完就锁在共享盘里,下次打开就是下次检查。我不想再填这种表格了,有没有办法让它真的被用起来?

关键在两列和一个固定动作。第一列是触发信号,必须写成可观测的事件,不是形容词,比如不要写“技术风险较高”,要写“压测QPS连续两次低于目标值”或者“核心模块单测覆盖率跌破约定线”;有了这一列,风险才从感受变成能被监测的东西。第二列是复查日期,精确到天,默认不超过两周。

固定动作是指谁在什么会上过它:周会只过状态发生变化的行,每行当场给出三种状态之一,关闭、升级、继续观察,没有变化的行不念,避免把会开成朗读比赛。判断一份登记册是不是活的,看最近两周有没有新增行和被关闭行;如果连续三个月行数没动过,那它就是死的,不是团队没有风险,是这张表已经脱离实际了。

3. 需求一直在变,计划是不是注定白写,还有必要做详细规划吗?

我做过一个项目,需求在三个月里改了七轮,一期上线的东西跟立项时写的差了快一半。老板问我计划还有没有意义,我当时也答不上来。想听听到底该怎么定位这件事。

计划的价值不在于预测得多准,而在于变化发生时你能多快算出影响面。所以研发项目更适合分层规划:外层是里程碑,对业务做出承诺,一旦定了不轻易改;内层用两周左右的迭代做渐进明细,只对下一个迭代做详细拆解,再远的部分保持粗颗粒。

需求变更走同一个入口过一遍,评估三件事,对里程碑的影响、对依赖的影响、对当前迭代容量的影响,三样里有两样被突破,就必须走范围调整,而不是靠默默加班吸收掉。缓冲可以留,但要显性:迭代容量按可用的八成来排,剩下两成是机动时间,并且明确谁都不能默认这两成属于自己。

这样做的结果是,变化依然会发生,但你不会在第三周才发现整个排期已经失效。

4. 怎么判断团队的风险控制是真的起作用了,而不是感觉上更规范了?

每次复盘大家说“这次沟通更顺了”“流程更清楚了”,我听着心里没底,这些说法没法证明什么。我想知道有没有能拿给老板看的硬信号。

看三个可观测信号。第一,风险在早期被提出的比例,统计每个迭代里新提出的风险,有多少是在触发信号出现之前提出来的,这个比例上升,说明前置识别在起作用。第二,依赖阻塞的平均解除时间,从依赖进入阻塞到解除所花的天数或小时数,趋势下降说明依赖表在被真用,而不是摆设。

第三,返工发生的位置,缺陷和返工是集中在迭代内还是在在上线之后暴露,位置前移说明质量门禁守住了。

如果团队已经积累了稳定的交付数据,可以再加几个交付健康度观察项(变更前置时间、部署频率、变更失败率、恢复时长这几个方向),但引用任何外部基准数值时,必须核对最新年份的原始报告,不要拿二手转述的数字下结论。没有数据的时候,先用前面三个内部信号,它们比外部基准更能反映你自己团队的变化。

核心关键词

读者评论

崔
崔可欣

三张表加一个节奏这个说法很实在。我们团队以前也画甘特图,结果第三周就没人看了。真正缺的是谁在什么时候必须看哪张表,没有这个约定,模板再全也是摆设。

崔
崔景行

依赖表那段说到痛处了。'下周看看能不能排'这句话我们项目里出现过无数次,最后都是拖到联调才发现对方根本没排。给依赖设最晚确认时间和升级触发点,这一条单独执行就能省很多事。

顾
顾舒然

文中把风险管理和规划阶段绑在一起讲,比单独列一章风险管理有用。帕累托图那组数据虽然是样本推演,但前四类占八成这个结构和我们的复盘结果差不多,需求蔓延确实是大头。

崔
崔雨桐

触发信号那一列值得推广。以前风险登记册只写概率影响责任人,写完就锁进文档。改成写可观察的现象,比如对方两周没确认排期,才真的有人会去看。不过写不出来也确实说明风险没想清楚。

文章包含AI辅助创作:项目规划实施计划全流程:研发团队风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/299086

赞 (0)
飞飞飞飞
计划调整怎么做?研发团队风险控制:项目规划从0到1
上一篇 28分钟前
项目规划项目计划全流程:研发团队效率提升与一文讲清
下一篇 27分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
