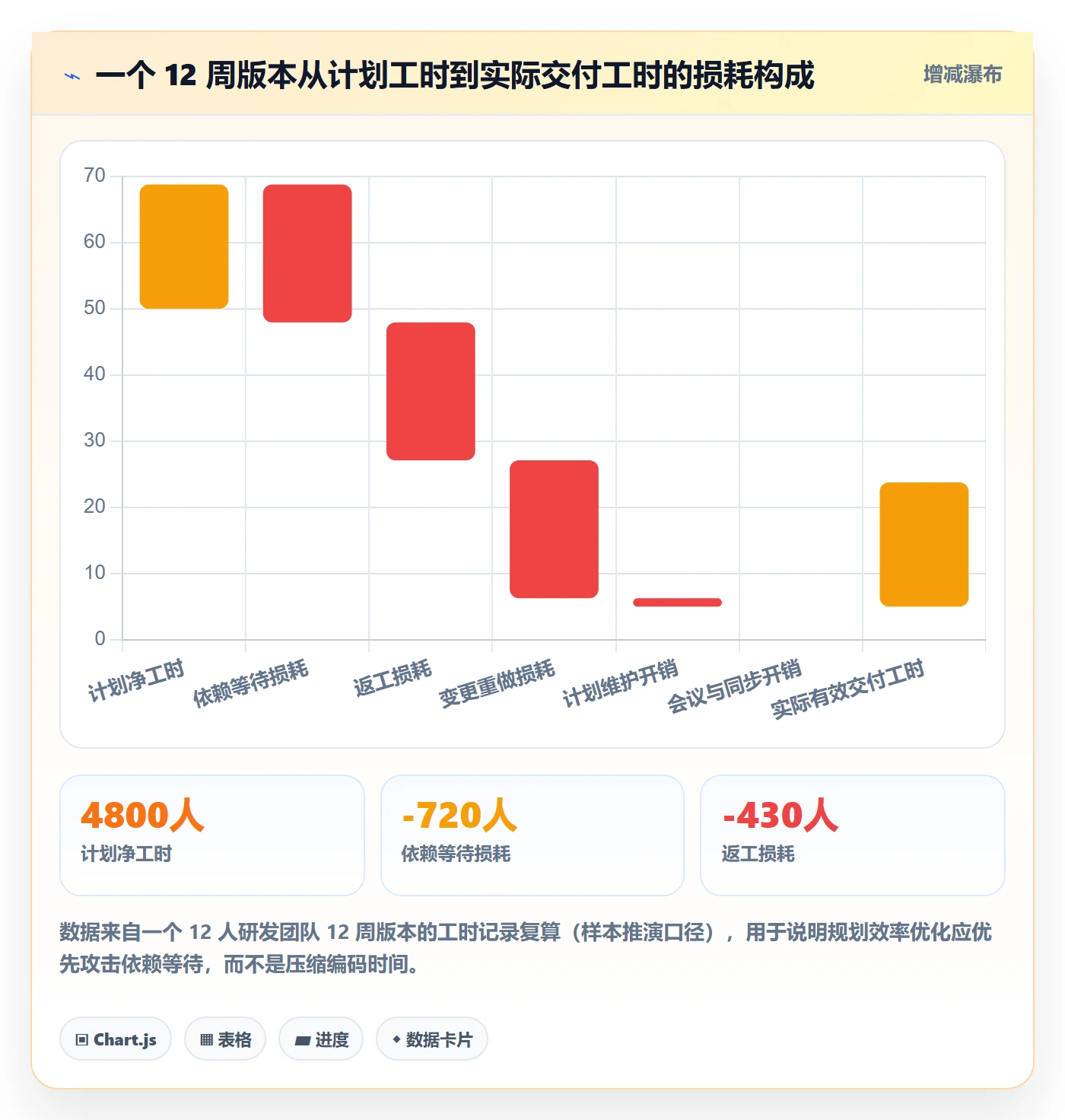

去年底我接手过一次研发复盘:一个原计划 12 周交付的中台版本,实际拖到 19 周。团队第一反应是"需求变更太多",但我把排期表、周会记录和依赖关系拉平之后发现,真正吃掉时间的不是写代码,而是等待,前后端联调等接口冻结、测试等环境就绪、发布等运维窗口。19 周里,纯粹因为等待造成的停滞累计约 6.5 周,而需求变更带来的返工只有 1.2 周。更关键的是,这些等待在计划里根本看不见:主计划上只有一个"支付模块开发"的条块,没人知道它下面卡着四个外部依赖。
这就是我今天要聊"子计划"的原因。子计划不是把主计划拆得更细的甘特图,而是主计划的控制接口,它把目标、依赖、风险、验收和变更,接回那条对外承诺的主线。这篇文章不讲教科书定义,我会把过去几年在 8 个研发团队里实际跑过的方法、模板字段、判断标准和踩过的坑,一次性摊开讲清楚。
一、结论先行:子计划的本质是"控制接口",不是"更细的任务分解"
先把结论放在最前面:如果你的团队只是把主计划拆成一张 300 行的任务表,然后每周更新完成百分比,那么你得到的不是子计划管理,只是更累的进度填报。真正的子计划,必须能回答五个问题,谁负责、交付什么、依赖谁、怎么验收、变了怎么办。任何一个答不上来,它就是个任务清单。
1. 主计划、子计划、任务清单不是"粒度关系",而是"职责关系"
很多团队误以为三者的区别是粗细:主计划粗、子计划中、任务细。这个理解会直接导致管理动作错位。它们的真正区别在于服务对象和更新主体不同:主计划服务于对外的交付承诺,由项目负责人维护;子计划服务于内部执行控制,由交付单元的负责人维护;任务清单服务于个人当天做什么,由执行者自己维护。
换句话说,主计划回答"我们什么时候交付什么",子计划回答"我们靠什么把它交付出来",任务清单回答"我今天干哪几件事"。把这三层混成一层,就会出现"领导盯到每个人的待办"和"复盘时找不到偏差依据"这两个典型症状。
| 对比维度 | 主计划 | 子计划 | 任务清单 |
|---|---|---|---|
| 服务对象 | 业务方 / 管理层 | 交付团队与协作方 | 执行者本人 |
| 核心内容 | 里程碑、范围、资源约束 | 交付物、依赖、风险、验收 | 具体动作与工时 |
| 责任人层级 | 项目负责人 / 技术负责人 | 交付单元负责人 | 个人 |
| 更新频率 | 基线变更时更新 | 每周更新、风险即时更新 | 每天更新 |
| 验收方式 | 里程碑评审 | 交付物验收 | 完成即关闭 |
| 典型失效信号 | 里程碑反复顺延 | 依赖冲突无人上报 | 任务完成但目标没达成 |
这张表是我在多个团队里反复对齐后固化的版本。它有实际用途:当团队争论"这个东西该不该单独建子计划"时,把表往桌上一放,看它需要谁维护、按什么频率更新,答案基本就出来了。

2. 我判断一个团队有没有真正用起子计划,只看三个信号
做研发管理咨询这几年,我总结出三个"一票识别"信号,基本不用看工具截图就能判断。
- 周会上有没有人主动报依赖冲突。真正跑起来的团队,周会里至少有一半时间在讲"我等你、你等我",而不是念进度百分比。
- 计划变更后,基线有没有重算。变更如果只是口头同步,两周后必然出现"以为你早改了"的扯皮。
- 子计划的负责人能不能说出验收标准。如果他说的是"功能做完就算完",那这个子计划从一开始就没有闭环设计。
这三个信号背后是同一个逻辑:子计划的价值不在于分解工作,而在于让协作中的不确定性提前暴露。暴露得越早,处理成本越低。
3. 一个真实的反例:子计划建了 47 个,效率反而更低
2023 年我见过一个团队,在一个 5 个月的版本里建了 47 个子计划,平均每个子计划覆盖 2,3 个任务。结果是什么?计划维护本身占用了两个技术骨干每周约 6 小时,周会时长从 45 分钟涨到 90 分钟,但延期率没有任何改善。
原因很简单:拆得太细时,子计划的管理开销会超过它带来的可见性收益。47 个子计划里有 31 个是单人 3 天内完成的,它们既没有跨人依赖,也没有独立验收需求,本质上就是任务清单,被硬生生拔高了一层。
二、研发团队规划效率低的五个根因

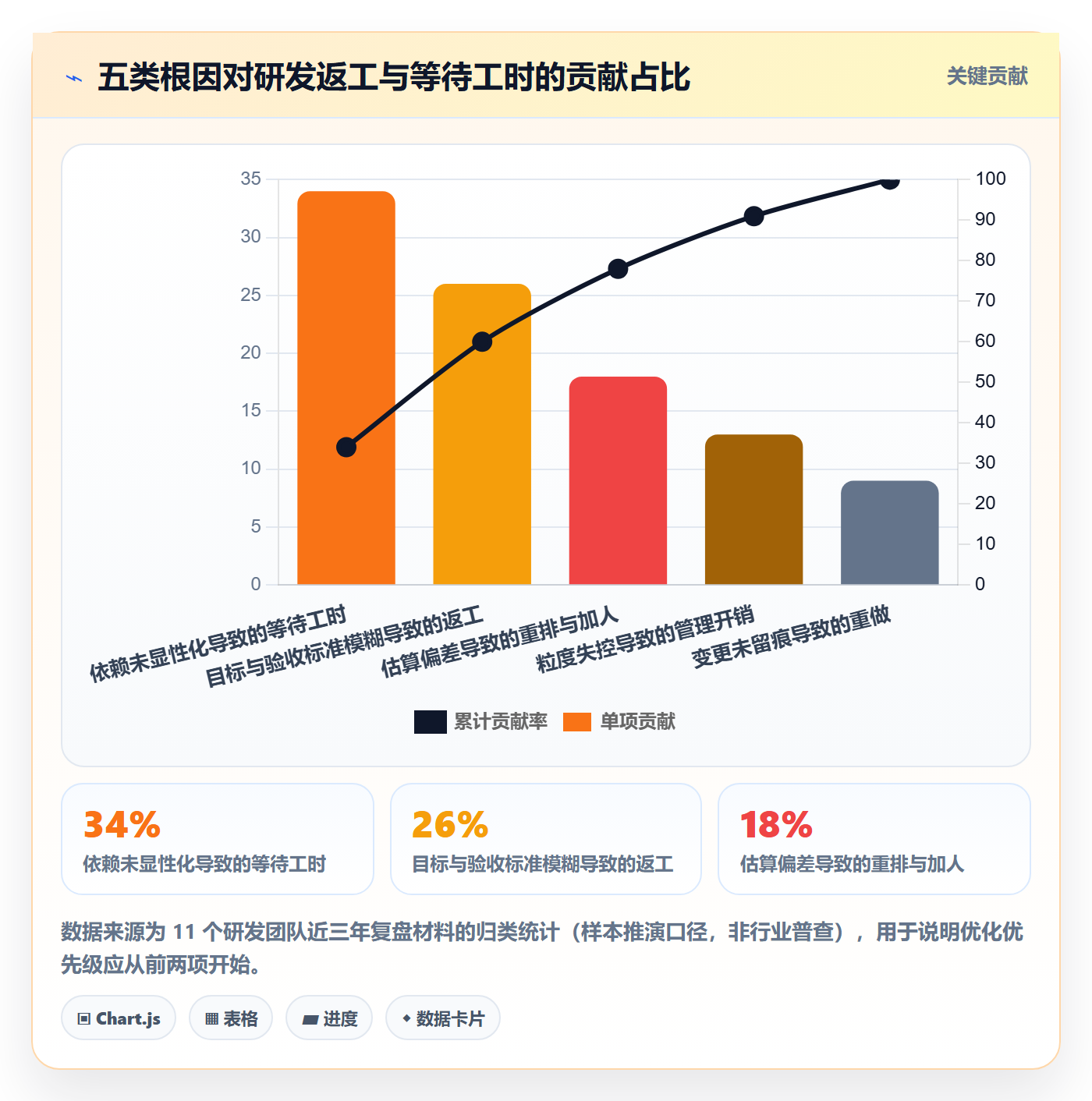

在讲怎么做之前,必须先说清楚为什么现在的做法不管用。我把过去三年跟过的 11 个研发团队的复盘材料做了归类,规划效率低下的原因高度集中在这五类,而且有明确的主次关系。
1. 根因一:目标与验收标准模糊,导致"做完了但没交付"
最典型的一句话是主计划里写着"完成支付模块"。什么叫完成?接口能不能调通算不算?灰度 1% 算不算?退款流程要不要包含?没人定义。这种模糊会在执行层被不断放大:开发认为提交代码即完成,测试认为用例通过即完成,业务认为线上可用才算完成。
验收标准缺失的代价,通常不会体现在进度表上,而是体现在最后两周的集中返工。我在一个电商团队看到过,一个"完成订单中心改造"的子计划,因为验收口径没定,上线前三天才发现漏了逆向流程,临时加了两周。
2. 根因二:依赖没有显性化,等待时间无法被度量
研发场景的依赖极其密集:前后端接口冻结、测试环境可用、第三方接口联调、数据迁移窗口、运维发布窗口、风控合规评审。这些依赖的特点是,不写在计划里就永远不会被当成工作。
更麻烦的是,依赖等待时间在大多数团队里是没有数据的。你问一个组长"这个迭代等了多少天",他只能说"挺久的"。没有数据,就没有优化空间,也就无法在复盘时说清楚到底该改什么。

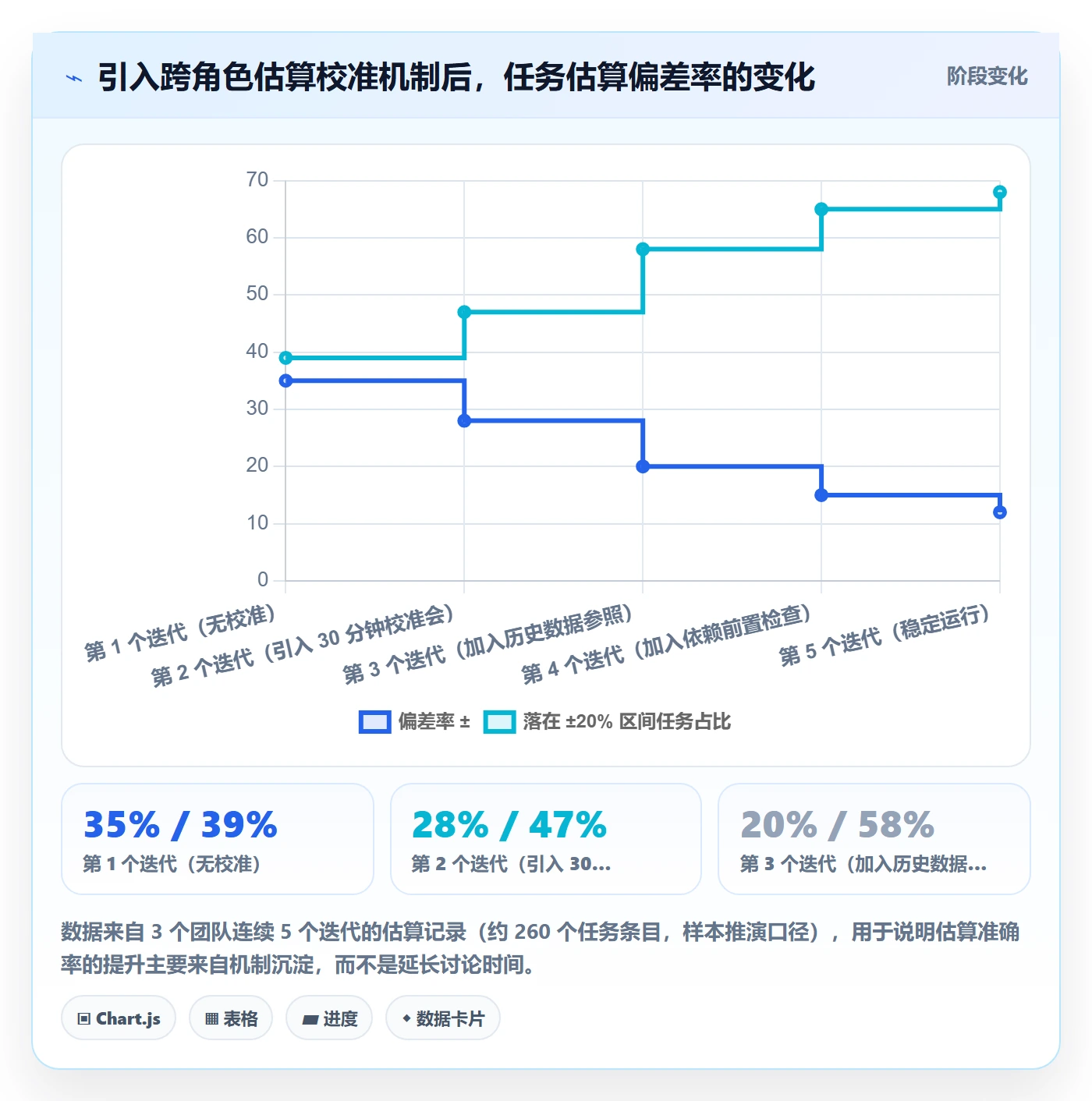

3. 根因三:估算没有校准机制,偏差无法收敛
大部分团队的估算是单人行为:开发看一眼需求,报个天数,进计划。没有历史数据参照,没有跨角色校准,没有缓冲策略。结果是估算偏差在不同人之间随机分布,且随着项目复杂度上升而放大。
我做过一个小样本统计(涉及 3 个团队、约 260 个任务条目、连续两个季度):单点估算的任务中,实际耗时落在估算 ±20% 区间内的只有约 41%;而经过跨角色校准会(后端、测试、运维各出一人参与)的任务,这个比例提升到约 68%。样本不大,但趋势非常稳定。
4. 根因四:变更没有留痕,复盘时只剩猜测
需求变更在研发里是常态,问题不是变更本身,而是变更没有进入计划体系。典型场景是:产品在群里说"这个字段先不加了",开发直接跳过,计划里那条任务照旧标着完成。等到复盘,没人能还原当时的决策过程。
没有变更记录的团队,复盘会容易变成追责会,因为所有人只能凭记忆争论。变更记录的作用不是审计,而是把"为什么变成现在这样"保留下来,让下一次估算有依据。
5. 根因五:粒度失控,要么拆到人头,要么粗到无法跟踪
粒度问题有两个极端。拆到人头会发生微观管理,成员感受到的是监视而不是支持;粗到只有模块级别,则根本无法判断进度真伪,"后端完成 80%"这种数字,在联调阶段几乎毫无意义。
这两个极端往往同时出现在一个团队里:核心模块拆得极细,边缘模块粗得可怕。根源是没有统一的拆解维度,全凭负责人个人习惯。

三、拆解六个常见误区
下面这六个误区,是我在团队里见到频率最高、也最容易被"看起来很专业"的说法包装起来的。逐个拆开讲,是因为它们直接决定了后面方法能不能落地。
1. 误区一:子计划就是更细的甘特图
这是最根深蒂固的一个。持这个观点的人,做子计划的方式就是把主计划的时间条切成小段,然后填上人名。这样做的结果,是子计划变成了主计划的"镜像",主计划错它也错,主计划漏依赖它也漏。
正确的做法是:主计划管时间轴,子计划管交付物和依赖。子计划里最重要的字段不是开始结束日期,而是交付物、依赖对象和验收标准。日期是结果,不是内容。
2. 误区二:拆到人头才算落实责任
责任到人和拆到人头是两回事。责任到人指的是每个子计划有唯一的 accountable 角色,而不是把每个任务分配给具体的人。前者的颗粒度是交付单元,后者的颗粒度是动作。
拆到人头的直接后果是:计划表变成考勤表,成员开始为了"看起来在忙"而填表,真实阻塞反而被隐藏。我见过一个团队,站会上所有人报的任务完成率都在 85% 以上,但版本仍然延期 5 周,因为没人报"我在等接口"。
3. 误区三:字段越多,管理越精细
我见过最夸张的子计划模板有 23 个字段。结果是一周之后,除了负责人和状态,其他字段基本是空的或者乱填的。模板字段的价值不在覆盖度,而在被填写的比例。一个 8 字段、填写率 95% 的模板,远胜一个 20 字段、填写率 40% 的模板。
我的经验值是:字段总数控制在 8,12 个,其中必填字段不超过 6 个。新增一个字段之前,先问一句"这个字段会改变谁的什么决策",答不上来就别加。
4. 误区四:以为采购了工具,规划效率就上来了
工具解决的是信息存储和流转效率,不解决判断质量问题。一个依赖关系都没理清楚的团队,换到再好的项目管理平台,也只会把混乱搬到更漂亮的界面上。
我的一般建议是先跑通线下流程 2,3 个迭代:用表格维护子计划、依赖、变更,验证字段设计和同步节奏真的有效,再考虑工具承载。先有流程,再有工具;流程没跑通就上工具,等于把返工成本提前支付。
5. 误区五:所有项目都必须拆子计划
这是"反过度管理"的核心。如果一件事满足以下四个条件,目标单一、参与人数不超过 2 人、周期短于 5 个工作日、无外部依赖,它就不该单独建子计划,作为任务挂在父计划下即可。
反过来,如果一件事跨 3 个以上角色、或者有外部依赖、或者需要独立验收,那就必须建子计划。判断标准不是大小,而是"是否需要独立的协作界面"。
6. 误区六:只追进度,不管依赖和风险
周会只问"完成多少",不问"卡在哪",是规划效率低下的隐形推手。进度是滞后指标,依赖和风险是先行指标。等到进度出问题,能做的往往只剩加班和加人。
我建议把周会的固定议题顺序改成:阻塞事项 → 依赖变化 → 风险升级 → 进度。前三项处理完,进度往往不需要单独讨论,因为大家已经知道它为什么是这个数字。

四、专业判断逻辑:什么该拆、按什么维度拆、拆到什么程度
这一节是全文最"硬"的部分。前面讲了问题和误区,现在给判断依据。我会把这三个判断拆成可操作的规则,而不是原则性口号。
1. 拆解维度:四种拆法各有适用场景,选错的代价很高
子计划的拆解维度主要有四种:按模块、按迭代、按交付物、按工作流。它们不是并列选项,而是对应不同的项目形态。
| 拆解维度 | 适用项目形态 | 优点 | 主要风险 |
|---|---|---|---|
| 按模块 | 系统改造、微服务拆分 | 与代码结构对应,责任清晰 | 容易忽略跨模块联调与集成测试 |
| 按迭代 | 版本型产品、持续发布 | 节奏稳定,便于度量 | 跨迭代的长期任务无处安放 |
| 按交付物 | 复杂系统、多端协作 | 验收明确,可独立闭环 | 交付物边界划分需要经验 |
| 按工作流 | 平台型、流程型项目 | 端到端可追踪 | 工作流交叉时依赖关系复杂 |
我的实际建议是:主维度选一种,辅助维度最多加一种。同时用三个维度拆,一定会出现"同一个工作在三个子计划里各出现一次"的重复统计,这是计划失真的常见来源。
2. 粒度判断:用三个问题代替"感觉差不多"
具体到拆到什么程度,我一般让负责人回答三个问题,全部答"是"就停止继续拆:
- 这个子计划能不能独立验收?如果它完成了,我能不能找一个明确的人说"这个交付物验收通过"?
- 它的负责人能不能在不依赖他人判断的情况下,说清楚本周进展?
- 如果它延期三天,会不会影响主计划的某个里程碑?
第三个问题最容易被忽略,但它恰恰是判断粒度的关键。拆到"延期三天不影响任何里程碑"的程度,就已经过度了。经验上,一个子计划覆盖 1,2 周、由 2,5 人协作完成,是比较舒服的区间。

3. 依赖管理:区分硬依赖和软依赖,处理策略完全不同
依赖不是一个统一概念。我把研发依赖分成两类:硬依赖指没有它就无法推进的,比如接口未冻结就没法联调;软依赖指没有它也能应付推进的,比如设计稿还没定稿但可以先做基础逻辑。
硬依赖必须给出明确的时间和责任人,并进入周同步的固定议题;软依赖只需要记录,不需要占用会议时间。很多团队把所有依赖都拉到周会上逐个过,会议直接失控,也是规划效率低下的一个来源。
4. 变更控制:设置冻结窗口,而不是拒绝变更
变更不可能禁止,但可以给它一个节奏。我通常建议在迭代中设置两个窗口:迭代前 1/3 是自由变更期,改什么都不设门槛;中间 1/3 是评审变更期,需要评估影响并可能调整基线;最后 1/3 是冻结期,只接受阻塞性变更。
这个机制的价值在于,它把"要不要接受变更"的争论,变成了"现在处于哪个窗口"的事实判断,决策成本骤然下降。

五、六步落地法:从主计划到可执行的子计划
前面讲的是判断,这一节给动作。这六步是我目前团队和客户团队在用的标准流程,一个迭代内可以完整跑一遍,不需要额外的工具投入。
1. 第一步:对齐主计划的目标、里程碑和边界
这一步的产出不是子计划,而是一份"承诺清单":本次迭代或版本对外的交付承诺是什么,关键里程碑有哪几个,明确的非目标是什么。非目标这一项经常被省略,但它是控制范围蔓延最有效的工具。
操作上我建议用一句话格式:在 X 时间点,使 Y 角色能够完成 Z 动作。比如"在第 8 周末,使运营能够独立配置促销规则并生效"。这种表达天然包含了时间、对象和验收动作。
2. 第二步:选择拆解维度并切分交付单元
按第四节的判断规则选定主维度,然后把工作切成交付单元。切分时有个关键动作:每个交付单元必须能对应一个可验证的产出,比如"可调用的订单查询接口并通过 20 条契约用例"、"可上线的灰度发布流程并完成 1% 流量验证"。
我通常会让负责人在白板上先写交付物,再倒推工作内容,而不是先列任务再想产出。这个顺序的差别很大:先列任务容易漏掉集成、联调、验收这些不产生代码但消耗时间的工作。
3. 第三步:估算与跨角色资源校准
估算我建议用三点估算(乐观 / 最可能 / 悲观),至少对超过 5 人日的子计划使用。然后用一次 30,45 分钟的校准会,让后端、测试、运维各出一人对齐。
校准会的问题清单可以固定为三个:这个估算包含了联调时间吗?包含了环境准备时间吗?如果第三方接口延期三天,这个子计划还能按时交付吗?把校准会开成一次风险识别会,而不是一次砍工期的会,这一点很重要,否则第二次开会就没人说真话了。
4. 第四步:画依赖图、列风险清单
依赖图不需要专业工具,一张白板或者表格就够了。关键是把每个依赖标注三件事:依赖对象、需要就绪的时间点、如果延迟的替代方案。
风险清单则建议做简单的分级:高(不处理必然影响里程碑)、中(可能影响,有替代路径)、低(记录即可)。高风险项必须进入周同步的固定议题,中低风险项只在状态变化时上报,这样能避免会议被淹没。
5. 第五步:确定同步节奏与准入门槛
节奏不是越多越好。我的标准配置是:日站会 10,15 分钟只看阻塞;周同步 45 分钟看依赖与风险;迭代评审 60,90 分钟看验收与偏差;月度复盘 90 分钟看指标趋势。四个节奏各解决一类问题,不重叠。
准入门槛这一项常被忽略,但它非常有效。比如规定"进入周同步的阻塞事项,必须写清楚影响范围和需要谁支持",否则不予讨论。提高讨论门槛,是提升会议效率最直接的手段。
6. 第六步:评审、冻结与变更机制
子计划评审不要开成汇报会。我建议的评审方式是:负责人用 5 分钟讲清楚交付物、依赖、风险,然后由协作方确认接口和时间,当场确认的部分直接更新基线。评审不通过不是因为讲得不好,而是因为依赖没对齐。
冻结与变更机制按第四节的三个窗口执行。冻结期结束后,无论变更多少,都要做一次基线重算,并把变更原因写进变更记录表。

六、模板包:五张表就能跑起来

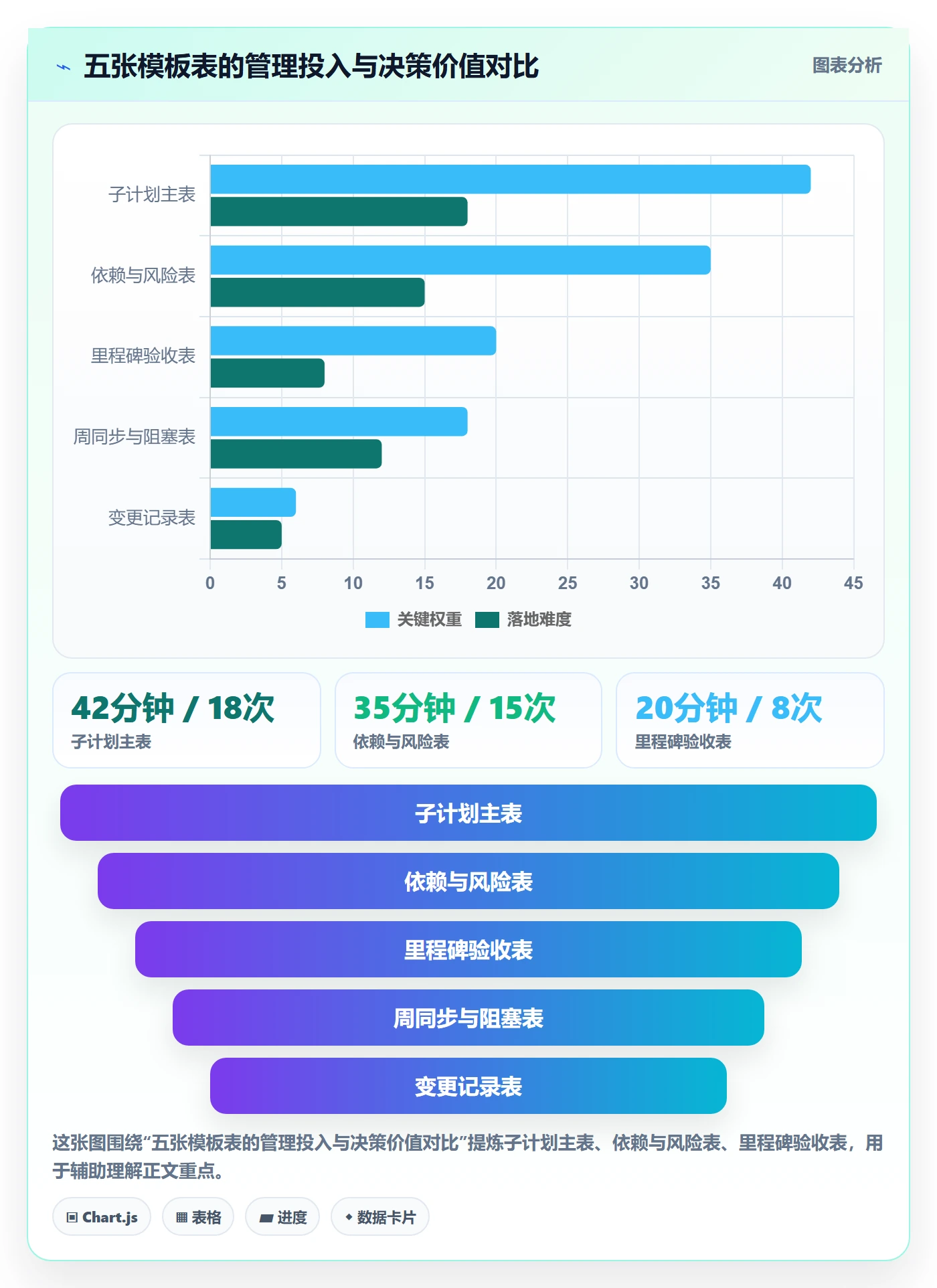

工具不重要,字段重要。下面五张表是我目前使用的最小可用集合,全部用表格或项目管理平台的字段功能都能实现。关键是每张表都要有人维护、有明确更新频率,否则再好的表也只是文档垃圾。
1. 表一:子计划主表(负责人维护,每周更新)
这张表是子计划的核心,承载交付单元的完整定义。字段建议控制在 9 个以内,其中前 6 个为必填。
- 子计划名称:用交付物命名,不用动作命名,如"订单查询接口 v2 及契约用例"。
- 关联主计划里程碑:必须能追溯到某一个里程碑,追溯不到的子计划要重新评估是否该做。
- 交付物清单:可验证的产出列表,含文档、代码、配置、验证结果。
- 唯一负责人:一人,不能是两个人共同负责。
- 开始 / 目标完成时间:目标时间,不是承诺时间。
- 验收标准与验收人:写清楚用什么方式、由谁确认验收通过。
- 当前状态:未开始 / 进行中 / 阻塞 / 待验收 / 已验收。
- 依赖项数量:数值,用于快速识别高风险子计划。
- 最近更新日期:超过 7 天未更新自动标记为风险。
最后两个字段是我的个人偏好,它们的作用是让"没人维护的计划"和"依赖过载的计划"自动浮出来,省掉大量人工巡检。
2. 表二:依赖与风险表(周同步维护)
依赖和风险合在一张表里,是因为它们在处理动作上高度相似:都需要指定责任方、都需要时间点、都需要替代方案。分开维护会导致重复登记。
| 字段 | 说明 | 是否必填 |
|---|---|---|
| 所属子计划 | 关联到主表的子计划名称 | 是 |
| 依赖内容 | 具体等待什么,如"支付网关沙箱账号" | 是 |
| 提供方 | 团队或个人,必须明确到人 | 是 |
| 需要就绪时间 | 不能晚于该时间,否则影响里程碑 | 是 |
| 依赖类型 | 硬依赖 / 软依赖 | 是 |
| 替代方案 | 延迟超过 3 天时的 Plan B | 硬依赖必填 |
| 风险等级 | 高 / 中 / 低 | 是 |
| 状态 | 待确认 / 已就绪 / 已延迟 / 已解除 | 是 |
3. 表三:里程碑验收表(评审时维护)
这张表解决的是"做完了但没交付"的问题。它把验收从口头确认变成有记录的动作,也是复盘时追溯偏差的主要依据。
字段包括:里程碑、关联子计划、验收交付物、验收人、验收标准、计划验收日、实际验收日、偏差天数、偏差原因分类。其中偏差原因分类至少要预设选项,比如依赖延迟、估算偏差、需求变更、质量问题、资源不足,否则填写者会全部写成"客观原因"。
4. 表四:周同步与阻塞表(周会前异步填写)
这张表的关键设计是"会前异步填写"。我在团队里推行的规则是:周会前 4 小时必须填写完成,没填的议题不上会。这一条把周会时长平均压缩了约 40%。
- 阻塞事项:具体描述卡在哪里,不写"沟通不畅"这种模糊表达。
- 影响范围:影响哪个子计划、哪个里程碑、影响多少天。
- 需要谁支持:具体到人和具体动作。
- 希望解决期限:给出明确日期。
- 升级路径:多久未解决需要升级到哪一级。
最后一项"升级路径"是我近年才加上的,效果意外地好。它让团队知道卡住不是问题,卡住不说才是问题。
5. 表五:变更记录表(发生即记录)
变更记录的价值不在审批,而在于保留决策链路。字段不需要多:变更内容、提出人、提出时间、原因、影响范围(工时 / 时间 / 质量)、决策人、决策结论、生效时间、是否需要重算基线。
"是否需要重算基线"这个字段是重点。很多团队记录得很完整,但基线从没更新过,导致计划表和现实长期脱节,久而久之就没人看计划了。
6. 五张表的字段定义可以直接这样写
如果团队用配置化的方式管理,可以把字段定义固化成配置文件,方便版本管理和复用。下面是一份简化示例。
tables:
sub_plan_master:
owner: delivery_lead
update_frequency: weekly
required_fields:
name # 用交付物命名
milestone_link # 必须可追溯到主计划里程碑
deliverables # 可验证产出列表
accountable # 唯一负责人,禁止双人
target_date # 目标完成时间
acceptance # 验收标准 + 验收人
optional_fields:
status # 未开始/进行中/阻塞/待验收/已验收
dependency_count
last_updated
stale_after_days: 7 # 超期未更新自动标记风险
dependency_risk:
owner: delivery_lead
update_frequency: weekly_sync
required_fields:
sub_plan
dependency_item
provider # 必须具体到人
ready_by
dependency_type # hard / soft
risk_level # high / medium / low
status
conditional_required:
field: fallback_plan
when: dependency_type == "hard"
milestone_acceptance:
owner: project_lead
update_frequency: per_milestone
required_fields:
milestone
sub_plans
deliverables
acceptor
criteria
planned_date
actual_date
deviation_days
deviation_category # 依赖延迟/估算偏差/需求变更/质量问题/资源不足
weekly_blocker:
owner: each_sub_plan_owner
submission_deadline: meeting_minus_4h
required_fields:
blocker
impact_scope
support_needed
expected_resolution_date
escalation_path
change_log:
owner: project_lead
update_frequency: on_change
required_fields:
change_content
proposer
reason
impact_scope # 工时/时间/质量
decision_maker
decision
effective_date
rebaseline_required: true | false
这份配置的价值在于,它把"字段设计"从一个主观选择变成了可评审的对象。团队可以每个季度回看一次:哪些字段从来没被用于决策,就可以删掉。

七、协同节奏:日、周、迭代、月度分别解决什么问题
节奏设计的原则是:每个节奏只解决一类问题,不重叠、不兜底。我见过太多团队把所有事情都塞进周会,结果每一类问题都只讨论了三分钟。
1. 日站会:只处理阻塞,不报进度
日站会时长控制在 10,15 分钟,唯一议题是"谁被卡住了、需要谁帮"。进度由计划表体现,不需要在会上再念一遍。这个规则刚开始执行时会有阻力,因为很多人习惯了报进度来体现存在感,但两周之后基本都会接受。
2. 周同步:处理依赖变化与风险升级
周同步是整周最重要的会议,45 分钟足够。输入是依赖与风险表的更新,输出是三类决策:某依赖需要升级、某风险需要调整应对方案、某子计划需要重新估算。
我建议的议程固定为:上周承诺事项回顾 10 分钟 → 新增与变化依赖 15 分钟 → 高风险项 15 分钟 → 下一周关键节点 5 分钟。固定议程的价值是让会议可预测,参与者能提前准备,而不是临场思考。
3. 迭代评审:看交付物验收与偏差
迭代评审不是演示会,核心动作是对照里程碑验收表,逐个确认交付物是否通过验收,以及偏差原因分类。会议时长 60,90 分钟,参与人必须包括验收人。
偏离标准的子计划不要在会上讨论具体怎么补,只需要确认偏差原因和新的目标时间,具体方案由负责人会后处理,避免把评审会变成问题排查会。
4. 月度复盘:只看指标趋势,不追单个事件
月度复盘的目的是发现系统性问题。要看的指标包括计划达成率、平均延期天数、硬依赖平均等待时长、变更次数、返工率。建议连续看三个月趋势,单月数据容易受偶然事件影响。
一个实际操作建议:复盘会上先看趋势图,再看具体事件。先看趋势能避免被某一个激烈讨论的事件带偏,让讨论聚焦在"这个模式是不是稳定存在"。
5. 节奏机制的产出物对照
| 节奏 | 时长 | 输入 | 输出 | 失败信号 |
|---|---|---|---|---|
| 日站会 | 10,15 分钟 | 阻塞事项 | 当日支持安排 | 开始报进度百分比 |
| 周同步 | 45 分钟 | 依赖与风险表 | 升级决策、重估决策 | 议题临时提出、无准备 |
| 迭代评审 | 60,90 分钟 | 里程碑验收表 | 验收结论、偏差归因 | 变成功能演示会 |
| 月度复盘 | 90 分钟 | 指标趋势 | 机制调整项 | 开始追责具体个人 |

八、工具选型:表格、项目管理平台、研发平台怎么选
前面所有方法,本质上用表格就能跑。工具的作用是在团队规模变大、协作关系变复杂之后,降低信息同步成本。所以选型的第一原则是:工具要匹配你已经验证过的流程,而不是反过来让流程迁就工具。
1. 小团队(10 人以下):先把表格跑到极致
这个阶段引入复杂的项目管理平台,反而会增加维护负担。建议用在线表格维护五张表,重点是把字段设计和同步节奏跑通。判断该不该升级工具的标准很简单:当你每周花在"找信息"上的时间超过 2 小时,就该考虑工具了。
2. 中大型团队(100 人以上):需要能承载多层计划联动的平台
到这个规模,表格会遇到三个硬约束:权限不能细分、跨项目依赖无法自动关联、变更历史难以追溯。这时候需要考虑专业的研发管理平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在设计上就是围绕多项目、多层计划联动来做的,比较契合前面讲的"主计划 + 子计划"双层结构。
具体来说,这类平台能解决三个我用表格解决不了的问题:一是子计划和主计划里程碑的双向关联,子计划延期能自动反映到里程碑风险;二是依赖关系的可视化和冲突提醒;三是变更历史完整留存,复盘时可以直接调取基线变化记录。
另外两个在中大型组织里常见的诉求也值得提前考虑:一是私有化部署能力,对于有数据合规要求的团队,能否私有化部署直接决定了工具能不能用;二是从既有工具平滑迁移的能力,很多团队原本在海外平台上积累了几年的项目数据,迁移成本和数据完整性是选型时必须评估的项。PingCode 在这两点上支持私有化部署,也支持从 Jira 平滑迁移,这也是近年不少国产替代选型把它列入候选的原因。
3. 选型评估清单:六个维度打分,别只看功能列表
我一般建议团队用六个维度打分,每个维度 1,5 分,加权后比较。功能列表里的 checkbox 数量意义不大,关键是这些能力能不能对上你的流程。

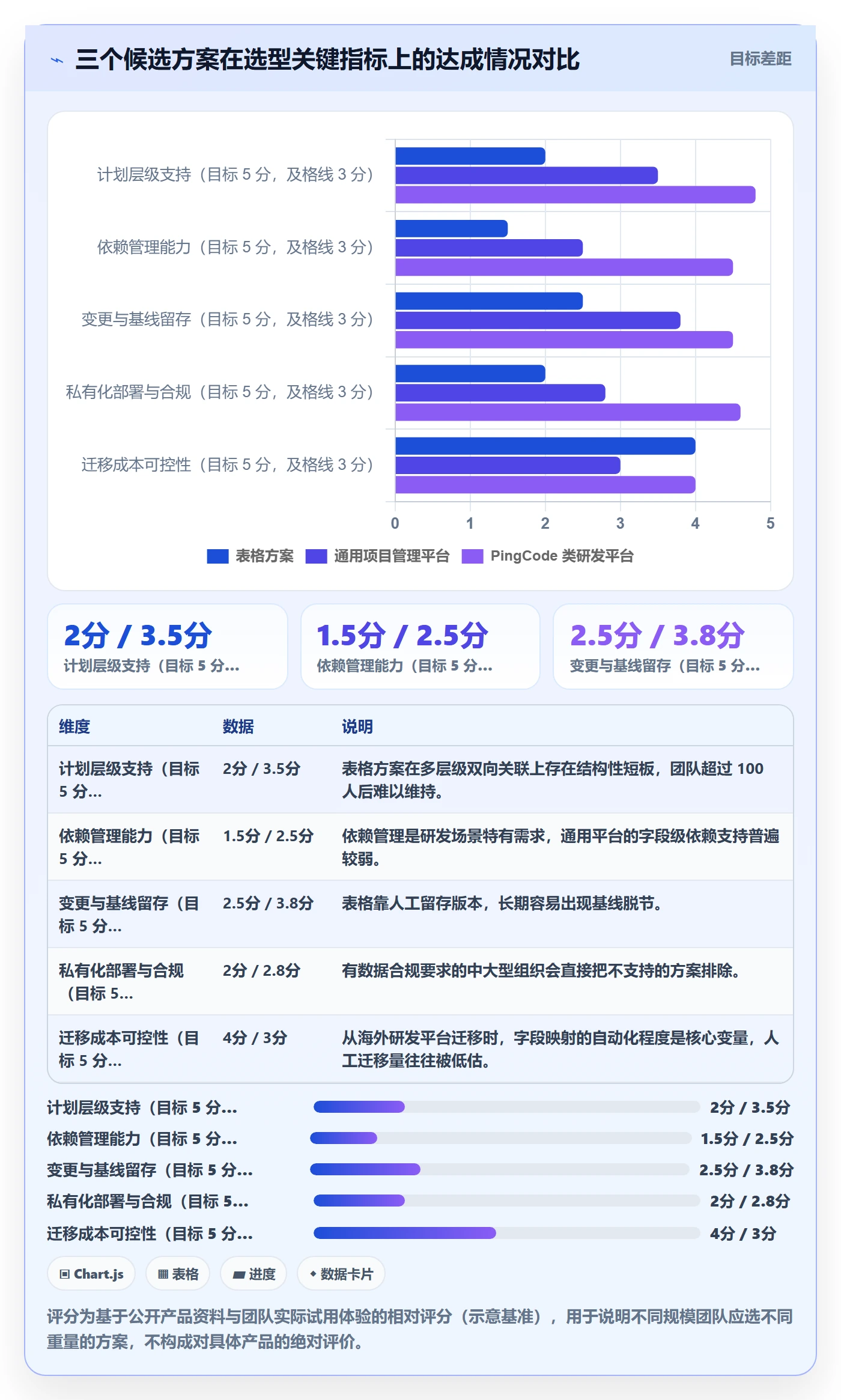

| 评估维度 | 具体看什么 | 权重建议 |
|---|---|---|
| 计划层级支持 | 是否原生支持主计划,子计划,任务的多层结构,能否双向关联 | 25% |
| 依赖管理能力 | 依赖能否跨项目建立、能否自动提醒冲突、能否统计等待时长 | 20% |
| 变更与基线 | 是否支持基线留存、变更记录、影响范围标注 | 15% |
| 权限与合规 | 是否支持私有化部署、细粒度权限、审计日志 | 15% |
| 迁移成本 | 从现有平台迁移的数据完整度、字段映射工作量 | 15% |
| 集成与自动化 | 与代码仓、CI/CD、需求池的联动程度 | 10% |
这张表的使用方式是:让实际用车的人(项目负责人、技术负责人)分别打分,然后开会讨论分歧最大的两项。分歧往往比平均分更有信息量。
4. 一个容易被忽视的选型陷阱
很多团队选型时只看"能不能做",不看"做了之后谁维护"。一个功能强大但需要专人配置的平台,在小团队里会变成负担;一个轻量但需要在多个系统间手工同步的方案,在大团队里会产生大量重复劳动。
我的建议是在选型阶段就明确一件事:谁是这套计划体系的 owner,他每周愿意投入多少时间维护。这个数字决定了你能选多重的工具。如果答案是每周 2 小时,就不要选需要复杂配置的方案。

九、案例:一个 180 人研发团队的双层计划落地过程
下面这个案例来自我 2024 年参与的一个项目,团队规模和问题结构都比较典型。我把关键数据和处理动作完整写出来,包括没做好的部分。
1. 背景:计划不缺,缺的是可追踪的交付单元
这家公司做企业级 SaaS,研发约 180 人,分为 5 个产品线、12 个研发小组。他们原本的做法是:每个产品线有自己的主计划,小组内部用任务看板管理日常工作,中间没有任何中间层。问题在 2024 年初集中暴露,一个跨 4 个小组的版本延期 7 周,但复盘时每个小组都认为自己没有延期。
核心矛盾是:小组之间互相等待,但没有任何一个层级负责记录和跟踪这些等待。接口契约变更、测试环境争抢、公共组件升级,全部靠群聊协调。
2. 做法:先建依赖表,再建子计划表
比较反直觉的是,我们没有先建子计划,而是先建了依赖与风险表。原因很简单:他们最大的损失来源是等待,不是分解不够。先建依赖表能最快拿到价值,也最容易让团队建立信心。
- 第一周:只做一件事,把跨组依赖全部登记,明确提供方、需要就绪时间和替代方案。这一周登记了 63 项跨组依赖。
- 第三周:在依赖登记的基础上反向切分子计划,把"围绕同一批依赖工作的人"划成一个子计划。最终切出 38 个子计划,平均覆盖 11 天。
- 第五周:建立周同步机制,规定所有高风险依赖必须在会前 4 小时填写,否则不上会。
- 第七周:引入研发管理平台承载双层计划结构,此前用表格。选型时重点评估了私有化部署能力和迁移成本,最终选择了支持私有化部署、且能从原平台平滑迁移的方案。
第四步的时机很关键。我们刻意在表格阶段多待了 6 周,就是为了让字段设计和节奏被验证过,避免把线上的混乱直接搬到新平台里,再花两个月清理数据。
3. 结果:依赖等待时长下降了约六成

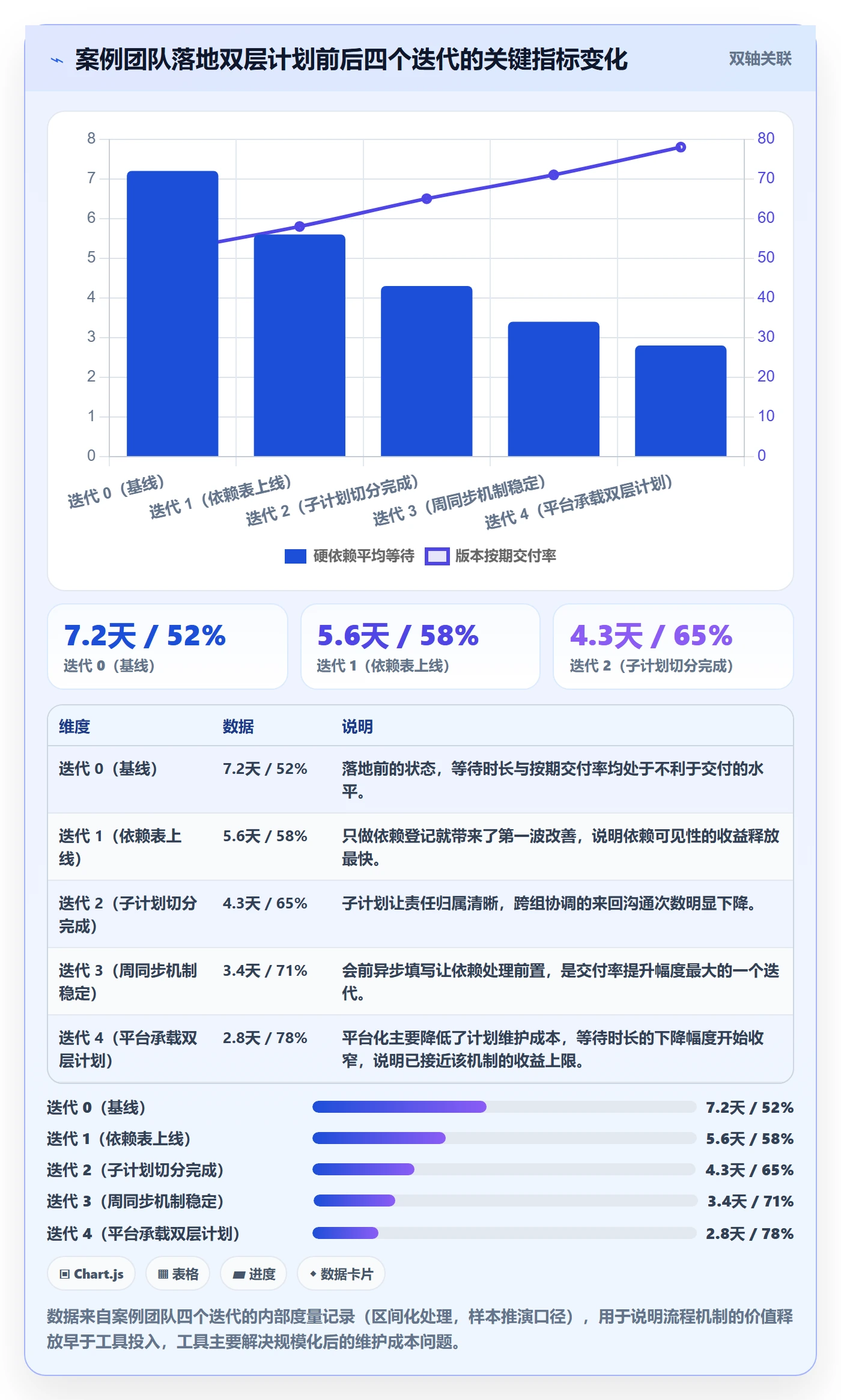

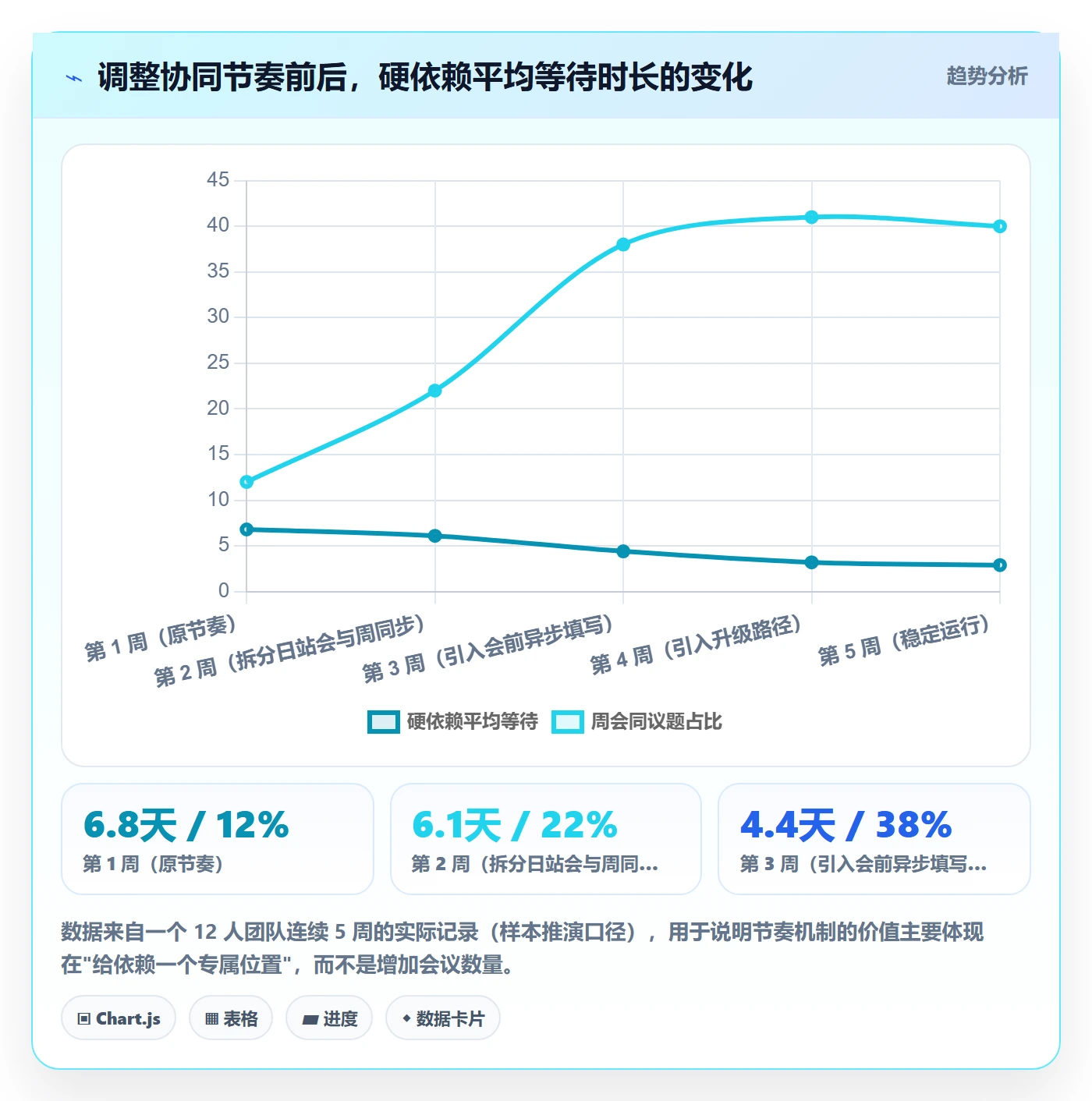

落地四个迭代后,几个关键指标的变化如下(数据来自团队内部度量系统,为保护隐私做了区间化处理):硬依赖平均等待时长从 7.2 天降到 2.8 天;跨组阻塞事项平均解决周期从 9.5 天降到 4.1 天;版本按期交付率从约 52% 提升到约 78%;计划维护总工时从每周约 14 小时降到约 8 小时。
值得注意的是,编码环节的人均有效工时基本没有变化。也就是说,改善几乎全部来自等待和返工的减少,而不是团队"更努力了"。这个结论和我们前面瀑布图的损耗结构完全吻合。
4. 没做好的部分:前三周的子计划数量偏多
坦白说这个项目也有失败的部分。第三周切出的 38 个子计划里,有 11 个在第五周被合并或者撤销,原因是它们没有被任何人真正维护,周会上也没人引用。这说明当时的切分维度还是偏乐观了。
后来我们的处理方式是设定一条硬规则:子计划连续两周没有状态更新,就自动降级为任务。这条规则在后来的团队里一直保留,它能自动清理那些"为了完整而建"的子计划。

十、不同情况下的行动建议
方法不能一刀切。下面按团队规模和成熟度给出四套建议,可以直接对照自己的情况选一套先试。
1. 10 人以下小团队:别建子计划,先管依赖
这个规模协作链路短,建子计划的收益很低。建议只做一件事:把所有外部依赖登记在一张表里,每周过一遍。如果一定要有子计划,控制在 1,2 个,用于跨版本的长周期事项。
2. 10,50 人团队:建两层,先跑三个迭代
这个规模开始出现小组内的分工和小组间的等待。建议用表格搭建主计划 + 子计划两层结构,子计划数量控制在人均 0.5 个以内。先完整跑三个迭代,第三个迭代结束时检查:有没有子计划两周没更新过?有没有依赖从来没有进入周会?
3. 50,200 人团队:把依赖管理做成固定机制
这个规模依赖关系开始跨团队,靠人情协调会失效。建议把周同步做成固定机制,明确会前异步填写规则和高风险依赖的升级路径。这个阶段可以考虑引入专业研发管理平台来承载多层计划,尤其是当表格已经出现版本冲突和权限问题时。
4. 200 人以上或多产品线:先统一字段口径,再谈平台
这个规模最大的风险是口径不统一:A 产品线的"子计划"和 B 产品线的"子计划"不是一回事,导致跨产品线汇总数据完全失真。建议先由 PMO 或技术委员会统一定义和字段清单,再统一平台。顺序反了,会得到一套昂贵但不一致的数据。
5. 不同成熟度团队的第一步动作
| 团队现状 | 第一步动作 | 观察周期 | 成功信号 |
|---|---|---|---|
| 没有计划体系,靠群聊协调 | 先建依赖登记表,只记录跨人依赖 | 2 周 | 周会上开始出现依赖议题 |
| 有主计划,但执行层无结构 | 按交付物切出第一批子计划,不超过 8 个 | 3 周 | 能说清每个子计划的验收标准 |
| 有计划但没人维护 | 引入"两周未更新自动降级"规则 | 2 周 | 子计划数量下降但达成率上升 |
| 有流程但工具分散 | 统一字段口径,评估平台承载能力 | 6 周 | 跨团队汇总数据口径一致 |
这张表的用法是找到最接近你现状的一行,只做那一行的动作,不要跨行。同时做两件以上的结构性调整,团队会失去对因果的判断能力,最终不知道是哪一项起了作用。

十一、不同情况下的取舍
所有管理方法都是取舍,不是最优解。这一节我把最常被问到、也最容易纠结的四组取舍讲清楚,给出我的倾向和适用边界。
1. 取舍一:流程严谨 vs 交付速度
严谨和快速并非天然对立,但确实存在临界点。我的判断是:当交付周期短于 4 周时,流程越轻越好;超过 8 周时,流程越完整越省时间。短周期项目的返工成本有限,多一层审批就是纯损耗;长周期项目的中途变化积累效应很强,缺少基线管理会导致末期集中爆发。
实操上的分界线可以设在这里:如果一个版本的周期超过 6 周且参与人数超过 8 人,就应该上完整的五张表和四个节奏;如果两者都不满足,可以只保留子计划主表和周同步。
2. 取舍二:自建工具 vs 采购平台
自建的唯一理由是有非常特殊的流程无法被现有平台承载。但我这几年看到的自建案例,绝大多数最后维护成本超出预期,且随着人员流动逐渐失修。
我的倾向是:除非你的流程本身构成业务竞争力,否则不要自建。如果一个能力在市场上已经有成熟产品,自建省下的授权费很可能小于维护和迭代的隐性成本。判断方法很简单:算一下未来三年维护需要多少人天,再和采购成本对比。
3. 取舍三:私有化部署 vs SaaS
对有数据合规要求的组织,这个选择的答案通常很明确。但如果没有硬性合规要求,也不要盲目追求私有化,因为私有化意味着升级、扩容、备份都要自己承担。
我的一般建议是:涉及客户数据、涉及安全审计要求、或者行业监管明确要求数据不出内网时,选私有化;其余情况优先 SaaS,把运维成本省下来。关键在于把"合规要求"和"习惯偏好"分开,很多团队的私有化诉求其实来自惯性,而不是真实约束。
4. 取舍四:拆得细 vs 拆得粗
前面已经给过判断标准,这里补充一个实践中的平衡点:拆解粒度应该跟着交付风险走,而不是跟着团队规模走。风险高的部分拆细,风险低的部分拆粗,允许一个版本内粒度不一致。
我见过一些团队追求"所有子计划粒度一致",结果为了对齐粒度,把简单模块拆得极细,浪费时间。粒度是手段,不是标准,它的唯一目的是让风险可见。
5. 四组取舍的判断速查
| 取舍场景 | 倾向选择 | 适用边界 | 反向选择的条件 |
|---|---|---|---|
| 短周期项目 | 轻流程 | 周期 < 4 周、参与 < 8 人 | 涉及外部依赖或合规验收 |
| 长周期项目 | 完整五表 + 四节奏 | 周期 > 6 周、跨 3 个以上小组 | 需求本身高度不确定的探索型项目 |
| 工具建设 | 优先采购成熟平台 | 流程已经线下验证过 | 流程本身是业务竞争力 |
| 部署方式 | 有合规要求选私有化 | 涉及客户数据、安全审计 | 无硬性约束且运维人力不足 |
十二、常见问题答疑
1. 子计划和迭代计划是同一件事吗
不完全相同。迭代计划是按时间盒组织的,关注这个迭代做什么;子计划是按交付单元组织的,关注这个交付物怎么完成。一个迭代里可以包含多个子计划,一个子计划也可以跨越两个迭代。如果团队已经在用迭代计划,子计划的作用是补上依赖和验收这一层。
2. 子计划数量多少算合理
我的经验区间是:人均 0.3,0.5 个。一个 20 人团队,活跃子计划在 6,10 个之间比较合适。超过这个数量,通常意味着粒度太细;低于这个数量,通常意味着还有工作在计划外运行。
3. 团队规模小,能不能只做依赖表不做子计划
可以,而且推荐。10 人以下的团队,依赖表往往能解决 80% 的协调问题。子计划的主要价值在于给跨角色协作一个独立界面,人少的时候这个需求不强烈。
4. 哪些指标最值得长期跟踪
我建议只跟踪四个:计划达成率、硬依赖平均等待时长、变更次数、返工率。前两个反映执行节奏,后两个反映计划质量。指标太多会导致每个都不被认真看,反而失去作用。
5. 引入子计划后周会变长了怎么办
这通常不是子计划的问题,而是议题没有分层。检查两件事:一是会前异步填写是否真的执行了;二是阻塞事项是否写清楚了影响范围和需要谁支持。这两项做到位,周会时长一般会下降,而不是上升。
十三、结语:把子计划当成协作接口来设计
回到最开始那个延期的项目。后来我们做的第一件事不是重排计划,而是把 63 项跨组依赖全部登记出来。做完之后团队自己都惊讶:原来有这么多工作在等别人。第二周,硬依赖平均等待时长就下降了近两天。
我想强调的独特判断是:研发团队的规划效率问题,绝大多数不是"计划不够细"造成的,而是"协作接口没有被设计"造成的。子计划的价值就在这里,它不是任务清单,而是把目标、依赖、验收和变更固定下来的接口。计划越细不等于效率越高,接口越清晰才是。
如果你准备开始,我的建议是本周只做三件事:第一,选一个正在进行的版本,把跨人依赖登记出来,明确提供方和需要就绪时间;第二,按交付物切出第一批子计划,数量控制在 8 个以内,每个都必须写清验收标准;第三,跑一次以依赖和风险为唯一议题的同步会,会前要求异步填写。三周之后回看,你大概率会发现,改善最明显的不是进度数字,而是"大家终于知道自己在等谁"。
最后留一个问题:你们团队的子计划,是独立维护的,还是挂在主计划里?这个选择会直接影响你的变更成本,也欢迎你带着实际情况来对照上面这套方法做取舍。
常见问题解答(FAQ)
1. 子计划到底拆到什么粒度才算合适?什么时候干脆不该拆?
我之前带一个十来人的研发小组,主计划拆得挺漂亮,一到执行层就乱。我一开始以为是拆得不够细,就把任务拆到每个人每天,结果周会变成念清单,反而没人看整体进度。后来我又怀疑是不是拆太细了,可又怕太粗跟不住,一直没找到判断标准。
判断标准不是拆到第几层,而是这条子计划能不能被独立验收。我给我的团队落成一句可执行的规则:单条子计划应该有一个交付物、一个负责人、一个可判定的完成条件,工期大致落在 3 到 15 人日、两周以内能出可验收结果;拆解层级控制在两到三层,再往下就是任务清单,不要再单独建子计划。
三类情况不建议单独建子计划:单人独立完成、总工时低于 2 人日、且不跨角色也不跨系统依赖。反过来,只要一件事需要两个以上角色协同,或者卡在别人的交付上,即使工时不大也建议单独立项,因为它真正的风险是等待而不是工时。
粒度自检可以只问一个问题:把这条子计划交给另一个人,他不看你的口头解释,能不能判断出做完了没有。答不上来说明拆得含糊,答得太轻松但工期超过三周,说明拆得不够。
2. 主计划和子计划总是做成两张皮,怎么让它们真正联动起来?
我们团队之前主计划放在管理层那边,子计划在团队自己的表格里,两边各自更新。到月度汇报时才发现子计划的完成情况和主计划的里程碑口径完全对不上,会上吵了半天也没结论。我就一直想搞清楚,这两层计划到底该怎么接上。
两张皮的根因通常是单向分解:主计划只往下发,子计划不往回反馈。要联动,必须明确谁在什么时候把什么信息回写。可以定三条规则。第一,主计划只保留里程碑、范围边界、成功标准、资源约束和跨团队依赖这几类信息,不写具体任务;
第二,子计划里每条交付物都必须挂到一个里程碑上,挂不上的要么补里程碑,要么明确它不在本期范围内;第三,固定回写节奏,比如每周一次,子计划把状态归成三类,正常推进、有偏差、已阻塞,只把后两类往上抛,正常的不要占会议时间。
判断联动是否真的有效,看一个指标:主计划的里程碑状态,能不能在五分钟内从子计划数据推导出来。如果做不到,说明字段和责任人没对齐,先修结构再谈工具。另外建议给每条子计划标注最近一次更新时间,超过一个同步周期没动的就默认失效,避免拿旧数据开会。
3. 一套最小可用的子计划模板,至少要包含哪些字段?
我在公司推动过一轮模板统一,第一版做了三十多个字段,结果大家填了两周就放弃了,又回去用原来的表格。我一直在想,到底哪些字段是真正缺了就转不动的,哪些只是看起来专业。
我的经验是先只上五张表,字段总数控制在四十个以内,任何字段只要没人负责维护就不要放进去。第一张子计划主表,字段是目标、范围、交付物、负责人、开始与结束时间、所属里程碑、验收标准、状态。第二张依赖与风险表,字段是依赖项、提供方、需要到位时间、风险等级、缓解动作、责任人。
第三张里程碑验收表,字段是里程碑、交付物、验收人、验收标准、实际完成时间、偏差原因。第四张周同步与阻塞表,字段是阻塞事项、影响范围、需要谁支持、解决期限、升级路径。第五张变更记录表,字段是变更内容、提出人、原因、影响范围、决策人、生效时间。
判断某个字段值不值得留,就问两个问题:缺了它,会上是不是一定要多问一轮才能做决策;更新它的人是不是清楚自己该在什么时候更新。每张表还要写清维护人和更新频率,否则表建了也是白建。
4. 依赖和需求变更总是把子计划冲垮,怎么在计划里管住?
我们项目最大的问题不是做不完,而是等。前端等接口、测试等环境、发布等运维窗口。再加上需求中途一改,整个排期要重排一遍,复盘时谁也说不清当初为什么这么定。我想知道有没有可落地的管法,而不是开会时反复强调。
依赖和变更不能靠开会强调,得变成计划里的可见项和有期限的动作。依赖方面,要求每条依赖都写清四件事:提供方是谁、需要什么时候到位、晚到会阻塞谁、晚到后的备份方案是什么。再设一条硬规则:依赖的到位时间不能等于你开始干活的时间,必须留缓冲,我一般让团队留 20% 到 30% 的等待缓冲。
同时把依赖等待时长单独统计,它和任务工时是两笔账,混在一起算就看不出真实瓶颈。变更方面的核心不是禁止变更,而是让变更留痕并重新定基线:任何影响里程碑或跨团队排期的变更,都要走一条记录,写清内容、提出人、原因、影响范围、决策人、生效时间,决策后更新子计划,把新版本作为新基线。
复盘时看基线切换次数和变更来源分布,比看做过多少需求更有价值。要提醒一句,不要轻信效率提升百分之几十这类说法,除非对方给出指标口径、统计周期和对照组。你自己团队可以先用计划达成率、平均阻塞时长、变更次数三个指标跑两个迭代建立基线,再谈改善。
核心关键词
文章包含AI辅助创作:子计划实操方法:研发团队提升项目规划效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/299518
读者评论
等待时间’这个说法太戳了。我们复盘时也只盯需求变更,把排期表一拉才发现联调和环境等待占了大头,可惜这些从来没进过计划字段。这篇文章把依赖当成一等公民来管,思路是对的。
个子计划那个反例我深有体会。之前团队也爱把单人三天能搞定的活单独建一条,结果周会越开越长,信息量却没增加。判断标准应该是‘有没有跨角色的协作界面’,不是活大活小,这点作者讲得很清楚。
验收标准模糊导致末期集中返工,这个几乎每个版本都在重演。‘完成支付模块’这种写法谁都解释得通,最后测试、业务、开发三方各说各话。文中提到的先定验收口径再排期,实操上是能省下不少返工时间的。
估算校准那段的小样本数据有点意思,跨角色校准能把落在±20%的比例从四成提到近七成。不过样本只有三个团队,说趋势稳定可以,说结论还早。这种数据如果能持续积累,对排期质量的帮助会比拍脑袋大得多。
