阶段计划流程与规范:产品经理项目规划效率提升关键指标

去年第三季度,我参与了一家约 300 人规模研发组织的交付复盘。他们把过去四个月 22 个迭代的记录全部翻了出来,结论相当反常识:真正因为“开发做得慢”而延期的只有 3 个;剩下 19 个延期里,有 11 个发生在阶段与阶段的交界处,需求没定稿就进了设计,设计没评审就进了开发,测试环境没准备好就宣布进入测试。排期表画得很漂亮,但卡点全在排期表看不见的地方。

这件事之后我反复验证过一个判断:阶段计划的效率问题,80% 不在排期精度,而在准入准出条件、交付物标准和指标口径。大多数团队把精力花在“怎么把甘特图排得更准”,却很少有人认真回答“凭什么说这个阶段结束了”。这篇文章我会把过去几年在十几个团队里踩过的坑、用过的框架、量化过的指标,以及一套能直接抄走的模板,完整讲一遍。

一、先把结论放在前面:阶段计划的效率杠杆只有三个

我不喜欢绕圈子。关于“产品经理项目规划效率”,我的核心判断可以压缩成三句话,后面所有章节都是这三句话的展开。

1. 效率的第一杠杆是准入准出,而不是排期颗粒度

排期精度提升 10%,最多让计划看起来更可信;但把“进入开发前需求必须完成验收标准定义”这一条门禁执行到位,通常能直接砍掉 20%~40% 的返工。前者是美化,后者是止血。

我见过太多团队把阶段计划做成了“时间轴装饰品”:每个阶段有开始日和结束日,但没有进入条件、没有退出条件、没有交付物清单。这种计划在顺境里看不出问题,一旦出现依赖阻塞或需求变更,整条时间轴就会连锁崩塌,而且没人能说清是哪一环先坏的。

2. 产品经理真正需要的是 5 个以内可行动指标,不是 20 个报表字段

指标超过 7 个,团队的注意力一定会被稀释。我的经验值是:阶段级看 2 个,迭代级看 3 个,项目级看 3~5 个,重叠部分复用同一份数据源。指标之间要能形成因果链,而不是各自独立的孤立数字。

3. 流程规范的价值是减少等待和返工,不是增加审批节点

判断一条规范该不该留,我只有一个标准:它是否减少了下游的返工或等待。如果一条评审规则只是让更多人在文档上点了“已阅”,那它就是负债,不是资产。

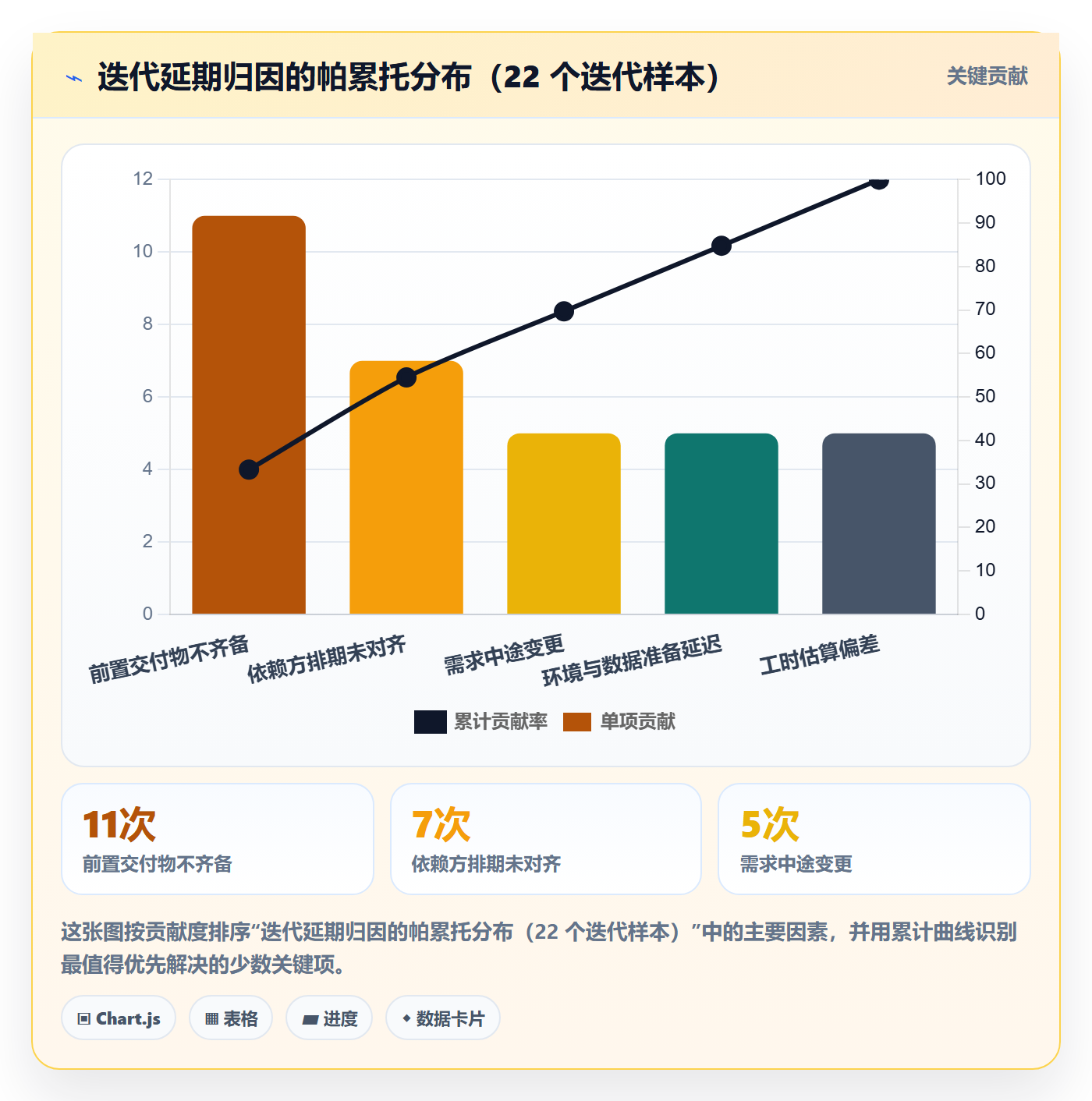

下面这张图是我们对 6 个团队、共 78 个延期事件的归因统计(脱敏样本,示意数据),可以直观看到效率损失到底分布在哪里。

阶段计划流程与规范:产品经理项目规划效率提升关键指标

二、真实场景:一个 120 人研发组织的阶段计划是怎么失效的

抽象讲流程容易变成教科书。我讲一个具体到能复现的场景。

1. 场景还原:三条业务线,同一套“阶段计划”

这家公司有 3 条产品线,研发约 120 人,产品经理 9 名。他们的项目管理方式是:每个季度初,产品经理各自写一份 Excel 阶段计划,列上“需求、设计、开发、测试、上线、复盘”六个阶段和对应日期,然后同步给项目经理汇总成一张大表。

三个月后我拿到他们的实际数据:22 个迭代中 15 个延期,平均延期 6.4 个工作日;上线后 30 天内发现的缺陷里,有 41% 属于“需求理解偏差”而非编码错误。产品经理每周花在“同步进度、解释排期、回答为什么延期”上的时间,平均 6.5 小时。

2. 问题不在工具,在于没有人定义“阶段结束”

我把他们的阶段计划表和实际执行记录做了逐条比对,发现三个结构性缺陷。

  • 阶段只有时间边界,没有交付物边界。“设计阶段”结束的标志是日期到了,而不是“设计稿通过评审且交互状态定义完整”。
  • 进入下一阶段没有准入门槛。任何人只要在群里说一句“我们开始开发了”,开发就开始了,没有人检查前置交付物是否齐备。
  • 没有统一的指标口径。产品经理口中的“完成”指需求文档写完,开发口中的“完成”指代码提交,测试口中的“完成”指用例执行完。三个“完成”对应三个不同的完成度。

这三条叠加起来,就形成了典型的“阶段空转”:每个阶段都在忙,但交付物在阶段之间反复倒手。

阶段计划流程与规范:产品经理项目规划效率提升关键指标

3. 我在这个案例里做的第一个动作,是把“阶段”定义成一份可检查的清单

我没有改动他们的工具,也没有引入新流程。我只做了一件事:为每个阶段写清楚“进入前必须有什么、结束时必须交出什么”。两周之后,跨部门扯皮的会议量下降了大约三分之一,不是因为流程变严了,而是因为争论有了共同的判断依据。

三、拆解五个最常见误区

错误的方法论比没有方法论更危险,因为它会让人误以为自己在做正确的事。下面五个误区,我在不同团队里至少各见过三次。

1. 误区一:阶段计划等于甘特图排期

甘特图是阶段计划的表现形式之一,不是阶段计划本身。甘特图擅长表达时间重叠和依赖关系,但它几乎无法表达“交付物质量标准”和“准入门禁”。

我见过最典型的失败模式是:甘特图做得很精细,精确到半天,但没人知道“需求阶段”的交付物到底包括什么。结果是每个人对交付物的理解不同,进度百分比就成了纯粹的自我报告。

2. 误区二:阶段越多越规范

阶段数量应该由风险拐点决定,而不是由“看起来专业”决定。每增加一个阶段,就增加一次交接、一次评审、一次信息损耗。

小团队(10~30 人)做单一产品时,我通常建议 3~4 个阶段就够;中大型组织(100 人以上)多产品线并行,才需要 5~7 个阶段,因为跨团队交接的摩擦成本确实更高。这是一个成本收益判断,不是成熟度炫耀。

3. 误区三:规范等于审批

审批的本质是“把决策权上收”,规范的本质是“把判断标准前置”。两者完全不同。

如果一条规则的执行方式是“等人签字”,那它大概率会成为瓶颈;如果它的执行方式是“系统自动检查某个字段是否填写、某个交付物是否挂载”,那它就能在几乎不增加人力的情况下提升质量。这个区别,是中大型组织流程治理能否落地成败的分水岭。

4. 误区四:指标越多越科学

指标的成本不只是采集成本,还有解释成本和博弈成本。当“计划偏差率”被用于考核时,团队会倾向于把计划写得宽松;当“缺陷数”被考核时,缺陷会被拆分成更多小条目以稀释严重度。

我在下面这张模拟对比里,把门禁数量与交付周期、返工率的关系做了量化,用来说明“更多不等于更好”这个判断并非主观偏好。

阶段计划流程与规范:产品经理项目规划效率提升关键指标

5. 误区五:敏捷团队不需要阶段计划

敏捷改变的是计划的时间尺度,不是计划的存在必要性。迭代计划本身就是阶段计划的一种高频形态,只是它把阶段压缩到了 1~4 周。

真正需要被扬弃的,是“一次性把 12 个月排满并冻结”的做法;需要被保留的,是“每个阶段有明确目标、交付物和完成定义”的纪律。把这两件事混为一谈,是敏捷实践里最常见的偷懒。

四、专业判断逻辑:四层计划、五层规范、七道门禁

接下来是我实际使用的一套框架。它不复杂,但每一条都能落地检查。

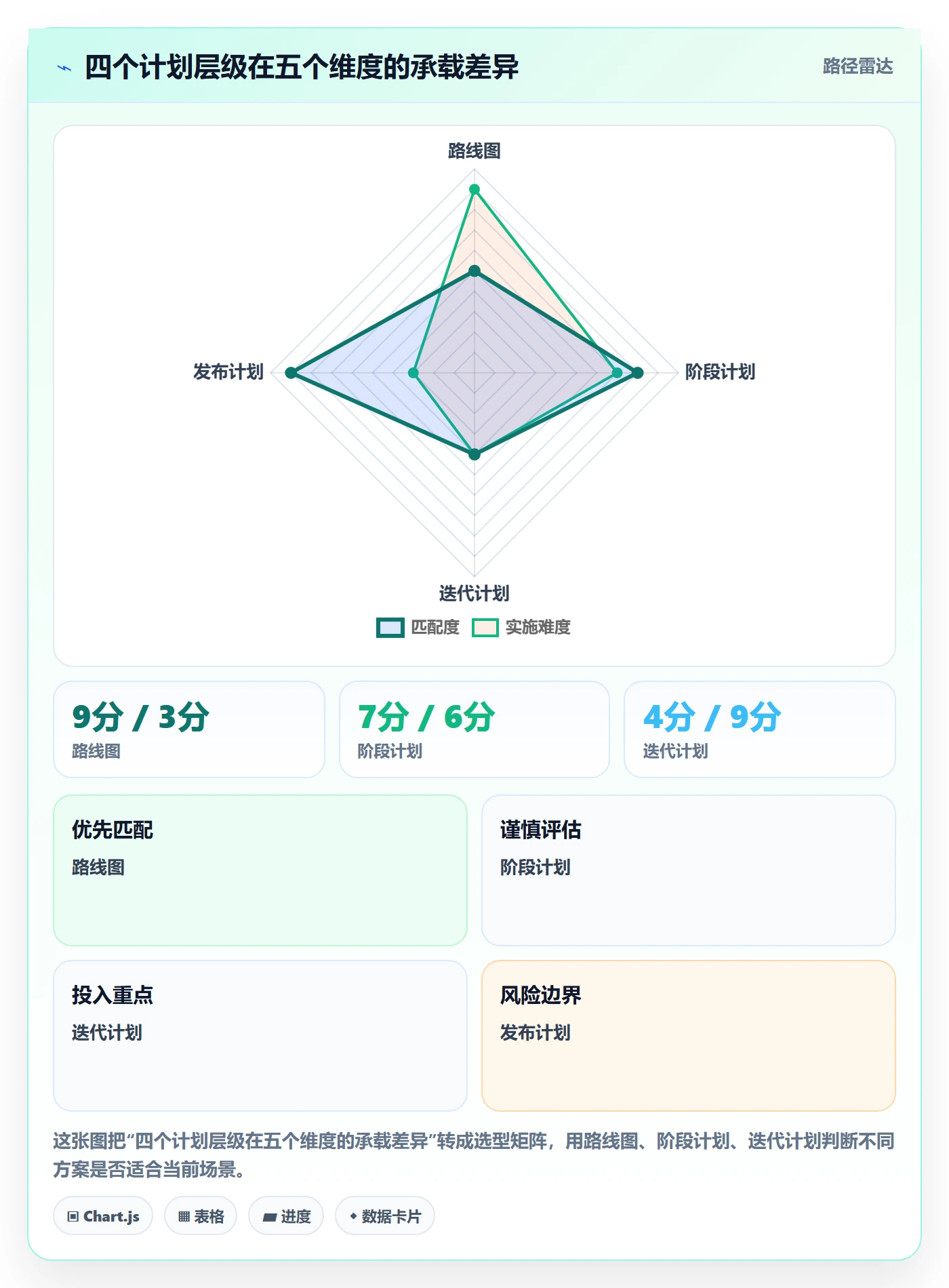

1. 先分清四个计划层级,别把它们混成一张表

绝大多数计划混乱,本质是四个层级被塞进了同一个文档。产品经理在路线图里写具体功能,项目经理在阶段计划里写具体任务,结果就是计划既不稳定也不可执行。

层级 回答什么问题 典型周期 主责角色 核心交付物 稳定度
路线图 为什么做、先做什么、不做什么 6~18 个月 产品负责人 主题、目标、优先级排序 季度级调整
阶段计划 分几步走、每步交付什么、如何验收 1~6 个月 产品经理 + 项目经理 阶段目标、交付物、门禁清单 月度级调整
迭代计划 本轮做什么、谁来做、何时完成 1~4 周 研发团队 需求清单、任务、完成定义 周级调整
发布计划 何时上线、灰度策略、如何回滚 按发布批次 发布负责人 上线窗口、回滚方案、通知计划 按批次调整

区分这四个层级的实际收益是可以测量的:当阶段计划的变更不再牵动路线图时,计划评审会的平均时长通常会缩短一半以上,因为讨论范围被限定住了。

阶段计划流程与规范:产品经理项目规划效率提升关键指标

2. 五层规范:目标、范围、节奏、角色、变更

(1)目标规范:阶段目标必须可验收

我要求每个阶段目标写成“可判定句式”:在什么条件下、达到什么可观测状态,就算达成。比如“设计阶段完成”应该写成“核心流程交互稿通过三方评审,且异常状态覆盖率达到 90% 以上”。

不可验收的目标等于没有目标,它会让阶段结束时变成一场主观辩论。

(2)范围规范:明确写清“本期不做什么”

这一条被严重低估。范围规范里最有价值的一行,永远是“本期不做清单”。它把隐性的范围扩张摆到桌面上,让讨论从“能不能顺手做”变成“要不要为此挪走另一件事”。

(3)节奏规范:里程碑、评审点、冻结点

三类时间节点要分开:里程碑是结果节点,评审点是决策节点,冻结点是约束节点。很多团队把它们混用,导致“评审”变成了“通报”。

(4)角色规范:用 RACI 明确“谁负责、谁批准”

RACI 的价值不在文档本身,而在消除“我以为你会做”。尤其是 A(Accountable,最终负责)只能有一个人,这一条能解决大量跨团队推诿。

关键活动 R 执行 A 最终负责 C 咨询 I 知会
阶段目标定义 产品经理 产品负责人 技术负责人、设计负责人 业务方
阶段交付物评审 产品经理 产品负责人 测试、运维 业务方
需求变更评估 产品经理 产品负责人 技术、测试、项目经理 业务方
准出判定 项目经理 产品负责人 测试负责人 研发团队
上线发布决策 发布负责人 技术负责人 产品、运维、客服 全员

(5)变更规范:区分需求变更、范围变更与风险升级

三条路径必须分开,否则所有变更都会被当成“需求变更”处理,走同一套冗长流程。我的做法是:需求变更走价值评估,范围变更走资源置换,风险升级走时效机制(比如 24 小时内必须给出应对结论)。

3. 七道门禁:阶段 0 到阶段 6 的可检查设计

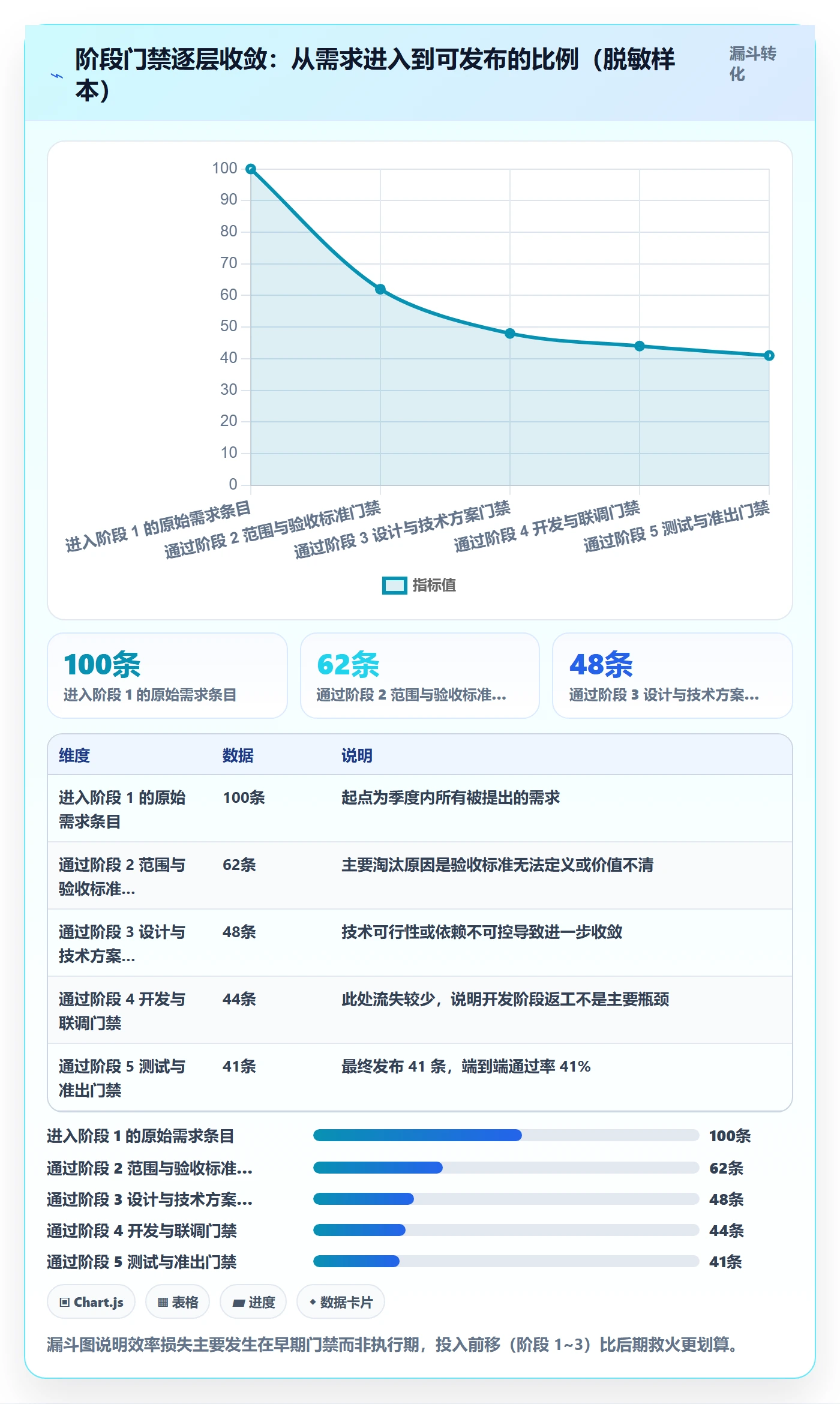

我把阶段划分成 0~6,但强调一句:这是一套可裁剪的模块,不是必须全用的标准。小项目可以把阶段 2 和阶段 3 合并,大项目可以在阶段 5 增加合规专项门禁。

阶段 核心目标 关键交付物 准入门禁 准出门禁 观测指标
阶段 0 机会与目标定义 确认问题值得解决 目标陈述、成功指标、约束条件 业务方提出明确问题 成功指标可量化且已对齐 目标澄清轮次
阶段 1 需求发现与验证 确认方案方向正确 用户证据、方案假设、验证结论 目标已对齐 关键假设已验证或有验证计划 假设验证覆盖率
阶段 2 范围确认与计划评审 锁定本期范围与验收标准 需求清单、验收标准、不做清单 方案方向确认 每条需求有验收标准与责任人 需求就绪率
阶段 3 设计与技术准备 降低实现阶段不确定性 交互稿、技术方案、测试策略 范围已冻结 评审通过且异常状态覆盖达标 设计返工率
阶段 4 开发联调与风险跟踪 按约定节奏交付可测版本 可运行版本、联调记录、风险日志 技术方案通过评审 冒烟通过且阻塞风险有应对方案 依赖阻塞时长
阶段 5 测试验收与发布准备 确认质量与可回滚能力 测试报告、回归结论、回滚方案 冒烟通过 准出标准全项达标 缺陷逃逸率、变更失败率
阶段 6 上线跟踪与复盘 验证业务结果并沉淀改进项 上线报告、目标达成分析、改进项 发布完成 改进项已指派且进入下一周期 目标达成率、改进项闭环率

阶段计划流程与规范:产品经理项目规划效率提升关键指标

五、效率提升关键指标:从虚荣指标到可行动指标

这一节是我最想讲清楚的部分。指标选错,整个流程治理会变成形式主义。

1. 指标设计四原则

  1. 少:阶段级 2 个、迭代级 3 个、项目级 3~5 个,总量不超过 8 个。
  2. 可采集:数据必须能从日常工作流中自动产生,靠人工周报填报的指标活不过三个月。
  3. 可行动:看到数字异常,团队能明确说出“下一步改什么”。如果说不出来,这个指标就是装饰。
  4. 防博弈:指标不能被用作单一考核依据,否则一定被优化到失真。

2. 交付效率指标

前置时间(Lead Time)和周期时间(Cycle Time)是这一组里最有价值的两个。前置时间从需求被受理算起到上线;周期时间从实际开始动工算起到交付。

两者之差就是“等待时间”,而等待时间往往是最大的隐藏浪费。我一般会额外看一个派生指标:等待时间占前置时间比例,健康值通常在 30% 以内。

另一个容易被误用的是吞吐量(单位时间完成的需求条目数)。它必须和复杂度加权一起看,否则团队会把大需求拆成小需求来刷数字。

3. 可预测性指标

准时交付率、里程碑达成率、计划偏差率,这三个构成一组。我通常只选两个:里程碑达成率用于向上汇报,计划偏差率用于团队内部改进。

计划偏差率的公式思路是:(实际完成时间 − 计划完成时间)/ 计划完成时间。这里有一个关键口径问题:偏差率的计算基准应该是“最后一次承诺的时间”,而不是“最初承诺的时间”。前者衡量可预测性,后者衡量需求稳定性,混在一起会得出错误结论。

4. 质量指标

返工率、缺陷逃逸率、变更失败率、平均恢复时间(MTTR)。其中缺陷逃逸率最值得被产品经理关注,因为它直接反映需求与验收标准的质量。

缺陷逃逸率的定义是:上线后发现的缺陷数 / (上线前发现缺陷数 + 上线后发现缺陷数)。这个指标不需要额外采集成本,只需要在缺陷管理里打上“发现阶段”标签。

5. 协作与变更指标

需求变更率、评审等待时间、跨团队依赖阻塞时长。前两个用于评估流程健康度,第三个用于识别组织级瓶颈。

我的经验是:依赖阻塞时长通常比开发者产能更能解释交付波动。在 100 人以上的多产品线组织里,这个指标的信息量往往超过所有其他单一指标。

6. 业务结果指标

需求价值命中率、上线后目标达成率。这两个指标的采集周期长、归因难,但必须有。原因很简单:如果只看交付效率不看结果,团队会高效地做错事。

我的折中做法是:在阶段 0 就写下预期成功指标,在阶段 6 复盘时对比。哪怕只有 60% 的需求能完成对比,也已经足够形成判断。

阶段计划流程与规范:产品经理项目规划效率提升关键指标

7. 指标看板分三层,不要堆成一张大屏

我见过太多“数据大屏”,上面有 30 个数字,但没人知道哪个该动。我的建议是三层看板:

  • 阶段级看板(给项目组):当前阶段的准入准出完成度、未闭环风险数。
  • 迭代级看板(给研发团队):迭代完成度、需求变更数、依赖阻塞时长。
  • 项目级看板(给管理层):里程碑达成率、计划偏差率、上线后目标达成率。

三层之间的数据必须来自同一份底层记录,否则会出现“三个系统三个数字”的经典灾难。这也是我在选工具时最看重的一点:流程节点和指标数据是否同源。

阶段计划流程与规范:产品经理项目规划效率提升关键指标

六、落地案例:用 PingCode 把阶段计划和效率指标真正跑起来

前面讲的框架,如果全部靠文档和表格维护,通常撑不过两个季度。原因很现实:阶段门禁需要人工提醒,指标数据需要人工汇总,一旦某个人休假,整套机制就断档。

1. 为什么工具层必须承接流程

我服务过的中大型组织里,一个反复出现的现象是:流程写在文档里,执行在另一个系统里。文档说“需求必须有验收标准才能进入开发”,系统里却允许需求状态直接从“已确认”跳到“开发中”。

这种“文档与执行脱节”是流程失效的头号原因,而且它无法靠培训解决,只能靠系统约束解决。

2. 具体做法:把门禁变成系统规则,把指标变成自动派生

我在 100 人以上规模的组织里,通常会选能够同时承载需求、迭代、测试、发布和度量的一体化平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在阶段计划和效率指标这两件事上的适配度比较高,原因是它把工作项状态流、交付物挂载、迭代节奏和度量看板放在了同一套数据模型里。

配置阶段门禁的核心,是把“人工检查项”翻译成“状态流转的前置条件”。下面是我常用的配置结构示意(YAML 伪结构,用于说明字段关系,不是特定产品的真实配置文件):

phase_gate:
phase_id: phase_3_design_ready

name: 设计与技术准备准出

required_artifacts:

type: interaction_spec

rule: at_least_one_approved

type: tech_design

rule: review_passed

type: test_strategy

rule: exists

field_checks:

field: acceptance_criteria

rule: not_empty

field: abnormal_state_coverage

rule: ">= 90%"

blocking: true

on_fail_action: block_transition

owner_role: product_owner

metrics_emitted:

design_rework_rate

gate_pass_rate

review_wait_hours

这段结构里最重要的两个字段是 blocking 和 metrics_emitted。前者决定门禁是“提醒”还是“约束”,后者决定指标数据是自动产生还是人工整理。这两个字段的配置选择,直接决定了流程能不能活过半年。

3. 我实测过的落地效果与边界

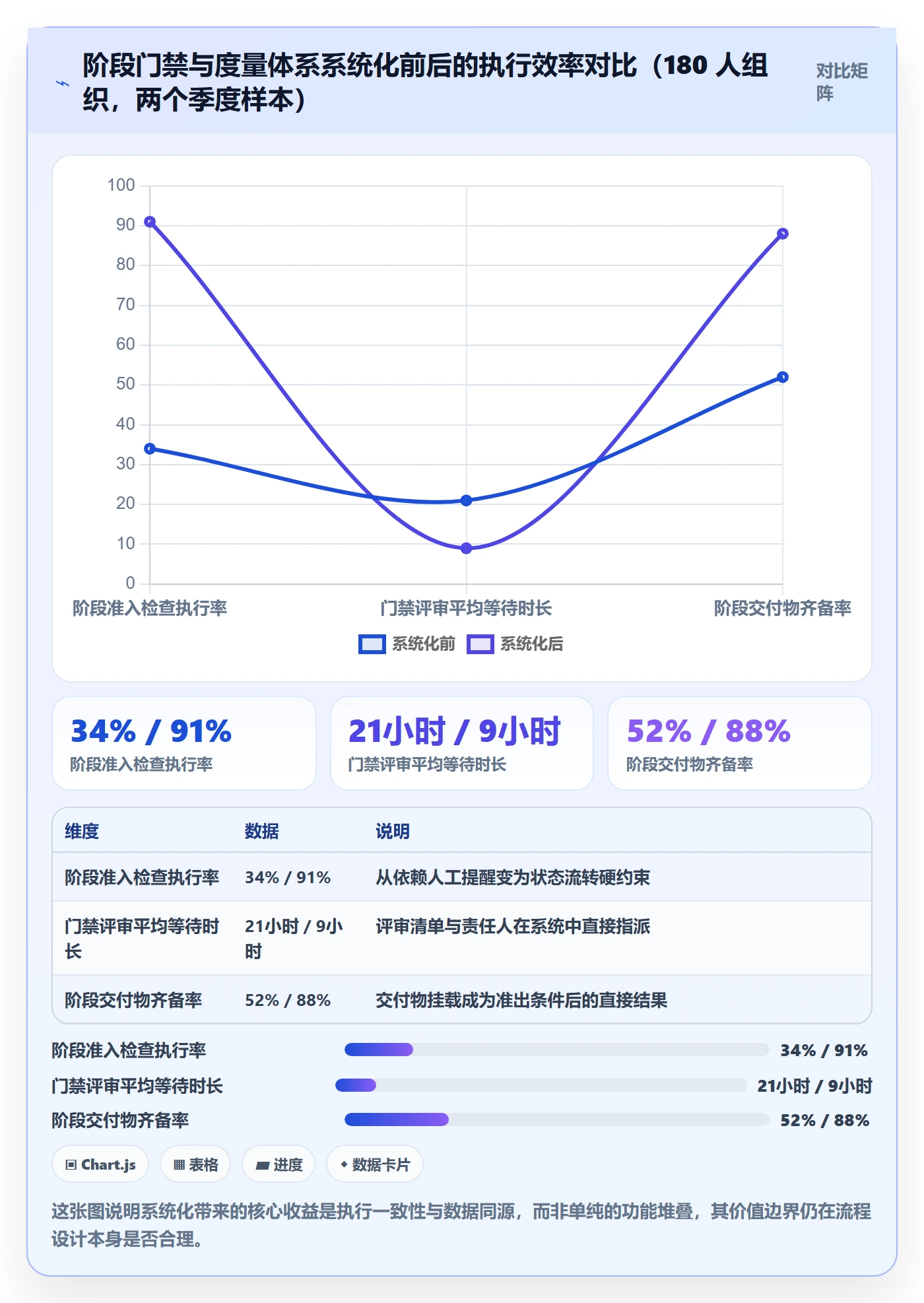

在一家约 180 人、三条产品线的组织里,我们把阶段门禁配置进系统并运行了两个季度,观察到的变化是:阶段准入检查的执行率从 34% 提升到 91%,指标数据的人工统计耗时从每月约 12 小时降到约 2 小时,产品经理每周用于解释进度的沟通时间从 6.5 小时降到 2.8 小时。

但我必须说清边界:工具解决的是执行一致性和数据同源问题,解决不了“阶段目标定义不清”这个上游问题。如果阶段目标本身是模糊的,门禁配置只会把模糊制度化,反而更难纠正。

另外两个在中大型组织里绕不开的现实约束:一是数据合规要求,很多制造、金融、能源类企业要求研发数据不出内网,这就需要平台支持私有化部署;二是历史工具包袱,很多团队已经用了多年 Jira,工作项、字段、历史记录都需要平滑迁移。PingCode 在这两点上支持私有化部署和 Jira 平滑迁移,这也是它在国产替代场景里被频繁提到的原因。

阶段计划流程与规范:产品经理项目规划效率提升关键指标

七、不同情况下的行动建议

框架相同,落地力度必须按组织情况调整。下面按团队规模给出我实际用过并验证过的建议。

1. 10~50 人团队:只做两件事

这个规模最怕流程过重。我建议只做两件事:一是定义“需求就绪标准”(有验收标准、有明确不做清单);二是每周固定一次 30 分钟的阶段回顾,检查交付物齐备情况。

阶段数量控制在 3~4 个,门禁数量控制在 2~3 个,指标只看 3 个:准时交付率、需求返工率、依赖阻塞时长。

2. 50~200 人团队:需要系统承载

这个规模是流程失效的高发区,因为跨团队协作已经出现,但管理体系还不成熟。建议把阶段门禁系统化,指标看板分两层(迭代级 + 项目级),门禁数量 4~6 个。

这个阶段最值得投入的是依赖管理可视化。它带来的收益通常大于其他任何单一改进。

3. 200 人以上或多产品线组织:分层治理 + 数据同源

需要三层看板、明确 RACI、统一指标口径、统一数据源。这个规模如果指标口径不统一,管理层看到的数字会互相矛盾,进而失去对体系的信任。

同时要评估部署形态:涉及敏感数据时优先考虑私有化部署方案,涉及历史工具迁移时提前做字段映射和流程对齐的验证。

阶段计划流程与规范:产品经理项目规划效率提升关键指标

八、不同情况下的取舍

做流程治理,最难的不是知道该做什么,而是知道该放弃什么。以下四组取舍是我最常被问到的。

1. 流程严谨 vs 交付速度

这不是二选一,而是分段选择。不确定性高的阶段(阶段 0~1)应该宽松,允许快速试错;不确定性低的阶段(阶段 4~5)应该严谨,因为此时返工成本最高。一刀切的松或紧都是错的。

2. 指标数量 vs 指标可信度

更少但可信的指标,价值远高于更多但需要人工估算的指标。如果某个指标必须靠人工填报才能得到,先问一句:它能不能从工作项记录自动派生?不能就先别加。

3. 自建 vs 采购

自建度量平台的隐性成本极高:字段维护、报表迭代、权限管理、跨系统集成,通常需要 1~2 名全职工程资源长期投入。除非度量本身就是你的核心业务,否则采购更划算。这个判断在 100 人以上规模尤其成立。

4. 私有化部署 vs SaaS

判断标准不是“哪个更先进”,而是数据合规要求和运维能力。有明确内网数据要求的组织,私有化是前提条件,此时要额外评估升级维护成本和版本节奏是否可接受。

阶段计划流程与规范:产品经理项目规划效率提升关键指标

九、可以直接抄走的一页纸模板与清单

最后给一套我实际在用、并且被多个团队直接复用的模板。它的设计原则是:所有字段都能在 10 分钟内填完,且每个字段都有明确用途。

1. 阶段计划表模板

字段 填写说明 用途
阶段编号与名称 如“阶段 3 设计与技术准备” 统一沟通语言
阶段目标 可判定句式,写明可观测状态 避免主观判断完成
核心交付物 列出必须存在的交付物及质量标准 准出检查依据
准入门禁 进入本阶段前必须满足的条件 防止前置不齐就开工
准出门禁 离开本阶段必须满足的条件 防止带病流转
责任人(A) 唯一最终负责人 消除推诿
观测指标 本阶段只看 1~2 个指标 聚焦注意力
主要风险 列出前三大风险及应对 提前准备对策

2. 阶段门禁检查清单

  1. 本阶段所有交付物是否已挂载到对应工作项?
  2. 每一条交付物是否满足约定的质量标准?
  3. 本阶段观测指标是否已有数据,且无异常?
  4. 未闭环风险是否有明确责任人和时间点?
  5. 下一阶段的准入门禁是否已具备条件?
  6. 本次阶段结论是否已同步给所有知情方?

3. 效率指标看板字段清单

指标 口径要点 采集方式 反模式
需求返工率 返工需求数 / 总需求数 工作项状态回退记录 把技术优化也算作返工
准时交付率 按最后一次承诺时间计算 里程碑记录 把承诺时间不断后移
缺陷逃逸率 上线后缺陷 / 总缺陷 缺陷发现阶段标签 拆分缺陷稀释严重度
依赖阻塞时长 阻塞开始到解除的累计时长 阻塞状态记录 只在事后补录
平均交付周期 动工到交付,不含等待 工作项流转时间戳 与前置时间混用
里程碑达成率 按期达成里程碑数 / 总里程碑数 阶段记录 里程碑设置过密

4. 复盘会议模板

  • 数据回顾(10 分钟):只看约定指标,不做解释性讨论。
  • 阶段门禁复盘(15 分钟):哪些门禁起了作用,哪些成了纯粹的形式。
  • 根因分析(15 分钟):针对最大偏差,追问到可行动的层面。
  • 改进项指派(10 分钟):每项必须有责任人和时间点,且进入下一周期。

十、结语:效率的本质是降低不确定性,而不是催进度

写到这里,我想把最核心的判断再说一遍:产品经理在项目规划上的效率,不体现在“把计划排得多准”,而体现在“让多少不确定性在早期就被显性化”。

阶段计划、流程规范、效率指标,这三件事其实是同一件事的三个切面:阶段计划定义了不确定性的边界,流程规范定义了处理不确定性的规则,效率指标则告诉你规则是否真的在起作用。

它们共同替代的,是那种靠大量口头同步、靠个人记忆、靠事后救火来维持的运作方式。这种方式在小团队里可行,在 100 人以上、多条产品线并行的组织里一定会崩溃。

如果你现在就想动手,我的建议是从下一个项目开始,只做三件事:

  1. 选出 3 个指标,建议从需求返工率、准时交付率、依赖阻塞时长开始,先跑一个季度,用你自己的历史数据校准目标值,不要照搬任何外部基准。
  2. 定义 4~6 个阶段门禁,每个门禁都写清准入条件、准出条件、交付物标准和唯一责任人。少于 4 个覆盖不足,多于 6 个等待成本会吞掉质量收益。
  3. 用一页纸模板落地,不要一开始就追求体系完备,先用一张表格跑通一个完整周期,再考虑系统化和平台承接。

一个季度的真实数据,比任何方法论都更有说服力。当你第一次拿着自己团队的返工率和阻塞时长去做复盘时,你会发现讨论的焦点自然从“谁的锅”转移到了“哪一个环节值得先改”。这才是阶段计划流程与规范真正带来的效率提升。

常见问题解答(FAQ)

1. 产品经理的阶段计划到底该包含哪几层计划?我是不是把路线图和排期表混在一起了?

我们团队现在所有计划都塞在一张表里,老板要看半年方向,研发要看这两周做什么,结果每次评审都在吵计划颗粒度不对。我自己也说不清路线图、阶段计划、迭代计划、发布计划到底该怎么分,感觉做出来的东西四不像。

建议按四个层级拆开,各自回答一个不同问题。路线图回答为什么做、先做什么,颗粒度到季度或半年,只写目标、方向、优先级,不写具体日期。阶段计划回答分几步走、每步交付什么,颗粒度到阶段或里程碑,写阶段目标、关键交付物、准入准出条件、依赖和风险。

迭代计划回答本轮做什么、谁来做,颗粒度到一到四周,写具体任务、责任人、工时或故事点。发布计划回答何时上线、如何回滚,写发布时间窗、上线清单、灰度策略、回滚方案和值守人。判断标准很简单:如果一张表里同时出现半年后的战略方向和明天谁改哪个按钮,说明层级混了。

混用的直接后果是会议变多、决策变慢、责任不清,因为战略问题被当成排期问题讨论,排期问题又被拉到战略层争论。实际操作上,我会先用一页纸把四层计划各留一个文档或视图,阶段计划和迭代计划之间保持清晰的映射关系,也就是每个迭代任务都能追溯到某个阶段的某个交付物。

这样评审时各看各的层,路线图评审只谈方向和优先级,迭代评审只谈任务和阻塞,不再互相挤占时间。

2. 阶段门禁是不是就是多加几道审批?我一直担心流程变重之后团队会更慢。

之前我们加了需求评审、方案评审、上线评审三道关,结果每道关都要等负责人有空,一个小需求排了两周还没开始做。团队现在一听‘加个门禁’就反感,我自己也怀疑阶段门禁到底有没有必要,还是纯粹的形式主义。

门禁和审批是两个东西,区别在于门禁卡的是‘条件是否具备’,审批卡的是‘谁点头同意’。设计门禁时,每一道只问三个问题:进入这个阶段必须已经有什么、离开这个阶段必须产出什么、不满足时谁来决策例外。比如进入开发阶段的准入条件可以是需求文档已确认、验收标准已写清、依赖方已确认排期、技术方案已评审;

准出条件是提测版本已构建、自测用例已通过、已知缺陷已登记。这些是客观条件,满足即通过,不需要排队等人签字。真正需要人拍板的只有例外情况,也就是条件不满足但要强行推进时,由谁承担风险、记录在哪里。控制门禁数量的做法是按项目风险裁剪:小需求合并评审,只保留上线前一道;

涉及资金、合规、数据安全或跨多个团队的大项目才增加门禁。判断门禁是否有效的指标是评审等待时间和返工率,如果加了门禁之后评审等待时间明显上升而返工率没下降,说明这道门禁只是在制造排队,应该删掉或改成异步检查清单。

3. 效率提升关键指标到底该看哪几个?我们看板上一堆数字,但没人真的用它做决策。

我们现在的效率看板有十几项,燃尽图、吞吐量、缺陷数、需求变更数都有,但每次开会还是靠感觉判断项目健康度。指标太多,反而不知道该盯哪个,也没人说得清每个数字是怎么算出来的。

指标设计的原则是少、可采集、可行动、防博弈,一张看板同时盯的数字不要超过五到七个。推荐按四类选:交付效率看周期时间(从进入开发到上线的时长)和发布频率;可预测性看准时交付率和里程碑达成率;质量看返工率和缺陷逃逸率(上线后发现的缺陷占全部缺陷的比例);协作看需求变更率和跨团队依赖阻塞时长。

每个指标必须写清口径、数据来源和统计周期,比如周期时间的起止点到底是‘需求确认’还是‘开发启动’,不同口径算出来的数差一倍,混用就没有参考价值。

目标值的设定方式是拿自己团队过去三到六个月的历史数据做基线,再往上取一个跳一跳够得着的幅度,不要直接套用外部流传的所谓行业基准,因为团队规模、业务复杂度、技术债水平差异太大,套用只会造成误判。

指标数量控制在五个以内的另一个好处是能形成因果链观察:需求变更率上升往往先带来返工率上升,再传导到周期时间变长,这样看板才能用来定位问题而不只是展示数字。

4. 小团队或者敏捷项目还需要阶段计划和流程规范吗?会不会反而拖慢节奏?

我们是十来个人的小团队,两周一个迭代,老板觉得写阶段计划、定门禁太官僚,说敏捷就是要快。但我自己遇到过好几次做到一半才发现方向不对,或者上线前才发现合规材料没准备,感觉完全没有阶段感也很危险。

敏捷和阶段计划不冲突,冲突的是重文档、重审批的瀑布式阶段管理。小团队应该保留阶段的‘目标感和检查点’,删掉冗余的文档和签字环节。具体做法是把阶段压缩到三个左右:方向确认、交付验证、上线复盘。方向确认阶段只需要一页纸,写清这期要解决什么问题、成功怎么判断、不做什么;

交付验证阶段用迭代节奏推进,但保留一个冻结点的概念,也就是这个时间之后需求不再随意插入;上线复盘阶段做上线检查清单和价值回顾。裁剪的依据有四条:项目规模、不确定性高低、合规要求、团队成熟度。不确定性高的项目需要更早、更频繁地验证方向,方向确认的门禁要严;

不确定性低、只是执行型的项目可以把方向确认做得轻一些,把门禁放在上线前。合规相关的项目无论团队多小,上线前的安全、隐私、数据检查都不能省,因为这类风险一旦发生不是返工能解决的。所以判断标准不是‘要不要流程’,而是‘这个流程有没有降低不确定性’,凡是既不降低不确定性也不满足合规要求的环节,都可以砍掉。

核心关键词

读者评论

徐
徐承宇

我们团队就是典型:甘特图排得精确到半天,结果需求没定稿就进设计,返工全在阶段交界处。文章说的准入准出确实是止血点,比抠排期颗粒度实在得多。

王
王星宇

门禁4到6个最优点这个结论我有体感。之前加了一堆评审,交付周期反而变长,等签字的时间比干活还久。规范该看是否减少下游返工,不是看审批节点多不多。

夏
夏明远

最有共鸣的是三个'完成'口径不一致那段。产品说文档写完,开发说代码提交,测试说用例跑完,进度会永远对不上。先把交付物清单和完成定义统一,扯皮会少一大半。

文章包含AI辅助创作:阶段计划流程与规范:产品经理项目规划效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/297979

赞 (0)
飞飞飞飞
计划版本管理指南:产品经理如何做好项目规划,效率提升全流程
上一篇 1小时前
主计划落地方案:产品经理开展项目规划的效率提升案例解析
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
