我见过太多产品经理,把项目计划做成一份配色精美的甘特图,然后在实施阶段被现实按在地上摩擦:需求改了三次,排期还是那张表;风险在群里提了两句没人接,上线前三天才炸出来;复盘会开着开着变成互相甩锅。问题不在于他们不努力,而在于他们把"项目规划"理解成了一份文档,而不是一套持续对齐的机制。这篇教程不打算给你一堆术语,而是把我带过十几个项目、踩过七八个真实的坑之后总结的路线图摊开:从立项到复盘,每个阶段该做什么判断、该填哪些字段、什么信号出现时该拉警报。
如果你正好是刚接手项目、或者第一次要对上线结果负责的产品经理,这篇内容可以当成你的作战手册来用。
一、先给结论:计划不是文档,是一份可执行的共识
1. 我带过的第一个项目,死在"计划很完整"上
2019 年我负责一个后台权限体系重构。当时我花了整整三天,做了一份 47 行的任务表,颗粒度细到"接口字段确认"这种级别,每个任务都有开始时间、结束时间和负责人。评审会上大家都说"很清晰",我甚至有点得意。
结果项目延期了 26 天。复盘的时候我才想明白:那张表里没有一个字段回答"如果这个任务晚了三天,谁会受影响"。它是一张时间表,不是一份计划。
真正的计划必须承载三样东西:谁在什么时候交付什么、谁依赖谁、出问题时谁来拍板。缺任何一样,它都只是排期表。
2. 三条底线:目标可验收、责任可定位、变化可追溯
我现在判断一份项目计划能不能落地,只看三条底线,每条都有具体的检验方式,不是口号。
- 目标可验收:把"提升用户体验"换成"客服关于该功能的工单量在灰度两周内下降 30%"。检验方法很简单,如果一个目标在项目结束时无法用一个数字或一个明确状态判断成没成,它就不算目标。
- 责任可定位:每一项交付物都有唯一负责人,而不是"研发团队"。检验方法:随机挑三个任务,问"这件事最后谁签字确认",如果答不出来,说明责任是虚的。
- 变化可追溯:任何范围、时间、资源的变更,都能查到是谁在什么时间基于什么理由做的决定。检验方法:把变更历史翻出来,如果只有结果没有理由,下一次同类变更你还会再踩一次。
这三条底线听起来朴素,但我做过的项目里,出大问题的几乎都踩穿了其中至少一条。
3. 一份能跑起来的计划,必须回答 7 个问题
我把立项会上的提问清单固定成 7 条,逼着自己在写计划前先答完。答不出来的,说明这个项目还没准备好开工。
- 这个项目解决谁的什么问题,不做会怎样?
- 做到什么程度算成功,用哪个指标衡量,什么时候能拿到这个指标?
- 哪些事这次明确不做?(这条最容易被跳过,也最关键)
- 关键里程碑有哪几个,每个里程碑的交付物是什么?
- 哪些任务之间存在硬依赖,关键路径是哪一条?
- 谁是决策人,谁是执行人,谁是被影响但不需要参与的人?
- 最可能出问题的三件事是什么,什么时候能最早发现?
第 3 条和第 7 条是我后来才加上的。加上之后,我在立项阶段砍掉的需求比之前多了将近四成,项目平均周期反而缩短了。

二、背景和真实场景:产品经理为什么被迫管项目

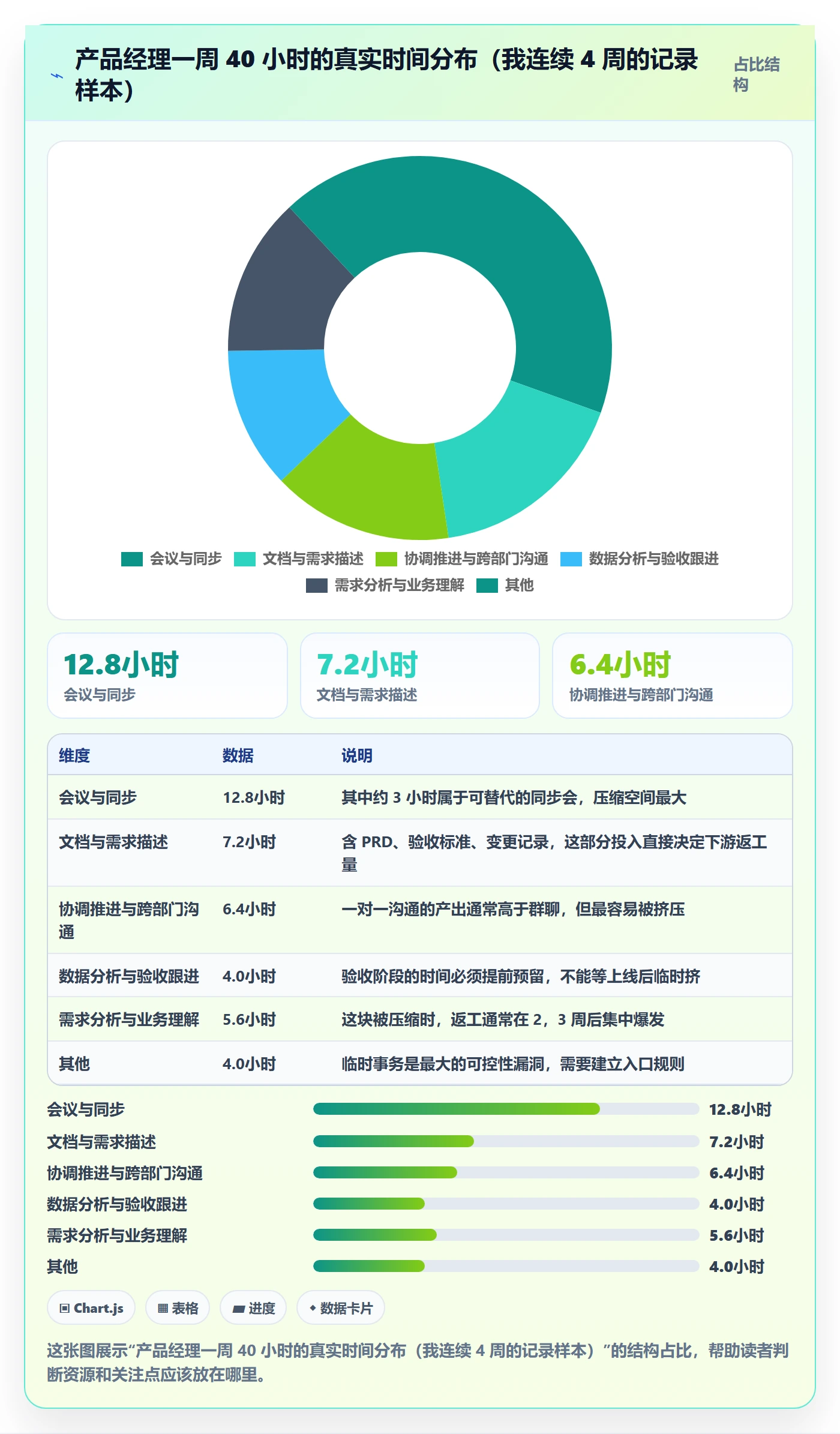

1. 产品项目、研发迭代、工程项目,管理重心完全不同
很多新人的痛苦来源于把三类事情混为一谈。它们都需要"项目管理",但管理重心、节奏和失败模式差别很大。用错方法,比不用方法更糟。
| 类型 | 典型周期 | 管理重心 | 最常见的失败模式 | 产品经理的角色 |
|---|---|---|---|---|
| 产品项目 | 1,6 个月 | 目标对齐、范围控制、跨部门协同 | 做完发现没解决原始问题 | 目标定义者 + 推进者 |
| 研发迭代 | 1,4 周 | 节奏稳定、需求输入质量、验收标准 | 需求临时插入导致节奏崩坏 | 需求把关者 + 验收人 |
| 工程项目 | 3 个月以上 | 依赖管理、资源保障、合规与风险 | 关键路径上的外部依赖失控 | 需求方代表 + 协调人 |
我犯过一次典型错误:把一个跨 4 个部门、涉及数据合规审查的工程项目,用两周迭代的方式去推。结果合规审查排期根本不在迭代节奏里,前六周看起来进度正常,第七周直接卡死。
2. 一次上线前 72 小时的崩盘复盘
这里讲一个我印象最深的真实场景,脱敏后作为案例。某次会员权益改版,上线前三天,测试同学发现新老会员的积分抵扣规则在边界条件下会算错,涉及财务口径。
当时的状况是这样的:规则是三个月前定的,中间业务方换过一次负责人;改动记录散在三个微信群里;研发以为"边界情况由业务方确认即可",业务方以为"技术实现会兜底"。没有人错得离谱,但三天的窗口期里,我们同时要改代码、重跑对账、走财务复核、重新准备客服话术。
最后是延期五天上线,代价不算大,但过程极其消耗人。这件事让我确认了一个判断:项目崩盘很少是因为某个环节做得差,而是因为环节之间的接口没人负责。
3. 产品经理真正能控制的三个杠杆
入门产品经理最容易陷入的无力感是"我又不管人,怎么推进项目"。其实你能控制的东西比想象中多,集中在这三个杠杆上。
- 信息杠杆:你能决定什么信息在什么时候被谁知道。风险早说三天和晚说三天,处理成本可能差三倍。
- 优先级杠杆:你能决定哪件事排在前面做。优先级的调整是产品经理最被低估的权力。
- 标准杠杆:你能决定交付物什么样算合格。验收标准写得越具体,后期的扯皮越少。
这三个杠杆都不需要管理职级,但需要你主动使用。我在带新人时发现,同样的项目、同样的团队,会用这三个杠杆的人,推进效率能差出四成以上。

三、拆解常见误区:8 个坑的真实表现与处理动作
下面这 8 个坑,我按"表现 → 后果 → 触发信号 → 补救与预防"四段来写。触发信号是最重要的部分,因为避坑的关键不在于知道有坑,而在于知道什么时候该拉警报。
1. 误区一:目标不清就开工
表现:立项时说的是"优化用户体验",一个月后变成"把首页改版",两个月后变成"新增三个运营位"。目标一路漂移,但没人正式宣布过目标变了。
后果:项目结束时没法判断成败,只能靠感觉说"还行"。这种情况下,即使交付质量不错,也很难争取到下一轮资源。
触发信号:项目周会上有人问"我们这次到底要解决什么",而得到的回答和前两周不一样。或者出现"反正先做起来再看效果"这类表述。
补救与预防:立即补一份一页纸章程,把目标、成功指标、不做什么三件事写清楚,找决策人当场确认。预防机制是,把"不做清单"写进立项文档,并且在每次范围讨论时重读一遍。
2. 误区二:范围蔓延
表现:每两周多出一两个"顺手也做了吧"的小需求。单看每个都不大,加起来相当于多了一个半迭代的工作量。
后果:上线日期不变,质量被挤压。更麻烦的是,测试覆盖不到临时加的功能,出问题往往就在这些地方。
触发信号:任务表行数在两周内增长超过 15%,但里程碑日期没有任何调整。或者开发开始说"这个需求我没时间写单测"。
补救与预防:建立变更入口,任何新增都要走一次影响评估:加多少工作量、挤掉哪个原定任务、上线时间是否调整。变更不是不能做,而是必须有代价。无代价的变更最后一定会以质量或延期的形式付账。
3. 误区三:只排期不排依赖
表现:任务表里每个任务都有时间,但没有"前置任务"这一列。所有任务看起来可以并行,实际上一半在等另一半。
后果:计划表上的完成时间看起来很乐观,实际执行时频繁出现"卡在等接口""卡在等设计稿"。
触发信号:站会上连续三天出现"我在等 XX"的表述。或者任务表上某个任务已经"进行中"超过预计工期的两倍。
补救与预防:补出关键路径,标出哪些任务绝对不能晚。排期排的是依赖关系,不是工作量。我通常会把任务分成"可以晚但不能早"和"必须早但可以糙"两类,前者留缓冲,后者先出粗版打通链路。
4. 误区四:漏掉关键干系人
表现:需求评审只叫了研发和设计,上线前才发现客服、财务、法务、运营都还没看过方案。
后果:上线前两周进入"补签字"模式,任何一个环节提出异议都会导致延期,而且这些异议往往合理。
触发信号:你在准备上线材料时,第一次给某个部门发消息说明方案。
补救与预防:立项时画一张干系人地图,按"影响程度 × 关注程度"分四象限,高影响高关注的必须进入决策组,高影响低关注的必须定期同步。干系人的沉默不代表同意,只代表你还没触发他的关注。
5. 误区五:沟通靠群聊不留痕
表现:关键决策在群里讨论完就过去了,两周后没人记得当时的结论是什么,或者记得的版本各不相同。
后果:返工、重复讨论、责任无法追溯。这类问题在跨部门项目里尤其致命。
触发信号:同一个问题在两周内被讨论两次以上,且两次结论不一致。
补救与预防:所有影响范围、时间、资源的决定,必须落到一份可检索的文档里,格式固定为:决定内容、决定人、时间、影响。群聊负责讨论,文档负责定案。这条规则我推行过的团队里,最开始大家嫌麻烦,两周后就没人愿意回到纯群聊模式了。
6. 误区六:风险到最后才说
表现:风险其实早就被某个人感觉到了,但没人正式提出来,因为"提了也没有解决方案,反而显得消极"。
后果:风险从"可选项"变成"必须应对的紧急事件",处理成本随暴露时间呈指数上升。
触发信号:周报里连续两周只有进度没有风险。一个真实推进的项目不可能零风险。
补救与预防:建立风险登记册,每周更新,每条风险必须有"最早能发现的时间点"。允许提出没有解决方案的风险,这是产品经理必须为团队创造的安全空间。我在自己的团队里定过一条规则:周会必须至少提一条风险,提不出就说明观察不够。
7. 误区七:上线即结束
表现:上线当天发完公告就进入下一个项目,没有数据回收计划、没有灰度观察窗口、没有灰度回滚预案。
后果:出了问题时既不知道影响范围,也没有回滚方案,只能临时救火。而且因为没有预设指标,事后无法证明项目价值。
触发信号:上线方案里没有"观察期多久、看哪几个指标、达到什么条件触发回滚"。
补救与预防:把上线定义为一个有始有终的过程:灰度 → 观察 → 全量 → 数据回收 → 结项。观察期的指标必须在立项时就定义好,不能上线后再补。
8. 误区八:复盘变甩锅
表现:复盘会开场就是"这次主要是 XX 环节的问题",然后相关方开始防御性解释,最后变成一场责任划分会。
后果:真正的流程问题被掩盖,下一次同类项目照样踩坑,而且没人愿意在复盘时说真话。
触发信号:复盘会的讨论焦点集中在"谁"而不是"哪一步"。或者会后没有产出任何可执行的流程改动。
补救与预防:复盘只讨论三类问题,哪一步的判断错了、哪一步的信息没到位、哪一步的机制缺失。人的问题不单独讨论,因为人的行为往往是机制的产物。复盘的价值不在于解释过去,而在于改掉一条下次还会用的流程。


四、专业判断逻辑:为什么"避坑清单"本身救不了你
1. 清单的局限:它告诉你有什么坑,不告诉你此刻在不在坑里
我读过的项目管理避坑文章里,九成以上长这样:条目清楚、覆盖全面、读的时候频频点头,读完之后依然不知道该干什么。原因是清单是静态的,而项目是动态的。
清单能解决"知不知道"的问题,解决不了"什么时候动手"的问题。真正有用的避坑工具必须具备两个属性:可观测的触发信号,和明确的下一步动作。
2. 三层判断框架:信号层、动作层、机制层
我把自己的避坑逻辑固化成一个三层结构,每一层解决不同的问题。
(1)信号层:什么现象出现时,需要停下来看一眼
信号必须是可观测的,不能是感觉。比如"任务表两周内行数增长超过 15%"是可观测的,"感觉进度有点慢"不是。我通常给每个坑配 1,2 个量化信号,写进自己的周检查清单。
(2)动作层:看到信号后,具体做什么
动作必须是有边界、可完成的一件事。比如"周五前完成一次变更影响评估,产出调整后排期",而不是"加强范围管理"。没有边界的动作等于没有动作。
(3)机制层:怎样让同类问题不再重复出现
机制是唯一能降低长期成本的东西。一次变更混乱,补救靠人;十次变更不混乱,靠的是变更入口和影响评估模板。我判断一个产品经理是否成熟,很大程度看他产出的到底是"解决方案"还是"机制"。
3. 决策优先级:用"可逆性 × 影响面"两维快速判断
项目里每天都有人问你"这个怎么办",如果每件事都深入分析,你一天做不了十件事。我用一个两维矩阵做快速分流。
| 影响面小(单模块/单部门) | 影响面大(跨模块/跨部门/涉及财务合规) | |
|---|---|---|
| 可逆(能快速回退) | 直接拍板,做完记录一句即可 | 先推进,但设定明确的观察点和回退条件 |
| 不可逆(回退成本高) | 找直接责任人确认,十分钟内定 | 必须上升到决策人,书面留痕,不允许口头通过 |
这个矩阵帮我省了大量纠结时间。它的核心判断是:影响可逆的事情不要过度决策,影响不可逆的事情不要省流程。我见过最多的错误是反过来的,小事开三次会,大事在群里说一句"那就这样"。

五、具体案例与数据观察:一个功能从需求到上线怎么排
1. 案例背景:会员积分抵扣规则调整
这是一个通用示例,不是某家公司的真实数据,但结构和我在实际项目里遇到的非常接近,可以当成排期练习来用。
项目目标:把积分抵扣规则从"固定比例"改为"分档比例",让高价值会员的抵扣体验更好。项目周期预估 8 周,涉及产品、研发、测试、财务、客服、运营六个角色。
这个项目有一个非常典型的特征:看起来是产品功能,实际牵涉财务口径和数据合规。很多新人在排期时会漏掉财务复核和客服培训这两段,导致上线前才补。
2. 五个阶段的推进记录与控制点
(1)第 1 周:立项与目标定义
产出物是一页纸章程。核心字段包括:目标(高价值会员的积分使用率提升)、成功指标(灰度两周内高价值会员积分使用率提升 15%)、不做清单(本次不动积分获取规则)、决策人(业务负责人)、主要风险(财务口径与现有账务系统不一致)。
这一步的关键动作是单独和财务确认一次口径。我在实际项目中发现,凡涉及钱的规则调整,财务口径确认必须在第 1 周完成,不能等到上线前。
(2)第 2,3 周:范围拆解与依赖梳理
把功能拆成规则引擎、账户侧计算、账单展示、对账脚本、客服话术、运营配置后台六块。梳理出关键路径:规则引擎 → 账户侧计算 → 对账脚本验证 → 财务确认 → 灰度。
这里有一个容易被忽略的依赖:对账脚本必须早于功能开发完成,因为它是验证工具,不是交付物。如果把它排到最后,你会失去自我验证的能力。
(3)第 4,6 周:开发、联调与变更管理
这个阶段一定会出现变更。在这个示例里,第三周业务方提出"希望同时支持临时活动加成"。处理方式是走变更入口:评估工作量增加 5 人天、会挤掉客服话术准备、上线时间不变但需要增加一名测试。业务方选择把活动加成放到下一期。
这个处理过程里,真正的价值不在于变更多大,而在于业务方第一次清楚地看到了自己的需求的真实代价。大部分范围蔓延的根源是代价不透明。
(4)第 7 周:验收与灰度准备
验收标准必须在第 2 周就写清楚:分档规则在 12 类边界条件下计算正确;对账脚本与财务口径完全一致;客服可独立完成三类常见问题的答复。上线检查清单包括回滚方案、监控指标、值班安排、公告文案。
(5)第 8 周及之后:灰度、观察与复盘
灰度分三档:1% → 10% → 全量。每档观察 2 天,观察指标是积分使用率、客诉量、对账差异笔数。全量后第 14 天做数据回收,第 21 天做复盘。
复盘产出了两条机制改动:一是把"财务口径确认"从第 1 周单独列出,作为立项的必要条件;二是把对账脚本纳入必交付物清单。


3. 中大型组织的差异:为什么 100 人以上要换打法
上面这套方法在 20 人以内的团队很好用,靠文档加短会就能跑。但当组织规模超过 100 人、项目同时涉及多个研发团队和多个业务线时,会暴露三个新问题:信息分散在多个工具里、权限与数据边界要求提高、跨团队依赖的可见性下降。
我经历过一次从几十人团队扩展到一百多人研发组织的过渡期,最明显的痛点是"同一个项目在不同团队的工具里叫不同名字",导致跨团队依赖完全靠人肉对齐。这种阶段,单纯靠文档和会议已经撑不住了,需要把机制固化到平台里。
在这类场景下,我会考虑使用支持私有化部署、能承载跨团队数据边界要求的研发管理平台。比如 PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,对于有数据不出内网要求的团队是比较现实的选择;同时它支持从 Jira 平滑迁移,如果团队此前已经在 Jira 上积累了历史数据和流程习惯,迁移成本会明显低于从零重建。这也是它常被当作国产替代方案来评估的原因之一。
需要强调的是,平台解决的是"机制能否被稳定执行"的问题,不是"项目会不会成功"的问题。我见过把工具配得很完整但项目照样延期的团队,也见过用表格把复杂项目管得很稳的团队。工具的价值在于:当组织规模超过一定阈值,靠人的自觉已经无法保证机制不乱,这时才需要平台兜底。
4. 规模阈值下的动作差异
| 组织与项目规模 | 机制重点 | 工具要求 | 最容易失控的环节 |
|---|---|---|---|
| 10 人以内,单团队 | 口头同步 + 一页纸计划 | 看板即可 | 目标漂移没人发现 |
| 10,50 人,2,3 个团队 | 固定周会 + 变更入口 + 风险登记册 | 支持跨团队视图的工具 | 跨团队依赖被各自排期忽略 |
| 50,100 人,多业务线 | 统一字段口径 + 里程碑评审机制 | 统一的项目与需求管理平台 | 同一项目在不同团队口径不一致 |
| 100 人以上,跨部门/合规要求高 | 权限分层 + 数据边界 + 变更留痕 + 定期审计 | 支持私有化部署、权限体系完整的平台 | 数据分散导致的全局可见性缺失 |
六、不同情况下的行动建议
1. 0,1 年产品经理:先把"记录"做扎实
这个阶段不要急着学复杂方法论,先把三件事做到位:每次会议有结论、每个变更有着落、每个任务有唯一负责人。这三件事做到位,你就已经超过一半的同龄人。
具体动作:建立一个自己的项目台账,只有四列,事项、负责人、截止时间、当前状态。每天下班前更新一次。台账不是给别人看的,是让你自己不失忆。
2. 1,3 年产品经理:从执行者变成节奏控制者
这个阶段的核心跃迁是:不再只是回答"这件事做到哪了",而是能回答"接下来两周最可能出问题的是哪件事,我准备怎么处理"。
具体动作:每周产出一份风险与变更简报,不超过 200 字,包含本周新增风险、本周变更、下周关键依赖。发给项目相关方。坚持八周,你会发现自己对项目的掌控感完全不同。
3. 小团队(20 人以内):把流程压到最轻
小团队最大的浪费是流程本身。我建议只保留三个固定动作:每周一次 30 分钟的节奏会、一份共享的一页纸计划、一个变更记录文档。其他都可以砍掉。
小团队的优势是信息传递快,劣势是没人兜底。所以最需要盯的不是流程完整性,而是关键依赖有没有人负责。小团队里最危险的情况是:所有人都很忙,但没人知道某件事其实没人做。
4. 中大型组织(100 人以上):先统一口径,再谈工具
这个规模下最常见的错误是先买工具、后定口径。结果每个团队按自己的理解配置字段,半年后发现跨团队报表根本对不上。
正确的顺序是:先定义跨团队共用的最小字段集(项目、里程碑、负责人、状态、风险等级),再选平台把字段固化下来,然后才做迁移。迁移历史数据时要保留原有的状态映射关系,否则历史数据会变成一堆无法统计的孤儿记录。
5. 入门 30 天行动清单
- 第 1 周:梳理清楚项目的决策人、执行人、被影响人,画一张干系人地图;同时确认目标和不做清单。
- 第 2 周:完成范围拆解,输出任务表并标出关键路径;给每个交付物写清验收标准。
- 第 3 周:建立风险登记册和变更入口,跑一次完整的周节奏会;确定沟通留痕的文档位置。
- 第 4 周:完成一次阶段性验收演练,检查上线检查清单是否有遗漏项;做一次轻量复盘,产出一到两条机制改动。

七、不同情况下的取舍
1. 轻量与重型:什么条件下该升级流程
我见过两个极端:一种是所有项目都用重型流程,结果团队被会议和文档压垮;另一种是坚持"敏捷就是不要流程",结果项目一到跨部门就失控。两种都不对。
升级流程的判断标准有四个,满足两个以上就该升级:参与方超过三个部门、项目周期超过两个月、涉及资金或合规、交付结果对外部用户有直接影响。
| 判断维度 | 保持轻量 | 需要升级流程 |
|---|---|---|
| 参与方数量 | 1,2 个团队 | 3 个部门以上 |
| 项目周期 | 4 周以内 | 2 个月以上 |
| 资金与合规 | 不涉及 | 涉及财务口径、数据合规、法务审查 |
| 外部影响 | 仅内部使用 | 面向用户或影响对外承诺 |
| 失败代价 | 可快速回退 | 回退成本高或不可逆 |
2. 工具与机制:先定字段还是先买工具
我的判断很明确:先定字段和更新节奏,再选工具。字段是机制的语言,工具只是机制的执行载体。顺序反了,你会得到一个配置很花哨但没人认真维护的平台。
选工具时我建议重点看四件事:权限与数据边界是否满足组织要求、跨团队视图是否可用、历史数据迁移路径是否清晰、能否承载变更留痕。对于数据不能出内网的组织,私有化部署能力是硬性门槛而不是加分项。
3. 速度与质量:什么时候可以"带着已知问题上线"
这是一个很多新人不敢面对的问题。我的判断是:可以,但必须满足三个条件。第一,问题的影响范围可量化且有限;第二,有明确的观察指标和触发回滚的条件;第三,问题被记录在案并排入下一期,而不是"上线后再说"。
"带着已知问题上线"和"带着未知问题上线"是两件事。前者是权衡,后者是赌博。我在实际项目里做过前者,前提是我们提前测出了影响范围是极少数边界用户,并且准备了客服话术;我也见过后者,结果是一次不可控的线上事故。

八、可直接套用的模板字段
1. 一页纸项目章程
这份文档的目标是让任何一个新加入项目的人,五分钟内知道这个项目要干什么、不干什么、谁说了算。字段不要多,但每一项都必须填写,不能留空。
项目名称:
一句话目标:(谁的问题 + 解决到什么程度)
成功指标:(指标名 + 当前值 + 目标值 + 获取时间)
不做什么:(至少写三条,这是最重要的一栏)
关键里程碑:(时间 + 交付物 + 验收人)
决策人 / 执行负责人 / 被影响方:
主要风险:(最多三条,每条写清最早能发现的时间点)
变更规则:(谁可以提、谁来评估、谁来拍板)
2. 里程碑与任务表
任务表的关键不是任务数量,而是有没有"前置任务"这一列。没有它,你排的是工作量;有了它,你排的才是计划。
任务名称:
所属里程碑:
负责人:(唯一,写人名不写团队)
前置任务:(依赖的任务编号,没有就写"无")
预估工作量:(人天)
开始 / 截止时间:
交付物定义:(什么样算完成)
验收标准:(可判断的具体条件)
状态:(未开始 / 进行中 / 待验证 / 已完成 / 阻塞)
阻塞原因:(状态为阻塞时必填)
3. 风险登记册与变更单
风险登记册和变更单是两个最容易被省略、也最能救命的东西。它们的作用不是记录,而是逼你把"感觉"变成"可跟踪的条目"。
【风险登记册】
风险描述:
影响范围:(哪个模块 / 哪个部门)
发生概率:(高 / 中 / 低)
影响程度:(高 / 中 / 低)
最早可发现时间点:
当前的应对预案:
责任人 / 更新日期:
【变更单】
变更内容:
提出人 / 提出时间:
对范围的影响:
对工作量的影响:(人天)
对上线时间的影响:
被挤掉的原定任务:
决策人意见:(同意 / 拒绝 / 延后)
决策理由:(必填,这是留痕的核心)
4. 上线检查清单与复盘模板
上线检查清单要能挡住"忘记准备"这一类问题,复盘模板要能挡住"变成甩锅会"这一类问题。两者的共同点是:把讨论前置成固定问题。
【上线检查清单】
灰度范围与观察期时长:
观察指标及阈值:
回滚触发条件:
回滚操作步骤与负责人:
监控告警是否配置完成:
客服话术与 FAQ 是否就位:
对账 / 数据校验是否通过:
上线公告与通知对象:
值班安排:
【复盘模板】
原定目标与最终结果对比:
实际达成的指标数值:
过程中最大的三次偏离(时间 / 范围 / 资源):
每次偏离当时可用的信号是什么:
哪一步的信息传递出现了断层:
产出的一到两条机制改动:(必须可执行、有负责人、有落地上限时间)

九、结语:计划的价值在于持续对齐,而不在于一次性写完
回到最开始那个问题:为什么"计划做完"不等于"项目能成"。因为项目不是在真空里执行的,它每天都在被人、被业务、被外部环境修改。一份写完就锁进文档库的计划,本质上只完成了一次沟通,而不是建立了一套对齐机制。
我在这些年里最有用的一个转变是:不再把项目计划当成一个要交付的文档,而是当成一个每周都要更新的共识版本。版本会变,但变化本身是可见、可追溯、可讨论的,这才是计划真正的价值。
如果你现在正要接手一个项目,我建议你的下一步动作只有两个:第一,用本文的一页纸章程模板,把目标、成功指标、不做什么这三件事写出来,找决策人当面确认一次;第二,建一个只有四列的项目台账,把当前所有在跑的事情填进去,标出每一项的唯一负责人和截止时间。
这两件事加起来大概需要两个小时。但它们能让你在项目的第一周就拥有一个别人常常要到第五周才建立起来的东西,对项目的真实掌控感。
常见问题解答(FAQ)
1. 产品经理做项目规划,到底该管哪几件事,不该管哪几件事?
我刚转岗做产品,带第一个项目的时候,研发问我服务器扩容谁来定、测试环境什么时候给,我完全不知道这算不算我的事。管多了怕被说越权,管少了又怕项目黄了背锅,这个边界到底在哪?
入门阶段先把五件事管住:目标、范围、排期、风险、沟通。判断标准很简单,凡是会影响这五项决策的信息,你都必须拿到并推动闭环;至于技术方案选型、具体编码实现、服务器配置细节,交给对应负责人,你只需要确认它不影响里程碑和验收标准。
具体做法:项目启动时写一页纸,明确写清'成功指标''不做什么''谁拍板''关键里程碑''主要风险',把这页纸发给所有干系人确认。之后每次有人提出新需求、新依赖、新风险,你都回到这页纸上判断它是否改变目标或排期。如果答案是不改变,记录即可;如果改变,就升级给拍板人决策。
这样你不会越权,但也不会漏掉真正该你扛的部分。范围蔓延和漏掉关键干系人,是入门 PM 最常见的两个失分点,而它们都源于边界不清。
2. 项目实施计划里的甘特图要怎么排才不流于形式?
我照着网上的模板画了一张特别漂亮的甘特图,每条任务都标了开始和结束时间,结果实施第二周就全乱了,需求一改整张图作废。我怀疑是不是自己排的方式不对,还是甘特图这工具本身就不适合小团队用?
甘特图失效通常不是工具问题,而是只排了任务、没排依赖和缓冲。可执行的做法是三步:第一步拆到最小可交付颗粒度,一条任务最好不超过 3 天,超过就继续拆;第二步标出任务之间的依赖关系,尤其是'必须等谁交付才能开始'的前置条件,找出关键路径,这条路径上的任何延误都会直接推迟上线;
第三步在每个关键节点后面留缓冲,一般按乐观工期的 20%,30% 预留,而不是把时间排满。小团队可以不用完整甘特图,但依赖和缓冲这两件事不能省。另外要接受一个事实:计划会变,所以排期表要设一个固定更新节奏,比如每周五更新一次并同步给所有人,让计划成为'当前共识'而不是'当初承诺'。
判断排期是否健康,看一个信号就够了:如果关键路径上的任务没有任何缓冲,这个计划基本一定会延期。
3. 需求中途变更,产品经理应该直接拒绝还是照单全收?
项目做到一半,老板忽然说要加一个功能,销售也跑来说客户催得急。我要是拒绝,怕被说不够灵活;要是全接,研发已经排满了,最后延期还是我背锅。这种情况到底怎么处理才不算甩锅也不得罪人?
两个极端都不对,正确做法是把变更变成一次有成本的决策。第一步评估影响:这个变更会让哪些任务返工、影响多少人天、是否推迟原定里程碑、是否影响本次上线的核心指标,把这些量化出来,不要只说'这个做不了'。
第二步给出选项而不是给结论:比如'现在做,上线推迟一周'、'下个版本做,本版本不受影响'、'砍掉 A 功能换 B 功能,时间不变',让决策者选。第三步留痕:变更单上写清变更内容、影响评估、决策人、决策时间、更新后的排期,同步给所有干系人。
关键是决策要由有权限的人做,你的职责是把成本和代价摆到台面上,而不是自己扛下来或者替老板拍板。如果变更频繁到每周都有,那说明真正的问题在上游,目标没锁死,这时候要先回到项目章程重新对齐,而不是靠一个个变更单救火。
4. 项目复盘怎么做才不变成甩锅大会?
上一个项目上线延期了两周,复盘会上研发说需求改太多次,我说研发估时不准,运营说上线太晚错过活动,最后谁也没说服谁,会开完大家心里更堵了。我该怎么组织复盘,才能真的沉淀点东西出来?
复盘要避免甩锅,关键是把讨论对象从'人'换成'机制'。可执行的做法是分四步走:第一步先对事实不对人,把时间线拉出来,什么时候定的目标、什么时候发生的变更、什么时候暴露的风险、实际延期几天,用数据和日期说话,不要用'你们''他们'这类措辞。第二步找触发信号,重点问'当时有没有出现过异常信号?
我们是怎么处理的?'比如需求变更第三次时有没有人提出来要重新评估排期,如果没有,问题就出在机制而不是某个人。第三步提炼可复用动作,每条结论都要落成'下次遇到 X 情况,我们就做 Y',写进团队的工作约定或模板里,否则复盘等于白开。
第四步区分可控和不可控,外部政策变化、第三方接口延期属于不可控,复盘只需记录应对方式,不要追责。判断复盘是否有效,看一个月后团队有没有真的改掉一个动作,如果什么都没变,那这次复盘只是情绪宣泄。
5. 新手产品经理拿到一个项目,前两周到底该干什么?
我刚接手一个项目,需求文档还没看全,研发已经在催排期了,运营也在问什么时候能上线。我每天被各种消息追着跑,感觉一直在救火,但说不清自己到底推进了什么。有没有一个能照着做的前期动作清单?
前两周的目标不是排出完美计划,而是把信息补全、把共识建立起来。按顺序做四件事:第一周先理解业务和干系人,找业务方、研发负责人、设计、测试各聊一轮,问清楚三件事,这个项目要解决什么问题、谁最终验收、历史上类似项目踩过什么坑,同时画出干系人地图,标出谁决策、谁执行、谁受影响。
第二周拆范围和里程碑,把需求拆成可交付的模块,排优先级,明确哪些是本版本必须做、哪些可以砍,同时把里程碑和依赖关系写成初稿。然后开一次启动会,在会上把目标、范围、排期、责任人、沟通节奏、变更流程六件事讲清并当场确认。
判断有没有做对,看一个信号:会后如果有人能准确说出'这个项目什么算成功、什么时候交付、找谁拍板',说明共识建立起来了;如果大家还在私聊里各说各话,说明启动会没开到位。别急着画甘特图,先让人对齐,比先让表好看重要得多。
核心关键词
文章包含AI辅助创作:项目规划实施计划教程:产品经理入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/297608
读者评论
把计划定义成“持续对齐的机制”而不是文档,这点很戳人。我做过几个项目,问题基本都出在任务表没有依赖和决策人这两列,进度看着正常,实际全卡在等接口。文章里“随机挑三个任务问谁签字”这个检验方法很实用,回去就试。
内容干货是有的,但对图表里的数据要留个心眼。作者自己也标了是样本推演示意数据,不是行业统计。砍需求占比从12%到38%、周期从11.2周降到8.6周,这种幅度放在同一业务线连续5个项目上,多少受项目难度和团队变化影响,不能直接当成规律套用。
个误区里最认同“沟通靠群聊不留痕”和“风险到最后才说”。我们团队就是决策在群里说完就散了,两周后每个人记得的版本都不一样。变更入口和风险登记册这两个机制不难做,难的是坚持每周更新,一旦断掉就立刻回到原来的状态。
作为刚接手项目的新人,7个问题清单比方法论文好记得多,尤其是“哪些事这次明确不做”。以前立项只顾着把要做的列全,从来没写不做清单,结果范围一路膨胀。不过第5条关键路径的判断,对没经验的人还是需要有人带一次才看得懂。
