工作计划怎么做?产品经理入门指南:项目规划从0到1

我带过的第一个从0到1的项目,计划书前后改了11版,最后仍然延期三周上线。复盘时我发现,延期不是团队不够努力,而是那份“计划”从头到尾都只是一张排期表:它写清了谁在什么时候做什么,却没写清“我们凭什么相信这件事值得做”“假设不成立时该怎么退”“需求插进来时优先牺牲哪一块”。后来我把它重写成一页纸,模块从12个压到7个,反而再没人问我“这份计划到底想说什么”。这篇就把我踩过的坑、改过的模板和判断标准完整拆开讲。

一、先给结论:工作计划不是排期表,而是不确定性管理工具

如果你只记一句话,请记住这句:从0到1的项目计划,核心任务不是安排任务,而是管理不确定性。排期表回答的是“谁在什么时候做什么”,而0到1阶段真正的风险从来不是“没人做”,而是“做错了方向还做得很努力”。

基于这个判断,我给入门产品经理的最小可用计划定了一个标准配置:一页纸七模块 + 六步规划流程 + 三个落地机制。一页纸七模块负责让计划“说得清”,六步流程负责让计划“推得动”,三个落地机制(优先级取舍、沟通节拍、变更与风险)负责让计划“扛得住变化”。

先厘清三类最容易混为一谈的东西。很多人把工作计划、项目规划、产品路线图当成同一件事的不同叫法,结果计划写完自己都不知道该给谁看、该改多勤。

1. 工作计划、项目规划、路线图到底各管什么

维度 工作计划 项目规划(0到1) 产品路线图
回答的问题 这个周期谁做什么、做到什么程度 我们赌什么假设、怎么验证、什么算成功 未来几个阶段方向和主题是什么
典型周期 1~2周 一个0到1项目周期(常见8~16周) 2~4个季度
变更频率 高,几乎每周调整 中,按决策点调整 低,按季度或半年调整
主要受众 执行团队 团队+业务方+管理层 管理层+外部合作方
最常见错误 写成任务清单,没有验收标准 写成功能清单,没有假设和决策点 写成日期承诺表

一句话总结三者关系:路线图定方向,项目规划定路径,工作计划定动作。工作计划是项目规划在某个时间周期上的切片,切片切得好不好,取决于底下那块“肉”是不是完整。

工作计划怎么做?产品经理入门指南:项目规划从0到1

二、背景与真实场景:为什么0到1的计划总是在变

先说一个反常识的观察:0到1项目里,计划变更本身不是问题,计划无法解释自己的变更才是问题。我带过的项目里,中期调整范围的比例超过六成,但真正导致失控的,往往不是调整次数多,而是每次调整都从零开始讨论。

1. 场景一:需求插入,排期被打乱

业务方在第三周插入一个“必须做”的需求,原计划两周的功能被压缩到一周。这时如果计划里只有任务和日期,你唯一的选项就是加班或者延期。但如果计划里有“假设清单”和“不做清单”,你可以直接回答:这个需求验证的是哪条假设?如果不在首期假设里,它进候选池不进本次迭代。

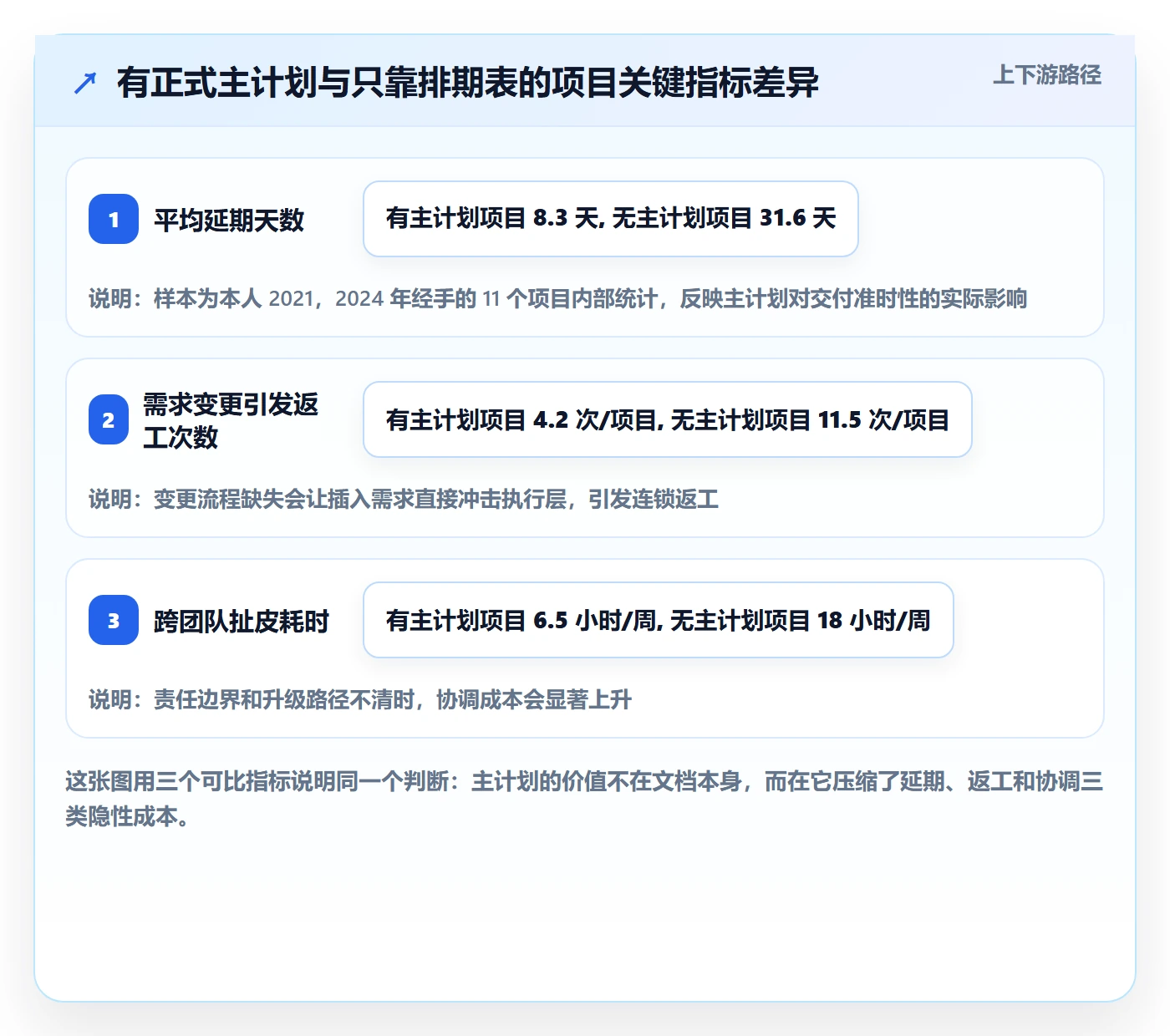

我统计过自己经手的项目,一次未经评估的需求插入,平均会消耗1.5~2.5人天的计划外协调成本,包括重新评估、重新排期、通知相关方、解释延期。插入五次,一个十人团队就白白损失了近一周的产能。

2. 场景二:老板追问进展,你只能说“在做了”

“现在进展到哪了?”这个问题最考验计划质量。如果计划只有任务清单,你的回答只能是“开发完了70%”。但如果计划里有假设状态,你的回答会变成:“我们验证了三个假设,两个成立,一个证伪,因此下一阶段我们准备砍掉某个方向,把资源挪到另一条路径上。”

后一种回答会立刻把对话从“进度汇报”升级成“决策讨论”,而且它天然带着请求授权的意味,比被动汇报安全得多。

3. 场景三:跨部门不配合,卡在依赖上

0到1项目几乎必然依赖外部资源:算法团队、数据团队、客服、法务、第三方接口。计划里如果没有显式的依赖清单和升级路径,这类阻塞平均会卡住三到五个工作日才开始被正式处理。

我见过最典型的失败模式是:PM 在周会上轻描淡写说一句“等XX团队支持”,然后就等了十天。等的原因不是对方恶意拖延,而是对方根本不知道这件事优先级有多高,也不知道延迟会卡住什么。

工作计划怎么做?产品经理入门指南:项目规划从0到1

三、拆解常见误区:入门PM最容易踩的七个坑

下面这七条,几乎每一条我都在自己或同事身上见过。它们的共同特征是:写的时候觉得没问题,执行到一半才发现计划根本没法用。

1. 误区一:把工作计划写成任务清单

“周一完成竞品调研,周二输出原型,周三评审。”这不是计划,这是日程。任务清单只描述动作,不描述判断标准。

正确的做法是给每个关键任务绑定一个可验证的产出物和验收口径。比如把“输出原型”改成“输出覆盖三条核心路径的可点击原型,并在3位目标用户处完成走查,记录至少5条阻塞点”。

2. 误区二:把里程碑当成日期节点

里程碑不是“3月15日”,而是“3月15日前,我们完成一次端到端可演示,并由业务方确认范围冻结”。前者只能用来追责,后者才能用来决策。

3. 误区三:只有功能清单,没有假设清单

这是0到1项目最致命的缺口。功能清单回答“做什么”,假设清单回答“我们赌什么”。没有假设清单,项目一旦偏离方向,团队连“哪一步判断错了”都说不清。

4. 误区四:把MVP理解成“先做个简单版”

MVP 的原意是“用最小成本验证关键假设的版本”,重点在“验证”而不在“简单”。如果一个简单版本什么假设都验证不了,它就不是 MVP,只是一次廉价交付。反过来,如果验证某条假设必须做三个复杂功能,那这三个功能就是 MVP,一个都不能少。

5. 误区五:优先级靠声量,不靠规则

“这个需求是老板提的”“这个客户很重要”,这些都是理由,但不是优先级规则。没有规则,优先级排序会退化成一场谁嗓门大的比赛,而 PM 会变成传声筒。

6. 误区六:没有变更机制,一改就崩

有些团队走另一个极端:计划一旦定下就绝不允许改。结果表面稳定,实际上所有人都在私下绕过计划干活,计划变成一纸废文。变更不是失败,无评估、无记录的变更才是。

7. 误区七:没有指标,也没有复盘

项目上线后最常见的动作是“下一个需求”。如果没有对照上线前定义的指标做一次复盘,团队就永远在重复同样的判断错误,而经验只能沉淀在个人记忆里。

工作计划怎么做?产品经理入门指南:项目规划从0到1

四、专业判断逻辑:一页纸七模块 + 六步规划法

把上面的问题都解决掉,需要的其实不多。下面这套结构是我反复删减后的版本,从12个模块压到7个,再压就丢信息,再加就没人看。

1. 一页纸七模块,以及每个模块的填写标准

模块一:目标与成功指标。写清业务目标(为什么做这件事)、用户目标(用户得到什么)、以及两到三个可观测的成功指标。注意区分“北极星指标”和“护栏指标”,前者看增长,后者防伤害。

模块二:用户问题与关键假设。用一句话描述目标用户场景下的核心问题,然后列出三到五条关键假设,并标明每条假设的验证方式。假设必须是可证伪的,不能写成“用户会喜欢这个功能”这种没法验证的表述。

模块三:MVP范围与不做清单。明确首期做什么,更重要的是明确这期不做什么,以及不做的东西什么时候重新评估。不做清单是0到1计划里最被低估的模块,它直接决定了项目会不会变成功能堆砌。

模块四:里程碑与决策点。里程碑要绑定产出物和验收口径,决策点要写清“在什么条件下继续、什么条件下转向、什么条件下停止”。

模块五:资源与依赖。列出需要的外部支持、依赖的团队、依赖的时间窗口,以及每项依赖的对接人和升级路径。

模块六:风险与变更。维护一份轻量风险登记表,包含风险描述、影响面、应对动作、触发条件。变更则要有一个统一入口和评估模板。

模块七:沟通节奏。把站会、周会、评审、汇报的频率、参与人、输出物固定下来。计划的落地能力,很大程度上等于沟通节拍的稳定性。

下面是一份可直接复制的结构示例,你可以把它放进任何文档工具或项目平台里作为模板。

# 项目名:XXX 0到1项目计划(一页纸)
1. 目标与成功指标

业务目标:(例:把新用户首周留存从 22% 提升到 30%)

用户目标:(例:让新用户 3 分钟内完成首次核心操作)

北极星指标:首周留存率

护栏指标:核心操作失败率、客服工单量

用户问题与关键假设

核心问题:新用户在首次使用中因引导缺失而流失

假设 H1:结构化引导可将首次操作完成率提升 15pt

验证方式:灰度 10% 流量,对比两组完成率

假设 H2:引导步骤超过 4 步会导致放弃率上升

验证方式:A/B 测试 3 步与 5 步版本

假设 H3:用户愿意在首个会话内完成绑定

验证方式:埋点观测 + 5 位用户访谈

MVP 范围与不做清单

做:单路径引导、进度提示、失败兜底页

不做:多角色引导、个性化推荐、社交分享

重评估时间:首轮验证数据回收后

里程碑与决策点

M1(第2周末):可点击原型 + 3位用户走查记录

M2(第6周末):10% 灰度版本上线,数据看板可用

D1(第8周):H1 提升≥10pt 则全量,否则回到假设层重做

资源与依赖

依赖:数据团队埋点排期(第3周窗口)

依赖:设计资源 0.5 人(第2-4周)

升级路径:依赖延迟超 2 个工作日 → 直接升级至项目负责人

风险与变更

风险 R1:埋点延迟,影响 D1 判断。触发条件:第3周末未排期

变更入口:所有变更需求统一进入候选池,每周五评估一次

沟通节奏

每日:15 分钟站会,只讲阻塞与决策请求

每周:周五 30 分钟计划评审,更新假设状态

每两周:向业务方汇报,四句话结构(目标/进展/风险/请求)

2. 从0到1的六步规划法

有了骨架,接下来是流程。这六步的顺序不建议调换,因为每一步的产出物都是下一步的输入。

  1. 对齐业务目标。产出:一句话业务目标 + 一句“如果不做会怎样”。如果没有后半句,说明这件事可能不该做。
  2. 写可验证假设。产出:3~5 条假设,每条带验证方式和判定阈值。
  3. 定义 MVP 与不做清单。产出:首期范围 + 明确排除项 + 重评估时点。
  4. 排里程碑与决策点。产出:3~4 个里程碑,每个绑定产出物、验收口径和触发条件。
  5. 配资源与依赖。产出:依赖清单 + 对接人 + 升级路径 + 时间窗口。
  6. 设反馈与复盘。产出:指标看板口径 + 复盘时间点 + 行动项闭环规则。

我特别想强调第一步和第六步的对称性。0到1项目真正的闭环不是“从目标到上线”,而是“从目标到复盘,再把复盘变成下一次的目标输入”。很多团队做了复盘但没闭环,行动项没人跟踪,下一次项目照样踩同一个坑。

工作计划怎么做?产品经理入门指南:项目规划从0到1

3. 优先级方法怎么选:RICE、MoSCoW、Kano 的适用边界

我不建议在0到1项目里只用一个优先级方法。这三种方法各有明确的适用边界,用错场景比不用更糟。

方法 核心逻辑 最适合的场景 明显的短板
RICE 触达×影响×信心÷成本 需求池大、需要跨团队拉齐取舍依据 信心值容易拍脑袋,可能被用来“合理化”已有结论
MoSCoW 必须有/应该有/可以有/不会有 范围固定、时间固定的交付型项目 分类容易变成政治博弈,“必须有”越写越多
Kano 按用户满意度与功能完备度分五类 体验型产品、需要区分基础需求与惊喜需求 需要用户调研支撑,样本不足时结论不稳
战略权重打分 按战略匹配度加权排序 0到1阶段、方向尚未收敛 主观性强,必须配合机会成本讨论

我的组合用法是:0到1阶段先用战略权重筛选方向,再用 RICE 排具体需求,用 Kano 校准体验优先级,MoSCoW 只在范围高度固定的交付期使用。关键不是在方法之间选一个,而是知道每个方法在哪个环节起作用。

还有一件比方法更重要的事:算机会成本。做A意味着不做B,B的预期收益是多少?如果团队算不清B,那A的优先级就是拍脑袋定的。我习惯在每次优先级评审时强制问一句:“如果这个不做,我们省下的人天会投到哪里?”回答不上来的需求,一律进候选池。

4. 沟通与升级路径:让计划真正落地

计划的落地能力不取决于计划写得多好,而取决于沟通节拍稳不稳。我见过太多团队把会议开成同步会,每个人念一遍自己做了什么,一个小时下来没有任何决策。

有效的节拍是分层设计的。站会只讲阻塞和需要决策的事;周会只做计划调整和假设状态更新;双周汇报只讲四句话:目标是什么、当前进展、最大风险、需要什么支持。任何没有决策请求的汇报,都可以压缩成一段文字。

职责划分上,RACI 这类模型仍然好用,但不要做成一张几十行的矩阵。0到1阶段我通常只标三类角色:谁负责(R)、谁必须被咨询(C)、谁需要被告知(I)。每项关键依赖最多一个R,多于一个就等于没有。

5. 变更与风险:计划赶不上变化怎么办

先说结论:计划要允许改,但改必须走同一个入口。我推荐的做法是每周固定一个变更评估窗口,所有变更需求进入候选池,统一用三个维度评估:影响范围(涉及多少已排期工作)、成本(需要多少人天)、指标(是否影响核心成功指标)。

评估完之后只有四种结论:接受并替换原有工作、接受并延长周期、延后到下阶段、拒绝。每一种结论都要记录理由,因为三个月后你一定会需要回看这个决策。

风险方面,我建议维护一份不超过十条的风险登记表,超过十条就说明粒度太细,失去了可读性。每条风险写清触发条件,比如“若第3周末埋点未排期,则启动降级方案”,这样风险才能被自动监控,而不是靠人记得。

工作计划怎么做?产品经理入门指南:项目规划从0到1

五、具体案例:一个中大型企业的0到1项目怎么落地计划

前面讲的多是方法论,这一节我用一个更贴近现实的场景来说明。中大型企业和100人以上组织的0到1项目,最大难点不是想法,而是协调成本:跨部门多、权限复杂、数据不能出内网、历史系统还背着多年沉没成本。

1. 案例背景:三条业务线并行的0到1项目

设想这样一家公司:员工规模约600人,有三条业务线,计划启动一个内部数据产品,从0到1打通三条线的数据口径。项目涉及产品、研发、数据、运维、业务方五类角色,且要求数据不出内网。

在这样的项目里,一页纸七模块依然适用,但落地方式要变。小团队靠一张文档加一个群就能跑,600人的组织必须把计划“落到系统里”,否则信息会在传递中失真。

具体来说,需求、假设、里程碑、依赖、变更这几类信息如果只存在文档里,三个星期后就会出现版本分叉:有人看的是V3,有人看的是V6,会上讨论的根本不是同一份计划。

2. 工具在中大型组织里解决的到底是什么问题

很多入门PM会把工具当成“画甘特图的地方”,这是很大的误解。在中大型组织里,项目管理工具真正的价值是让计划成为单一事实来源:一个需求从提出到上线只有一条链路,任何状态变化都留下记录。

以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这类组织恰好是计划最容易失真的地方。当需求、迭代、测试、缺陷被放在同一条链路上,PM 不再需要靠周会去“打听”进展,而是可以直接看到哪个依赖卡住了、卡了多久、有没有超过约定的升级阈值。

另一个在中大型企业里格外关键的点是部署方式。PingCode 支持私有化部署,对于数据不能出内网、需要满足内部合规审计要求的团队,这一点往往比功能多少更能决定选型结果。计划里涉及的用户数据、业务口径、财务指标,不需要经过外部链路。

还有一类常被忽略的成本:迁移。PingCode 支持 Jira 平滑迁移,这意味着你不必把过去几年积累的工作项、迭代记录和字段配置全部推倒重来。对已经在用海外工具、又需要做国产替代的团队来说,这是把“换工具”这件事的隐性成本压下来的关键。

说句实在的,我把这类平台当作国产替代的优先选项,原因不是功能表上的对比,而是它把“迁移成本”和“部署合规”这两个最容易被低估的坑一起考虑进去了。

3. 落到计划上的四个可观测变化

工具本身不会让项目成功,但它会改变计划的执行质量。我观察到的变化主要落在四个指标上,这也是评估“要不要上系统”时最值得盯的四个点。

第一是需求全链路可追溯率。一个需求从业务方提出到上线,中间经过了哪些评估、哪些变更、谁批准的,都能回溯。这个指标提升带来的最大好处不是管控,而是复盘时终于有据可查。

第二是迭代按期交付率。当范围变更必须走同一入口,迭代范围就不会在中途无声膨胀,按期交付率自然会上升。

第三是跨部门依赖阻塞的平均时长。依赖被显式记录后,超时可以直接触发升级,而不是等人想起来。

第四是计划编制与同步的耗时。这部分省下来的时间,通常足以覆盖工具本身的投入。

工作计划怎么做?产品经理入门指南:项目规划从0到1

4. 小团队不必照抄大组织的做法

需要说清楚的是,这是一个中大型组织的场景,小团队照抄会变重。20人以下的团队如果为了“规范化”引入复杂流程,最大的损失是决策速度。

小团队更适合轻量做法:一页纸计划 + 每周一次计划评审 + 一张风险登记表。工具可以用最简单的文档和看板,关键是把假设和决策点写下来。流程的重量应该和协调成本匹配,不匹配的规范就是在制造摩擦。

六、不同情况下的行动建议

方法论必须落到具体处境,否则读起来都对,用起来都不知道从哪下手。下面按四种典型处境分别给建议。

1. 如果你是0到1岁的新人PM

别急着学方法论体系,先把一页纸里的三个模块写扎实:目标与指标、关键假设、不做清单。这三块写清楚了,你的计划就已经超过大多数同龄人。

具体动作是:每次接到任务,先写一句业务目标和一句“不做会怎样”;然后强制自己写出三条可证伪的假设;最后列出这期明确不做的三件事。坚持三个月,你对项目的判断力会有质的变化。

2. 如果你是1到3岁的PM,正在独立负责0到1项目

你的瓶颈通常不是写计划,而是推动落地。这时候要把精力放在三件事上:建立稳定的沟通节拍、显式记录跨部门依赖、建立统一变更入口。

建议给自己设一个检查清单:每周五问自己三个问题,本周有哪些假设状态发生了变化?有哪些依赖超过了两天没动?有哪些变更没走评估流程?这三个问题能挡住大部分失控。

3. 如果你是从其他岗位转岗做产品

转岗PM最容易犯的错是带着原岗位的思维惯性。技术转产品容易过度关注实现方案,运营转产品容易过度关注短期数据,销售转产品容易过度关注单客户诉求。

对策是在计划里显式写下你的“偏好风险”:如果你是技术背景,就在计划里额外强调用户价值和商业目标;如果你是运营背景,就额外强调技术可行性和长期架构影响。把偏见写在明处,比假装自己没有偏见更有效。

4. 如果你所在的是100人以上的组织

你面对的核心矛盾是协调成本,而不是创意。建议优先做两件事:把计划信息集中到一个单一事实来源,以及把依赖和变更做成可监控的对象。

选型时优先看三件事:能不能私有化部署以满足内部合规要求、能不能平滑迁移已有工作项以降低切换成本、能不能把需求到上线的链路打通而不是只做任务管理。这三条决定了工具是帮你省时间还是给你添负担。

工作计划怎么做?产品经理入门指南:项目规划从0到1

七、不同情况下的取舍:没有全能解,只有匹配解

讲完做法,必须讲取舍。入门PM最容易犯的错是“全都要”:既要计划详细,又要响应快速;既要流程规范,又要不增加负担。这两组目标在很多情况下是互相拉扯的。

1. 计划的详细度 vs 响应速度

计划越详细,变更成本越高;计划越轻,方向风险越大。我的判断标准是看假设的验证周期:如果一条假设两周内就能拿到信号,计划可以写得轻,因为错了也能快速纠正;如果验证周期长达两个月,计划就必须写细,因为纠错成本太高。

换句话说,计划的详细程度应该和纠错成本成正比,而不是和项目重要性成正比。很多人反过来了,越重要的项目越复杂,越复杂的计划越难改,最后反而更脆弱。

2. 自研工具 vs 采购成熟平台

小团队常见的诱惑是自研一套任务管理工具。我的建议是:如果团队少于30人,别自研。自研的隐性成本不在开发,而在后续维护和功能追赶,一年之后你会发现自己的工具落后主流平台两个版本。

中大型组织的判断点不同:数据合规要求高、已有系统集成需求多、历史工作项需要迁移的,优先选支持私有化部署和迁移能力的成熟平台。这部分成本一旦低估,切换期的效率损失可能超过工具本身三年的费用。

3. 私有化部署 vs SaaS

私有化部署的优势是数据可控、满足审计要求、可深度集成内部系统;代价是初始部署成本和版本升级节奏较慢。SaaS 的优势是上手快、迭代快、前期成本低;代价是数据链路在外部、个性化能力受限。

判断标准很简单:如果计划里涉及的数据一旦外流会造成合规问题或商业损失,就选私有化;如果团队规模小、数据敏感度低、更看重快速试错,就选 SaaS。这条判断不需要反复纠结。

4. 方法论用多重 vs 用多轻

OKR、SMART、RICE、Kano、RACI,这些方法都有价值,但堆在一起会变成负担。我的经验是:一个项目周期内,同时使用的方法论不超过三个。超过三个,团队会把精力花在“填表”上,而不是“做判断”上。

优先级排序上,我通常只保留一个定量方法加一个定性方法;职责划分上,只保留最简的三角色标注;目标设定上,用一句话目标加两三个指标,不写完整 OKR 框架。

5. 短期指标 vs 长期价值

0到1项目天然面临这个取舍:早期数据好看的功能,往往不是最有长期价值的。我的处理方式是在计划里同时写清北极星指标和护栏指标,并在决策点上明确“什么情况下宁可牺牲短期指标”。

把这句话提前写进计划,比事后争论有用得多。因为当数据出来的时候,所有人都会本能地维护自己的判断,而计划里那句话是当时理性的自己留下的证据。

七、不同情况下的取舍:没有全能解,只有匹配解

八、结语:今天就能做的五件事

回到最开始那个问题:工作计划怎么做?我的答案始终是一句话,从0到1的计划,是用来管理不确定性的工具,不是用来安排任务的表格。它要能说清我们赌什么、怎么验证、什么时候该转向,也要能在变化来临时给出明确的取舍依据。

我见过太多计划死在“写得很漂亮但没人用”上,也见过很多朴素的一页纸救活了整个项目。差别不在格式,而在有没有把假设、决策点和取舍规则写进去。

如果你今天就想动手,建议按这五件事来,一件一件做,不需要一次性全上。

  1. 写一页纸。用本文的七模块结构,把你的项目压缩到一页。压缩本身就是一次判断训练。
  2. 列三条假设。每条假设必须可证伪,写清验证方式和判定阈值,写不出来说明你还没想清楚。
  3. 定两三个指标。一个北极星指标看增长,一到两个护栏指标防伤害,指标口径要能落到数据看板上。
  4. 找关键依赖。列出所有需要外部支持的事项,标明对接人和升级阈值,尤其是那些“到时候再说”的。
  5. 设一个复盘时间点。现在就把日期写进日历,并约定行动项必须有归属人和截止时间。

做到这五件事,你的计划就已经具备可执行性。剩下的细节,会在每一轮验证和复盘中自然长出来。计划的成熟度不是一次设计出来的,而是一圈一圈迭代出来的,这大概也是0到1这件事最迷人的地方。

八、结语:今天就能做的五件事

常见问题解答(FAQ)

1. 产品经理第一次做0到1项目,工作计划里最少要写哪些模块?

我刚转岗做产品,leader让我下周交一份项目计划,我打开模板发现几十个字段,填了一晚上还是空的。我不确定哪些字段是真的会被追着问的,哪些只是凑字数。想先要一个最小可用版本,能拿去开会不被问倒。

一页纸七模块就够:目标与成功指标、用户问题与假设、MVP范围与不做清单、里程碑与决策点、资源与依赖、风险与变更规则、沟通节奏。填写标准是:目标写成可判定的句子,给谁、解决什么问题、什么指标从多少变到多少;假设写成可证伪句,如果怎样则怎样,并附验证方式和判定阈值;MVP只保留验证关键假设必需的动作;

每个里程碑挂一个决策点,明确继续、调整还是停;依赖必须写到具体人和日期;风险写触发条件和应对动作;沟通节奏写清会议频率、输出物和谁看。判断依据很简单:缺了资源、排期、风险,项目只是推进得慢;缺了目标、假设和决策点,项目会变成一直在做却说不清做没做完。

指标口径上,至少定1个北极星指标加2个过程指标,每个都写清数据来源、统计周期和负责人,避免上线后用口径打架。

2. 需求太多排不过来,RICE、MoSCoW这些方法到底怎么用才对?

我手上排了三十多个需求,老板说都要做,开发说排不下。我试过用RICE打分,结果打完分还是不知道该砍谁,因为分数都差不多,而且老板提的需求永远排第一。我想知道问题出在方法上还是出在我身上。

方法论只是排序工具,不能替代分层判断。第一步先分三层:必须做(合同合规、线上故障、关键指标阻塞)、应该做(影响主路径转化或留存)、可以做(体验优化和锦上添花)。第二步只在应该做这一层内部用RICE或MoSCoW比较,因为跨层的分数没有可比性,拿战略需求和体验优化一起打分本身就是错的。

第三步引入机会成本:同样一个迭代,做A就意味着放弃B,直接问如果这个迭代只做一件事,哪件最影响本季度目标。判据是,如果两个需求RICE得分差小于20%,说明你的数据精度根本不足以支撑决策,这时应该改用机会成本判断,而不是继续抠分数。

另外要维护一份不做清单,写清不做原因和复查时间,否则下个季度还要重吵一遍。数据口径上,RICE里的置信度必须标来源,来自用户访谈、埋点还是竞品,纯拍脑袋的置信度不要超过50%。

3. 跨部门不配合,计划推不动,我该怎么办?

我的计划里依赖设计、研发、运营三方,会开完大家都说没问题,但到了交付日全都没动静。我一个个去催,催多了像求人,不催又延期,最后背锅的还是我。我甚至开始怀疑是不是自己沟通方式有问题。

把依赖从口头承诺变成有责任人、有日期、有升级路径的条目。具体做法:一是建依赖登记表,每条写清需要谁交付什么、什么时候、验收标准、延期会影响哪个里程碑;二是在会上确认而不是会后通知,当场让对方说出交付日期,你复述一遍让对方确认;三是提前设置提醒节点,在交付日前的缓冲期就同步进度,而不是到期当天才问;

四是把升级路径前置声明,项目启动时就约定延期超过两天自动同步给双方负责人,这样升级是规则执行,不是你去告状。判据是,同一个依赖连续两次没有进展,通常不是意愿问题而是排期冲突,这时要拿里程碑影响去和对方负责人换优先级,继续催执行的人只会消耗关系。

沟通节奏上,日常用站会同步阻塞,周会用里程碑健康度绿黄红三色汇报,评审会只做决策不做信息同步。

4. 计划总被临时需求打乱,是不是做计划本身就没意义?

我的两周迭代刚到第三天就被塞进一个老板的紧急需求,排期全乱。我开始怀疑做详细计划是不是浪费时间,反正最后都要改;但又不敢不做,因为没有计划我连周报都写不出来。

计划的意义不是预测不变,而是给你一个对照系,让你能算出变了多少、代价是什么。做法有四条:第一,迭代留缓冲,一般预留20%左右容量给插入需求,具体比例要用你们自己的历史数据校准,比如统计最近三个迭代实际插入需求占总工作量的比例;

第二,所有插入需求走变更评估三问,影响哪个里程碑、挤掉哪个已承诺的需求、指标上是否值得;第三,变更要留痕,谁提的、为什么、换掉了什么,写进变更记录并在周会同步,避免后面扯皮;第四,设止损线,某个假设验证失败或某指标连续两个周期没动,就触发重新规划,而不是继续往上加功能。

判断依据是,如果插入需求占比长期超过30%,问题不在执行层而在需求入口没有把关,你需要向上沟通建立统一的需求评审口。同时要把计划改了和项目失控分开看,前者是正常现象,后者是没有决策点。

核心关键词

读者评论

戴
戴诗涵

把工作计划从排期表升级成不确定性管理工具,这个定位很准。我带项目时也发现,延期往往不是执行力问题,而是假设没人写下来,方向错了还一路狂奔。文中一页纸七模块的框架挺实用,尤其是不做清单和决策点这两块,能直接拿去改现有模板。

丁
丁景行

案例里需求插入导致返工的数据虽然是样本推演,但方向感很强。我们团队也是需求超过每月五六次后延期开始非线性放大,核心问题就是没有统一入口和取舍规则。先砍范围而不是砍质量这句,值得贴在工位上。

程
程静怡

七模块对新人可能偏重,真正落地时建议先把假设清单和里程碑验收口径跑通,其他模块可以逐周补。另外沟通节奏那块很关键,站会只讲阻塞和决策请求,能省下大量无效汇报,这点比模板本身更值得先改。

文章包含AI辅助创作:工作计划怎么做?产品经理入门指南:项目规划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/297503

赞 (0)
飞飞飞飞
实施计划管理方法大全:PMO项目规划最佳实践落地清单
上一篇 1小时前
项目规划主计划全流程:产品经理入门指南与一文讲清
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
