2024年秋天,我在一家年营收约30亿元的装备制造企业做PMO陪跑诊断。开场我问了在场的43位项目经理两个问题。第一个问题是:"你们手上项目的当前进度计划,还是三个月前立项时制定的那一版吗?"有11个人举手。第二个问题是:"现在真正按那一版计划在执行、中途没有私下调整过的,请举手。"没有人举手。

这个场景不是个例。我在2023到2025年间参与诊断和陪跑的21家企业PMO里,能稳定说"我们的计划基线是被当真的"的,不超过5家。绝大多数PMO并不缺计划,缺的是让计划有重量的那套机制。计划写得很漂亮,但改起来零成本,于是它就从"承诺"退化成了一张参考图。

这篇文章不讲PMO十大知识点,也不列一遍甘特图和看板的定义。我只回答三个问题:实施计划到底该管什么、不同项目该用什么方法、PMO用什么清单和节奏把计划真正滚动起来。文中的观察数据来自我参与诊断的项目样本和公开的行业报告,样本量不大,我会标注口径,你可以当成经验判断而不是统计结论。

一、先说结论:实施计划管理的三个反常识判断

如果只让我保留三句话,我会保留下面这三句。它们和大多数PMO教材的说法不太一样,但都是我在实际项目里反复验证过的。

1. 计划的核心交付物不是时间表,而是一条可追责的承诺链

大多数PMO把计划理解成"排时间"。于是计划会变成一张推算出来的日历:任务A三天、任务B五天,加起来就是工期。问题是,推算出来的时间没有任何人欠你。真正让计划立得住的,是每一个关键节点背后都有一个具名的人说过"我在这个日期前交付这个结果"。

所以我在做规划评审时,第一个动作不是看甘特图,而是随机抽5个里程碑,问:"这个日期的承诺人是谁?他知道自己承诺了吗?"如果答不上来或者要现查,这份计划基本不会被执行。

2. 计划失效的头号病因不是缺工具,而是变更成本接近零

很多PMO把希望寄托在换一套项目管理工具上。工具能解决"看得见"的问题,解决不了"改起来太容易"的问题。当一个人在系统里把日期从15号拖到20号,既不需要说明理由,也不需要谁审批,那么计划就已经失去了约束力。

我见过一家企业上线新工具三个月后,里程碑按期达成率反而从61%降到48%。原因很简单:以前改日期要发邮件抄送一圈,现在鼠标一拖就完事。工具放大了流程,也放大了流程的缺失。

3. 里程碑达成率单独看,是一个会反向激励的指标

这个指标最危险的地方在于:把日期往后挪,达成率立刻就上去了。我见过一个项目集连续六个月里程碑达成率稳定在95%以上,看起来很健康,实际上基线被改了七次,整体交付已经比原计划晚了五个月。

正确的做法是把它拆成一对指标:按基线日期的达成率,以及基线变更次数。前者反映执行,后者反映纪律。只看前者,你奖励的是改日期的人。

实施计划管理方法大全:PMO项目规划最佳实践落地清单

二、为什么PMO的实施计划总是"纸面计划":四个失效信号

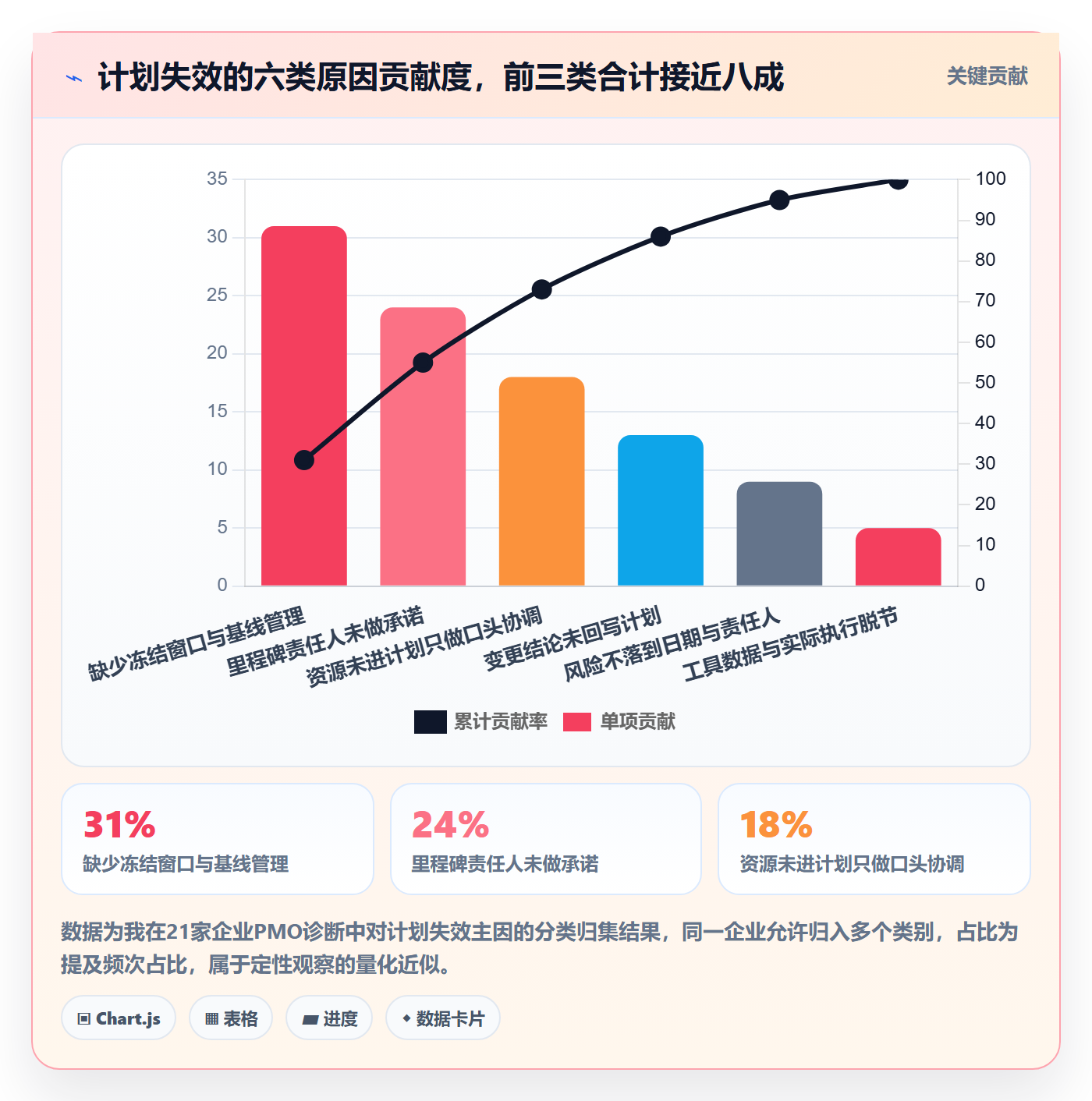

在动手改方法之前,先要学会识别"计划已经失效"的信号。这四个信号我在项目诊断中几乎每次都能碰到至少两个,它们的共同点是:表面上看项目还在推进,实际上计划已经和现实脱钩了。

1. 信号一:里程碑日期被反复平移,且平移没有记录

健康的项目也会有里程碑顺延,区别在于顺延是"被记录、被批准、被同步"的,还是"被悄悄改掉的"。判断方法很土但很有效:调出三个月前导出的计划快照,和当前计划做一次日期差异比对。

我在一家汽车零部件企业做过这个比对,一个18个里程碑的项目,有11个里程碑的日期在三个月内被修改过,其中只有3个能找到变更记录。剩下8个,项目经理的说法是"当时觉得问题不大就先调了"。没有被记录的顺延,就是被隐藏的偏差。

2. 信号二:变更走了流程,但没有回写计划

第二种失效更隐蔽。变更申请单是齐全的,评审会也开了,结论也批了,但没有人把批准后的结论同步回进度计划、资源计划和预算表。于是变更管理系统和计划系统变成两条平行线。

后果是:PMO在变更台账上看到的是"本季度变更12项,全部闭环",在计划系统上看到的却是"进度无变化"。两个数据都真实,合在一起就是假的。

3. 信号三:资源只做口头协调,没有进计划

这是所有计划失效里最致命的一种。计划里写着"测试工程师2人",但这两个人是谁、什么档期、被几个项目同时占用,没人说得清。等到了测试阶段,才发现这两位工程师同时被三个项目预定。

我的判断标准很直接:如果一个资源在计划里只有角色名没有姓名,那它就等于没有被规划。角色名可以无限复用,姓名不行。

4. 信号四:风险清单只更新状态,不更新日期和触发条件

很多团队的风险登记册长这样:风险描述、可能性、影响、负责人、状态。看起来齐全,但缺了最关键的三列,触发条件、最晚决策日期、触发后的应对动作。缺了这三列,风险清单就只是一个焦虑清单,不产生任何行动。

我要求团队做到一件事:Top10风险,任何一个人被随机问到,都能在30秒内说出它的触发条件和应对动作。做不到,这份清单就还没做完。

实施计划管理方法大全:PMO项目规划最佳实践落地清单

三、先厘清边界:PMO、项目规划、实施计划与PMC

我在搜索相关关键词时发现,"PMO"和"PMC"经常被混在一起讨论,甚至有人问"PMC计划模式能不能直接搬到PMO上用"。这两个词虽然只差一个字母,指向的东西完全不同。术语边界不清,方法就一定会用错。

1. PMO在规划阶段真正该扮演的四种角色

PMO的角色定位决定了它能拿到多少资源、被砍掉多少预算。我把它拆成四种:标准制定、方法赋能、过程监控、决策支持。

  • 标准制定:定义模板、字段、口径和评审规则,让全组织的计划可以说同一种语言。
  • 方法赋能:教练式地帮项目团队把方法用对,而不是发一本手册了事。
  • 过程监控:收集数据、比对基线、识别偏差并升级,这是PMO最容易被看见的部分。
  • 决策支持:为高层提供组合层面的选项排序和取舍建议,这是PMO最有价值、也最容易被忽略的部分。

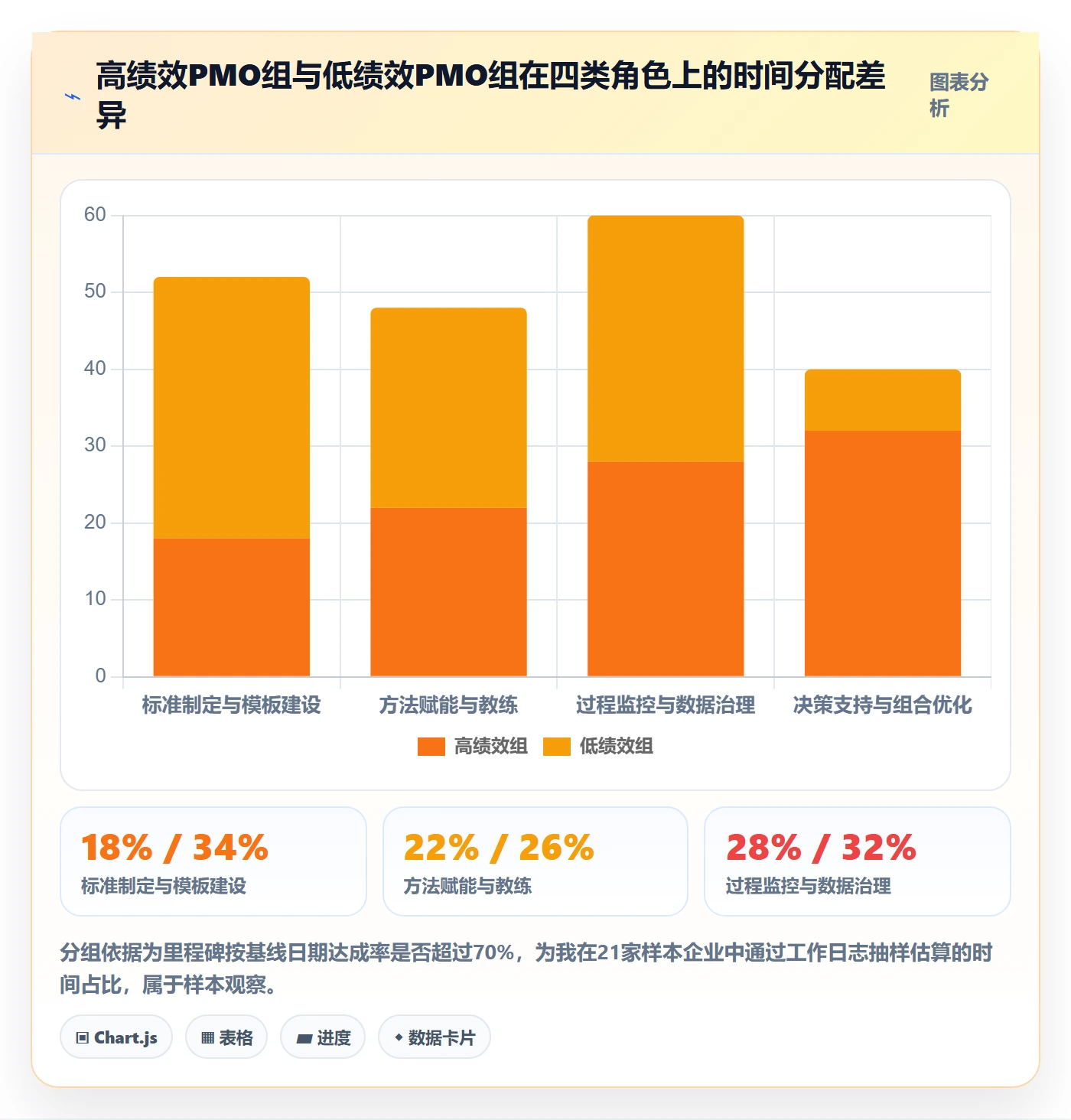

我把21家样本按"里程碑按基线达成率是否超过70%"分成两组,观察两类组织里PMO的时间分配,差异非常明显。高绩效组的PMO在决策支持上花的时间是低绩效组的四倍,而在模板建设和数据整理上的时间明显更少。

实施计划管理方法大全:PMO项目规划最佳实践落地清单

2. 实施计划到底应该包含哪八块内容

很多团队的"实施计划"其实只是一张进度表。完整的实施计划至少覆盖八块内容,缺哪一块,对应的风险就会在项目后期出现。

模块 核心内容 缺失后的典型后果
范围计划 WBS、交付物清单、验收标准 范围蔓延,验收阶段扯皮
进度计划 基线进度、里程碑、关键路径、依赖关系 交付时间无法预测
资源计划 具名资源、投入档期、技能匹配 多项目抢人,关键阶段无人可用
成本计划 预算区间、成本科目、支付节点 超支发现太晚,无法纠偏
风险与假设计划 风险登记册、触发条件、最晚决策日期 风险被动响应,救火成本高
沟通计划 干系人分层、决策节点、汇报节奏 关键决策拖延,信息不对称
质量计划 质量检查点、缺陷标准、返工规则 返工不可控,交付质量波动
采购与验收计划 供应商交付物、验收方式、合同条款对应 验收标准与合同脱节,结算受阻

3. PMO不等于PMC,别把生产计划逻辑搬到项目上

PMC通常指生产物料控制,它的底层逻辑是"需求相对稳定、物料清单明确、按节拍排产"。项目管理的底层逻辑是"需求在变、约束在变、一次性交付"。把PMC那套严格按BOM倒排、按产能排产的思路直接搬到多项目环境里,最常见的后果是计划做得极细但没人维护,三个月后彻底作废。

两者可以互相借鉴的地方是有限的:PMC的产能核算思路可以借鉴到资源容量规划,PMC的齐套概念可以借鉴到依赖管理。但排产逻辑本身不能照搬。

四、实施计划管理方法大全:按场景选方法,而不是按喜好选

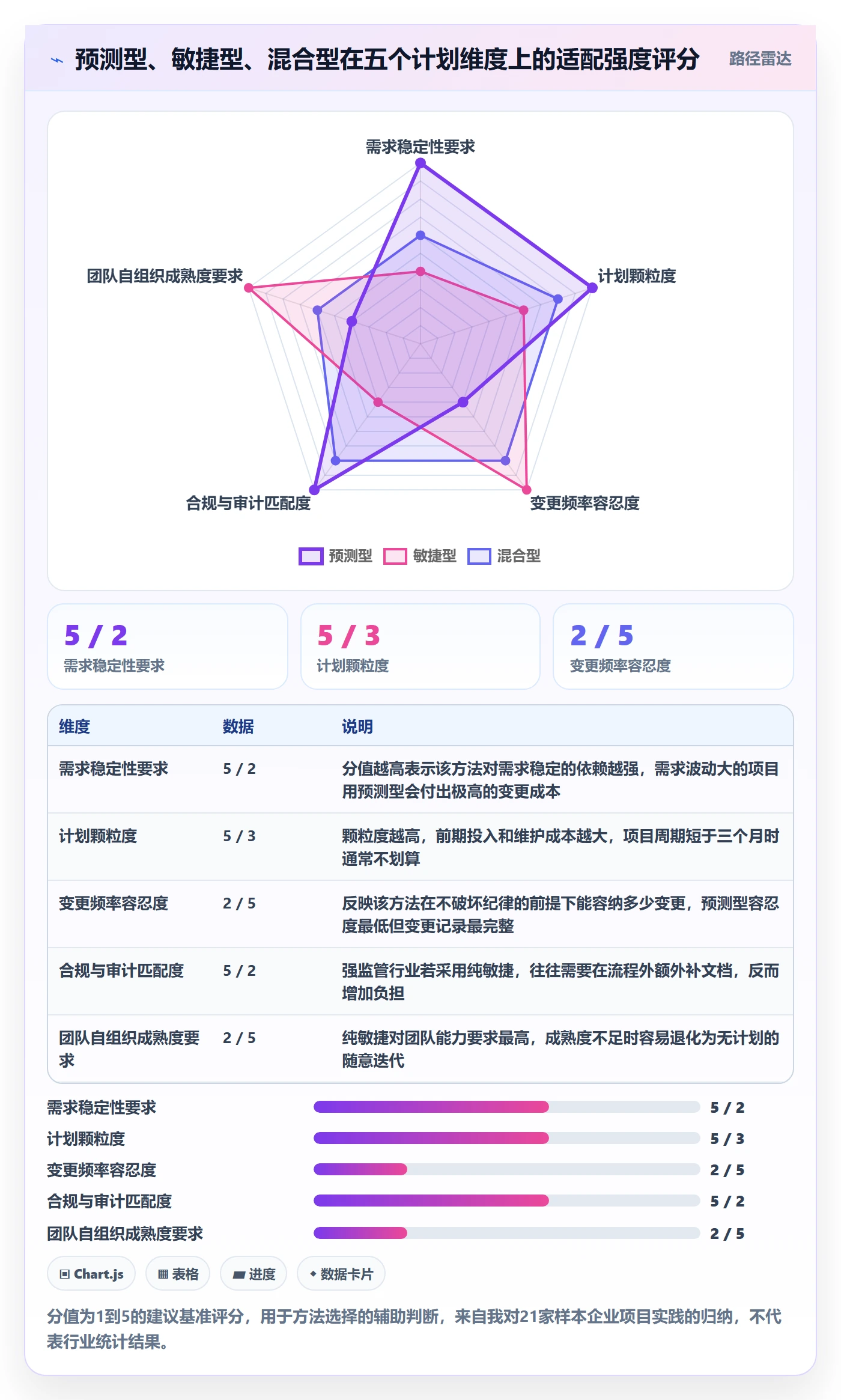

"哪种方法最好"是个错问题。正确的问题是"我这个项目的约束条件是什么"。我把常见的实施计划管理方法归成四类,并给出适用条件、输入输出和最常见的误用方式。

1. 预测型方法:WBS、关键路径、里程碑、基线

预测型方法适合需求相对稳定、交付物边界清晰、有外部合规或验收节点要求的项目。它的核心不是甘特图,而是基线:一旦锁定,变更必须走流程。

常见误用有两个。一是把WBS拆到三四层,细到每个人每天干什么,结果维护成本超过收益。二是只排任务不排依赖,导致关键路径根本识别不出来。我的经验是:工作包的合理颗粒度是"一个人在一到两个汇报周期内能独立完成并可验证结果",而不是按工时数硬性规定。

2. 敏捷型方法:路线图、发布计划、迭代计划、看板

敏捷不是不要计划,而是把计划分成两层:路线图管方向,迭代计划管近期。方向可以调整,近期必须稳定。我在做敏捷项目诊断时,最常见的失控点是"迭代内变更",迭代已经开始了,需求还在往里加。

我的判断标准是:迭代内的范围变更如果没有等量置换,这个团队实际上没有在做敏捷,只是在做短周期瀑布。

3. 混合型方法:阶段门加滚动规划

这是我在中大型企业里见到落地效果最好的一种。做法是:用阶段门控制承诺与投资,用滚动规划控制执行。阶段门审"要不要继续做、投多少",滚动规划审"接下来六到八周怎么做"。

它的价值在于把确定性和不确定性分开处理:阶段门以内是承诺,必须锁定;阶段门之间是窗口,允许滚动调整。这样既保留了合规和投资控制,又不会被长周期计划拖死。

4. 项目集与项目组合:依赖管理、资源池、优先级排序

当项目数量超过一定规模,单个项目的计划质量就不再是瓶颈了,组合层面的依赖和资源才是。这个阶段PMO要管三件事:跨项目依赖的识别与承诺、共享资源池的容量与占用、优先级的排序规则。

我特别想强调优先级排序:很多所谓的资源冲突,本质是优先级没排。如果三个项目都叫"最高优先级",那就等于没有优先级,资源冲突是必然结果。

5. 方法选择决策表

判断维度 偏预测型 偏敏捷型 偏混合型
需求不确定性 低,变更月度少于1次 高,变更每周发生 中,部分模块稳定
合规与审计要求 高,需完整留痕 低 高,但允许迭代交付
交付节奏 一次性交付 持续交付 分批分期交付
团队成熟度 执行型团队即可 要求自组织能力强 混合团队,需教练支持
外部接口数量 多,依赖复杂 少 多但可分批解耦
推荐计划形式 基线进度加关键路径 路线图加迭代计划 阶段门加滚动六周计划

实施计划管理方法大全:PMO项目规划最佳实践落地清单

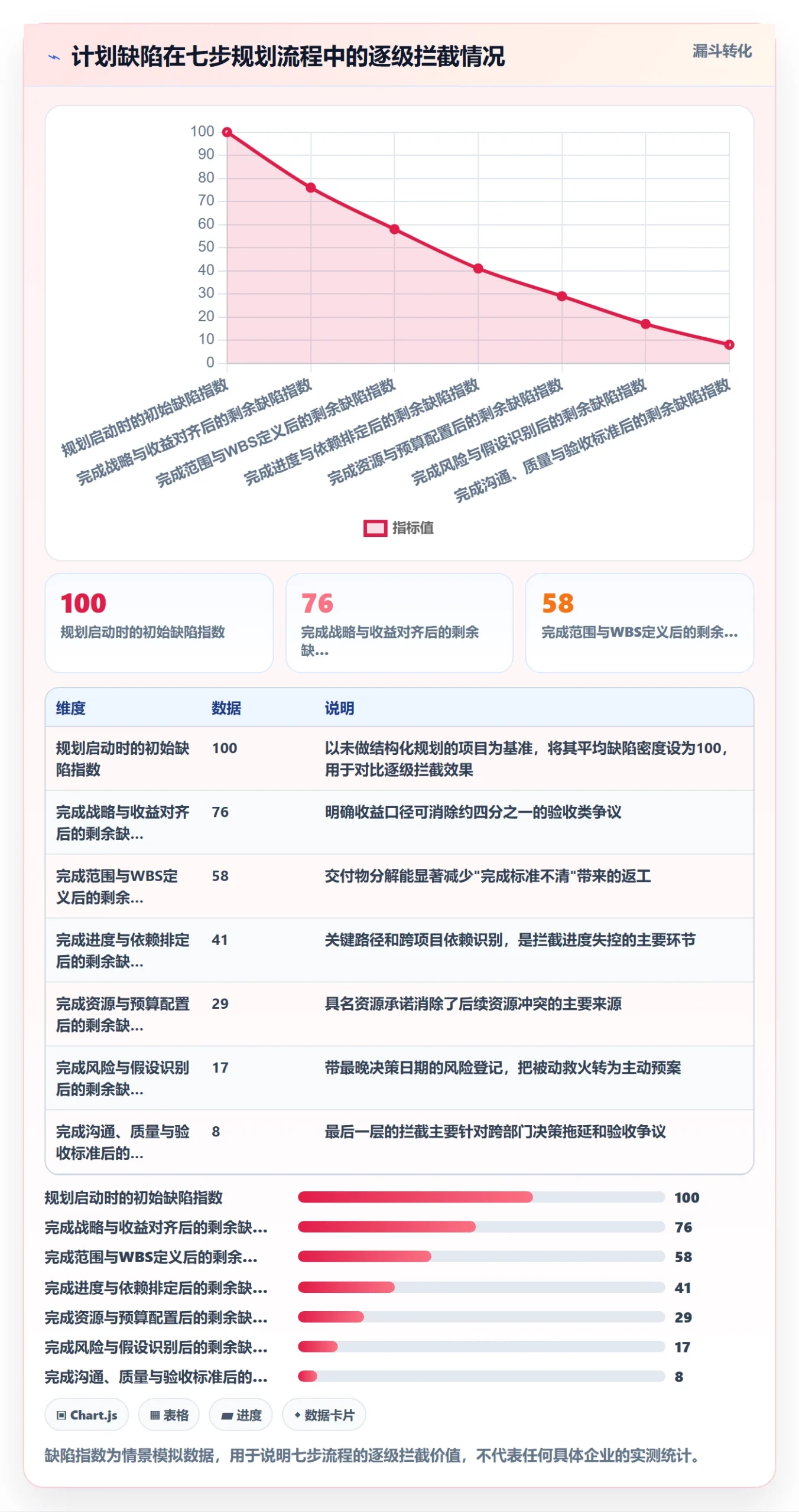

五、PMO项目规划最佳实践:七步规划法

下面这七步是我在陪跑中反复使用的一套流程。它的特点不是步骤多,而是每一步都规定了四件事:动作、输出物、责任人、评审标准。没有评审标准的步骤等于没有做。

1. 第一步:对齐战略与收益

动作:把项目目标翻译成可验证的收益陈述,格式是"收益内容,衡量指标,基线值,目标值,评估时间,责任人"。输出物:收益登记表。责任人:项目发起人主导,PMO协助。评审标准:这条收益陈述能否被财务或业务方独立验证,而不是只有项目组自己认可。

我在一家零售企业见过一个项目,目标写的是"提升会员运营效率"。追问三次之后才明确为"会员标签更新周期从T+7缩短到T+1"。前者无法验收,后者可以。凡是不能用数字或可观察事实描述的收益,都还停在口号阶段。

2. 第二步:定义范围与WBS

动作:从交付物分解入手,而不是从活动分解入手。先列清楚要交付哪些东西,再往下拆到工作包。输出物:WBS字典,每个工作包包含验收标准、估算依据、责任人。责任人:项目经理主导,业务方参与确认。评审标准:80%以上的工作包有唯一责任人,且每个工作包都有可验证的完成标准。

这里有个常见偏差:很多团队用"活动+动词"来拆WBS,比如"进行测试""开展培训"。这种拆法无法判断何时算完成。改成"交付物+名词"就清楚了,比如"测试报告""培训签到与考核记录"。

3. 第三步:排进度与依赖

动作:先排里程碑,再排任务;识别关键路径;标出外部依赖和硬约束。输出物:基线进度、关键路径清单、跨项目依赖清单。责任人:项目经理主导,PMO负责跨项目依赖的汇总与升级。评审标准:每个里程碑都有明确的进入条件和退出条件。

我的经验是,跨项目依赖是进度失控的最大来源,而它往往不在单个项目经理的视野里。PMO必须把全部项目的依赖关系集中看一遍,找出"同一个前置交付物被多个项目依赖"的节点,这类节点必须提前升级到决策层。

4. 第四步:配置资源与预算

动作:把资源写成具名承诺而非角色标签;预算给区间而不是单点值。输出物:资源承诺表、成本区间表。责任人:职能经理提供资源承诺,项目经理汇总。评审标准:关键资源有姓名、有档期、有占用比例,并且职能经理确认过。

预算为什么给区间?因为早期估算的精度不可能支撑单点值。我通常要求给出乐观、最可能、悲观三个值,用加权得到参考值。单点预算的唯一作用是制造后期超支的假象。

5. 第五步:管理风险与假设

动作:每条风险必须有触发条件、应对动作、责任人、最晚决策日期。输出物:风险登记册。责任人:项目经理维护,PMO抽查有效性。评审标准:Top10风险能否在30秒内说清触发条件和应对动作。

我最看重"最晚决策日期"这一列。风险管理的失败通常不是没识别出风险,而是识别出来了但决策拖到了无法挽回的时间点。给每条风险定一个最晚决策日期,等于给应对动作上了闹钟。

6. 第六步:设计沟通与干系人计划

动作:按"决策层,信息层,执行层"三层分类干系人,明确每层在什么节点需要做什么决定、获取什么信息。输出物:沟通矩阵,包含对象、内容、频率、渠道、责任人。责任人:项目经理主导。评审标准:关键决策人清楚自己在什么时间点要做什么决策。

很多沟通计划的问题是把它做成了"汇报计划",只写谁向谁汇报,不写谁在什么时候决策。项目延期最常见的原因之一,就是某个决策在几个部门之间转了六周没人拍板。

7. 第七步:确定质量、采购与验收标准

动作:把验收标准前置到需求确认和合同签订阶段。输出物:质量检查点清单、验收标准清单。责任人:项目经理与业务方、采购方共同确认。评审标准:验收标准可测量、可复现,且与合同条款一致。

我在一家工程企业看到过一个典型问题:合同里写的是"系统响应时间满足业务要求",验收时业务方要求"峰值并发下响应时间不超过2秒",乙方认为这是新增需求。这类争议的根源就在第七步没有前置完成。

实施计划管理方法大全:PMO项目规划最佳实践落地清单

六、落地清单:从启动到收尾的检查表

方法讲完了,接下来是可以直接拿去用的清单。我把它分成四组,每一组都可以作为评审会的检查项。清单的价值在于它能给出"过或不过"的判断,而不是让人读一遍点头。

1. 启动前检查清单

  • □ 项目章程已签署,发起人明确且具名
  • □ 收益陈述包含指标、基线值、目标值和评估时间
  • □ 成功标准可测量,且有明确的验收方式
  • □ 关键干系人清单完整,包含决策人和影响人
  • □ 项目在组合中的优先级已明确,且不是"并列最高"
  • □ 初步预算区间已给出,包含三个估值点

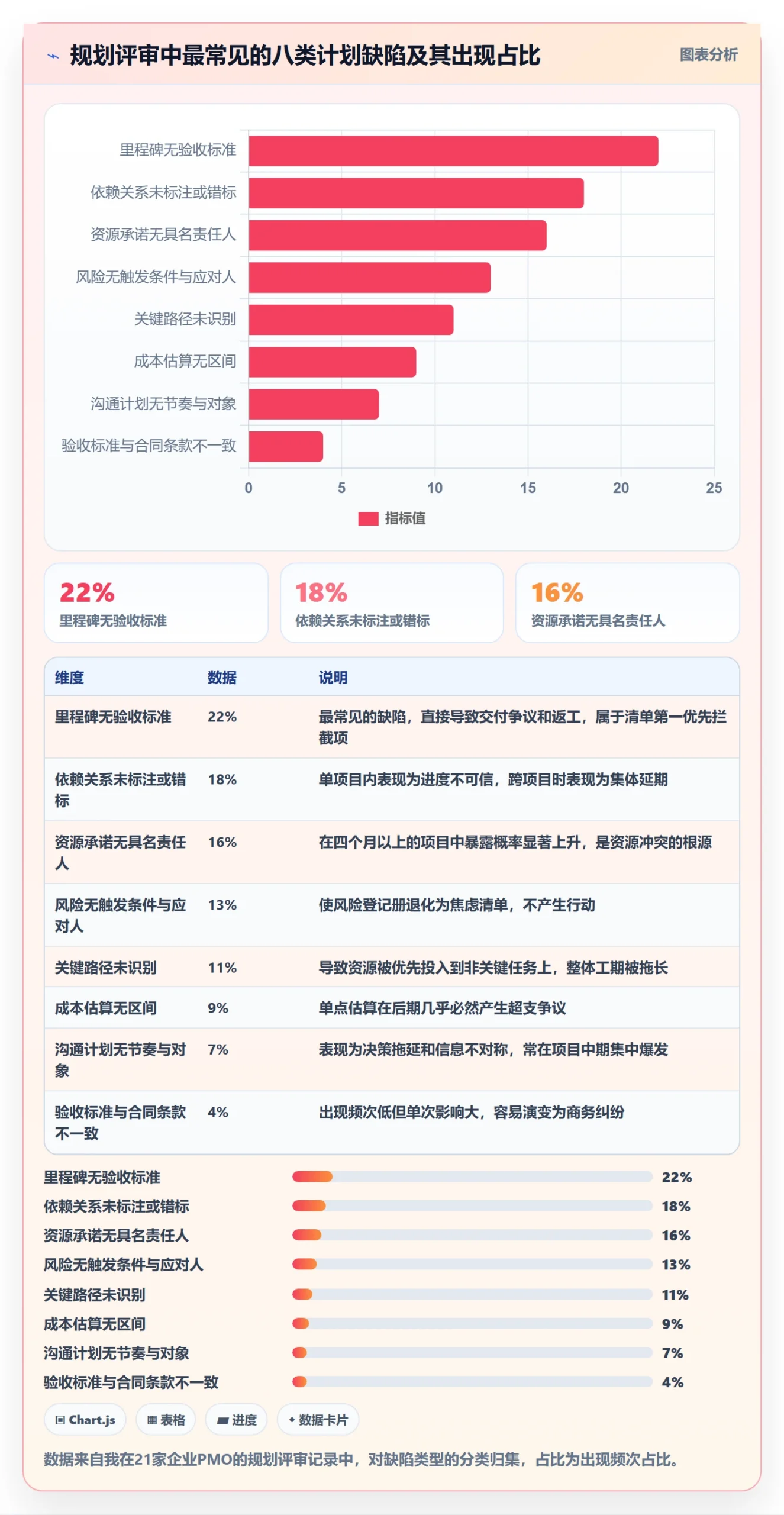

2. 规划评审检查清单

  • □ WBS工作包有唯一责任人,且验收标准可验证
  • □ 里程碑有进入条件和退出条件,不只是日期
  • □ 关键路径已识别,跨项目依赖已登记并升级
  • □ 关键资源具名、有档期、有占用比例
  • □ 预算为区间值,成本科目与支付节点对应
  • □ Top10风险有触发条件、应对动作、最晚决策日期
  • □ 沟通矩阵明确了各层干系人的决策节点
  • □ 质量检查点已嵌入进度计划,而非独立文档
  • □ 验收标准与合同条款一致,无歧义表述

3. 执行监控检查清单

  • □ 周度更新的是实际进度,而不是重新排的计划
  • □ 里程碑状态按基线日期判断,不看最新调整后的日期
  • □ 风险升级有明确时限,超时自动升级到上一层
  • □ 变更批准后已回写进度、资源和预算
  • □ 跨项目依赖状态有集中视图,不散落在各项目里
  • □ 关键资源实际投入与承诺档期的偏差已统计

4. 收尾复盘检查清单

  • □ 验收结论与原始验收标准逐条对应
  • □ 实际收益与目标值做了对比,差异有解释
  • □ 基线变更次数及原因已归档
  • □ 估算偏差数据已沉淀,用于改进后续估算
  • □ 风险应对的有效性已评估,无效应对有记录
  • □ 可复用资产已进入知识库,并标注适用条件

实施计划管理方法大全:PMO项目规划最佳实践落地清单

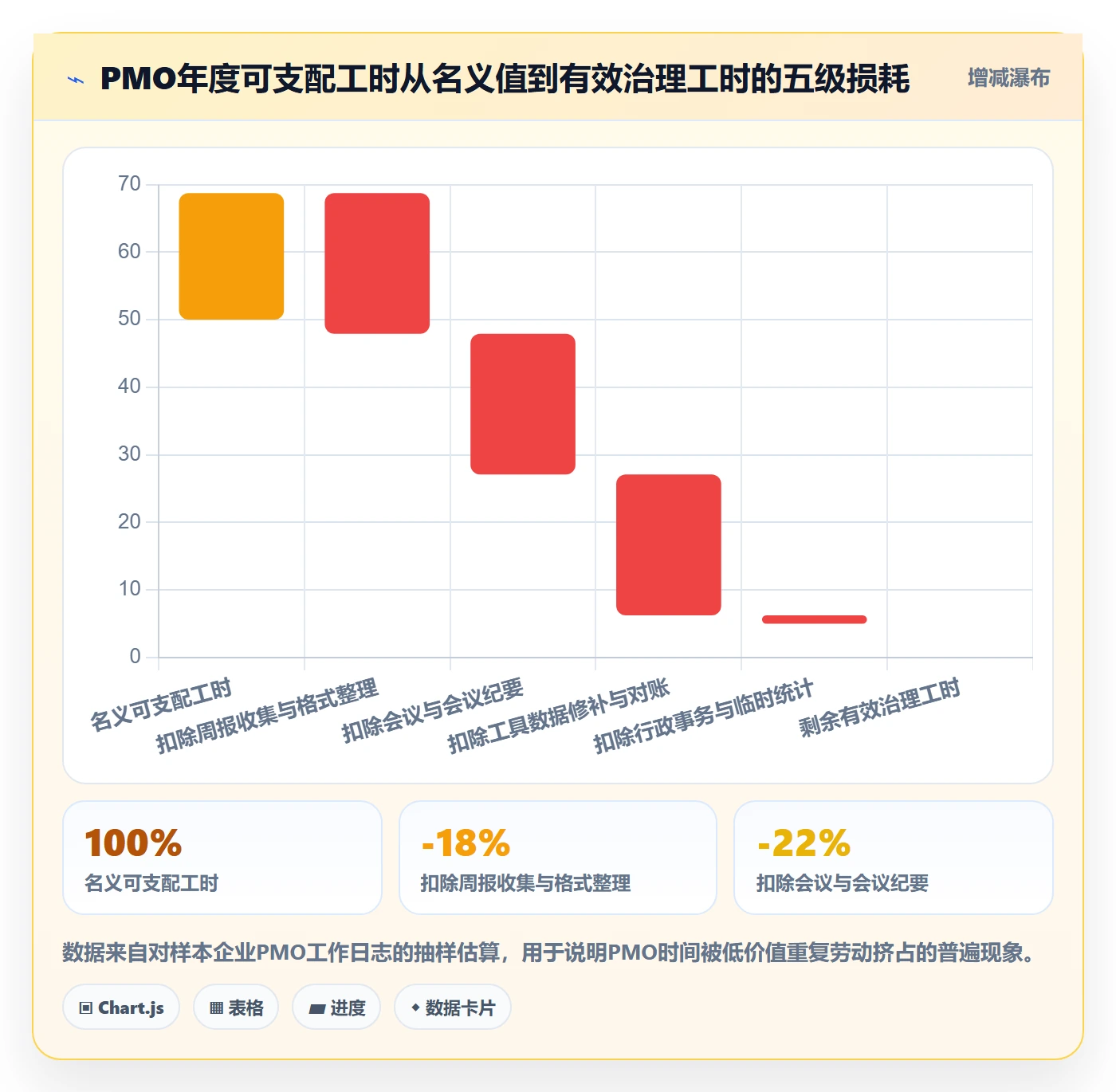

七、PMO运营机制:让计划滚动起来的治理系统

清单解决"一次做对",机制解决"持续做对"。这一节讲四件事:治理节奏、冻结窗口、指标口径、模板与工具链。

1. 治理节奏:三层会议各管一件事

我把PMO的治理节奏设计成三层,每一层解决不同类型的问题,避免所有问题都挤到一个会上。

层级 频率 核心议题 决策权限
项目层例会 每周 执行偏差、阻塞项、近期依赖 项目内资源调整
PMO层评审 每两周或每月 跨项目依赖、资源冲突、指标异常 项目间优先级建议
阶段门评审 按阶段触发 是否继续投入、下一阶段目标与预算 投资决策、终止决策

这里最容易出问题的是阶段门。很多企业的阶段门变成了"汇报会",项目组讲一遍进度,领导点点头继续。阶段门必须回答三个问题:还要不要做、还能不能按时做、按什么方案做。如果这三个问题没有被真正讨论,阶段门就是形式。

2. 计划冻结窗口:让变更产生成本

这是我在这几年里认为最有效的一个机制。做法是:在一个承诺周期内(比如一个迭代、一个阶段门内),计划基线冻结,任何变更必须走变更流程并说明理由;周期结束时统一开放调整窗口。

冻结窗口的时长需要和项目的不确定性匹配。需求稳定的项目可以冻结一个季度,需求波动大的项目冻结一个迭代,混合型项目冻结六到八周。关键在于冻结期间不是不能改,而是改的成本变了,需要说明理由、需要评审、需要同步给受影响的人。

3. 指标看板:口径比指标本身更重要

我见过太多PMO看板,指标名字都很专业,但一问口径就露馅了。比如"进度偏差率",分母是原始基线还是最新计划?两者的差距可能有三倍。

所以我要求每个指标都必须有一句可执行的口径定义。下面这个例子是我给团队定的"里程碑按基线日期达成率"的统计口径:

-- 里程碑按基线日期达成率(月度口径)
-- 关键点:锁定基线版本,绝不能用"最新计划"作为比较基准

SELECT

COUNT(CASE WHEN m.actual_date IS NOT NULL

AND m.actual_date THEN 1 END) * 1.0

/ NULLIF(COUNT(*), 0) AS baseline_on_time_rate

FROM milestones m

WHERE m.baseline_version = 'BL-1'      -- 固定基线版本

AND m.milestone_level  = 'L1'        -- 只统计一级里程碑

AND m.planned_month    = '2025-06';

配合这个指标,还需要第二个指标做制衡:基线变更次数。我在看板上把这两个指标并排放在一起,一旦出现"达成率很高但基线变更次数也很多"的组合,基本可以判断是计划纪律出了问题。

我在一个项目集里见过这种情况:达成率连续四个月在90%以上,同期基线变更累计14次。把两个指标放在同一张图上之后,问题第一次变得无法回避。

4. 模板与工具链:字段定生死

模板的关键不在样式,在字段。字段决定了信息能否被汇总、能否被比较。我见过的失败模板有一个共同特征:大量使用自由文本字段,导致数据无法聚合。

下面是我在风险登记册里强制要求的字段结构,可以直接作为约束配置使用:

risk_register:

id: R-001

title: "关键供应商模具交付延期"

trigger_condition: "供应商连续两周未更新生产进度"

probability: "中"

impact: "高"

response_action: "启用备选供应商,提前锁定第二套模具产能"

owner: "张某某(采购部)"

latest_decision_date: "2025-07-15"

status: "监控中"

review_cycle: "双周"

关于工具选型,我想说一句实在话:工具解决的是数据聚合和可视化的效率,解决不了机制缺失。先有冻结窗口和口径定义,再谈工具。

但反过来,机制成熟之后,工具的差距会非常明显。我参与过一家中大型制造集团(员工规模超过3000人)的迁移项目,他们原先用Jira管理研发和交付项目,但集团要求所有项目数据落在内网,于是选择了支持私有化部署的PingCode。

这个项目有几个细节值得说。第一是字段映射:Jira里的自定义字段有47个,其中真正被使用的只有19个,迁移时他们做了精简,把常用字段固化进模板。迁移是清理历史欠账的最好时机,错过这一次,垃圾字段会跟你十年。

第二是工作流迁移:原先把"需求评审,开发,测试,发布"做成了一条长流程,迁移时按阶段门思路拆成了规划阶段和执行阶段两条,阶段门评审独立出来。第三是历史数据策略:只迁移近两年的项目,更早的归档为只读文档,避免了迁移周期失控。

对于100人以上的组织,尤其是要处理多项目依赖、资源容量和阶段门评审的PMO,平台级的视图能力比单项目工具重要得多。PingCode在这类场景下的组合视图、跨项目依赖和资源容量规划是比较贴合PMO实际工作流的,加上支持从Jira平滑迁移,对正在做国产化替代的中大型企业来说是一条相对低风险的路径。

实施计划管理方法大全:PMO项目规划最佳实践落地清单

八、三个典型场景的落地打法

1. 场景一:新建PMO的90天实施计划

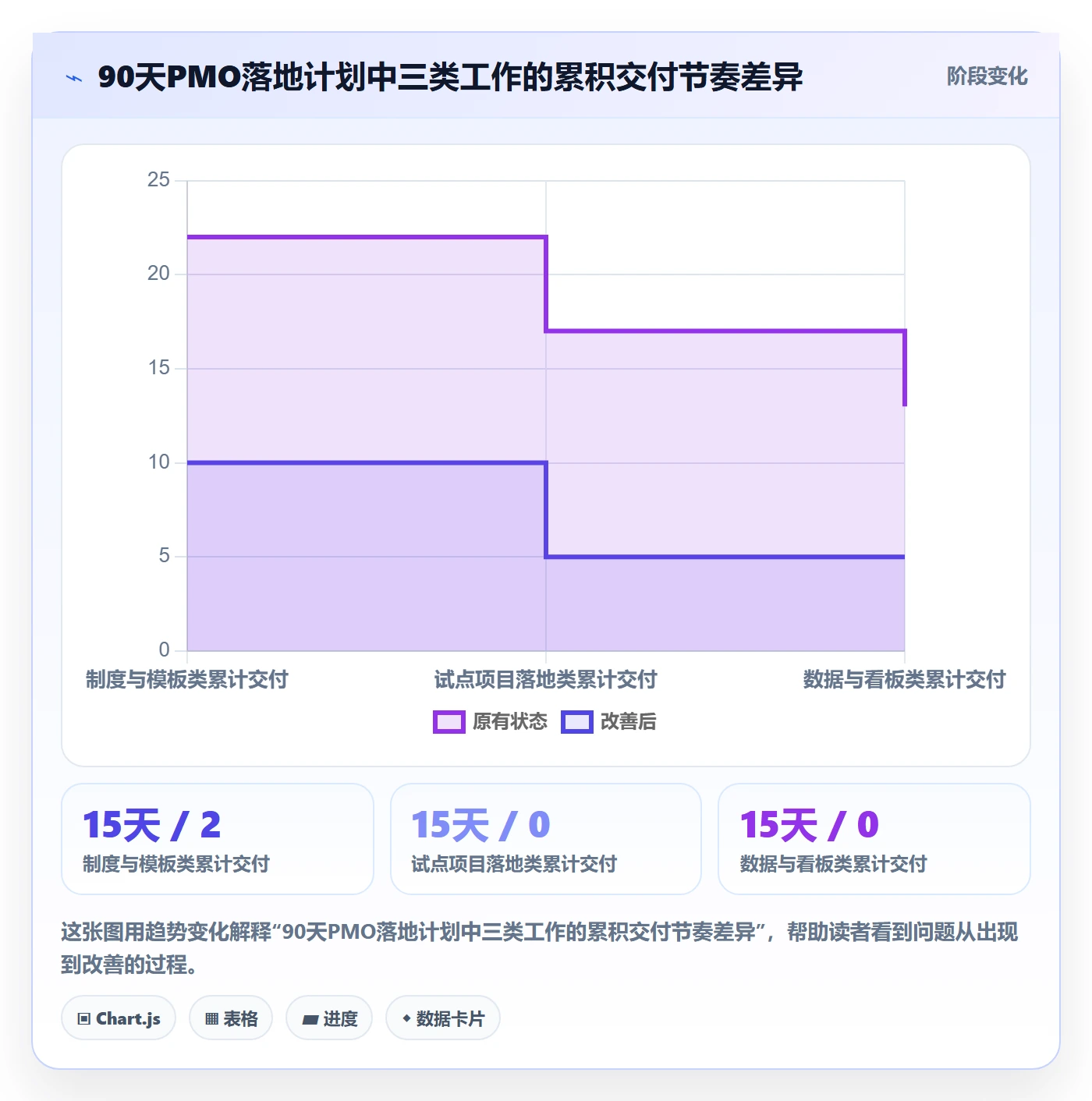

新建PMO最大的陷阱是"先建制度再找项目"。制度做了一摞,没人用,三个月后PMO被贴上"只会发模板"的标签。我的做法是把90天分成三段:前30天做诊断和试点选择,中间30天跑通一个试点项目,最后30天固化并推广。

具体动作上,前30天做三件事:访谈关键干系人、盘点现有项目的计划质量、选一个"痛感强但规模适中"的试点项目。中间30天只做一件事:在这个试点项目上跑通"一页纸计划加阶段门评审加复盘"的闭环。最后30天把试点中验证有效的字段、模板、节奏固化成标准,并启动第二批项目。

需要特别提醒的是节奏差异:制度类工作可以在前期快速铺开,但试点落地和数据看板往往滞后。如果90天结束时只有制度没有试点,这个PMO基本已经失去了信任窗口。

实施计划管理方法大全:PMO项目规划最佳实践落地清单

2. 场景二:多项目并行下的资源冲突协调

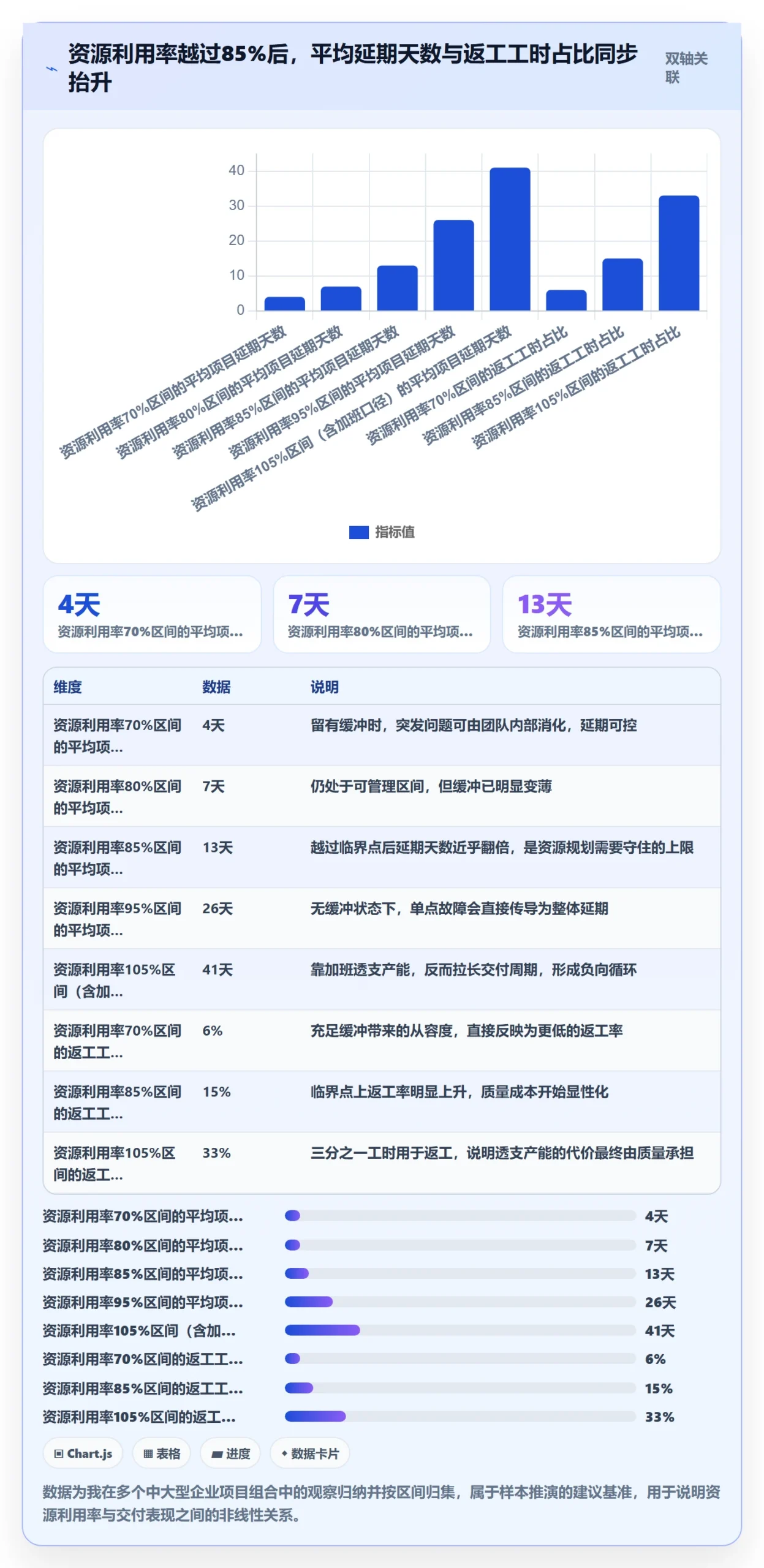

资源冲突的处理顺序非常重要:先排优先级,再看容量,最后才谈加人。顺序反了,就会变成"人不够就招人"的循环。

我做冲突协调时按四步走。第一步,把所有冲突资源的占用情况列出来,明确每个项目占用多少比例、什么档期。第二步,按组合优先级给项目排序,明确哪个项目可以等。第三步,把资源利用率控制在80%到85%之间,超出部分必须通过调整范围或时间解决。第四步,只有当冲突发生在关键路径且优先级都不可退让时,才考虑增补资源,并且要求给出增补后的成本影响。

这个流程在工具层面可以做得比较顺。比如在使用PingCode这类支持资源容量视图的平台时,把具名资源的占用比例录入之后,跨项目的超配情况会自动暴露出来,PMO在评审会上讨论的就不再是"谁更急",而是"这个超配点由哪个项目让步"。

3. 场景三:敏捷团队与阶段门共存的混合计划

这是我在中大型企业里见到需求最多的场景。研发团队用敏捷,公司治理要求阶段门和投资评审,两者经常打架。我的处理原则是分工而不是折中:阶段门管承诺,迭代管实现方式。

具体来说,阶段门评审的是"这一阶段交付什么业务成果、投入多少资源、下一阶段的边界在哪里",属于承诺层。迭代计划评审的是"这六到八周用什么方案实现承诺"的方式。

有一个关键约束必须守住:迭代范围内的变更必须等量置换,且不能突破阶段门确定的收益边界。允许方案变,不允许承诺变。这条规则一旦松动,混合模式就会退化成"两套流程都要走、两套纪律都不守"的最差状态。

九、常见误区与避坑:五条我踩过的坑

下面这五条,每一条我都在真实项目里见过代价。我给每条都配上具体的规避动作,而不是只做提醒。

1. 误区一:模板做得太重,团队宁可不填

我接手过一个项目,实施计划模板长达42页,包含27个必填字段。结果是项目经理把填写当成负担,交上来的是复制粘贴的应付式内容,数据完全不可用。

规避动作:模板字段遵循"能汇总、能比较、能追责"三条原则,其余全部砍掉。首批模板字段控制在12个以内,用三个月验证后再逐步扩展。多出来的信息宁可放在附件,也不要进主数据。

2. 误区二:PMO只收周报不解决问题

这是PMO被诟病最多的一点。周报按时收,格式很规范,但项目组遇到的阻塞一个都没解决。时间一长,项目组就把周报当成交作业。

规避动作:给周报设置一个硬性出口,每次周报必须产出至少一项需要PMO或上级协调的事项,并明确责任人和闭环时间。如果没有需要协调的事项,说明这个周的评审可以不提报,把时间还给项目。

3. 误区三:用假数据维持表面进度

项目组如实报告偏差后被问责,下次就会倾向于把进度写得好一点。这是一种典型的激励错位。

规避动作:把"偏差上报的及时性"和"偏差大小"分开考核。早上报偏差给予正向反馈,隐瞒偏差导致后期返工才问责。同时,在指标看板上把"风险首次预警距发生时间"作为正向指标,鼓励早暴露。

4. 误区四:高层缺位,阶段门形同虚设

阶段门评审如果出席的是项目经理的同级,那么"是否继续投入"这个决策根本没人能拍板,会议只能变成进度汇报。

规避动作:把阶段门评审写进项目章程,明确必须出席的角色和决策清单。PMO在会前一天确认出席人,缺席则会议顺延,宁可顺延,也不开一场没有决策权的评审会。

5. 误区五:只培训不落地,缺少闭环

我见过不少企业,一年做四轮项目管理培训,方法论讲得头头是道,但没人检查模板是否被正确使用、评审是否真的按标准执行。培训变成了单向输出。

规避动作:把培训后面接上"抽查加复盘"。培训结束后的第一个月,PMO抽查三个项目的计划质量,做一次公开复盘,把好的和不好的都摆出来。培训的效果不由满意度决定,由三个月后的计划质量决定。

实施计划管理方法大全:PMO项目规划最佳实践落地清单

十、一页纸行动清单与下一步

如果这篇文章你只带走一样东西,我希望是这个判断:实施计划管理的核心不是把计划做细,而是让计划有重量。重量来自三件事,具名的承诺、可追责的基线、有成本的变更。这三件事没做到,换再好的工具、学再多的方法论,计划依然是一张纸。

1. 30/60/90天行动建议

第1到30天:选一个痛感强、规模适中的试点项目。为它建立一份完整的收益陈述和WBS字典,把关键资源改成具名承诺,做一次全流程的规划评审。这个月不要碰制度文件。

第31到60天:为试点项目建立基线,设定一个六到八周的冻结窗口。同时定义三个核心指标的口径:里程碑按基线日期达成率、基线变更次数、资源承诺兑现率。这三个指标不要多,先把口径定死。

第61到90天:开一次真正的阶段门评审,按"还要不要做、还能不能按时做、按什么方案做"三个问题展开。评审后做一次公开复盘,把有效做法固化成模板,然后启动第二批项目。

2. 一次自评:你的计划管理成熟度在哪个等级

等级 特征 判断标准
L1 无基线 计划随时可改,无版本管理 拿不出三个月前的计划快照
L2 有基线 计划有版本,但变更不评审 能看到变更记录,但看不到审批意见
L3 有冻结 承诺周期内锁定,变更走流程 能说出每个项目的冻结周期长度
L4 有度量 基线达成率与变更次数双指标并看 两个指标同屏展示且口径成文
L5 有决策 PMO参与组合层优先级与资源取舍 阶段门评审有投资与终止决策记录

大部分企业停在L2。从L2到L3的跨越成本最低、收益最大,核心动作就是设置一个冻结窗口并让它真正生效。

3. 下一步怎么走

不要试图一次性把所有项目都升级。选一个项目,用四周时间跑通"一页纸计划加一次阶段门评审加一次复盘"这个最小闭环。跑通之后再考虑推广,因为一个能跑通的闭环,比十份完美的制度文档更有说服力。

如果条件允许,同步做两件配套的事:一是把关键指标的口径写成可执行的查询逻辑,避免口径在流转中走样;二是梳理现有的工具链,确认它能不能支撑跨项目依赖和资源容量的集中视图。中大型组织在100人以上的规模下,平台能力会成为瓶颈,这时候再做工具层面的替换或迁移,性价比是最高的。

最后再说一句我的个人判断:PMO的价值不在于让所有人按同一套模板填表,而在于让组织在关键时刻有人能拿出可信的数据、清晰的选项和明确的建议。计划管理方法只是入口,真正稀缺的是把方法转化为决策支持的能力。

常见问题解答(FAQ)

1. 实施计划管理方法到底怎么选,预测型、敏捷型和混合型分别适合什么项目?

我们公司一边要求写完整WBS和基线,一边又喊着要敏捷迭代,项目经理夹在中间很难受。我之前做的一个交付项目,用瀑布式排了18个月的计划,结果需求改了三次,基线全废。所以我很想知道:到底按什么标准选方法,而不是看老板喜好或者行业流行?

别按行业或流行度选,按三个变量选:需求不确定性、合规/交付约束强度、团队成熟度。判断口径可以量化:如果需求在启动后3个月内变更率预计超过30%,或者验收标准无法在启动时写清楚,就说明不确定性高,必须以迭代计划为主,用路线图+发布计划+迭代计划三层结构,而不是先做完整基线;

如果合同、监管、安全审计要求必须有阶段性书面验收证据(比如金融、医疗、政企集采项目),那阶段门和基线不可省,此时用混合型,阶段门管范围、预算和验收,阶段内部用滚动规划,只锁定最近1-2个迭代或6-8周的详细任务,远端里程碑只到日期和交付物粒度。

团队成熟度低(比如没做过自组织估算、没有稳定的交付节奏)时不要硬上敏捷,先用预测型把WBS、依赖和责任人理清楚,跑顺两个周期后再逐步放开。落地时把这三个变量做成一张方法选择表,每列写明适用条件、输入物、输出物、评审节奏,项目立项评审时由PMO和项目集经理共同签字确认,避免后面反复换方法。

2. PMO做计划评审时,检查清单到底该检查哪些项,怎么判断一个计划能不能放行?

我做过一段时间PMO,最头疼的就是计划评审会,项目经理交上来一份几十页的甘特图,大家看完说“挺好的”,然后签字放行,结果两个月后进度崩了。我不想再做橡皮图章,但又说不清到底该卡哪些点。

评审不要看排得漂亮不漂亮,只看六项能不能通过,每项都要有可判定的证据。一是范围:WBS是否分解到可估算的工作包,判断口径是单个工作包工作量在8-80小时之间、有唯一责任人和明确交付物,超过80小时的必须继续拆,少于8小时的说明颗粒度太细要合并。

二是进度逻辑:关键路径是否明确、是否有浮时标注、外部依赖是否有承诺日期和对接人,判断口径是关键路径上任何任务没有前置依赖和责任人就算不通过。三是资源:每个关键角色是否有姓名级投入比例,而不是只写“开发组”,口径是核心角色投入合计不超过其可用工时的85%,超过就说明计划本身不可行。

四是风险:Top10风险是否都有触发条件、应对动作和责任人,只写“注意风险”不算。五是沟通与变更:是否写明变更提出、评估、审批、基线更新的流程和时限,口径是变更审批不超过5个工作日。六是验收标准:每个里程碑是否有可验证的完成定义,而不是“基本完成”“接近完成”。

评审时对每项给通过/有条件通过/不通过三档,有条件通过的必须写明整改项、责任人和截止日期,并在两周内复核;不通过的直接打回重做,不要带着问题放行。

3. PMO该盯哪些项目指标,口径怎么定才不会被“美化”,指标失真怎么破?

我们PMO报上去的进度一直都是绿的,结果季度末突然发现三个项目都延期了。业务方说PMO的报表没用,老板也开始怀疑PMO的价值。我怀疑是指标口径有问题,但不知道该怎么改。

先承认一个事实:进度永远是自报的,所以指标设计要让“报绿”的成本变高。建议只保留5个核心指标,并且把口径写死。

里程碑达成率:口径是“按原基线日期或经批准的变更后日期,里程碑评审通过”才算达成,延期后重新承诺的日期不算原计划达成,必须单独统计“原基线达成率”,这个数字通常比表面数字低20-40个百分点,但它是真实趋势。

进度偏差:不要只看完成百分比,用“已完成工作包的加权值÷计划完成工作包的加权值”,权重按工作量或成本,不用个数,避免小任务刷数字;同时看关键路径浮时消耗,浮时消耗超过50%就升级预警。风险关闭率:口径是“有应对动作、有验证结果”才算关闭,只做登记不算。

变更频率:按变更单数量÷基线工作包数统计,超过10%说明前期范围定义有问题,要回头改规划流程而不是继续批变更。资源利用率:用实际投入工时÷可用工时,长期高于90%说明没有缓冲,排期不可持续。

破失真的关键动作是抽样复核:PMO每月随机抽2-3个已报完成的工作包,找交付方确认交付物是否存在、是否经过验收,连续两个月出现虚报就把该项目列入重点跟踪,并计入项目经理的过程评价。指标一旦和评价挂钩,口径就必须提前公示并冻结,中途不改。

4. 新建PMO的前90天实施计划怎么排,怎么避免变成只收周报、只做培训的行政角色?

公司刚让我牵头组建PMO,老板给的期望是“提升项目管理水平”,但没给具体授权。我见过几个同行,PMO做了一年就剩收周报、发模板、组织培训,最后被业务嫌弃。我很担心自己也走成这条路。

前90天不要铺开做体系,只做三件事,而且必须选一个有真实痛点的试点项目。

第1-30天做诊断和授权:访谈3-5个关键干系人(业务负责人、交付负责人、财务、高层发起人),把当前项目的问题按“进度、范围、资源、风险、决策效率”五类归因,产出问题清单和影响量化(比如每月因资源冲突造成的返工工时、平均决策等待天数);

同时一定要拿到一份书面授权,明确PMO能介入的环节和能叫停/升级的事项,没有授权就先只做诊断,不要急着发模板。

第31-60天跑试点:选一个6个月内要交付、有跨部门依赖、项目经理想改善的项目,和项目经理一起做一页纸计划(目标、里程碑、关键依赖、Top5风险、决策点)、一次阶段门评审、一次复盘,PMO在这三件事里承担的是搭台和提问题,不是替项目经理写计划。

第61-90天固化:把试点中真正被用起来的部分(通常不到你设计的一半)沉淀成最小模板集和一页纸指标看板,向高层做一次价值汇报,汇报内容不是“我们发了多少模板、办了多少场培训”,而是“试点项目决策等待天数从X降到Y、关键依赖按期兑现率从A提升到B”。

培训只作为模板推行时的配套动作,不作为PMO的主要产出。判断自己是否走偏,看一个信号:如果连续两个月PMO的产出清单里只有周报、模板和培训场次,没有任何一次实质性的风险升级被采纳或决策被推动,那就是已经行政化了,必须回到试点和授权上补课。

核心关键词

读者评论

覃
覃欣然

作为PMO,最有共鸣的是里程碑达成率不能单看。之前项目集月月95%,后来发现基线改了七次。拆成基线达成率和变更次数后,数据才真实。文章把变更成本接近零讲透了。

姚
姚雅楠

从项目经理角度,资源只写角色不写姓名这点太真实。多项目并行时,测试工程师同时被三个项目预定,到阶段才爆。计划里没有具名承诺,执行时只能靠人情协调,风险极大。

尹
尹星宇

工具换新后里程碑达成率反而下降,这个反例很有说服力。我们上线某项目管理平台也遇到类似情况,拖日期太方便,等于放大流程缺失。先定冻结窗口和审批规则,再上工具更合理。

田
田承宇

文章对PMO和PMC的边界澄清有价值。生产计划按BOM和节拍倒排,项目需求变化大,照搬会做出没人维护的细计划。可以借鉴产能核算和齐套概念,但排产逻辑不能直接移植。

黎
黎云舟

实施计划八块内容清单实用,尤其风险计划缺触发条件和最晚决策日期会变焦虑清单。Top10风险30秒能说清触发条件和应对动作这个要求很落地,评审时可以直接拿来检查。

文章包含AI辅助创作:实施计划管理方法大全:PMO项目规划最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/297501
