项目规划阶段计划全流程:PMO最佳实践与一文讲清

我带过一个中台改造项目,规划阶段前后开了 11 次评审会,最终产出的计划文档 68 页,甘特图 4 张,风险登记册 37 条。结果上线第 3 周,业务方把核心审批流改了。项目经理的第一反应是“我得重新排一遍期”,而不是“我们哪一条规划假设被证伪了”。那一刻我意识到,我们花了六周做的不是规划,是一份看起来很厚的排期表。

这不是个案。过去几年我参与过二十多个不同规模组织的项目规划评审,见过最典型的失败模式高度一致:该被验证的承诺没有被验证,该被暴露的风险没有被暴露,最后全部推迟到执行阶段,以“变更”和“救火”的形式连本带息还回去。这篇文章不做 PMO 概念科普,只回答一个问题:从项目授权到基线批准,PMO 到底该带着团队做什么、产出什么、在哪些节点说“不”。

一、先给结论:规划阶段的产出不是文档,而是可治理的承诺

先把结论摆在最前面,后面所有内容都是为这三条结论做论证。

1. 规划阶段的边界:从项目授权到基线批准

很多人说不清规划阶段从哪开始、到哪结束。我的定义很窄:规划阶段始于项目章程获得批准,止于整合计划通过基线评审并被正式接收。基线评审通过之前,项目还没有对执行阶段的正式承诺;通过之后,任何对范围、进度、成本的实质性调整都走变更流程。

这个边界带来一个直接推论:规划阶段的目标不是“把计划写完”,而是“把计划谈到能签字”。写不完可以渐进明细,谈不拢就必须停在评审门口。我见过太多项目,计划文档写完了,但关键资源承诺还是口头约定,这等于基线根本没建立。

2. PMO 在规划阶段只做三件事

如果只能记一句话,我希望是这句:PMO 在规划阶段做的是定规则、给工具、把决策门,而不是替项目经理做计划。

  • 定规则:什么项目需要什么深度的计划、哪些交付物是强制的、基线变更走什么路径。
  • 给工具:模板、检查清单、估算参数库、风险分类库、评审问题清单。
  • 把决策门:组织阶段门评审,确保决策人到位、材料标准统一、结论有记录、不通过有整改闭环。

三件事之外的动作,比如替某个项目排进度、替某个模块估工时,都是越界。越界一次,PMO 就从“规则提供方”变成“背锅方”。

3. 规划深度由不确定性决定,不由项目金额决定

这是我最想纠正的一个直觉。很多组织按项目金额划线:500 万以上必须做全套计划,500 万以下走简化流程。但真正决定规划深度的不是金额,是不确定性,需求稳定度、技术成熟度、干系人复杂度、外部依赖数量。

一个 200 万但技术路线完全没验证过的项目,规划深度应该远高于一个 800 万但方案高度标准的采购实施项目。用金额划线,结果是该重的没重、该轻的没轻,两头都不满意。

项目规划阶段计划全流程:PMO最佳实践与一文讲清

二、真实场景:规划阶段为什么总是失控

1. 一次规划返工的完整时间线

我把前面提到的中台项目复盘了一遍,返工的时间线大致是这样:

  1. 第 1,2 周:需求收集。业务方给了 90 多条需求,没有优先级,理由是“都很重要”。
  2. 第 3 周:WBS 拆解。拆到三级,约 400 个工作包,项目经理一个人拆的,没人复核。
  3. 第 4 周:排期。资源按“大家看起来都有空”分配,没有资源日历,没有职能经理签字。
  4. 第 5 周:风险识别。开了两小时会,收了 37 条风险,其中 22 条写的是“需求可能变更”。
  5. 第 6 周:基线评审。参会 14 人,真正有决策权的 2 人没来,会上提了 19 条意见,会后无人闭环。

六周里,真正缺失的动作只有两个:需求优先级没有裁决,资源承诺没有签字。其他都是这两个缺失的衍生品。第 4 周排期不准,是因为资源没承诺;第 5 周风险写空话,是因为需求没裁决,风险自然只能写成“可能变更”。

2. 三类组织的规划阶段差异

我在不同治理结构下观察到三类截然不同的规划阶段形态,它们的病根完全不同,用同一套 PMO 打法去治,通常越治越乱。

组织类型 规划阶段的典型形态 核心病灶 PMO 优先动作
强流程型(多为大型集团、受监管行业) 模板齐全、文档厚重、审批链长 形式合规优先于决策质量,评审会开成签字会 砍模板、压缩审批节点、把决策人拉到阶段门现场
弱流程型(多为快速扩张的民企) 几乎没有正式规划,靠口头共识推进 没有基线概念,变更随时发生且不可追溯 先立最小规则:一页纸计划 + 一个阶段门
混合型(多业务线、多项目并行) 各业务线口径不一,方法论打架 跨项目资源冲突无法裁决,组合层面无优先级 统一分层规划规则,建立资源冲突的仲裁机制

项目规划阶段计划全流程:PMO最佳实践与一文讲清

三、常见误区拆解:把规划做成排期表的四种典型病例

1. 误区一:规划就是排期

最普遍的误区。持这种观点的人认为,规划阶段的产出就是一张甘特图,进度条一拉,任务一分,规划就完成了。后果是范围、成本、质量、风险、沟通全部缺席,项目在执行阶段遭遇任何一个维度的意外都没有预案。

正确的理解是:排期只是规划阶段六类计划中的一个,而且它依赖其他五类的输入才成立。没有范围基准就没有 WBS,没有 WBS 就没有估算依据,没有资源日历就没有可信的工期。先排期后补其他,等于先盖屋顶后打地基。

2. 误区二:PMO 就是催报表的

这个误区的形成,PMO 自己有一半责任。如果 PMO 日常动作就是发模板、收周报、催进度、统计完成率,那它在项目团队眼里就只能是催报表的。

破解方式是让 PMO 的价值体现在决策支持上:在阶段门评审前,PMO 提前把跨项目的资源冲突、依赖冲突、风险敞口整理成决策材料,让高层在会上做真正的取舍,而不是听汇报。当团队发现 PMO 能帮他们解决资源问题、能把冲突往上抬并得到裁决,催报表的印象自然消退。

3. 误区三:基线就是不能改

很多项目经理把基线当成“冻结线”,一旦基线定了,变更申请能拖就拖,能瞒就瞒,最后项目实际状态和基线偏差越来越远,等暴露时已经无法挽回。

我的观点很明确:基线不是冻结,是参照物。它的作用不是阻止变更,而是让变更可见、可评估、可决策。一条健康项目的基线变更记录应该是活跃的,有变更、有评估、有批准或驳回。如果一条项目从头到尾零变更,要么项目极其简单,要么变更被藏起来了。

4. 误区四:敏捷就是不要计划

这是被误读最严重的一条。敏捷不是不规划,而是把规划分成两层:产品层面做长期的方向性规划,迭代层面做短期的高精度规划。迭代计划会、故事点估算、速率跟踪,本质上都是规划动作,只是粒度不同、周期更短。

真正在敏捷项目里出问题的,往往不是“计划太少”,而是“缺少迭代之上的那层规划”,没有发布节奏,没有跨团队依赖排序,没有技术债的偿还安排。这些恰恰需要 PMO 在规划阶段介入。

误区 典型表现 真实后果 改进动作
规划=排期 只有甘特图,其他计划缺失 执行期任一维度意外都无预案,救火成本高 强制六类计划齐备,排期最后做
PMO=催报表 日常动作是收表、统计、通报 PMO 无决策影响力,跨项目冲突长期积压 把 PMO 的核心产出改为决策材料包
基线=冻结 变更被拖延或隐瞒,偏差累积 真实偏差晚暴露,损失放大 3,10 倍 明确变更评估时限与决策路径
敏捷=无计划 只有迭代计划,没有发布规划 跨团队依赖失控,技术债滚雪球 建立发布层规划与依赖排序机制

项目规划阶段计划全流程:PMO最佳实践与一文讲清

四、专业判断逻辑:规划阶段六步全流程

下面这套六步法是我在多个组织里反复裁剪后稳定下来的版本。它不绑定任何一种方法论体系,预测型、敏捷型、混合型项目都可以用,区别只在每一步的颗粒度和形式。每一步我都给出输入、关键动作、PMO 动作、输出物、评审必问和常见坑。

1. 第 1 步:确认项目授权与成功标准

输入:项目章程或立项批复、业务论证材料、发起人的预期说明。

关键动作:把“成功”从形容词翻译成可验证的条件。比如“提升客户满意度”是形容词,“上线后 3 个月内 NPS 提升 8 分且工单平均响应时间下降到 4 小时以内”才是可验证条件。同时明确三重约束的优先级:如果进度和成本冲突,保哪个?

PMO 动作:提供成功标准的写法模板,检查是否存在无法验证的标准,把发起人的口头预期固化为书面。

输出物:项目章程(含成功标准与约束优先级)、干系人初步清单。

评审必问:如果这个项目延期三个月但范围完整,算成功还是失败?谁来判定?

常见坑:成功标准写了五条,但没有任何一条能被度量。这种章程在执行期等于没有章程。

2. 第 2 步:拆解范围与 WBS,建立交付物清单

输入:项目章程、需求清单或需求池、业务流程图。

关键动作:先裁决需求优先级,再做 WBS 分解。这一步的顺序不能反,优先级没裁决就拆 WBS,拆出来的工作包既包含必做项也包含待定项,后续估算全部失真。WBS 建议拆到能估算的粒度,通常是 8,80 工时区间的工作包。

PMO 动作:提供需求优先级裁决规则(例如 MoSCoW 或价值-成本四象限),组织跨部门优先级评审会,检查 WBS 是否覆盖全部交付物且无重复。

输出物:范围说明书、需求跟踪矩阵、WBS 及 WBS 词典、交付物清单。

评审必问:哪些需求被明确列为“本期不做”?谁同意了这个决定?

常见坑:只列了做什么,没列不做什么。范围蔓延的种子,就是在这一步埋下的。

3. 第 3 步:制定进度、成本、资源与采购计划

输入:WBS、交付物清单、组织资源日历、历史估算参数。

关键动作:按“活动定义,活动排序,工期估算,进度编制”的顺序推进,成本估算紧随其后,资源分配必须拿到职能经理的书面承诺。采购部分要明确哪些需要外部获取、采购周期多长、关键长周期物料的采购启动时间。

PMO 动作:维护估算参数库(例如同类工作包的历史工时中位数、标准偏差),提供资源日历模板,检查关键路径上是否有未承诺的资源。

输出物:里程碑计划、网络图、进度基准、成本基准、资源分配矩阵、采购计划。

评审必问:关键路径上有几个人是“名义可用”而不是“实际可用”?他们本周还有多少其他项目的工作?

常见坑:用“大家看起来都有空”做资源分配。资源冲突的根源不在执行期,在规划期的这一步。

4. 第 4 步:识别风险、质量、沟通与干系人

输入:范围基准、进度基准、组织级风险库、干系人清单。

关键动作:风险识别要按类别结构化开展,覆盖技术、需求、资源、外部依赖、合规、供应商六个维度,每条风险必须落到具体触发条件和应对责任人。质量计划要给出验收标准的度量方法和检查节点。沟通计划要写清谁会收到什么信息、频率多少、通过什么渠道。干系人要做权力-利益分析。

PMO 动作:提供组织级风险分类库和历史风险数据,检查风险登记册中是否存在“需求可能变更”这类无法执行的空话条目。

输出物:风险登记册、质量计划、沟通计划、干系人登记册与权力-利益矩阵。

评审必问:风险登记册里排前三的风险,各自的触发信号是什么?谁负责盯?

常见坑:风险写成“需求变更”“人员流动”这类通用词。这类条目无法跟踪,也无法触发应对动作。

5. 第 5 步:设计治理机制、决策门与变更控制

输入:项目复杂度评估、组织治理规范、上级管理层的授权范围。

关键动作:确定阶段门的数量与位置、每个门的评审标准与决策人、变更的分级审批路径、升级机制与时限。变更流程要区分“影响基线的变更”和“不影响基线的调整”,前者走审批,后者由项目经理直接处理,避免流程过重。

PMO 动作:起草治理卡(一页纸写清谁决策、谁评审、谁执行)、设计变更分级标准、建立升级时限规则(例如超过 3 个工作日未裁决自动升级)。

输出物:治理卡、阶段门检查表、变更控制流程、升级机制说明。

评审必问:如果项目在第 4 个月发现预算要超 12%,谁在几天内能做决定?

常见坑:变更流程设计得过重,所有变更都要上到最高层,结果是流程被绕开,或者项目经理把变更拆碎规避审批。

6. 第 6 步:整合计划、评审基线、移交执行

输入:前五步的全部输出物。

关键动作:把六类计划整合成一份主计划,同时准备一页纸摘要供高层快速阅读。召开基线评审会,会上要形成明确结论:通过、有条件通过(列出整改项和时限)或不通过。通过后正式移交执行,同时明确执行期的报告节奏和首次状态报告的时间点。

PMO 动作:会前收集并预审材料,会中记录决策与整改项,会后跟踪整改闭环,确保基线被正式记录归档。

输出物:整合项目计划、一页纸项目摘要、基线评审记录、执行移交清单。

评审必问:整改项谁负责、什么时候闭环?在闭环之前项目是否可以启动执行?

常见坑:评审会开了,意见记了,没人跟整改。基线评审沦为过场,问题原封不动进入执行阶段。

# 阶段门配置示例(可直接用于项目管理系统的工作流配置)
gate:

id: G2

name: 基线评审门

entry_criteria:

项目章程已批准

需求优先级已裁决并签署

WBS 已拆至可估算粒度(工作包 8-80 工时)

关键路径资源已获职能经理书面承诺

风险登记册条目均含触发条件与责任人

reviewers:

项目发起人

PMO 负责人

技术负责人

业务负责人

decision: [通过, 有条件通过, 不通过]

sla_hours: 72 # 超过 72 小时未裁决自动升级

rework_tracking: true # 整改项需闭环后项目方可进入执行

-- 规划阶段健康度快检:识别基线建立后仍存在的规划缺陷
SELECT

project_id,

COUNT(CASE WHEN risk_trigger IS NULL THEN 1 END)        AS 无触发条件的风险数,

COUNT(CASE WHEN resource_commit_type = 'verbal' THEN 1 END) AS 口头资源承诺数,

COUNT(CASE WHEN success_criteria_measurable = 0 THEN 1 END) AS 不可度量成功标准数,

SUM(CASE WHEN wbs_estimate_hours > 80 THEN 1 ELSE 0 END)    AS 超粗粒度工作包数

FROM planning_artifacts

WHERE gate_id = 'G2'

GROUP BY project_id

HAVING 无触发条件的风险数 > 0

OR 口头资源承诺数 > 0

OR 不可度量成功标准数 > 0;

项目规划阶段计划全流程:PMO最佳实践与一文讲清

项目规划阶段计划全流程:PMO最佳实践与一文讲清

五、PMO 的角色、职责与边界

1. 三种介入深度:支持型、控制型、指令型

PMO 的介入深度不是一个价值判断,而是一个匹配问题。组织成熟度低、项目团队抵触强的时候,硬上控制型只会让 PMO 被架空。

类型 规划阶段的典型动作 适用条件 主要风险
支持型 提供模板、方法培训、按需咨询,不强制评审 项目团队能力强、组织刚开始建流程 流程落地率低,各项目口径不一
控制型 强制阶段门评审、统一交付物标准、跟踪整改闭环 多项目并行、资源冲突明显、需要横向可比 被视作管控工具,团队规避填报
指令型 直接管理项目经理、直接决策项目优先级与资源分配 强矩阵组织、战略级项目群 PMO 成为瓶颈,决策集中度过高

我的建议是:新设 PMO 前 6 个月做支持型,用一两个试点项目证明价值,再逐步过渡到控制型。直接空降控制型,通常会在第 3 个月遭遇集体抵触。

2. 规划阶段 PMO 的六项核心职责

  1. 流程设计:设计规划阶段的步骤、交付物标准、评审节点,并保持年度裁剪。
  2. 模板与方法赋能:提供模板、估算参数库、风险分类库,并做实际培训而非发文件。
  3. 评审组织:组织阶段门评审,确保决策人到场、材料预审、结论记录、整改闭环。
  4. 跨项目协调:识别多项目间的资源冲突与依赖冲突,整理成决策材料提交组合层裁决。
  5. 度量支持:建立规划阶段与执行阶段的关键指标,定期输出分析而非原始数据。
  6. 复盘与改进:项目结束后复盘规划阶段的偏差来源,反哺模板和估算参数库。

3. 三条不该越的边界

不替代业务决策。需求优先级该由业务方和发起人裁决,PMO 可以做规则、做材料、做主持,但不能替业务方说“这个需求优先级低”。一旦 PMO 替业务做了决定,后续需求方的不满会全部转向 PMO。

不替项目经理背进度。PMO 可以帮助识别风险、协调资源、升级冲突,但项目能否按期交付的责任主体是项目经理。如果 PMO 开始替项目承诺工期,责任关系就乱了。

不为填表而填表。每增加一个交付物,都要回答“它支撑哪个决策”。如果某个模板收集上来没人看、不影响任何判断,就应该删掉。我见过一个组织有 23 个规划模板,实际被评审引用的只有 7 个。

五、PMO 的角色、职责与边界

六、关键交付物、模板与指标

1. 交付物清单与维护责任

交付物的价值不在于有没有,而在于谁维护、什么时候更新、评审时看什么。下面这张表是我在多个组织里验证过的版本。

交付物 解决的问题 维护人 更新频率 评审时看什么
项目章程 授权来源与成功标准 发起人 + 项目经理 变更时更新 成功标准是否可度量
需求跟踪矩阵 需求到交付物的可追溯性 业务分析师 每次需求变更 是否存在无主需求
WBS 及词典 范围完整性与估算粒度 项目经理 规划期迭代 工作包粒度是否可估算
进度与成本基准 承诺的可验证性 项目经理 基线变更时 关键路径资源是否已承诺
资源分配矩阵 跨项目资源冲突 PMO + 职能经理 每月 是否存在超配人员
风险登记册 不确定性的可跟踪性 项目经理 + 风险责任人 每两周 是否有触发条件与责任人
干系人权力-利益矩阵 沟通策略的针对性 项目经理 阶段变更时 高权力高利益者是否被覆盖
治理卡 决策路径的清晰度 PMO 每年或项目启动时 决策人是否明确到岗
阶段门检查表 进入下一阶段的门槛 PMO 每次评审前 检查项是否可客观判定
一页纸项目摘要 高层快速判断 项目经理 每次评审前 能否在 3 分钟内读懂状态

2. 指标怎么选:五个维度

规划阶段的指标设计和执行阶段不同,它衡量的不是“做得多快”,而是“承诺有多可靠”。我通常从五个维度选:

  • 进度维度:里程碑达成率、关键路径浮动时间消耗率。
  • 成本维度:预算偏差率、估算准确度(估算值与实际值偏差)。
  • 资源维度:资源承诺书面化率、人员超配比例。
  • 风险维度:有触发条件的风险占比、高优先级风险应对完成率。
  • 质量维度:需求稳定度(基线后需求变更数量/总需求数)、阶段门一次通过率。

如果项目使用挣值管理,常见公式是:SV = EV − PV,CV = EV − AC,SPI = EV / PV,CPI = EV / AC。但这套指标有明确的适用前提:范围相对稳定、有可信的基线、能按周期采集实际成本。在需求高频变化、成本采集不完整的项目上强行套用,只会得到一个看起来精确但毫无意义的数字。

3. 指标的三条红线

红线一:不用指标替代判断。SPI 等于 0.95 不代表项目健康,也可能是关键路径任务被推迟但非关键路径任务提前完成导致的抵消。指标是提问的起点,不是结论。

红线二:不设没有行动关联的指标。如果一个指标连续三个月偏离却没人因此采取任何动作,这个指标应该删掉,而不是继续挂在看板上。

红线三:不用指标排名制造对立。把各项目的 CPI 排名公示,往往导致项目经理在数据口径上做文章,而不是改善真实状况。

项目规划阶段计划全流程:PMO最佳实践与一文讲清

七、具体案例与数据观察:用 PingCode 承载规划全流程

1. 案例背景

去年我参与了一家制造企业的研发项目管理体系搭建。这家企业约 600 人,研发中心 140 人左右,同时并行的研发项目常年维持在 12,18 个。他们是典型的中大型组织,跨部门资源协调复杂,且有较强的数据自主可控诉求。

他们最初的问题非常具体:规划阶段的需求优先级靠邮件往来裁决,资源承诺靠口头,阶段门评审靠微信群约时间,变更靠线下表单。结果是每个项目的规划口径都不一样,PMO 想横向看资源占用,需要人工收集 18 份 Excel。

这家企业最终选择了 PingCode 作为规划与执行流程的承载平台。选择理由有三个:一是 PingCode 主要服务中大型企业及 100 人以上组织,产品对多项目、多团队并行的支持比较贴合他们的场景;二是支持私有化部署,满足他们对研发数据不出内网的合规要求;三是支持 Jira 平滑迁移,他们原有的 Jira 数据可以较完整地平移,迁移期间不需要停摆。

2. 规划阶段在平台上的落地方式

我们没有把六步流程全部搬进系统,而是先搬三个最能产生可见效果的环节:需求优先级裁决、资源承诺书面化、阶段门评审。

  1. 需求优先级裁决:在平台上建立统一需求池,所有需求必须填写价值分与成本估算,由业务负责人和产品负责人在系统中完成优先级标注并留痕。裁决结果直接同步到 WBS 拆解环节,避免二次录入。
  2. 资源承诺书面化:资源分配在平台上按人天登记,职能经理在系统中确认,确认记录带时间戳。PMO 可以直接按人员维度查看跨项目占用,超配自动高亮。
  3. 阶段门评审:把前面那段 YAML 的检查项配置成平台上的工作流门禁,检查项未完成时无法推进到下一阶段。评审结论和整改项在系统中记录并跟踪闭环。

这里有一个容易被忽略的细节:流程上系统的价值不是“留痕”,而是“让缺失的动作无法被跳过”。线下流程里,检查项可以事后补;系统门禁里,补不了就是过不去。这一个机制的变化,比发十个模板的通知都管用。

3. 上线前后数据观察

下面是这家企业上线 6 个月后的对比观察。需要说明的是,这属于单组织的样本推演口径,受组织投入、人员配合度等因素影响,不作为行业通用的效果承诺。

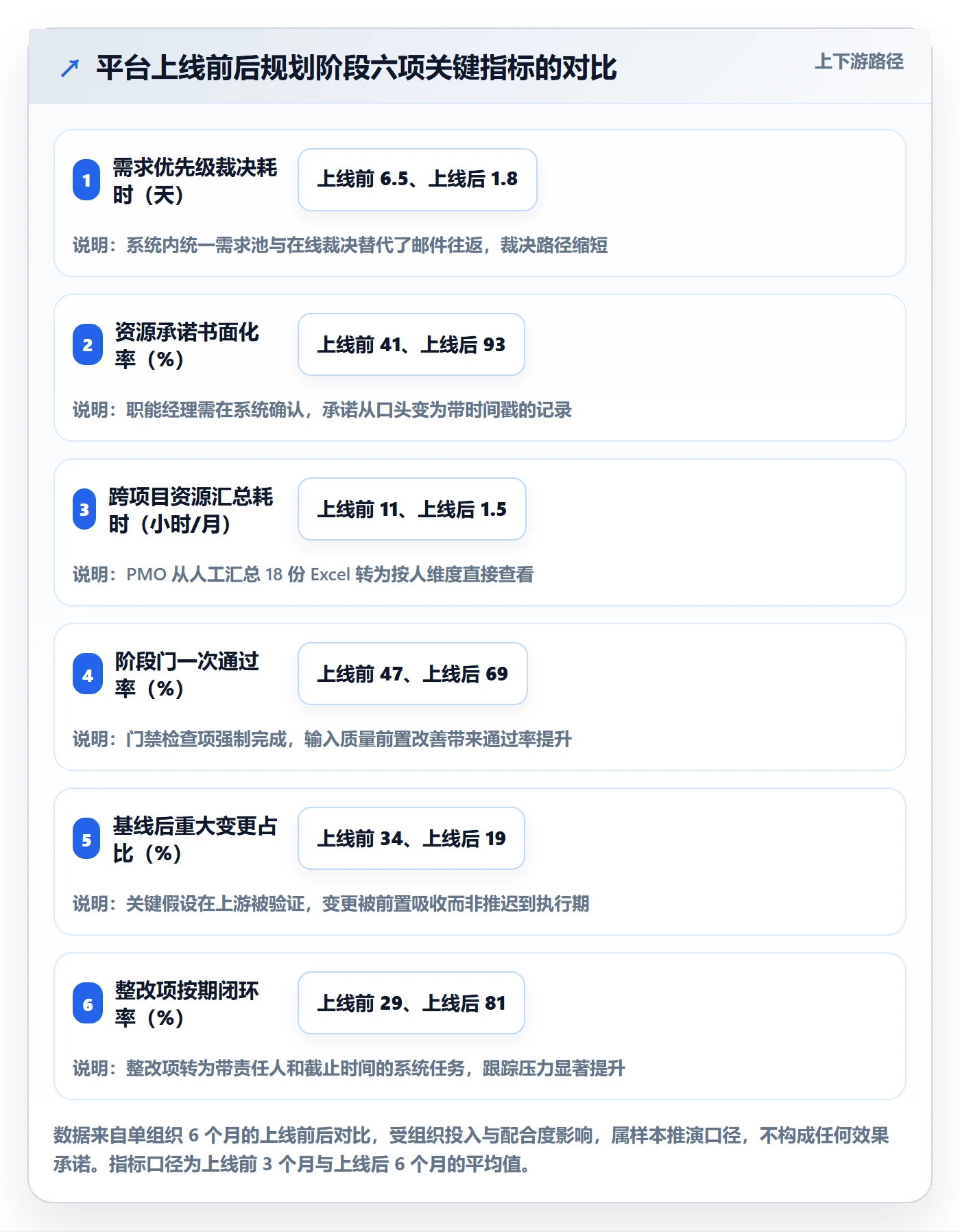

观察指标 上线前 上线 6 个月后 变化
需求优先级裁决平均耗时 6.5 天 1.8 天 下降 72%
资源承诺书面化率 41% 93% 提升 52 个百分点
PMO 汇总跨项目资源占用耗时 11 小时/月 1.5 小时/月 下降 86%
阶段门一次通过率 47% 69% 提升 22 个百分点
基线后重大变更占比 34% 19% 下降 15 个百分点
整改项按期闭环率 29% 81% 提升 52 个百分点

我想特别指出其中一个反直觉的结果:阶段门一次通过率上升的同时,基线后重大变更占比在下降。这说明评审通过率的提升不是靠放水,而是靠规划输入质量的真实改善,检查项过不去就进不了下一阶段,团队被迫在上游把范围、资源、风险三件事谈清楚。

另一个值得说的观察是整改项闭环率。这项指标从 29% 拉升到 81%,靠的不是考核,而是让整改项变成系统里的待办任务,挂在具体人名下并带截止时间。线下跟踪时,整改项是“会上说过的事”;系统跟踪时,整改项是“我名下逾期的事”。这个心理差异带来的执行力差异,远超我的预期。

项目规划阶段计划全流程:PMO最佳实践与一文讲清

项目规划阶段计划全流程:PMO最佳实践与一文讲清

八、30/60/90 天落地路线

如果你现在正准备搭建或重构规划阶段流程,我给一个可执行的三阶段路线。它的核心逻辑是:先用最小规则跑通一个试点,再谈标准化,最后才谈度量和优化。顺序反了,通常会死在第二个月。

1. 第 1,30 天:诊断与最小规则

  • 挑 3 个近半年结束的项目做复盘,统计偏差来源:是范围、资源、估算还是外部依赖。
  • 只定三条规则:一页纸计划模板、资源承诺必须书面、阶段门必须有人做决策。
  • 选定 1,2 个试点项目,和项目经理提前说明这是共同验证而非考核。

2. 第 31,60 天:试点与阶段门

  • 在试点项目上完整跑一次六步流程,重点验证阶段门检查项是否可客观判定。
  • 收集项目经理的反馈,记录哪些检查项在实际操作中形同虚设,直接删掉。
  • 输出试点复盘:哪些动作真正影响了决策,哪些只是增加工作量。

3. 第 61,90 天:推广与度量

  • 把试点验证过的规则推广到全部项目,先统一交付物,再统一评审标准。
  • 建立最小度量集:不超过 6 个指标,每个指标必须对应一个管理动作。
  • 将流程规则配置到承载平台上,用门禁替代人工提醒。

项目规划阶段计划全流程:PMO最佳实践与一文讲清

九、不同情况下的行动建议

1. 如果你所在组织完全没有规划流程

不要一次引入完整六步。先做两件事:一页纸项目计划模板,加一个基线评审门。一页纸里只放五个字段,目标、成功标准、主要交付物、关键资源承诺、前三大风险。评审门只需发起人和一位业务负责人参加。

这套最小机制跑通三个月后,再往上加范围基准、风险登记册等交付物。凭空上大流程,最可能的结果是三个月后没人再用。

2. 如果组织流程齐全但执行走形

这种情况下,问题几乎总是出在两处:评审会没有决策人,整改项没有闭环。建议先做审计:随机抽 10 个已结束项目的阶段门记录,统计有多少整改项真正闭环了。

如果闭环率低于 50%,那么加模板、加培训都不会有效果。真正需要做的是把整改项变成带责任人和截止时间的可跟踪任务,并且让评审结论与下一阶段的启动权限挂钩。

3. 如果组织正在推动敏捷转型

重点不是砍掉规划,而是重建两层规划。产品层保留季度或半年的发布规划,明确发布节奏和跨团队依赖排序;迭代层保留两周或三周的迭代计划,由团队自主估算。

PMO 的工作重心从“检查计划文档”转向“维护依赖视图”和“组织跨团队对齐”。这个转变比想象中难,因为它要求 PMO 理解技术依赖,而不只是流程节点。

4. 如果组织是多项目并行的组合管理场景

这时规划阶段的重点从单项目计划转向组合层裁决。核心动作有三个:建立统一的项目优先级评估维度、建立资源冲突的仲裁机制、把组合级的资源占用视图做成常态化的决策材料。

技术层面,多项目资源视图靠人工维护的成本会随项目数呈非线性增长。当并行项目超过 10 个,通常需要考虑在承载平台上按人员和团队维度直接生成占用视图。这也正是前面那家制造企业选择 PingCode 的动因之一,它主要面向中大型企业及 100 人以上组织,对多项目资源可视化的支持比较到位,同时支持私有化部署和 Jira 平滑迁移,对已有系统资产的兼容性较好。

十、不同情况下的取舍

规划阶段没有“最佳做法”,只有“当前情况下的最优取舍”。下面这张表是我在实践中最常遇到的四组取舍。

取舍点 选 A 的代价 选 B 的代价 我的建议
流程严谨度 vs 启动速度 流程重,评审多,启动慢 3,6 周 流程轻,启动快,但执行期返工概率高 不确定性高的项目选严谨,方法论成熟的项目选速度
交付物数量 vs 团队负担 交付物多,信息全,但填报负担重 交付物少,负担轻,但决策依据不足 每个交付物必须绑定一个决策场景,否则删除
集中管控 vs 项目自主 口径统一,可比性强,但灵活度低 灵活度高,但横向对比困难 多项目并行且资源需仲裁时选集中,独立项目选自主
指标数量 vs 指标可用性 指标多,视角全,但注意力分散 指标少,聚焦,但可能漏掉关键风险 规划阶段指标不超过 6 个,每个对应一个管理动作

关于流程承载工具的取舍,我补充一个判断:如果组织在 100 人以下、并行项目不超过 5 个,用通用协作工具加一套规范就够,不必上专业平台;一旦并行项目超过 10 个,或者有私有化部署、数据不出内网的合规要求,专业平台的边际价值才会明显体现出来。

反过来,如果组织已经深度使用某套研发管理工具多年,迁移成本必须纳入考量。这也是 Jira 平滑迁移能力在中大型组织里被反复提及的原因,迁移不是单纯的数据搬运,还包含工作流映射、权限体系重建和历史报表口径对齐。

十一、结语:规划阶段的终点不是文档,是可治理的承诺

回到开头那个 68 页计划文档的项目。我们后来做了一件事:把那份文档压成 2 页,一页是六类计划的基线数值,一页是前 5 大风险和对应的触发条件。评审会上没有人再翻甘特图,讨论全部集中在两件事上:关键资源到底谁承诺、如果客户改流程我们怎么应对。

这两件事谈清楚了,计划才算立住了。规划阶段真正的产出不是文档厚度,而是一组被验证过的假设、一批被书面确认的承诺、一个能被执行和调整的治理结构。

如果你现在正准备优化自己组织的规划阶段流程,我建议从三件事开始,今天就做:

  1. 抽 3 个已结束项目做偏差溯源,统计偏差最集中的两类原因。这决定了你的流程该重点补哪里。
  2. 检查最近一次基线评审的整改项闭环率。如果低于 50%,优先修闭环机制,而不是加模板。
  3. 把资源承诺改成书面形式,哪怕先从一个试点项目开始。这一项改动带来的排期可信度提升,通常是最快被感知到的。

至于工具选择,我的立场是:先把规则想清楚,再谈平台。规则清楚的情况下,专业平台能帮你把规则固化下来、把跨项目视图自动化、把整改项变成可跟踪的任务;规则不清楚的情况下,上任何平台都只是把混乱搬到了线上,还多了一层维护成本。

常见问题解答(FAQ)

1. 项目规划阶段到底从哪开始、到哪结束?和启动阶段怎么区分?

我们团队每次开会都在争这个边界,有人说章程签完就算进规划了,有人说要等需求确认完。我最近接手的项目,启动会早开完了,但没人说得清现在处于哪个阶段,交付物也是各说各话。项目经理还问我这周该交什么,我一时答不上来。

给一个可判断的口径:规划阶段的起点是项目获得正式授权,标志是章程获批、项目经理任命、预算池被确认;终点是基线评审通过并正式移交执行,标志是范围基准、进度基准、成本基准被批准,阶段门放行。

中间的分工是,启动阶段回答「要不要做、谁来做、大致什么时候做完」,规划阶段回答「具体怎么做、做到什么程度、花多少钱、谁在什么时间交付什么」。落地做法很简单:在你的流程文件里写死两个决策门,授权门和基线门,每个门对应一份固定的评审材料和一组固定的评审问题,哪怕会议合并开,这两个决策点也不能合并。

如果连「谁有权批基线」都写不出来,说明流程还没真正落地。

2. PMO在规划阶段到底该做什么、不该做什么?怎么避免被叫成流程警察?

我做了两年PMO,最怕听到同事说我们就是催报表的。上个月一个项目经理当着大家的面问我,这份计划你到底要我改第几遍,我当场也愣住了。后来我复盘,发现我们很多动作其实没有明确的产出,只是习惯性在做。

规划阶段PMO有六项职责是可以被验证的:流程与模板设计、工具赋能与培训、评审组织与决策支持、跨项目资源与依赖协调、度量与数据汇总、复盘与流程迭代。三条边界要同时守住:不替代业务或技术决策,范围和优先级由发起人和业务负责人拍板;不替项目经理背进度承诺,PMO可以挑战估算依据但不能签字担保;

不为填表而填表,每个模板必须绑定明确的评审场景、维护责任人和更新频率。一个实用的自检方法是,如果某个PMO动作停掉之后,项目照常推进且风险暴露度没有变差,这个动作大概率不该由PMO做。

落地时可以把自己的服务做成一份服务目录,标注介入深度分支持型、控制型、指令型三档,按项目分级裁剪:战略级项目控制型介入,小项目只给模板加一次基线评审。

3. 规划阶段最少要产出哪些交付物?怎么避免规划变成填表游戏?

老板总说计划不要写太厚,但客户和审计又要求一堆文档,我每次都在中间纠结哪些必须有、哪些可以省。上次一个项目交上去三十多份文档,结果评审会上真正被翻开的只有四份,剩下的都在存档里睡觉。

最小可用集我建议锁定八件:章程更新版、范围说明书加需求跟踪矩阵、WBS分解到可估算层级、进度基准含关键里程碑与外部依赖、成本估算与预算表、资源与采购计划要点、风险登记册、治理卡(阶段门、变更流程、升级路径、决策权限)。判断依据只有一条:每份交付物必须回答一个决策问题,答不出来就删掉。

质量口径上,WBS最底层任务建议控制在8到80小时或不超过两周,估算必须标注假设条件和置信区间,风险登记册前十条必须各有责任人、触发条件和应对动作。避免填表的做法是把交付物和评审会绑定,评审会上不会被用到、不会被决策引用的文档,不进清单。这样文档数量会明显下降,但每次评审的决策效率反而会上升。

4. 基线定下来之后还能改吗?变更控制怎么做才不会把项目卡死?

上一个项目因为一个需求变更走了三周审批,等批下来市场窗口已经过了。可另一个项目正好相反,基线被改得面目全非,最后复盘时谁都说不出最初的承诺是什么。我现在特别想搞清楚,变更到底该收多紧。

先纠正一个认知:基线不是冻结,而是变更必须留痕的参照点。可执行的做法是先给变更分级。一级是微调,不影响关键里程碑和总预算,由项目经理审批并在两个工作日内闭环;二级是中等变更,影响单个里程碑或消耗预算在一定比例以内,由PMO加发起人审批,一周内闭环;

三级是重大变更,触及关键路径、总预算或交付范围,必须提交变更控制委员会或项目指导委员会。同时建议预留相当于总预算8%到10%的管理储备,一级变更直接消耗储备、不走委员会,这是让流程不卡死的关键。任何变更都要回答三个问题:为什么必须现在变、不变会损失什么、接受之后要砍掉或延后什么,也就是等价交换。

运营口径上,把累计变更率和变更平均闭环时长放进PMO看板,如果平均闭环超过五个工作日,说明分级或授权设计有问题,该改流程而不是加人手。审慎提示:具体比例和时间阈值要按你所在组织的风险偏好和项目类型做校准,直接照搬别人的数字反而容易出问题。

核心关键词

读者评论

吴
吴思源

认同“规划不是排期”这个判断。实际项目里最怕只有甘特图,范围、资源、风险都没谈实,执行阶段只能靠变更和救火补课。

郑
郑安琪

从PMO角度看,定规则、给工具、把决策门这三件事说得很准。PMO一旦替项目经理排期,后面资源冲突和延期责任很容易全落到自己头上。

钱
钱舒然

敏捷不等于不要计划,发布层规划和跨团队依赖排序确实常被忽略。只有迭代计划没有长期节奏,技术债和依赖问题会滚雪球。

程
程晓彤

按不确定性而不是金额决定规划深度很有启发。但阶段门如果关键决策人不到场,评审还是形式,需求优先级和资源承诺依然无法裁决。

章
章悦

文中成熟度和返工数据标注为样本推演,不是行业统计,这点比较客观。反直觉观点有参考价值,落地时还要结合组织治理现状裁剪。

文章包含AI辅助创作:项目规划阶段计划全流程:PMO最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/297422
