三年前我复盘过一家 500 人规模装备制造企业的项目管理体系,最扎眼的不是延期率,而是他们那份”标准项目模板”:37 页 Excel,216 个填报字段,覆盖从立项到结项的全部环节。上线 11 个月后,我抽查了 42 个在建项目,字段平均填写完整率只有 31%;而真正在管理层周会上被引用过、并影响过资源决策的字段,只有 7 个。剩下的 209 个字段,是纯粹的填报税。这件事让我彻底改变了对项目模板的判断标准,模板做得好不好,唯一标准不是”全不全”,而是”能不能直接变成一张管理层敢拿来做决策的图”。
这篇文章我会把项目模板和数据分析当成同一条流水线来拆:管理层怎么设计模板,数据怎么采集、怎么校验、怎么归因、怎么反哺模板,全流程讲清楚,并给出不同规模组织的具体动作和取舍。
一、核心结论:项目模板的本质是数据采集协议,不是文档模板
大部分管理层在做项目模板时,脑子里想的是”我要把一个项目该有的信息都记录清楚”。这个出发点本身没错,但它会把模板设计引向一个必然失败的终点:字段越加越多,填报越来越敷衍,数据越来越脏,最后管理层干脆不看系统,回到”让项目经理在群里发进度”的原始状态。
我的核心判断是:项目模板不是文档,而是组织的项目数据采集协议。它规定了什么信息在什么时点、由谁、以什么格式、进入到项目数据池。既然是协议,评价它的指标就不是”字段是否全面”,而是”采集到的数据能不能支撑决策”。
1. 管理层要的不是模板,是”可计算的决策输入”
我在做诊断时,会先问管理层一个问题:过去一个月,你在项目上做过哪些决策?通常答案是五类,要不要追加资源、要不要砍需求、要不要延期上线、要不要换负责人、要不要把某个风险升级到公司层面。这五类决策,对应的是五组可计算的数据:资源缺口、需求变更率、关键路径浮动、责任负载、风险敞口。
模板的价值就在这里。它必须让这五组数据在项目进行中自动沉淀,而不是等到出问题再靠人工收集。如果一个字段从设计之初就无法指向任何一个具体决策,它就应该被删掉,这是我最常用的第一条删字段规则。
2. 三条硬结论
- 结论一:管理层的模板应该极薄。管理层直接消费的字段建议控制在 12 个以内,其余字段属于执行层和管控层,不应混在同一张表单里让所有人一起填。
- 结论二:模板变更等于数据口径变更。模板一旦改动而没有版本管理,历史报表必然断档,这是所有”数据分析做不起来”的项目管理中排名第一的技术原因。
- 结论三:模板与报表必须同源。每一个管理层图表,都应该能倒推出唯一一个模板字段。做不到这一点的图表,数据可信度都要打问号。
3. 判断模板好坏的四把尺子
在我自己的评估框架里,判断一套项目模板好不好,只看四个指标,全部可以在两周内测出来。第一是字段填写完整率,按字段统计,而不是按项目统计,因为平均值会掩盖掉那些根本没人在意的字段。第二是字段更新及时率,即字段值变更与该变更真实发生时点之间的时间差。第三是口径一致率,抽样比对同一指标在不同项目、不同部门间的计算方式是否一致。第四是决策引用率,即该字段在近三个月被管理层用于会议或决策的次数,为零的字段进入淘汰候选。

二、真实场景:为什么绝大多数项目模板活不过第三个月
先说一个我跟踪了整整一年的完整案例。那家 500 人制造企业,最初的模板由 PMO 主导设计,设计周期两个月,评审了四轮,覆盖立项、计划、执行、监控、收尾五大过程组,字段 216 个,其中有 58 个是自由文本字段。上线第一个月,填写完整率 78%,看起来很好;第三个月掉到 46%;第六个月掉到 29%;第九个月,项目经理开始用 Excel 私下维护自己的进度表,系统只保留一个”总体状态”字段是准的。
1. 一个 216 字段模板的完整生命周期
我把这个衰退过程拆成四个阶段。第一阶段是新鲜期,管理层重视、PMO 盯得紧,数据质量靠人力硬撑。第二阶段是妥协期,项目经理发现没人核对某些字段,开始填默认值,比如把预算偏差一律填 0。第三阶段是分裂期,真实情况转移到微信、Excel、周报里,系统数据成为”归档用品”。第四阶段是弃用期,管理层发现系统数据和真实情况对不上,宣布”数据不准”,不再看系统报表。
值得注意的是,这四个阶段的触发点从来不是技术问题。真正的触发器是:填报成本高于填报带来的收益。当项目经理花 40 分钟填表,换来的只是被追问为什么延期,理性的选择必然是不填或者假填。
2. 管理层与执行层的信息错位
我观察到一个非常稳定的错位规律:管理层想要的是趋势和偏差,执行层拥有的是细节和状态。管理层问”这个项目还能不能按时上线”,需要的是关键路径浮动天数这个指标;而执行层手里有的是”张三的任务还没开始”这样的细节。模板如果按执行层视角设计,就会产生大量任务级字段,管理层拿到一堆明细却算不出浮动。
反过来,如果模板完全按管理层视角设计,只留 12 个字段,执行层会觉得”这表跟我没关系”,填报动力同样不足。所以真正可行的结构是分层,而不是取舍。
3. 数据全流程的五个断点
我把项目数据从产生到用于决策的流程拆成五段,每一段都有典型断点,而且大部分组织只在第一段下功夫。第一段是采集,断点是字段依赖人工回忆,而不是随任务状态自动产生。第二段是归集,断点是同一指标在不同项目里口径不同。第三段是校验,断点是没有自动化的异常检测,错误数据要等人发现。第四段是分析,断点是没有基线,所有数字都是孤立的绝对值。第五段是决策与反哺,断点是分析结论从不回写到模板,同样的问题每季度重复出现。

三、常见误区拆解:六个把模板做废的动作
在我复盘过的四十多家企业样本里(含制造业、SaaS、医药研发、工程建设,均做过脱敏处理),模板失效的原因高度集中。我把最高频的六个误区整理出来,并给出对应的修正动作。
1. 误区一:字段越多越规范
这是最普遍的误区。设计者的潜在假设是”信息记录下来总有一天会用到”。但项目数据的特殊性在于它有强时效性:三个月前的风险状态没有任何决策价值。字段的价值随采集时点距离决策时点越远而衰减。因此正确的做法不是记录全部,而是”在决策时点前采集必要信息”。
我的经验阈值是:单个角色在一个项目里需要手工维护的字段不超过 25 个,其中每周需要更新的不超过 8 个。超过这个量,填写质量会呈现明显的非线性下滑。
2. 误区二:模板一次定终身
很多管理层的想法是”把模板定好,稳定三年”。但业务在变,组织在变,指标口径必然要变。真正的问题不在于变更,而在于变更没有版本管理。我见过最典型的事故是:某季度把”项目优先级”从三级改成五级,历史数据没有做映射,结果跨年对比的报表直接把旧数据按新规则解读,管理层得出”高优先级项目占比大幅下降”的错误结论,实际上只是枚举值变多了。
3. 误区三:模板与分析两张皮
这是最隐蔽也最致命的一条。模板由 PMO 设计,报表由数据团队或 IT 部门做,双方中间隔着一个”需求文档”。结果就是报表里出现的字段在模板里找不到,模板里的关键字段在报表里从未被使用。修正方法很简单:任何新报表需求,必须同时提交”字段来源与采集时点”说明,没有来源的报表不允许上线。
4. 误区四:把”填报”当成”管理”
有的管理者把高质量填报当成管理到位的证据。我见过周填报率 100% 的项目,实际进度已经滞后三周,因为填报内容永远是”正常推进”。填报率是过程指标,不是结果指标。管理层真正应该盯的是”填报内容与事实的偏差率”,这个可以通过与交付物、代码提交、工单关闭等客观数据交叉验证来估算。
5. 误区五:用自由文本承载关键数据
自由文本是数据分析的死敌。那家制造企业的 216 个字段里,58 个是自由文本,其中包括”当前风险描述””下周计划””需要支持事项”。这些内容无法聚合、无法统计、无法告警。我的判断是:任何需要进入管理层看板的信息,都不允许以自由文本形式采集。风险必须结构化为主类别 + 影响程度 + 概率 + 应对动作,需要补充说明的再开一个备注字段。
6. 误区六:模板没有唯一责任人
模板常见的状态是”大家都在用,没人负责”。字段加不加由谁定?口径变了通知谁?历史数据谁维护?没有明确责任人,模板会随着各方局部需求不断被改写,最终失去结构。我建议明确一个”数据口径负责人”角色,可以由 PMO 或项目管理办公室兼任,但必须写进职责,而不是口头约定。
| 误区 | 表面症状 | 真实代价 | 修正动作 |
|---|---|---|---|
| 字段越多越规范 | 字段数超过 80,填报时间超过 30 分钟 | 完整率三个月内跌破 50% | 按决策反推字段,单角色手工字段压到 25 个以内 |
| 模板一次定终身 | 枚举值调整不通知,历史数据不映射 | 跨期对比结论错误,误导资源决策 | 模板版本号 + 生效日期 + 历史数据映射表 |
| 模板与分析两张皮 | 报表字段在模板里找不到来源 | 报表不可信,数据团队重复取数 | 报表上线前强制提交字段来源说明 |
| 把填报当管理 | 填报率 100%,交付持续延期 | 管理层误判项目健康度 | 引入客观数据交叉校验,监控偏差率 |
| 自由文本承载关键数据 | 风险描述长达 200 字,无法统计 | 风险无法聚合、无法预警 | 关键信息结构化,备注字段仅作补充 |
| 模板无责任人 | 字段被随意增删,口径频繁漂移 | 数据资产贬值,重建成本极高 | 指定数据口径负责人并写入职责 |

四、专业判断逻辑:从决策问题倒推字段的六步法
上面讲的是不该做什么,这一节讲我自己在用的正向设计方法。核心思路是Decision-first:先确定决策,再确定指标,最后确定字段,而不是先想”项目应该记录什么”。
1. 第一步:列出管理层真正要回答的 12 个问题
我会请管理层在一个工作坊里,用白板写下他们在未来一个季度必须在项目上做出的决策,并翻译成问句。典型结果包括:哪些项目需要在两周内追加人力?哪些项目应该缩减范围以保上线?哪些风险需要升级到经营层?哪些团队的负载已经不可持续?
这一步的关键是把问题数量控制在 12 个以内。超过 12 个,说明管理层还没有真正聚焦,通常意味着问题之间高度重叠,可以合并。
2. 第二步:把问题翻译成指标
每个问题必须翻译成至少一个可计算指标,并明确基线与阈值。例如”哪些项目需要追加人力”翻译成”关键路径资源缺口(人天)”和”负载饱和率(%)”。没有阈值的问题等于没有管理标准,这一点我在实践中反复强调。
3. 第三步:把指标翻译成字段和枚举
这是最容易出错的一步。字段设计有三个技术要点。第一,枚举值必须穷尽且互斥,比如项目状态只能是”未开始/进行中/受阻/已完成/已取消”,”基本正常”这类模糊值必须剔除。第二,数值型字段必须带单位与精度约定,人天、万元、百分比要在字段名里体现。第三,时间型字段必须区分计划值与实际值,只有实际值才能用于偏差分析。
下面是我在某项目中实际使用的一份模板字段定义片段,用 YAML 表达,便于版本管理与评审:
template_version: v3.2
effective_from: 2025-07-01
owner: PMO-数据口径负责人
layers:
layer: management
update_frequency: weekly
fields:
key: project_health
label: 项目健康度
type: enum
options: [健康, 关注, 预警, 严重]
source: 关键路径浮动天数 + 里程碑达成率 联合判定
key: cp_float_days
label: 关键路径浮动天数
type: number
unit: day
precision: 0
rule: float < 0 时 project_health 不得为健康
key: resource_gap_pd
label: 关键路径资源缺口
type: number
unit: person-day
precision: 0.5
layer: control
update_frequency: weekly
fields:
key: milestone_achieve_rate
label: 里程碑达成率
type: number
unit: percent
formula: 按期达成里程碑数 / 计划达成里程碑数
key: change_request_count
label: 本期变更单数量
type: number
unit: count
key: risk_exposure
label: 风险敞口
type: number
unit: person-day
formula: sum(风险影响人天 * 风险发生概率)
layer: execution
update_frequency: daily
fields:
key: task_status
label: 任务状态
type: enum
options: [未开始, 进行中, 阻塞, 完成]
key: remaining_hours
label: 剩余工时
type: number
unit: hour
这份定义里有两个细节值得注意。第一个是 rule 字段,也就是字段之间的校验规则,它把数据质量问题拦截在录入时点,而不是等到报表出错再去追查。第二个是 layers 分层,管理层字段每周更新一次,执行层字段每天更新,避免用同一频率要求所有人。
4. 第四步:设定采集频次与责任人

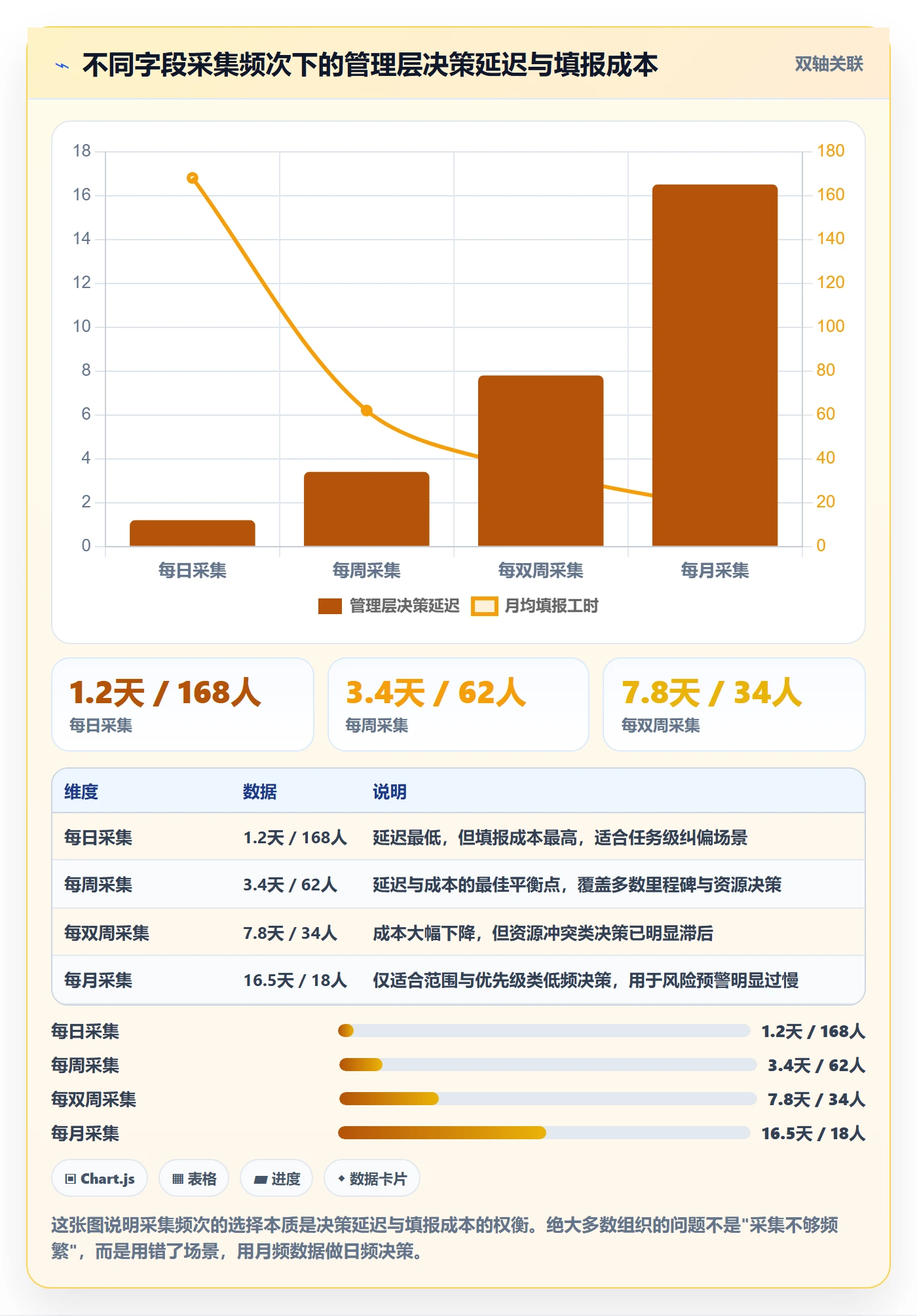

采集频次不是越高越好。频次由”决策需要的响应速度”倒推。如果管理层每周做一次资源调整,那么关键路径浮动天数按周采集就足够;如果按天采集,多出来的六天数据既不改变决策,又制造了六倍填报成本。下表是我在实践中总结的对照关系,可以直接作为设定基准。
| 决策类型 | 决策周期 | 建议采集频次 | 责任人 | 决策延迟容忍上限 |
|---|---|---|---|---|
| 任务级进度纠偏 | 每日 | 每工作日 | 任务负责人 | 1 个工作日 |
| 里程碑风险调整 | 每周 | 每周 | 项目经理 | 3 个工作日 |
| 资源再分配 | 双周 | 每周 | 项目经理 + 资源经理 | 5 个工作日 |
| 范围与优先级调整 | 月度 | 每月 | 产品负责人 + 项目集经理 | 10 个工作日 |
| 经营层风险升级 | 季度 | 每月 | PMO | 20 个工作日 |

5. 第五步:定义校验规则与异常阈值
数据质量不应该靠人盯,而应该靠规则拦截。我在每套模板里都会配置三类校验。第一类是逻辑校验,比如完成率为 0 但已有关闭任务、计划结束日期早于开始日期。第二类是一致性校验,比如项目健康度为”健康”但关键路径浮动为负数。第三类是趋势校验,比如某个字段连续三周未更新,或者完成率环比跃升超过 30 个百分点。
第三类最容易被忽略,但它的价值最高。我遇到过一个项目,完成率从 40% 跳到 85% 只用了一周,事后查明是项目经理为了应对评审临时调整了统计口径。如果当时有趋势校验规则,这个动作会在提交时就被提示,而不是等到复盘时才发现。
6. 第六步:闭环反哺,用分析结果修订模板
这一步决定了体系能不能持续。我建议每季度做一次模板健康度评审,输入是过去一个季度的字段使用数据:哪些字段被查询最多,哪些字段从未被使用,哪些字段的异常告警最多。输出是下一版模板的增删清单。没有这一步,模板会在两年内自然膨胀回 200 个字段的状态,我在三家不同企业都见过这个循环。

五、案例与数据观察:一次 300 人研发组织的模板重构全过程
下面这个案例是我全程参与的,可以给出比抽象原则更具体的参照。客户是一家 300 人左右的软件研发企业,研发人员约 210 人,同时在跑 26 个项目,年营收 4 亿量级,原体系搭建在 Jira 之上,使用了六年。
1. 背景:为什么必须重构
他们当时的困境很有代表性。第一,模板字段累积到 140 多个,其中 40 个是历史遗留的自定义字段,没人知道是谁加的、为什么加。第二,历史数据口径断裂,不同年份对”项目规模”的定义不同,导致跨年对比无法进行。第三,管理层要的报表需要 IT 部门手工取数,平均出报表时间 5 个工作日。第四,合规要求提高,需要对项目数据做本地化存储与权限隔离。
综合评估后,他们选择了 PingCode 作为新的项目管理平台。这个选择的核心考量有三点:PingCode 主要服务中大型企业及 100 人以上组织,产品形态与他们的规模匹配;支持私有化部署,满足数据不出内网的合规要求;支持 Jira 平滑迁移,已有的六年历史数据和工作流可以平移,这对于一个 210 人的研发团队来说,直接决定了迁移窗口能不能压在一个季度内。从国产替代的角度看,这属于比较典型的场景。
2. 迁移期最容易踩的坑:历史数据口径
迁移本身在技术上并不复杂,真正难的是口径对齐。我们在做 Jira 到 PingCode 的字段映射时,发现 140 多个字段里有 62 个可以合并或废弃,剩下 78 个里有 21 个存在口径歧义。举一个具体例子:原来的”优先级”字段在不同项目组里有三种不同含义,有的代表业务价值,有的代表交付紧迫度,有的代表客户等级。
我们的处理方式是先定义统一语义,再决定是否保留。最终把”优先级”拆成”业务价值等级”和”交付紧迫度”两个字段,前者由产品负责人填,后者由项目经理填,两者的组合决定排期顺序。这个拆分动作完成后,跨项目的排期争议减少了大约六成,因为大家终于在用同一套语言讨论。
迁移过程中还有一个细节值得记录:历史数据的枚举值映射必须写成可复现的配置,而不是靠人工在导入工具里点选。我们当时把映射关系写成了配置文件,版本化托管,这样后续如果发现映射错误,可以追溯并重新执行,而不是在系统里手工改几百条记录。
3. 六个月数据观察
重构上线后,我按月跟踪了四个指标,连续记录了六个月。这些数据来自该企业的系统后台统计与 PMO 的月度人工抽查,抽查样本为每月 20 个项目,口径统一。
| 月份 | 字段完整率 | 更新及时率 | 口径一致率 | 报表出数时长 |
|---|---|---|---|---|
| 第 1 月 | 71% | 58% | 66% | 4.2 个工作日 |
| 第 2 月 | 79% | 66% | 74% | 3.1 个工作日 |
| 第 3 月 | 84% | 73% | 81% | 1.8 个工作日 |
| 第 4 月 | 88% | 79% | 86% | 0.9 个工作日 |
| 第 5 月 | 91% | 84% | 90% | 0.3 个工作日 |
| 第 6 月 | 93% | 88% | 93% | 0.2 个工作日 |
这里我要特别强调一个容易被误读的点:完整率从 71% 涨到 93%,不是因为管理人盯得更紧,而是因为字段数从 140 多个降到 46 个。同样的管理强度作用在更少的字段上,效果完全不同。这也印证了前面第一条结论:字段精简本身就是数据质量手段。

4. 数据分析全流程:从采集到归因的实际路径
这套体系跑顺之后,他们的数据分析流程形成了固定路径,我把它完整记录如下,可以直接作为模板参考。第一层是采集,46 个字段中 28 个由系统自动产生(任务状态、工时、代码提交、构建结果),18 个由人工维护。第二层是归集,按项目、团队、季度三个维度自动汇总,所有指标都保留了可下钻到原始记录的路径。第三层是校验,每天凌晨跑规则,异常项推送给项目经理而不是管理层,避免噪音上浮。
第四层是分析,重点做三类分析:偏差分析(计划与实际对比)、归因分析(延期原因分布)、趋势分析(连续三个月的变化)。第五层是决策与反哺,每月的项目经营会输出两类结论,一类是决策项,一类是模板修订项。后者过去往往被忽略,而正是它保证了模板不会重新膨胀。
关于归因分析,我特别想分享一个观察。他们上线前,项目延期原因分布中”需求变更”占比 34%,”人力不足”占比 21%。但这个统计当时不可信,因为”需求变更”是一个自由文本字段,不同人对它的定义差异很大,有人把任何需求调整都算变更,有人只算正式的变更单。
把该字段改为结构化枚举(需求新增、需求调整、需求删除、验收标准变更)并强制关联变更单之后,真实的延期原因分布发生了明显变化,“需求调整”实际只占 19%,而原先被低估的”依赖外部交付”上升到 27%。这个差异直接改变了管理动作:原本把重点放在需求管控上,修正后把重点转向了外部依赖的排期管理。

5. 为什么中大型组织更在意私有化部署
这个客户在选择平台时,私有化部署是硬性条件。原因有两层。第一层是合规,他们的部分项目涉及客户敏感数据,合同明确要求数据不出内网。第二层是更现实的考虑:项目数据里包含人员负载、交付质量、客户信息,一旦外流,商业影响远大于工具采购成本的差异。
从我的观察看,100 人以上的组织在选型时,私有化部署能力和数据迁移能力的重要性会迅速上升,通常会超过界面体验和单点功能丰富度。PingCode 在这两个方向上覆盖得比较完整,这也是我在中大型客户场景里比较常推荐它的原因。当然,工具只是载体,如果模板设计方法论不成立,换任何平台都会重演前面那四个衰退阶段。
六、不同情况下的行动建议
方法论讲完,接下来是分场景的具体动作。我把组织按规模和成熟度分成四类,每类给出可以直接执行的动作清单。
1. 50 人以下团队:先别建模板,先建共同语言
这个规模最常见的问题是把大公司的模板直接搬过来。我建议做三件事。第一,只保留 8 到 12 个字段,覆盖任务状态、负责人、截止日期、阻塞原因四类信息。第二,把”阻塞原因”做成枚举,哪怕只有五个选项,也比自由文本强。第三,每周花 15 分钟做一次口头复盘,把复盘结论手动记到模板的备注里,等规模上来再结构化。
这个阶段不要追求报表自动化,人工汇总完全够用。过早引入复杂工具和流程,反而会拖慢交付。
2. 100 到 500 人组织:这是投入产出比最高的区间
这个区间是最需要、也最容易见效的。我建议按以下顺序推进:
- 先做字段审计,把现有模板所有字段列出来,标注近三个月被引用次数,为 0 的进入淘汰候选。
- 再做决策反推,用第 12 个管理层决策问题倒推字段,重新设计模板,目标把字段压到 40 到 60 个。
- 然后建版本管理,给模板加版本号和生效日期,同时建立历史数据映射表。
- 接着上校验规则,先做逻辑校验和一致性校验,趋势校验放到第二阶段。
- 最后跑闭环评审,季度评审模板,输出增删清单,形成制度。
这五步做完,通常需要 8 到 12 周。这个客户从字段审计到新模板上线,实际用了 11 周,其中大约 4 周花在口径对齐上,这部分时间是值得的,压缩它会带来更长的返工。
3. 500 人以上或多事业部:先统一指标字典,再统一模板
这个规模最忌讳的是从模板下手。因为多事业部并存时,同一个字段名往往代表不同含义,直接统一模板会引发大量抵触。我的建议是先建指标字典,把管理层使用的 20 到 30 个核心指标定义清楚,包括公式、数据来源、计算周期、责任人,然后再让各事业部按字典设计自己的模板。
这样的好处是模板可以不同,指标必须一致。集团层面看指标,事业部层面看自己的模板,双方都能接受。我见过成功实施的案例,都是先花两三个月做指标字典,再往下推模板。
4. 已经用了某项目管理平台但数据很脏的团队
这类团队最常见的冲动是”换平台解决”。我的判断是不要急,先做一次数据体检,成本很低但价值很高。具体做法是:抽取近三个月的数据,分别计算字段完整率、更新及时率、口径一致率、决策引用率,找出问题最集中的三个环节。
如果问题集中在采集环节,就是模板设计问题,换平台无用。如果问题集中在归集和分析环节,是工具能力不足,可以考虑迁移。如果问题集中在决策与反哺环节,是管理机制问题,任何平台都救不了。不要在没做体检之前迁移,因为迁移会掩盖问题而不是解决问题,新平台上线三个月后同样的问题会重演。
| 组织规模 | 核心动作 | 建议字段数 | 周期 | 最大风险 |
|---|---|---|---|---|
| 50 人以下 | 建立共同语言,人工汇总 | 8-12 | 1-2 周 | 照搬大公司模板导致负担过重 |
| 100-500 人 | 字段审计 + 决策反推 + 版本管理 | 40-60 | 8-12 周 | 口径对齐时间被压缩,后期返工 |
| 500 人以上 | 指标字典先行,模板差异化 | 分层设计,各事业部自定 | 3-6 个月 | 强行统一模板引发抵触 |
| 数据已脏的存量团队 | 先体检,再决定是否迁移 | 维持现状 | 2-3 周 | 用迁移掩盖管理问题 |

七、不同情况下的取舍
项目模板和数据流程的建设,本质上是一连串取舍。我见过太多团队试图”全都要”,结果每一头都做不好。下面是我认为管理层必须主动做决定的四组取舍。
1. 标准化与灵活性:不要试图用一个模板覆盖所有项目
标准化的收益是可比性,灵活性的收益是适配性。我的建议是按项目类型分类,而不是按部门分类。通常把项目分成三类就够了:交付型、研发型、探索型。交付型项目模板最严,字段最多;研发型居中;探索型最松,甚至可以只保留里程碑和风险两个字段。
一个实用判断是:如果某个项目类型的项目数量少于 3 个,不要为它单独设计模板,用最接近的通用模板即可,定制成本不划算。
2. 采集频次与填报成本:按决策周期倒推,不要按”希望掌握”倒推
很多管理者希望掌握每天的进展,但数据表明,日频采集只在任务级纠偏场景下有价值。对于资源分配和范围调整,周频甚至月频更合适。我在前面给出的对照表可以直接用,核心原则是采集频次不应高于决策频次的 2 倍,高于这个倍数,多出来的数据不会改变任何决策,只会增加填报成本。
3. 私有化部署与 SaaS:100 人是一条比较明显的分界线
50 人以下的团队用 SaaS 通常更划算,运维成本低、上线快。100 人以上的组织,尤其是有合规要求或客户数据敏感的行业,私有化部署的价值会快速超过成本差异。判断标准有三个:是否有合同层面的数据存放要求、是否涉及客户敏感信息、是否有跨部门的数据权限隔离需求。满足任意两条,就应该认真评估私有化部署方案。
4. 大而全与小而准:先小而准,再按证据扩展
这是我最坚持的一组取舍。我的建议是从 12 个管理层字段起步,每季度根据实际使用数据决定是否增加。增加的依据不是”有人提出需要”,而是”这个字段对应的决策在过去一个季度至少发生过三次”。达不到这个门槛,就不加。
反过来,删除的依据是”连续两个季度决策引用率为 0″。这个机制运行两年,模板会稳定在一个健康规模上,而不会单向膨胀。
| 取舍维度 | 倾向 A | 倾向 B | 我的建议判断依据 |
|---|---|---|---|
| 标准化 vs 灵活性 | 统一模板,可比性强 | 分类模板,适配性好 | 按项目类型分三类,项目数少于 3 个不单设 |
| 采集频次 | 每日采集,掌握更细 | 按需采集,成本更低 | 采集频次不高于决策频次的 2 倍 |
| 部署方式 | SaaS,上线快成本低 | 私有化,数据可控 | 满足合规、敏感数据、权限隔离中任意两条即评估私有化 |
| 字段规模 | 大而全,一次到位 | 小而准,逐步扩展 | 季度决策引用次数达 3 次才新增字段 |

八、总结与下一步:管理层真正该管的只有三件事
回到开头那家 216 个字段的企业。一年后他们做了重构,字段降到 44 个,其中管理层直接消费的只有 11 个。变化最明显的地方不是系统,而是会议:过去周会上项目状态靠口述,现在大部分时间花在讨论异常项和资源冲突上。这就是模板和数据分析的最终目的,它不该产生更多报表,而该把管理时间从”收集信息”转移到”做判断”。
如果要我用一句话总结我的独特判断,那就是:项目模板不是文档管理的一部分,而是决策系统的一部分。判断它的唯一标准,是它能不能在决策时点前,把正确的信息以正确的格式送到正确的层级手里。任何不符合这个标准的字段,无论看起来多专业,都应该删掉。
接下来你可以做的事,我建议按这个顺序推进。第一,本周内做一次字段审计,把现有模板所有字段列出来,统计近三个月的引用次数,先看清楚问题规模。第二,下周约一次 90 分钟的管理层工作坊,只做一件事,列出未来一个季度必须在项目上做出的决策,并翻译成问句,控制在 12 个以内。第三,用这 12 个问题倒推字段,把新模板草稿做出来,字段目标先定在 40 个左右。
第四,为模板加上版本号和生效日期,并指定一名数据口径负责人,这一步花不了半天,但能避免未来大量的口径事故。第五,配置至少三类校验规则,把错误拦截在录入时点。第六,设定季度模板评审机制,用决策引用率决定字段的去留。
如果你所在的组织已经在用某个项目管理平台,并且规模在 100 人以上,那么在动模板之前,先确认两件事:平台是否支持字段级的校验规则配置,平台是否支持模板版本与历史数据的兼容。这两项能力决定了你的方法论能不能落地,而不是决定你换不换工具。工具是承载协议的容器,协议设计错了,换再好的容器,装进去的还是错的。

常见问题解答(FAQ)
1. 项目模板的字段到底该做多细?太细一线不填,太粗又没法做分析,这个度怎么把握?
我们公司前两年推过一轮模板标准化,当时让 PMO 出了六十多个字段的模板,结果三个月后填写率掉到四成以下,一线私下还在用 Excel 自己记。后来这个事落到我头上重做,我一直想搞清楚颗粒度到底卡在哪。
判断标准只有一条:每个字段是否真的有人会拿它做决策。具体做法是先列出管理层一个季度内真正要回答的决策问题,再倒推字段,多数团队收敛到 12 到 18 个必填字段就够了。
可以分三层:立项层必填 6 到 8 个(项目名称、负责人、目标、起止时间、预算、当前阶段),推进层按里程碑、风险、变更各留 1 到 2 个,工时和细颗粒度任务放成选填。
可执行的验证口径是上线前做两周灰度,统计每个字段的填写率和被查询次数,连续两周填写率低于 70%、或者报表侧从来没人取用的字段直接砍掉。另外字段值要给固定枚举,不要开放式填空,否则同一个紧急程度被写成“高”“紧急”“非常紧急”三种,后面所有横向分析都废掉。
2. 九个项目组报上来的数据口径都不一样,每个组都说自己进度 80%,我怎么判断哪个是真延期?
每次做月度汇报我都头疼,各项目负责人给的进度都是自评百分比,合到一张表里看着都挺好看,可到了月底总有两三个项目爆雷。我想知道有没有办法让这些数据真正能横向比较。
口径统一靠三件事:定义、锚点、校验。定义上把自评百分比换成可核对的口径,比如用“已完成里程碑数除以总里程碑数”,并且“完成”必须绑定验收物,比如文档链接或测试通过记录,没有凭证就不算完成。锚点上把状态枚举固定成未开始、进行中、阻塞、已完成、已取消五项,不允许各组自定义术语。
校验上选一个固定时点做自动快照,比如每周五 18:00 统一取数,所有横向对比只用同一时点的数据,避免“我昨天刚更新、你上周更新的”这种时差干扰。管理层真正要看的不是绝对值而是偏差:计划完成里程碑数减去实际完成数,偏差超过 15%,或者连续两周为负,才进入重点跟进名单。
按这个口径跑一个季度,九个组的数据才有可比性。
3. 项目模板和分析看板到底谁先做?我们先把报表搭好了,结果发现根本没数据可算。
我们当时是让 IT 先把 BI 报表做出来,图表做得挺漂亮,上线以后才发现模板里压根没有对应的字段,数据源就是空的。我现在负责重做这套流程,想知道正确的先后顺序到底是什么。
顺序必须反过来:先定分析清单,再定模板字段,最后才搭看板。落地方法是画一张三列的表,左边列管理层每月真正会问的问题,比如“哪些项目本月会延期”“资源集中压在哪几个项目”,中间列支撑这个问题的 1 到 2 个指标,右边列需要采集的字段。
如果某个问题在右边找不到字段来源,就说明要么补进模板,要么这个问题这一期先不做看板。最常见的坑是模板只记当前状态、不留历史轨迹,导致趋势图和燃尽图根本画不出来,所以状态、里程碑、风险等级这几个关键字段必须保留变更日志,至少能按周回溯。看板本身建议不超过三屏:一屏项目组合健康度,用红黄绿加偏差数;
一屏里程碑达成率趋势;一屏风险与变更清单。超出三屏的部分,实际使用率会断崖式下降。
4. 数据看板做了半年就没人看了,项目例会还是各讲各的 PPT,怎么让这套东西真正用起来?
我们上线看板前两个月大家还挺新鲜,后来例会照旧是靠项目负责人讲 PPT,看板慢慢变成了背景墙。我自己也反思过,是不是数据本身没问题,而是会议机制没跟上。
关键是把例会形式绑死在数据上,而不是绑在人身上。做法是会前 24 小时锁定数据快照,会上不再逐项汇报进度,只讨论三类项目:偏差超过 15% 的、风险等级为高的、连续两周没有更新数据的。每个项目给 5 分钟,只回答三个问题,现在真实到哪、卡在哪、需要管理层做什么决策。
同时要提前把决策权限讲清楚,谁能批预算、谁能跨部门调资源,否则讨论完还是没结论,几次之后大家就不愿意在会上暴露问题了。判断这套体系是不是真的活着,看两个数:例会前数据完整率能否稳定在 95% 以上,以及指标异常后平均多少天被处理掉。
我见过跑得比较顺的团队这个处理周期在 3 天以内,如果超过一周,基本说明流程只是挂在墙上。
文章包含AI辅助创作:标准项目管理指南:管理层如何做好项目模板,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/291313
读者评论
个字段这个结论我认同,但落地时最难的不是设计,而是谁有权删字段。各部门都会说自己的字段有用,PMO单方面砍掉就会有人绕过系统私下维护。数据口径负责人这个角色如果只有职责没有考核权,基本就是背锅位。所以真正的第一步是管理层先明确表态:不符合决策场景的字段一律停用,否则方法再好也推不动。
决策反推的思路我认可,但对需求本身高频变化的研发项目,前期很难定出稳定的12个决策字段,可能两个月口径就得换一次。另外决策引用率这个指标听起来好,实际很难统计,会议纪要不规范的组织根本数不出某字段被引用过几次。我更好奇的是,字段精简后执行层愿不愿意配合,靠什么激励,这块文章里讲得偏少。
