取消落地方案:PMO开展任务执行的流程优化案例解析

我接手过一个已经"宣布取消"三个月的项目收尾。打开项目管理系统,项目状态写着"已关闭",但财务那边还在按月支付两台云主机的费用;合同台账里,供应商的年度服务协议还剩七个月;两个外包团队仍按原节奏提交周报,因为他们从没收到过正式的终止通知。真正让我警觉的是:没有一个人能为"这个项目到底取消完了没有"给出肯定答复。这就是我后来反复在 PMO 内部讲的那句话,取消落地方案从来不是"发一纸通知",它是一次没有天然终点的逆向交付。

PMO 在这里的价值,不是传达决策,而是把一次混乱的止损动作,变成一个可拆分、可追踪、可验收、可复盘的受控流程。

一、先给核心结论:取消是一次逆向项目,不是一次沟通事件

大部分组织对"项目启动"有成熟流程:立项评审、WBS 拆解、里程碑设定、验收标准、复盘归档。但到了"项目取消",流程往往塌缩成一句话:"领导说这个不做了。"这是结构性缺陷,不是执行层不努力。

我把取消类任务称为逆向项目(Reverse Project)。它和常规项目的根本差别在于:常规项目从零开始构建价值,取消项目从既有状态回收价值、止住损失、解除承诺。方向相反,风险结构也相反。

1. 取消类任务有三个本质特征

第一,没有天然的终点线。上线有发布时间,交付有验收会,但取消没有"关停仪式"。合同可以拖到自然到期,账号可以一直挂着,数据可以一直躺着,人员可以自然流失。任务不会自己结束,只会被遗忘。

第二,利益相关方的动机是相反的。常规项目里大家希望推进,取消项目里,有人希望尽快摆脱,有人希望维持现状(因为取消意味着他的预算、编制或话语权受影响),还有人根本不想知道。PMO 要在一个动机分裂的环境里推任务,这比推进度难得多。

第三,失败是隐性的。项目延期会上新闻,取消没收尾不会。它的成本分散在财务、法务、IT 运维、人力多个口径里,单看任何一个部门都不显著,合起来却可能远超当初立项的投入。

  • 干系人动机一致性: 常规项目 8分, 取消项目 3分;说明=取消场景中受益方与受损方并存,推动力天然分裂
  • 任务关闭可验证性: 常规项目 9分, 取消项目 4分;说明=常规项目用交付物验收,取消项目需要用合同终止、账号注销等凭证验收
  • 成本可见度: 常规项目 8分, 取消项目 3分;说明=取消成本分散在多个部门口径,缺乏统一归集
  • 流程模板成熟度: 常规项目 9分, 取消项目 2分;说明=多数组织有成体系立项流程,但几乎没有终止类流程
  • 复盘触发概率: 常规项目 8分, 取消项目 2分;说明=取消项目通常被回避复盘,经验无法沉淀
  • 2. PMO 在取消执行中的角色是"收口者",不是"通知者"

    我在实际项目里把 PMO 的角色定义为三层:翻译决策、拆解任务、守住关门标准。翻译决策是把"不做了"翻译成明确的边界,哪些停、哪些留、什么时候生效、谁有权变更。拆解任务是把边界变成 WBS,每项任务有 owner、有截止时间、有验收凭证。守住关门标准是拒绝"差不多完成了"这种模糊表述。

    这三层里,第三层最难,也最能体现 PMO 的专业性。因为没有关门标准,取消任务就会永远停在"90% 完成",而最后那 10% 恰恰是风险最集中的部分:合同尾款、数据销毁、账号权限回收、知识产权归属。

    3. 沿用启动类项目流程必然失效的三个原因

    很多 PMO 想省事,直接把立项模板改个名字当收尾模板用,结果普遍失效。原因有三:其一,立项流程的评审节点是"向前看"的,收尾需要的是"向后清"的核对清单;其二,立项流程默认资源是增量投入,收尾实际上是资源的减量回收,考核口径完全不同;其三,立项流程的干系人是"要争取的",收尾的干系人是"要说服的"。

    我的结论很直接:取消落地方案必须单独设计,不能复用立项模板。它需要的是一套独立的任务类型体系、独立的责任矩阵、独立的关门标准。

    一、先给核心结论:取消是一次逆向项目,不是一次沟通事件

    二、背景与真实场景:取消类任务失控的三种典型形态

    过去几年我在制造业、金融科技和互联网三类组织里都经历过取消类项目,它们失控的方式高度相似,只是表现形式不同。下面三个场景我做了脱敏处理,但过程细节是真实的。

    1. 场景一:产品线叫停,但账单还在走

    某装备制造企业停掉了一条智能硬件的产品线,理由是市场验证不及预期。决策会只开了四十分钟,结论是"暂停投入"。三个月后财务做季度复盘时发现,该产品线相关的云资源、第三方 SDK 授权、测试设备租赁三项支出仍在发生,累计约四十余万元。

    问题出在"暂停"这个词。执行层把它理解成"不再新增投入",而财务和 IT 理解成"项目还在,预算继续"。一个模糊的动词,造成了三个月的持续性失血。这类问题的根因不是执行力,而是决策语言没有转换成执行语言。

    2. 场景二:组织调整,系统权限没人回收

    另一次是某金融科技公司的团队解散。人员分流很快,两周内大部分成员完成转岗或离职。但半年后一次安全审计发现,十七个已离职或转岗人员的账号仍然保留着生产环境数据库的读权限。

    这不是技术问题,是任务归属问题。人员分流的任务是 HR 在推,系统权限回收的任务没有明确归属,IT 以为 HR 会通知,HR 以为 IT 会自动同步。取消类任务最常见的死法就是跨部门交界处无人认领。

    3. 场景三:供应商合同终止,交付物没人接

    第三种情况更隐蔽。一个数据平台项目被取消,采购部门按流程发了终止函,但合同里约定的"乙方须在终止后 30 日内移交全部源代码、数据字典和运维文档",没有人在甲方这边负责接收和验收。

    六个月后项目重启,团队发现拿不到当年的中间层代码,只能从头再来。这部分重复投入,最终比当初项目的尾款还高。我后来总结:取消项目里最贵的不是没做完的部分,而是没交接清楚的部分。

  • 关门标准缺失: 19项, 累计占比 51.7%;说明=没有"什么叫完成"的定义,任务长期悬置
  • 决策边界模糊: 14项, 累计占比 67.8%;说明=暂停、缩减、取消混用,执行层理解分歧
  • 外部合同未同步处理: 11项, 累计占比 80.5%;说明=只处理内部任务,忽略供应商、客户侧承诺
  • 数据与资产未处置: 9项, 累计占比 90.8%;说明=数据留存、设备处置、知识产权归属被遗漏
  • 无复盘沉淀: 8项, 累计占比 100%;说明=同类问题在下一个取消项目中重复出现
  • 二、背景与真实场景:取消类任务失控的三种典型形态

    三、拆解常见误区:PMO 在取消执行中踩过的五个坑

    这一节我想讲得具体一些,因为很多坑我自己踩过,或者看着别人踩过。这些误区表面上是流程问题,本质上是认知问题。

    1. 误区一:把"发通知"当成"已落地"

    通知是起点,不是终点。我见过太多项目,取消邮件发出去,抄送了二十几个人,然后所有人默认这件事"过去了"。但邮件只是一次单向信息传递,它不产生任务、不产生责任人、不产生验收标准。

    正确的做法是:通知之后必须有一张任务清单,且每项任务都有人签收。没有签收的动作,就是没有开始的任务。这一点在跨部门场景里尤其关键,因为"我以为他会做"是所有遗留问题的标准开头。

    2. 误区二:把取消看成一个里程碑,而不是一个项目集

    这是最容易被低估的误区。很多人把"取消"理解为一个时间点上的动作,而实际上它是一组并行推进的任务集合:合同终止、财务结算、系统下线、数据处置、人员安排、客户沟通、资产盘点、知识归档。这些任务工期不同、责任部门不同、外部依赖不同。

    所以我在实践中坚持一个做法:把取消作为独立项目建立,而不是挂在原项目下作为一个任务。原项目已经关闭,它的看板、它的成员权限、它的报表口径都已经不适用了。新建一个"XX 项目收尾"的独立项目,才能有清晰的责任人和进度视图。

    3. 误区三:只盯内部任务,漏掉外部账期

    内部任务通常有部门归属,推起来相对容易。真正容易被忽略的是外部承诺:供应商合同的服务期、客户的售后承诺期、租赁设备的退租窗口、云服务的自动续费周期。

    这些外部账期有一个共同特点:它们不会因为你取消了项目就自动停止,反而可能因为无人关注而自动续期。我在做收尾清单时,固定会加一列"外部账期到期日",把所有需要主动终止或主动确认的外部约定列出来,设置提前 60 天的提醒。

    4. 误区四:没有关门标准,任务永远停在"差一点"

    什么叫关门标准?我的定义是:一项任务可以被称为"完成",必须有一个可被第三方验证的凭证。没有凭证的完成,都是自我声明。

    举例说明。合同终止的关门标准不是"已沟通",而是"收到对方书面确认函";账号回收的关门标准不是"已通知 IT",而是"权限系统日志显示已移除";数据销毁的关门标准不是"已处理",而是"销毁记录经法务与安全双签"。

    我建议把关门标准写成结构化定义,而不是散落在文档里的描述性文字。下面是一个可以直接复用的示例结构:

    task_id: T-014
    task_name: 供应商A年度服务协议终止

    owner: 采购部-张X

    backup_owner: PMO-李X

    due_date: 2026-03-31

    close_criteria:

    收到供应商书面终止确认函(PDF归档)

    财务系统确认无后续扣款计划

    已交接的交付物清单经技术负责人签字

    尾款结算单完成审批

    evidence_required:

    终止确认函

    财务扣款计划截图

    交付物验收单

    escalation_path: 采购总监 -> CFO

    结构化的好处是,它把"完成"从主观判断变成客观核对,也让升级路径提前定义好,避免出问题才临时找人。

  • 账号与权限回收平均悬置时长: 无标准 112天, 有标准 9天;说明=权限回收是安全敏感项,有系统日志作为凭证时执行极快
  • 数据处置平均悬置时长: 无标准 96天, 有标准 31天;说明=数据处置涉及法务与安全双签,流程虽长但有标准后不再无限拖延
  • 资产盘点与处置平均悬置时长: 无标准 65天, 有标准 27天;说明=资产类任务依赖跨部门协同,标准明确后协调成本下降
  • 知识归档平均悬置时长: 无标准 140天, 有标准 45天;说明=归档最容易被无限推迟,需以"文档入库"作为硬性凭证
  • 5. 误区五:复盘只问"为什么取消",不问"收尾成本是多少"

    "为什么取消"这个问题很容易变成追责会,最后没人愿意说真话。我建议把复盘的第一个问题改成:"这次取消的收尾成本是多少,其中有多少是可以避免的?"

    收尾成本包括:持续发生的资源费用、合同违约金或尾款、重复投入的重建成本、法务与合规处理工时、人员安置成本。把它量化出来,比讨论责任归属有价值得多。我在一个项目里算过一次,收尾相关的隐性成本约等于原项目预算的 11%,其中约 6% 是可以通过更早的收尾动作避免的。

    三、拆解常见误区:PMO 在取消执行中踩过的五个坑

    四、专业判断逻辑:取消落地方案的五个决策关口

    讲完误区,说说我实际在用的判断框架。我把它归纳成五个关口,顺序不能颠倒,因为后一个关口依赖前一个关口的输出。跳过关口直接拆任务,是取消项目失败的元凶。

    1. 第一关:边界确认,把"取消"翻译成六个明确问题

    决策层说"取消",PMO 要问清楚六件事:取消对象是什么(项目、产品、合同、组织单元)?生效时间点是什么?是彻底取消还是暂停、缩减、转型?哪些事项必须保留(比如合规留存、客户承诺)?谁是有权变更决策的最终人?有没有对外承诺需要履行?

    这六个问题必须在 48 小时内形成书面确认单,由决策人签字。没有这张确认单,后面所有任务拆解都建立在流沙上。我在实践中遇到过三次因为边界不清导致返工的情况,每次返工成本都在两到三周以上。

    2. 第二关:影响评估,用一张矩阵覆盖九个维度

    影响评估不是走形式的风险清单,它要回答"谁受影响、影响多大、谁负责处理"。我固定用九个维度去扫:合同与采购、财务与结算、法务与合规、人员与编制、供应商与合作伙伴、客户与用户、系统与账号、数据与资产、知识与文档。

    每个维度标注影响等级(高/中/低)和责任部门。这一步的输出是一张影响地图,它是后续任务拆解的直接输入。我建议这一步不要超过五个工作日,否则会拖成无休止的讨论。

  • 财务与结算风险强度: 7.8分;说明=需处理预付款核销、资产减值、预算释放
  • 法务与合规风险强度: 8.0分;说明=数据留存期限、隐私合规、合同终止条款需专业审核
  • 人员与编制风险强度: 6.5分;说明=涉及转岗安置、知识流失、团队情绪
  • 供应商与合作伙伴风险强度: 7.2分;说明=多方依赖解除顺序不当会造成连带违约
  • 客户与用户风险强度: 6.8分;说明=已有用户的服务连续性、数据导出、补偿方案
  • 系统与账号风险强度: 5.5分;说明=下线与权限回收属于常规操作,但易遗漏
  • 数据与资产风险强度: 8.2分;说明=数据销毁或迁移不可逆,处置不当后果严重
  • 知识与文档风险强度: 6.0分;说明=归档直接影响重启成本,但通常优先级被压低
  • 3. 第三关:任务拆解,把收尾工作变成可执行 WBS

    任务拆解的关键是任务分类。我通常分成六类:硬关闭(账号注销、设备退租、服务停订)、软关闭(流程停用、规则废止)、过渡(人员安置、客户迁移)、交付物交接(源代码、文档、数据)、合规处置(数据销毁、合同归档)、沟通(对内通报、对外告知)。

    每类任务的验收标准不一样。硬关闭看系统日志或第三方凭证,软关闭看制度文件版本更新,过渡看接收方确认,交付物交接看验收单,合规处置看双签记录,沟通看接收确认。任务类型决定验收方式,这一点在拆解阶段就要定下来。

    每个任务必须同时具备四个要素:唯一 owner、备份 owner、截止日期、关门凭证。缺任何一个,我都会打回去重做。这不是苛求,是因为我见过太多"没有备份 owner 导致休假期间任务停摆"的案例。

    4. 第四关:执行监控,短周期、只盯三类事项

    取消项目的例会不该照搬常规项目。常规项目例会盯进度百分比,取消项目例会只盯三类:遗留项、风险项、跨部门阻塞项。因为取消项目的任务总量不大,但阻塞密度高。

    我把节奏定为每周一次、时长不超过 30 分钟。会议材料固定为三栏:本周关闭了哪些任务(带凭证)、下周计划关闭哪些、哪些卡住需要升级。没有凭证的关闭一律不计入。

    5. 第五关:验收关门,定义"取消完成"的总体标准

    所有任务关闭不等于取消完成,还需要一次总体验收。我用的总体关门标准有四条:所有高影响维度的任务全部关闭且凭证齐全;所有外部账期已确认终止或无后续扣款;所有数据与资产的处置记录完成双签归档;干系人(决策人、财务、法务、IT、HR)书面确认无遗留事项。

    四条全部满足,才能宣布"取消完成",并出具一份收尾验收报告。这份报告不只是形式,它是未来审计、重启或追责时的唯一依据。

    四、专业判断逻辑:取消落地方案的五个决策关口

    五、案例解析:一个中大型装备企业的取消落地流程优化

    下面这个案例是我实际参与过的流程优化,企业信息做了脱敏。选择这家企业,是因为它的规模和复杂度比较有代表性:员工约 2400 人,IT 与研发合计超过 400 人,同时运行的项目集有 60 多个,取消和暂停类项目每年大约 8 到 12 个。

    1. 背景与原有做法

    优化之前,这家企业的取消流程基本靠邮件和口头沟通。决策会结束,项目经理在群里发一句"项目暂停",然后各自散去。三个月后财务发现预算还在释放,IT 发现测试环境还开着,采购发现供应商还在按季度开票。

    最典型的一次是某设备联网平台项目暂停后,六个月内有 14 项遗留事项散落在四个部门,其中 3 项涉及对外合同,1 项涉及生产环境数据。收尾过程持续了将近五个月,跨部门协调会开了十一次。

    2. 优化动作:从"发通知"变成"建项目"

    我们做的第一件事,是把取消类任务从原项目里剥离出来,单独建立"收尾项目"。收尾项目有独立编号、独立成员、独立看板、独立报表,责任人是 PMO 指派的收尾负责人,而不是原项目经理。

    第二件事是建立统一的任务模板。我们把六类任务固化成一个收尾任务模板集,共 38 项标准任务,每项预置 owner 角色、建议截止时间、关门凭证类型。新收尾项目直接引用模板,只需要根据项目特性删减和补充。

    第三件事是定义关门标准库。前面提到的结构化定义被做成了标准模板,每项任务按类型自动带出所需的凭证清单。审批时,没有上传凭证的任务无法被标记为完成。

    3. 系统承载:用 PingCode 把流程固化成可执行、可追溯的动作

    流程设计得再好,落在邮件和表格里就会失效。这家企业原本有多套工具并存,部分团队还在用 Jira。最终我们选择用 PingCode 作为收尾项目的承载平台,主要考虑三点。

    第一,它主要服务中大型企业及 100 人以上组织,流程和权限模型能匹配这种多部门协同的复杂度。收尾项目天然涉及采购、财务、法务、IT、HR 多个部门,需要细粒度的权限控制和跨部门可见性,这一点在小型工具上很难做到。

    第二,它支持私有化部署,数据不出内网。收尾项目会涉及合同条款、供应商信息、员工安置等敏感内容,出于合规考虑,这家企业要求所有相关信息必须留在内网。私有化部署是硬性条件,不是加分项。

    第三,它支持 Jira 平滑迁移,降低了切换阻力。部分研发团队原本在 Jira 上有历史数据,迁移过程需要保留原有的工作项结构和历史记录,否则收尾时无法回溯原项目的上下文。这部分迁移做下来比较顺,团队适应成本低于预期。

    具体落地方式上,我们做了四件事:

    1. 为每个收尾项目创建独立空间,引用 38 项标准任务模板,自动生成任务清单与责任人。
    2. 把关门凭证设为任务完成的必填附件,未上传凭证的任务无法流转到"已完成"状态。
    3. 建立收尾专用看板,按"遗留项/风险项/阻塞项"三列展示,每周例会直接看板推进。
    4. 配置外部账期提醒,对所有涉及外部合同的任务设置提前 60 天和提前 15 天的双提醒。

    还有一点值得单独说:我们在其中配置了一个"取消后影响追溯"的自定义视图。它能按部门维度聚合所有收尾任务,让每个部门负责人一眼看到自己部门还欠着哪些事。这个视图上线后,跨部门催促的沟通量明显下降,因为不需要再靠人去问了。

  • 软关闭任务: 数量5项, 平均关门周期25天;说明=制度与流程停用需版本更新与审批,周期受内部流程节奏影响
  • 过渡类任务: 数量7项, 平均关门周期42天;说明=人员安置与客户迁移涉及第三方确认,是周期最长的一类
  • 交付物交接任务: 数量6项, 平均关门周期35天;说明=源代码与文档验收依赖技术负责人评审,容易排队
  • 合规处置任务: 数量5项, 平均关门周期40天;说明=数据销毁与合同归档需法务安全双签,无法压缩
  • 沟通类任务: 数量6项, 平均关门周期12天;说明=对内对外通报节奏最快,但需保证口径一致
  • 4. 结果观察与指标变化

    流程上线后,我们跟踪了连续四个季度的收尾项目数据。下面是几个我印象比较深的观察,需要说明的是,这些是内部跟踪数据,不是行业统计,样本量有限,只能作为方向性参考。

    最明显的变化是收尾项目平均周期从 4.6 个月压缩到 2.1 个月。压缩的主要来源不是执行变快了,而是"悬置时间"减少了,过去大量任务卡在"没人认领"和"没人记得"上,现在有明确的 owner 和提醒机制。

    第二个变化是遗留事项数量下降。上线的第一个季度,平均每个收尾项目结束时仍有 6.2 项遗留事项;到第四个季度降到了 1.4 项。这里面有很大一部分是因为责任明确后,任务不会滑落到盲区。

    第三个变化来自财务口径。取消项目相关的"取消后持续支出"金额明显下降,主要原因是外部账期提醒机制让停订、退租、终止动作不再遗漏。这部分节省的绝对金额不算特别大,但它是纯漏损,堵住一块是一块。

  • 平均遗留事项数(项): 优化前9.5, 第1季度6.2, 第2季度3.8, 第3季度2.1, 第4季度1.4;说明=责任归属明确后,任务不易滑入部门交界盲区
  • 取消后持续支出(万元/季): 优化前28, 第1季度19, 第2季度12, 第3季度8, 第4季度5;说明=外部账期提醒机制直接作用于漏损支出
  • 5. 这个案例里我认为最有价值的三个设计

    第一个是"凭证即完成"的硬约束。把关门标准做成系统里的必填校验,而不是文档里的要求。管理要求的落地程度,取决于它是否被写进工具,而不是写进制度。

    第二个是"双提醒"账期机制。提前 60 天和提前 15 天各提醒一次,第一次用于启动沟通,第二次用于确认动作完成。只有一次提醒的机制,通常在人忙的时候被忽略。

    第三个是"部门视图"。让每个部门自己看到自己的欠账,比 PMO 挨个催要有效得多。这是把推动力从 PMO 转移到责任部门。

    五、案例解析:一个中大型装备企业的取消落地流程优化

    六、不同情况下的行动建议

    取消类项目的处理方式不能一刀切。下面按四种常见情况给出具体做法,这些都是我在实践中验证过或见过有效的路径。

    1. 情况一:刚刚宣布取消,48 小时内要做什么

    这个阶段的动作优先级最高,因为此时信息最完整、干系人注意力最集中。我的建议是四步并进:

    1. 拿到书面决策确认。确认取消对象、生效时间、保留事项、决策人。这一步不能拖,口头决策一周后就没人记得原话。
    2. 冻结增量支出。第一时间通知财务暂停新增采购和付款审批,通知 IT 暂停新增资源开通。这是止损最快的动作,成本几乎为零。
    3. 发一份正式通知,但明确任务归属。通知里必须包含责任人和下一步动作,而不是只说"项目取消"。
    4. 启动影响评估。用九维度矩阵扫一遍,五个工作日内出初版影响地图。

    这个阶段最容易犯的错是"先开个大会统一思想"。我的经验是,48 小时内不需要大会,需要的是决策确认和冻结动作。思想统一放在影响评估之后做,效率更高。

    2. 情况二:取消已执行一段时间,处于半烂尾状态

    这种情况更常见,也更难处理。判断半烂尾有三个信号:没人能说清还剩哪些事、跨部门互相认为对方在处理、财务仍有相关支出在发生。

    处理思路是"先盘点、再判断、后推进":先用两周时间做全面盘点,把所有相关任务、合同、账号、数据、资产列出来;然后按风险等级排序,高风险项(涉及合同、合规、数据安全)立即启动,低风险项批量处理;最后是明确 owner 和截止时间,纳入周例会跟踪。

    这个阶段我不建议追求完美,重点是把已经发生的漏损止住,把不可逆的合规风险处理掉。有些低价值任务,判断明确放弃反而比勉强处理更划算,但放弃也要有书面记录。

    3. 情况三:想常态化建立终止类项目流程

    如果组织每年有一定数量的取消或暂停项目,建议把这件事制度化。我的建议是按以下顺序推进:

    1. 先在 PMO 内部定义收尾流程和任务模板,不要一上来就全公司推。
    2. 选一到两个正在进行的取消项目做试点,跑完整流程,记录问题和数据。
    3. 把关门标准库做成可复用资产,按任务类型分类沉淀。
    4. 选择一个支持私有化部署、能承载多部门权限和凭证管理的项目管理平台,把流程固化进去。
    5. 在 PMO 标准流程手册里增加"终止类项目"章节,与立项流程并列。

    这里我要强调平台选择的一个判断标准:收尾流程的核心是"凭证管理"和"跨部门可见性",不是甘特图和燃尽图。如果平台只能做进度可视化,不能做任务完成的凭证校验,那它承载不了收尾流程的关键约束。选择时可以重点考察自定义字段、附件必填校验、跨空间视图这几项能力。

    4. 情况四:取消涉及外部合同与合规事项

    这种情况必须把法务、财务、安全部门拉进来,而且要让它们成为任务 owner,而不是咨询方。具体做法:

    • 合同终止类任务由采购或法务担任 owner,PMO 只做进度跟踪。
    • 数据处置类任务由安全或合规担任 owner,法务参与双签。
    • 人员安置类任务由 HR 担任 owner,涉及劳动争议的需外部专业意见。
    • 客户与用户通知类任务由业务负责人担任 owner,法务审核口径。

    有一点必须提醒:涉及劳动法、合同法、数据安全法、税务处理的具体判断,必须由专业部门或外部专业机构给出意见,PMO 的职责是组织流程和跟踪闭环,不是替代专业判断。我在实践中见过 PMO 自行决定数据留存期限导致合规问题的案例,这类风险不值得冒。

    六、不同情况下的行动建议

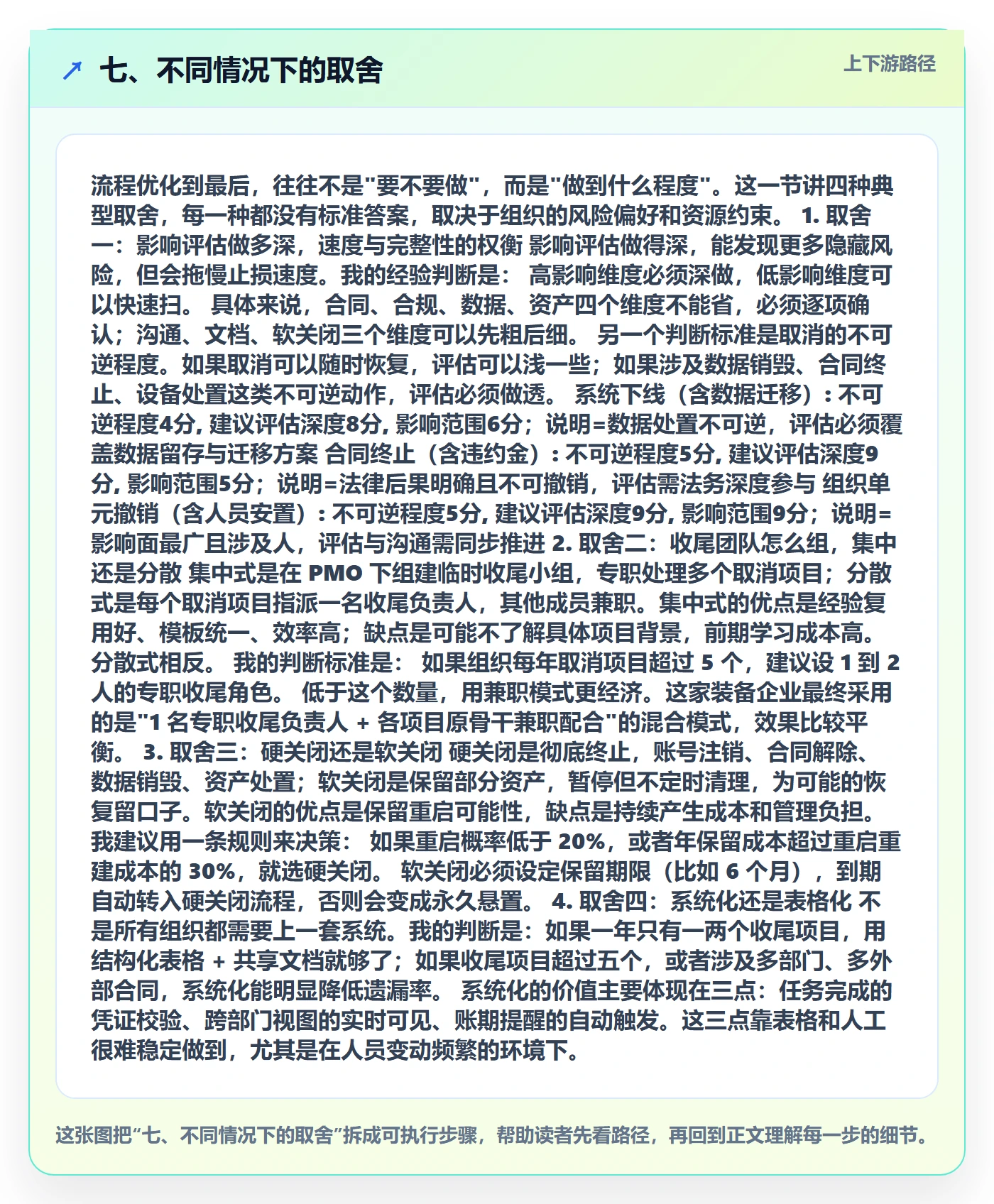

    七、不同情况下的取舍

    流程优化到最后,往往不是"要不要做",而是"做到什么程度"。这一节讲四种典型取舍,每一种都没有标准答案,取决于组织的风险偏好和资源约束。

    1. 取舍一:影响评估做多深,速度与完整性的权衡

    影响评估做得深,能发现更多隐藏风险,但会拖慢止损速度。我的经验判断是:高影响维度必须深做,低影响维度可以快速扫。具体来说,合同、合规、数据、资产四个维度不能省,必须逐项确认;沟通、文档、软关闭三个维度可以先粗后细。

    另一个判断标准是取消的不可逆程度。如果取消可以随时恢复,评估可以浅一些;如果涉及数据销毁、合同终止、设备处置这类不可逆动作,评估必须做透。

  • 系统下线(含数据迁移): 不可逆程度4分, 建议评估深度8分, 影响范围6分;说明=数据处置不可逆,评估必须覆盖数据留存与迁移方案
  • 合同终止(含违约金): 不可逆程度5分, 建议评估深度9分, 影响范围5分;说明=法律后果明确且不可撤销,评估需法务深度参与
  • 组织单元撤销(含人员安置): 不可逆程度5分, 建议评估深度9分, 影响范围9分;说明=影响面最广且涉及人,评估与沟通需同步推进
  • 2. 取舍二:收尾团队怎么组,集中还是分散

    集中式是在 PMO 下组建临时收尾小组,专职处理多个取消项目;分散式是每个取消项目指派一名收尾负责人,其他成员兼职。集中式的优点是经验复用好、模板统一、效率高;缺点是可能不了解具体项目背景,前期学习成本高。分散式相反。

    我的判断标准是:如果组织每年取消项目超过 5 个,建议设 1 到 2 人的专职收尾角色。低于这个数量,用兼职模式更经济。这家装备企业最终采用的是"1 名专职收尾负责人 + 各项目原骨干兼职配合"的混合模式,效果比较平衡。

    3. 取舍三:硬关闭还是软关闭

    硬关闭是彻底终止,账号注销、合同解除、数据销毁、资产处置;软关闭是保留部分资产,暂停但不定时清理,为可能的恢复留口子。软关闭的优点是保留重启可能性,缺点是持续产生成本和管理负担。

    我建议用一条规则来决策:如果重启概率低于 20%,或者年保留成本超过重启重建成本的 30%,就选硬关闭。软关闭必须设定保留期限(比如 6 个月),到期自动转入硬关闭流程,否则会变成永久悬置。

    4. 取舍四:系统化还是表格化

    不是所有组织都需要上一套系统。我的判断是:如果一年只有一两个收尾项目,用结构化表格 + 共享文档就够了;如果收尾项目超过五个,或者涉及多部门、多外部合同,系统化能明显降低遗漏率。

    系统化的价值主要体现在三点:任务完成的凭证校验、跨部门视图的实时可见、账期提醒的自动触发。这三点靠表格和人工很难稳定做到,尤其是在人员变动频繁的环境下。

    七、不同情况下的取舍

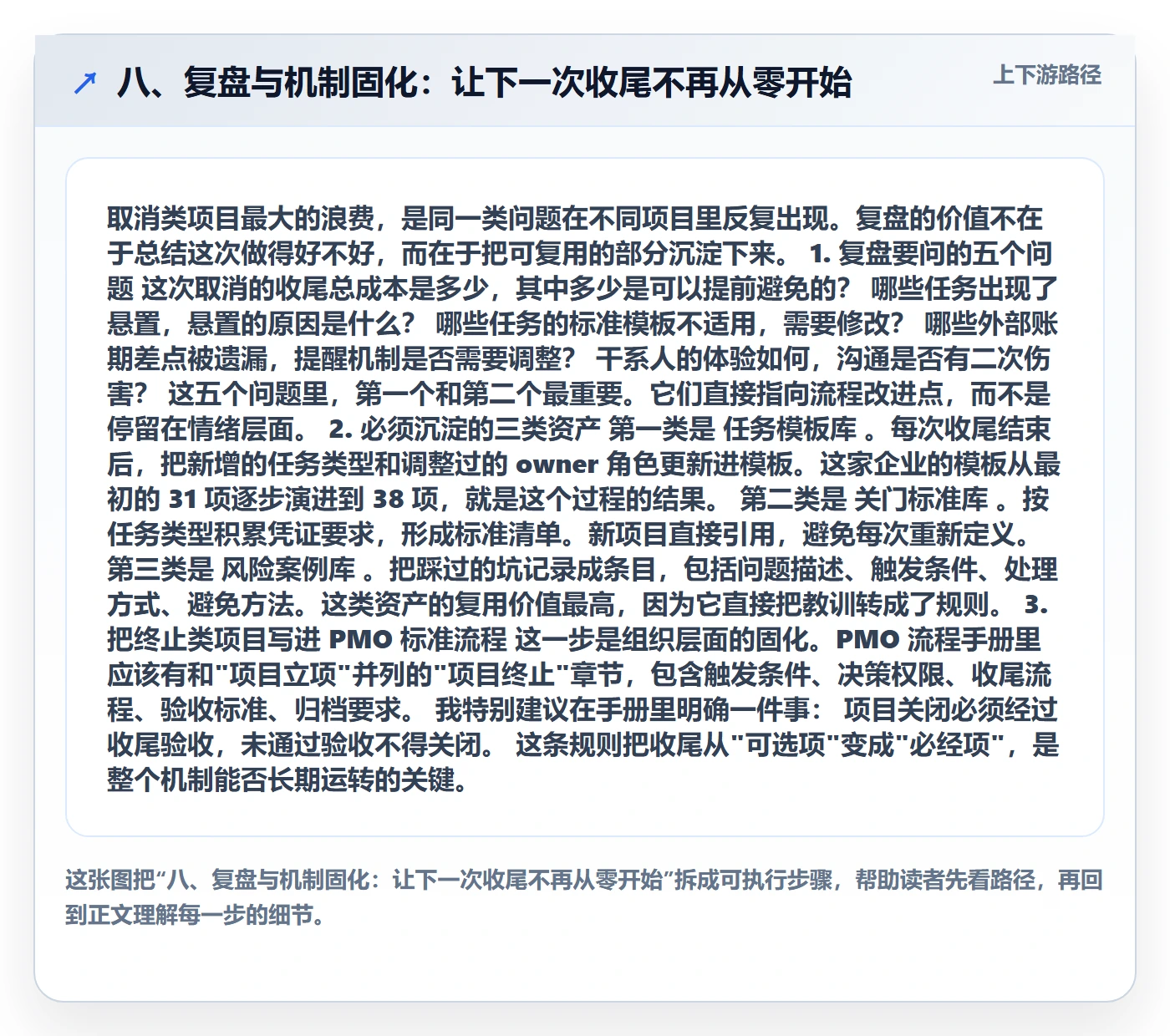

    八、复盘与机制固化:让下一次收尾不再从零开始

    取消类项目最大的浪费,是同一类问题在不同项目里反复出现。复盘的价值不在于总结这次做得好不好,而在于把可复用的部分沉淀下来。

    1. 复盘要问的五个问题

    1. 这次取消的收尾总成本是多少,其中多少是可以提前避免的?
    2. 哪些任务出现了悬置,悬置的原因是什么?
    3. 哪些任务的标准模板不适用,需要修改?
    4. 哪些外部账期差点被遗漏,提醒机制是否需要调整?
    5. 干系人的体验如何,沟通是否有二次伤害?

    这五个问题里,第一个和第二个最重要。它们直接指向流程改进点,而不是停留在情绪层面。

    2. 必须沉淀的三类资产

    第一类是任务模板库。每次收尾结束后,把新增的任务类型和调整过的 owner 角色更新进模板。这家企业的模板从最初的 31 项逐步演进到 38 项,就是这个过程的结果。

    第二类是关门标准库。按任务类型积累凭证要求,形成标准清单。新项目直接引用,避免每次重新定义。

    第三类是风险案例库。把踩过的坑记录成条目,包括问题描述、触发条件、处理方式、避免方法。这类资产的复用价值最高,因为它直接把教训转成了规则。

    3. 把终止类项目写进 PMO 标准流程

    这一步是组织层面的固化。PMO 流程手册里应该有和"项目立项"并列的"项目终止"章节,包含触发条件、决策权限、收尾流程、验收标准、归档要求。

    我特别建议在手册里明确一件事:项目关闭必须经过收尾验收,未通过验收不得关闭。这条规则把收尾从"可选项"变成"必经项",是整个机制能否长期运转的关键。

    八、复盘与机制固化:让下一次收尾不再从零开始

    九、总结:取消不是失败,失控的取消才是

    回到开头那个场景:项目状态显示"已关闭",但账单、合同、账号、数据都还在继续。问题不在于取消这个决定,而在于取消之后没有一套配得上这个决定的执行流程。

    我在多个取消项目里反复验证的一个判断是:取消类任务的难度不在于任务本身有多复杂,而在于它没有天然的推动力和天然的终点。常规项目有业务目标的牵引,取消项目只有风险在牵引;常规项目有交付节点,取消项目必须自己造节点。PMO 在这里的独特价值,就是补上这两样东西,把风险显性化变成推动力,把关门标准造出来变成终点。

    我把整套方法压缩成五句话,可以直接作为自检清单使用:

    • 定边界:把"取消"翻译成取消对象、生效时间、保留事项、决策人四个明确要素,并取得书面确认。
    • 评影响:用九维度矩阵扫描合同、财务、法务、人员、供应商、客户、系统、数据、知识,输出影响地图。
    • 拆任务:按硬关闭、软关闭、过渡、交付物交接、合规处置、沟通六类拆解,每项任务有 owner、备份 owner、截止日期、关门凭证。
    • 控风险:每周短周期例会只盯遗留项、风险项、阻塞项,外部账期设双提醒。
    • 做验收:所有高影响维度任务关闭且凭证齐全、外部账期确认终止、数据资产处置双签归档、干系人书面确认,方可宣布完成。

    如果你的组织现在正有一个"宣布取消但还没收尾"的项目,我建议下一步做三件事:第一,立刻拉出一张所有相关任务、合同、账号、资产的清单,哪怕是粗糙的初版也比没有强;第二,把清单里的高风险项(合同、合规、数据)标出来,这周就启动;第三,给每一项任务指定唯一 owner 和截止日期,写进一个能被所有人看到的看板。

    至于长期机制,找一个能承载凭证校验、跨部门视图和自动提醒的项目管理平台,把收尾流程从文档搬进工具。选择时可以重点关注私有化部署能力、Jira 等既有工具的迁移支持、以及细粒度权限与附件必填校验这几项。流程只有落在工具里被执行,才真正算落地;否则它只是一份写得很好但没人看的文档。取消本身不是失败,把取消做成一次失控的、拖了半年的、没人说得清何时结束的收尾,才是真正的失败。

    常见问题解答(FAQ)

    1. “取消落地方案”到底指什么?是取消已有方案,还是取消之后还要继续落地执行?

    我第一次看到这个词是在部门例会上,领导说要出一份“取消落地方案”,我当时以为是把原来的方案撤掉,就写了份作废通知交上去,结果被退回来重写。后来才发现,团队里几个人对这四个字的理解都不一样,执行层按“别干了”理解,管理层想的是“怎么收尾”。

    它指的是取消决策已经作出之后,如何把收尾、止损、移交和验收做成可执行的闭环,不是简单发一份作废通知。判断方法很简单:看交付物。如果文档里只有“停止、作废、终止”这类结论,没有任务清单、责任人、截止时间、关门标准,那它只是取消通知,不是落地方案。

    真正的取消落地方案至少包含四块内容:决策边界(取消什么、保留什么、何时生效、谁授权)、影响清单(合同、采购、财务、人员、供应商、客户、系统、数据、资产、知识)、任务拆解(每项收尾动作的负责人和验收标准)、关门标准(满足什么条件才算取消完成)。

    建议在文档第一页就写明术语定义,避免执行层把“取消”误读成“什么都不用做”。

    2. 项目取消后,PMO 最容易漏掉哪些收尾任务?有没有一个检查框架?

    我们上一个项目被叫停时,我按常规只做了人员释放和进度归档,觉得已经收尾了。结果三个月后财务来问一笔已付未用的供应商预付款怎么处理,法务又来问合同里还有没有自动续约条款,我才意识到收尾根本不是我以为的那几件事。

    漏得最多的通常不是项目内部的事,而是跨部门的“外部尾巴”。

    可以用一个六类框架过一遍:合同与采购(终止条款、违约金、自动续约、预付未耗用、验收尾款、供应商资产回收)、财务(预算释放、已发生成本确认、未开票收入、资产减值或转固)、法务与合规(保密义务、数据处理、知识产权归属、竞业或排他条款)、人员(工时释放、绩效归属、岗位安排、对外承诺)、客户与用户(通知口径、补偿方案、替代方案、服务连续性)、数据与资产(数据迁移或销毁、账号回收、许可证退订、设备归还、文档与知识归档)。

    每一类都要指定 owner 和截止时间,不能只写“相关部门跟进”。判断是否漏项的办法是问一句:如果这个任务永远不做,会不会在未来产生法律、财务或客户风险?会,就必须进清单。

    3. 取消类任务没有天然终点,怎么判断“这件事真的收完了”?关门标准该怎么定?

    我以前负责的一个产品下线,看板上任务都打完了,但半年后还有客户在问什么时候恢复服务,数据也还挂在旧系统里没处理。那次之后我才明白,任务清单清空不等于项目结束,取消类项目特别容易表面上收完了、实际上留着尾巴。

    关门标准要写成可验证的客观条件,不能写成“完成收尾工作”这种主观判断。建议设四道硬门槛:第一,所有任务状态为已关闭或已明确移交,且移交对象书面确认;第二,无未决风险,或未决风险已登记并指定接收人和处理时限;第三,外部相关方已收到正式通知并确认收到,特别是客户、供应商和合作方;

    第四,财务与合同状态已由对应部门书面确认结清或挂账。四道全过,才允许关闭项目台账。同时要区分硬关闭(彻底终止、资源释放、系统下线)和软关闭(保留数据、保留接口、保留最小维护),在关门标准里分别列明。

    指标上可以看任务关闭率、逾期未关闭项数、遗留风险数、合同关闭率、干系人确认率,但口径要提前定义清楚,比如逾期是按原定截止日还是按调整后截止日计算,否则复盘时算不清楚。

    4. 流程优化做完一轮之后,怎么避免下一个项目取消时又回到口头通知、混乱收尾的状态?

    我们做完一次收尾优化后写了份总结报告,当时觉得挺完整。可下一次项目叫停时,大家还是微信群通知、打电话催、到处问谁负责,那份报告谁也没翻出来用。我就在想,是不是流程优化做完还得做点别的动作,才能真的留下来。

    关键是把这次的经验转成下次直接能用的模板和触发机制,而不是停在总结报告里。具体做三件事:第一,固化模板,至少沉淀取消落地清单、影响评估表、任务拆解与 RACI 表、关门验收表四份文件,放进 PMO 的标准流程库,而不是放在某次项目的归档目录里;

    第二,设触发条件,明确规定什么情况下必须启动取消落地流程,比如预算冻结、项目暂停超过约定周期、决策层书面取消、核心资源整体撤离,触发即启动,不依赖个人意识;第三,把取消类项目纳入常规治理,季度复盘时统计取消类任务的平均关闭周期、遗留风险数量、反复出现的问题类型。

    如果发现同类遗漏在两次以上的取消中重复出现,说明不是执行问题,是流程或模板缺失,要改模板而不是只提醒人。复盘时重点问三个问题:这次为什么取消、能不能更早止损、哪些收尾任务每次都出现却没被写进模板。

    核心关键词

    读者评论

    熊
    熊雨桐

    文章提到的‘跨部门责任未定义’这一条太真实了。我们公司之前停掉一个项目,HR以为IT会自动回收账号,IT以为HR会发通知,结果半年后安全审计才发现一堆离职员工的权限还在。这种交界处的任务确实没人认领,PMO不主动收口就永远悬着。

    高
    高若溪

    把取消当成一个独立项目来立项,而不是原项目下的一个任务,这个做法很实用。原项目已经关闭,看板和权限都不适用了,新建一个收尾项目才能有清晰的责任人和进度视图。我们之前就是挂在原项目下,结果谁都不看那个看板。

    谢
    谢宁

    关于关门标准的定义很有启发。‘已沟通’和‘收到书面确认函’完全是两回事,没有可验证的凭证,任务就会永远停在90%。我准备把文中的结构化任务模板直接拿去用,把验收凭证和升级路径提前写清楚。

    文章包含AI辅助创作:取消落地方案:PMO开展任务执行的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/376450
