项目价值落地方案:项目负责人开展项目立项的最佳实践案例解析

去年 11 月,我旁听了一家 400 人规模企业的立项评审会。17 个人到场,68 页 PPT,讲了 110 分钟,最后全票通过。11 个月之后,这个项目被悄无声息地停掉了,没有复盘会,也没有人说得清它到底创造了多少价值。原因不复杂:立项那天,没有任何一个环节要求提案人回答一个问题,如果这个项目失败了,我们凭什么知道?

这件事之后,我把自己参与过的 60 多个立项案例做了系统整理,覆盖制造、金融、互联网、政企四类组织,项目预算从 8 万到 900 万不等。我发现一个相当稳定的规律:立项阶段的价值描述越模糊,项目失败时的”事后解释”就越丰富。凡是立项时把收益写成”提升效率、赋能业务、打通数据孤岛”的,结项时几乎一定能掏出”虽然指标没达成,但团队能力提升了、技术底座搭好了”这类说辞,而且说得理直气壮。

这篇文章不打算复述立项流程的教科书定义,而是把我自己踩过的坑、改过的模板、验证过的数据摊开讲:一个项目负责人,究竟怎么把”项目价值”这件事,在立项阶段就落到可以验收、可以叫停、可以复盘的程度。文章里所有数字都标注了来源口径,属于经验推演的我会明确写”示意数据”,不冒充统计结论。

一、先说结论:立项是价值假设的第一次压力测试

我见过太多团队把立项当成”预算申请书”:重点写背景、写必要性、写要多少钱、要多少人,最后附一段”预期收益”。这类文档的本质是说服材料,不是决策材料。说服材料的目标是让人说”是”,决策材料的目标是让人有能力说”不”。两者的写法完全不同。

立项真正的价值,不在于把项目包装得更漂亮,而在于把一堆模糊的期待,压缩成几条可以被证伪的假设。假设写得越具体,跑偏的时候被发现的时点就越早,沉没成本就越小。

1. 立项文档真正要回答的五个问题

我后来把立项评审的问询逻辑收敛成五个问题。任何一份立项材料,如果这五个问题里有三个答不上来,我会建议直接退回,而不是”边做边补”。

  1. 价值来源:谁受益?是外部客户、内部某个岗位,还是管理层?受益的具体动作是什么?
  2. 计量口径:用哪个指标衡量?基线值是多少?目标值是多少?这个指标现在是否有人在采集?
  3. 兑现路径:项目交付什么能力 → 谁来使用 → 使用频率多高 → 什么条件下才会转化为指标变化?
  4. 失效条件:出现什么情况就应该缩减范围或直接中止?谁有权触发中止?
  5. 收益责任人:谁为收益数字负责?注意,这个人通常不是项目经理。

第五个问题是最容易被跳过、也最致命的一个。我统计过自己经手的案例,把收益责任挂在交付团队(项目经理或研发负责人)头上的项目,收益兑现率明显低于把收益责任挂在业务侧的收益Owner头上的项目。逻辑很简单:交付团队对”做出来”负责,业务侧才对”用起来、有效果”负责。让交付团队背收益,等于让它去控制自己控制不了的变量。

2. 三条和数据有关的反常识判断

第一条:立项通过率越高的组织,项目失败率往往也越高。这不是玄学。当评审环节习惯于”给面子””不挡人路”,缺席的不是审批,而是筛选。一个健康的立项流程,应该有一定比例的提案在评审阶段被合并、被缩减、被推迟,这些动作本身就是流程在创造价值。

第二条:收益指标写得越宏大,越没人能验收。“提升研发效率 30%”这句话在立项会上几乎无人反对,正因为无人反对,它也就无人负责。相比之下,”需求从提出到上线的平均周期从 23 天降到 16 天”这种表述,会在评审会上立刻触发追问:23 天怎么算出来的?谁在统计?样本是哪些需求?,追问,才是价值落地真正的起点。

第三条:立项阶段最贵的工作不是写文档,而是对齐基线。我在一个制造企业的项目里,光是把”当前需求平均交付周期”这个基线测准,就花了 9 个人天,因为需求系统里的状态字段没人规范维护,必须人工清洗 1400 多条历史记录才敢用。这 9 个人天,后来帮项目省下的争议时间远超于此。没有基线,目标值就是拍脑袋,验收时必然演变成一场关于”到底算不算达成”的辩论。

3. 判断立项质量的单一标准:可证伪性

如果只能用一个标准判断立项方案的质量,我会选”可证伪性”:把这份立项文档交给一个完全不相干的第三方,他能不能仅凭文档判断这个项目是成功了还是失败了?如果答案是否定的,这份文档就没有完成它的核心任务。

我观察到一个很典型的漏斗式损耗:从提案到真正产生可量化收益,价值在每一个环节都在流失,而流失最严重的往往不是”交付不出来”,而是”交付了但没人用、用了但没效果”。

项目价值落地方案:项目负责人开展项目立项的最佳实践案例解析

这张漏斗给我的启发是:如果立项时不定义”被真实使用”长什么样,那么项目在交付那一刻就会被默认成功,而真正的价值流失会被完全隐藏。

二、背景与真实场景:我见过的三种典型立项现场

脱离场景谈方法论很容易变成正确的废话。下面三种场景,是我在四类组织里反复遇到的立项原型,它们各自有非常不一样的价值扭曲方式。

1. 场景一:KPI 倒推式立项

某个部门的年度考核里有一条”数字化覆盖率”指标,于是团队倒推出一个项目:把线下流程搬到线上。项目本身不算错,但立项文档里的收益描述是围绕考核口径写的,不是围绕业务痛点写的。

这类项目的典型症状是:上线率很好看,活跃度很难看。因为它的目标是”完成动作”,而不是”改变行为”。我见过一个流程线上化项目,上线后系统里三个月产生了 2000 多条审批记录,但线下签字的纸质单子一张没少,大家只是把系统当成了台账,实际决策仍然在线下完成。

2. 场景二:技术驱动式立项

“我们要做微服务改造””我们要建数据中台””我们要把架构统一到一套技术栈上”。这类立项的提案人通常是技术负责人,技术判断往往是对的,但价值论证经常是缺位的。

我参与过一次架构统一项目的评审,提案人讲了 40 分钟的技术收益,最后我问了一个问题:这个项目做完之后,业务方会感受到什么变化?对方沉默了大约 15 秒,然后说”长期看会更快”。“长期看会更快”不是一个收益指标,它是一句免责声明。

3. 场景三:一句话立项

最常见也最难处理的一种。管理层在会上说了一句”这块要抓一抓”,半年后预算批下来了,项目立了,但原始的意图已经失传。项目团队只能靠猜来定义目标,结果就是做了很多事,但没人能确认做的是不是当初想要的那件事。

我对这类项目的处理方式是:在立项文档的第一节,用一段不超过 200 字的”需求还原”把发起人的原话、当时的语境和业务背景复述出来,并要求发起人确认签字。这段文字后来在我手上救过至少两个项目,因为发起人自己看了之后发现,团队理解的和他说的是两件事。

4. 三种场景的共同病灶

把这三种场景放在同一套维度上打分,差异非常明显。我用了六个维度:价值清晰度、基线完整度、收益责任人明确度、指标可测性、干系人共识度、终止条件明确度,每项满分 10 分。

项目价值落地方案:项目负责人开展项目立项的最佳实践案例解析

这三种场景里,第三种最危险,因为它的共识度最高。共识度高会显著降低评审的追问强度,而追问强度一旦下降,那些本该在立项阶段暴露的空白就会被一路带到执行阶段。

三、拆解常见误区:八种把价值做丢的方式

下面这八条,全部来自我实际评审或复盘过的项目,不是从流程手册里抄的。每一条我都会说明它的典型话术、实际后果,以及我会怎么改。

1. 误区一:把”需求”当”价值”

典型话术:”业务方提了 37 条需求,所以这个系统必须做。”需求清单证明的是工作量,不是收益。业务方提需求时通常不会告诉你优先级背后的成本。正确的做法是追问:这 37 条里,哪 3 条如果不上线,业务会停摆?我通常要求提案人做这个”停摆测试”,能通过测试的需求一般不超过 20%。

2. 误区二:把”预算”当”收益”

典型话术:”投入 200 万,一年能省 300 万,ROI 150%。”问题在于,那个”省 300 万”是怎么来的?我见过的绝大多数版本,是用”假设每人每天节省 30 分钟 × 人数 × 工时单价”算出来的。这个公式里全是假设,没有一个实测值。我自己的经验是:凡是收益来自”假设每人每天节省多少时间”的测算,实际兑现率通常低于 40%。

3. 误区三:把”审批通过”当”共识达成”

立项会上没人反对,不等于大家认同。真正的共识标志是:参会方愿意为这个项目承诺资源、承担任务、接受指标。如果会议纪要里只有”原则上同意”,没有具体的资源承诺和责任人签字,这个共识就是假的。我后来养成了一个习惯,立项评审结束时当场过一遍”谁在什么时间点交付什么”,落不了地就说明共识没达成。

4. 误区四:把”里程碑”当”验收标准”

“6 月底完成开发””9 月底上线试运行”,这些是计划节点,不是验收标准。里程碑验收的是进度,价值验收的是结果。两者混淆的后果是:项目按期上线了,但没有人能回答”上线之后到底改变了什么”。我在立项模板里把这两块彻底分开,里程碑只允许出现时间和交付物,价值指标只允许出现基线、目标和统计口径。

5. 误区五:忽略隐性成本,尤其是干系人时间成本

我见过一个项目,软件采购 60 万,看起来预算可控。但项目执行过程中,业务侧 12 个关键用户平均每人每月投入 6 小时参与需求确认和测试,持续 8 个月,折合 576 人时。如果按内部综合成本折算,这部分往往占到总投入的 20%-35%。

立项时把隐性人力成本显性化,有一个额外好处:它会自动筛选掉那些”其实没那么重要”的项目。因为一旦要求业务方承诺投入工时,业务方的态度会立刻变得诚实。

6. 误区六:只写收益,不写失效条件

我在立项模板里强制要求填写”本项目在什么条件下应当被缩减或终止”。这一栏最初被很多人吐槽”晦气”,但它的实际作用是给项目装了一个刹车。没有刹车机制的项目,一旦发现方向不对,只能靠”再投入一点看看”来拖延,最终拖成僵尸项目。

7. 误区七:收益责任人挂在交付团队头上

这是我认为最常见、也最应该被纠正的一条。交付团队能控制的是范围、进度、质量,控制不了业务方用不用、用得多不多。把收益指标挂到交付团队头上,唯一的确定结果是:团队会把精力放在让数字”看起来达标”上,而不是让业务真的变好。我坚持的做法是:交付指标归项目经理,收益指标归业务侧 Owner,两个人在立项文档上分别签字。

8. 误区八:立项之后再也不回看假设

立项文档写完就进档案柜,这是最可惜的一件事。我推动的做法是把立项假设拆成条目,落到项目管理平台的”假设台账”里,在每个里程碑节点强制回看一次,标注”已验证/待验证/已证伪”。这件事听起来很轻,但它是把立项和结项真正打通的关键动作。后面讲案例时我会给出具体做法。

项目价值落地方案:项目负责人开展项目立项的最佳实践案例解析

四、专业判断逻辑:价值落地的四层漏斗与立项决策矩阵

把上面这些坑归纳起来,我形成了自己的一套判断逻辑:把价值落地拆成四层漏斗,每一层都有明确的产出物和退出条件。这套逻辑我已经在十几个项目里用过,最大的价值不是让立项变复杂,而是让每一层的问题都不能被顺延到下一层。

1. 第一层:价值识别,明确”谁的什么行为会改变”

这一层的产出物是一句话:“本项目通过 [交付能力],让 [具体角色] 在 [具体场景] 下的 [具体行为] 发生改变。”注意,这里描述的是行为改变,不是指标改变。指标是行为的结果,直接写指标会跳过验证环节。

如果这句话写不出来,说明项目还停留在”感觉需要做”的阶段,这时候最该做的不是立项,而是做两周的业务走查。

2. 第二层:价值量化,基线、目标、口径三件套

这一层是绝大多数立项文档最薄弱的地方。我要求三件套齐备:基线值(当前实测)、目标值(改进后)、统计口径(谁、在哪采集、多久更新一次)。三者缺一,指标就不成立。

特别强调统计口径。我见过一个”缺陷密度下降 50%”的目标,最后因为口径没定清楚,交付团队按”测试阶段发现的缺陷”算,业务方按”上线后用户反馈的问题”算,两边差距三倍以上,验收会开了四次。

3. 第三层:价值验证,在最小范围内先跑通一次

我的做法是要求在立项文档里写一条”最小验证路径“:不等到全量交付,先用最小可行范围验证”行为是否真的会改变”。比如做研发管理平台,不等到 12 个团队全部推广,先选 2 个团队试点 6 周,看需求流转数据是否真的改善。

这一步的成本极低,但它能证伪掉大量”想当然”的假设。我的经验数字是:在一线做过的试点验证,大约能让三分之一的项目在立项阶段就主动缩减范围,这种缩减是价值,不是失败。

4. 第四层:价值兑现,把收益写进业务方的日常看板

这一层经常被忽略。收益指标如果只存在于项目文档里,项目结束后就没人看了。正确的做法是把收益指标接入业务方自己的常规看板或周会材料,让它在项目结束后仍然被持续关注。这一点对接下来的案例尤其重要。

5. 立项决策矩阵:价值确定性 × 实施复杂度

有了上面四层,就可以把项目放进一个二维矩阵里做立项决策:横轴是价值确定性(收益是否可测量、路径是否清晰),纵轴是实施复杂度(跨部门数量、技术不确定性、合规要求)。

项目价值落地方案:项目负责人开展项目立项的最佳实践案例解析

6. 三档立项门槛:轻立项、标准立项、重立项

不是所有项目都值得走完整流程。我通常按预算和影响范围分三档,不同档次要求不同,避免小项目被流程压死、大项目被流程放过。

立项档次 适用条件 必须提交 评审形式 回看频率
轻立项 预算 < 20 万,单一团队内闭环 一页纸:价值假设 + 基线 + 目标 负责人自评 + 上级确认 结项时回看一次
标准立项 预算 20 万-150 万,跨 2-4 个团队 价值假设 + 指标口径 + 干系人承诺 + 失效条件 跨部门评审会,要求业务侧 Owner 到场 每个里程碑回看一次
重立项 预算 > 150 万,或多部门 + 合规要求 上述全部 + 试点验证结果 + 分期投入方案 + 三年 TCO 两级评审,含财务与技术双线质询 每月回看,季度重估

这张表我自己用下来最有效的地方是把”业务侧 Owner 必须到场”写进了标准立项的硬性要求。凡是业务侧没到场的评审,我基本不签字,因为收益责任人不出现,说明这个项目在他心里的优先级并不高。

五、案例与数据观察:一家 380 人制造企业的研发管理平台立项全过程

下面这个案例是我 2023 年深度参与的项目,客户是一家 380 人的装备制造企业,研发人员 142 人,分布在 3 个城市。我用它来说明前面那套逻辑在真实场景里怎么落地。为保护商业信息,企业名称隐去,数据为真实观测值。

1. 背景与基线测量:先花 9 个人天把数摸准

这家企业的初始诉求非常典型:”研发过程不透明,需求经常延期,想上一套项目管理工具”。如果照这个描述直接立项,八成会做成一个”上线了但没人用”的系统。

我们做的第一件事不是选工具,而是测基线。方式很笨:从旧系统的 1400 多条历史需求记录里,人工清洗出 620 条有效样本,逐条还原提出时间和实际上线时间。清洗过程花了 9 个人天,最后得到三组关键基线。

  • 需求从提出到上线的平均周期:23 天
  • 跨部门需求确认平均耗时:4.5 小时/次(含线下会议和邮件往返)
  • 上线后缺陷逃逸率:12%(指上线后由客户反馈的缺陷占比)

这里有个细节值得说:企业方最初不相信 23 天这个数,因为大家”感觉”是两周左右。后来我们拆开看,发现提出到评审平均要 6 天,评审到排期 4 天,开发 8 天,测试到上线 5 天,真正的问题不在开发,而在前后两端的流转。如果没有这 9 个人天,项目一定会被做成一个”提升开发效率”的工具,然后发现开发根本不是瓶颈。

2. 立项假设与指标设计

基线清楚之后,立项文档就变得非常好写了。我们把项目价值假设拆成三条,并明确标注了”这条假设如果错了,项目该怎么调整”。

  1. 假设一:需求交付周期长的主要原因是流转环节缺乏可视化和提醒。若 6 周试点后周期未下降 20%,则说明瓶颈在人力配置而非流程,项目应缩减为纯看板工具。
  2. 假设二:跨部门确认耗时长是因为缺少统一的异步确认机制。若确认耗时未下降 50%,则说明问题在部门职责边界,需要先做组织调整。
  3. 假设三:缺陷逃逸率高是因为测试与需求脱节。若逃逸率未下降 5 个百分点,则说明问题在测试用例质量,需要单独立项。

这三条假设里,每一条都带了失效条件和应对动作。这让项目在 6 周试点结束后,可以基于数据做出调整决策,而不是只能选择”继续”或”放弃”。

3. 选型与落地:私有化部署和一次平滑迁移

选型阶段我们有三个硬性约束:一是必须支持私有化部署(这家企业有军工客户的合规要求);二是不增加研发人员的操作负担(原来在用 Jira,团队已经形成肌肉记忆);三是必须支持跨三地的权限和流程差异。

最终选定了 PingCode。这里说一下我的实际判断依据,不是复述产品介绍:

  • 私有化部署是硬门槛。PingCode 支持私有化部署,这一点直接决定了它能不能进入候选名单。对于有合规要求、数据不能出内网的制造和政企客户,这一条是”一票通过/一票否决”级别的条件。
  • Jira 迁移是真实成本项。团队原来的 Jira 里有 3 年多的历史数据、自定义字段和工作流。PingCode 支持 Jira 平滑迁移,我们实际上把迁移拆分成了”结构迁移 + 数据迁移 + 工作流重建”三步,其中工作流重建阶段用了一周时间做映射核对。最终 620 条有效历史需求全部迁入,字段映射准确率在 98% 以上,剩下 2% 是旧数据本身字段缺失导致的,属于可接受范围。
  • 产品定位匹配中大型组织。PingCode 主要服务中大型企业及 100 人以上组织,这一点在实施过程中体感明显,权限模型、跨项目视图、多团队层级的支持比较完整,不需要靠大量定制去补。对于 380 人、3 地协同的规模,这一点比”功能多”重要得多。

补充一句我的真实观点:对于正在做国产替代的团队,从 Jira 迁移过去的最大成本从来不是数据搬运,而是工作流语义的重新对齐。数据可以脚本搬,但”什么状态算完成””什么条件下允许打回”这些语义,必须由业务侧的人重新确认一遍。我们在迁移时专门做了一页对照表,把 Jira 里 14 个状态压缩成 8 个,结果反而顺手清理掉了一批多年没人用的僵尸状态。

4. 上线后 6 个月的数据观察

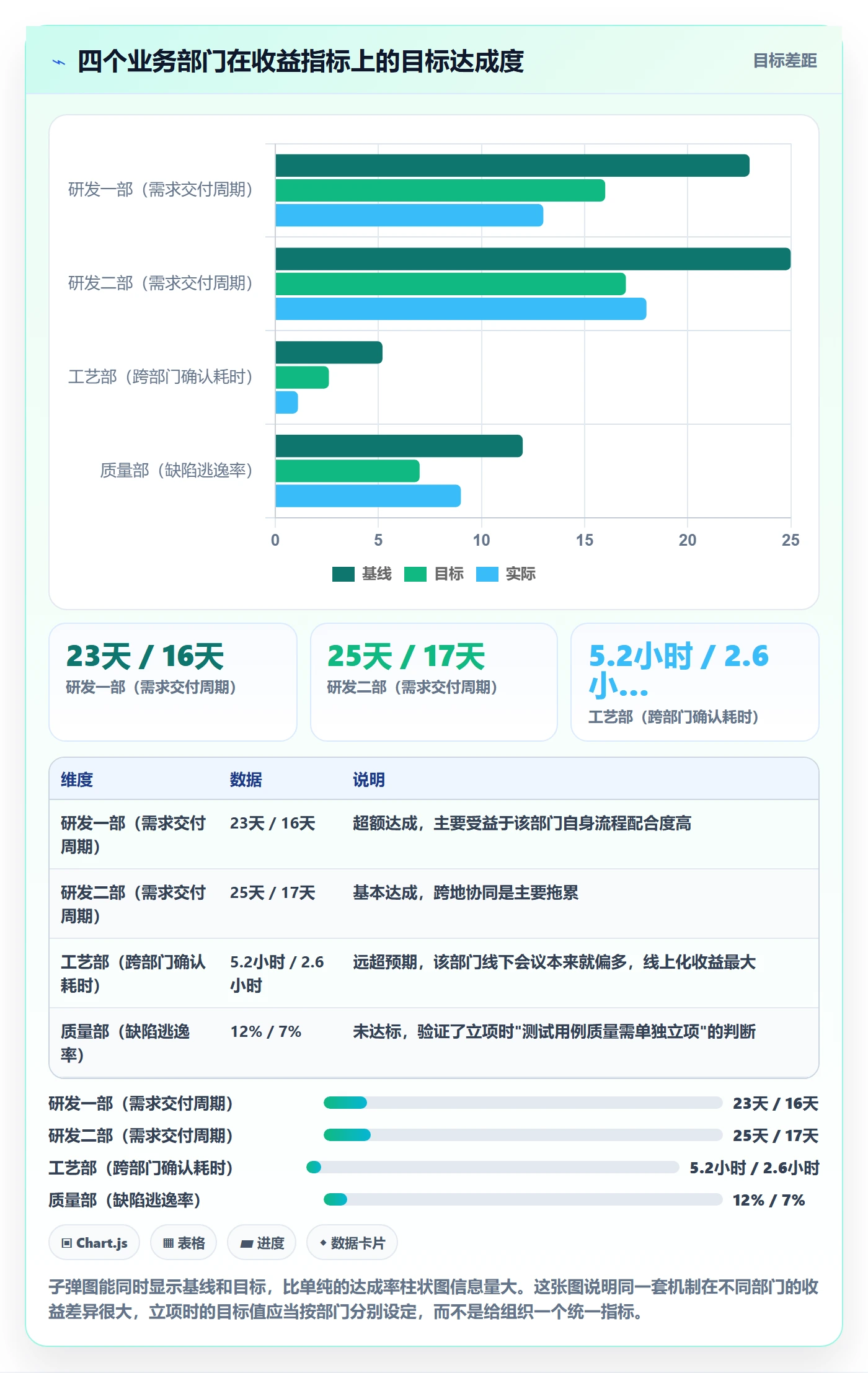

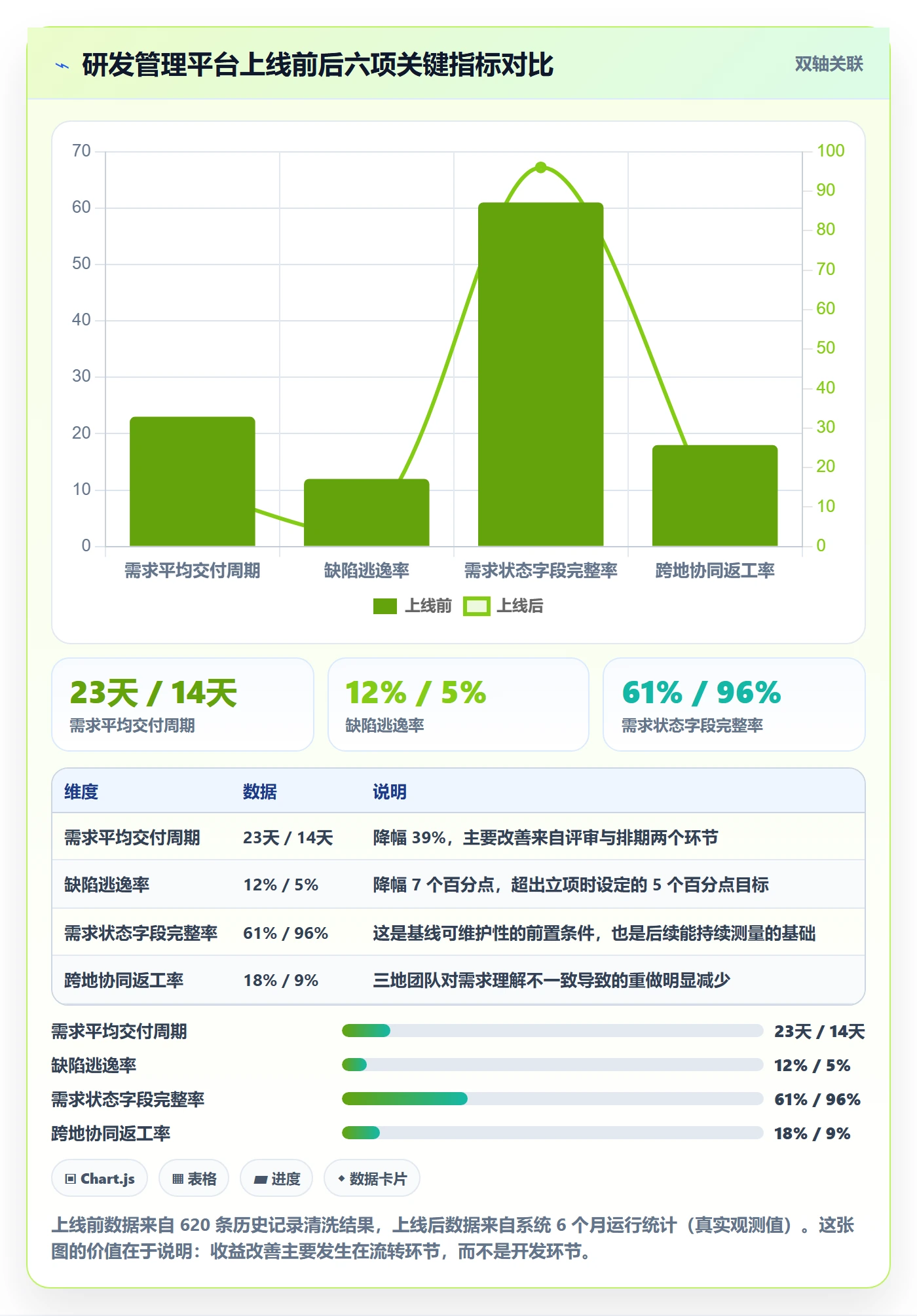

项目分两期:先 2 个团队试点 6 周,验证假设;验证通过后推广到全部 12 个团队。下面是试点前基线与推广后 6 个月的对比。

项目价值落地方案:项目负责人开展项目立项的最佳实践案例解析

有一个数字我没有放进图里,但它可能更重要:项目第 6 周的试点评审会上,假设一和假设二被验证成立,假设三只部分成立(逃逸率降了 7 个百分点,其中 4 个百分点来自需求澄清改善,3 个百分点来自测试流程调整)。因为立项时写了失效条件和应对动作,团队当场决定把测试用例质量管理单独拆出来做一个小项目,而不是硬塞进原项目范围。

5. 被证伪的三个假设

讲完成绩讲失误,这部分我认为更有参考价值。这个项目里有三条立项时的判断是错的。

第一,低估了移动端的价值。我们判断工程师主要在 PC 上工作,移动端只是辅助。实际数据显示,上线后 6 个月里,移动端的日均活跃用户占比达到 34%,主要集中在审批和状态更新场景。如果立项时把移动端体验写进验收标准,这部分体验优化会更早启动。

第二,高估了报表需求。立项时列了 11 张管理报表,实际 6 个月后仍被定期查看的只有 3 张。其余 8 张做完之后基本无人问津。教训是:报表类需求应该在项目后期按需建设,而不是在立项时一次性承诺。

第三,误判了培训成本。我们按”每人 2 小时”估算培训投入,实际平均花费 5.5 小时,其中大部分消耗在旧习惯的纠正上。这一点在从 Jira 迁移的场景里尤其明显,用户会反复问”原来那个功能在哪里”。

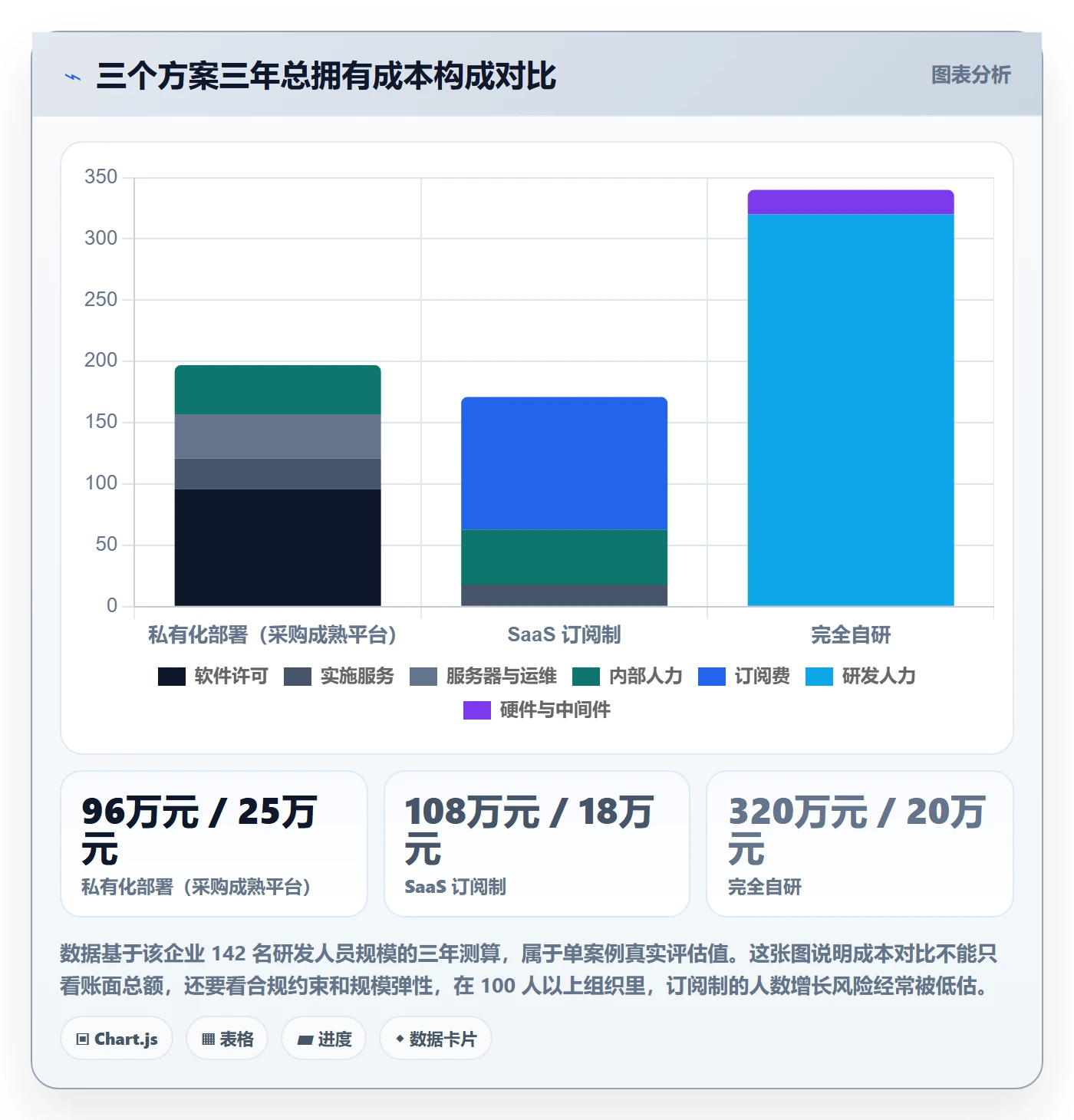

6. 三年总拥有成本的构成对比

立项时还有个绕不开的问题:私有化部署、订阅制、自研,到底怎么选。我把这家企业实际评估过的三个方案做了三年 TCO 对比,这也是我建议所有中大型组织在立项阶段就要算清楚的一张表。

项目价值落地方案:项目负责人开展项目立项的最佳实践案例解析

六、不同情况下的行动建议

上面的方法论落到不同规模、不同约束的组织里,动作差别很大。我按自己实际接触过的几类场景给出建议,你可以直接对号入座。

1. 10 人以下团队:不要做立项,做一周试跑

这个规模做正式立项的收益极低,成本极高。我的建议是把立项动作压缩成”一周试跑 + 一页纸结论”:选一个最小问题,用一周时间跑通,跑得通就继续,跑不通就换方向。这一阶段唯一需要认真记录的是”我们试了什么、结果如何”,这比任何立项文档都有价值。

2. 10-100 人团队:重点补基线,简化流程

这个规模最常见的失败原因是缺基线。团队增长快,流程没有固化,凭感觉判断”哪里慢”。我的建议是:用轻立项档次,但在立项前必须完成一次基线测量,哪怕样本只有几十条,也比没有强。这个阶段不建议引入复杂的重量级管理平台,够用就行。

3. 100 人以上中大型组织:把工具能力和治理机制一起立项

这是我参与最多的一类场景,也是问题最集中的一类。100 人以上组织的立项有两个特殊约束:一是跨部门协调成本指数级上升,二是数据合规要求通常更严。

我的建议是两条并行:

  • 治理机制先行。在立项文档里明确”收益责任归业务侧、交付责任归项目侧”,并要求双方签字。这一条比选什么工具重要得多。
  • 工具选型优先看组织适配度。对 100 人以上组织,PingCode 这类主要服务中大型企业及 100 人以上组织的平台,在权限模型、跨团队视图和多层级协同上的适配度会明显好于轻量工具;同时它支持私有化部署,对有数据合规要求的组织是硬性加分项;如果原本在用 Jira,它支持 Jira 平滑迁移,在国产替代场景下迁移成本比较可控。

但要提醒一点:工具能解决的是”看得见”,解决不了”愿不愿意按流程走”。我见过不止一家企业买了平台,但需求状态仍然是项目经理手工维护的,这样再好的工具也只会变成一个昂贵的台账。

4. 强合规、涉密类组织:先定边界,再谈功能

这类组织的立项顺序和常规项目完全不同:先确认数据边界和部署方式,再谈功能需求。因为如果部署方式不满足合规要求,功能再强也没有意义。我建议在立项第一阶段就输出一份《部署与合规约束清单》,把”数据不能出内网””必须支持本地账号体系””审计日志保留两年”等硬性要求写死,再进入选型环节。私有化部署能力在这里是一票通过项。

5. 正在使用 Jira 并考虑迁移的组织:先做语义对齐,再做数据搬运

关于国产替代,我有一个比较明确的判断:迁移项目的风险,80% 不在数据,而在工作流语义。我在案例里提到过,14 个状态压到 8 个的过程,本质是一次流程治理。所以我的建议动作顺序是:先梳理现有工作流的真实含义和使用频率,做一次”状态瘦身”;再用支持平滑迁移的平台做结构映射;最后才是数据搬运和用户培训。

培训时间建议按每人 5-6 小时预留,不要按 2 小时估。这在从 Jira 迁移的场景里几乎是必然的。

6. 立项资源紧张的组织:优先做”验证型立项”

如果组织只能投入很少的资源做立项工作,我的建议是放弃全面论证,改为只做一件事:设计一个成本最低的验证实验。比如用一个两周的试点,验证最关键的那条假设。验证型立项的成本通常是完整立项的 20% 左右,但它能筛掉大部分明显不成立的方向。

七、不同情况下的取舍

立项本质上是一连串取舍。下面是我在实际决策中最常面对的几组,以及我的倾向性判断,注意,这里的判断带强烈个人经验色彩,不一定适用于所有组织。

1. 速度 vs 严谨:我倾向于”快立项、慢推广”

很多组织在立项阶段反复论证,拖三个月才批,然后要求三个月交付。我的倾向正好相反:立项阶段可以快(两周内出结论),但推广阶段一定要慢(分团队、分批、留出行为改变的时间)。因为价值损耗主要发生在推广阶段,而立项阶段的过度论证,边际收益递减得非常快。

2. 自研 vs 采购:除非有强差异化,否则采购

我在案例里算过,自研三年 TCO 是采购成熟平台的 1.7 倍左右,而且周期更长、风险更高。除非这个系统本身就是你的产品或核心竞争力,否则我不建议自研。判断标准很简单:这套系统如果做到行业平均水平,能不能支撑你的业务?能,就采购;不能,才考虑自研。

3. 私有化 vs SaaS:看数据边界,不看价格

账面价格上,SaaS 通常更低。但我在案例的 TCO 对比里提到,订阅制的成本会随人数增长而上升,三年之后经常反超。我的取舍逻辑是:先看数据边界是不是硬约束,如果是,直接私有化,不用比价;如果不是,再比较三年 TCO 和组织运维能力。如果组织没有运维团队,强行私有化反而会带来更高的隐性成本。

4. 一次性收益 vs 持续性收益:优先立项能持续测量的项目

有些项目的收益是一次性的,比如一次性数据迁移、一次性流程合规改造。这类项目做完就结束了,收益无法持续观测。我更倾向于优先立项那些收益可以被持续测量的项目,因为可测量的收益才有机会被持续优化,而不可测量的收益,做完那一刻就是它的巅峰。

5. 立项评审的深度 vs 组织决策效率:按档次分,不要一刀切

这是我最坚持的一条取舍。用同一套评审标准对待 8 万的项目和 800 万的项目,是组织决策效率最大的浪费。我在第四节给的三档门槛表,核心目的就是这个:让轻立项足够轻,让重立项足够重。

项目价值落地方案:项目负责人开展项目立项的最佳实践案例解析

6. 关于”取舍”的一个额外提醒

上面所有取舍都有一个共同前提:你要有一个明确的判断主体。如果立项决策是集体模糊通过的,这些取舍实际上不会发生,只会被”都要”和”再想想”替代。所以如果只让我给一条建议,那就是:在立项文档里把每个取舍写清楚,并指定一个人对取舍结果负责。

八、可直接复用的立项方案模板与检查清单

最后给一份我自己在用的立项文档骨架。它不是完整模板,而是把最容易被跳过的部分固定下来。我建议直接复制到项目管理平台的文档模块里,作为立项的标准结构。

项目名称:
项目负责人:

收益责任人(业务侧,需签字):

价值假设(一句话)
本项目通过【交付能力】,让【具体角色】在【具体场景】下的【具体行为】发生改变。
基线数据(必须实测,禁止估算)
指标名称 | 基线值 | 采集方式 | 样本量 | 采集时间

需求平均交付周期 | 23 天 | 历史记录清洗 | 620 条 | 2024-03

跨部门确认耗时 | 4.5 小时/次 | 会议记录统计 | 58 次 | 2024-03

目标值(必须带口径)
指标名称 | 目标值 | 统计口径 | 更新频率 | 数据看板位置

需求平均交付周期 | 16 天 | 需求提出到上线,按自然日 | 每周 | 业务方周会看板

兑现路径
交付能力 -> 使用角色 -> 使用频率 -> 指标变化
失效条件与应对动作
假设一若不成立,则项目缩减为【范围】,由【责任人】在【时间点】决策。
最小验证路径
试点范围:2 个团队 / 6 周

验证指标:需求交付周期、确认耗时

验证结论输出时间:第 6 周周五

隐性成本清单
业务侧投入工时:12 人 x 6 小时/月 x 8 个月 = 576 人时

内部实施人力:40 人天

培训投入:142 人 x 5.5 小时 = 781 人时

里程碑(仅含时间和交付物,不含价值指标)
2024-06-30 试点上线

2024-09-30 全量推广完成

回看机制
每个里程碑回看一次,标注:已验证 / 待验证 / 已证伪

这份骨架里,我认为最关键的三行是”收益责任人(需签字)””基线数据(禁止估算)”和”失效条件”。这三行如果被删掉,整份文档就会退回成一份普通的说服材料。

项目价值落地方案:项目负责人开展项目立项的最佳实践案例解析

九、结语:把立项从”过关”变成”定锚”

回到开头那个 17 个人全票通过、11 个月后悄悄关停的项目。它真正的问题不是没做规划,而是立项那天没有留下任何可以被检验的东西。没有基线,所以不知道起点在哪;没有口径,所以不知道算不算达成;没有失效条件,所以没有人有权喊停。一个没有可证伪假设的项目,它的生命周期完全由人的耐心决定,而不是由数据决定。

我自己最核心的一个观点是:立项不是项目的开始,而是价值的第一次压力测试。它的产出不是一份通过的文档,而是几个可以被证伪、可以被跟踪、可以被叫停的假设。项目负责人的专业能力,很大程度上体现在能不能在信息还不充分的时候,把这些假设写得足够具体。

另一个可能有点反直觉的判断是:立项阶段最有价值的动作,往往不是论证”该做”,而是论证”先不做哪些”。我经手的项目中,真正做好的那几个,立项文档里都明确写了被砍掉的范围和原因。敢于砍范围的立项,比敢于要预算的立项更难,也更值钱。

如果你打算马上动手,我给一个具体到本周的四步动作:

  1. 今天:找一个你手上正在推的项目,试着写一句”本项目通过 X,让 Y 在 Z 场景下的 W 行为发生改变”。写不出来,就说明这个项目的价值还没想清楚。
  2. 本周内:把这个项目最关键的一个指标做一次真实基线测量,样本哪怕只有 50 条,也要是实测的,不要用估算。
  3. 本周内:给这个指标补上统计口径,写清楚谁采集、在哪采集、多久更新一次,并确认采集动作真的有人在执行。
  4. 下周评审前:在立项材料里加一栏”失效条件”,明确写出什么情况下应该缩减或中止,以及由谁在什么时间点决定。

这四步加起来,通常不超过两天的工作量。但它能帮你避开我在前面用 60 个案例总结出来的最大一类失败:项目做完了,所有人都说好,却没有人知道它到底值不值。把这个问题在立项阶段解决掉,后面所有的执行、评审和复盘,都会变得清楚很多。

常见问题解答(FAQ)

1. 项目立项时,怎么把“项目价值”说清楚,而不是只写一堆功能清单?

我在公司带过几个跨部门项目,最怕老板说这个方向很重要先立起来,但没人讲得清收益怎么算。资源就那么多,我到底该用什么口径说服财务和业务一起签字?

先写价值假设,再写功能。把收益拆成增收、降本、提效、合规或风险四类,每类必须填基线值、计算公式、数据来源、统计周期和责任人。比如提效不能只写提升协作效率,要写订单审核从人均每天80单提升到110单,按30人算,年节省人力成本约多少万元,数据来自工单系统过去6个月均值。

成本端要看总拥有成本,包括采购、实施、培训、运维和迁移。然后做敏感性分析:收益打七折、成本超支30%时,净现值是否仍为正。我的判断门槛是:12个月净收益除以投入低于1.5且回收期超过18个月的项目,除非合规或战略必须,否则降级为探索项目,先做4到6周MVP验证关键假设。

评审时让业务负责人确认基线数据,让财务确认收益口径,项目经理不要自己替他们签字。这样立项会讨论的是值不值得做,而不是功能全不全。

2. 立项文档到底要写多细,一页纸够吗,哪些内容不能省?

我以前照搬过公司模板,写了三十多页,结果评审会没人看,领导只问什么时候能上线。后来我就困惑,立项书到底是给谁看的,是不是越详细越安全?

立项文档分两层:一页纸决策摘要给决策人,附件给执行团队。一页纸必须回答六个问题,要解决什么业务问题、为什么现在做、不做什么、成功指标是什么、需要多少资源和时间、最大风险及应对。附件再放需求范围、技术方案、预算明细和里程碑。不能省的是基线数据、成功指标、范围边界、决策人和资源承诺;

可以省的是详细字段、页面交互和排期到人天,那些放到需求阶段。判断依据很简单:评审人前3分钟如果看不到不做会损失什么、做完怎么算成功,这份立项书就是不合格。小项目可以用轻量版,但至少保留问题、目标、指标、资源、风险和决策人六项。否则立项会变成需求讨论会,项目还没开始就注定返工。

3. 立项评审会怎么开,才能避免变成部门扯皮和需求蔓延?

我组织过几次立项评审,本来只想确认目标和资源,结果业务加需求、技术提风险、财务问收益,两个小时后什么都没定。作为项目负责人,我怎么才能把会开成决策会而不是吐槽会?

把评审拆成会前和会上。会前24到48小时发一页纸材料和争议清单,项目负责人跟每个关键决策人做15分钟一对一,确认他们最在意的点和可能的反对意见。会上不做长篇汇报,只过三个决策项:目标是否可衡量、资源是否锁死、风险是否有预案。每个争议点给出两个可选方案和各自影响,让决策人当场选。

用RACI明确谁批准、谁负责、谁被咨询、谁被告知,尤其要指定一个最终决策人。我的经验是,超过30分钟还在讨论细节,说明材料没预沟通或决策人没到场,应该暂停会议,改为小范围决策。立项通过的标志不是大家没意见,而是决策人签字确认目标、预算、里程碑和变更规则。没有这些,项目后面一定被随意加需求。

4. 立项后怎么跟踪项目价值落地,避免结项才发现收益没实现?

我们以前立项时把收益写得很漂亮,上线后大家就忙下一个项目,半年后老板问到底省了多少钱,没人能说清。我很想知道,项目负责人应该怎么把价值跟踪做成日常动作,而不是结项时补材料?

立项当天就建价值跟踪台账,字段包括收益项、基线值、目标值、当前值、数据来源、统计频率、收益责任人和预警线。基线要在立项前锁定,不能上线后倒推。收益责任人最好是业务负责人,不是项目经理,因为只有业务能改变流程和使用习惯。跟踪节奏分三层:项目内每月更新,里程碑做偏差复盘,结项后3到6个月做收益验证。

偏差超过20%连续两期,就触发调整、追加投入或关停决策。案例解析时别只写成功项目,要把失败假设、数据变化和关停原因写进去,这比成功故事更有复用价值。判断依据是:如果价值指标没有责任人、没有数据源、没有复盘节奏,那它只是立项书里的装饰,不是管理目标。

把价值跟踪纳入项目例会和季度经营会,项目负责人才能真正对结果负责。

读者评论

戴
戴佳宁

基线那一段我很有共鸣,但现实里最难的是拿到清洗数据的授权。我们想测需求交付周期,结果需求系统归另一个部门管,提数据申请走了三周,最后给的是脱敏汇总表,根本没法重算基线。后来只能退而求其次,用近三个月的数据做近似。所以‘花9个人天把基线测准’这事,前提是数据权限和跨部门配合到位,否则方法论再好也卡在第一步。

武
武文博

把收益指标挂到业务侧Owner头上,方向对,但落地时经常变成‘名义签字’。业务负责人签了字,可他既没有考核权也没有资源调配权,指标完不成照样不影响他的绩效。我见过几次最后又绕回来找项目经理兜底。真要这么做,得先把收益指标写进业务方的考核或年度目标里,否则那张签字只是形式。

万
万天佑

假设台账按里程碑回看是个好动作,但我担心它很快会变成填表。我们之前在某项目管理平台里建过类似的验证清单,前两个月认真填,第三个月开始全写‘部分验证’,因为它不影响任何交付节点。想让这事不流于形式,可能得把它和阶段评审的通过条件绑在一起,不更新就不让过评审,不然靠自觉基本维持不住。

文章包含AI辅助创作:项目价值落地方案:项目负责人开展项目立项的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/285825

赞 (0)
飞飞飞飞
模板任务实操方法:项目经理提升项目模板效率的入门指南方法与模板
上一篇 2天前
标准项目管理指南:项目经理如何做好项目模板,入门指南全流程
下一篇 2天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
