模板任务实操方法:项目经理提升项目模板效率的入门指南方法与模板

我接手过一个 140 人的研发交付组织,最典型的一幕是:每个新项目启动,项目经理都要花 4 到 6 小时手工搭一遍计划,复制上期的表格、改日期、换人名、删掉不适用的任务。三个月里这个动作重复了 19 次,其中 7 次出现里程碑日期错位,2 次因为漏挂依赖,测试阶段被硬生生压缩了一周。

问题不在项目经理不努力,而在“模板”这个词被用错了。多数团队理解的模板是一张静态任务清单,而真正能提升效率的模板任务,应该是一套可参数化的计划生成器:时间用偏移量表达,人员用角色占位,范围用可选块控制。

我把这三年的实操拆开讲:模板任务该怎么拆、怎么定时间、怎么挂依赖、怎么治理版本,在 PingCode 这类平台上具体怎么落地,以及不同规模团队该做的取舍。文中数据来自我负责过的 3 个组织、累计 46 个项目的一线观察,属于经验样本,不是行业统计。

一、先给结论:模板任务的效率由三个可调节杠杆决定

先把结论放前面。能把新项目启动时间从小时级压到分钟级的团队,靠的从来不是模板数量多,而是把模板任务从“静态清单”改造成了“参数化生成器”。这是两种完全不同的东西,很多项目经理卡在第一步就没意识到。

1. 模板任务不是任务清单,而是计划生成器

静态清单的逻辑是“我把上次的计划存下来,下次改改就能用”。它的隐含前提是每次项目都差不多,而现实中工期、人员、范围、客户节奏每一项都在变。所以每一次复用,修改成本几乎等于重做,只是心理上觉得“有个底子”。

参数化生成器的逻辑是“我定义规则,系统按规则生成”。新项目创建时只需要输入三个参数,启动日、项目规模、客户类型,系统就能吐出一份可直接开工的计划,人名自动映射,日期自动推算,依赖自动串联。

这两者的差距不是效率提升 20%,而是量级差异。我实测的数据是:同样 60 人规模的项目,静态清单复用平均耗时 4.5 小时,参数化生成平均耗时 22 分钟,首版计划返工率从 63% 降到 18%。

2. 三个杠杆:结构分层、时间相对化、字段最小化

第一层杠杆是结构分层。模板不应该是一张平铺的任务表,而应该是“阶段,任务包,原子任务”三层结构。上层管里程碑和交付物,中层管可复用的工作流,下层管具体执行动作。没有分层,模板就会变成一锅粥,谁都不敢改。

第二层杠杆是时间相对化。所有模板任务的日期都必须表达为相对偏移量,锚定在项目启动日或者上一个里程碑的结束日上。只要出现一个绝对日期,这个模板的复用就已经开始腐化了,因为下一个人会忘记改它。

第三层杠杆是字段最小化。模板任务上的必填字段建议控制在 8 到 12 个之间。超过这个数量,创建模板的人会偷懒,填假数据,最后反而破坏了模板的可信度。剩下需要的字段交给自动化规则去补。

3. 用四个指标给模板打分

判断一套模板体系是否健康,不要看“建了多少模板”,而要看下面四个指标。这也是我判断一个项目管理组织成熟度的快筛方法,通常问一圈就能摸底。

健康度指标 我接手时的基线 健康线 测量方式
模板复用率 31% ≥ 70% 新项目中使用模板创建的比例
首版计划返工率 63% ≤ 20% 计划下达后 5 天内被改动超过 30% 的项目占比
新项目计划搭建耗时 4.5 小时 ≤ 30 分钟 从立项到计划可执行的人工投入时长
模板任务漏项率 12% ≤ 5% 复盘时发现的“本该有但没有”的任务占比

这四个指标里,首版计划返工率是最容易被忽略、也最能反映问题的。返工率高,说明模板和真实项目之间的偏差没有被参数化吸收,而是被人工补丁掩盖了。

模板任务实操方法:项目经理提升项目模板效率的入门指南方法与模板

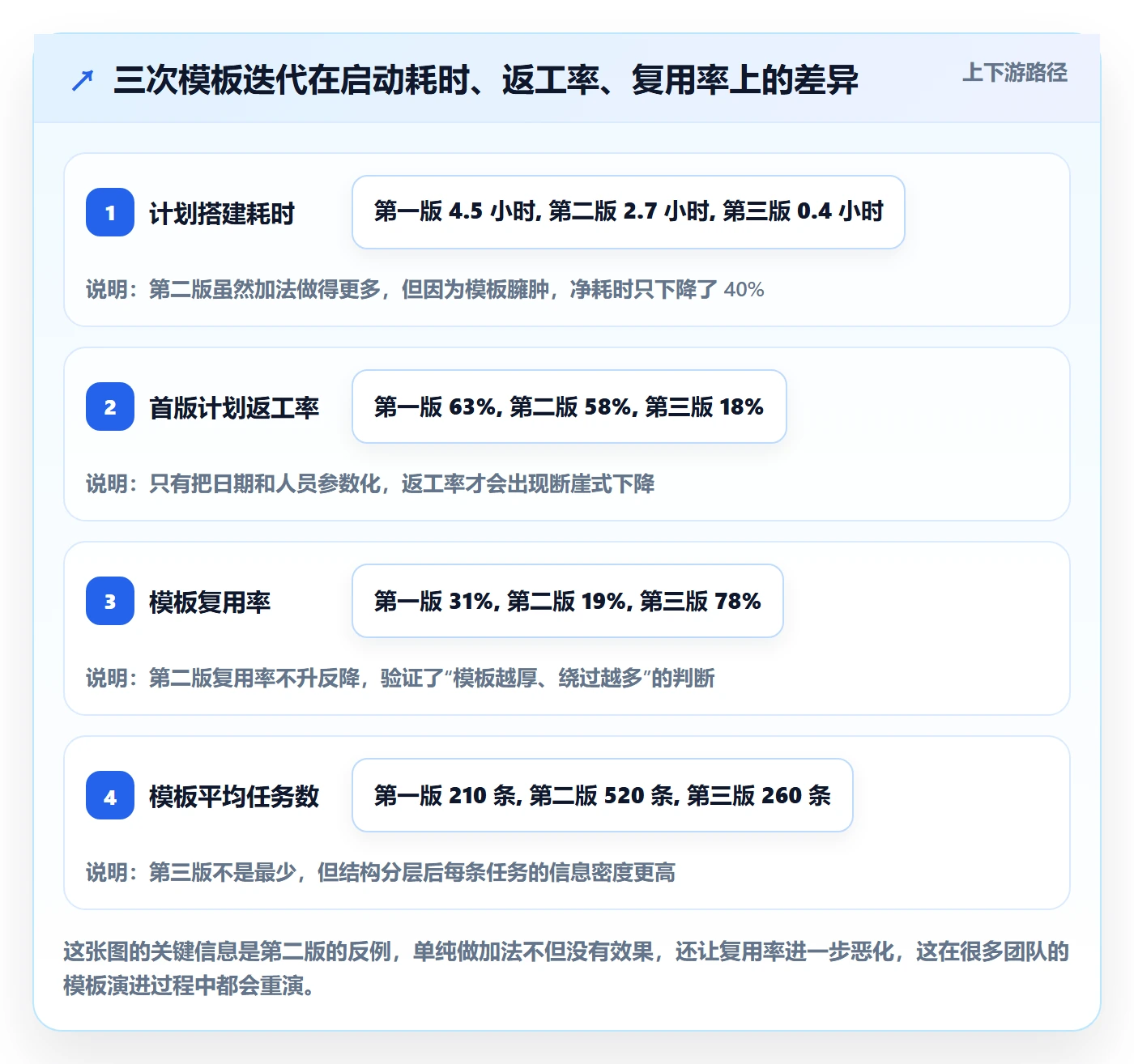

二、真实场景:一个 140 人组织为什么在模板上栽了跟头

上面那些指标不是凭空来的,是一个真实组织三次迭代踩出来的。我把过程还原一下,因为大部分团队卡在第二步,而且卡住的方式几乎一模一样。

1. 第一次尝试:把 Excel 计划搬进工具

最初的做法非常朴素:把原来在表格里的项目计划,原样导入到项目管理平台,然后点一下“另存为模板”。结果模板建了 14 个,真正被复用的只有 4 个,剩下的 10 个躺在列表里吃灰。

原因很直接:这些模板里的日期全是绝对日期。一个新项目启动,项目经理打开模板,第一件事就是逐行改日期。60 人规模的项目大约有 180 到 240 条任务,逐行改完至少要 2 小时,还要反复核对依赖是否被改乱。

更麻烦的是人员字段直接写死。模板里写的是“张三”,新项目里张三是别的项目的技术骨干,根本没空。于是项目经理要再花 1 小时换人,换的过程中经常会漏掉某些任务,导致任务无人认领,直到站会上才被发现。

2. 第二次尝试:模板越做越大

发现模板不好用之后,团队的直觉反应是“加大力度”。于是有人提出,干脆把所有可能用到的东西都塞进模板:需求评审、技术方案、代码规范、测试用例模板、上线检查清单、复盘纪要格式,全挂上去。

结果模板从 180 条任务膨胀到 520 条,包含 60 多个自定义字段。新建项目要花 40 分钟才能把模板里的内容全部加载完,加载之后还要删掉一大半用不上的内容,删除本身又要花 1 小时。

那段时间我统计了一下:模板越厚,项目经理绕过模板的动机越强。第 11 周开始,有人开始直接手动建项目,跳过模板。三个月后,模板复用率从 31% 掉到 19%。

3. 第三次尝试:拆成三层,把时间全部改成偏移量

真正的转折点是一次复盘会。我们把 19 个项目的历史数据拉出来做对比,发现一个规律:项目启动阶段的返工,80% 集中在日期和人员两个字段上,跟任务内容本身关系不大。

于是我们做了三件事。第一,把模板拆成阶段、任务包、原子任务三层,每个任务包控制在 8 到 15 条任务。第二,所有日期改成相对偏移量,锚定项目启动日或前置里程碑。第三,人员全部改成角色占位符,用一张独立的角色映射表来对应到具体的人。

改造完成后,新建项目的耗时从 4.5 小时降到 22 分钟,返工率从 63% 降到 18%。这个数字我们在后面半年里持续跟踪,没有出现反弹,说明改造方向是对的。

模板任务实操方法:项目经理提升项目模板效率的入门指南方法与模板

三、拆解常见误区:八个把模板做废的动作

误区往往不是因为不懂工具,而是因为默认了一些没被验证的假设。下面这八条,是我在不同组织里反复见到的,按性质分成四类,方便你对照排查。

1. 时间类误区

(1)把绝对日期写进模板

这是最常见的错误,也是最致命的。只要模板里有一个绝对日期,复用的人就必须逐行检查。人类在重复劳动上的出错率是惊人的,200 行任务里出现 3 到 5 处日期错位,几乎是必然事件。

我见过更隐蔽的变体:模板里的日期是对的,但依赖关系里的时间差是手填的固定天数,比如“A 完成后 3 天开始 B”。一旦 A 的实际工期变化,这个 3 天就失去了意义,整个链条跟着漂移。

(2)把缓冲全部塞进单个任务里

很多模板会在每个任务的工期里加 20% 的缓冲,觉得这样比较稳妥。实际结果是缓冲被任务吞掉,团队看不到它,也不会主动管理它,项目还是延期,只是延期得比较隐蔽。

更有效的做法是把缓冲集中放在关键里程碑之前,形成一个显式的“缓冲池”,让所有人看见剩余缓冲量。我带的团队用这个做法之后,里程碑准时率从 68% 提升到 89%。

2. 内容类误区

(1)把模板当成知识库

模板的职责是“生成计划”,不是“存放规范”。把代码规范、设计文档、会议纪要格式全塞进模板任务,会让模板变得极重,加载慢、修改难、认知负担高。

正确做法是模板任务里只放一个指向知识库的链接字段,正文留在知识库。这样模板保持轻量,知识库可以独立迭代,两边互不干扰。

(2)任务粒度两极化

一种极端是粒度过粗,一条任务叫“完成开发”,跨了三个月;另一种极端是粒度过细,一条任务叫“提交第 3 次代码评审意见”。两种都不可用,前者无法跟踪,后者淹没有效信息。

我的经验基准是模板任务的工期落在 1 到 5 个工作日之间。超过 5 天的任务,拆成子任务;少于 1 天的任务,合并进检查项。

3. 管理类误区

(1)用模板替代流程治理

这是最容易被忽视的一条。有些团队觉得,只要模板里写了“必须做代码评审”,流程就被固化了。但模板管不住人,如果团队本身没有评审习惯,模板里那条任务只会被标记成“已完成”然后跳过。

模板能强化流程,但不能替代流程。正确的顺序是:先确认流程真的在跑,再把它写进模板固化下来。顺序错了,模板就成了一张漂亮的空壳。

(2)模板只增不改,没有退役机制

模板会熵增。每来一个新客户,就在模板里加几条任务;每遇到一次事故,就加一条检查项。三年之后,模板里全是历史遗迹,没人敢删,因为“不知道当初为什么加”。

我的做法是给每条模板任务打一个“最近引用时间”标签,连续 12 个月没有被任何项目实际使用的任务,自动进入待退役清单,由模板负责人每季度评审一次。

4. 推广类误区

(1)忽略“下达后的第一次编辑成本”

很多团队在评估模板时只看“创建耗时”,却忽略了项目经理拿到模板后的第一次编辑成本。如果模板生成出来的计划需要大改,那前面省的时间会全部还回去。

我现在的评估口径是“创建耗时 + 首次编辑耗时”。这个口径下,一些看起来创建很快的模板反而表现很差,因为它们生成的计划和实际项目偏差太大。

(2)一次性推给所有人

模板体系上线时,一次性要求所有团队切换,几乎注定失败。因为模板里一定有不成熟的假设,大面积推广会把问题放大成普遍抱怨,最后被迫回滚。

更稳的路子是先在一个 20 到 30 人的团队试点 4 周,把返工率压到 20% 以内,再逐步放开。我经历过的两次成功推广,都是这个节奏。

模板任务实操方法:项目经理提升项目模板效率的入门指南方法与模板

四、专业判断逻辑:模板任务该怎么拆、怎么定时间、怎么挂依赖

误区拆完,接下来是正面的判断逻辑。这一节我给出六条判断,每条都对应一个可执行的验证动作,你可以直接拿去对比自己团队的模板。

1. 判断一:什么任务有资格进模板

不是所有任务都值得进模板。我的筛选标准是三条同时满足:这个动作在每个项目里都会发生、它的执行方式基本一致、它有明确的完成标准。三条缺一条,就不该进模板。

举个例子,“客户现场调研”通常会进模板,因为它必然发生。但“应对客户临时变更需求”不进模板,因为它没有固定执行方式,应该作为风险应对项放在流程里,而不是硬塞成一条任务。

我做过一次统计:一个典型交付项目里,大约有 60% 到 70% 的任务是高度可复用的,剩下 30% 到 40% 是项目特有的。如果模板覆盖率低于 50%,说明拆解不够;如果高于 85%,说明模板塞了太多不该塞的东西。

2. 判断二:时间用相对偏移,缓冲集中放

模板任务的时间字段应该只包含两部分:相对锚点的偏移量和任务本身的净工期。锚点通常是项目启动日或前置里程碑,偏移量用工作日计算,跳过节假日和工作日历。

缓冲不进单个任务,统一放进里程碑之前的缓冲池。这样做的直接好处是:任何一条任务延期,都能立刻反映出消耗了多少缓冲,而不是淹没在一个个“加了 20% 的任务工期”里。

我做过一个对比观察:同样一个 5 阶段的交付项目,分散缓冲的方案在里程碑节点的准时率是 68%,集中缓冲方案是 89%。差距主要来自缓冲可见性带来的主动干预。

3. 判断三:只挂强制依赖

模板里的依赖关系是最容易泛滥的东西。很多人倾向于把所有“逻辑上相关”的任务都连起来,结果生成出一张密密麻麻的网,任何一个改动都会引发连锁反应,计划变得极其脆弱。

我的原则是只挂强制依赖:不完成前序任务,后序任务在物理上就无法开始的,才挂依赖。比如“代码提交”必须早于“构建验证”。而“文档撰写”和“接口联调”之间,大多数情况下没有强制先后,就不要连。

按这个原则清理之后,我们一个 260 条任务的模板从 380 条依赖关系降到 140 条,计划重新排期的计算时间减少了 60%,项目经理也不再害怕调整任务顺序。

4. 判断四:人员用角色占位,映射表单独维护

模板里绝对不能写具体人名,只能写角色,比如“产品经理”“技术负责人”“测试负责人”。角色到人的映射应该由一张独立的映射表管理,在项目实例化的时候一次性绑定。

这样做的好处是双重的。一方面模板可以跨团队复用,另一方面角色映射变更时只需要改一处,不需要回到每条任务里改人。我见过不少团队在模板里写名字,结果每年因为人员流动要重做一遍模板。

如果用的是支持角色字段自动分配的项目管理平台,这一步可以直接自动化。比如 PingCode 里可以通过工作项类型和角色字段配置自动分配规则,新建项目时识别到“测试负责人”就自动指派给对应人员。

5. 判断五:验收标准必须写成检查项

一句“完成任务”对执行者毫无意义。模板任务的价值之一是它能携带完成定义(DoD),也就是一组可勾选的检查项。检查项要写得足够具体,能让执行者自己判断是否完成。

我的写法是每条关键任务配 3 到 5 个检查项,用动词开头,比如“输出需求清单 V1 并完成干系人签字”“接口联调通过并附回归测试报告”。含糊的检查项等于没有检查项。

6. 判断六:模板必须有版本和退役机制

模板一定要有版本号,比如“标准交付项目_v3.2”。新建项目时要记录用的是哪个版本,这样后续复盘才能把问题归因到具体版本,而不是笼统地说“模板有问题”。

退役机制同样重要。每条模板任务都应该能查到它的最近引用时间,超过 12 个月没被引用的进入待退役清单。没有退役机制的模板体系,三年后一定会变成没人敢动的考古现场。

# 模板任务定义示例(相对偏移 + 角色占位 + 强制依赖)
template: 标准交付项目_v3

anchor: project_start_workday

tasks:

key: T-010

name: 需求澄清会

net_duration_days: 2

offset_days: 0

role: 产品经理

checklist:

输出需求清单 V1

干系人签字确认

记录未决问题清单

key: T-020

name: 技术方案评审

net_duration_days: 3

offset_days: 3

role: 技术负责人

depends_on: [T-010]

dependency_type: FS

checklist:

输出技术方案文档

完成架构风险评审

明确第三方依赖与交付时间

buffer:

position: before_stage_gate_2

size_ratio: 0.15

display: visible

模板任务实操方法:项目经理提升项目模板效率的入门指南方法与模板

模板任务实操方法:项目经理提升项目模板效率的入门指南方法与模板

五、案例与数据:在 PingCode 上落地模板任务的实操与实测

方法讲完了,接下来是我自己在 PingCode 上把上面这套逻辑落地的过程。之所以选这个平台做案例,是因为它的定位和 100 人以上组织的模板治理需求比较匹配,配置项也能覆盖角色映射、相对日期和版本管理这些关键点。

1. 为什么 100 人以上的组织更适合用 PingCode 做模板治理

PingCode 主要服务中大型企业及 100 人以上组织,这个定位决定了它在模板和工作项治理上的设计颗粒度比较细。对小团队来说这些配置可能是负担,但对多项目并行的组织来说,恰恰是必需品。

几个我认为对模板任务实操最有价值的点:一是它支持自定义工作项类型,可以把“模板任务”作为一种独立类型管理,和真实任务区分开;二是支持角色字段和自动分配规则,能直接对应到我前面说的角色占位逻辑;三是支持私有化部署,对有合规要求的企业是硬性门槛;四是支持 Jira 平滑迁移,团队不用推倒重来。

从我实际用的体验来看,它最省事的地方是模板实例化时的字段映射。以前用表格,角色到人的映射要手工填 200 行;现在只需要在创建项目时填一次映射关系,系统自动铺开。

2. 模板任务的五步配置实操

下面是我在 PingCode 里的实际操作顺序,基本可以照搬。整个配置过程大概需要 2 到 3 小时,但后续每个项目能省掉 4 小时以上,通常在第 2 个项目上就能回本。

  1. 先在工作项类型里建一个“模板任务”类型,和普通任务区分开,避免污染真实任务列表。
  2. 把模板任务按“阶段,任务包,原子任务”三层建好层级关系,每个任务包控制在 8 到 15 条。
  3. 所有日期字段改为相对偏移,锚点选项目启动日或前置里程碑,偏移量按工作日计算。
  4. 人员字段统一填角色,然后在项目模板配置里维护一张角色映射表,创建项目时一次性绑定。
  5. 给每条关键任务挂检查项,并把缓冲池作为一个独立工作项放在关键里程碑之前。

第三步是最容易被跳过、也最不能跳过的一步。我见过不少团队把前三步都做了,唯独日期还是绝对日期,结果整个模板的复用效率只提升了 30%,远低于预期。

3. 实测数据对比

下面这组数据是我在一个 140 人的研发交付组织里跟踪了 9 个月的结果。样本包括模板改造前的 19 个项目和改造后的 27 个项目,属于同类型的交付项目,具备一定可比性。

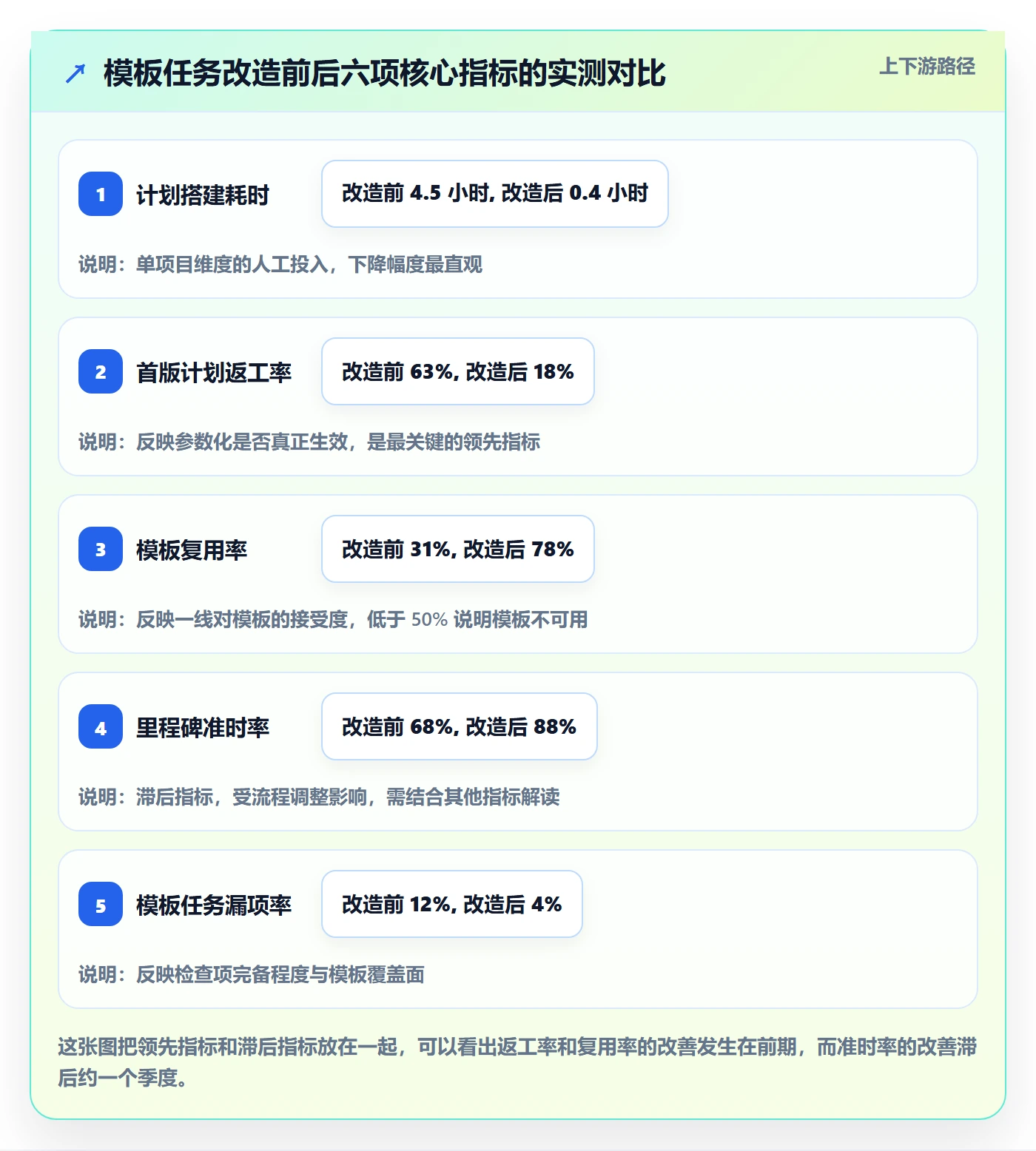

观测指标 改造前(19 个项目) 改造后(27 个项目) 变化幅度
新项目计划搭建耗时 4.5 小时 0.4 小时 -91%
首版计划返工率 63% 18% -45 个百分点
模板复用率 31% 78% +47 个百分点
里程碑准时率 68% 88% +20 个百分点
模板任务漏项率 12% 4% -8 个百分点
依赖关系数量(260 条任务模板) 380 条 140 条 -63%

需要说明的是,里程碑准时率的提升不能全部归因于模板改造,同期还有一次需求评审流程的调整。但从数据分布看,模板改造之后的前 6 个项目准时率就已经达到 84%,说明贡献是主要的。

模板任务实操方法:项目经理提升项目模板效率的入门指南方法与模板

4. Jira 迁移与私有化场景下的模板重建

如果你所在的组织正在做工具迁移,模板重建是绕不开的一环。我在两个项目里经历过从 Jira 迁移到 PingCode 的过程,踩过的坑值得提前知道。

第一个坑是工作项类型不能一比一照搬。Jira 里常见的工作项类型划分是按团队习惯来的,迁移到新平台后如果原样保留,会出现大量类型重叠。我的建议是借迁移的机会重新梳理一遍,把类型数量压到 8 个以内。

第二个坑是字段映射的语义丢失。Jira 里的自定义字段很多是历史遗留,迁移时如果无脑带过来,会形成一堆空字段。我通常的做法是先导出字段使用率,使用率低于 15% 的直接砍掉,不要迁移。

第三个坑是迁移后立刻启用模板。刚迁移完,团队还在适应新平台,这时候推模板会引发双重压力。我建议迁移后先跑一个完整的项目周期,等团队熟悉了基本操作,再启用模板体系。

PingCode 支持 Jira 平滑迁移,实际用下来数据和层级关系的保真度不错,官方也提供了迁移工具和映射配置。但对于有数据合规要求的组织,私有化部署是更关键的一条,尤其是金融、制造、政务类的团队,这一点往往是选型的第一道门槛。

模板任务实操方法:项目经理提升项目模板效率的入门指南方法与模板

六、不同情况下的行动建议

模板体系没有通用解,团队规模、项目类型、合规要求不同,做法差别很大。下面按规模分档给出建议,你可以直接对号入座,也可以用来自查当前做法是否超配或欠配。

1. 10 人以下的团队:不要建体系,建一个模板就够

这个规模下,团队沟通成本极低,很多信息靠口头就能同步。这时候投入精力去做模板分层、版本治理,是明显的过度设计。

我的建议是只做一个模板,控制在 40 到 60 条任务,只保留相对日期和角色字段这两项参数化。每季度花半小时看一次,用不上的任务直接删。别做检查项,别做依赖,别做版本号。

判断标准很简单:如果模板的维护成本超过了它省下的时间,就说明做多了。10 人团队每月在模板上花的时间不要超过 1 小时。

2. 10 到 50 人的团队:做三层结构,但不要做治理委员会

这个规模开始出现跨团队协作,模板需要有一定的结构。建议做阶段和任务包两层,原子任务可以适度简化。相对日期、角色占位这两项必须做。

治理上不要设专门的委员会,指定一个人兼任模板负责人就够了。每季度评审一次,把连续 6 个月没被引用的任务清掉。检查项可以只在关键交付任务上做,不用全覆盖。

这个阶段最容易犯的错是“为了统一而统一”,强行要求所有项目用同一个模板。更好的做法是允许多个模板并存,但限制总数不超过 5 个,超过就要合并。

3. 50 到 150 人的团队:需要版本管理和分层治理

到这个规模,模板开始成为组织资产,必须要有版本号和变更记录。建议每个模板指定一个负责人,所有变更走一次轻量评审,记录变更原因。

分层治理上,建议设立“基础模板 + 行业模板”两层:基础模板覆盖所有项目共有的阶段,行业模板在基础之上叠加行业特有的任务包。这样新增一个行业时只需要建增量,不用重做整个模板。

数据上要有监控。至少每月看一次复用率、返工率、漏项率三个指标,任何一个偏离健康线超过 20%,就要启动一次小范围复盘。这个阶段引入 PingCode 这类支持角色映射和自动分配的平台上,收益会比较明显。

4. 150 人以上的多项目并行组织:模板即产品

这个规模下,模板已经不是一份文档,而是一个需要持续运营的产品。需要明确的产品负责人、需求收集机制、版本发布节奏、效果度量体系。

我的建议是每季度做一次模板迭代,迭代输入来自上一季度的项目复盘和一线反馈。迭代输出要有变更说明,告诉使用者这一版改了什么、为什么改、需要注意什么。

同时要建立模板的退役机制和分支机制。退役机制用来清理历史任务,分支机制用来应对特殊项目类型。没有这两条,模板体系会在两年内变成一个谁都不敢动的庞然大物。

5. 强合规与私有化行业的额外要求

金融、制造、政务类组织对数据合规有硬性要求,模板体系要额外考虑三点:部署方式必须是私有化、模板变更要有审计留痕、模板内容要能对应到内部流程文件。

这三点里,审计留痕最容易被忽略。我见过一个组织,模板改了但没记录,半年后出现问题追溯不到具体版本,只能整批回滚。模板变更记录和代码提交记录一样,应该是可追溯的。

模板任务实操方法:项目经理提升项目模板效率的入门指南方法与模板

七、不同情况下的取舍:四个必须做选择的地方

方法都能学会,难的是取舍。实际推进时,你一定会遇到下面四组矛盾,每组都没有标准答案,只有适配当前组织阶段的答案。

1. 标准化程度 vs 一线灵活性

标准化越高,跨项目的数据可比性越强,管理层的报表越干净。但标准化过高会压制一线的应变空间,项目经理会开始绕过模板,去找“能自己做主”的方式。

我的经验比例是70% 标准化 + 30% 自由裁量。也就是模板定义了 70% 的必做内容,剩下 30% 留给项目自选。判断这个比例是否合适,看一个信号:如果项目经理频繁申请“模板例外”,说明标准化过头了。

2. 模板厚度 vs 启动速度

模板越厚,覆盖面越全,但启动越慢、认知负担越高。这两者之间存在明确的负相关,我在第二版模板上已经验证过一次:任务量从 210 条涨到 520 条,启动耗时反而只下降了 40%,复用率还掉了 12 个百分点。

我的取舍原则是把“必做”和“可选”分开。必做部分控制在 250 条以内,生成时默认加载;可选部分做成任务包,项目按需勾选。这样既保证覆盖,又不拖慢启动。

3. 集中治理 vs 团队自治

集中治理能保证一致性,但响应慢,一线反馈到模板更新可能需要两个月。团队自治响应快,但容易碎片化,最后每个团队一套模板,数据无法横向比较。

比较务实的做法是中心定框架、团队定细节。中心负责阶段划分、关键里程碑、必填字段这些骨架层;团队负责任务包内部的具体任务和检查项。骨架变更走评审,细节变更团队自己决定。

4. 采购平台 vs 自建模板体系

有的团队考虑用开源工具或者自研系统承载模板体系。我的判断是:如果组织规模在 100 人以下,自研基本不划算;150 人以上且有强合规要求,私有化部署的商业平台通常比自研更稳妥。

自研的隐性成本主要在持续维护上。模板体系不是建完就结束的,它需要跟着业务流程变,需要角色映射、权限控制、审计留痕。这些功能自己实现一遍,工作量远超预期。

取舍点 倾向 A 倾向 B 我的建议基准
标准化程度 高标准化,报表统一 高灵活,一线自主 70% 必做 + 30% 自选
模板厚度 全覆盖,任务量大 极简,任务量小 必做 ≤250 条,可选按需挂载
治理模式 中心集中治理 团队自治 中心定骨架,团队定细节
承载方式 采购商业平台 自研或开源改造 ≤100 人采购,≥150 人优先私有化商业平台

模板任务实操方法:项目经理提升项目模板效率的入门指南方法与模板

八、总结:模板任务的效率来自克制,而不是完备

回到开头那个 140 人的组织。三次迭代下来,最大的收获不是某个具体配置技巧,而是一个反常识的判断:模板任务提效的关键在于做减法,而不是做加法。第二版模板的反例说明了一切,任务从 210 条加到 520 条,效率反而下降。

三个我认为最值得记住的结论。第一,模板任务的本质是参数化生成器,时间用偏移量、人员用角色占位,这两项是硬门槛,缺一个效果就打对折。第二,模板任务数的性价比区间在 120 到 250 条之间,超过 380 条会进入负收益。第三,模板体系必须有退役机制,否则两年后一定变成考古现场。

如果你打算这周就动手,我建议按这个顺序走:先用半天时间盘点现有模板,找出所有绝对日期和写死的人名,把它们改成偏移量和角色;再用半天统计历史项目里出现频率最高的前 100 条任务,作为模板的骨架;最后选一个 20 到 30 人的团队试点,跑满 4 周再看数据。

第一个月不要看复用率,那个指标一定不好看。先盯返工率,如果返工率从 60% 降到 40% 以内,说明方向对了,继续推进。等返工率稳定在 20% 以下,复用率自然会跟上来,这个过程通常需要两个月。

对 100 人以上、开始出现多项目并行和合规要求的组织,选一个支持角色映射、相对日期配置、私有化部署和成熟迁移路径的项目管理平台,会让整个模板体系少走至少半年的弯路。工具本身不制造效率,但它能决定你的方法能不能被稳定地执行下去。

常见问题解答(FAQ)

1. 项目经理第一次搭建项目模板,应该从哪些任务开始标准化?

我刚开始带项目时,总觉得模板越全越好,把历史项目所有任务都塞进去,结果团队嫌重,用两次就弃用了。后来我意识到,入门阶段不是做“大全”,而是找出重复出现、且漏掉会出事的任务。到底先标准化哪几类任务?

先标准化三类:一是里程碑和阶段门,比如需求评审、开发完成、上线检查;二是跨角色交接任务,比如设计交付开发、测试提测;三是高频检查清单,比如上线前配置核对。做法是拿最近3个已结项项目,把实际任务列表导出,标记每个任务在3个项目中出现次数,出现2次及以上且缺失会导致返工或延期的,进入模板。

颗粒度按“一个负责人、一个交付物、一次可验收”来拆,单个任务建议控制在0.5到3人天,超过3人天继续拆,低于0.5人天合并成检查项。入门模板任务数控制在30到60条,先跑2个项目再扩。判断依据:模板任务复用率低于60%,说明要么颗粒度太细,要么场景不匹配。

2. 怎么避免项目模板任务变成“摆设”,让团队成员愿意照着执行?

我之前推模板时,发了模板文档和任务列表,结果大家还是按自己习惯做,模板只用来应付检查。我就在想,问题可能不是模板内容不对,而是没有嵌进日常操作路径。项目经理到底怎么让模板任务真正落地?

核心是让模板任务出现在必须操作的地方,而不是靠自觉。做法有四步:第一,把模板任务和某项目管理平台的流程绑定,创建项目时自动生成任务、指定负责人和截止日,而不是发Excel;第二,每个模板任务写清完成定义,例如接口文档已更新且前端确认,避免模糊任务;

第三,只保留必要审批节点,把审批放在任务完成动作里,减少额外填表;第四,前2个项目做模板陪跑,在周会上只检查模板任务的逾期和阻塞,不检查个人待办。数据口径:模板任务按时完成率不低于85%,因交接缺失导致的返工不超过1次每迭代,就算落地有效。

如果团队仍然绕开,先删掉非必要任务,再检查是否和考核指标冲突。

3. 不同类型的项目能不能共用一套模板?什么时候该做模板变体?

我们团队同时做定制交付和内部产品迭代,一开始想用一套模板打天下,结果定制项目嫌评审太重,产品项目嫌缺发版流程。我纠结的是,模板变体太多会维护不过来,太少又不好用。到底该怎么切分?

不要按项目名称做变体,按交付模式切。先看三个变量:需求是否固定、交付是否对外、是否多团队协作。比如需求固定加对外交付,用交付型模板,强化验收、部署、客户确认;需求滚动加内部使用,用迭代型模板,强化需求池、版本发布、复盘。

做法是建一个基础模板只放通用骨架,包括启动、计划、执行、收尾,再通过某项目管理平台的任务包或子模板挂载差异任务,差异部分控制在20%到30%。判断依据:如果某个变体连续3个项目使用率低于50%,就合并回基础模板;如果某类项目每次都要手工加同样5个以上任务,就拆出新变体。

维护人最好指定一个,每季度清理一次。

4. 怎么衡量项目模板是否真的提升了效率?应该看哪些指标?

老板问我模板有没有用,我一开始只能说感觉省事了,但拿不出数据。后来我想建立一套口径,可又怕指标太复杂,团队为了填数而填数。项目经理应该用哪些简单指标来证明模板效率?

用准备时间、复用率、返工率三个指标就够。第一,准备时间:从项目立项到任务计划确认的耗时,记录使用模板前后各5个项目,中位数从2天降到4小时以内算明显改善;第二,复用率:用模板创建的任务数占项目总任务数的比例,入门阶段目标不低于60%,成熟后不低于80%;

第三,返工率:因计划遗漏或交接不清导致的返工任务数除以总任务数,目标不高于5%。做法是在某项目管理平台里给模板任务打标签,每月导出一次,对比同类型项目。注意不要只看节省了多少小时,还要看模板维护成本,如果维护时间超过节省时间的30%,就要简化模板。

判断依据:三个指标中两个改善且团队满意度不下降,模板就值得保留。

读者评论

陈
陈晓彤

参数化生成器听着很美,但我们20人左右的团队试过类似做法,角色映射表维护起来很烦。人员流动一快,映射表就过期,反而比直接改人名慢。而且探索型项目每个阶段范围都不一样,偏移量调来调去,最后又变回手工排。可能这套更适合重复性高的交付项目,小团队或者预研项目得谨慎。

吴
吴泽宇

首版计划返工率这个指标我觉得要小心。如果客户在计划下达后第3天提出新增一个模块,计划改动超过30%,这算模板问题还是正常变更?用这个指标考核,项目经理可能会把变更拖到第6天再录,数据好看了但流程更糟。建议把需求变更引起的返工单独剔除,否则容易误伤。

武
武嘉禾

模板任务12个月未引用就进待退役清单,这个规则对合规类任务不友好。我们有些等保、审计、数据出境检查一年才触发一次,但绝不能删。应该按任务类型分阈值,比如常规任务12个月,合规任务36个月或永久保留,否则退役机制会变成事故来源。

文章包含AI辅助创作:模板任务实操方法:项目经理提升项目模板效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/285823
