上个月我帮一家 380 人的 SaaS 公司做季度立项复盘,拿到一组很扎眼的数字:这个季度他们一共立了 27 个项目,真正进入交付的只有 11 个,而季度末被业务方评为“确实有用”的只剩 4 个。立项通过率 100%,立项有效率不到 15%。更麻烦的是同期数据,研发团队人均有效编码时长从每周 21 小时掉到 14 小时。项目没有多交付,人先被耗散了。
这组数字让我再次确认一个判断:立项优先级从来不是一张排好序的清单,而是一次资源配置决策,它决定了你的团队未来 90 天把注意力放在哪里。而注意力,恰恰是“项目成员效率”里最容易被忽略、也最贵的那部分成本。很多管理者以为效率问题出在执行环节,站会开太长、需求写得不清、测试环境不稳定。但在我做过的几十次效能诊断里,真正吃掉效率的大头往往在更上游:立了不该立的项目,或者把该晚立的项目提前立了。
这篇文章我会把“立项优先级”这件事拆到可以照着做的程度:先给结论,再讲我见过的真实场景,然后拆误区、给判断框架、上案例和数据,最后按不同组织规模给出行动建议和取舍方案。你读完应该能直接拿去开下一次立项会。
一、核心结论:立项优先级的产出是一份“不做清单”
我先把四个结论放在最前面,后面的内容都是围绕它们展开的论证。如果你只想要可操作的抓手,这四条就够用。
1. 优先级排序的真正产出,是一份被明确拒绝的清单
大部分团队的立项会开成了“准入会”,讨论的是“这个项目能不能做”。但 viable 的项目永远比资源多,所以真正的决策应该是“在现有资源下,这个项目今年不做,会损失什么”。
我的经验是:一份健康的立项决议里,被明确拒绝或延期到下一周期的项目占比应该在 40%-60% 之间。低于 30%,说明你在用通过率讨好提出方;高于 70%,说明你的资源池或者提案机制出了问题。如果一个季度的立项通过率是 100%,那不是好消息,那意味着优先级排序这件事根本没发生。
2. 成员效率的最大杀手不是活多,而是切换
我统计过自己服务过的 6 家 150-600 人规模企业,一个研发同学同时参与 2 个项目时,平均每周用于“重新进入上下文”的时间约 3.5 小时;同时参与 4 个项目时,这个数字涨到 9 小时以上,而且缺陷率会明显上升。
这就是所谓“上下文切换税”。它不是线性增长,而是超线性的。所以立项优先级做得好不好,最直接的体感指标不是“项目完成了几个”,而是每个成员手上同时在跑的项目数。
3. 立得越少,交付越快,但有下限
把在跑项目数从 4 降到 2,通常能在 6-8 周内把人均吞吐提升 20%-35%。但继续降到 1,反而会因为资源闲置、风险集中度过高而变差。我的经验阈值是:核心研发成员同时在跑的项目数控制在 1.5-2 个之间最舒服,也就是一个主项目加一个轻量支撑角色。
4. 打分卡能解决 60% 的问题,剩下 40% 靠校准会
我见过太多团队迷信“一套完美评分模型”。实际上打分卡的作用是把讨论从拍脑袋拉到台面上,它最大的价值是让分歧显性化。真正难的部分,两个项目分数接近时该选谁、老板的直觉和模型冲突时怎么办,必须靠一场有数据支撑的校准会来解决。

二、真实场景:立项会是怎么一步步失控的
抽象地讲方法论意义不大,我把近几年参与过的立项会归成三种典型现场,你可以对号入座。
1. 三种典型立项现场
(1)老板拍板型
会议前没有任何材料,会议中老板讲了 20 分钟战略,然后问“大家还有什么想法”,最后当场定了 8 个项目。这种会议的优点是快,缺点是没有任何拒绝记录,三个月后没人记得当初为什么立这些项目。
我见过最夸张的一次,一家 200 人的公司在一个下午定了 14 个项目,会后我私下问其中 3 位负责人“这个项目要解决什么业务指标”,3 个人给了 3 个完全不同的答案。
(2)部门博弈型
每个部门带着自己的 KPI 来抢资源。市场部要数据看板,销售部要 CRM 改造,客服部要工单系统。讨论的焦点很快从“哪个价值高”变成“去年你多拿了两个人,今年该轮到我了”。
这种会议的产出通常是一份“平衡清单”,每个部门都分到一点,但没有一个项目拿到足够资源做到闭环。
(3)数据背书型
这是相对健康的一种:提案方带着数据来,评审方按统一标准打分,会议记录公开。但它也有陷阱,数据是可以被挑选的。我见过一个提案用“预计提升转化率 15%”通过评审,后来追问这个 15% 是怎么来的,答案是“参考了行业报告里某家公司的最佳实践”。
2. 一个真实场景:27 个项目的那个季度
回到开头那家 SaaS 公司。我把他们那个季度的 27 个项目按类型做了分布统计,结果如下:
- 客户定制类:11 个,来自前 5 大客户的定制需求,平均单个项目投入 18 人天。
- 内部效能类:6 个,包括构建加速、监控完善、测试环境治理。
- 战略预研类:4 个,AI 能力接入、新行业解决方案。
- 合规与安全类:3 个,等保整改与数据合规。
- 技术债偿还类:3 个,核心模块重构。
问题出在资源分配上。11 个客户定制项目占了全部研发资源的 58%,但它们贡献的季度增量收入只占 9%;4 个战略预研项目只拿到 6% 的资源,而这 4 个项目恰恰是老板在战略会上反复强调的方向。
更微妙的是,这 11 个客户定制项目里有 7 个被拆给了同一批后端工程师。这 7 个人那个季度的会议时长是团队平均值的 2.3 倍,代码提交的碎片化程度也是最高的。立项时的一个分配决定,直接决定了 7 个人三个月的效率曲线。
3. 为什么立项会吃掉成员效率
我习惯用一个简单的算式向管理者解释这件事:一个成员的可用时间是固定的,立项决策决定的是这些时间被切成了几块、每块多厚。
碎片化程度越高,用来“重新进入状态”的固定成本占比就越大。假设切换一次上下文平均需要 25 分钟恢复深度状态,一天切换 4 次,就是 100 分钟,接近 2 小时。这 2 小时不体现在任何一张排期表里,但它真实存在于每个成员的一天中。

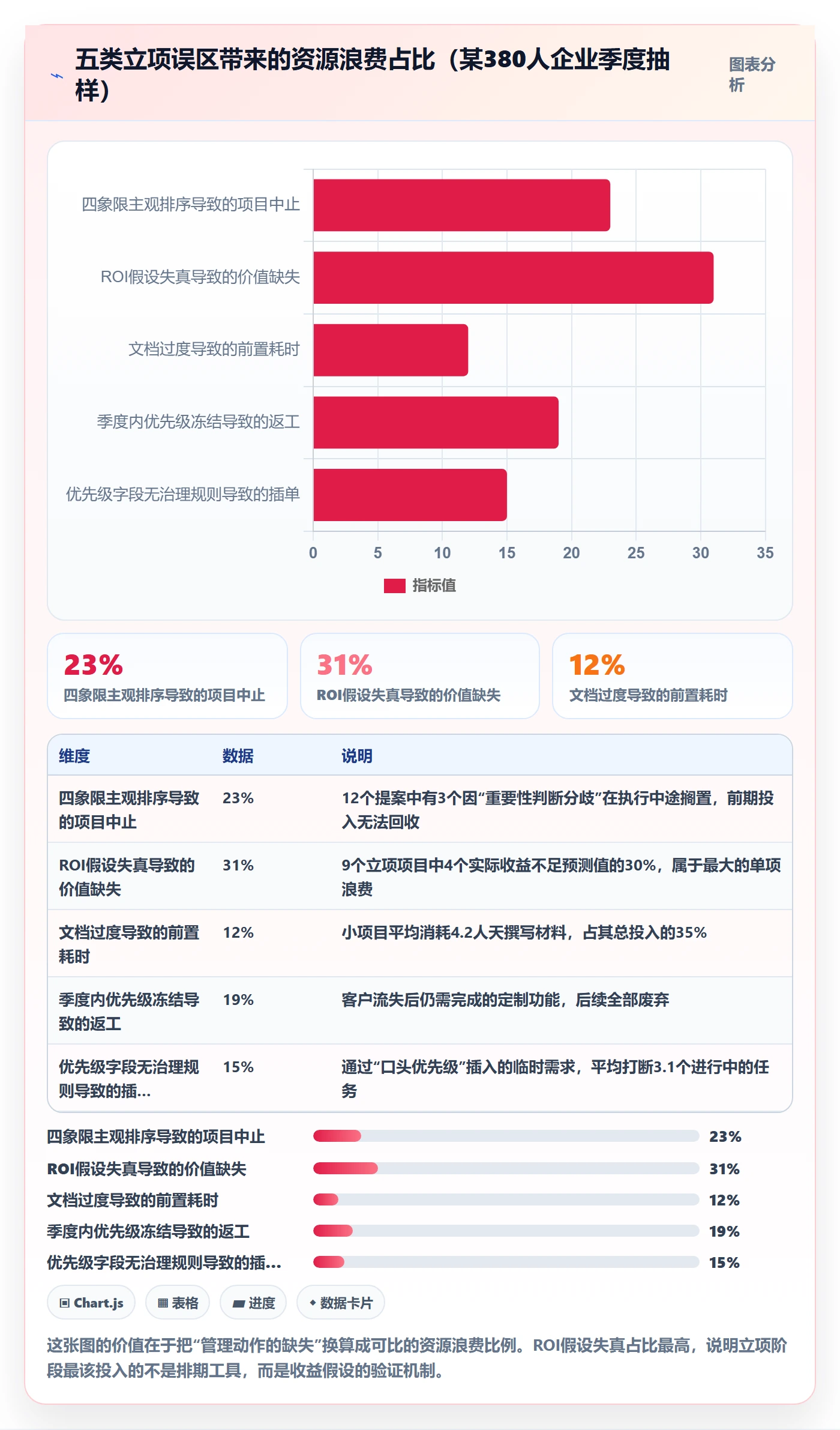

三、拆解常见误区:我见过最费钱的五种排序方式
下面这五个误区,按我遇到的频率排序。前两个几乎每家公司都有,后三个在 100 人以上组织里特别普遍。
1. 误区一:把“重要紧急矩阵”直接当立项优先级
重要紧急四象限是时间管理工具,不是立项工具。它的致命缺陷是:“重要性”和“紧急性”都是主观判断,而且都倾向于被高估。
我做过一个小实验,让 5 位管理者对同一批 12 个提案用四象限分类,结果完全一致的项目只有 3 个。也就是说,这个工具的复现率只有 25%。用一个复现率四分之一的工具去决定几百万的研发投入,风险很大。
2. 误区二:把 ROI 算成一道分母为零的题
常见的 ROI 表格长这样:预计收益 200 万,预计成本 60 万,ROI = 233%,通过。问题是这个 200 万是怎么来的?多数时候是“业务方估的”,而且估算时没有人被追问过假设。
我的做法是强制要求提案方给出三个数字:乐观值、中性值、悲观值,并且说明悲观值的触发条件。如果悲观值下的收益仍然覆盖成本,这个项目就属于高确定性;如果只有乐观值才能覆盖,那就需要标注为“高不确定性”,进入小规模验证而不是直接立项。
3. 误区三:所有项目都写完整立项文档
这是典型的“流程惯性”。一个 5 人天的配置变更和一个 300 人天的架构重构,要求提交同样厚度的材料,结果只有两个:要么小项目造假材料,要么大项目的材料没人认真看。
我建议按投入规模分级,具体分级标准在第四节给出。核心原则是:文档的厚度应该匹配决策的不可逆程度,而不是匹配项目的金额。
4. 误区四:立项后优先级就冻结了
我见过一家公司,立项决议在季度初定下后,整个季度不再调整。结果第二个月最大的客户流失,团队还在按原计划做定制功能。他们给出的理由很有代表性:“频繁调整会让团队没有安全感。”
这个顾虑是对的,但解法不是冻结,而是规定一个明确的调整窗口。比如每两周一次优先级复评,只有进入窗口才能调整,调整必须走同样的评审流程。既保留了稳定性,又不至于撞了墙还不转向。
5. 误区五:把工具里的字段当成管理方法
这是我最常纠正的一类。很多团队在项目管理平台里加了“优先级:P0/P1/P2”字段,然后就认为优先级管理已经落地了。
但字段只记录结论,不产生决策。真正起作用的是:谁有权改这个字段、改的时候需要什么材料、改了之后对排期有什么影响。没有这三条规则的优先级字段,只是一个装饰性的下拉框。

四、专业判断逻辑:我实际在用的立项优先级框架
这一节是全文最“硬”的部分。我把它拆成五步,每一步都给出具体的判断标准和操作方式。
1. 第一步:先分清什么该立项,什么不该
立项这件事的门槛被严重拉低了。我见过把“给报表加一列”也走立项流程的团队,结果是评审会每两周开一次,每次过 20 个提案,评审人已经麻木。
我的划分标准很简单,用三个问题过筛:
- 是否需要跨团队协调?只涉及一个小组的需求,走需求池就够了。
- 是否超过 15 人天?低于这个量级,走轻量审批,不需要立项。
- 是否有明确的结束状态?如果做完之后还要持续投入,那是产品迭代或者运营工作,不是项目。
这三个问题能筛掉 50%-70% 的“伪立项”。筛完之后,剩下的项目才进入真正的优先级排序。

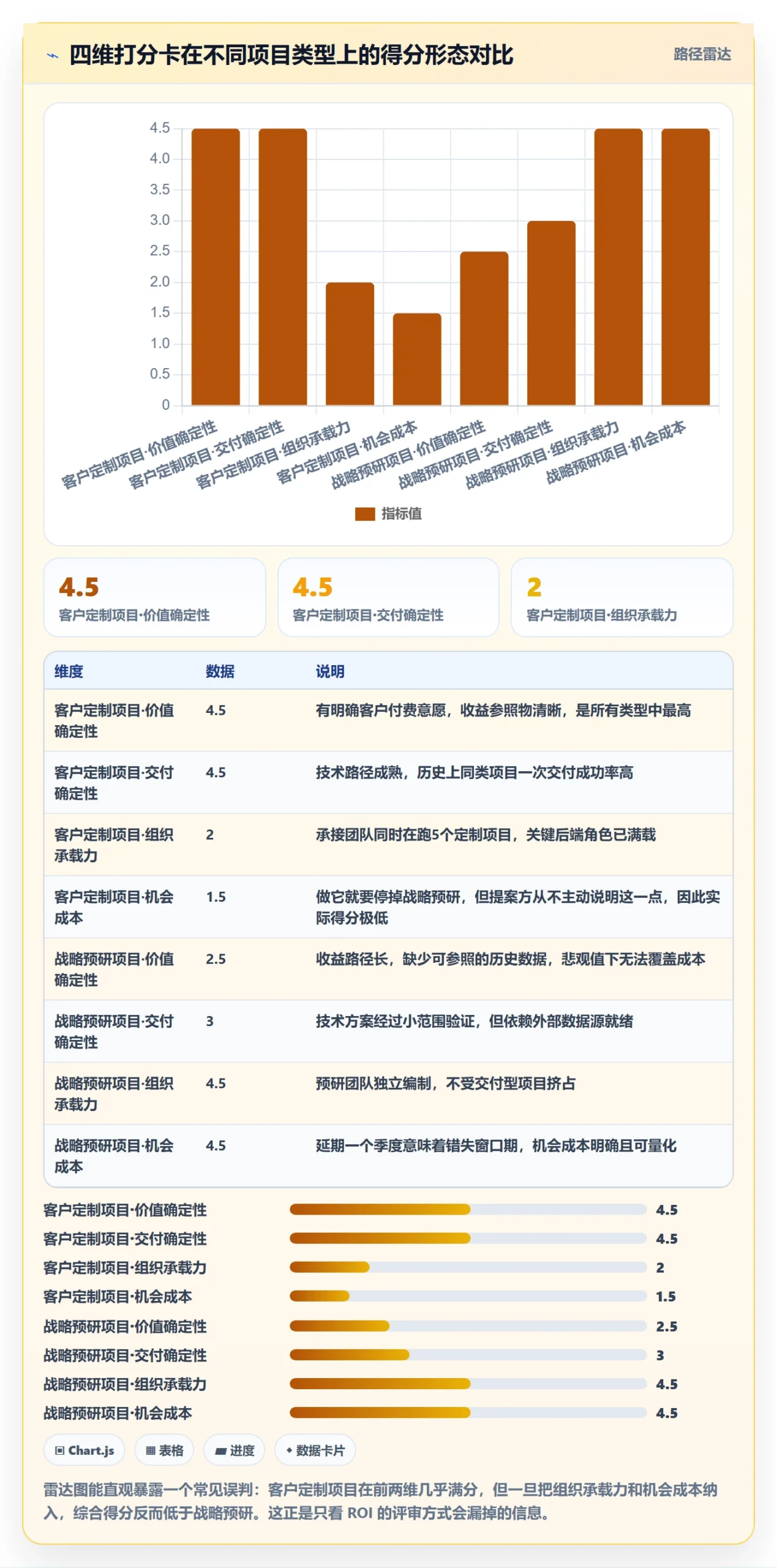

2. 第二步:四维打分卡
我用的打分卡只有四个维度,每个维度 1-5 分。之所以不用十几个维度,是因为维度越多,打分越随意。
| 维度 | 权重 | 判断要点 | 数据来源要求 |
|---|---|---|---|
| 价值确定性 | 35% | 收益是否有可验证的参照物,悲观值是否仍覆盖成本 | 客户访谈记录、历史同类项目数据、可对比的行业基准 |
| 交付确定性 | 25% | 技术方案是否已验证,是否依赖未就绪的外部条件 | 技术预研结论、依赖方排期确认函 |
| 组织承载力 | 25% | 承接团队当前在跑项目数、关键角色是否已被占满 | 项目管理平台的在跑项目与人员负载数据 |
| 机会成本 | 15% | 如果做这个,必须停掉什么;停掉的东西损失多大 | 被挤占项目的延期影响评估 |
关于权重的说明:这四个权重不是物理常数,不同业务阶段需要调整。比如处于融资压力期的公司,价值确定性的权重可以提到 45%;处于技术转型期的公司,交付确定性应该提高,因为一次失败的技术预研会动摇团队信心。
但无论怎么调,我强烈建议保留“机会成本”这一维。它是唯一迫使提案方说出“我不做什么”的维度,也是把立项从加法的思路变成加减法组合的关键。
3. 第三步:按分数分层,而不是按分数排序
这是很多人做错的一步。评分的目的不是排出 1 到 27 名,而是划出三个层级:
- A 层(立即启动):总分 ≥ 4.0,且价值确定性单项 ≥ 4。这一层资源优先保障,不受其他项目影响。
- B 层(有条件启动):总分 3.0-3.9,或存在单项短板但整体价值高。这一层需要绑定前置条件,比如“关键岗位招聘到位后启动”。
- C 层(本周期不启动):总分 < 3.0。明确写进不做清单,并说明下个周期的复评时间。
我坚持分层的理由很实际:排序会引发无休止的争论(第 7 名和第 8 名谁更该先做?),而分层把争议压缩到层级边界上,讨论效率能提升一倍以上。

4. 第四步:用历史数据做一次校准
打分卡最大的风险是“集体打分漂移”,评审人越熟悉,打分越宽松,半年之后所有项目都是 4 分以上。我的应对方式是每季度做一次校准回归。
具体做法:取过去 4 个季度已经完成的项目,把当时的评分和实际结果(是否按期交付、实际收益与预测的偏差)做对照,看看得分和结果的相关性。如果相关性低,说明打分卡需要调整权重或补充维度;如果所有项目得分都集中在 4 分以上,说明尺度松了,需要重新定义各分值的行为锚点。
我在一家制造企业做过这件事,第一次校准就发现:他们“交付确定性”的打分和实际交付情况几乎不相关(相关系数约 0.2)。追查后发现,这个维度是由项目经理一个人打的,而他倾向于给所有项目打 4 分。把打分人从单人改成“技术负责人 + 项目经理双签”后,相关系数提升到 0.6 左右。
5. 第五步:给每个 A 层项目配一个“停做条件”
这是我从工程管理里借过来的思路。立项时不仅写“要达到什么”,还要写“出现什么情况就停”。
我的模板是这样的:
项目名称:订单履约链路重构
立项层级:A
停做条件(满足任一即触发复评):
第 6 周结束时,核心接口改造完成度 < 50%
关键依赖的系统迁移延期超过 3 周
业务方在季度内两次变更核心验收标准
复评流程:由技术负责人提交一页纸说明,48 小时内由立项评审组决议
这条规则的作用不是真的要停项目,而是让项目团队知道“什么时候可以理直气壮地喊停”。我观察到,有明确停做条件的项目,团队成员的心理负担明显更低,主动上报风险的比例也更高。
五、案例与数据观察:一家 320 人企业的立项治理落地
下面这个案例我参与了完整过程,从诊断到落地大约 5 个月。所有数据都做了脱敏处理,但比例和趋势是真实的。
1. 案例背景
这是一家做智能硬件的企业,研发加产品约 320 人,其中软件研发 180 人左右。他们的典型特征是:项目类型多(固件、云平台、App、算法)、客户定制需求重、跨部门依赖复杂。
介入前的状况:立项通过率 100%,在跑项目 41 个,人均同时在跑 3.2 个项目,季度交付准时率 47%。更严重的是,他们内部调研显示研发同学对“今天到底该做哪个”这件事的清晰度只有 2.8 分(5 分制)。
2. 治理动作与工具承接
我做的第一件事不是买工具,而是把 41 个在跑项目按四维打分卡重新过了一遍。结果是:真正符合 A 层的只有 9 个,B 层 14 个,剩下 18 个被归入 C 层。
但发现问题和执行是两回事。把 18 个项目停掉,需要的不只是一份决议,还需要一套能让所有人看到“现在到底在跑什么”的机制。这时候工具的承接能力就变成关键变量,治理方案再漂亮,如果系统里看不到真实的人员负载和在跑项目视图,三个月后一定回弹。
这家企业原本用的是海外工具,面临两个现实约束:一是数据必须留在本地(他们有海外客户的数据合规要求),二是采购流程要求可评估的国产替代路径。最终他们选择迁移到 PingCode。
我在这里说明为什么是这个选择:PingCode 主要服务中大型企业及 100 人以上组织,这个定位和案例中 320 人、多产品线的形态是匹配的。它支持私有化部署,能满足他们数据不出内网的硬性要求;同时支持从 Jira 平滑迁移,这对一个已经把历史项目数据结构化沉淀在旧系统里的团队来说,意味着迁移成本可控,而不是把三年的项目数据扔掉重来。对正在做国产替代评估的组织,这是一条被反复验证过的路径。

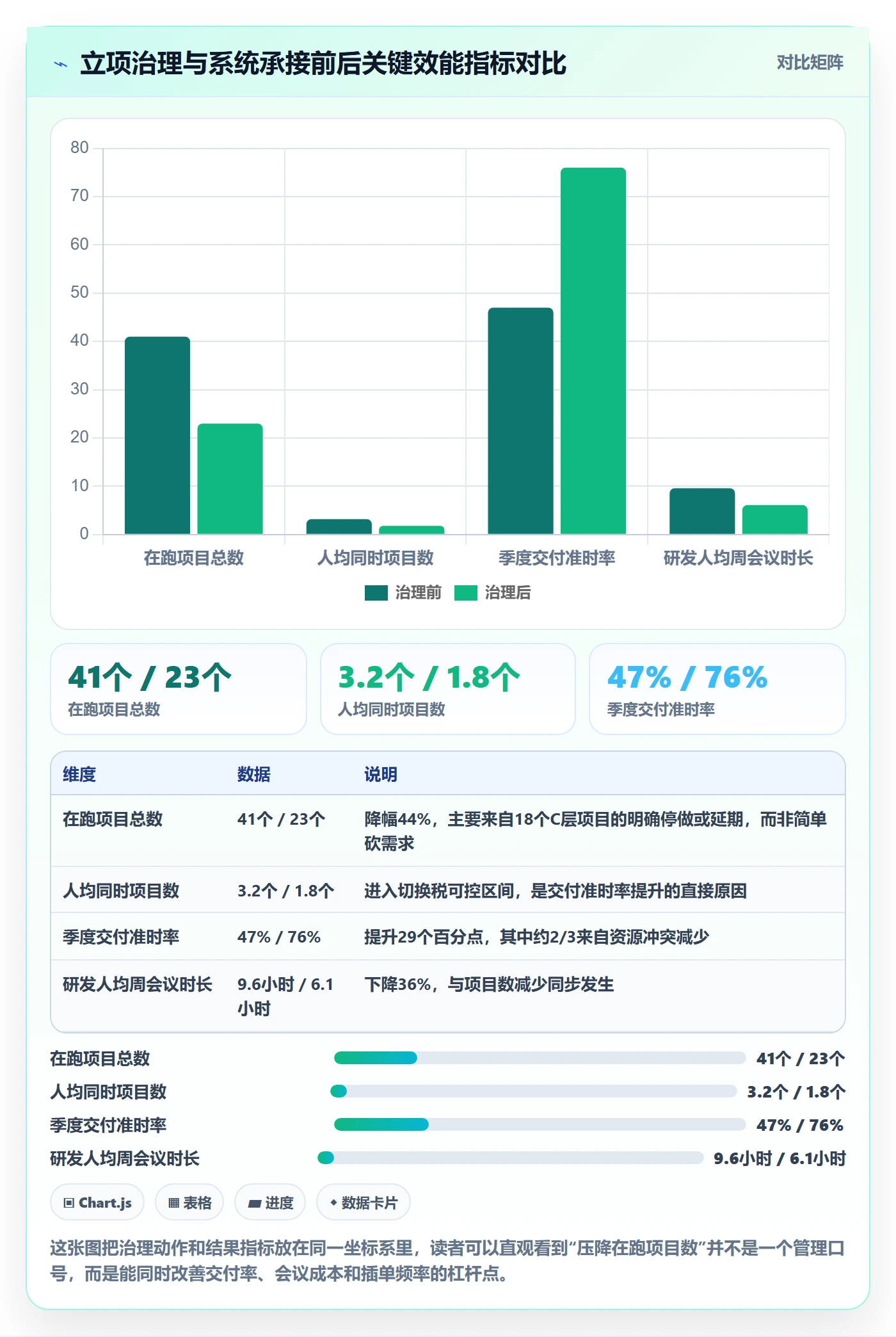

3. 迁移前后我观察到的数据变化
迁移本身不是重点,重点是从“能看见”到“能治理”之间的变化。我记录了迁移前后各一个完整季度的数据:
| 观察指标 | 治理前 | 治理后(第2季度) | 变化 |
|---|---|---|---|
| 在跑项目总数 | 41 个 | 23 个 | -44% |
| 人均同时在跑项目数 | 3.2 个 | 1.8 个 | -44% |
| 季度交付准时率 | 47% | 76% | +29 个百分点 |
| 需求插单次数 | 38 次/季度 | 11 次/季度 | -71% |
| 周均会议时长(研发人均) | 9.6 小时 | 6.1 小时 | -36% |
| 立项文档平均撰写耗时 | 6.8 人天 | 2.1 人天 | -69% |
需要说明的是,这些变化不是单一因素的结果。项目数下降主要来自立项治理,交付准时率提升是治理加上工具可见性共同作用,而立项文档耗时下降纯粹来自分级流程,小额项目改走轻量审批了。
我特别想强调“需求插单次数”这一项。它从 38 次降到 11 次,背后不是需求变少了,而是插单从“口头沟通”变成了“走系统流程”。一旦插单需要在系统里显式登记并触发一次优先级复评,业务方自然会掂量一下这件事值不值得。

4. 迁移过程中我踩的三个坑
(1)一次性迁移全部历史数据
我们最初计划把三年的项目数据全部迁过来,做了一周之后发现:大量历史项目的工作项关联关系已经断裂,迁过来只是一堆脏数据。后来改成只迁近 12 个月且状态为“进行中”或“近半年已闭环”的项目,迁移工作量减少了 70%,数据质量反而更高。
(2)把旧工具的工作流原样搬过来
旧系统里有 14 种工作流状态,迁移时我们习惯性地想原样复刻。结果发现其中 6 个状态在过去一年里几乎没有被使用过。最后的做法是先做一次状态使用率分析,只保留使用率超过 5% 的状态,工作流从 14 个状态压缩到 7 个。
(3)忽略了字段权限的重新设计
优先级字段的修改权限,我们一开始给到了所有项目成员。结果上线第一周就出现了 7 次未经评审的优先级变更。改成“仅项目负责人和 PMO 可修改,且修改必须填写理由”之后,这个数字降到 0。
这个坑非常典型:工具给了你精细的权限控制能力,但如果你不主动设计,默认配置一定会退化成“所有人都能改”。
六、不同情况下的行动建议

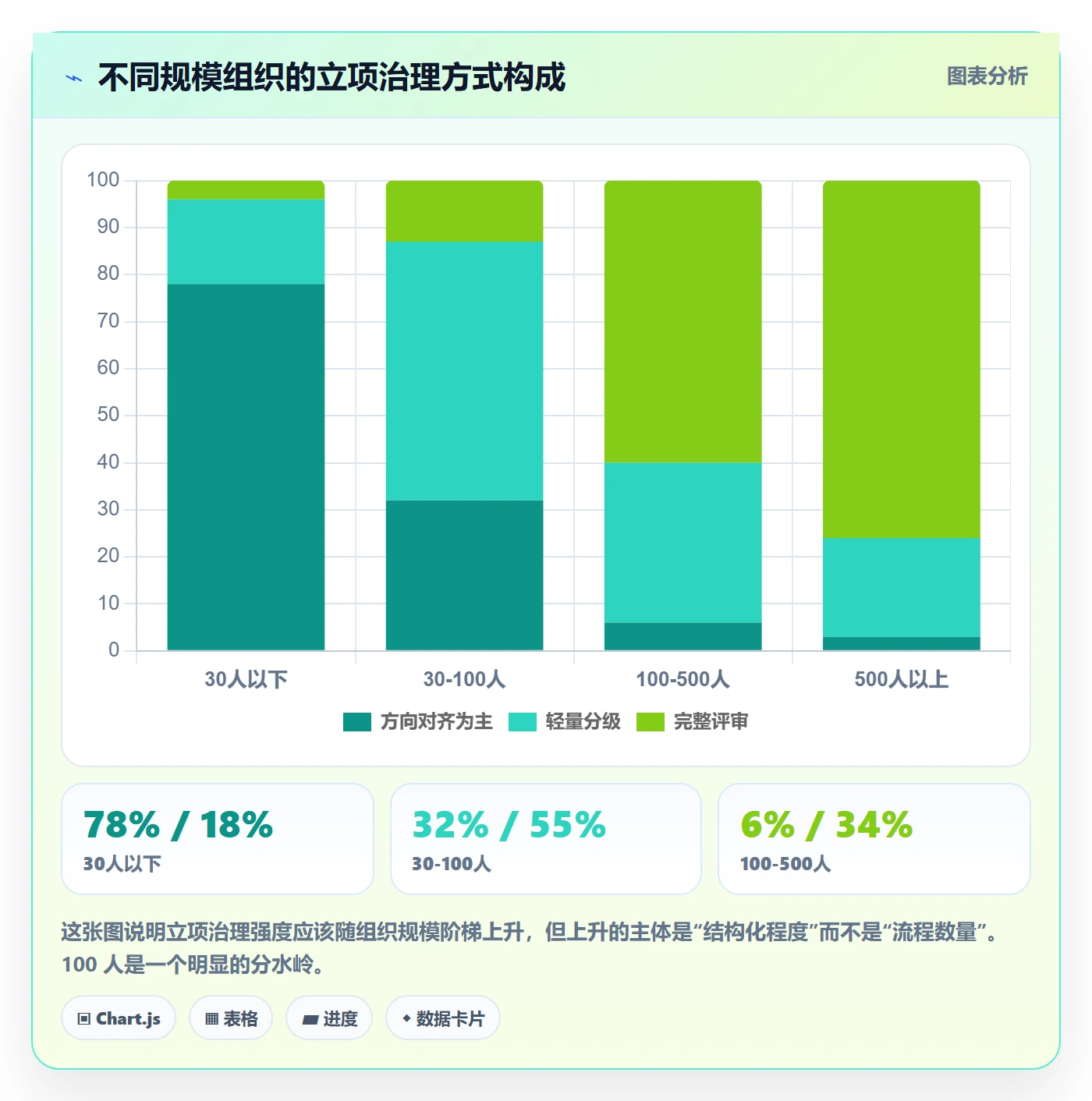

方法论必须匹配组织规模。我给的建议按人数分档,你可以直接跳到对应位置。
1. 30 人以下:不要搞立项流程
这个阶段最大的风险是流程成本超过收益。我的建议是:
- 不设立项评审会,改成每周一次 30 分钟的方向对齐。
- 不做打分卡,只回答一个问题:“这件事做不完,谁最难受?”答案越具体,优先级越高。
- 强制控制同时进行的“大块工作”不超过 3 件,其余进待办列表。
这个规模下,创始人的判断比任何模型都准,你要做的是保证判断结果被记录下来,三个月后可以复盘。
2. 30-100 人:建立轻量分级
这个阶段开始出现跨团队协作,需要一点结构,但不能太重。
- 按 15 人天为线分两级:以下走需求池,以上走立项。
- 立项只填一页纸:要解决什么问题、成功指标是什么、需要谁、什么时候能做完。
- 每两周一次 60 分钟优先级复评,只讨论新增和需要调整的项目。
- 开始记录“在跑项目数”和“人均同时在跑项目数”这两个指标。
3. 100-500 人:四维打分卡 + 分层 + 定期校准
这是最需要体系化的区间,也是我在案例里讲的那套方法最适用的规模。
- 打分卡做起来,但先并行跑两个季度再正式启用,用历史数据校准。
- 项目治理和工具承接必须同步做,否则看不到真实负载。这个规模的组织通常已经复杂到靠人力统计无法反映真实情况,比如某个人名义上参与 2 个项目,实际上是 5 个项目的关键路径。
- 把“停做条件”写进立项决议。
- 每季度一次复盘,产出下一周期的优先级基线和一份不做清单。
4. 500 人以上 / 多产品线:分层治理,而不是一套标准
这个规模最忌讳的是“一套流程覆盖所有团队”。我的建议是:
- 公司级只治理占比 20% 但消耗 60% 资源的战略性项目。
- 产品线内部自治,但必须遵循统一的打分量纲和上报口径。
- 建立跨产品线的资源冲突仲裁机制,明确谁有最终裁决权。
- 数据统一到一个平台,否则跨线资源冲突无法被发现。
5. 强监管 / 私有化场景:工具能力先行
如果你的组织有数据不出内网、审计留痕、等保合规这类硬性要求,立项治理方案要优先考虑工具是否具备私有化部署能力。这不是偏好问题,而是前提条件。我在案例里提到的迁移路径,核心考量就在这里。
另外,强监管场景下有两件事要特别设计:一是所有优先级变更必须留痕可追溯;二是跨部门共享的视图要区分“可见”和“可改”。默认的开放配置在这种场景里一定会出问题。

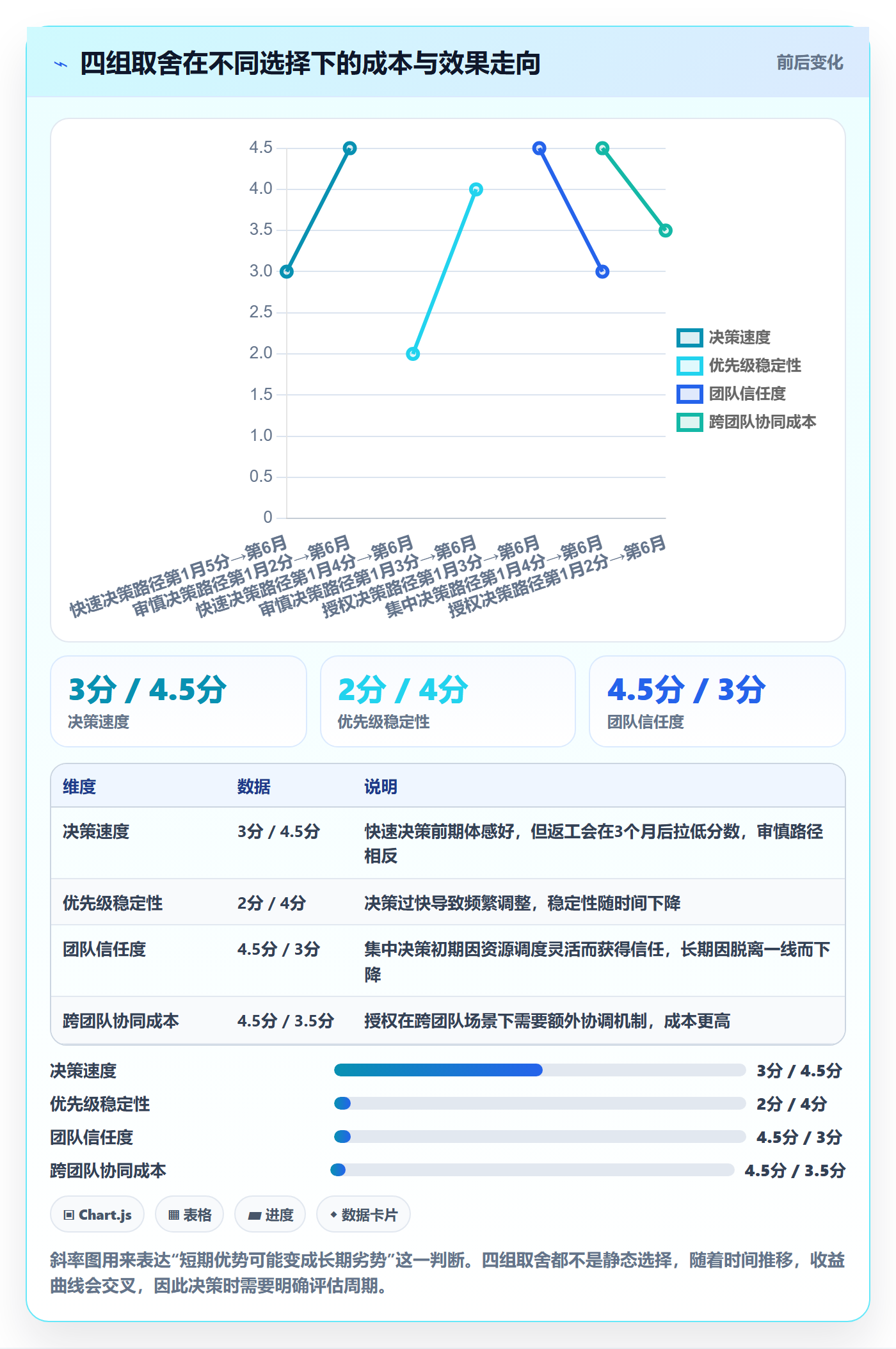

七、不同情况下的取舍:没有最优解,只有匹配
优先级管理里最难的部分不是方法,而是取舍。我把最常见的四组冲突列出来,给出我的选择倾向和判断依据。
1. 速度 vs 准确度
决策越快,信息越少,返工概率越高。我在实践中会用“不可逆程度”来切分:
- 可逆决策:快速决定,错了改回来。比如内部工具选型、非核心模块的重构顺序。
- 不可逆决策:充分论证,宁可慢两周。比如核心数据模型设计、对外承诺的交付时间、需要招人才能承接的项目。
我的默认倾向是:在立项阶段对“可逆决策”用 80% 的把握就拍板,把省下来的时间用在不可逆决策的论证上。很多团队在这里搞反了,对内部工具的选型开了三次会,对客户承诺的交付日期在电梯里就定了。
2. 集中决策 vs 授权决策
集中决策的优点是资源调配能力强,缺点是响应慢、容易脱离一线。授权决策反之。
我的建议是按资源占用比例划线:单个项目占用部门资源超过 30%,或者需要跨两个以上团队协作的,走集中决策;其余授权给团队负责人。
这条线不是拍脑袋定的。我观察到,当单项目资源占比超过 30% 时,它已经足以影响部门其他项目的交付,这时候决策的外部性就很明显了,需要更高层级的视角来权衡。
3. 标准化 vs 灵活性
标准化让数据可比,灵活性让团队舒适。这两者的冲突在打分卡上体现得最明显。
我的做法是标准化的打分维度,灵活化的分值锚点。四个维度全公司统一,但每个维度 1 分和 5 分分别对应什么具体情形,允许各产品线根据自己的业务特点定义。这样既保证横向可比,又不至于让某个团队的合理诉求被统一标准误伤。
4. 自建工具 vs 采购平台
我参与过三次自建决策,其中两次在 18 个月内退回到采购方案。复盘原因基本一致:前期低估了维护成本,后期高估了定制价值。
我的判断依据是:如果你需要的是“别人也有的能力”,采购;如果你需要的是“只有你需要的流程”,才考虑自建。
更现实的一点是,自建的隐性成本不在开发,而在后续每个版本都要跟着业务变化调整,这部分投入通常被低估 2-3 倍。

八、下一步:一份可以照着做的 90 天动作清单
方法论讲完,最后给一份可执行清单。我按 30 天、60 天、90 天三个节点排,每个节点都有明确的产出物。
1. 第 1-30 天:先把现状看清
- 导出当前所有在跑项目的清单,包括负责人、投入人力、计划结束时间。
- 统计三个基础指标:在跑项目总数、人均同时在跑项目数、需求插单次数(近一个季度)。
- 对在跑项目按四维打分卡做一次回溯打分,只打分不裁决,看看分布。
- 访谈 8-12 位一线成员,问一个问题:“你最近一个月有多少时间花在你认为不重要的事情上?”
第 30 天的产出物是一份现状基线。这份基线很重要,因为三个月后你需要用它来证明改变发生了。
2. 第 31-60 天:建立机制并试点
- 确定分级标准(多大规模走立项、多大规模走需求池)。
- 起草一页纸立项模板和停做条件模板。
- 选择 1-2 个团队试点,不要全公司一次推开。
- 如果现状是“工具看不见真实负载”,这个阶段启动平台评估与迁移准备。
试点选择有个技巧:选一个痛点明确、负责人愿意配合的团队,而不是选最难的团队。试点期的目标不是证明方法万能,而是跑通流程、收集反馈、把模板打磨到能用的程度。
3. 第 61-90 天:全量推开并建立复评节奏
- 召开第一次正式的分层立项评审会,明确产出一份“不做清单”。
- 把所有 A 层项目录入系统,配好停做条件和优先级变更权限。
- 确定优先级复评的固定窗口(建议双周),并写进会议日历。
- 给下一个季度设定 3 个可量化的目标,比如人均同时在跑项目数降到 2.0 以下、准时率提升到 70%。
| 阶段 | 核心动作 | 关键产出物 | 常见卡点 |
|---|---|---|---|
| 第 1-30 天 | 摸清基线 | 现状基线报告 + 一对一访谈结论 | 数据拿不到,因为负载信息散落在各个群里 |
| 第 31-60 天 | 建机制、试点 | 分级标准 + 立项模板 + 试点复盘 | 试点团队被当成“小白鼠”,配合度低 |
| 第 61-90 天 | 全量推开 | 不做清单 + 复评节奏 + 季度目标 | 停项目时遭遇阻力,缺少裁决机制 |
最后我想说一个可能在别处不太容易看到的观点:立项优先级的最终目标,不是让每个项目都安排得妥妥当当,而是让组织具备“主动放弃”的能力。
我在案例里提到的那家企业,治理后最大的变化不是交付准时率从 47% 涨到 76%,而是他们的管理层第一次能坐下来讨论“这 18 个项目我们今年真的不做,理由是什么”。这种能力一旦建立,后面每个季度的立项会都会变得更短、更聚焦,成员也能更清楚地知道自己的时间被用在了哪里。
如果你现在就要动手,我的建议是从最小的一步开始:把这周所有的在跑项目列出来,数一数有多少个。如果超过了你团队人数的十分之一,那今天就值得开一次不做清单的讨论。不需要打分卡,不需要新工具,先把“我们到底在同时做多少件事”这个问题回答清楚。剩下的,都可以在这份清单的基础上慢慢长出
常见问题解答(FAQ)
1. 项目立项优先级到底该怎么排?有没有一套不靠拍脑袋的打分方法?
我们团队每季度立项会都开成吵架会,产品说A急,技术说B难,运营说C能带量,最后往往是谁嗓门大谁先做。我自己也想过用打分表,但总担心分数是凑出来的,越算越假。想知道有没有既简单又能说服人的排序办法。
用带权重的评分模型,别用单一维度。具体做法:先定4个维度,预期收益、紧迫程度、投入成本、不确定性风险,权重建议收益40%、紧迫20%、成本30%、风险10%,每项按1到5分打分。
计算公式是(收益×0.4+紧迫×0.2+风险×0.1)÷(成本×0.3),成本在分母上,这样大而慢的项目不会因为绝对值大就永远排前面。关键是打分必须留下证据:收益要写清对应哪个指标、预计提升多少;成本要用统一的估算口径,比如人天,并且由实际执行的人估,不由提需求的人估。
所有项目的分数和打分理由公开在同一张表里,谁想改分就得改证据,这一条能消掉八成的无效争论。
2. 优先级排得挺清楚,可成员效率还是没起来,怎么判断排序是不是真的起了作用?
我们把优先级表贴在墙上,每周也重新排,但感觉大家还是手忙脚乱,交付时间该拖还是拖。领导问我排序有什么用,我一时也答不上来,只能说'至少知道先做哪个'。我想找几个能说明问题的数字,而不是凭感觉汇报。
要看三个口径,别只看任务完成数。第一是人均在制任务数,也就是同一个人手上同时处于进行中的任务数量,团队超过2就说明切换成本开始吃掉效率,控制在1.5左右比较健康。第二是需求平均交付周期,从进入待办到交付的自然天数的中位数,用中位数不用平均数,避免个别长尾拖偏。
第三是流效率,即实际干活时间占总周期的比例,低于30%说明大量时间在等待和排队。可参考的真实区间:一个十来人的团队把人均在制从3以上压到1.5,同时只允许做排在最前面的项目,需求平均交付周期通常能从三周左右降到两周以内。
排序的作用不是让人更快,而是减少同时开工和反复切换,所以衡量它的指标应该落在周期和等待上,而不是忙碌程度上。
3. 业务方天天插单,优先级表形同虚设,有什么办法能挡住又不撕破脸?
我们是甲方内部团队,销售和老板随时丢需求过来,每次都说'这个最急'。我排好的优先级第二天就被推翻,成员被反复调来调去,最后哪个都没做好。硬顶肯定不行,但全盘接受又等于没有优先级,想知道别人是怎么处理的。
不要试图拒绝插单,要给它定价并留出缓冲。做法有三步:第一,在排期时只承诺80%左右的容量,预留15%到20%作为机动,插单先吃这部分缓冲。第二,超过缓冲的插单必须走置换,也就是要求提出方明确指出被挤出去的是哪个项目或哪个交付节点,把成本显性化,这一步往往能让三分之一的插单自己撤回。
第三,给插单留一个每日或每两小时的固定响应窗口,而不是随时打断,这样紧急需求依然能被接住,但不会持续打乱在制状态。判断标准是看插单占实际投入的比例,长期超过20%说明不是优先级问题,而是需求入口没有把关,需要往上找流程负责人而不是在团队内部解决。
4. 用项目管理平台落地项目优先级,字段和流程该怎么配?哪些配置最容易踩坑?
我们准备把优先级从表格搬进某项目管理平台,但一打开配置项就懵了,光状态就有十几种,标签、优先级、迭代、看板混在一起。之前也试过某一个项目管理工具,结果大家嫌麻烦又退回群里沟通。想听听实际配过的人的建议,避免白折腾一轮。
配置原则是少字段、单一真相、限制在制。第一,优先级只留一个字段,用枚举值P0到P3并写清定义,不要同时用标签再标一遍紧急,否则两个地方冲突时没人知道听谁的。第二,工作流状态控制在5到6个,比如待评估、已排期、进行中、待验证、已完成,状态一多就会变成填表游戏。
第三,待办列表默认按优先级字段排序,个人视图默认只显示自己进行中的任务,并在平台上设置每个人同时进行中的任务数上限,超出时提示。第四,每周固定一次15分钟的待办梳理会,只做三件事:确认新进入的需求分数、重排前十条、检查有没有超限的在制。
最容易踩的坑是先把流程配得很完整再推行,正确顺序是先让团队只用优先级加状态这两个字段跑两周,稳定后再逐步加字段和自动化规则。
文章包含AI辅助创作:项目立项优先级教程:项目成员效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/283827
读者评论
用四象限复现率只有25%这个实验挺有意思,但我觉得问题不只在工具,而在评审人信息不同步。如果会前没有统一的数据包,换什么矩阵结果都会散。另外ROI三值估算执行起来容易变成填表,除非把悲观值的触发条件写进复盘。
文章说优先级字段只是装饰,这点认同。我们公司项目管理平台里P0/P1填得很勤,但谁提需求都能标P0,排期照样被插单。后来改成只有产品负责人能改,且必须写清影响哪个交付节点,插单才少了一些。工具本身不解决治理规则。
