项目成员怎么做?项目成员数据分析:项目立项从0到1

立项会上被问得最狠的一句话,往往不是”这个项目要花多少钱”,而是”这些人从哪来”。我参与过的一次中台立项评审,财务口径算出来的投资回报率是 1.8,业务方拍胸脯说一定能落地,结果项目开工第三周就卡住了,架构师同时挂着四个项目,每周能分给这个项目的有效时间不足两天,接口评审排到两周后。事后复盘,问题不在技术方案,也不在预算,而在立项材料里那份”项目成员表”:它只有八个名字和八个岗位,没有一行关于可用率、并行负载、关键角色覆盖的数据。

这就是我写这篇文章的起点。项目成员数据分析不是立项材料的装饰页,它是立项结论能不能站得住的前提条件。

一、核心结论:立项期的项目成员分析,本质是”人力可行性验证”

先把结论摆在最前面。绝大多数团队在立项阶段做项目成员分析时,做的其实是”人员花名册”,列出谁参与、什么岗位、大概投入多少。这跟真正的可行性验证差了三层。

1. 立项期要回答的不是”有谁”,而是”够不够、是不是这批人、什么时候到位、不对怎么办”

我把这四个问题称为立项人力可行性的四问。它们分别对应四个不同的分析动作,也有四种不同的数据来源。

  • 够不够:需求人天 vs 可用人天,算的是缺口率。数据来源是工作量估算和可用率核算。
  • 是不是这批人:技能匹配度、业务熟悉度、关键角色覆盖率。数据来源是成员画像和历史交付记录。
  • 什么时候到位:人力爬坡曲线,尤其是并行项目的释放时间点。数据来源是组织级的项目组合视图。
  • 不对怎么办:敏感性分析和备选方案。数据来源是缺口拆解和替代路径的成本对比。

只回答第一个问题的立项材料,我见过太多了。它们通常会写”本项目投入 8 人,其中高级工程师 4 人”,然后就没有然后了。这种写法在评审现场很容易被一句话击穿:”这 4 个高级工程师现在手上有几个项目?”

2. 一条判断线:范围、时间、人力这个三角能不能闭合

项目管理的铁三角大家都听过,但在立项阶段真正把它当工具用的人不多。我的经验是,立项评审的时间有限,与其铺开讲二十页背景,不如把三角算清楚:在给定范围和时间的条件下,需要多少人天;在给定人力供给的条件下,范围和时间要调整到什么程度。

只要这三个量里有两个被钉死,第三个就是算出来的结果,不是商量出来的结果。立项期项目成员数据分析的全部意义,就是把这个”算出来”的过程显性化。如果三角闭合不上,评审就该讨论砍范围或者推迟里程碑,而不是假装人力可以无限压缩。

3. 精度原则:够做取舍就行,追求精确是立项期最大的浪费

这一点我和不少同行有分歧。有人主张立项阶段就要把每个人的工时精确到 0.5 人天,我不认同。立项期的信息本身是低分辨率的,需求还在变、技术方案还没定、外部依赖没谈妥,这时候追求高精度估算,投入产出比极差。

我的经验阈值是估算误差控制在 ±25% 以内即可支撑立项决策。真正需要精确的是”关键路径上的角色”和”单点依赖的角色”,这两类人必须算到人、算到周。其余角色可以按角色族群打包估算。

项目成员怎么做?项目成员数据分析:项目立项从0到1

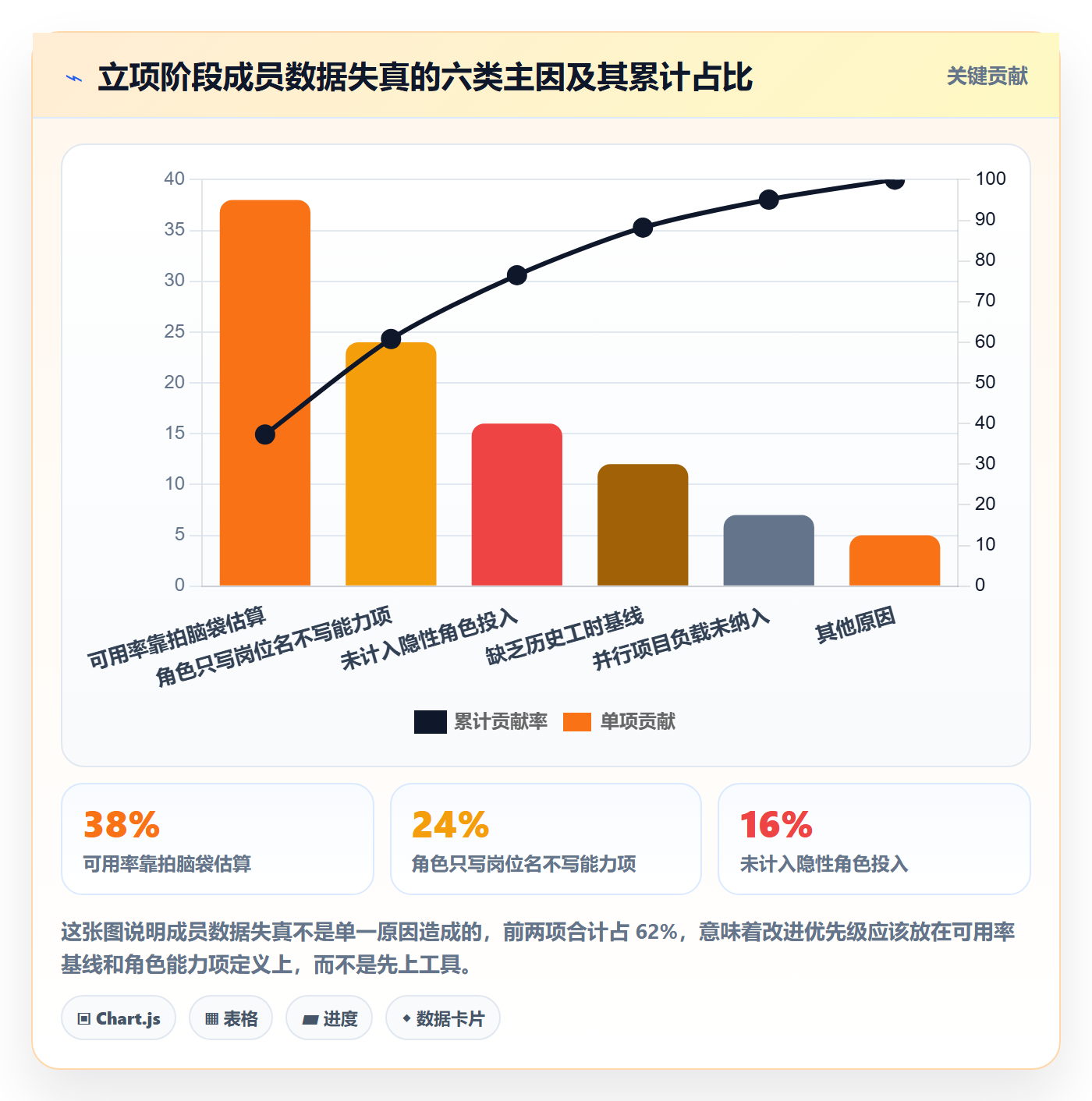

二、为什么项目成员数据在立项阶段最容易”做废”

我在三家不同规模的公司见过立项材料,成员数据这一块的质量普遍比预算数据差一个档次。预算有人复核,进度有人质疑,唯独”投入 8 人、周期 3 个月”这种表述几乎没人追问。原因有三层,而且这三层是叠加的。

1. 立项期的数据天然是低分辨率的,容易被”凑”

立项阶段的需求颗粒度通常只到功能模块,不到接口和字段。在这个分辨率下,工作量估算的误差本来就大。当估算拿不准时,人的本能是找一个”看起来合理”的数字填空,于是”3 人月””5 人月”这类整数被大量使用。整数本身就是估算没做的信号。

我的做法是强制自己不给整数。如果估出来是 108 人天,就写 108,不写 110,更不写 100。保留尾数是一种自我约束,它会逼着你说明估算过程。评审时看到整数估算,我基本会默认这个数字没有经过拆解。

2. 数据提供者和数据使用者是分离的

项目成员数据的原始信息掌握在职能经理和项目成员自己手里,而使用这份数据的是立项评审人和项目经理。这种分离造成一个典型现象:职能经理为了保住自己团队的资源弹性,倾向于低估成员的可用率;项目经理为了拿到资源,倾向于低估工作量。双方的偏差方向相反,叠加后缺口被系统性地掩盖。

破解办法只有一个,让数据来自系统而不是来自汇报。这也是我在后面会重点讲工具化原因的地方。

3. 组织里没有”人力账本”这个概念

公司有财务报表、有资产台账、有合同台账,但很少有”人力账本”。一个 300 人的研发组织,要回答”下个季度有多少可用人天””哪些角色是瓶颈”,往往需要 HR 拉花名册、各团队负责人报工时、项目经理凭印象校准,折腾一周出来的数字还不一定对。

没有账本,立项期的成员分析就只能靠临时攒数据。临时攒的数据有两个特征:口径不统一、无法追溯。今天算出来的缺口率是 33%,下周换个算法变成 21%,谁也说不清哪个对。

项目成员怎么做?项目成员数据分析:项目立项从0到1

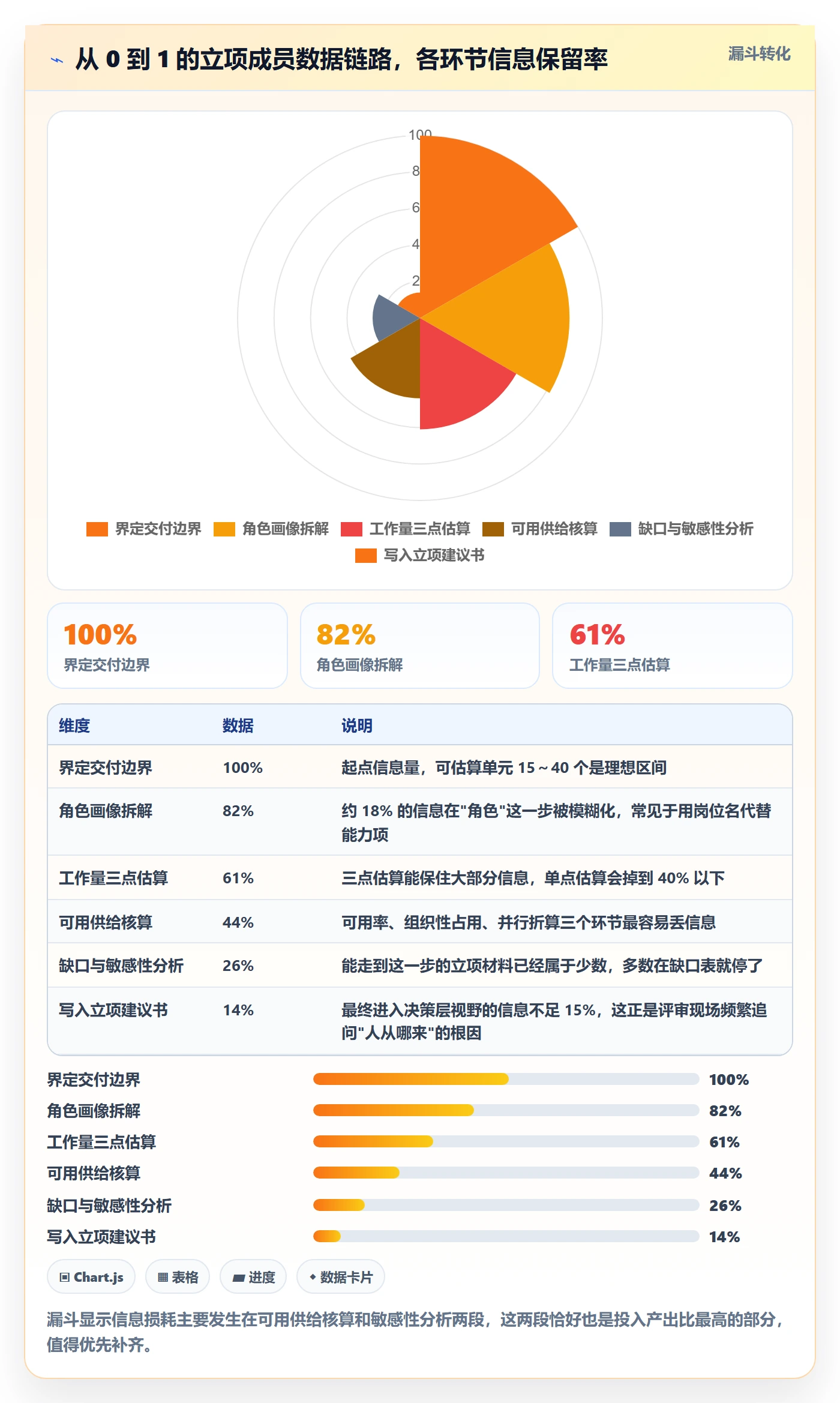

三、真实场景:一个从 0 到 1 的项目成员数据链路

下面这套流程是我在最近两个中大型项目中实际跑通的版本,从立项启动到输出人力建议书,纯投入约 4 到 6 个工作日。我把它拆成七个步骤,每一步都标明输入、动作和输出,方便你直接照搬或裁剪。

1. 第 0 步:界定交付边界,产出范围内的可估算单元

这一步看起来不属于成员分析,但它决定了后面所有估算的上限。我要求交付边界必须落到”可估算单元”级别,不是”做一个用户中心”,而是”用户注册登录、权限模型、组织架构同步、单点登录对接”这四个可估算单元。

经验值:一个立项项目的可估算单元控制在 15 到 40 个之间。少于 15 个说明拆得不够细,估算误差会超过 50%;多于 40 个说明进入设计细节了,立项阶段没必要。

2. 第 1 步:拆角色,不拆人

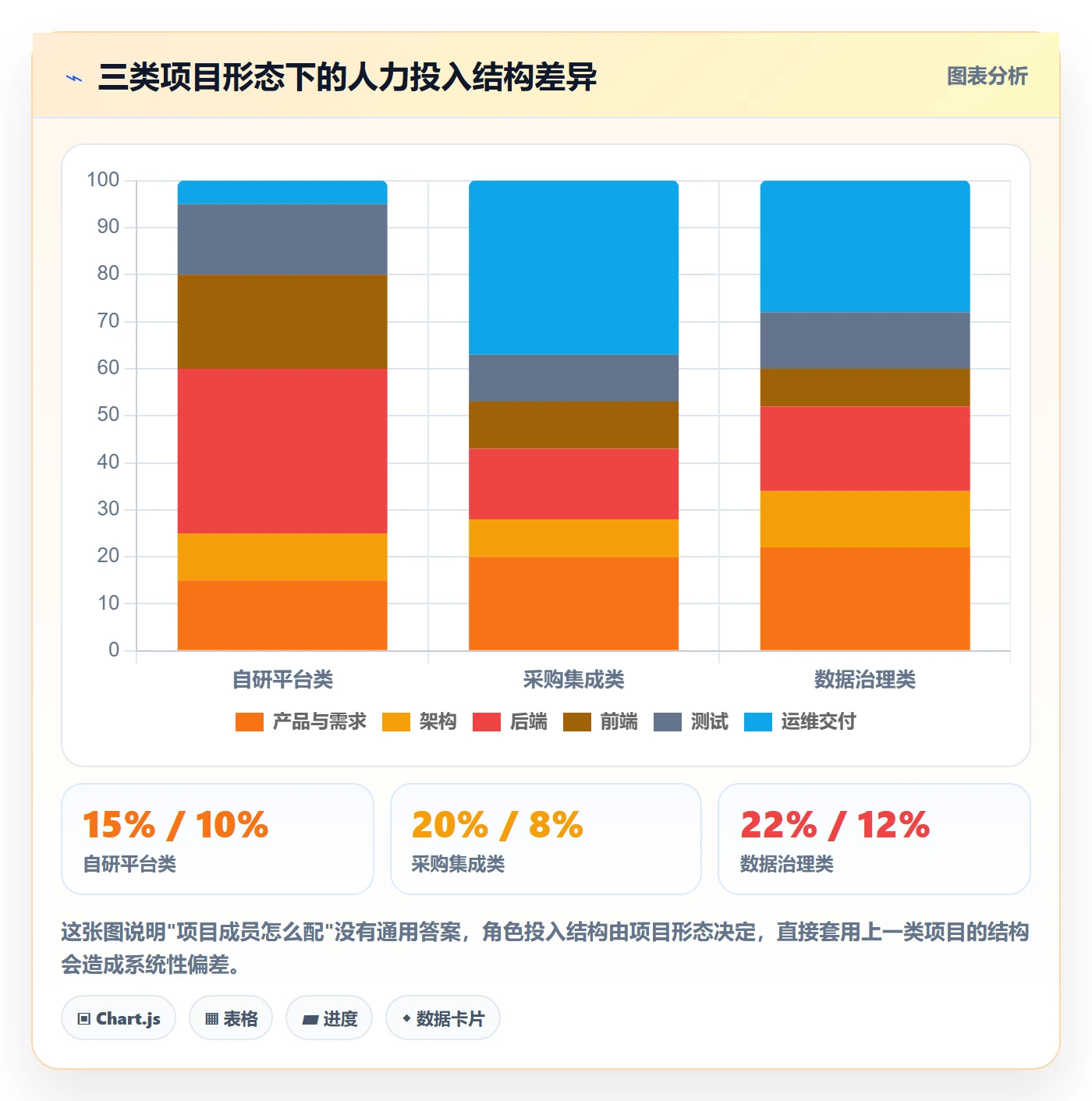

这是我最想强调的一步。立项阶段先定义角色画像,再往角色里填人,顺序不能反。理由是:把人先定下来,估算就会不自觉地迁就现有人员结构,出现”因为张三会做前端,所以前端部分由张三兼”这种妥协,而兼岗恰恰是延期的高发区。

角色画像至少包含四项:能力项、工时口径、并行上限、替代难度。以”后端开发(核心服务)”为例:

  • 能力项:熟悉该技术栈、有高并发服务经验、能独立完成接口设计与评审
  • 工时口径:按 8 小时/人天计,扣除会议与支持后有效工时按 6 小时计
  • 并行上限:同时承担 2 个项目以上时,本项目有效产出按 70% 折算
  • 替代难度:高,组织内符合能力项的人数为 3 人,其中 2 人已在关键路径上

最后一项”替代难度”直接决定了这个角色是不是单点依赖。我在评审时会把替代难度高的角色单独拉一张表,标注组织内可替代人数和当前占用情况。

3. 第 2 步:工作量估算,三点估算比单点估算靠谱得多

我不用单点估算。三点估算(乐观、最可能、悲观)虽然多花一半时间,但它能给出一个区间,而区间正是立项决策真正需要的东西。

计算公式我用的是简化版 PERT:

期望人天 = (乐观 + 4 × 最可能 + 悲观) / 6
标准差 = (悲观 – 乐观) / 6

区间 = 期望人天 ± 1 个标准差(覆盖约 68% 的可能性)

示例:某接口对接模块

乐观 = 8 人天,最可能 = 14 人天,悲观 = 26 人天

期望 = (8 + 4×14 + 26) / 6 = 15 人天

标准差 = (26 – 8) / 6 = 3 人天

区间 = 12 ~ 18 人天

三点估算还有一个隐藏好处:它迫使估算人明确说出悲观情况的触发条件。我经常在评审时追问”悲观 26 人天是因为什么”,答案往往是”对方系统文档不全,需要反复联调”,这就把一个技术估算问题变成了一个外部依赖风险,比单纯讨论人天数有价值得多。

4. 第 3 步:核算可用供给,可用率是全部难点

需求侧算完,供给侧才是真正考验。可用人天的计算看起来简单,实际上有三个坑。

(1)可用率不能用”名义投入比例”代替

我见过太多立项材料写”张三投入 50%”,然后把 50% 直接乘上时间窗天数。这是错的。50% 是资源分配比例,不是可用率。一个人被分配 50% 到项目 A,剩余 50% 不会全部变成项目 B 的有效产出,中间还有会议、答疑、临时支持、上下文切换损耗。

我的经验换算:名义分配比例 50%,实际有效可用率大约在 35%~40% 之间。并行项目数越多,折算系数越低。

(2)要扣掉组织性占用

假期、培训、团队会议、技术分享、值班支持,这些占用在不同组织差异很大。我一般按 12%~18% 扣减,具体数值取自历史工时数据。没有历史数据的组织,我建议先用 15% 作为默认值,同时在立项材料里明确标注这是假设值。

(3)时间窗不能按自然日算

三个月不等于 90 个工作日。扣除周末和法定假日后,三个月大约 62 到 65 个工作日。这个数字看起来是常识,但在立项材料里用错的人不少。我在评审时见过按 90 天算人天的,直接把可用人力高估了 40%。

5. 第 4 步:匹配与缺口计算,把结果落成一张表

下面这张表是我最近一个项目的真实结构(数据做了脱敏和取整),时间窗按 60 个工作日计算。

角色 需求人天 可用人数 可用率 可用人天 缺口人天 缺口率
架构师 60 1 25% 15 45 75.0%
后端开发 240 4 60% 144 96 40.0%
前端开发 120 2 80% 96 24 20.0%
测试 90 2 70% 84 6 6.7%
产品/需求分析 45 1 50% 30 15 33.3%
运维/交付 30 1 30% 18 12 40.0%
合计 585 11 , 387 198 33.8%

这张表的信息量远大于”投入 8 人”。它一眼就能看出瓶颈在架构师,75% 的缺口率,而且可用率只有 25%,说明这个人被严重并行占用。测试和前端相对健康。整体缺口 198 人天,占需求的 33.8%,这个项目按原方案立项是不可能按期交付的。

6. 第 5 步:敏感性分析,找出真正决定成败的那一两个人

缺口表是静态的,敏感性分析是动态的。做法很简单:逐一改变关键假设,看缺口率怎么变。我通常测三个变量:关键角色可用率、工作量估算的悲观值、时间窗压缩 20% 后的结果。

在上面的例子里,我做了三组测试。架构师可用率从 25% 提到 50%,总缺口从 198 人天降到 183 人天,只改善了 7.6%,因为架构师本身总人天占比不高。但工作量整体上浮 30%(用悲观值),缺口从 198 人天涨到 373 人天,几乎翻倍。时间窗压缩到 48 个工作日,缺口率从 33.8% 升到 47.2%。

这个结果告诉我,这个项目的最大风险不是架构师不够,而是工作量估算本身不确定。如果是前者,解决办法是借调;如果是后者,解决办法是先做技术验证降低悲观值。两者的行动方向完全不同。这就是敏感性分析的价值,它把”人力不够”这个笼统结论,拆成了可执行的行动项。

7. 第 6 步:输出人力建议书,一页纸讲清四件事

最后输出的不是二十页 PPT,而是一页纸,包含四块内容:需求与供给的对照结论、关键瓶颈角色清单、缺口的三条补足路径及其代价、建议的立项结论(按原方案 / 调整范围 / 推迟 / 分两期)。

我坚持一页纸的原因是:立项会的决策时间通常只有 20 分钟,超过一页的内容不会有人认真看。把结论压缩到一页,反而提升了被采纳的概率。

项目成员怎么做?项目成员数据分析:项目立项从0到1

四、拆解六个常见误区

下面这六个误区,是我在评审和复盘中反复见到的。它们有个共同特点:看起来都很合理,所以很难被当场质疑。

1. 把”人数”当”人力”

这是最普遍的一个。”本项目投入 8 人”,这句话几乎不包含任何有效信息。8 个人是全职还是兼职?可用率多少?有没有并行项目?能力是否匹配?人数是资源的计量单位,人天才是人力的计量单位。我在任何立项材料里看到”投入 X 人”而不带人天,都会要求补充。

2. 用团队历史最高产能当估算基线

有些团队会拿历史上表现最好的一次交付当基线,”上次我们 5 个人 3 个月做完了类似的东西”。问题是上次那 5 个人可能没有并行项目,需求没有变更,技术方案也复用了。产能基线必须带上上下文,否则就是刻舟求剑。

我建议的做法是分层基线:稳态交付基线、加压交付基线、极限交付基线,三档分别对应不同的并行度和需求稳定度。立项时默认使用稳态基线,只有在明确说明补偿措施的前提下才允许引用加压基线。

3. 只算峰值人力,不算爬坡曲线

软件开发的人力需求不是平的,是两头低中间高的曲线。需求分析和架构设计阶段人少,编码和测试阶段人多。如果只按平均人力堆人,会出现前松后紧或者前后都不够的情况。

我的做法是画一条粗粒度的人力曲线,按周或按双周标注各角色的需求人数,然后和实际可用人数对照。很多看起来”人力够”的项目,一画曲线就发现峰值周差三个人。

4. 遗漏隐性角色

业务方对接人、领域专家、安全评审、法务合规、运维值守、数据治理,这些角色在立项时经常被默认”顺手做了”,实际上占用可观。在我的经验里,隐性角色的投入通常占总人天的 8%~15%,规模越大、合规要求越高的项目,这个比例越高。

更麻烦的是隐性角色往往不在项目组内,可用率极低。一个业务方对接人可能只能给你每周两小时,但需求澄清会全依赖他。这种依赖关系必须在立项阶段识别出来。

5. 拿提交次数、代码行数当成员效率数据

这类指标在立项阶段基本没有决策价值,在项目执行阶段也极易误导。提交次数多可能是任务拆得碎,也可能是反复返工;代码行数多可能是实现冗长,也可能是删了又加。用它们来估算未来产能,等于用噪音预测信号。

真正有预测价值的成员数据是三类:历史同类任务的完成人天(相对估算偏差率)、返工率、以及关键角色的历史交付稳定性。这三类数据在大多数组织里都有,只是没有被沉淀下来。

6. 立项阶段追求数据完美,导致立项周期失控

这个误区方向相反但同样致命。我见过一个项目为了把估算做到”精确”,花了三周做技术预研和详细设计,结果立项批下来时,市场窗口已经过去了一半。立项阶段的成员分析要服务于决策速度,不是服务于数据完备。该用假设值就用假设值,只要明确标注并给出验证计划。

项目成员怎么做?项目成员数据分析:项目立项从0到1

五、专业判断逻辑:把”人”变成”人力供给单元”

前面讲了流程和误区,这一节讲判断逻辑。核心思路只有一句话:立项阶段不要分析”人”,要分析”人力供给单元”。一个人在不同项目里的价值是不同的,一个”人”的标签承载不了这个差异。

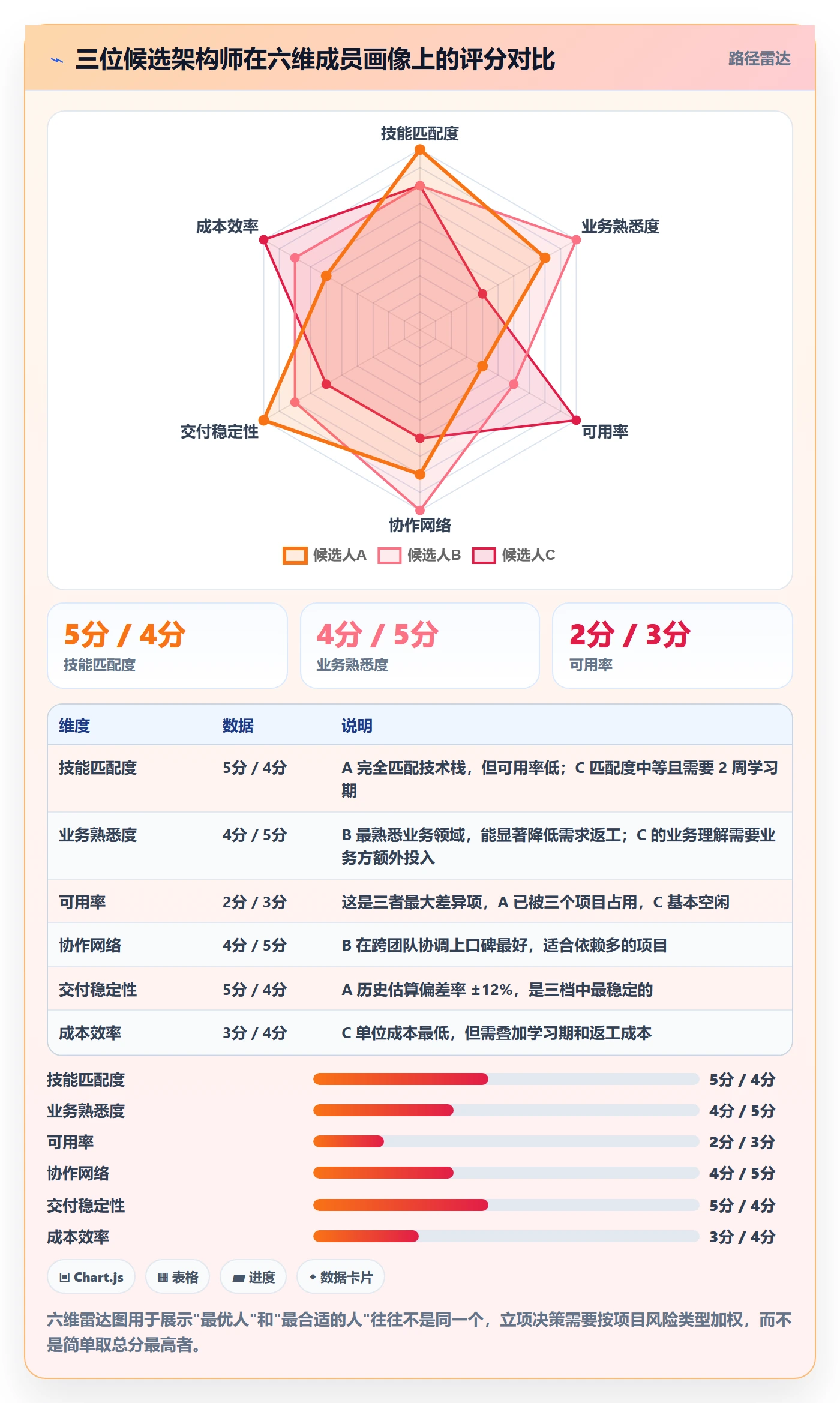

1. 成员画像的六维模型

我用的成员画像包含六个维度,每个维度按 1~5 分打分,并且必须给出评分依据。打分本身不追求精确,追求的是把隐性判断显性化。

  • 技能匹配度:与角色能力项的匹配程度,1 分表示需要大量学习,5 分表示可直接独立交付
  • 业务熟悉度:对目标业务领域的了解,影响需求理解和返工率
  • 可用率:扣除并行占用和组织性占用后的有效比例
  • 协作网络:在组织内的协作半径,影响跨团队依赖的解决速度
  • 交付稳定性:历史估算偏差率的绝对值和波动幅度
  • 成本效率:单位有效人天的成本,含薪酬、外包费用和协作开销

六维里我最看重的是”交付稳定性”。一个技能匹配度 4 分但估算偏差率常年 ±15% 的人,比技能匹配度 5 分但偏差率 ±60% 的人更适合放在关键路径上。立项阶段需要的是可预测性,不是理论上的最优解。

2. 可用率的计算口径必须写进立项材料

可用率是最容易被质疑也最容易扯皮的数字。我的做法是把口径写清楚,让质疑者能验算。标准口径如下:

成员可用人天 = 时间窗工作日数
× 名义分配比例

× 并行折算系数

× (1 – 组织性占用率)

示例:某后端开发,时间窗 60 个工作日,名义分配 60%

并行 2 个项目 → 并行折算系数 0.85

组织性占用 15%

可用人天 = 60 × 0.60 × 0.85 × (1 – 0.15)

= 60 × 0.60 × 0.85 × 0.85

= 26.0 人天

对比错误算法:60 × 0.60 = 36 人天(高估 38%)

把口径写清楚还有一个副作用:它会让职能经理在提供数据时更谨慎。当对方知道自己的数字会被乘上两个系数时,拍脑袋给 80% 可用率的概率会明显下降。

3. 关键角色覆盖率,这是立项阶段最该盯的指标

关键角色覆盖率指的是:对每个高替代难度角色,组织内可替代人数与当前占用情况的比值。我把它分为三档。

  • 覆盖率 ≥ 2:健康。即使一人休假或流失,项目仍可推进
  • 覆盖率 = 1:警戒。单点依赖,必须制定备份计划或调整方案
  • 覆盖率 = 0:不可立项。立项前必须解决,要么招人,要么调整技术路线

我在那个中台项目里的架构师就是典型的覆盖率 1 且有并行负载,属于警戒状态。后来我们把方案从全自研改成”核心自研 + 外围采购”,架构师的需求人天从 60 降到 28,覆盖率问题才缓解。

4. 成本口径要和财务对得上

项目成员数据分析最后一定要落到成本上,否则业务方没有痛感。我的经验是人力成本要算三个数:直接人力成本、协作成本、机会成本。

直接人力成本最容易算。协作成本常被忽略,一个跨团队的依赖,需要双方投入沟通成本,通常是单方投入的 1.3 到 1.8 倍。机会成本最难但最重要:把架构师从项目 A 调到项目 B,A 的延期损失是多少?立项评审时如果能算出机会成本,资源调配的讨论会立刻从”谁更需要”变成”哪个组合总损失最小”。

项目成员怎么做?项目成员数据分析:项目立项从0到1

六、具体案例与数据观察:工具化前后的差异

前面讲的方法,靠 Excel 也能做。但我在实践中的一个明确体会是:项目成员数据分析的瓶颈不在方法,在数据获取成本。同一套方法,手工收集数据要 5 天,系统里有现成数据只要半天,可持续性完全不同。

1. 案例背景:一个 320 人研发组织的立项人力评估改造

这个组织有 320 名研发人员,同时并行约 45 个项目。改造前的立项流程是:项目经理填 Excel 模板,职能经理线下确认成员,HR 提供花名册,最终汇总成一份立项材料。整个流程平均耗时 9.5 天,其中人力数据收集和确认占了 5 天。

改造前最大的问题是并行负载不可见。项目经理只能看到”这个人能不能给我”,看不到”这个人现在在几个项目上”。结果就是立项时承诺的可用率,到了执行期兑现不了。我们统计过,改造前立项材料里承诺的可用率与执行期实际可用率的平均偏差是 27 个百分点。

这个组织选择的是 PingCode。我在这里讲它,不是因为要推荐某个产品,而是因为这个案例里的关键改善点确实是工具能力带来的。

2. 关键改善点一:成员载荷从”汇报”变成”查询”

PingCode 的项目和迭代数据里天然包含成员在各个项目上的分配情况。立项评估时,项目经理可以直接查到候选成员当前的并行项目数和历史迭代的投入分布,不需要再向职能经理逐个人工确认。

这个变化的价值不在于快,而在于口径统一。以前是”每个职能经理用自己的口径报可用率”,现在是”所有人看同一份跨项目载荷视图”。争议从”你的数字对不对”变成了”这份数据反映的实际情况是什么”,讨论效率完全不同。

3. 关键改善点二:历史工时数据可以支撑基线估算

三点估算里的”最可能”值,最可靠的来源是同类任务的历史人天。PingCode 的工作项和工时数据可以按工作项类型、模块、复杂度标签做聚合,形成估算基线。这个组织在改造后建立了 12 类任务的基线表,新项目估算时直接引用历史中位数,估算偏差率从 ±45% 收窄到 ±22%。

这里有个细节值得说:基线必须按团队分层,不能全组织共用一套。同一个”接口开发”任务,不同团队的基线差异可以达到 2.3 倍。全组织统一基线看似公平,实际会误导估算。

4. 关键改善点三:私有化部署下的数据合规

这个组织属于强监管行业,成员数据、工时数据、项目数据都不允许出内网。PingCode 支持私有化部署,这一点对这类组织的立项流程是硬约束,工具选型的合规性如果过不了,再好的分析能力也用不上。

强监管行业还有一个特殊需求:立项材料需要留存归档,且要能追溯到数据来源。系统化的好处是每条数据都能回溯到具体的工作项和时间戳,手工 Excel 做不到这一点。

5. 关键改善点四:存量数据的继承

这个组织原来用的是另一套国外项目管理平台,积累了六年的历史数据。迁移时最担心的就是历史工时和成员分配记录丢失,因为那正是立项基线估算的原料。

PingCode 支持从主流项目管理平台平滑迁移,包括工作项、工时、成员分配和历史迭代结构。实际迁移结果是历史工时记录保留率超过 95%,成员分配关系保留完整,基线估算不需要从零重建。对于有多年历史数据积累的中大型组织,这一点直接决定了立项分析方法论能不能立刻落地。

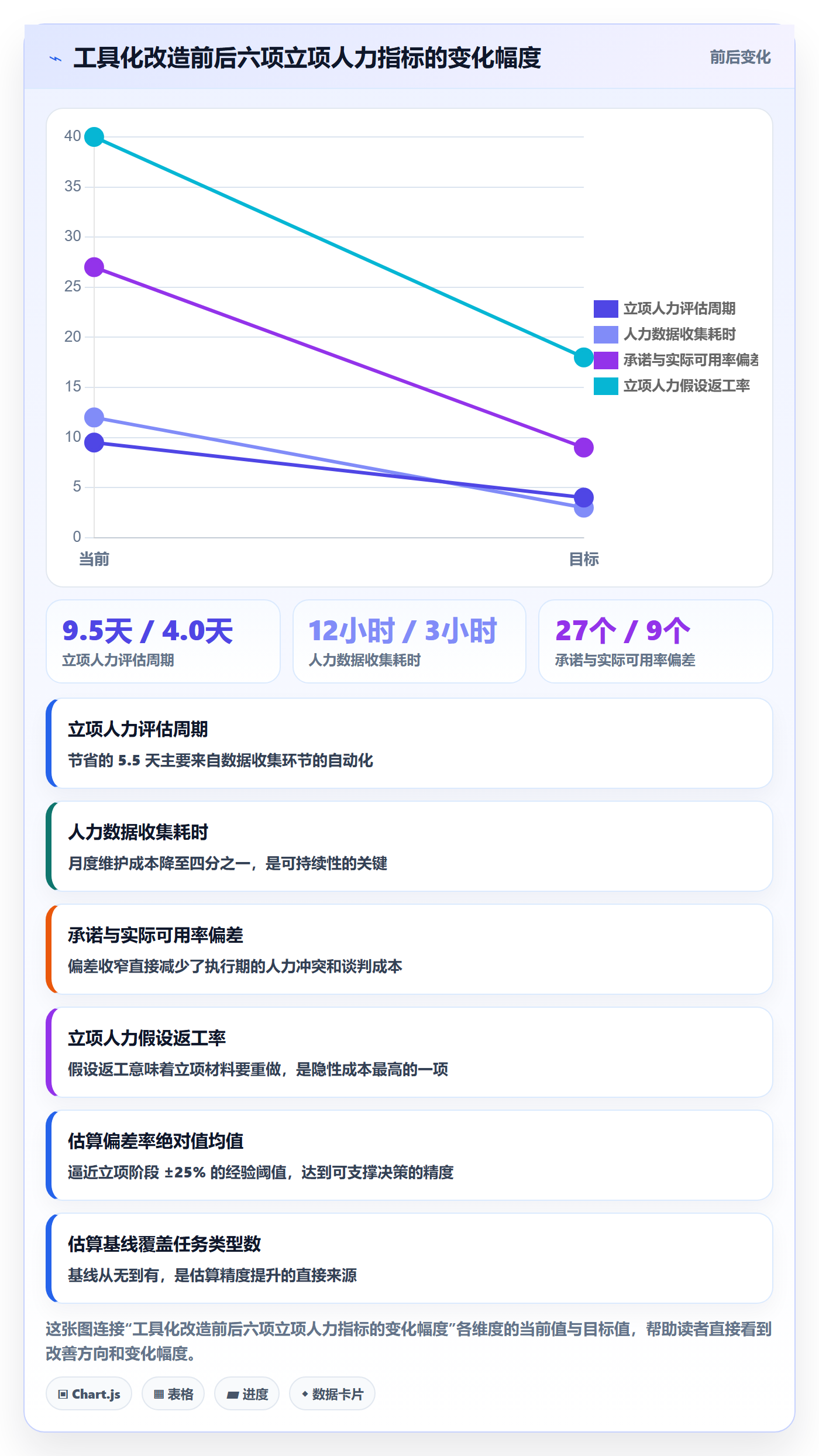

指标 工具化前 工具化后 变化
立项人力评估周期 9.5 天 4.0 天 缩短 57.9%
人力数据收集耗时 12 小时/月 3 小时/月 减少 75.0%
可查到并行负载的成员占比 35% 92% 提升 57 个百分点
承诺可用率与实际可用率偏差 27 个百分点 9 个百分点 收窄 66.7%
立项人力假设的返工率 40% 18% 降低 22 个百分点
估算偏差率(绝对值均值) ±45% ±22% 收窄 51.1%

项目成员怎么做?项目成员数据分析:项目立项从0到1

七、不同情况下的行动建议

方法一样,落地方式差别很大。我按组织规模和约束条件分四种情况给建议。

1. 100 人以下的组织:先建一张手工载荷表,别急着上工具

这个规模的组织项目数通常在 15 个以内,成员跨项目情况不复杂。上工具的成本(选型、部署、培训、维护)可能超过收益。

我的建议是先建一张共享的成员载荷表,字段包括:成员、角色、当前项目、分配比例、时间窗、预计释放时间。每周更新一次,由项目经理维护。这张表的目的是让”并行负载”可见,解决 80% 的问题。做到这一步再考虑工具。

2. 100 到 500 人的组织:手工表会失效,需要系统支撑

这个规模是分水岭。项目数进入 30 到 100 的区间,成员跨项目情况复杂,手工表维护成本急剧上升,而且口径会开始漂移。

这个规模的组织,我建议直接上系统化的项目管理平台。PingCode 正是主要服务中大型企业及 100 人以上组织的产品定位,在这个区间比较匹配。重点要用的功能不是任务看板,而是跨项目的成员载荷视图和历史工时基线。

3. 500 人以上或多项目强并行:需要建立常态化的产能账本

这个规模下,立项阶段的临时分析已经不够用了,需要常态化的产能账本:按季度滚动更新各角色的可用人天池、需求人天预测、缺口趋势。

产能账本的价值在于把立项决策从”单个项目视角”提升到”组合视角”。当一个架构师同时被三个项目争抢时,正确的问题不是”哪个项目更需要他”,而是”这三个项目的组合,怎样安排使总损失最小”。这个问题没有组合视图是回答不了的。

4. 强监管或有私有化要求的组织:工具选型以合规为前置条件

这类组织的行动顺序要调整。一般是先确认数据合规边界,再选工具,最后谈方法论。顺序反了会白做。

具体来说,要提前确认三件事:成员数据能否落在内网、历史数据迁移是否被允许、审计追溯能力是否满足要求。PingCode 支持私有化部署,对这类场景比较适配。我建议在选型阶段就把这三件事写成明确的验收条件,避免上线后才发现不合规。

项目成员怎么做?项目成员数据分析:项目立项从0到1

八、不同情况下的取舍

方法讲完,最后讲取舍。立项阶段的项目成员分析,本质是在几个互相冲突的目标之间做选择,没有全能解。

1. 精度与速度的取舍

精度高意味着收集更多数据、做更多验证,立项周期更长。我在前面给的判断是:估算误差控制在 ±25% 以内就够用,多出来的精度对决策帮助有限。

但如果项目有三个特征,投资额超过年度研发预算的 15%、关键角色覆盖率等于 1、交付时间窗口不可移动,那就值得把精度提到 ±10%,因为它关系到要不要立项这个根本问题。其余情况,我倾向于接受 ±25%。

2. 自研、采购与混合的取舍

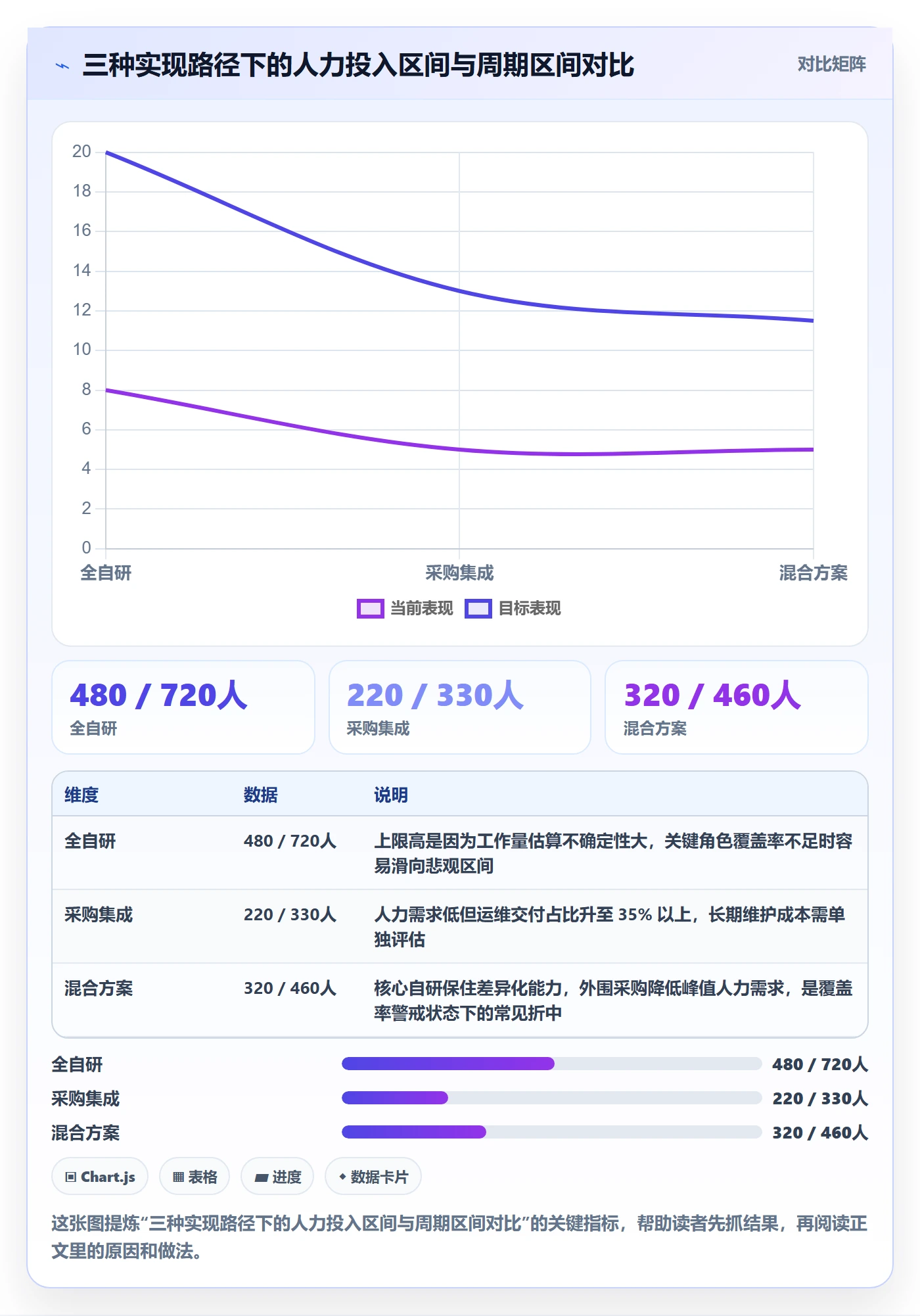

从人力角度,自研的需求人天通常是采购的 3 到 5 倍,混合方案在 1.5 到 2.5 倍之间。但只看人天会误判,因为采购方案的人力结构不同,运维交付占比会大幅上升,而且引入了外部依赖风险。

我的取舍原则是看关键角色覆盖率。如果核心角色的覆盖率是 0,而项目必须立项,那就应该降级为混合或采购方案,用外部能力替换不可获得的内部分子。强行自研的结果通常是拖期,而不是省钱。

3. 专职与兼职的取舍

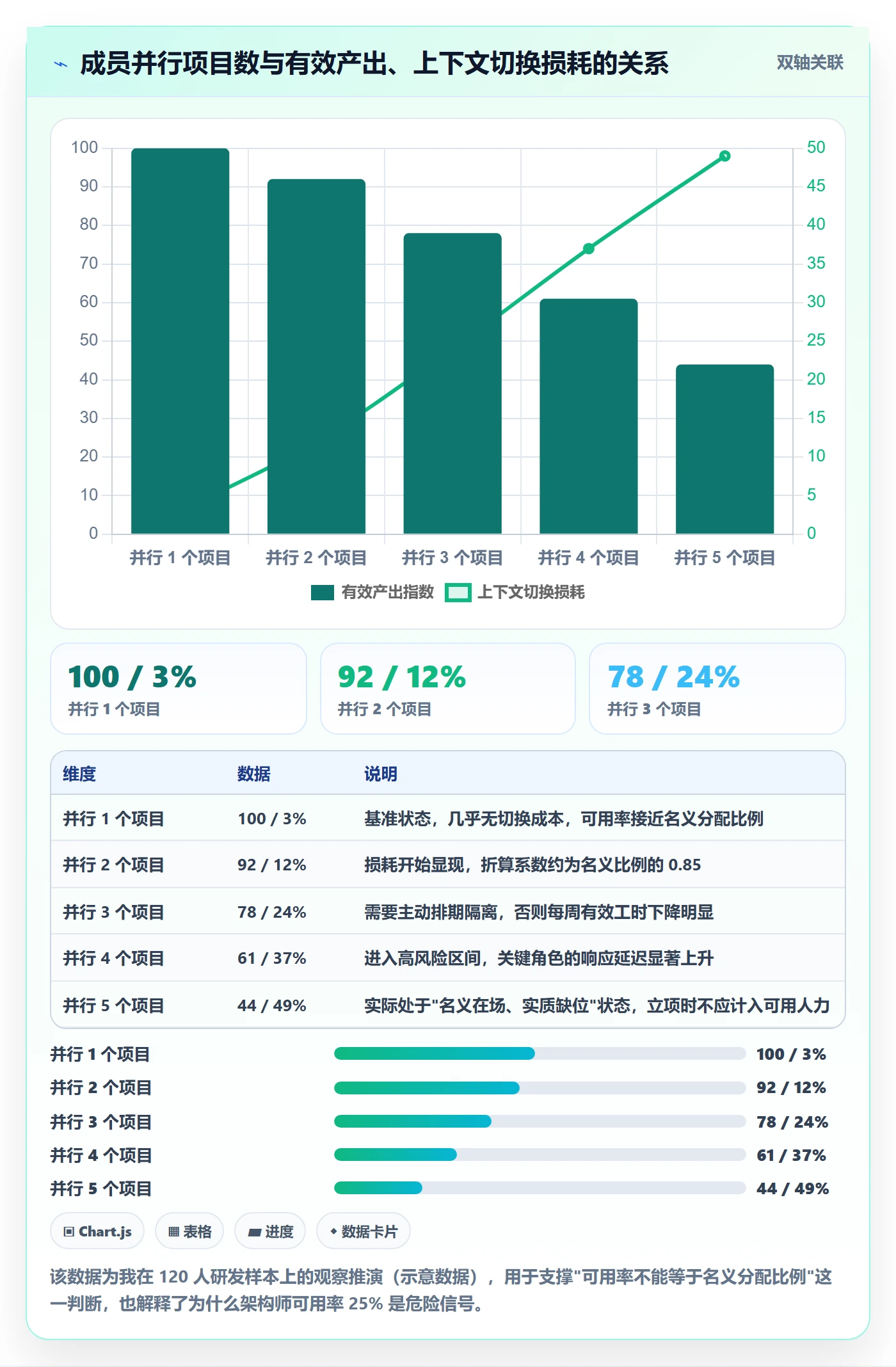

兼职看起来省人,实际成本高。前面那张并行项目数图表已经说明,并行超过 3 个项目后,有效产出指数降到 78 以下。如果按可用人天付费,兼职并不便宜;如果按产出付费,兼职更贵。

我的经验阈值是:关键路径上的角色必须专职,或至少保证 70% 以上的名义分配比例;非关键路径角色可以兼职,但要按 0.7 左右的折算系数计入可用人力。

4. 工具投入与人工台账的取舍

工具投入不只是采购成本,还包括部署、培训、数据迁移和长期维护。人工台账不只是时间成本,还包括口径漂移和不可追溯带来的隐性成本。

我的经验分界点在 100 人左右。低于这个规模,人工台账的隐性成本可控;高于这个规模,随着项目和人员交叉增加,人工台账的错误率会快速上升,工具投入开始划算。对于需要私有化部署、或者从其他平台迁移历史数据的组织,这个分界点会更低,因为工具带来的合规和数据继承价值是人工台账无法替代的。

项目成员怎么做?项目成员数据分析:项目立项从0到1

九、总结:项目成员数据分析的真正差异在”前置”

回到最初那个中台项目。事后我们补做了完整的成员数据分析,结论是:如果立项时就算清楚架构师的可用率只有 25%、关键角色覆盖率等于 1,那么正确的决策是把方案改成混合模式,架构需求从 60 人天降到 28 人天,项目周期从 6 个月压到 4 个月。这个结论在立项阶段就能得出,代价是 4 天分析时间;拖到开工第三周才发现,代价是三个月的返工和一次失败的项目。

项目成员数据分析的独特价值,不在于让估算更准,而在于让不可行的方案在立项阶段就被识别出来。立项阶段花在成员分析上的一天,通常能省下执行阶段的十天。这个比例是我做过的项目里反复验证过的。

同时我也想给一个反向提醒:不要把这套方法做成负担。立项阶段的项目成员分析应该轻、快、可迭代,用假设值起步,随项目推进逐步收敛。把它做成一次性的、追求完备的、需要三周时间的重流程,反而会让团队绕开它。

下一步,我建议你做三件具体的事。

  1. 翻出最近一个已完成项目的立项材料,检查里面有没有可用率、并行负载、关键角色覆盖率这三项数据。如果没有,就按本文第三章的七步流程补做一次,用已经知道的结果验证方法是否有效。这是成本最低的自测方式。
  2. 建立一张跨项目的成员载荷表,哪怕先用共享表格。字段不用多,成员、角色、当前项目、分配比例、可用率、预计释放时间六列就够。坚持更新一个月,你就会发现有多少立项假设是站不住的。
  3. 在下一个立项项目上做一次三点估算加敏感性分析,把结果和执行期的实际数据对照。积累三到五个项目的对照数据后,你就有了自己组织专属的估算基线,这比任何通用方法论都值钱。

最后说一句我的判断:在未来两三年,项目成员数据分析会从”锦上添花”变成”立项的必选项”。原因很简单,人力成本在研发总成本中的占比越来越高,而人力又是最难压缩的资源。谁先建立起可追溯、可复用的成员数据体系,谁就能在同样的资源约束下做出更好的立项决策。这件事没有捷径,但路径是清晰的。

常见问题解答(FAQ)

1. 项目立项从0到1的阶段,项目成员具体要做什么?

我参与过两次从0到1的立项,前一次基本是项目经理一个人在写文档、拉群、发通知,我作为成员完全不知道自己该干嘛,等任务分下来才发现需求边界早就定死了,只能被动接活。后来我才意识到,成员在立项阶段其实有很明确的动作要做。

立项阶段成员至少要完成四件事:给出自己负责模块的可行性判断和粗略工作量,用统一单位比如人天、粒度控制在半天;说清自己依赖谁、被谁依赖;确认自己能投入的时间比例,是30%投入还是全职;认领交付物边界和验收标准。

落地上有个很实用的检查动作:立项评审会上让每个成员口头复述一遍我负责什么、什么时候交、验收标准是什么,复述不出来就说明没对齐。判断依据是,立项文档里每个成员名字后面必须跟着交付物、时间、投入比例三个字段,缺一个这个立项就算没做完,后面返工的成本远高于当场多花二十分钟。

2. 项目成员数据分析到底该看哪些指标?工时、完成率、逾期数哪个更可信?

我在某项目管理平台里翻过一堆报表,工时、完成率、逾期任务数全都有,但真让我说哪个指标能反映一个成员的真实状态,我一开始说不上来。老板问谁在拖后腿,我根本不敢只拿完成率去回答,怕冤枉人。

把指标分成三类看会更清楚:产能类看有效工时和任务吞吐量,质量类看返工率和缺陷密度,协作类看阻塞时长和等待他人响应的时长。最关键的判断口径是只在同一角色、同一任务类型内横向比,设计一个需求花三天和开发一个接口花三天不是一回事,跨角色比完成率没有意义。

我常用的是阻塞时长占比,也就是成员的任务卡在等待别人状态的时长除以总在岗时长,超过30%通常不是他慢,而是上游或流程出了问题。数据来源也要固定,任务状态流转的时间戳比人工填的工时可信得多,工时填报只适合看趋势,不适合做个人考核。

3. 团队没有历史数据,立项时怎么估算每个成员的工作量?

我们团队新业务第一次立项,翻遍系统也找不到可参考的历史项目,我硬着头皮按感觉报了人天,结果第一个迭代就崩了,做出来跟估的差了两倍。后来我一直在找没有历史数据时也能用的估算办法。

可以用三个锚点顶上去:一是类比法,找公司里最像的一个已交付项目当基准,哪怕不是同一个团队,取它的实际耗时再按复杂度调系数,系数只设0.8、1.0、1.5三档,不要精到1.13;二是拆分法,把任务拆到单个成员两天内能完成的粒度,超过五天的任务估算误差通常直接翻倍;

三是三点估算法,取乐观、最可能、悲观三个值算加权平均,汇总时再乘团队系数,新人多的团队用1.3到1.5。立项阶段尽量承诺到周而不是承诺到天,颗粒度越细越容易在第一次评审就被打脸。

更重要的动作是留痕:每个任务同时记录预估人天和实际人天,跑完两三个迭代你就有自己的基准数据了,一般从第三个月起估算准确率能从正负50%收敛到正负20%。

4. 立项时怎么界定每个项目成员的职责边界,避免后期互相甩锅或者有人只是挂名?

我待过的项目里最常见的就是两类人,一类是出了问题谁都能说自己不负责,另一类是整个项目结束都没交付过任何东西,但名单上一直有他。这两种情况立项时其实都能防住,只是当时没人认真做。

职责边界要靠一张责任分配表来落地,不是写角色名,而是每个交付物对应一个唯一负责人,只能写一个名字,不能写开发团队这种集体称呼,再配协作者和验收人,验收人不能是负责人自己。判断边界有没有定清有个简单标准:如果一件事出问题时你需要在两个人之间争论是谁的责任,说明边界当时就没定。

防挂名也一样,立项时给每个成员写清投入比例和关键产出,如果一个人在立项文档里找不到任何以他为主语的交付物,他就不是项目成员,只能算资源池或顾问,可以留在通讯录但不进成员名单。

我还会在立项评审时做一次反向确认,让每个人说出如果这两周我不做谁会受影响,说不出来的通常是边缘角色,移出核心成员列表反而能降低沟通成本。项目成员数也不该按人头算,要按投入人月算,十个人各投20%和两个人全职,管理成本完全不是一个量级。

读者评论

魏
魏子涵

可用率那段我认同,但有个前提没解决:文章说按历史工时扣减百分之十几的组织性占用,可没有人力账本的组织恰恰拿不到工时基线。我们去年想推,最后变成让成员每周自填,两周后基本没人填了。先上系统还是先攒数据,这个鸡生蛋的问题比方法本身更卡人。

袁
袁予安

立项多花四天换后续确定性,这笔账我觉得偏乐观。现实中这四天往往不是花在算缺口上,而是花在跟职能经理争可用率上,最后各让一步取个中间值。敏感性分析我试过一次,结论是某个角色不能只投四分之一,但调整权限根本不在项目组手里。能暴露问题不等于能解决问题。

江
江承宇

先定角色画像再往里面填人,方向没错,可实际执行时很容易走回人头。原因很简单,估算阶段能承诺资源的只有职能经理,他说谁上就是谁上。另外把替代难度高的角色单列成表,出发点是好的,实操中容易变成把某个人架在火上烤,评审完大家都在打听为什么只有他不可替代。

文章包含AI辅助创作:项目成员怎么做?项目成员数据分析:项目立项从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/283820

赞 (0)
飞飞飞飞
项目目标管理指南:项目成员如何做好项目立项,协同管理全流程
上一篇 1小时前
项目立项优先级教程:项目成员效率提升,避坑指南
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
