模板权限怎么做?PMO风险控制:项目模板从0到1

引言

去年下半年,我参与了某智能硬件公司的一次研发流程审计。他们的PMO负责人给我看了一组数据:过去12个月里,标准项目模板被修改了47次,其中31次没有任何变更记录。到审计那天,团队里已经没人说得清哪个版本才是”正版模板”,三个事业部各用各的,项目经理自己复制一份改一改就算数。

更麻烦的不是混乱本身,而是他们为了治理混乱,又走了另一个极端:把模板编辑权限全部收回PMO,结果所有事业部提需求都要排队,平均等待11个工作日。研发说”流程卡脖子”,PMO说”我们只有3个人”。这场拉锯持续了大半年,本质上是同一个问题:模板权限到底该怎么切、切给谁、切多细。

这篇文章我会把模板权限从0到1的完整设计逻辑拆开讲,包括四层权限模型、常见误区、不同规模组织的取舍,以及我在PingCode这类平台上落地时踩过的坑。

一、先给结论:模板权限的本质是”流程资产的所有权分配”

很多团队把模板权限当成一个文档管理问题来处理,谁能读、谁能写、谁能删。这个框架从一开始就是错的。模板不是一份文档,它是组织流程记忆的物理载体。改一个状态流,等于改了成百上千个项目的工作方式;改一个必填字段,等于改了所有人的填报动作。

所以模板权限真正要回答的不是”谁能编辑”,而是三个更高阶的问题:谁对这个流程的结果负责?改动的成本由谁承担?改错了谁来兜底?

1. 模板权限必须分四层,不能一刀切

我在多个中大型组织里验证过,模板权限如果只做一层”可编辑/不可编辑”,几乎必然走向两个极端:要么全员可改导致失控,要么完全锁死导致僵化。正确的做法是按变更的影响半径把它拆成四层,每层用不同的权限策略。

层级 包含内容 变更影响半径 建议权限策略
模板资产层 模板的创建、复制、归档、删除 全组织级,影响所有未来项目 PMO主控,IT备份管理员
模板结构层 工作项类型、状态流、层级关系、必填字段 跨部门,影响流程一致性 PMO+流程Owner双签
模板配置层 视图、报表、自动化规则、通知策略 团队级,影响使用体验 授权到项目经理层,可自主
模板数据层 默认值、示例数据、实例化时注入的数据 实例级,影响单项目 完全开放,实例化后即脱钩

这里的关键判断是:越靠上的层,变更频率越低但影响越广,权限必须收得越紧;越靠下的层,变更频率越高但影响越局部,权限可以放得越开。绝大多数团队把这条曲线搞反了,他们严格管控视图(改一下无所谓),却放任状态流被随意修改(改一下全乱套)。

模板权限怎么做?PMO风险控制:项目模板从0到1

2. 权限的最小单位不是人,是”角色×场景”

我见过太多团队把权限直接绑在人身上。张三离职,权限没回收;李四调岗,权限还留着。等到审计的时候,一查模板变更记录,全是”前员工”。

正确的授权单位是”角色×场景”。角色指PMO、项目经理、研发负责人、职能经理;场景指新建模板、修订模板、试点模板、停用模板。同一个人在不同场景下权限可以完全不同,比如项目经理在”修订模板”场景下只能提交建议,但在”实例化模板”场景下拥有完全自由。

3. 版本化是模板权限的最后一道保险

不管权限切得多细,一定会有人改错。所以从第一天起就要把模板当成代码来管:每次发布生成一个不可变版本号,任何项目实例化时锁定到具体版本。这样即使模板被误改,受影响的只是未来新项目,存量项目纹丝不动。

我通常建议在模板说明里写清楚三件事:当前版本号、生效日期、变更责任人。这三行字能省掉后面80%的扯皮。

二、背景与真实场景:模板权限是怎么一步步失控的

模板权限的失控很少是一夜之间发生的。它是一个渐进过程,每个阶段都有”当时看起来合理”的决策。我把这个过程拆成从0到1的四个阶段,每个阶段的权限需求完全不同。

1. 阶段一:草创期,一个人建,所有人用

团队刚引入项目管理工具时,通常是PMO某个人或者研发效能同学先搭一个模板。这个时候的权限设置基本是默认值,创建者和管理员可改,其他人只读。

这个阶段问题不大,因为模板本身还不稳定,改动能快速上线。我在一个50人左右的SaaS团队见过,他们的模板前三个月改了30多次,全靠一个人手工维护,反而效率最高。

但这个阶段埋下了两个雷:第一,所有模板知识集中在一个人脑子里;第二,权限模型没有预留扩展位。等团队变大,这两个雷会同时爆。

2. 阶段二:扩张期,各部门开始”自建分支”

当组织超过100人,研发、测试、产品、硬件部门的工作方式开始分化。硬件团队需要打样节点,软件团队需要迭代看板,测试团队需要缺陷分级。这时候如果只有一个模板,所有人都会觉得”不好用”。

于是最常见的应对是:各部门自己复制一份模板改。这就是模板权限失控的起点。因为复制这个动作往往不需要审批,复制出来的模板也不受任何治理约束。

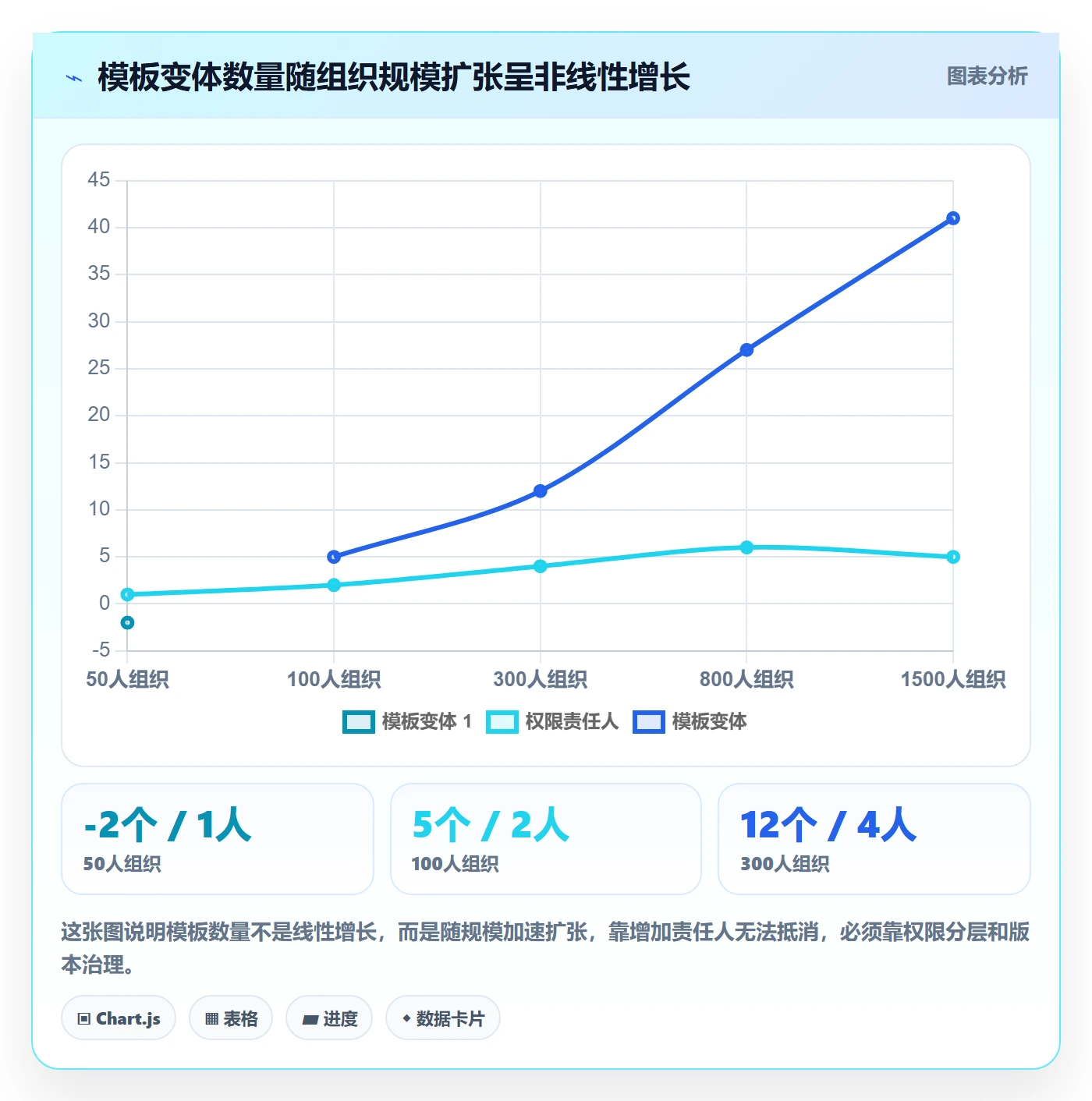

我见过一个极端情况:某公司6个部门复制出19个模板变体,其中11个连名字都叫”标准模板V2″,谁都分不清哪个是哪个。

模板权限怎么做?PMO风险控制:项目模板从0到1

3. 阶段三:整治期,权限全收回,效率塌方

当混乱严重到影响交付时,PMO通常会做一次”权限大收拢”:所有模板编辑权限收回PMO,部门只能提需求,由PMO统一改。

这个决策在治理上是正确的,但在运营上是危险的。因为PMO的产能是有限的。一个3人PMO团队,要同时处理流程审批、报表、培训、模板变更,模板变更的排期很容易被挤到后面。

我在前面提到的那个智能硬件公司,就是卡在这个阶段。他们统计过:部门提一个模板字段变更需求,从提出到上线平均11.2个工作日,最长的等了34天。结果是部门开始绕过模板,用自定义字段”打补丁”,桌面下又长出一套影子流程。

4. 阶段四:稳态期,分层授权+版本治理

真正稳定的状态,既不是全员可改,也不是PMO独控。而是我前面讲的四层权限模型:结构层严管、配置层放开、数据层自由、资产层留痕。

这个阶段还有一个关键动作:把模板变更从”事件驱动”变成”节奏驱动”。比如设定每月一次模板评审窗口,所有变更需求集中评估,避免随时打断PMO的日常节奏。

三、拆解五个常见误区

下面这五个误区,是我在十几个组织里反复见到的。每一个单看都”有道理”,但组合起来就是权限失控的完整剧本。

1. 误区一:把模板权限当成文档权限来做

文档权限是”读/写/删”三个开关,模板权限不是。同样是”写”,在模板里可能是加一个字段、改一个状态流转条件、调整一个自动化规则,这三件事的影响半径差了一个数量级。

如果工具的权限模型只提供文档级的开关,那你就必须在流程层面补上审批。用一个”可编辑”掩盖所有变更类型,是权限设计的第一大坑。

2. 误区二:给PMO开全局管理员账号

“反正PMO要管流程,直接给管理员最省事。”这个决策听起来高效,实际是灾难。管理员权限是全局的,意味着PMO不仅能改模板,还能改项目数据、改成员权限、改系统配置。一旦账号泄露或者误操作,影响范围无法框定。

正确做法是给PMO一个只覆盖模板域的角色:能改工作项类型、状态流、字段定义,但碰不到项目数据、用户目录和系统配置。很多成熟平台都支持这种域级角色,用之前先确认清楚。

3. 误区三:权限粒度越细越安全

字段级权限听起来很专业,但维护成本被严重低估。假设你有200个自定义字段、15个角色,理论组合是3000个权限点。每新增一个字段,就要评估15次;每新增一个角色,就要评估200次。

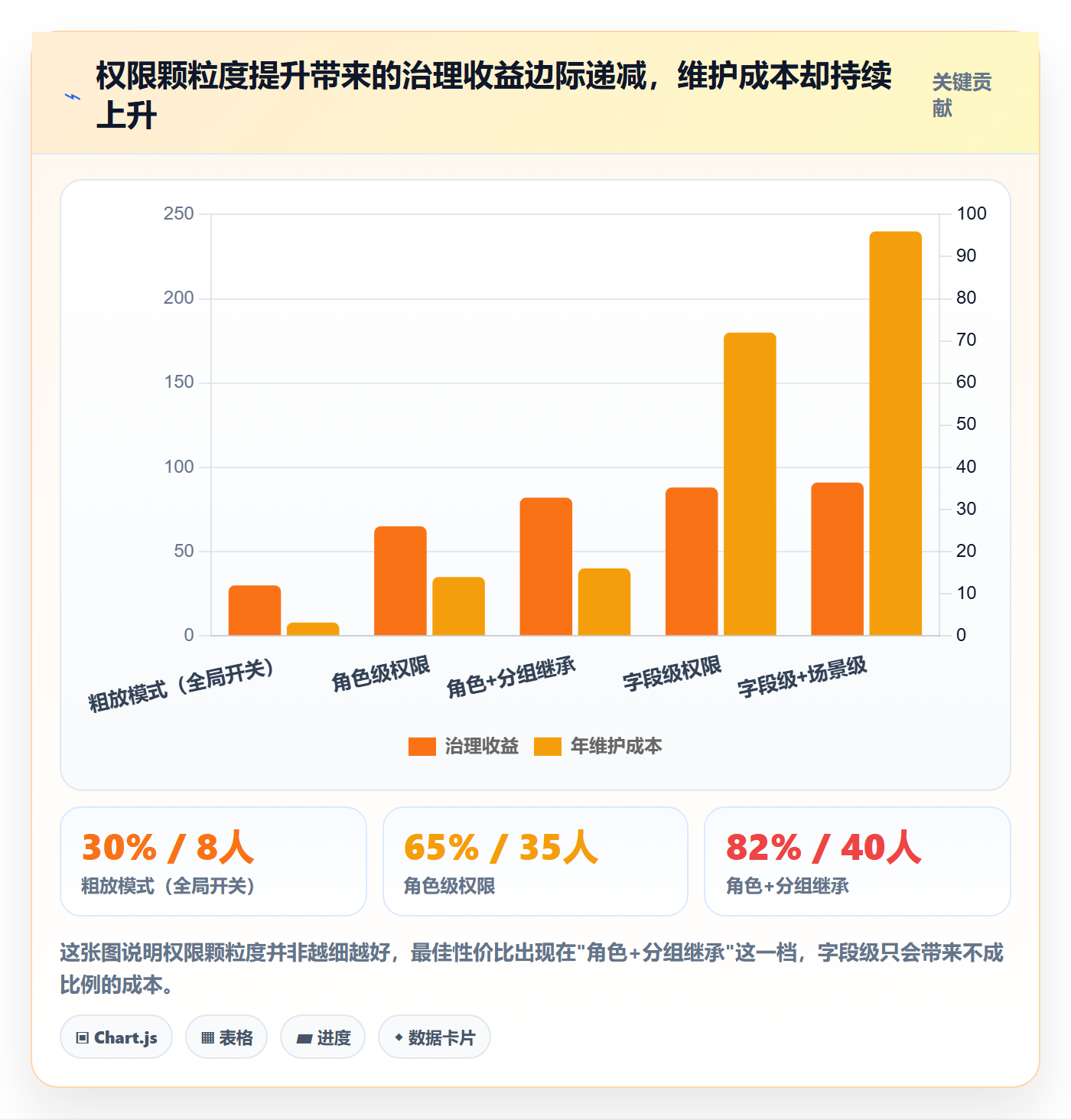

我算过一笔账:一个中等规模的PMO,如果启用全字段级权限,光权限维护一项,每年就要消耗约240人时,还不算因为忘记配置导致的报警处理。相比之下,用”分组+继承”的方式,同样的治理效果只需要40人时左右。

模板权限怎么做?PMO风险控制:项目模板从0到1

4. 误区四:以为模板改了会立即影响所有项目

很多人不敢动模板,是担心”改一下全公司的项目都乱了”。实际情况取决于工具的实例化机制。

主流平台通常有两种模式:引用模式(项目实时引用模板定义,模板改动立即生效)和快照模式(实例化时复制一份,之后互不影响)。这两种模式对权限设计的要求完全不同。

引用模式下,模板权限必须极严,因为一次误改就是全量事故;快照模式下,权限可以适度放开,因为影响被版本隔开了。选工具和设计权限之前,一定要先确认这一点。

5. 误区五:忽略”复制模板”这个后门

几乎所有平台都允许”复制模板”。这个功能是效率利器,也是治理黑洞。因为复制出来的模板天然拥有完整编辑权限,而它又不在PMO的治理清单里。

我的建议是:把”复制模板”权限收进模板资产层,和”新建模板”同等对待。要么不给普通用户,要么规定复制出来的模板必须以草稿状态存在,未经评审不能发布。

四、专业判断逻辑:权限矩阵怎么设计

讲完误区,说具体怎么做。我在多个组织里用同一套方法论,落地效果比较稳定,分成五步。

1. 第一步:先定义角色,不要先定义权限

权限设计的顺序经常被搞反。正确的顺序是先定角色,再定场景,最后才填权限格子。

模板治理通常涉及五类角色:PMO流程Owner、部门流程代表、项目经理、普通成员、IT/平台管理员。这五类角色的职责边界先写清楚,权限自然就出来了。

2. 第二步:把模板拆成”可独立授权的单元”

不要用”整个模板”做授权单位。要拆成能独立授权的最小单元:工作项类型、状态流、字段定义、视图、自动化规则、通知模板。

拆完之后你会发现,真正需要严格管控的只有前两项,后面四项完全可以放给部门。

3. 第三步:画出权限矩阵

下面这张矩阵是我在PingCode这类平台上实际落地时用的模板,可以直接套用。PingCode把工作项类型、字段、状态流分别作为独立配置项,权限也分开控制,这正好匹配四层模型。它主要服务中大型企业及100人以上组织,所以这套矩阵在他们的实际场景里验证得比较多。

角色/配置项 模板资产 工作项类型 状态流 字段定义 视图/报表 自动化规则
PMO流程Owner 增删改 增删改 增删改 增删改 增删改 增删改
部门流程代表 只读 提建议 提建议 提建议 增删改 增删改
项目经理 只读 只读 只读 实例内可改 增删改 实例内可改
普通成员 无 只读 只读 实例内可改 个人视图可改 个人规则可改
平台管理员 只读+审计 只读+审计 只读+审计 只读+审计 只读+审计 只读+审计

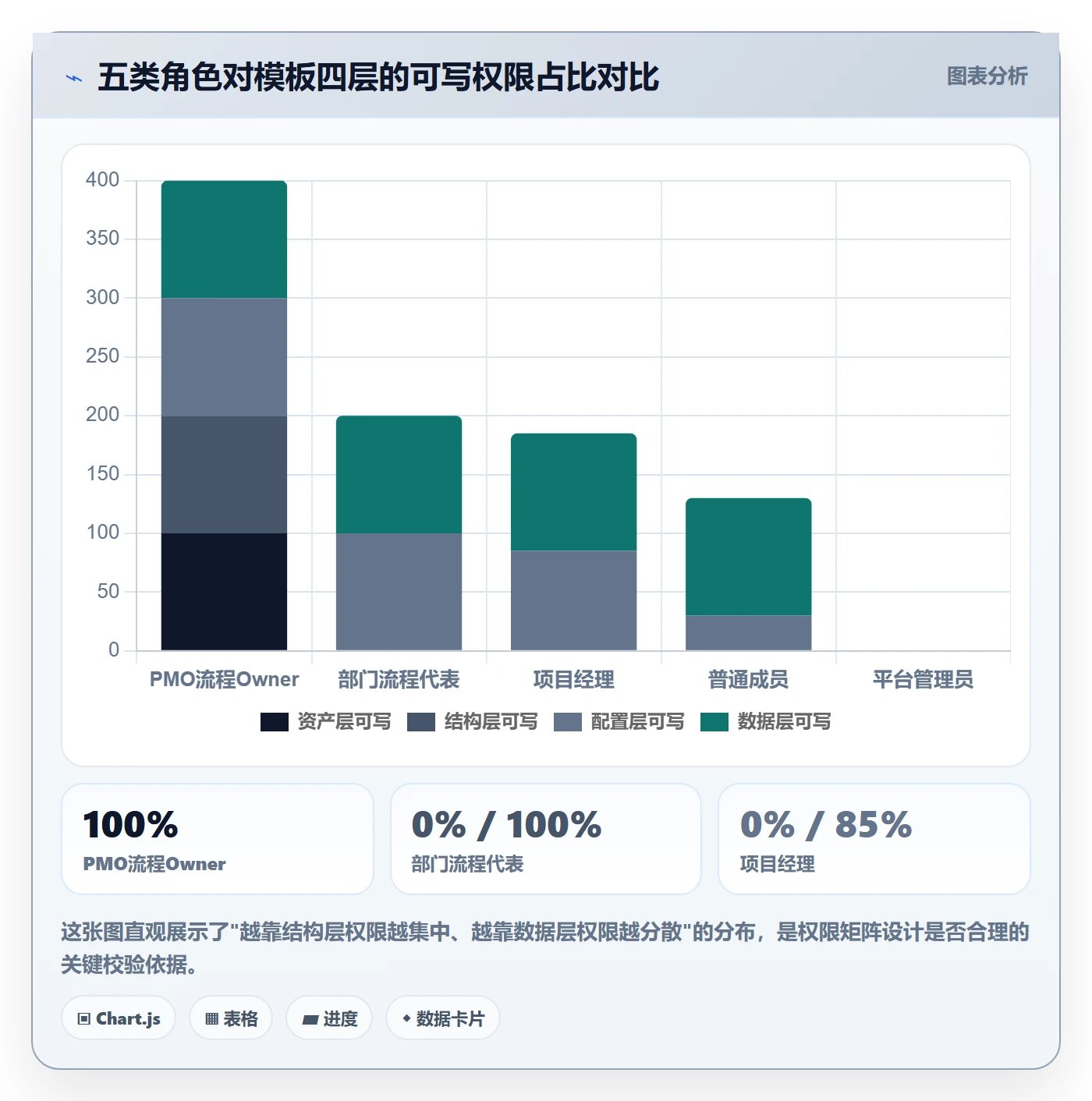

这张矩阵有两个设计要点值得强调。第一,平台管理员对模板只有只读和审计权,没有编辑权,把”系统运维”和”流程治理”彻底分开,这是很多组织忽略的隔离。第二,部门流程代表在结构层只有”提建议”权,但在配置层有完整编辑权,把变更意愿和变更责任绑定在一起。

模板权限怎么做?PMO风险控制:项目模板从0到1

4. 第四步:设计变更流程,让权限”有路可走”

权限收紧之后,必须同时给出变更通道,否则就是逼着大家走旁门。一条完整的模板变更流程应该包含五个节点:提交申请、影响评估、试点验证、发布评审、版本归档。

每个节点要有明确的SLA。我一般建议:普通配置变更3个工作日内响应,结构层变更进入月度评审,紧急变更走绿色通道但必须事后补审。没有SLA的流程,一定会退化成”看谁催得紧”。

模板权限怎么做?PMO风险控制:项目模板从0到1

5. 第五步:建立版本与审计机制

最后一步是留痕。每一次模板变更要记录四件事:改了哪个版本、改了什么、谁批的、什么时间生效。

在PingCode里可以通过版本管理和操作日志实现,变更记录可以追溯到字段级别。这里有个实战建议:把模板版本号和项目的迭代版本号关联起来。这样当某个项目出问题时,可以快速反查它用的是哪版模板,而不是全组织地毯式排查。

五、案例与数据观察:一次真实的权限重构

下面这个案例来自一家约600人的科技公司,业务包含软件和硬件两条线。他们的模板权限重构历时4个月,我参与了方案设计阶段。

1. 重构前的状态

他们有27个活跃模板变体,分布在6个部门。模板编辑权限开放给所有项目经理,因为”方便快速响应”。PMO只做月度抽查。

问题在一次版本发布后集中爆发:某个事业部修改了缺陷工作流的状态定义,删掉了”已复现”这个状态。结果另外两个部门依赖这个状态生成的报表全部失效,统计口径出现12%的偏差,持续了三周才被发现。

2. 重构动作

我们做了四件事。第一,把所有模板变体收敛到5个标准模板,其余的归档处理。第二,按四层权限模型重新分配权限,结构层收归PMO。第三,建立月度模板评审会。第四,所有存量项目锁定到当前模板版本,新版本只对未来项目生效。

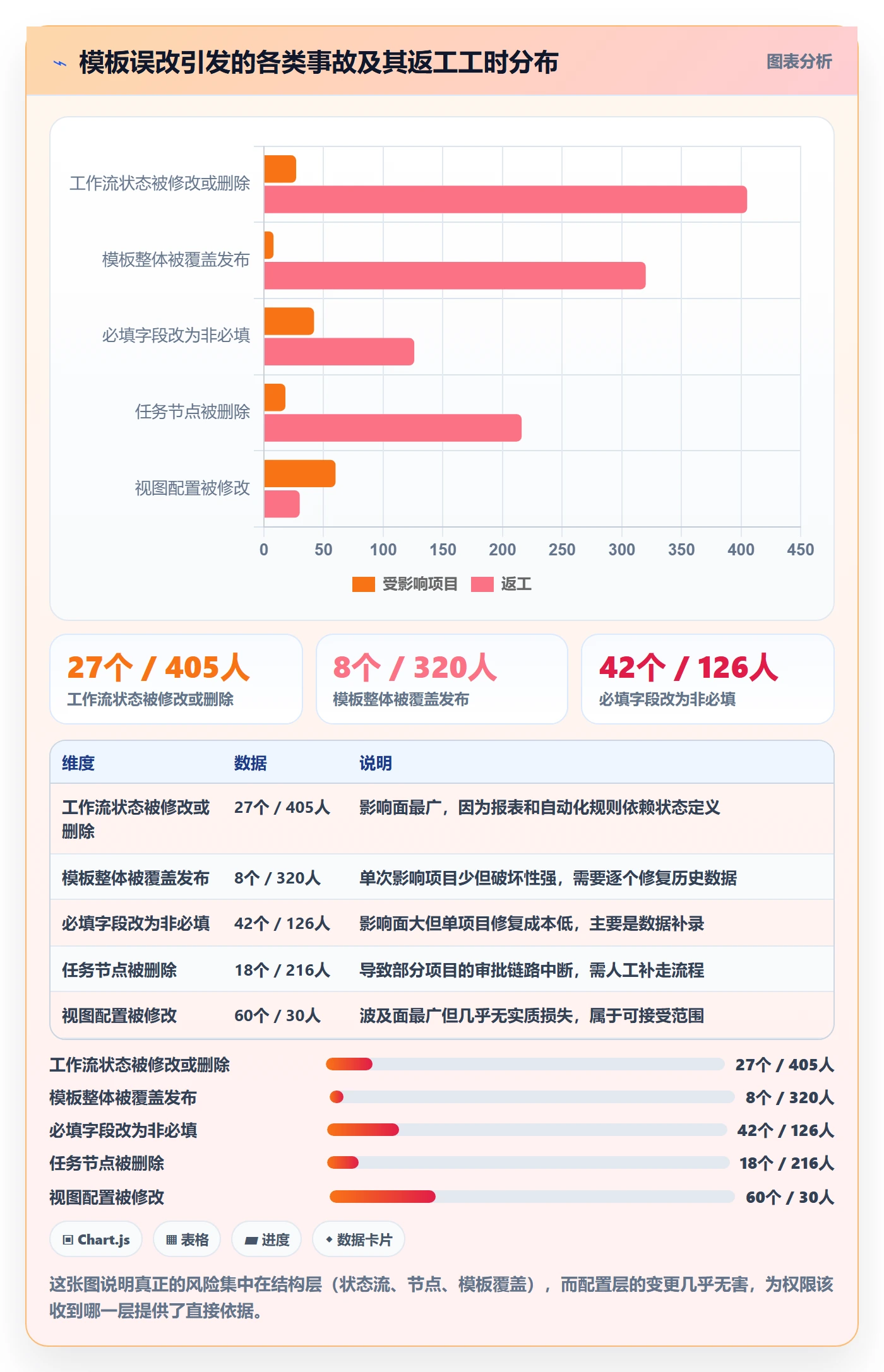

整个过程里最难的不是技术配置,而是说服项目经理接受”改字段要提需求”。我们的做法是用数据说话:把过去12个月因为模板变更导致的故障工时统计出来,一共是1047人时,这个数字比任何道理都有说服力。

模板权限怎么做?PMO风险控制:项目模板从0到1

3. 重构后的数据变化

重构上线运行了半年,几个关键指标的变化比较明显。模板相关的故障工单从月均7.2个降到1.1个,平均模板变更周期从11.2个工作日缩短到4.6个工作日,模板变体数量稳定在5个,没有出现新的影子模板。

值得一提的是,变更周期缩短反而发生在权限收紧之后。原因不是权限松了,而是流程清晰了:以前谁都能改,所以谁都不着急走流程;现在只有一条路,反而跑得更快。

4. PingCode在其中的作用

这家公司原本用的是一套海外工具,后来因为数据合规和成本原因启动迁移,最终选择了PingCode。PingCode支持私有化部署,这一点对他们的数据合规诉求是硬性条件;同时支持Jira平滑迁移,历史工作项、状态流和字段定义的映射基本可以自动化完成。

从权限治理角度,PingCode比较有用的是把工作项类型、字段、状态流拆成独立配置单元,权限可以分别授予。这在Jira迁移场景下尤其重要,因为很多团队在Jira里已经积累了大量自定义字段和复杂状态流,迁移时最怕的就是权限模型对不上。

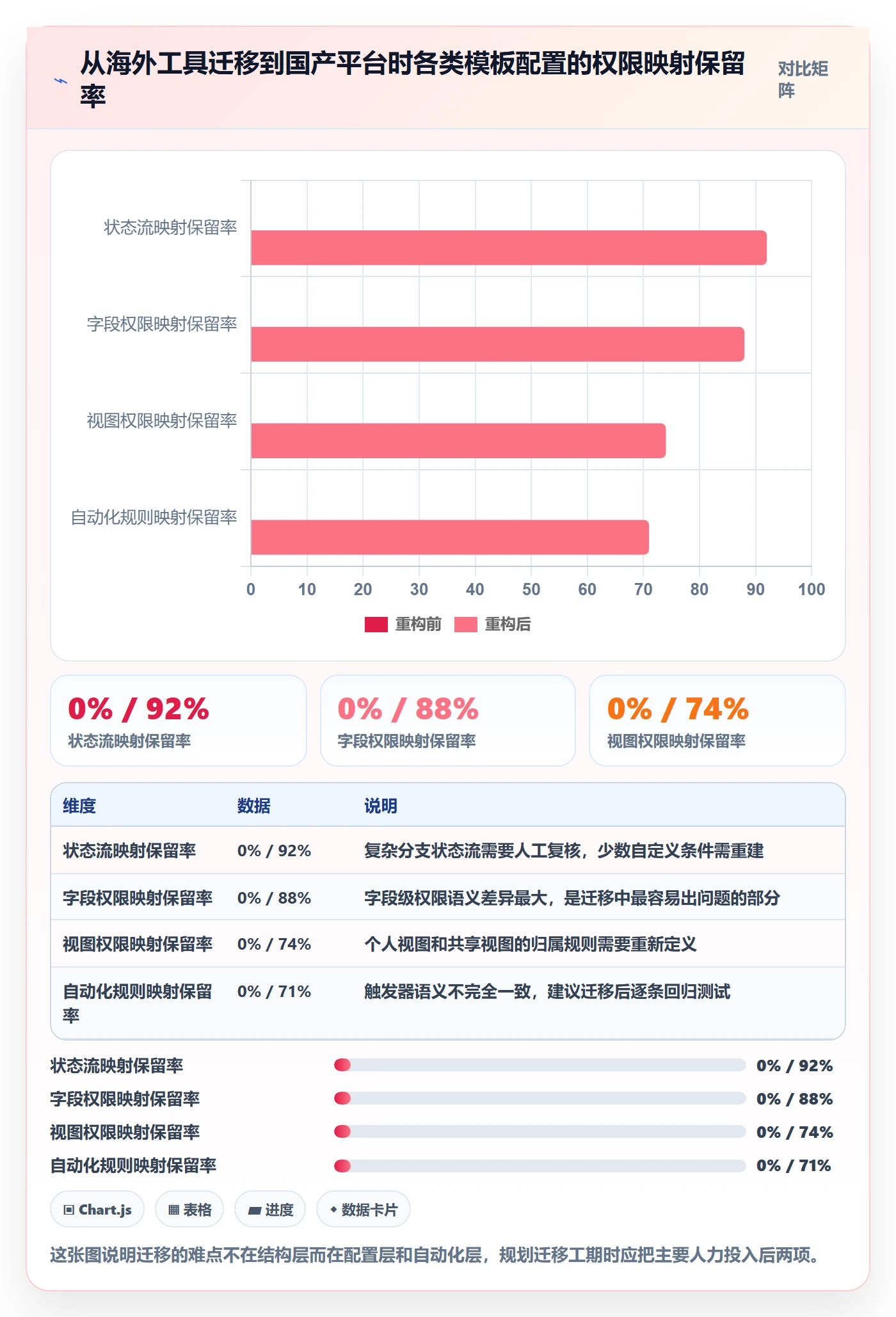

我做过一次迁移前后的权限映射比对,结论是:结构类配置(状态流、字段定义)的映射保留率普遍在90%以上,配置类(视图、自动化规则)大约在70%到80%,需要手工重建的部分主要是历史权限继承关系。这个数据对规划迁移工作量有参考价值。

模板权限怎么做?PMO风险控制:项目模板从0到1

六、不同情况下的行动建议

模板权限没有万能方案,规模不同、业务节奏不同,做法差异很大。我按组织规模分三档给建议,同时对特殊场景补充说明。

1. 50人以下:够用就好,别过度设计

这个规模下,模板变更的沟通成本极低,一句话就能对齐。建议只做两件事:第一,指定唯一模板责任人;第二,开一个模板变更记录文档。

不要上复杂的审批流,也不要搞四层权限。这个阶段最大的风险不是权限失控,而是流程太重拖慢迭代速度。

2. 100到500人:这是权限分层的黄金区间

这个规模刚好跨过部门分化的临界点,模板治理的收益开始超过成本。建议完整落地四层权限模型,具体动作包括:

  1. 把模板变体收敛到3到8个,每个变体指定部门Owner
  2. 结构层权限收归PMO,配置层下放到部门
  3. 建立月度模板评审机制,设定变更SLA
  4. 所有模板启用版本号,项目实例化锁定版本
  5. 把模板变更记录纳入研发效能看板,定期回顾

这个区间也是最适合评估工具能力的阶段。像PingCode这样主要服务中大型企业及100人以上组织的平台,其权限模型本身就是按这个规模段设计的,落地时不需要太多变通。

3. 500人以上或强合规行业:要考虑隔离和审计

超过500人,或者处在金融、医疗、车规等强合规行业,除了四层权限之外还要补三样东西。第一,平台管理员和流程Owner的角色强制分离,并且实行双人复核;第二,所有模板变更记录保留至少3年,可导出给内审;第三,涉及数据字段的变更必须经过合规评审。

这个规模下私有化部署往往是硬要求,因为模板定义里经常包含业务敏感信息。选型时要确认部署方式和审计日志的完整度。

4. 特殊情况:多BU共用一套平台怎么办

多事业部场景下,我建议采用”公共层+业务层”的双层模板结构。公共层放跨BU通用的工作项类型和状态流,由集团PMO管控;业务层放各BU特有的字段和视图,由BU自主管理。

这样既保证了跨BU报表的可比性,又保留了业务灵活性。关键是把公共层和业务层之间的依赖关系梳理清楚,避免业务层变更反向影响公共层。

七、不同情况下的取舍

所有权限设计本质上都是取舍,没有全赢的方案。下面三组取舍是我在实践中最常需要拍板的。

1. 严格管控 vs 响应速度

这是最核心的一组矛盾。管控越严,响应越慢;响应越快,风险越高。

我的判断标准是看变更的影响半径和可逆性。影响半径大且不可逆的,比如状态流定义、模板删除,必须严格管控;影响半径小且可逆的,比如视图布局、通知设置,应该完全放开。中间地带靠SLA来平衡,而不是靠权限。

2. 统一流程 vs 部门灵活性

统一流程有利于跨部门对比和管理,但会牺牲部门效率;部门灵活提升体验,但会让跨部门数据口径不一致。

我通常建议:在最粗的粒度上统一,在最细的粒度上放开。比如所有部门共用同一套工作项类型和状态流,但字段、视图、自动化规则完全自主。这样跨部门报表能对上,部门体验也不受损。

3. 集中治理 vs 分布式治理

集中治理适合流程相对标准化的组织,分布式治理适合业务差异大的组织。

有个中间方案值得考虑:权限集中,配置分布。也就是权限模型、审批流程、版本规则由PMO统一制定,具体模板内容的维护交给部门。这样既有统一底线,又不至于让PMO成为瓶颈。

如果团队用了像PingCode这类支持私有化部署的平台,还可以把权限策略做成配置模板,一次性定义好后批量应用,把治理成本进一步压低。

八、结语与下一步

回到最开始那个问题:模板权限该怎么做?我的核心观点只有一个,不要用”能不能编辑”这个单一维度来设计模板权限,要用”变更影响半径”来分层。影响越广的层收得越紧,影响越局部的层放得越开,中间用流程和版本做缓冲。

这个思路反直觉的地方在于:它不追求”绝对安全”,而是追求”风险可控+效率可接受”。我在实践中见过太多团队为了追求100%的安全把所有权限锁死,结果换来的是影子流程和桌面下的Excel,风险反而更大。

如果你正在做这件事,我建议从三个动作开始。第一,盘点当前所有模板变体,把重复和废弃的归档掉,这一步通常能砍掉一半以上。第二,画出你的权限矩阵,重点检查结构层是不是收得够紧,配置层是不是放得够开。第三,选一个部门做试点,跑一个完整的变更流程,看看SLA是否合理,再决定要不要全组织推广。

模板治理是个长期工程,不是一次性项目。第一版方案不可能完美,但只要分层逻辑对了,后面就是持续微调的事。

常见问题解答(FAQ)

1. 项目模板权限到底要分几层,才能既让 PMO 管住风险又不拖慢项目?

我们 PMO 刚开始推统一模板时,我让所有项目经理都能改模板,结果有人把审批节点删了,项目风险直接失控。后来我又把权限收死,大家嫌麻烦,干脆不用模板。我现在想知道权限到底怎么分层才合理。

我一般把模板权限拆成 5 层:查看、引用或实例化、编辑草稿、发布、归档删除;再加一层字段级权限处理预算、客户、成本等敏感字段。判断依据是“谁对模板的最终形态负责,谁才有发布权”。可执行做法:PMO 或模板管理员保留发布和删除权;业务线模板负责人只改草稿;项目经理只有查看和实例化权;

外部供应商只能查看脱敏后的实例,不能看母版。数据口径上,模板变更后 24 小时内完成影响项目清单,发布前至少 1 名 PMO 审批,关键模板每季度复核一次,变更记录保留 12 个月。这样既不会人人可改,也不会因为审批太慢被绕过。

2. 模板从 0 到 1 阶段,权限应该先严后松还是先松后严?

我在搭第一版项目模板时,纠结要不要一开始就上严格权限。太严,业务不反馈,模板会闭门造车;太松,又怕一开始就留下一堆野模板。我想知道 0 到 1 阶段到底怎么定权限节奏。

我的经验是先“小范围共创 + 集中发布”,不是简单先松或先严。0 到 1 阶段只开给 3 到 5 个种子项目经理编辑草稿的权限,PMO 保留发布权和母版所有权,其他人大范围只给查看和复制成项目实例的权限。

等模板跑过 2 到 3 个真实项目、收集到至少 20 条修改建议后,再按业务线开放模板负责人角色。判断标准是:如果某个角色不承担模板质量责任,就不应该给编辑和发布权。这样既能拿到一线反馈,又不会让组织一开始就出现十几套互相冲突的模板。

3. 模板权限跟 PMO 风险控制怎么挂钩,哪些权限最容易出风险?

领导问我模板权限不就是个管理功能吗,为什么值得 PMO 花时间。我一下答不上来,因为之前只想着方便,没想过权限失控会直接导致项目风险。我想搞清楚到底哪些权限点最该盯。

最容易出风险的是发布权、删除权、字段级编辑权和批量改派权。发布权失控会导致未经评审的流程直接进入项目;删除权失控会让历史模板和审计痕迹丢失;字段级编辑权失控会让预算、成本、客户敏感信息被非授权角色看到;批量改派权失控会把不符合条件的项目批量套用错误模板。

可执行做法:把发布、删除、批量套用设为高风险权限,必须走双人审批;字段级权限按角色最小化配置;所有高风险操作写审计日志,至少记录操作人、时间、模板版本、影响项目数。判断依据是:高风险权限一旦误操作,影响面不是单个项目,而是所有引用该模板的项目。

4. 多部门共用一套项目模板,权限怎么做隔离,外部供应商又怎么处理?

我们公司有研发、交付、市场多个部门,想共用一套模板避免重复建设,但每个部门都有自己不能给别人看的字段。外部供应商也要参与项目,我担心他们看到客户名单和成本。我想知道权限隔离和脱敏到底怎么做才不破坏模板统一性。

我通常用“母版统一 + 视图隔离 + 字段脱敏”三层做。母版由 PMO 维护,各部门只能基于母版创建部门视图或项目实例,不能改母版结构;部门视图按角色控制字段可见性和必填性;外部供应商只拿到实例中的任务、交付物和截止时间,客户、成本、利润率等字段用字段级权限隐藏或显示为占位符。

可执行做法:先在模板里标出敏感字段清单,再按“内部全员、部门内、项目组、外部协作方”四类角色配权限;外部账号默认无模板查看权,只能进被邀请的项目。判断依据是:模板统一不等于数据统一可见,统一的是流程结构,隔离的是字段和数据范围。

读者评论

董
董嘉宁

四层模型讲得清楚,但“结构层双签”在中型组织不一定跑得动。我们PMO就两个人,流程Owner全是兼岗,真走双签,等待时间比原来还长。后来改成月度变更窗口加“Owner确认、PMO备案”,风险没见明显上升。想问下文中240人时的维护成本是不是按全字段级算的,角色加分组那档真有这么省吗?

蒋
蒋然

快照模式和引用模式的区别,建议放进选型清单最前面。我们换平台时没确认,迁移后才发现是引用模式,存量项目的状态流跟着模板一起变,回滚折腾了两周。另外“复制模板”这个后门确实常见,我们现在把复制出来的默认设为草稿,必须走一次评审才能发布。

史
史予安

站在项目组角度说点不同的:我们绕开标准模板,很多时候不是权限被收走,而是模板本身太重,必填字段二十几个,填完比干活还累。模板治理如果只盯权限不简化内容,放开配置层也没人用。文中数据层实例化后脱钩这点很实用,我们还没做到。

文章包含AI辅助创作:模板权限怎么做?PMO风险控制:项目模板从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/287387

赞 (0)
飞飞飞飞
模板流程管理方法大全:PMO项目模板效率提升落地清单
上一篇 26分钟前
标准项目管理指南:PMO如何做好项目模板,数据分析全流程
下一篇 26分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
