我给三个不同的团队做过同一件事:帮他们把项目模板从”文件夹里的 Word 文档”变成”系统里真正跑得起来的流程”。第一次做,我花了六周写了一份 38 页的模板规范,配套 12 个附件、47 个字段说明,交付时自我感觉良好。三个月后我做回访,发现只有两个人在用,而且都是我自己带过的下属。第二次做,我用了两周搭了一个字段不到 20 个的轻模板,半年后覆盖率反而跑到了 80% 以上。这个反差让我彻底改变了对”项目模板”的理解:它不是文档工程,而是约束设计。
产品经理做不好项目模板,通常不是不够努力,而是把精力花在了错误的对象上。
一、先给结论:项目模板的本质是”可执行的约束系统”
在展开讲方法和案例之前,我先把这几年最核心的几个判断放出来。如果你只读这一段,也应该能带走可用的东西。
结论一:模板的价值不在”写全”,而在”卡住关键节点”。一份 38 页的模板之所以失效,是因为它把 90% 的篇幅花在了”描述应该怎么做”,而只用了很少的力气去定义”什么情况下必须停下来确认”。真正让项目不跑偏的,从来不是描述,而是强制性的检查点和退出条件。
结论二:模板的归属必须是流程 Owner,不是产品经理个人。我见过太多模板活在产品经理的个人云盘里,一旦这个人转岗或离职,模板就变成了一份没人敢动的祖传文件。模板是一种组织资产,它必须有明确的维护者、明确的版本号和明确的变更记录。
结论三:模板要按”不变量 / 可配置项 / 一次性项”三层切分。不变量是所有项目都必须遵守的(比如上线前必须有关键路径评审),可配置项是按业务线裁剪的(比如硬件项目需要打样节点,纯软件项目不需要),一次性项是某个特定项目特有的(比如某次适配某个客户的特殊验收流程)。把三层混在一起,模板就会又重又僵。
结论四:模板的有效性只能用”使用率 + 返工率”衡量。“文档完整度””字段覆盖率””评审通过率”这些指标都可以被伪造,但使用率和返工率很难。一个模板如果三个月后还有 70% 以上的新项目在引用,并且在它约束下的需求返工率明显低于未引用项目,它就是有效的。

二、真实场景:产品经理做项目模板的三个阶段
项目模板这件事,很少有团队是”一次性设计好”的。绝大多数团队会经历三个阶段,每个阶段的痛点和模板形态都不一样。产品经理如果分不清自己在哪个阶段,就很容易用错力气。
1. 第一阶段:从零到一,模板是救命稻草
这个阶段通常发生在团队 20 人以内、同时跑的项目不超过 5 个的时候。产品经理一个人要盯需求、盯排期、盯验收,靠脑子记已经不够了,于是开始做模板。
这个阶段的模板特征是”个人化”:你自己知道每个字段什么意思,别人问你就口头解释。它确实救了你,但它没有沉淀下来,因为它没有被写成任何可以被他人独立执行的东西。
2. 第二阶段:规模扩张,模板变成冲突源
当团队从 20 人涨到 60 人,同时跑的项目从 5 个变成 15 个,事情就变了。新来的项目经理有自己的习惯,业务线负责人有自己的诉求,老板要求周报统一口径。这时候你会听到一句话:”我们不是有模板吗,为什么每个项目填的都不一样?”
这个阶段最典型的症状,是模板数量爆炸。每个业务线都想要一个”适合自己”的模板,于是从 1 个模板裂变成 9 个,每个都长得差不多,但字段名、状态流转、验收标准各不相同。跨项目汇总时,数据对不上,最后只能退回到 Excel 手工拼。
3. 第三阶段:组织沉淀,模板成为治理对象
100 人以上的组织,模板不再是”工具”,而是”规则”。它需要版本管理、需要变更评审、需要有人对它的有效性负责。
这个阶段最常见的失败模式不是”没有模板”,而是”模板太多且没人管”。我见过一家 400 人的公司,系统里躺着 60 多个项目模板,其中 40 多个最后修改时间在两年前,但仍然可以被任何人选中创建项目。这比没有模板更危险,因为它给人一种”我们很规范”的错觉。


三、拆解四个常见误区
下面这四个误区,我在至少五个团队里反复见过。它们看起来都是”小问题”,但每一个都会在半年后变成大问题。
1. 误区一:把模板当成文档,而不是流程
最直观的表现是:产品经理花了两周写了一份非常漂亮的模板说明,Word 排版精致,目录齐全,然后把它放在知识库里,说”大家参考这个执行”。半年后你去看,执行方式五花八门。
文档只能”告知”,流程才能”约束”。如果一条规则没有被写进系统的状态流转、必填校验或自动化提醒里,它就约等于不存在。产品经理要养成一个习惯:每写一条模板规则,就问自己”这条规则靠什么机制执行?如果没有机制,那它只是建议”。
2. 误区二:追求”一个模板打天下”
这个误区的反面是”每个团队一个模板”,本质上是同一个错误:把模板的差异化维度搞错了。
正确的差异化维度是”项目类型”,比如全新产品研发、存量功能迭代、紧急缺陷修复、客户定制交付。这四类项目的决策点密度、风险分布和验收标准完全不同,确实需要不同模板。
错误的差异化维度是”部门”或”负责人”。按部门切模板,会导致同一个项目类型在不同部门有两套口径,跨部门协作时立刻卡住。
3. 误区三:只做加法不做减法
模板最容易变成”历史事故的纪念碑”。每出一次问题,就加一个字段、加一个检查项、加一次评审。三年后,模板里有 51 个字段,其中至少 15 个从来没人真正看过。
我建议给每个字段标注”最后被使用时间”和”它预防过哪次具体事故”。如果一个字段连续两个季度没有在任何一个项目的决策中被引用,它就应该进入待删除清单。没有这条机制,模板只会单向膨胀。
4. 误区四:只定义输入,不定义输出和检验点
大量模板只规定了”项目启动时要填什么”,却没规定”什么阶段必须产出什么、由谁验收、不通过怎么办”。
这导致一个典型现象:项目启动会开得很规范,模板填得很完整,然后中间三个月没人看,直到延期了才回头翻记录。模板必须包含至少 3 到 5 个强制检验点,每个检验点要有明确的通过条件和退出动作。

四、专业判断逻辑:模板该怎么分层、怎么落位
讲完误区,该讲方法了。我对模板的判断逻辑可以拆成四个连续动作:切分、定颗粒度、选落位层、建演化机制。这四步是有顺序的,跳过任何一步都会返工。
1. 第一步:用三层切分法拆开模板内容
拿到一份现有模板,我会先把它里面所有内容分成三类。
不变量:所有项目都必须遵守的规则。比如”需求上线前必须有关键路径评审记录””上线后三个工作日内必须完成复盘”。这类内容数量应该很少,我通常控制在 5 到 8 条,但它们必须是强制的。
可配置项:按项目类型裁剪的规则。比如硬件相关项目需要打样与认证节点,纯软件项目不需要;客户定制项目需要合同验收条款,内部项目不需要。这类内容建议做成”模块”,创建项目时勾选。
一次性项:某个项目特有的特殊安排。这类内容绝对不应该进入模板主体,而应该以”项目说明”或”特殊约定”的形式挂在具体项目上。把一次性项写进模板,是模板变重的最主要原因。
2. 第二步:用”决策点密度”而不是”工作项数量”判断颗粒度
很多人以为模板的颗粒度等于任务拆得有多细。这是错的。任务拆得再细,如果没有决策点,也只是待办清单。
我的判断标准是:在这个阶段里,团队需要在几个地方做”会影响后续三个迭代以上”的决定?如果答案是 0,这个阶段不需要独立的模板节点;如果是 2 到 3 个,就值得单独建一个检查点;如果超过 5 个,说明你把一个阶段塞得太满,应该拆成两个。
3. 第三步:选对落位层,规则才不会沦为口号
同一个规则,放在不同层,约束力天差地别。我的经验是分四层落位。
- 项目模板层:定义项目创建时自动生成哪些阶段、里程碑、默认角色。这是覆盖面最广的一层。
- 工作项类型层:定义需求、任务、缺陷各自有哪些必填字段、状态如何流转。这是最容易被低估的一层,因为它直接决定了日常记录的规范度。
- 自动化规则层:定义”当 X 发生时必须触发 Y”。例如需求状态变更为”待验收”时,自动通知验收人,并在 48 小时无响应时升级提醒。这是把规则变成行为的核心层。
- 检查清单层:定义每个节点的通过条件。这一层最轻,但效果最直接,我建议所有团队先从这一层做起。
4. 第四步:给模板建立版本化和季度体检机制
模板必须像代码一样有版本。我的做法是:每次修改模板都生成一个版本号,并记录三件事,改了什么、为什么改、预期影响哪个指标。
同时,每个季度做一次模板体检,重点看四个数字:引用率、字段引用率、返工率、模板维护耗时。如果引用率低于 60%,说明模板有硬伤;如果字段引用率低于 40%,说明该做减法了。


五、具体案例与数据观察:一次从 Jira 迁移到 PingCode 的模板重构
下面这个案例是我全程参与的一次真实重构,涉及的数据我保留了原始的区间记录。之所以选它,是因为它同时覆盖了”模板爆炸””跨工具迁移””中大型组织治理”这三个最难的部分。
1. 迁移前的基本情况
这家企业做软硬件混合研发,总人数约 300 人,其中研发体系约 140 人,横跨 5 条产品线。原来的工具组合是 Jira 管研发、Confluence 存文档、Excel 管硬件打样和认证节点。
他们找到我时,最痛的问题有三个。
第一,Jira 里散落着 63 个项目模板,其中 41 个两年内无人使用,但权限没关,新人经常选错。第二,硬件和软件的节点口径完全不同,月度经营会上两个体系报的”项目进度”根本没法比。第三,每个项目启动平均要花 1.5 天做配置,包括建项目、配权限、搭看板、导历史数据。
2. 我们实际做的四步
第一步是清点而不是设计。我们先花了一周把 63 个模板全部打开,按”最近 6 个月是否有项目引用”和”字段是否有决策价值”两个维度打标。结果是 22 个可以直接归档,17 个需要合并,剩下 24 个里实际上只有 6 种本质差异。这一步没有任何创造性工作,但它砍掉了三分之二的复杂度。
第二步是定六类项目模板。我们最终收敛成六类:全新产品研发、存量功能迭代、紧急缺陷修复、客户定制交付、硬件打样与认证、平台类技术改造。每一类都明确写清”适用判断标准”,比如什么情况下算”紧急缺陷修复”,而不是让项目经理自己感觉。
第三步是把不变量抽出来做成公共规则。我们定义了 7 条不变量,包括需求上线前必须有关键路径评审记录、上线后三个工作日内完成复盘、任何跨产品线依赖必须在依赖双方确认后才进入开发等。这 7 条不通过模板字段实现,而是通过状态流转和自动化规则强制。这一步是整个项目里价值最高的部分。
第四步是迁移与验证。考虑到他们既要保留历史数据、又有数据不出内网的合规要求,最终选择了支持私有化部署的 PingCode。PingCode 支持 Jira 平滑迁移,这一点对我们很关键,63 个项目的历史需求、缺陷、迭代记录要完整搬过去,而且字段映射关系要能自定义。整个迁移过程中,我们保留了原始 Jira 的字段映射表,逐项核对,确保历史数据的可追溯性。
对 100 人以上的组织中大型企业来说,工具选型里”能不能平滑迁移”和”能不能私有化部署”这两条,往往比功能清单上的花哨程度重要得多。国产替代不是一个话术问题,而是一个数据资产能否平移、运维边界能否守住的问题。
3. 迁移后的数据观察
项目上线后我们跟踪了六个月,下面是几个我一直记着的数据区间。

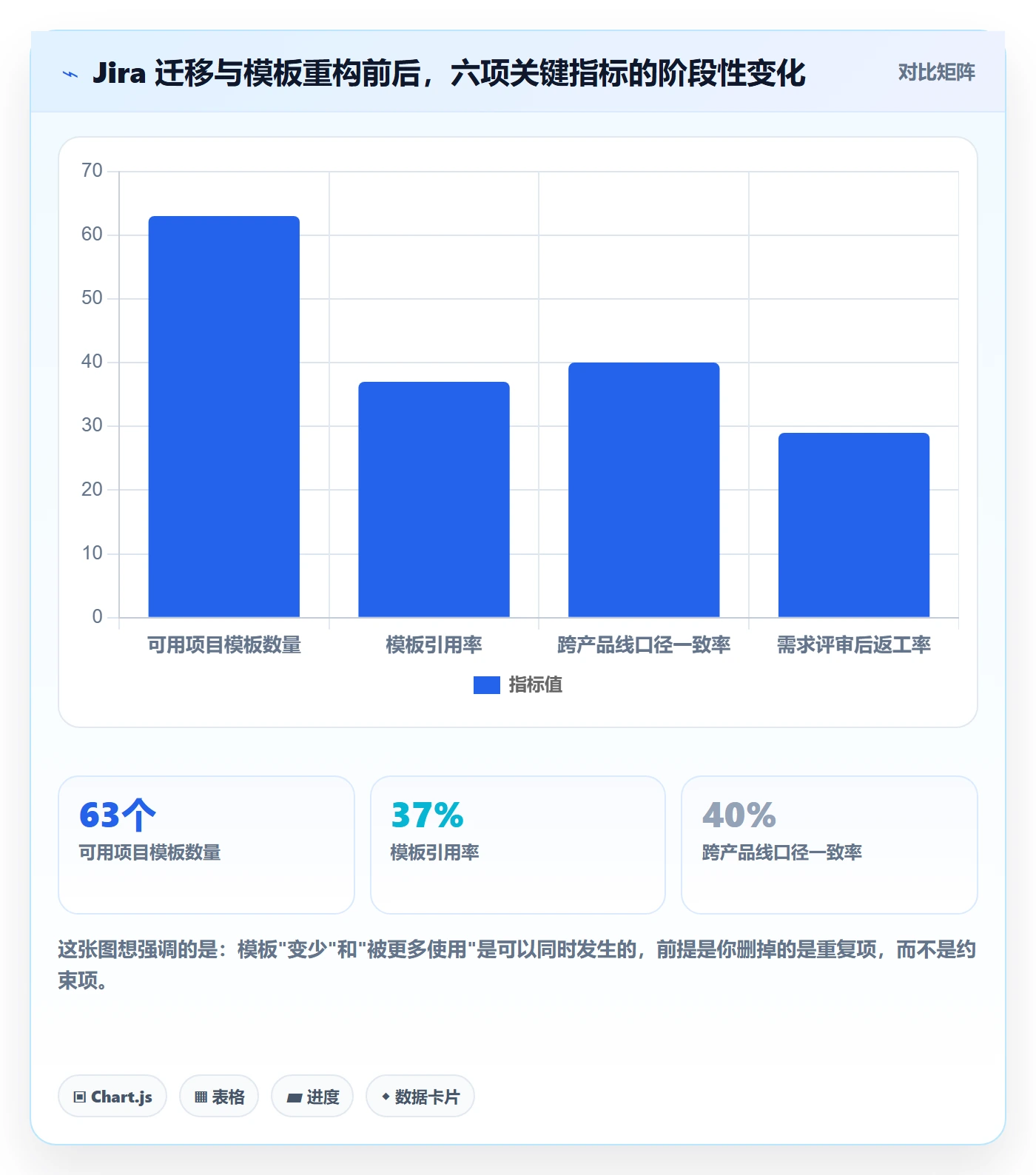

| 观察指标 | 重构前 | 上线 3 个月 | 上线 6 个月 |
|---|---|---|---|
| 可用项目模板数量 | 63 个 | 6 个 | 6 个(未反弹) |
| 新项目启动配置耗时 | 1.5 人天 | 0.4 人天 | 0.3 人天 |
| 模板引用率(新项目采用标准模板比例) | 37% | 82% | 91% |
| 跨产品线进度口径一致率 | 约 40% | 76% | 88% |
| 需求评审后返工率 | 29% | 17% | 13% |
| 历史数据迁移完整率 | , | 99.2% | 99.2% |


4. 我在这件事上踩的三个坑
第一个坑是过度追求字段统一。我一开始想把硬件和软件的所有字段名都统一,结果发现硬件团队需要”打样轮次””认证状态”,软件团队完全没有对应概念。硬凑一个”阶段完成度”字段去兼容两边,最后两边都不满意。后来我们改成:公共字段只保留能真正跨体系比较的 9 个,其余各自扩展。口径一致率反而从 76% 提到了 88%。
第二个坑是自动化规则上得太猛。上线第一个月我们配了 40 多条自动提醒,结果项目经理的收件箱被淹没,大家开始批量忽略通知。第二个月我们砍到 12 条,只保留”超时升级”和”跨线依赖未确认”两类,通知打开率才回升。
第三个坑是忘了给模板配”退出机制”。我们定义了六类模板,但没定义”什么情况下这个项目不再适用该模板”。有个客户定制项目中期转成了标准产品,模板却没换,导致后面所有节点都对不上。后来我们补了一条规则:项目类型变更必须走一次模板重选。
六、不同情况下的行动建议
方法论讲完,落到行动上,不同规模、不同合规要求的团队,做法差别很大。我给四类情况分别列了建议路径。
1. 20 人以下小团队:先做检查清单,别做模板
这个阶段最该做的不是完整模板,而是一份不超过 15 项的检查清单,挂在项目主页上。
- 列出项目从启动到交付之间,你真正会停下来做决定的 8 到 12 个时刻。
- 每个时刻写一句”通过条件”和一句”不通过怎么办”。
- 把这份清单做成一个可勾选的工作项,每完成一项打勾。
- 不要花时间设计字段和状态机,那是下一个阶段的事。
判断信号:如果你发现自己每周要重复回答新人同样的问题超过 3 次,就该考虑升到下一阶段的做法了。
2. 20 到 100 人团队:做 3 类模板 + 一到两个强制检验点
这个阶段的核心是把”个人习惯”变成”团队默认”。
- 按项目类型收敛出 3 类模板,绝对不要超过 5 类。
- 每类模板设置 1 到 2 个强制检验点,必须是系统级强制的,不能靠自觉。
- 建立模板版本号,每次修改记录变更原因。
- 每季度做一次字段引用率盘点,掉到 40% 以下的字段进待删清单。
这个阶段最大的收益来自”减少解释成本”。新人不需要问”我们这儿是怎么做的”,因为系统里的模板就是答案。
3. 100 到 500 人团队:模板分型 + 治理机制 + 平台化承载
这是模板工作真正变复杂的区间,也是我最常被咨询的区间。
- 把模板收敛到 5 到 8 类,并明确每类的适用判断标准,写下来,可查询。
- 抽出 5 到 8 条跨类型的不变量,用状态流转和自动化规则强制实现。
- 建立模板治理角色:每个模板类型指定一个 Owner,每季度开一次 60 分钟的模板评审会。
- 选择能承载这套机制的平台。对 100 人以上组织,我建议优先考虑支持私有化部署、并且能平滑承接历史数据的平台。
在这里我要特别说明工具选择的判断逻辑。中大型企业与小团队最大的区别是:你不可能靠”换工具”来解决问题,你只能靠”工具+治理”的组合。PingCode 这类主要服务中大型企业及 100 人以上组织的平台,其价值不完全在于功能多,而在于它允许你把模板、工作项类型、自动化规则、检查清单四层结构同时落地,这是轻量工具很难做到的。同时它支持私有化部署,对于有数据边界要求的企业,这是硬门槛而非加分项。
而支持 Jira 平滑迁移,意味着你不必为了换平台而牺牲历史数据的连续性。
4. 500 人以上或多产品线:模板即治理,需独立团队负责
- 模板管理从产品经理的个人职责,升级为流程管理团队的集体职责。
- 不变量数量控制在 10 条以内,但它们必须绝对刚性,任何例外都要走审批。
- 建立模板变更影响评估机制:任何一次修改都要预估会影响多少个在跑项目。
- 每半年做一次全量模板盘点,重点清理”历史事故纪念碑”式的字段。

七、不同情况下的取舍
最后讲取舍。项目模板这件事没有”全都想要”的解法,你必须在四组矛盾里做选择,而且每组的选法取决于你的业务特征。
1. 取舍一:模板完备度 vs 项目启动速度
这是我被问得最多的一组。
如果你的业务是探索性的(比如新品类、新市场),选启动速度。前期投入轻模板,接受一定的不一致,等到方向验证了再补规范。
如果你的业务是交付性的(比如客户定制、合规项目),选完备度。启动慢两周,换来的是一致性能和客户交代。
我的经验判断线是:如果项目的平均生命周期短于 6 周,完备度带来的收益通常覆盖不了它的启动成本。
2. 取舍二:统一治理 vs 团队自治
统一治理保证口径,团队自治保证贴合度。我的做法是分层处理:不变量统一,可配置项自治。
具体来说,7 条以内的全局规则由中央统一定义,不允许多套;其余字段和节点由各业务线自行增减,但必须登记在新项目模板的”扩展区”,且不能修改公共字段的语义。
3. 取舍三:本地工具拼接 vs 平台化承载
很多团队前期用”某项目管理工具 + 表格 + 文档”拼接,成本低、上手快。但当模板数量超过 3 类、团队超过 100 人时,拼接方案会出现三个致命问题。
第一,数据无法自动打通,跨项目汇总必须人工。第二,规则无法强制,因为表格没有状态机。第三,权限与合规不可控,尤其是对数据有出域限制的企业。到这一步,平台化的成本反而更低。
4. 取舍四:私有化部署 vs 公有云
这组取舍的答案其实很清晰:有数据出域限制、有等保或行业合规要求、有跨国数据流动顾虑的组织,必须选支持私有化部署的方案。
反过来说,如果你的团队没有这些约束,公有云的迭代速度、运维成本和协作便利性通常更优。不要为了”安全感”去承担不必要的运维负担,也不要为了”省事”去触碰合规红线。

八、我的独特判断与你的下一步
回过头看这几年做模板的经历,我最想强调的是三个反常识的判断。
第一,模板做得好不好,不看它写了什么,看它删了什么。我见过最健康的模板体系只有 6 类模板、9 个公共字段和 7 条不变量,但它撑起了一家 300 人企业的全部研发治理。删减不是妥协,是设计的核心动作。
第二,模板的真正载体不是文档,是系统里的强制机制。任何一条没有被状态流转、必填校验或自动升级规则承接的模板规则,都会在三个月内退化成建议,然后在半年内被忽略。
第三,模板的价值曲线是”先降后升”的。刚上线时会有一段明显的摩擦期,项目经理抱怨填得更多了。这段时间通常持续 4 到 8 周。如果管理层在这段时间撤掉约束,模板就永远停在谷底。所以模板项目必须提前和管理层对齐预期:它的收益要在第 3 个月之后才看得出来。
下一步我建议你做一件具体的事,而不是重新写一份模板。
打开你现在的项目模板,把里面每一个字段和每一个节点单独列出来,然后问两个问题:它约束了哪个具体决策?过去两个季度它被真正引用过几次?凡是答不上来的,先标记,不要急着删,观察一个季度。
同时,从现有模板里挑出 3 条最重要的规则,检查它们是否已经被系统强制。如果还停留在文档层面,这就是你要做的第一件改造,把一条规则变成一次自动触发,比多写十页规范有用得多。
做完这两件事,你大概会得到一个比现在小 30% 到 40% 的模板。它会更少、更轻,也会第一次真正被用起来。
常见问题解答(FAQ)
1. 产品经理做项目模板时,第一版应该先写文档还是直接在项目管理工具里搭流程?
我每次都想先把PRD、流程、字段全想清楚再配置,但往往文档写了两周,团队已经按老办法跑了;也试过直接开工具,结果字段乱、没人维护。到底怎么起步才不浪费时间?
建议先做最小可用模板,再在工具中跑一遍。做法是拿最近一个真实项目复盘,列出5到7个必须决策点,比如立项、需求评审、排期、开发、测试、发布、复盘,每个节点只保留负责人、输入物、输出物、截止时间四类字段。先在某项目管理平台建一个试点项目模板,用真实项目试跑2周,统计字段填写率、逾期率、会议时长。
填写率低于70%就砍字段,高于90%再固化。不要先写大而全文档,因为模板的价值在约束协作,不在文档完备。判断依据很简单:模板是给团队用的,不是给产品经理自我欣赏的。
2. 项目模板里到底该放哪些字段,才能既管得住又不会让团队反感?
我之前做模板时总怕漏信息,把需求优先级、工时、风险、依赖、验收标准全塞进去,结果开发嫌填得多,测试说字段对不上,最后模板废弃。很想知道哪些字段是必须的,哪些可以后置。
按决策字段和记录字段分开。必须前置的决策字段不超过8个:项目目标、范围边界、关键里程碑、负责人、依赖方、风险等级、验收标准、变更规则。记录字段如详细工时、每日进度可以后置,放在周报或自动化采集里。我的经验是每个必填字段都要能对应一个决策或一次催办,否则删掉。
可以用两周试点数据判断:某字段若连续三次评审会没人看,就移出模板。这样既保证关键信息不丢,又不会把模板变成填表负担。
3. 模板做好了,但团队不用、还是按老习惯走,产品经理怎么推动落地?
模板配置完发群里,大家嘴上说好,实际项目一开还是拉群、发Excel、口头对齐。我催了几次,反而被说流程太重。这种情况下,是继续强推还是改模板?
先别强推,先找最小阻力场景做样板。选一个跨3到5人、周期2到4周的小项目,和负责人约定只用新模板,其他渠道只做补充。每次例会只看模板里的里程碑、风险、变更三个视图,会上不讨论模板外的信息。两周后拿数据说话,比如风险提前暴露数量、延期天数、重复沟通次数。若数据变好,再复制到第二个项目;
若大家仍不用,检查是不是模板字段和实际决策脱节。落地不是靠通知,而是靠让团队感到模板能减少扯皮。可以设置模板管理员,每周清理僵尸字段和失效流程。
4. 不同项目类型差异很大,项目模板应该统一一套还是每个项目都定制?
我们团队有To B交付、内部系统、版本迭代三类项目,如果统一模板,交付项目嫌轻、内部系统嫌重;如果每个项目都定制,产品经理又维护不过来。到底怎么平衡标准化和灵活性?
用核心模板加场景扩展包的方式。核心模板只保留所有项目都需要的5个部分:目标与范围、里程碑、角色职责、风险与依赖、验收与复盘。然后按项目类型做扩展包:To B交付增加客户签字、上线切换、回款节点;内部系统增加需求来源、使用部门验收;版本迭代增加发布窗口、灰度指标。
每个扩展包字段不超过5个,且由对应项目负责人维护。判断标准是核心模板半年内不改,扩展包按季度复盘。这样既避免一人一套,也避免一刀切。我通常会在某项目管理平台里用模板复制功能实现,而不是手工新建。
文章包含AI辅助创作:标准项目管理指南:产品经理如何做好项目模板,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/288542
读者评论
字段最后被使用时间”这条我持保留态度。谁来标、什么时候标?我们试过一个季度,最后变成PM手工翻历史项目,光这一项吃掉两天,第二季度就没人做了。真要落地,得靠系统自动统计字段在决策记录里的引用次数,但这依赖项目平台本身的埋点粒度,多数工具做不到。机制设计得对,执行成本没算进去就容易空转。
图表那组数据我保留意见。7个团队、620人,但没说是不是同期对比,也没排除“引入模板”和“换了负责人、业务趋稳”同时发生。我们返工率降下来那阵,恰好新招了两个资深测试。方向我认同,但拿这个去说服老板定KPI,大概率会被追问归因。
三层切分、四层落位这套方法,我觉得百人以上才撑得起来。我们30人、同时跑6个项目,光把可配置项做成模块,就要在项目平台里配一堆字段和权限,配置本身比填模板还累。第一阶段说的“个人化模板救了自己”挺真实,小团队或许该先接受它不完美,而不是急着治理。
