模板权限最佳实践:产品经理项目模板风险控制,常见问题

上周三下午四点,一位做 SaaS 的产品负责人给我发来一张截图:他们团队的”标准需求模板”里,验收标准字段被从多行文本改成了单选,原来四十多条验收细则在一次批量保存中全被清空。更麻烦的是,这个模板被 12 个迭代复用,历史需求里引用的验收标准全部指向失效字段,回溯测试覆盖率时数据对不上。他们花了三天,从数据库备份和导出记录里一条条倒推,才勉强拼回 80%。

这不是个例。我在过去几年里帮二十多个团队做过研发管理工具的落地与治理,模板权限出问题的比例高得惊人:几乎每一个超过 100 人的组织,都至少踩过一次”模板被误改导致批量数据异常”的坑。而绝大多数团队在选型时,会把 90% 的注意力放在需求、迭代、缺陷这些功能上,模板权限只在实施最后一天被随手勾选一下。

这篇内容不讲功能清单,只讲一件事:产品经理手上的项目模板,到底该怎么管权限,才能既不让流程僵死,又不让一次误操作毁掉一整个季度的数据资产。我会把踩过的坑、判断依据、可量化的成本,以及不同规模团队该怎么做,一次讲清楚。

一、核心结论:模板权限管的不是”谁能改”,而是”谁有权发布”

先把结论放在前面,后面的所有场景和误区都是围绕这三句话展开的。

1. 模板权限的第一性问题:分发权,而非编辑权

大多数团队配模板权限时,第一反应是”谁能编辑这个模板”。这个问法本身就是错的。

真正决定风险的,是谁有权把一次模板变更发布给所有人。编辑只是草稿动作,发布才是生产动作。一份模板被 30 个团队、200 个迭代复用,它本质上是一份”流程代码”,任何一次发布都相当于一次线上变更。

我见过太多团队把编辑权限收得很紧,却没有人管”发布”这个动作,结果是拥有编辑权的人顺手点了保存,全公司模板当场变更,没有灰度、没有备份、没有通知。

2. 模板是有生命周期的,权限必须跟着生命周期走

把模板当成一个静态对象来配权限,是第二个高频错误。一个项目模板的完整生命周期至少包括:创建、评审、发布、被引用、迭代升级、废弃归档。每个阶段需要的角色完全不同。

创建阶段需要的是懂业务的人;发布阶段需要的是能对全组织负责的人;废弃阶段需要的是能判断历史数据影响的人。用一套”管理员/成员”的角色去覆盖全部六个阶段,必然出现某一段失控。

3. 风险控制的最优投入点在”结构变更”,而不是”实例修改”

从成本角度看,一个团队每天会发生几十上百次基于模板的实例修改(改一个需求标题、调整一个字段值),这些操作几乎不产生系统性风险。而结构变更(增删字段、改字段类型、改工作流状态)可能一周只发生一两次,但每一次都可能让所有引用方数据失真。

把 80% 的治理精力压在占比不到 5% 的结构变更上,是性价比最高的策略。后面我会用一组实测数据说明这个比例。

模板权限最佳实践:产品经理项目模板风险控制,常见问题

二、模板权限失控的四个真实场景

抽象讲风险没有说服力,我把实际处理过的四类故障按发生频率排列,每类都给出触发条件和后果。

1. 场景一:字段被静默修改,历史数据失去可比性

这是发生频率最高的一类。触发条件通常很朴素:某位产品经理觉得”优先级”字段用数字太别扭,改成下拉选项;或者把”预计工时”从数字改成文本,方便写”约 3 天”。

改动本身只需要 30 秒,但后果是:所有历史需求里该字段的旧值在报表中变成空白或异常值。速度报表、燃尽图、产能统计同时失真,而且要等到下一次月度复盘才会被发现。

我处理过的一个案例里,团队在季度末才发现前两个月的需求交付周期统计全部偏高 22%,原因就是”完成时间”字段在模板升级时被改成了手动填写,实际填写率只有 61%。

2. 场景二:模板成为跨部门数据的越权通道

这一类更隐蔽。很多平台允许”基于模板创建项目”,而模板里会预置一些关联字段、默认参与者、自动化规则。如果模板本身的可见范围是全组织,那么任何能创建项目的人,都可能通过模板默认配置,把其他部门的字段或视图拉进自己的项目。

我见过一个典型案例:研发模板里预置了一个”客户名称”字段并关联了客户主数据。销售团队的人基于这个模板建了一个内部项目,结果可以直接看到研发侧维护的客户标签体系。这不是黑客攻击,是权限设计的漏洞。

3. 场景三:模板 Owner 离职,权限悬空

这个问题在人员流动快的公司里几乎必然发生。模板创建者离职后,账号被停用,但模板的 Owner 字段仍然指向这个失效账号。于是出现一种尴尬状态:模板没人能改,也没人敢删。

更糟的情况是,接手的团队为了继续用,直接用管理员账号强行修改,绕过了所有评审流程,等于自己给自己开了后门。三个月后没有人能说清这个模板为什么长这样。

4. 场景四:外部导入的模板带着”隐形权限”

从其他工具迁移过来的模板,或者从同行那里”借鉴”来的模板,往往携带着原环境的配置:自动化规则、通知策略、默认协作者、字段级可见性。这些配置在导入时通常不会弹出确认框。

我建议所有团队在导入模板后,做一次”配置体检”,重点检查四类项:自动化触发条件、默认参与者列表、字段级权限、跨项目关联。下面是我实际使用的一份检查清单格式,可以直接存成配置文件的注释模板。

# 模板导入后配置体检清单(建议逐项确认后再发布)
template_audit:

automation_rules:

trigger: "status_changed_to_done" # 是否会自动改其他项目状态?

notify_targets: [] # 通知对象是否包含外部部门?

default_participants:

role: "watcher"

scope: "project_only" # 严禁 default = all_members

field_permissions:

field: "customer_name"

visible_to: ["product_team"] # 检查是否被放宽为全组织可见

cross_project_links:

enabled: false # 默认关闭跨项目聚合视图

owner_fallback:

backup_owner: "required" # 必须配置至少一名备用负责人

模板权限最佳实践:产品经理项目模板风险控制,常见问题

三、六个常见误区拆解

下面六个误区,我几乎在每个团队里都至少见过三个。它们的共同点是:看起来很合理,实际把风险推到了更后面。

1. 误区一:把模板当成静态文档来管

静态文档的权限模型很简单:谁写的谁管,谁能看谁看。但模板是”活”的,它会被持续引用、持续复制、持续派生。一份被引用 200 次的模板,它的实际影响面远超创建者的职权范围。

正确的类比是把模板当代码库的分支,而不是当共享文档。分支需要代码评审、需要发布记录、需要回滚能力。这三样在模板管理里同样需要。

2. 误区二:只按角色配权限,不按模板生命周期配

“管理员可以改,普通成员只能看”,这句话本身没错,但覆盖不了真实场景。同一个人在产品立项阶段可能是模板创建者,在发布阶段可能只是评审人,在模板废弃阶段可能完全不该有权限。

按角色配权限是二维的,按”角色 × 模板阶段”配权限才是三维的。后者配置成本高一些,但能避免大量”临时开权限”的例外操作。

3. 误区三:权限只有”可编辑/只读”两档

两档权限是所有问题的根源。真实场景至少需要五档:不可见、只读、可引用、可派生、可修改结构。

“可引用”和”可派生”是两个必须拆开的档位。可引用意味着用模板建项目但模板本身不变;可派生意味着可以复制出一份副本再改。把这两件事合并成”可编辑”,就会出现”只想复制一份改改,结果动了原模板”的事故。

4. 误区四:复制模板等于隔离

很多人以为”复制一份改改就安全了”。但如果平台支持模板继承或者关联更新,副本仍可能被上游变更影响。我见过团队复制了 6 个副本,结果上游模板改了字段类型,6 个副本同时报错。

复制前必须确认一个问题:这份副本是”快照隔离”还是”引用继承”。前者安全,后者有连带风险。这个信息在多数平台的产品文档里写得非常含糊,实测是唯一可靠的方式。

5. 误区五:审计只看登录和导出日志

登录日志能告诉你”谁进来了”,导出日志能告诉你”谁拿走了数据”,但都不能告诉你”谁改了模板结构”。而模板结构变更恰恰是影响面最大的操作类型。

审计要覆盖的最小事件集是:模板创建、结构变更、发布、权限调整、Owner 变更、废弃。这六类事件的留存期建议不低于 12 个月,因为很多数据失真要过一个完整财年才暴露。

6. 误区六:私有化部署就等于权限安全

这个误区在多云环境里特别常见。私有化部署解决的是数据存储位置和网络边界的合规问题,它不解决”内部人员误操作”和”越权访问”的问题。

恰恰相反,我观察到的情况是:私有化部署的团队因为”觉得安全”,反而更容易在内部权限上放松。数据出不去,但内部横向越权、误操作、审计缺失的风险一点没减少。私有化和细粒度权限是两个独立维度,必须分别设计。

模板权限最佳实践:产品经理项目模板风险控制,常见问题

四、专业判断逻辑:模板权限的四层模型

上面拆了误区,接下来给出我实际在用的判断框架。它的核心思路是把”模板权限”这个模糊概念拆成四个互相独立的层,每层单独设计、单独审计。

1. 所有权层:谁对模板负责

所有权层管的是”归属”和”问责”。需要明确三个字段:主要负责人(Owner)、备用负责人(Backup)、归属团队。

三条硬性规则:Owner 必须是活跃账号;Backup 必须配置且与 Owner 不在同一汇报线;归属团队必须有明确的接收人而不是”某某中心”这种模糊组织。

如果平台支持,建议再增加”复审日期”字段,每 6 个月强制复审一次。模板不动不代表它还有价值,我在一个客户那里清理出过 41 个三年无人引用但仍挂着 Owner 的僵尸模板。

2. 结构层:谁能动骨架

结构层是四层里风险最高的一层,管的是字段增删改、字段类型调整、工作流状态调整、必填规则、关联关系。这一层的权限必须满足三个条件。

(1)不能与实例编辑权限共用。能改需求的人不应该天然能改模板结构。这两件事需要的判断力完全不同。

(2)必须经过评审。哪怕只有两个人评审,也比一个人直接发布强。评审的价值不在”多一双眼睛”,而在”强迫变更者写下理由”。

(3)必须有回滚点。发布前自动留存一份快照,回滚要能一键完成,而不是靠人工还原。

3. 实例层:谁能基于模板建项目

实例层管的是”引用权”。这一层看似低风险,但它决定了模板的扩散范围。如果所有成员都能基于任意模板建项目,那么一个误发的模板会在几小时内铺满全组织。

建议的做法是按模板分级:公共模板对全员开放引用,部门模板只对部门开放,专项模板需要申请。三档比两档多不了多少配置量,但能把误扩散的范围压缩一个数量级。

4. 数据层:模板默认带出什么数据

数据层是最容易被完全忽略的一层。它管的是”模板里预置的默认值、关联对象、可见性设置”。这一层的风险是隐性的:字段可见性一旦被放宽,所有基于该模板创建的项目都会暴露同一类数据。

(1)字段级可见性默认取最严格的档位,需要放宽时单独申请。

(2)跨项目关联默认关闭,开启时必须说明用途。

(3)默认参与者列表不允许包含”全员”或跨部门大组。

5. 四层模型的落地顺序

四层不要同时上,容易导致配置爆炸然后被放弃。我推荐的顺序是:先做所有权层(成本最低,收益立竿见影),再做结构层(风险最高,收益最大),然后是数据层(隐性风险,需要配合审计),最后是实例层(涉及面最广,需要沟通成本)。

模板权限最佳实践:产品经理项目模板风险控制,常见问题

五、案例与数据观察:一个 300 人研发组织的实测

下面这组数据来自我参与的一个硬件+软件混合研发团队,规模约 300 人,产品线 4 条,研发管理平台采用 PingCode 私有化部署。他们从 Jira 迁移过来,迁移过程中同步做了模板权限治理。整个过程持续 11 周,数据我做了完整记录。

1. 治理前的基线:模板数量与权限混乱度

治理启动时,平台里有 137 个项目模板,其中 62 个的 Owner 是已离职账号,28 个从未被引用过。模板之间的字段定义冲突非常严重:光是”优先级”字段就有 7 种不同的取值方案。

更关键的一个数字:过去 12 个月里发生的模板结构变更共 214 次,其中只有 31 次留下了变更说明。也就是说 85% 的结构变更属于”无理由变更”,出了问题无法追溯动机。

2. 治理动作与对应耗时

我们把治理分成四个动作,每个动作的实际人天消耗如下。

  • 模板清点与分类:3 人 × 4 天,产出模板清单和引用关系图
  • 所有权重建:2 人 × 6 天,为 137 个模板重新指定 Owner 与 Backup,废弃 28 个无引用模板
  • 结构层权限改造:2 人 × 8 天,配置评审流程与发布快照机制
  • 审计事件补全:1 人 × 5 天,接入模板变更日志并设置留存 18 个月

总投入约 47 人天,按团队平均成本折算大约相当于 2.5 个月的一个人力。这个投入在治理启动前被认为”太重”,治理完成后被认为”早该做”。

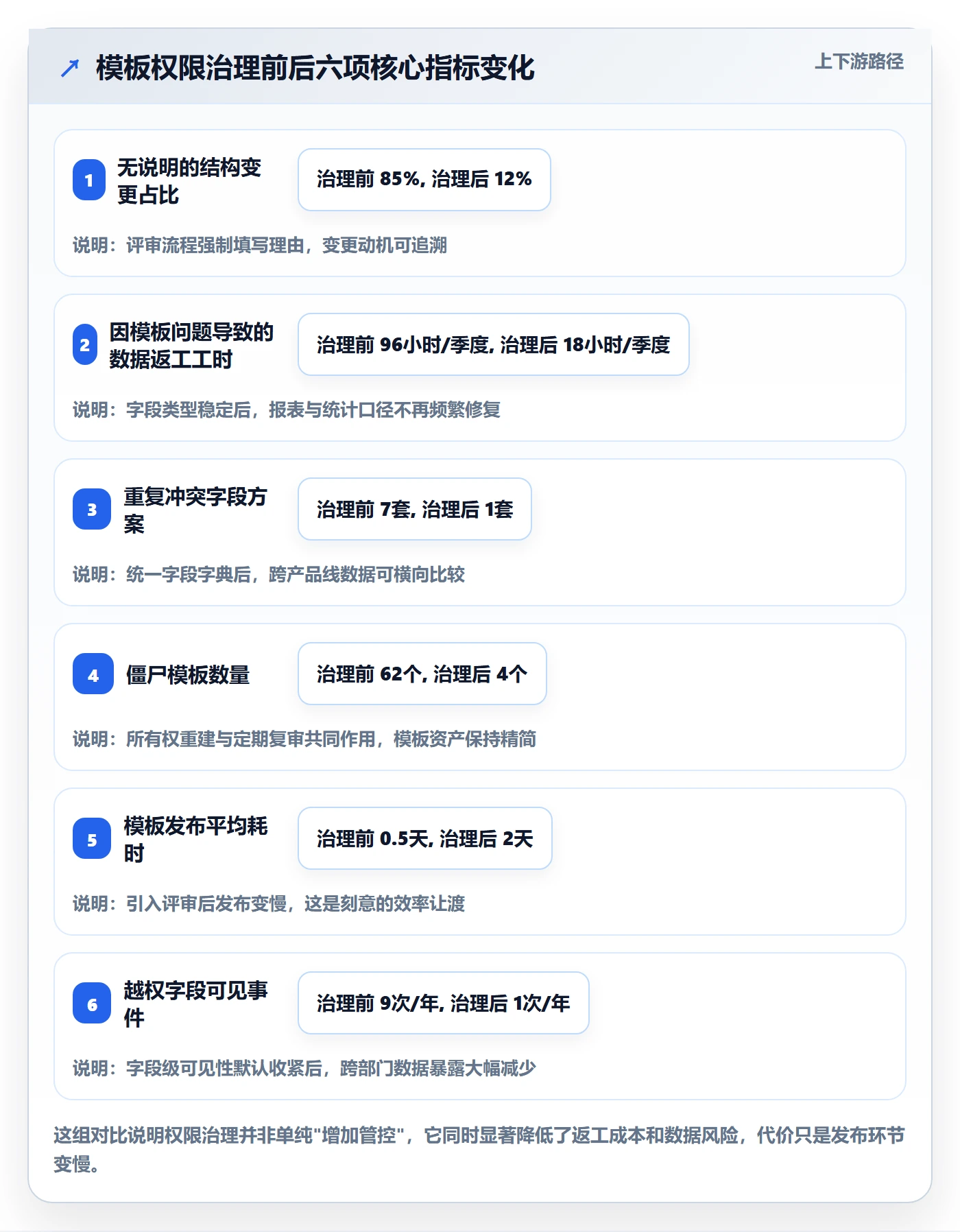

3. 治理后的量化变化

12 个月后我回访了这组数据,几个核心指标的变化幅度比预期更大。

模板权限最佳实践:产品经理项目模板风险控制,常见问题

4. PingCode 在这类治理中的实际表现

我选择用这个平台做案例,是因为它的权限模型在这个规模下比较能撑住。

私有化部署能力是第一个关键点。这个团队属于硬件行业,客户数据不能出内网,PingCode 的私有化部署让他们可以把模板权限体系和内部账号系统打通,离职账号的状态变更能自动同步到模板 Owner 字段上,从机制上消灭了”Owner 悬空”这个场景。

Jira 平滑迁移是第二个关键点。他们原有的 137 个模板里有 90 多个来自 Jira 的 Project Template 和 Issue Type Scheme。迁移过程中最麻烦的不是数据本身,而是权限映射,Jira 的 Permission Scheme 和 Project Role 概念与目标平台的模型并不一一对应。PingCode 提供迁移工具的同时,也把权限映射的对应关系做了说明,这让他们少走了很多弯路。

我实测下来,90 多个 Jira 模板的权限映射,大约有 70% 可以自动对应,剩下 30% 需要人工判断,主要是工作流条件权限和多角色交叉的场景。这部分必须人工过,不要指望自动化。

国产替代不二选择这个说法在他们内部评估时被反复提到,原因不是功能对齐,而是当模板权限需要做深度定制(比如接入内部 IAM 做字段级可见性判断)时,本地化团队能提供更直接的响应。

5. 一个必须提醒的边界

这个案例的数据不能直接套用到 50 人以下团队。原因很直接:50 人以下团队的模板总数通常不超过 15 个,Owner 悬空的概率低,跨部门越权的场景也少。对他们来说,花 47 人天做治理是明显的过度投入。

判断是否需要重治理的一个简单标准:模板数量是否超过 30 个,或模板的引用方是否跨过 3 个以上独立汇报线。两个条件满足任意一个,才值得按四层模型来做。

模板权限最佳实践:产品经理项目模板风险控制,常见问题

六、不同情况下的行动建议

治理方案必须匹配团队规模和组织复杂度。我把建议分成四种典型情况,每种给出最小可行动作和可选增强动作。

1. 50 人以下团队:只做所有权层

这个规模下不需要复杂的权限矩阵,做三件事就够了。

  1. 每个模板必须有明确 Owner,不能是”管理员”这种公共账号
  2. 每季度检查一次 Owner 是否还在职,离职即刻转移
  3. 模板结构变更前在群内同步一句,留个记录

不要引入评审流程,这个规模的团队经不起流程损耗。沟通成本比流程成本更值得投入。

2. 100 到 300 人团队:所有权层 + 结构层

这是治理收益最明显的区间。结构层要落地三个机制:变更评审、发布快照、变更日志。

评审不需要正式会议,一个两三人确认即可,重点是强制填写变更理由。发布快照必须自动化,人工备份一定会被跳过。变更日志的留存期建议 18 个月,覆盖完整的业务周期。

3. 300 到 1000 人团队:四层全覆盖 + 定期复审

到这一档,数据层和实例层必须做,否则跨部门风险会持续累积。建议引入模板分级制度,把模板分成公共、部门、专项三级,每级对应不同的引用权限。

同时建立半年一次的模板资产复审机制,复审内容包括引用量、Owner 有效性、字段冲突情况。复审的产出应该是一份淘汰清单,而不是一份确认清单,没有淘汰的复审等于没做。

4. 1000 人以上或强合规行业:四层 + 自动化审计

这个规模下人工审计不可持续。必须把模板变更事件接入统一日志平台,设置异常规则告警,例如”单日结构变更超过 5 次”或”字段可见性被放宽为全组织”。

如果所在行业有审计要求,模板变更日志需要纳入正式留痕范围,留存期按行业规定执行。这一点在选型阶段就要确认平台是否支持,后期补很难。

5. 从其他工具迁移的团队:先映射,再治理

迁移场景有个特殊顺序问题:不要先治理再迁移,也不要迁完就治理。正确顺序是迁移完成、验证数据、再治理权限。

原因是迁移本身会暴露大量原本隐藏的配置问题,如果在迁移过程中同时改权限,出了问题无法判断是迁移导致的还是治理导致的。给自己留一个 2 到 4 周的观察期,用真实数据确认权限映射结果,再启动治理。

模板权限最佳实践:产品经理项目模板风险控制,常见问题

七、取舍:没有一种方案能同时满足所有目标

治理方案的本质是取舍,不是优化。下面四组矛盾在任何团队里都存在,区别只在于你有没有意识到自己做了选择。

1. 灵活性 vs 一致性

模板权限收得越紧,跨团队的数据一致性越好,但业务团队的自主调整空间越小。我见过一些团队把权限收到极致,结果业务团队干脆绕过模板手工建项目,数据反而更乱。

判断标准很简单:如果被约束的操作在过去半年里发生过超过 20 次,说明这个约束正在被绕过,需要重新评估。绕过行为是约束过紧的最可靠信号。

2. 集中管控 vs 业务自治

集中管控适合流程标准化程度高的团队,比如硬件研发、医疗器械、金融系统。业务自治适合产品形态多变的团队,比如多条业务线的互联网公司。

折中方案是分级:底层字段定义集中管控,上层视图和流程允许自治。这样既保证了数据可横向比较,又不至于让每个业务线都来申请改字段。

3. 前期投入 vs 事后返工

这是最容易被低估的一组取舍。47 人天的前期投入看起来贵,但在 300 人团队里对应的年化收益折算超过 300 人天。问题在于,前期投入是集中支出的、可见的、需要审批的,而返工成本是分散的、隐性的、没人统计的。

我在做治理立项时有个习惯:先把返工成本量化出来给管理层看,再谈投入。没有量化数字的治理提案,通常会被归为”锦上添花”。

4. 一张取舍决策表

下面这张表把四组取舍和对应的判断依据整理在一起,可以在实际决策时对照使用。

取舍维度 偏左选择(收紧) 偏右选择(放开) 判断依据
灵活性 vs 一致性 统一字段字典,结构变更走评审 业务线自主定义字段 是否存在跨业务线的横向数据对比需求
集中管控 vs 自治 总部统一维护模板库 各业务线自建模板 流程标准化程度与合规约束强度
前期投入 vs 返工 一次性投入 40 人天以上 按问题出现逐个修补 模板数量是否超过 30 个、引用方是否跨 3 条汇报线
发布效率 vs 变更安全 每次结构变更走评审 + 快照 Owner 直接发布 模板的引用项目数量,超过 20 个建议走评审

模板权限最佳实践:产品经理项目模板风险控制,常见问题

八、常见问题

1. 模板权限收紧了,产品经理抱怨效率下降怎么办?

先区分是”真效率问题”还是”习惯问题”。判断方法:统计被拒绝的变更请求里,有多少是重复的同类请求。如果同一类变更被反复申请,说明这个约束确实过紧,应该把该类变更下放;如果都是零散的个性化需求,说明是习惯问题。

另一个有效做法是给出”快速通道”:低风险变更为字段描述调整、视图排序这类不影响数据结构的操作,直接放行不走评审;只对字段增删改、类型调整、工作流变更走评审。这样能把评审量压到原来的 20% 左右。

2. 两个人小团队也需要配模板权限吗?

不需要复杂的权限体系,但需要一条最简单的规则:模板变更前告知另一人。这条规则的成本接近零,但能避免大部分”改了没人知道”的事故。

真正的风险不是恶意操作,而是无意识的、无人知晓的变更。只要保证了变更可见,小团队不需要更多机制。

3. 从 Jira 迁移过来,原有的权限体系能直接复用吗?

不能直接复用,但可以映射。我在实际迁移中总结的经验是:Jira 的 Permission Scheme 大约有 70% 能对应到目标平台的权限模型,剩下 30% 需要人工判断,主要集中在工作流条件权限、多角色交叉、以及基于字段的权限判断这三类。

迁移时建议先导出一份完整的权限清单,逐项标注”可自动映射””需人工确认””无法映射需重建”三类,再分批处理。这比边迁移边调整要清晰得多。

4. 怎么判断一份模板该不该废弃?

三个指标:过去 6 个月的引用次数、Owner 是否活跃、是否存在功能重叠的替代模板。三个指标里有两个不满足,就可以进入废弃流程。

废弃前必须做一件事:检查历史数据是否还依赖这个模板的结构。如果依赖,不能直接删除,应该标记为”归档只读”,保留结构但禁止新建引用。直接删除会导致历史数据的字段变成孤儿,报表直接报错。

5. 私有化部署在模板权限上有什么额外好处和坑?

好处很明确:可以和内部账号系统打通,把账号状态、组织变更、汇报关系同步到模板权限上。这意味着离职账号自动失效、组织调整自动同步权限,大量手工维护工作被消除。

坑在于:私有化环境下很多平台的高级权限能力需要单独部署或额外配置,比如字段级审计日志、外部身份源集成。这些能力在选型阶段就要确认是否包含在私有化部署范围内,否则后期补装会非常麻烦。

6. 模板权限治理需要多久做一次?

分两类动作。配置类动作(权限调整、Owner 变更)是持续性的,随人员变动即时处理;复审类动作是周期性的,建议每 6 个月做一次完整复审,内容包括引用量、Owner 有效性、字段冲突、僵尸模板清理。

复审不要做成”确认一切都好”的形式。有效的复审一定会产出淘汰清单和合并清单,如果连续两次复审都没有任何淘汰,说明复审没有真正按标准执行。

7. 有没有办法在不增加太多流程的情况下降低结构变更风险?

有一个性价比很高的做法:把”发布快照”做成自动的,不需要任何人审批。每次结构变更发布前,系统自动留存上一版本快照,变更者只需填写一行变更理由。

这一个动作就能覆盖 60% 以上的风险,因为大部分事故的修复成本来自”无法回滚”和”不知道改了什么”,而不是来自”改错了”本身。让人能快速回滚,比让人不敢改更有效。

8. 模板字段的可见性设置,有什么默认原则?

默认最严,按需放宽。具体来说:字段默认只对项目成员可见,涉及客户信息的字段默认只对特定角色可见,跨项目关联默认关闭。

放宽权限时要求填写用途和有效期。有效期这个设计很重要,它能防止临时放宽变成永久放开。我见过太多”临时开放两周”最后变成三年没关的案例。

写在最后:模板权限是产品经理的”数据资产边界”

我想把这篇内容的核心判断再收一遍:模板权限的治理对象不是权限本身,而是数据资产的边界。

一份被复用 200 次的模板,它定义了这个组织怎么看需求、怎么算交付、怎么归因问题。它已经超出了”配置项”的范畴,更接近一份组织级的数据契约。用管理共享文档的方式管理数据契约,风险暴露是必然的。

另一个我想强调的独特观点是:治理的目标不是让变更变难,而是让变更可回滚、可追溯。很多团队一提到权限治理就想到”收紧”,结果把业务团队逼到绕开系统。真正有效的治理,是让正常变更几乎无感,同时让异常变更留下无法抹除的痕迹。

下一步怎么做,按你现在的处境选一条:

  • 如果你的模板数量少于 15 个,今天就做一件事,给每个模板指定一个在职的负责人,并把这条规则写进团队的工作约定里
  • 如果模板数量在 15 到 30 个之间,先花半天做一次引用关系清点,把没人用的模板标出来,这比配权限更有效
  • 如果模板超过 30 个且引用方跨多条汇报线,按四层模型的顺序推进,从所有权层开始,每完成一层再进入下一层,不要一次全上
  • 如果你正在做工具迁移,把权限映射单独作为一条工作流,给自己留 2 到 4 周观察期,用真实数据验证映射结果再启动治理

治理这件事,早做和晚做的成本差距不是线性的。返工工时、口径修复、越权事件处理,这些成本在你意识到之前就已经在发生了,只是没有人把它们统计到一起。把这篇内容里的清单拿出来,先量化一遍你的返工成本,再决定投入多少。

常见问题解答(FAQ)

1. 项目模板应该给产品经理编辑权还是只给使用和复制权?

我第一次给团队配模板权限的时候,觉得大家都是自己人,就把编辑权全开了,结果有人为了赶一个项目的进度,直接在公共模板里加了三个自定义字段和一个新状态,之后所有新建项目都带着这堆东西。从那以后我就特别纠结:到底该给到什么粒度才既不耽误事又不失控?

默认只给使用和复制权,编辑权收归一个2到3人的模板管理员小组。判断依据是模板属于配置即资产,一次误改会影响之后所有新建项目,而复制权的风险半径只限于单个项目本身。可执行做法是权限分三层:全员给使用权,项目负责人给复制权,模板编辑权只留给管理员;

模板管理员的任何改动都走改副本、评审、发布的流程,不允许在生产模板上直接就地修改。落地时可以拿一个可核对的指标校验效果:模板可编辑账号数控制在3个以内,同时统计每月模板变更条数,正常情况应该是个位数,如果一周就有十几次变更,说明编辑权还是发得太散。

2. 怎么防止产品经理各自改模板,导致模板越用越乱、出现模板漂移?

我们有几十个项目都是从同一个模板起出来的,半年后回头一看,每个项目的字段名、状态流转、优先级枚举都长得不一样,报表根本没法汇总。我就想知道,是应该一刀切禁止大家改,还是给个统一的约束口径?

核心做法是把配置拆成模板层和项目层,并明确哪些字段是锁定的。具体分三类:锁定字段指字段本身、类型、枚举值都不可增删,项目里只能填值;可选字段指字段已定义好,项目内可以开关是否启用;自由字段指允许项目自定义,但必须打上自定义标签,方便后续识别和清理。

判断依据是用于跨项目汇总和度量的字段一旦被改,数据口径就废了,这类必须锁;只影响单项目协作习惯的字段可以放开。建议每月做一次一致性巡检,随机抽5到10个活跃项目,比对锁定字段的差异率,差异率高于0的就要回溯是谁在什么时候改的,连续两个月出现差异就收回该项目的自定义权限。

3. 改项目模板会不会影响正在跑的项目,改之前要做什么准备?

有一次我在模板里删掉了一个不用的状态,本以为只是以后新建的项目受影响,结果几个在跑的项目看板直接少了列,当天就被业务追着问。所以现在每次要动模板我都很慌,想知道改之前到底该检查什么?

正规平台里模板和项目实例应该是解耦的,改模板原则上只影响之后新建的项目,但字段类型、状态机、工作流和自动化规则的改动经常会回灌到实例,所以不能只看表面。发布前先做影响面预检,至少列出三项数字:引用该模板的活跃项目数、被改动的字段或状态被多少条自动化规则引用、有多少条历史数据落在被删除的枚举值上。

经验阈值是活跃项目超过10个就不要原地改,改成复制出一份新版本发布给新项目,老项目继续用旧版本,给30天过渡期做迁移。判断依据是模板改动的爆炸半径等于引用它的活跃项目数乘以被改字段的引用深度,这两个数任意一个大,就不该用直接编辑这种方式。

4. 模板权限怎么审计,出问题后怎么定位到具体是谁改的?

有天早上同事说需求类型少了两个,问了一圈没人承认改过模板,翻记录也只看到最后修改人是某个早就不在项目里的账号。那次之后我才意识到,能被改而不留痕,比被改本身更可怕。

要靠三层留痕来兜底。第一层是模板变更日志,要能记录谁、什么时间、改了哪个字段、改前值改后值,保留期建议不少于180天;第二层是权限变更日志,因为相当一部分事故是先给自己提权再动手,只查模板日志会漏;第三层是对核心模板开启修改需审批或发布需双人确认。

定位的顺序是先把事故时间点和变更记录做时间轴对齐,再反查该账号在事发当时是否具备编辑权,如果具备就要继续看权限是什么时候、由谁授予的。判断依据很简单:如果工具只能给出最后修改人,给不出字段级的改前改后对比,那它的可追溯性就不达标,应该补建外部审计,把模板导出的版本快照按周归档,至少能回溯到周级别。

另外要提前明确一点,审计日志只对有权限的人可见,但导出和归档的动作本身也要记进日志,否则审计链本身就成了新的风险点。

读者评论

罗
罗亦辰

我们团队不到30人,按文章里的四层模型配权限,光Owner和Backup的指定就吵了一周。实际用下来,最有效的反而是把模板结构变更的审批收归到一个人,其他层简化。小团队照搬大厂方案,治理成本可能比风险还高。

罗
罗欣然

Owner离职那个场景太真实了。我们遇到过更麻烦的:模板Owner离职后,平台默认把权限转给了他的直属上级,但那位上级根本不知道这模板是干嘛的。后来是让HR在离职流程里加一个'资产交接'环节,强制列出名下模板,才解决。工具层面能设备用负责人当然好,但流程不闭环还是白搭。

顾
顾清

文章说审计要覆盖模板结构变更,但我们用的某项目管理平台,审计日志里只记录'模板已更新',不记录具体改了哪个字段。想追溯只能靠人工对比导出文件。这种情况下,文章建议的12个月留存期意义不大,因为根本不知道变了什么。可能得先逼平台把变更明细做出来。

文章包含AI辅助创作:模板权限最佳实践:产品经理项目模板风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/288500

赞 (0)
飞飞飞飞
项目模板项目模板全流程:产品经理协同管理与一文讲清
上一篇 21分钟前
模板阶段流程与规范:产品经理项目模板协同管理关键指标
下一篇 21分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
