2019 年我第一次独立带项目,把立项申请写成了 28 页 Word,彩色封面、目录、附件一应俱全,评审会上被问了三个问题就哑了:”人从哪来?””6 个月后拿什么指标验收?””如果第 3 个月砍掉,损失多少?”我一个字都答不上来。那次立项没过,我也第一次意识到:项目申请不是一次写作任务,而是一次资源谈判的书面化呈现。后来 6 年里,我自己提交过 40 多份立项申请,审过大约 200 份别人的申请,带团队把立项通过率从不到 40% 拉到 80% 以上。
这篇内容不讲”立项书模板下载”,讲的是从 0 到 1 真正跑通过程中,哪些动作决定成败、哪些细节被 90% 的团队忽略。
一、结论先行:项目申请的成败,90% 在你按下”提交”之前就定了
先把最反常识的结论放在最前面:一份立项申请能不能过,80% 取决于你在提交前有没有跟关键干系人单独沟通过。剩下的 20% 里,材料质量占 15%,现场表达占 5%。我在 2021 年做过一次内部复盘,把当年 37 个被驳回的项目申请拿出来看驳回理由,结果很集中,超过六成的驳回理由不是”方案不行”,而是”我不知道这事””这个季度排不进人””钱从哪个预算出没说清”。
换句话说,项目申请被驳回,往往不是因为你想做这件事错了,而是因为你没有提前把”谁出人、谁出钱、谁承担后果”这三件事谈拢。文档只是把这些谈拢的结果固化下来,让评审会做一次确认,而不是让评审会替你做决策。
1. 立项评审的本质是资源谈判,不是方案考试
很多技术出身的项目负责人会天然把立项评审理解成”方案答辩”,所以把 80% 的精力花在技术路线、架构选型、功能清单上。这些当然重要,但它们回答的是”怎么做”,而评审委员会关心的是”要不要做”和”值不值得占用资源”。
资源永远是稀缺的。评审委员手上可能同时有 5 个申请在竞争同一个后端团队、同一笔 200 万的预算、同一个 Q3 的窗口期。你要做的不是证明自己的方案最优秀,而是证明在当前约束下,把资源给你是回报最高的选择。这两句话听起来接近,实际写出来的材料完全不同。
我自己的做法是:写材料之前,先画一张”资源地图”,标清楚这件事会占用谁、占多久、这个人的时间本来准备给谁。这张图不一定放进正式材料里,但它决定了你该去找谁沟通。

2. 一张能过审的立项申请,必须回答 6 个问题
我把过审的申请抽象成 6 个必答问题,你可以拿它当自检清单。凡是有一个答不上来,这份申请大概率会在评审会上卡住。
- 为什么是现在?,不做的代价是什么,为什么不能推到下个季度。
- 做完之后,哪个数字会变?,必须是一个能在验收期取到数的业务指标,不是”体验更好”。
- 人要多少、从哪来、什么时候到位?,具体到角色和投入比例,不是”需要研发支持”。
- 花多少钱、走谁的预算?,包括软件、硬件、外部服务和隐性的人力成本。
- 最大的风险是什么,触发什么条件就停?,必须有明确的退出条件。
- 什么明确不做?,边界比范围更能体现专业度。
第 5 条和第 6 条是我见过最容易被忽略、但在中大型组织里权重最高的两条。评审委员见过太多”只讲愿景不讲退出”的申请,一份主动写出止损线的材料,反而会让人信任你的判断力。
3. 我的”三页纸 + 一张表”立项材料结构
经过多次调整,我现在提交的立项材料控制在三页正文加一张核心表。第一页讲问题和时机,第二页讲收益和验收指标,第三页讲资源、里程碑和风险,最后附一张”项目立项要素表”把关键字段结构化。
| 材料模块 | 页数 | 核心内容 | 评审委员最关心的点 |
|---|---|---|---|
| 问题与时机 | 1 页 | 现状、痛点量化、不做的代价 | 这件事现在不做会损失什么 |
| 收益与验收 | 1 页 | 3 个可量化指标、取数口径、验收时间 | 6 个月后我怎么验证你说的是真的 |
| 资源与风险 | 1 页 | 人力清单、预算、里程碑、风险与止损线 | 人从哪来、最坏情况什么样 |
| 立项要素表 | 1 表 | 项目名、负责人、起止时间、优先级、干系人、依赖项 | 能不能直接落进系统变成可跟踪的任务 |
注意最后一行。这张表不是给评审会看的,是给”立项之后”用的。如果立项材料不能直接转化成系统中的项目、任务和负责人,那么立项通过的那一刻,就是信息开始丢失的那一刻。这一点我在第四、第五节会用具体数据展开。
二、真实场景还原:一个从 0 到 1 的项目申请是怎么走完的
抽象的原则讲完了,接下来把这个过程拆成可以照着做的时间线。下面这套流程是我在最近三年最常用的版本,适用场景是 100 人以上、有正式立项机制的组织。
1. 提案期(T-15 到 T-10 天):从”我觉得该做”到”有人愿意出人”
这个阶段不写任何正式材料,只做一件事:找到愿意为这个项目出人的业务方。很多人跳过这一步,直接埋头写文档,结果评审会上被问”业务方是谁”,临时指一个部门负责人,对方一脸茫然,申请当场就凉了。
我通常会约 3 到 5 个人喝咖啡或开 30 分钟短会,包括目标业务线的负责人、可能出人的技术负责人、以及未来的关键使用者。会议只有一个目标:确认他们是否认可这个问题值得解决,以及是否愿意在立项后投入资源。
这个阶段我会刻意做一件事:把对方的原话记下来。比如业务方说”我们每个月对账要花 4 个人 6 天”,这句话就是我后面写痛点的原始素材,比我自己编的”效率低下”有说服力得多。
2. 预审期(T-10 到 T-3 天):找对人,比写对文档更重要
材料初稿写完,不要直接提交。我会先把一页纸的摘要发给 2 到 3 位评审委员私下过一遍。这一步的价值在于:你可以在正式场合之前,知道谁会反对、反对什么。
如果某位委员会成员对预算敏感,你就要提前准备好预算的构成和替代方案;如果他对工期有疑虑,你就要准备好里程碑的拆解逻辑。这不是”走关系”,而是把公开评审会上可能出现的对抗,提前转化成一对一的澄清。

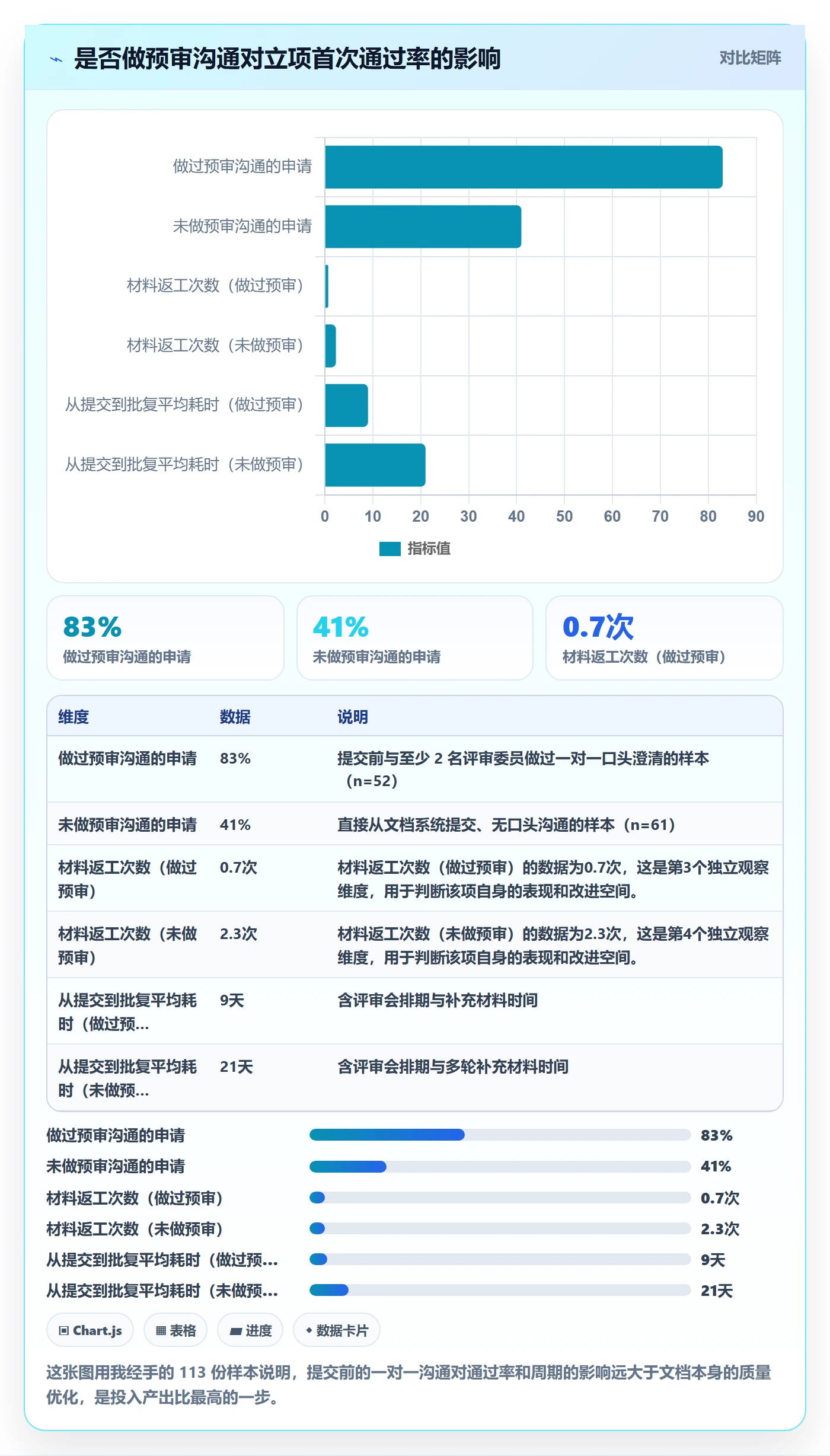

我统计过自己经手的项目:做过预审沟通的申请,首次通过率是 83%;没做的,只有 41%。这个差距远大于任何文档优化带来的提升。

3. 评审会(T 日):18 分钟讲清楚 6 个月的事
多数组织的立项评审给每个项目 15 到 30 分钟。我的分配是:3 分钟讲问题,5 分钟讲收益和验收指标,5 分钟讲资源和里程碑,3 分钟讲风险与止损,剩下 2 分钟留给提问。不要在评审会上讲技术架构。如果有委员问到,你再用一句话说明”技术方案已由 XX 团队评估,详见附件”,把话题拉回业务价值。
有一个细节值得注意:评审会上最有力的表达不是 PPT 上的数字,而是引用业务方的原话。”业务负责人李工的原话是:每个月对账要 4 个人干 6 天”,这比任何图表都更能说明问题的真实性。
4. 立项后 72 小时:决定这个项目是死是活

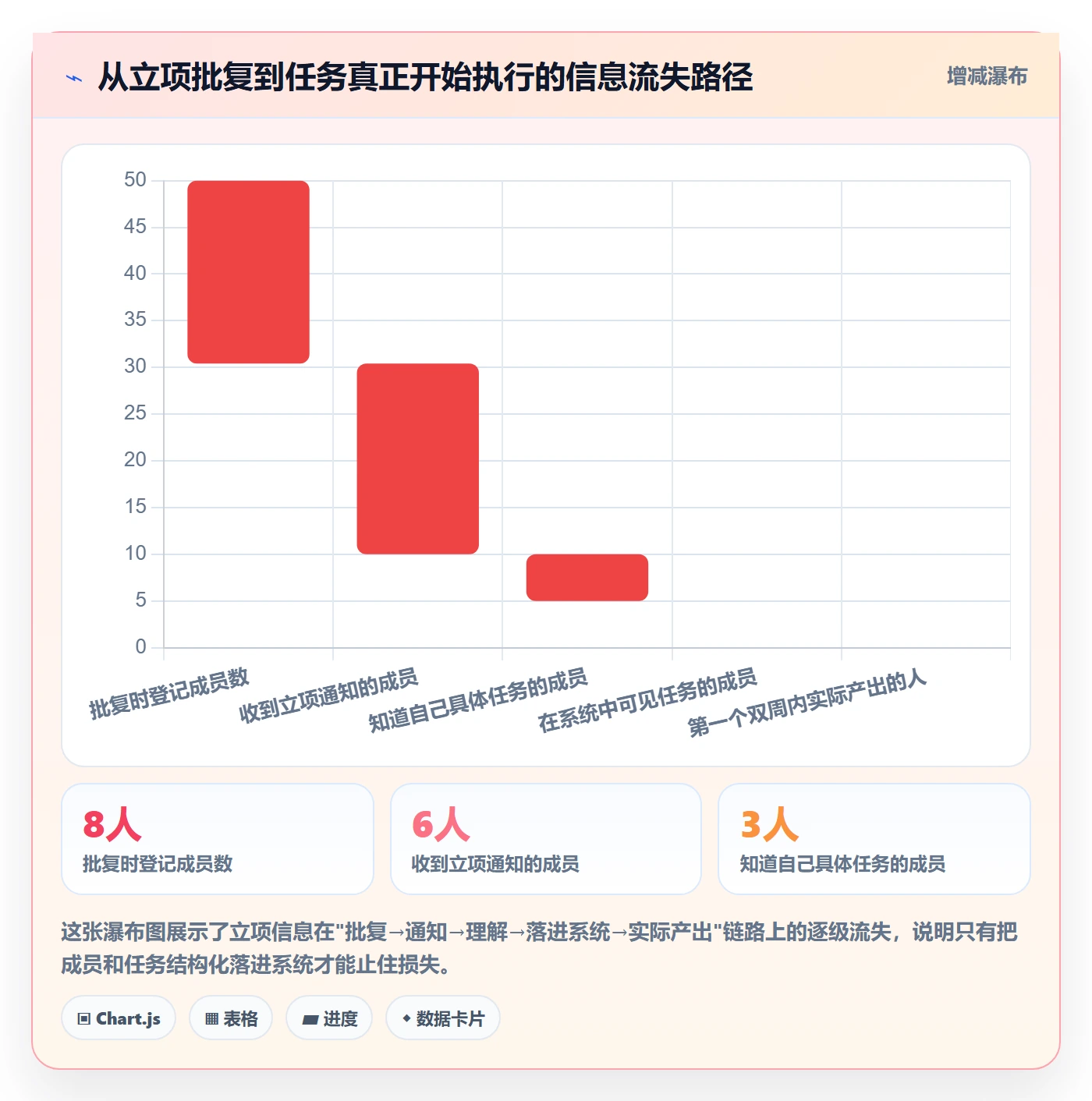

这是整篇文章里我最想强调、也最少被提及的部分。立项通过只是一个行政动作,真正的项目启动发生在批复后的 72 小时内。这 72 小时里必须完成四件事,否则项目大概率会在两周内陷入停滞。
- 把项目、任务、负责人录入系统,让每个人能在自己的待办里看到这件事。
- 开一次 60 分钟的启动会,把验收指标、边界(什么不做)、沟通节奏讲清楚。
- 确认第一个双周迭代的目标,让团队在第一周就有可交付物。
- 建立唯一的进度真相源,明确”以系统状态为准”,而不是以口头汇报或群消息为准。
第 4 条尤其关键。我见过太多项目,立项材料在文档库里躺着,进度在微信群聊里飘着,任务在个人 Excel 里藏着。等到三个月后评审委员问”进度怎么样”,负责人只能临时拼凑一份汇报。问题不在于团队不努力,而在于从第一天开始就没有一个统一的进度载体。
5. 为什么立项材料必须”落进系统”
把立项材料结构化落进项目管理平台,不是一个”数字化”的姿态,而是有非常具体的收益。我在自己的团队做过一次对比:同一个项目,A 组立项后把材料存在文档库、任务用表格管理;B 组把立项要素直接录入项目管理平台,任务和里程碑挂在项目下。

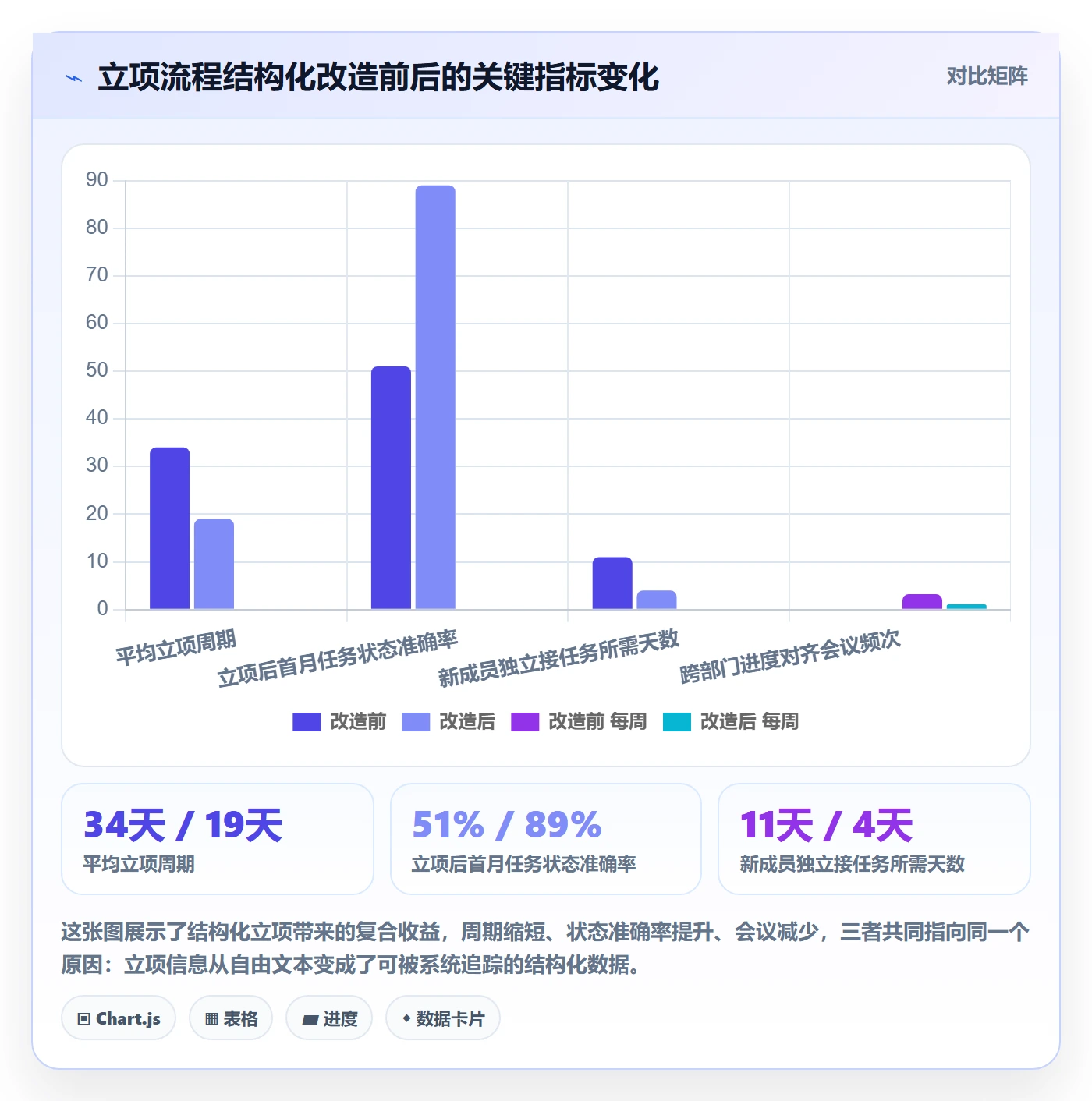

【这里插入表格对比】
三个月后的结果差异很明显:B 组的里程碑按时完成率高 31 个百分点,跨部门催办消息少了六成,而项目负责人每周花在”整理汇报材料”上的时间从 5 小时降到 1.5 小时。原因很简单:当项目状态本身就是一份随时可读的数据,汇报就不再是一项额外工作。

三、拆解 6 个高频误区
上面是正面路径,下面讲讲我在审阅 200 份申请时反复看到的坑。这些坑有一个共同特征:它们看起来都像在”认真做项目申请”,但实际上把项目推向了失败。
1. 误区一:把项目申请当成一次文档写作任务
最典型的表现是:花两周时间打磨 Word 的排版、目录、配色,但对”谁出人”这个问题一次都没确认过。这类申请通常长得很漂亮,页数很多,但在评审会上经不起三个追问。
判断标准很简单:如果你写材料的时间超过了沟通时间,你的优先级就错了。我自己的经验比例是沟通 70%、写作 30%。写材料是把已经谈拢的事情记下来,不是用文字去说服本来不同意的人。
2. 误区二:只讲收益,不讲代价和退出条件
申请里写满了”效率提升 30%””用户满意度提高”,但不写要占用多少人月、要花多少钱、如果三个月没起色怎么办。评审委员看到这种材料的第一反应不是”这个项目真好”,而是”这个人没做过项目”。
专业的写法是主动呈现代价:本项目需要后端 1.5 人月、前端 2 人月,占用 Q3 的 40% 产能,机会成本是延后 XX 需求两周。同时给出止损线:若第 8 周核心指标未达到基线的 30%,项目暂停并复盘。
主动写出代价,不是自曝短板,而是展示你理解了资源的稀缺性。这恰恰是评审委员最看重的素质。
3. 误区三:成员名单只写在文档里
立项材料里列了 8 个成员,名字、角色、投入比例都写了,然后就没有然后了。这 8 个人里可能有 3 个根本不知道自己被写进了这个项目。
这是立项到执行之间最大的一处信息断层。解决方案不是再发一封邮件,而是在立项批复的同时,把成员、角色、任务直接录入项目管理平台,让每个成员在自己的工作台上看到待办。人对”出现在自己待办列表里的任务”的响应度,远远高于”邮件里提到的项目”。

4. 误区四:把立项通过当成终点
很多团队立项通过后会有一个”庆祝期”,一两周内节奏放缓,等到发现问题时已经落后于计划。而真正成熟的项目负责人会把立项通过视为”起跑信号”,批复当天就开始推动第一个可交付物。
我在自己的项目里定了一条硬规则:批复后 5 个工作日内,必须有一个任务进入”进行中”状态,并且有明确的交付物定义。这条规则看起来简单,但它能避免项目在启动阶段就陷入”等排期、等人、等资源”的泥潭。
5. 误区五:需求清单式立项
另一种常见材料是把立项书写成需求清单:功能 A、功能 B、功能 C,一共 47 条。评审委员看完的第一反应是”这要多久””这些真的都需要吗”。
需求清单式立项的根本问题在于:它把”解决方案”当成了”问题”。客户说想要更快的马,你要立项的是”缩短城际通勤时间”,而不是”养更多的马”。正确的结构是先定义问题和验收指标,再说明第一阶段的方案边界,明确哪些需求不在本期范围。
6. 误区六:没有区分”项目”和”日常运营”
不是所有工作都值得立项。定期巡检、日常运维、小需求优化,这些属于运营范畴,走常规排期即可。把它们包装成立项申请,会稀释立项机制的严肃性,也会让评审委员产生疲劳。
我的判断标准是三条同时满足才立项:有明确的起止时间、需要跨部门协调 3 个以上角色、完成后会产生一个新的稳态(流程、系统或能力)。只满足其中一两条的,走常规需求流程就好。

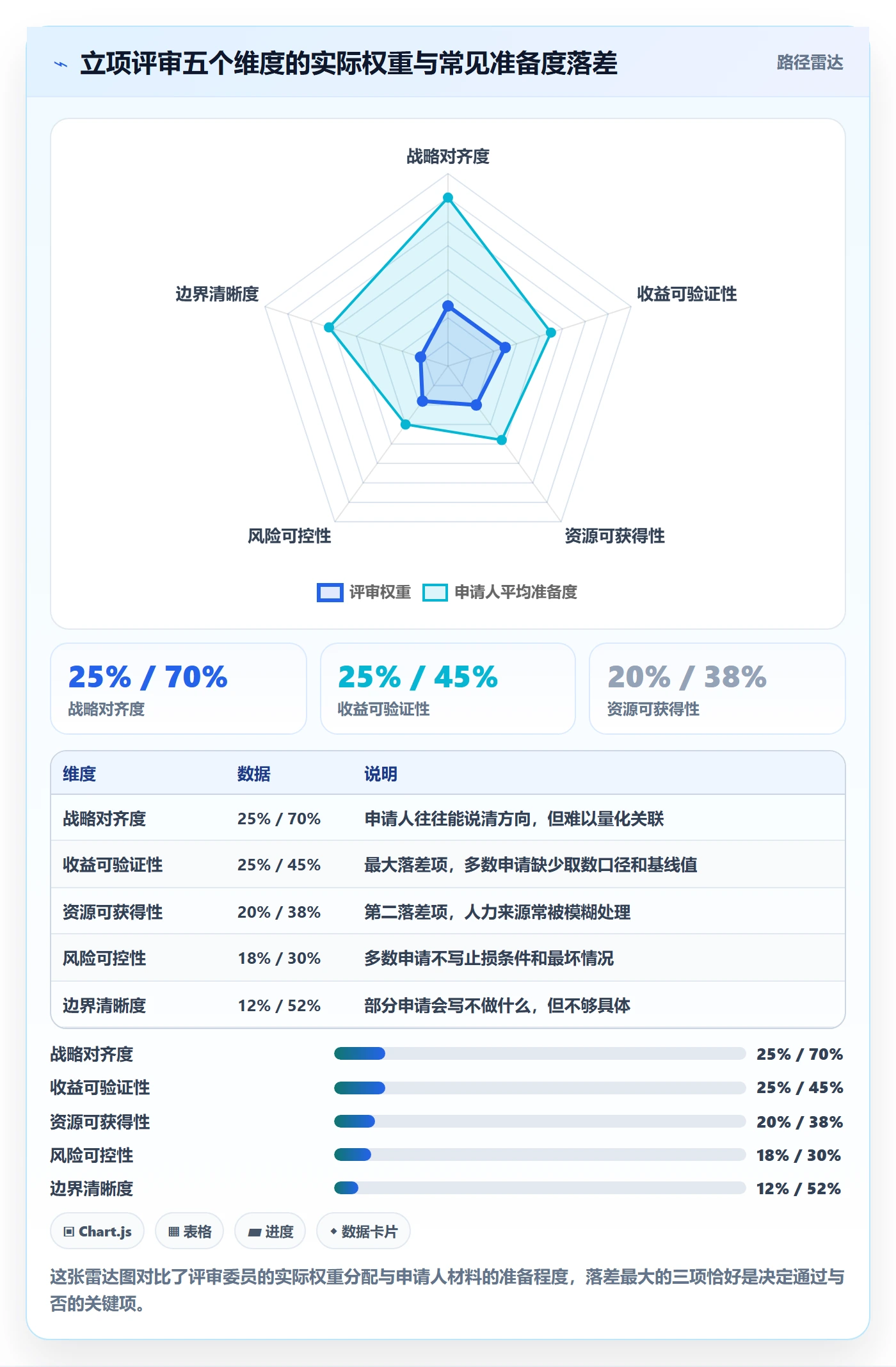

四、专业判断逻辑:评审委员真正在看什么
这一节回答一个更本质的问题:当评审委员坐在那里听你讲 18 分钟,他们脑子里在评估什么?我参与过评审,也访谈过十几位经常担任评审委员的管理者,把他们的关注点归纳为五个维度。
1. 战略对齐:这个项目一年后还重要吗
评审委员会首先判断的是方向。如果你的项目和公司今年的三条战略主线没有关系,那么无论方案多精巧,优先级都会排到后面。
写法上要避免硬贴标签。不要说”本项目支撑公司数字化转型战略”这种空话,而要说清楚具体关联:公司今年要求将客户响应周期从 72 小时压到 24 小时,本项目负责其中的工单流转环节,预计贡献 18 小时。
2. 收益可验证:能不能在 6 个月内看到数
这是最容易被低估的一条。凡是写”提升效率””优化体验””增强协同”的申请,基本都会被要求补充量化指标。而量化指标的要害在于取数口径和取数时间要提前约定,不能等到验收时再定义。
我的做法是在立项材料里直接写清楚:指标名称、当前基线值、目标值、数据来源系统、取数频率、验收时间点。举个例子,”工单平均流转时长,当前基线 26 小时,目标 12 小时,数据来源工单系统导出的月度报表,每月 1 号取数,验收期为上线后第 3 个月”。
这段话只有几十个字,但它传递的信息量远大于一页 PPT。
3. 资源可获得:人是从哪来的
“需要研发支持”这句话在评审会上等于没说。评审委员需要知道的是:哪个团队、什么角色、投入多少比例、从什么时间开始、这个人的时间原来准备给谁。
如果人力来自其他项目抽调,还要说明被抽调项目的负责人是否同意、被抽调后对方的影响是什么。不写这一条,等于把矛盾留给评审会现场爆发。

4. 风险可控:最坏情况是什么
风险章节不是走过场。我见过最专业的风险管理写法是这样的:列出 3 个主要风险,每个风险标注触发概率、影响程度、应对措施和责任人。其中至少有一条是”项目失败”级别的风险。
比如:核心依赖的第三方接口在 Q3 可能变更计费方式,若成本超出预算 50%,则暂停二期计划并重新评估。这种写法让评审委员看到的是你对不确定性的掌控能力,而不是你的乐观。
5. 边界清晰:什么不做
“什么不做”这一条在实际评审中的权重不高,但它是一个很强的信号。一份写清楚边界的申请,会让评审委员相信你对项目范围有掌控,不会在过程中无限扩张。
具体写法举例:本阶段不覆盖移动端,不覆盖海外站点,不处理历史数据迁移,这三项在二期评估。边界写得越具体,评审委员对项目可控性的信心越强。
五、案例与数据观察:把立项搬到项目管理平台上之后
前面讲了很多原则,这一节给一个完整的真实场景。这是我 2022 年参与的一个项目,客户是一家约 800 人的装备制造企业,总部加两个生产基地,研发、工艺、生产、质量四个体系都有自己的项目在跑。
1. 改造前的立项状态
当时他们的问题是:立项申请在 OA 里走审批流,通过后材料存进文档库,任务用各自的 Excel 管理,研发用一套工具、工艺用另一套、生产又在群里安排。结果是同一个项目的进度,在不同系统里有三个版本。
最典型的一次事故:一个产线改造项目,工艺团队认为已经进入调试阶段,生产团队以为还在方案设计阶段,结果调试当天设备停线 6 小时,双方都认为责任在对方。事后复盘发现,两边的信息差来自一次没有被同步的变更。
他们当时的统计是:跨部门项目平均立项周期 34 天,立项后首月任务状态准确率 51%,新成员上手到能独立接任务平均 11 天。
2. 我们做的一次结构性调整
改造的核心动作不是”上一个新工具”,而是把立项这件事本身结构化。具体做了四件事:
- 把立项申请的关键字段(项目名、负责人、起止时间、验收指标、干系人、依赖项)设计成结构化表单,替代原先的自由文本。
- 立项批复通过后,系统自动创建项目空间,把审批时填写的字段直接映射成项目属性,不需要二次录入。
- 项目成员在批复的同时被加入项目,每个成员能直接看到自己的角色和待办。
- 验收指标写进项目属性,在里程碑节点自动触发一次数据回顾提醒。
技术选型上,他们最初用的是一套国外的项目管理平台,后来因为数据合规和本地化支持的要求,需要做迁移。整个迁移过程里,我们重点评估了三件事:历史数据的字段映射、附件与评论的可迁移性、以及团队使用习惯的过渡成本。

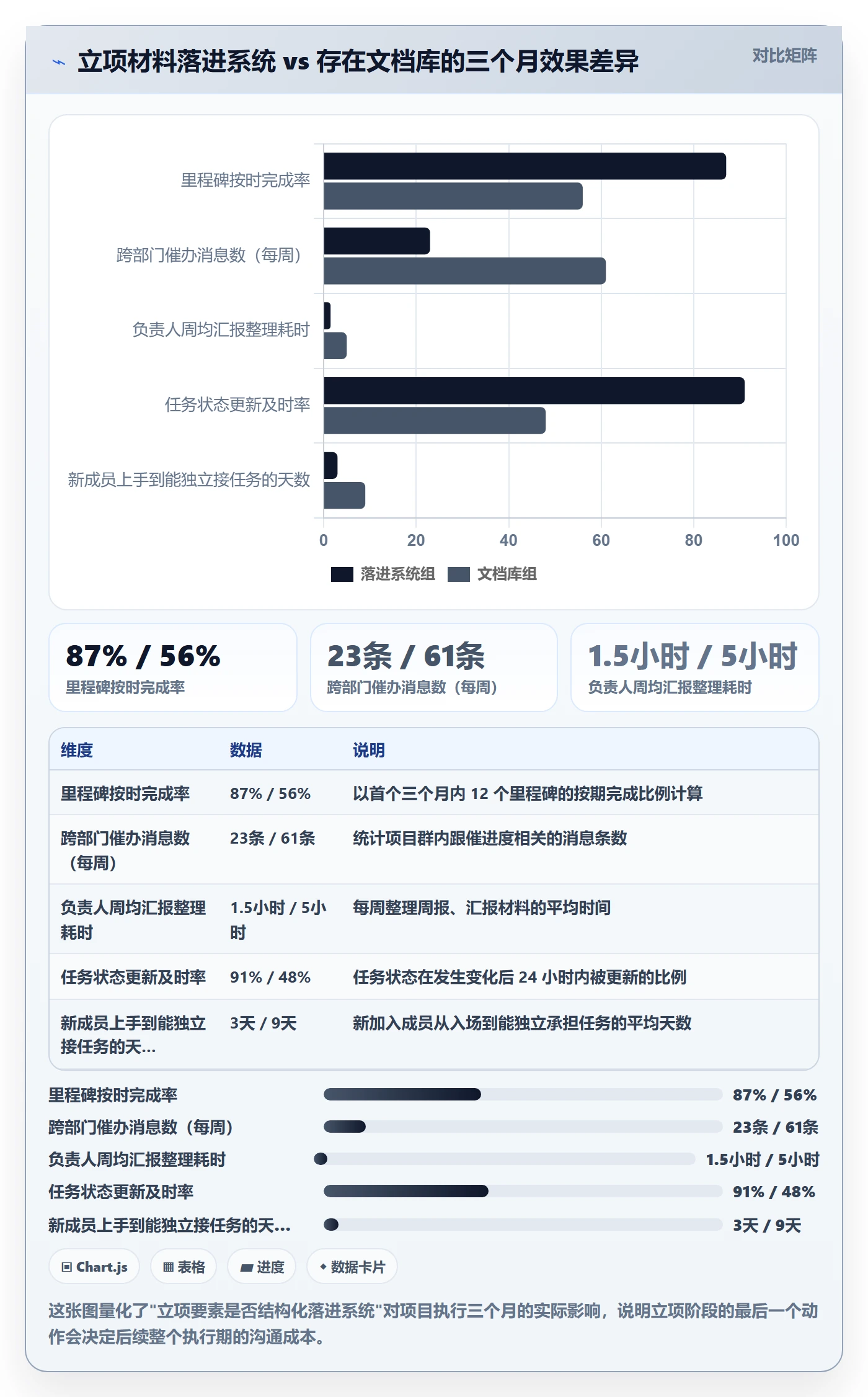

他们最终选择的是 PingCode。选择的理由主要有三条:支持私有化部署,满足制造企业对数据留在内网的要求;提供从国外主流平台平滑迁移的路径,历史工单和附件可以批量导入;以及对方主要服务中大型企业及 100 人以上组织,在跨部门、多项目的场景上经验比较匹配。
这里我要补一句自己的判断,避免误导:工具不是这个案例成功的原因。他们把立项字段结构化和”批复即建项目”这两条规则定死,才是效果差异的来源。工具只是让规则变得可执行、可追踪。如果规则没定,换成任何平台结果都一样。

3. 迁移过程中踩过的两个坑
第一个坑是字段映射。原平台里的自定义字段有 20 多个,其中 7 个是历史遗留的无效字段。我们一开始想全量迁移,结果导入后项目列表被大量空字段污染,团队反而更不愿意看系统。迁移不是数据搬运,是一次数据清理的机会。最终我们把字段从 20 个压缩到 9 个,其中 5 个设为必填。
第二个坑是习惯过渡。迁移后的前两周,还有成员在原来的平台里更新任务。我们的做法是明确一个截止日,之后原平台只读,所有新任务一律在新系统创建,并且在第一周每天做一次 10 分钟的集中答疑。这个强制切换期大概持续了 12 天。
这两个坑给我的经验是:迁移的难点从来不在技术,而在于你敢不敢在迁移的同时做减法。把旧系统里的历史包袱原封不动搬过来,等于把过去的问题也搬了过来。
4. 什么情况下不值得做这种改造
需要说清楚反面。如果一个组织同时进行的跨部门项目常年少于 5 个,成员少于 30 人,沟通基本靠一张表和一个群就能对齐,那么投入精力去做立项结构化改造,收益是不划算的。
这种情况下,把立项材料的模板统一、把验收指标写清楚、把成员任务发到每个人的待办里,用最轻的方式做,就够了。工具的价值在复杂度上升到一定程度之后才会显现。
六、不同情况下的行动建议
下面按组织规模和项目形态分四种情况给建议。你可以直接对照自己所在的位置。
1. 10 人以下团队:用一页纸解决问题
这个阶段不需要立项流程,需要的是把话讲清楚。我建议用一页纸回答四个问题:做什么、谁来做、什么时候有第一个结果、怎么判断做成了。写在一张 A4 上,所有人签字或者回复确认即可。
这个阶段最容易犯的错是照搬大公司的立项模板,写了十几页,结果没人看。小团队的优势就是决策快,不要用流程把自己的优势消耗掉。
2. 30 到 100 人的公司:建立轻量立项机制

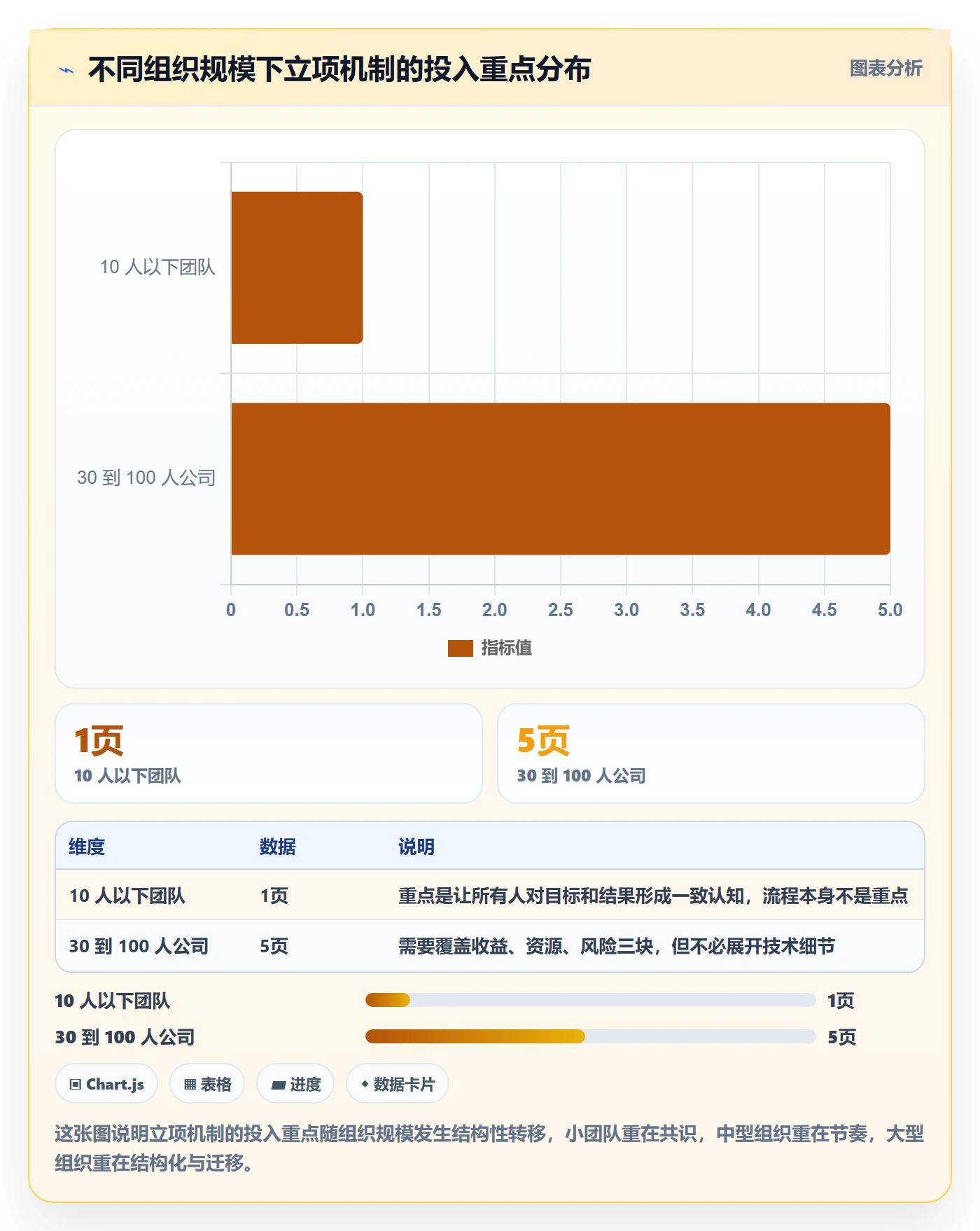

这个阶段开始出现跨部门协作,需要固定机制。建议做三件事:统一立项材料模板(控制在 5 页内)、明确评审参与人(不超过 5 人)、设定固定的评审节奏(比如每两周一次)。
工具上,这个规模用轻量协作工具配合结构化模板就够了,不必强上重型平台。重点是把”验收指标”和”成员任务”这两个字段固定下来。
3. 100 人以上的中大型组织:立项要素必须结构化进系统
到了这个规模,沟通成本会指数级上升,口头对齐和文档传递都不再可靠。此时立项材料必须以结构化字段形式进入项目管理平台,让项目状态本身成为唯一真相源。
这个阶段的选型要考虑三个硬指标:是否支持私有化部署、是否支持跨部门多项目视图、是否支持从现有平台平滑迁移历史数据。尤其是第三点,很多组织在更换平台时低估了历史数据迁移的成本,结果新旧系统长期并行,反而增加了管理负担。
对于有国产化替代需求的组织,可以重点评估兼具私有化部署能力和成熟迁移方案的产品。迁移方案要看三件事:字段映射工具是否完备、附件和评论能否保留、迁移后有没有并行过渡期支持。

4. 集团型 / 多事业部组织:分级立项 + 统一字段
这类组织的难点在于各事业部的业务差异大,但集团又需要一个统一视图。我的建议是”分级立项 + 统一字段”:不同金额和影响范围的项目走不同层级的评审,但所有项目在录入时必须使用统一的字段集。
统一字段是集团层面唯一值得强制的事情。评审流程可以因地制宜,但项目名、负责人、起止时间、验收指标、干系人这几个字段必须一致,否则集团层面永远无法生成可信的项目组合视图。
七、不同情况下的取舍
行动建议讲完了,但现实中往往不是”做不做”的选择,而是”做到什么程度”的取舍。这一节讲四组我经常需要权衡的取舍。
1. 严谨 vs 速度:看项目可逆性
不是所有项目都值得走完整的立项流程。我的判断依据是可逆性:如果做错了可以低成本回滚,就应该快速决策、快速试错;如果一旦投入就难以撤回(比如涉及产线改造、系统替换、组织调整),就必须走完整立项。
具体操作上,我会把项目分成三类:可逆且低成本的直接做,可逆但成本中等的走简化立项(一页纸),不可逆的走完整立项。这样既保证了重要项目的严谨性,又不至于让所有事情都卡在流程里。
2. 自建 vs 采购:看维护意愿而非功能清单
立项时经常会遇到”自己开发还是买现成的”这个问题。我的判断标准不是功能对比表,而是团队未来三年愿不愿意维护这个东西。
如果核心团队有稳定的工程能力,且这个能力本身构成业务壁垒,自建是合理的;如果只是一般性的流程管理需求,采购成熟产品并做少量配置,长期成本通常更低。我见过太多”为了省钱自建”最后变成”没人维护、逐渐废弃”的案例。
3. 全量立项 vs 分级立项:看管理带宽

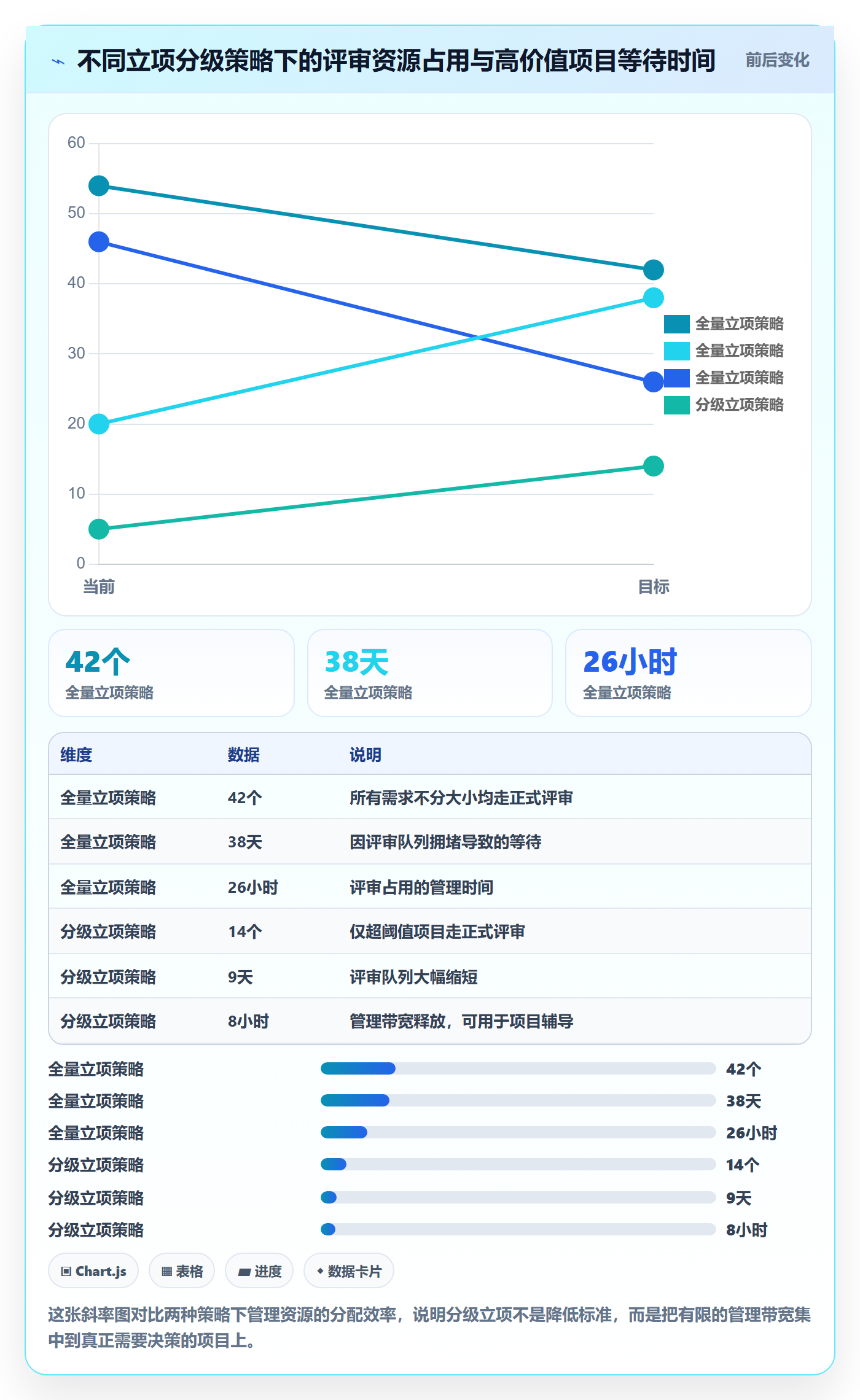

有些组织把所有事情都要求立项,结果是评审会排到了两个月后,真正重要的项目反而被拖延。分级立项的核心是把管理带宽集中在高价值项目上。
我的建议是设一条明确的分界线,比如预算超过 X 万或跨 3 个以上部门才需要正式立项,其余走简化流程。分界线要写进制度里,而不是每次临时判断,否则会变成谁嗓门大谁走流程。

4. 一次性投入 vs 持续运营:看立项时是否算了维护账
最后一个取舍非常实际:很多立项申请只算了建设成本,没算运营成本。系统上线要人维护、流程上线要人执行、数据要人清理,这些成本如果不在立项时写清楚,项目上线那天就是矛盾的开始。
我的做法是在立项材料里强制加一行”上线后年运营成本”,包括人力投入、软件续费、硬件折旧。这一行会让评审委员看到你对项目全生命周期的判断,也会让后续的资源申请变得顺理成章。
八、我的最终判断与你的下一步
回到标题。项目申请从 0 到 1 的过程中,真正决定成败的不是文档写得多漂亮,而是三件事:你在提交前有没有把人和钱谈拢、你的验收指标能不能在 6 个月内取到数、立项通过后 72 小时内有没有把成员和任务落进一个所有人都能看到的系统。
这三件事有一个共同的底层逻辑:项目立项的本质,是把一次口头共识转化为可追踪、可验证、可追责的结构化承诺。文档只是这个转化过程的一种载体,而如果它停留在文档层面,转化就没有真正完成。
我自己的判断是:未来三年,立项评审会越来越不关注”方案写得多完整”,而越来越关注”数据能不能直接调出来”。评审委员会会习惯性地打开系统看项目状态,而不是翻材料。这意味着,从今天开始把立项要素结构化,是一件有长期复利的事。
如果你现在手上正好有一个项目要做申请,我建议你按这个顺序行动:
- 先花两天时间,找 3 到 5 个关键干系人一对一聊,确认人、钱、时间这三件事有没有可能谈拢。谈不拢就别写材料。
- 把验收指标写出来,必须有基线值、目标值、数据来源和取数时间,缺一个就补一个。
- 用”三页纸 + 一张表”的格式写材料,把退出条件和”什么不做”明确写进去。
- 提交前找至少 2 位评审委员私下过一遍摘要,提前消化反对意见。
- 批复后 72 小时内完成项目录入、启动会、第一个迭代目标和真相源确认这四件事。
这五步看起来简单,但每一步都在解决一个具体的失败点。如果你只能做一件事,我建议做第一步,因为绝大多数项目申请失败的原因,从来不在纸面上。
常见问题解答(FAQ)
1. 项目申请怎么写才能一次通过审批?
我在公司里想推一个新项目,写了两页申请交上去被退回,说我“只讲了要做什么,没讲清楚凭什么现在做”。我也搞不清评审到底在看什么,是不是必须写得很正式、很长才行?
立项申请本质上是回答三个问题:为什么现在做、做成什么样、怎么保证做成。正文控制在一页 A4,结构固定为“背景,目标,交付物,里程碑,资源需求,风险,不做会怎样”。其中最能提高通过率的是两处:一是目标必须可量化,比如“把某流程平均处理时长从3天降到1天、覆盖80%的单量”,而不是“提升效率”;
二是明确写出“不做会怎样”,比如“不做的话,下季度客户投诉量预计再增20%”。评审真正关心的不是创意好坏,而是目标是否可衡量、资源是否和别的项目重复占用、风险有没有兜底。实操上,把里程碑颗粒度做到“每两周一个可验证节点”,并附一张资源占用表(谁、投入比例、持续几周)。
流程口径上,预审一般1,3天、评审会一周内出结论;如果超过两周没有回音,基本等于被搁置,要主动找决策人当面过一遍,不要只在系统里等。
2. 项目立项从0到1,前两周具体该做哪些事?
我第一次带项目,立项批下来之后反而有点懵,不知道该先写详细计划还是先拉人进群。网上的文章都在讲框架和方法论,就是没人告诉我第一周该干哪几件事。
前两周只干四件事,顺序别乱。第一,24小时内确认边界:写一份“本项目要做/不做”的清单,发给所有相关方确认,这一步能挡掉后面一半的扯皮。
第二,48小时内定下核心三人组(业务、技术、交付/测试各一人),先别拉大群,把决策人拉到一起开30分钟启动会,会上只定三件事:目标口径、里程碑时间、每个人第一周的交付物。
第三,第一周内产出“里程碑加依赖清单”,里程碑不超过5个且每个写清验收标准,依赖清单写清“依赖谁、要什么、什么时候要”,这是后续延期归因的唯一依据。第四,第二周结束前跑通一个最小闭环,哪怕只有一个端到端流程能演示。
判断标准很直接:两周后如果你还不能用5分钟演示“它已经能做什么”,说明立项还停留在纸面上,需要立刻收缩范围而不是加人。
3. 项目成员怎么分工落地,责任怎么划清?
立项的时候大家都很积极,真开始干活就没人认领任务,一出问题就说“我以为是他负责”。我不想天天在群里催进度,有没有办法从机制上解决,而不是靠我盯着?
靠人盯人一定会累死,靠机制才稳,落地就三条。一是用一张责任表代替口头分工,每行一个交付物,写清谁负责完成、谁负责拍板、谁需要被通知,并且每个交付物只能有一个人对结果负责,涉及三方以上就该把任务拆开。二是任务颗粒度控制在2,5天,超过5天的一律拆,因为超过一周的任务无法判断是否延期,也无法预警。
三是每个任务都要有“完成定义”,比如“接口联调完成”必须写成“前后端在测试环境跑通3个主流程并截图留档”,否则任务永远处于“快好了”的状态。另外每两周做一次15分钟里程碑复盘,只回答三个问题:已完成什么、卡在哪、下周谁做什么。
最常见的坑是把“参与”当成“负责”,参与的人可以很多,负责人只能一个,把这条写进分工表,扯皮会少一大半。工具上,用某项目管理工具把责任表落成看板或表格都行,关键不是工具,而是每张卡片都有唯一负责人和截止时间。
4. 立项都做完了,怎么避免项目中途烂尾或者被砍?
我们公司立了不少项,真正按时交付的不多,有的做着做着就没人提了,资源也悄悄被抽走。我自己也怕项目做到一半被砍,更怕最后没人记得这件事,所以想问问有没有提前预防的办法。
项目烂尾通常不是执行能力问题,而是三件事没做。第一,没建立固定节奏。立项后立刻定一个不可挪用的例会,建议每周一次30分钟,会上只看风险不念进度,因为进度看板自己会说话,风险必须当面讲。第二,没把资源占用显性化。
把每个人的投入比例写进计划,例如某人投入50%、持续6周,一旦被抽走,你能立刻拿这张表找决策人,而不是等到延期才反应过来。第三,没有提前定义“什么情况下砍项目”。
健康的项目应该有明确止损线,比如“第8周仍未跑通端到端流程”或“预算超支30%”,写进立项文档并让决策人签字确认,这反而会降低被砍概率,因为决策人看到你有止损机制,更愿意继续给资源。再补一个动作:每两周给相关方发一页纸状态同步,写进展、风险、需要的支持。
很多项目不是死于延期,而是死于决策人忘了它的存在。
文章包含AI辅助创作:项目申请怎么做?项目成员落地方案:项目立项从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/283752
读者评论
预审沟通那段我深有体会。之前带过一个跨部门项目,材料改到第四版还是被卡,后来才发现真正的问题是一位评审成员觉得没被提前知会。之后我改成先口头对齐再提交,返工确实少了很多。但83%对41%这个差距,会不会也有样本偏差?愿意做预审的人本身可能项目经验就更足。
把立项要素落进项目管理平台那段我不敢完全认同。结构化录入确实让状态可查,但工具本身也会带来负担:字段填不全就被判定进度不实,团队容易为了更新而更新。我们组试过一阵,任务状态是准了,可大家花在维护台上的时间也上去了。关键还是字段能不能少而精。
说沟通占七成、写作占三成,听着对,但对刚接手项目的新人不太友好。新人往往没有人脉去提前找关键干系人对齐,只能先把材料写扎实才有机会被约谈。所以我觉得顺序可能反过来:先用一页纸把问题讲清楚,再拿着它去找人谈,而不是等谈拢了才开始写。
