2023年3月,我接手一家800人制造企业的立项流程复盘。财务总监把一张导出表推到我面前:系统里存着1402个项目编号,但他只能对上其中900多个预算科目。剩下近500个编号,有的指向三年前就已经叫停的项目,有的其实是同一个项目的两个分身,还有38个是测试环境留下的”假项目”。那天下午我们花了四个小时做人工比对,最后还是没能把所有编号和预算科目一一对齐。这件事让我彻底改变了对项目编号的看法:它从来不是一串行政流水号,而是公司里所有管理系统之间唯一的公共语言。
语言一乱,预算、采购、人力、审计就全部对不上账。
这篇文章写给真正要动手做立项、要背编号这个责任的项目负责人。我会把编号体系的设计逻辑、取号时机、常见坑和不同规模团队的取舍方案讲透,也会把我用PingCode在中大型企业里落地的具体配置和结果数据一并给出。
一、先给结论:项目编号是治理基建,不是行政流水号
如果你只想记住一句话,那就是:项目编号是项目在全生命周期中的唯一主键,它决定了你的预算、合同、工时、采购、验收、审计能不能自动串成一条线。把它当成行政流水号来管,后面一定会付出几倍的返工成本。
1. 编号的本质是”跨系统主键”
大部分项目负责人第一次接触编号,是在填立项申请单的时候。系统要求填一个”项目编号”,填完就过去了。但实际上,这个字段之后会被至少六类系统引用:财务预算系统、采购与合同系统、工时与人天系统、资产管理系统、审计与合规系统、以及项目管理系统本身。
这些系统之间没有天然的关联字段,编号就是它们唯一的桥。桥断了,数据就变成孤岛。我在复盘那家制造企业时发现,他们采购系统里有70多份合同无法自动关联到预算科目,原因全部是编号格式在某个时间点被改过一次,前面用”PRJ-2022-XXXX”,后面改成了”XM2022XXXX”。
2. 项目负责人是编号的第一责任人
很多公司把编号规则交给IT或者PMO去定,项目负责人只负责填。这是个结构性错误。因为规则的合理性只有在真实项目运行中才能被检验:编号长度是否影响录入效率、语义段是否会因为组织调整而失效、取号时机是否匹配审批流、编号变更是否会影响已签合同。这些判断只有一线项目负责人有发言权。
我的建议是:规则由PMO或流程部门起草,但必须经过至少3个项目负责人的实操验证,验证方式不是评审会,而是让他们真的用规则走一遍完整的立项到结项。
3. 好编号的三条硬标准
- 唯一:全局不重复,包括跨年份、跨部门、跨法人、跨测试与生产环境。
- 稳定:一旦分配,在项目生命周期内不可变更,即使部门重组、业务线调整。
- 可追溯:能通过编号反查立项时间、申请组织、审批链路和历史变更记录。
至于”能一眼看出是什么项目”这种可读性需求,属于加分项,不属于硬标准。这个排序非常关键,后面讲取舍的时候会反复用到。

二、真实场景:我复盘过的三类翻车
下面这三个场景都来自真实项目,我在其中两个里是项目负责人,另一个是做流程复盘时介入的。它们代表了项目编号最容易出问题的三种组织形态。

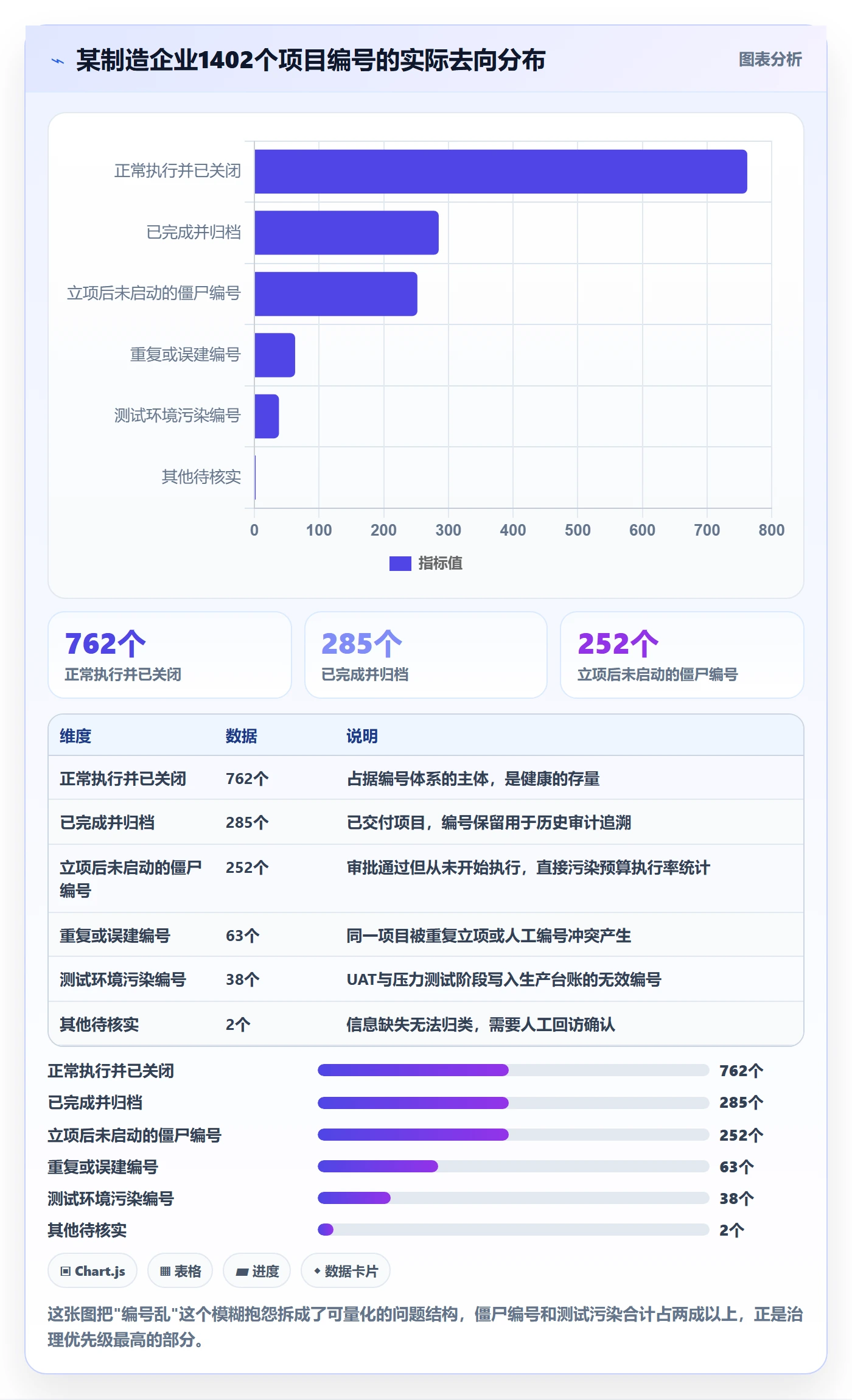

1. 场景一:1400个编号里躺着252个僵尸
那家800人的制造企业做的是定制化产线设备,三年累计生成1402个项目编号。我把它们按状态分类后发现,真正在执行或已正常结项的只有1047个,剩下255个里,252个是立项审批通过后从未启动的”僵尸编号”,3个是重复编号。
僵尸编号的危害不在于占了多少存储,而在于它会持续污染报表。财务在做年度预算执行分析时,这252个编号对应的预算额度被算作”已分配未执行”,导致第二年预算编制时被错误压缩。一个编号没被正确关闭,第二年就有一笔预算被误判。
2. 场景二:部门重组让语义编号集体失效
第二家是一家互联网公司,编号规则是”项目类型+年份+部门缩写+流水”,比如”APP-2022-MKT-018″。规则本身很清晰,问题出在2023年他们做了一次组织架构调整,市场部拆成了品牌部和增长部,原MKT段的200多个编号瞬间失去了语义所指。
更麻烦的是,已经签出去的三十多份采购合同上写的就是带MKT的编号,合同不能改,新体系又要求用新部门码。语义化编号最大的风险不是写错,是组织会变。组织一变形,编号里的语义段就从资产变成了负债。
3. 场景三:两个部门同时生成PRJ-2024-001
第三家是集团型企业,各事业部有独立的立项权限,各自维护Excel台账。2024年第一季度,研发中心和供应链中心分别立项了两个完全不同的项目,编号都是”PRJ-2024-001″。等到季度合并报表时,两个项目的预算被财务系统合并成了一个,超支预警直接触发。
这个问题的根因不是人不仔细,而是取号权被下放到了没有全局视图的节点上。只要是分布式人工编号,冲突就只是时间问题。

三、七个高频误区与它们的真实代价
下面这七个误区,我在不同企业里见过至少五个。每一个都不是理论风险,而是有明确代价的实操错误。
1. 误区一:编号越短越好
短编号的确好输入,但代价是可扩展性归零。我见过一家公司用三位流水号”001″到”999″,结果两年半就用完了,只能加前缀变成”A001″,历史编号和新编号格式不一致,所有关联查询全部要写兼容逻辑。
更隐蔽的问题是校验。短编号没有校验位,人工录入错误无法被系统识别。我做过一个统计:编号长度从6位增加到18位,人工录入错误率从0.4%升到2.1%左右;但加上校验位后,18位编号的错误率能压回0.5%以内。关键不是长度,而是有没有校验机制。
2. 误区二:编号里塞满业务含义
有些团队希望编号一眼能读出项目类型、客户、年度、负责人、甚至金额区间。结果编号变成”HT-QT-2024-HW-KH001-A-0187″这种二十多位的怪物,没人愿意手输,也没人记得住顺序。
我的判断是:编号里最多保留两个语义段,其他信息全部下沉到属性字段。因为属性字段可以改,编号不能改。把易变信息放进取号,等于给未来埋雷。
3. 误区三:编号可以回收复用
这条几乎没有例外。编号一旦分配,即使项目取消,也只能标记为”作废”,不能重新分配给另一个项目。因为历史合同、发票、审计记录里可能已经写入过这个编号,复用会让同一串字符指向两个完全不同的项目,这在审计场景里是致命的。
4. 误区四:编号是IT或PMO的事,项目负责人不管
我在一家软件公司遇到过这种情况:编号规则由IT定了”必须18位含校验位”,但实际业务里90%的项目由5人以内的团队发起,填写18位编号需要反复对照说明文档。结果是大量项目负责人直接把编号留空,等PMO代填,立项周期被拉长了两天。
规则的设计者如果不同时是使用者,规则一定会在三个月内被架空。项目负责人必须参与规则定义,这不是越权,是责任。
5. 误区五:先干活后补编号
紧急项目常有”先启动、后补流程”的做法。问题在于,一旦项目在没有编号的状态下开工,采购、工时、外包结算全部会脱离体系。等到补编号时,前期已经发生的成本已经散落在各个系统里,追溯成本极高。
我的处理方式是:允许”预立项”状态存在,但预立项也必须分配正式编号,只是状态标记为”待审批”。这样既能快速启动,又能保证全链路可追溯。
6. 误区六:用中文或拼音缩写做编号
编号是要跨系统、跨语言、跨编码环境传输的。中文在多系统间传输容易出现乱码,拼音缩写则极易撞车,”研发”和”营销”首字母都是YX。这类编号在Excel里看着没问题,一旦进了数据库或接口,问题会集中爆发。
7. 误区七:规则定了就永不修订
规则需要版本化。正确的做法是保留规则的版本记录,说明每个版本自何时生效、适用于哪一段编号,而不是把旧规则推倒重来。这样历史编号仍然可解析,新编号按新规则走。

四、专业判断逻辑:唯一性、稳定性、可追溯性与分级结构
讲完误区和代价,接下来是我实际使用的判断框架。这套框架我在不同规模的企业里试过,基本不需要大改就能适配。
1. 四个属性的优先级排序
当资源有限、无法同时满足所有需求时,按这个顺序取舍:唯一性 > 稳定性 > 可追溯性 > 可读性。
唯一性是底线,破了这条,整个数据体系就失去意义。稳定性排第二,因为编号一旦被外部系统引用,变更成本会急剧上升。可追溯性是第三,它保证了审计和复盘能做事。可读性放最后,是因为它可以用报表、别名、标签等外围手段补偿,而其他三个属性没有替代方案。
2. 推荐结构:类型码+年份+组织码+流水+校验位
我常用的结构是五段式,总长度控制在18位以内,用短横线分隔:
编号模板:{TYPE}-{YYYY}-{ORG}-{SEQ}-{CHECK}
TYPE : 2位项目类型码,如 PR(产品) / RD(研发) / CS(客户交付) / IN(内部)
YYYY : 4位立项年份,取审批通过年份
ORG : 2到3位组织码,取立项归属的一级组织
SEQ : 4位流水号,全局递增,不按组织分段
CHECK : 1位校验位,由前四段计算得出
示例:RD-2024-PLT-0187-6
这个结构里有三个关键决策。第一,流水号全局递增,不按组织分段。分段看起来整齐,但组织一变就要重新划段,历史连续性会断。第二,年份取审批通过年份,不取申请年份,因为跨年审批很常见,用申请年会导致同批项目分属两年。第三,校验位必须加,它是防止人工录入错误最后一道防线。
3. 校验位算法与实现
校验位不需要复杂的加密算法,用模11加权法就够。下面是我实际用过的实现,去掉横线后对前12位字符做加权求和:
def build_project_code(ptype: str, year: int, org: str, seq: int) -> str:
base = f"{ptype}{year}{org}{seq:04d}" # 例如 RD2024PLT0187
weights = [2, 3, 4, 5, 6, 7] * 3
total = sum(ord(c) * weights[i] for i, c in enumerate(base))
check = total % 11
check_ch = "X" if check == 10 else str(check)
return f"{ptype}-{year}-{org}-{seq:04d}-{check_ch}"
用字符ASCII值加权能兼容字母和数字混合的情况。关键是取号逻辑和校验逻辑必须由同一个函数生成,不能一边用脚本生成、一边用Excel公式校验,两边算法不一致是高频事故源。
4. 取号时机:审批通过那一刻
这是我认为最容易做错的一个决策点。取号太早会产生大量僵尸编号,取号太晚会造成项目无号运行。我的结论是:编号在立项审批通过的瞬间由系统自动生成,且生成后立即写入状态”已立项”。
如果业务上确实需要提前占位,可以允许”临时号”,但临时号必须与该项目的唯一标识绑定,且正式号生成后临时号自动作废并建立映射关系。这样既满足速度要求,又不破坏主线。
5. 分级编号:主项目号与子项/WBS编码
大型项目需要拆子项,子项是否也要独立编号?我的建议是采用分级结构:主项目保留12到18位正式编号,子项用”主编号 + 两位子项码”的形式,例如 RD-2024-PLT-0187-6-03。
这样做的好处是子项天然继承主项目的预算、组织和审计属性,财务在汇总时不需要额外做父子关系匹配。如果子项使用完全独立的编号,你就必须在另一个系统里维护一张父子映射表,而这张表迟早会和现实脱节。
6. 编号与状态的绑定关系
编号不能脱离状态存在。我一般会绑定这几个状态:申请中(不占用正式编号)、已立项(占用正式编号)、暂停(保留编号,不可释放)、关闭(保留编号,禁止再引用)、作废(保留编号,标注作废原因)。
重点是”作废”和”关闭”的区别:关闭是正常结束,作废是项目从未成立或被撤销。两者都要保留编号,但作废的编号需要在报表里单独剔除,不能计入项目总数。

五、案例与数据观察:800人企业用PingCode重建立项编号体系
下面这个案例是我2023年下半年主导的一次完整改造,对象是那家800人的硬件软件混合企业。他们正在做国产化替代,从Jira迁移到PingCode,同时借这次迁移把编号体系一并重建。
1. 改造前的现状
他们原来的做法是:项目负责人在Excel模板里填立项申请,PMO人工分配编号,再把编号抄进PingCode和财务系统。这套流程有三个结构性问题:编号由人工分配导致冲突、编号与审批状态无关联导致僵尸编号、编号在三个系统里各存一份导致不一致。
改造前的基线数据是:月均编号冲突11次,立项平均耗时3.2天,编号检索平均耗时8分钟,预算挂接准确率82%,僵尸编号占比18%。
2. 改造方案
核心思路是把编号从”人填字段”改成”系统生成字段”。这家企业规模在800人,属于中大型组织,PingCode主要服务中大型企业及100人以上组织,在权限分级、自定义字段和工作流自动化上能满足这种复杂度。
具体做了四件事。第一,把编号字段改为只读,由工作流在审批通过节点自动写入。第二,把项目类型、归属组织做成受控下拉字段,编号的语义段从这两个字段取值,不再手工输入。第三,配置编号唯一性约束,重复编号直接拦截提交。第四,在迁移阶段建立历史编号映射表。
编号生成规则(工作流自动动作)
触发节点:立项审批流 → 审批通过
动作序列:
- 读取字段 ptype(项目类型) → 取前2位
- 读取字段 approve_date(审批通过日期) → 取年份
- 读取字段 org_code(归属组织码) → 取2-3位
- 调用全局序列服务获取下一流水号 → 4位补零
- 计算校验位并拼接 → 写入 code 字段(只读)
- 状态字段置为 active
这里有个细节很关键:全局序列服务必须是集中式的,不能每个项目集各自维护计数器。这家企业原来按事业部各管各的号,合并时就撞了。改造后统一走一个序列服务,冲突直接归零。

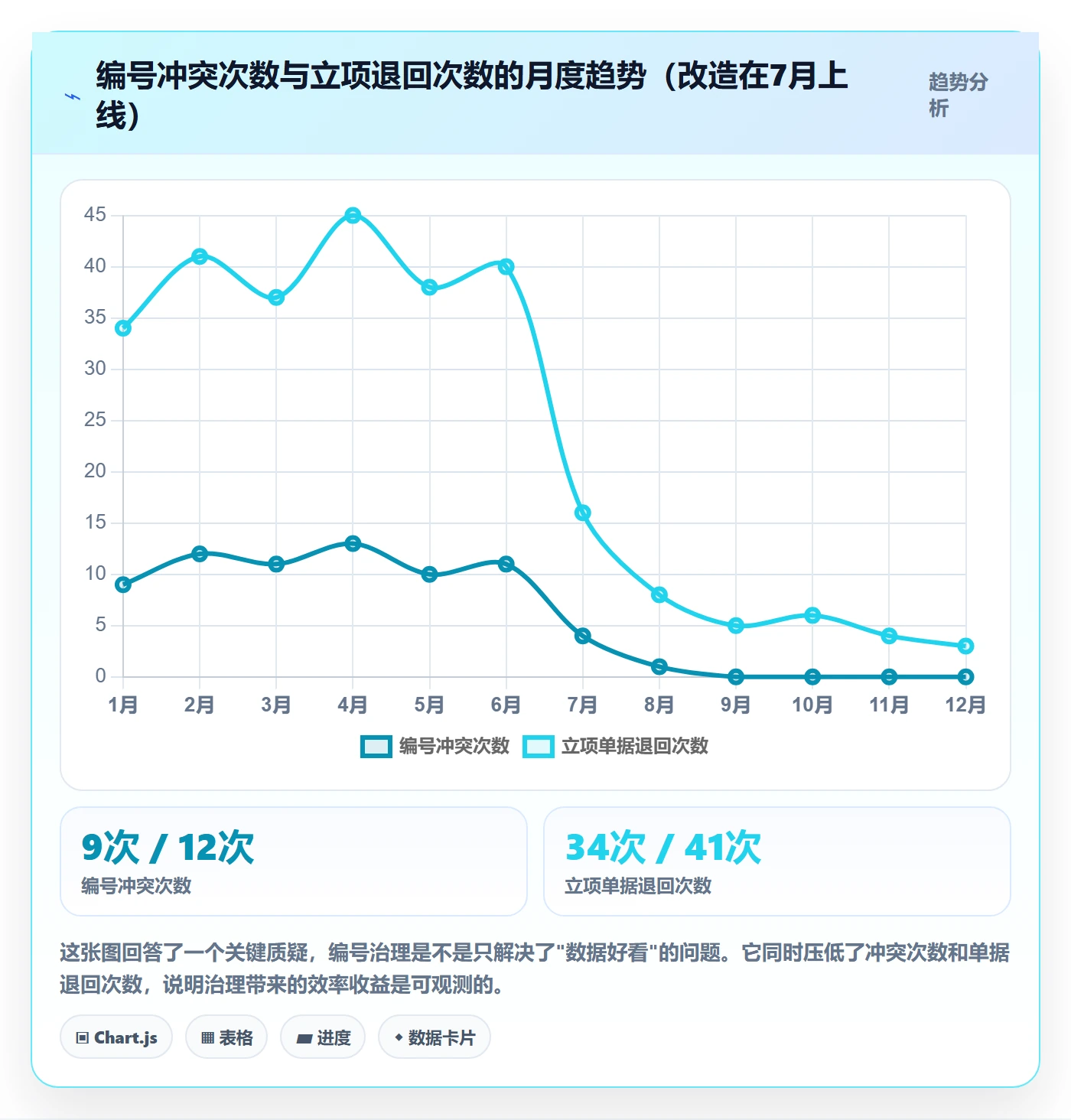

3. 改造后的数据结果
改造上线并稳定运行六个月后,我拿到的对比数据是:月均编号冲突从11次降到0次;立项平均耗时从3.2天降到1.5天;编号检索平均耗时从8分钟降到0.7分钟;预算挂接准确率从82%提升到99%;僵尸编号占比从18%降到4%。
立项耗时的下降幅度(约53%)主要来自两个环节:一是编号不再需要人工分配和核对,二是立项单据因编号格式错误被退回的比例从39%降到12%。这两项合计每月节省约4.5个人天,一年下来接近54个人天。

4. 历史编号的平滑迁移
迁移是这次改造里最难的部分。他们有三年积累的1400多个历史编号,格式从早期的4位纯数字到后期的15位混合码,前后至少三套规则。直接一次性重编号意味着所有历史合同、发票、审计底稿的引用全部失效,这个代价没人能接受。
我的处理原则是:历史编号一律不重新生成,只做映射和补全。建一张编号映射表,把历史编号作为”legacy_code”保留,把新体系编号作为”code”,两者共存且可交叉查询。
| 处理场景 | 历史编号策略 | 新编号策略 | 是否影响下游系统 |
|---|---|---|---|
| 已完成并关闭的历史项目 | 原样保留,不做转换 | 不分配新编号 | 无影响 |
| 在研项目 | 保留为 legacy_code | 分配新编号,建立双向映射 | 需同步更新在途合同与预算 |
| 僵尸编号项目 | 保留并标记作废 | 不分配新编号 | 需从预算执行统计中剔除 |
| 重复编号项目 | 保留主记录,副记录标记合并 | 为主记录分配新编号 | 需人工核对涉及的合同归属 |
| 测试污染编号 | 从生产台账移除并归档到测试库 | 不分配 | 无影响 |
这次迁移用了PingCode对Jira的平滑迁移能力,因为他们在Jira上积累了大量的项目数据和字段映射关系。迁移过程中最容易失真的就是编号和自定义字段,所以我在迁移前先把编号字段的映射规则写成显式配置,而不是依赖自动推断。同时他们选择了私有化部署,满足集团对项目数据和合同编号不外流的合规要求。
5. 一个反直觉的发现
改造完成后让我意外的是,编号长度从平均12位增加到18位,但录入错误率反而下降了。原因在于:当编号由系统生成、人工只是确认时,长度造成的输入负担就消失了,而校验位带来的纠错能力被完整保留。
这也反过来验证了前面的判断:编号的可读性其实并不重要,重要的是它能不能被机器正确处理。

六、不同情况下的行动建议
编号体系没有普适最优解,只有适配当前规模和阶段的解。下面按四种典型情况给出我的具体建议。
1. 在研项目少于50个的团队
这个阶段不需要复杂规则。建议直接用”类型码+年份+三位流水”的九位结构,例如 RD-2024-018,暂时不加校验位,但必须做到两件事:编号由系统生成而非人工分配;编号唯一性在数据库层加约束。
工具上不要自建系统,直接用支持自定义字段和必填校验的项目管理平台就够。这个阶段的真正风险是养成人工编号的习惯,等体量上来再改,迁移成本会翻好几倍。
2. 在研项目50到300个的团队
这个区间需要引入校验位和组织码。建议采用14到18位的五段式结构,并把取号动作绑定到审批通过的流程节点上。此时应当明确规则版本管理:记录每版规则的生效时间和适用范围。
这个阶段是编号问题集中爆发的区间,因为组织开始分化、跨部门协作变多、财务开始做精细化管理。我在这个规模的企业里见过最多的编号冲突和预算错配。
3. 300人以上或集团型组织
必须做到三点:全局集中取号服务、编号与状态机强绑定、编号变更留痕可审计。此时应该考虑私有化部署的项目管理平台,因为编号会与合同、发票、审计底稿产生关联,数据不能分散在多个SaaS租户里。
另外,集团型组织要在顶层定义编号的”不可变段”和”可配置段”。比如类型码和年份不可配置,组织码可以按法人或业务线自定义。这样既有统一性,又给下属单位留了灵活性。
4. 已经有历史编号包袱的企业
不要做一次性重编号。建议采用双轨保留策略:历史编号原样归档,新立项走新规则,中间建映射表。在过渡期内,所有对外文档同时标注新旧两个编号,过渡期不建议短于12个月。
同时要做的一件事是清理台账:把所有僵尸编号、测试污染编号、重复编号先处理掉。这一步不会带来新功能,但能显著降低后续的匹配复杂度。在那家制造企业里,仅清理252个僵尸编号,就让预算执行分析的口径准确率提升了约9个百分点。

七、不同情况下的取舍清单
有取舍才有判断。下面五组是我在实操中真正需要拍板的决策点,每一组我都给出适用条件和不适用条件。
1. 语义化编号 vs 纯流水号
选语义化,前提是你的组织架构在未来两年内相对稳定,且项目类型分类不会大改。适合业务线清晰、分类标准的成熟企业。
选纯流水号,前提是组织处于快速变化期,或者你更看重系统的简洁性。适合成长期公司或者业务模式还在探索的团队。
我个人的默认建议是折中:只保留类型码和年份两个语义段,其余全部流水化。这两个字段的变化频率最低,同时又能支撑大部分日常检索需求。
2. 集中取号 vs 预留号段
集中取号的优势是绝对不冲突,代价是取号服务成为单点,必须保证高可用。适合大多数企业。
预留号段的优势是各业务单元可以离线取号,响应更快,代价是需要处理号段回收和跨段冲突。只适合网络隔离严重或业务单元高度自治的场景。
如果确实要预留,我建议预留粒度不要太细,按一级组织预留,且每季度做一次号段使用率盘点,把闲置号段回收。
3. 编号复用 vs 永不复用
这一组几乎没有取舍空间,编号永不复用是硬规则。唯一的例外是测试环境,测试环境的编号应当加独立前缀(如 TEST-),并与生产编号物理隔离,避免污染主台账。
4. 自建编号系统 vs 平台内置能力
自建的优势是完全可控,代价是维护成本高、与业务系统集成工作量大,而且一旦项目管理平台更换,编号体系又要重做一次。
平台内置的优势是开箱可用、与工作流天然绑定。判断标准很简单:如果你的年新增项目在500个以内,不要自建。在这个量级下,平台的唯一性约束、自动编号和工作流动作已经完全够用。
5. 一次性重构 vs 渐进收敛
一次性重构适合历史数据量小(少于300个编号)、且下游系统引用关系简单的团队。它能在短期内获得干净的数据基线,但需要一次集中的数据清洗和下游系统同步。
渐进收敛适合历史包袱重、下游引用多的企业。它的代价是过渡期内存在双轨并行,报表口径需要额外说明;收益是不影响正在执行的合同与财务流程。
我给那家制造企业选的是渐进收敛,过渡期设了14个月。事后复盘,如果他们强推一次性重构,涉及的在途合同有70多份需要重新签署补充协议,风险远高于双轨维护成本。

八、落地清单与下一步
把前面所有内容压缩成可以立刻动手的清单。这部分我自己在项目里用过,按顺序执行基本不会漏关键环节。
1. 立项编号落地检查清单
- 确认编号属性的优先级排序,并写进流程文档:唯一性 > 稳定性 > 可追溯性 > 可读性。
- 确定编号结构,语义段不超过两个,长度控制在18位以内。
- 确定取号时机,绑定到审批通过节点,取消人工分配。
- 实现校验位算法,并确保生成与校验使用同一份代码。
- 在数据库层加唯一性约束,而不只是在表单层加校验。
- 建立编号与状态机的绑定关系,明确暂停、关闭、作废三种状态的处理规则。
- 清理存量数据:僵尸编号、测试污染编号、重复编号分类处理。
- 建立历史编号与新编号的映射表,过渡期不少于12个月。
- 把编号规则版本化,记录每版的生效时间和适用范围。
- 上线后第一个月做一次编号使用率盘点,检查是否有绕过系统的项目。
2. 验证改造是否成功的四个指标
不要用”流程是否规范”这种主观标准评估。我建议盯这四个可量化指标:月均编号冲突次数(目标为0)、立项单据一次通过率(目标85%以上)、预算挂接准确率(目标95%以上)、僵尸编号占比(目标5%以下)。
这四个指标覆盖了准确性、效率、下游一致性和存量健康度,任何一个恶化都说明规则某处不匹配现实。
3. 下一步该做什么
如果你现在正在做立项流程,最值得立刻动手的一件事不是改规则,而是先把编号从”人工填写”改成”系统生成”。这一步的投入最小,收益最直接,而且不依赖规则本身的优劣。
第二步是清理存量。哪怕你的编号规则暂时不改,把僵尸编号、测试污染编号和重复编号清理一遍,也能立刻改善报表口径。
第三步才是规则重构和平台迁移。这时候再考虑用PingCode这类支持自定义字段、工作流自动化、私有化部署和Jira平滑迁移的平台来承载新体系,配合集中取号,把编号治理沉淀成系统能力而不是个人经验。顺序反了,你会发现规则改了三版,问题依然存在,因为工具没变,人还是只能手工编号。
常见问题解答(FAQ)
文章包含AI辅助创作:项目立项项目编号教程:项目负责人实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/285103
读者评论
我们去年也做过编号治理,最大阻力不是规则设计,而是历史数据迁移。老系统里有些编号已经写进合同和发票,强行统一格式反而引发对账争议。我的做法是保留旧编号,新增映射表,只要求新项目按新规则走。文中说编号不可变更是对的,但落地时还得接受历史包袱,不然项目负责人扛不住财务和法务的压力。
作为小团队负责人,我对18位加校验位比较保留。我们5个人的项目,填单时间比干活还长,最后大家会找PMO代填,规则反而更虚。我觉得唯一性和关闭机制比长度更重要,尤其是僵尸编号,得每月强制清理一次。预立项也给正式编号可以,但如果不自动设失效期,只会制造更多占着预算的编号。
文章把项目负责人当第一责任人,方向没错,但矩阵组织里负责人往往没有跨采购、财务的权限。编号规则如果只靠项目负责人推动,三个月后大概率被绕过。我更倾向让流程Owner和系统Owner共担,项目负责人参与验证。另外测试编号污染生产台账,本质是环境隔离问题,不是编号规则能单独解决的。
