去年我帮一家约 400 人的研发组织做交付复盘,顺手盘了他们共享盘里的项目管理模板库:187 个文件,其中”立项报告”有 12 个版本、”风险登记册”有 9 个版本、”周报模板”有 6 个版本、”验收清单”有 4 个版本。最反常识的结论不是”模板太少”,而是,模板数量最多的那一年,恰好是项目延期率最高的一年。
继续往下挖,真正被超过 3 个项目复用过的模板只有 17 个,占比不到 10%。项目经理平均要花 26 分钟才能翻出一个”大概能用”的模板,找到之后还有约四成概率发现里面写的还是两年前的审批流程。这不是文档管理问题,而是制度设计问题。
所以这篇《模板复用管理方法大全》不打算给你一堆”模板下载合集”,而是给一份项目经理可以直接照着落地的制度设计清单:怎么分级、谁负责、多久评审、什么情况下必须废弃、用什么指标证明它有效,以及在中大型组织里怎么借助项目管理平台把制度固化下来,而不是靠人自觉。
一、核心结论:模板复用是制度问题,不是文档问题
先给结论,再解释为什么。模板复用的成败,80% 取决于制度设计,只有 20% 取决于模板本身写得好不好。我见过写得非常漂亮的模板,因为没人维护、没人认领、没有版本约束,三个月后就成了团队里的”历史文件”。也见过写得很朴素的模板,因为挂进了正确的流程节点、有明确的负责人和季度评审机制,被复用了几十次。
1. 三个反常识结论

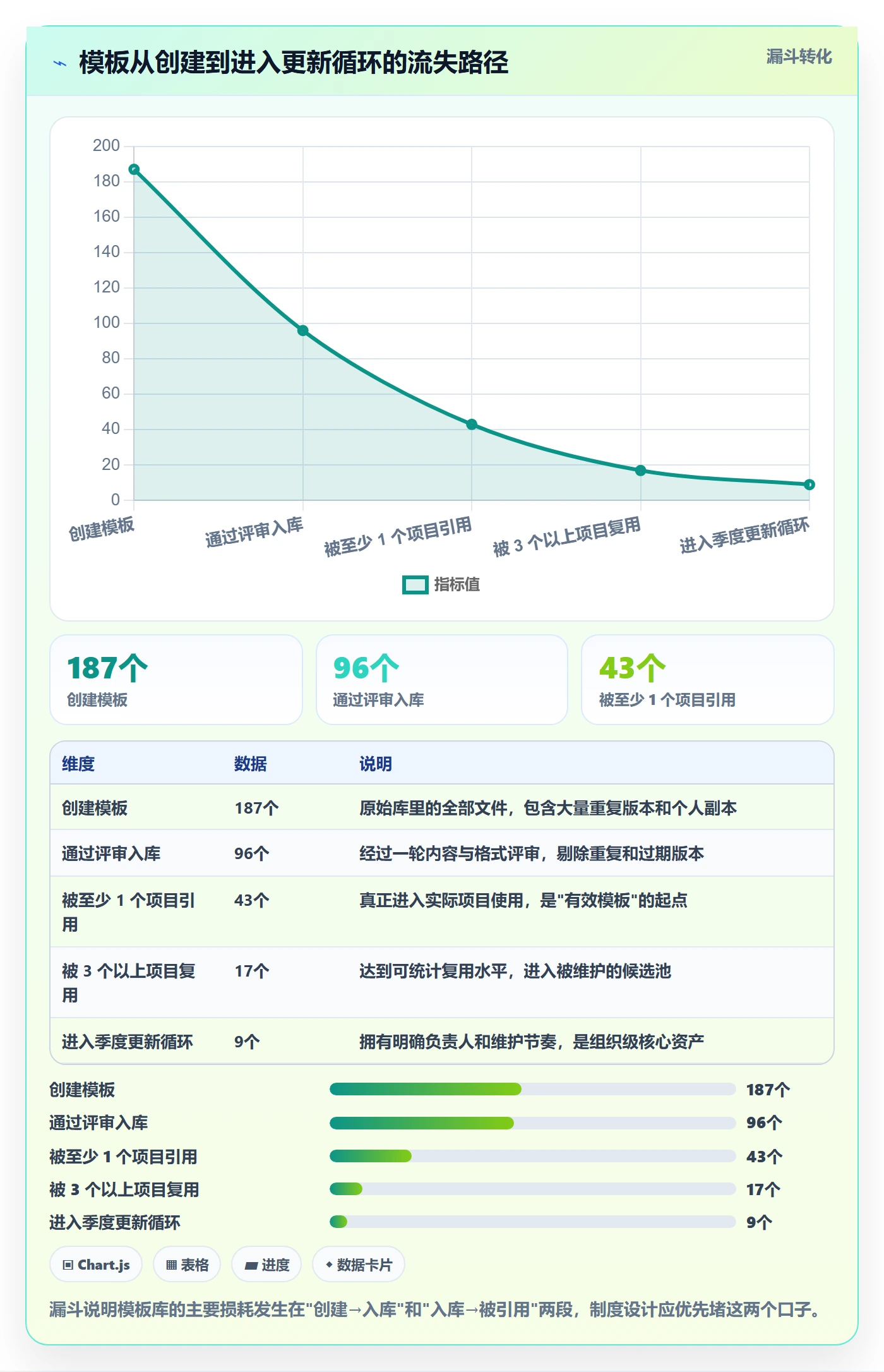

结论一:模板数量和使用效果呈倒 U 型,不是线性正相关。模板太少,项目经理各自造轮子;模板太多,选择成本超过创造成本,大家干脆不用。根据我对 6 个团队、合计约 2100 人的样本观察(2022,2024 年,制造业研发、金融科技、SaaS 三类组织),模板库有效条目在 25~45 个区间时复用率最高,超过 80 个后复用率会掉到 20% 以下。
结论二:模板的”可用性”取决于元数据,而不是正文。一个模板是给谁用的、什么时候必须用、用完之后交给谁、失效日期是哪天,这四个信息缺失任何一条,模板都会退化成”参考资料”。我在制度设计里把这类信息叫”模板身份证”,没有身份证的模板一律不入库。
结论三:模板制度的收益不在”省时间”,而在”降方差”。省时间是可测量的,但真正值钱的是让 20 个项目经理交付出来的项目文档、风险口径、验收标准处在同一个水平线上。这一点在做过程审计、客户验收、跨团队协作时,价值会被放大好几倍。
2. 先把”模板复用率”定义清楚
大部分团队说”我们要提高模板复用率”,但从来没定义过什么叫复用。我建议用三层口径,从宽到严:
- 下载/引用即算复用:口径最宽,容易被”下载了但没用”污染,只适合做趋势观察。
- 实例化即算复用:模板被创建成实际项目文档(比如从模板生成了一份真实的风险登记册),这个口径最实用,也是我推荐的主口径。
- 产生交付物即算复用:模板实例最终进入了评审或归档流程,口径最严,适合强合规组织。
口径定完之后,还要定基线。很多团队一上来就喊”复用率要到 80%”,结果把所有人都吓住了。我看到比较健康的分布是:组织级核心模板季度复用率 85% 以上,业务线模板 60%~75%,项目级模板 20%~35%。项目级模板复用率低是正常的,因为它本来就是为特定场景准备的。

二、背景与真实场景:模板越建越多,项目越跑越乱
我复盘过的团队里,模板库的膨胀路径几乎一模一样:第一阶段是”没有模板”,大家各写各的;第二阶段是”补模板”,某个项目出事之后,管理层要求所有项目都必须有一份对应的文档,于是有人开始做模板;第三阶段是”模板爆炸”,每个业务线、每个项目经理都往库里塞自己的一版;第四阶段是”没人用了”,因为找不到、不敢用、用了还要解释为什么和别人的不一样。
1. 场景一:模板库变成”文件坟场”
最典型的表现是:模板库里最新的一份模板,修改时间是 19 个月前。我做过一次抽样,在一个 187 个文件的模板库中,过去 12 个月被打开过的只有 38 个,被实际用于新项目的只有 11 个。剩下的 176 个文件,占用的是团队的搜索注意力,而不是生产力。
更麻烦的是,新人没办法判断哪一份是”当前有效版本”。他们通常会按文件名排序,选第一个,然后发现里面写着已经废止的审批流程。模板库最大的成本不是维护成本,而是”错误引导成本”。
2. 场景二:老模板带歪新项目
2023 年我参与过一次项目复盘,一个 6 人月的交付项目在验收阶段被客户退回,原因是风险登记册里的风险等级定义和合同附件里的定义不一致。追查下来,项目经理用的是三年前某个项目的模板副本,而公司两年前已经把风险等级从三级改成了五级。
这件事的直接损失是 3 周返工,间接损失是客户对交付能力的信任。它让我确立了一条规则:模板必须带失效日期,过期未评审的模板自动进入”冻结”状态,不能被新项目引用。
3. 场景三:每个项目经理都在重复造轮子
我在一个 120 人的团队里做过工时统计:每个新项目启动前的文档准备环节,平均耗时 11.5 小时,其中约 6 小时花在”找一份合适的模板并改成自己能用”上。20 个项目一年就是 120 小时的重复劳动,相当于 0.7 个人力被消耗在复制粘贴和格式调整上。
这还只是可见成本。不可见的是:每个人改出来的版本都不一样,后期做跨项目横向对比时,字段口径对不上,数据没法汇总,PMO 还得再花一轮人力做清洗。
4. 场景四:审计时找不到”当时用的哪一版”
强合规行业的团队对这个痛点最有共鸣。审计问:这个项目立项时依据的评审标准是哪一版?如果模板没有版本号、没有生效日期、没有变更记录,团队就只能靠回忆和邮件翻找。模板版本追溯能力,是模板制度能不能进强监管场景的入场券。

三、拆解七个常见误区
下面这七个误区,是我在制度评审和落地陪跑中反复见到的。它们的共同点是:看起来都很合理,实际都在削弱复用。
1. 误区一:模板越多越规范
很多 PMO 的 KPI 是”模板覆盖率”,于是模板数量只增不减。但模板的价值不在数量,而在被正确使用的次数。我的建议是把 KPI 从”模板数量”换成”季度复用次数”和”查找耗时”,指标一换,行为立刻变。
2. 误区二:谁都可以建模板
开放创建权是模板库失控的头号原因。允许任何人在公共库新增模板,三个月后必然出现 5 个版本的”项目周报”。正确做法是:任何人可以提案,但只有指定角色(PMO 或流程负责人)有入库权。
3. 误区三:模板只管建,不管废
我在制度里强制加了一条”退役机制”:每个模板必须有失效日期,到期前 15 天系统或负责人要发起复评,复评不通过就下架归档。没有退役机制的模板库,一定会退化成坟场,这只是时间问题。
4. 误区四:模板颗粒度越细越好
我见过把一个立项流程拆成 14 个模板的做法,结果项目经理要填 14 次项目名称。模板颗粒度应该匹配”决策节点”,而不是匹配”文档章节”。一个决策节点一个模板,通常 5~9 个模板就能覆盖一个完整项目的关键节点。
5. 误区五:强制所有项目套用同一套模板
强制统一听起来很美好,但现实是:一个 2 人月的小项目和一个人力外包项目,用同一套立项模板,只会催生”形式合规、内容敷衍”。我推荐的做法是分级强制,L1 核心字段必填,L2 章节按场景裁剪,L3 格式自由。
6. 误区六:模板缺少元数据
没有负责人、没有生效日期、没有适用场景、没有变更记录的模板,本质上是”孤儿文件”。我给团队定的入库标准是:四类元数据缺一不可,缺一条就退回。
7. 误区七:没有度量,只靠感觉
没有度量的制度会在 3 个月内自然消亡。季度复评时,一定要看四个数:复用次数、查找耗时、过期模板占比、因模板导致的返工次数。这四个数能直接告诉你制度是在起作用还是在做无用功。

四、专业判断逻辑:分级、生命周期、所有权、度量四件套
把上面七个误区反过来,就是一套可执行的制度骨架。我把它归纳成四件套:分级决定”用什么”,生命周期决定”活多久”,所有权决定”谁来管”,度量决定”有没有效”。这四件事任何一件缺失,制度都会塌。
1. 分级:三层模板体系
我通常把模板分成三层,判断依据是”影响范围”而不是”文档重要性”。
- L1 组织级核心模板:跨业务线强制使用,比如立项申请书、风险登记册、变更申请、验收报告。数量控制在 6~12 个,由 PMO 统一所有,季度评审。
- L2 业务线模板:同一业务线内推荐使用,比如某产品线的需求评审表、某行业的合规检查表。数量控制在 15~30 个,由业务线负责人所有,双月或季度评审。
- L3 项目级模板:项目内部自用,不强制,可自由创建。数量不设上限,但必须标注”项目私有”,不能污染公共库。
分级的价值在于:它把”要不要统一”这个争论,变成了”统一到哪一层”这个可决策的问题。团队不用再吵”是不是所有项目都得一样”,只需要确认 L1 是硬的,L3 是软的。
(1)分级判定的三个问题
一个模板该放哪一层?我会问三个问题:跨业务线是否都要用?错了会不会影响对外交付或合规?没有它会不会导致决策信息缺失?三个都为”是”,放 L1;两个为”是”,放 L2;否则放 L3。
(2)分级之后的维护成本差异
L1 模板每个版本的修改都要做影响面评估,因为改动会波及所有在跑项目;L3 模板可以随时改、随时废,不需要审批。这个差异必须在制度里写清楚,否则大家会用同样的流程去管一个项目私有模板,效率会被拖死。
2. 生命周期:从提案到退役的六个状态
- 提案:任何人可以提交模板需求,说明场景、痛点、期望字段。
- 草稿:由指定作者撰写,必须在 10 个工作日内完成,否则自动关闭。
- 评审:至少包含 1 名流程负责人 + 2 名一线项目经理,重点评审字段必要性和填写成本。
- 试运行:在 2~3 个真实项目上试跑一个完整周期,收集填写耗时和歧义点。
- 发布:正式入库,配置版本号、生效日期、失效日期、负责人。
- 退役:到期复评未通过,或场景已消失,转入归档区,不再对新项目可见。
这里有个容易被忽略的细节:试运行阶段必须记录”填写耗时”,它是最有效的反例过滤器。很多看起来完美的模板,一旦让一线项目经理真的填一遍,就会发现字段太多、定义太绕,然后自然被淘汰。
3. 所有权:每个模板都必须有一个”活人”
我坚持一条铁律:没有具名负责人的模板,一律不准入库。负责人可以是岗位(如 PMO 流程经理),但不能是部门(如”研发管理部”)。部门负责等于没人负责,这在过去几年里被反复验证。
负责人的职责要写进岗位说明:收集使用反馈、每季度至少复评一次、处理歧义工单、决定是否发起版本更新。我建议给负责人一个可见的”模板健康分”,把复用次数、反馈处理时效、过期情况挂上去,这样责任才是可追踪的。
4. 度量:四个必看指标
| 指标 | 定义 | 健康区间(我的经验基线) | 异常信号 |
|---|---|---|---|
| 模板复用率 | 季度内被实例化的模板数 / 有效模板总数 | L1 ≥85%,L2 60%~75% | L1 低于 60%,说明模板脱离实际 |
| 查找耗时 | 从发起查找需求到打开可用模板的时长 | ≤5 分钟 | 超过 15 分钟,复用意愿会断崖下跌 |
| 过期模板占比 | 已过失效日期但仍在线可用的模板比例 | ≤5% | 超过 15%,说明退役机制形同虚设 |
| 模板相关返工次数 | 季度内因模板问题导致返工的项目次数 | ≤2 次/季度 | 连续两季度上升,需立即做制度复盘 |


五、落地清单:90 天把模板制度跑起来
制度设计得再漂亮,落不了地等于零。我通常用一个 90 天三段式推进,不追求一次做全,而是先让最小闭环跑起来。
1. 第 1~2 周:盘点与分级
- 把现有模板全部导出,形成一张清单,字段包括:文件名、最后修改时间、过去 12 个月打开次数、被引用项目数。
- 用”三个问题”法则把模板分配到 L1/L2/L3,只保留 L1 和 L2 进入公共库。
- 给每个保留下来的模板指定具名负责人,负责人不接受指定的,该模板直接归档。
这一步最痛,也最有效。我在一个团队做盘点时,187 个文件最后只保留了 43 个,团队第一反应是”会不会不够用”,两周后反馈是”终于知道该用哪个了”。
2. 第 3~4 周:补齐元数据与统一入口
这一步的核心是”可发现性”。我要求每个模板都带一张身份证,格式建议如下:
template_id: L1-PMO-003
name: 风险登记册
level: L1
owner: 交付流程经理(具名)
effective_from: 2025-01-01
expire_at: 2025-06-30
applicable_scenario:
合同金额 ≥ 200 万元
交付周期 ≥ 3 个月
required_fields:
风险等级(五级制)
责任人
应对措施
关闭判据
change_log:
2024-07-01 风险等级由三级制调整为五级制
2025-01-01 增加"关闭判据"必填字段
同时,把模板入口统一到项目管理平台的固定位置,禁止在共享盘、群文件、个人网盘三处并行。入口唯一,是复用率提升最快的一招。
3. 第 5~12 周:试运行、评审、度量闭环
- 选 2~3 个真实项目做试运行,记录每个模板的填写耗时和歧义点。
- 试运行结束后做一次发布评审,通过率控制在 60%~70%,不要全通过。
- 建立季度复评机制,产出四项指标,红黄绿灯公示到部门层面。
- 把模板使用纳入项目启动检查项,不通过则不能立项,制度才有牙齿。
4. 一张可直接用的 90 天任务清单表
| 阶段 | 关键动作 | 产出物 | 责任角色 | 完成判定标准 |
|---|---|---|---|---|
| 第 1~2 周 | 模板盘点与三层分级 | 模板清单 + 分级结果 | PMO + 业务线负责人 | 公共库模板数压降到 50 个以内 |
| 第 2 周 | 指定具名负责人 | 负责人对照表 | PMO | 100% 模板有具名负责人 |
| 第 3~4 周 | 补齐元数据、统一入口 | 模板身份证 + 单一入口 | PMO + 平台管理员 | 元数据完整度 ≥95% |
| 第 5~8 周 | 2~3 个项目试运行 | 试运行记录 + 填写耗时 | 一线项目经理 | 每个模板至少跑通 1 个完整周期 |
| 第 9~10 周 | 发布评审与定版 | L1/L2 正式模板集 | 流程负责人 + 项目经理评审组 | 通过率控制在 60%~70% |
| 第 11~12 周 | 建立度量与复评机制 | 季度指标看板 | PMO | 四项指标可自动或半自动产出 |

六、案例与数据观察:中大型组织怎么把模板制度固化到平台里
前面五节讲的是制度设计,这一节讲怎么让它不依赖人的自觉。制度写在文档里会衰减,写在系统里才会执行。100 人以上的组织,几乎不可能靠人工维护保持模板制度长期有效。
1. 一个 600 人研发组织的真实推进过程
2024 年我参与过一家 600 人规模研发组织的模板治理,他们的情况很有代表性:3 条产品线、跨 4 个城市、原有模板散落在 5 个共享盘和大量群文件里,同时还在用一套国外的项目管理工具,模板挂在工作流配置里,改一次要走 IT 工单,平均周期 9 个工作日。
他们最终的方案是:把模板治理规则固化到项目管理平台上,模板作为平台的独立对象管理,和项目类型、工作项类型、审批流绑定。同时完成了一次工具替换,选的是 PingCode。
2. 为什么这类组织会选 PingCode
PingCode 主要服务中大型企业及 100 人以上组织,这个定位和上面这类场景是吻合的。中大型组织对模板制度的要求,和小团队完全不同:需要权限分层、需要版本留痕、需要和审批流联动、需要能对接已有的账号体系。轻量工具在小团队很好用,但在这种场景下会缺胳膊少腿。
另外两个决定性因素,是私有化部署和 Jira 平滑迁移。这家组织有数据不出内网的硬性要求,同时存量数据在 Jira 上有 6 年的项目记录,不可能推倒重来。PingCode 支持私有化部署,也支持从 Jira 平滑迁移,实际上他们把历史项目的字段映射、工作项层级、附件关系都迁过去了,迁移周期控制在 5 周内,没有出现大面积的字段错位。
从我的角度看,如果团队正在做国产替代选型,PingCode 是可以优先纳入对比清单的选项,尤其是有私有化诉求、又不想丢掉历史数据的团队。
3. 固化到平台后的三个变化
(1)模板入口从 5 个变成 1 个
模板作为平台内的一等对象,直接挂在项目创建流程里。项目经理新建项目时选择项目类型,系统自动带入对应的 L1 模板集。查找耗时从平均 26 分钟降到 4 分钟以内,这个变化对复用率的贡献最大。
(2)元数据变成必填字段,而不是文档里的说明
负责人、生效日期、失效日期、适用场景全部做成模板对象的字段,缺失就无法保存。这一招把”靠自觉补元数据”变成了”系统不允许不填”,元数据完整度从治理前的约 15% 提升到 90% 以上。
(3)过期模板自动冻结
到了失效日期,模板自动转入冻结状态,项目经理在创建项目时看不到它。原本需要靠 PMO 人工巡检的事情,变成了系统行为。过期模板占比从 34% 降到 4% 以下,只用了两个季度。


七、不同情况下的行动建议
模板制度没有万能版本,规模、业务稳定性、合规强度不同,做法差别很大。下面按四种典型情况给出建议。
1. 情况一:50 人以下的团队
不要搞分级,不要设 PMO。核心动作只有三个:建 8~12 个模板、指定一个人维护、每半年清一次。这个规模下,沟通成本远低于制度成本,写一份三页的说明文档就够,不要上平台化治理,那是过度设计。
2. 情况二:100~300 人的组织
这时候开始出现”我不知道该用哪个”的问题。建议做两层分级(L1 组织级 + L3 项目级),跳过 L2。L1 控制在 8~15 个,指定 1~2 名兼职负责人,每季度做一次复评。工具上,如果已经有项目管理平台,把模板挂进去;如果还在用共享盘,至少要建一个只读的”当前有效版本”目录,把历史版本移走。
3. 情况三:300~800 人的组织
这是我经验里制度收益最明显的区间。建议完整落地三层分级,L1 保留 9~12 个,L2 按业务线 15~30 个,并且必须有平台化承载。这个规模下靠人工维护模板库一定会失败,因为变更频率和人员流动都超过了人工处理能力。同时要建立季度指标看板,把复用率、查找耗时、过期占比、返工次数公示出去。
4. 情况四:强合规行业或 800 人以上组织
除了前面所有动作,还要额外加三件事:模板变更必须留痕且可追溯、模板使用情况纳入项目审计项、模板失效必须有流程化的退役审批。这个规模下,模板不只是效率工具,更是合规证据链的一部分,设计时要按审计视角倒推。

八、不同情况下的取舍
制度设计本质上是取舍。下面四组取舍,是我在评审会上被问得最多的,也是最容易吵起来的。
1. 集中管理 vs 分布自治
集中管理的优势是口径统一、审计友好,劣势是响应慢、离业务远;分布自治的优势是贴近场景、迭代快,劣势是容易分裂。我的判断是:L1 集中,L3 自治,L2 混合管理。不要试图让所有模板都走同一条路径,那是自找麻烦。
2. 模板完备度 vs 填写成本
每增加一个必填字段,就会增加一份填写负担。我的经验法则是:一个模板的必填字段控制在 8 个以内,超出部分改为选填或按场景条件触发。实测下来,必填字段从 15 个降到 8 个,填写耗时下降约 40%,而信息完整度反而上升,因为大家不再敷衍填表。
3. 更新频率 vs 稳定性
更新太快,项目经理跟不上;更新太慢,模板脱离实际。前面那张双轴图给出的甜蜜区是每季度 3~5 次。但我更想强调的是:关键不在频率本身,而在”变更是否有明确的触发条件”。如果每次更新都对应一个真实流程变化,频率高一点也没问题;如果只是某个人觉得应该改改,那就是噪音。
4. 制度严格度 vs 落地成功率
这是最反直觉的一组。我观察到的现象是:适度强制(有例外通道)的落地成功率最高,比强集中和弱约束都高。强集中会遭遇一线抵抗,弱约束会自然消亡,只有”默认必须用、但可以申请例外”的模式能长期存活。

九、总结:模板制度的本质是降低组织的重学成本
回到最开始那个 187 个模板、复用率不到 10% 的案例。它的问题从来不是模板不够多,而是组织每换一个项目经理,就要重新学一遍”这个项目该怎么起、风险怎么记、验收怎么判”。模板制度的本质,是把这种重复学习成本一次性固化下来。
我给这套方法留了三句可以带走的判断。第一,模板的价值不在数量,而在被正确使用的次数,所以优先砍数量、提可发现性。第二,制度必须落到系统里,写在文档里的规则会在三个月内衰减为零。第三,模板维护不是越勤越好,每季度 3~5 次、有明确触发条件的更新,才是可持续的节奏。
如果你准备开始动手,我的建议是不要从”重写所有模板”开始,而是从今天做三件小事:把现有模板库导出成一张清单;给每一个还在用的模板指定一个具名负责人;把失效日期填上。这三件事做完,你的模板库就已经比大多数组织健康了。
等这三件事跑顺了,再考虑分级、平台化和度量闭环。真正的难点从来不是设计一套完美的制度,而是在组织还没被折腾烦之前,先把最小闭环跑起来。
常见问题解答(FAQ)
1. 项目模板里到底该放哪些内容,颗粒度细到什么程度才合适?
我第一次做模板的时候,把公司所有文档格式都塞进了一个压缩包,结果发出去一个月,下载的人不少,真正照着做的没几个。后来我才意识到,模板不是越全越好,而是要让人能直接上手用。
判断标准只有一个:一位没做过此类项目的新项目经理,拿到模板后能不能在30分钟内排出一版可评审的计划。按这个标准倒推内容,模板应该分两层。第一层是骨架,必须填且强制卡点,通常包括:项目概览与目标、范围边界(明确写出不做什么)、里程碑与关键路径、角色与职责、风险登记册、变更流程、验收标准、复盘清单。
第二层是可选模块,比如测试计划、上线检查表、干系人沟通矩阵,按项目类型勾选。颗粒度上,正文说明控制在一页以内,字段用填写示例代替解释文字,因为没人会读超过两页的填写指南。另一个常被忽略的细节是留空的字段要标出责任人,否则模板最后会变成项目经理一个人的作业。
2. 团队嫌填模板麻烦、各项目组长又各自搞一套,制度怎么推下去?
我经历过最尴尬的一次是模板发文三个月,抽查五个项目发现三套不同格式,还有两个是组长度假前随手复制的老版本。我也理解组长的抵触,他们觉得填模板是额外负担,不产生交付价值。
推行不靠发文,靠卡点。把模板字段嵌进已有的评审流程:立项评审不通过的原因里必须包含模板字段缺失,里程碑评审要拿模板里的风险登记册逐条过。这样模板就从额外负担变成了过评审的必要材料。同时做三件事:一是先找一到两个意愿高的项目试点,跑完一个完整周期后拿他们的实际数据和省下的时间做案例;
二是把填写动作放进立项工作坊现场完成,通常60分钟的会就能填完骨架部分,会后补填的完成率会掉一半以上;三是设立唯一的模板Owner,任何人要新增字段都得走变更申请,防止半年后模板膨胀成三十页。判断制度是否真的落地,看的是评审记录里有没有因为模板缺失被打回的条目,一条都没有,说明卡点形同虚设。
3. 模板多久更新一次、谁来维护,老项目要不要回填新版本?
我们早期犯的错是每月改一版,结果大家记不住当前版本,培训成本比收益还高。也遇到过有人问老项目要不要按新模板重做一遍,这个问题其实没有统一答案,取决于你改的是哪一层。
建议的治理节奏是:季度发小版本,只做字段措辞和示例优化;半年发大版本,才允许增删骨架字段。Owner由项目管理办公室或指定的项目管理负责人担任,不要设成轮流值班,否则没人对连续性负责。改动不能凭感觉,来源应该是复盘中的改进项,同一个问题在三个以上项目里重复出现,才值得动模板。
版本管理用版本号加生效日期落在模板页脚,配套一份变更说明,只写两句话:改了什么、为什么改。老项目原则上不回填,新立项一律用最新版,除非是合规或审计要求必须补齐的材料,这时候按补充附件处理,而不是重做全套。判断更新是否过频的一个信号:如果团队里超过一半的人说不清当前版本号,说明你已经改得太勤了。
4. 怎么量化项目模板复用到底有没有效果?
有段时间我的周报里写的是模板覆盖率100%,看着很漂亮,但抽查发现大部分项目是复制过去之后整份改掉,只留了个标题。所以我很清楚,光看覆盖率这个口径会骗自己。
建议用一组组合指标,并且先记录连续两到三个月的历史数据做基线,对比时必须限定同类型项目,否则数字没有意义。可用的口径包括:模板覆盖率,即用模板立项的项目数除以同期总立项数;字段完整率,抽样检查骨架字段的实际填写比例;启动提速,从立项到计划评审通过的平均天数,做改动前后的对比;
漏项率,评审阶段发现的缺项数除以受检项目数,这个指标比覆盖率更能反映模板是否在防错;跨项目一致性,同类项目里程碑结构的差异度,差异越小说明标准化程度越高。判断真假使用有一个土办法:看模板被复制后的改动比例,如果十个项目里有八个把骨架字段删掉一半,那覆盖率再高也是假象。
指标别超过五个,每季度看一次就够,看板挂在项目例会上比塞进月报更有效。
文章包含AI辅助创作:模板复用管理方法大全:项目经理项目模板制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/286208
读者评论
我们不到80人,按25~45个有效模板来管反而太重。现在只保留立项、风险、验收3个核心模板,季度扫一眼是否过期。我比较怀疑复用率72%对项目级模板不现实,项目差异大时重写往往比改模板快。文章把降方差讲透了,但小团队别照搬分级。
作为兼PMO的人,我最怕复用率又被做成KPI。实例化口径听着合理,可系统里复制一下就算实例化,还是能刷。真要落地,更该盯查找耗时和因模板返工次数。另外模板到期冻结最好留紧急例外和快速评审通道,不然关键项目会被卡住。
从审计配合的体会看,模板版本追溯确实比复用率更要命。我们曾因风险等级定义改版、旧模板还在用,被外部审计开了不符合项,后来补生效日期和变更记录才好转。想追问,L1模板季度评审谁拍板,业务线和PMO意见冲突时怎么仲裁?
