我带过的一个 320 人研发组织,某一年提交了 47 份项目申请,最终立项 31 个。而这 31 个里,有 9 个在启动后 45 天内被“事实性搁置”,没有正式叫停,只是没人再推进。复盘时我发现,问题几乎都不出在技术方案上,而是集中在同一件事:项目负责人是在立项通过之后才被“指派”的,而他拿到手的只有一份任务书,没有预算权、没有选人权、也没有跨部门调度权。
这就是“项目申请怎么做”这个问题背后真正的难点。大多数组织把立项当成一次审批动作:填表、走签、盖章、归档。但立项的本质量是责任交接,把一件还不确定的事,交给一个具体的人,并给他足够的权力去兜住这个不确定性。
这篇文章我按自己实际操盘过的几个组织(80 人到 2000 人不等)的立项改造经验,把“项目申请”和“项目负责人制度设计”拆成可落地的步骤:从分级授权、四把钥匙、项目章程模板,到评审会的结构设计,再到不同规模组织的取舍建议。
一、核心结论:立项是责任交接,不是资源分配
先把结论摆在最前面,后面所有内容都是围绕这几条展开的。
1. 一句话结论
项目申请的质量,取决于负责人在提交申请之前是否已经就位;项目立项的成功率,取决于这个人在立项通过那一刻拿到了多少实权。
反过来说:如果一份项目申请是“先写方案、后找人接盘”,那它大概率会在执行阶段失速。因为写方案的人不需要为交付负责,而接盘的人没有参与目标定义,天然缺乏心理所有权(psychological ownership)。
2. 项目负责人制度的三根支柱
我在实践中把负责人制度归纳成三根支柱,缺一根就会塌:
- 人选前置:项目负责人在立项申请撰写阶段就以“第一提案人”身份出现,而不是审批通过后由领导指派。
- 权限匹配:负责人拿到的决策权必须与他要承担的责任对等,尤其是预算、选人、变更、终止这四项。
- 退出明确:立项时就要写清楚“什么情况下这个项目应当被终止”,以及终止后负责人如何复归原位。
三根支柱里,最难做到的是第三条。因为大部分组织只设计了“怎么开始”,从来没设计“怎么体面地结束”。
3. 立项分级:A/B/C 三档,对应三种审批强度
我见过最常见的错误是:所有项目走同一条审批流。一个 5 人周的小工具改造,和一个跨三个事业部、预算 800 万的核心系统重构,用同一张申请表、同一批评审人、同一套流程。
结果是两头都受伤:小项目被流程拖死,大项目被流程放水。
| 立项级别 | 典型特征 | 审批层级 | 负责人权限上限 | 评审周期 |
|---|---|---|---|---|
| A 级(战略级) | 跨部门/跨事业部、预算 > 200 万、周期 > 6 个月、影响核心业务链 | 公司级评审委员会 + 一把手 | 预算审批权 ≤ 50 万,可发起跨部门借调 | 10-15 个工作日 |
| B 级(部门级) | 单一部门主导、预算 20-200 万、周期 1-6 个月 | 部门负责人 + 关联部门会签 | 预算审批权 ≤ 5 万,可指定本部门参与人 | 5-8 个工作日 |
| C 级(小组级) | 单一团队内、预算 < 20 万、周期 < 1 个月 | 团队负责人直接决 | 预算审批权 ≤ 1 万,自主排期 | 1-3 个工作日 |
判断级别的维度不是“花了多少钱”,而是“不确定性 × 影响面”。不确定性高、影响面广的,即使预算很小也要升一级评审。比如一个改动登录鉴权逻辑的小需求,预算几乎为零,但它影响所有用户,我通常建议按 B 级处理。
二、真实场景:一个 300 人组织的立项困境
1. 项目申请到底卡在哪里

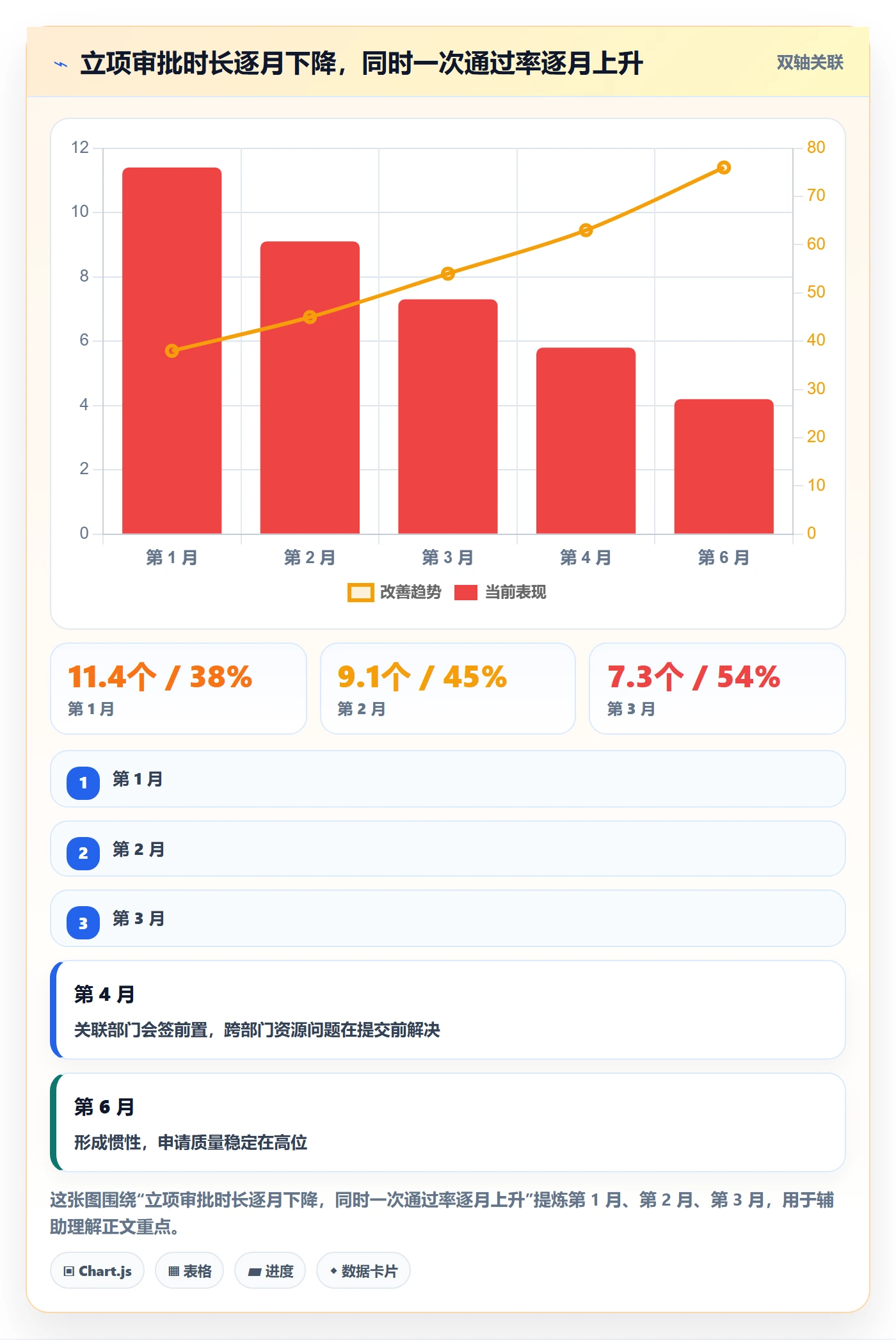

我在 2023 年帮一个 300 人左右的软硬件一体公司做过立项流程诊断。当时他们平均立项周期是 11.4 个工作日,最长的一个拖了 37 天。
我把这 37 天的流程逐节点拆开看,发现真正花在“评审决策”上的时间只有 2 天,剩下 35 天全部消耗在:等负责人确认、等预算口径对齐、等某个部门表态、以及申请人反复补材料。
换句话说,立项周期的瓶颈不在决策,而在决策之前的准备度。
2. 我观察到的三组数据
这三组数据来自我参与诊断的 4 个组织(80-600 人),属于经验观察样本,不是行业统计,但对判断问题很有参考价值:
- 在项目启动后 60 天内出现明显延期的项目中,约 7 成在立项时没有明确的项目负责人,或者负责人是在评审会上临时指定的。
- 立项申请被要求“补充材料”两次以上的项目,其后续交付延期率是“一次通过”项目的 2.3 倍左右。补材料次数本身就是一个“准备度”的信号。
- 拥有明确预算审批权的负责人,其项目的资源到位周期平均比没有预算权的负责人短 9-14 天。

3. 负责人缺位带来的连锁反应
当负责人在立项后才被指派时,通常会发生下面这条连锁反应,我几乎每次都能看到:
- 负责人对目标没有心理所有权,把它当成“领导派下来的活”。
- 他不愿意为项目去跟其他部门争资源,因为“这不是我提的”。
- 项目中期出现偏差时,他倾向于汇报进度而不是暴露风险。
- 项目最终失败时,组织倾向于归因于“能力不够”,而不是“制度没给权”。
- 下一次立项,更难找到愿意接的人。
这五步是一个负反馈循环。打破它的唯一入口,是让负责人从“被指派者”变成“提案人”。

三、拆解常见误区:把立项做成填表
1. 误区一:把立项当成预算审批
如果评审会上大家最关心的问题是“这钱该不该花”,那这个立项会大概率是低效的。预算只是资源表达形式之一,真正需要被评审的是三件事:要解决的问题是否真实、解法路径是否成立、负责人是否有能力且有权力推进。
我见过一个项目,预算评审吵了两小时,从 180 万砍到 120 万,最后项目还是失败了。因为大家从头到尾没讨论过“这个需求到底是哪个客户提的”。
2. 误区二:先立项,后找负责人
这是最普遍也最致命的一个误区。它的变体很多:“先批了再说”“先占个坑”“负责人后面再定”。
一旦立项通过,组织就默认这个项目“该做”,这时候再找负责人,本质上是找人接盘,谈的筹码全在对方手里。而如果负责人在提案阶段就存在,他会主动去压缩范围、争取资源、预留风险,因为他要为结果负责。
3. 误区三:所有项目走一条流程
流程设计的出发点应该是“让风险高的项目受约束,让风险低的项目跑得快”,而不是“让所有项目看起来一样整齐”。
一个可参考的判断是:如果一个项目的最坏结果只是浪费两周人力,那它就不应该占用评审委员会的时间。
4. 误区四:负责人只有责任,没有权限
我经常用一个比喻:让负责人对交付负责,却不给他调人的权力,就像让司机对到达时间负责,却不给他方向盘。
常见的“三无权”状态:无权决定项目内成员的工作优先级、无权审批小额预算、无权批准一定范围内的范围变更。这三项一缺,负责人就只能靠人情感召推动项目,这在短期可行,在长期不可规模化。
5. 误区五:没有写退出条件
大部分项目章程里只有目标、里程碑、资源,没有“终止条件”。结果是项目一旦启动就有惯性,即使市场窗口已经关闭,也没人愿意主动叫停,因为叫停意味着承认失败。
好的立项文件,会提前定义“什么情况下这个项目值得被终止”,并明确终止不等于追责。这一条能极大降低沉没成本。
四、专业判断逻辑:分级、分权、分责
1. 分级:按不确定性和影响面切三档
分级不是为了区分项目“重要性”,而是为了匹配流程强度。我通常用两个维度打分:
- 不确定性:需求是否清晰、技术路径是否验证过、是否依赖外部合作方。
- 影响面:涉及几个部门、影响多少用户、是否触碰核心链路或合规红线。
两个维度都高,就是 A 级;一高一低是 B 级;都低是 C 级。这个打分别让申请人自己打,让申请人打完,由部门负责人复核,避免“一律报低档”的规避行为。
2. 分权:负责人必须拿到的四把钥匙

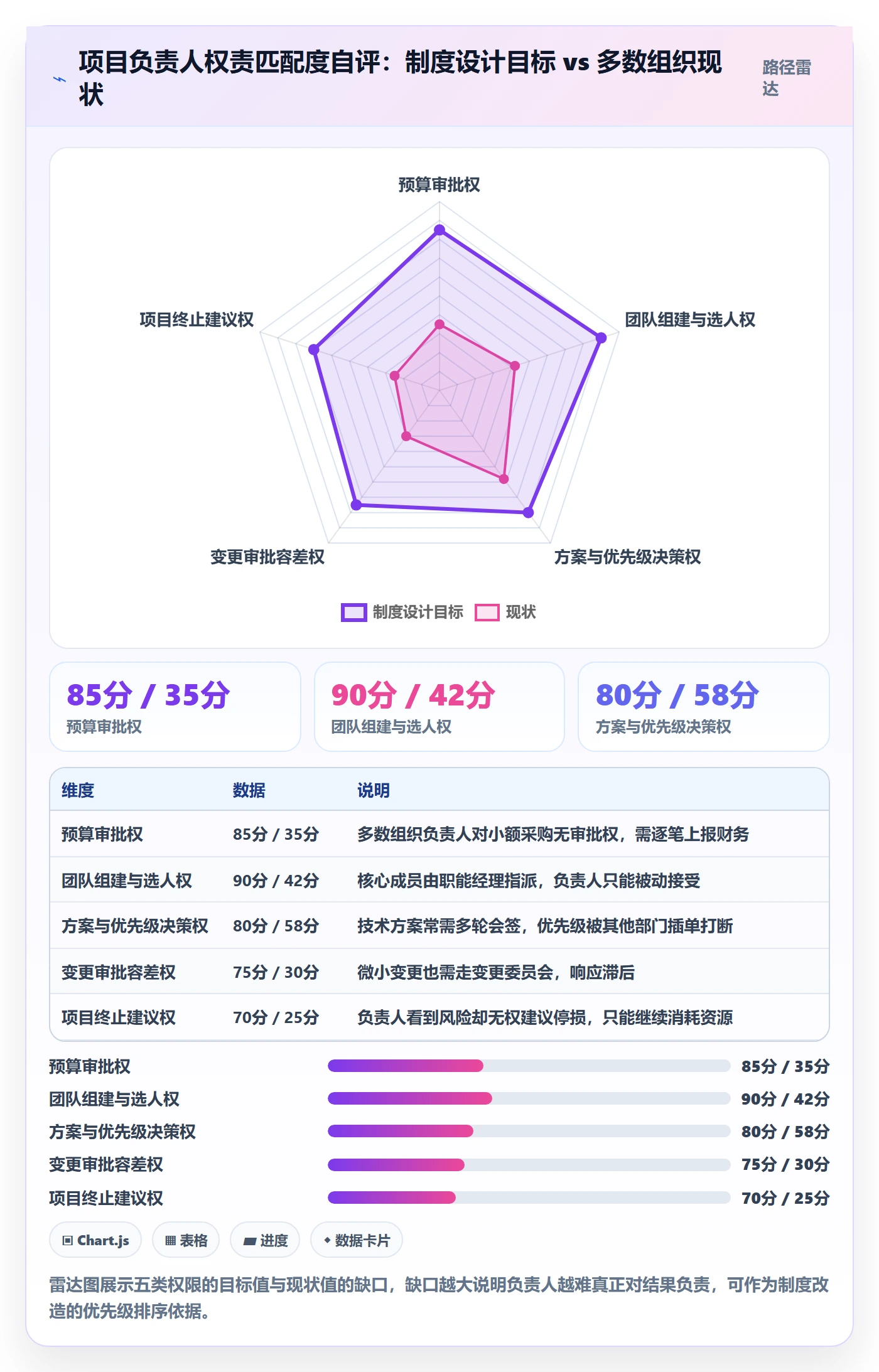

我把负责人必须获得的权限称为“四把钥匙”,这四项决定了他能不能真正推动项目:
- 预算钥匙:在约定额度内可自主审批,超出额度才上报。没有这一项,任何采购都要等财务,项目节奏完全失控。
- 选人钥匙:有权提名项目核心成员,并与职能经理协商投入比例。注意是“提名”+“协商”,不是“单方面抽调”。
- 决策钥匙:对范围内的技术方案、优先级排序、里程碑调整有最终裁量权,不需要事事开会。
- 变更钥匙:在事先约定的容差范围内(比如工期 ±5 天、成本 ±10%)可自行批准变更,超出容差才升级。
这四把钥匙的额度,在立项评审时就要写进项目章程,而不是靠“惯例”或“默认”。

3. 分责:立项即签署项目章程
章程不是形式文件,它是负责人与组织之间的契约。内容至少包含七项,我建议直接做成结构化字段,而不是自由文本,这样便于系统校验完整性。
项目名称: 客户主数据统一平台(一期)
立项级别: B级
拟任项目负责人: 张XX(研发二部,可投入 60% 工时)
业务问题: 三个业务系统客户编码规则不一致,每月人工核对约 120 人时
目标与验收标准: 6 个月内完成编码规则统一,人工核对降至 20 人时/月以下
范围边界: 不含海外子公司及历史归档数据
里程碑: M1 方案冻结(第3周) / M2 试点上线(第10周) / M3 全量切换(第24周)
资源需求: 后端 2 人·月 / 前端 1 人·月 / 测试 0.5 人·月 / 外采预算 8 万
负责人权限: 预算审批 ≤ 2 万;团队组建提名权;变更容差 ±5 天
退出条件: 第 10 周试点系统覆盖率未达 60%,则终止并进入复盘
注意最后一行。我在多个组织里推动加入“退出条件”字段时,最初阻力很大,大家觉得“还没开始就想着失败不吉利”。但真正跑起来之后,这一条反而让评审会变得轻松,因为讨论不再是“要不要做”,而是“在什么条件下值得继续做”。
4. 评审会的结构设计
我把立项评审会压缩到 30 分钟一场,结构固定为四段,每段严格控时:
| 环节 | 时长 | 由谁讲 | 评审人只问什么 |
|---|---|---|---|
| 问题陈述 | 5 分钟 | 项目负责人 | 这个问题如果不解决,具体的业务损失是什么 |
| 解法与边界 | 8 分钟 | 项目负责人 | 为什么选这条路径,不做的那部分怎么处理 |
| 资源与权限 | 7 分钟 | 项目负责人 + 关联部门 | 关键人是否真的能投入,负责人是否拿到了四把钥匙 |
| 风险与退出 | 10 分钟 | 全体 | 最坏情况是什么,什么条件下应当终止 |
关键在于:评审人不负责给方案“提优化建议”。提建议会让评审会变成设计会,一来一回就是两小时起步。评审人只做一件事,判断这个项目该不该以当前形态立项。

五、案例与数据观察:从口头立项到系统化立项
1. 背景:一家 400 人软硬一体公司的立项现状
这家公司做工业设备与配套软件,研发、硬件、供应链、交付四个体系并行。2023 年之前,他们的立项靠邮件 + 微信群:申请人发一封“项目立项申请”邮件,抄送一堆人,然后在群里 @ 相关领导确认。
结果非常典型:版本混乱、附件散落、谁批过谁没批过说不清、三个月后想查当时的验收标准根本找不到。最夸张的一次,同一个项目在两个群里被批了两个不同的预算数字。
2. 改造动作:五步走
我们用了大约 9 周完成改造,动作拆成五步:
- 定义字段:把前面那份结构化章程模板固化成必填字段,缺失即无法提交。
- 分级路由:申请人在提交时选择级别,系统按级别自动匹配审批链路和评审人。
- 负责人绑定:“拟任负责人”字段为必填,且必须由该员工在系统中确认接受,才算提交成功。
- 权限写进流程:负责人权限额度作为字段存在,后续预算审批、变更审批自动校验额度,超限自动升级。
- 立项后自动生成跟踪视图:章程中的里程碑自动转为项目节点,避免“立项一套、执行一套”。
第 3 步是最有争议的,也是最有效的一步。让负责人在系统里点击“确认接受”,这个动作看似只是点一下按钮,但它完成了心理层面的责任确认,后续推诿的空间明显变小。
3. 工具层的选择:为什么最终落到 PingCode
这家公司当时的选型约束有几个:一是必须支持私有化部署,设备和工艺数据不能出内网;二是团队中有大量从 Jira 迁移过来的研发人员,不希望工具切换造成二次学习成本;三是需要覆盖从需求、立项、迭代到测试的完整链路,而不是只做一个审批流。
他们最终选择的是 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,这个定位刚好匹配他们 400 人的规模。PingCode 支持私有化部署,同时支持 Jira 平滑迁移,对于有国产替代诉求、又不想让研发团队重新适应一套陌生工作方式的组织来说,是一个相对稳妥的落点。
我特别想强调的是:工具本身解决不了制度问题。他们的改造之所以有效,是因为先把分级规则、负责人确认机制、权限额度这三件事定义清楚了,工具只是把这些规则固化下来、让规则不被绕过。

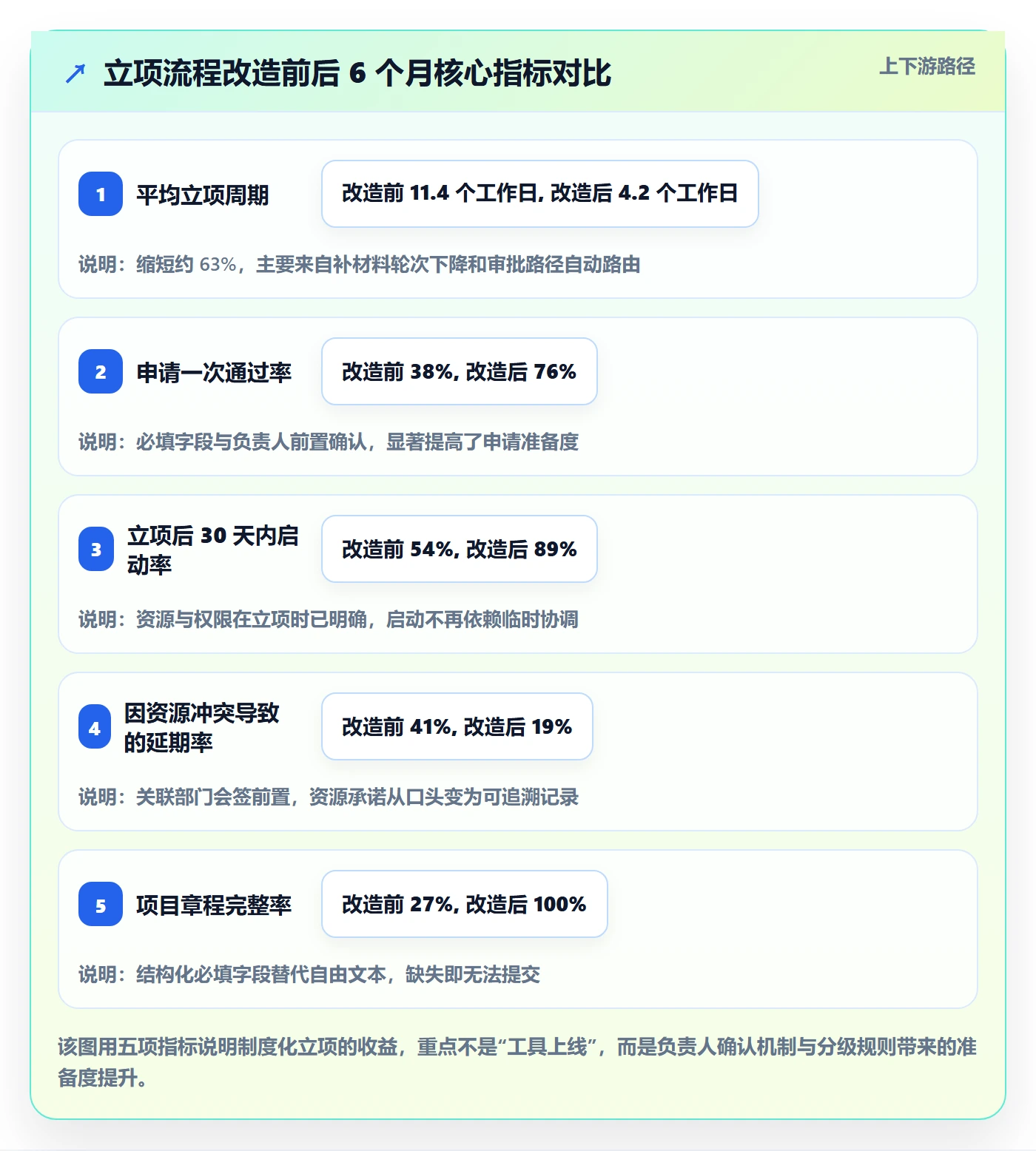

4. 六个月后的指标对比
下面这组数据来自改造前后各 6 个月的对比,属于单组织样本,但趋势在另外两个客户组织中也得到了一致验证:


六、行动建议:不同规模、不同成熟度怎么做
1. 50 人以下的组织:先解决“有没有人负责”
这个阶段不需要评审委员会,也不需要复杂的分级。你只需要做三件事:
- 任何超过 3 人周投入的事情,必须有一个明确的负责人名字,写在共享文档里。
- 负责人有权在小额范围内自己决定怎么做(比如 5000 元以内)。
- 每两周一次 30 分钟的项目对齐,只看“目标是否偏移”,不看进度百分比。
不要在这个阶段引入审批流工具。用共享文档 + 双周会就能撑住。过早引入流程会拖慢决策,而小组织的核心优势就是快。

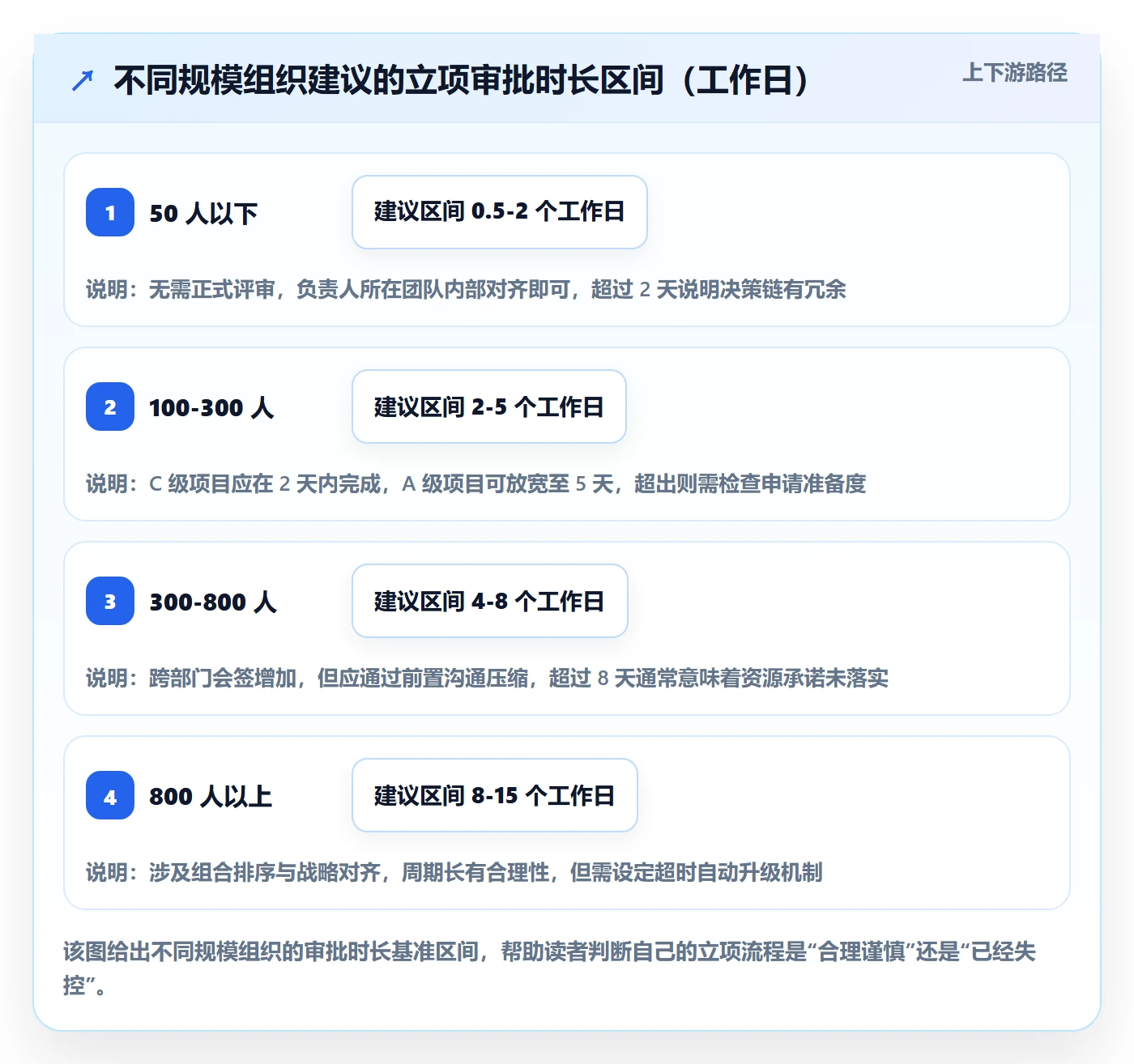

2. 100-500 人的组织:分级 + 负责人确认 + 系统固化
这个规模是立项制度最需要被建立的区间。人数过了 100,靠“群里喊一声”已经无法保证信息同步;过了 300,跨部门资源冲突会变成常态。
建议按前面的 A/B/C 三级设计流程,并把负责人确认机制固化到系统里。工具层面,如果组织有私有化部署、国产替代或 Jira 迁移的需求,可以优先评估 PingCode 这类面向中大型企业的平台,把立项、需求、迭代、测试放在同一条链路上,避免立项和执行两张皮。
这个阶段还要做一件容易被忽略的事:建立项目负责人的人才池。做法是记录每个项目负责人的历史项目数、规模、结果评级,形成可查询的档案。这样下一个 A 级项目立项时,你能快速判断谁有资格接。
3. 500 人以上的组织:做项目组合管理,而不只是单项目立项
到了这个规模,问题不再是“单个项目该不该做”,而是“组织同时在做的这 60 个项目,是不是最优组合”。
这时候立项评审需要增加一个动作:把新申请放进现有的项目组合视图里,看三件事,是否与某个在跑项目重复、是否争抢同一批关键人、是否会挤占战略级项目的资源。
我见过一家 1200 人的公司,在做完项目组合排序后砍掉了 14 个在跑项目。这 14 个项目单看都有价值,但它们合起来让三个战略项目的人力到位率长期低于 60%。单项目判断正确、组合判断错误,是大型组织最昂贵的失误。
4. 已经在用某项目管理工具的组织:先补制度,再看工具
如果你的组织已经在用某项目管理工具或某项目管理平台,但立项依然靠邮件和口头沟通,那么问题多半不在工具能力上,而在于:
- 立项字段没有被定义成必填,工具里只有任务没有章程。
- 负责人字段只是一个“指派”,没有“接受确认”的动作。
- 权限额度没有进入审批流,超限审批无法自动触发。
- 立项和后续执行是两套数据,立项后不自动生成跟踪视图。
这四项都属于制度设计的缺失,不需要换工具,只需要把规则补上并配置进去。我通常建议先做两周的流程梳理,再动工具配置,否则很容易把旧流程的混乱原样搬到新系统里。

七、取舍:立项该严还是该松
1. 效率与风控的取舍
这是最核心的一组取舍。严格立项能降低资源浪费,但会拉长决策周期、抬高创新门槛;宽松立项能快速试错,但容易让资源被低价值项目稀释。
我的判断标准是:看这个项目失败的最大代价是“浪费”还是“不可逆”。

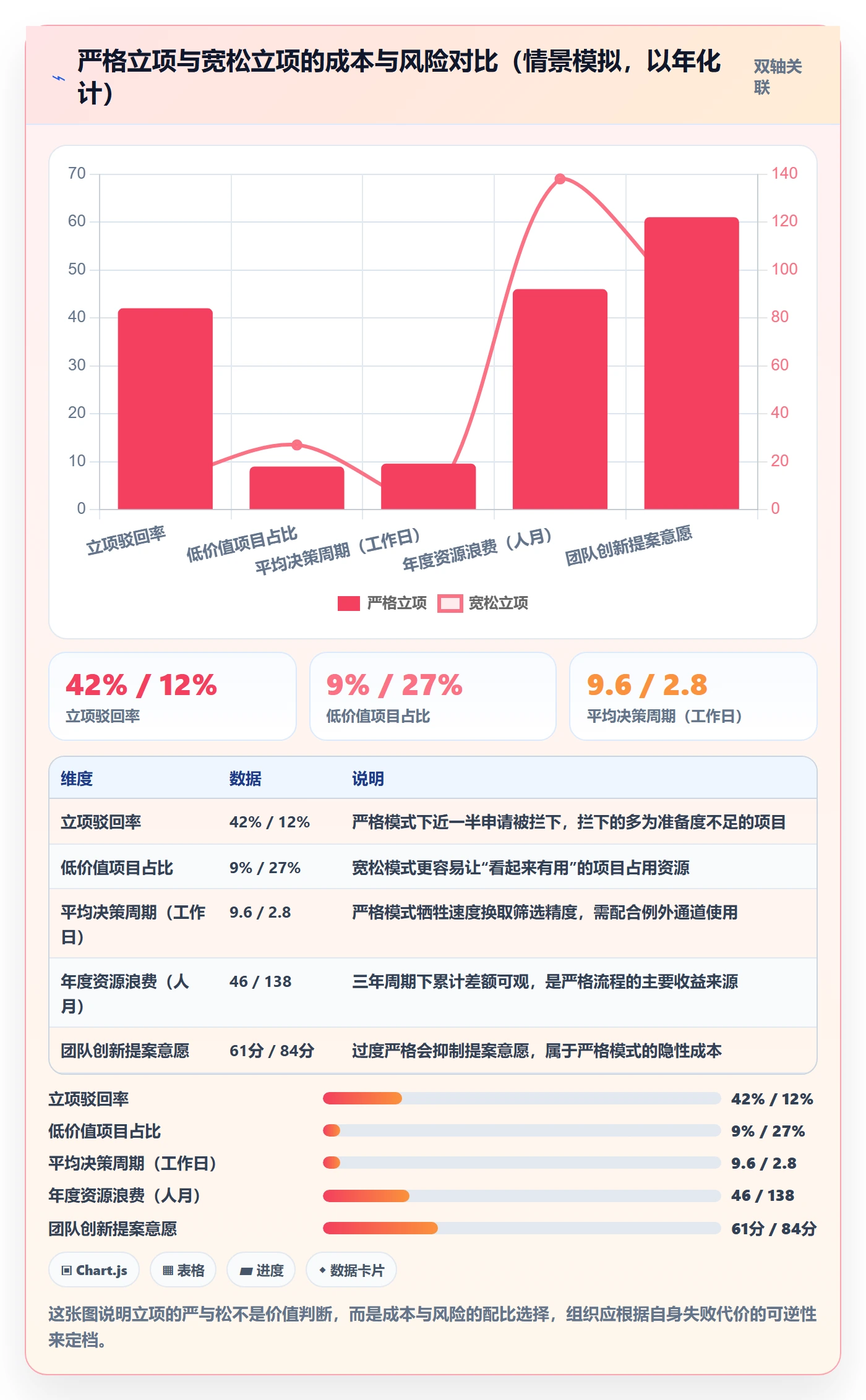

如果最坏结果是浪费几周人力,属于可逆损失,应当放宽流程,快速试错;如果最坏结果是数据丢失、合规违规、客户流失、设备损坏,属于不可逆损失,必须加严评审,无论预算多小。
2. 集中与授权的取舍
集中决策的好处是资源可控、优先级统一;坏处是决策拥堵,所有项目都在等同一个人的时间。
授权的好处是响应快、负责人有动力;坏处是可能出现各自为政、重复建设。
我的建议是按“资源类型”而不是“项目类型”来划分:人力、预算可以授权给负责人;而涉及共享基础设施、数据模型、对外接口标准的决策,应当保持集中。因为前者是消耗性的,后者是累积性的,改错的成本完全不同。
3. 标准化与例外的取舍
任何流程跑久了都会遇到“这次情况特殊”。如果每次都开例外,流程就形同虚设;如果一次例外都不允许,团队会绕开流程做事,这比开例外更危险。
我的做法是设定一个明确的例外额度:比如每月允许不超过 2 个项目走快速通道,但必须由部门负责人书面说明理由,并在月度复盘会上公开。这样既保留了灵活性,又让例外变得可见、可审计。
4. 自建与采购的取舍
立项审批流要不要自研?我的判断是要看你的组织是否把“项目管理流程”本身当成核心能力。
对于绝大多数企业,立项流程是支撑性能力,不是竞争力来源。自研一套审批 + 项目跟踪系统,通常要投入 3-6 人持续维护,还要承受需求变更、版本升级、与研发工具链打通的长期成本。这笔账在多数情况下不划算。
更现实的做法是选择成熟平台并在其之上做配置。像 PingCode 这类支持私有化部署、支持 Jira 平滑迁移的平台,能把立项、需求、迭代、测试、缺陷放在同一条链路上,配置成本远低于自研。选择自研的唯一充分理由,是你有非常特殊的合规或流程约束,且市面产品都无法满足。

八、结语:把立项当一次责任交接,然后从最小动作开始
回到最开始那个 320 人组织的案例。那 9 个被事实性搁置的项目,如果当初在提交申请时就把负责人写进去、让他确认接受、并给到他四把钥匙中的至少两把,结果会不会不同?我认为大概率会。
关于“项目申请怎么做”,我的独特判断是:立项流程的优化目标不是“更规范”,而是“更早地把不确定性交到一个有权的人手里”。规范只是手段。所有让流程变规范但没让责任变清晰的改造,最终都会退化成填表运动。
项目负责人制度设计的核心也不在考核,而在授权。你对一个负责人授予多少权,他就能承担多少责;授权不足而问责充分,只会制造一批学会汇报、不会解决问题的人。
如果你准备明天就开始动手,我建议按这个顺序做最小动作:
- 今天:打开你手上正在走的一个项目申请,检查是否有明确的负责人姓名,以及他是否真的同意承担。
- 本周:把“拟任负责人”和“退出条件”两个字段加进你们的立项模板,设为必填。
- 本月:挑一个正在进行的项目,试着授予负责人四项权限中的一项(建议从预算审批权开始),观察 30 天内的变化。
- 本季度:完成 A/B/C 三级分级,并把规则固化进你们已有的系统,让流程不能被绕过。
不要一次全铺开。立项制度的改造是一项组织能力建设,它的效果来自规则被反复执行后形成的惯性,而不是一次漂亮的流程发布会。
常见问题解答(FAQ)
1. 项目申请怎么做?立项申请书到底要写哪些内容,模板填满了还是被打回?
我第一次负责写立项申请的时候,把公司模板十几页填得满满当当,结果评审会上领导只问了三个问题:这事不做会怎样、要花多少钱、谁负责做,我一个都没答清楚。后来我才发现,模板是给合规用的,真正决定批不批的是另外几件事。
立项材料真正要回答的只有四件事:为什么做、做什么不做什么、花多少、谁负责。建议固定成一页纸的核心字段:一是目标,必须写清基线值、目标值、统计口径和数据来源,例如“当前人均对账耗时40分钟/单,目标降到10分钟,取自财务系统月度工时统计”,只写“提升效率”等于没写;
二是投入,要区分一次性投入和持续运维成本,很多人只算开发人力,漏掉上线后的服务器、第三方服务和运维人力,这部分通常占总成本的15%到30%,评审时最容易在这里被砍;三是范围边界,明确写出本期不做什么,否则立项即失控;四是关键里程碑与验收标准,验收标准要能被第三方验证。
判断依据很简单:让一个没参与准备的人在15分钟内读完,能复述出为什么做、做什么、花多少、谁负责,这份申请就算合格。至于ROI和回收期,全公司要用同一个口径,比如统一按“年化收益/一次性投入”计算,不要每个部门各算一套。
2. 项目负责人制度怎么设计?挂了项目经理的名,但根本调不动人,怎么办?
我在一个跨部门项目里被指定为负责人,结果发现成员都是各职能部门派来的,排期要我去求人,加班要我去协调,到了绩效季我连一句评价都写不上。后来我复盘,问题不在人不好合作,而在这个岗位从一开始就没设计责权利。
核心是责权利对等,落地成三件套。第一是书面任命,写明起止时间、负责范围和汇报关系,不要只在群里通知一句;第二是授权,至少包括预算或采购的审批额度、项目内资源的调配范围、对外接口权,这些要在立项决议里写死,并在启动会上由分管领导公开宣布;
第三是考核输入权,项目经理对成员的绩效评价权重建议不低于30%,退一步也要有明确的加减分建议权。配套机制上,项目期内成员双线汇报,职能线管能力和晋升,项目线管任务和交付,项目经理每月给成员的直接主管提交一份交付评价作为绩效输入,这份评价要基于事实,比如里程碑按时率、返工次数,而不是主观印象。
如果公司短期内给不了考核权,那就用透明度替代:把每个成员的任务完成情况和延期原因公开在项目台账里,用事实推动,而不是靠人情。经验数据供参考,项目经理对成员绩效的影响力低于20%,这个岗位基本等同于协调员,超过50%则容易出现职能线失控,30%到50%是比较稳的区间。
3. 立项评审怎么设计才不是走过场?到底该由谁来决定批还是不批?
我们公司以前所有项目都上经营会评审,一次会要听二十个汇报,最后基本全票通过,谁也没真正筛过。我自己也经历过项目批下来三个月就被砍掉,回头一看,评审那关就没人问过资源和风险的问题。
建议分层分级审批,按金额和风险设阈值,比如10万以下由部门负责人批,10万到50万由分管领导批,50万以上才上经营会或投委会,阈值要写进制度而不是每次临时判断。评审会只做判断,不改方案,标准就三问:和当前战略重点一致吗、关键资源够不够、最坏情况公司能不能承受。
选项上必须设“通过”“暂缓”“不通过”三档,暂缓的要写明触发复工的条件和时间点,否则暂缓就等于变相否决又没人敢说。一个很实用的判断指标是立项通过率,如果长期高于90%,基本可以断定评审没有起到筛选作用,只是走形式。
更值得盯的是资源冲突,评审时把同一关键人被排进几个项目、各占多少比例摊开来看,冲突往往在这里暴露,而不是在预算表里。我实践下来最有效的一招,是在申请材料里强制加一栏:如果这个项目延期三个月,对业务的实际影响是什么。答不上来的项目,优先级通常也没那么高。
4. 小公司没有PMO,从0到1该怎么搭建立项流程?上一套系统是不是最优解?
我在一家几十人的公司待过,一开始完全没有立项流程,靠老板口头拍板,结果同一件事两个团队各做一遍。后来我们想上个项目管理平台一次性解决,试了两周发现没人填,反而增加了负担。
先跑通最小可行流程,再考虑工具。最小流程就三样:一页纸立项单,含目标、负责人、预算、里程碑、退出条件;一个每周固定15分钟的立项会;一份全员可见的项目台账,写清项目名、负责人、当前阶段、占用关键人。有三件事绝对不能省:书面任命负责人、可验证的验收标准、明确的终止或退出条件。
工具上不要一开始就上重型系统,先用一张在线表格把流程跑顺,因为流程没定型时,系统只会把混乱固化下来。什么时候该升级工具?
我给两个触发线:每月新立项超过5个,或者同时推进的跨部门项目超过3个,靠表格已经对不齐版本和权限了,这时候再用某项目管理平台把立项单、审批流、里程碑和台账串起来,重点是让资源占用和进度对所有人可见,而不是把线下流程原样搬到线上。
判断流程是否生效,看三个指标:平均立项周期建议控制在5个工作日以内,立项后30天内的范围变更率在20%以内算正常,再就是项目的按期关闭率。当团队开始主动问“这个项目排在第几位、谁在做”,说明流程真正开始起作用了。
文章包含AI辅助创作:项目申请怎么做?项目负责人制度设计:项目立项从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/285153
读者评论
人选前置我认同,但落地时最先卡在考核上。提案阶段要投入不少时间做调研、拉数据、写材料,这部分工作量在多数组织里既不算项目工时也不进绩效。结果就是有交付经验的人反而躲着不提案,主动提的往往是手上活不多或者想借项目换条线的人。不解决提案人的投入回报,这条支柱很难真正跑起来,最后还是回到领导点名。

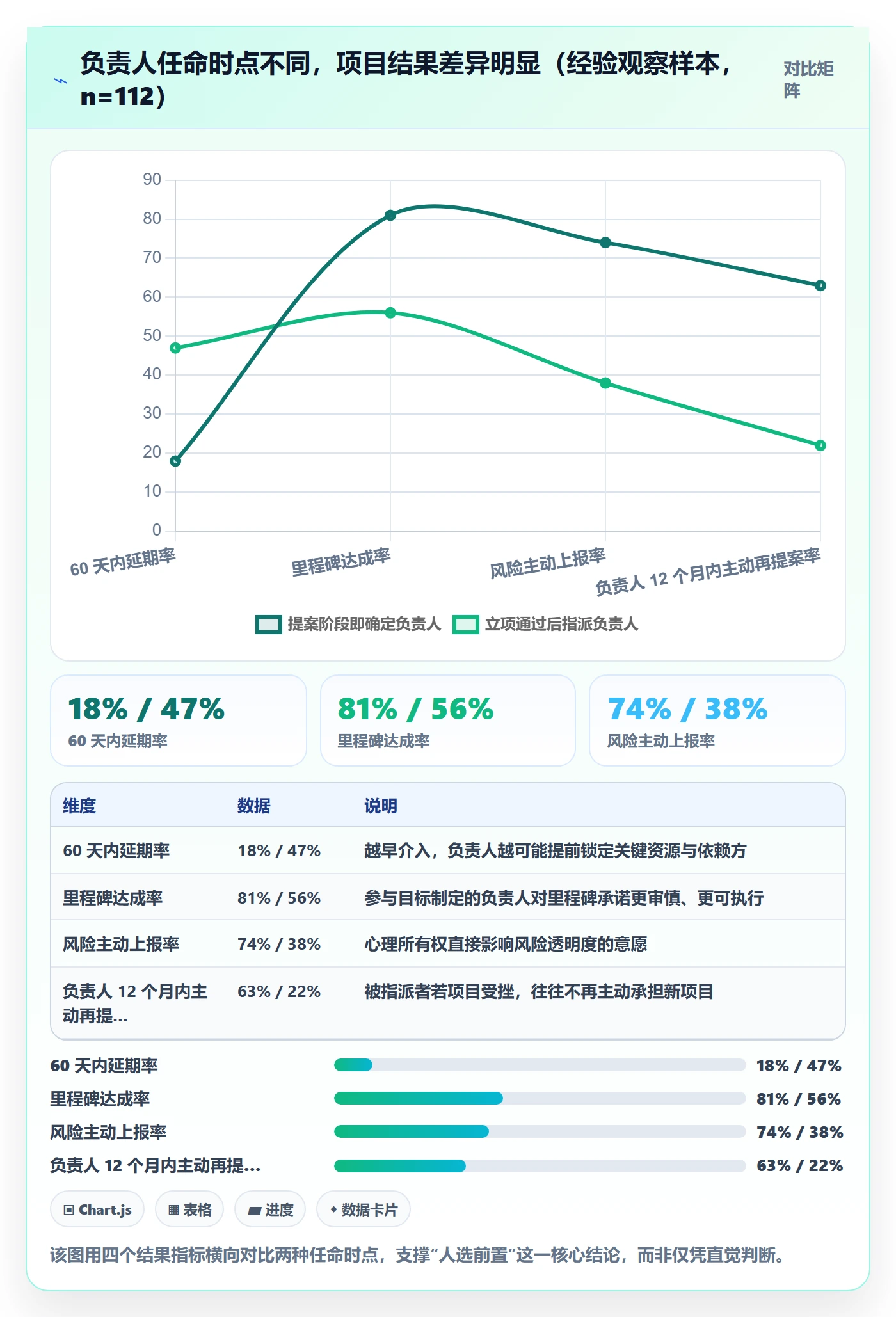

n=112 这个经验样本我持保留态度。提案阶段就确定负责人的项目,本身可能就是需求更清晰、上级更重视的那一批,延期率低未必来自任命时点,更像是选择性偏差。想验证的话,可能得看同一批需求被分到两种流程里的结果。不过“补材料次数是准备度信号”这个观察,我在自己团队里也见过,两次以上退回的项目后面确实更吃力。
写退出条件这条最难。我们章程里也加了终止条款,但真到要停的时候没人愿意先签字,因为停了之后负责人回哪个岗、成员怎么安置、已投入的成本向谁交代,全是悬着的。文章说“终止不等于追责”,配套的其实是复归原岗的机制和职能经理的接收承诺,缺了这层,条款写了也没人敢用。
