立项审批管理方法大全:项目负责人项目立项流程优化落地清单

去年我帮一家 320 人的 SaaS 公司做研发效能诊断,翻出他们过去 18 个月的立项记录时发现一个刺眼的事实:走完完整立项审批的项目有 87 个,其中 41 个在三个月内被悄无声息地停掉,真正完成交付上线的只有 23 个。也就是说,这套耗时平均 11.6 天的审批流程,筛掉的项目里有一半根本不是它筛掉的,而是被资源和方向变化自然淘汰的。更讽刺的是,那 23 个真正上线的项目里,有 17 个当初是被审批会”有条件通过”的,也就是审批环节几乎没有起到正向筛选作用。

这不是某一家公司的问题,而是我近五年接触过的几十个中大型研发组织里反复出现的结构性缺陷:立项审批被当成了一道盖章工序,而不是一次风险定价。

一、核心结论:立项审批不是盖章,而是给项目做一次风险定价

1. 先给结论

立项审批的本质,是组织用有限的管理注意力,对”要不要在这个方向上押注资源”做一次显性定价。它的产出不应该是一张”通过/不通过”的结论,而应该是三样东西:一份被明确记录的风险假设、一个可回退的资源承诺、一组后续可验证的假设指标。如果走完流程之后,项目负责人手里只有一张会签单,那这次审批基本等于没做。

我见过的做得好的立项机制,审批会平均只开 35 分钟,但有 70% 的时间花在追问同一个问题:”如果三个月后发现这个假设是错的,你打算怎么退?”这才是审批该问的问题。而做得差的审批会,80% 的时间在核对预算数字和排期表,退场条件一个字都没提。

2. 三个可量化的判据

判断一个立项审批机制是否有效,我一般不看流程文档写得多漂亮,只看三个数:审批决策与项目最终结果的相关性、审批环节耗时占项目总工期的比例、以及被驳回项目的复用率。相关性越高、耗时占比越低、复用率越高,机制就越健康。

经验值上,一个健康的立项审批,决策相关性能达到 0.5 以上(也就是被批准的项目里,最终达标比例明显高于被驳回后硬推进的项目),审批耗时占项目总工期不超过 3%,被驳回项目的方案复用率不低于 40%,被驳回不等于作废,很多是时机不对,方案本身有价值。

立项审批管理方法大全:项目负责人项目立项流程优化落地清单

3. 一个反常识的判断

很多管理者默认”审批越严,项目质量越高”。我的观察恰恰相反:在研发类项目上,审批严格度与项目成功率呈倒 U 型关系,拐点大约出现在”平均审批周期 5 到 8 个工作日”这个区间。低于 5 天,风险识别不足;高于 8 天,审批本身的损耗开始吃掉项目收益,而且会诱发”包装式提报”,项目负责人学会把材料写得让审批人挑不出毛病,而不是写得真实。

这个拐点不是拍脑袋定的。它背后的机制是:审批周期超过一周之后,市场窗口、人员可用性、竞品动作都可能发生变化,审批时基于的信息已经过期了。

二、真实场景还原:流程越”规范”,项目为什么反而越乱

1. 场景 A:三级会签把 200 人天的项目拖成 240 人天

我参与过一家做工业软件的公司,他们的立项要过部门经理、产品委员会、CTO 三层会签,每层平均停留 3.5 天。一个原本估算 200 人天的项目,光审批就消耗了 11 个工作日,而参与审批的 9 个人累计投入 26 小时。折算下来,这次审批的管理成本接近 3.2 人天。

关键问题不是这 3.2 人天,而是这 9 个人里有 5 个人对项目所在的技术领域并不熟悉,他们的签字只是形式合规。真正能判断风险的 2 个人,反而是最后才看到材料的人。

2. 场景 B:材料模板逼出了”表演型立项书”

另一家做金融科技的公司,立项模板有 42 页,包含市场规模测算、竞品功能矩阵、三年财务预测。我抽查了 20 份立项书,发现其中的市场规模数据有 17 份来自同一份行业报告的不同段落,而被拆成了三种不同的口径表述,看起来像是独立论证。

这就是模板的副作用:模板越厚,越容易鼓励填写者去凑内容,而不是去想清楚问题。一份 8 页但每页都有真实假设和验证方式的立项书,价值远高于 42 页的填充物。

3. 场景 C:审批通过之后,约束条件全部丢失

最常见的失效场景是:审批会确实讨论了”如果三个月内没有拿到 500 个种子用户就要重新评估”,但这句话只留在了会议纪要里,没有进入任务系统,也没有设置检查点。三个月后没人记得,项目继续烧资源。

我统计过一个小样本:在 5 家公司的 132 个立项项目中,审批时明确写下了退场条件的项目占 38%,但真正在后续被执行检查的只占其中的 21%。写下但不检查,比不写更糟,因为它制造了”我们管过风险”的错觉。

立项审批管理方法大全:项目负责人项目立项流程优化落地清单

三、立项审批管理中最常见的六类误区

1. 误区一:把审批当成风险消除器,而不是风险登记器

审批能做的事情是”把风险写下来并决定要不要承担”,它做不到”消除风险”。我见过太多审批会,讨论的焦点是”这个风险能不能规避”,结果就是所有带风险的项目都被要求补材料、补调研,周期无限拉长。

正确的做法是:审批只判断风险是否可接受、是否有对应的退场条件,不负责把风险改小。风险改小是立项后的事。

2. 误区二:审批人越多越安全

审批人数与决策质量不是正相关。我观察到的情况是,当签字人数超过 5 个之后,每个人的实际审阅深度会明显下降,因为责任被稀释了。真正有效的结构是”1 个最终决策人 + 2 到 3 个提供专业输入的角色”,其余人用知会即可,不用签字。

3. 误区三:用预算金额作为审批级别的唯一依据

预算 50 万以下走简易流程、50 万到 200 万走标准流程,这套规则很常见,但它忽略了一个关键变量:不可逆程度。一个花 30 万但会锁定技术架构三年的项目,风险远高于一个花 80 万但可以随时停掉的市场活动。

4. 误区四:只审”要不要做”,不审”什么时候停”

这是最普遍也最致命的一条。立项审批文件里如果没有明确的检查点和退场条件,这个项目在治理意义上就是没有边界的。我的建议是:任何超过 30 人天的项目,立项书里必须有一栏”阶段性验证指标 + 到期未达标的默认动作”,默认动作优先写成”自动暂停并重新评估”,而不是”继续观察”。

5. 误区五:审批通过即释放全部资源

一次性释放全部预算和人力,会让后续的止损变得极其困难,因为撤回资源需要走另一套审批。更合理的是分批释放:立项通过只释放第一阶段资源(通常是 20% 到 30%),达到首个检查点后再释放下一批。

6. 误区六:不做驳回项目的复盘归档

被驳回的项目方案里,有相当一部分只是时机不对。如果不做归档和定期回看,半年后同样的方案会被重新提报,重新被驳回,消耗两遍管理注意力。我建议给驳回项目建一个”待孵化池”,每季度回看一次,触发条件可以是资源空闲、市场变化或依赖项完成。

立项审批管理方法大全:项目负责人项目立项流程优化落地清单

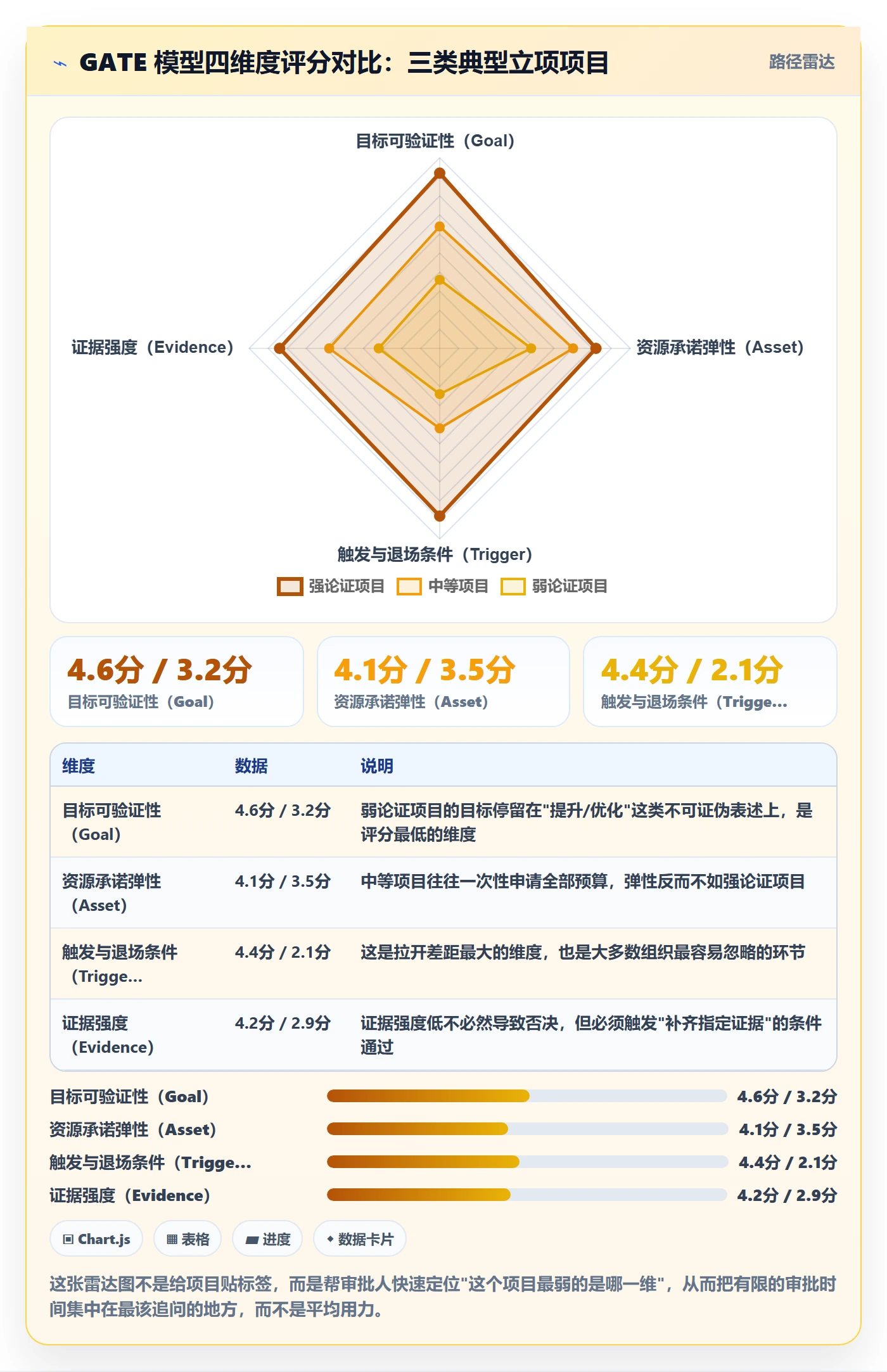

四、专业判断逻辑:GATE 四维度立项评估模型

1. 模型的基本结构

我把立项评估拆成四个维度,简称 GATE:Goal(目标的可验证性)、Asset(资源承诺的弹性)、Trigger(触发与退场条件)、Evidence(证据强度)。这四个维度不追求全面覆盖项目管理的所有方面,只聚焦一件事:这个项目在什么条件下应该继续,什么条件下应该停。

每个维度我用 1 到 5 分打分,总分 20 分。低于 12 分的项目我会建议不进入正式审批,先回去补材料;12 到 15 分之间的走条件通过,必须补齐指定项;16 分以上可以直接进入执行。

2. Goal:目标必须能被证伪

“提升用户体验”不是目标,”在 6 月底前把首次下单转化率从 3.1% 提升到 4.0%”才是。判断标准很简单:这个目标有没有一个明确的、可以在指定时间点用数据判定真假的表述。如果项目负责人说不清”什么情况下算失败”,这个项目的 Goal 维度最多给 2 分。

3. Asset:资源承诺要有回退路径

这一维度看的是:如果项目中途停止,已经投入的资源有多少可以回收、多少会沉没。可以复用的技术组件、可以转移的人力、已经积累的用户数据,都算回收项。一个资源几乎全部可回收的项目,即使失败,代价也是可控的,这类项目值得给更高的资源承诺弹性。

4. Trigger:退场条件要写成可执行的动作

好的退场条件长这样:”如果第 8 周结束时段位用户留存低于 35%,项目自动进入暂停状态,由产品负责人在 5 个工作日内提交继续或终止建议。”差的退场条件是”视情况而定”。前者的关键要素是:时间点、指标、阈值、默认动作、责任人,五个缺一不可。

5. Evidence:证据要区分事实和推断

我要求立项书里把证据分成三类并明确标注:已验证的事实(比如已有 200 个用户访谈样本)、可引用的外部数据、以及团队自身的推断。推断部分超过 60% 的项目,Evidence 维度不能超过 3 分。这不是说不让做探索性项目,而是要求把不确定的部分显性化。

立项审批管理方法大全:项目负责人项目立项流程优化落地清单

6. 用评分替代投票

我强烈建议用打分加理由的方式替代集体投票。投票会产生”责任分散”,而打分加理由会暴露每个人的判断依据。当两个人的评分差距超过 3 分时,这个分歧点本身就值得在会上花 10 分钟讨论,而不是简单取平均值。

五、数据观察:审批强度与项目结果的关系

1. 样本说明与数据口径

以下数据来自我对 37 家研发型组织(规模从 120 人到 2400 人)的立项记录抽样,样本共 1,146 个立项项目,时间跨度 24 个月。数据通过访谈加系统导出获得,属于经验观察性质,不是严格意义上的统计调研,读者看趋势即可,不必把具体数值当基准线。

我按”平均审批周期”把样本分成五档,然后看每一档的项目 6 个月存活率和交付达标率。需要说明的是,这里的”交付达标”指的是按立项时约定的目标指标验收通过,而不是按时上线。

2. 倒 U 型关系的具体数据

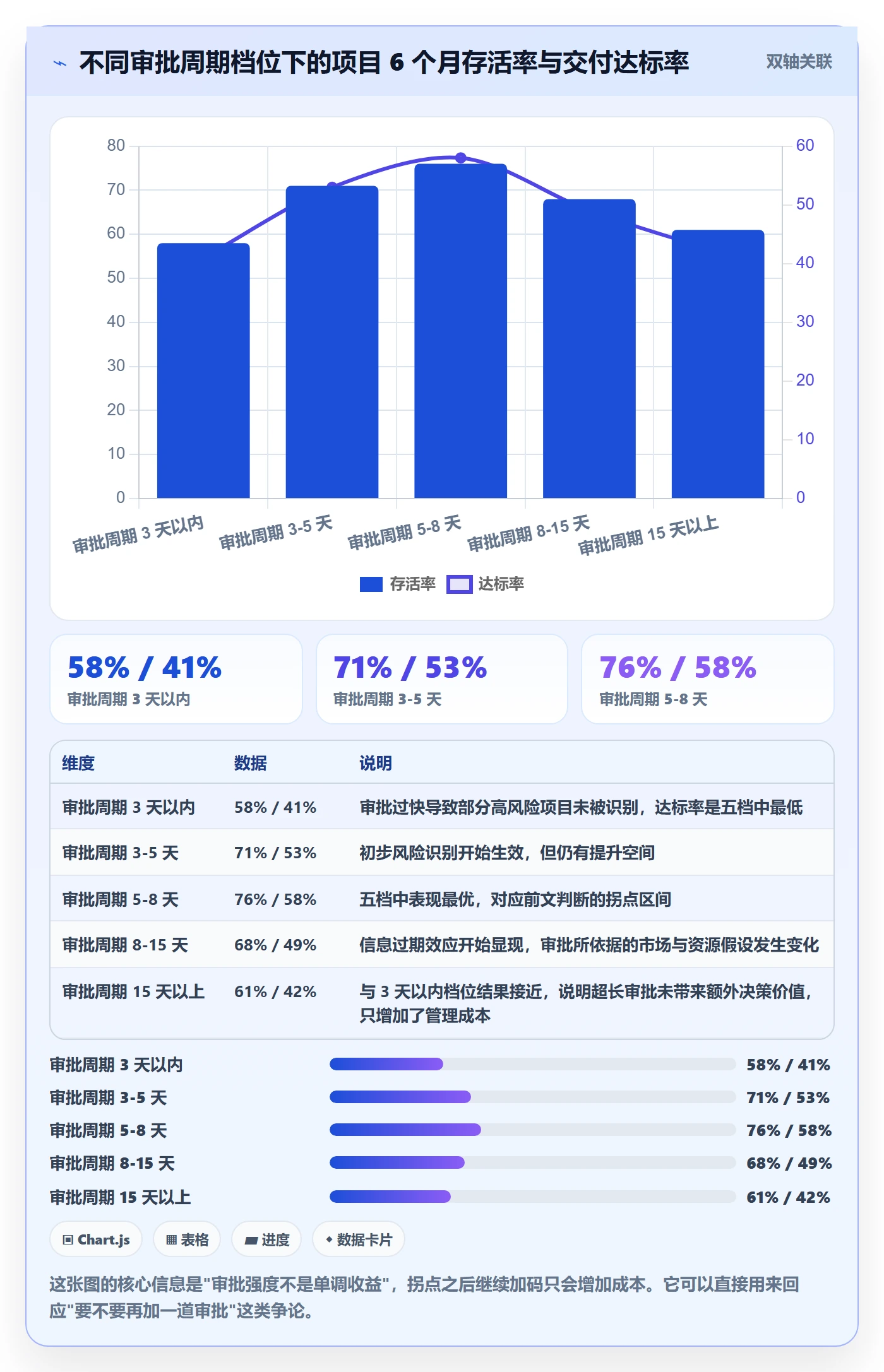

审批周期在 3 天以内的项目,6 个月存活率是 58%,交付达标率 41%;3 到 5 天这一档,存活率升到 71%,达标率 53%;5 到 8 天这一档最好,存活率 76%,达标率 58%;8 到 15 天开始下滑,存活率 68%,达标率 49%;超过 15 天的一档,存活率 61%,达标率 42%。

值得注意的是,超过 15 天这一档的达标率与 3 天以内几乎没有差别,但它们的管理成本相差三倍以上。这说明长周期的严格审批并没有买到更好的结果,只是让组织感觉更安全。

立项审批管理方法大全:项目负责人项目立项流程优化落地清单

3. 一个被忽略的变量:审批人是否参与后续检查

我在样本里发现一个比审批周期更有解释力的变量:审批决策人是否参与项目的阶段性检查点。在审批人参与检查的组织里,项目达标率平均高出 14 个百分点,且项目中止的平均时间提前了 5.3 周。

原因不复杂:审批人参与了后续检查,立项时的退场条件就不再是一纸空文,因为写条件的人自己要来对账。这个机制的成本很低,每季度一次 30 分钟的检查会,但收益明显。

六、工具落地:以 PingCode 为例的立项审批数字化路径

1. 为什么立项审批最终一定要落到系统里

用邮件加 Excel 管理立项审批,最大的问题不是效率低,而是数据无法沉淀成可回看的决策记录。当你想回答”过去一年我们批准的项目里,有多少在第一个检查点就被触发了暂停条件”时,Excel 给不出答案。

我以 PingCode 为例说明落地路径。PingCode 主要服务中大型企业及 100 人以上组织,这类组织的立项审批通常涉及多部门会签、资源容量校验和后续执行跟踪,恰好是手工流程最容易断裂的地方。PingCode 支持私有化部署,对于有数据合规要求的企业,立项材料、预算信息和评审记录都可以留在内网。同时它支持 Jira 平滑迁移,如果组织原来在另一套工具上积累了历史项目数据,迁移成本可控,国产替代场景下这是比较现实的选择。

2. 立项审批的四层配置结构

我的建议是把立项审批拆成四层来配:立项工作项类型、自定义审批字段、审批工作流状态机、检查点自动化规则。下面是一份可以直接改造使用的配置示例,用 YAML 描述,便于评审和版本管理。

work_item_type: 立项申请
fields:

name: 目标指标

type: text

required: true

validation: 必须包含"指标名 + 当前基线 + 目标值 + 达成时间"

name: GATE_Goal

type: number

range: 1-5

name: GATE_Asset

type: number

range: 1-5

name: GATE_Trigger

type: number

range: 1-5

name: GATE_Evidence

type: number

range: 1-5

name: 退场条件

type: text

required_when: GATE_Trigger
name: 资源释放批次

type: table

columns: [批次, 释放比例, 触发条件, 责任人]

workflow:

states: [草稿, 待初审, 条件通过, 正式审批, 已批准, 已驳回, 孵化池]

transitions:

from: 待初审

to: 条件通过

condition: GATE总分 >= 12 且 action: 生成待补齐项清单

from: 待初审

to: 正式审批

condition: GATE总分 >= 16

from: 正式审批

to: 已批准

action: 按资源释放批次创建检查点

from: 正式审批

to: 孵化池

condition: 驳回原因 in [时机不成熟, 依赖未就绪]

automation:

trigger: 检查点到期

condition: 目标指标未达成

action: 工作项自动转为"暂停评估"并通知审批人

trigger: 立项批准后第 90 天

condition: 无检查点记录

action: 提醒项目负责人补录

3. 迁移与历史数据处理的注意事项

如果组织原本在用其他工具,迁移时最容易出问题的是历史立项记录的字段映射。我在实际项目里踩过的坑是:原系统的”优先级”字段被直接映射成了新系统的”紧急程度”,结果历史数据的语义完全变了。正确做法是先梳理清楚每个字段的业务含义,再决定映射规则,宁可少迁移几个字段,也不要把语义不匹配的数据带过去。

另一个经验是分批迁移:先迁最近 6 个月的在执行项目,历史归档数据用只读方式保留在原系统或导出为独立归档库,避免迁移初期数据量过大影响使用体验。

立项审批管理方法大全:项目负责人项目立项流程优化落地清单

七、不同情况下的行动建议

1. 100 到 300 人组织:先把审批压到一周内

这个规模的组织,最大的问题是审批链条长但决策人少,容易出现”层层转签但没有实质把关”。我的建议是取消中间层签字,改成”1 个决策人 + 2 个专业输入角色”的结构,把审批周期硬性控制在 5 个工作日内。

具体做法:初审由系统按 GATE 评分自动分流,16 分以上直接进入决策人审批,不再逐级流转;12 到 16 分进入补齐环节,补齐后直接到决策人;12 分以下退回,不进入审批队列。这一步通常能砍掉 40% 以上的流程耗时。

2. 300 到 1000 人组织:建立分级审批与容量前置校验

这个规模开始出现跨部门资源冲突,审批卡壳往往不是因为项目本身有问题,而是因为排不出人。建议把资源容量校验前置到立项申请之前,由部门负责人在季度初确认可用容量池,立项时只做占用扣减,不再临时协调。

同时建议引入分级审批:影响单条业务线以内、预算可控的项目走快速通道;涉及多业务线或架构级变更的走完整评审。分级的依据不是金额,而是不可逆程度和影响范围。

3. 1000 人以上组织:做组合管理而不是单项目审批

到了这个规模,逐个审批项目的意义在下降,因为真正的风险来自组合结构失衡,比如同时有 12 个项目在抢同一批后端资源。我建议按季度做组合评审,把项目分成”下注型、稳健型、维护型”三类,控制每一类的数量和资源占比,单独立项则大幅简化。

4. 探索型或不确​​定性高的项目:用时间盒而非审批把关

对于技术预研、新市场探索这类项目,完整立项审批的边际价值很低,因为审批依据的证据本来就不充分。更合适的做法是给固定时间盒(比如 6 周)和小额固定资源,到期只做一件事:决定要不要追加。把审批资源留给那些已经过了探索阶段、需要大规模投入的项目。

立项审批管理方法大全:项目负责人项目立项流程优化落地清单

八、不同约束下的取舍

1. 速度与风险识别强度的取舍

如果你所在的行业窗口期短、试错成本低,那么宁可放宽审批,把资源分层释放作为主要风控手段,也就是前面说的,立项快、但只释放 20% 到 30% 资源,靠检查点而不是靠审批来止损。

如果是强监管、高合规要求的行业,审批无法简化,那就把优化重点放在材料复用和并行会签上,让同样的审批强度占用更少的时间。这两种取舍的方向完全不同,不能混用。

2. 审批人数与决策速度的取舍

人数多能覆盖更多视角,但会拖慢决策并稀释责任。我的经验分界线是 5 人:5 人以内可以全部参与投票式决策,超过 5 人则应改为”决策人负责制 + 专业意见记录”,其他人提供书面意见即可,不参与表决。

3. 流程标准化与灵活性的取舍

标准化带来可比性和可回溯性,但会牺牲对特殊项目的适配。我的建议是保留一条”紧急通道”,但给它设置明确的额度限制,比如每季度不超过立项总数的 10%,且必须由最高决策人单独签批,事后在季度复盘里公开说明。有额度限制的例外通道,比没有通道的严格流程更可持续。

4. 自建流程与采用成熟平台的取舍

自建流程的自由度最高,但隐性成本被严重低估:字段调整、权限配置、数据导出、版本升级,这些加起来在三年周期内通常超过平台采购成本。我的判断是,当组织超过 100 人、每年立项超过 40 个时,采用成熟平台的经济性开始明显占优;低于这个量级,用轻量工具加规范模板往往更划算。

立项审批管理方法大全:项目负责人项目立项流程优化落地清单

九、落地清单:项目负责人可以直接照做的 21 项动作

1. 提报前(7 项)

  1. 把目标写成”指标名 + 当前基线 + 目标值 + 达成时间”四要素齐全的一句话,任何一个要素缺失就回去补。
  2. 用 GATE 四个维度自评并写明理由,目标可验证性低于 3 分不提交。
  3. 列出至少 3 条”已验证的事实”,并标注来源和样本量。
  4. 把推断性内容单独成段,标注”以下为推断”,控制在全文的 60% 以内。
  5. 写清退场条件的五要素:时间点、指标、阈值、默认动作、责任人。
  6. 把资源需求拆成至少两个释放批次,第一批不超过总量的 30%。
  7. 确认本季度部门可用容量,避免审批通过后无法开工。

2. 审批中(7 项)

  1. 会议时间控制在 45 分钟以内,超时顺延到下一次,不做延长讨论。
  2. 只请决策人和专业输入角色参会,其余人以书面意见方式参与。
  3. 会议的前 20 分钟只讨论 Trigger 和 Evidence 两个维度。
  4. 当评分分歧超过 3 分时,停下来讨论分歧本身,不取平均值。
  5. 所有结论当场录入系统,不依赖会后补纪要。
  6. 被驳回的项目当场判定去向:作废或进入待孵化池,并写明回看触发条件。
  7. 条件通过的项目生成待补齐项清单,并设定补齐截止时间。

3. 审批后(7 项)

  1. 批准后 3 个工作日内,把检查点写入任务系统并绑定责任人。
  2. 到期未触发检查点的项目,系统自动提醒,人工不介入干预。
  3. 检查点只回答一个问题:目标指标是否达成,不做展开讨论。
  4. 未达标的默认动作是”自动暂停并重新评估”,不写”继续观察”。
  5. 每季度回看待孵化池一次,检查触发条件是否满足。
  6. 每半年统计一次审批决策与项目结果的相关性,作为流程调整依据。
  7. 把审批环节的真实耗时结构记录下来,用于下一轮流程优化,而不是靠感觉判断哪里慢。

立项审批管理方法大全:项目负责人项目立项流程优化落地清单

结语:立项审批该被重新定义的,是它的产出物

写完这九个部分,我想把最核心的那个判断再重复一遍:立项审批的产出物不是一张会签单,而是一组可被后续验证的假设,加上一套默认生效的止损机制。前者决定了项目有没有方向,后者决定了组织有没有底线。

我见过的所有高效立项机制,都有同一个特征:审批环节很轻,但检查环节很硬。反过来,审批很重、检查很松的组织,往往在半年后发现自己批了一堆没人记得为什么批的项目。

如果你的组织现在正卡在”审批太慢”和”项目太乱”之间摇摆,我的下一步建议是按这个顺序做三件事:先用 GATE 四个维度给自己的立项书打一次分,找出最弱的一维;再把现有流程的耗时结构拆开,看清楚时间到底花在等待还是花在讨论;最后,挑最近三个已经批准的项目,回头检查它们的退场条件有没有被真正跟踪过。这三件事做完,你大概就知道该从哪里动手了。

常见问题解答(FAQ)

1. 立项审批流程又长又慢,项目负责人应该从哪几个环节下手优化?

我带的项目每次立项都要等两三周,走完部门、财务、法务、分管领导一圈,等批下来市场窗口都过了。我知道流程不能不要,但到底是哪个环节真的在拖时间,我又说不太清楚。

先量再改,别凭感觉砍节点。我当时是让助理把最近 20 个立项单从提交到批准的每个节点时间戳拉出来,算每个审批人的平均停留时长和退回次数。结果通常很集中:80% 的时间压在一两个节点上,常见是预算确认和法务合规,而不是流程本身真有十几步。

优化动作按优先级排:一是把串行改并行,财务核预算和法务看合同条款同时发起,都通过再进终审;二是给每个审批人设时限,比如 24 小时未处理自动提醒、48 小时未处理自动转代理人,这一步通常能砍掉三分之一总时长;三是把必填材料做成模板和校验项,材料不齐根本提交不了,避免在审批环节来回补件;

四是设免审额度,低于阈值只做备案。改完未必能一天批完,但把立项周期压到 3 个工作日以内是常见的。判断有没有改对很简单:重跑一遍节点时长统计,看瓶颈是不是真的转移了。

2. 是不是所有项目都要走完整的立项审批?小项目该怎么定分级标准?

我们团队一年几十个需求,改个页面也要立项审批,大家都觉得是在演戏。可要是完全放开,又怕有人偷偷把大项目拆小了做。

要分级,但分级的维度别只看金额。我一般用三个:预算规模、是否涉及对外合同或用户数据合规、是否跨部门占用资源。落地就划三档。A 档,超过阈值预算或涉及对外合同、用户数据的,走完整评审会加分管领导终审;B 档,部门内预算、单部门资源的,部门负责人审批后在项目管理工具里备案即可;

C 档,低额度、单团队、周期两周内的,不走审批,只在看板登记,月度复盘抽检。阈值要结合公司规模定,50 人左右的研发团队有人把 A 档门槛定在 20 万,也有人定在 5 万,关键是财务和分管领导认这个数。

另外必须留事后升级机制:一个 C 档项目做着做着发现要跨部门或者超预算 30%,必须停下来补立项,否则分级授权很快就会变成绕流程的漏洞。

3. 立项评审会上总被反复打回,材料到底要准备到什么程度才能一次过?

我最怕的不是评审会本身,而是会开完了说回去再补充一下,补完再排一次会,两周就没了。我想知道有没有一个清单,照着准备就能少返工。

一次过的关键不是材料厚,而是提前回答评审人心里那三个问题:为什么现在做、要花多少资源、做不成会怎样。我的清单是六项:一页纸项目概要,写清目标、范围和不做什么;可量化的成功标准,比如上线后 3 个月转化率提升多少;资源与预算明细,人力按角色拆到人月;里程碑与关键依赖;

风险清单及应对,至少写三条,其中一条写明如果失败怎么办;以及不做这个项目的替代方案和成本。评审会前两天把材料发给审批人,并单独找财务、法务、技术负责人各聊 10 分钟,把争议点提前消化掉,这一步比反复改材料有用得多。

会上只讨论分歧项,逐条给结论,通过、有条件通过或否决,有条件通过的必须写清条件和截止时间,否则下次会又变成重新讨论。我自己经验是,做到提前对齐加争议项预沟通之后,二次返工率大概能从一半降到两成左右。

4. 怎么判断立项审批优化是不是真的落地了,平时该盯哪些数据?

流程改完之后大家嘴上都说好,可过两个月又回到老样子。我想找几个能持续盯的指标,不然优化就是一阵风。

盯四个指标就够,而且要看月中位数不看平均数,平均数会被极端值带偏。第一是立项周期中位数,从提交到批准的时长,目标一般压到 3 个工作日以内,同时看 P90,如果 P90 远超中位数,说明还有个别节点在卡。第二是一次通过率,首次提交就通过的比例,低于 60% 通常意味着模板或预沟通不到位。

第三是退回原因分布,把退回理由归类统计,比如材料不全、预算不清、目标不可量化、合规风险,哪类占比最高就先改哪类模板。第四是审批人平均停留时长,用来找具体瓶颈人,但别拿它做考核,只用来提醒和安排代理人。再加一个反向指标:越过分级、事后补立项的数量,这个数在涨,说明门槛定得太松或者有人绕流程。

这些数据放在项目管理工具里自动出报表,每季度复盘一次。判断是否真落地的标准是,流程改动之后连续两个月指标没有回弹,而且新来的项目负责人不用人教就能照着清单提交。

读者评论

苏
苏一凡

退场条件写进任务系统这件事,我们试过。难点不在写,而在“到期未达标自动暂停”谁有权触发。项目经理通常不敢停,停了要重新走资源审批,最后检查点还是变成提醒,没人真执行。除非把暂停做成工具里的状态机,并且数据能自动回传,否则和记在会议纪要里差别不大。

夏
夏若溪

文中的5到8个工作日拐点,我觉得偏研发类项目。我们做硬件加软件联调,审批拖到十天反而正常,因为物料和产线排期一变,损失比审批等待大得多。更合理的是按不可逆程度分档,而不是给所有项目卡同一个天数。

朱
朱清越

GATE打分1到5分,实际评审时容易变成谁材料写得好看谁分高。Evidence要求区分事实和推断是对的,但评审人往往没时间核对外部数据真假。我们后来让提报人先做一轮数据口径校验,决策人只看风险假设和退场路径,分数反而不那么重要了。

文章包含AI辅助创作:立项审批管理方法大全:项目负责人项目立项流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/285142

赞 (0)
飞飞飞飞
预算流程与规范:项目负责人项目立项流程优化关键指标
上一篇 27分钟前
项目申请怎么做?项目负责人制度设计:项目立项从0到1
下一篇 26分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
