我给一家 600 人规模的智能硬件公司做立项流程诊断时,把他们过去 18 个月的立项单全导了出来。214 个项目里,同一个客户出现了 9 种写法,同一条产品线出现了 6 种简称,PMO 每个季度为了让项目台账对齐财务口径,额外要投入大约 30 人时做人工归一。这家公司的审批流只有 5 个节点,流程图上看起来很干净,但立项之后沉淀下来的项目数据几乎是不可用的。
这件事让我重新理解了一个被讲烂的词,项目名称落地方案。它不是”给项目起个好名字”的行政规范,而是立项流程里最便宜、也最容易被跳过的那个杠杆点。审批节点从 7 个砍到 3 个,能省 3 天;但项目名称从自由文本变成结构化主键,能省掉后面两年的数据治理成本。前者是显性的,汇报时看得见;后者是隐性的,所以大多数企业只优化前者。
这篇文章把我过去几年在中大型企业做立项流程优化时踩过的坑、做过的判断和最后跑出来的数据,按”结论,场景,误区,逻辑,案例,建议,取舍”的顺序完整拆一遍。涉及具体企业的地方都做了脱敏处理,凡是我用推演补足的数字,都会明确标注为示意数据。
一、核心结论:项目名称是立项流程里被低估最严重的字段
1. 项目名称本质上是一个主键,不是一句描述
我判断一家公司的立项流程成不成熟,很少先看流程图。我会先要两样东西:过去一年的立项单清单,和他们在项目管理平台里的项目列表。把这两份放在一起看,基本就能判断这家公司的项目数据能不能被复用。
如果这两份清单对不上,或者对得上但需要人工解释,那这家公司的立项流程就还停留在”审批合规”阶段,没进入”数据可用”阶段。项目名称在系统里承担的角色是主键,不是描述。主键的要求是唯一、稳定、可解析;描述的要求是好看、好读、好理解。这两个目标在多数情况下是冲突的,而大多数企业默认选了后者。
选后者的代价不会立刻出现。它会在半年后出现:季度复盘时无法按业务线拉数据,年度审计时无法把项目成本归集到客户,人员交接时新人看不懂项目列表里那一堆简称。
2. 立项流程优化的顺序应该是数据规范优先于流程自动化
我见过的立项流程优化项目,八成以上把预算和时间花在审批流引擎上:配置会签、加条件分支、做移动端审批、接钉钉和企业微信。这些事本身没错,但它们解决的是”审批慢”,不是”数据烂”。
更麻烦的是,审批流自动化会放大数据问题的传播速度。原来一个名字不规范的项目要走 5 天审批,中间还有机会被人肉拦下来改掉;现在自动化之后 4 小时就批完,一个错的名称直接就进了系统,然后在需求、任务、测试、发布、成本归集五个模块里同时扩散。
所以我现在给客户的建议顺序是固定的:先定名称规范,再做结构化字段,最后才做审批流自动化。顺序颠倒的代价,通常要用两到三倍的工作量补回来。

3. 项目名称落地方案的最小闭环
我把名称落地方案拆成一个五步闭环,缺任何一步都会在半年内反弹:定义命名结构、绑定字典表、配置系统校验、处理历史存量、建立变更规则。这五步里,前三步是设计工作,第四步是脏活,第五步是长期治理。
绝大多数企业做完前两步就停了,然后在三个月后发现规则形同虚设。原因很简单:没有系统校验的规范,本质上是建议,不是规范。而人不会长期执行建议。
二、背景与真实场景:三个立项现场告诉我的事
1. 场景一:800 人制造企业,PMO 每季度花 30 人时对齐台账
这家企业的项目命名规则写在《项目管理办法》第 4 章第 2 条,一共 87 个字,大意是”项目名称应体现客户、产品线和立项年份,由项目发起人拟定,PMO 审核”。规则本身写得挺清楚,问题出在”由项目发起人拟定”这七个字。
发起人是销售、是产品经理、是研发负责人,每个人对”体现”的理解都不一样。销售写的名字里带客户全称,产品经理写的名字里带内部代号,研发负责人写的名字里带技术栈。PMO 审核时只能拦明显的错,拦不住口径不一致。
结果就是每个季度末,PMO 要花大约 30 人时,把这些名字手工映射到财务口径和业务线口径上。按 PMO 岗位的人天成本折算,一年大约 12 个工作日白白消耗在名字上。这不是管理能力问题,是把结构化决策交给自由文本的必然结果。

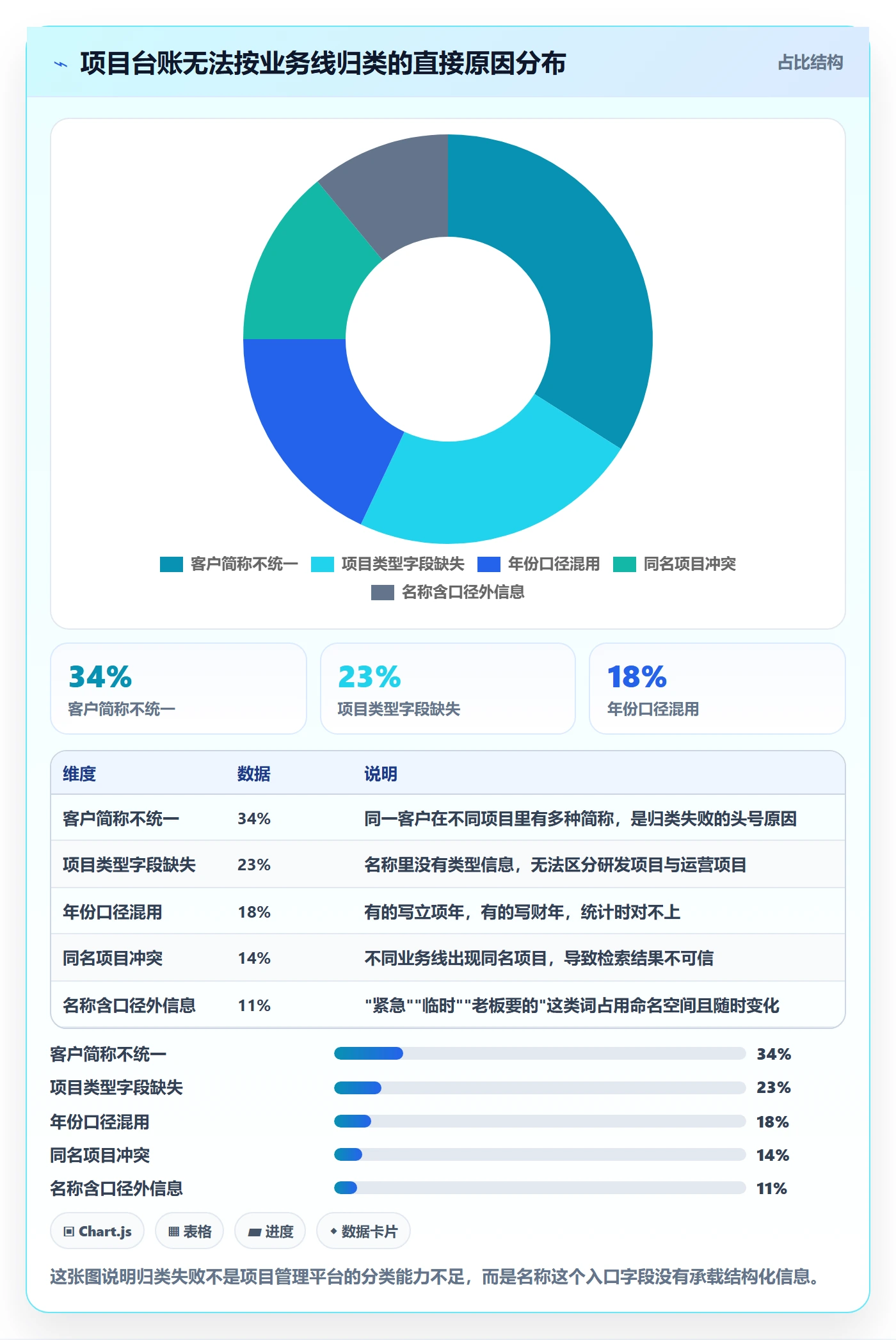

2. 场景二:300 人 SaaS 公司,迁移后 37% 的项目无法归类
这家公司从老的项目管理工具迁到新平台,迁移工具本身跑得很顺,1200 个历史项目一个没丢。迁移完成后他们才发现,其中有 444 个项目(37%)无法按业务线归类,因为名字里既没有业务线信息,也没有稳定的客户标识。
更糟的是,这 444 个项目里有相当一部分还在活跃开发中。研发每天在新平台里打开列表,看到的是一堆”XX 优化””XX 二期””临时需求”这样的名字。工具换了,问题一个没解决。
这个案例让我形成了一个固定判断:迁移项目的第一件事不是搬数据,是给源数据做质量分档。分档做得好,迁移成本可以压低一半以上;分档跳过,迁移就只是把混乱从一个容器倒进另一个容器。
3. 场景三:金融科技公司,11 个审批节点,平均 9.6 个工作日
这家公司的立项审批有 11 个节点,从发起人到最终批准平均 9.6 个工作日。管理层的第一反应是砍节点,我建议他们先别砍,先做一件事:把最近 50 个立项单的”被退回原因”统计出来。
统计结果很有意思。11 个节点里,真正行使否决权的只有 3 个:预算、合规、技术可行性。剩下的 8 个节点里,有 5 个节点的退回原因集中在”项目名称与预算科目对不上””项目归属业务线不明确””不清楚这个项目和已有项目的关系”。也就是说,接近一半的审批等待,根源在立项单的信息结构,而不在审批节点数量。
他们后来先改了立项单的字段结构,把业务线、客户、项目类型、预算科目做成下拉选择,名称由系统按规则自动生成。改完之后什么都没砍,平均周期从 9.6 天降到 5.8 天。第二个月才砍掉两个确实冗余的节点,降到 4.3 天。


三、拆解常见误区:六个我反复见到的错法
1. 把命名规范写进员工手册,而不是写进系统
这是最普遍的一个。规范写在文档里,就注定要靠人的记忆和自觉来执行。而立项是一个低频动作,一个人一年可能只发起两三个项目,他根本没有机会形成肌肉记忆。
我的判断标准很直接:如果一条命名规范不能变成系统里的必填校验、下拉选项或正则表达式,它就等于不存在。写文档不是落地,配置进系统才是落地。
2. 追求”好听”,牺牲”可解析”
我参加过好几次命名规则评审会,会上花时间最多的往往不是结构讨论,而是”这个名字读起来顺不顺””简写会不会有歧义””英文字母大写还是小写”。这些讨论本身不算错,但它们是在优化一个次要目标。
名称的第一服务对象是检索系统和统计报表,第二服务对象才是人。把一个可解析的名称做得难读一点,损失很小;把一个名称做得朗朗上口但无法解析,损失是长期的。
3. 把业务维度全塞进名称字符串
有的企业走到另一个极端:既然名称重要,那就把所有信息都塞进去。我见过一个 41 个字符的项目名称,里面包含业务线、客户、产品、年份、月份、负责人姓名、优先级、阶段。这种名称看起来信息量很大,实际上非常脆弱。
原因是这些维度的变动频率完全不同。客户和业务线基本不变,负责人和优先级可能一个月就变一次。把它们绑在同一个字符串里,等于用一个高频变动的值去污染一个应该稳定的主键。项目负责人一换,名称就得改;名称一改,历史引用全部失效。
4. 只改新项目,不管历史项目
新规则只对新建项目生效,是最省事的做法,也是最容易导致双轨制的做法。半年之后,系统里会同时存在两套命名逻辑,检索时要用两套关键词,报表要写两个过滤条件,新人要理解两种风格。
我的经验是:历史项目不必全部改造,但必须做一次明确的分类处置。哪些升级、哪些冻结、哪些归档,要有清单和责任人。含糊处理等于给未来埋雷。
5. 一次性定死规则,不留扩展位
业务是会变的。今天只有三条业务线,明年可能变成五条;今天没有海外项目,明年可能有了。命名结构里如果没有预留扩展位,每次业务变化都要改规则,而改规则的成本远高于一开始留出空间。
我通常在结构里保留一个 2 到 4 个字符的扩展段,暂时不用也要留着。这个成本的代价几乎为零,收益在两年后体现。
6. 让 PMO 人工校验,而不是让系统校验
把 PMO 当成质量守门人,是很多中小企业的默认做法。这在项目数量少的时候可行,一旦年立项数超过 100 个,PMO 就会变成瓶颈。而且人工校验的标准会漂移,同一个人不同时期的标准都可能不一样。
人工校验只适合处理规则之外的例外,不适合处理规则之内的常规。常规校验必须交给系统,PMO 的精力应该花在规则设计、例外裁决和季度审计上。

四、专业判断逻辑:六层校验与三段式结构
1. 六层校验模型
我给项目名称设计做评估时,固定用六个维度打分。这六个维度不是拍脑袋来的,是我从多个失败案例里倒推出来的:每个维度都对应过至少一次真实事故。
| 校验层 | 要回答的问题 | 失败时的典型后果 |
|---|---|---|
| 唯一性 | 全公司范围内,这个名字是否会重复 | 检索结果不可信,报表合并出错 |
| 可解析性 | 能否用程序从名称中提取出业务维度和时间维度 | 无法批量归类,PMO 只能人工处理 |
| 稳定性 | 项目生命周期内,名称会不会因为人员或阶段变化而改动 | 历史引用失效,跨系统对不上号 |
| 可检索性 | 相关方能否凭直觉关键词找到目标项目 | 信息查找耗时,重复建项目 |
| 权限可映射性 | 能否根据名称中的业务归属自动套用权限方案 | 权限配置靠人工,越权风险上升 |
| 归档可追溯性 | 项目关闭多年后,还能否定位到它的归属和合同关系 | 审计追溯困难,历史成本无法归集 |
这六层里,唯一性是最容易被满足的,也是最容易被当成全部目标的。很多企业只做到”不重名”就以为万事大吉,剩下五层全部失分。真正决定名称能不能长期使用的,是后四层。

2. 三段式结构:稳定段、可变段、系统段
我把可落地的命名结构总结为三段式。第一段是稳定段,承载业务线和客户;第二段是可变段,承载项目类型;第三段是系统段,由平台自动生成的年份和流水号组成。
这个分法的核心逻辑是按照变动频率分层。稳定段在整个项目生命周期内不应变化,它是权限映射和成本归集的锚点;可变段允许在特定条件下变更,但必须走变更流程;系统段完全不可人工修改,它保证唯一性。
下面是我给一家客户配置的命名规则参考结构,用 YAML 表达,可以对应到大多数项目管理平台的自定义字段体系里。
# 项目命名规则配置参考(脱敏示意)
naming_pattern: "{业务线}-{客户编码}-{项目类型}-{年份}-{流水号}"
example: "MFR-ACME-NPI-2025-007"
segments:
stable:
key: business_unit
label: 业务线
type: enum
required: true
source: 组织字典表(5 个值,含 1 个预留)
key: client_code
label: 客户编码
type: string
required: true
validate: "^[A-Z]{4,8}$"
variable:
key: project_type
label: 项目类型
type: enum
required: true
options: [NPI, NPD, OPS, INFRA, MKT]
system:
key: year
label: 立项年份
type: number
auto: true
key: seq
label: 流水号
type: number
auto: true
scope: business_unit + year
rules:
唯一性由 business_unit + year + seq 三者共同保证
稳定段生成后不可修改,纠错需走数据修正单
可变段变更需走变更单,并记录变更前后 diff
名称中的业务线前缀用于自动匹配权限方案
注意这里的 scope 设置。流水号的唯一性范围不是全公司,而是业务线加年份。这样做的好处是流水号长度可控,同时在业务线内部保持唯一。如果一开始把流水号设成全公司唯一,几年后数字会变得很长,可读性下降。
3. 什么情况下应该放弃”名称承载”,改由字段承载
我经常被问到:这些信息到底该放进名称,还是放进自定义字段?我的判断标准有三条。
第一条,这个信息会不会出现在非系统场景里。比如邮件沟通、会议纪要、纸质台账、合同附件。如果会,那它必须在名称里可见,因为别人不会去系统里查字段。客户名和项目简称通常属于这一类。
第二条,这个信息的变动频率有多高。年变动一次以内的,放名称;季度变动一次的,放字段;月变动一次的,放状态。变动频率是决定放在哪里的核心变量。
第三条,这个信息是否需要参与批量统计。需要的话优先放字段,因为字段有类型、有字典、有索引,统计效率远高于字符串解析。
三条标准套下来,典型结论是这样的:业务线、客户、年份放名称加字段双写;项目类型只放字段;负责人、优先级、当前阶段只放状态字段,绝不进名称。
五、案例与数据观察:一家 520 人企业的立项流程优化复盘
1. 优化前的立项流程与名称现状
这家企业做工业软件,520 人,年立项数大约 180 个,横跨四条业务线。优化前他们的项目名称完全自由填写,PMO 只做一次形式审核,确认没有敏感词就放行。

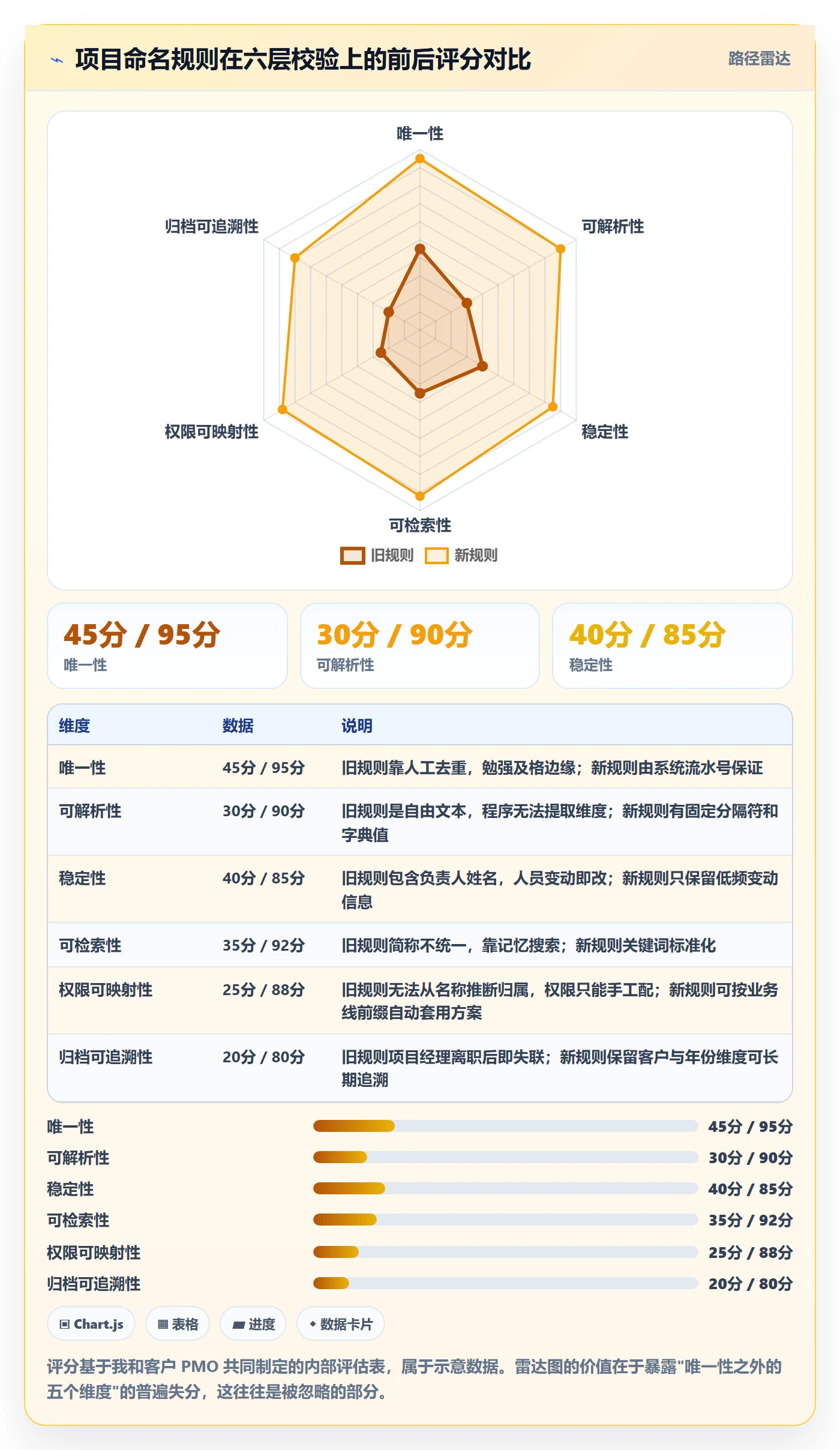

我做的第一件事是抽样统计。随机抽 120 个项目,按六层校验打分,结果不太好看:唯一性勉强过线,可解析性和权限可映射性都在 30 分以下。更关键的是,他们的项目名称里有 16% 包含”紧急””临时””加急”这类词,而这些词在项目立项一个月后基本都失去了意义,却永久留在了名称里。
第二件事是算账。我让他们统计 PMO 季度台账归一的实际工时,连续统计了两个季度,平均 31.5 人时/季度。按这个数字推算,名称问题每年消耗的成本,远高于他们准备投入的治理成本。
2. 用工具把规则变成配置:以 PingCode 为例
这家企业在选型阶段定了两条硬要求:一是平台要支持项目级别的自定义字段和必填校验,二是要能私有化部署,因为他们的项目名称里包含客户代号,不能放在公有云上。
PingCode 主要服务中大型企业及 100 人以上组织,这个定位和他们的组织规模、部署要求是匹配的。他们把命名规则拆成三块落到平台上,整个过程大概用了两周配置加一周试运行。
- 项目名称保留人可读短名加系统编号。名称字段本身不再让人自由发挥,而是由平台按模板生成,人工只填业务线、客户、类型三个变量。
- 业务线、客户、项目类型、立项年份全部下沉为自定义属性字段,设为必填并绑定字典表。这样名称是给人看的,字段是给报表和权限用的,两套体系各司其职。
- 用项目集做业务线归口,用项目模板预置默认值。不同业务线建项目时走不同模板,字段默认值和权限方案自动套用,减少了重复配置。
这里有个细节值得单独说:他们没有把命名规则写成一段正则表达式去卡名称字段,而是把规则拆解成几个下拉选择,再让系统拼装名称。这个改动看起来更麻烦,实际上大幅降低了执行成本。因为人做选择题的准确率,远高于人按规则拼字符串的准确率。
两周配置期结束后,他们又做了一件事:把名称生成的逻辑和权限方案绑定。业务线前缀决定项目默认可见范围,客户编码决定谁能看到这个项目的成本和合同信息。这样一来,命名规范不再是”为了好看”,而变成了权限体系的基础设施,团队配合的意愿明显提升。
3. 迁移场景:从 Jira 过来的 1200 个项目
这家企业原本用的是 Jira,历史项目 1200 个左右。PingCode 支持 Jira 平滑迁移,字段、工作项类型、状态流基本能对应过来。但他们很快意识到一件事:迁移工具能搬字段,搬不了口径。

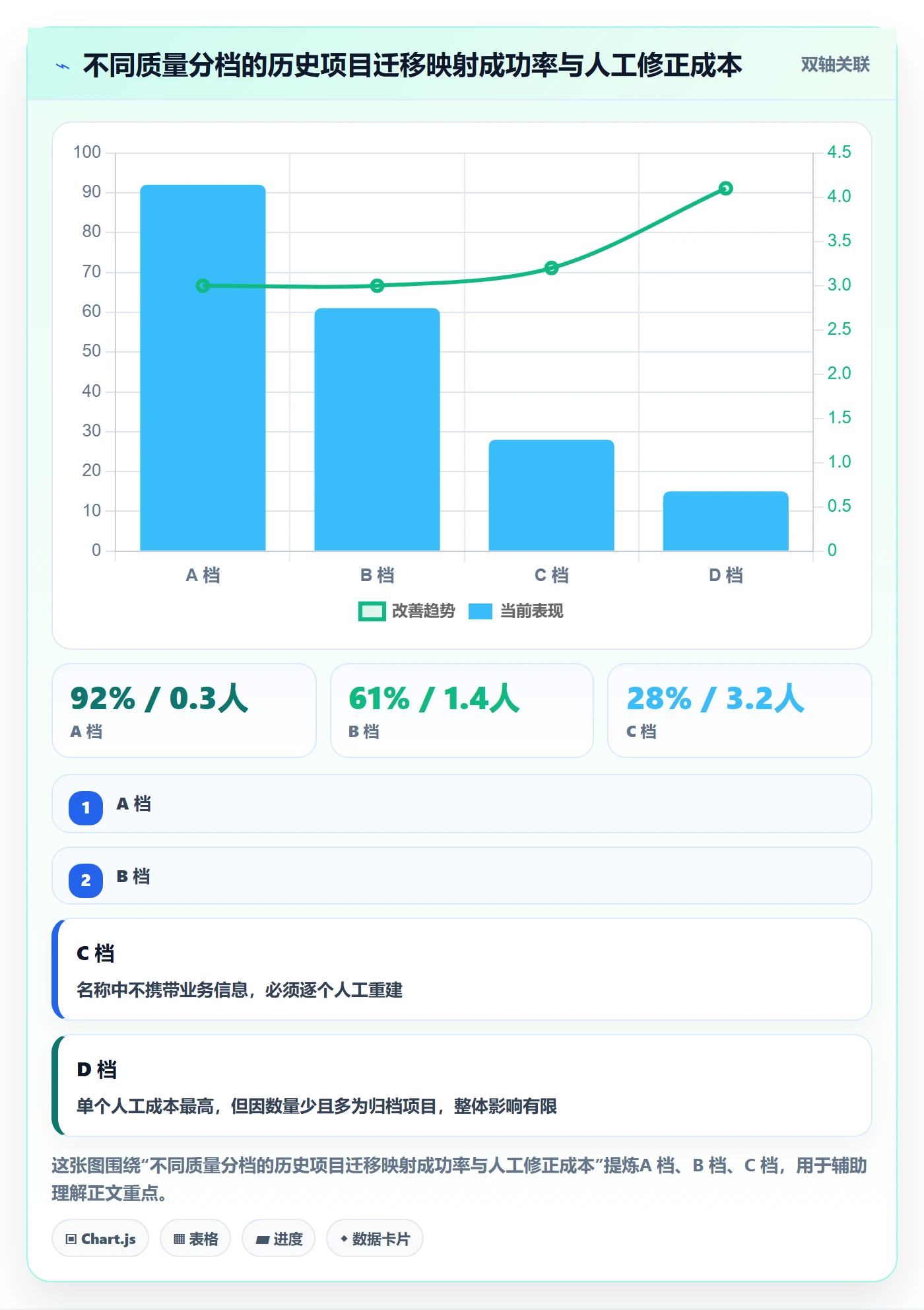

所以他们在正式迁移之前,先做了一轮源数据分档。做法是按名称里包含的信息质量,把 1200 个项目分成四档,每档用不同的迁移策略。
| 分档 | 判定条件 | 项目数(示意) | 迁移策略 | 人工成本 |
|---|---|---|---|---|
| A 档 | 名称含客户编码与立项年份,结构规整 | 约 410 个 | 自动映射到新字段 | 0.3 人时/个 |
| B 档 | 名称含客户简称,缺年份或类型 | 约 520 个 | 半自动映射,人工确认客户 | 1.4 人时/个 |
| C 档 | 名称含临时标注或内部代号 | 约 190 个 | 人工重建属性字段 | 3.2 人时/个 |
| D 档 | 名称无任何可解析信息,项目已非活跃 | 约 80 个 | 只读归档,不参与新口径统计 | 0.2 人时/个 |
这个分档动作花了两天,但把后面的迁移周期从预估的六周压缩到了三周半。更重要的是,它让团队对”哪些历史数据是资产、哪些是负担”有了共识,避免了后面无休止的争论。
这里要强调一点:迁移的成功率取决于源数据的质量分布,而不是迁移工具的先进程度。同一个工具,A 档数据的映射成功率和 C 档数据差了三倍以上。所以如果你的历史数据质量普遍偏低,与其花时间比较工具,不如先花时间做分档和清洗。

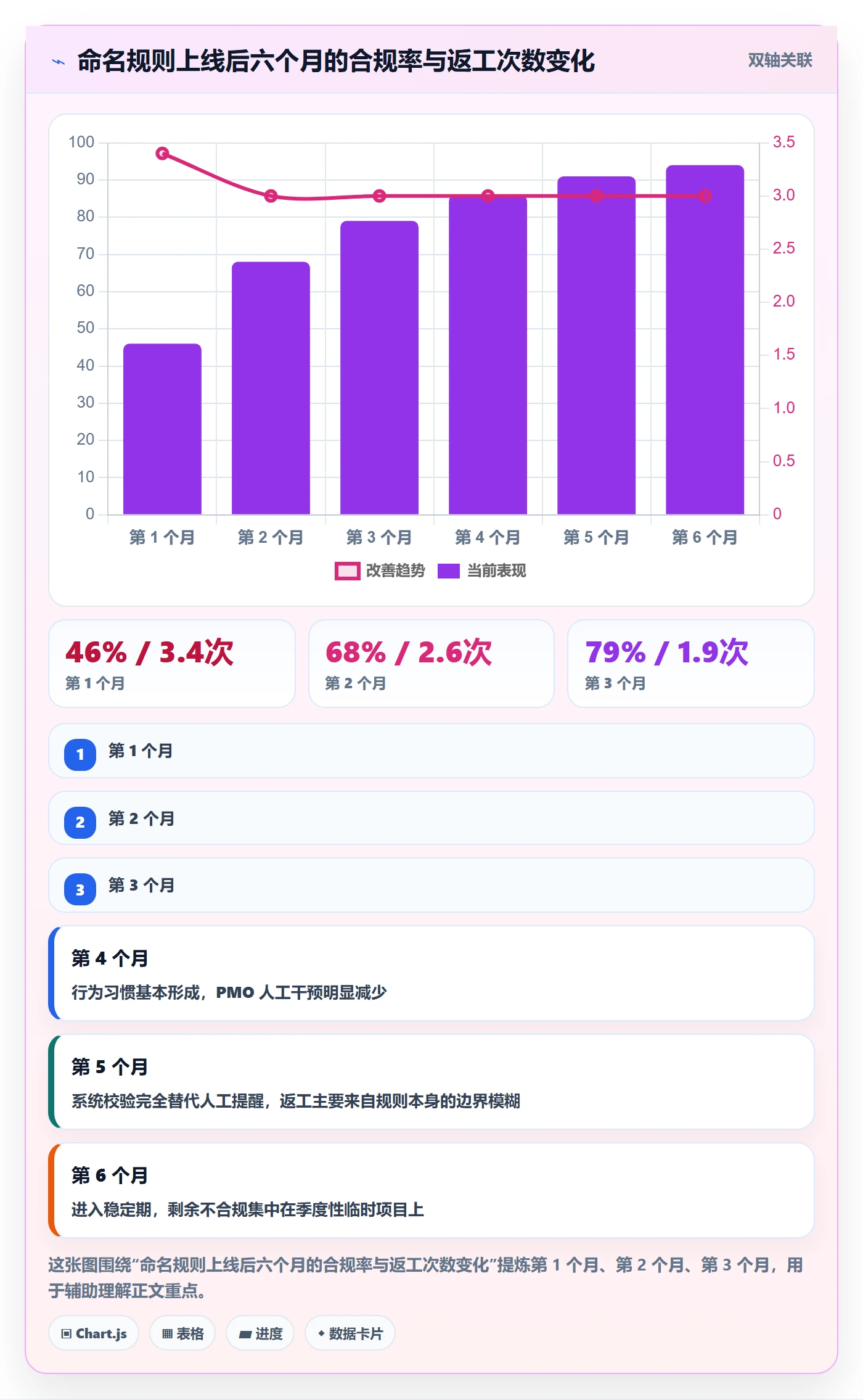

4. 六个月后的数据变化
新规则上线后,我跟踪了六个月的关键指标。第一个月并不好看,命名合规率只有 46%,原因是有团队觉得流程变复杂了,绕过去用”临时项目”的方式建单。这是所有规范落地都会遇到的第一个坎。
第二个月他们做了两件事:一是把校验从”提醒”改成”阻断”,不合规就无法提交;二是给四条业务线各配了一个模板负责人,专门处理例外。第三个月开始,合规率进入稳定爬坡区间。
到第六个月,命名合规率 94%,平均命名返工次数从 3.4 次降到 0.5 次。PMO 的季度台账归一时耗从 31.5 人时降到 4 人时。更让我意外的是间接收益:因为他们把业务线前缀和权限方案绑定了,新项目建单后权限自动继承,IT 部门的权限配置工单量下降了大约六成。

六、不同情况下的行动建议

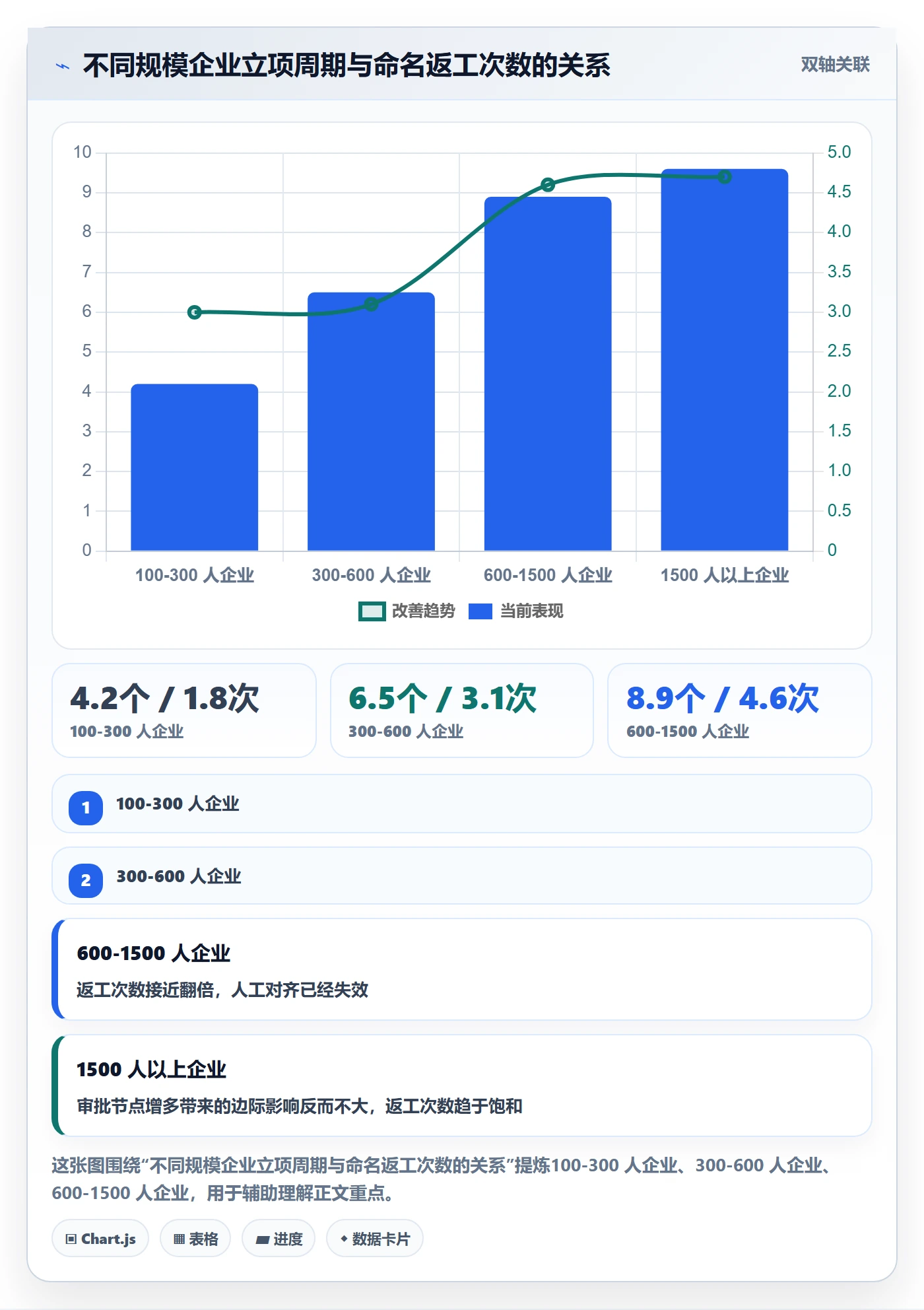

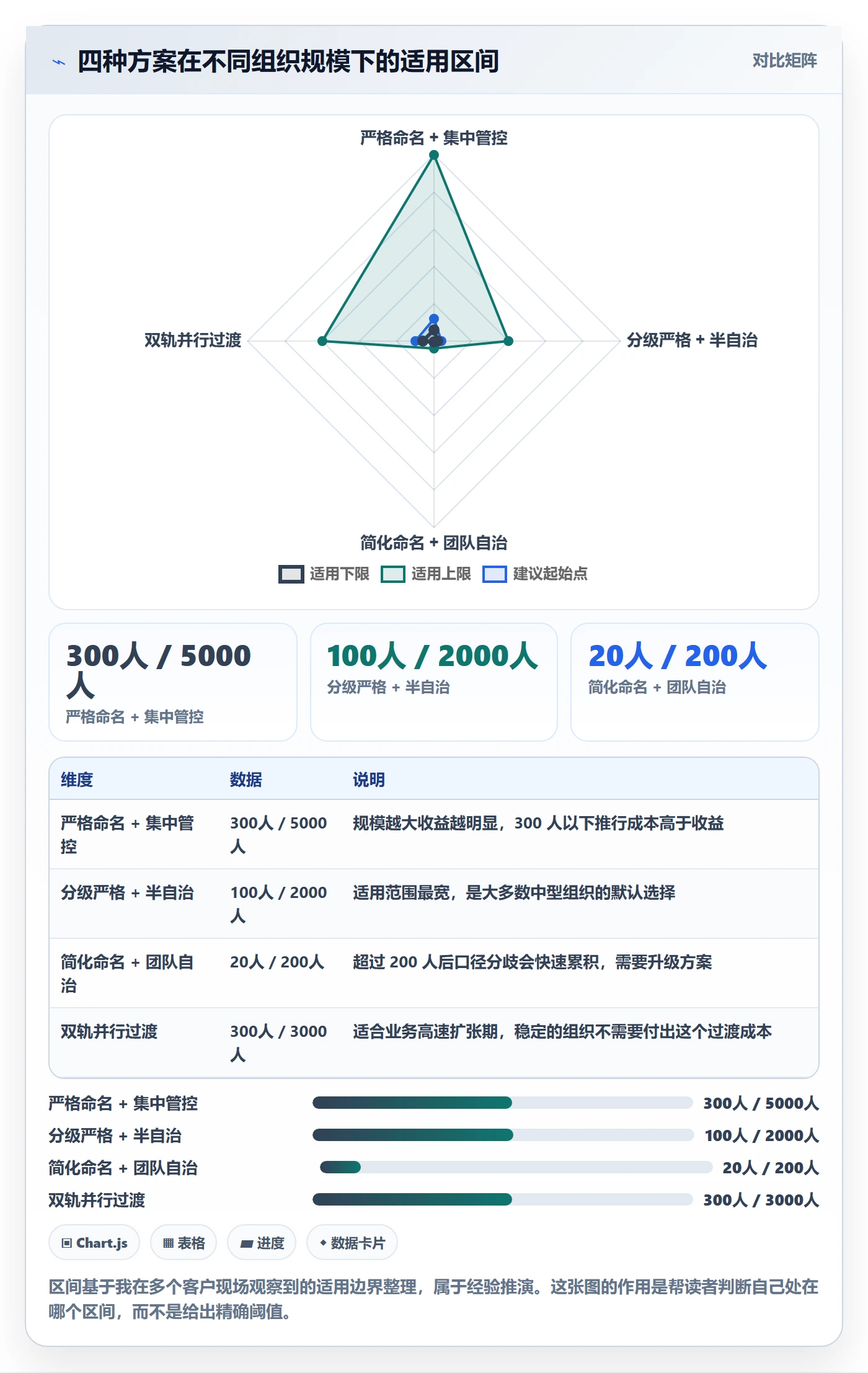

1. 按组织规模分
100 人以下的组织,通常不需要复杂的命名体系。我的建议是只做最简版:项目名称由”业务简称+年份+两位流水号”组成,业务简称从一张不超过 8 个值的固定列表里选。这个规则用一天就能配好,收益是让项目列表从一开始就是可检索的。
100 到 500 人的组织,是命名规则收益最明显的区间。这个阶段跨部门协作频繁,但还没到需要专职数据治理的程度。建议做三段式结构,把客户、业务线、项目类型下沉为字段,名称由系统生成。
500 到 1500 人的组织,命名规则必须和权限方案、成本归集绑定,否则推行阻力会很大。因为这个阶段各部门有自己的 KPI,纯粹的”规范要求”很难说服人,必须让规范同时解决他们的实际问题,比如权限自动配置、报表自动生成。
1500 人以上的组织,建议把命名规则纳入主数据管理范畴,由专门的团队负责字典表维护和季度审计。这时候单个项目的命名已经不重要了,重要的是整套命名体系能不能支撑跨年度的业务分析。

2. 按历史包袱分
新建团队或历史项目少于 100 个的,直接上新规则,不要做兼容。兼容设计会拖慢落地速度,而且历史数据量小,改造成本可控。
历史项目在 100 到 500 个之间的,建议做一次全量分档,然后按分档结果决定升级、冻结还是归档。这个量级两到三天能处理完,性价比很高。
历史项目超过 500 个的,不要试图全部改造。我的建议是只改造活跃项目和近两年内可能被引用的项目,其余做只读归档,明确标注”历史口径,不参与新统计”。这个决策一定要有管理层背书,否则 PMO 会陷入无止境的历史清理。
3. 按行业合规要求分
金融、医疗、汽车电子这类强监管行业,项目名称往往和审计追溯、合同编号、质量体系记录绑定。这类企业的命名规则必须留出与外部编号对齐的位置,而且名称变更要留完整审计日志。
互联网、消费品这类迭代快的行业,命名规则的刚性可以低一些。我通常建议他们只强制约束业务线和年份两部分,其余维度允许通过字段补充,给团队留出灵活度。
制造业和工程类项目比较特殊,项目名称往往要跟合同号、工单号对应。这类场景我会建议在名称里保留合同号片段,但不要放完整合同号,因为合同号通常很长,会破坏可读性。
七、不同情况下的取舍
1. 严格命名与灵活命名的取舍
严格命名的好处是数据质量高、检索准确、统计口径统一;代价是团队的执行摩擦增加,尤其是创意型、探索型项目,它们在早期往往说不清自己属于哪条业务线。
我的处理方式是分级严格。正式立项、预算在某个阈值以上的项目,走严格命名;探索型、预研型项目,走简化命名,但必须在三个月内做一次转正评估,转正时补齐所有字段。这样既保住了主数据的质量,又给了探索空间。
2. 名称承载与字段承载的取舍
全部放字段的好处是结构干净、变动灵活;坏处是离开系统就看不出来。邮件里提一句项目,对方得回系统查半天。
全部放名称的好处是自解释、便于口头沟通;坏处是名称会变得又长又脆,只要有一个维度变化就得改名。
我的经验分界线是:跨部门沟通时一定会被提到的信息,放名称;只在系统内做统计用的信息,放字段。客户名、业务线、年份通常属于前者;项目类型、优先级、成本中心通常属于后者。

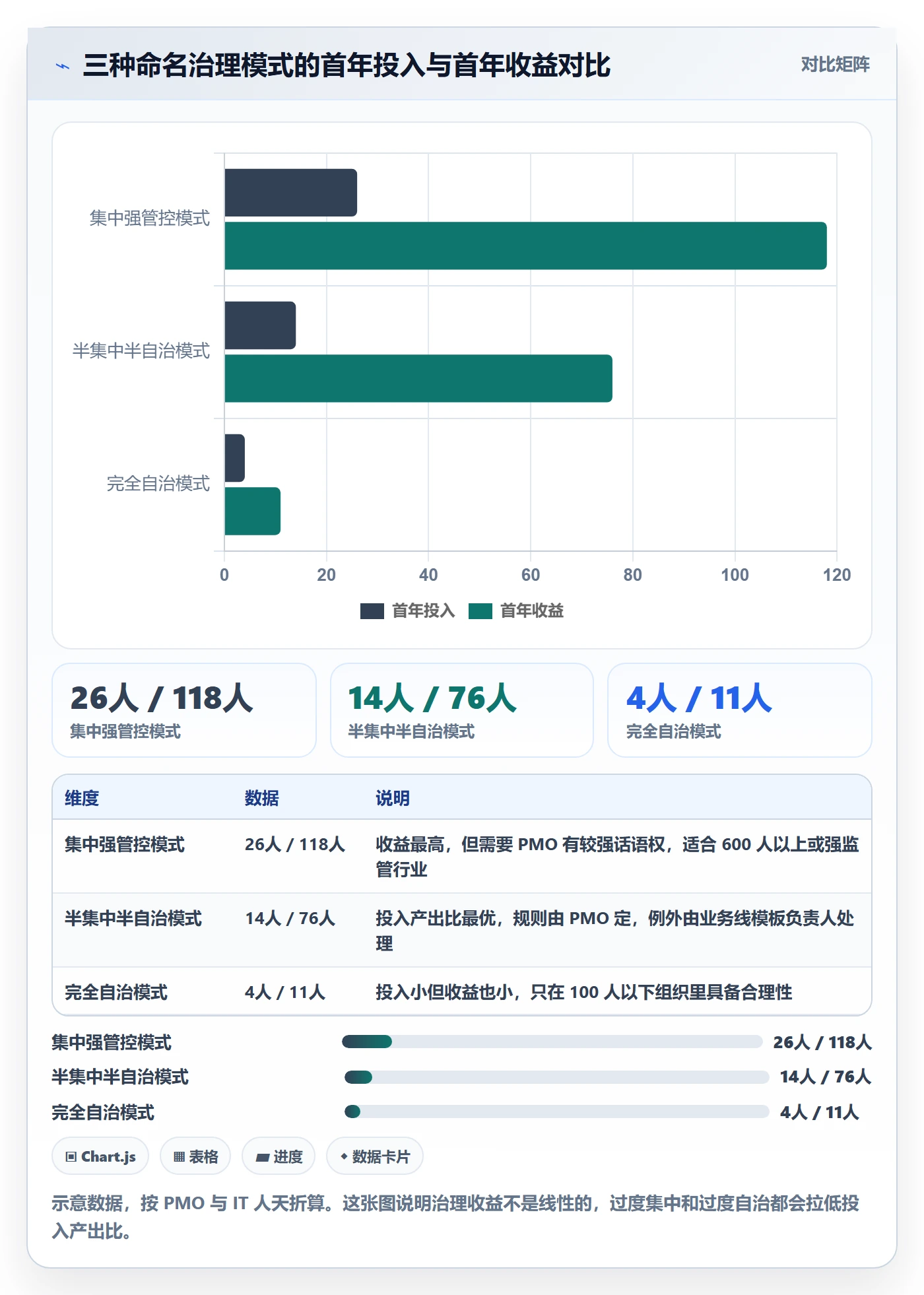

3. 集中管控与团队自治的取舍
集中管控能保证一致性,但反应慢,遇到新业务类型时要等 PMO 更新字典表。团队自治反应快,但半年后会出现多套并行口径。
我通常推荐的折中是字典表集中管理,取值申请走轻量流程。业务线、客户编码这类核心字典由 PMO 统一维护;项目类型的细分项可以由业务线自行扩展,但必须在统一的大类下。这样既保住了一级口径的统一,又给了二级口径的灵活度。
4. 一次性迁移与双轨并行的取舍
一次性迁移干净利落,但风险集中,一旦规则设计有缺陷,全公司都要返工。双轨并行风险低,但会拉长过渡期,而且过渡期越长,团队越容易养成”反正还有老系统”的心态。
我的判断标准是看业务是否处于高速扩张期。如果公司正在快速招人和扩张,用双轨并行更稳妥,因为组织变化本身就快,一次性迁移的规则很可能半年就不适用了。如果业务相对稳定,一次性迁移的效率更高。

八、结语:把立项流程的第一颗扣子扣好
我做了这么多年立项流程优化,最大的一个体会是:流程优化的杠杆点,往往不在流程图上画出来的那些框里。审批节点是显性的,所以大家都盯着它;项目名称、字段结构、字典表这些”看不见的管道”才是决定长期成本的变量。
另一个体会是关于顺序。很多企业先做审批流自动化,等发现数据一塌糊涂,再回头做数据治理,这时候成本已经是原来的两三倍了。正确的顺序是:先定名称结构,再定字段结构,再做系统校验,最后才做审批流自动化。前面三步做扎实了,后面一步会变得非常简单。
还有一个判断我想强调:命名规则要服务于某个具体的使用场景,而不是服务于”规范”本身。如果你能把它和权限自动配置、成本自动归集、报表自动生成这三件事中的任意一件绑定,推行阻力会下降一个量级。因为这时候它不再是行政要求,而是别人工作上的便利。
如果你打算近期推进这件事,我建议按下面的节奏走。
- 第 1 到 2 天:摸底。导出最近 12 个月的立项清单,统计名称重复率、可解析率、PMO 归一工时,算清楚现在每年浪费了多少。
- 第 3 到 5 天:设计。用三段式结构起草命名规则,同时把六层校验表拉出来打分,找出最薄弱的维度优先补。
- 第 6 到 10 天:配置。在项目管理平台里把规则变成必填字段、下拉字典和系统编号,而不是写成文档。这一步决定了规则能不能活过三个月。
- 第 11 到 20 天:试点。选一条业务线试运行,重点观察两件事:例外情况的类型分布,以及团队的实际填写耗时。
- 第 21 到 30 天:推广加历史处置。全公司推广的同时,完成历史项目的分档分类,明确哪些升级、哪些冻结、哪些归档。
最后提醒一句:这套动作不要一次性做到满分。我见过太多企业想在第一版就把命名体系做到完美,结果规则设计阶段耗了两个月,业务部门的耐心早就耗光了。先用一个能跑起来的简版上线,三个月后根据真实数据迭代一次,效果通常比一次性设计好得多。
常见问题解答(FAQ)
1. 管理层推进项目立项流程优化,第一步应该做什么?从哪里切入?
我在公司负责项目管理,老板要求我牵头优化立项流程,但我之前只参与过单个项目立项,没有从流程层面做过。我担心一上来就改审批表单或上系统,最后大家还是绕开流程走。所以想先搞清楚第一步到底该抓什么。
第一步不是画流程图或选工具,而是做“立项痛点盘点+决策链梳理”。具体做法:调取过去6个月全部立项申请,统计平均审批时长、驳回率、驳回原因Top3、平均返工次数;访谈管理层3-5人、一线发起人5-8人,问三个问题:卡在哪、为什么卡、如果只改一点最想改什么。
判断依据:如果驳回原因中超过40%是信息缺失或格式问题,优先统一立项模板和入口;如果超过40%是决策标准不清,优先定分级授权和立项门槛。数据口径:审批时长按提交到最终决策的自然日计算,驳回率按被至少驳回一次的申请数除以总申请数。
然后先做一个最小可行方案:统一模板、明确分级审批权限、设置预审环节,用2-3个真实项目试跑,再推广。
2. 项目名称规范化在立项流程优化中有什么用?具体怎么定命名规则?
我们公司立项时项目名称特别乱,有人写“XX系统优化”,有人写“XX项目二期”,还有人直接写“老板要的那个事”。我作为PMO,每次汇总项目清单都要花大量时间人工归并,老板还问我为什么项目台账对不上。我想知道项目名称规范到底值不值得花力气做,具体怎么定规则。
项目名称规范化是立项流程优化的低成本高杠杆动作,它直接影响后续项目台账、资源统计和汇报口径。具体规则可以按“业务域+项目对象+动作+年份/期数”四段式来定,例如“供应链-供应商门户-升级-2025”。判断依据:如果项目名称中无法区分业务域或动作,后续跨部门检索和资源冲突判断会消耗大量沟通成本。
落地做法:先拉出过去一年所有项目名称,做词频和归并分析,找出重复命名、模糊命名、歧义命名的比例;如果模糊命名超过20%,就值得强制规范。然后在立项模板中把项目名称设为必填且带格式校验,同时保留一个“简称”字段方便日常沟通。注意不要为了规范而规范,命名规则要让业务人员5秒内能填出来,否则会被绕过。
3. 立项流程优化后,怎么用数据证明有效?应该看哪些指标?
我主导优化了立项审批流程,把原来7个审批节点压到4个,但老板问我“到底有没有变好”,我一时拿不出有说服力的数据。我不想只讲“大家感觉快了”,想知道应该提前埋哪些指标、怎么对比才科学。
至少盯四个指标,并且做优化前后同期对比。第一,立项审批周期,口径是提交到最终决策的自然日,取中位数而不是平均数,避免极端值拉偏。第二,一次通过率,即没有被驳回直接通过的申请数除以总申请数。第三,返工次数,统计每个申请因信息缺失或决策标准不清被退回的次数。
第四,立项后30天内的需求变更率,用来判断前端决策质量。判断依据:如果审批周期中位数下降30%以上,同时一次通过率提升20%以上,说明流程优化有效;如果周期下降但变更率上升,说明只是审批变松,不是决策变好。
数据采集要在流程上线前就开始,至少取优化前3个月和优化后3个月的数据,样本量最好不少于30个立项申请。否则数据波动大,没有说服力。
4. 立项流程优化方案落地时,最大的阻力是什么?怎么应对?
我们设计了一套看起来挺合理的立项流程,管理层也点头了,但推行两个月后,业务部门还是习惯先找领导口头拍板,再补流程。我作为推动者很挫败,想知道这种阻力是不是必然的,有没有办法让流程真正被用起来。
最大的阻力通常不是流程本身复杂,而是“口头立项”比“走流程”更快拿到资源。应对的核心是让走流程的人得到明确好处,同时让绕开流程的人承担可见成本。具体做法:第一,把立项流程与资源释放绑死,只有完成立项审批的项目才能申请预算、排期和人力,某项目管理平台里设置硬卡点。
第二,给管理层看“绕开流程”的代价,比如统计过去半年口头立项后出现范围蔓延、预算超支、重复建设的项目数量和金额。第三,设置快速通道,对低风险、小金额项目采用备案制而非审批制,减少不必要的对抗。判断依据:如果业务部门绕过流程的比例超过30%,说明流程要么太慢,要么没有资源绑定;
先查审批节点是否超过5个、平均等待是否超过3天。落地时不要追求100%合规,先让80%的常规项目走标准流程,剩下20%的特殊项目有明确例外机制,反而更容易持续。
文章包含AI辅助创作:项目名称落地方案:管理层开展项目立项的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/281373
读者评论
我们公司去年也遇到过类似情况,项目命名全靠发起人自己写,结果季度复盘时想按客户拉数据,光是把同一客户的不同写法对上就花了两天。文章里说的‘立项单填写耗时上升’这个点我认同,把成本从返工前移到录入是合理的,但实际操作中阻力主要来自销售和产品,他们觉得填下拉框耽误时间,这块怎么推比较现实?
有个疑问:文章建议名称由系统按规则自动生成,但客户简称和业务线本身的字典表由谁来维护?我们这边试过做客户主数据,结果销售在系统里新建客户时随手填简称,字典表跑三个月就脏了。名称规范化如果上游主数据不干净,是不是还是会反弹?
做过一次工具迁移,感受和文中场景二几乎一样。当时从旧平台往新平台搬,数据一条没丢,但搬完之后才发现大量项目名称里没有业务线信息,归类全靠猜。我的体会是源数据质量分档这件事应该在迁移立项时就写进范围,而不是等搬完再看,那时候返工成本已经沉没了。
