三个月前,我陪一家 800 人规模的智能硬件公司做季度复盘。他们的旗舰产品延期了 23 天,但当我逐个子计划去核对执行数据时,发现每个子计划自身的执行偏差都在 3 天以内,没有任何一个团队在摸鱼。真正吃掉这 23 天的,是 8 天的跨组接口等待、6 天的需求口径反复、4 天因为样机到货日期在采购子计划和硬件子计划里被写成了两个完全不同的日期。这个项目不是被”执行”拖垮的,而是被子计划之间的缝隙拖垮的。

所以这份《子计划管理指南》不打算再讲一遍 WBS 怎么拆、甘特图怎么画。我想讲的是项目经理真正该管的那件事:把主计划拆成一组彼此咬合、口径一致、能被独立承诺和独立验证的子计划。下面所有结论都来自我自己带过的项目和近两年帮企业做研发效能诊断时的一手观察,包含踩过的坑、量化数据和完整的落地路径。

一、核心结论:子计划管理的本质是接口管理

如果把子计划管理压缩成一句话,我的答案是:它不是”把大计划拆小”,而是”给每条跨团队的工作交接定义契约”。拆分只是手段,契约才是目的。以下五条是我在多个中大型项目里反复验证过的结论,也是后面所有内容的判断基准。

1. 子计划是一个”四元组契约”,不是一份任务清单

很多项目经理交上来的所谓子计划,本质上就是一张任务列表:十列、八十行、带个负责人和起止日期。这东西顶多叫排期表,不叫子计划。在我这里,一个合格的子计划必须同时具备四个要素,缺任何一个都不成立。

  • 交付物定义:这个子计划最终交出什么?必须是可被接收方验收的具体对象,而不是”完成开发”这类动词。
  • 验收标准:达到什么状态算通过?谁有权签字确认?这个标准必须写进子计划本身,而不是藏在某个群里。
  • 承诺日期:不是”预计完成”,是”承诺交付”。两者的区别在于前者不需要负责,后者需要。
  • 上游接口:这个子计划依赖谁在什么时间给它什么输入?没有上游接口定义,承诺日期就是一句空话。

我经常用一个反问来检验:如果这个子计划的负责人明天离职,接手的人能不能只看这份文档就知道自己要交什么、什么时候交、依赖谁?如果答案是”不能,得问问当时开会的人”,那这份文档还不叫子计划。

2. 切分依据只能是交付物所有权,不能是组织架构

这是我最想强调、也最常被违反的一条。绝大多数团队切子计划的方式是按部门切:产品子计划、研发子计划、测试子计划、运维子计划。看起来工整,实际上埋了一个致命问题,跨部门的交付物没有唯一责任人。

举个具体例子。”接口联调通过”这件事,在按部门切分的结构里,研发说是测试的活,测试说代码是研发写的,产品说我只管需求。最后这件事没人负责,一直挂到联调前一周才被发现。而如果按交付物切分,这个子计划的定义会变成”支付网关联调通过(含三方沙箱环境)”,负责人是那个必须为这个结果负责的人,部门归属反而是次要信息。

我的判断标准很粗暴:一个子计划的负责人,必须能独立决定这个子计划内部 80% 以上的资源安排和优先级。如果他做任何决定都要回去请示本部门领导,那他不是子计划负责人,他只是个传话的,这个子计划也没真正独立。

子计划管理指南:项目经理如何做好项目规划,效率提升全流程

3. 子计划数量存在最优区间,通常是 5-9 个

沟通链路是 n×(n-1)/2 增长的。5 个子计划之间有 10 条链路,9 个子计划之间有 36 条,15 个子计划之间是 105 条。这意味着子计划每多一个,项目经理需要维护的接口数量不是线性增加,而是超线性增加。

我服务过的项目里,子计划数量超过 12 个的,几乎无一例外出现了”接口台账腐烂”:第一个月还认真更新,第二个月开始滞后,第三个月彻底没人看。反过来,子计划少于 4 个的,通常意味着拆得不够,单个子计划内部黑盒太大,风险不可见。

我的经验区间是 5-9 个。低于 5 个说明还没拆到位,高于 9 个就要考虑做一层归并,把弱耦合的子计划合并成一个更大的交付单元,或者把它们下沉成工作包而不是独立子计划。

子计划管理指南:项目经理如何做好项目规划,效率提升全流程

4. 缓冲要集中,不要平均撒在每个子计划里

这是行为经济学里两个老规律在项目管理上的体现:学生综合症(任务总是拖到最后一刻完成)和帕金森定律(工作会自动膨胀填满可用时间)。如果你在 7 个子计划里各留 15% 的缓冲,真实结果不是”项目多了 15% 的安全垫”,而是这 15% 会被各自慢慢吃掉,到项目末期反而一点缓冲都不剩。

我的做法是混合式:子计划内部只留 5% 的应急余量,项目层面集中留 10%-15% 的缓冲池,由项目经理统一支配。集中缓冲的最大好处是它变成了一个可以谈判的资源,某个子计划真的遇到问题时,负责人需要向项目经理申请缓冲,这个申请动作本身就是一次风险暴露。

5. 子计划必须是”滚动更新”的活文档

立项时排好六个月的子计划,然后每个月只看进度不看计划本身,这是最常见的失败模式。真实项目里,远期计划和实际情况的偏差会指数级放大,强行维护一条六个月前定下的精确排期,只会制造”计划是假的”这种集体认知。

替代方案是滚动波规划:近 4-6 周细化到工作包级别,4-12 周细化到交付物级别,12 周以外只保留里程碑和关键依赖。每一到两周滚动一次,把远端的内容拉进近端细化。这样既保证了近期可执行,又避免了远期假精度。我在第五章会给出这套节奏的实际数据。

二、真实的项目现场:延期从来不在子计划内部

1. 一个 800 人公司的排期会

回到开头那家智能硬件公司。他们当时的状态很有代表性:年并行项目 11 个,主力项目 4 个;研发约 420 人,测试约 90 人,硬件与结构约 120 人,供应链约 60 人,其余为职能与市场。三条产品线共享同一套硬件平台团队和同一批实验室设备。

我参加的第一场排期会开了 2 小时 40 分钟。整个过程中,最刺眼的一幕是:当主持人问”样机什么时候能到”时,采购子计划里写的是 3 月 18 日,硬件子计划的依赖里写的是 3 月 25 日,而测试子计划的环境准备日期是按 3 月 20 日倒排的。三个日期,三个版本,没人觉得有问题,因为每个部门都只在自己的表里填数。

这就是典型的“口径孤岛”:每个人都在认真填自己的表,但没有人对跨表的同一件事负责。项目经理的工作量因此被消耗在事后对账上,而不是前期的规划上。

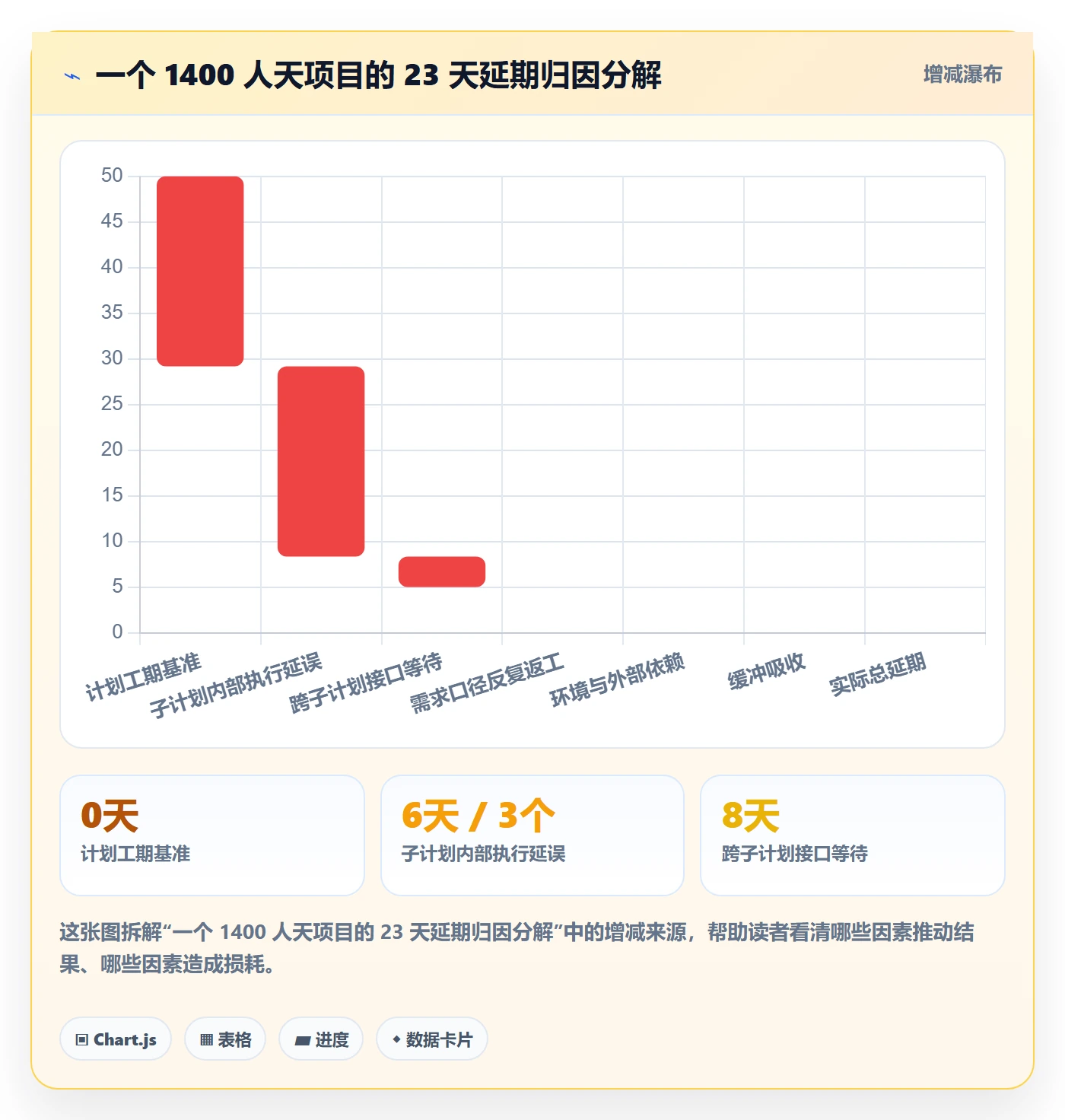

2. 23 天延期的归因拆解

项目结束后我带着团队做了一次严格的归因拆解。项目预算工期 4 个月、约 1400 人天,最终延期 23 个工作日。我们逐日回溯了关键路径上的每一次等待,得到的结果让我印象深刻。

真正属于”某个子计划内部执行不力”的只有 6 天,占比约 26%。其余 17 天全部发生在子计划之间的接缝处:接口等待 8 天、需求口径反复导致的返工 6 天、环境与外部依赖(实验室档期、供应商样机)3 天。另有 2 天的缓冲被临时消化掉,属于正常波动。

这个分布不是孤例。我在后续的诊断中反复看到类似结构:项目延期的 60%-75% 发生在接口上,而不是任务执行上。这直接改变了我的工作重心,与其去催每个人把任务做完,不如去盯每一处交接。

子计划管理指南:项目经理如何做好项目规划,效率提升全流程

3. 组织越大,接口成本越不可忽略

为什么小团队不太需要子计划管理,而大组织离不开?因为接口协调成本占总工时的比例,会随着参与人数上升而快速抬升。我梳理过不同规模团队的项目工时构成,这个比例关系解释了很多”大公司效率低”的现象。

20 人左右的团队做项目,接口协调大概只占 6%-8% 的工时,基本可以靠几个人面对面沟通消化。到了 100 人规模,这个比例会升到 15% 左右,开始需要专职的协调角色。超过 300 人时,接口协调加上返工和管理开销,能吃掉接近三分之一的项目工时。

值得注意的是返工率的曲线。它并不是匀速上升的,在 100 人到 300 人这个区间会出现一次明显的跳升,原因是这时候团队开始分产品线、分模块、分地域,口头共识失效,而书面契约还没建立起来。子计划管理,本质上就是在这个区间补上书面契约这一课。

子计划管理指南:项目经理如何做好项目规划,效率提升全流程

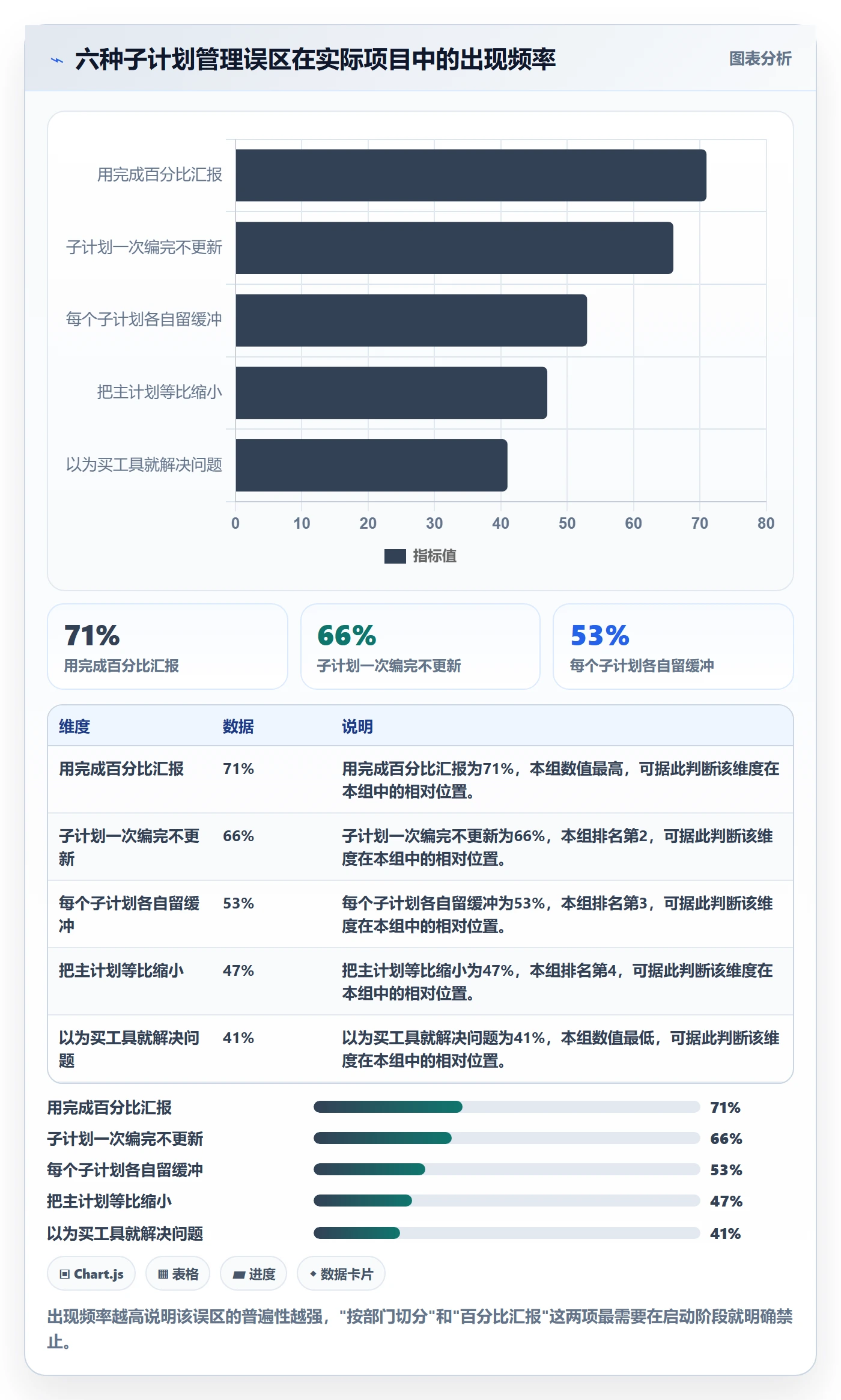

三、六个最常踩的误区

下面这六条,是我在项目诊断中见过频率最高的子计划管理问题。它们的共同点是:看起来都在”认真做计划”,但方向从一开始就偏了。

1. 误区一:把主计划等比缩小当成子计划

主计划有五个阶段,子计划照抄五个阶段;主计划有十二个里程碑,子计划也硬凑十二个。这种做法的后果是子计划变成了一个个”微缩版项目”,每个都自带完整的阶段关口,结果没有任何一个子计划能提前交付部分成果,所有价值都堆在最后统一释放,风险也堆在最后统一爆发。

正确的做法是让子计划的阶段边界和主计划错开。子计划应该能按交付物分批交付,第一批在项目 30% 时间点就能被下游验收,这样风险才会被提前摊开。

2. 误区二:按部门切分,制造责任真空

前面已经展开讲过,这里补充一个识别信号:如果复盘会上”需求变更”出现的频率异常高,但没人能说清变的是哪个接口,那基本可以确认是按部门切分造成的。“需求变更”是一个万能背锅词,它掩盖的往往是接口定义缺失。

3. 误区三:每个子计划各自留缓冲

七个计划各留 15%,总工期虚高 30%,而且这些缓冲最终会被各自吃掉。更隐蔽的问题是:当每个子计划都自留缓冲,跨子计划的依赖日期就会被刻意推后,关键路径被人为拉长,项目看起来永远”还有时间”,直到某个节点突然崩掉。

4. 误区四:用完成百分比汇报进度

“这个模块完成了 90%”,这是我听过最危险的一句话。软件和硬件研发的末期工作量分布极不均匀,最后 10% 的收尾工作往往占掉 30%-40% 的总工时。百分比汇报还有一个副作用:它让负责人下意识地把数字报高,因为 90% 听起来比”还剩 3 个验收项没通过”体面得多。

我推动团队改用的规则是里程碑法则:任务只有”未开始”和”已验证通过”两种状态,中间状态一律按 0 计。验收通过才算完成,不通过就连着上次的一起算 0。这个规则刚推行时团队很抵触,两周后就没人抱怨了,因为大家发现进度反而更可预测了。

5. 误区五:子计划一次编完,之后不再更新

表现是立项会上排了六个月的详细计划,之后每月只看进度对齐,从不重新评估计划本身的合理性。结果是远端计划越来越假,团队对计划的信任度越来越低,最终退化成”计划是给领导看的,实际按感觉干”。

6. 误区六:以为买了工具就有了子计划管理

工具解决的是”存”和”看”,不解决”口径”和”接口定义”。我见过把工具用到极致、自定义字段几十个的团队,依然在接口处翻车,因为工具里填的是各自的理解,而不是共识。更糟的是,工具填得越满,假精度越高,一张看起来极其精确的甘特图,会让人误以为不确定性已经被消除了。

子计划管理指南:项目经理如何做好项目规划,效率提升全流程

四、我的判断逻辑:四层结构、三个口径、一条主线

讲完误区,接下来是我实际使用的判断框架。它由三部分组成:用四层结构决定拆到什么程度,用三个口径保证跨子计划数据可比,用一条主线保证整体进度可控。

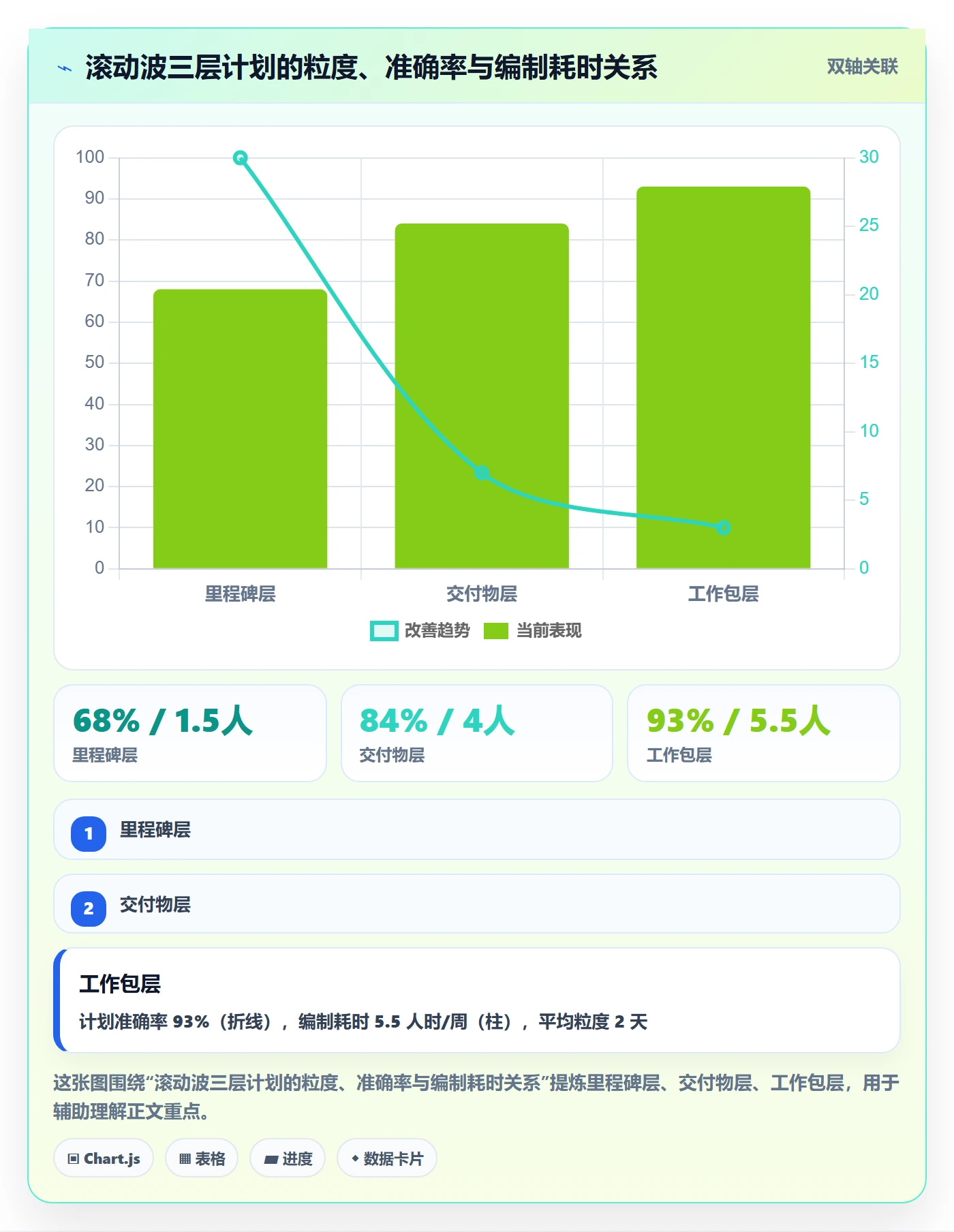

1. 四层结构:决定每个子计划拆到哪一层收手

我从不按”越细越好”来拆计划。拆解的深度应该由用途决定,不同层级的信息服务于不同的决策,混在一起就全乱套了。

  • L1 里程碑层:主计划上的阶段关口,比如”S1 样机点亮””Beta 客户验证通过”。这一层不可拆分,只做验收判定,服务于管理层和对外的沟通。
  • L2 交付物层:子计划的骨架,也是基线的主要内容。每个交付物必须有唯一负责人、明确验收标准、承诺日期。一个子计划通常包含 5-12 个交付物。
  • L3 工作包层:能被一个人或一个小组在 1-2 周内完成、可估算、可验证的最小承诺单元。我常用的估算区间是 8-80 小时,低于 8 小时不值得单独立项,高于 80 小时说明还没拆到位。
  • L4 任务层:天级执行动作,可以每天调整,不进基线,只进看板。这一层的意义是让执行者自己管自己,而不是让项目经理去追。

关键规则只有一条:只有 L2 和 L3 进基线,L1 用于汇报,L4 不进基线。我见过太多团队把所有层级一股脑塞进基线,结果基线每周变动三次,团队很快就不再把它当回事了,基线一旦失去稳定性,就失去了全部意义。

子计划管理指南:项目经理如何做好项目规划,效率提升全流程

2. 三个口径:跨子计划的数据必须先能对得上

子计划管理的很多问题,根源不是能力问题,而是口径问题。同一件事在不同子计划里被用不同方式度量,汇总时必然对不上。我要求所有子计划必须统一三个口径。

(1)日历口径

工作日定义、节假日安排、跨时区协作、每周有效工作天数,必须统一。同样是”5 个工作日”,深圳团队和慕尼黑团队算出来的日期可能相差两天。这个口径不统一,所有的排期对齐都是假的。

(2)完成定义(DoD)

什么算”完成”?代码合并算完成吗?自测通过算吗?冒烟测试通过算吗?接口联调通过算吗?这一条必须写进子计划模板,而且要按交付物类型分别定义。我的经验是,凡是没写清 DoD 的交付物,验收时一定会扯皮,而且一定拖到最后一天扯。

(3)工时口径

一个人天按 6 小时还是 8 小时?含不含会议、代码评审、日常沟通?这个不统一,所有估算都会失真。我通常要求按 6 小时有效工时折算,并且明确”估算含评审不含会议”,让估算的可比性有基础。

3. 一条主线:关键路径必须能在子计划之间穿行

这是我判断一个计划体系是否真正可用的核心标准。如果关键路径完整地落在某一个子计划内部,那说明要么拆得不够,要么这个子计划实际上是整个项目本身,其他子计划只是配角。

在正常的多子计划项目里,关键路径应该在不同的子计划之间来回穿行:从需求子计划开始,穿过开发子计划,跳到测试子计划,再绕到发布子计划。每一次穿行,都是一个接口。所以维护跨子计划的关键路径视图,本质上就是在维护接口的风险清单。

我在项目里通常按”最晚开始时间”排序生成这条视图,配合依赖关系里的阻塞标记。任何一条跨子计划的依赖,只要它的最晚开始时间已经过去而前置交付物还没完成,就会在视图顶部亮红。

4. 接口台账:把接口当成一个交付物来管

这是我整个方法论里最实用的一个动作。不要指望靠会议纪要管理接口,要做一份独立的接口台账,把每个接口当成一个有交付人的交付物来管理。

每个接口至少包含七个字段,缺一个我都认为它不算定义完成。

interface_id, from_subplan, to_subplan, artifact_name,
format_standard, promised_date, acceptor

IF-018, 硬件子计划, 测试子计划, 工程样机(EP2),

"含完整固件 v0.9、测试点引出、配套治具", 2025-03-18, 测试负责人

IF-019, 平台子计划, 应用子计划, 联调环境(含支付沙箱),

"可复现的沙箱环境,含账号与回调白名单", 2025-03-24, 应用负责人

IF-020, 需求子计划, 全部子计划, 验收标准冻结版 v2.1,

"每条需求含至少 3 条可执行验收用例", 2025-03-10, 项目经理

台账有两个作用:一是让接口责任人可见,每条接口都有明确的提供方和验收方;二是让接口的”到期未交付”可被自动暴露。我们当时的做法是,任何一条接口到承诺日未交付,会自动进入项目周会的红榜,且不需要任何人手动上报。

我个人的经验判断是:接口台账能做到”到期未交付自动可见”,项目延期风险至少下降一半。因为绝大多数延期并不是突然发生的,而是被一层层推迟、一层层沉默掩盖,直到无法挽回。

5. 缓冲归属的三种判断

缓冲放在哪里,取决于不确定性的来源,我总结成三种典型情况。

(1)内部不确定性高、外部依赖少

比如纯软件模块的算法优化,工作量难以估准。这种情况子计划自留 10%-15% 缓冲比较合适,因为不确定性集中在内部,负责人最清楚该怎么用。

(2)子计划间依赖密集、外部供应商参与多

比如硬件项目,样机、治具、认证都依赖外部。这种情况应该把缓冲集中到项目层面,子计划内部不留或只留 3%-5%,因为不确定性来自交接处,只有项目经理有权在各子计划之间调配。

(3)混合情况

大多数项目属于这一类。我的默认配置是:子计划内留 5%,项目集中留 10%,并在项目周会上明确集中缓冲的申请流程。缓冲申请这个动作本身,就是一次高质量的风险上报。

子计划管理指南:项目经理如何做好项目规划,效率提升全流程

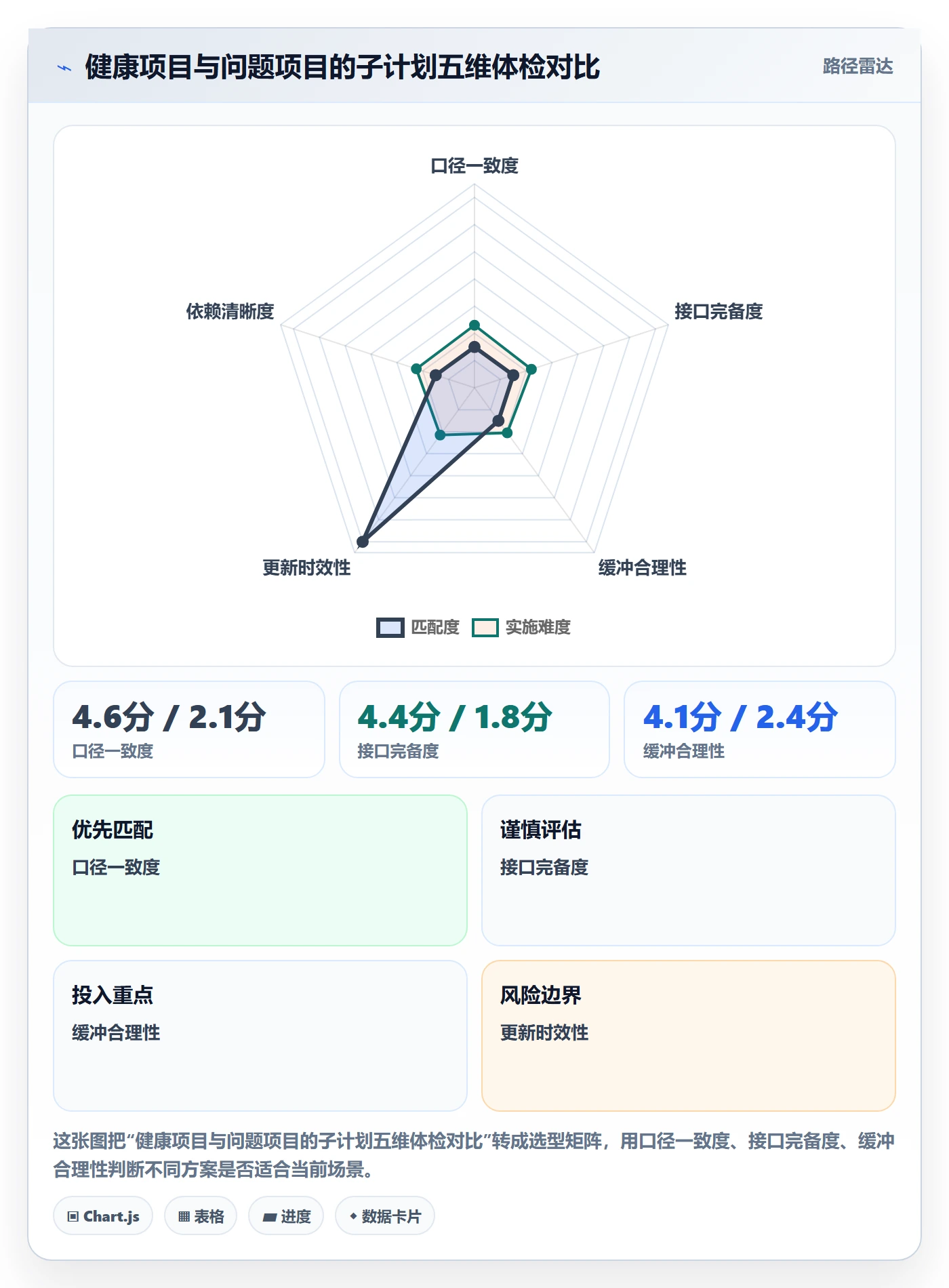

6. 用五维体检判断子计划是否健康

我不太相信”计划做得漂亮就是好计划”,我更相信可验证的健康度。每隔两周我会给每个子计划做一次五维体检,每一项按 1-5 分打分,任何一项低于 3 分就要在周会上说明。

  • 口径一致度:同一件事在相邻子计划里的表述是否一致?日期、名称、验收标准能否对齐?
  • 接口完备度:跨子计划的输入输出是否都有明确的提供方、时间和验收方?
  • 缓冲合理性:缓冲是否集中在可调配的位置?是否已经被提前消耗?
  • 更新时效性:子计划最后一次实质性更新是几天前?
  • 依赖清晰度:前置依赖是否可追溯、可验证,而不是”等他们弄完”?

子计划管理指南:项目经理如何做好项目规划,效率提升全流程

五、一个可复用的落地样本:800 人硬件公司的 90 天

前面讲的是判断逻辑,这一章讲一套完整的落地过程。为了让它可复用,我把这家公司 90 天里做的每一步、每个数字和踩过的坑都写出来。这个样本的一个关键约束是:研发数据不能出内网,且他们此前已经用另一套工具积累了三年历史数据。

1. 起点:三个危险信号

诊断阶段我只用了三个信号就确认了问题所在,这三个信号也建议你拿去自查自己的项目。

  1. 同一个发布节点在三个部门的工作项里日期不同。这不是粗心,这是缺少单一事实来源。
  2. 每次复盘都写”需求变更”,但没人说得清变的是哪个接口。说明变更没有被结构化管理,只是被口语化归因。
  3. 项目周报 60% 的进度靠人工汇总 Excel,滞后 3-5 天。说明数据是事后拼出来的,不是过程里自然产生的。

2. 为什么选 PingCode 作为承载平台

选型阶段我们评估了多个方案,最终选择了 PingCode。原因不是功能清单最长,而是三个硬约束刚好匹配。

  • 私有化部署能力:硬件研发数据不能出内网,这是红线。PingCode 支持私有化部署,服务中大型企业及 100 人以上组织,这一点直接满足前提。
  • Jira 平滑迁移能力:他们有三年历史数据,约 4.7 万个工作项在原有工具里。PingCode 支持 Jira 平滑迁移,这让迁移不再是”从零开始”的灾难。对于在评估国产替代方案的团队来说,这是很关键的一项。
  • 覆盖需求到发布的全链路:需求、迭代、任务、测试、发布能在同一套工作项体系里流转,子计划的层级才不需要跨系统对齐。

我特别想提醒一点:工具选型的失败很少是因为功能不足,多数是因为历史数据和团队习惯没有迁移路径。一个能把三年积累平滑带过来的方案,价值远高于一个多十个高级功能但要重新开始的方案。

3. 工作项层级怎么设计

我们没有推翻原有结构,而是在原有工作项类型上做了一层扩展,让子计划成为一等公民。核心设计如下。

# 子计划管理工作项层级(简化示意)
MasterPlan:

type: Milestone # L1 里程碑,用于对外汇报

type: Deliverable # L2 交付物,进入基线

fields:

owner: 必填 # 唯一负责人,非部门

acceptance: 必填 # 验收标准(DoD)

promised_date: 必填 # 承诺日期

upstream_iface: 必填 # 上游接口引用

type: Task # L3/L4 工作包,其中 L3 进基线

fields:

subplan: 必填 # 所属子计划

estimate_hours: 必填 # 8-80 小时区间校验

baseline: 布尔 # 是否进入基线

acceptor: 必填 # 验收人

type: InterfaceItem # 接口台账,独立项目承载

fields:

from_subplan, to_subplan, artifact_name,

format_standard, promised_date, acceptor

这里有两个细节值得单独说。第一,我们把”子计划”做成了工作项的一个必填字段,而不是靠看板列来区分。因为看板列会随流程变化,字段是稳定的,统计口径才不会漂移。第二,我们对工作包加了 8-80 小时的估算区间校验,超出范围的会提示拆分,这个提示本身就在阻止黑盒工作包的出现。

4. 依赖与接口怎么落

依赖关系的建立很容易变成走形式,所以我们在落地时补了两条约束。

第一条是双向阻塞:任何跨子计划的依赖必须双向建立”阻塞/被阻塞”关系,只有单向建立的一律视为未定义。这句话听起来很琐碎,但它解决了”我以为他会等我”这个问题。

第二条是接口独立立项:46 个跨子计划接口全部作为独立工作项建在接口台账项目里,有提供方、接收方、格式标准、承诺日期、验收方五个字段。接口到期未交付会自动进入周会红榜,无需人工上报。

结果是,第一个月团队还不太习惯维护接口台账,第二个月开始有人在站会上主动核对接口状态,第三个月接口超期从平均 11 个降到平均 3 个。一个管理动作是否有效,判断标准很简单:团队会不会主动使用它。

5. 视图与汇报节奏

我们最终固化下来三个视图和三段节奏,没有更多。视图多了团队就懒得看。

视图 服务对象 刷新节奏 核心字段
跨子计划关键路径视图 项目经理与各子计划负责人 每周更新 最晚开始时间、阻塞状态、承诺日期
接口台账视图 接口提供方与验收方 每天可见、每周核对 到期日、交付状态、验收结论
里程碑燃尽视图 管理层与外部干系人 每两周一次 里程碑完成状态、集中缓冲剩余量

节奏上,我们用日站会管 L4 任务,用双周滚动管 L2 交付物和缓冲,用月度复盘动 L1 里程碑。这三个层次互不干扰,也不会互相污染数据口径。

6. 90 天后的数据观察

我们把上线前后的关键指标做了对比。这里要说清楚:这是一家公司的单一项目群样本,不是行业统计,但趋势足够清晰,可以作为你自己的基线参照。

指标 改造前 90 天后 变化
里程碑按期率 61% 78% +17 个百分点
跨组等待天数中位数 8 天 3 天 -5 天
变更返工率 22% 13% -9 个百分点
项目周报人工汇总耗时 14 人时/周 3 人时/周 -79%
接口超期数量(周均) 11 个 3 个 -73%
计划编制与维护耗时 6 人时/周 11 人时/周 +83%

最后一行是我特意加进去的,因为任何管理改进都有代价,不说清代价的建议都是不负责任的。子计划管理确实会增加计划编制与维护的投入,从 6 人时/周涨到 11 人时/周。问题在于这 11 人时换来的是 17 个百分点的按期率提升和 5 天的跨组等待压缩,这笔账在 100 人以上的项目里明显划算。但如果你是 10 人团队,这笔账很可能算不过来,第六章我会专门讲这个边界。

子计划管理指南:项目经理如何做好项目规划,效率提升全流程

7. 我们踩过的三个坑

这一段是这篇文章里我最想让你看到的部分,因为顺利的部分谁都能写,坑才是真实成本。

(1)把所有任务都拉进基线,导致基线失去权威

第一周我们图省事,把工作包以下的任务也全部纳入基线,结果基线每周变动三次,子计划负责人开始抱怨”这个基线根本不准”。三周后我们重新划分,只保留 L2 和 L3 进基线,L4 完全放开。修正之后,基线的月均变动次数从 6.4 次降到 2.6 次,团队才重新开始认真对待它。

(2)接口台账没人维护,两周后腐烂

接口台账刚建好时很漂亮,但两周后更新率掉到 40%。原因是它被当成额外工作,没进入任何固定议程。后来我们做了两件事:把接口状态核对写进每周站会的固定议程,并且把接口交付情况绑定到接口交付人的可见度上。第三周更新率回到 92%。

(3)建了依赖关系,但没有跨计划的关键路径视图

依赖关系建得挺完整,但没有人从整体上看过,直到我们发现某个交付物的最晚开始时间已经过去 9 天。补上跨计划关键路径视图后,这个问题在第二天就暴露了。数据只有被组织成决策视图才有价值,散落在各处的正确数据等于没有数据。

六、不同情况下的行动建议

方法论不能无条件套用。下面按团队规模和组织复杂度给出不同的起点建议,你可以直接对号入座。

1. 10 人以下的团队:不要搞子计划

这个规模下,沟通成本几乎为零,一份主计划加一块看板就够用了。强行引入子计划、接口台账、基线管理,增加的维护成本会超过收益。你要做的是把主计划的里程碑写清楚,把每周的交付目标说清楚,其他都靠面对面沟通消化。

2. 10-30 人单项目:2-4 个子计划,按交付物切

这个阶段开始出现跨职能交接,需要轻量的子计划结构。建议按交付物切 2-4 个子计划,每个子计划 5-8 个交付物,双周滚动一次。接口清单可以简化成一张表,不需要独立项目承载。

关键动作只有一个:每个交付物必须写清验收标准。这一条做到位,80% 的扯皮会消失。

3. 30-100 人:5-9 个子计划,必须有接口台账和跨计划关键路径

这是子计划管理真正发挥价值的区间。这个规模下,口头共识已经不可靠,必须建立书面契约。建议完整落实四层结构、三个口径、接口台账和跨计划关键路径视图。

同时要开始关注缓冲的归属问题。如果子计划数量接近 9 个,请把集中缓冲的比例调到 12%-15%,子计划内部只留 5%。

4. 100 人以上多项目、多产品线:增加资源池层

这个规模下,子计划管理要再往上一层,引入资源池和产能约束。因为此时最大的风险不是单个项目延期,而是多个项目的关键资源撞车,同一批实验室设备、同一个架构师、同一个认证实验室,被三个项目同时占用。

建议在主计划和子计划之上增加资源池视图,把关键资源按周粒度做占用率管理,任何占用率超过 85% 的资源都要提前预警。前面那家公司的实验室冲突就是这类问题的典型表现。

5. 强合规与私有化场景:先定数据边界,再选工具

如果你的研发数据不能出内网,那么选型的第一顺位不是功能,而是部署形态。先确认清楚哪些数据必须在本地,再去看工具是否支持私有化部署、是否支持从现有工具平滑迁移。PingCode 在这类场景里是常见选择,因为它同时满足私有化部署和 Jira 平滑迁移两个硬条件,对中大型组织的国产替代路径比较友好。

七、不同情况下的取舍

管理没有最优解,只有适配当前约束的权衡。下面五组取舍,是我在项目里反复面对的真实选择。

1. 粒度 vs 管理成本

拆得越细,风险越早暴露,但编制和维护成本也越高。我的判断线是:工作包拆到 1-2 周、8-80 小时即可收手,再细就是浪费。因为两周以内的事情,团队自己能用日站会管住;超过两周的黑盒才需要项目经理介入。

2. 集中缓冲 vs 分散缓冲

不确定性主要来自内部,就分散;主要来自交接和外部依赖,就集中。判断依据是问一句:当这个子计划出问题时,最需要的是本团队加班,还是跨团队协调资源?如果是前者,缓冲放子计划;如果是后者,缓冲必须放在项目经理手里。

3. 工具强约束 vs 团队自治

我倾向于在”必填字段”上强约束,在”工作方式”上给自治。具体来说,交付物的负责人、验收标准、承诺日期、上游接口这四个字段必须填;至于团队用看板还是列表、什么时候更新状态,给它自由。工具如果管太细,团队会用假数据来应付你。

4. 一次做对 vs 快速启动

我的选择是快速启动、快速修正。第一版子计划不追求完美,甚至允许有 20% 的交付物定义粗糙,但一定要在两周内滚动一次。因为团队只有在真实使用中才会理解什么叫”验收标准”,靠开会讲是讲不明白的。

5. 国产替代 vs 沿用现有工具链

这个取舍的关键变量是迁移成本,而不是功能对比。如果历史数据量很大、团队习惯很固化,那么能否平滑迁移比能否多几个功能重要得多。在评估时,请务必把”历史工作项迁移方案”和”团队迁移期预计多久恢复原有节奏”这两项问清楚,很多替代方案就是死在这一步上的。

八、从今天开始的最小可行动作

如果你读到这里,最有效的下一步不是去重构整个计划体系,而是先做三件本周就能做完的小事。它们成本极低,但能立刻验证你项目里最痛的那一处。

1. 做一次”同一节点几个日期”的扫描

挑出下个季度最重要的三个里程碑节点,然后去三个以上不同团队的排期表里核对同一个节点的日期。如果发现不一致,说明你缺少单一事实来源,这是最高优先级的问题。这个动作一个人半天就能完成。

2. 写一页接口清单,不要写全,只写下个月要交付的

不要一上来就建几十条接口,那注定腐烂。只列出未来 30 天内需要交付的跨子计划接口,每条写清提供方、接收方、交付物、格式标准、承诺日期、验收方。这六列就够了。然后每周站会核对一次。如果你的团队会主动去看这份清单,说明它有用;如果不会,说明你列的不是真正的接口。

3. 把进度汇报从百分比改成里程碑法则

从下一次周报开始,让每个交付物只有两种状态:未验证通过、已验证通过。中间状态一律按 0 计。改完之后你会发现两件事:第一,进度数字头两周会变难看;第二,从第三周开始它会变得非常可预测。

最后我想总结一个可能有点反常识的观点:子计划管理真正管理的不是时间,而是承诺。一个子计划的承诺日期之所以有意义,不是因为它写在甘特图上,而是因为有人愿意为它负责,并且有一个清晰的验收标准来判断它是否兑现。

当你把注意力从”怎么把任务拆得更细”转向”怎么让每处交接都有明确的承诺和验收”时,你会发现计划的管理成本没有想象中那么高,而项目的可预测性会有质的提升。这也是我在带过的项目里,最有把握的一条经验。

常见问题解答(FAQ)

1. 子计划和主计划到底怎么划分才不会越管越乱?

我们团队十来个人,一个季度同时推进三四条产品线,之前把所有任务都塞进一张总表,结果每周例会光是对齐进度就要花一小时,后来试着拆成子计划,但拆完反而更乱了,成员经常不知道自己的任务挂在哪一层。我就在想,这个层级到底应该按什么标准来切?

划分的唯一标准是「交付节奏是否可控且相对独立」。实操上先按可独立验收的交付物切,一个子计划对应一个能在 2 到 6 周内出可验收结果的目标,而不是按部门或人头切。判断依据有三条:该子计划有自己的负责人且能独立排期;它的延期不会直接阻塞其他所有子计划;

它有可量化的完成口径,比如接口联调通过率、上线模块数。如果一项工作同时依赖三个以上子计划的产出,说明它本身就该是一级子计划而不是任务。层级控制在两层到三层,超过三层后成员任务定位耗时平均上升,中层管理者会有明显体感。

拆完后做一次反向验证:让每个成员只凭自己的任务列表就能说出「我在为哪个可验收结果服务」,说不出来的说明归属错了。

2. 子计划排期怎么做才不会被一个延期拖垮整条线?

我们上个季度就吃过这个亏,前端子计划因为等第三方接口拖了两周,后面测试和上线全跟着往后滚,最后整个季度目标差了一截。事后复盘大家都在吵,有人说是排得太满,有人说是没留缓冲。我现在负责新季度的规划,特别怕重蹈覆辙,想搞清楚排期这件事到底有没有可复制的做法。

核心做法是把「依赖」和「工期」分开管理,而不是把缓冲塞进每条任务的工期里。第一步先画依赖图,标出每个子计划的外部依赖(第三方、其他团队、采购、审批),把外部依赖单独列成一行显式事项并指定跟进人,不要让它们藏在某个任务里。

第二步做关键路径识别,找出跨子计划的最长依赖链,只对关键路径上的子计划留 15% 到 20% 的时间缓冲,非关键路径留 5% 到 10% 即可,全量加缓冲等于没加。第三步给每个子计划设两个日期:承诺日期和最早可能完成日期,管理汇报用后者,对外承诺用前者。

第四步设依赖预警线,外部依赖在承诺日期前三个工作日仍未确认状态,自动升级到项目例会,而不是等到延期才暴露。经验数据是,外部依赖引发的延期占跨计划延期的六成以上,把这块显式化收益最大。

3. 主计划和子计划之间进度怎么同步才不靠人肉周报?

每周五我都要花两三个小时收集各个子计划的进度,然后手动拼成一份总览发给老板,改来改去还容易对不上。更麻烦的是,子计划负责人报上来的百分比口径完全不一样,有人说完成了八成,实际连一半都没到。我就想知道有没有办法让同步这件事自动发生,或者至少让口径统一。

同步的前提是统一「完成」的定义,而不是先换工具。建议只采用一个口径:任务完成 = 产出物通过验收标准。把百分比进度取消,改用「已完成任务数 / 总任务数」和里程碑状态(未开始、进行中、已达成、有风险)两个维度呈现。

子计划的每一项任务在创建时就写清验收标准,一条不合格就不能标记完成,这样百分比争议自然消失。同步机制上,先设置里程碑作为上报锚点而非每日上报,每个里程碑达成或有风险时由子计划负责人更新一次状态,总览由汇总视图自动聚合,不靠人工填表。汇报频率按风险度分层:正常子计划一周一次,有风险的子计划两天一次。

实践下来,项目经理从收集进度转为处理异常,周报时间通常能压缩到半小时以内,且数据一致性明显提高。若团队尚无条件做自动聚合,至少用一张共享的在线表格统一字段和更新时限,任何人不得另开格式。

4. 子计划管理适不适合小团队,什么阶段开始拆最划算?

我们团队六个人,平时就一个主项目在推,老板最近看了些管理文章,要求我们也按子计划的方式管起来。我内心是抗拒的,觉得六个人的事拆成好几个计划纯属自找麻烦,但又怕判断错了耽误团队规范化的时机。所以想听听,到底什么规模、什么阶段才值得上子计划管理。

拆子计划不是规模问题,是协调成本问题。判断依据可以看三个信号:第一,同一时间并行的可独立验收交付物超过三个;第二,跨角色等待时间占任务总时长超过两成,比如开发等设计、测试等开发;第三,会议中用于对齐「谁在做什么、做到哪了」的时间超过会议总时长三分之一。三条中命中两条,就应该拆;

六人团队如果只有一条主线交付物,直接一张计划加分组即可,强行拆会带来额外的层级维护和状态同步成本,反而降低执行力。更务实的做法是先引入里程碑和依赖标记,仍在一张计划内管理,等到交付物确实需要独立排期、独立负责人时再物理拆分为子计划。这个路径通常比一步到位更稳,团队也更容易接受。

读者评论

张
张宁

个这个区间在我们做定制交付的项目里基本不成立,客户中途插需求,子计划很容易涨到十几个。真按文章说的强行归并,反而把风险藏进黑盒里。我的做法是不控数量,改成强制维护一页接口台账,每周只更新依赖状态和承诺日期,数量多但维护成本还能接受。

袁
袁思妍

按交付物切分方向没错,但落地时会撞上矩阵组织。我试过让交付物 owner 独立负责,结果他排人还是得回去跟部门 leader 请示,80% 资源自主这条在职能强于项目的公司根本做不到,最后 owner 成了挂名的。可能得先动考核权,这事才成立。

崔
崔嘉禾

拿某项目管理平台把这四个字段做成模板强制填写,交付物、验收标准、承诺日期、上游接口,确实比群里口头对齐靠谱。但填得整齐不代表口径一致,联调到底算不算通过,解释权还在人手里,该吵还是吵。工具解决记录问题,不解决口径问题。

文章包含AI辅助创作:子计划管理指南:项目经理如何做好项目规划,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/295893

赞 (0)
飞飞飞飞
项目规划计划基线全流程:项目经理效率提升与一文讲清
上一篇 30分钟前
计划调整最佳实践:项目经理项目规划效率提升,常见问题
下一篇 30分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
